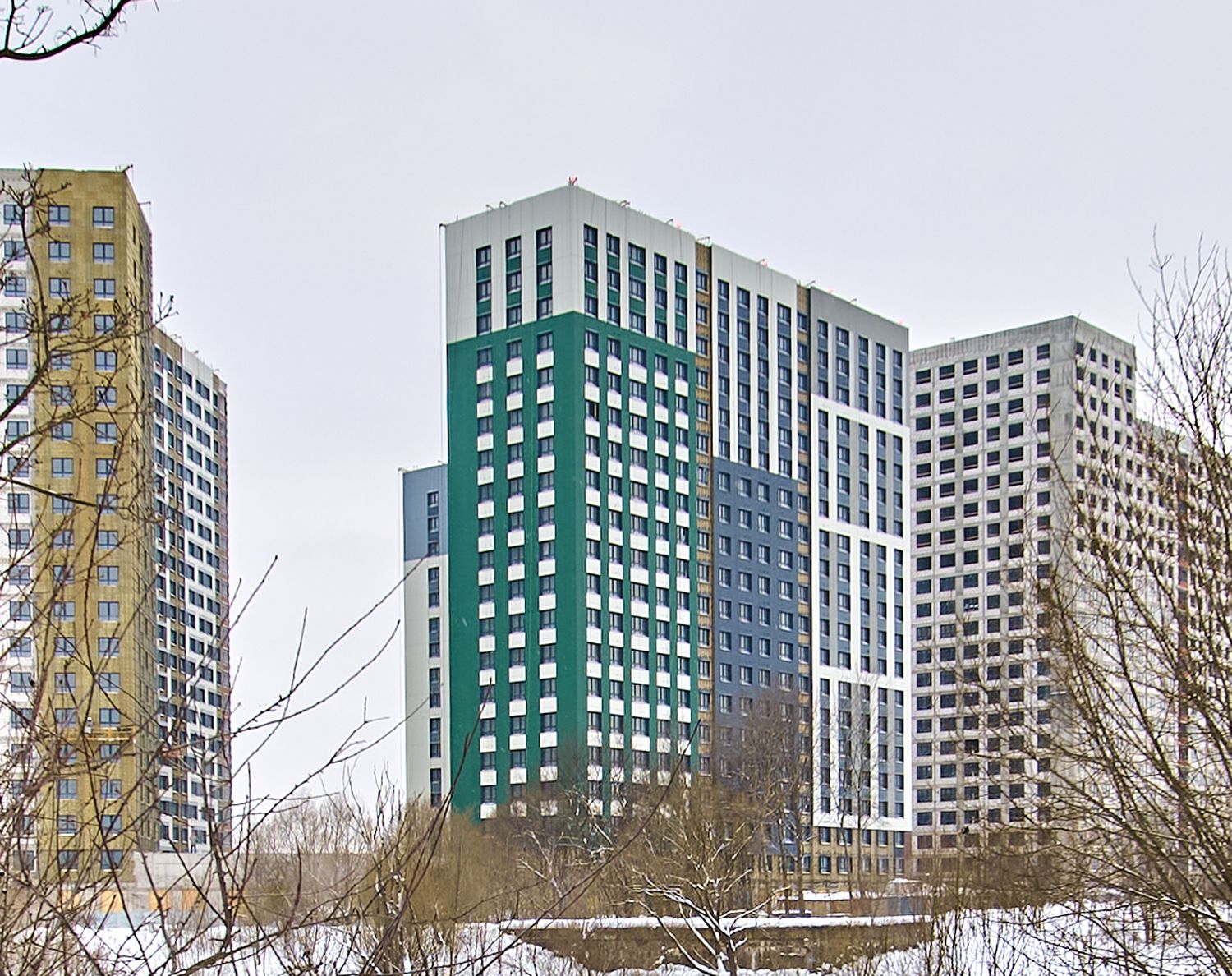

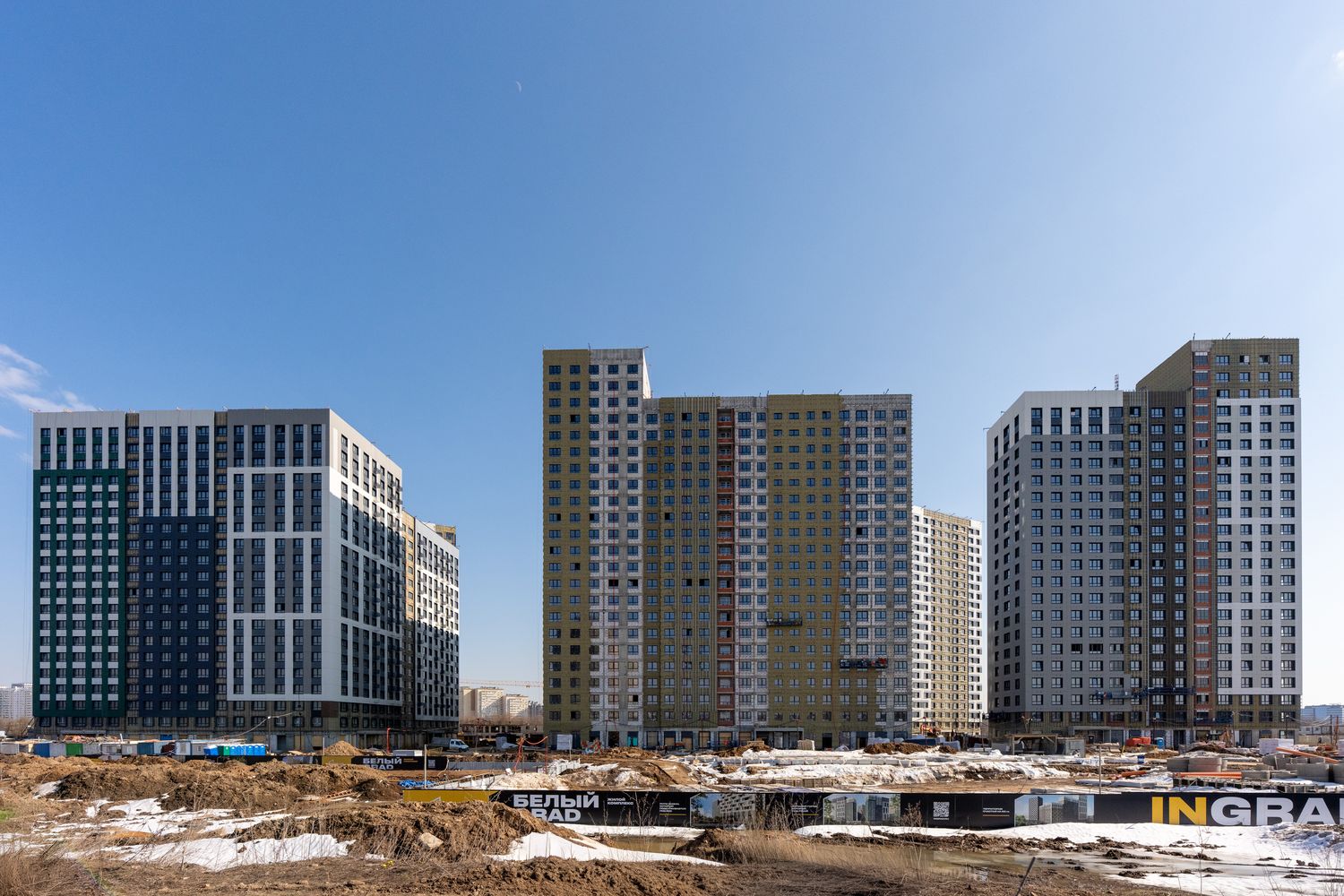

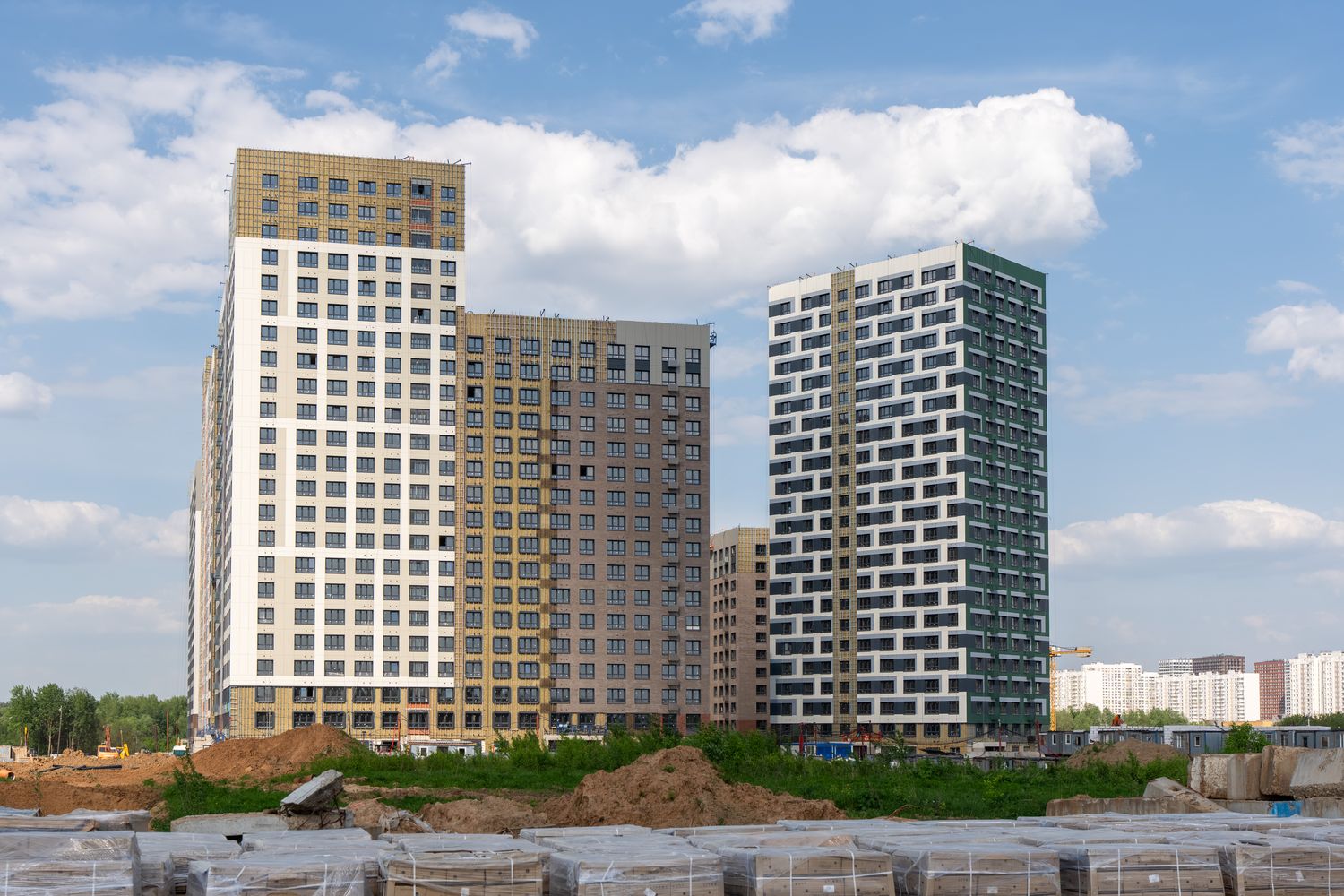

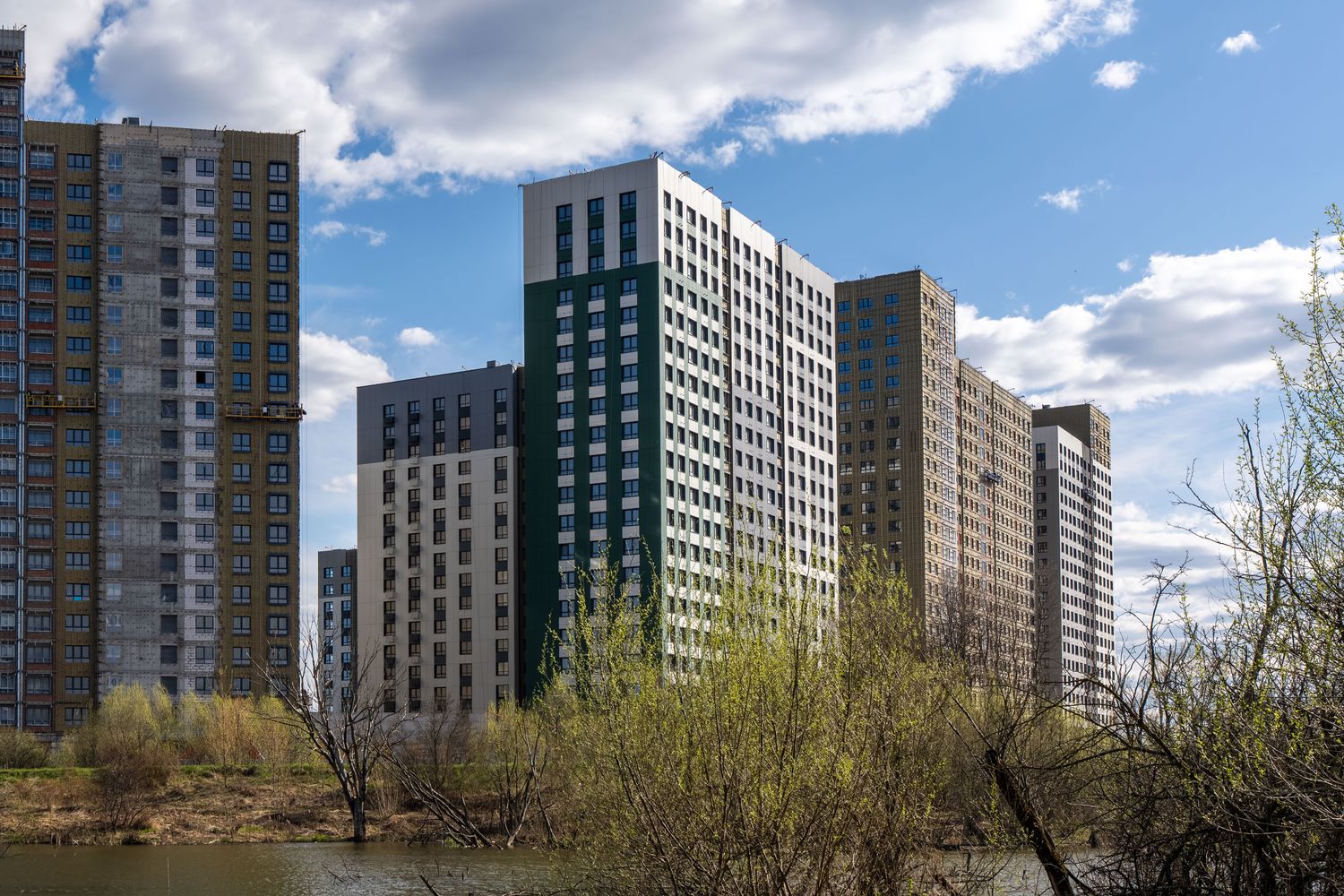

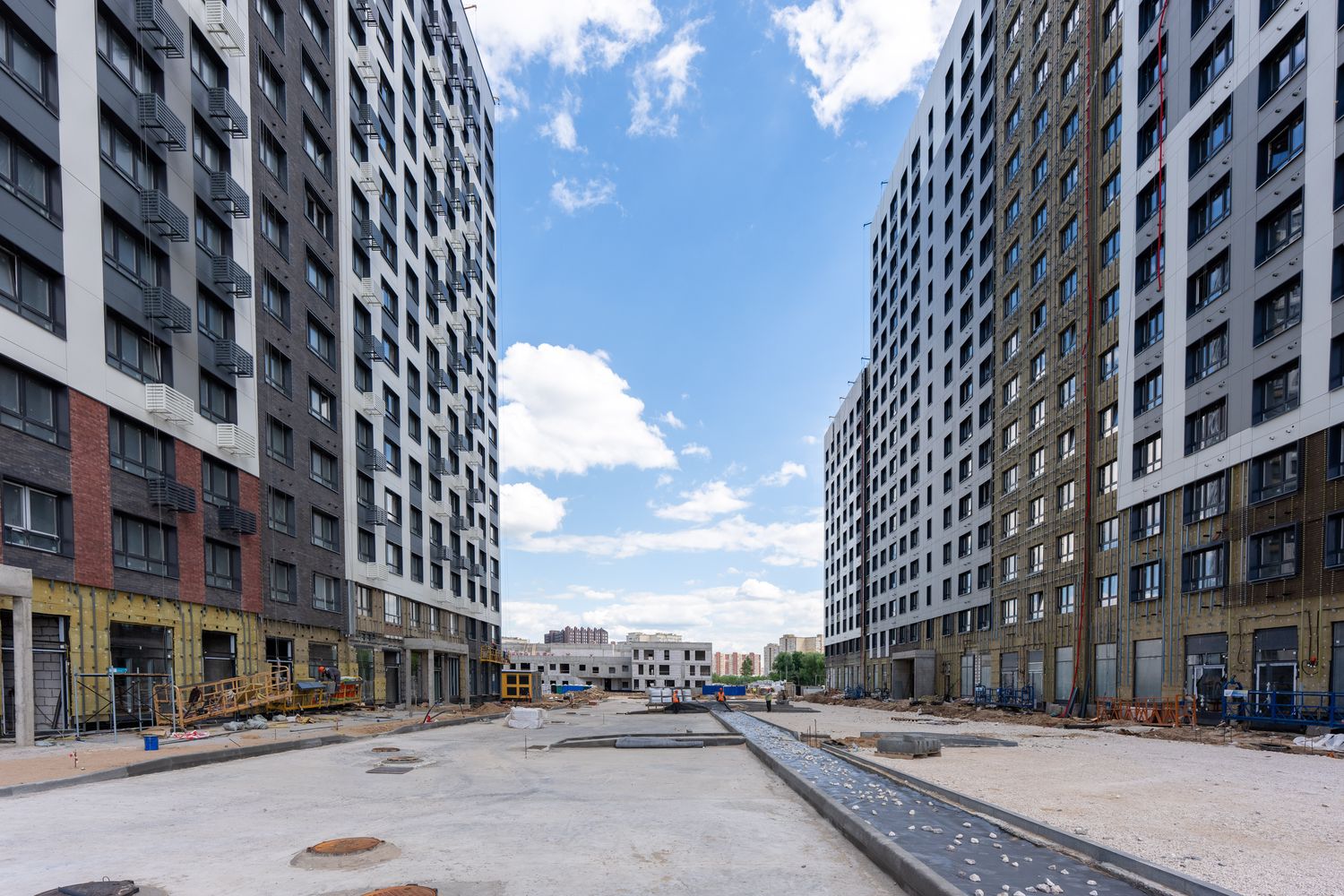

3 кв.
2026
завершение строительства

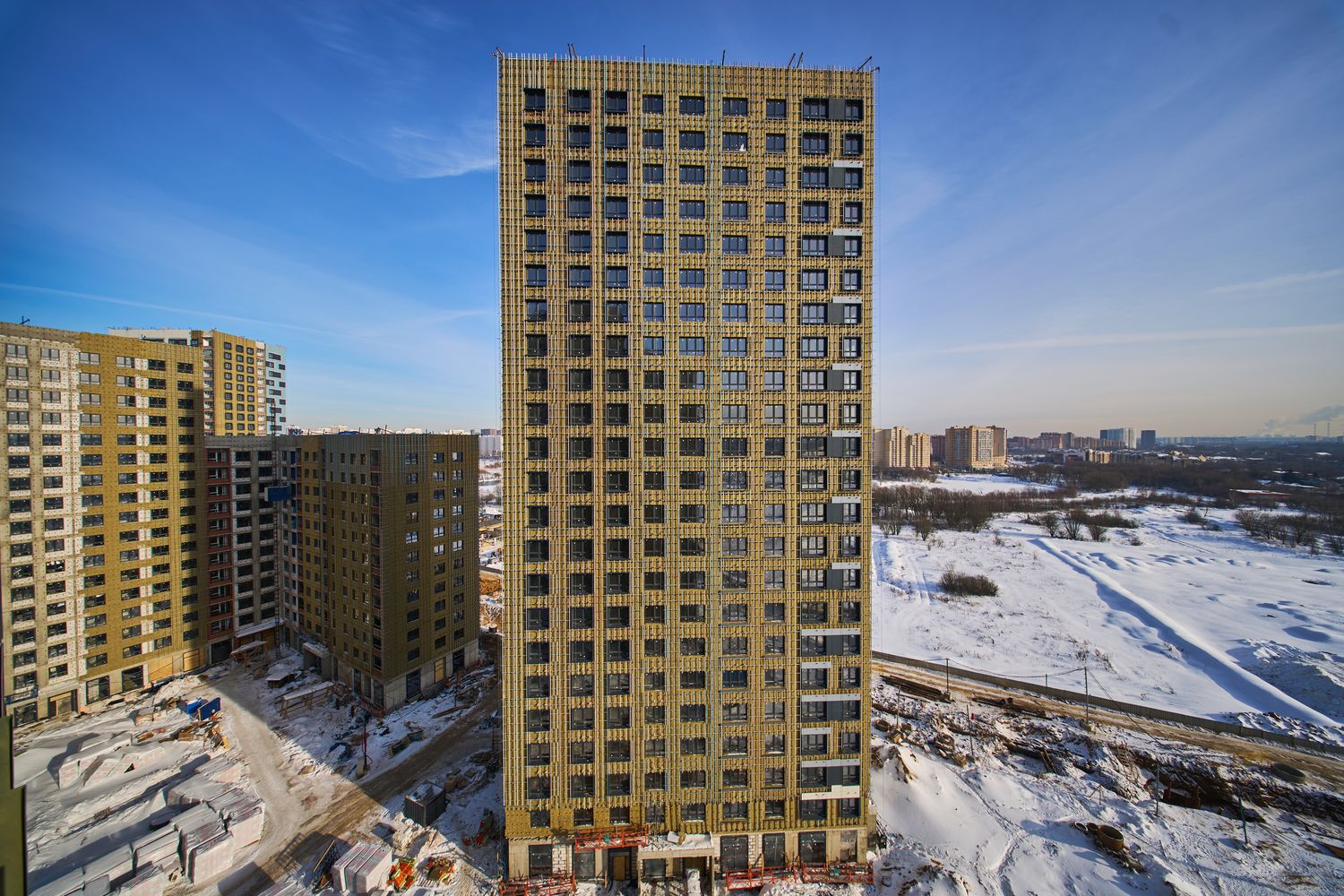

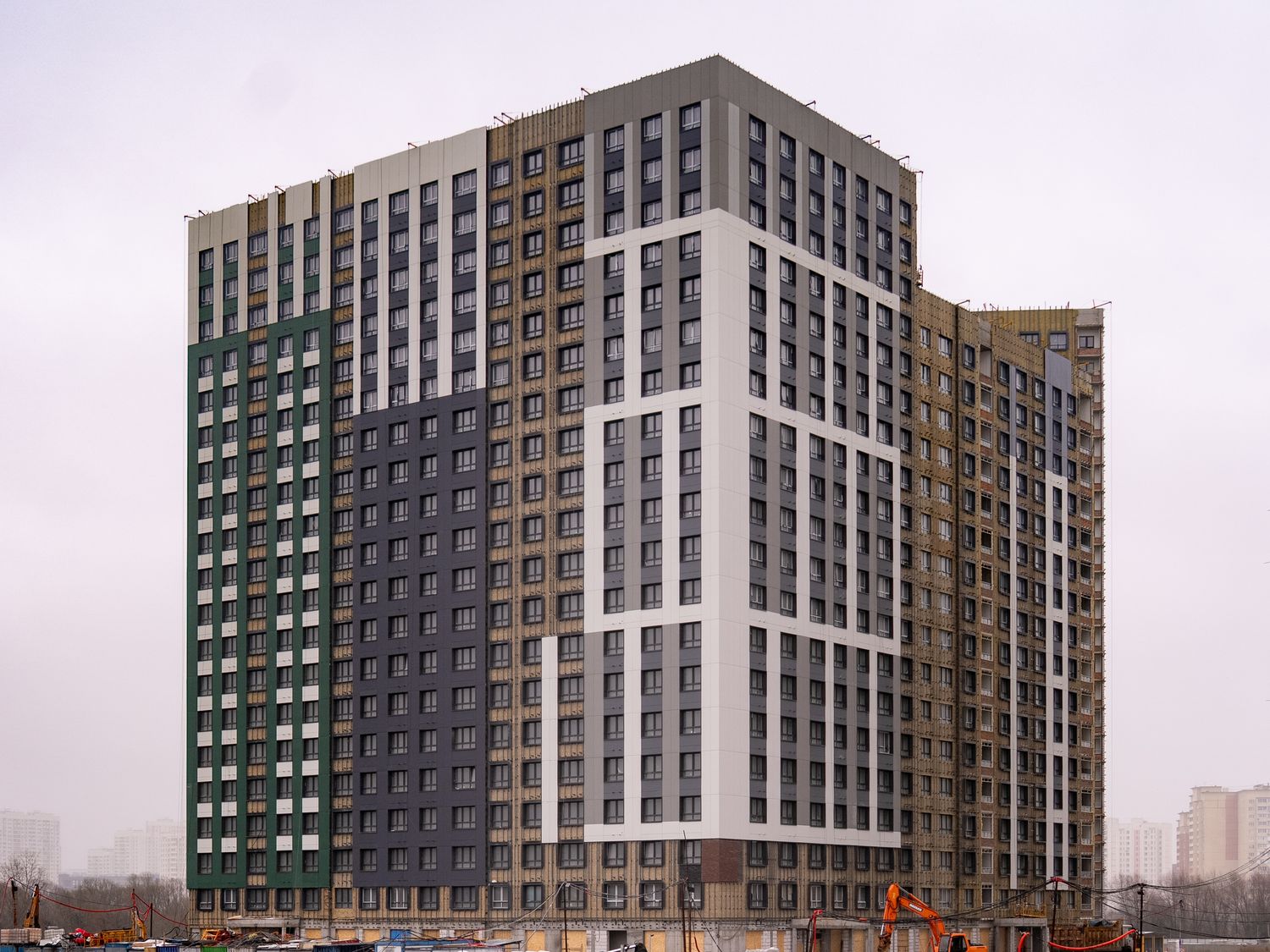

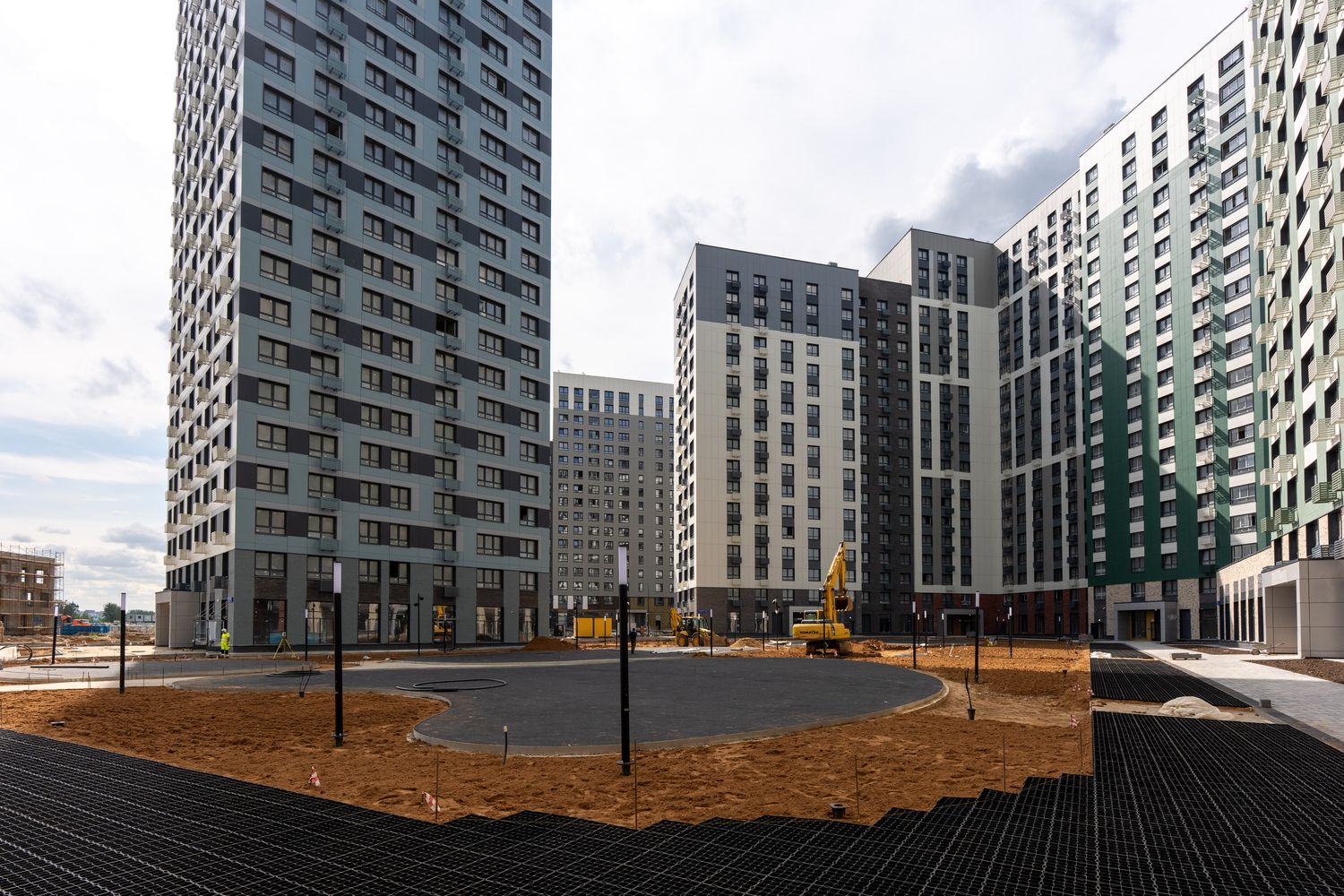

Март 2026
Март 2026

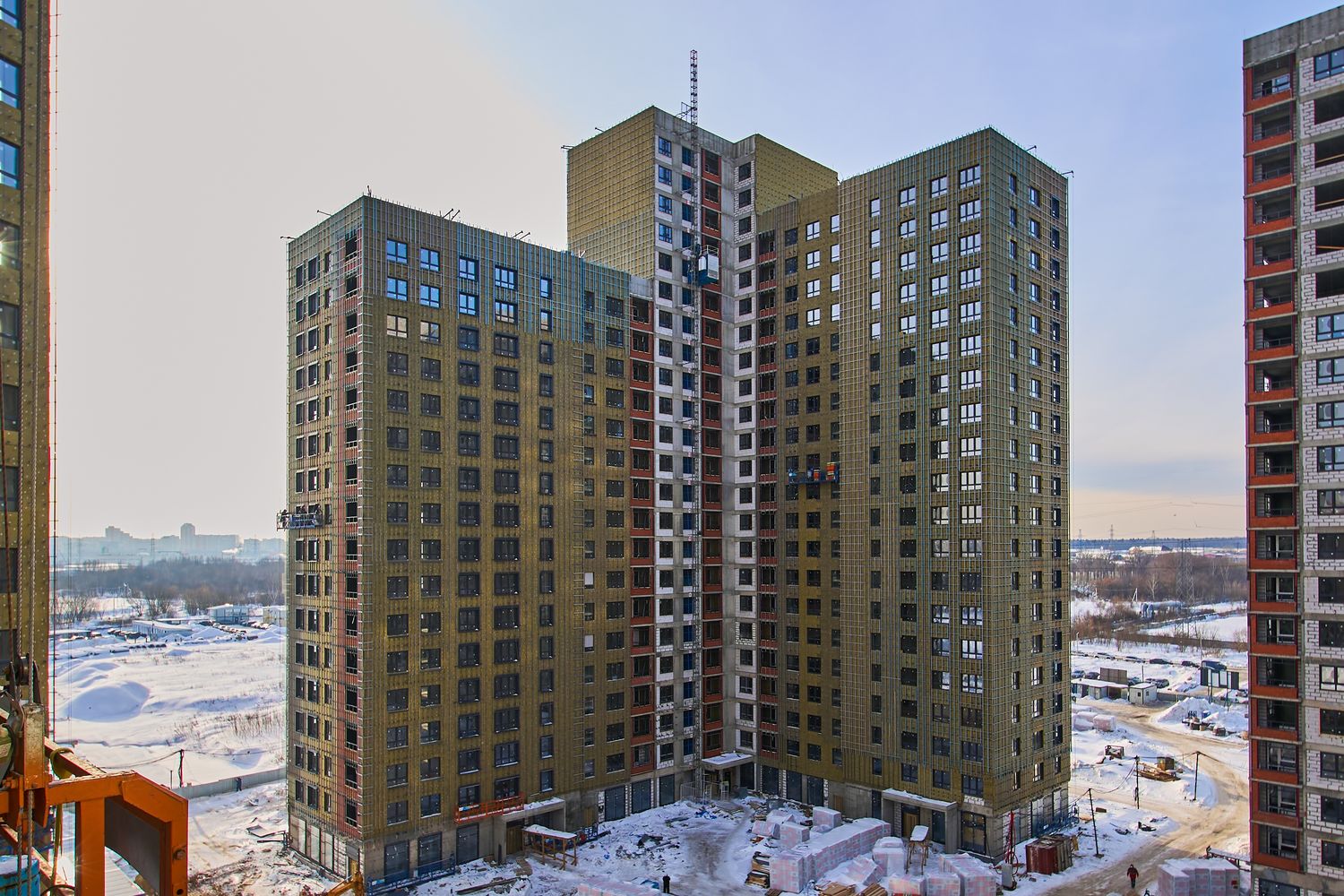

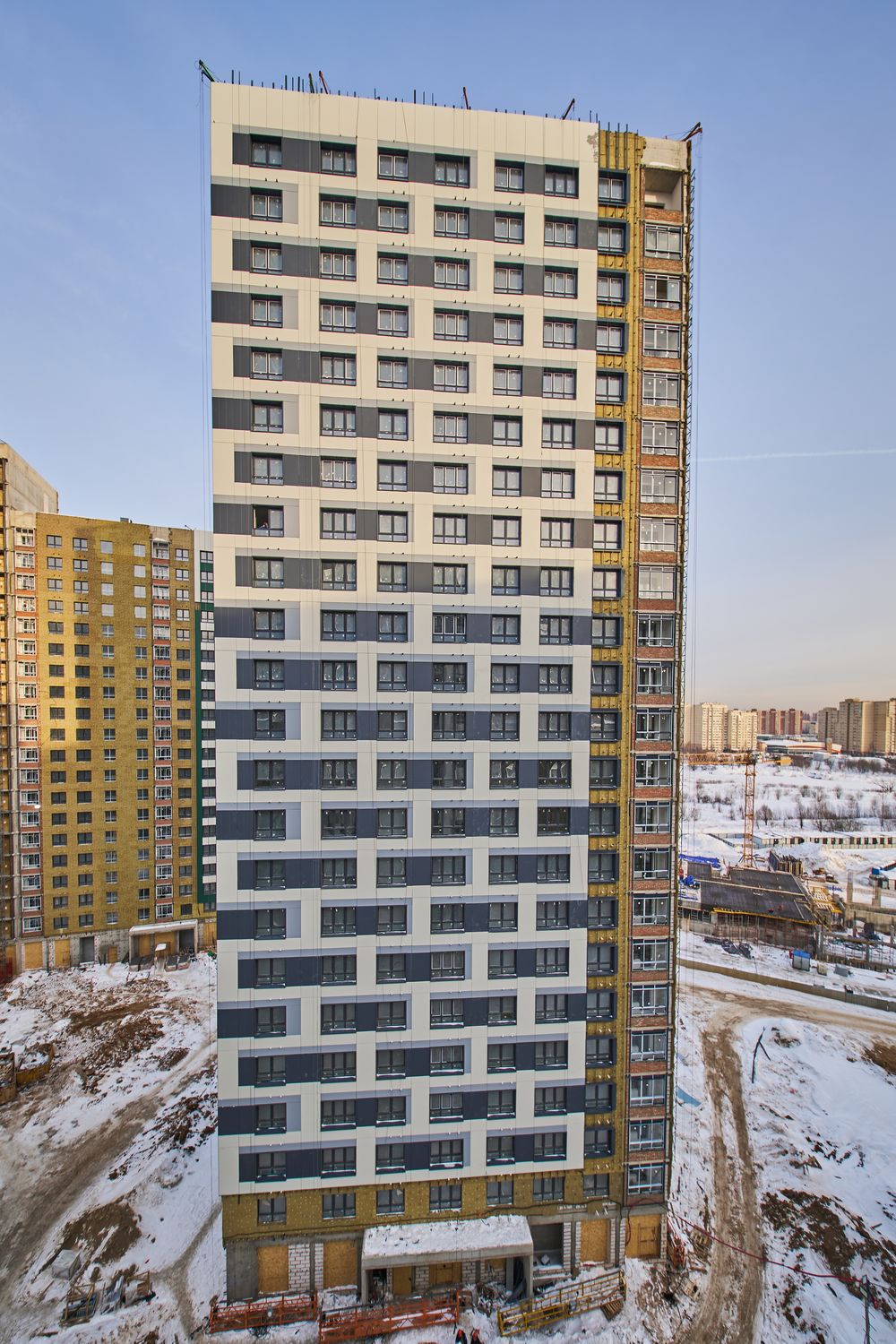

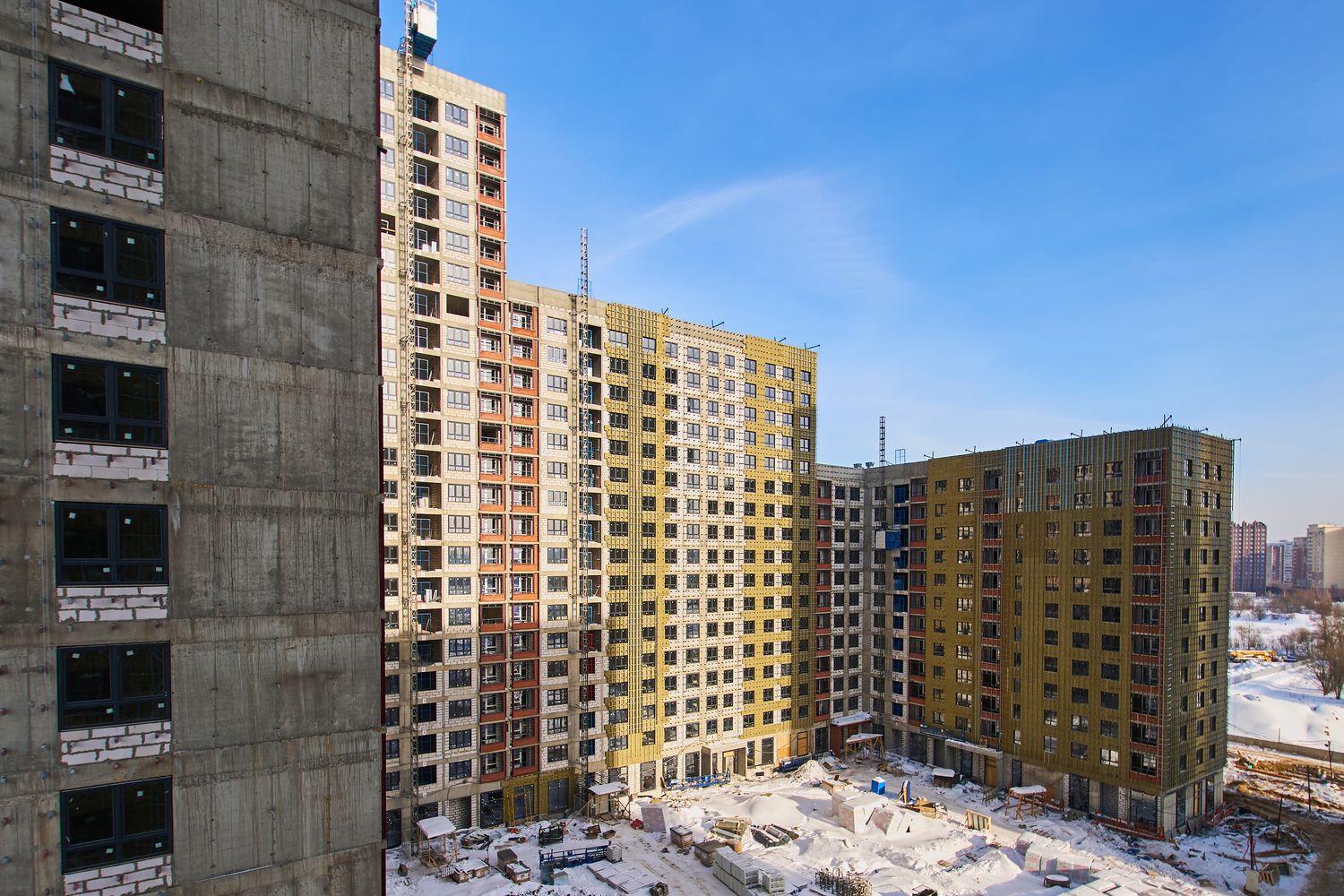

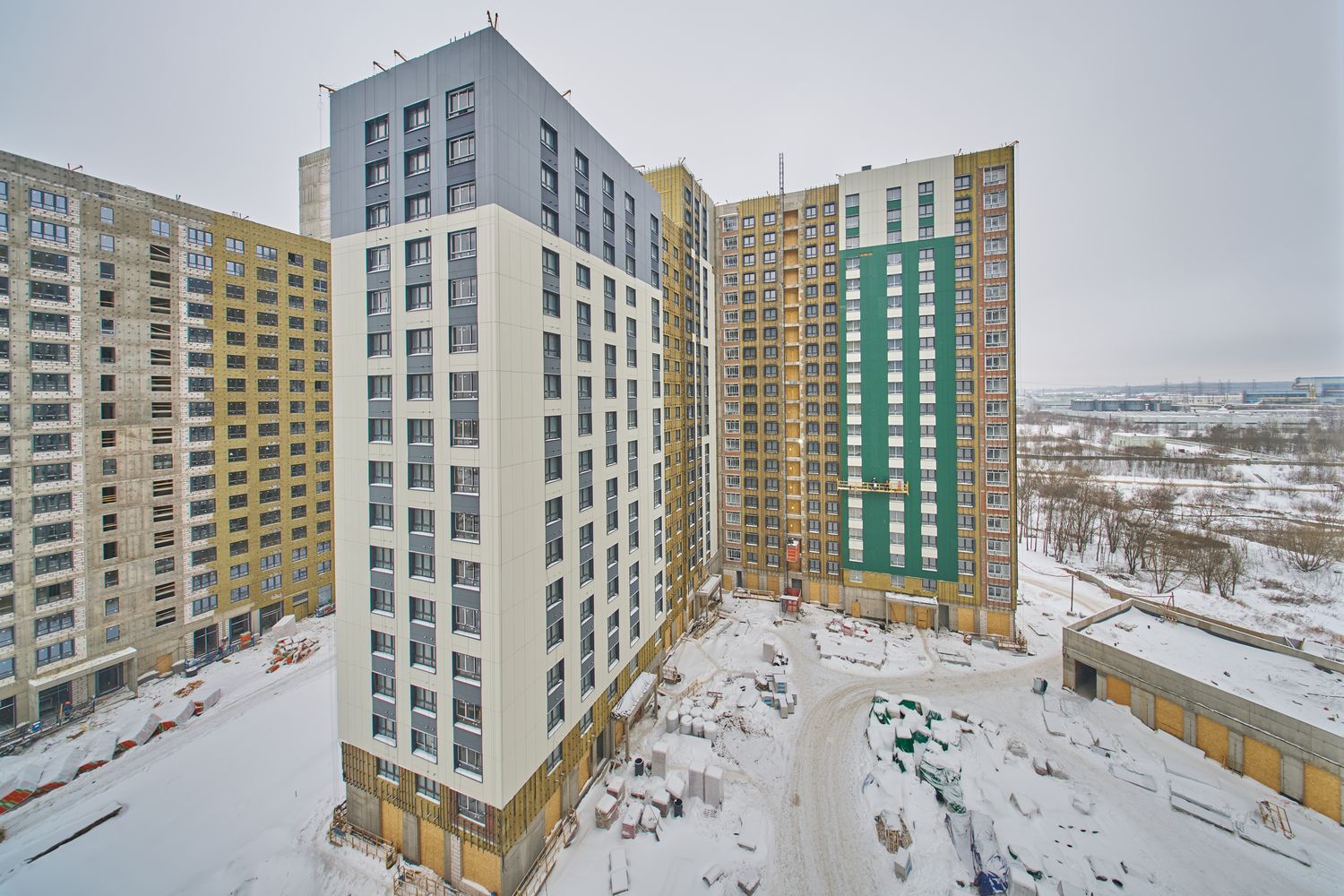

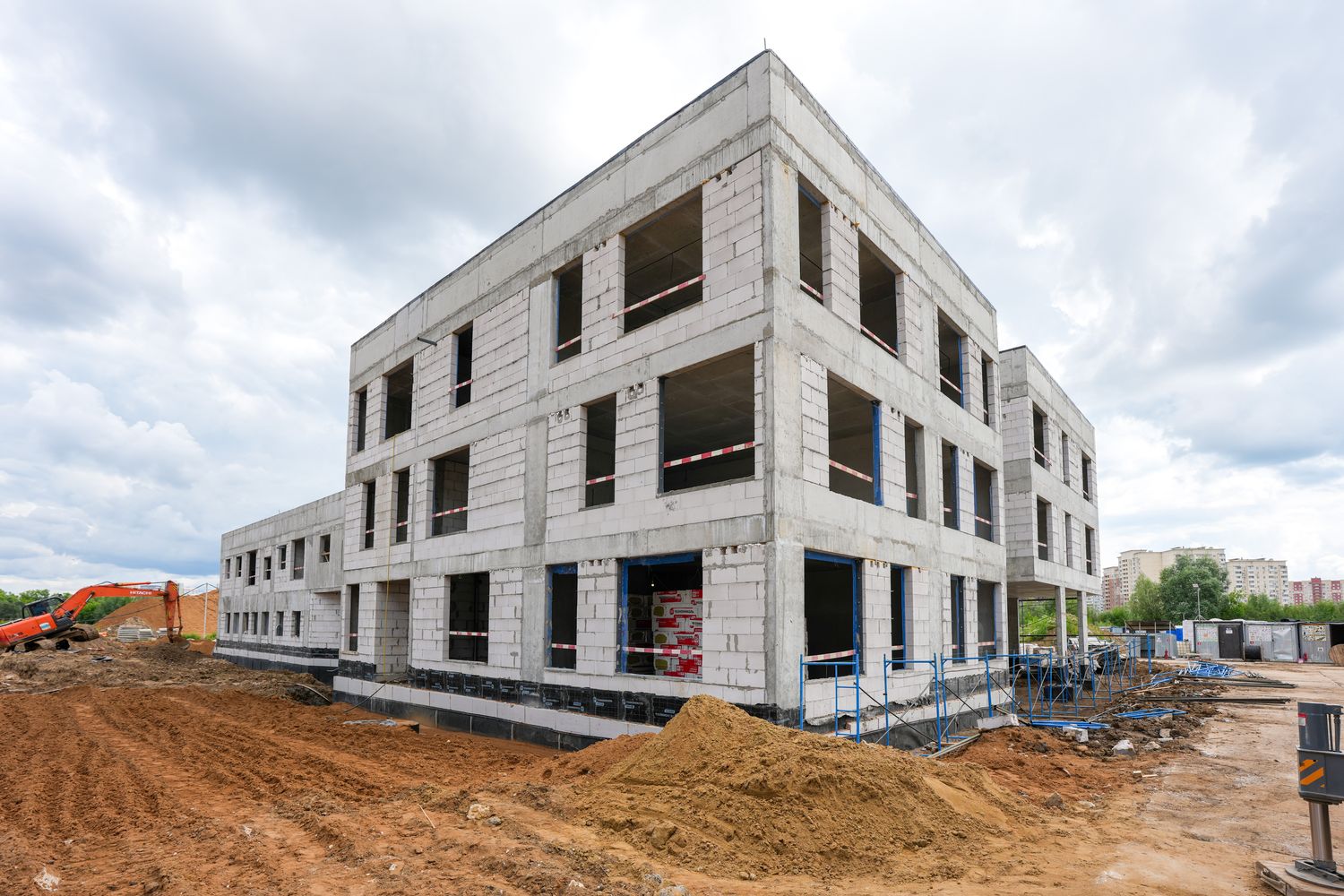

Февраль 2026
Февраль 2026

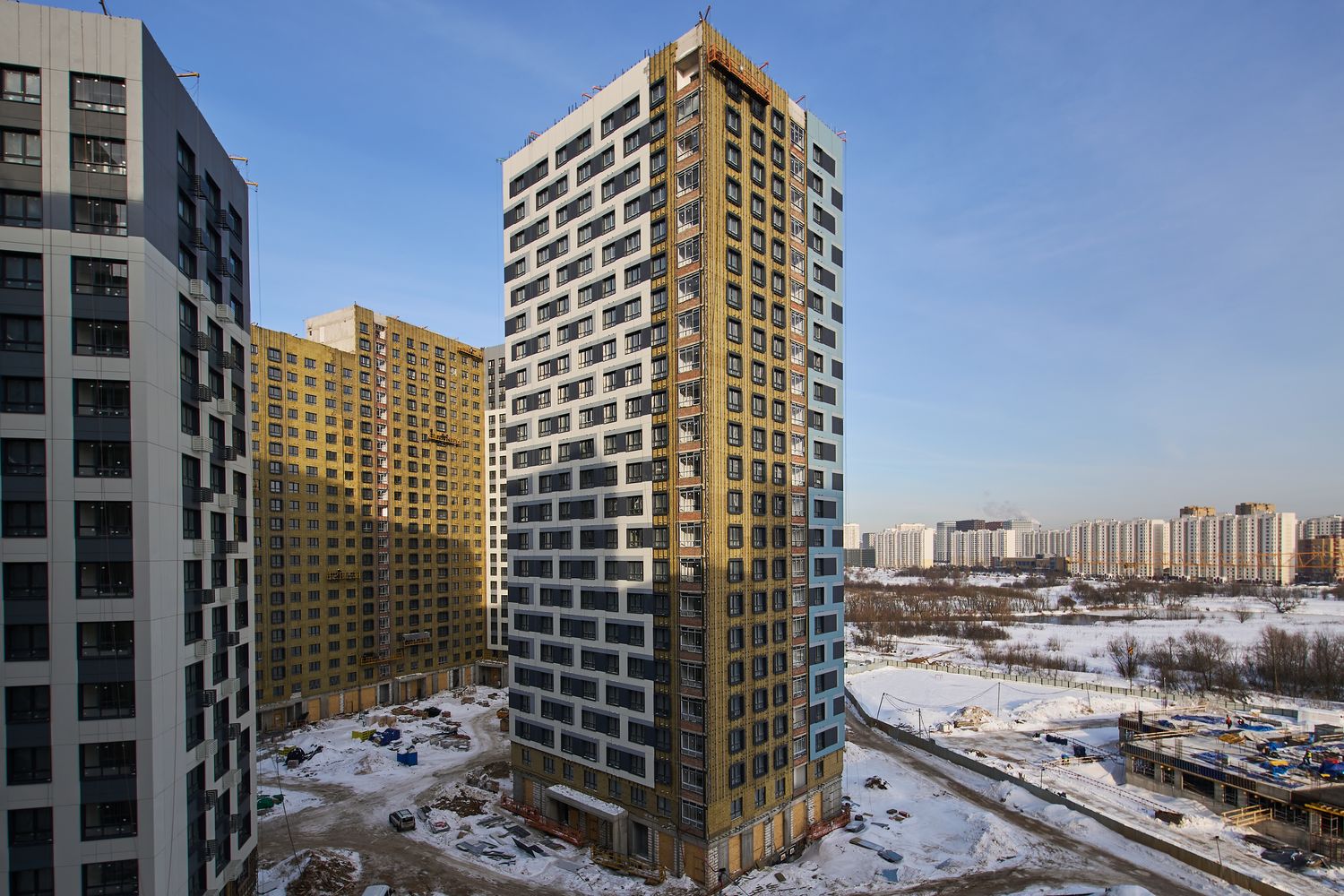

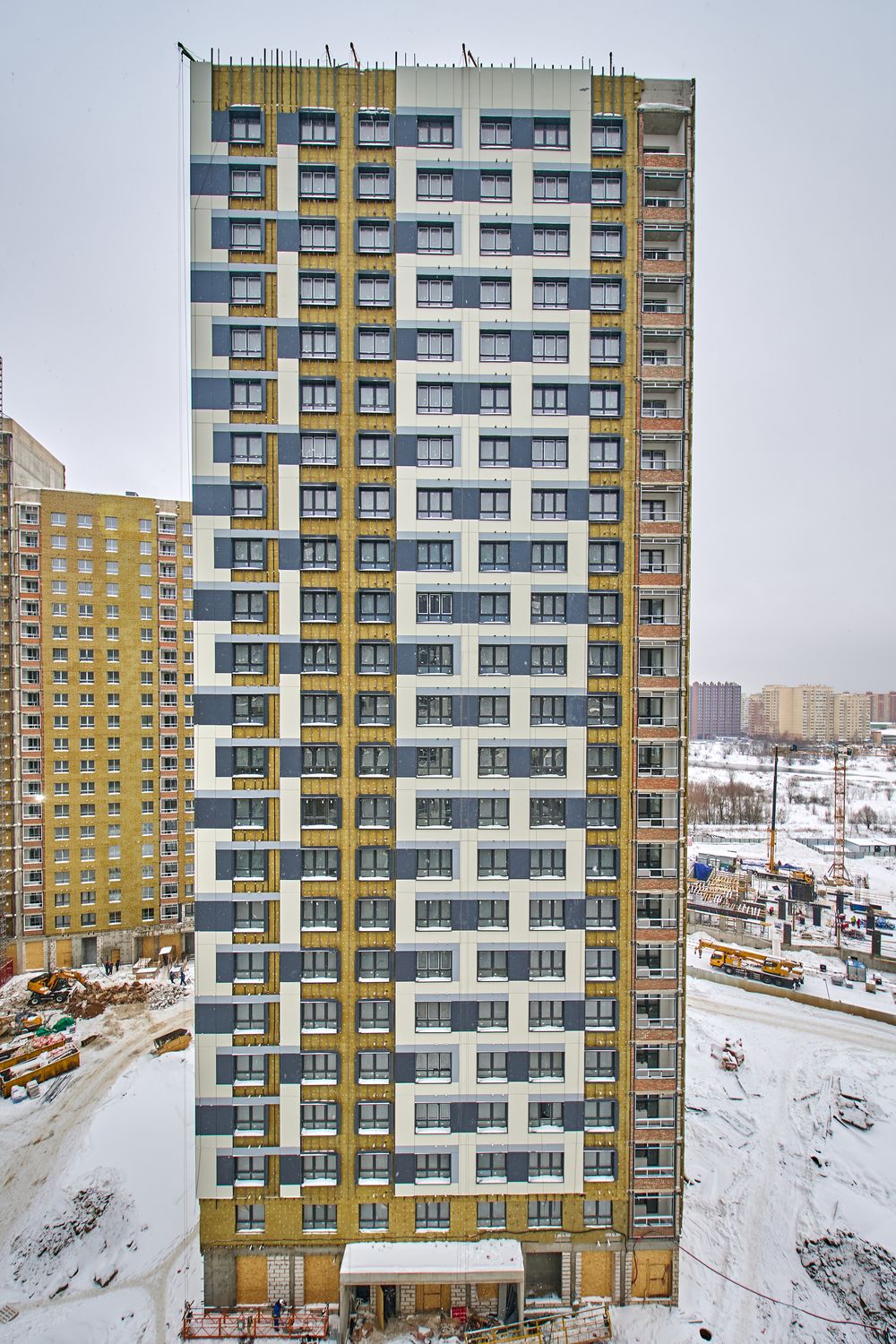

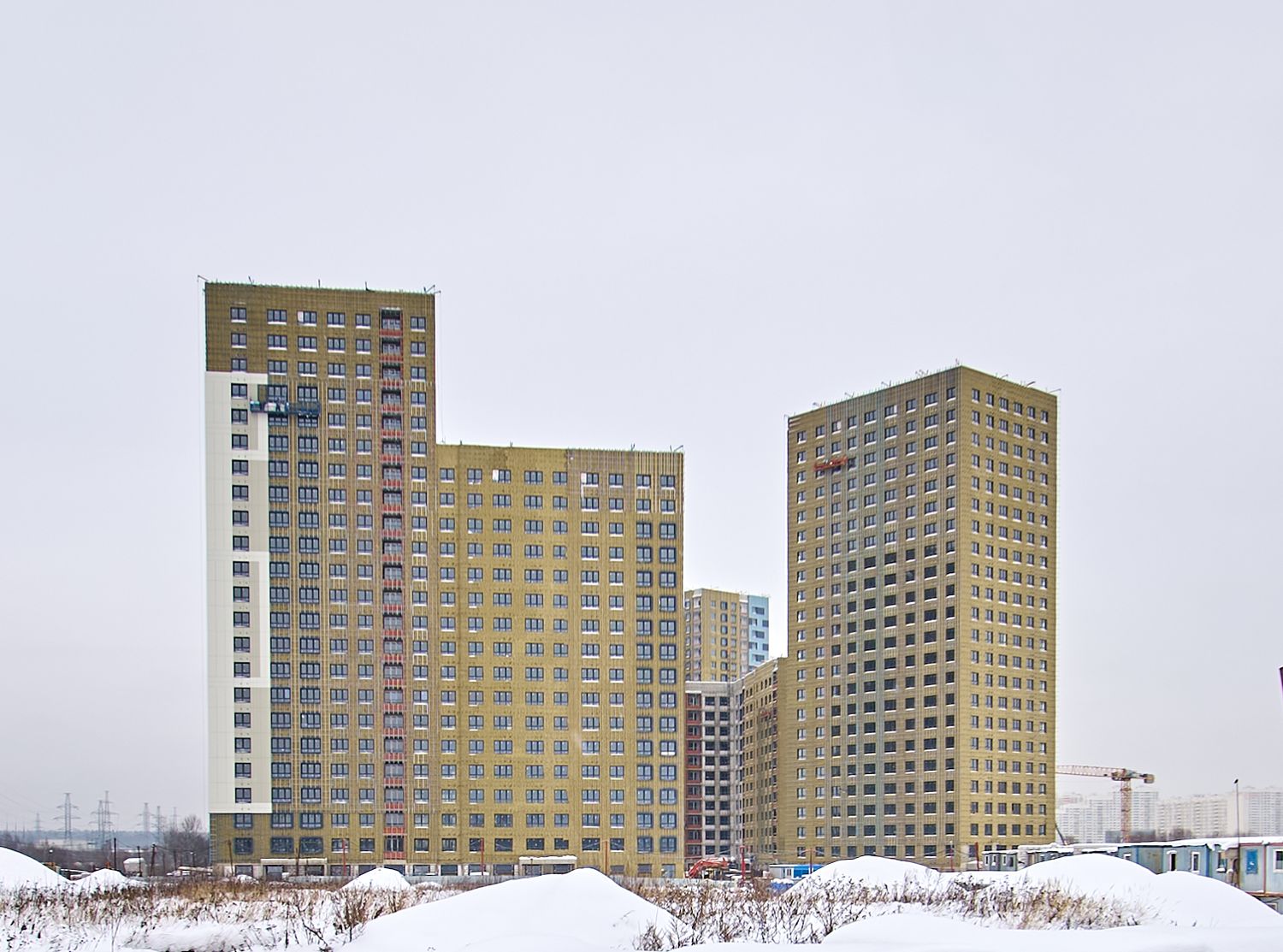

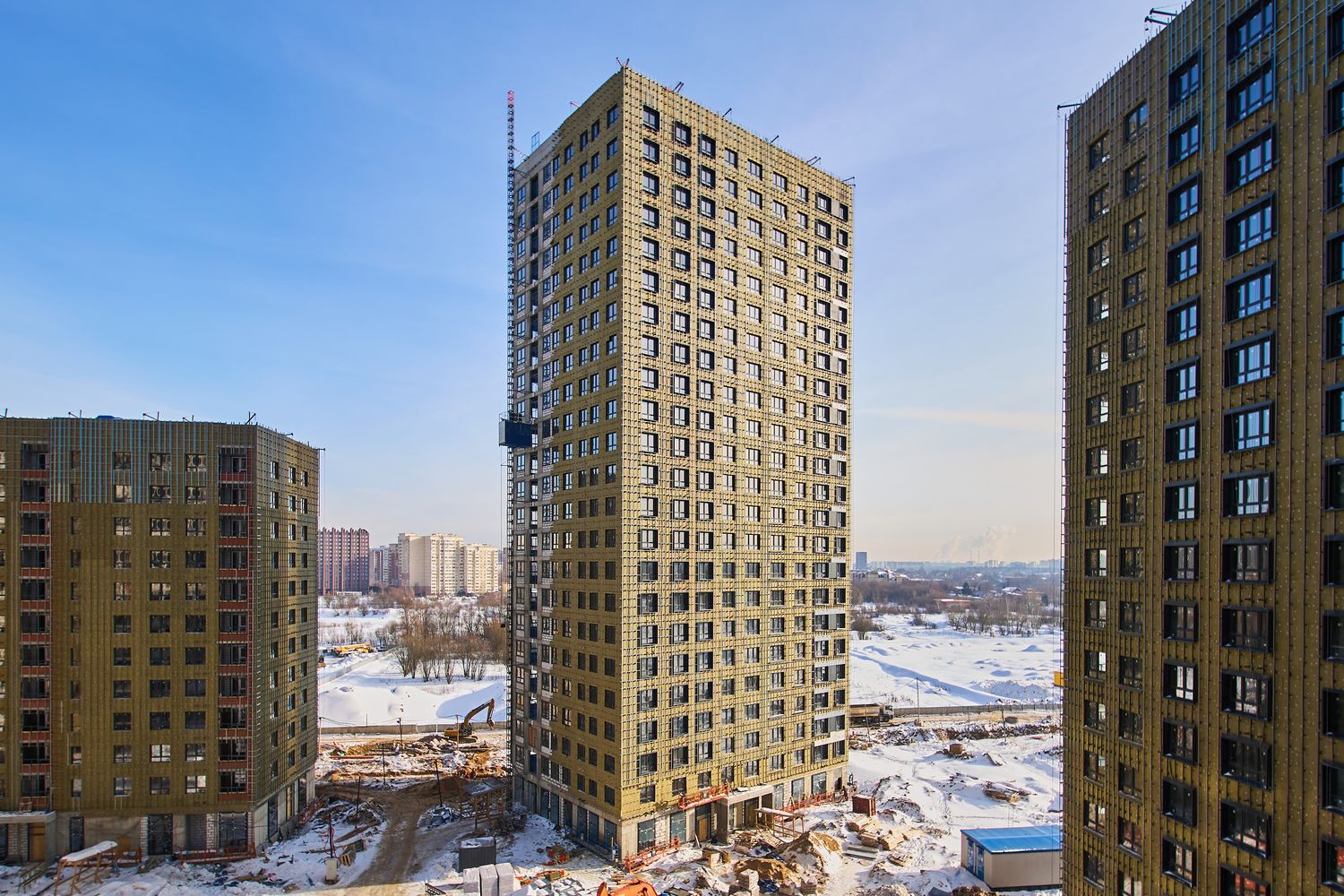

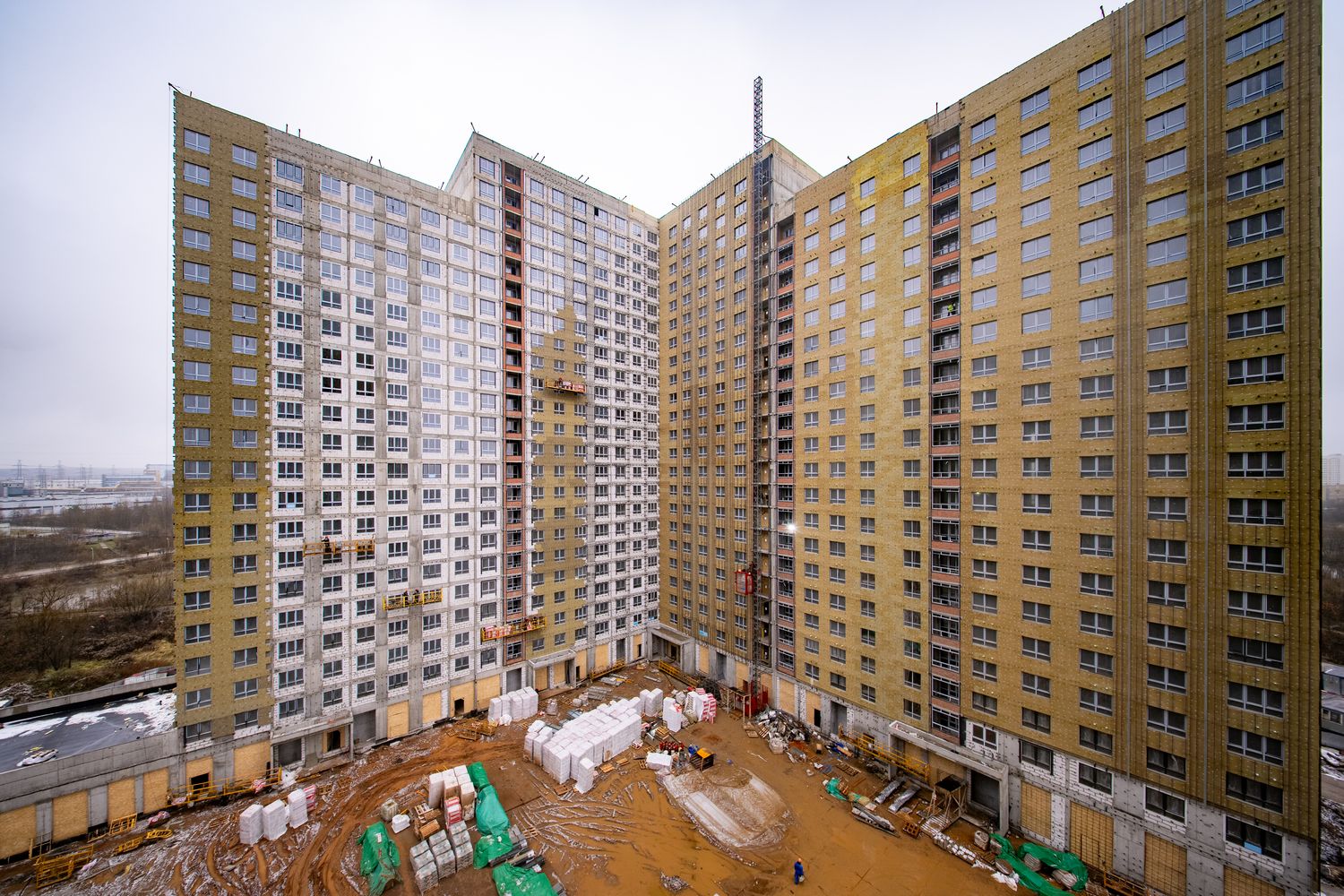

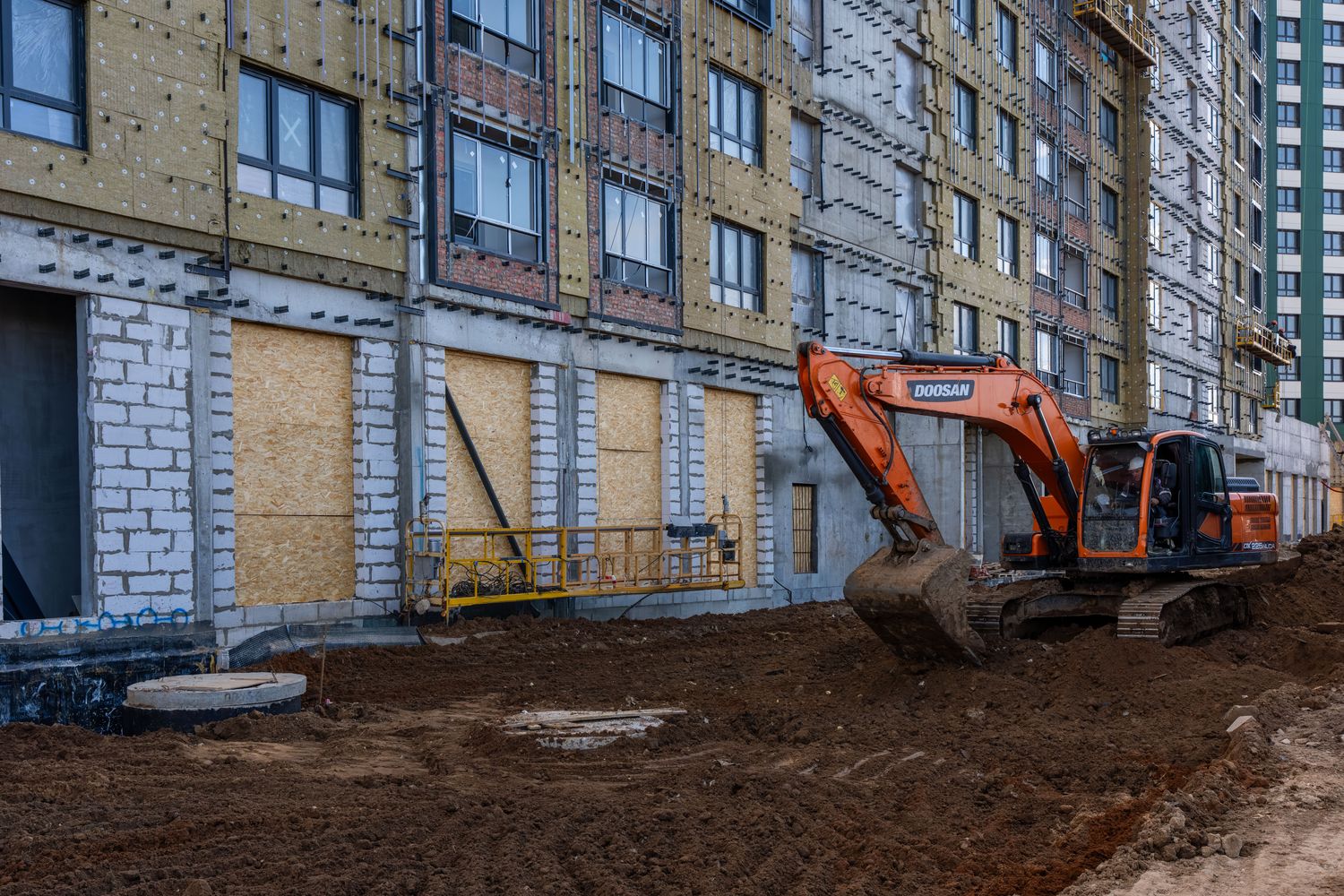

Январь 2026

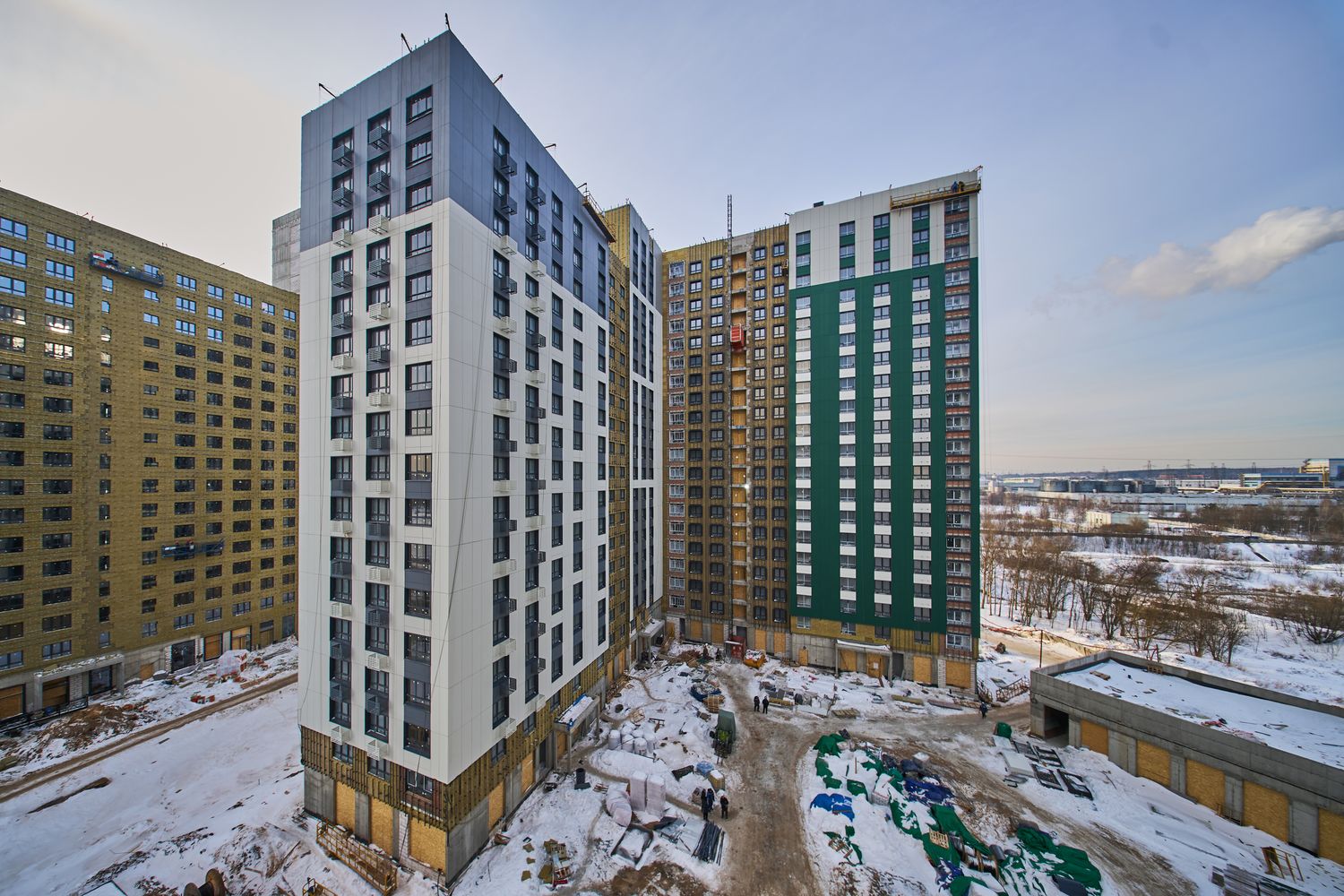

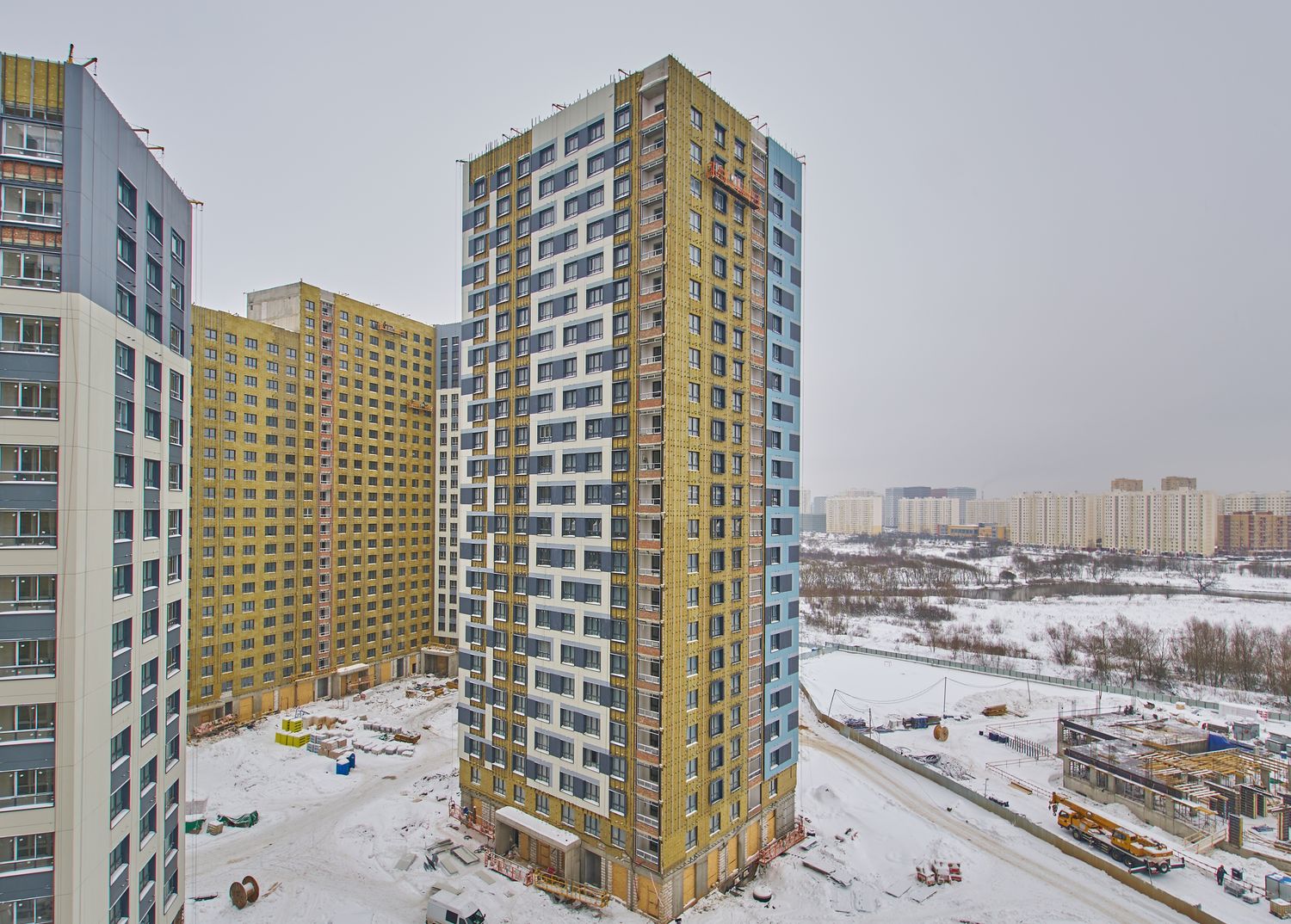

Январь 2026

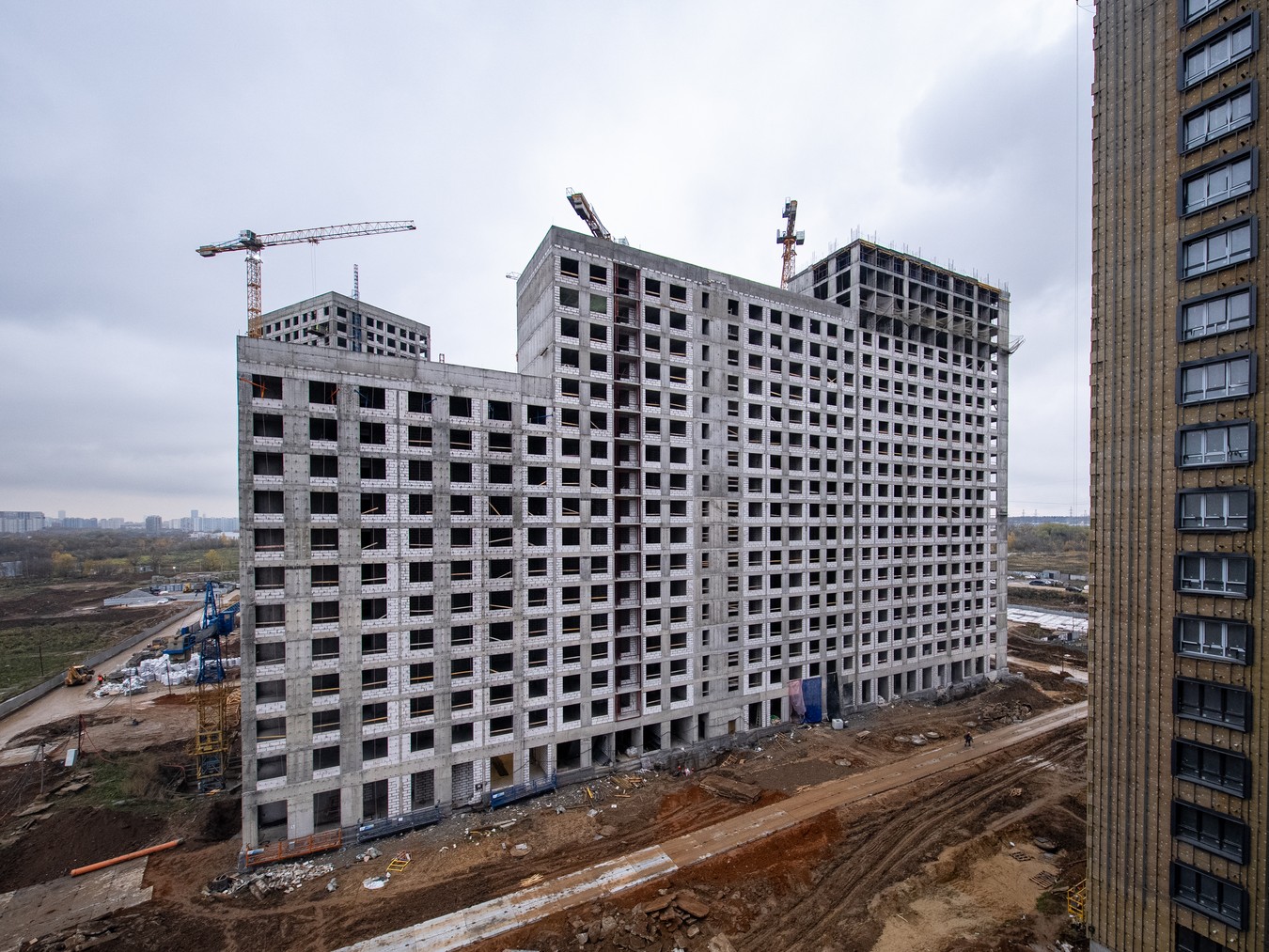

Декабрь 2025
Декабрь 2025

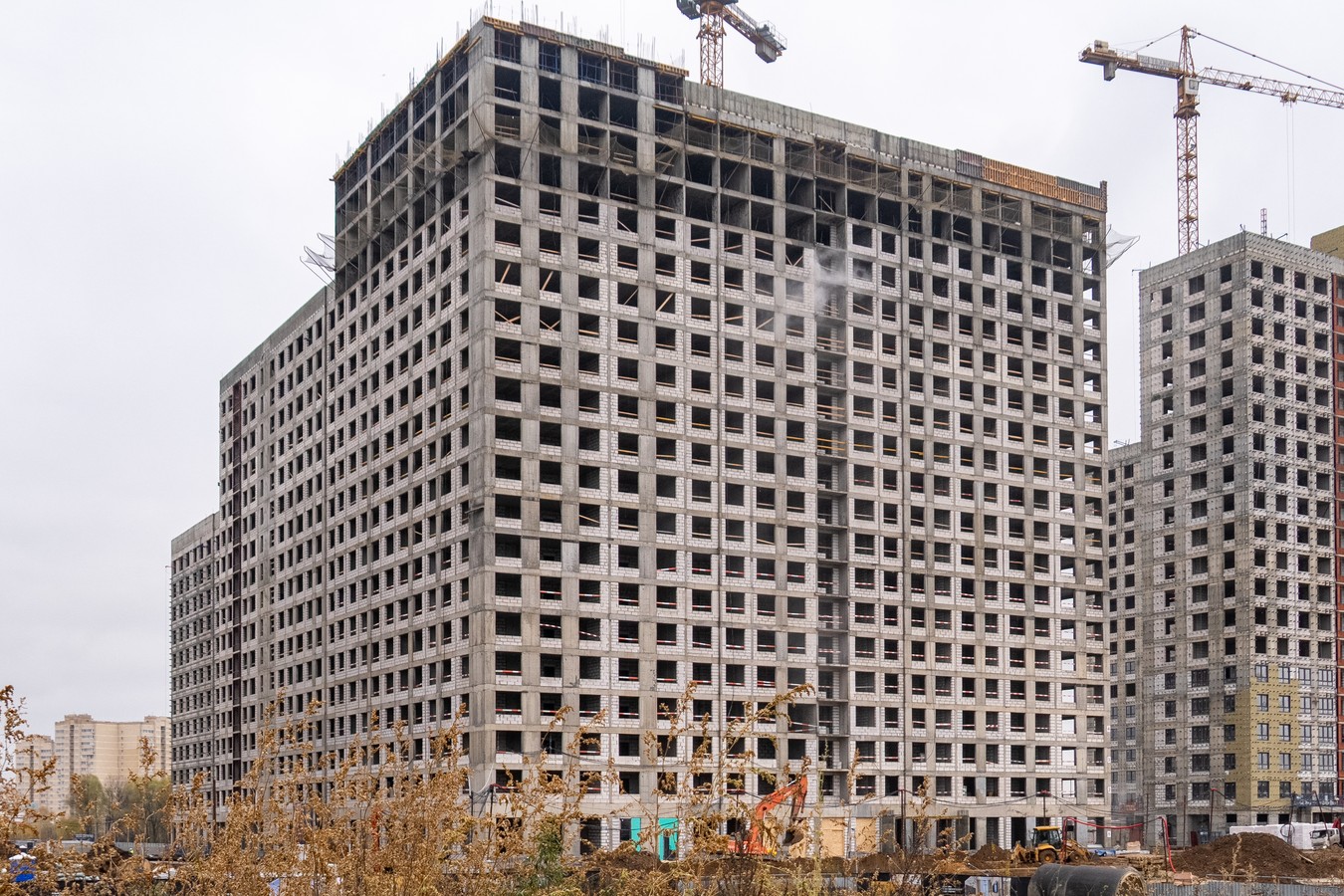

Ноябрь 2025
Ноябрь 2025

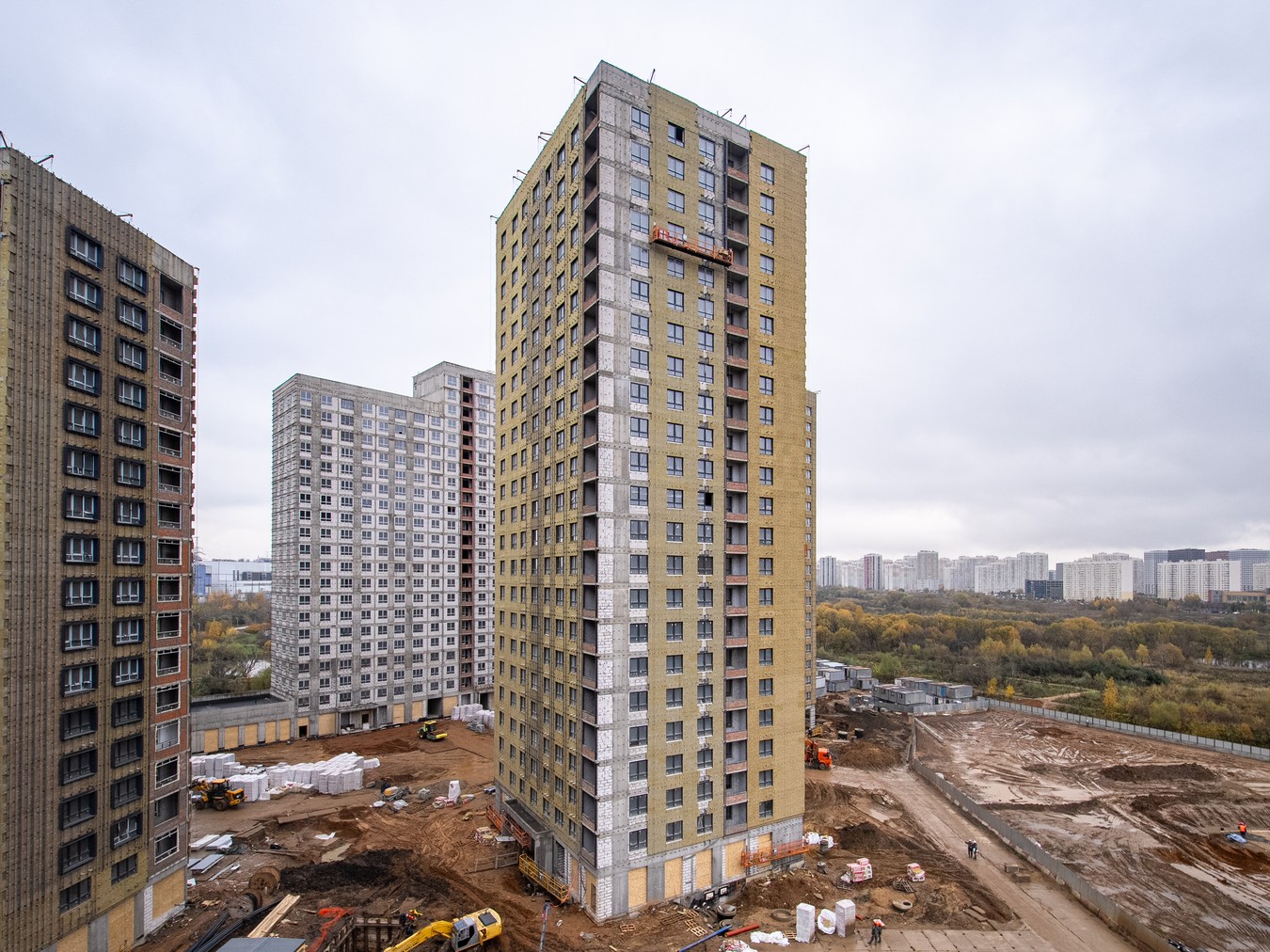

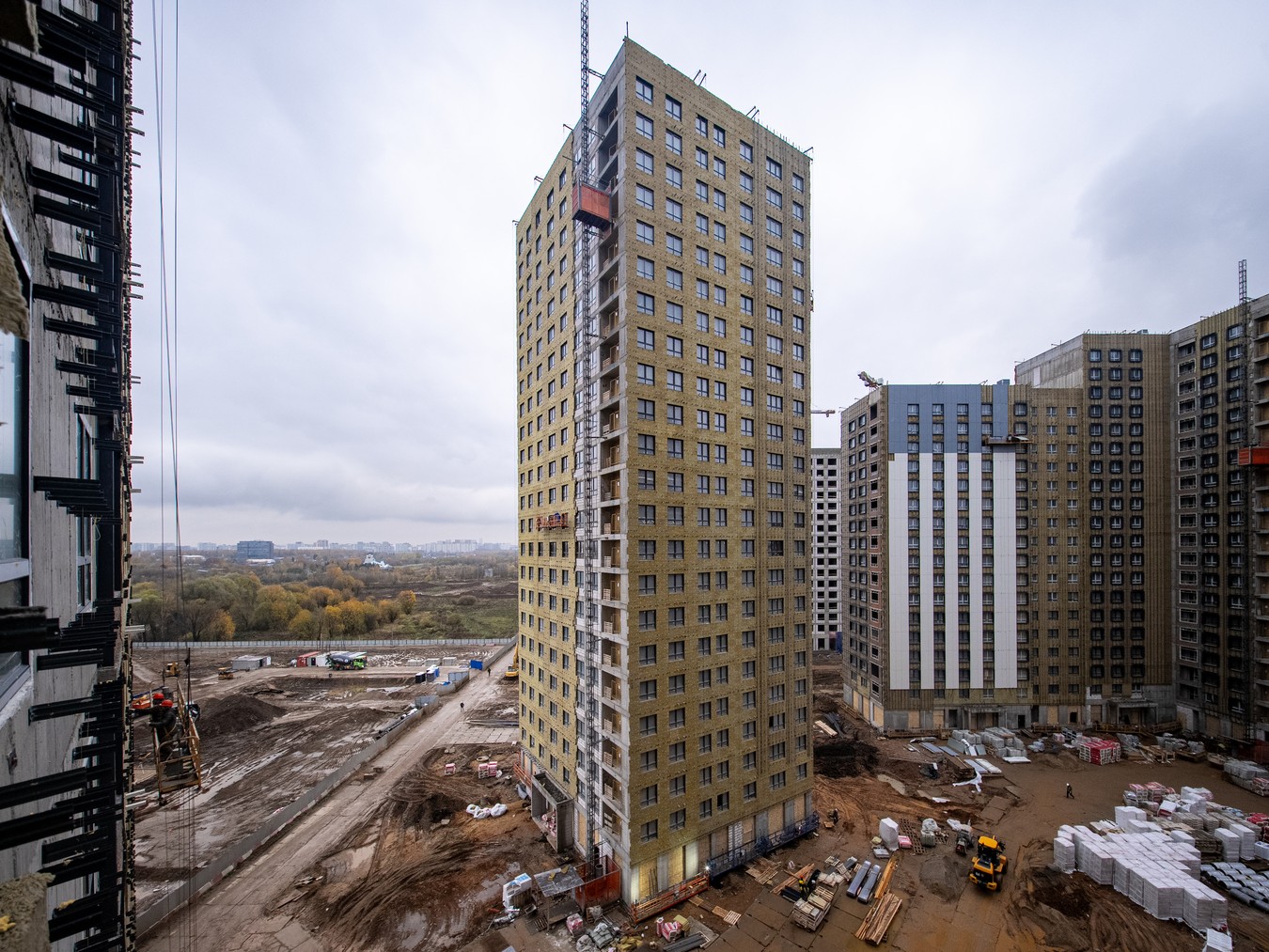

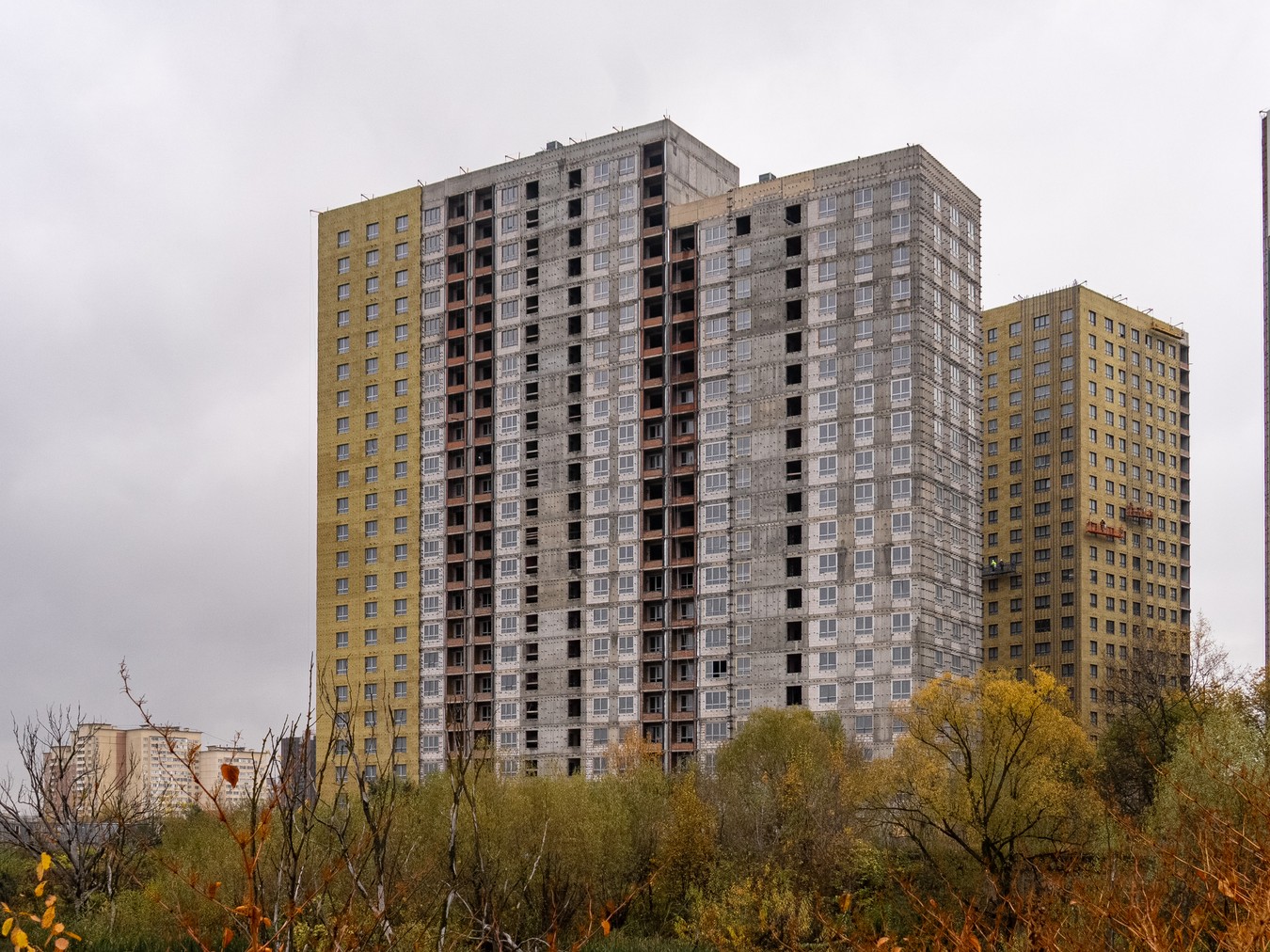

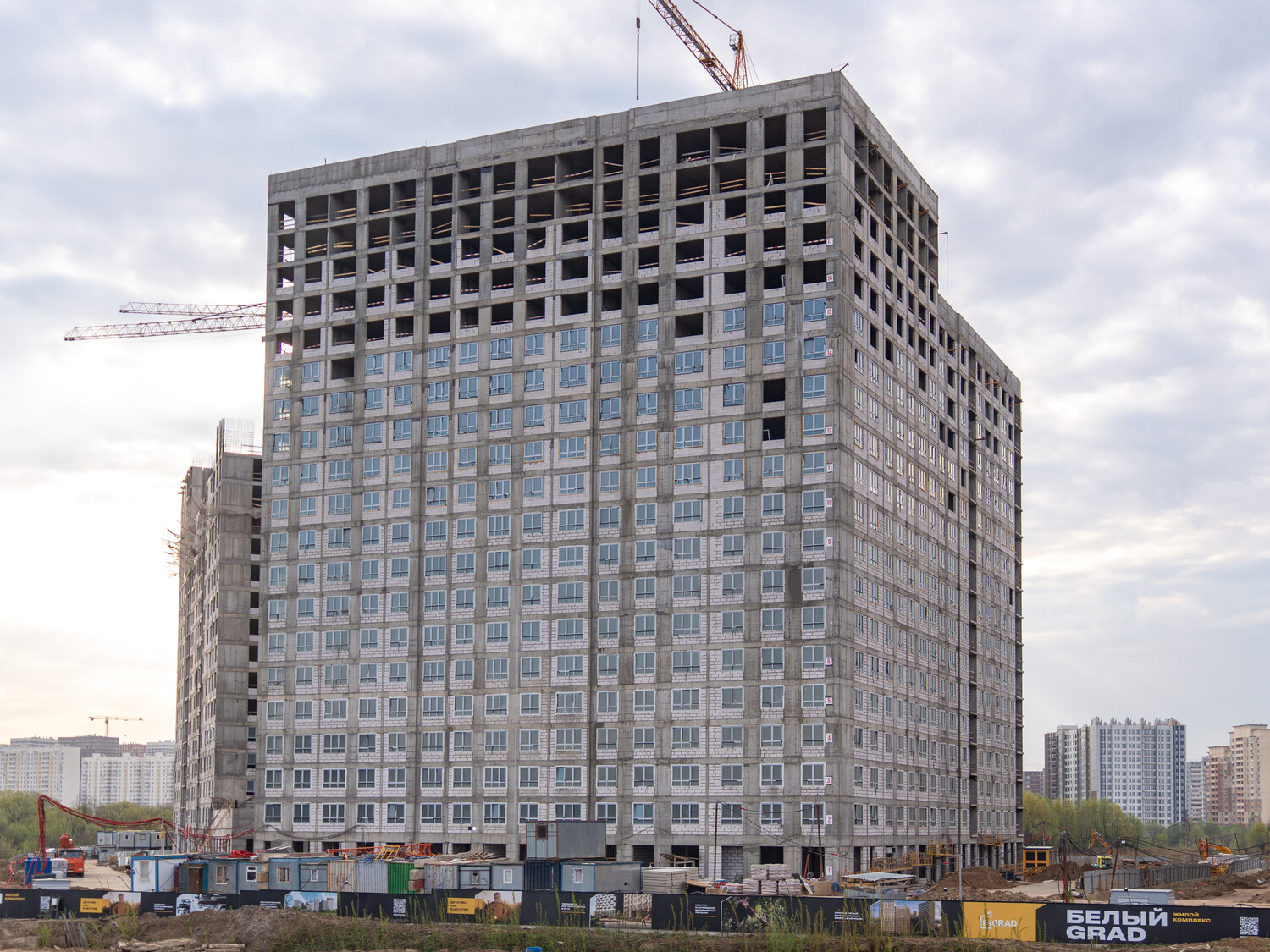

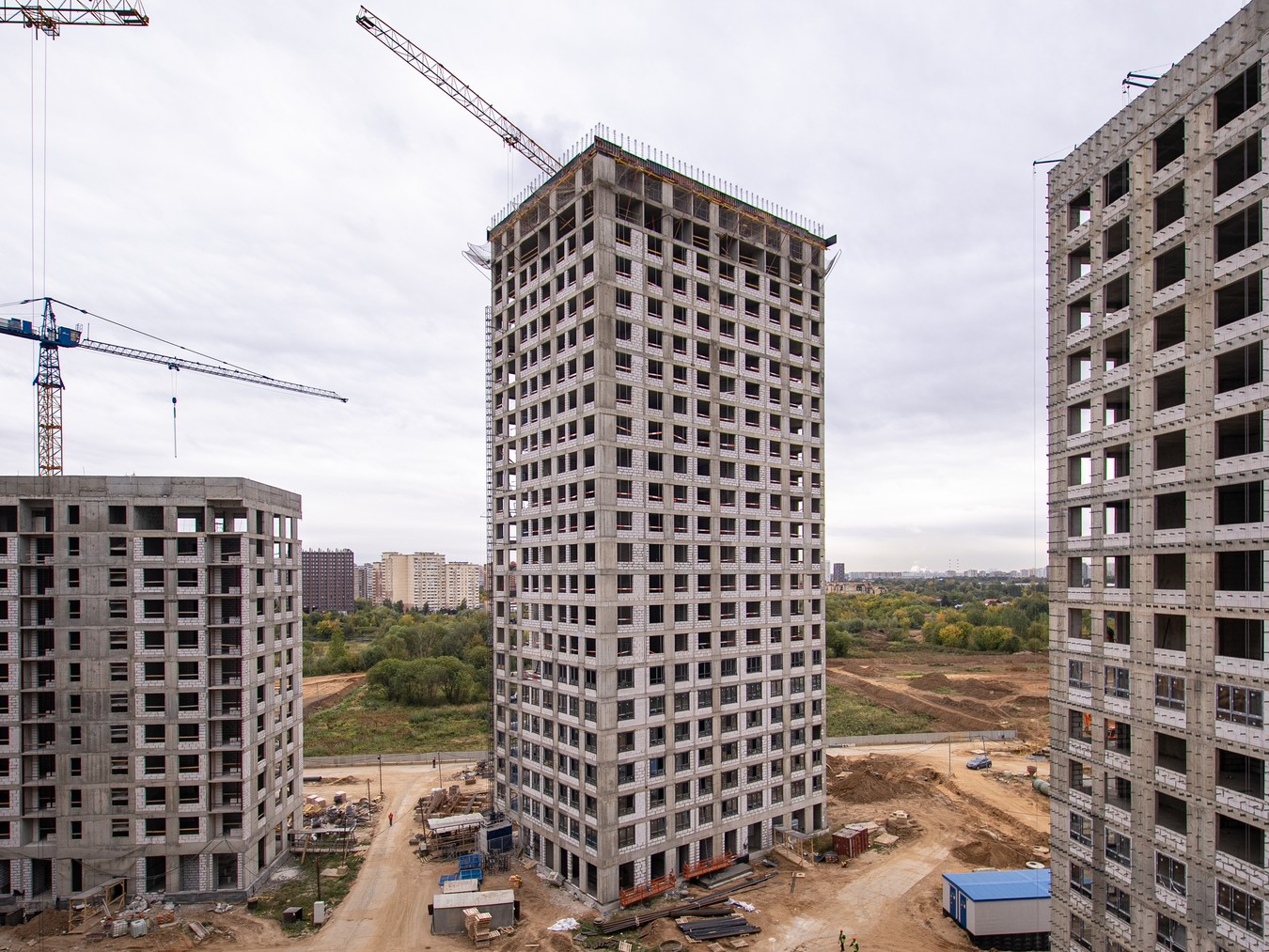

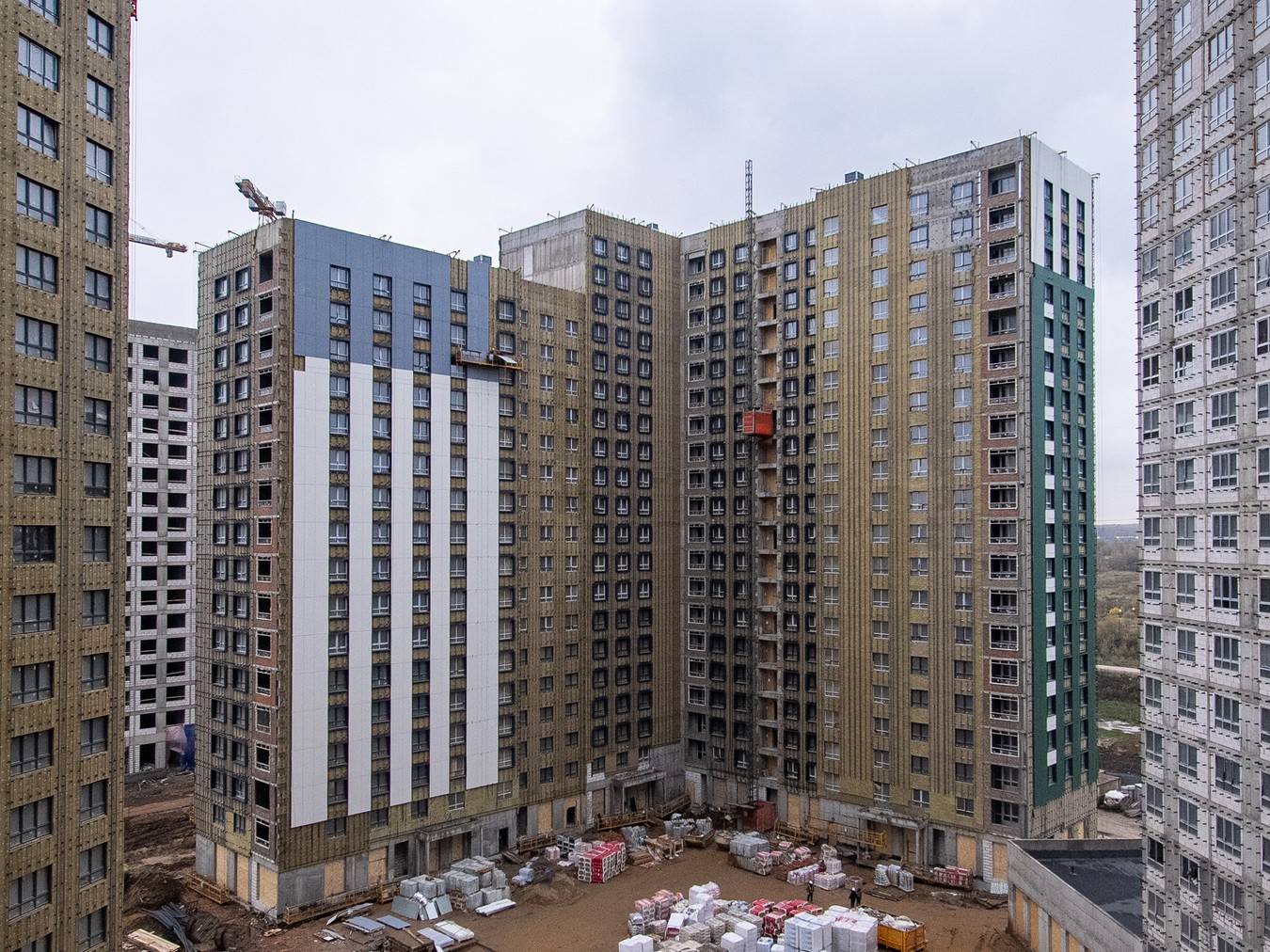

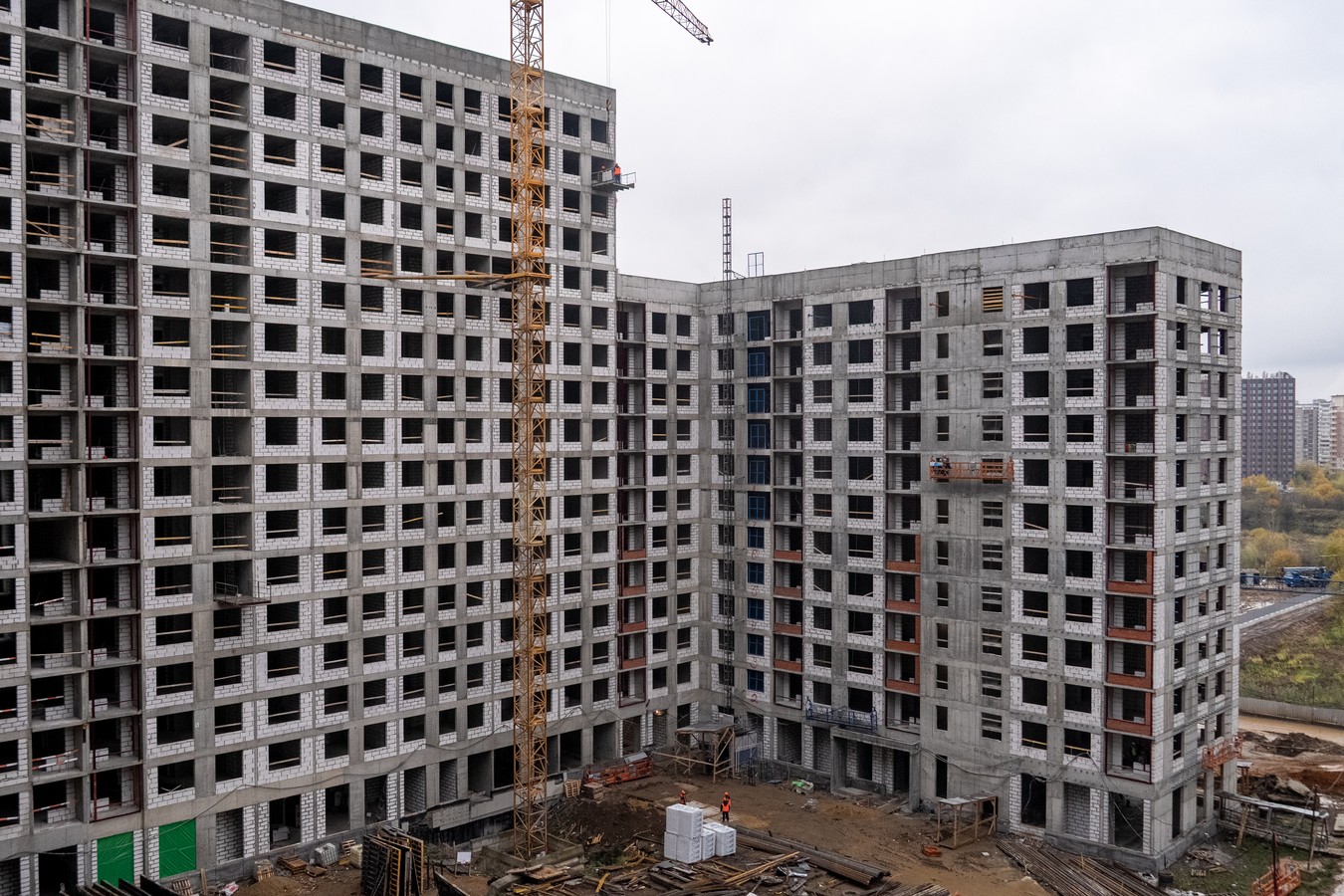

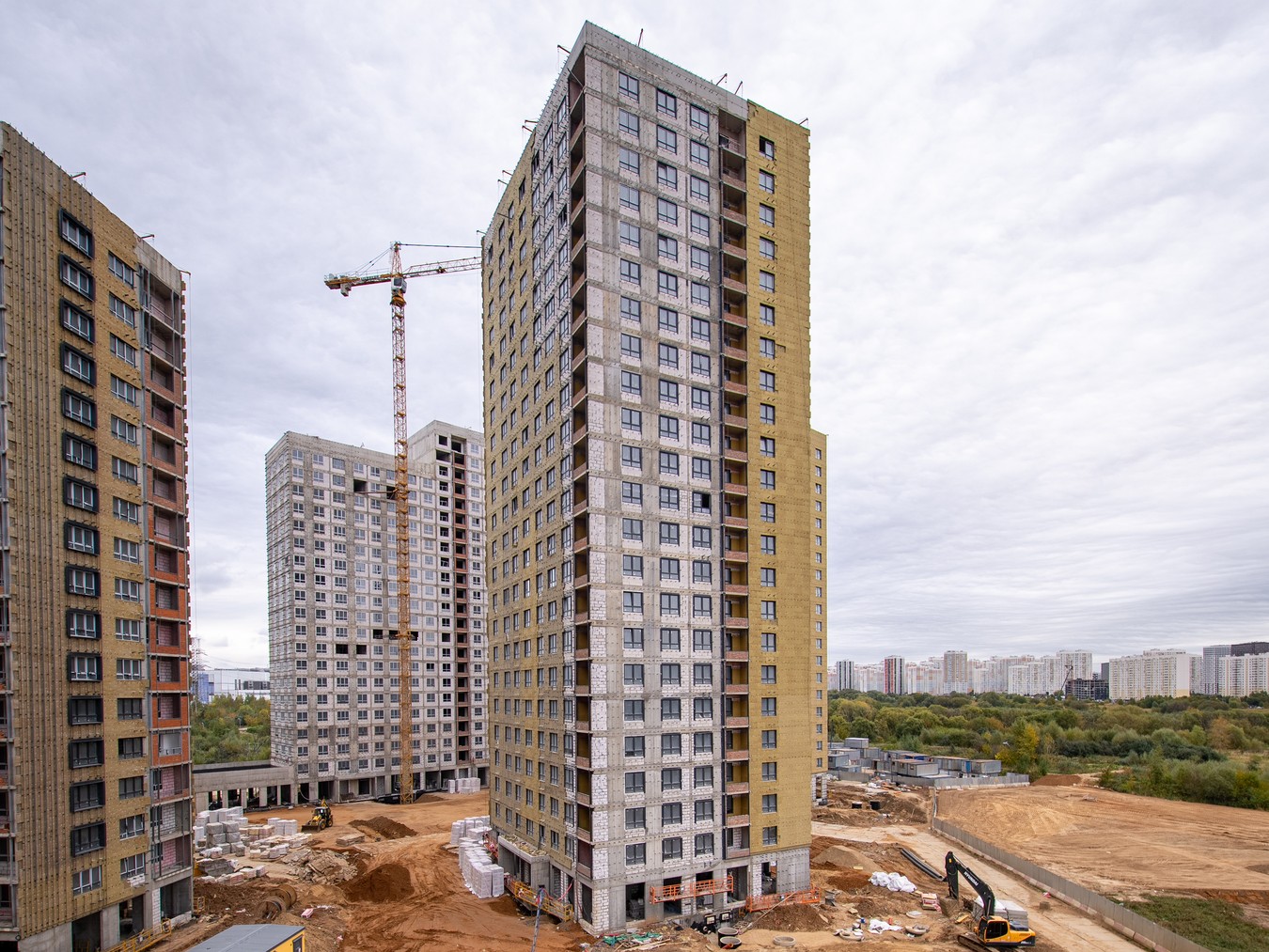

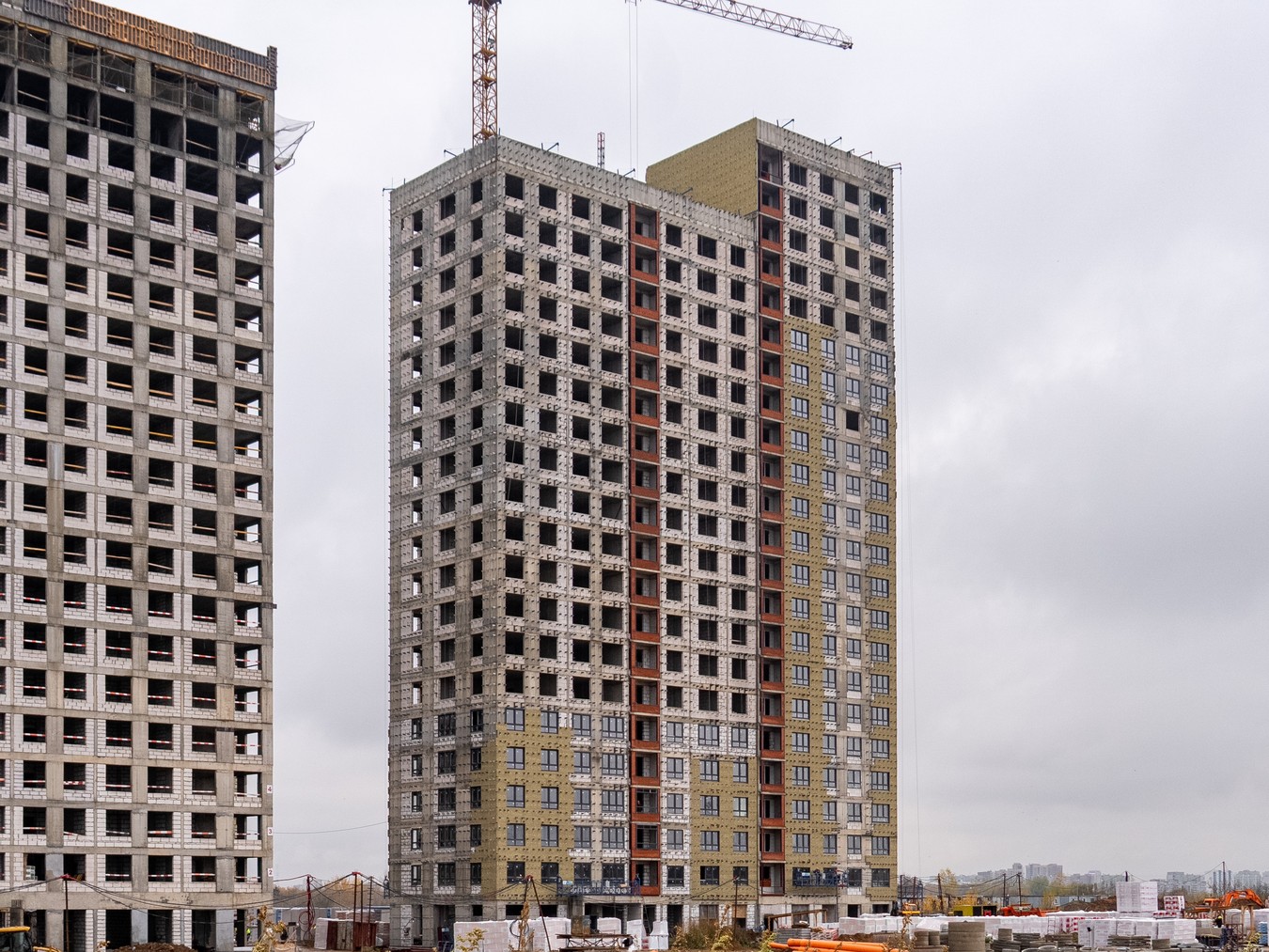

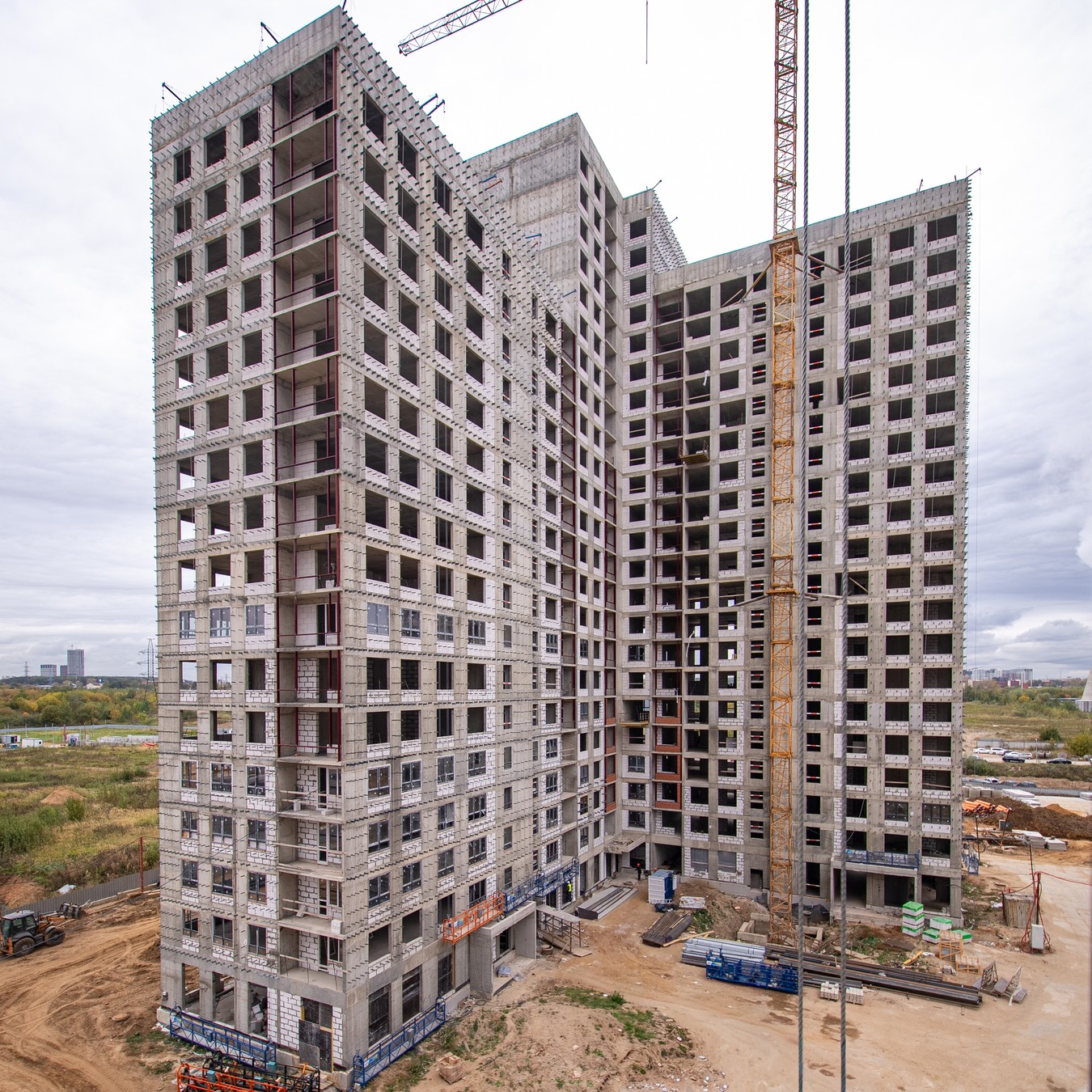

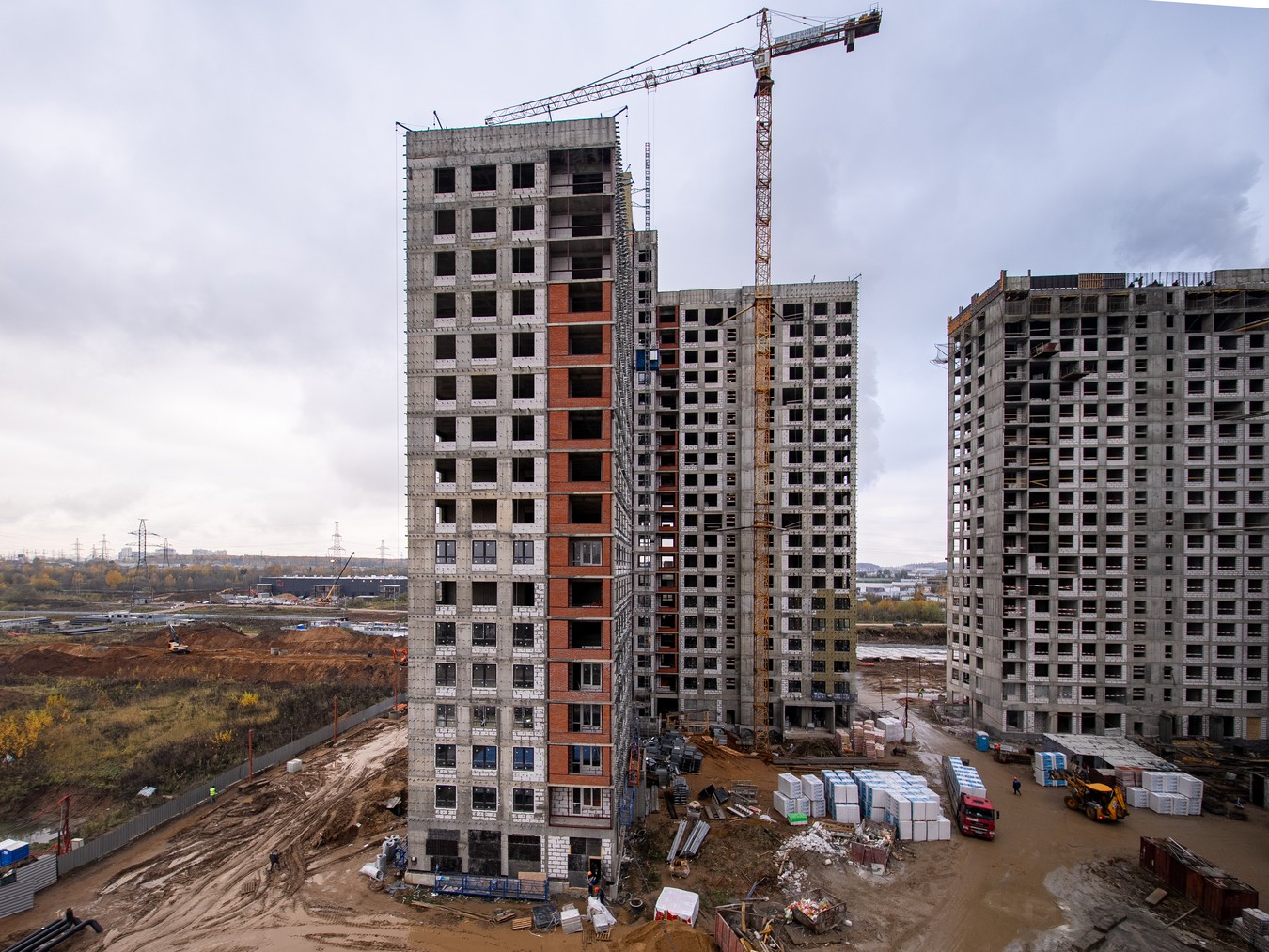

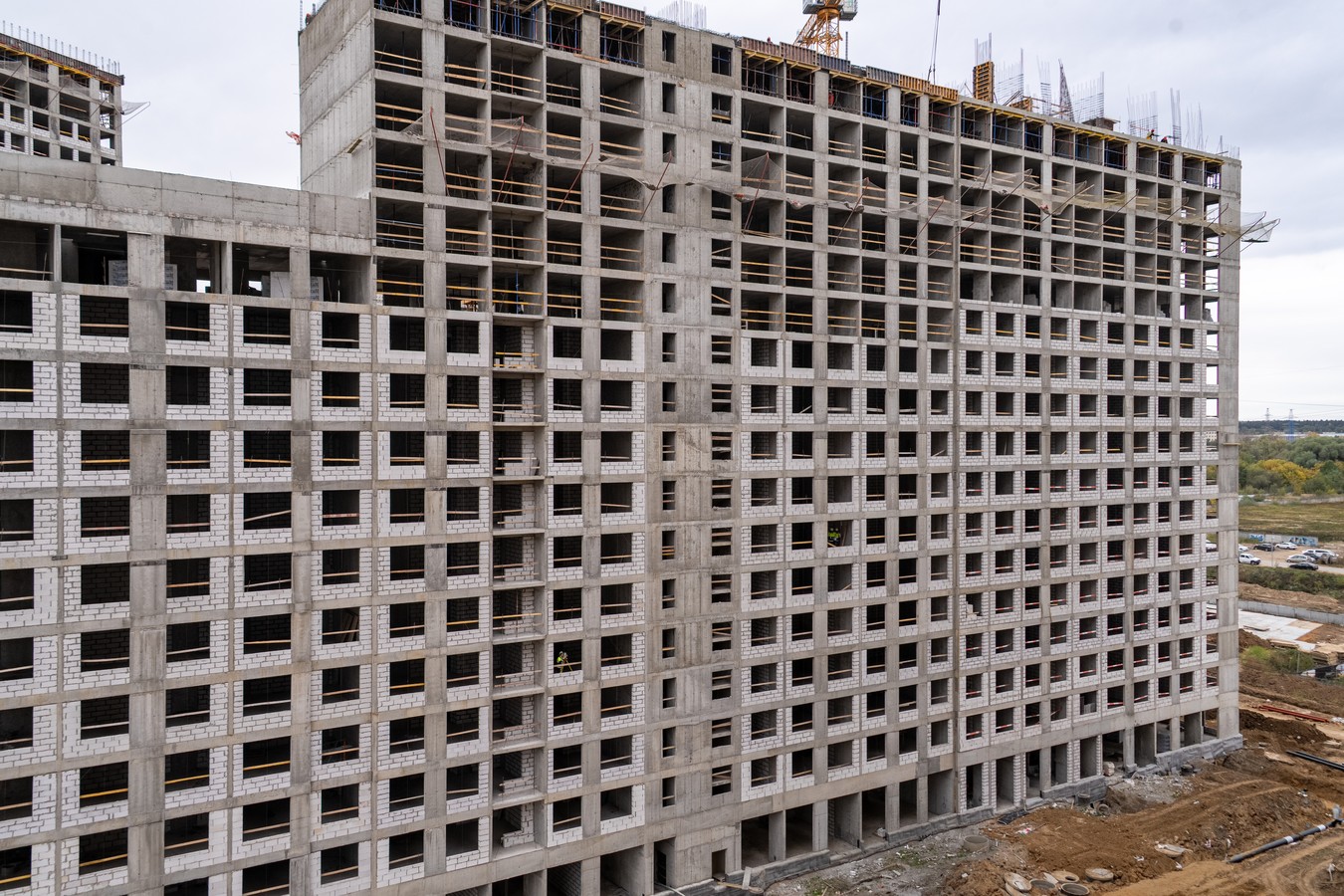

Октябрь 2025
Октябрь 2025

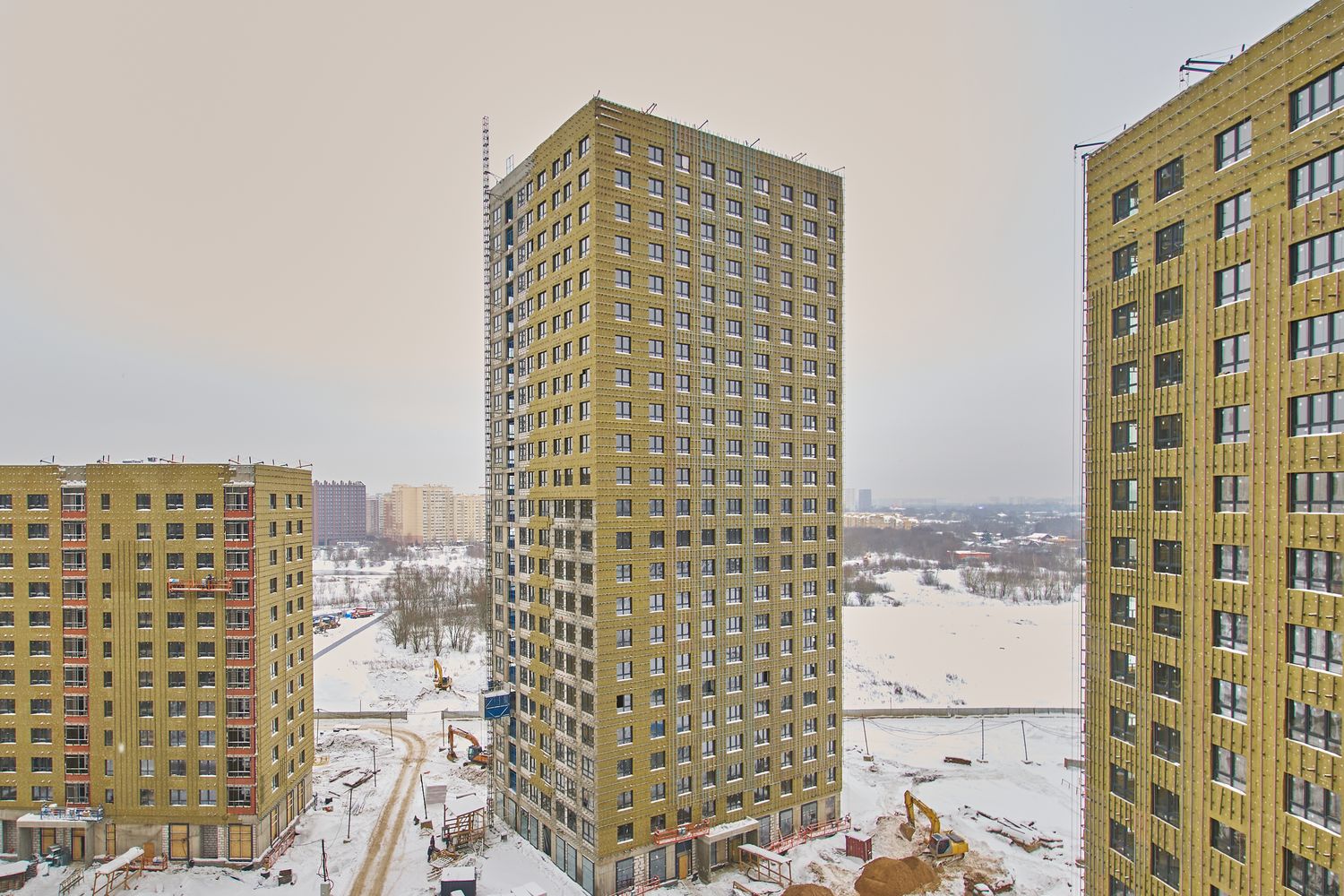

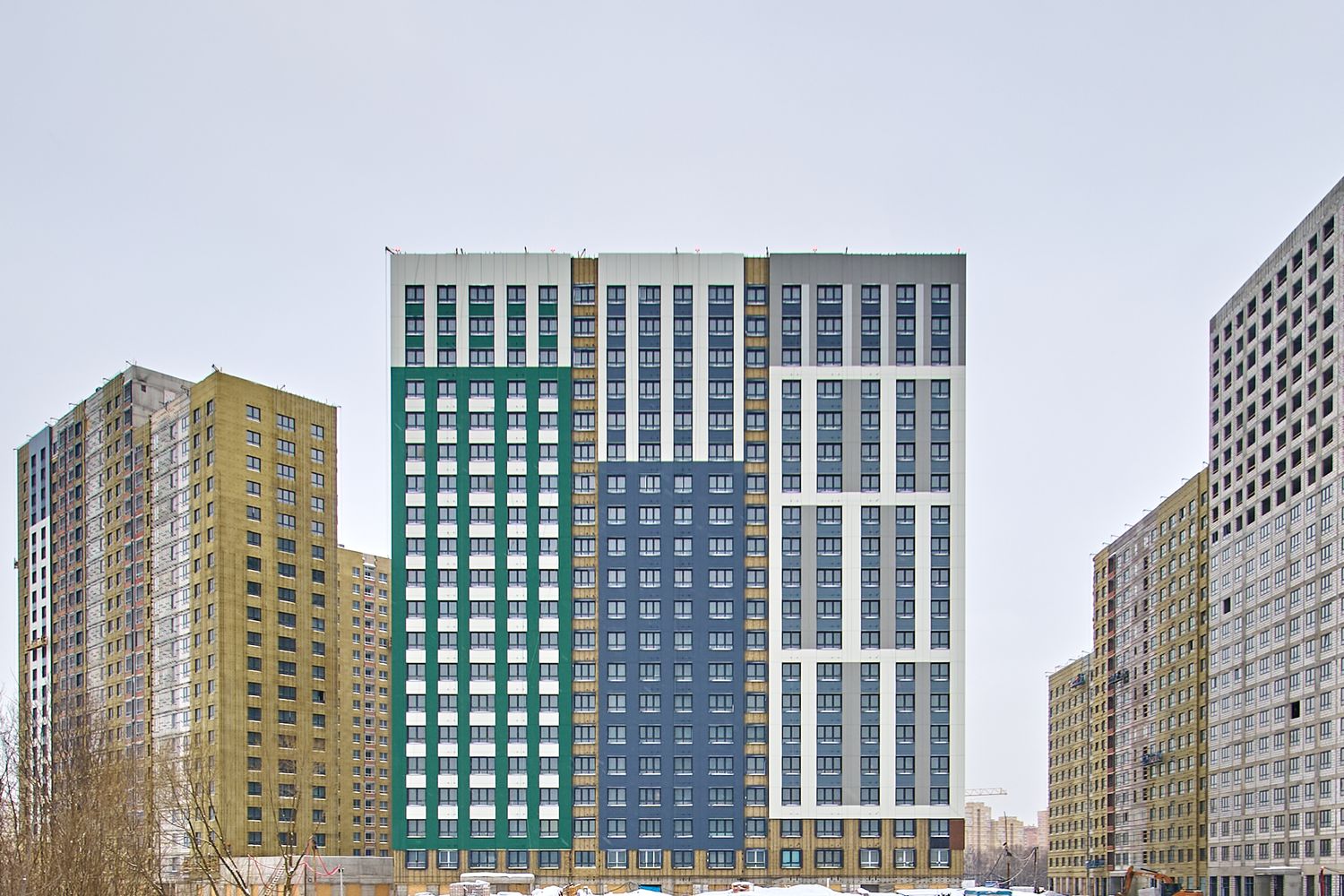

Сентябрь 2025

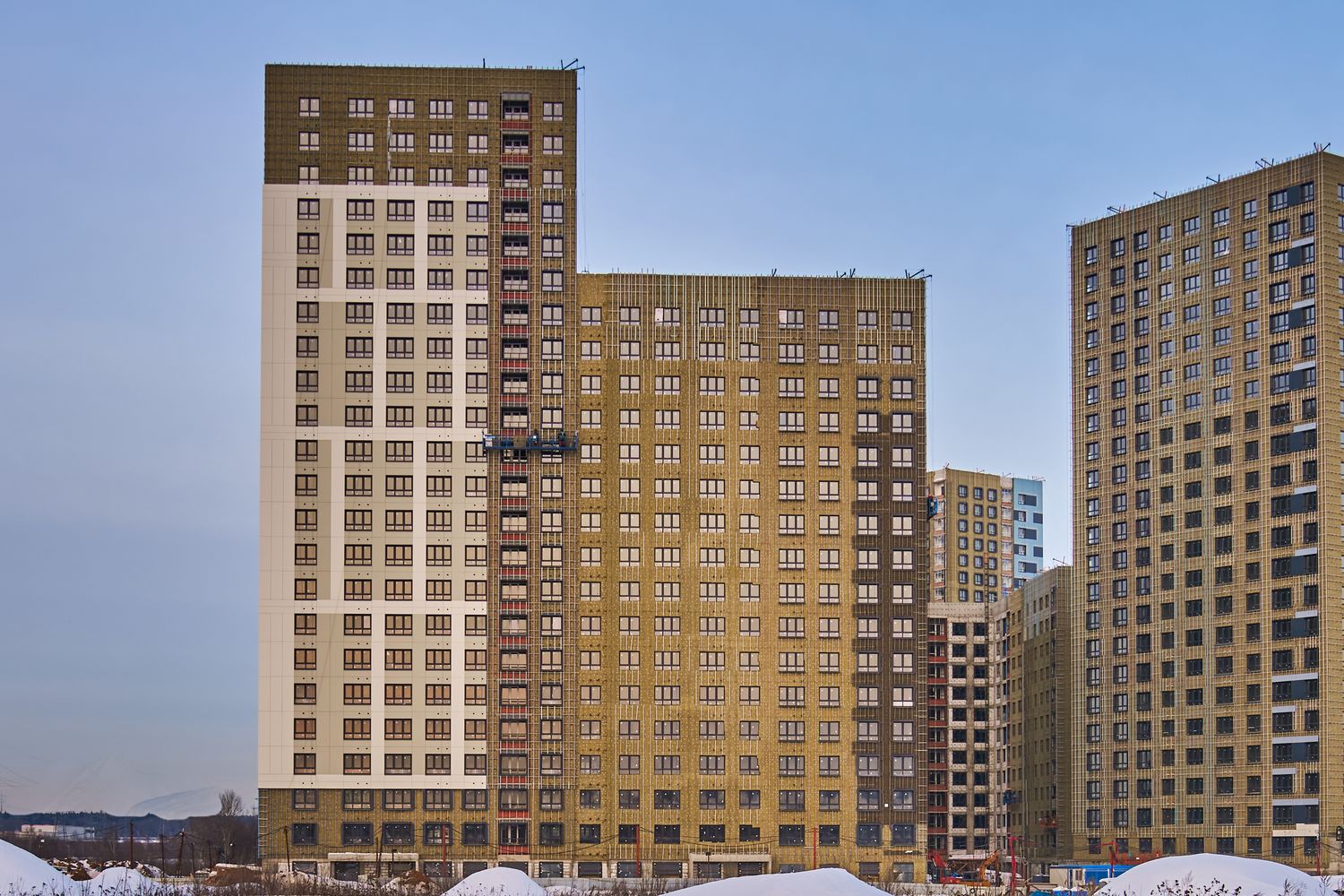

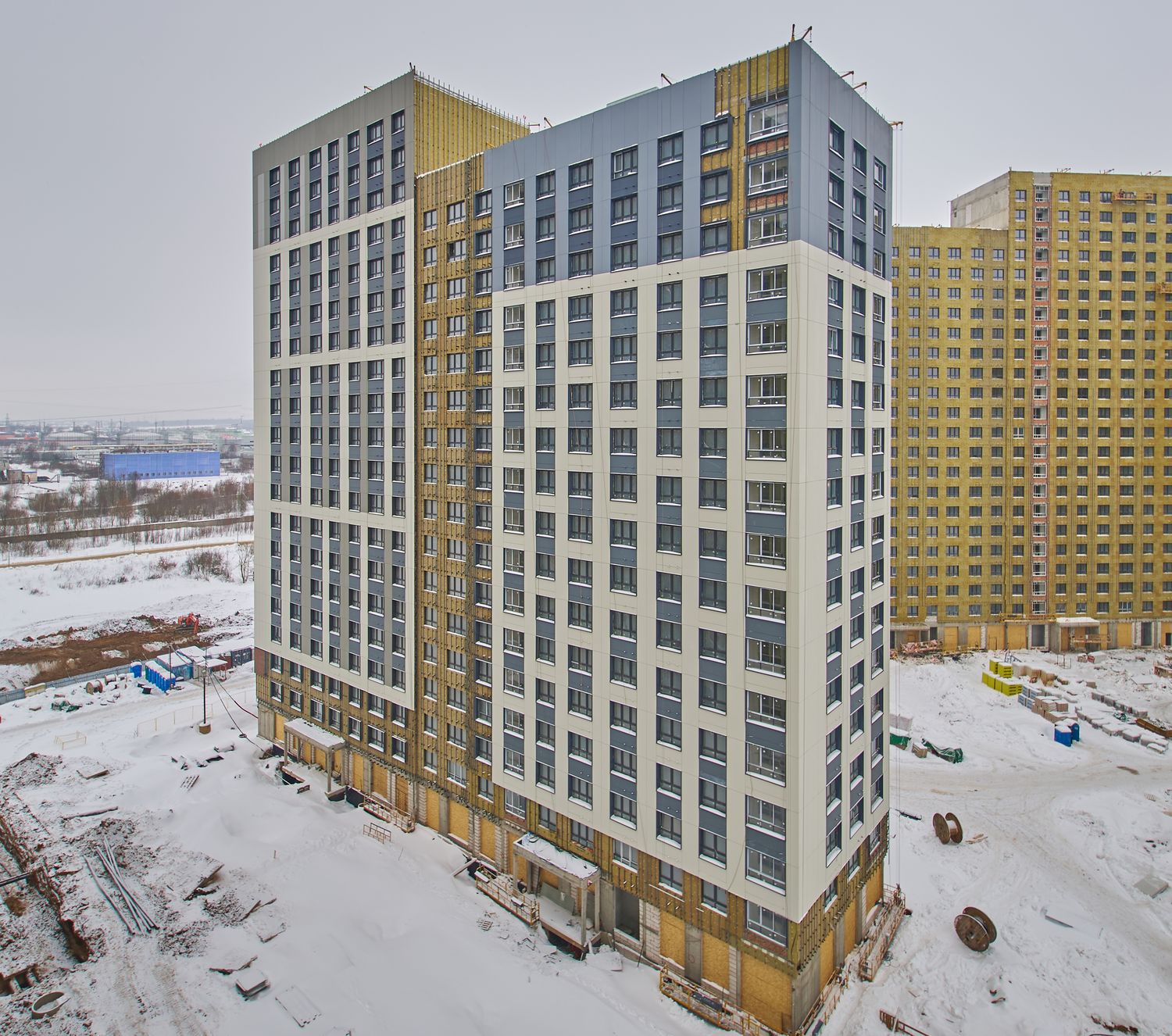

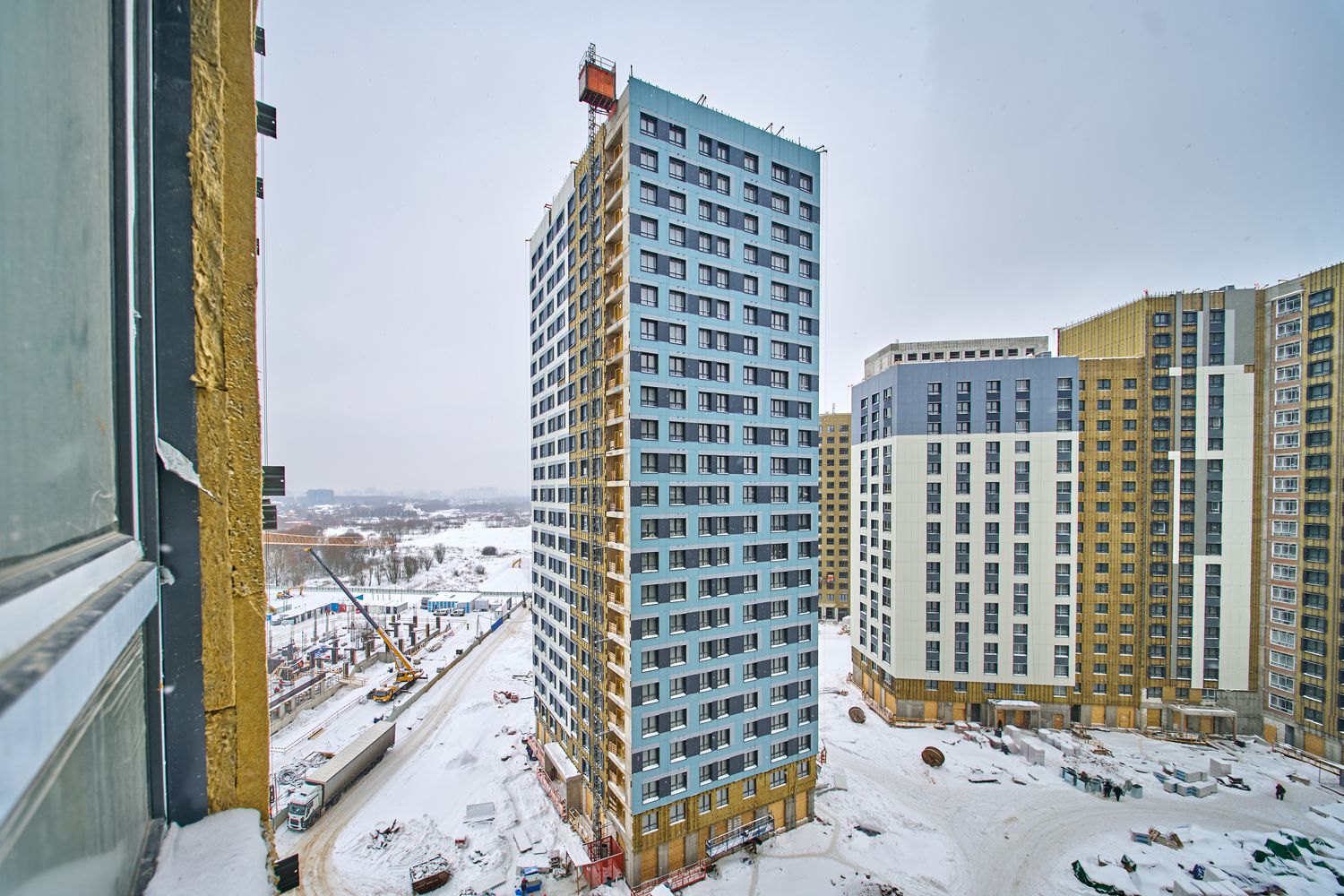

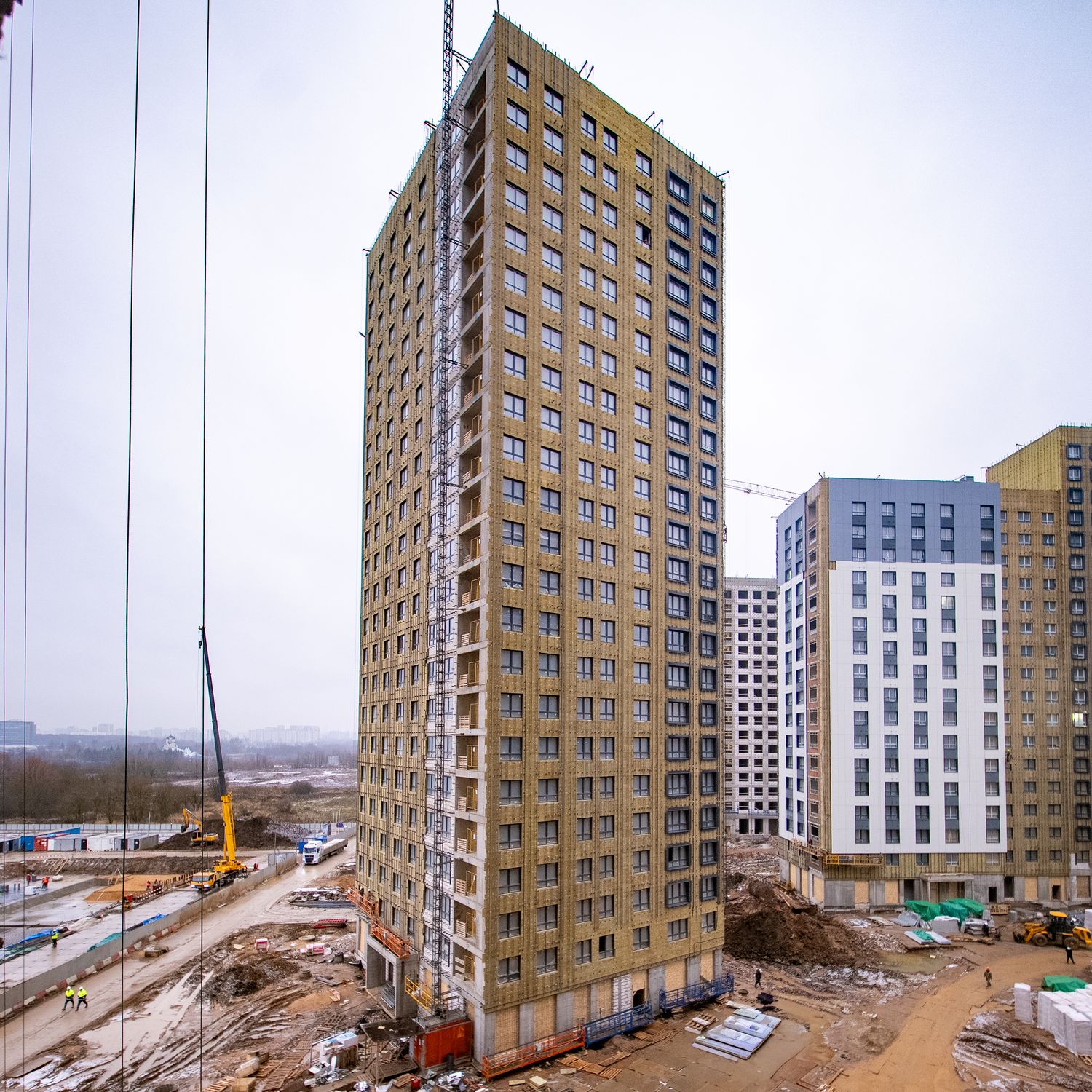

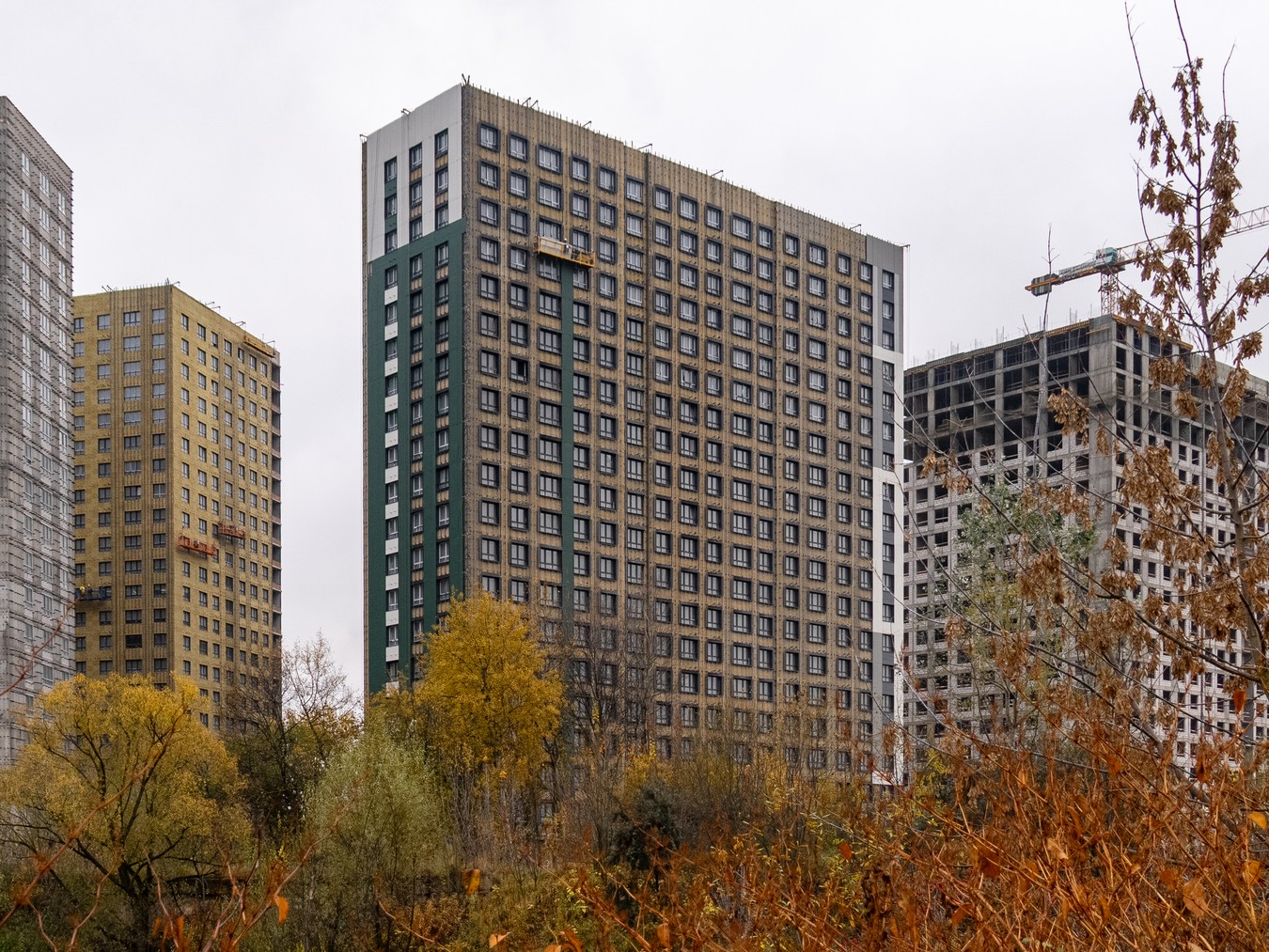

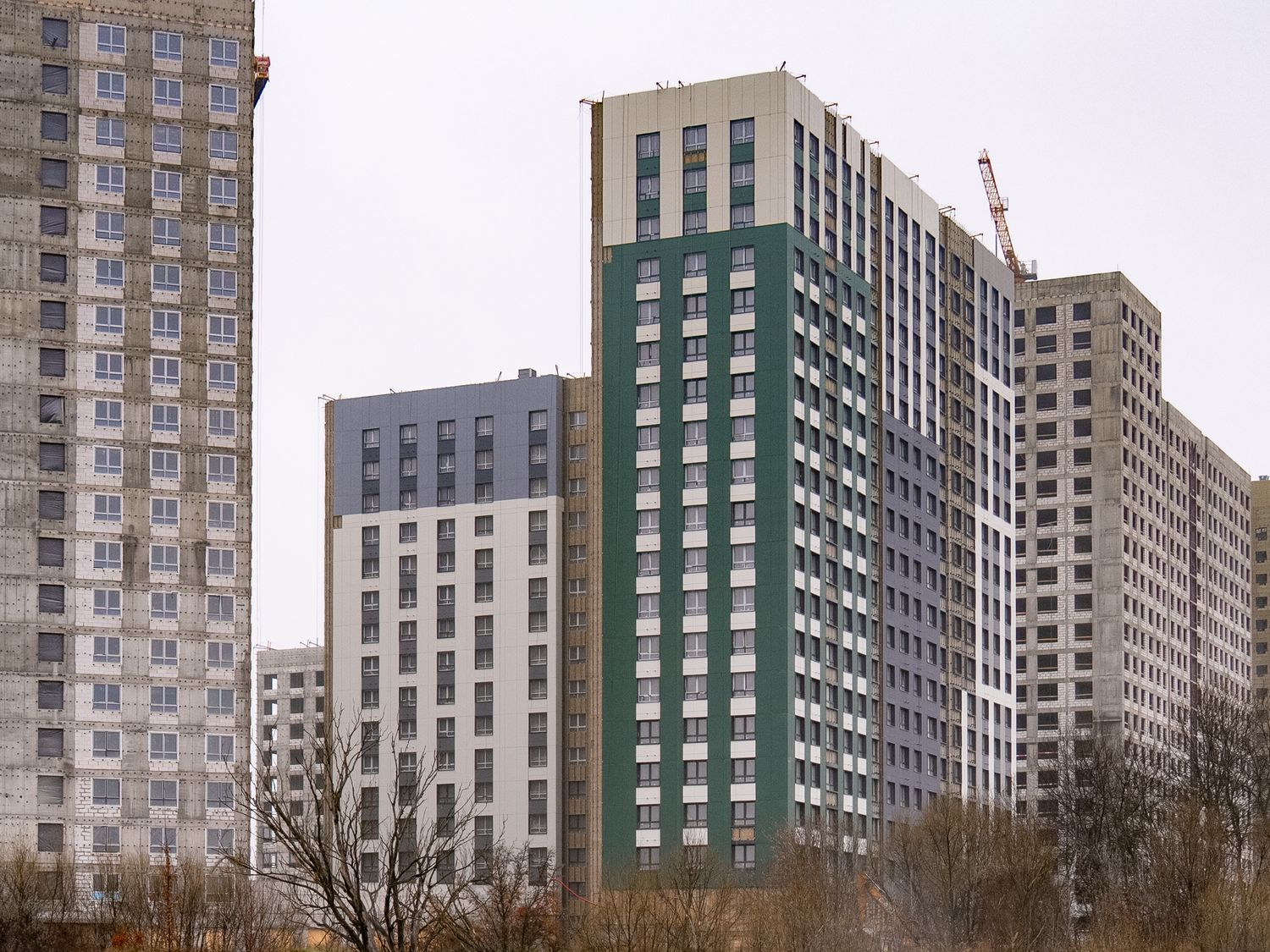

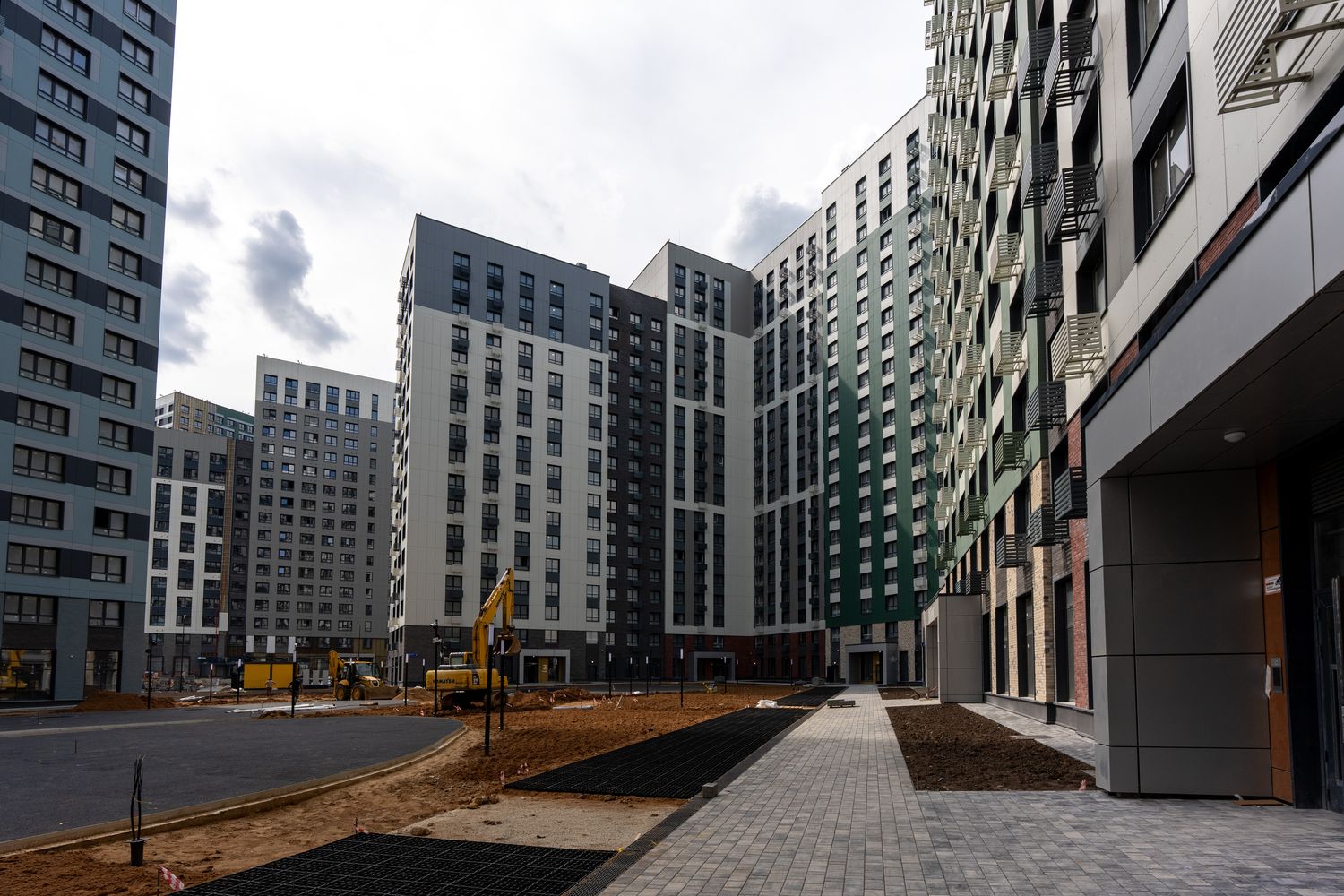

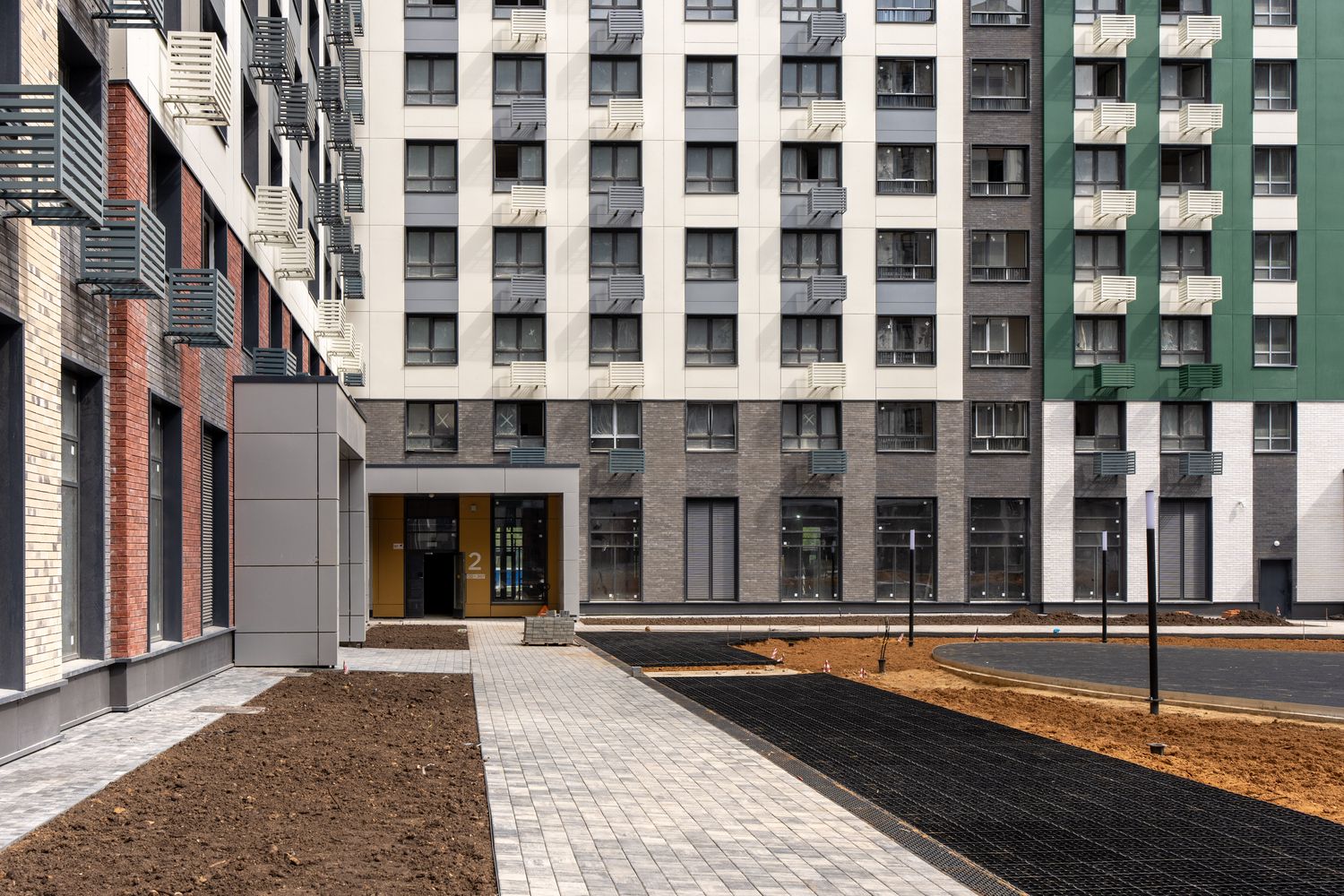

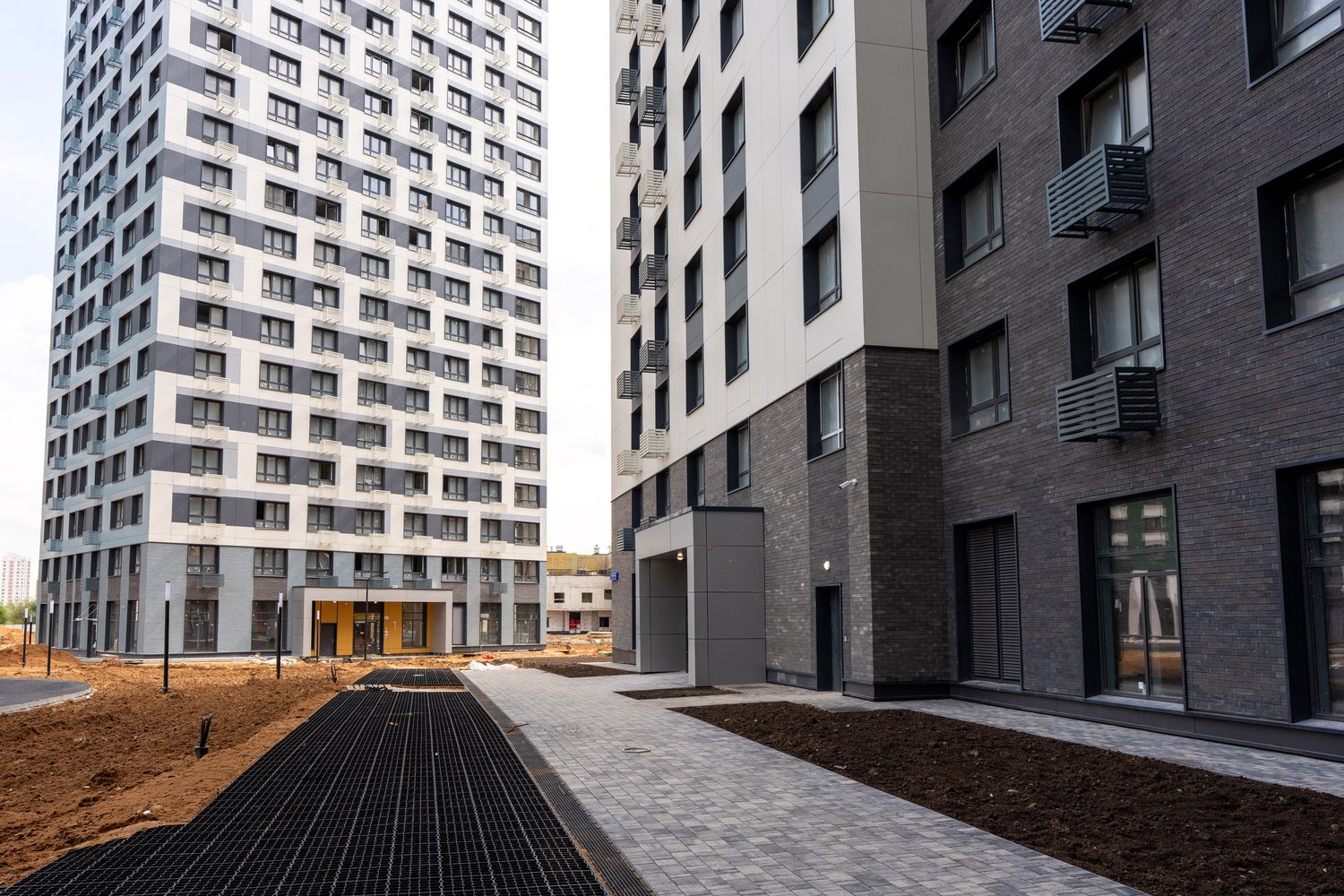

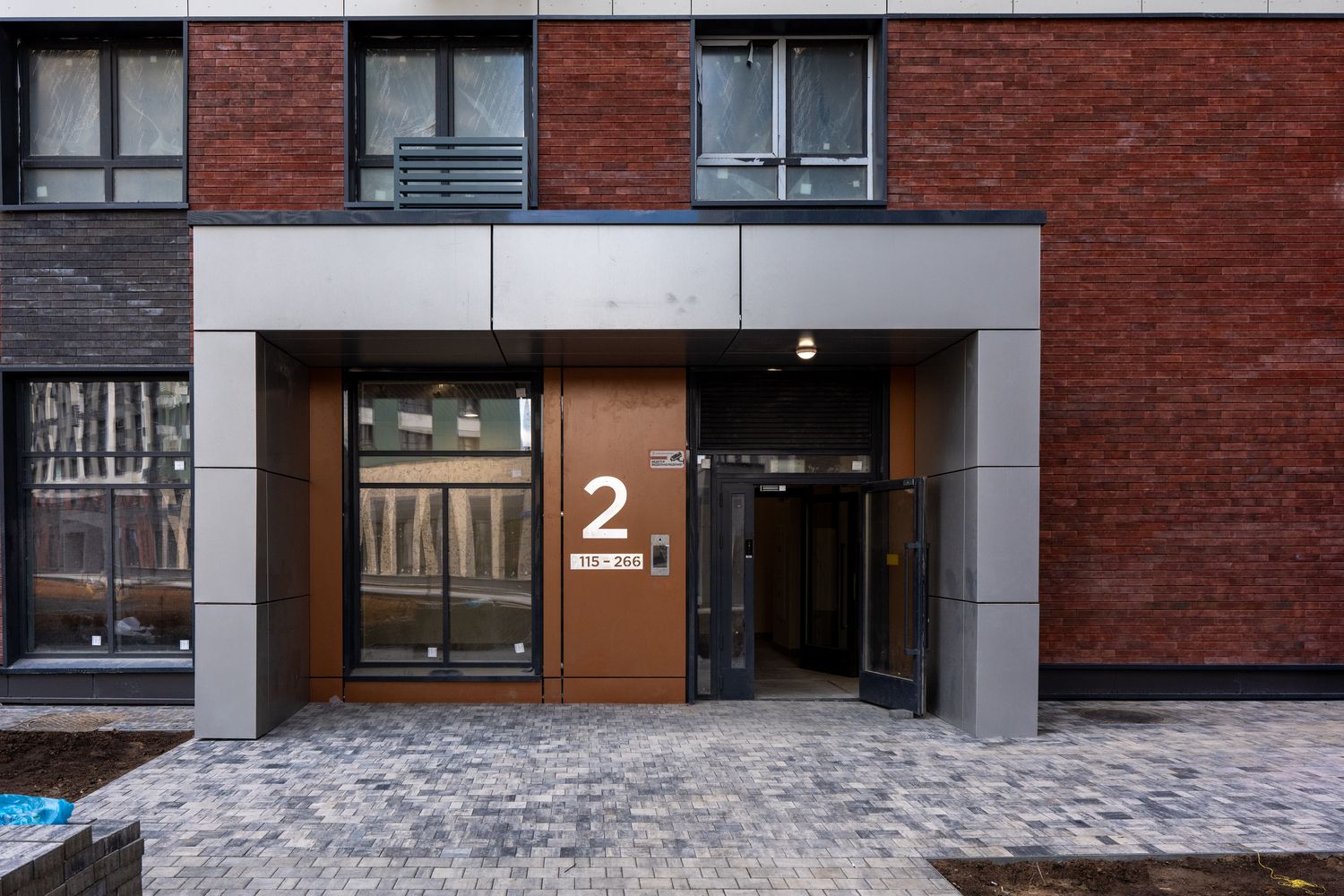

Сентябрь 2025

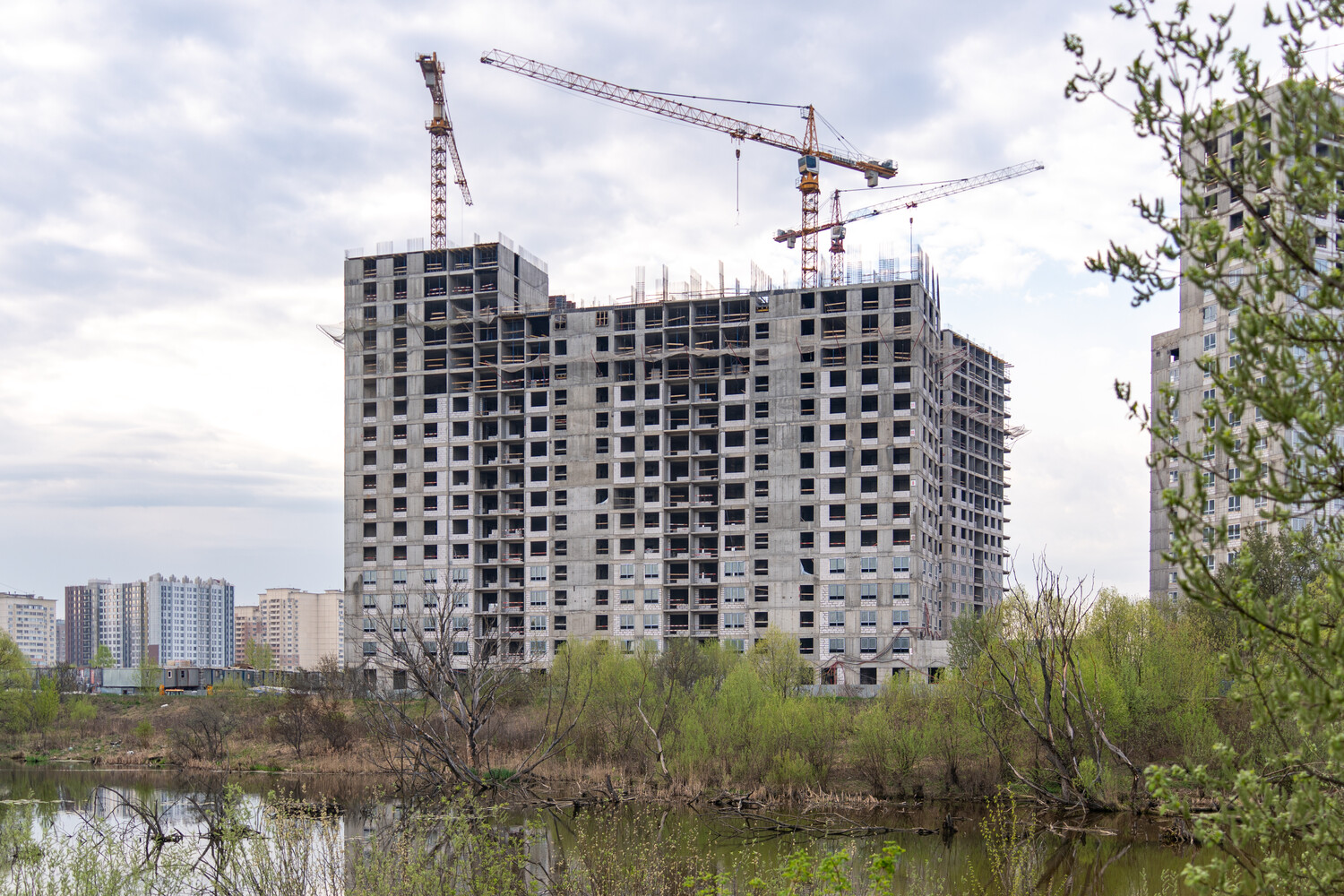

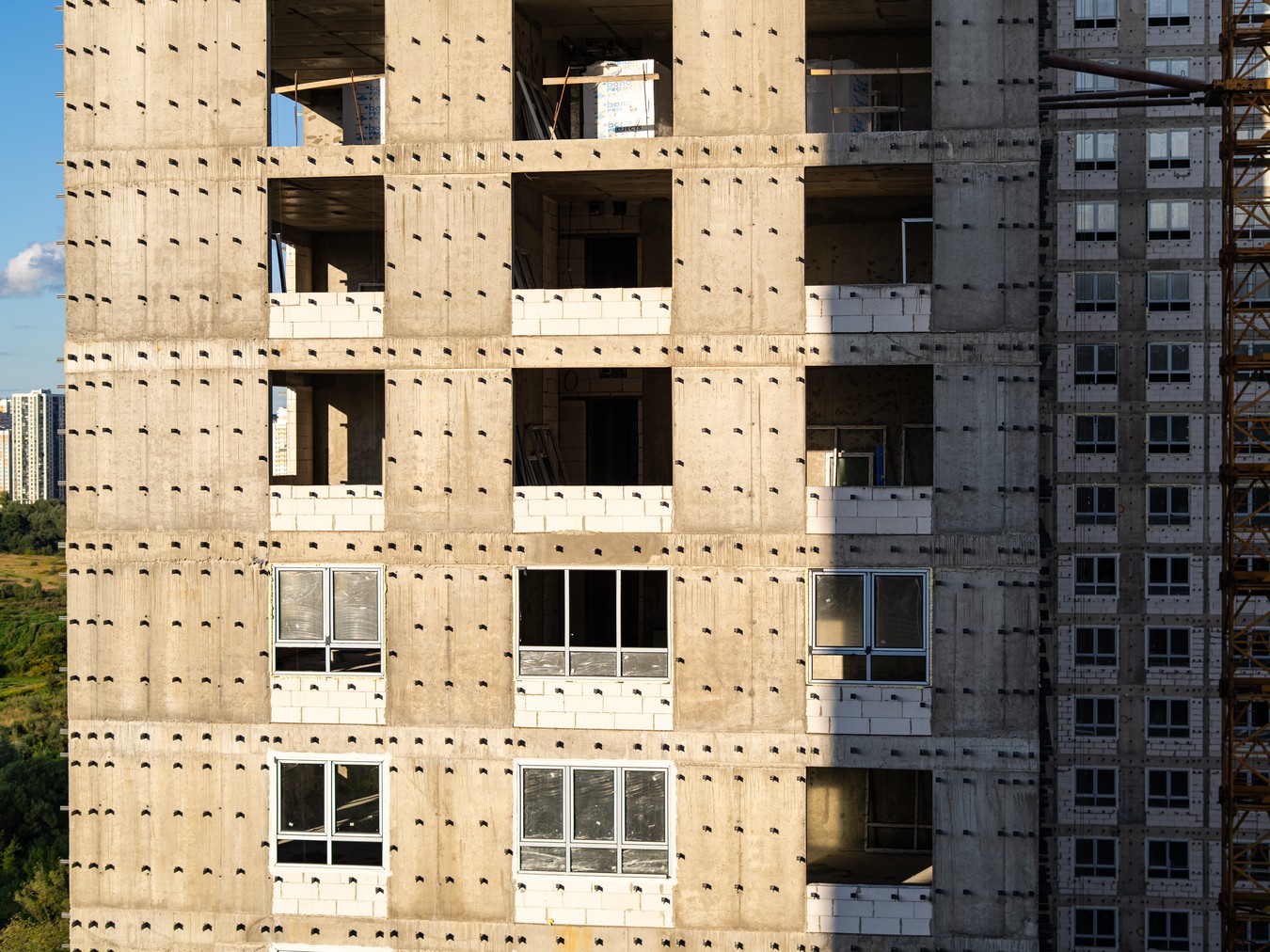

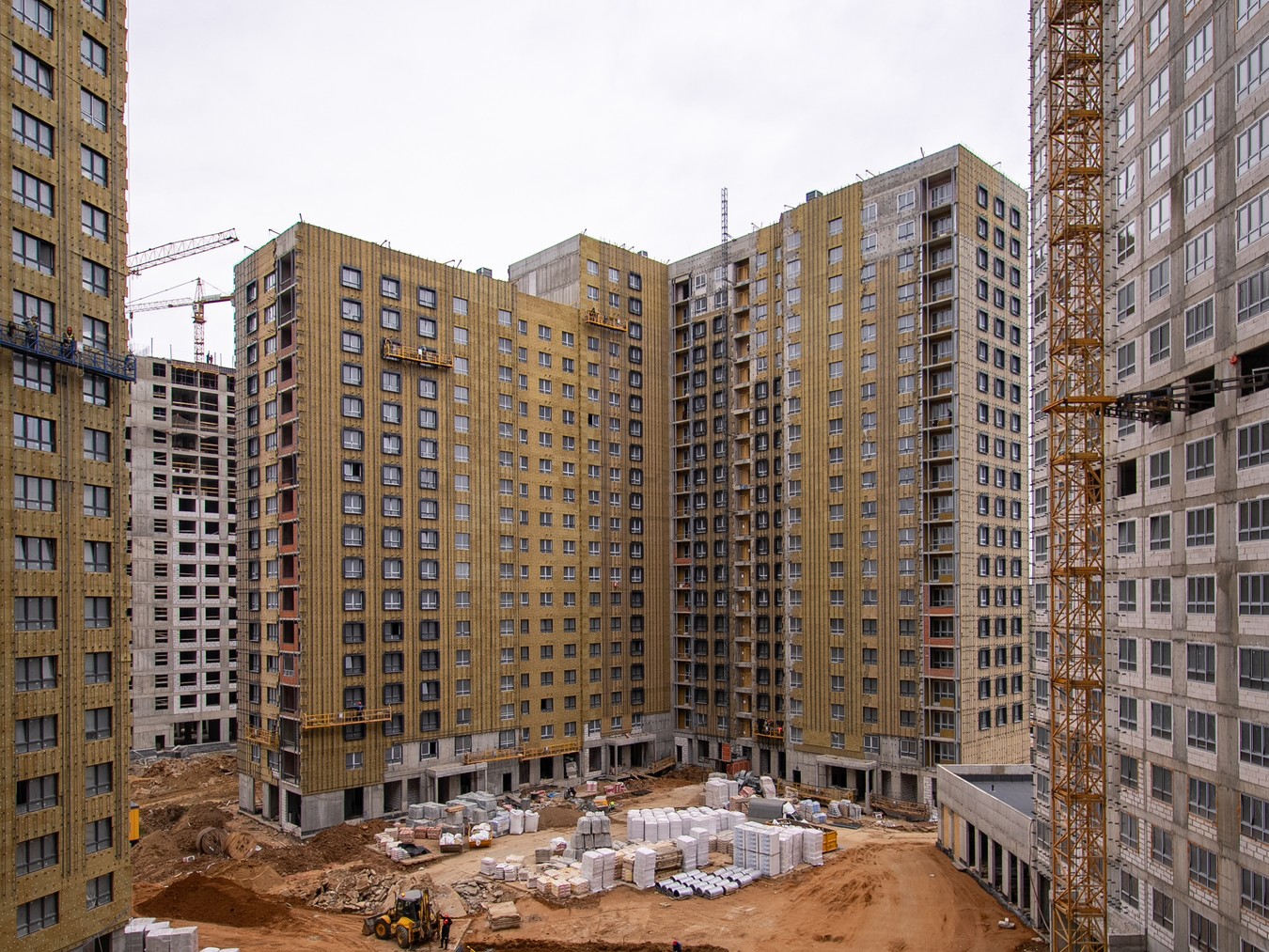

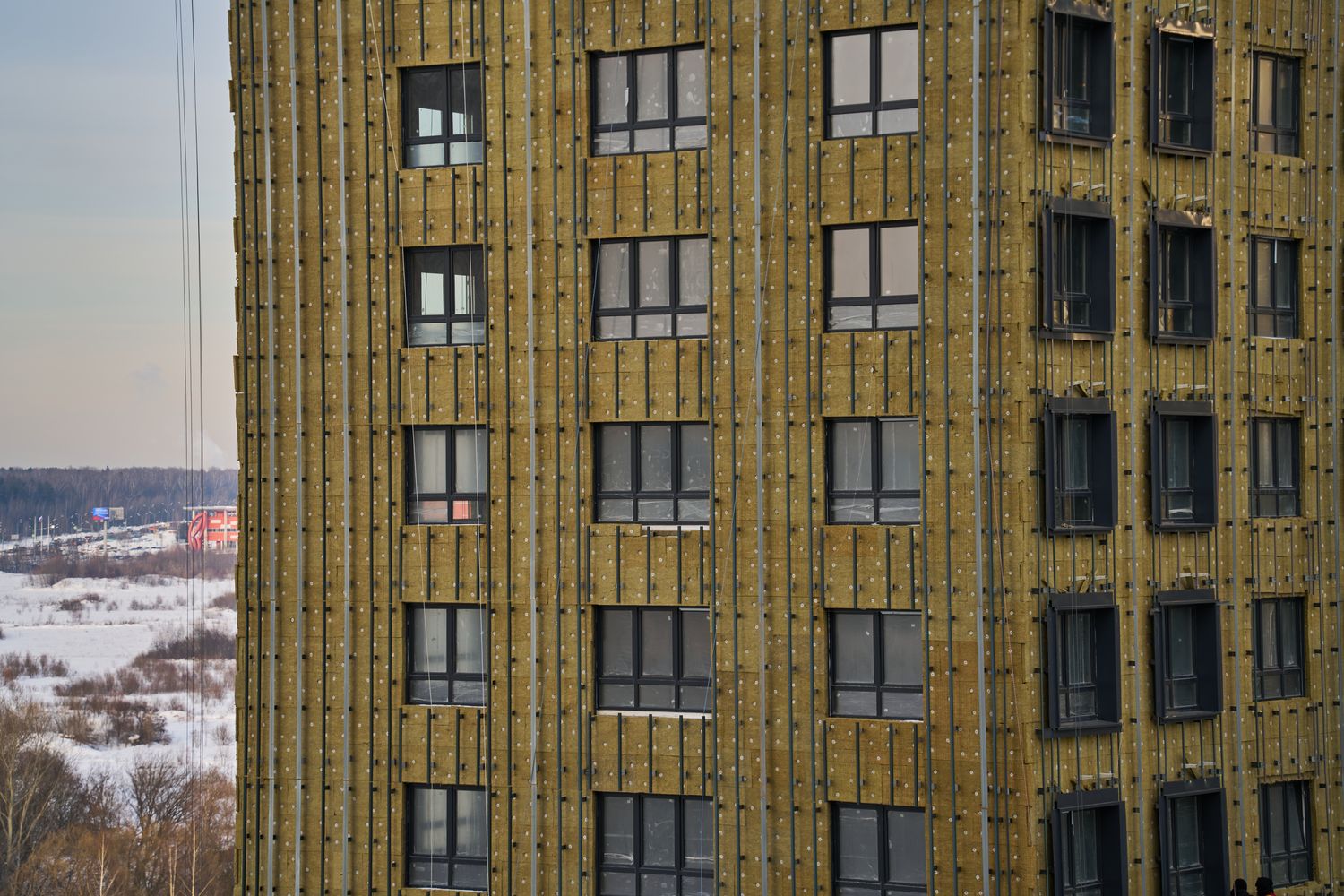

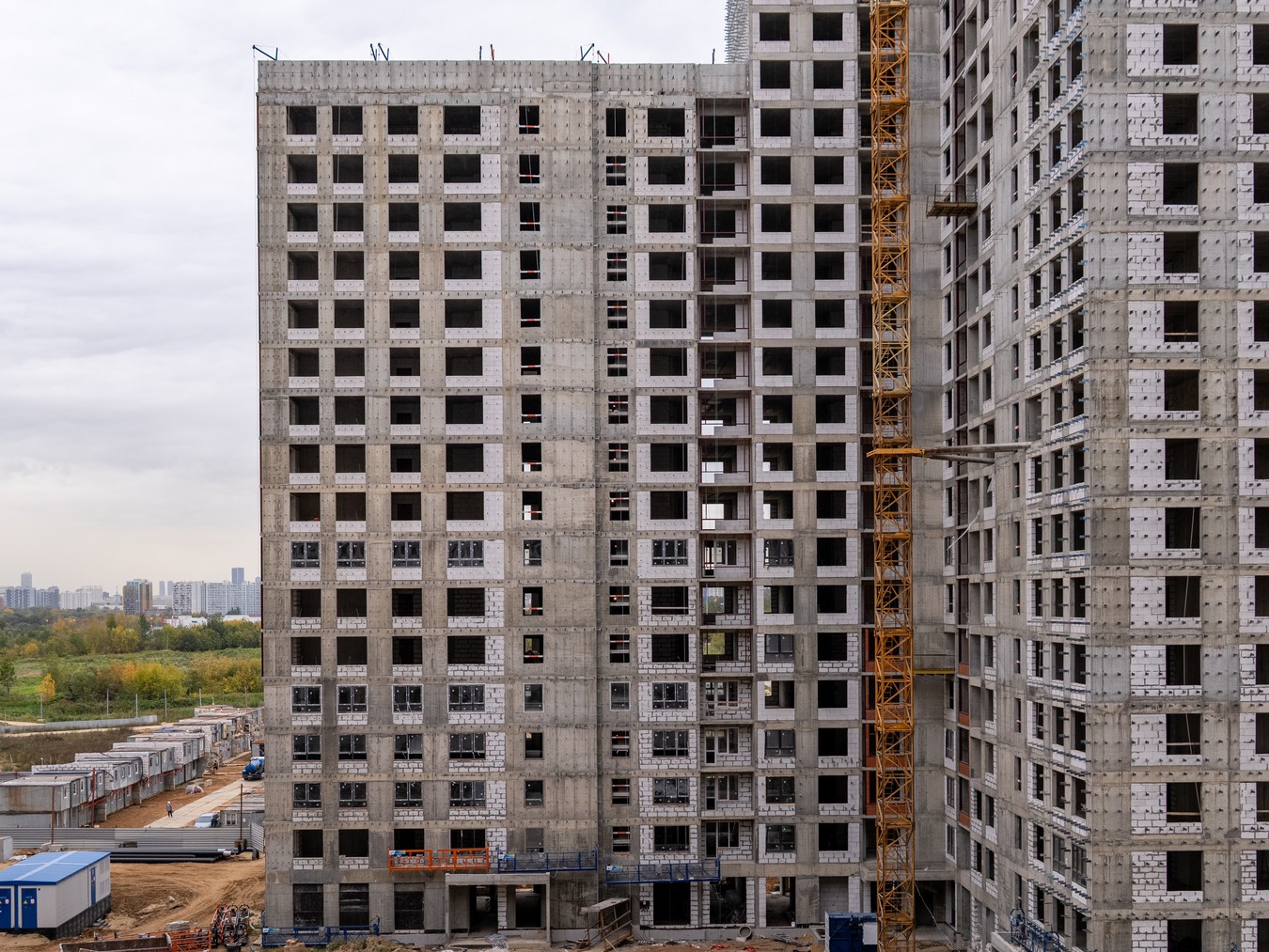

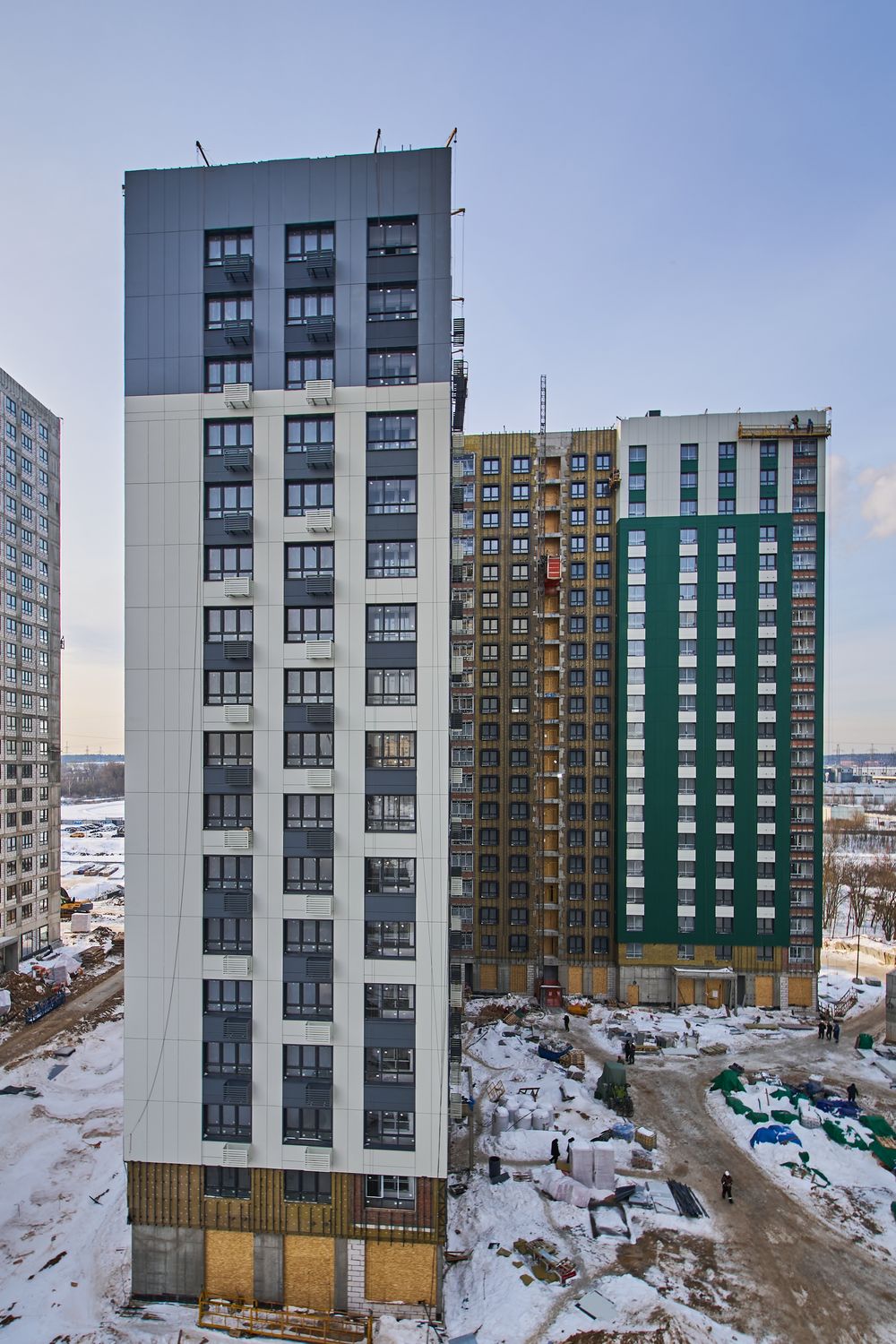

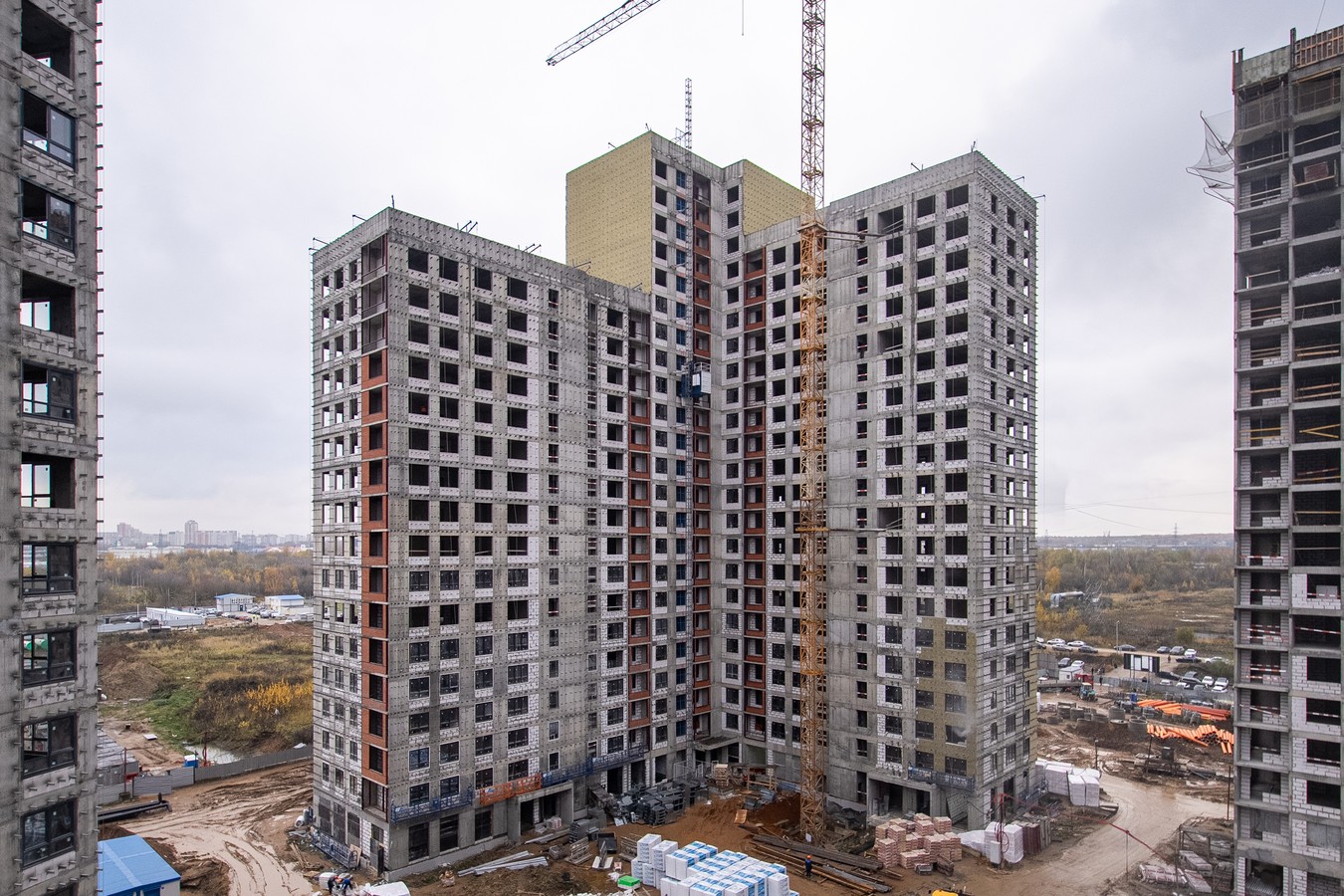

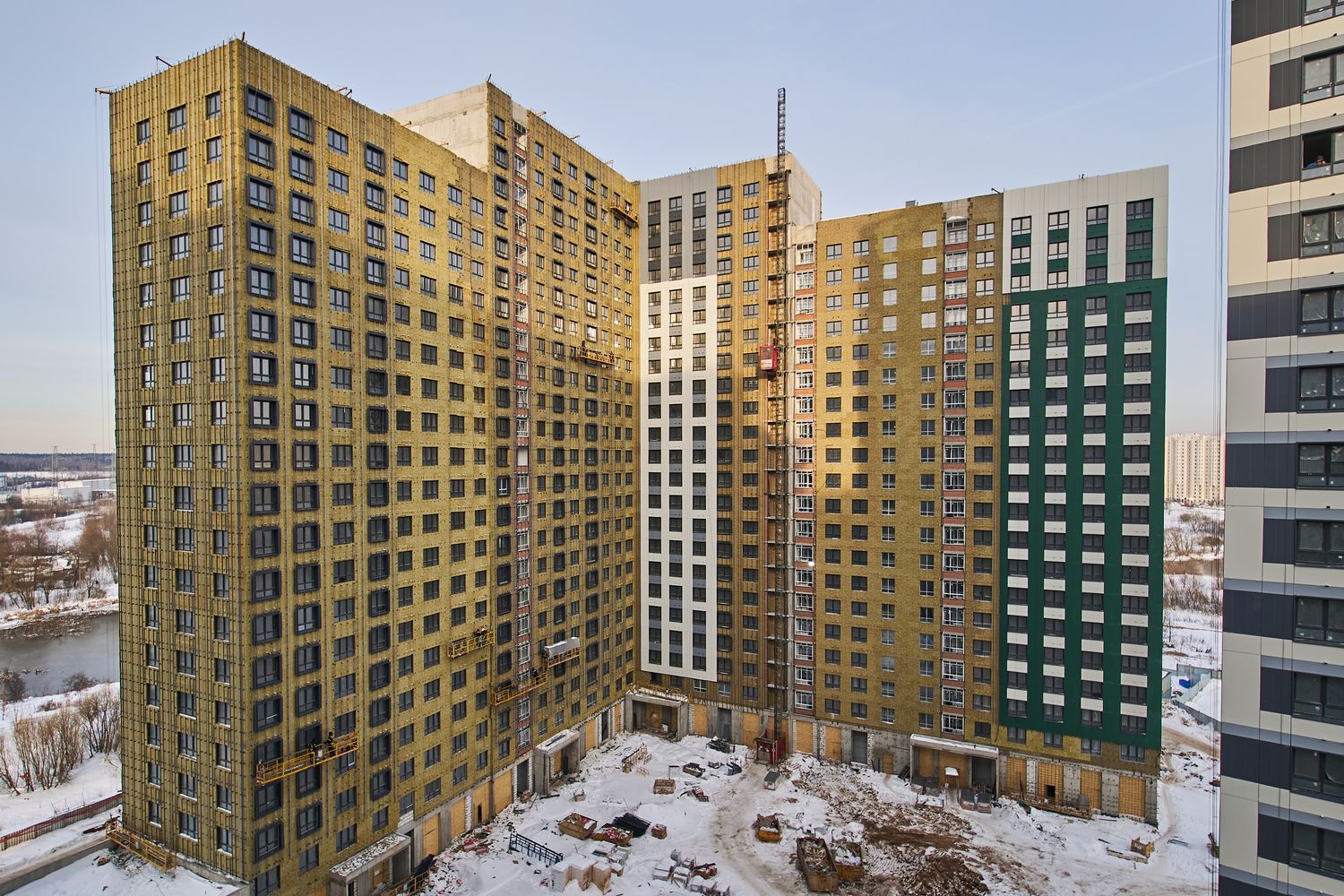

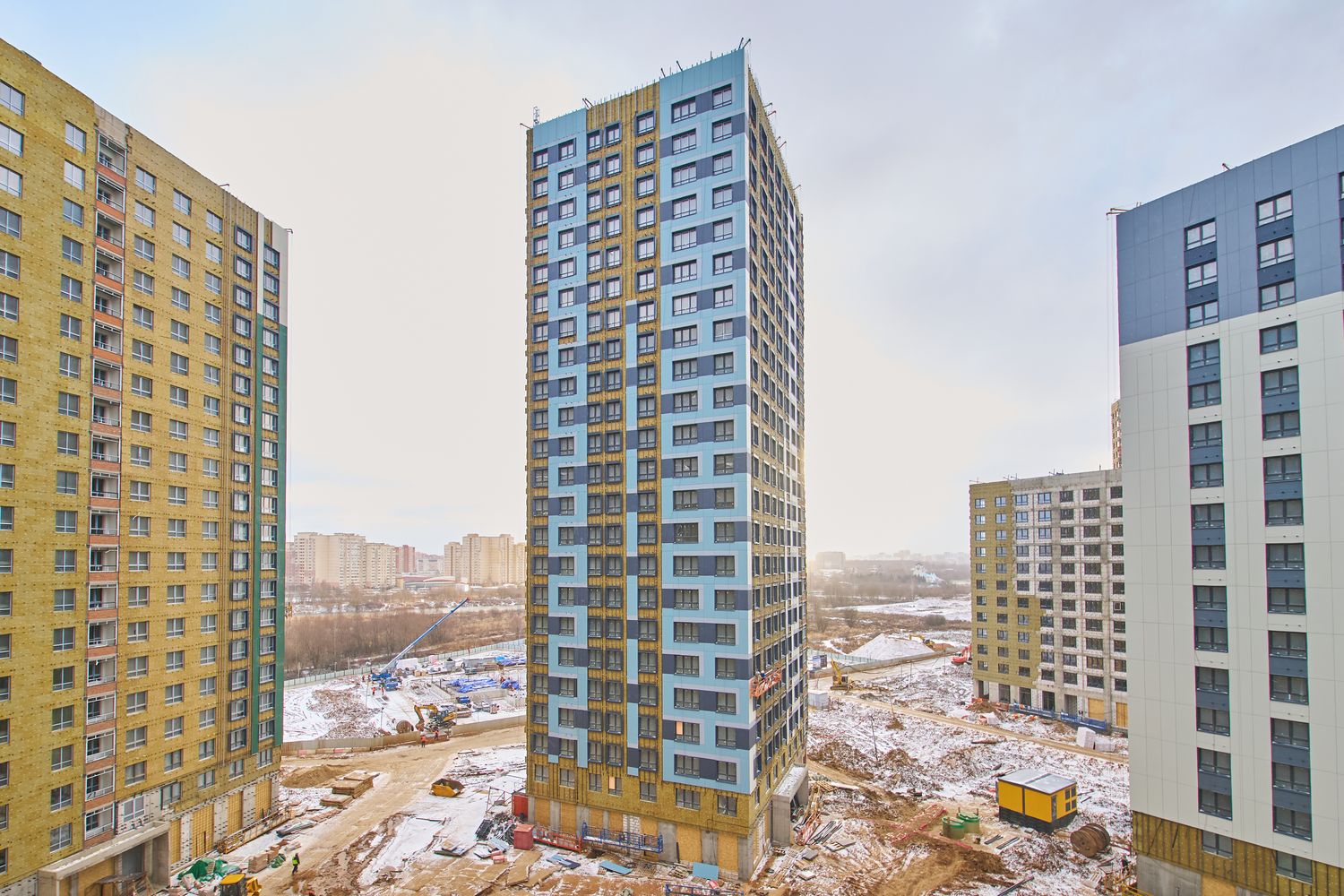

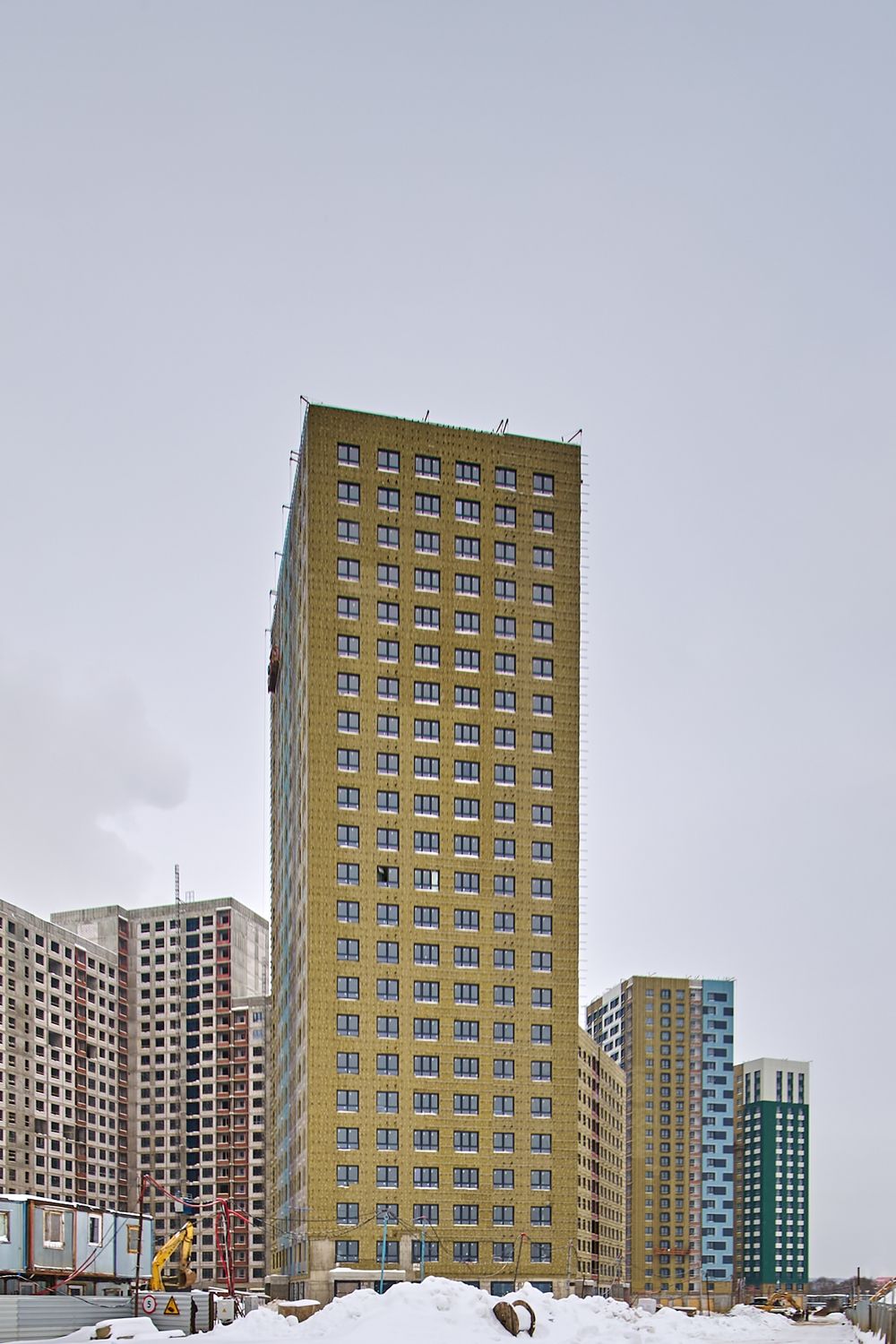

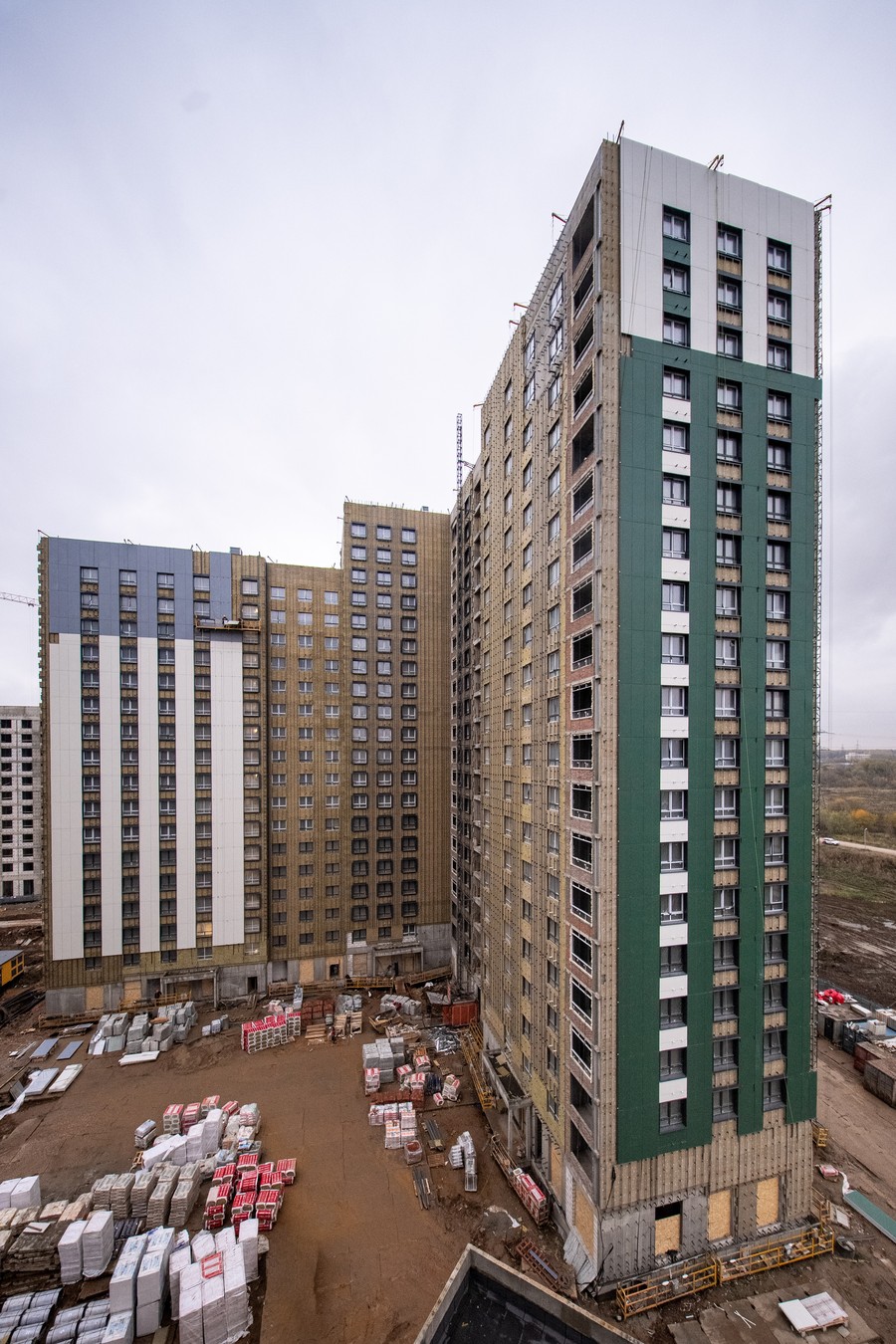

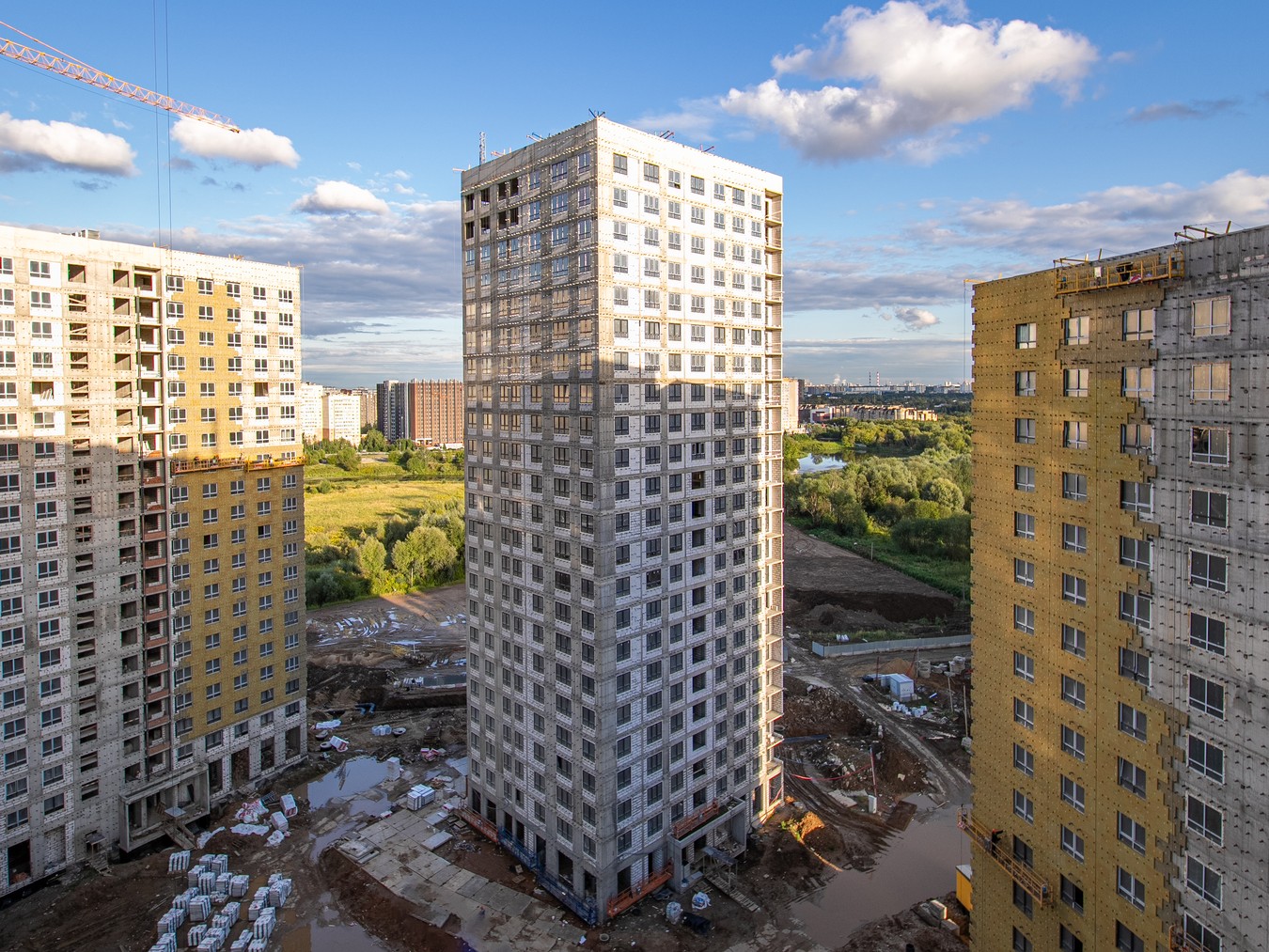

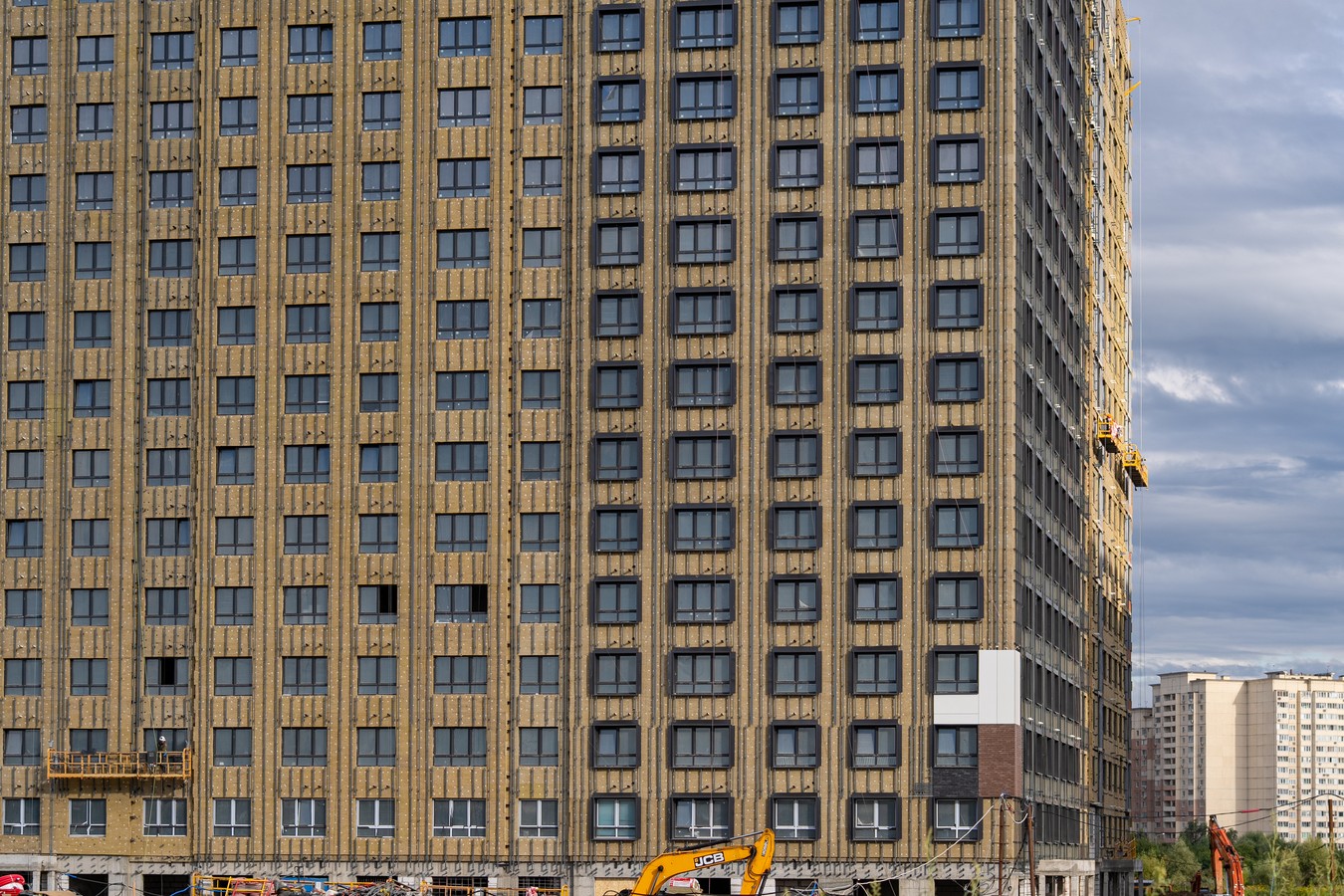

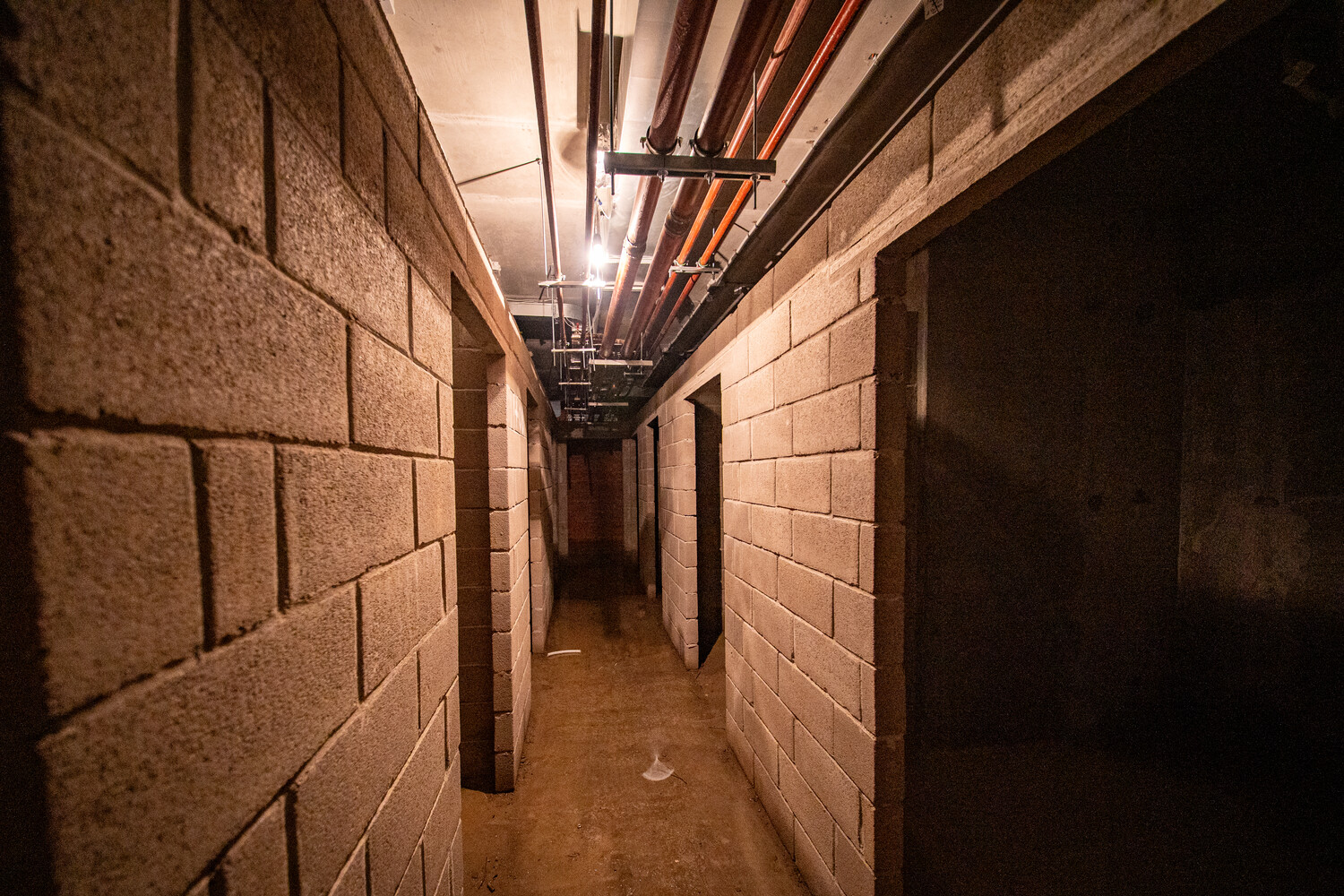

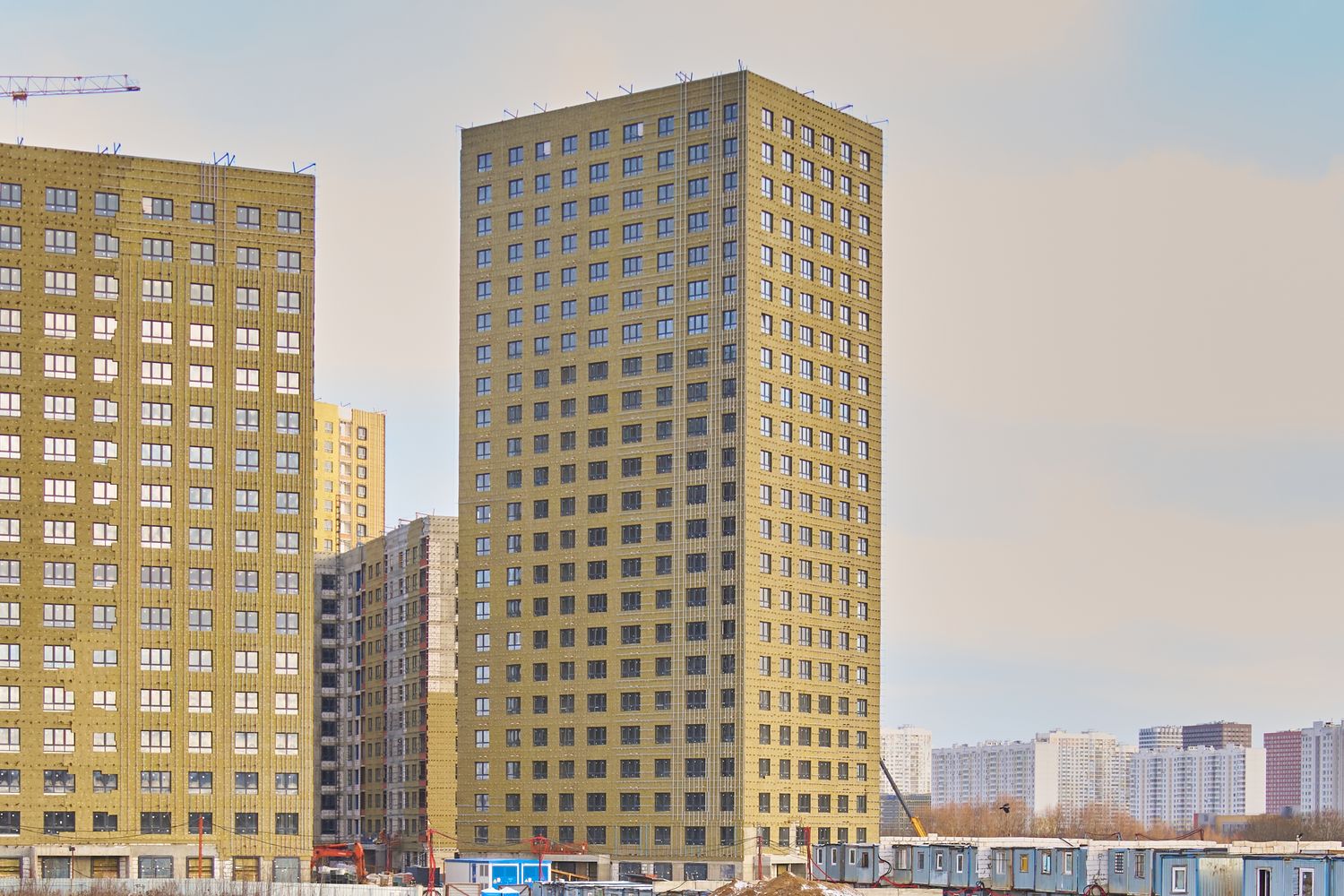

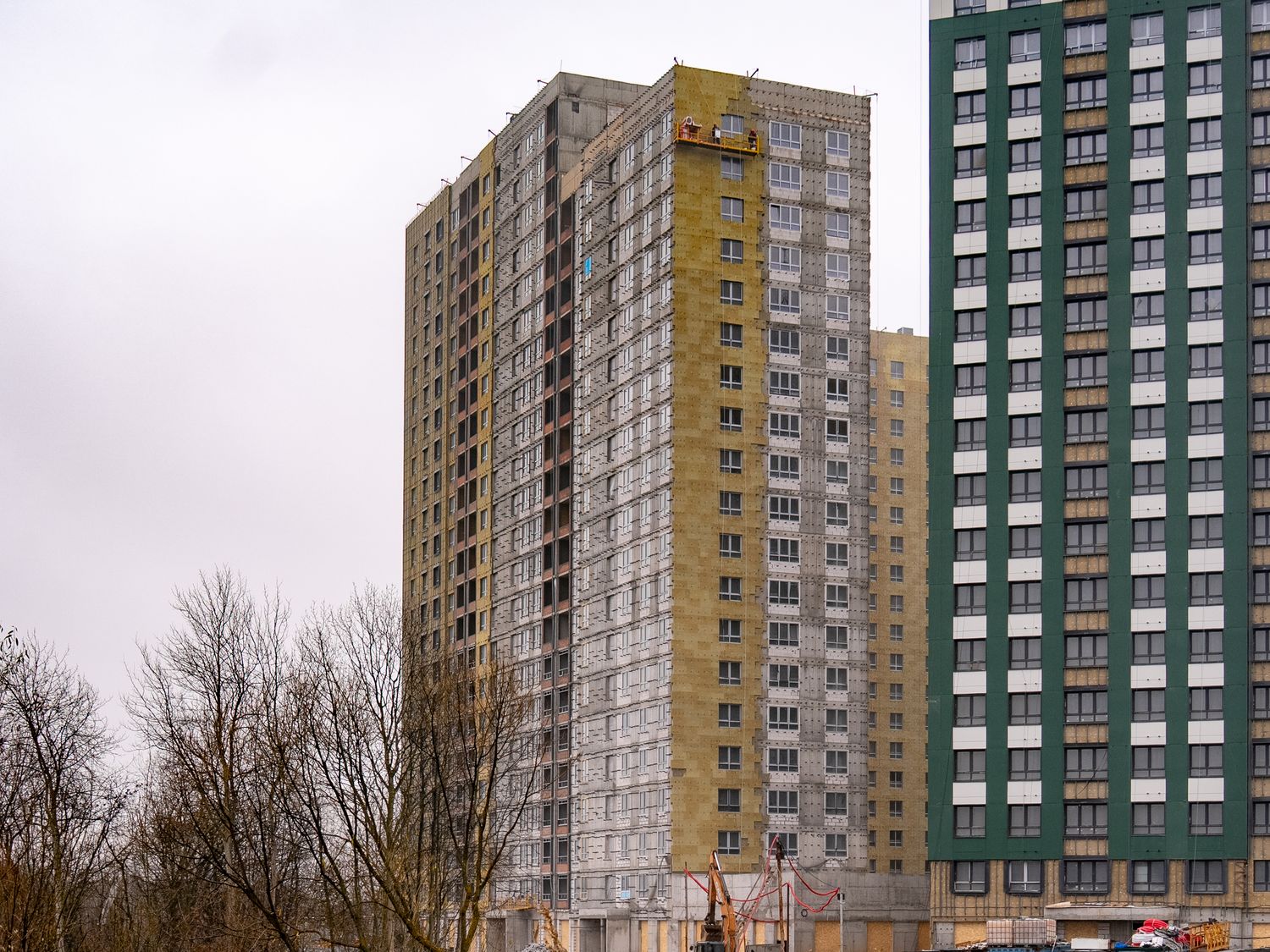

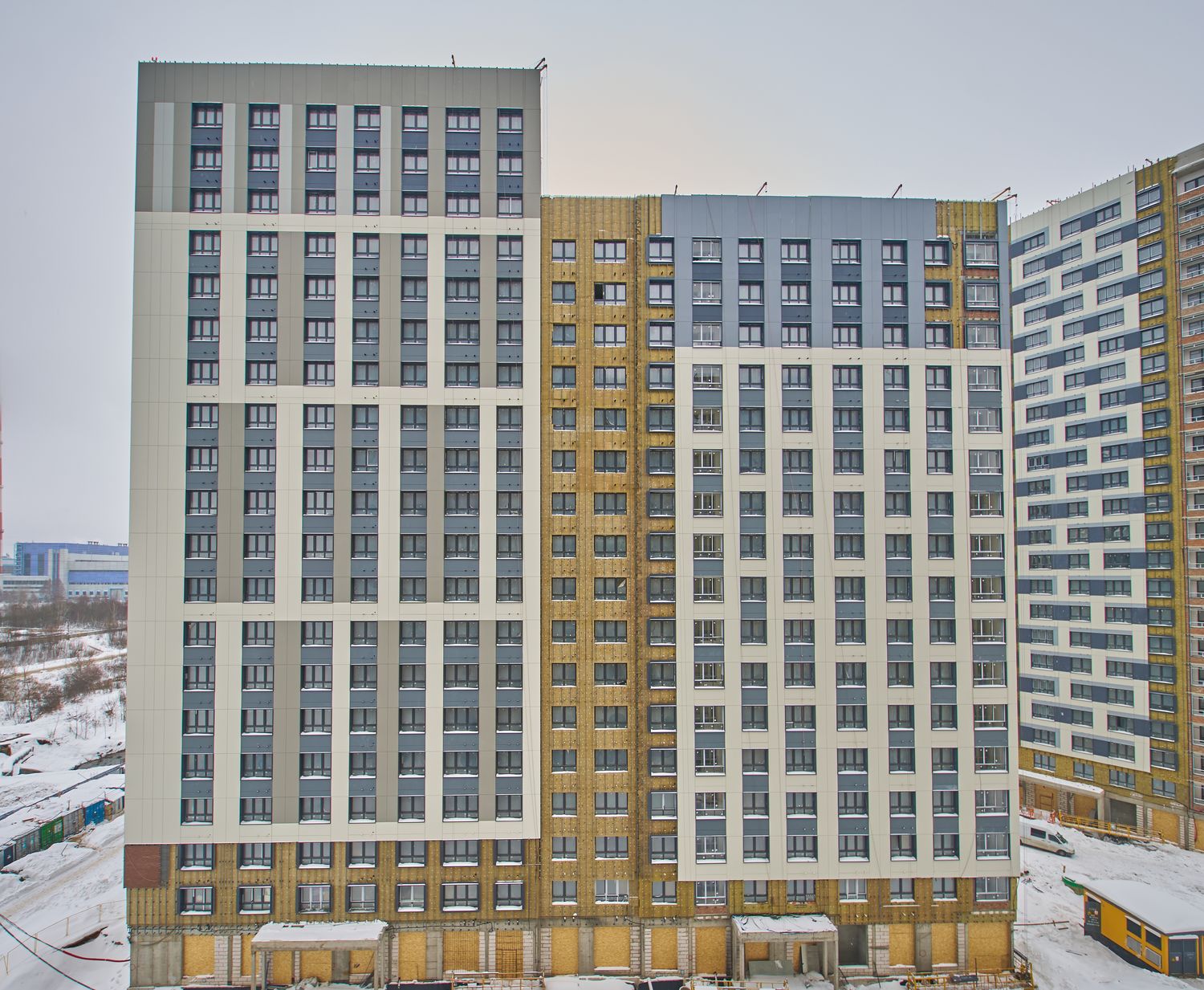

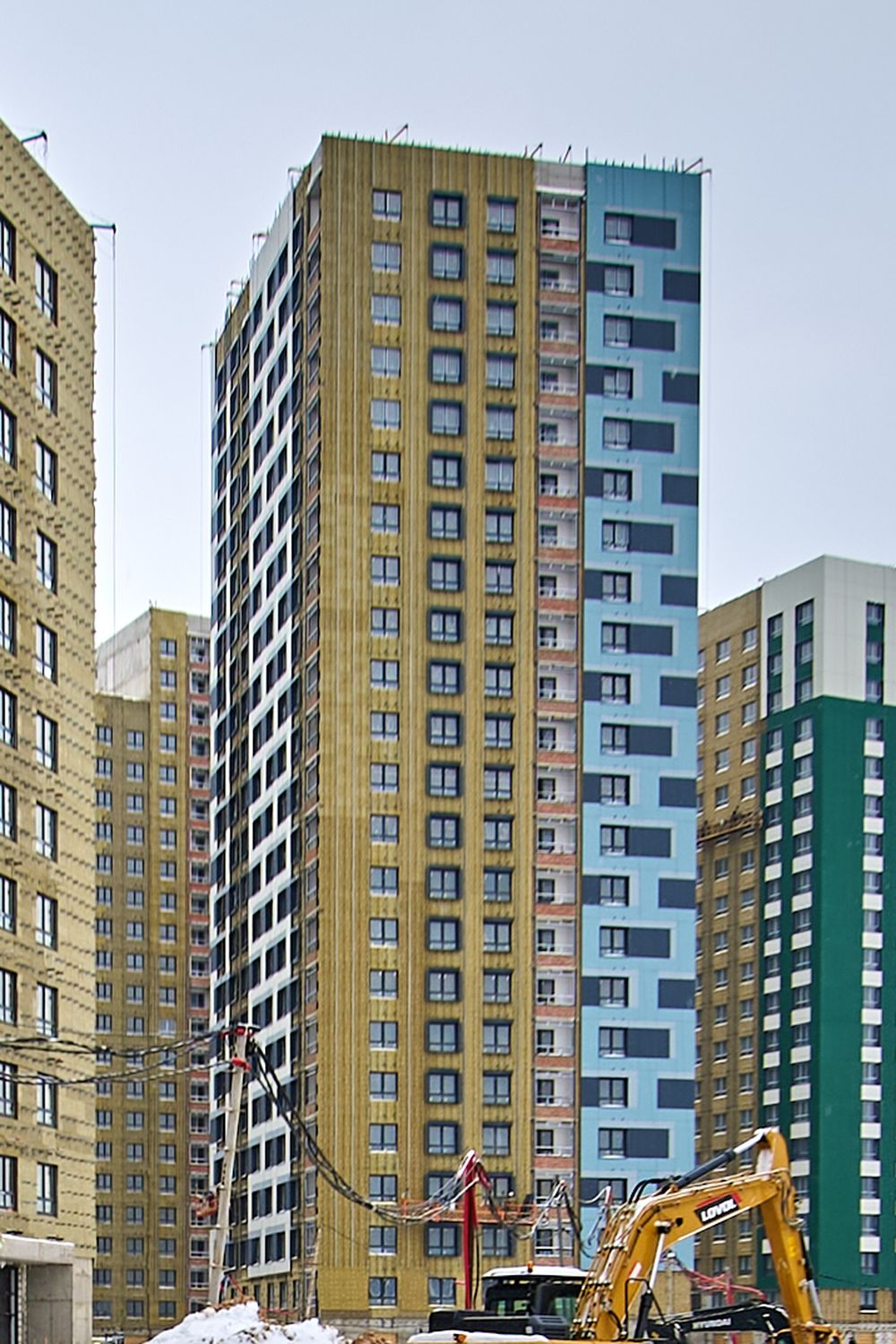

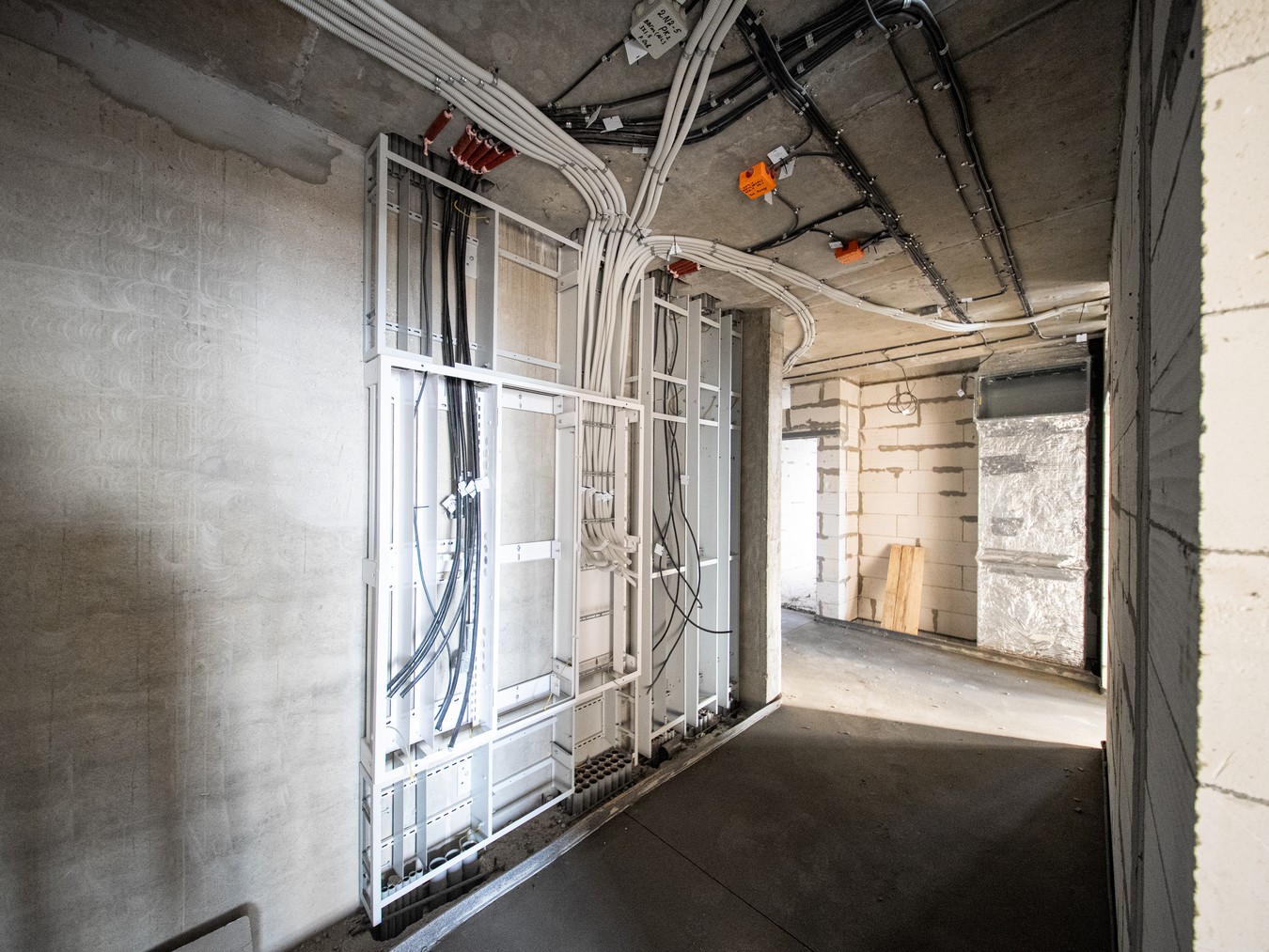

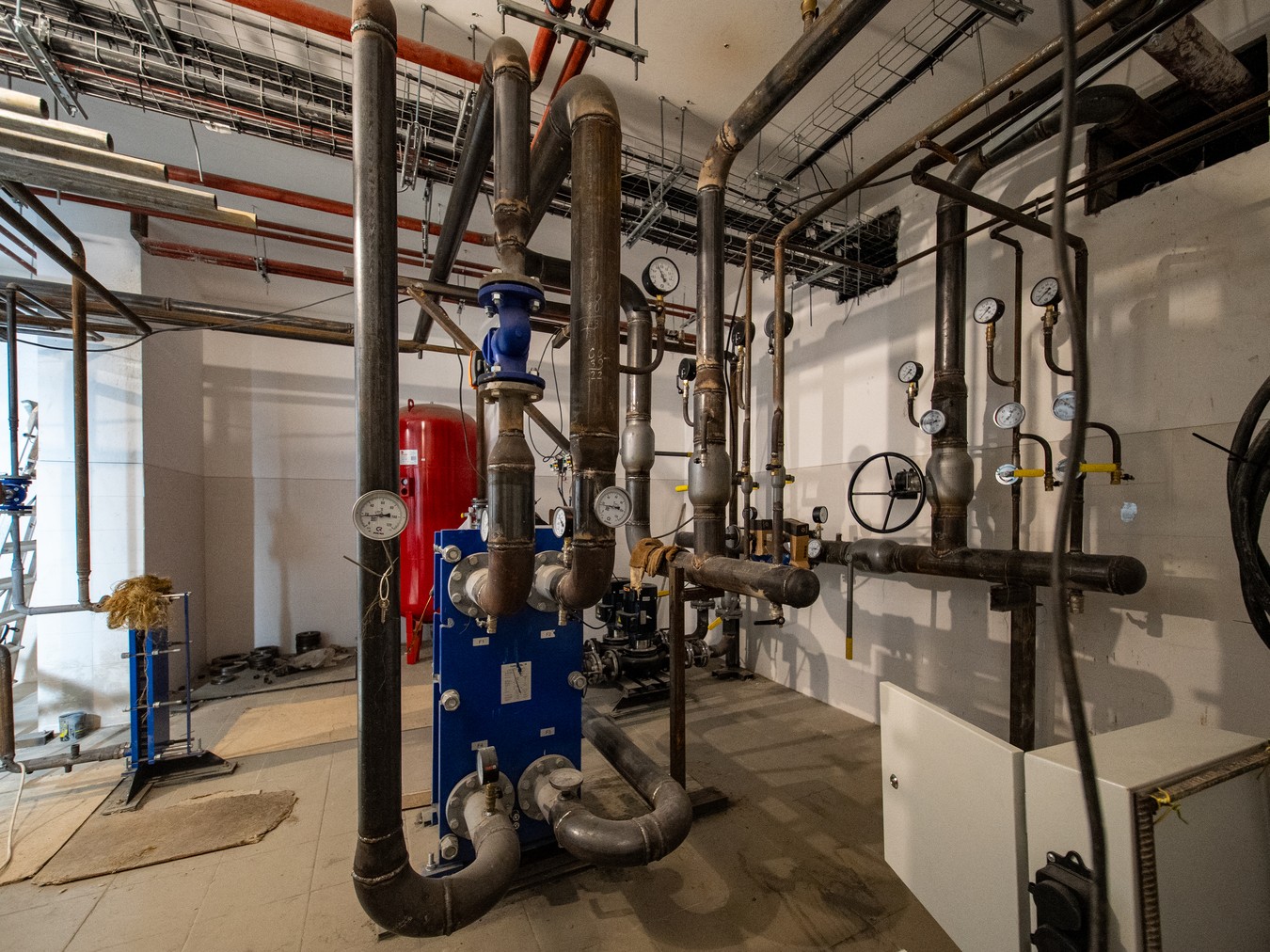

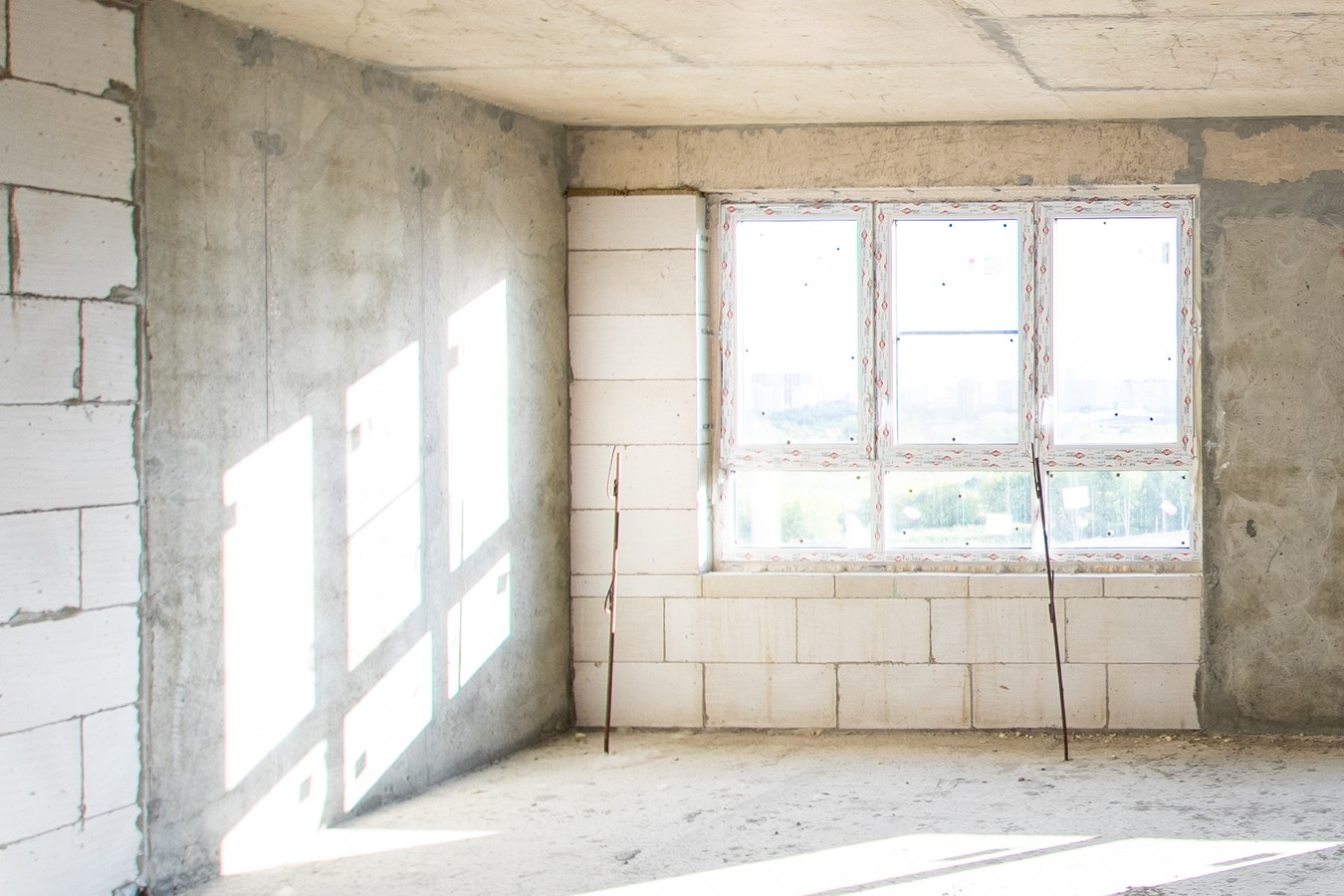

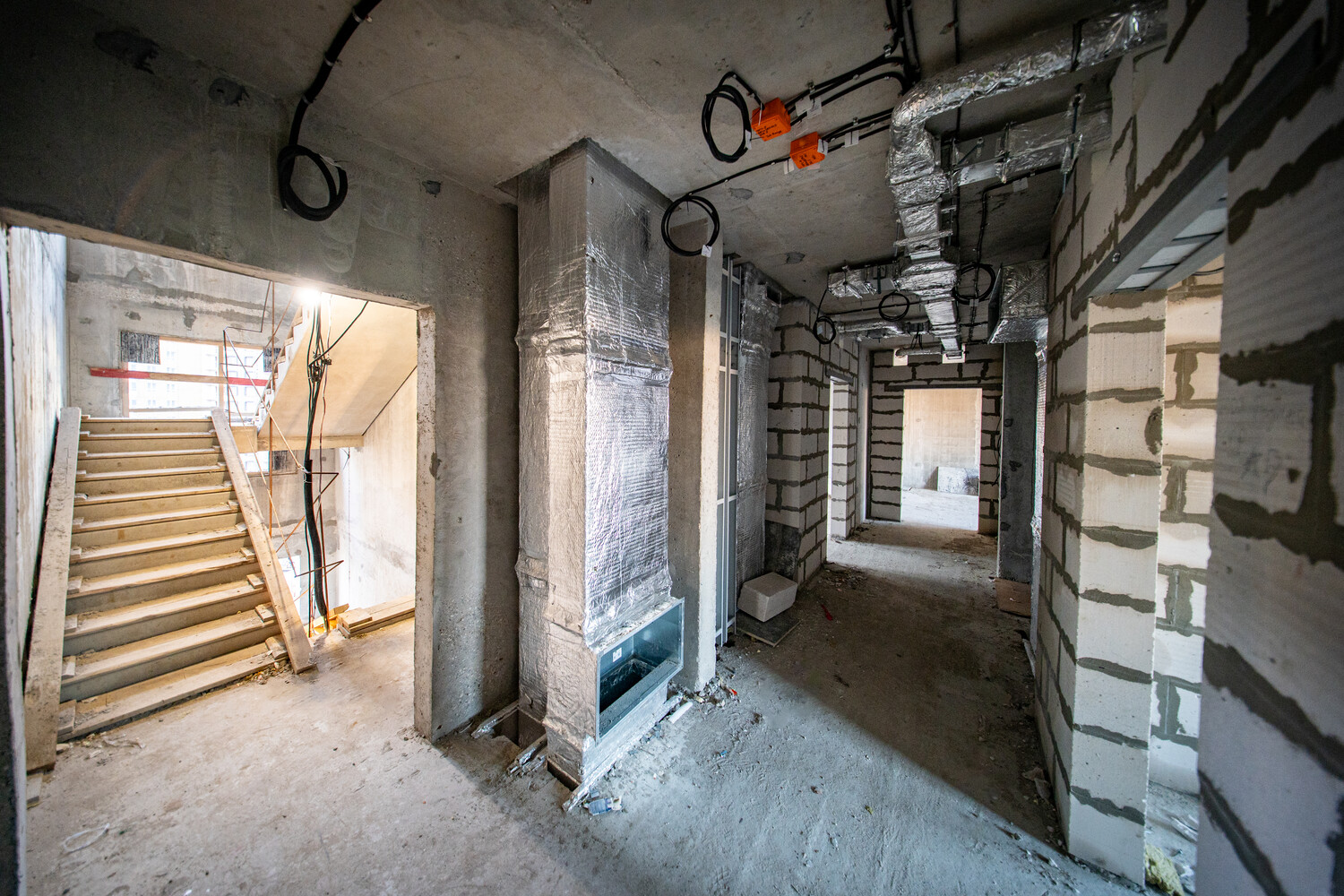

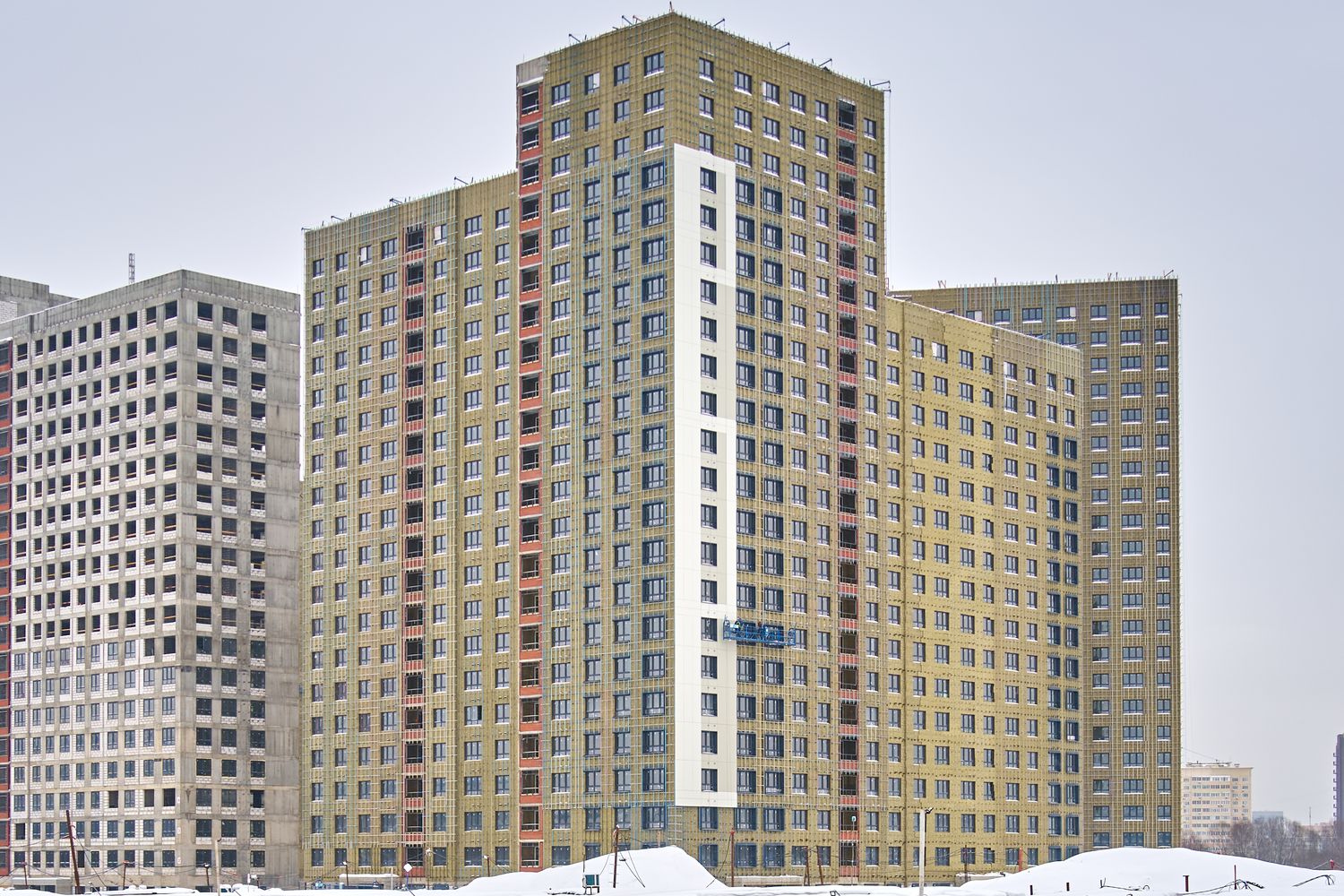

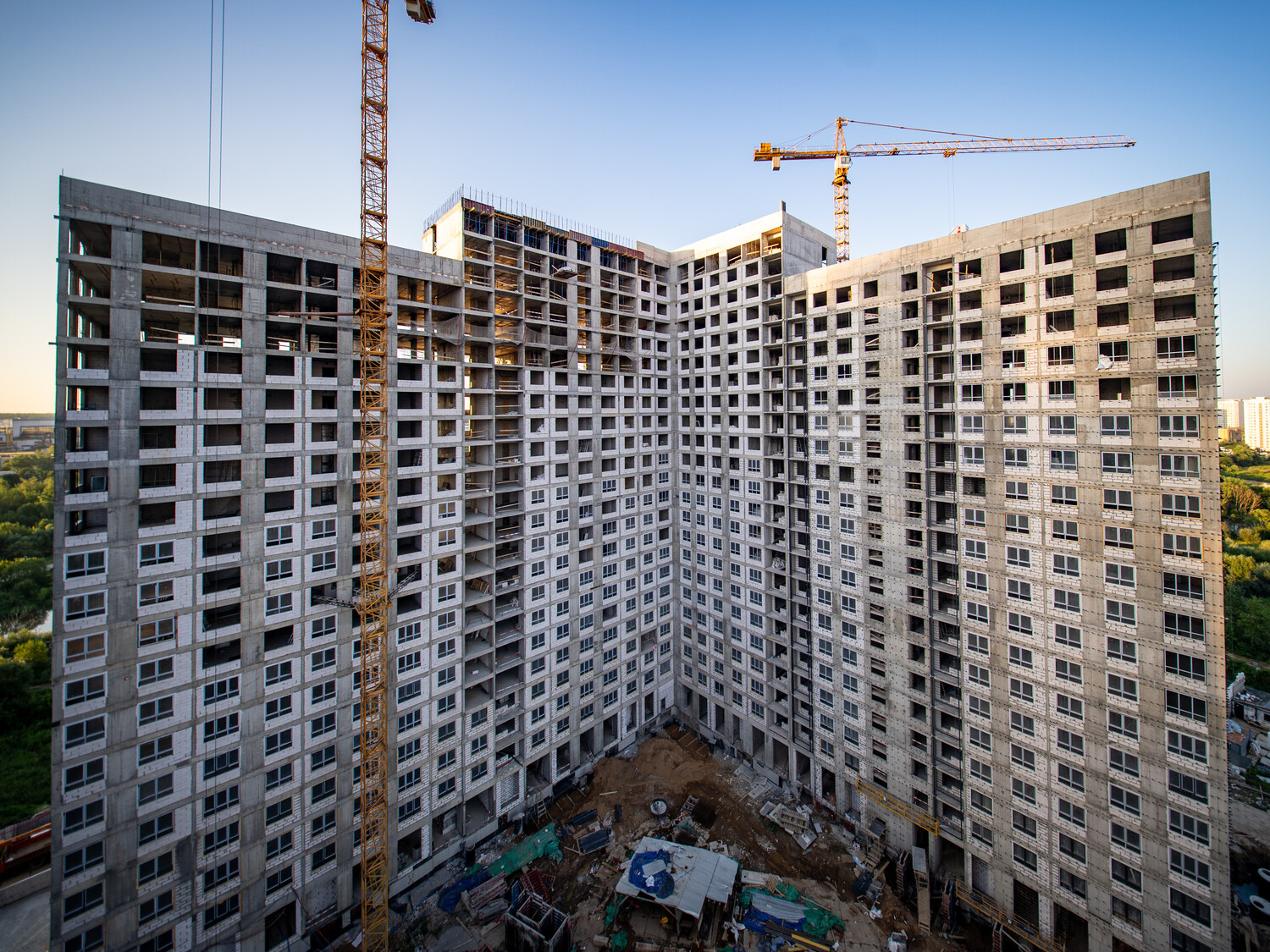

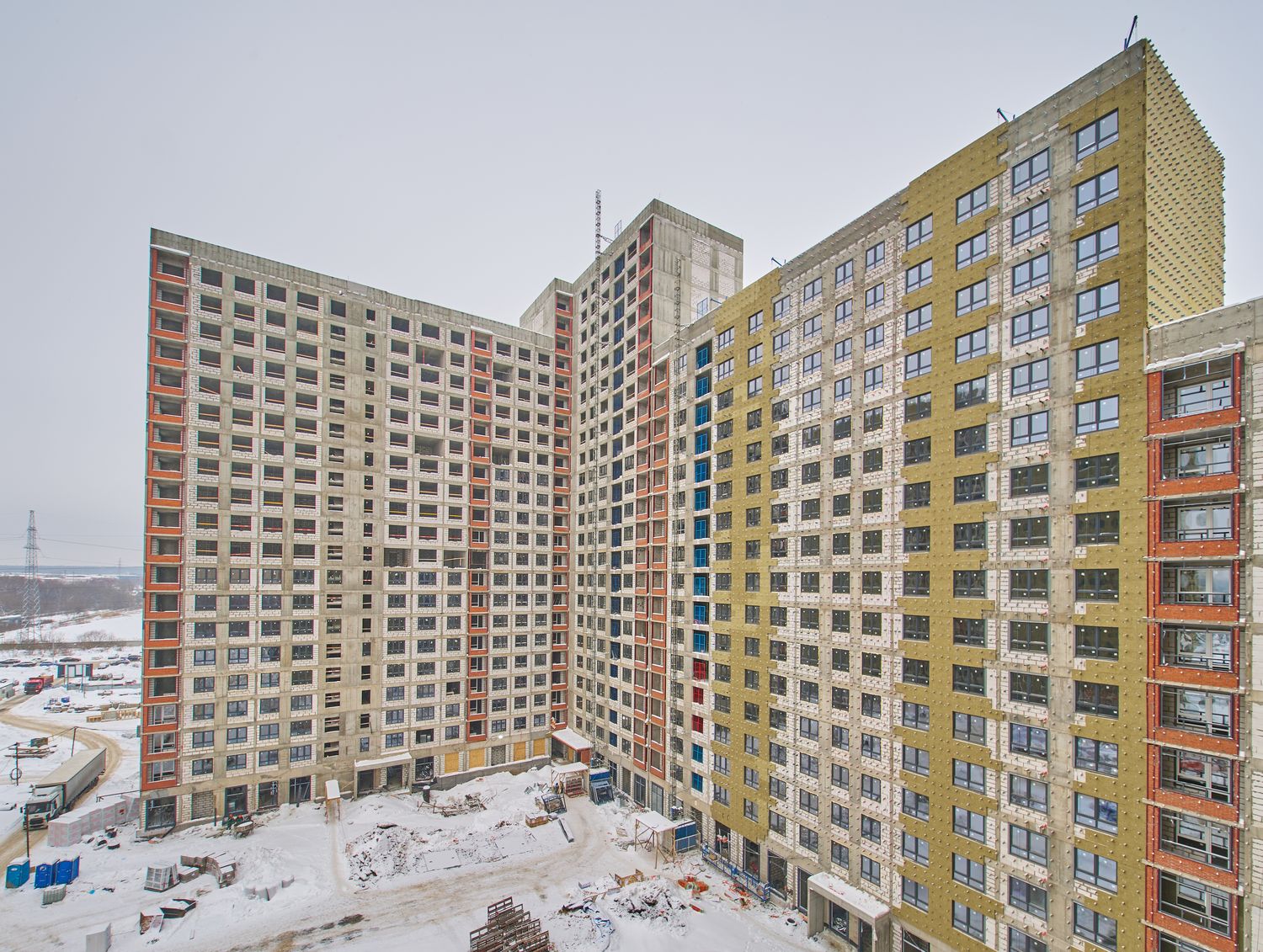

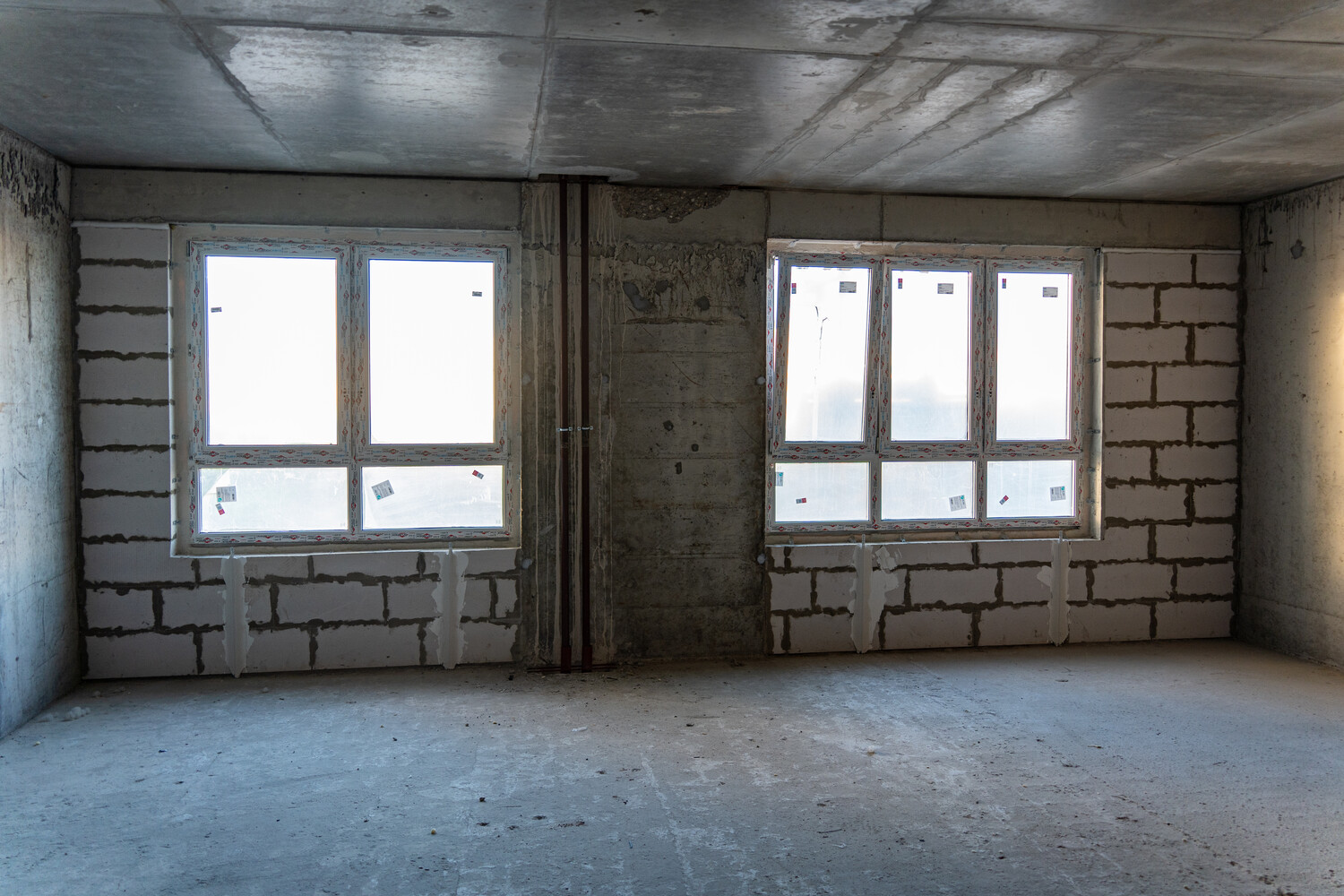

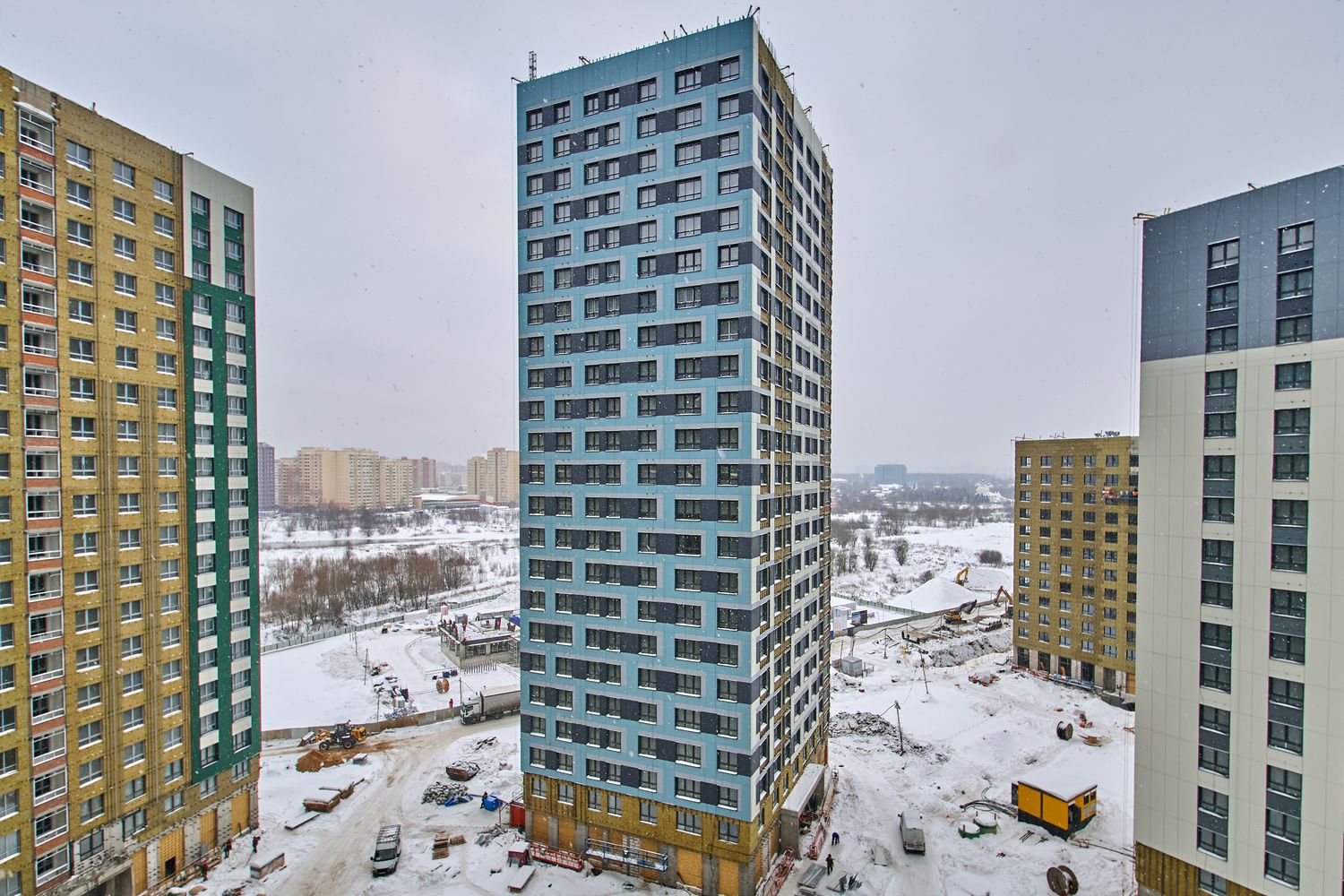

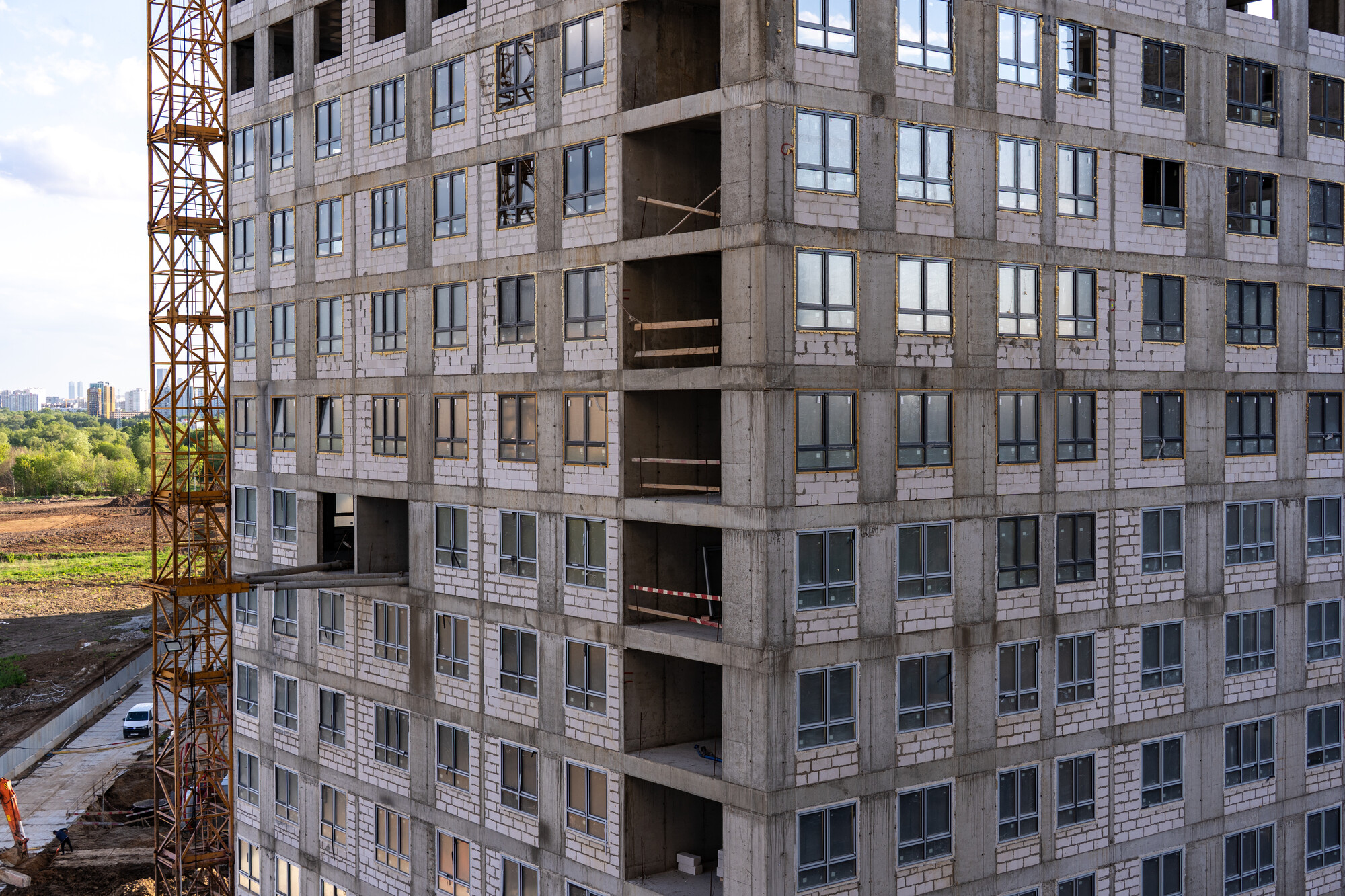

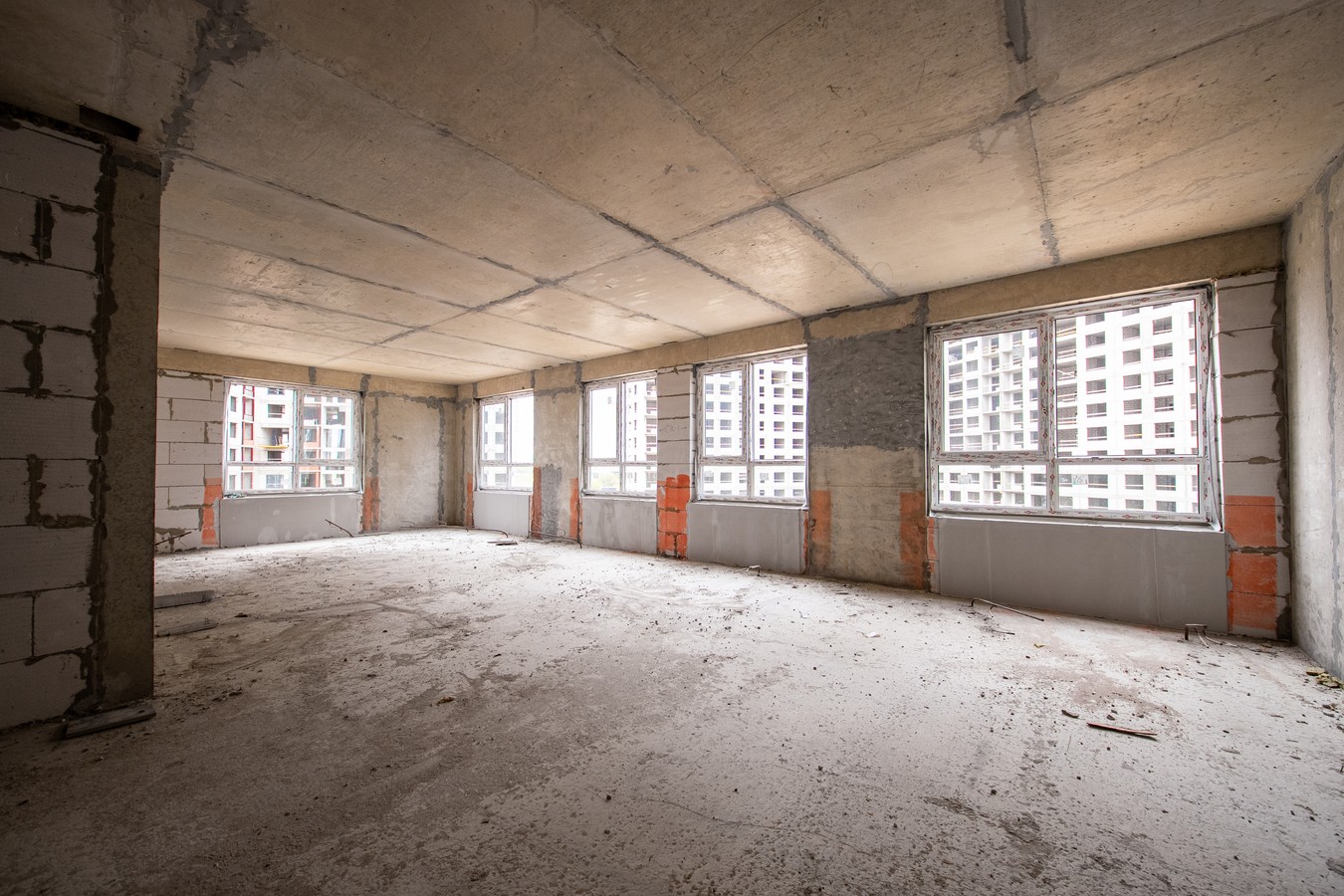

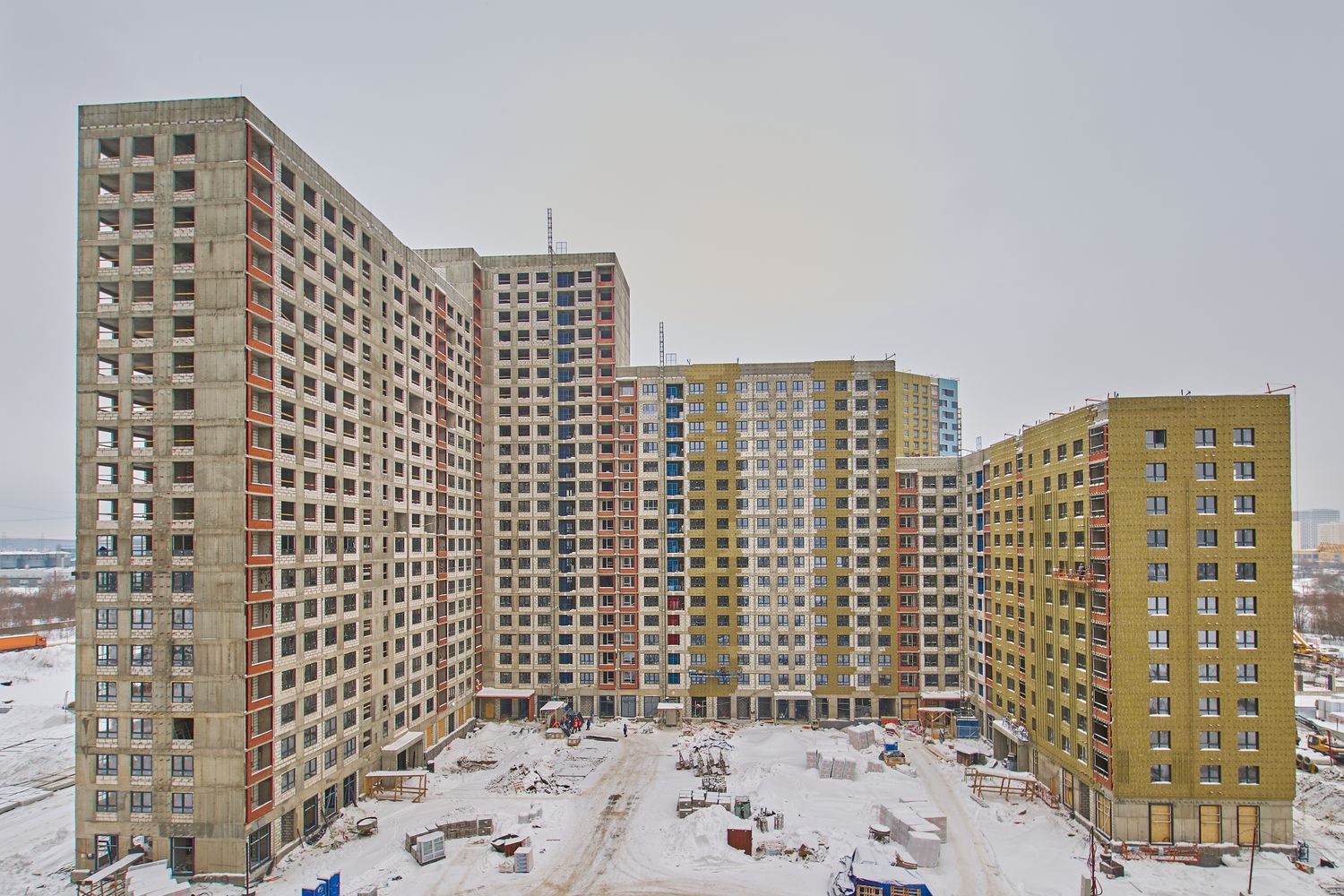

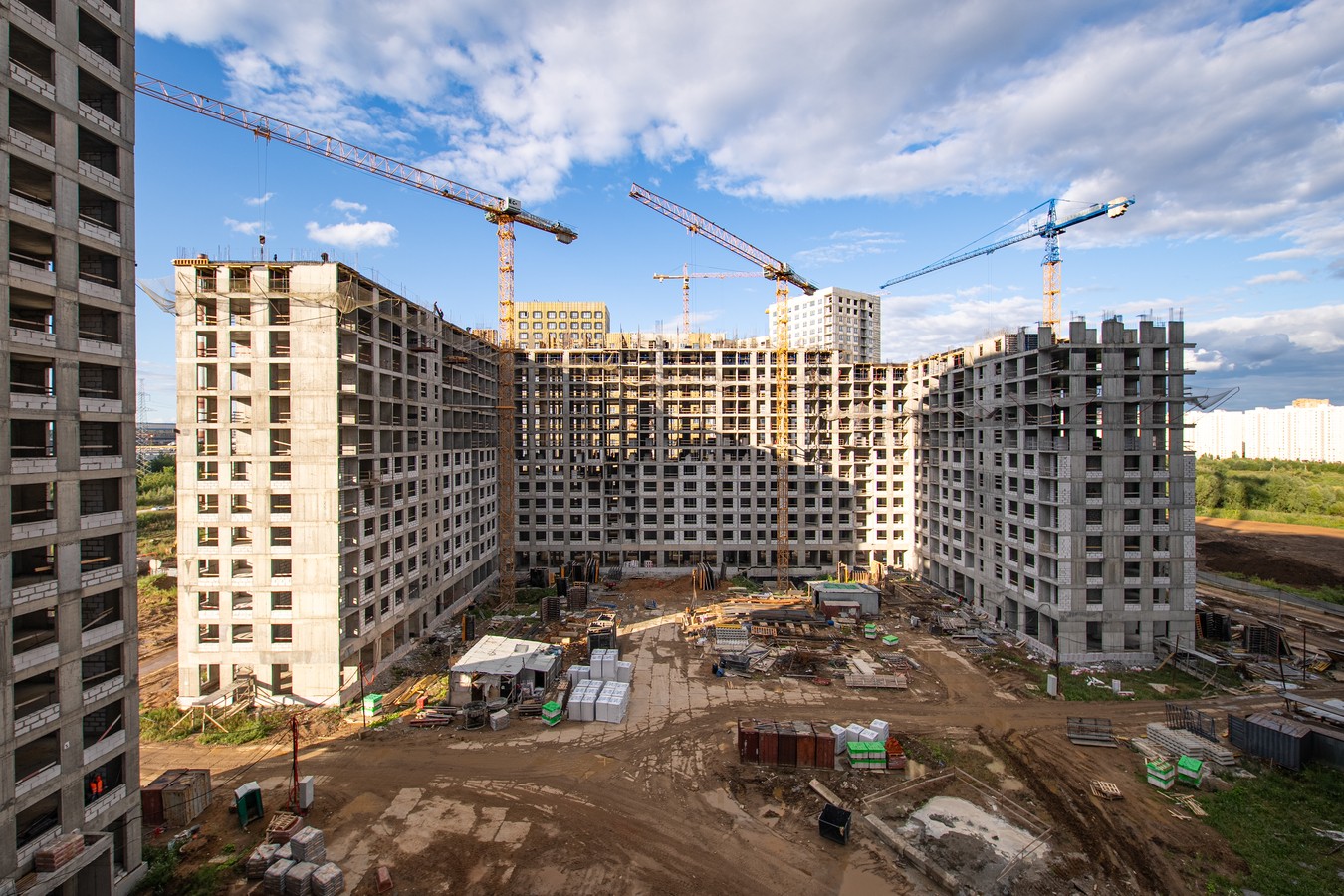

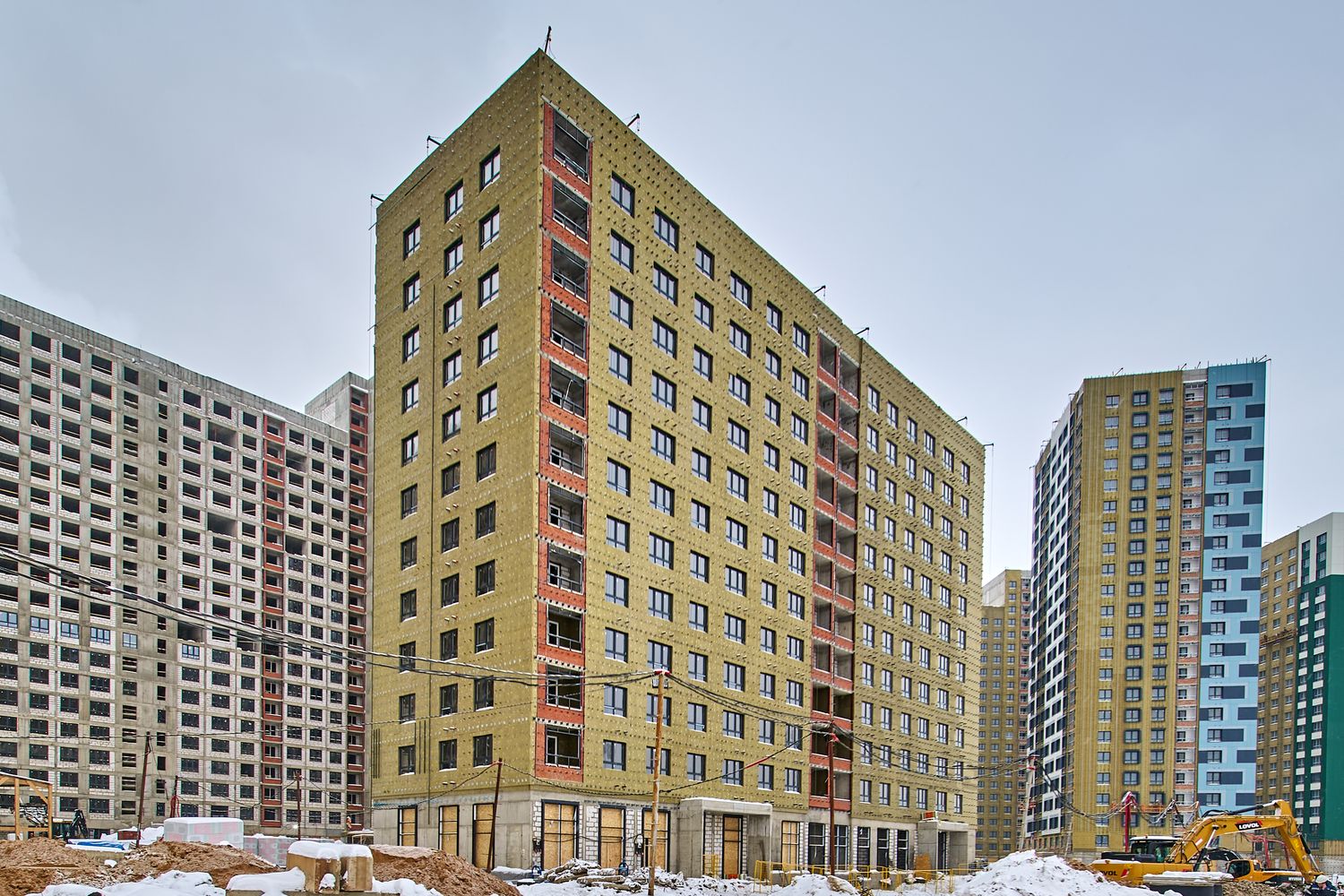

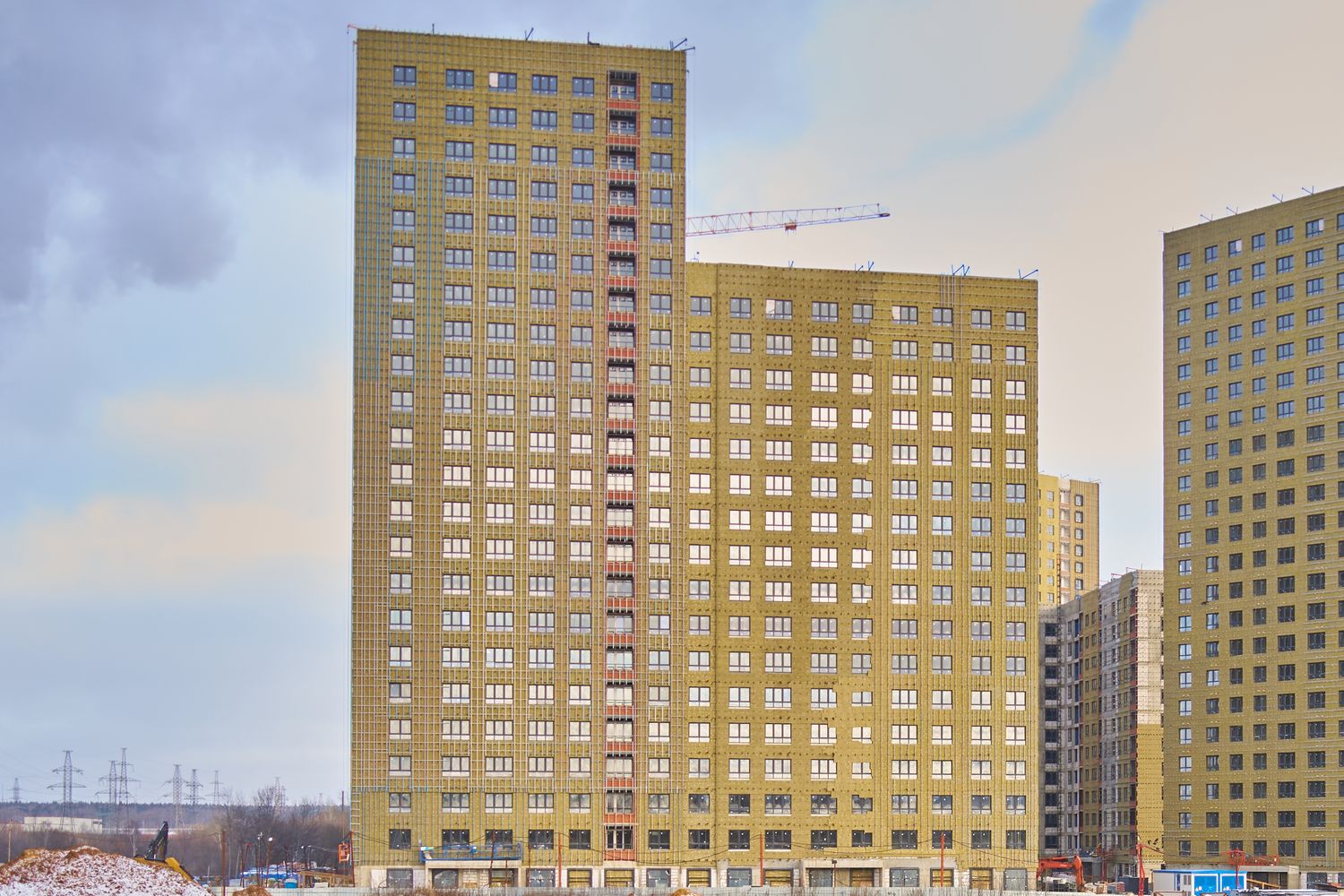

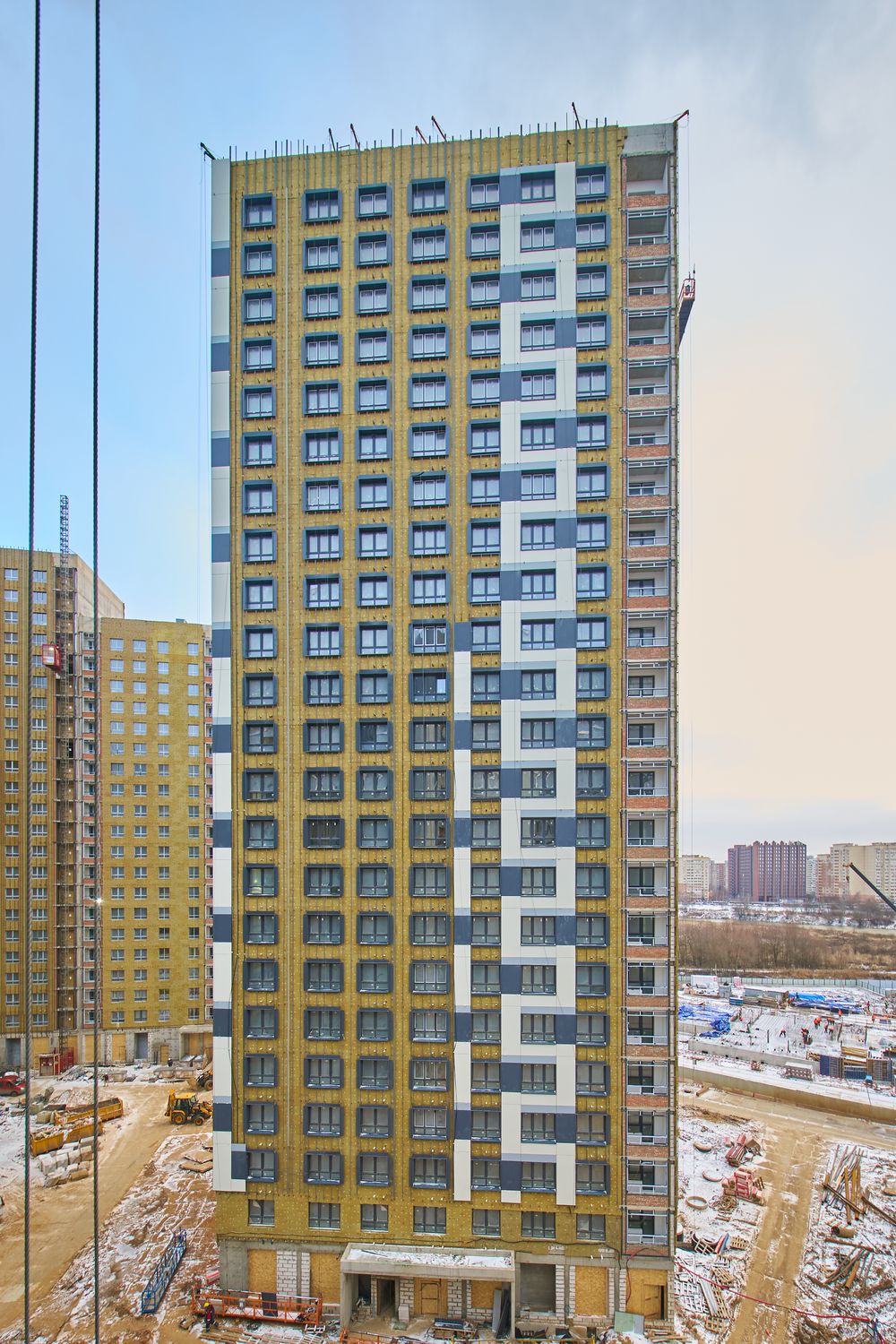

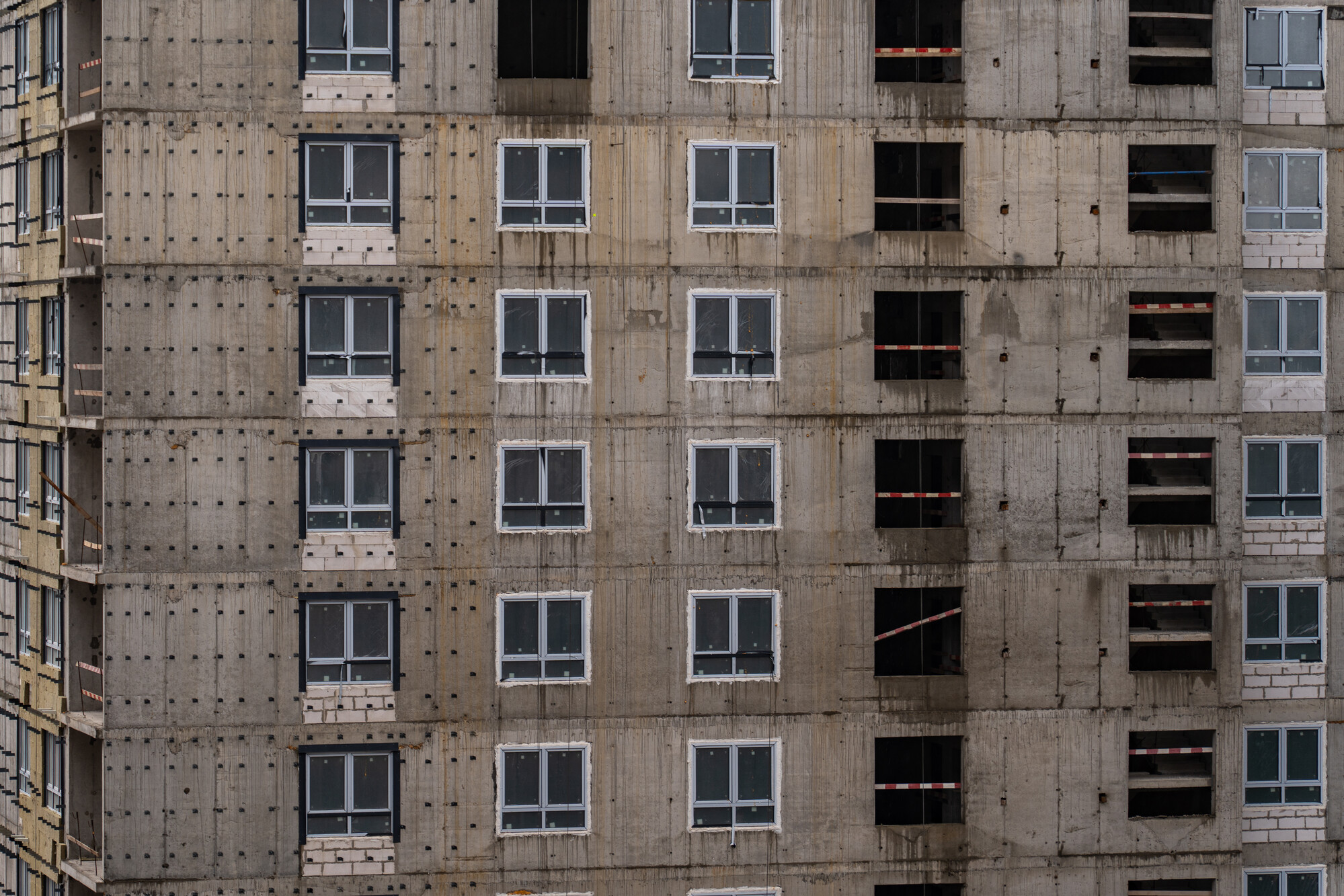

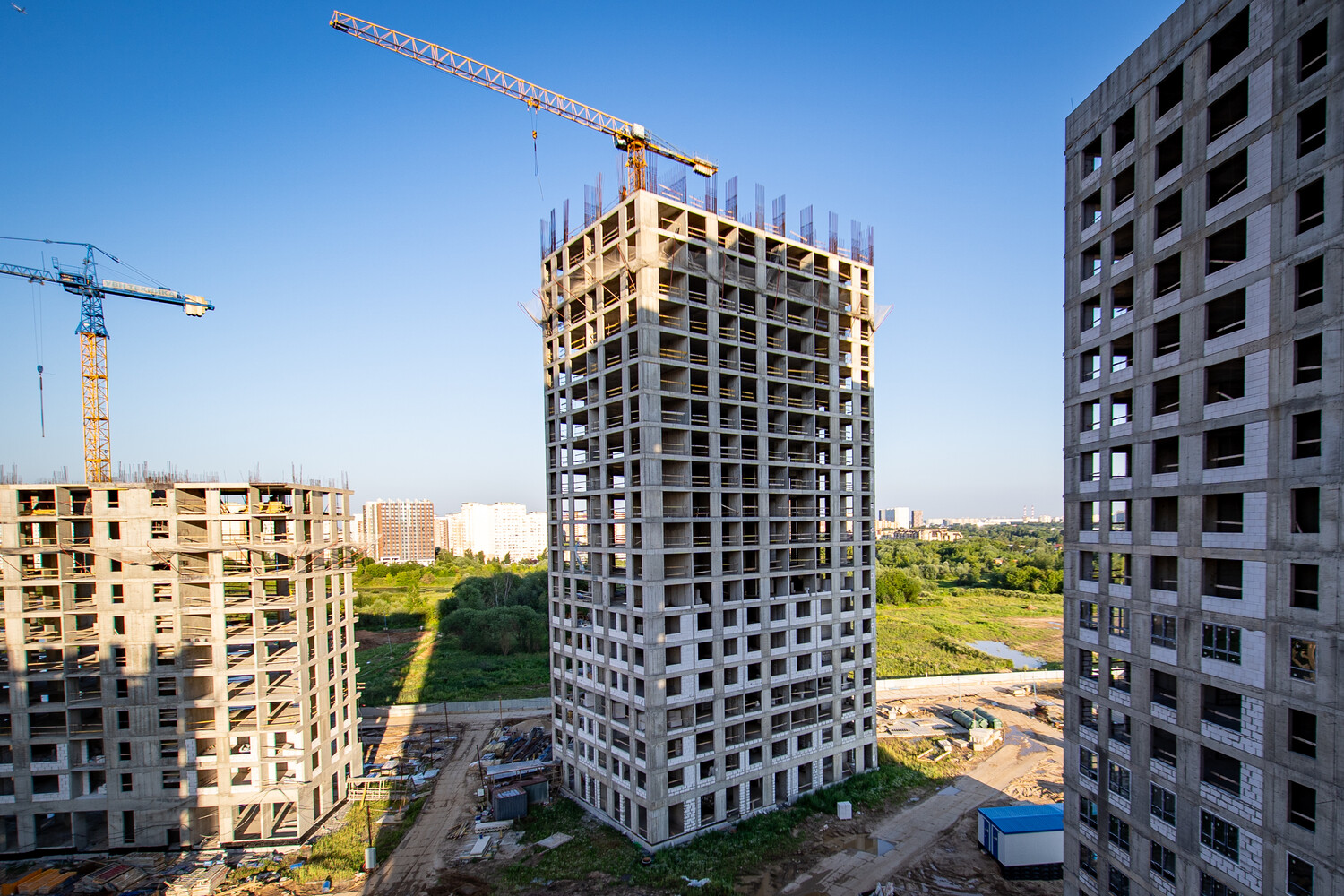

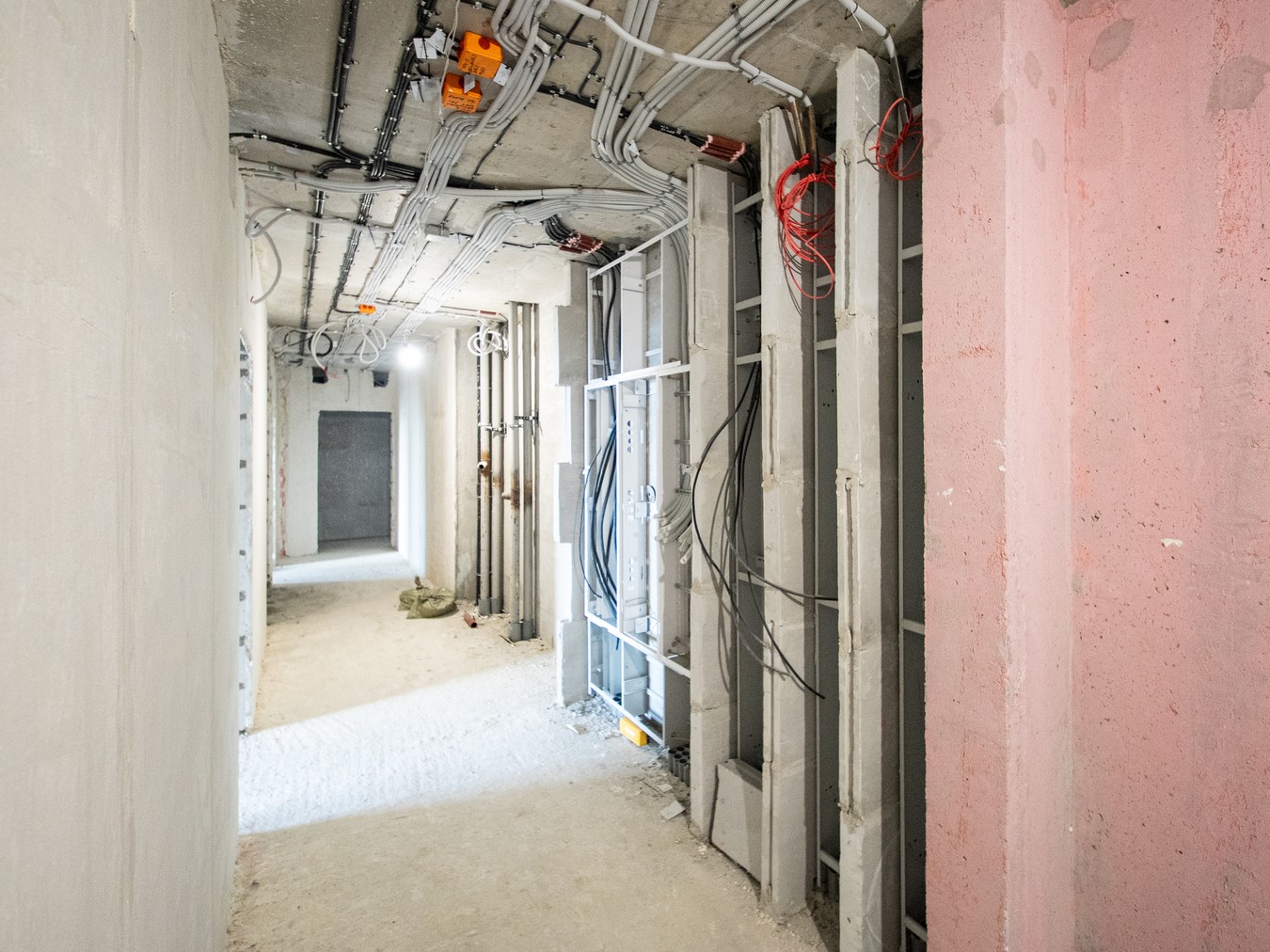

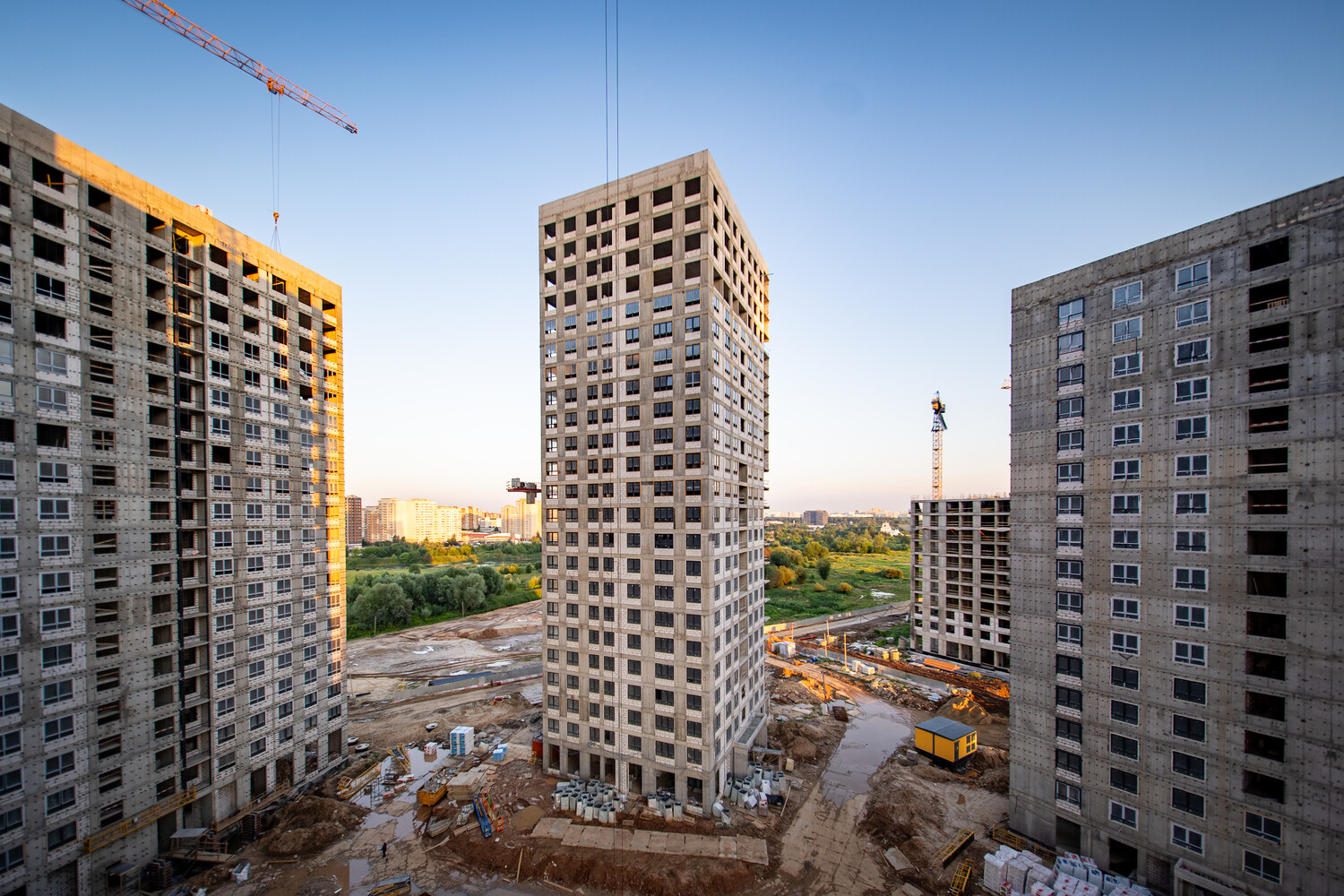

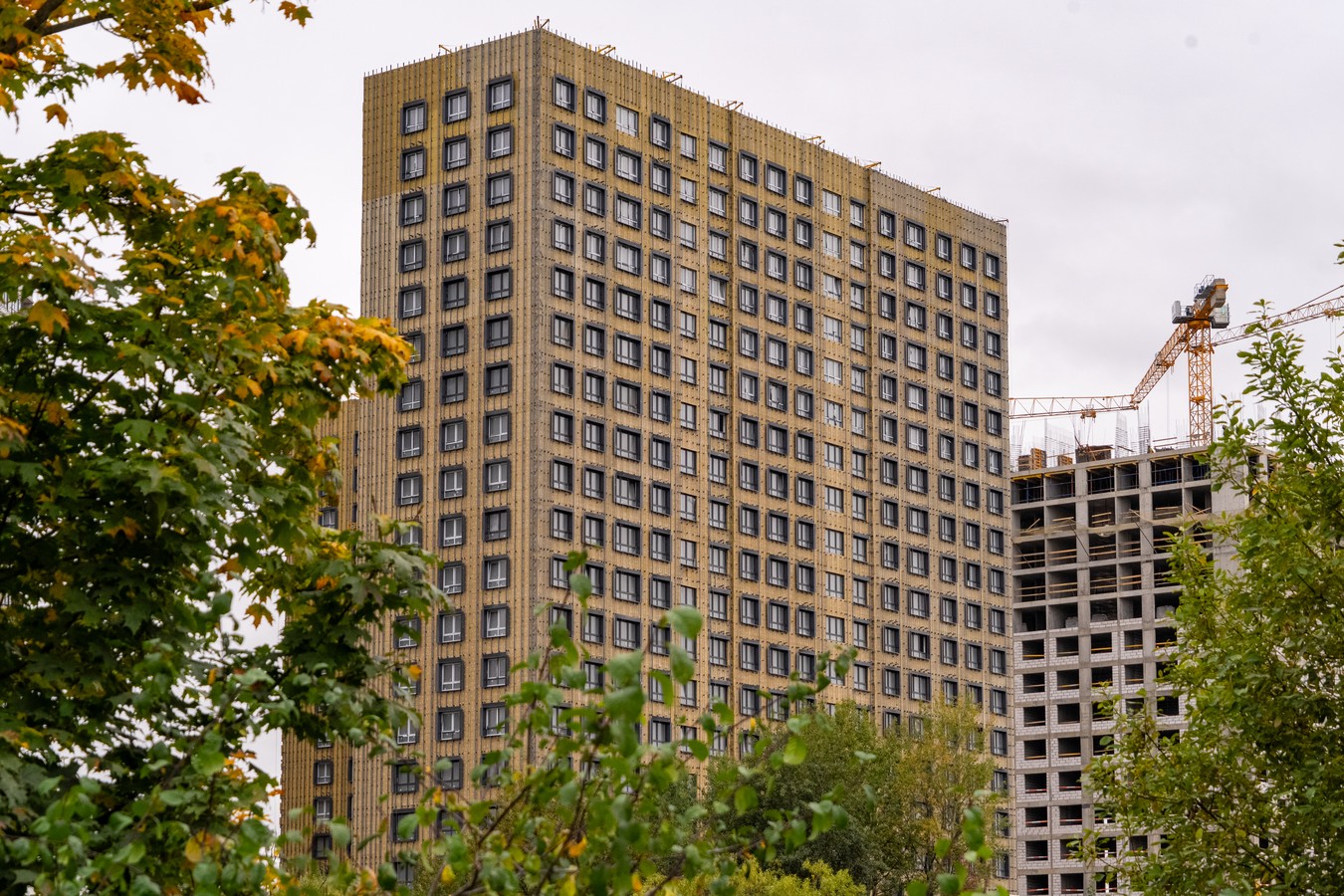

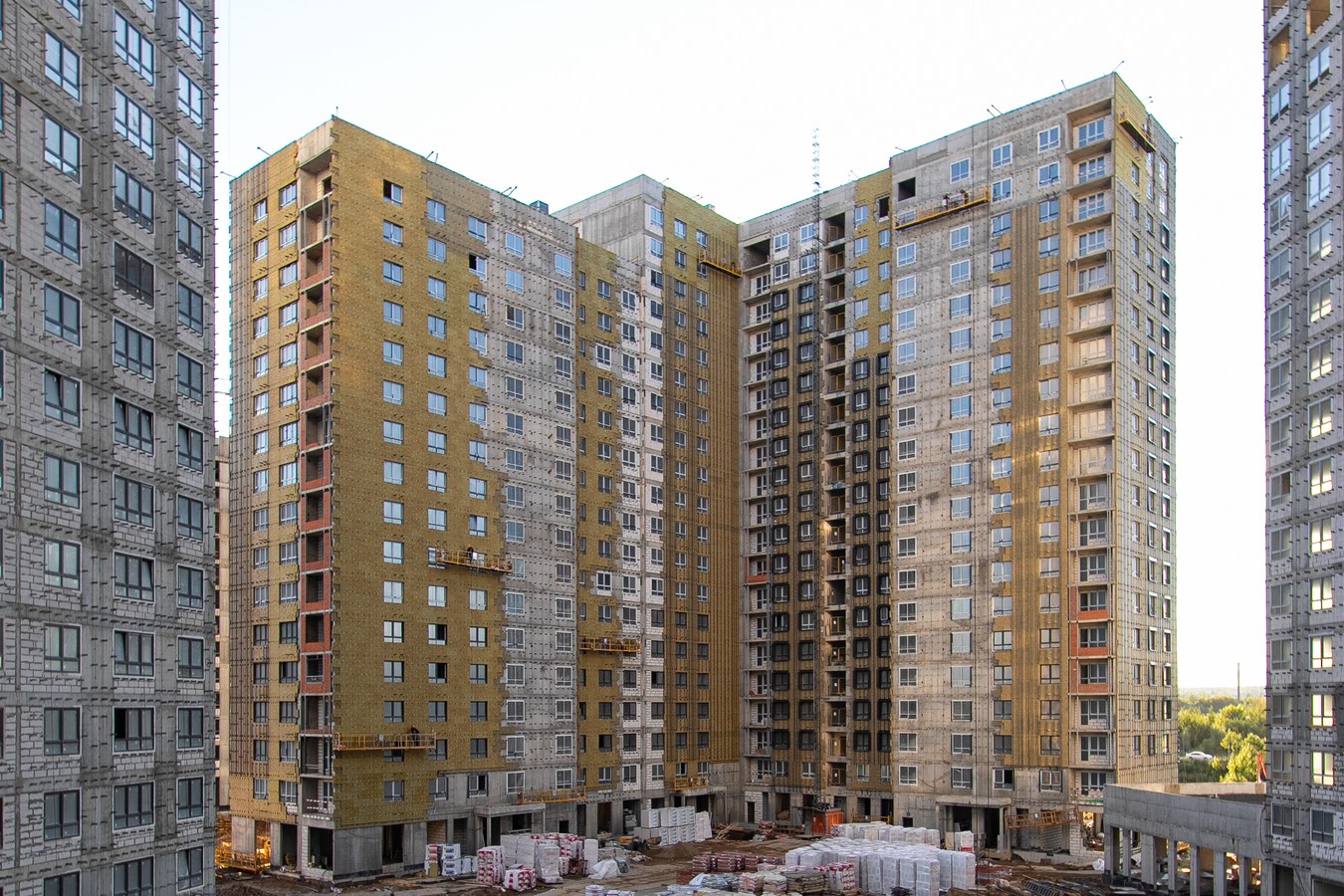

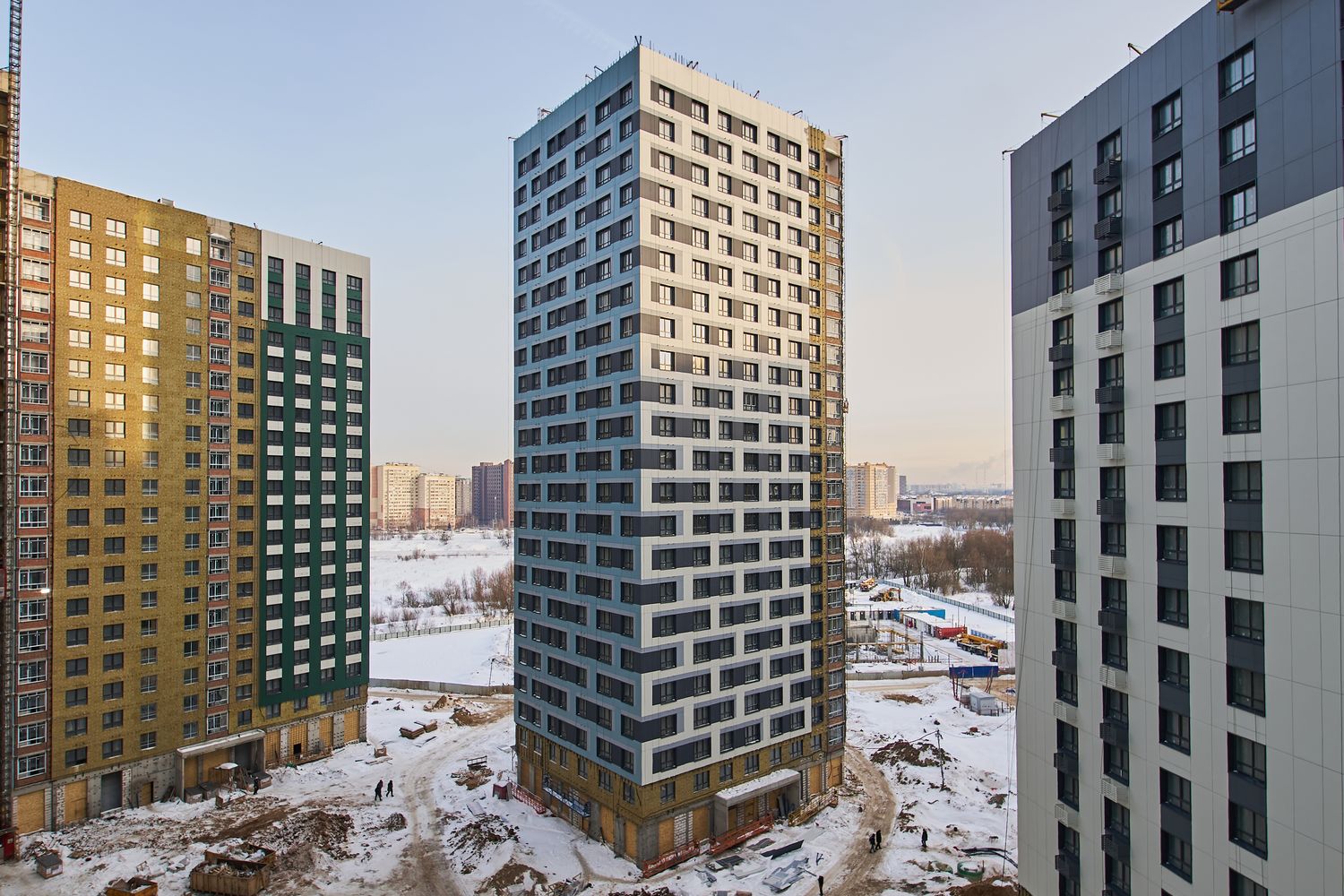

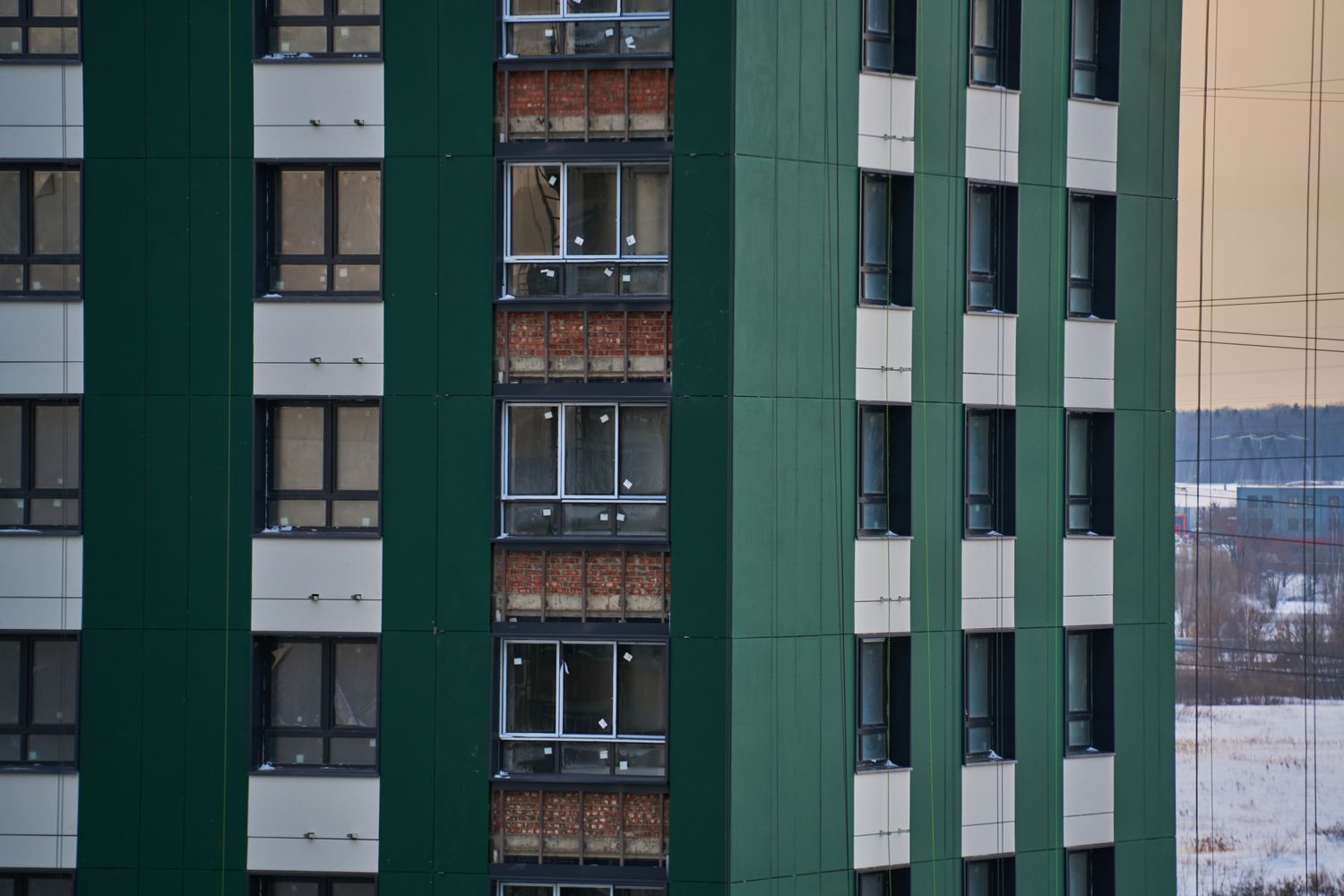

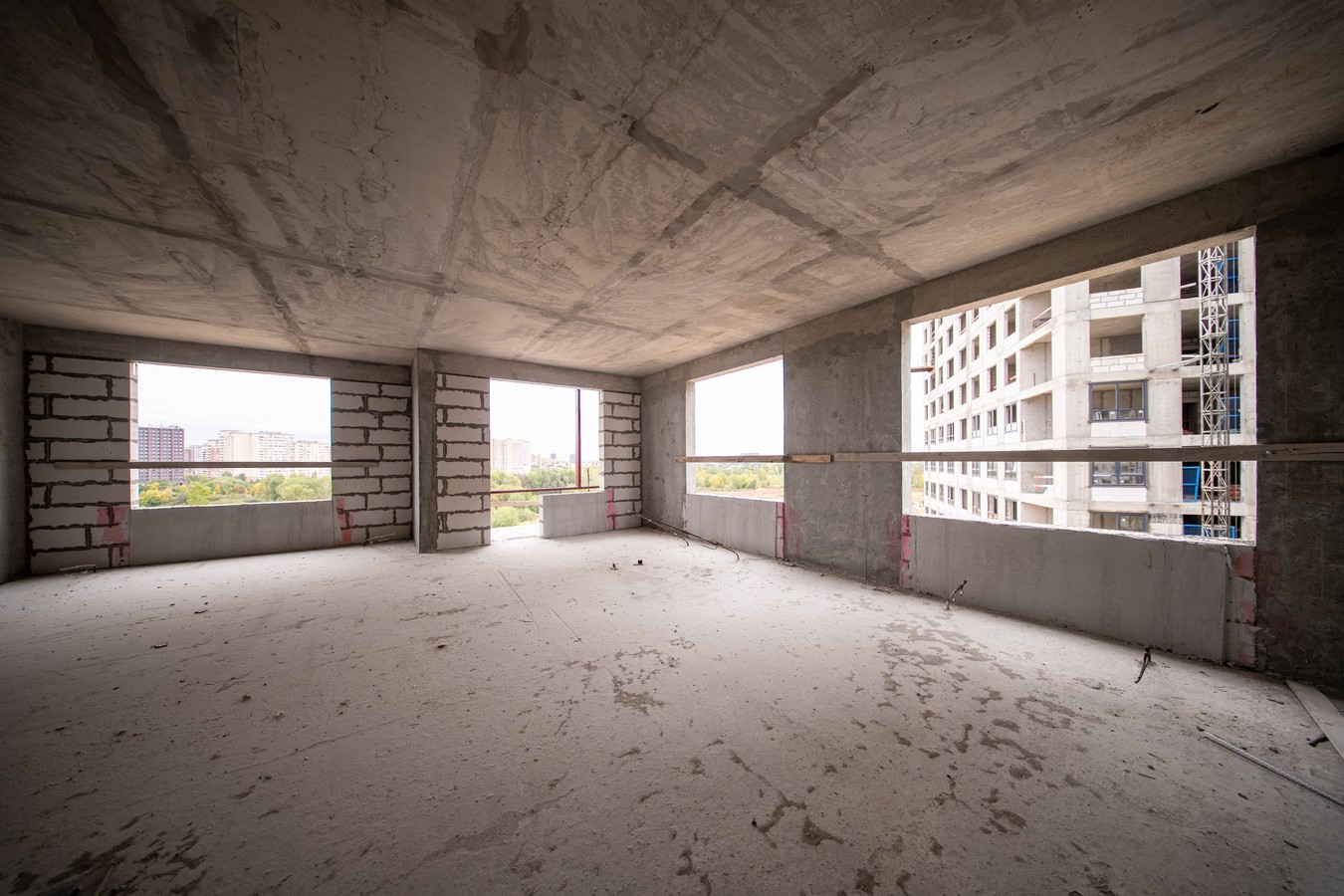

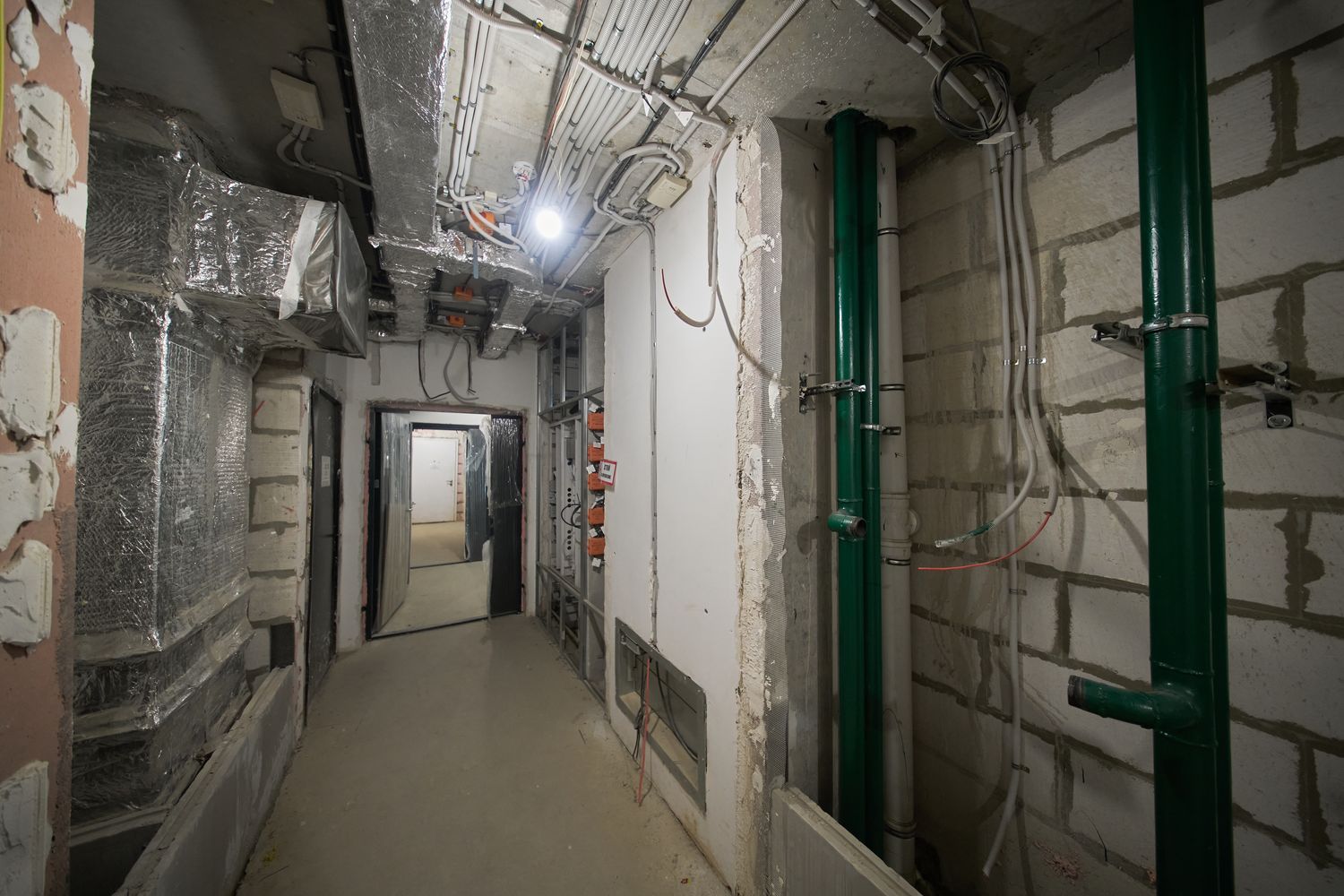

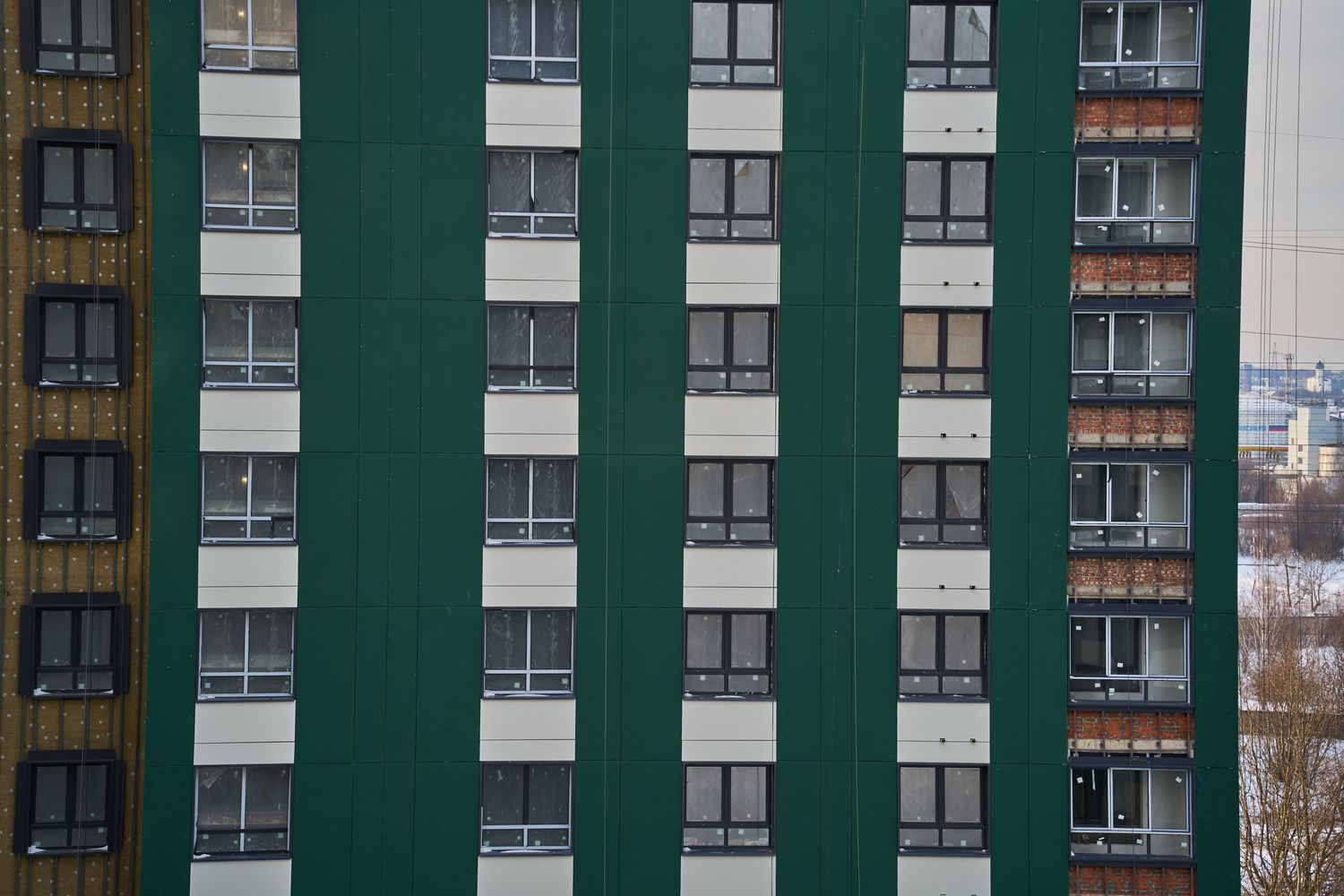

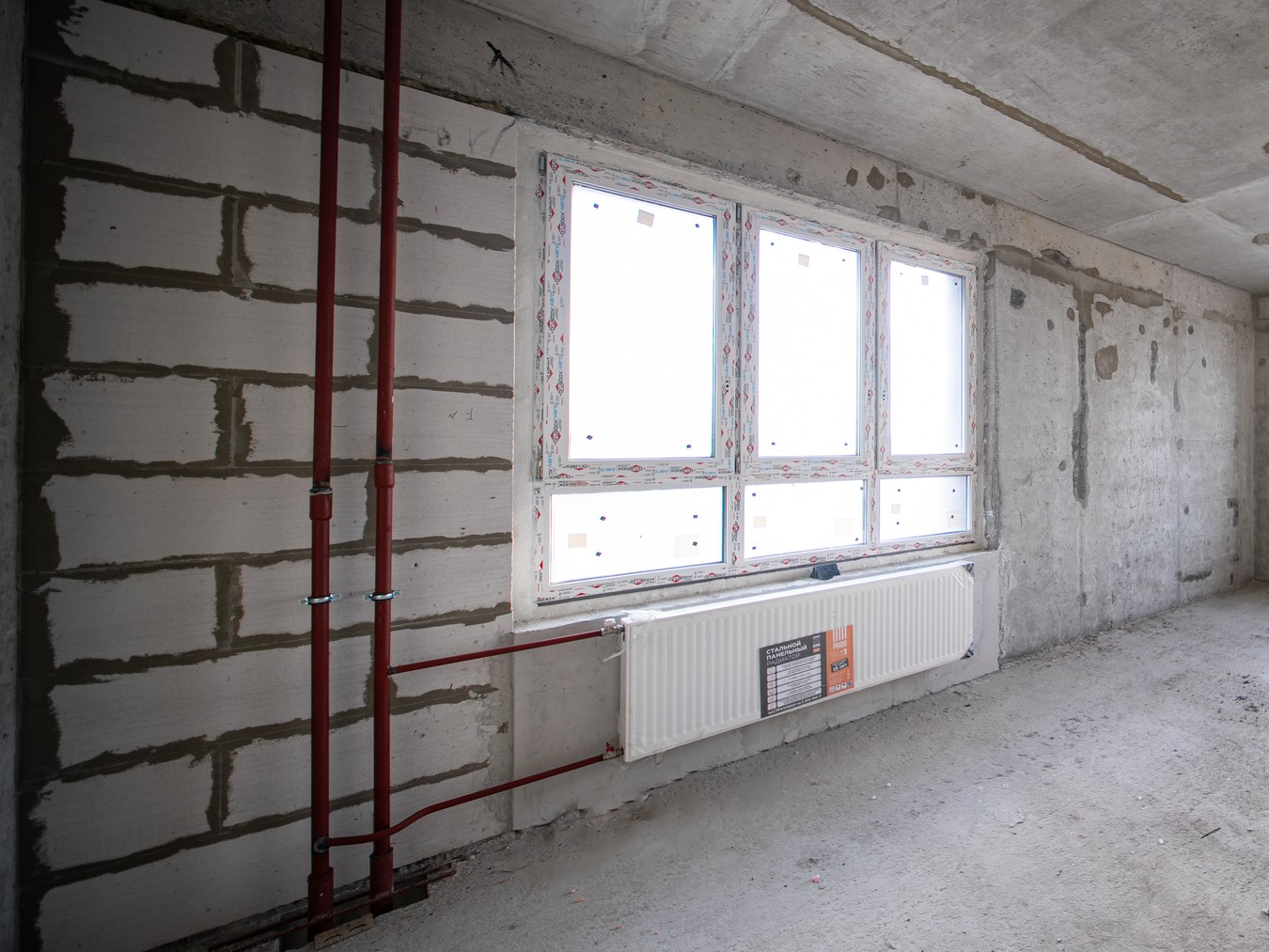

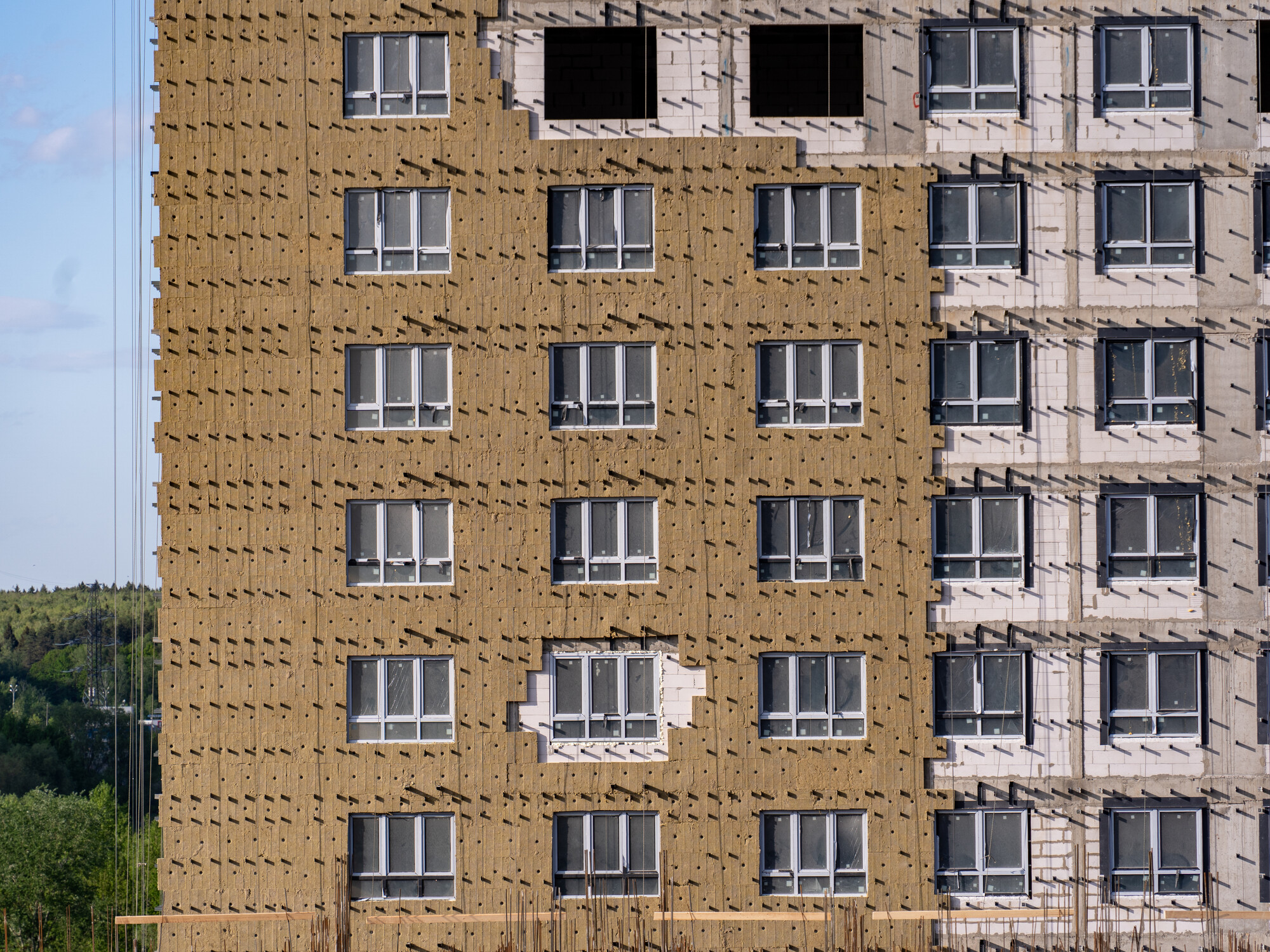

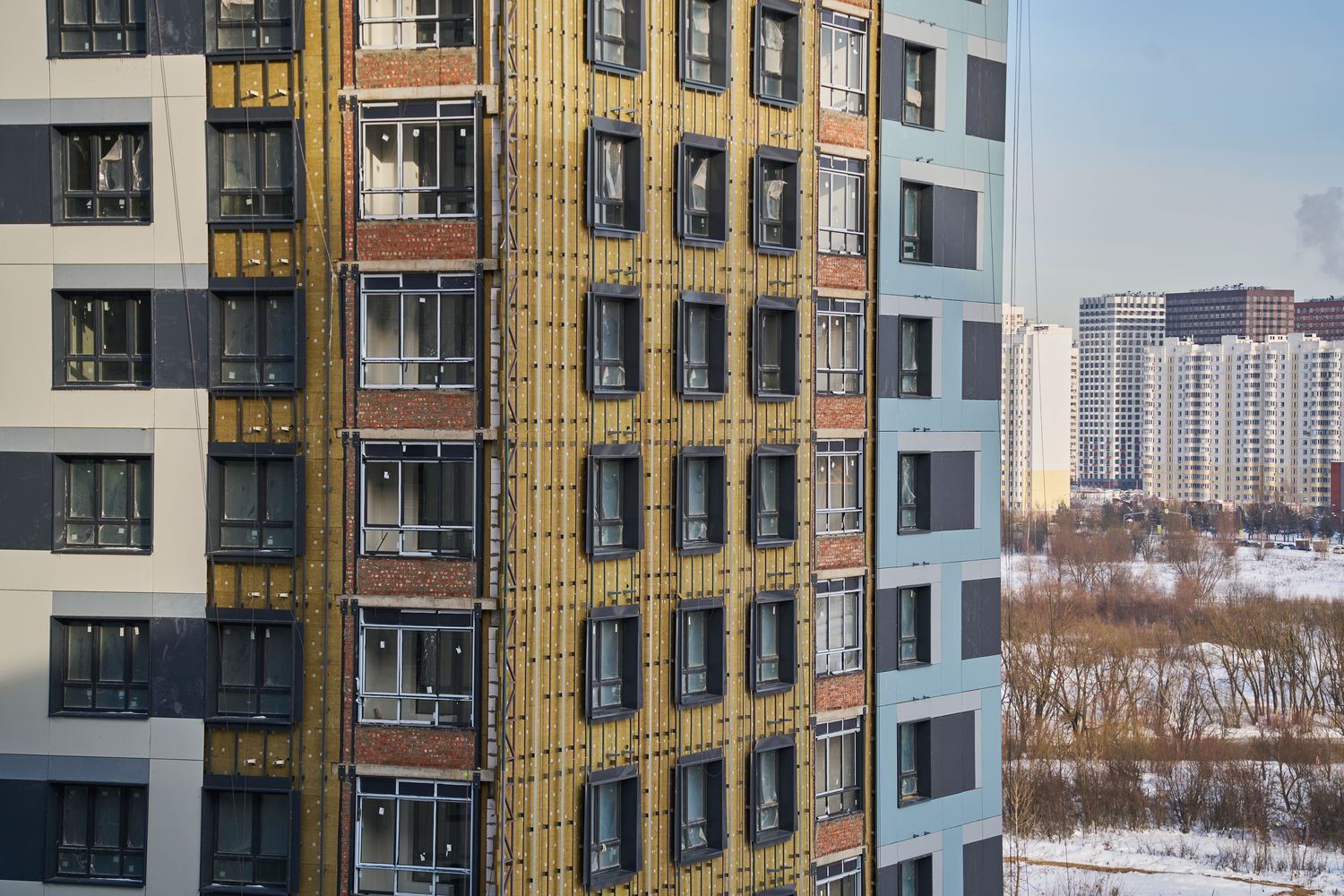

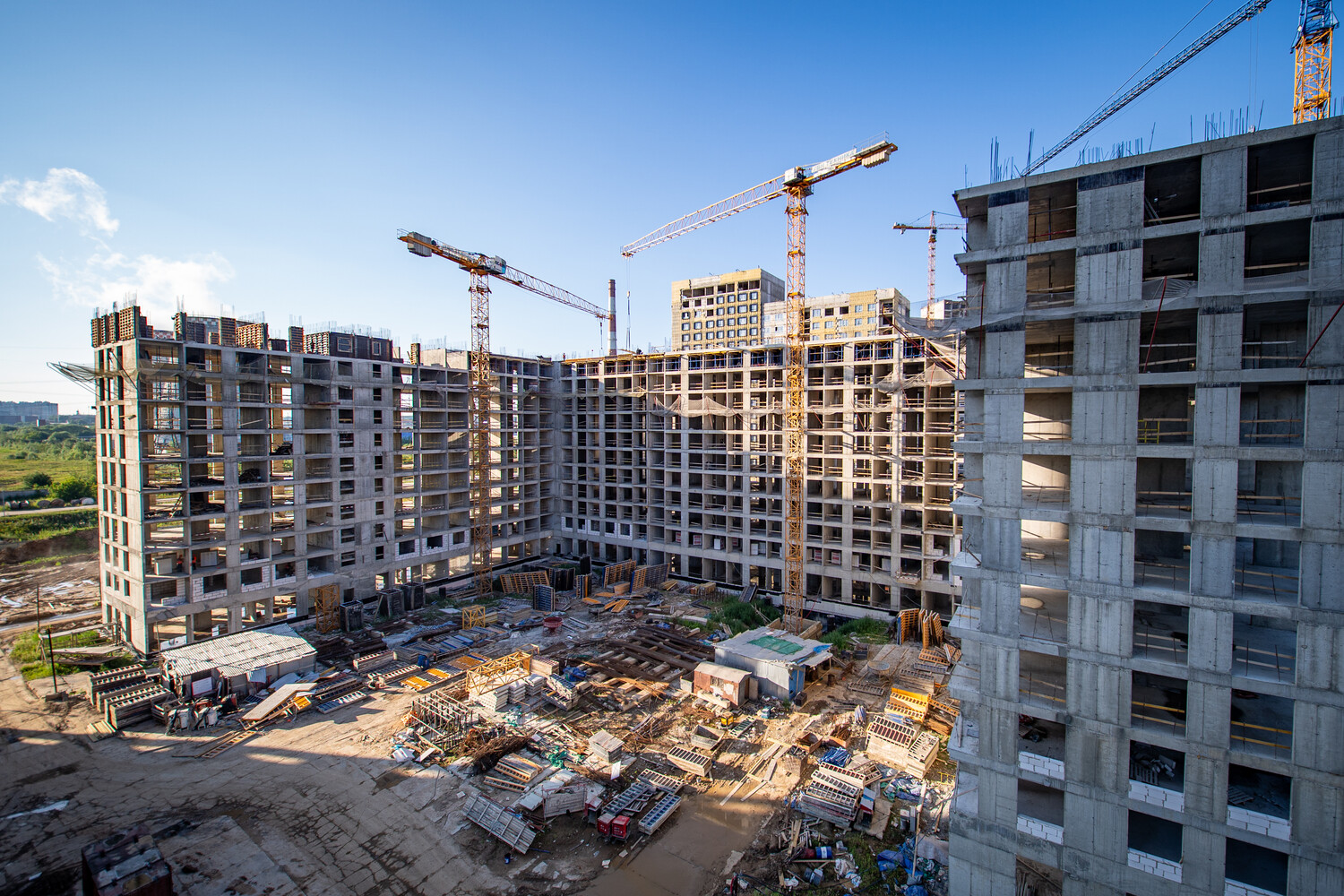

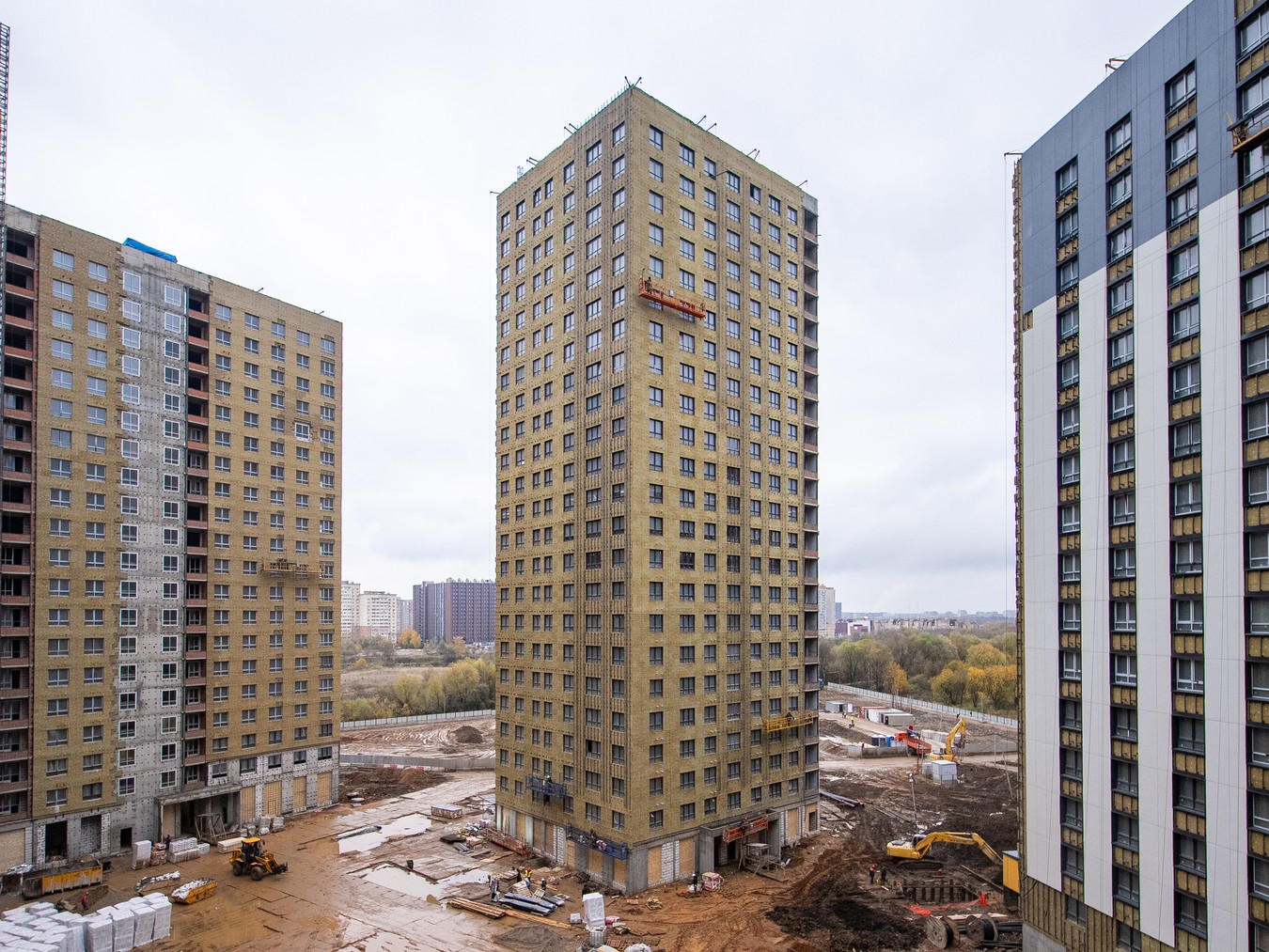

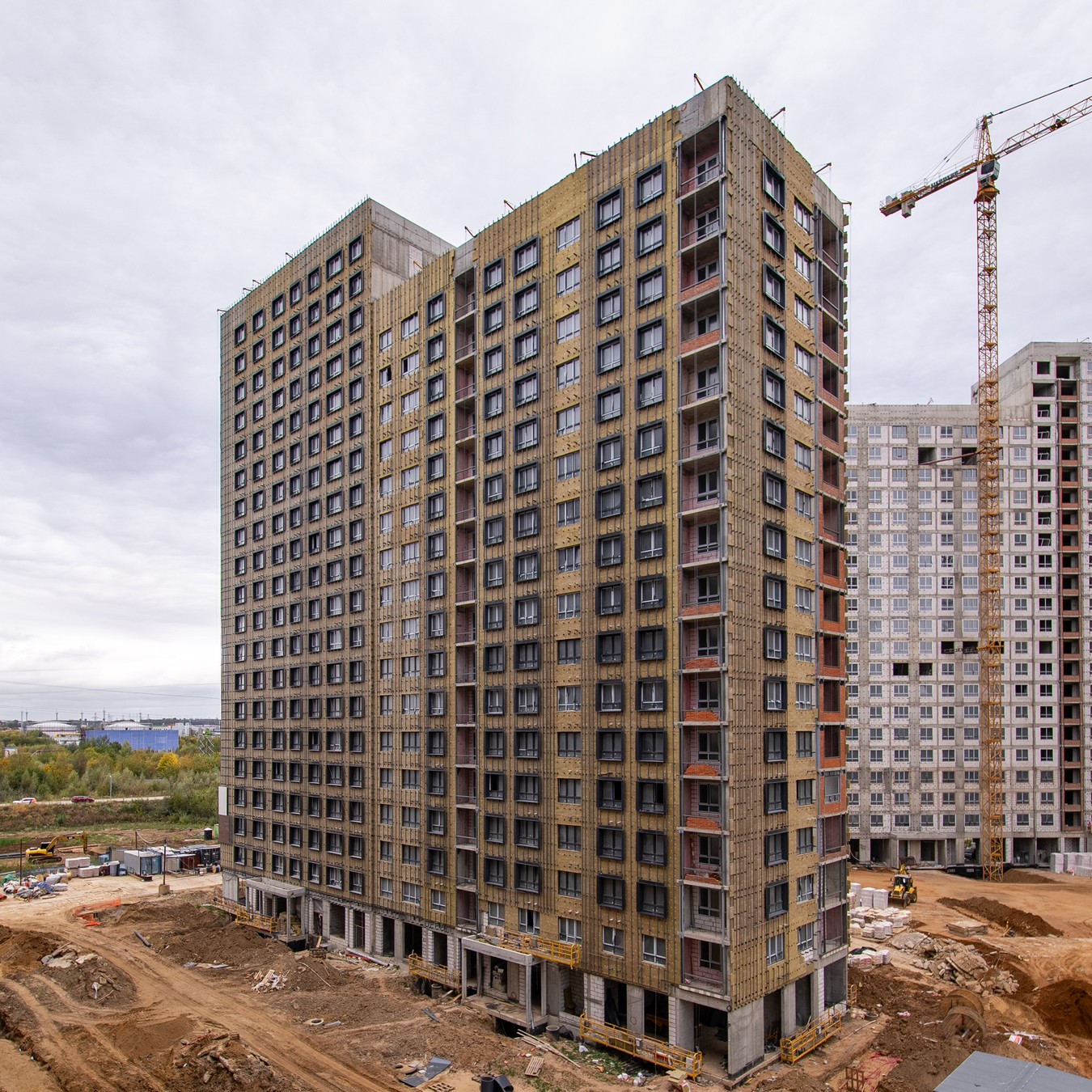

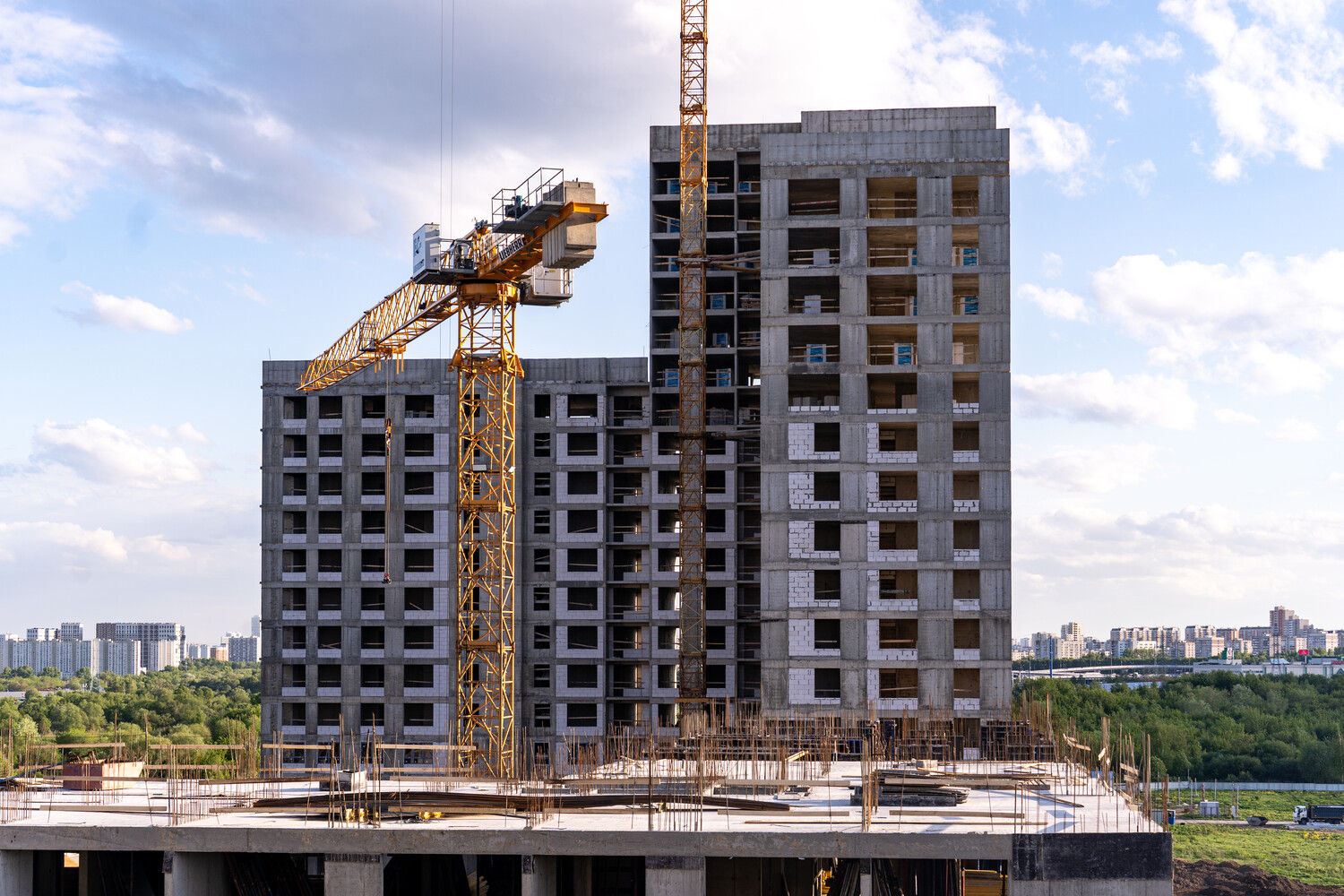

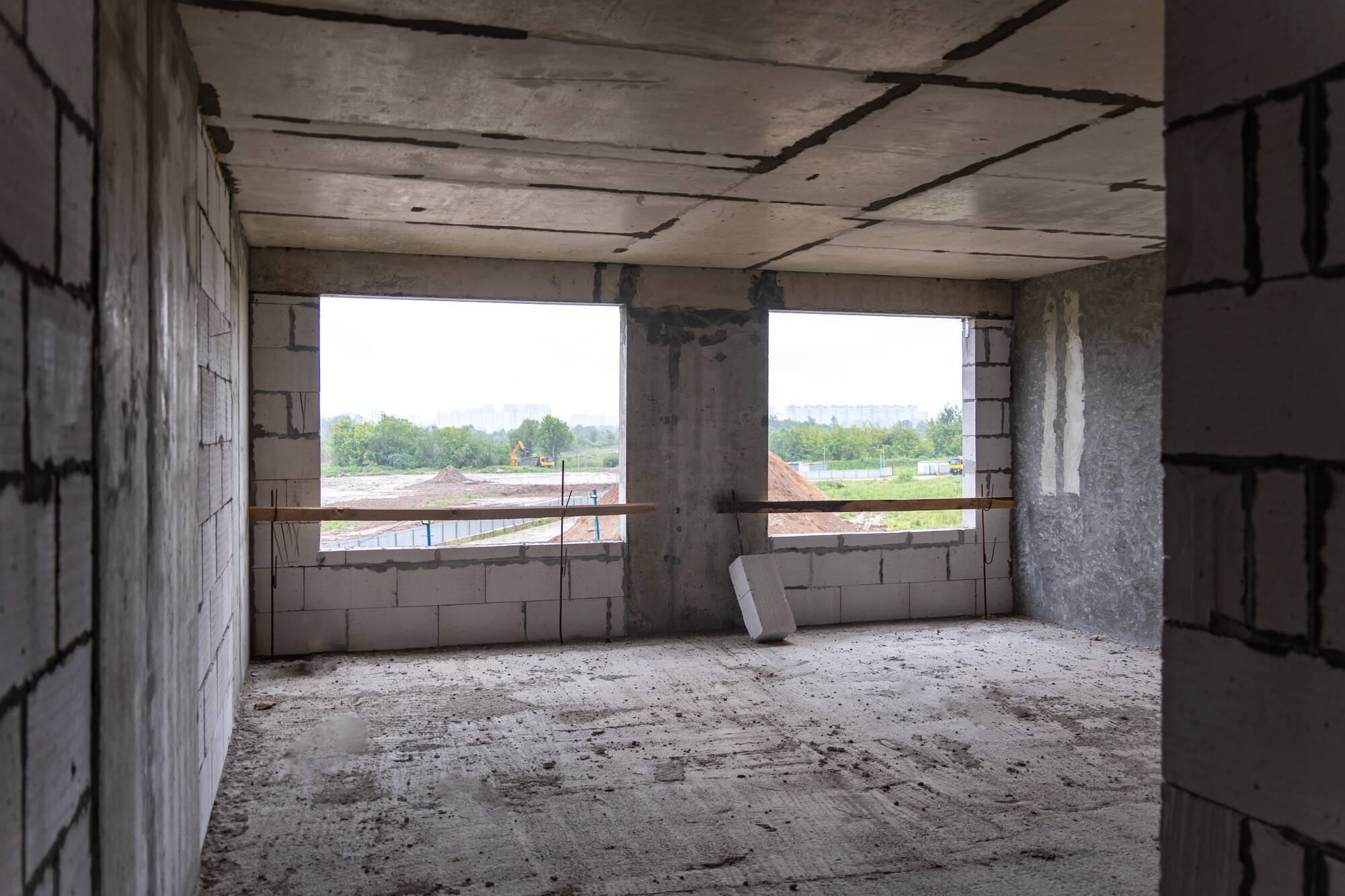

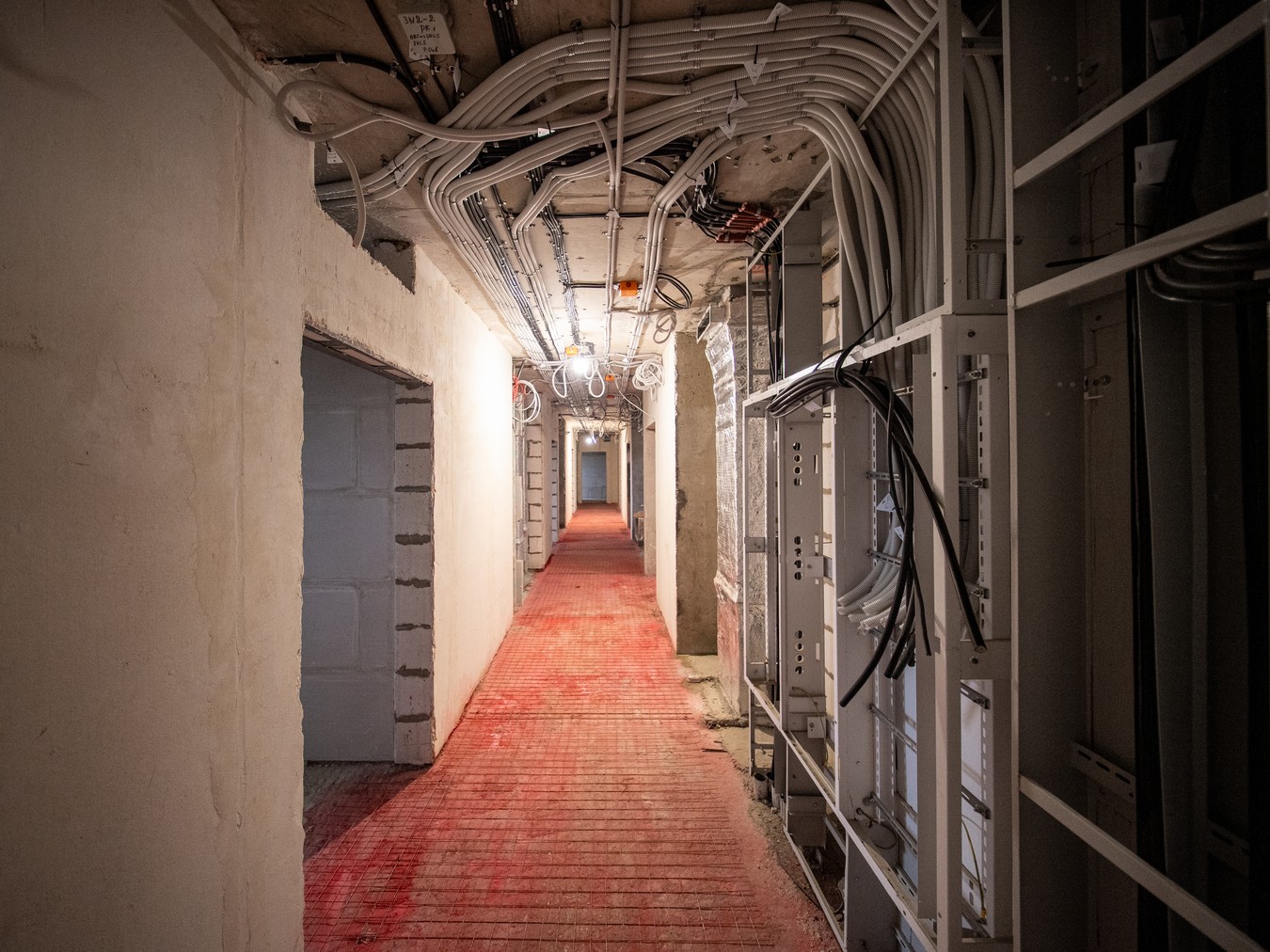

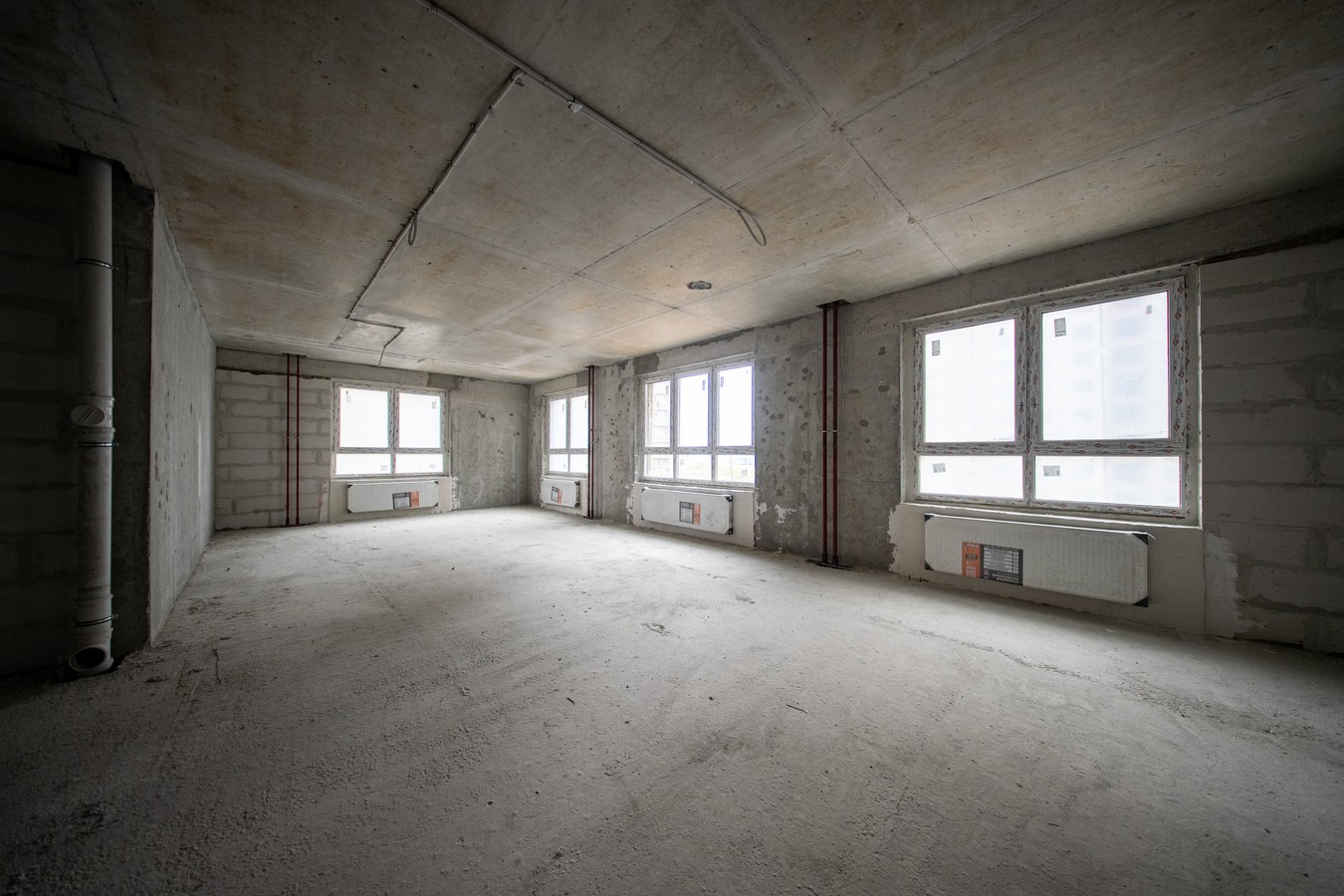

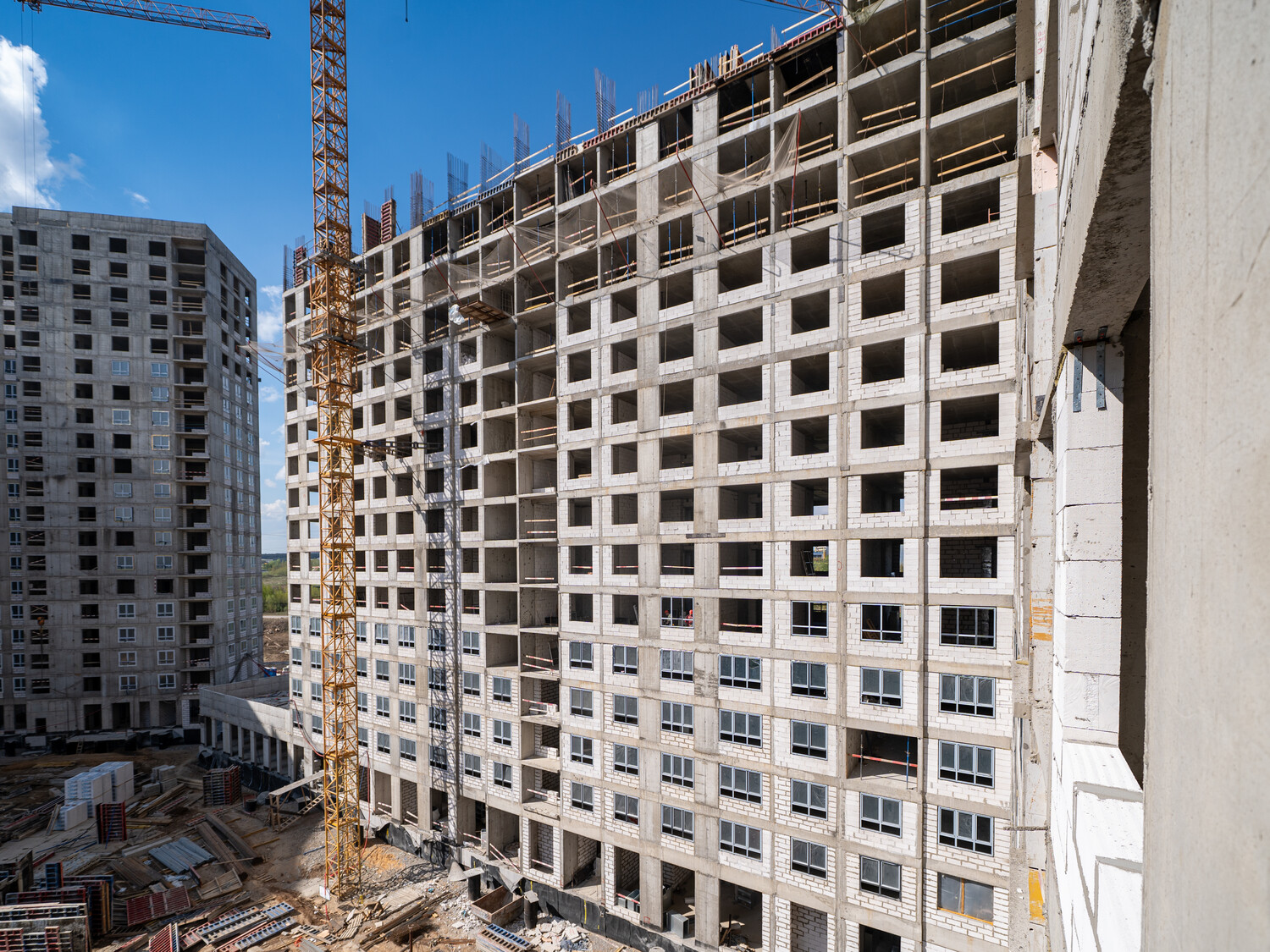

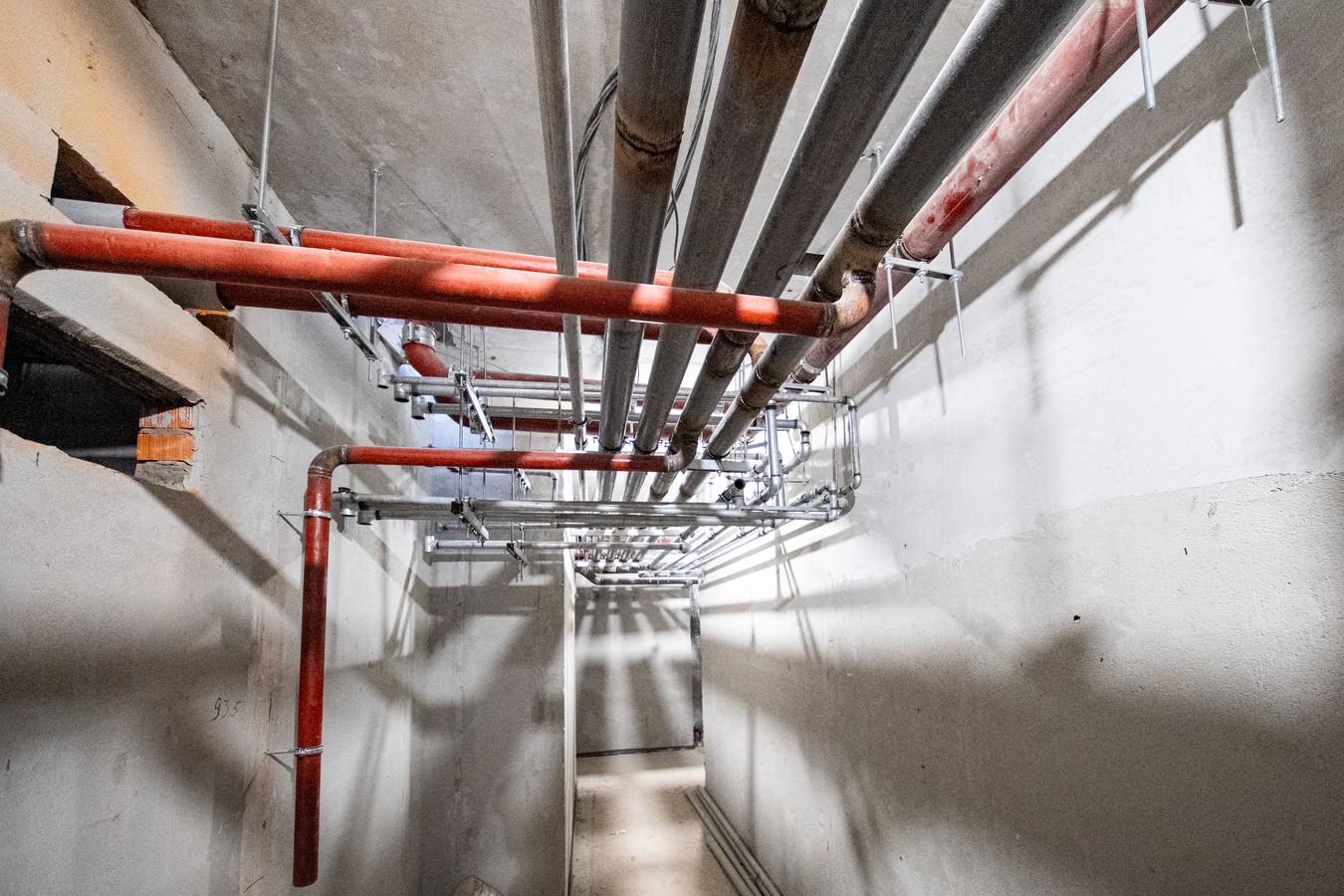

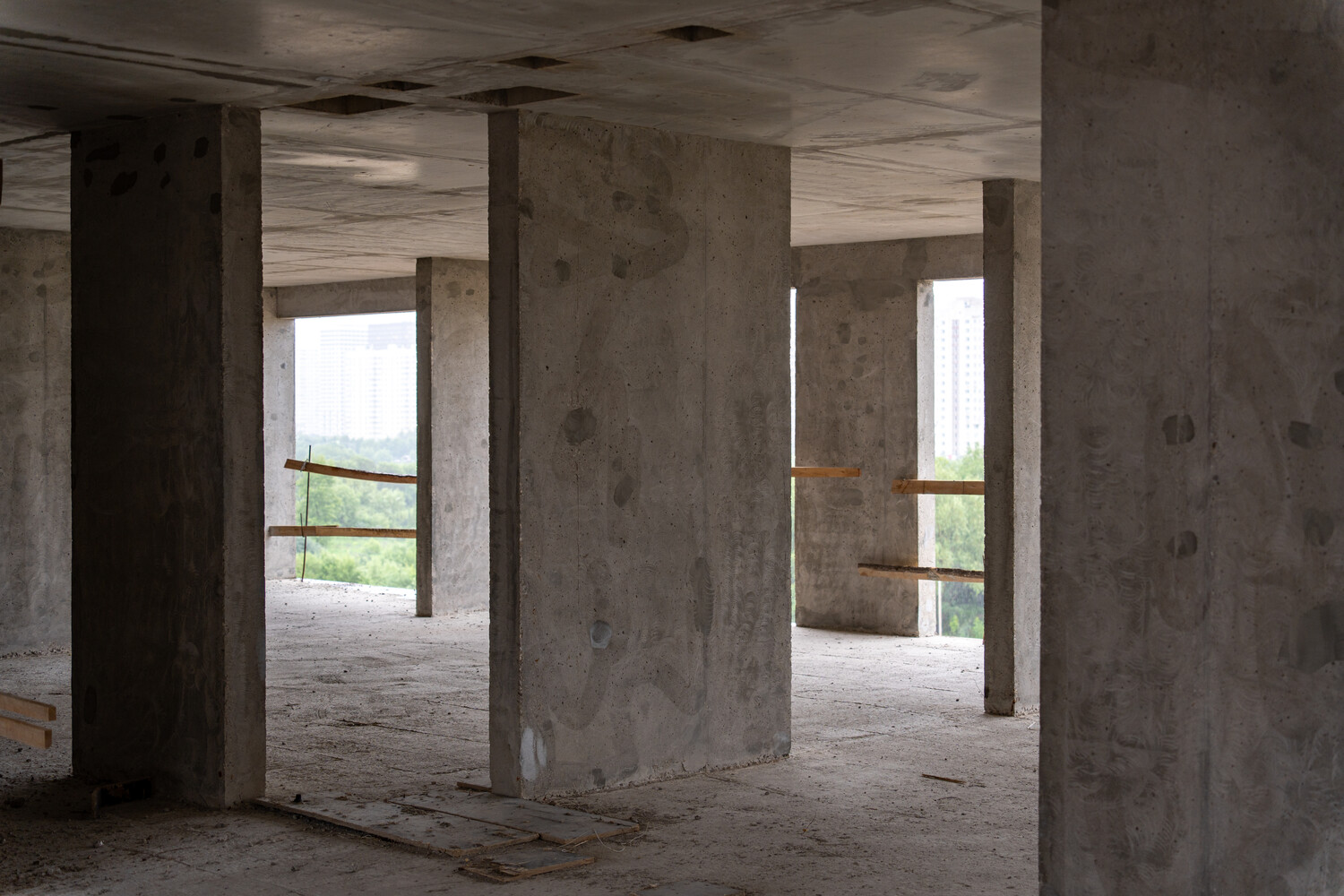

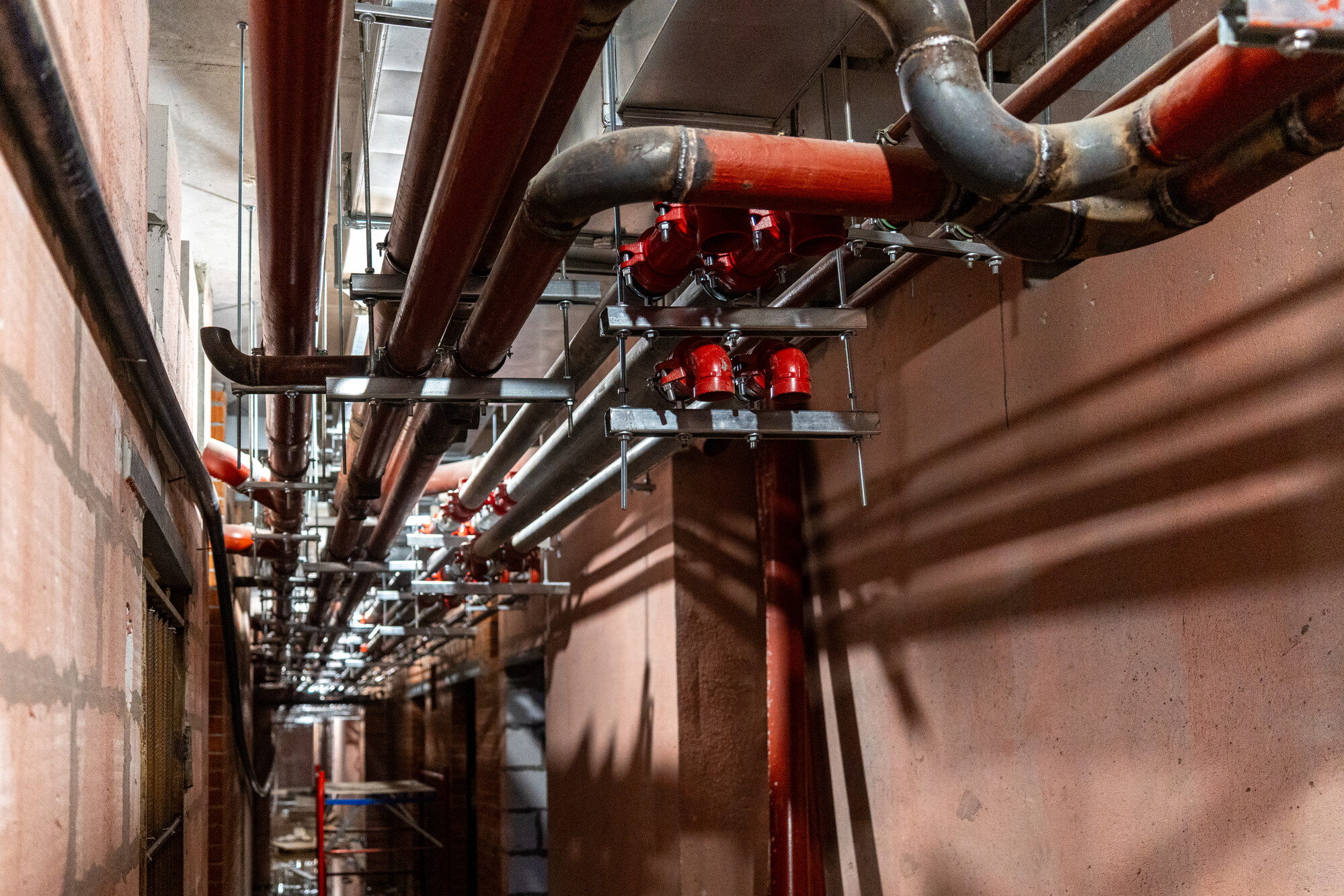

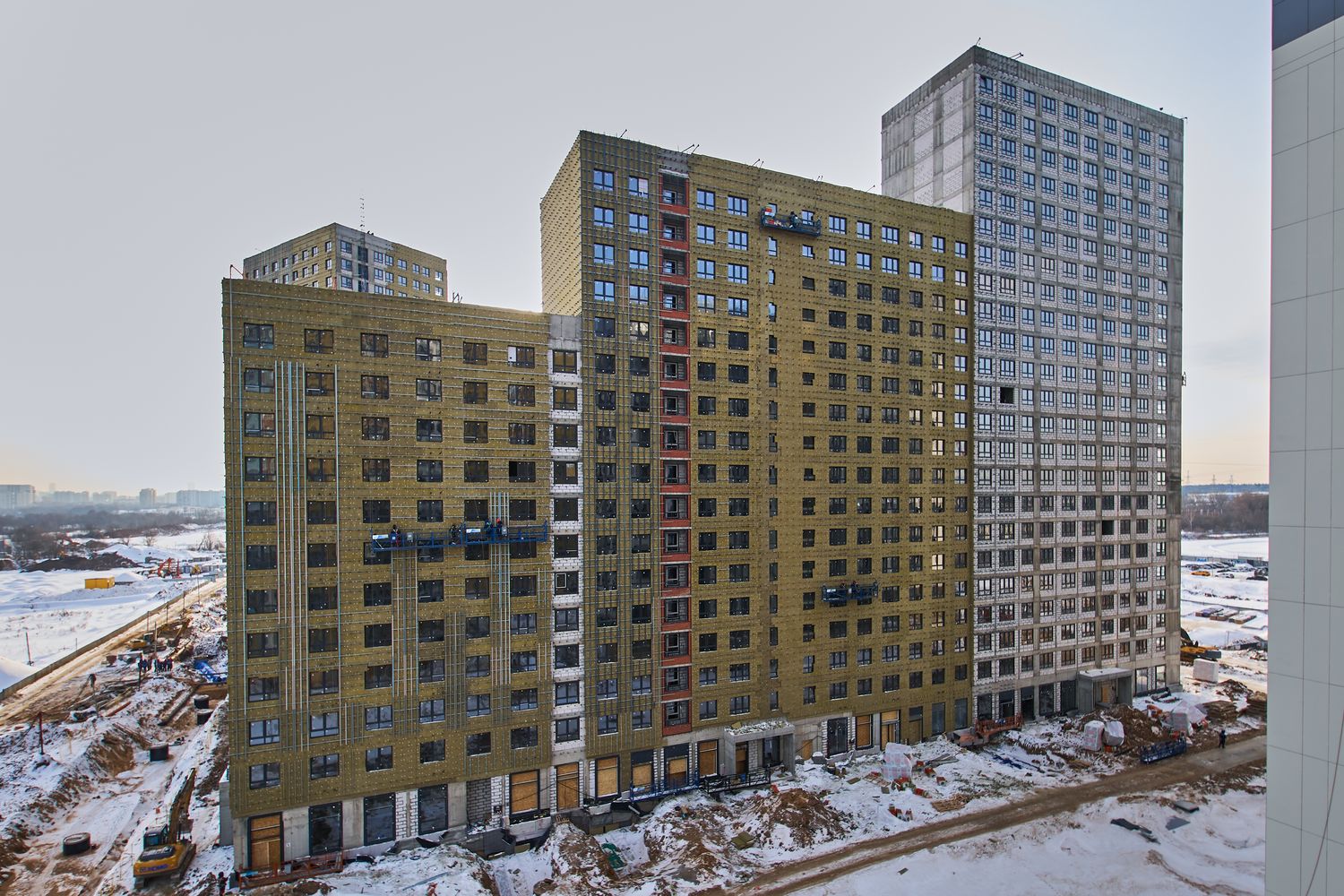

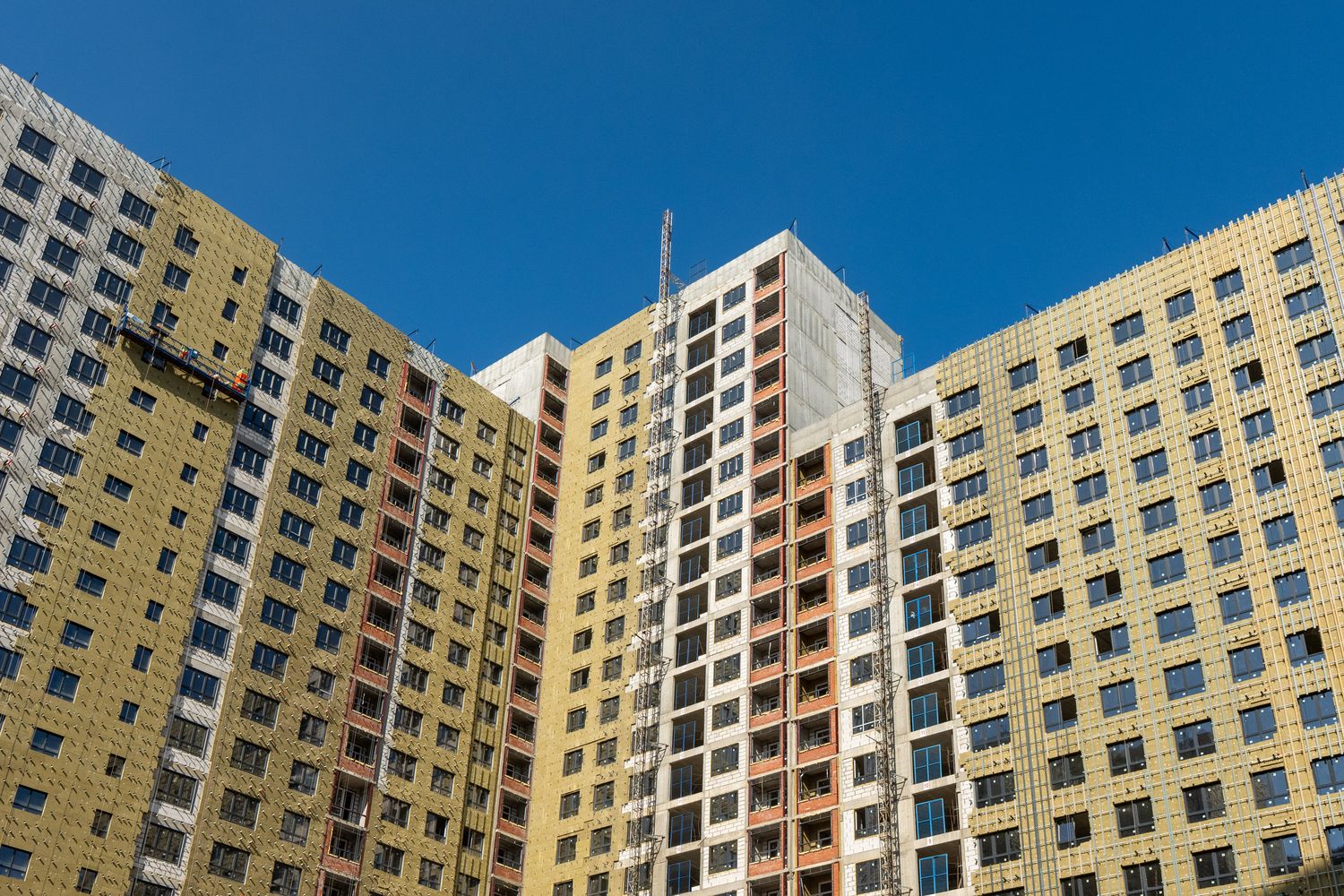

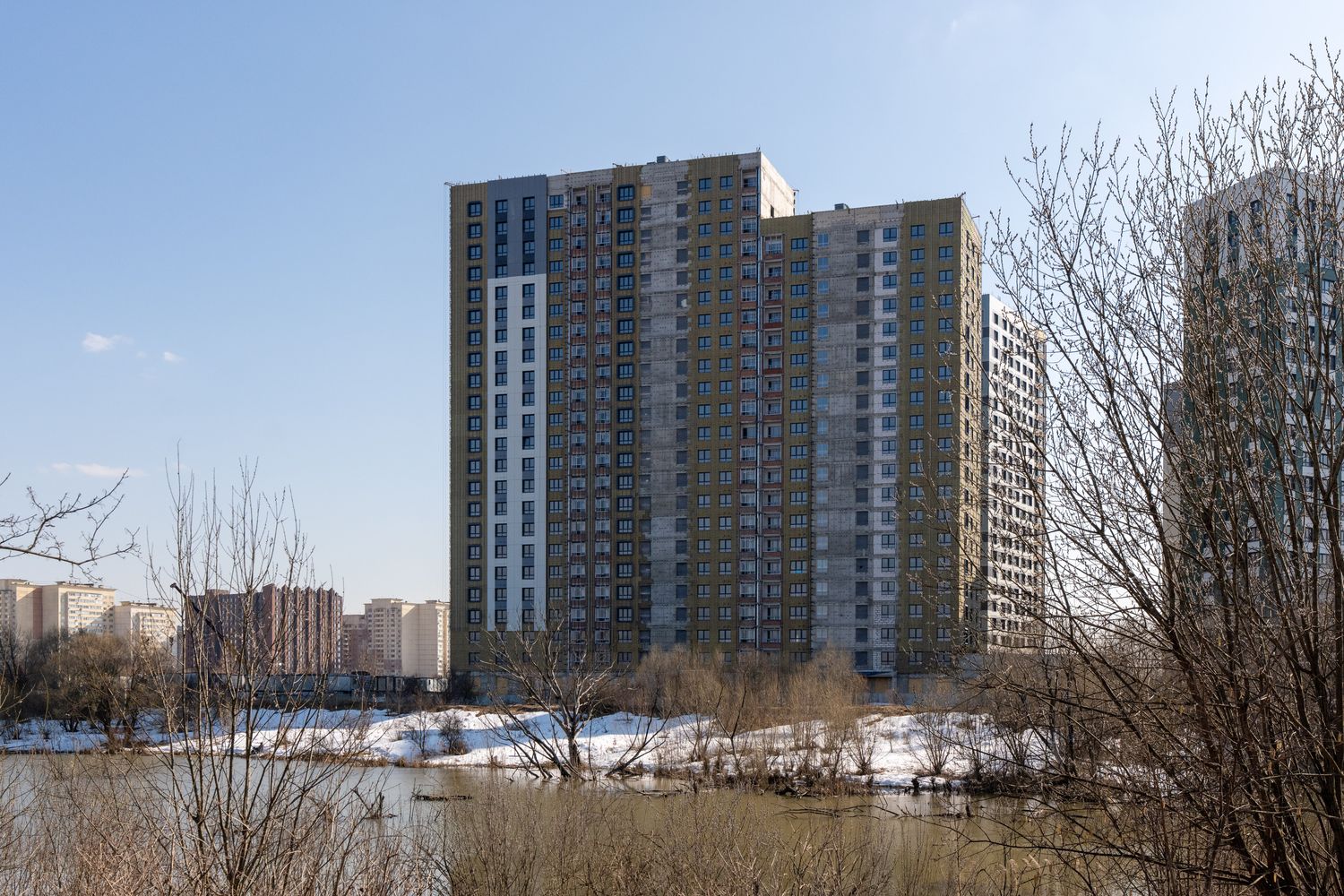

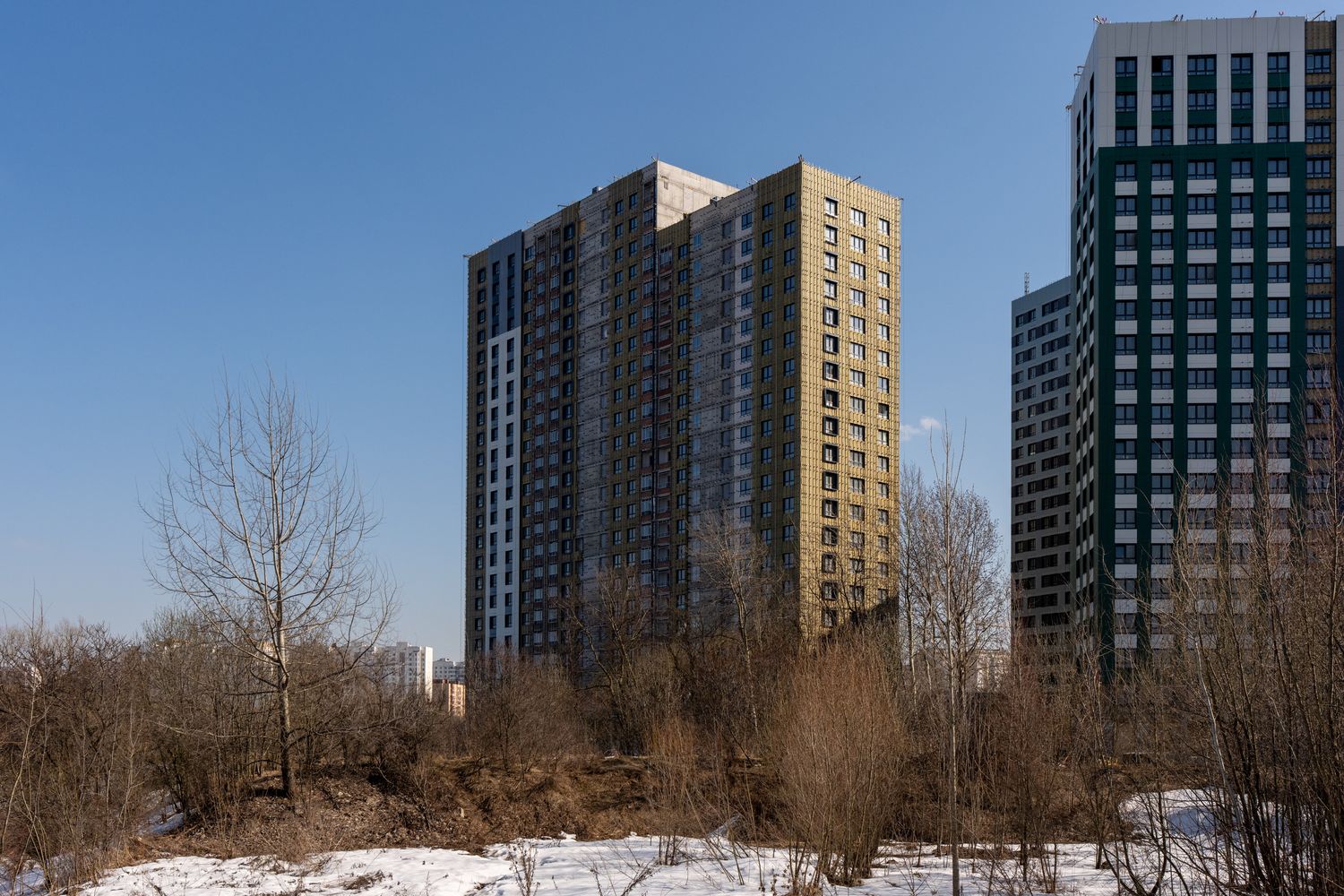

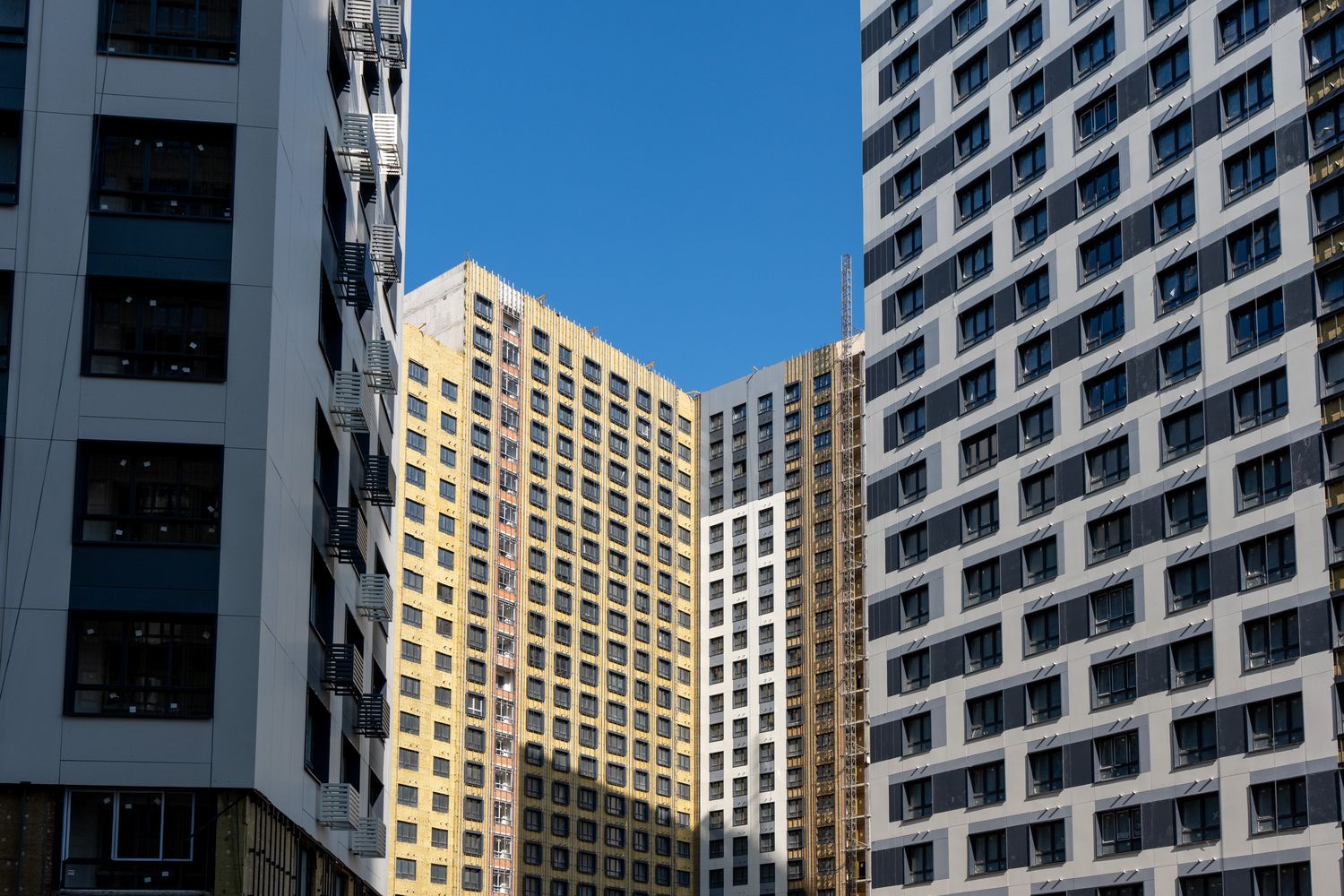

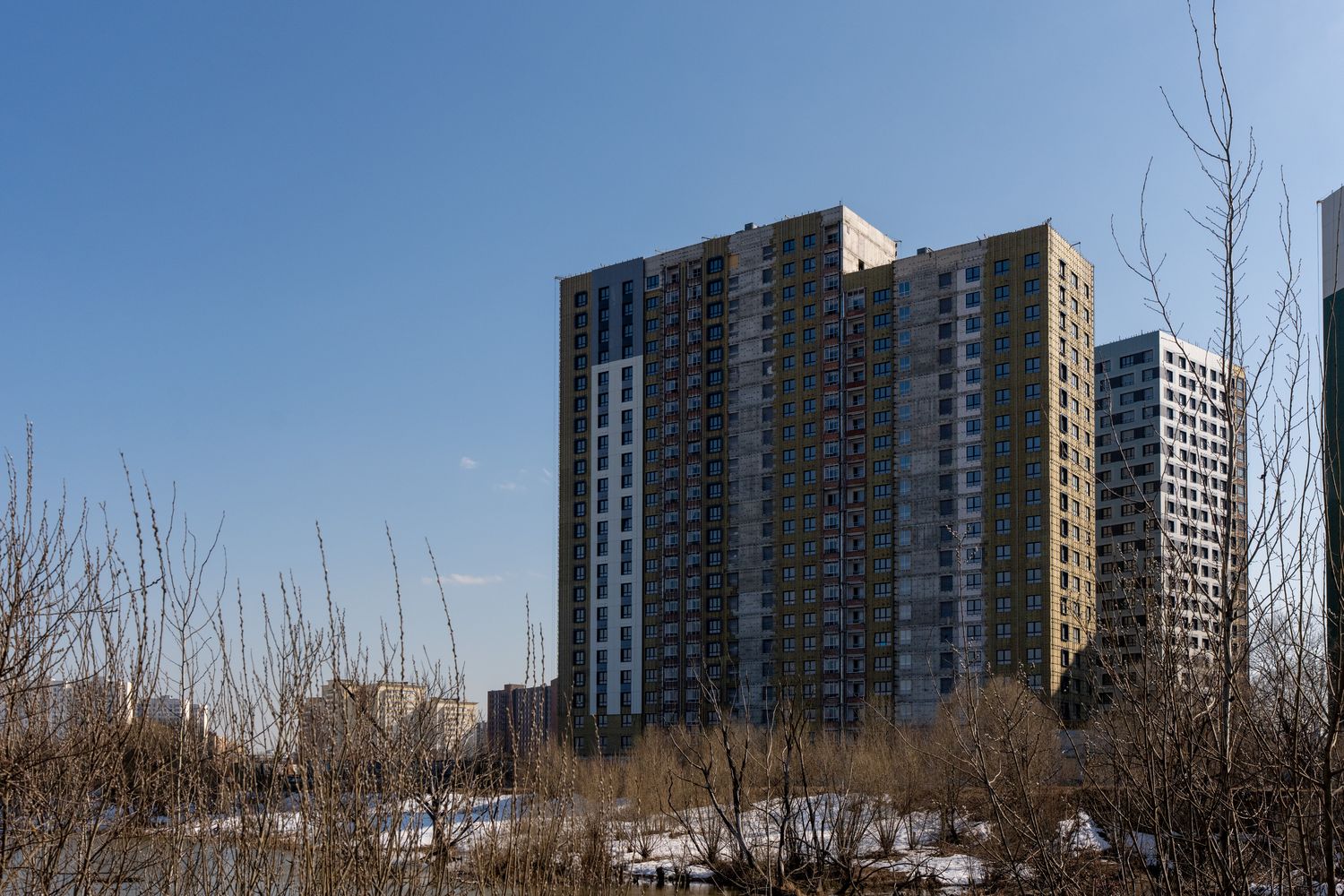

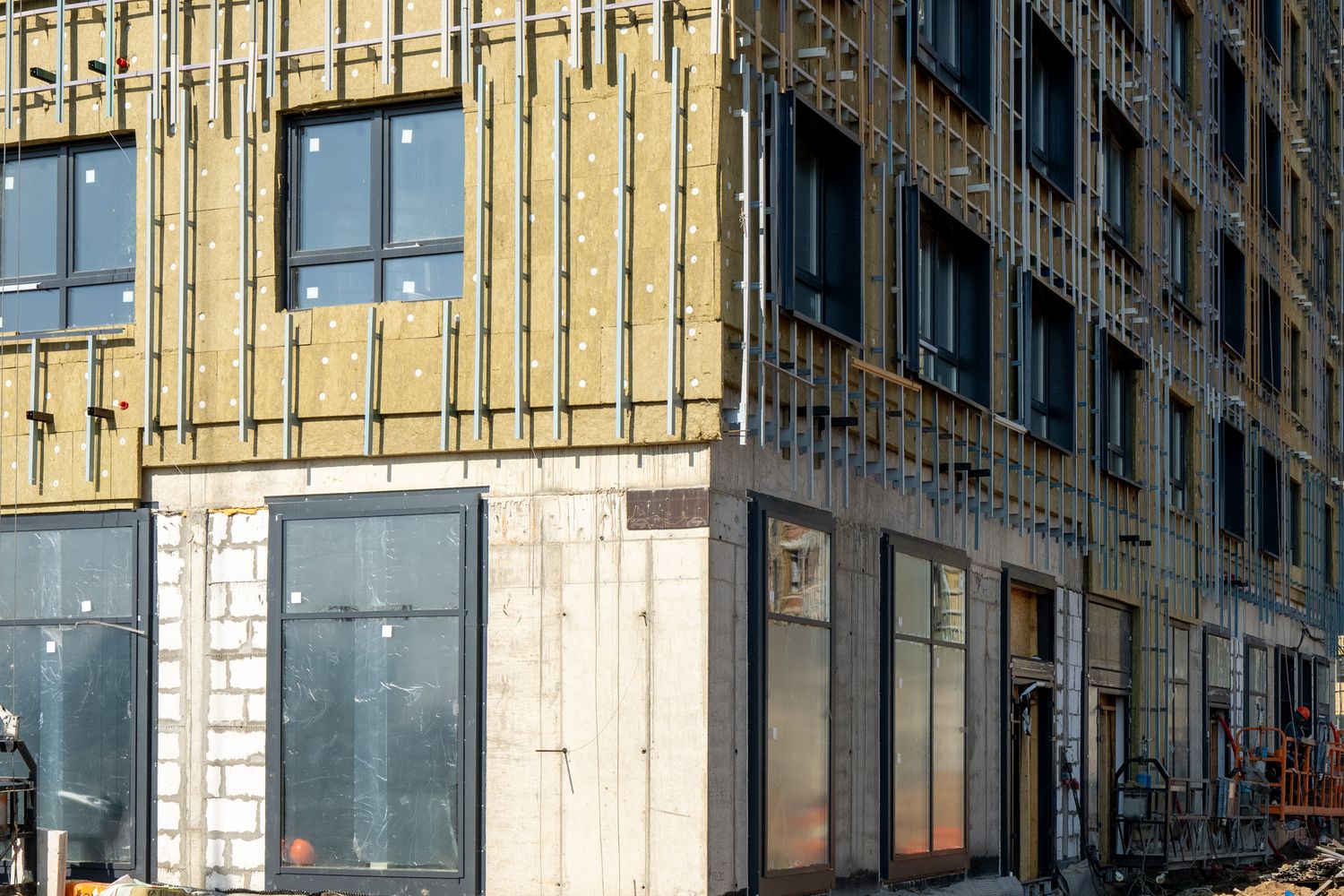

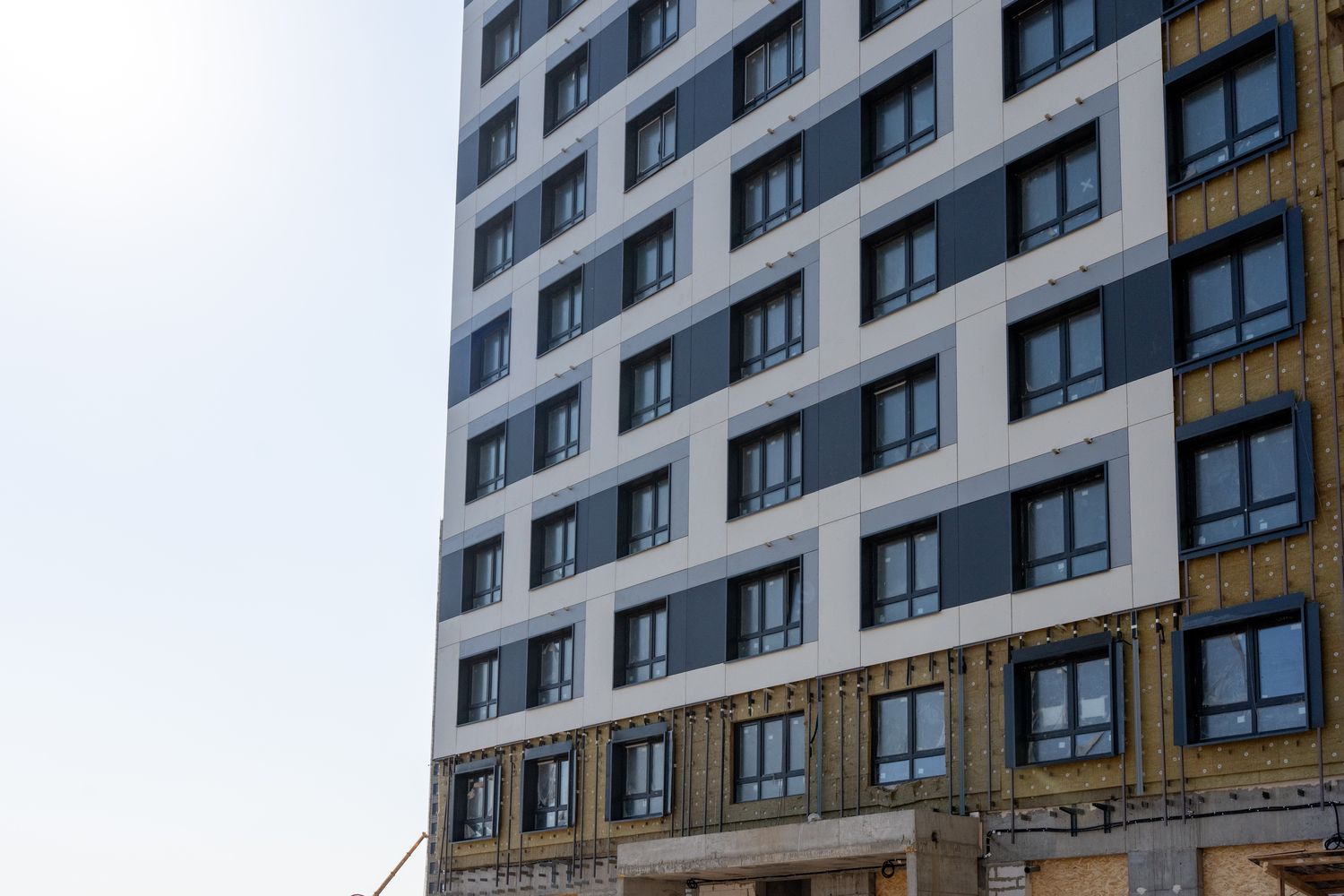

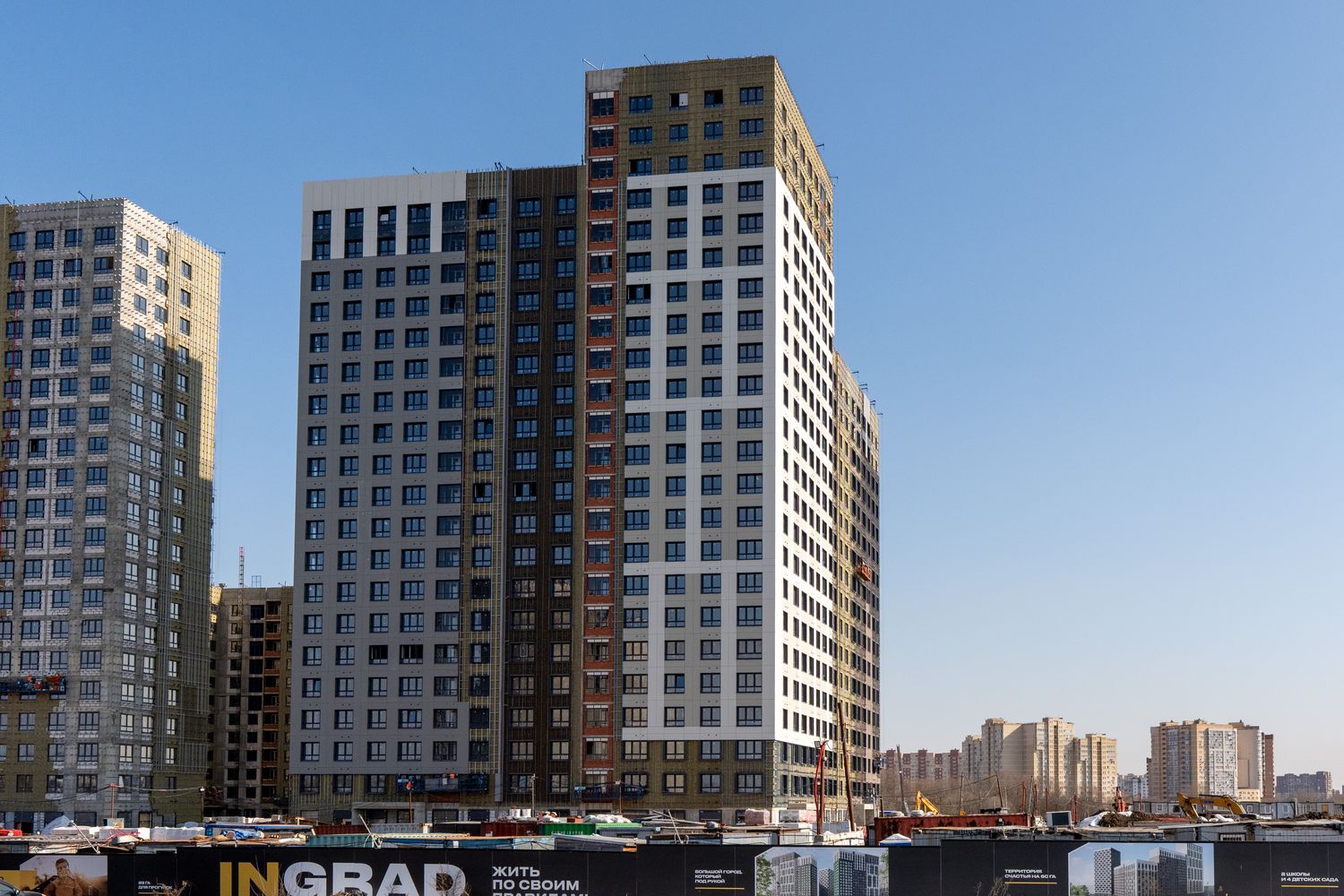

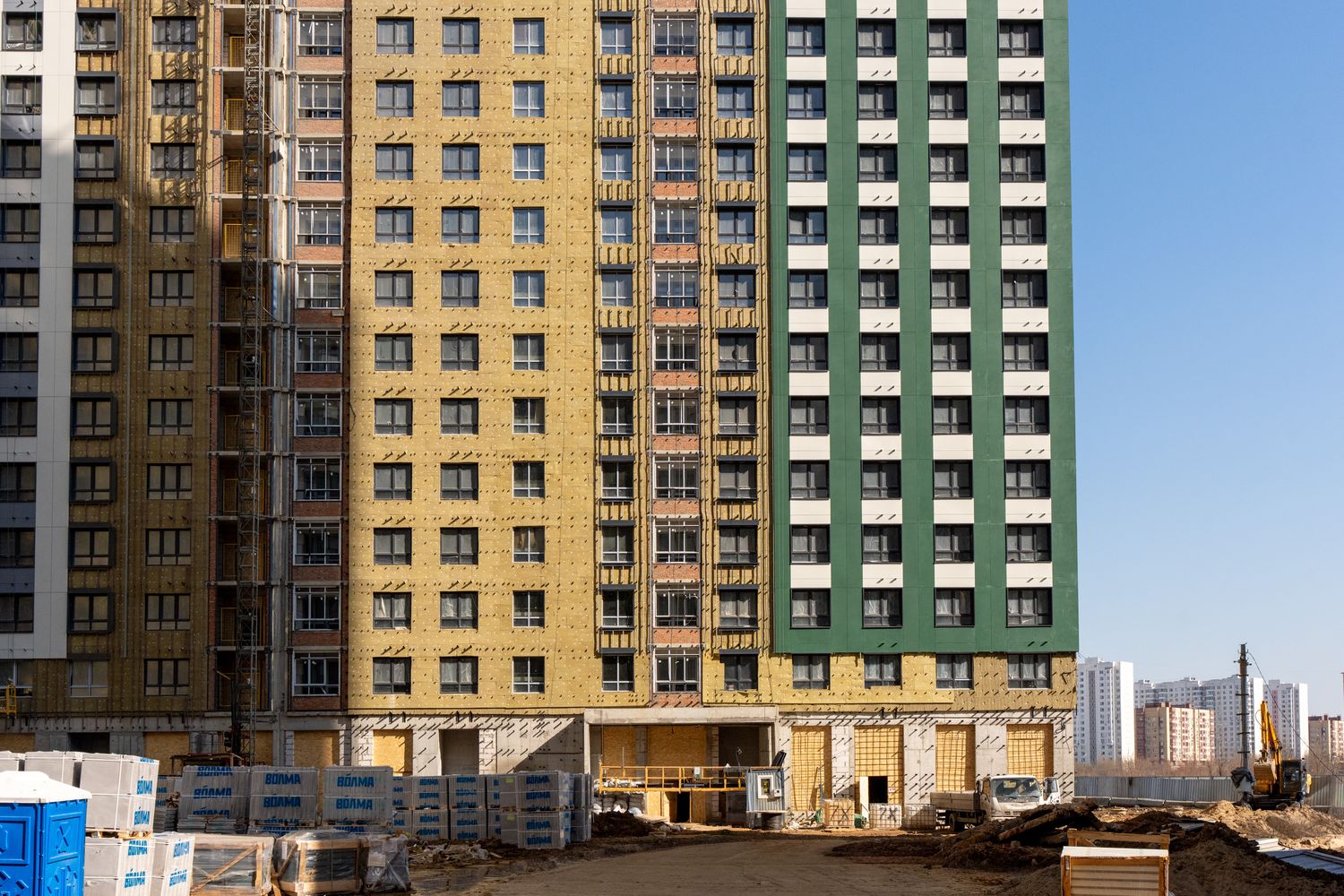

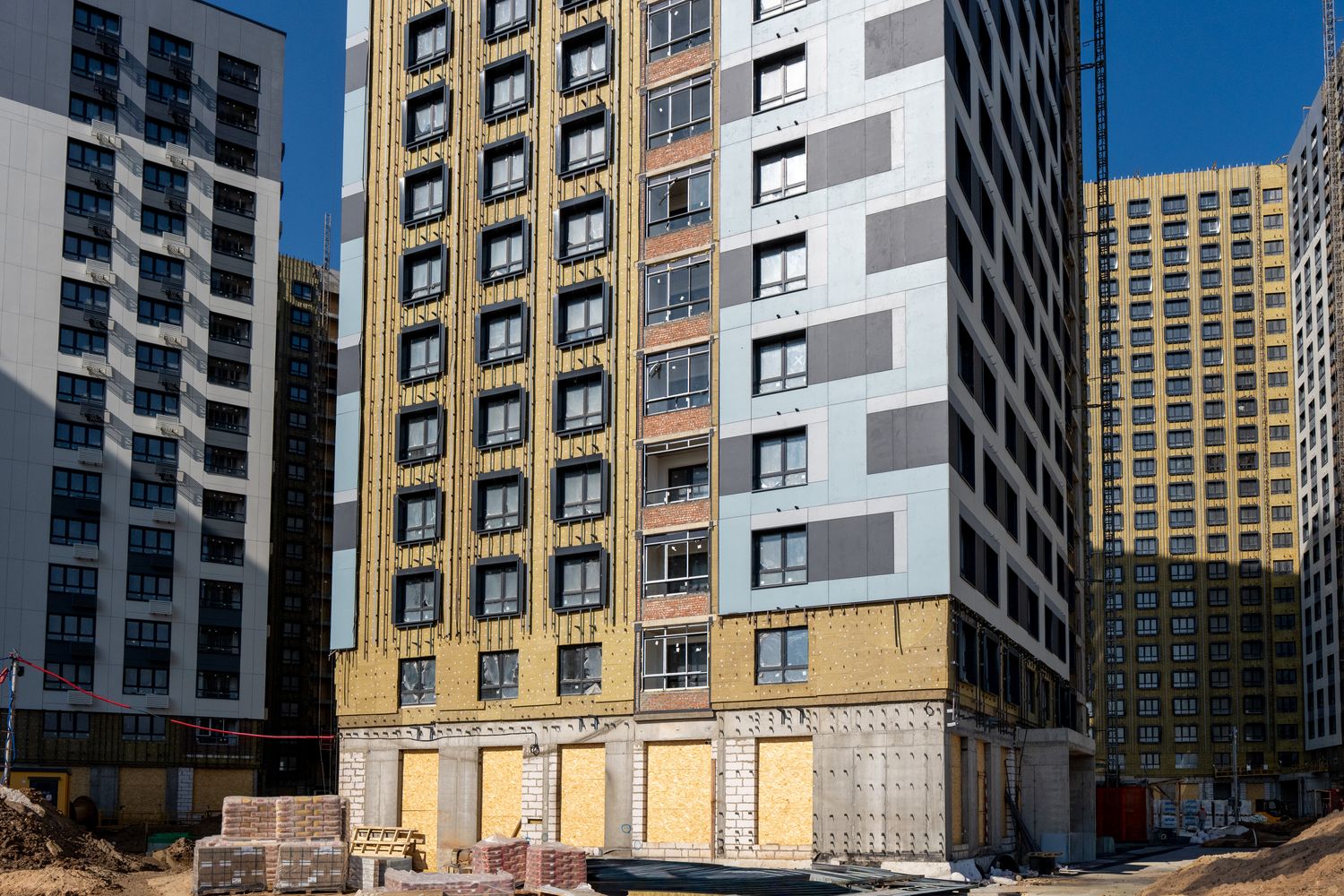

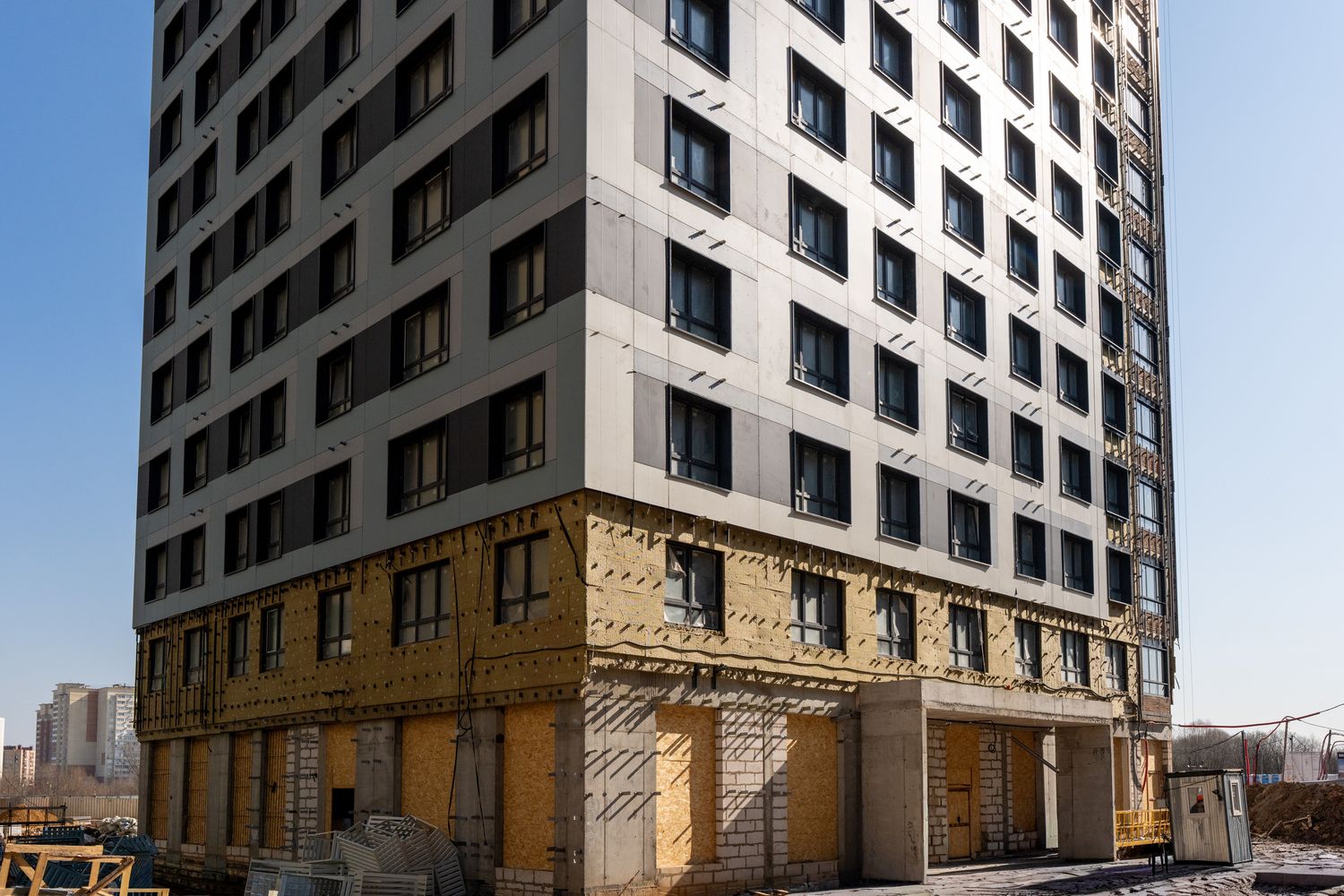

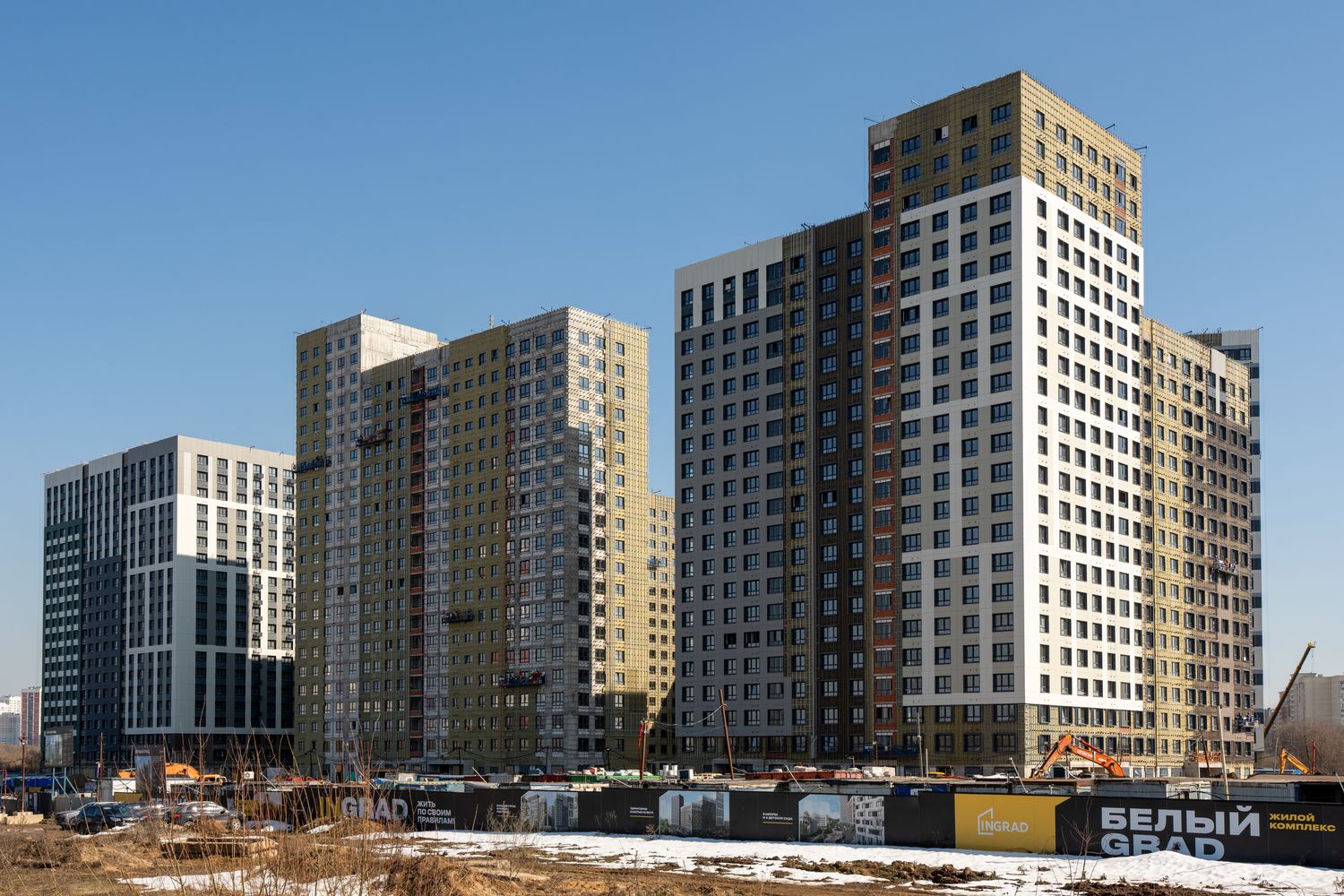

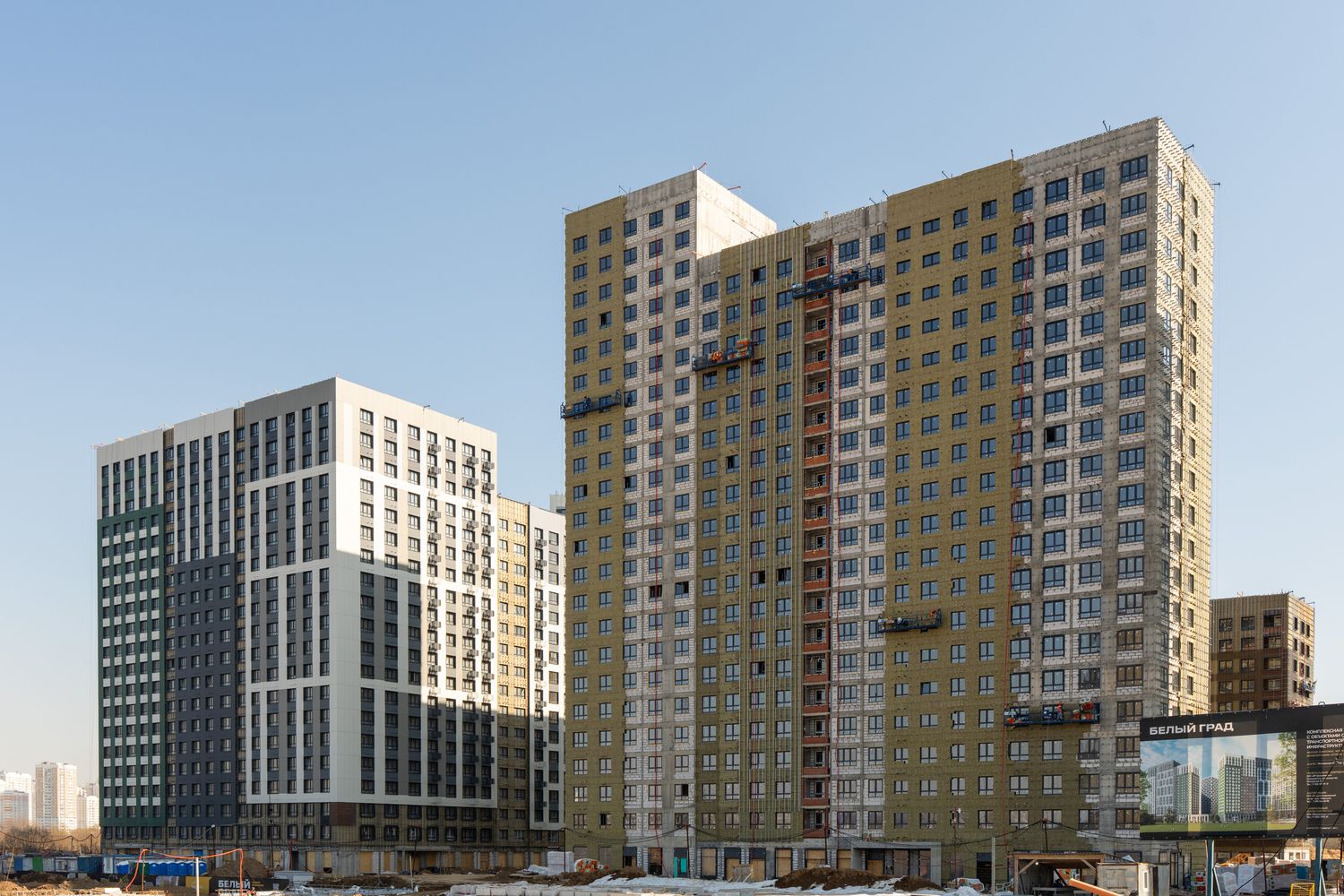

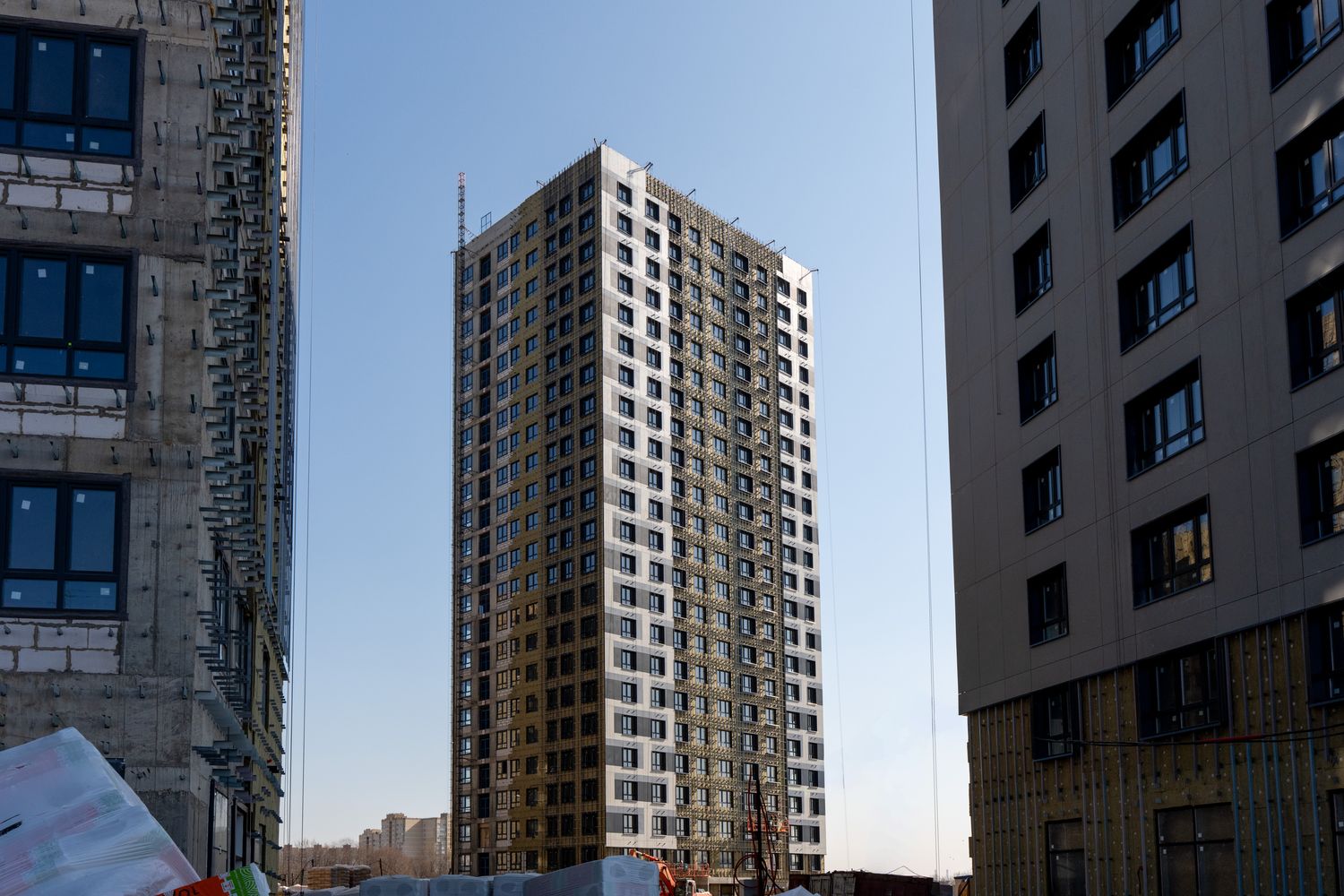

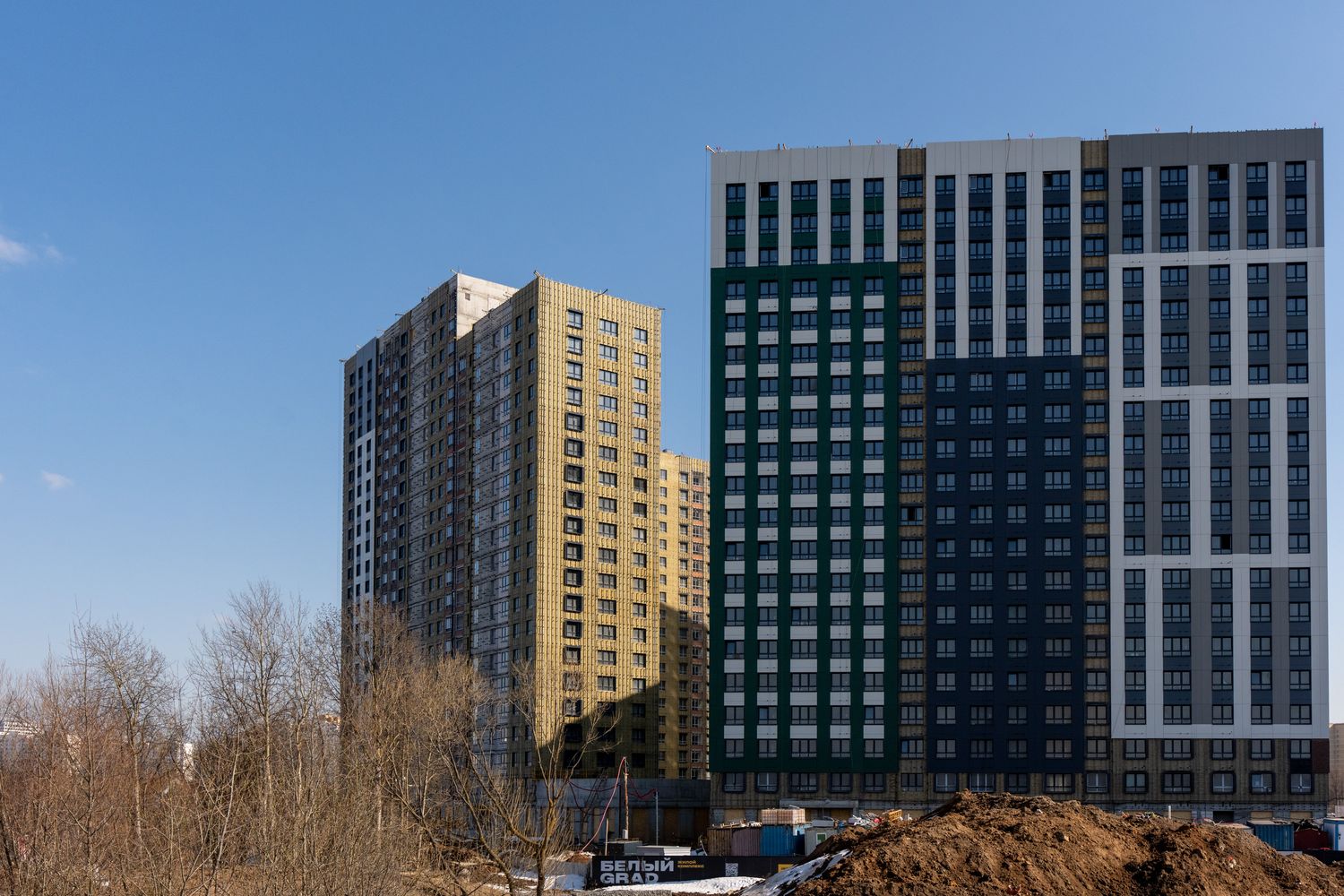

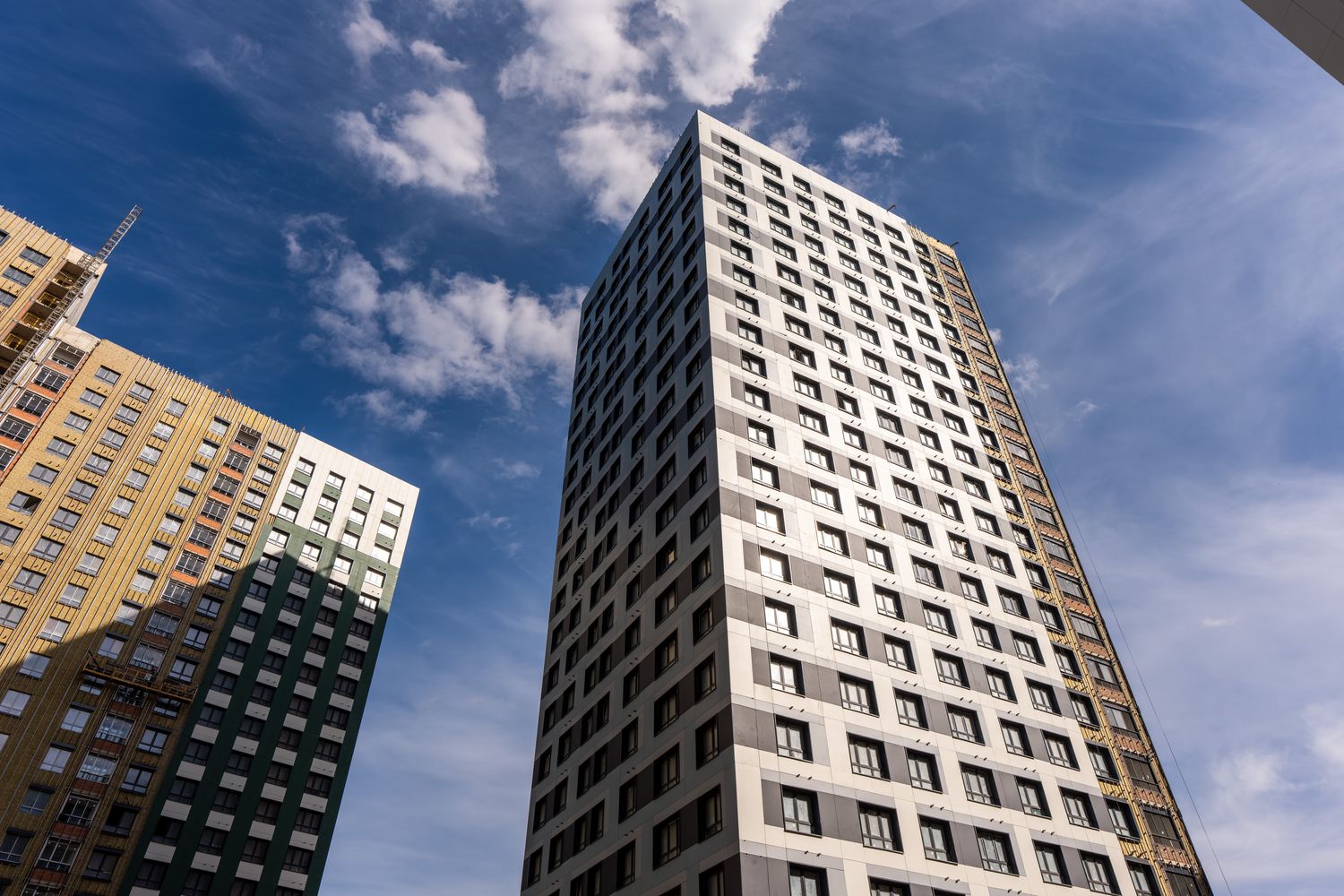

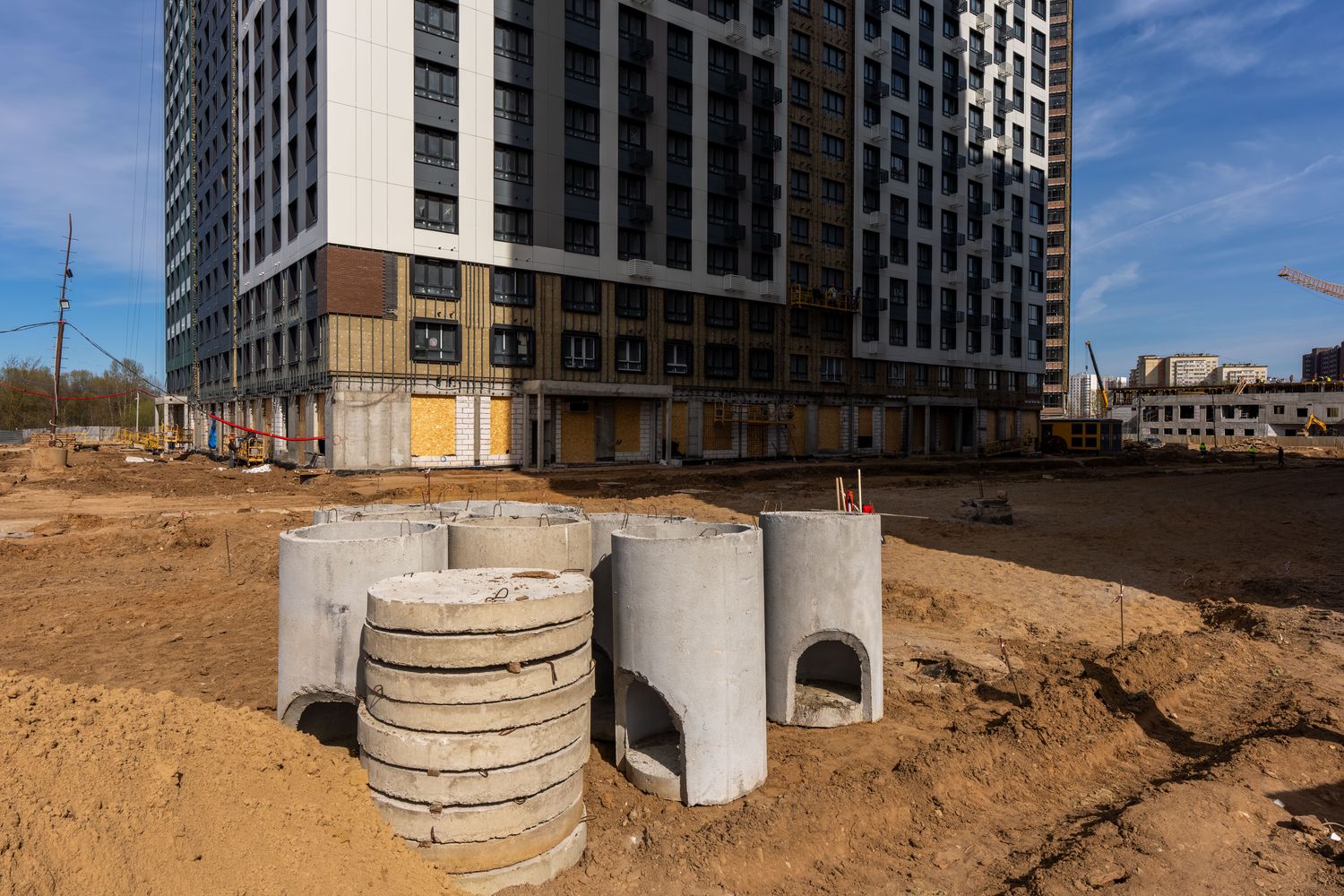

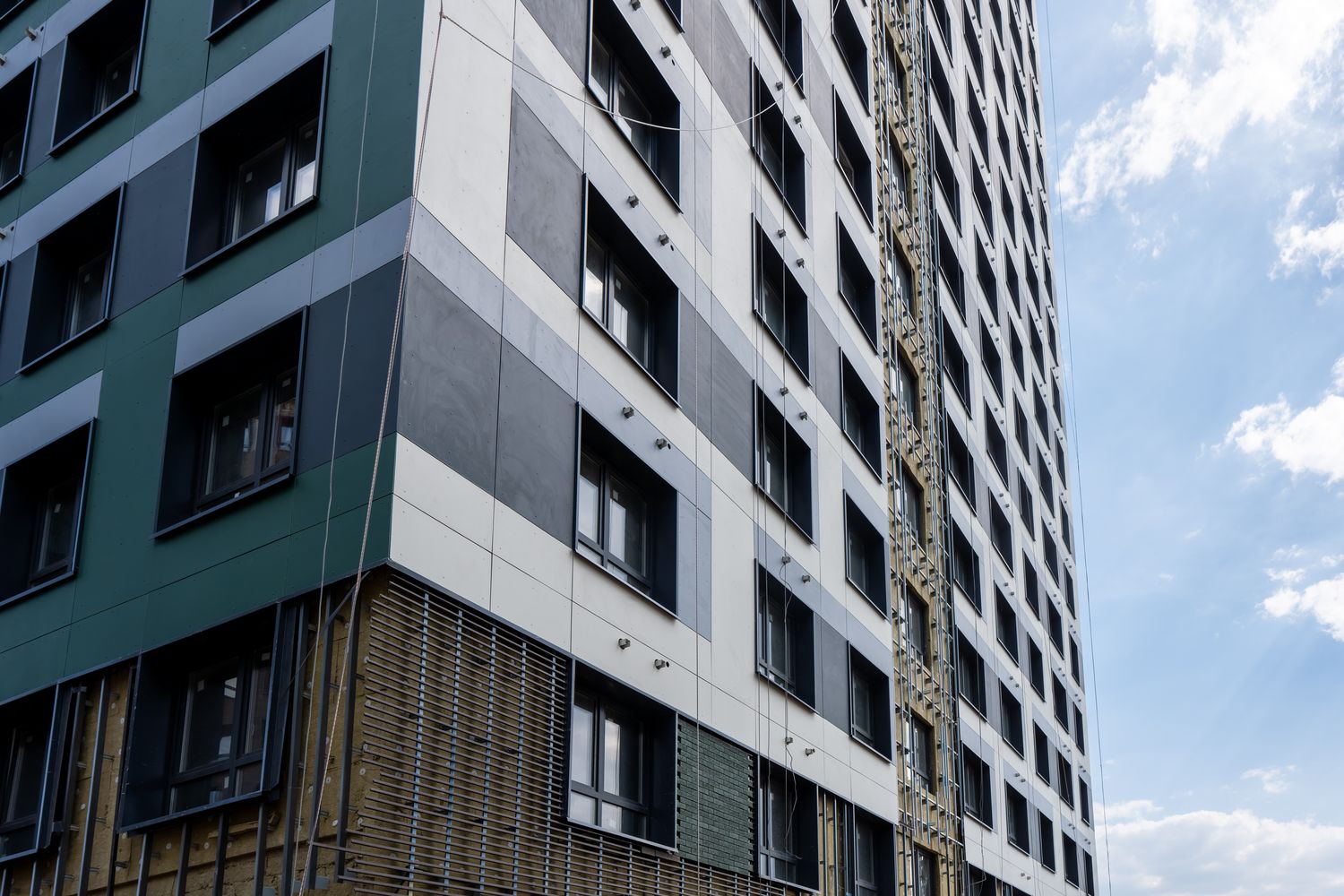

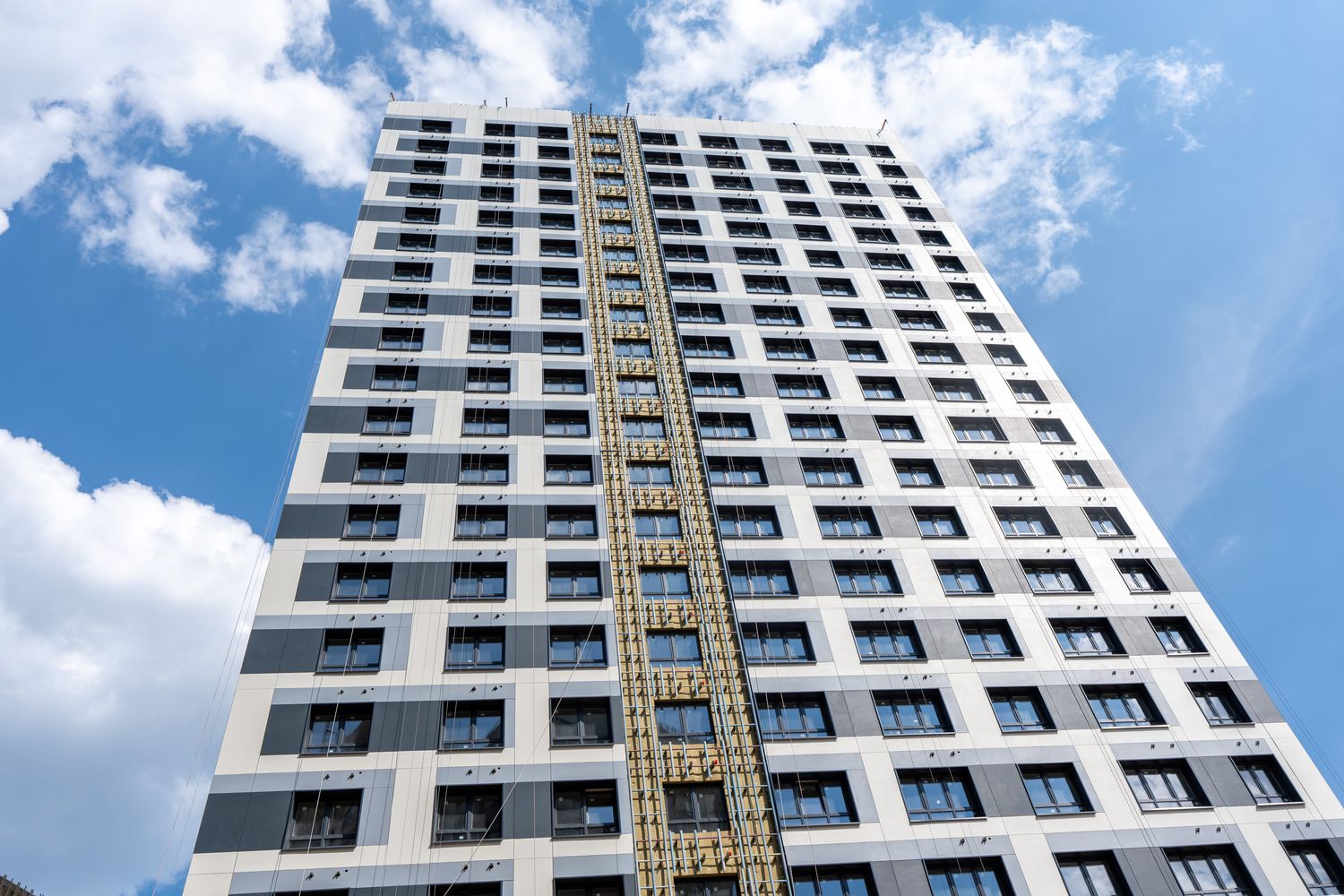

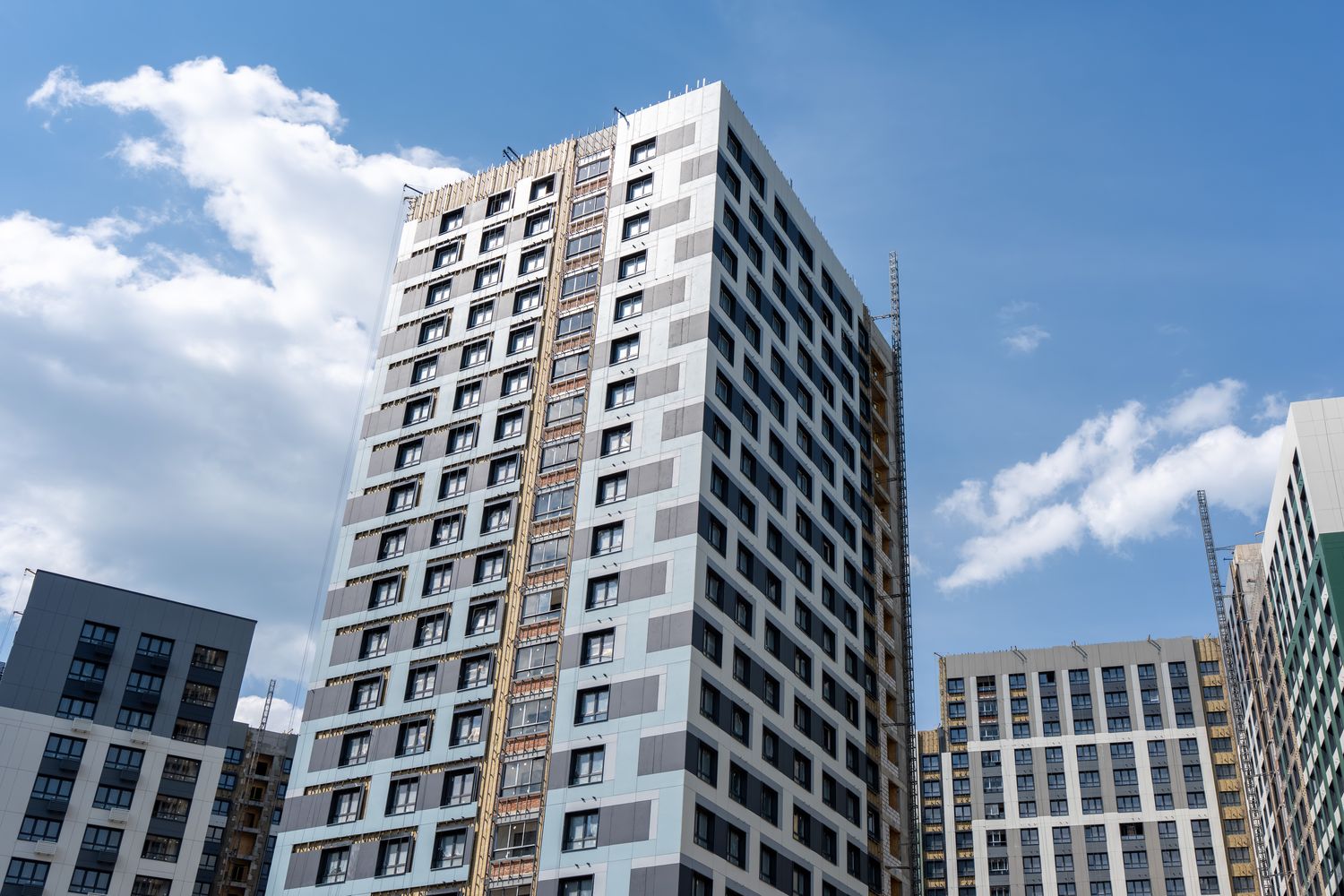

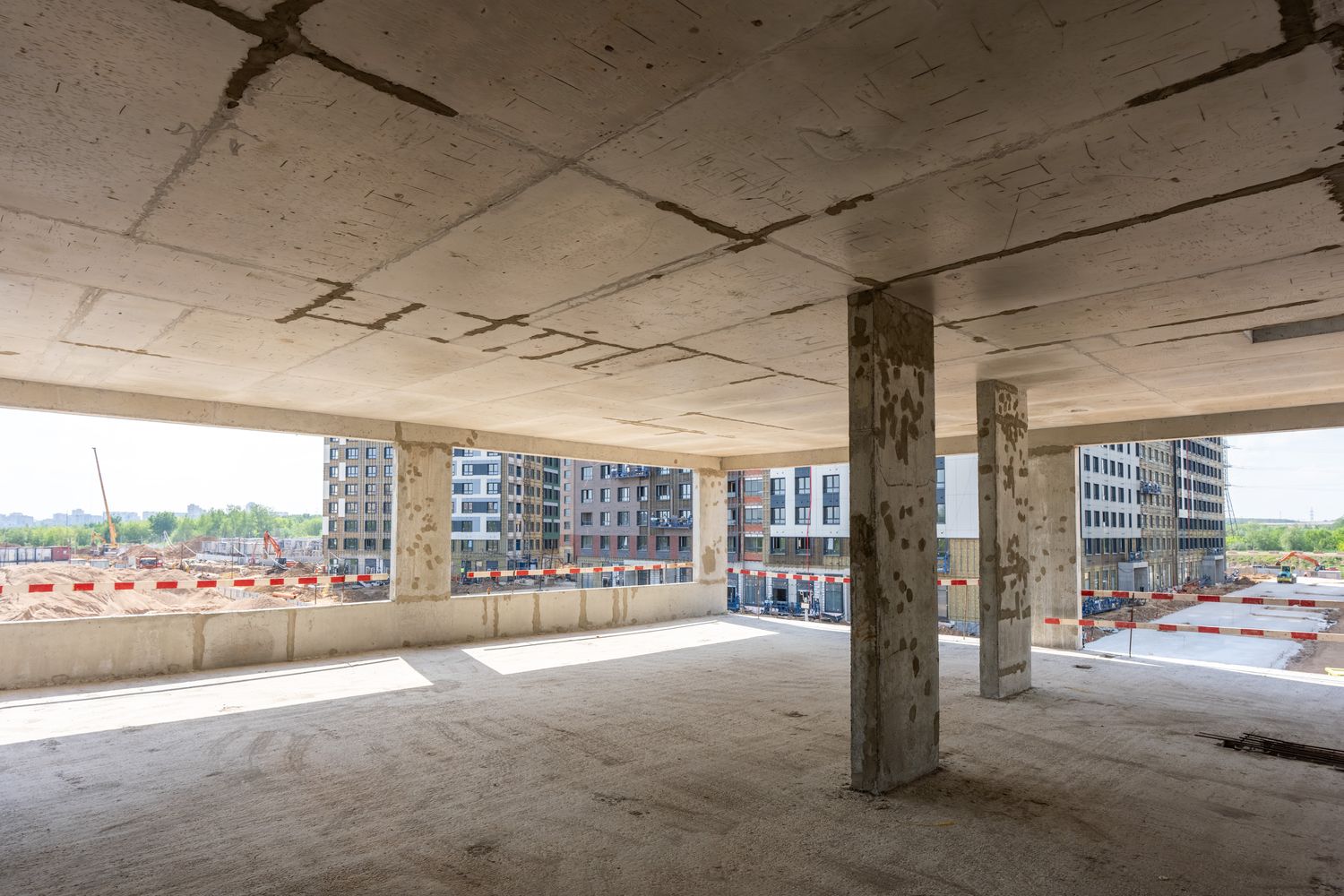

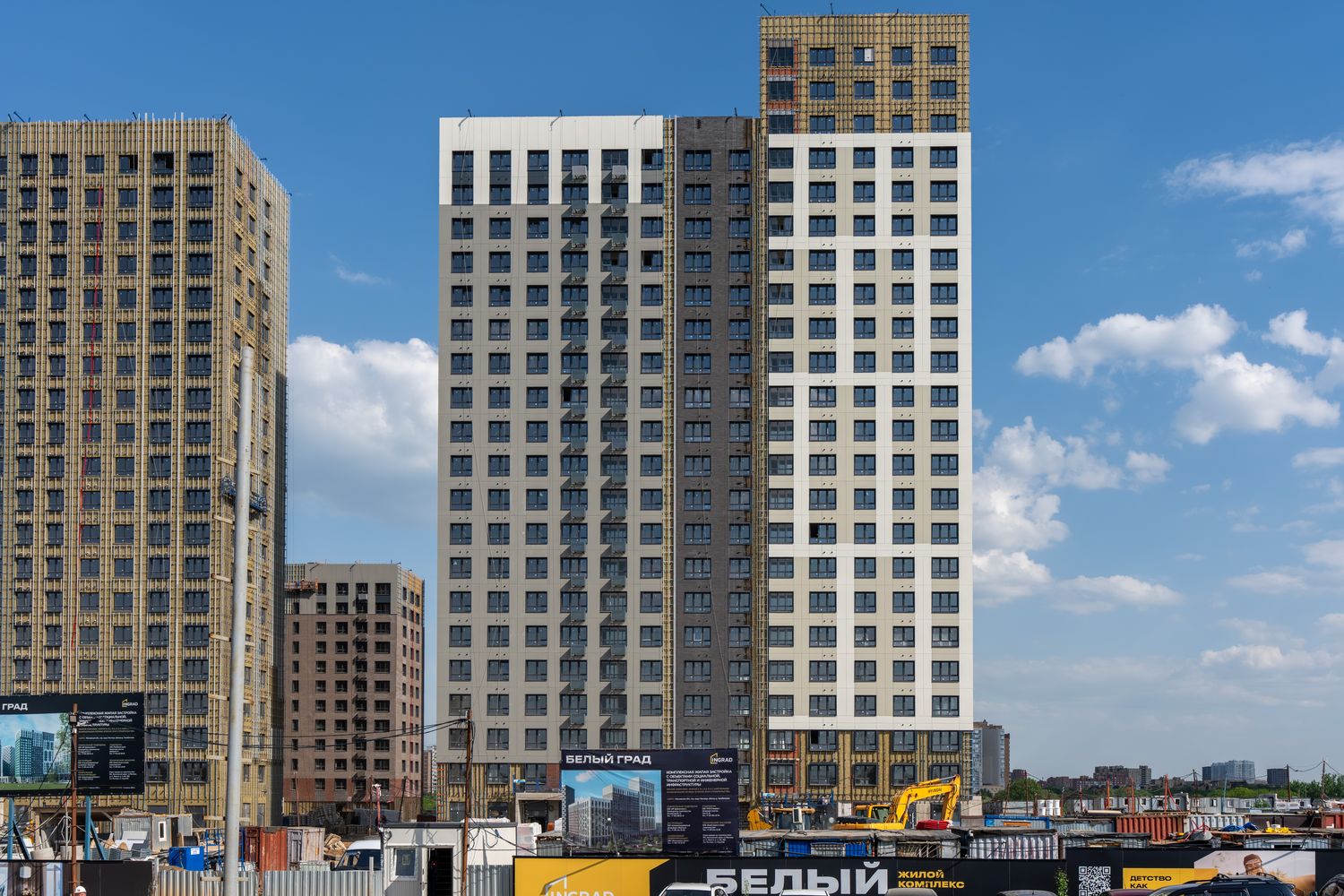

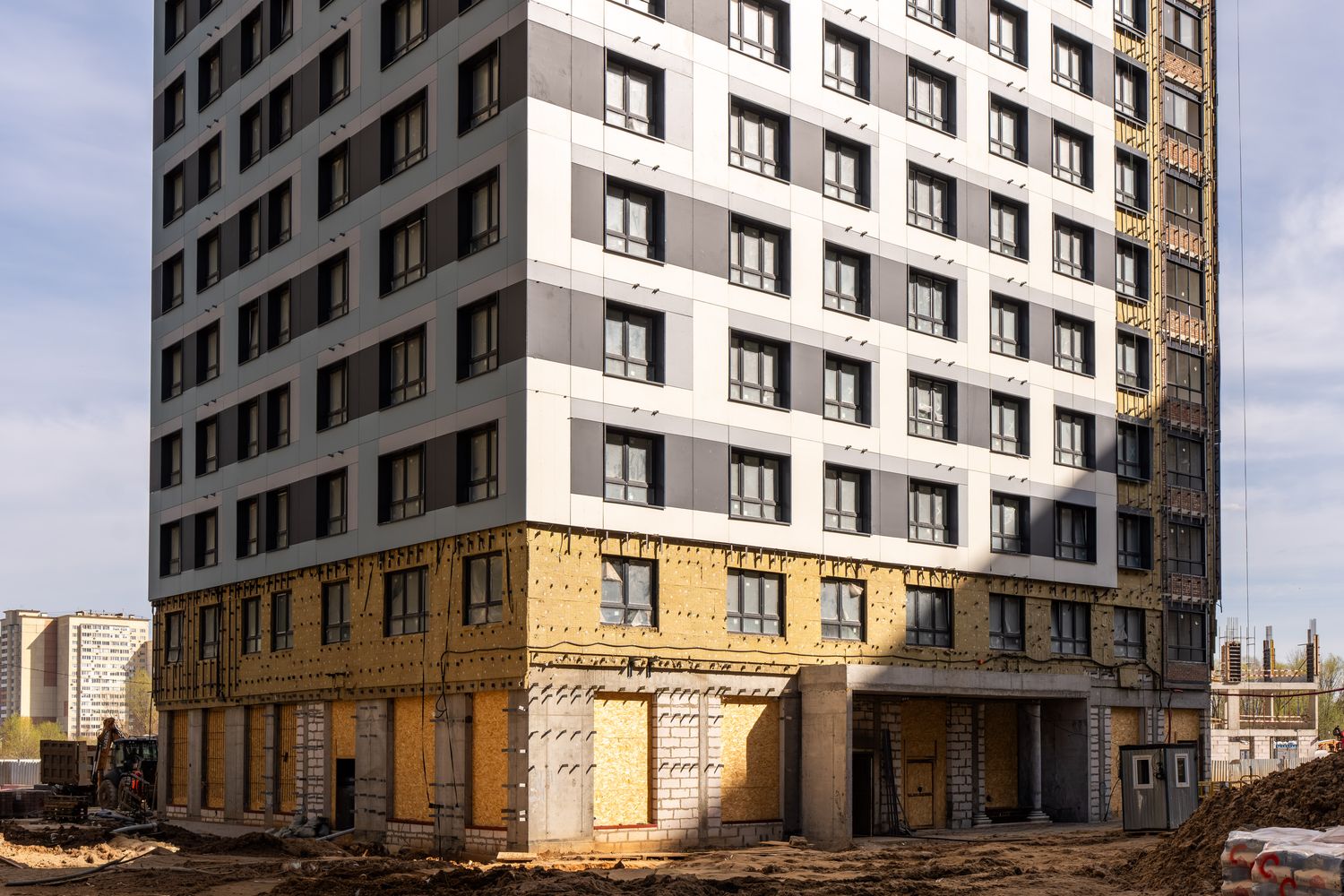

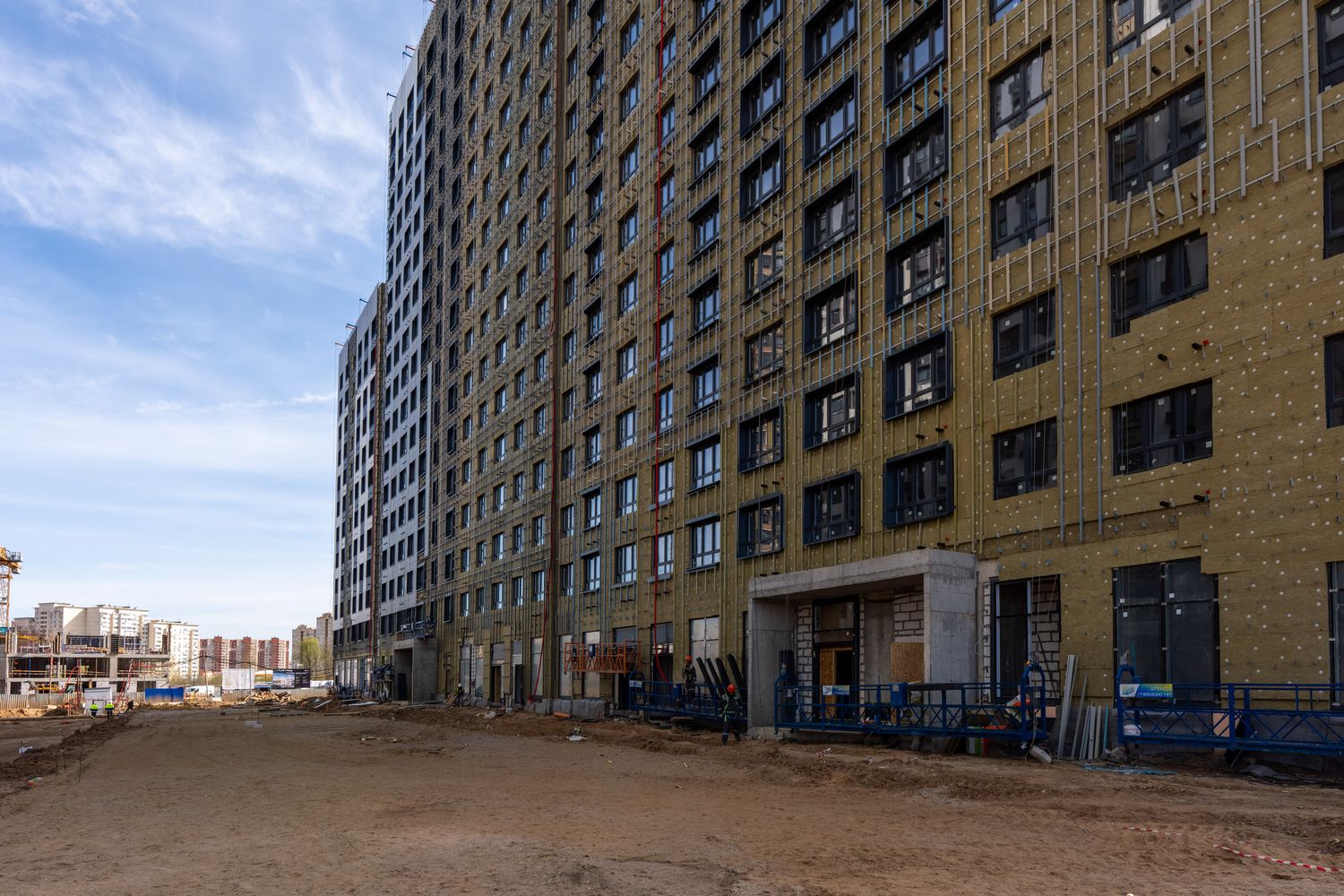

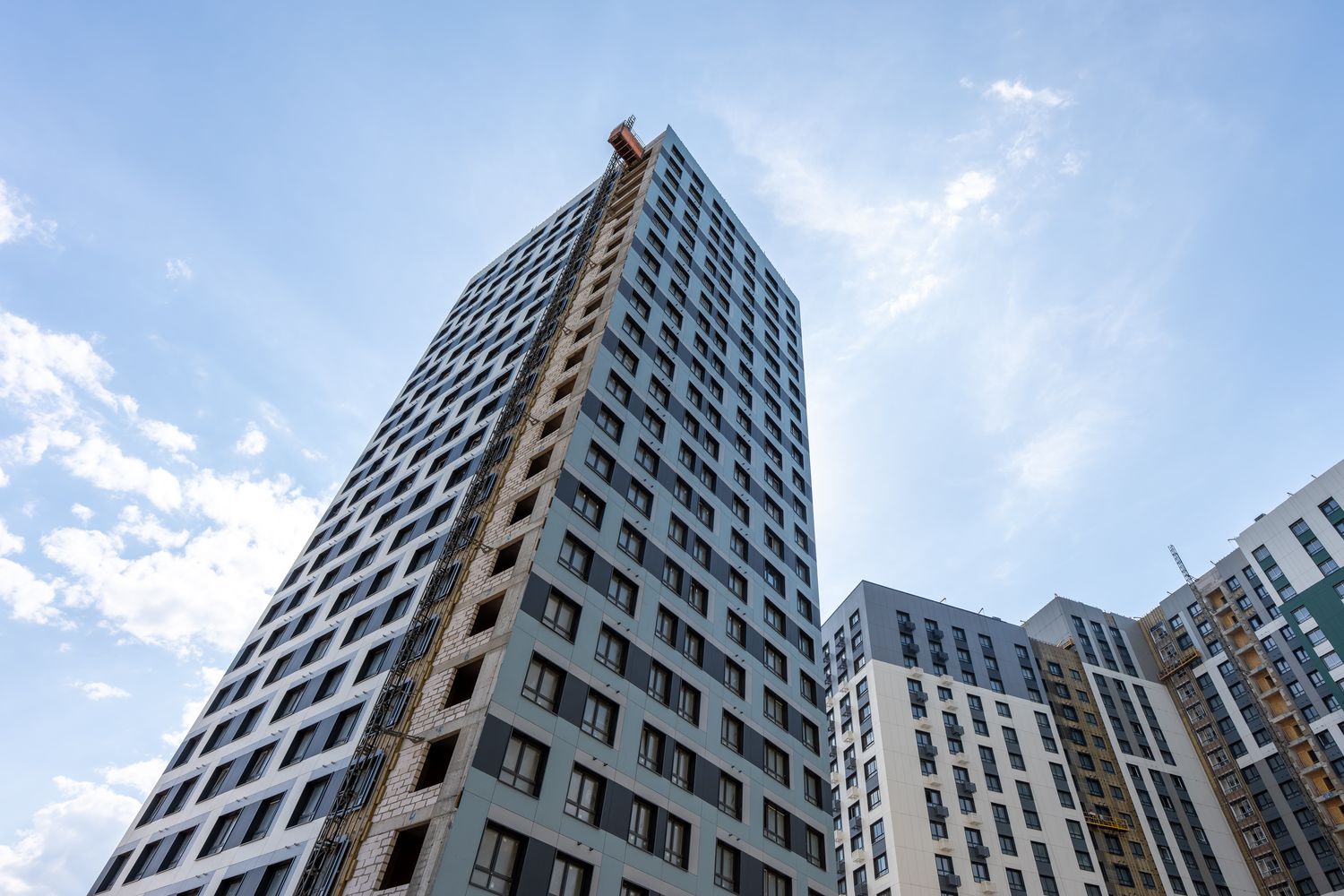

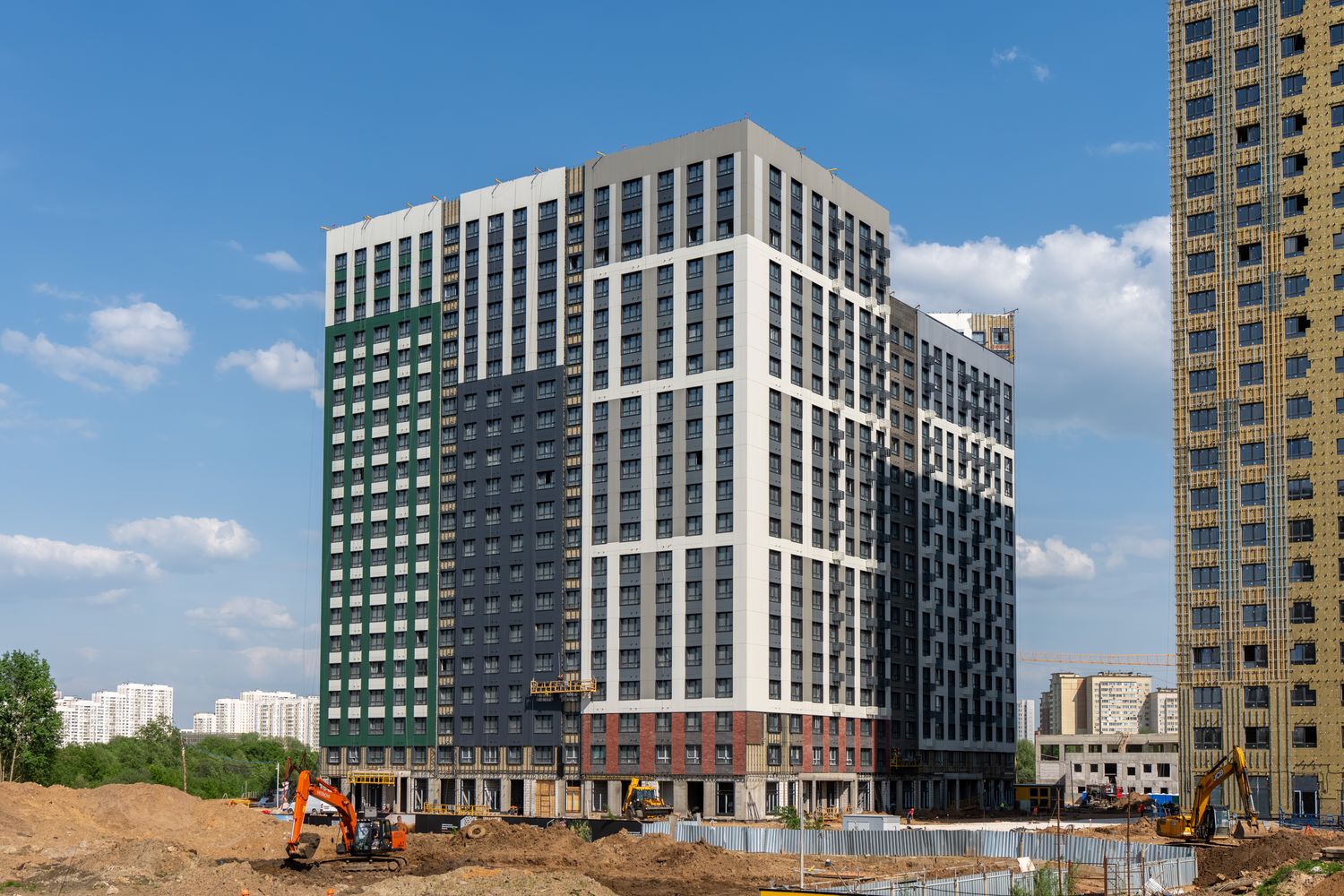

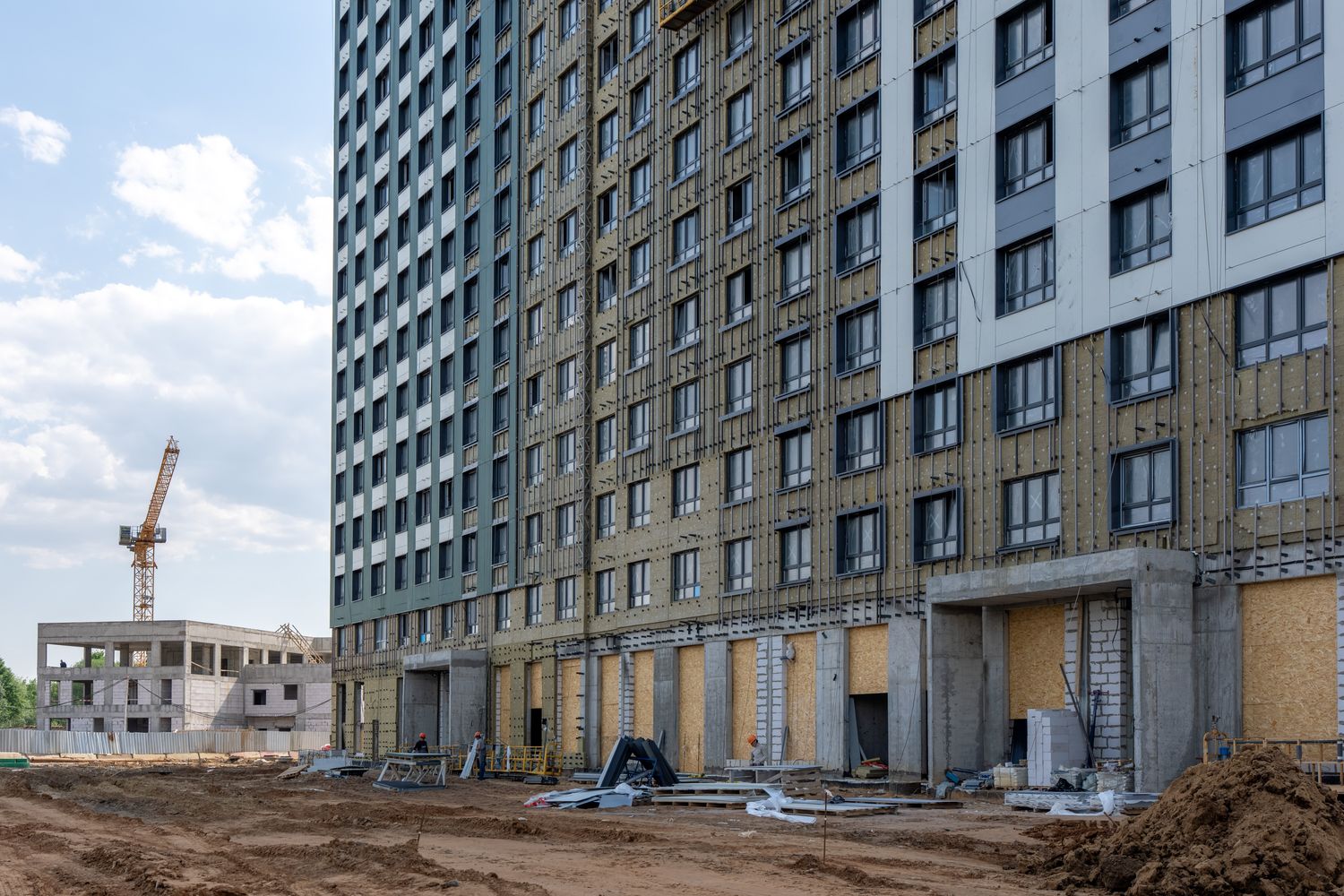

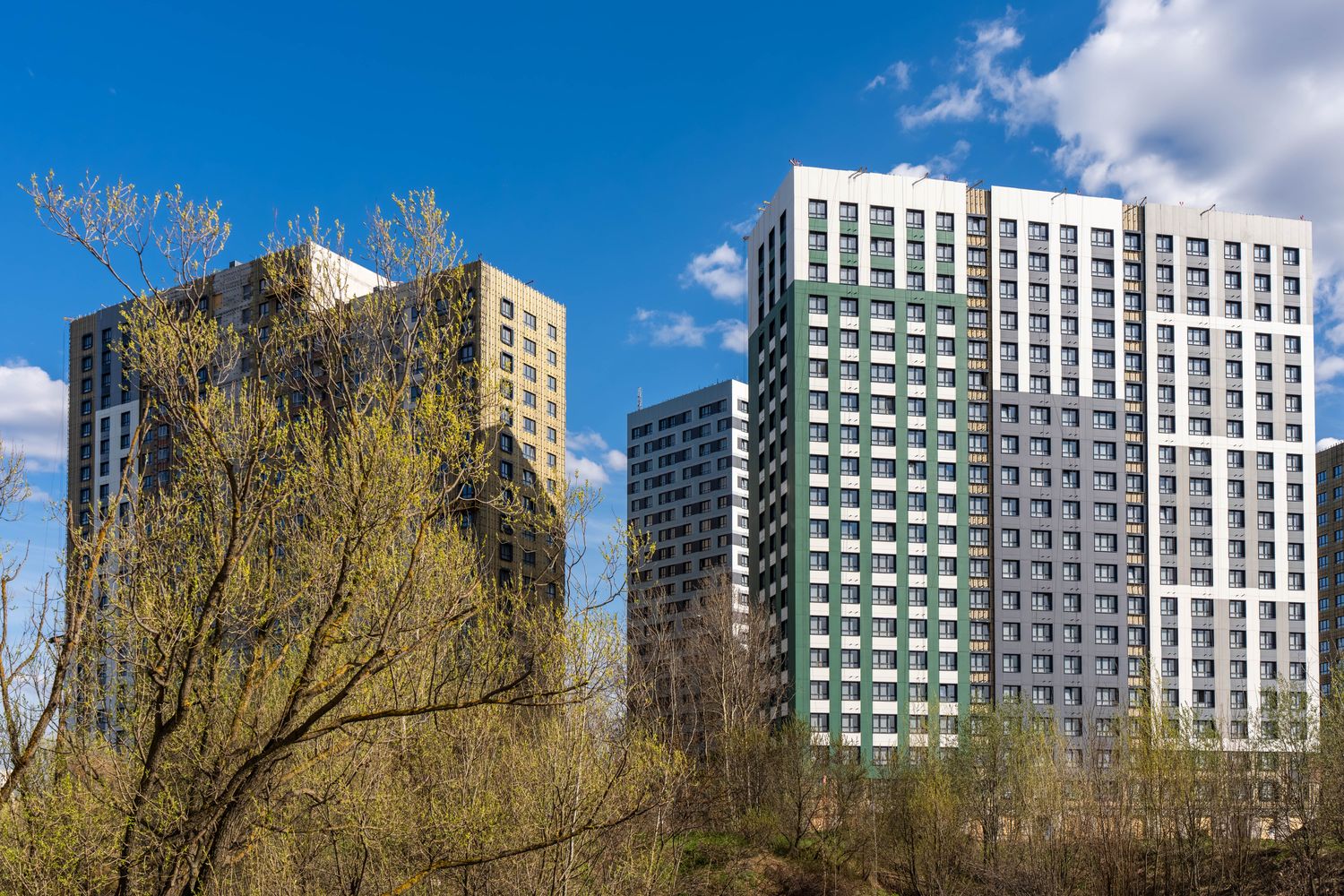

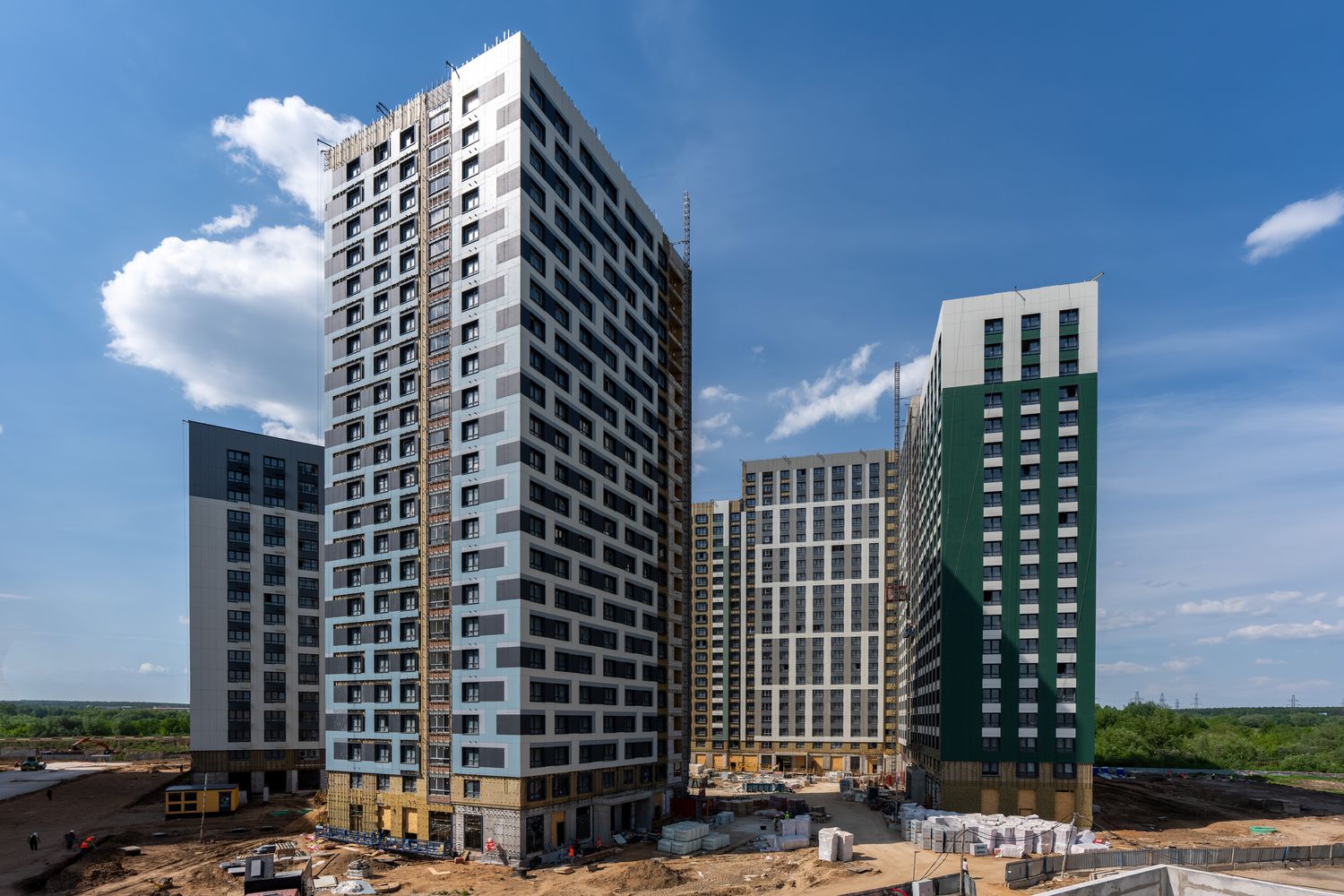

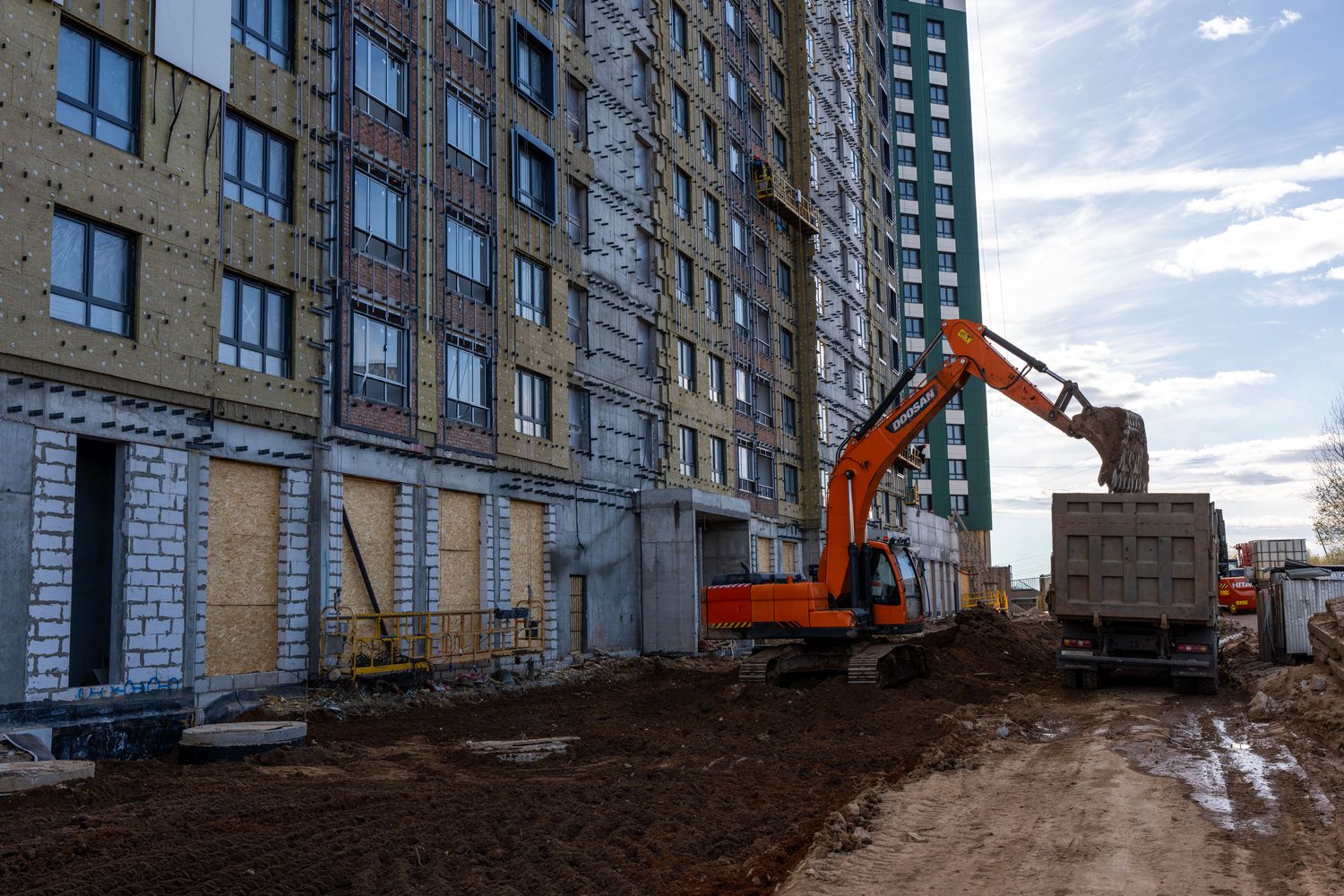

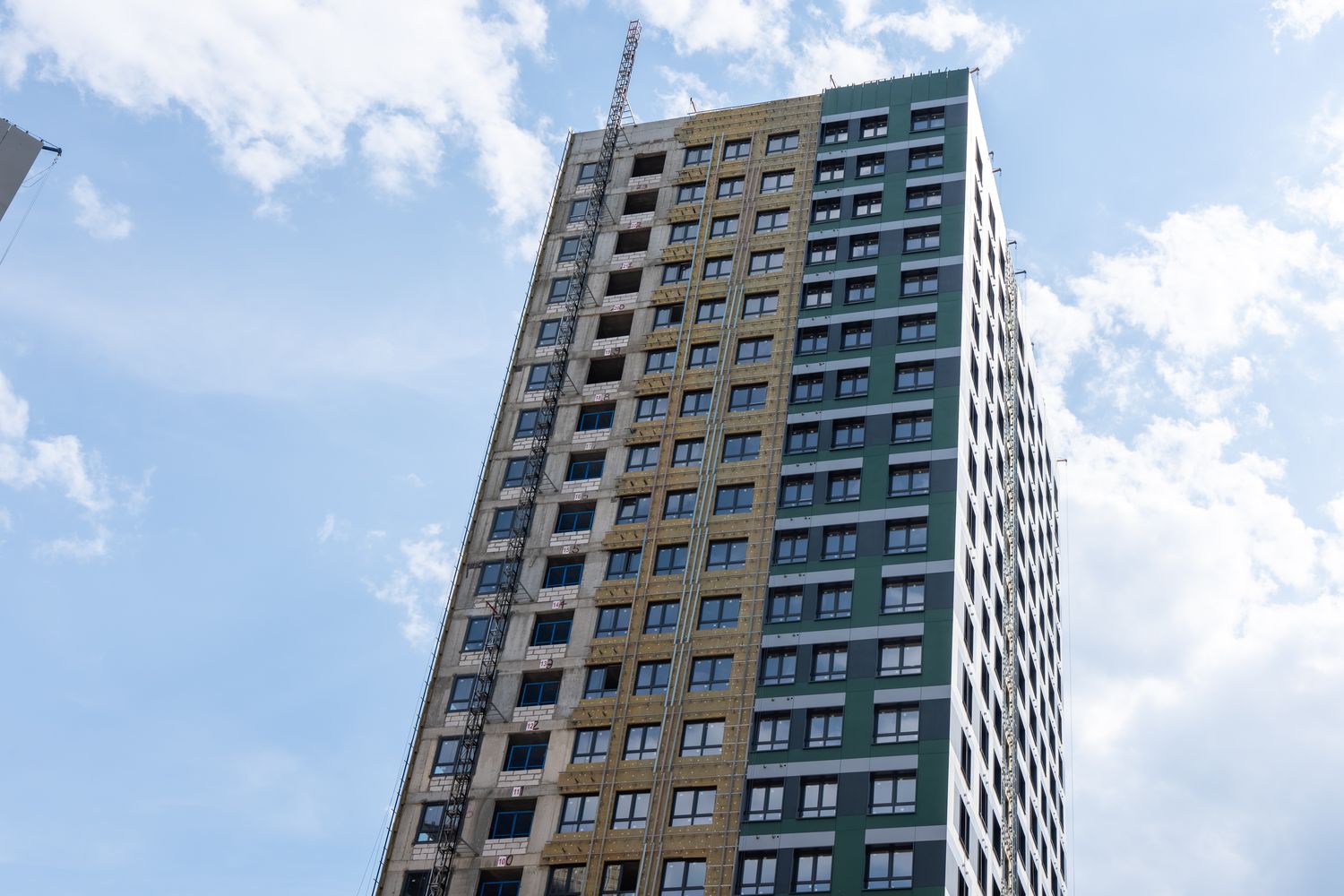

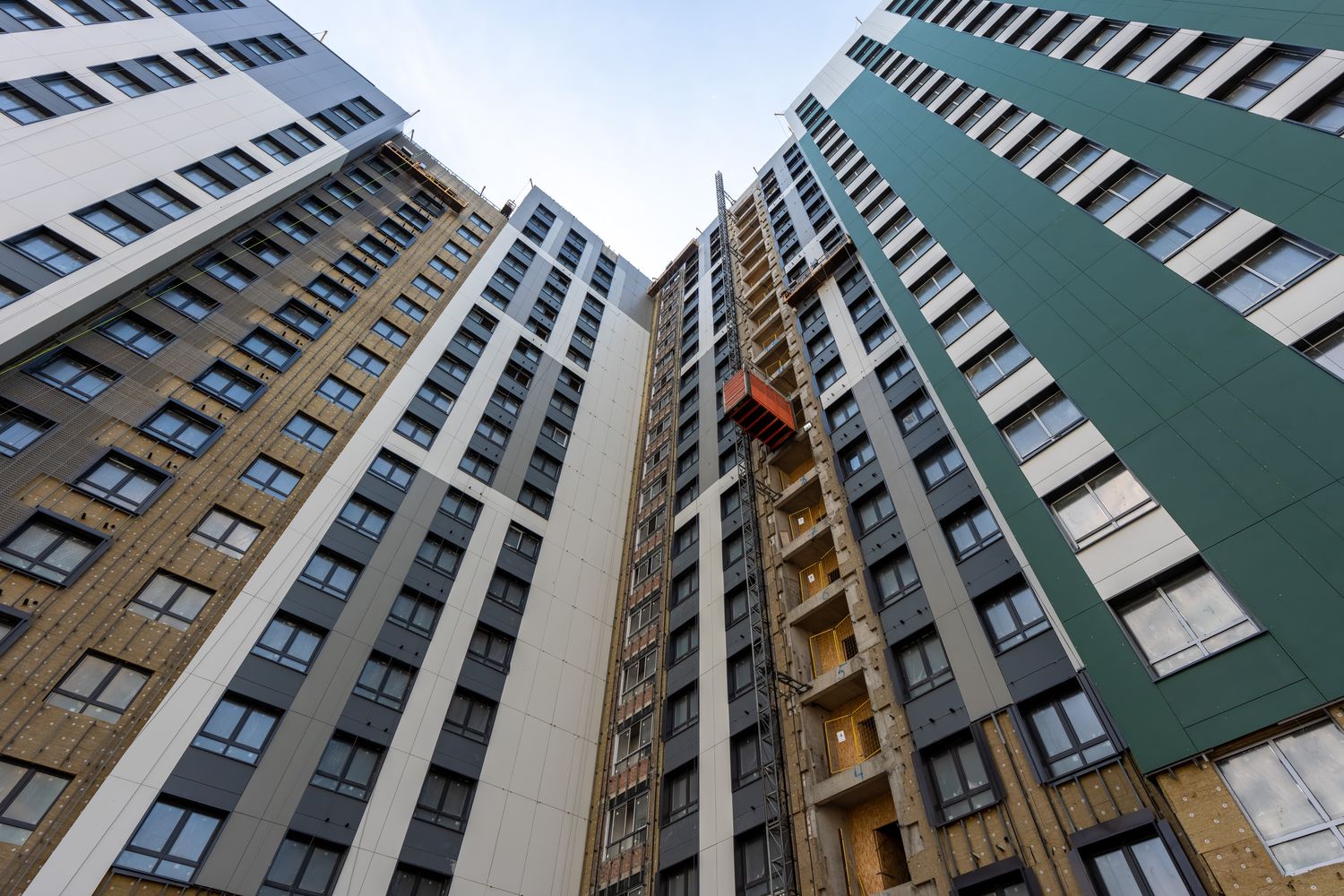

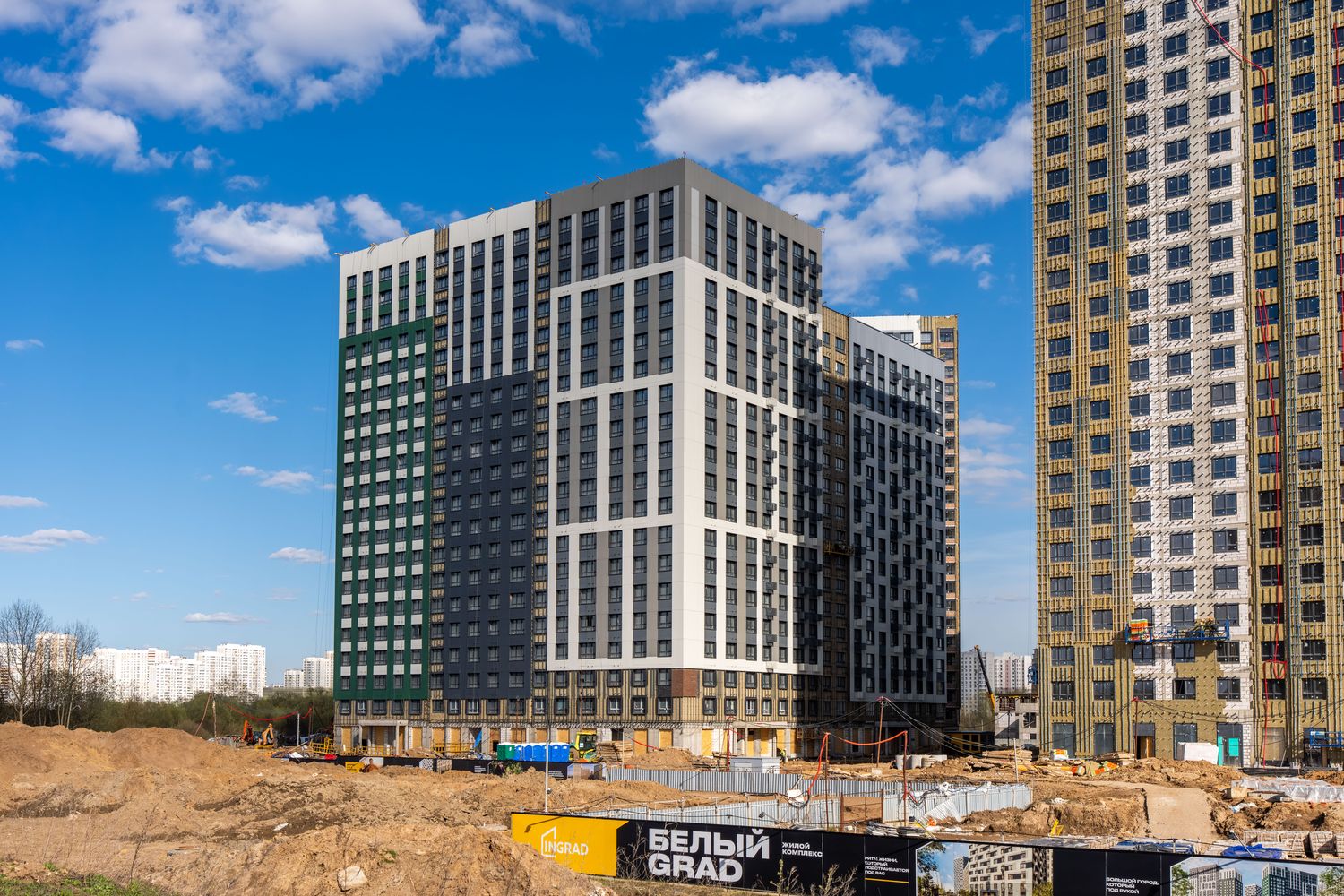

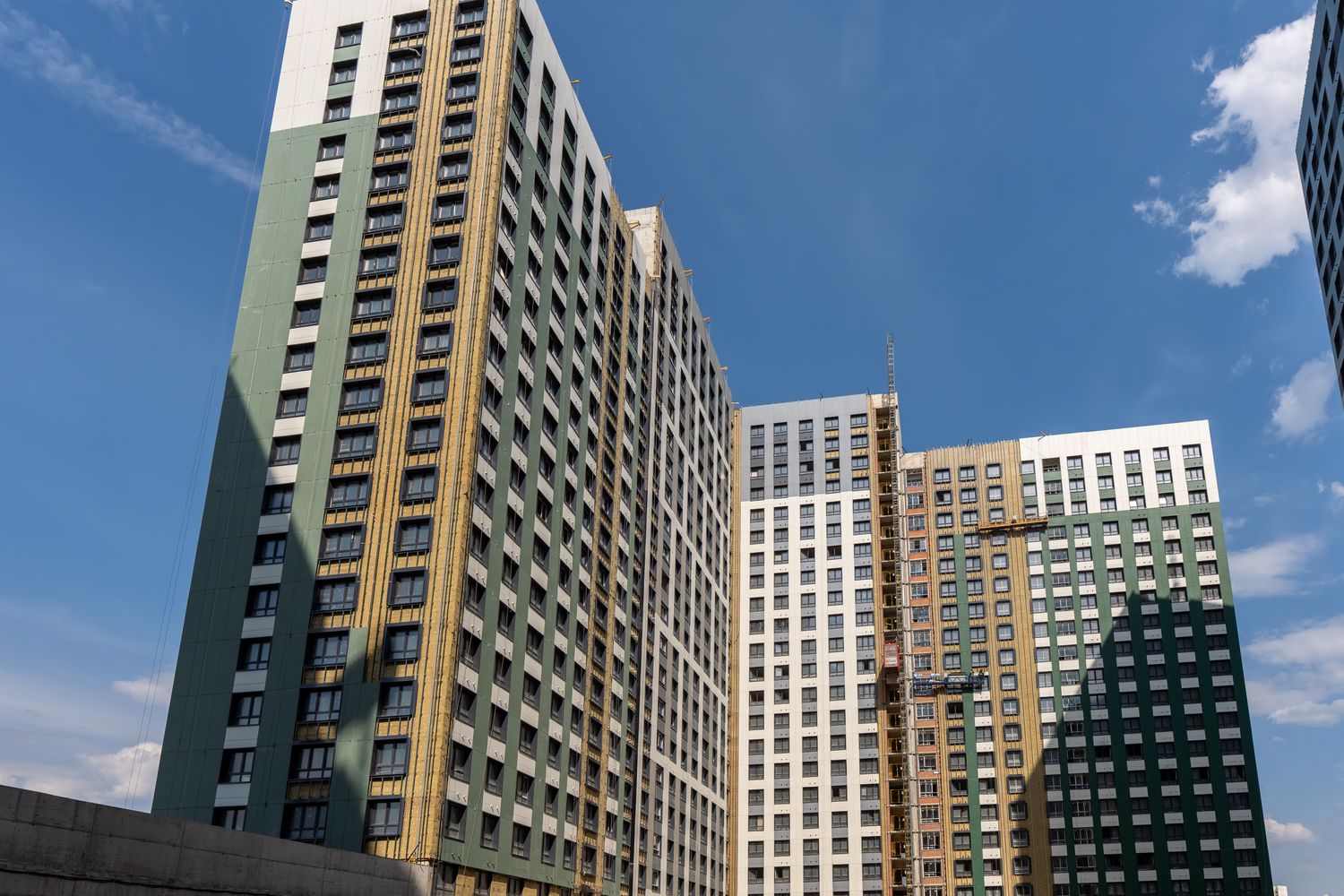

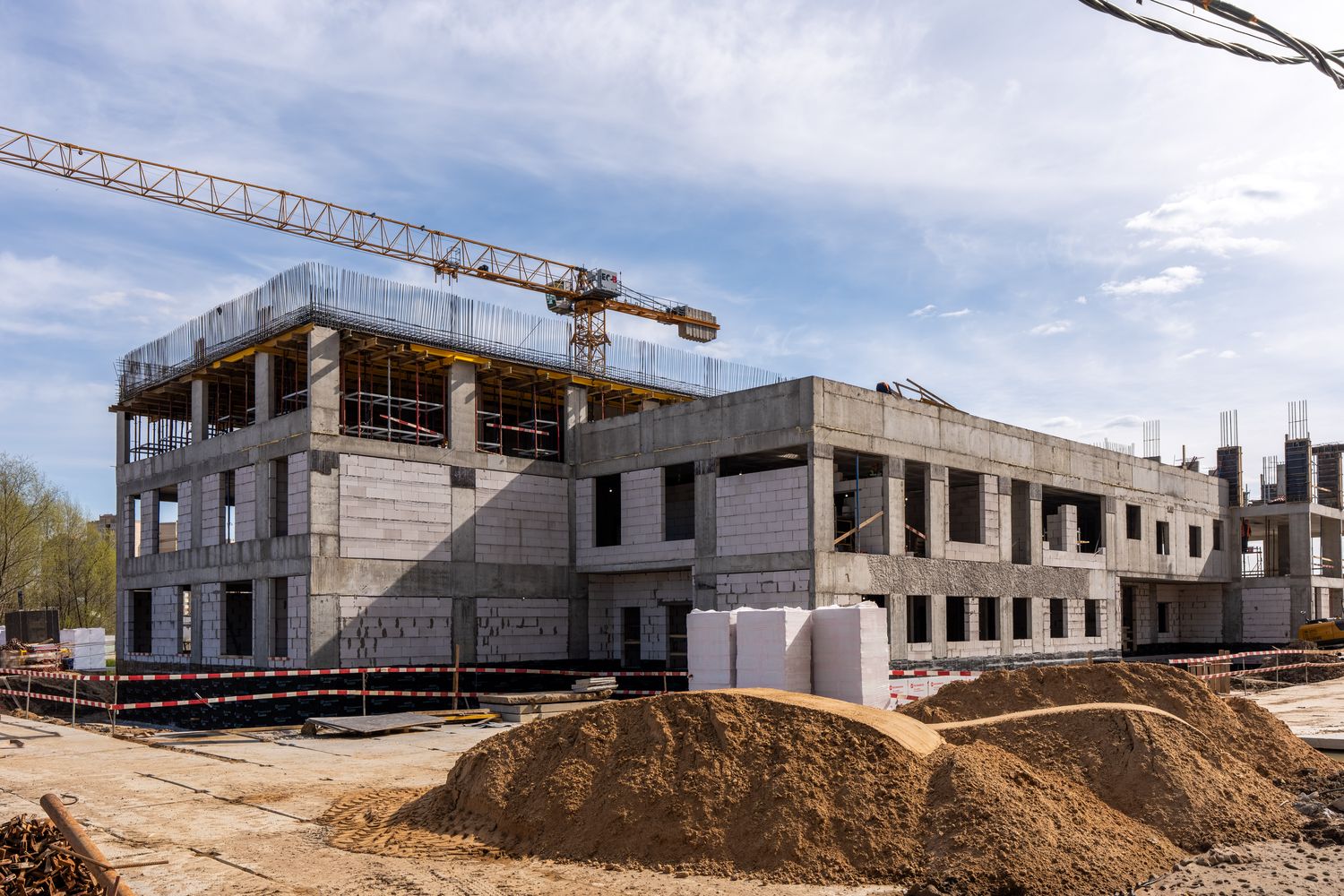

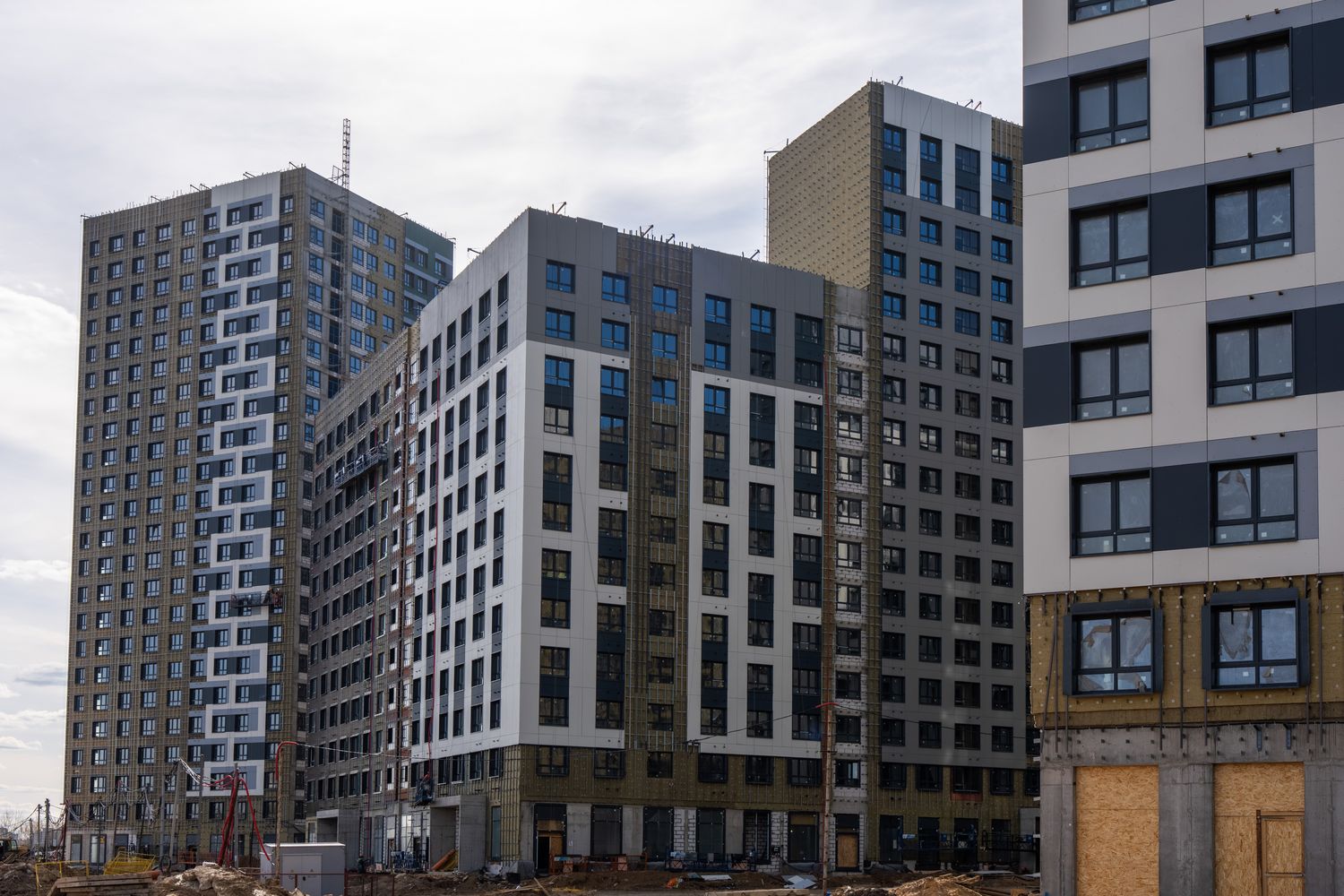

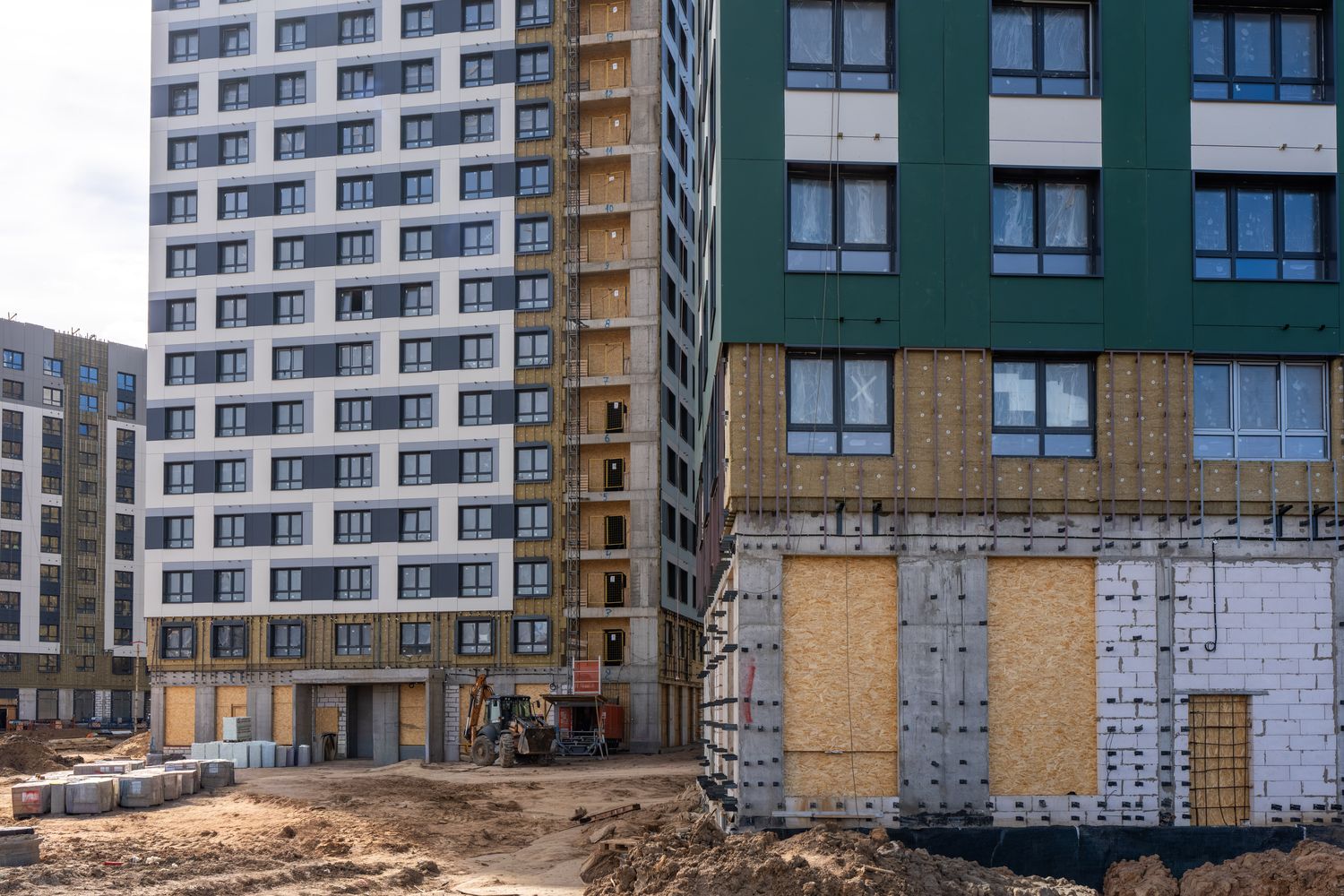

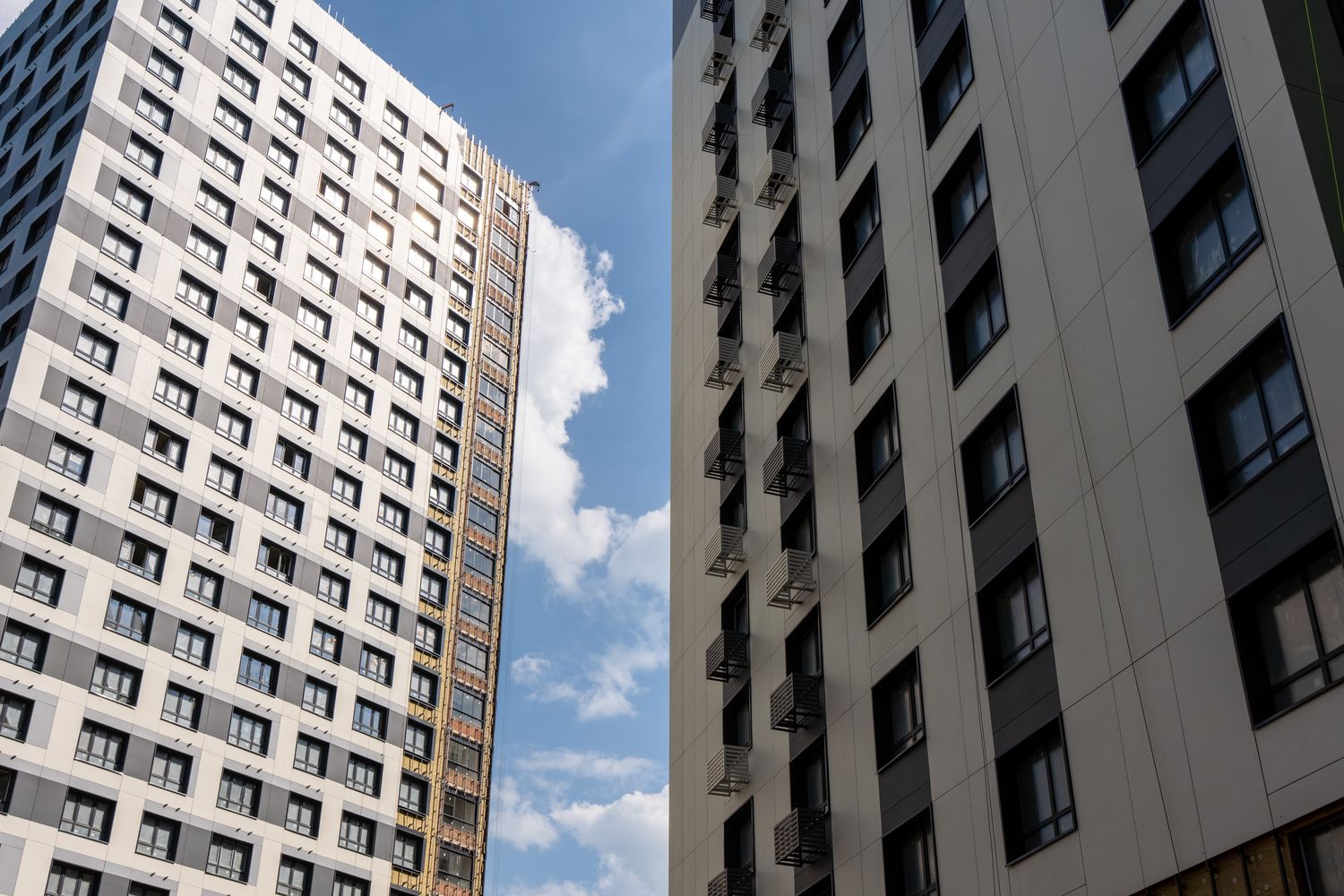

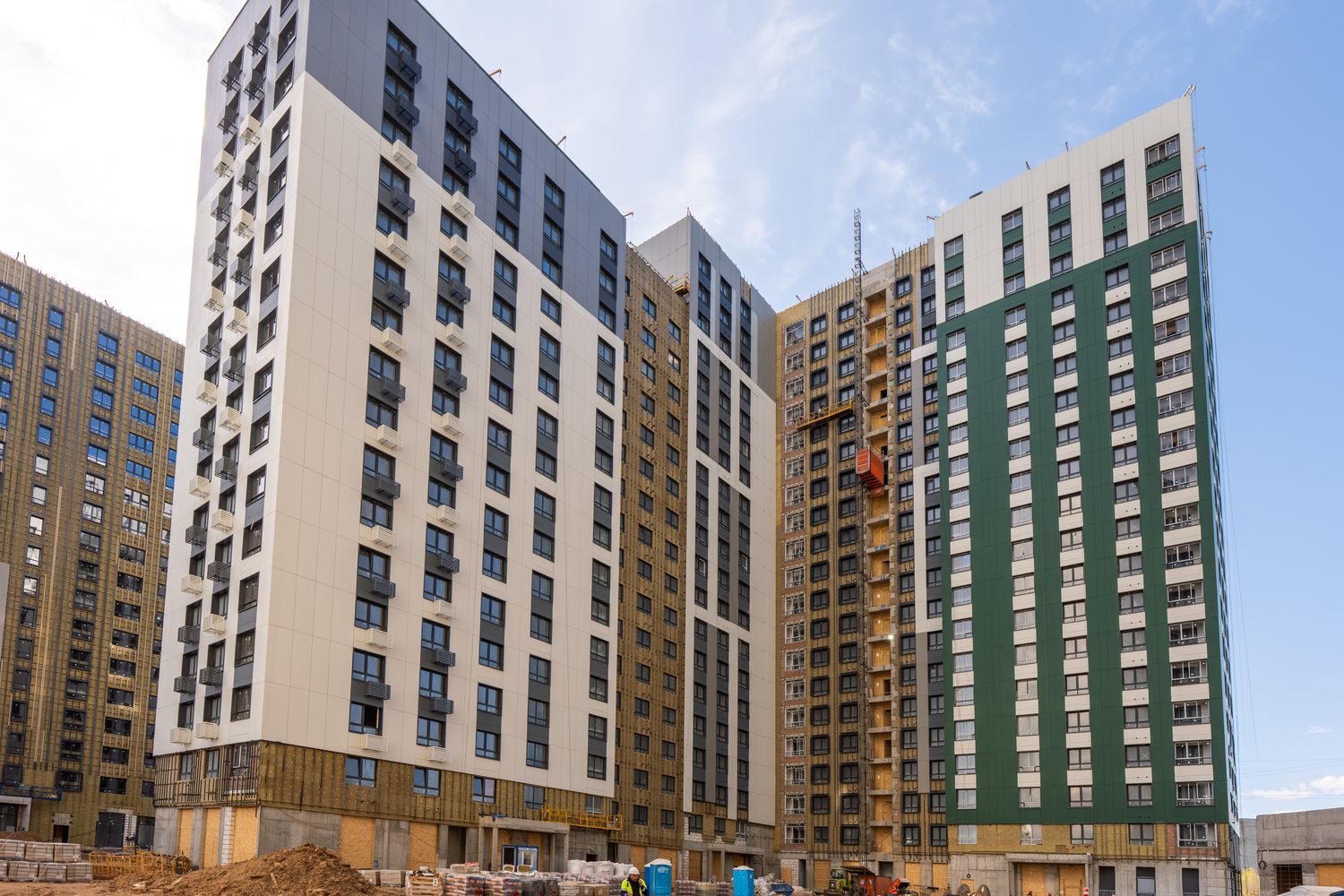

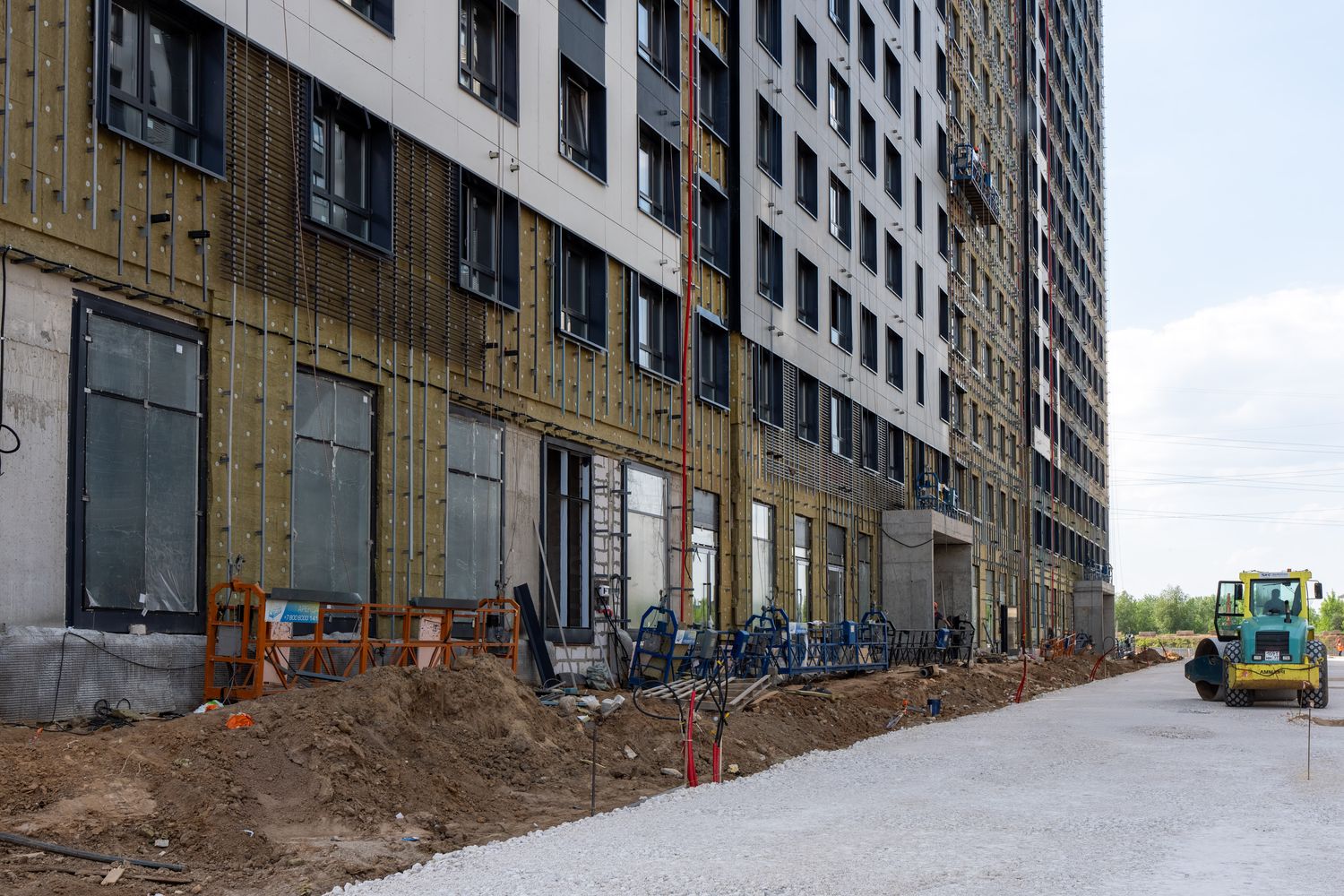

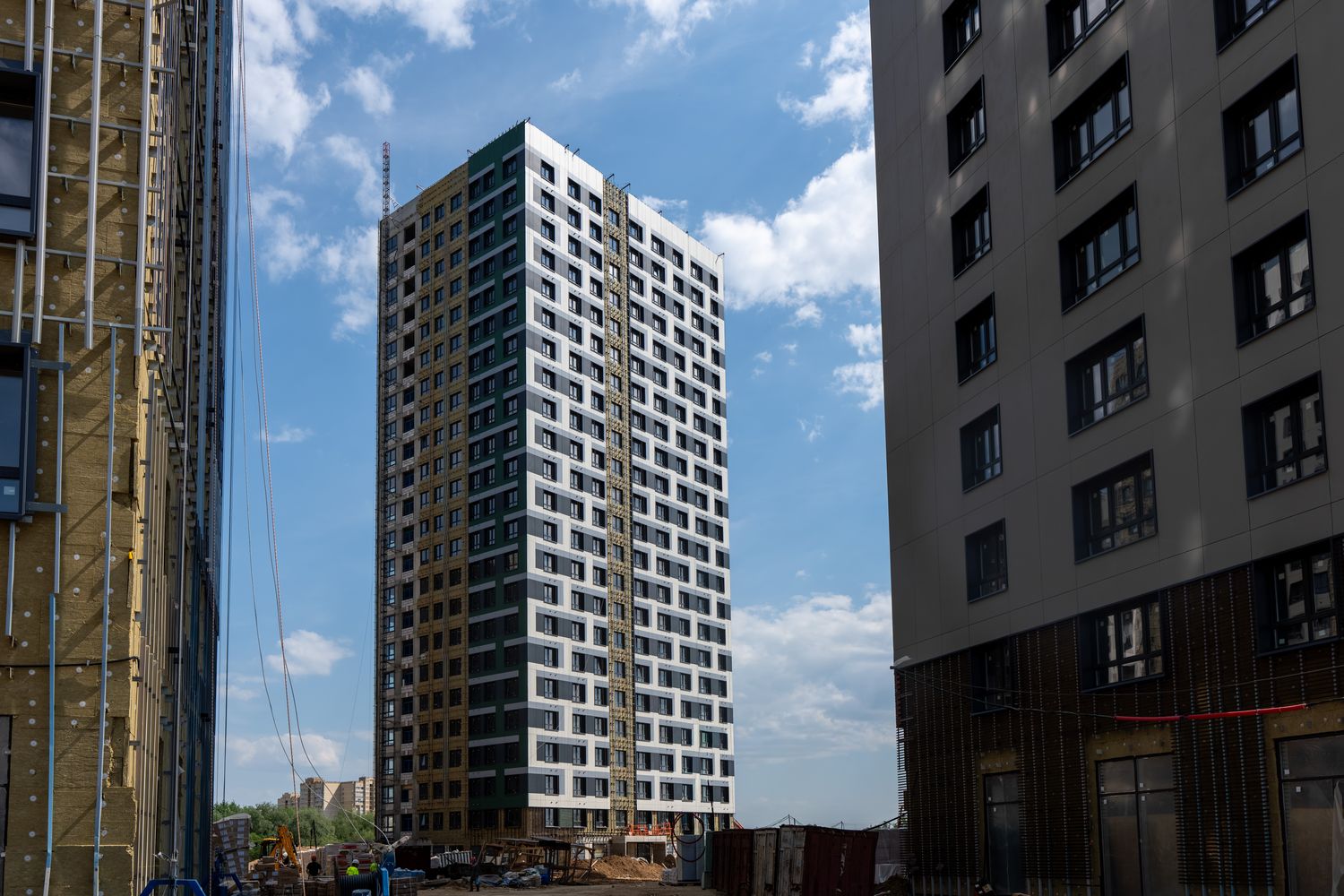

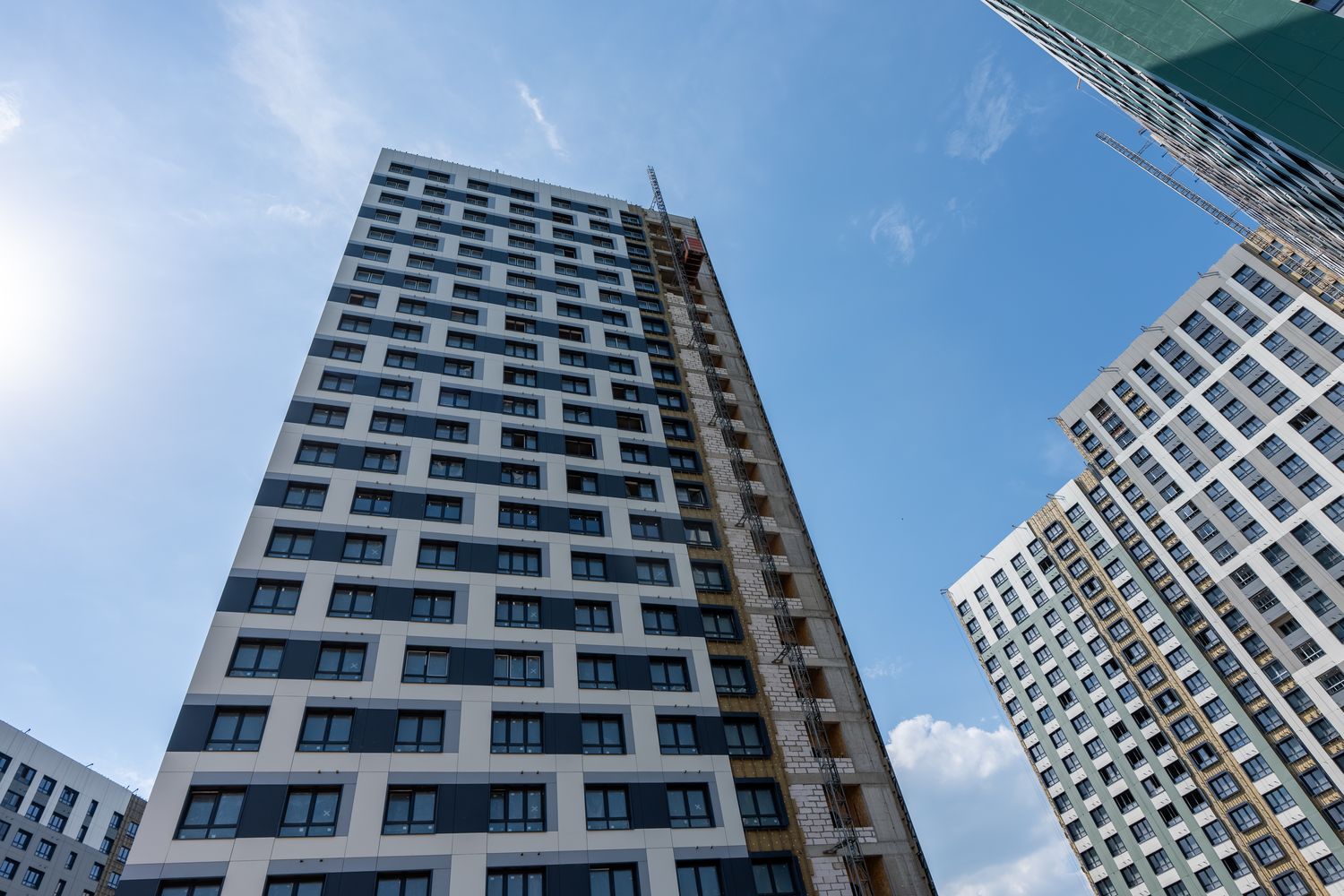

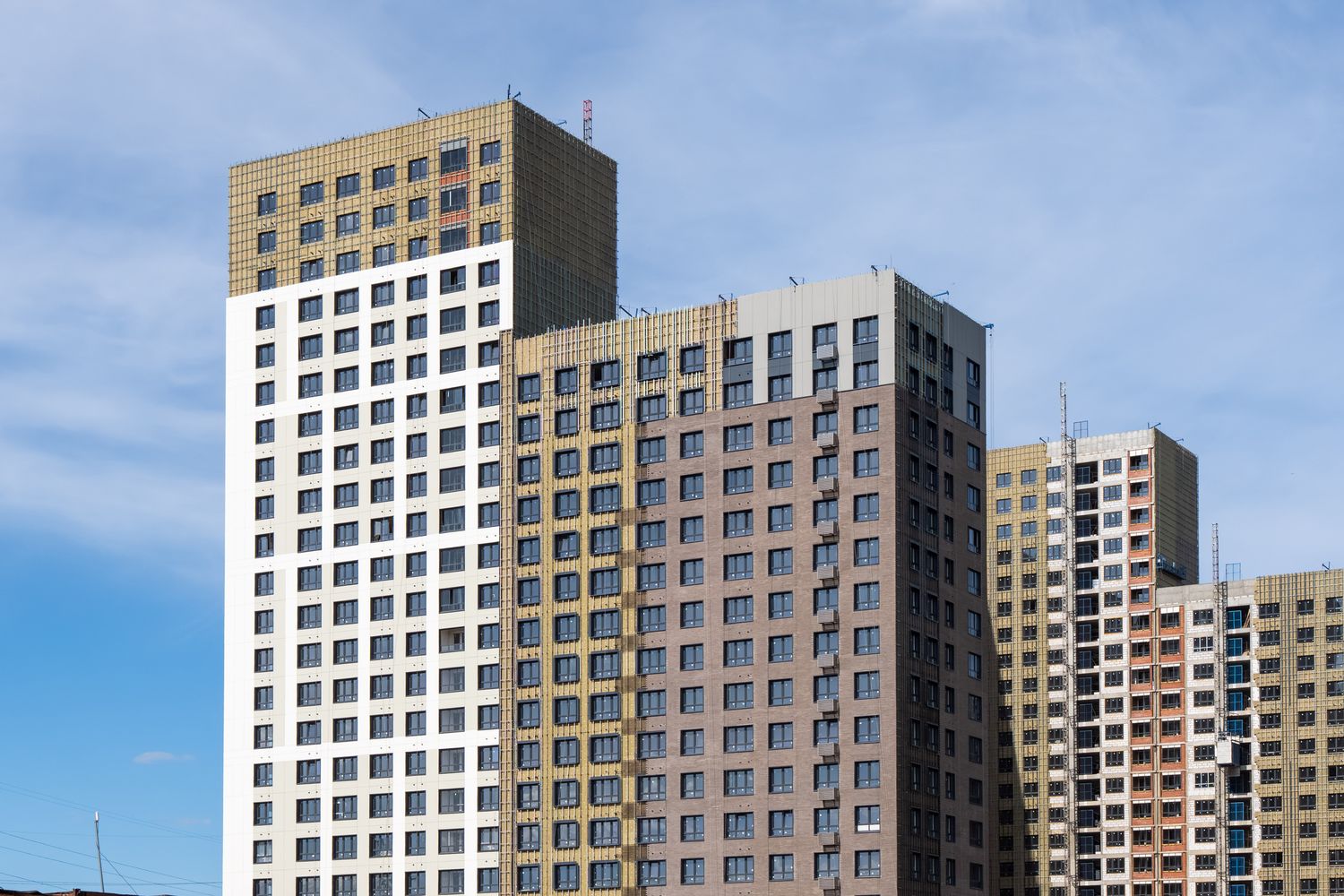

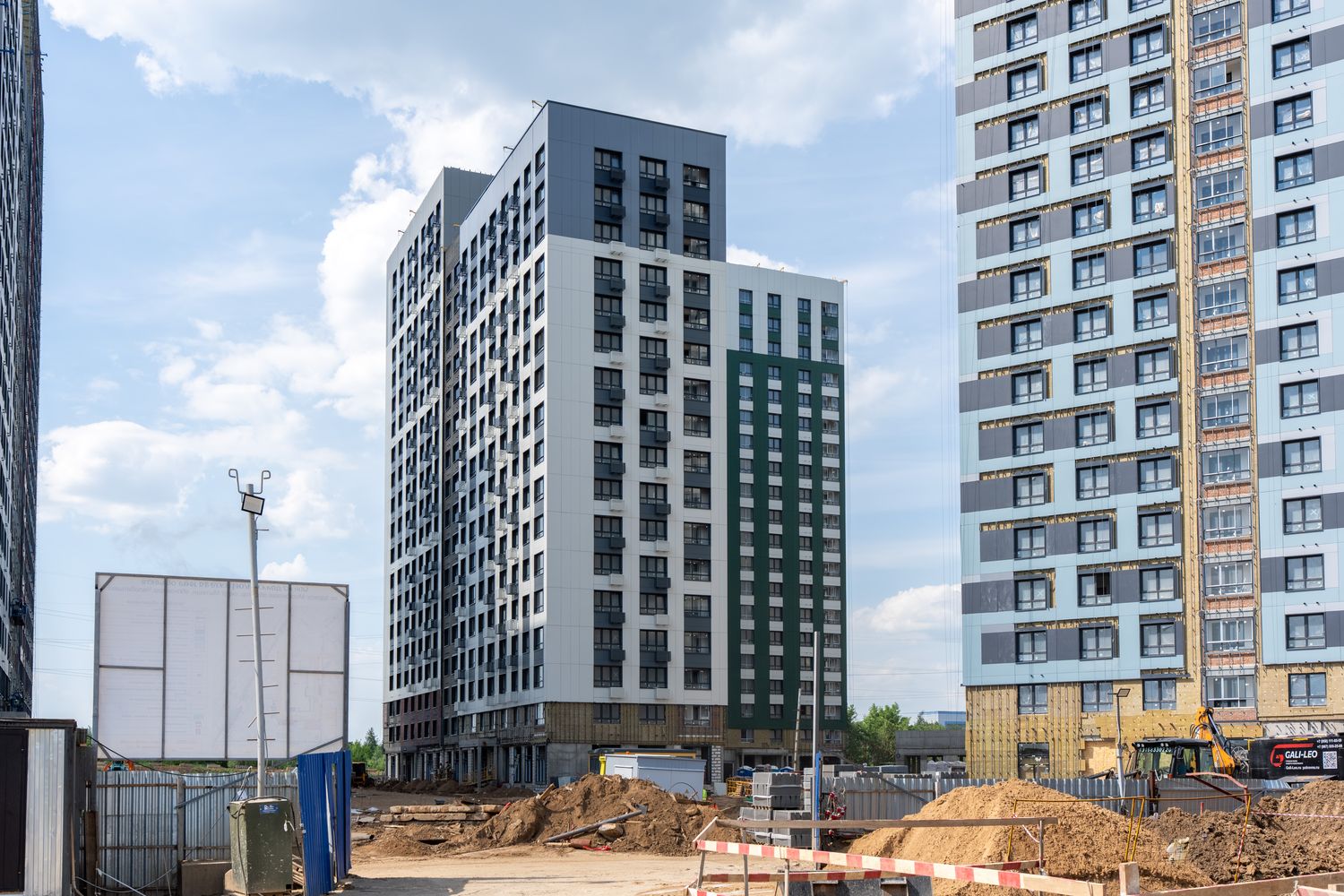

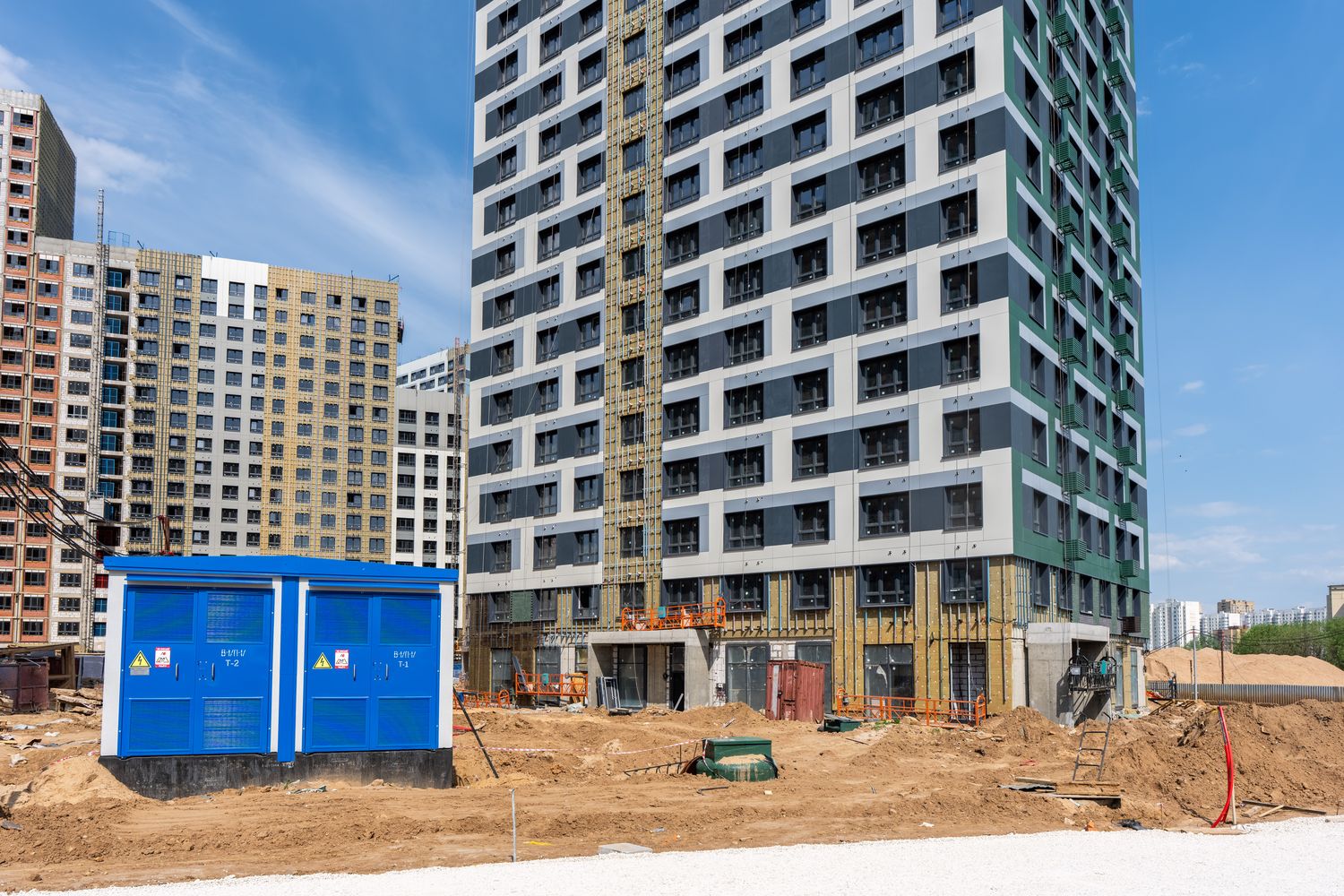

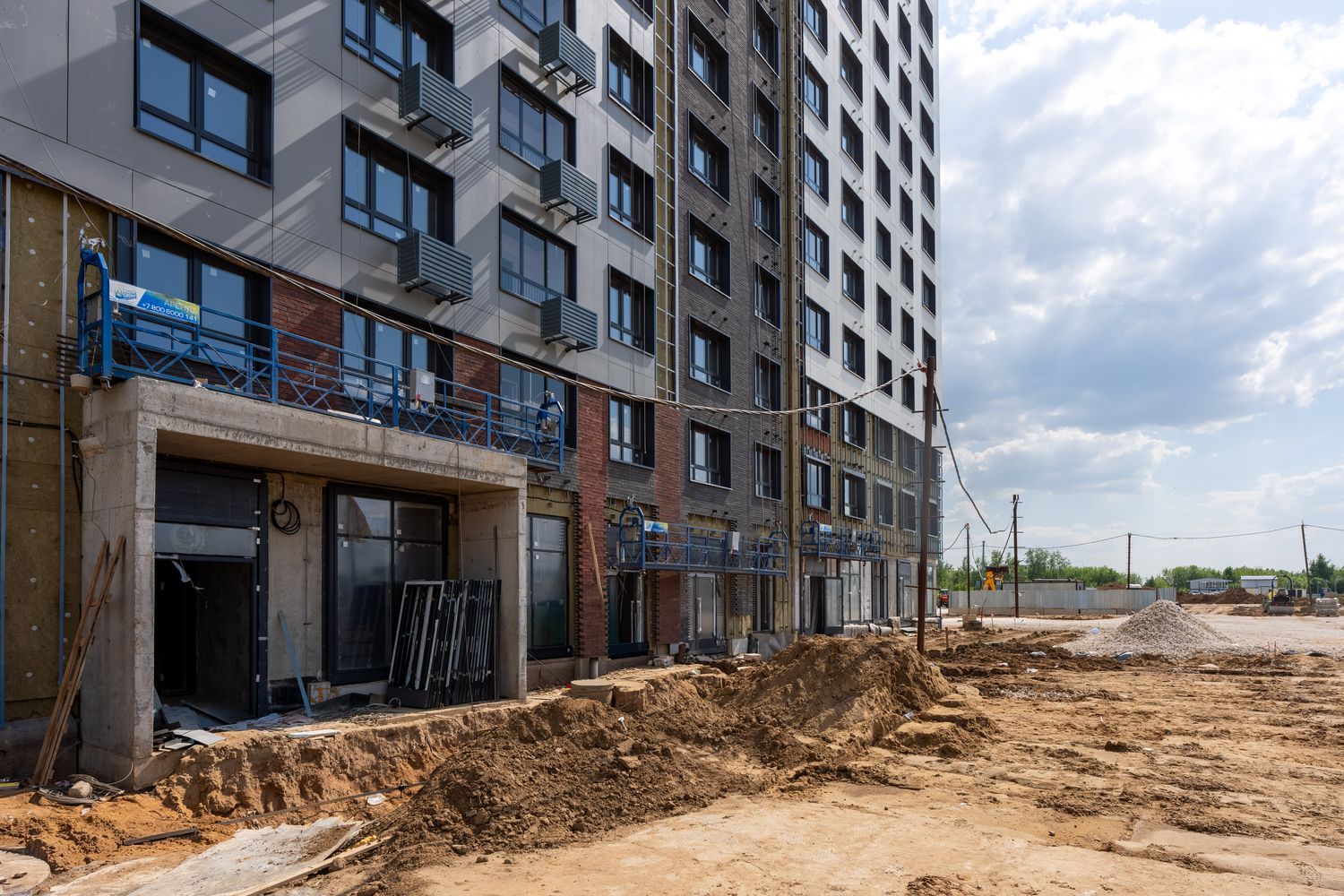

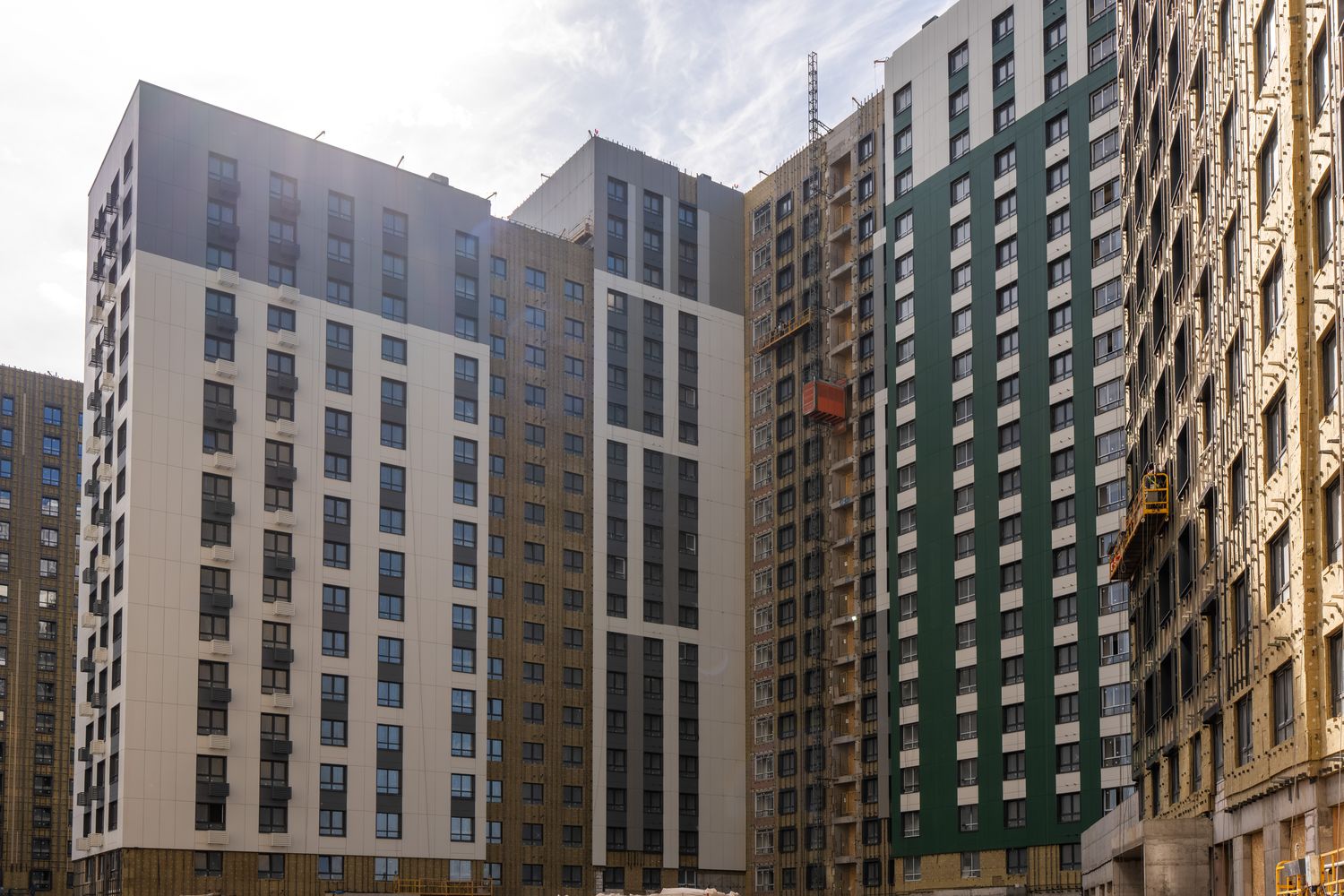

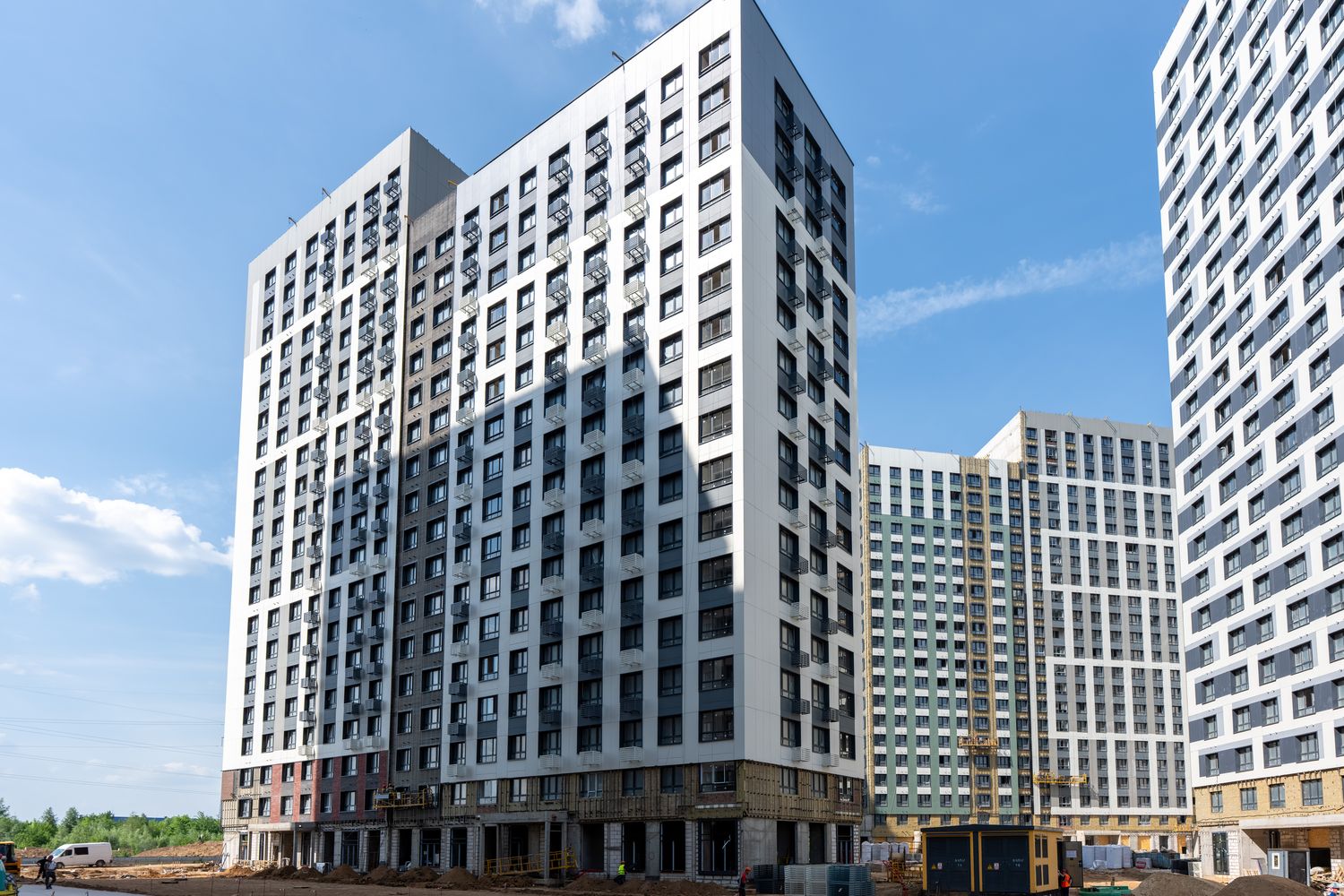

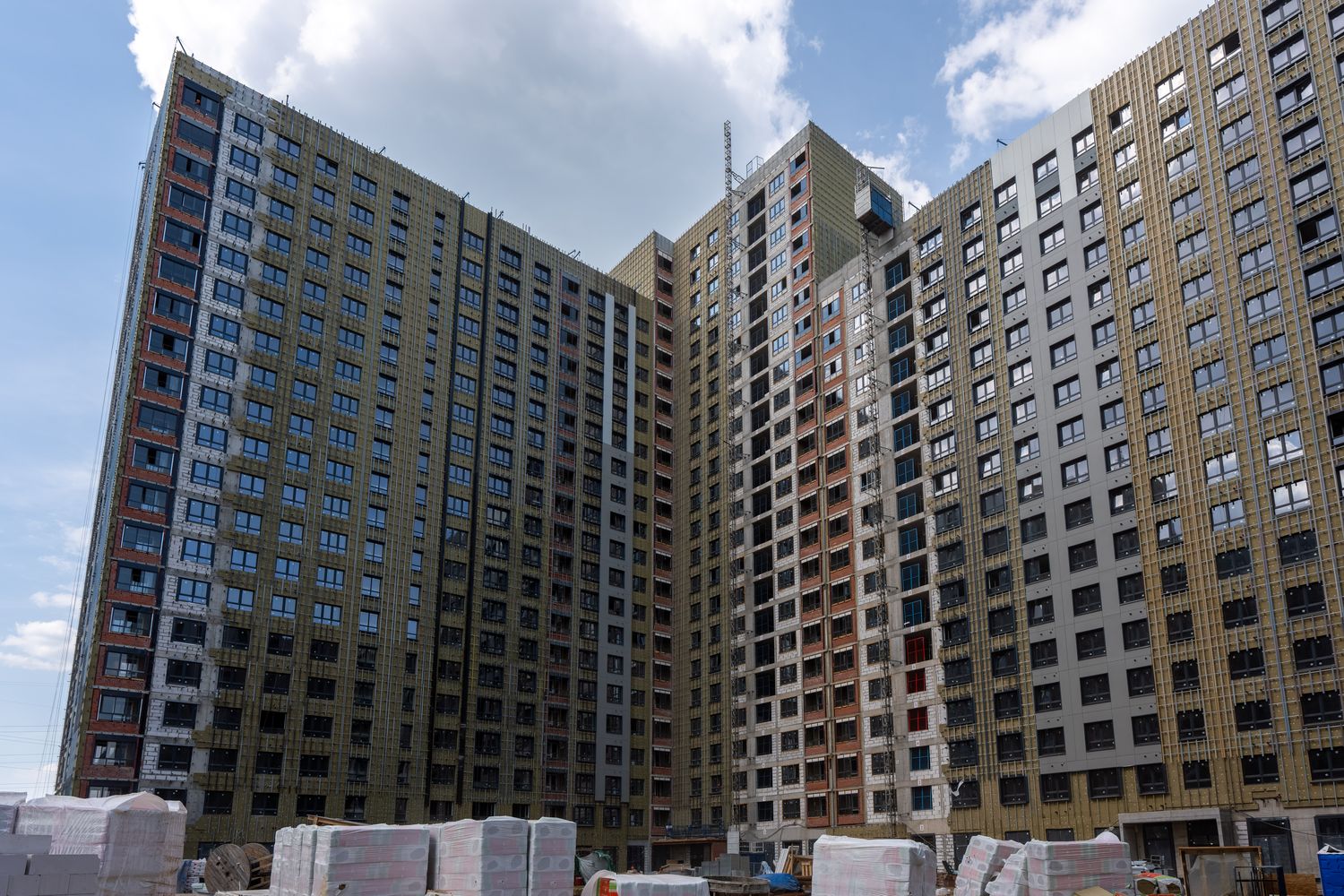

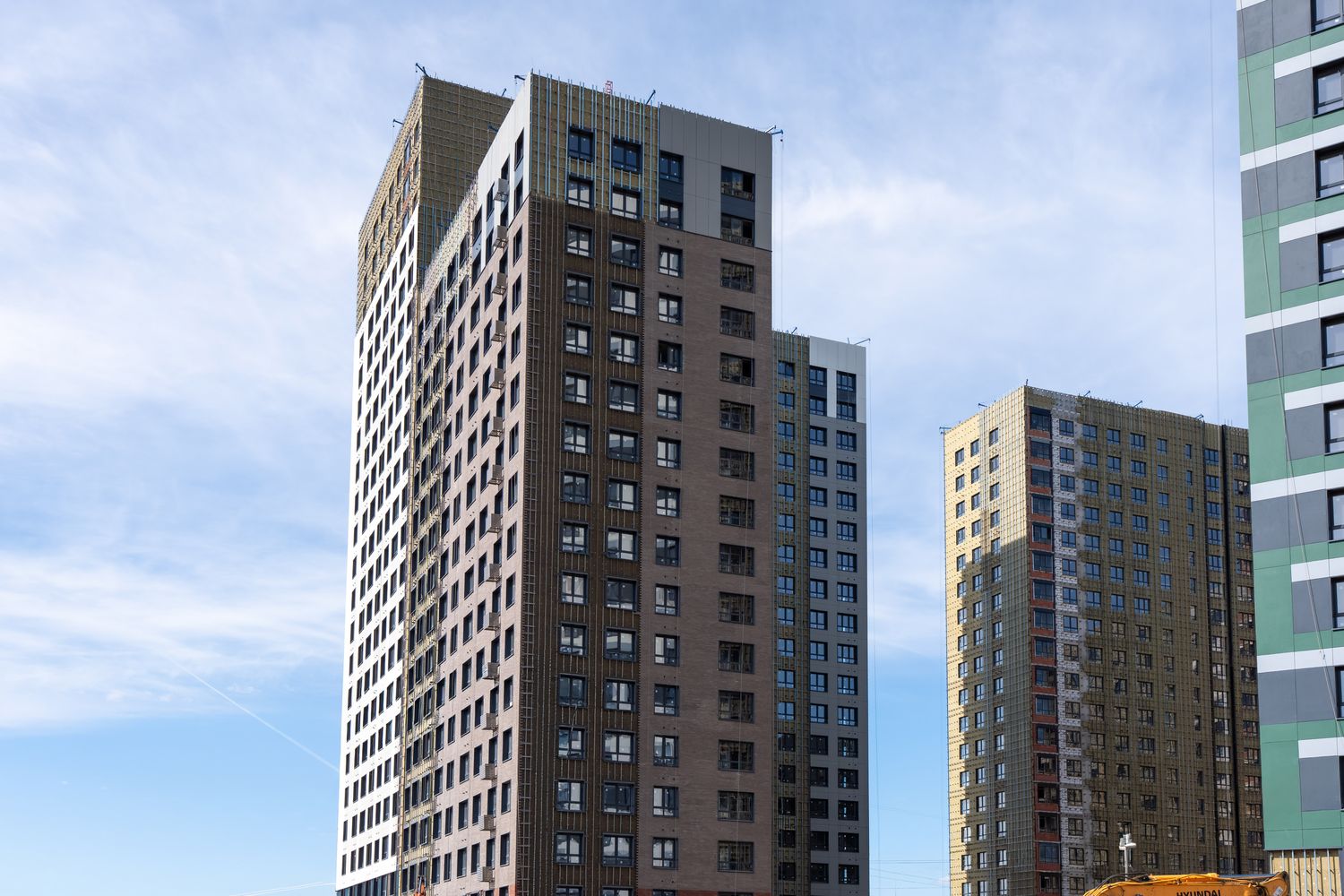

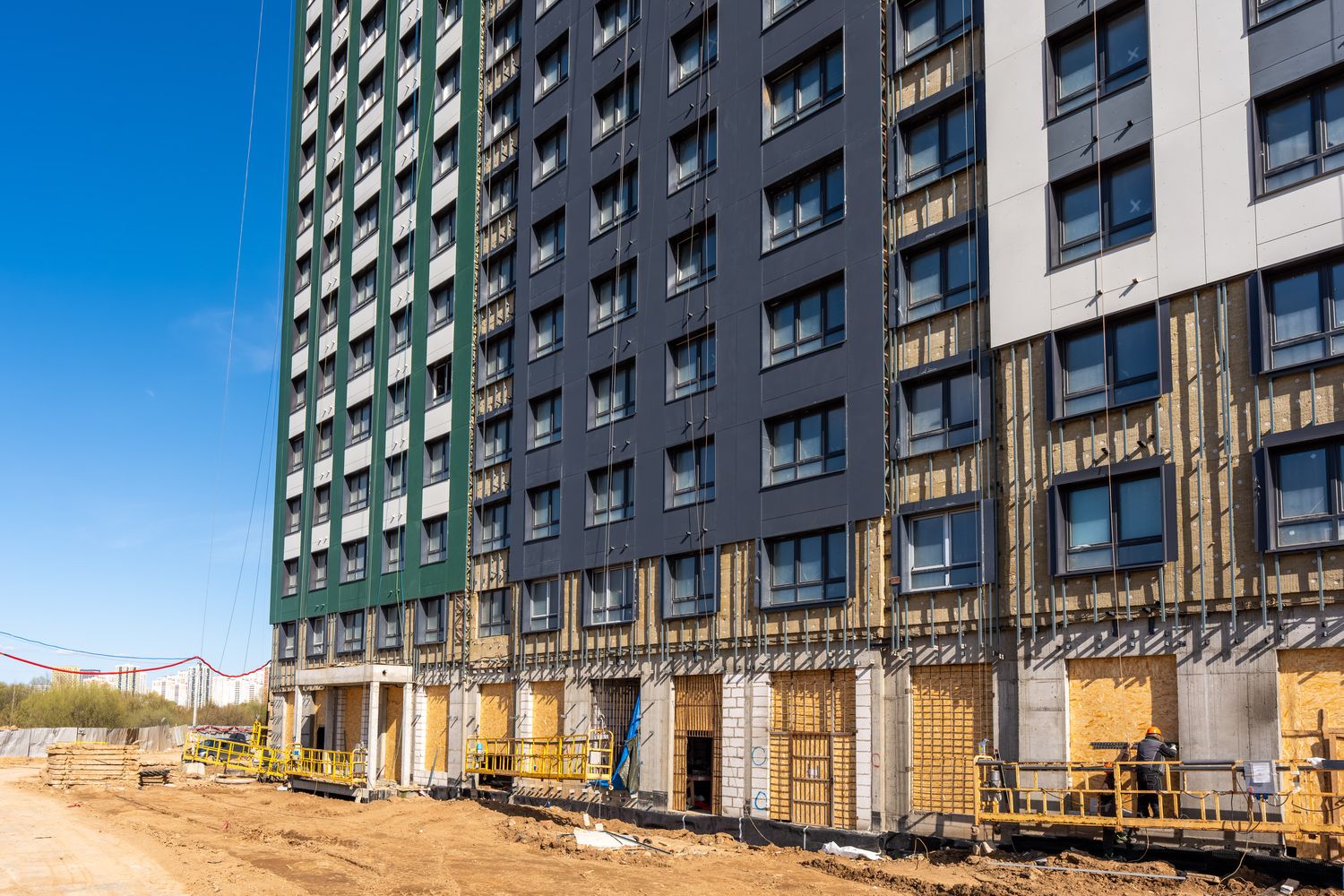

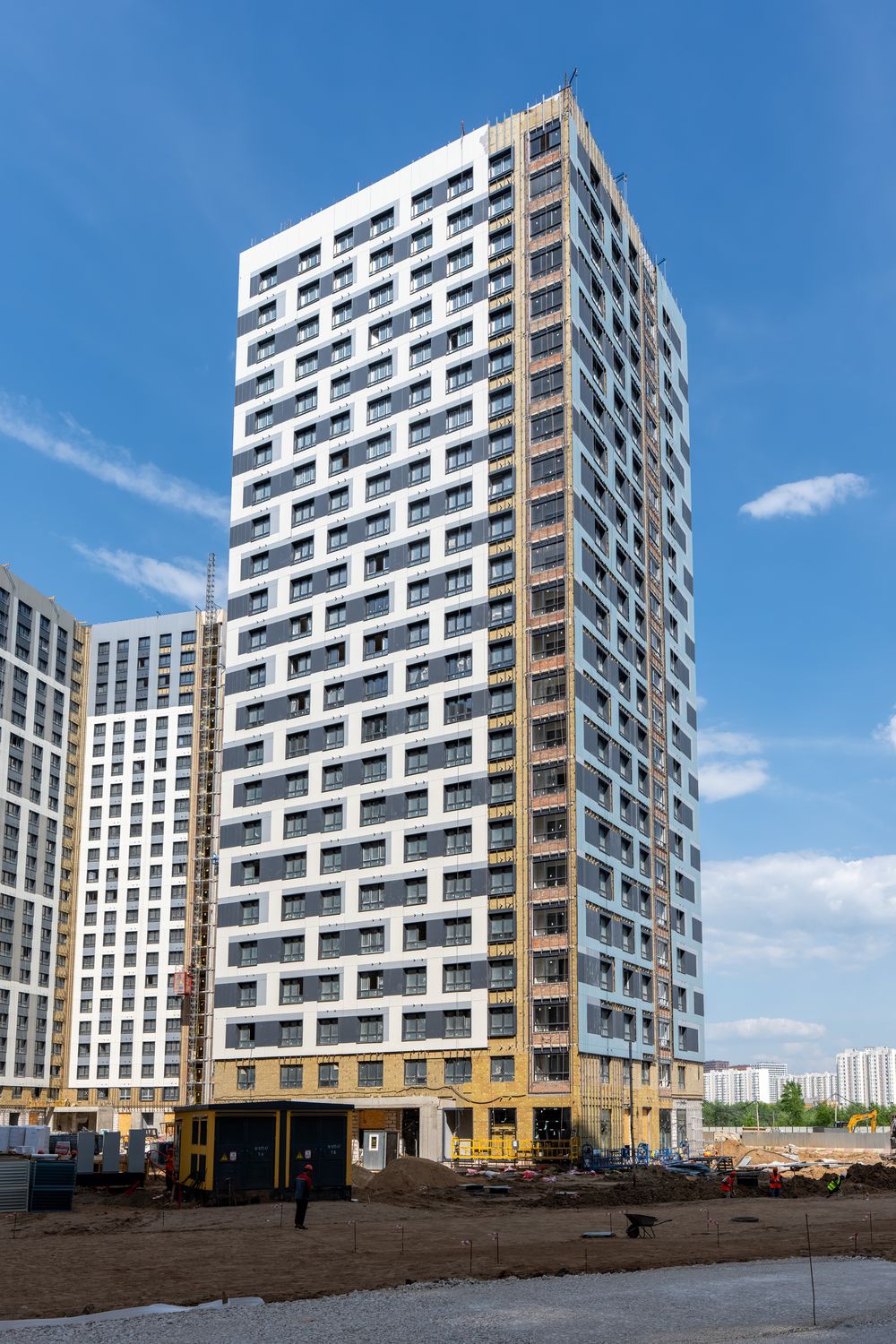

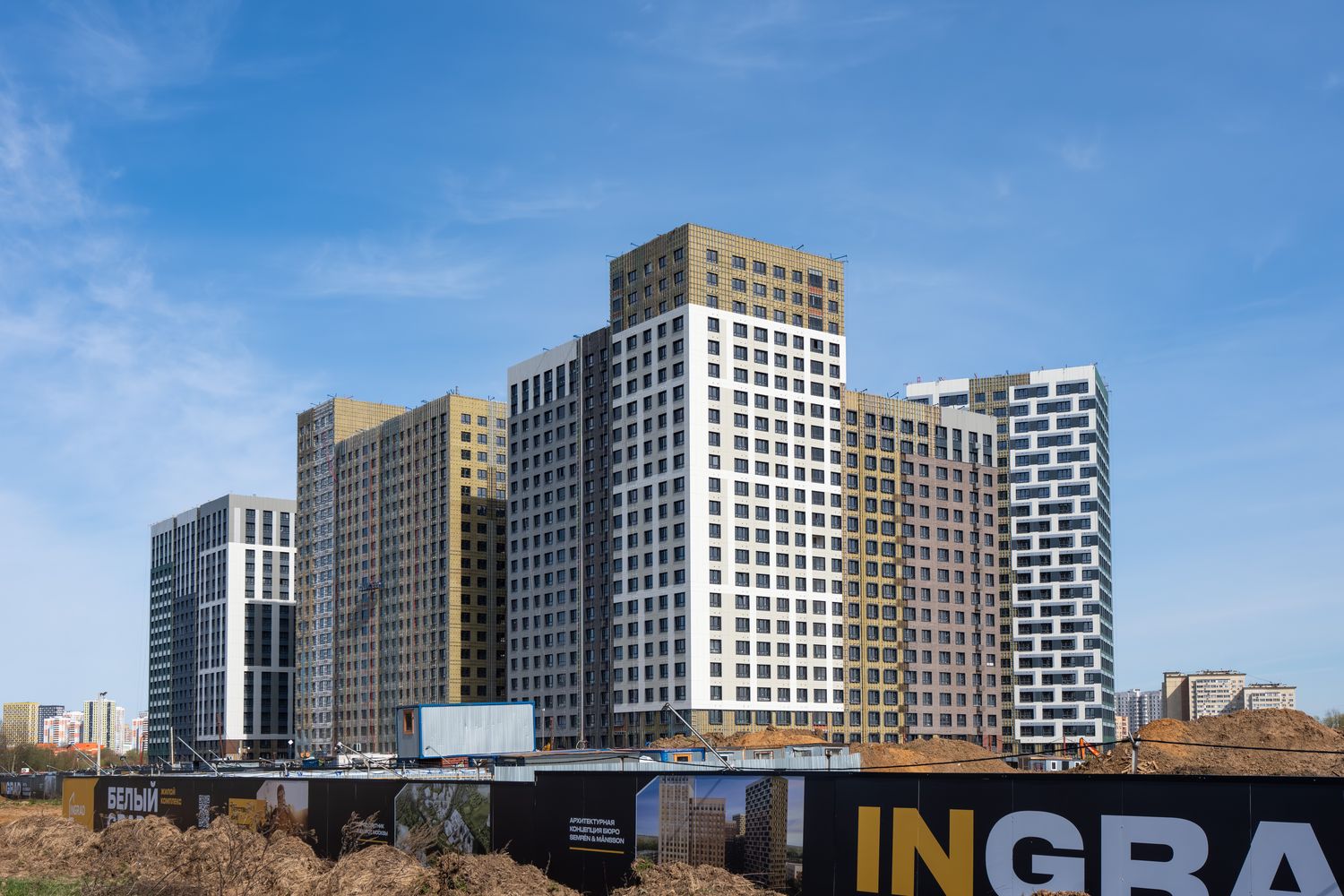

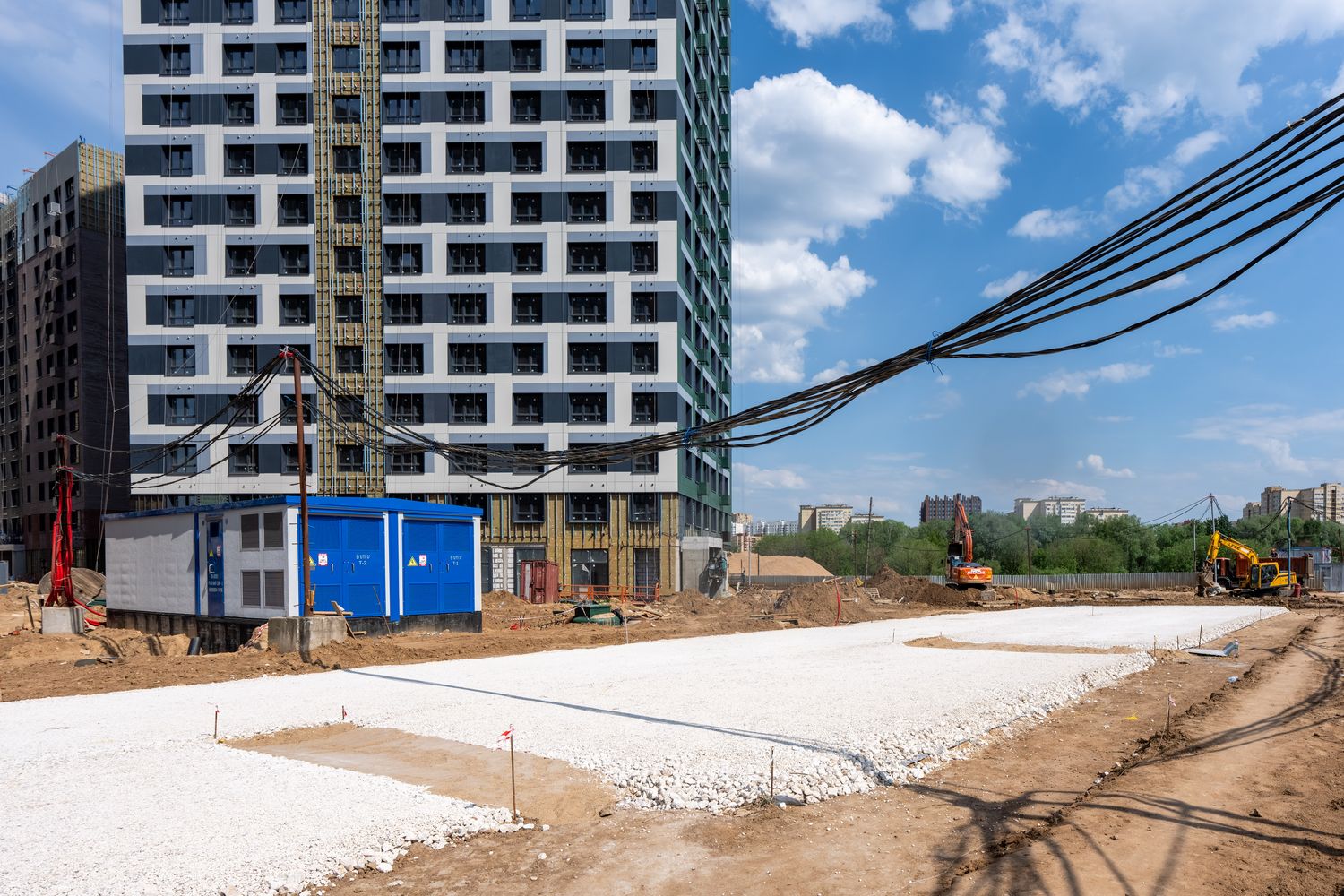

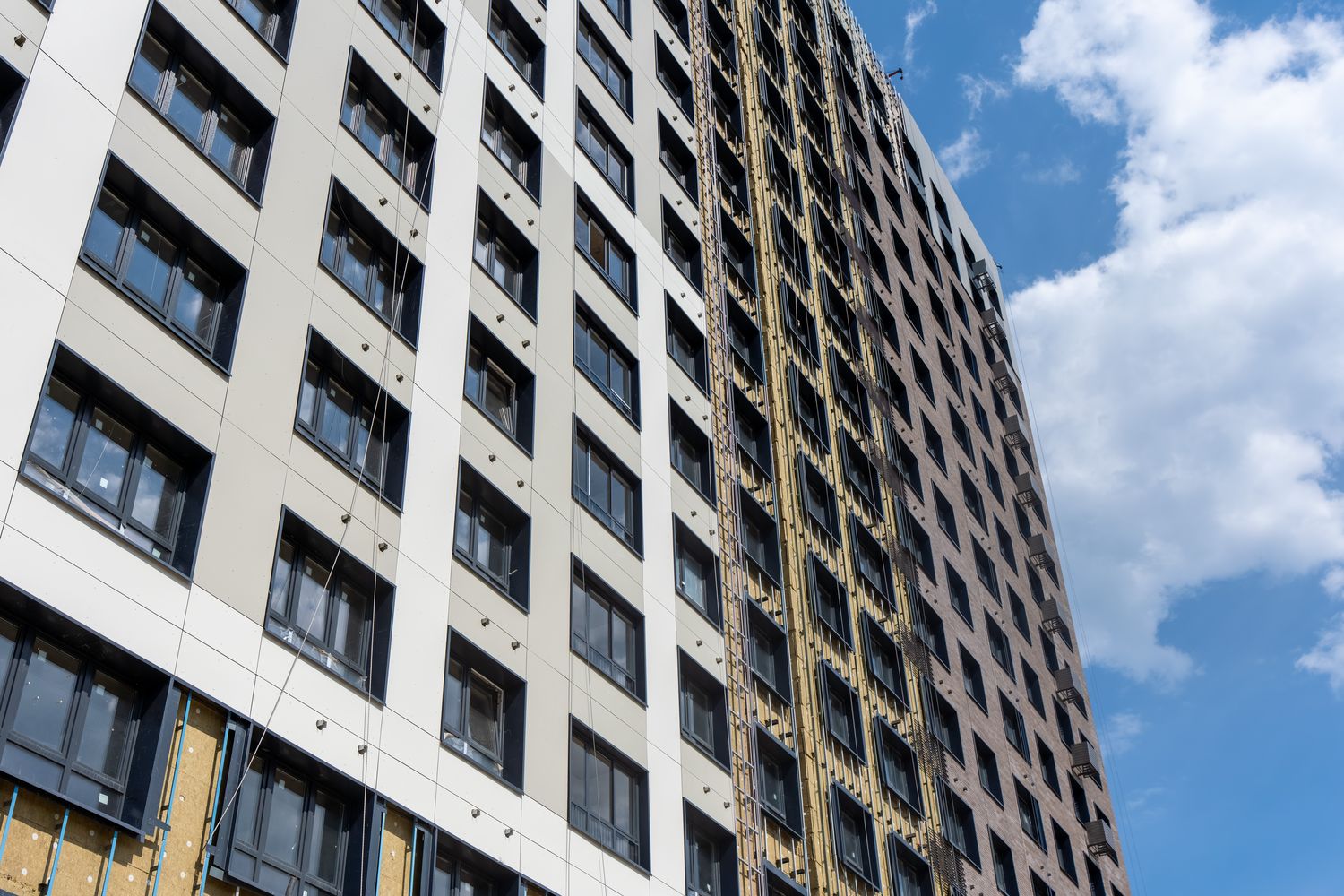

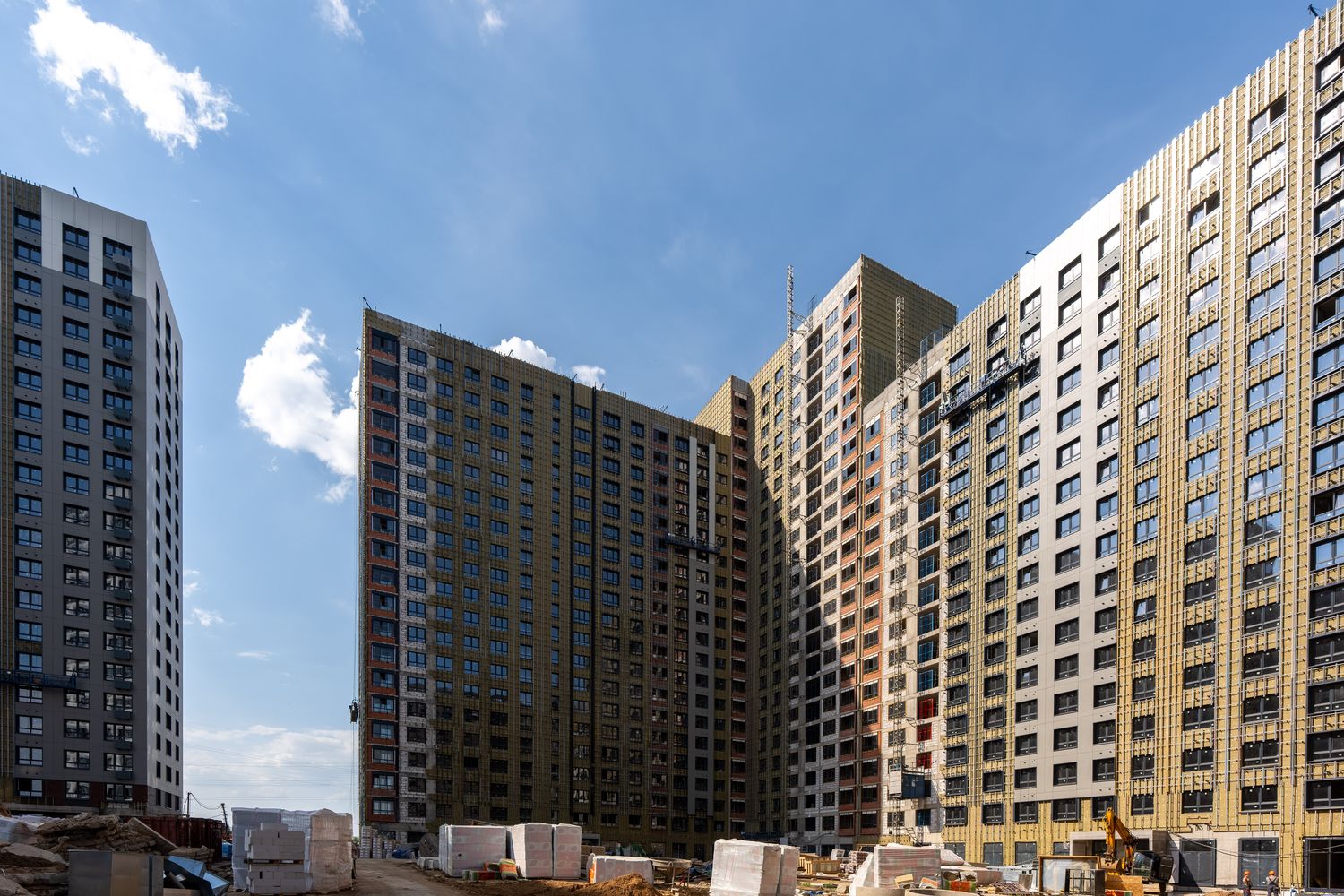

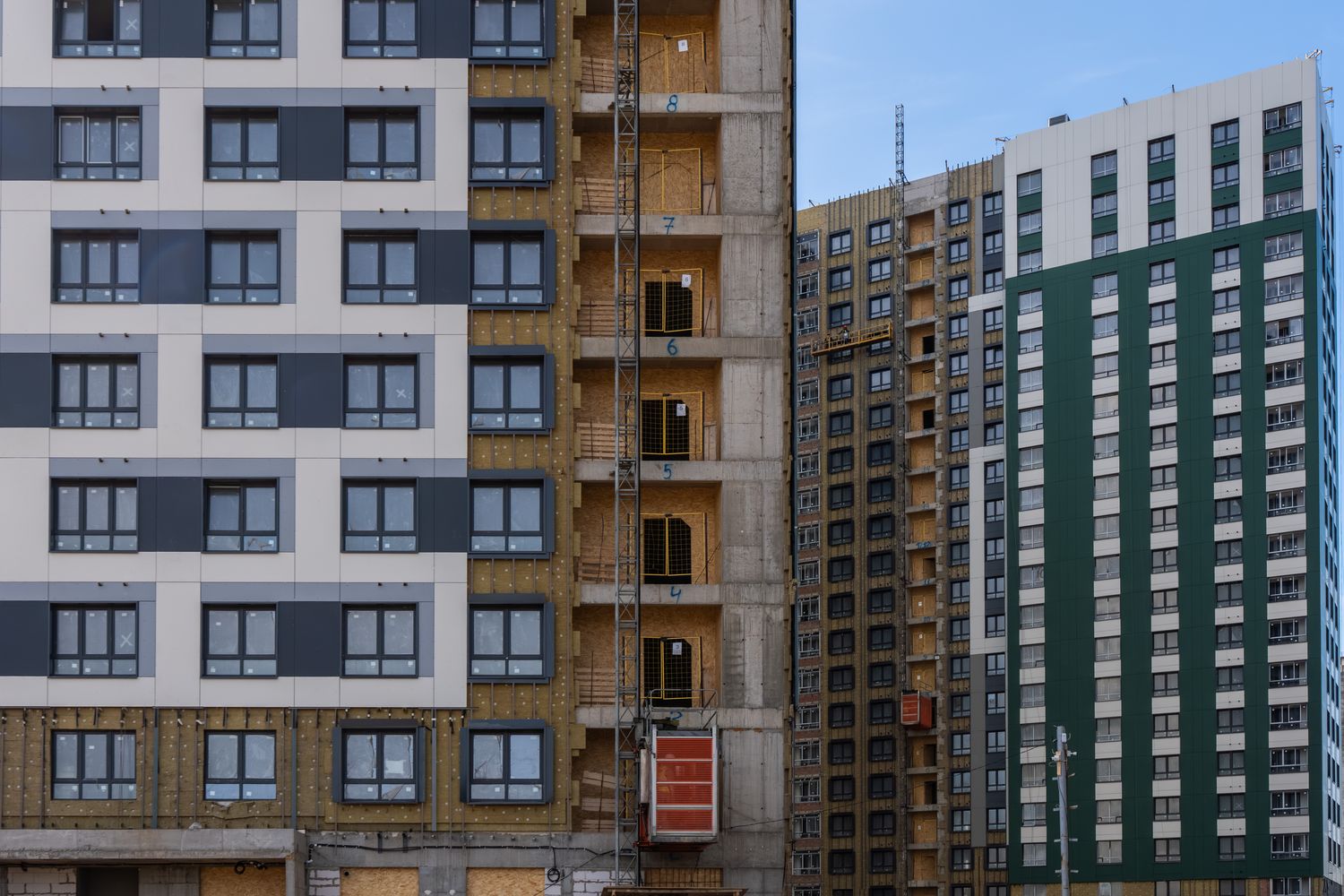

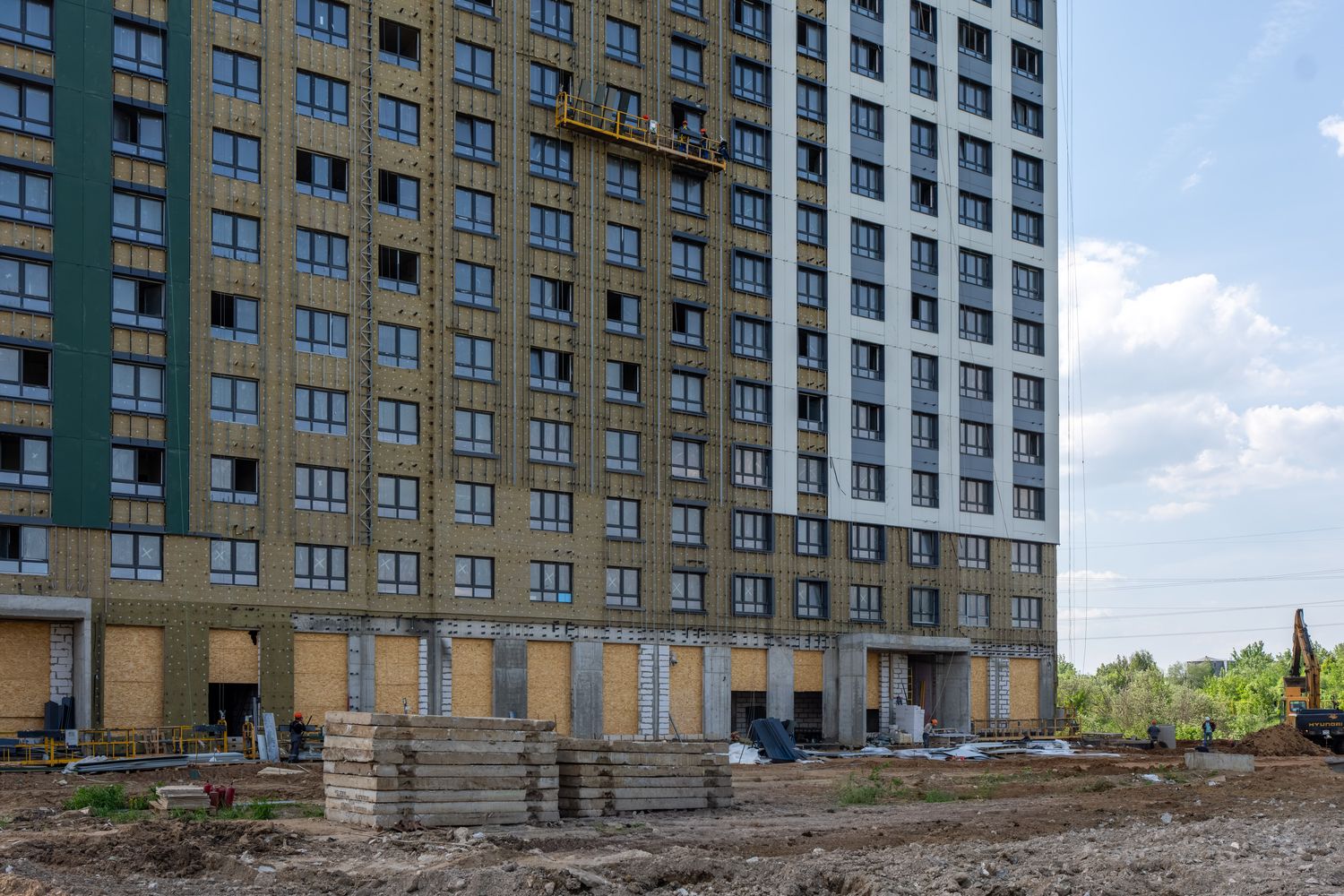

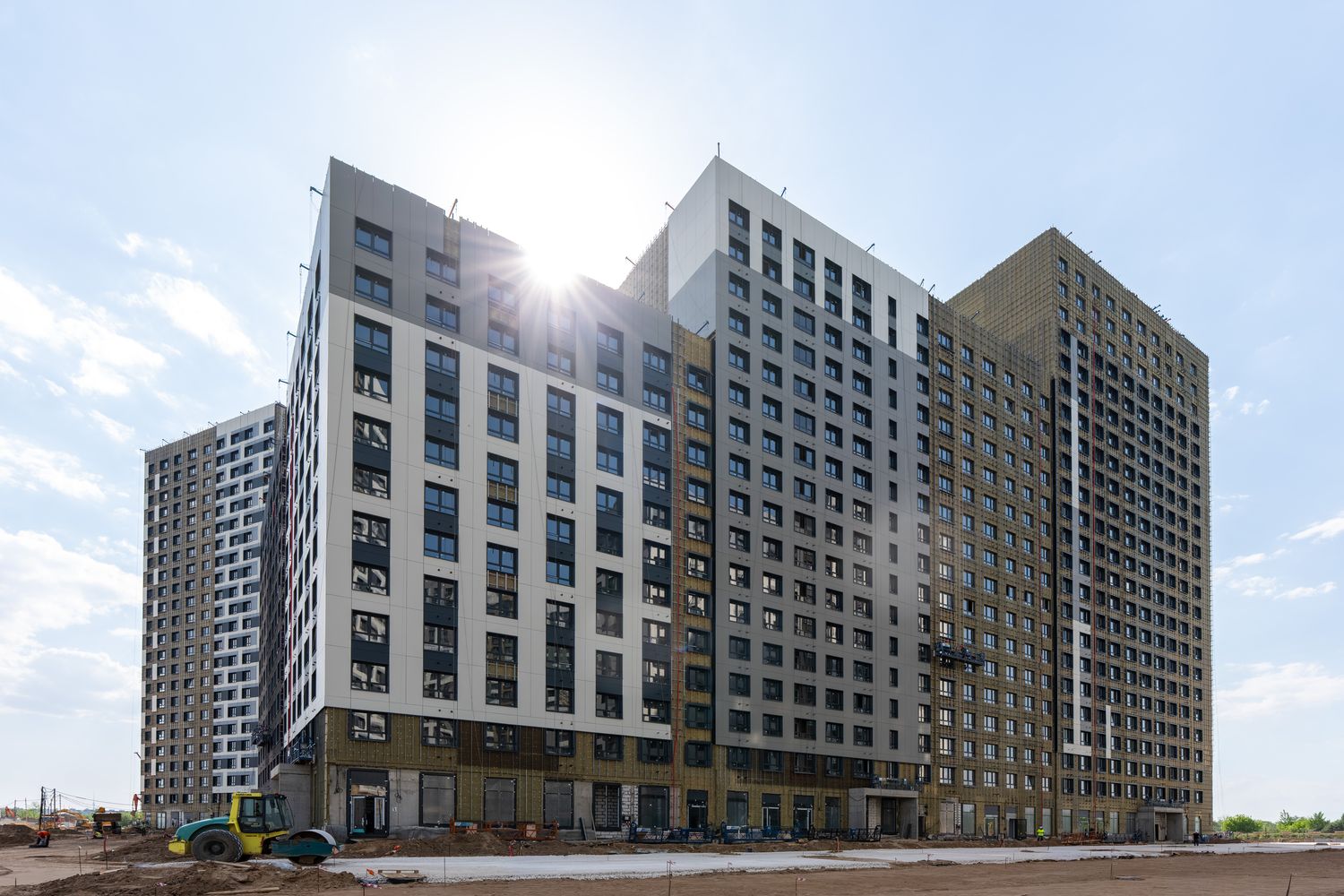

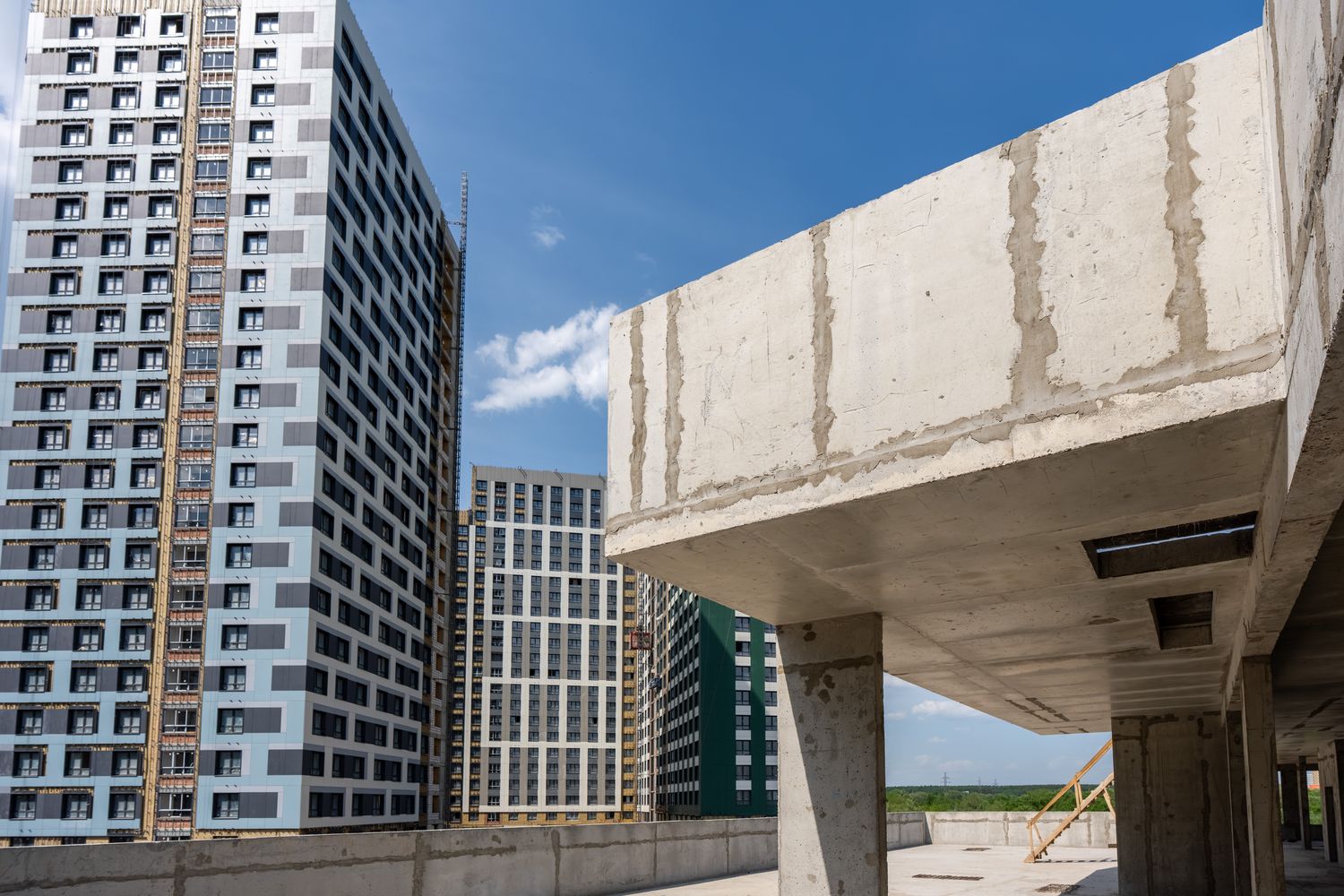

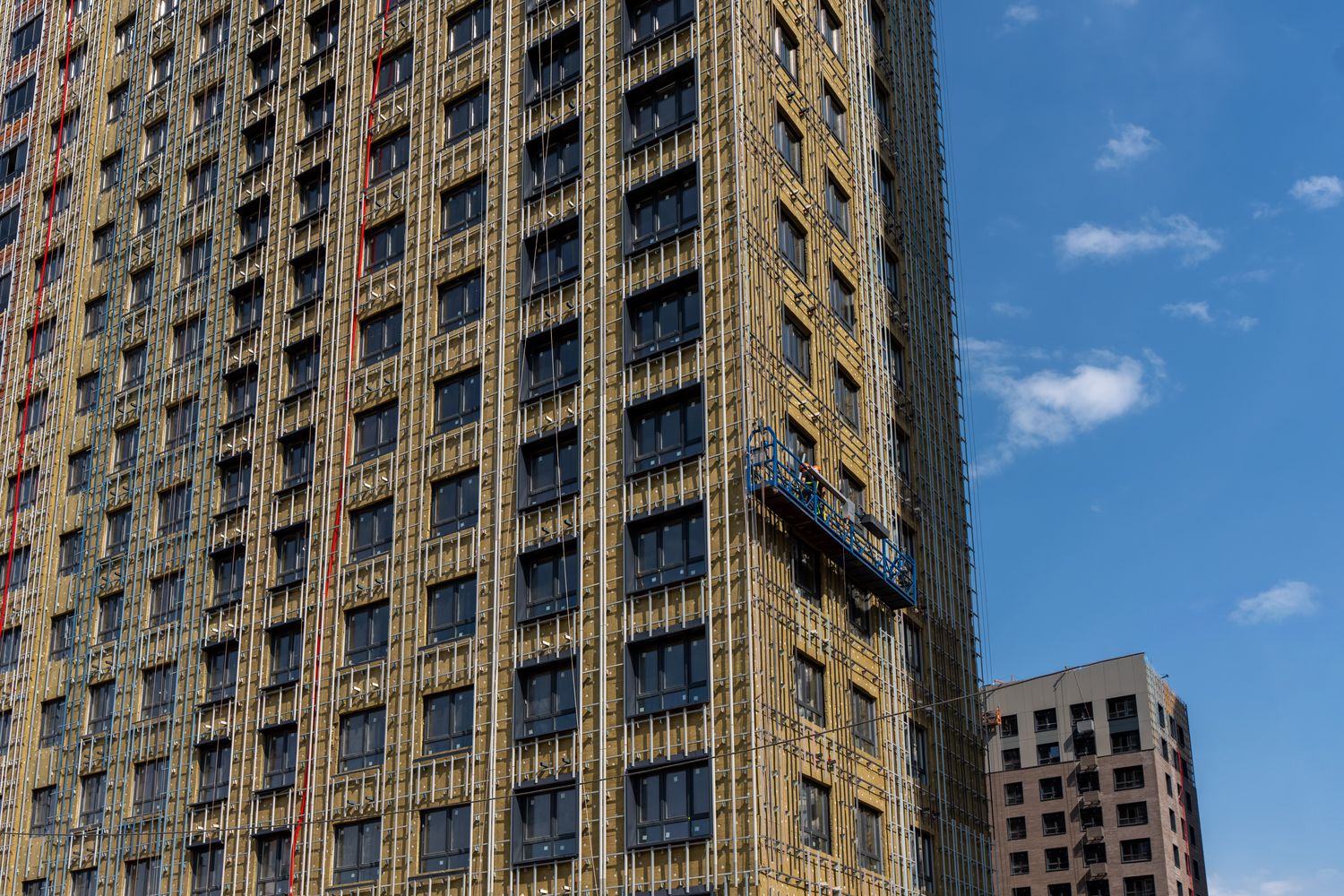

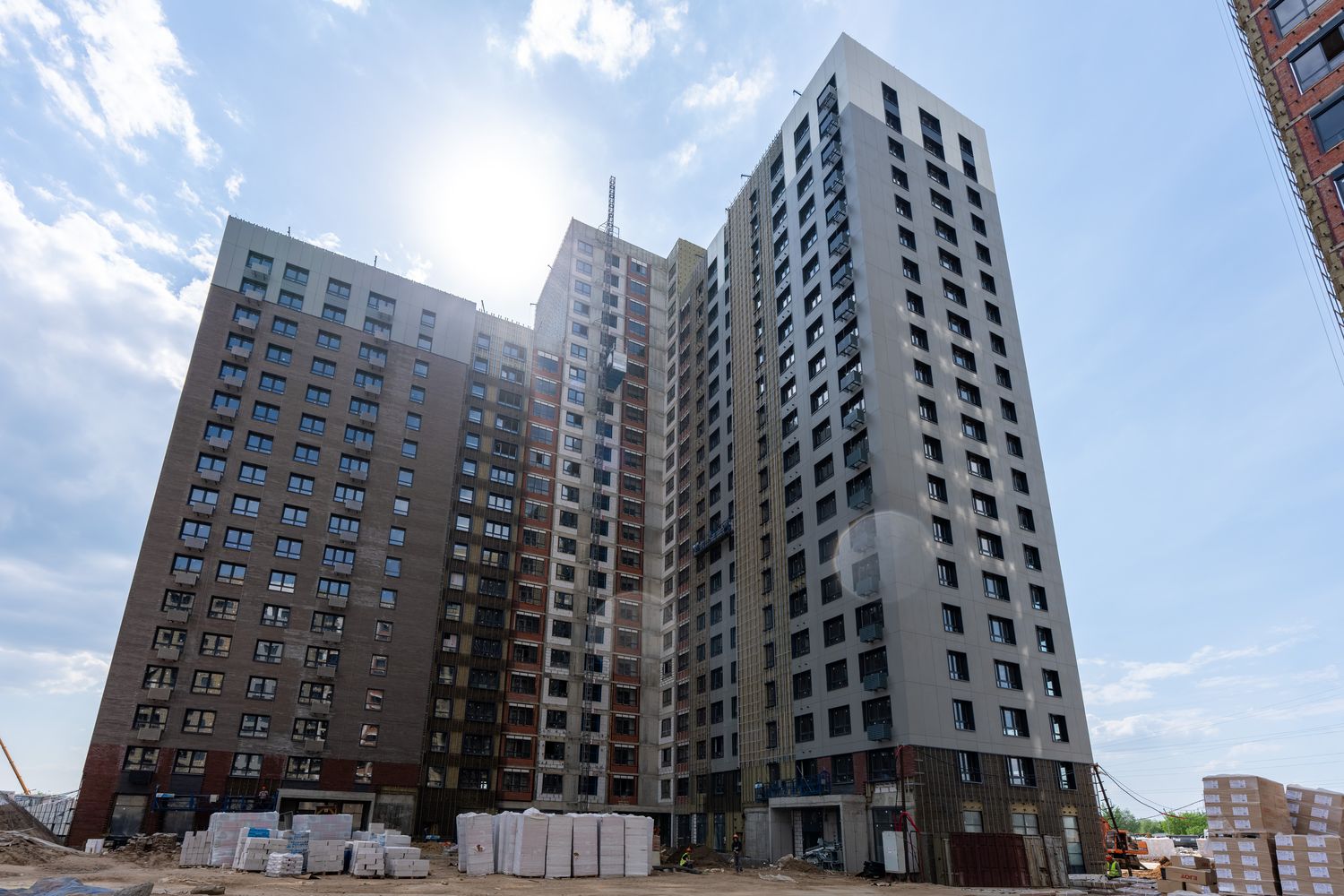

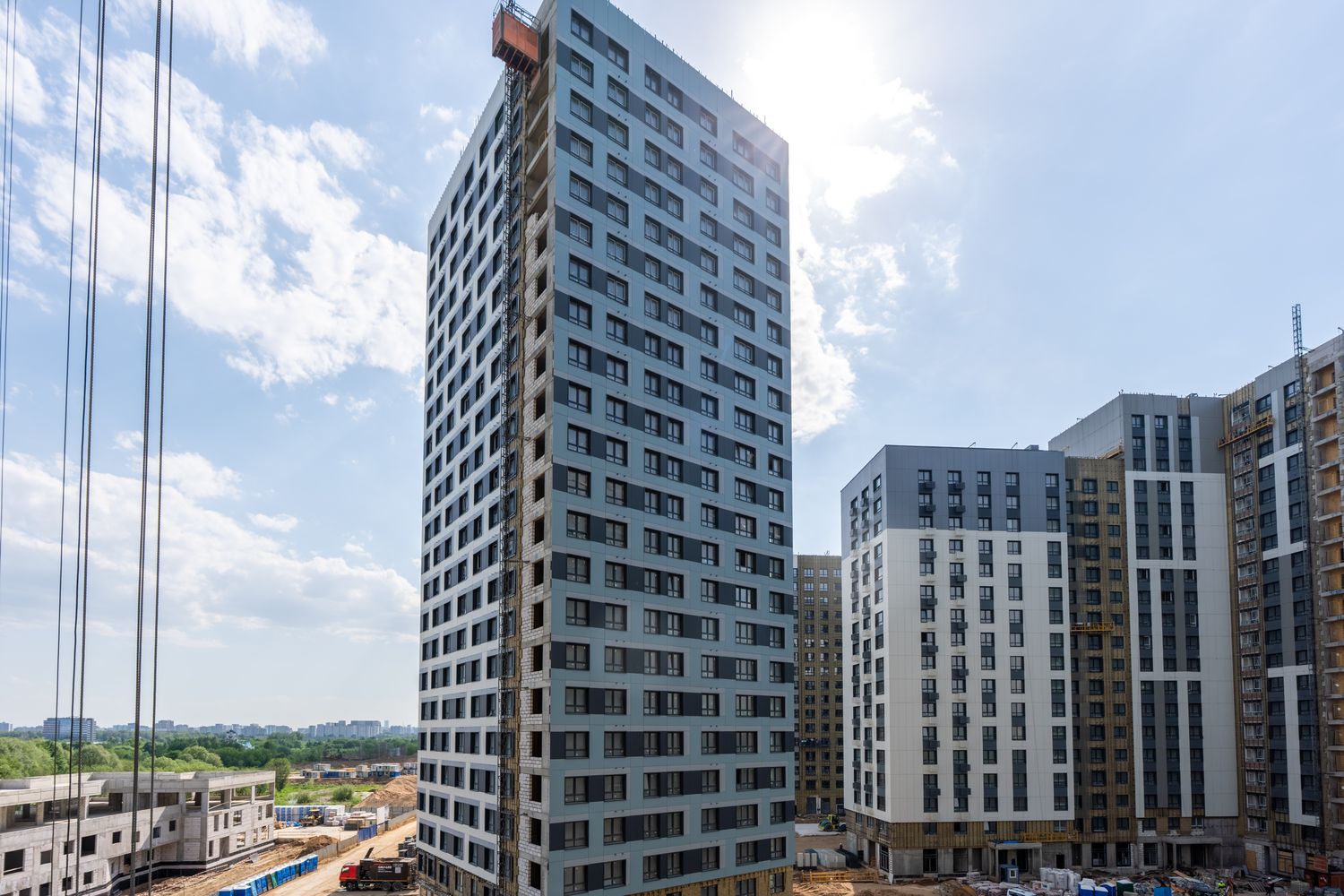

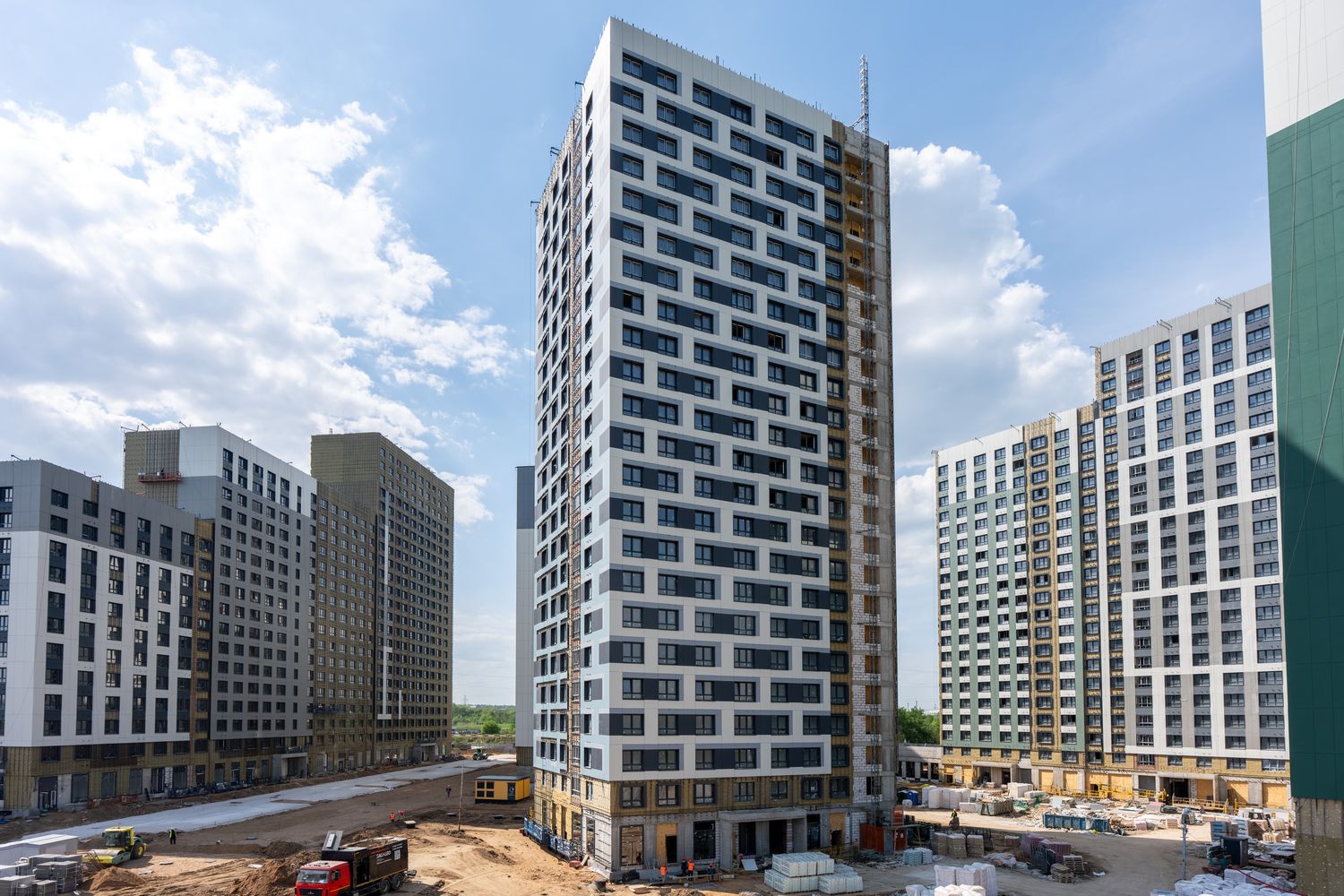

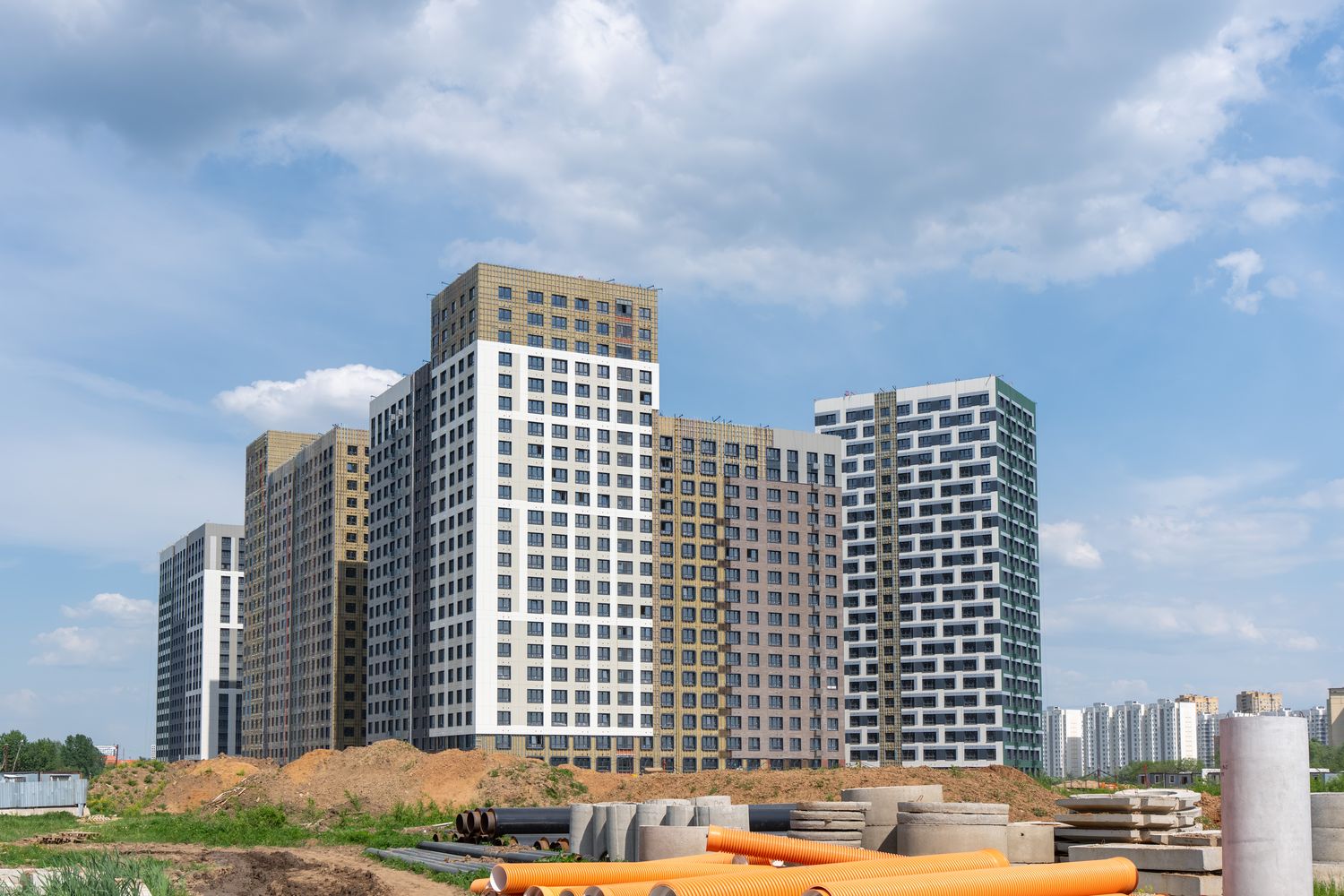

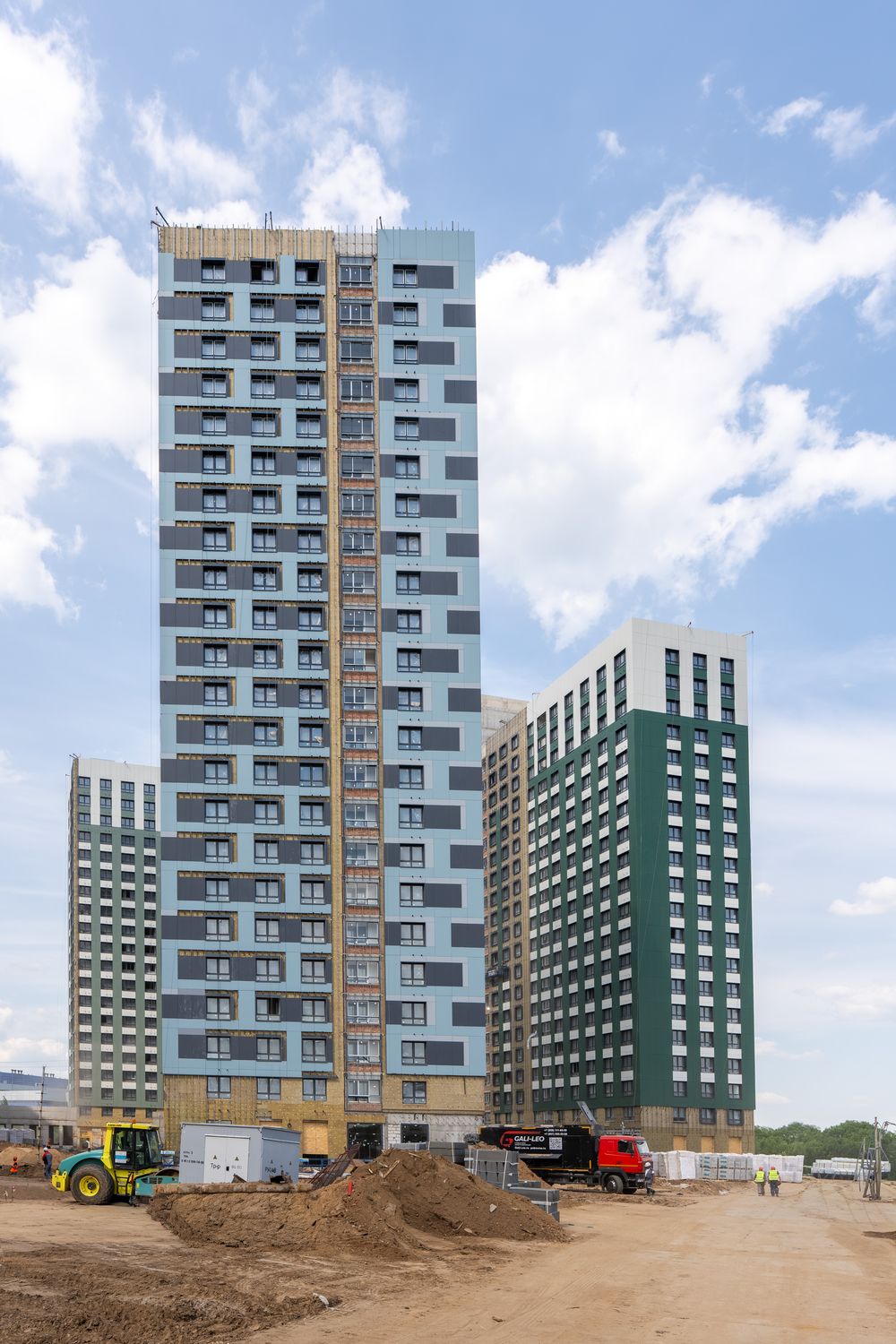

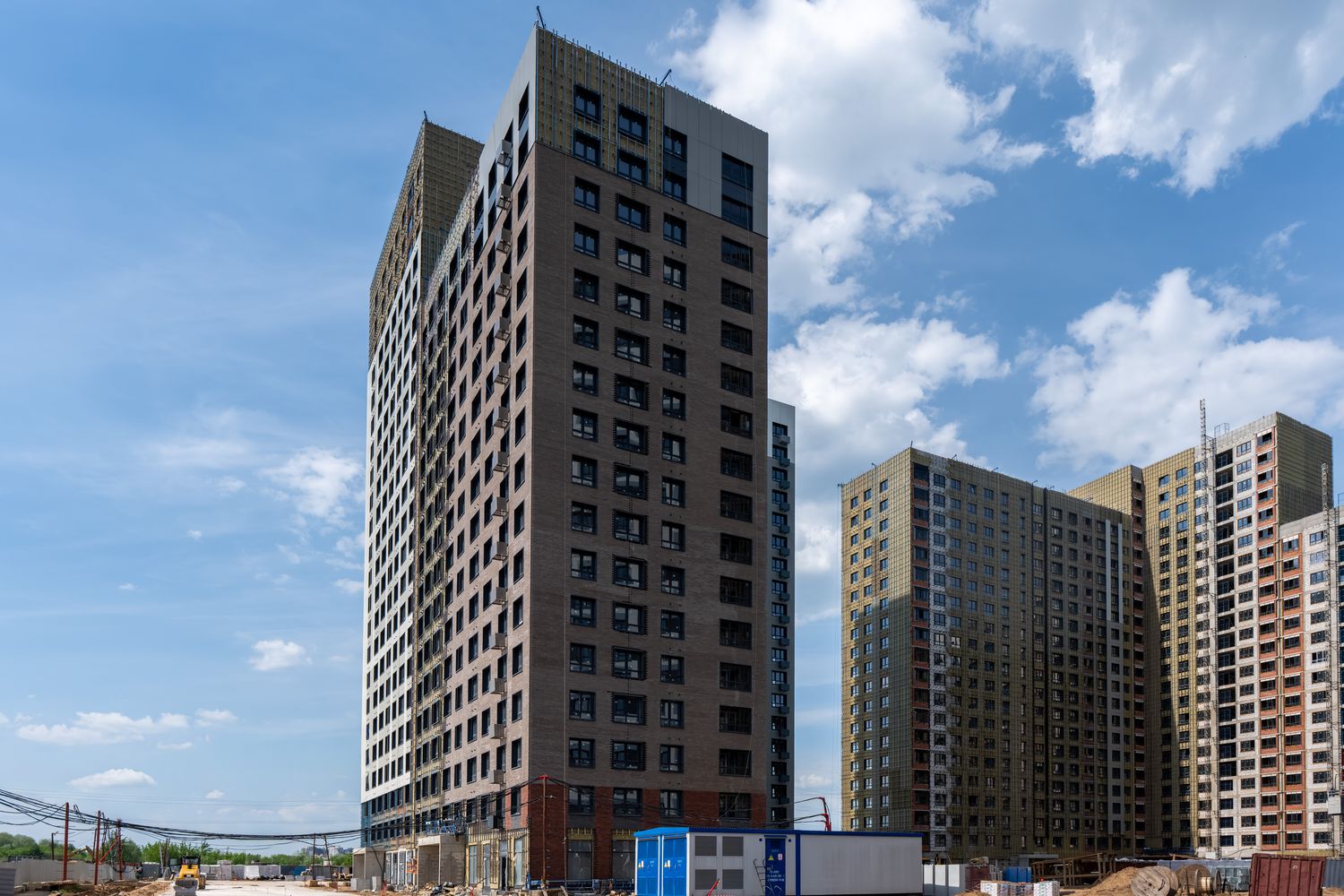

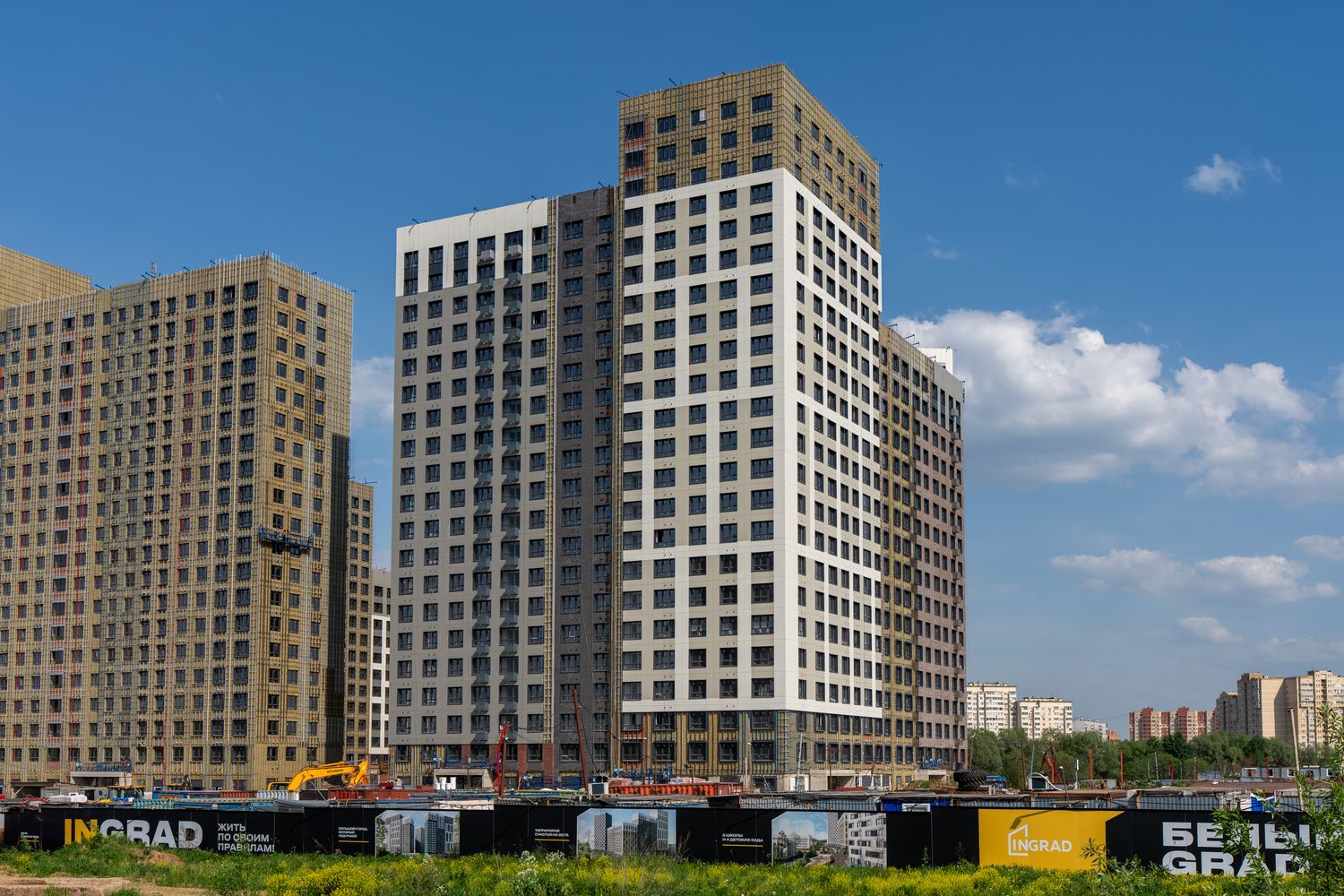

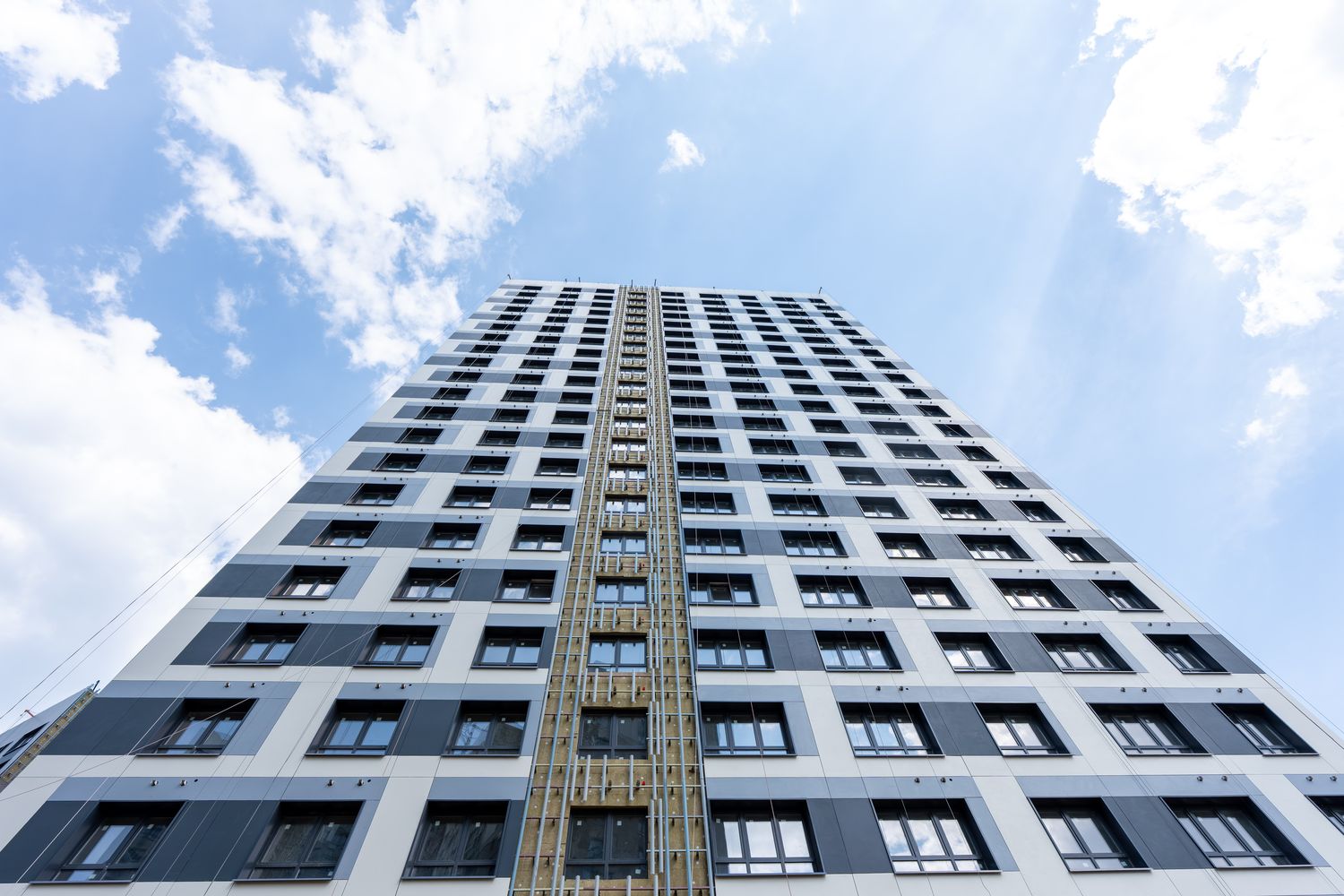

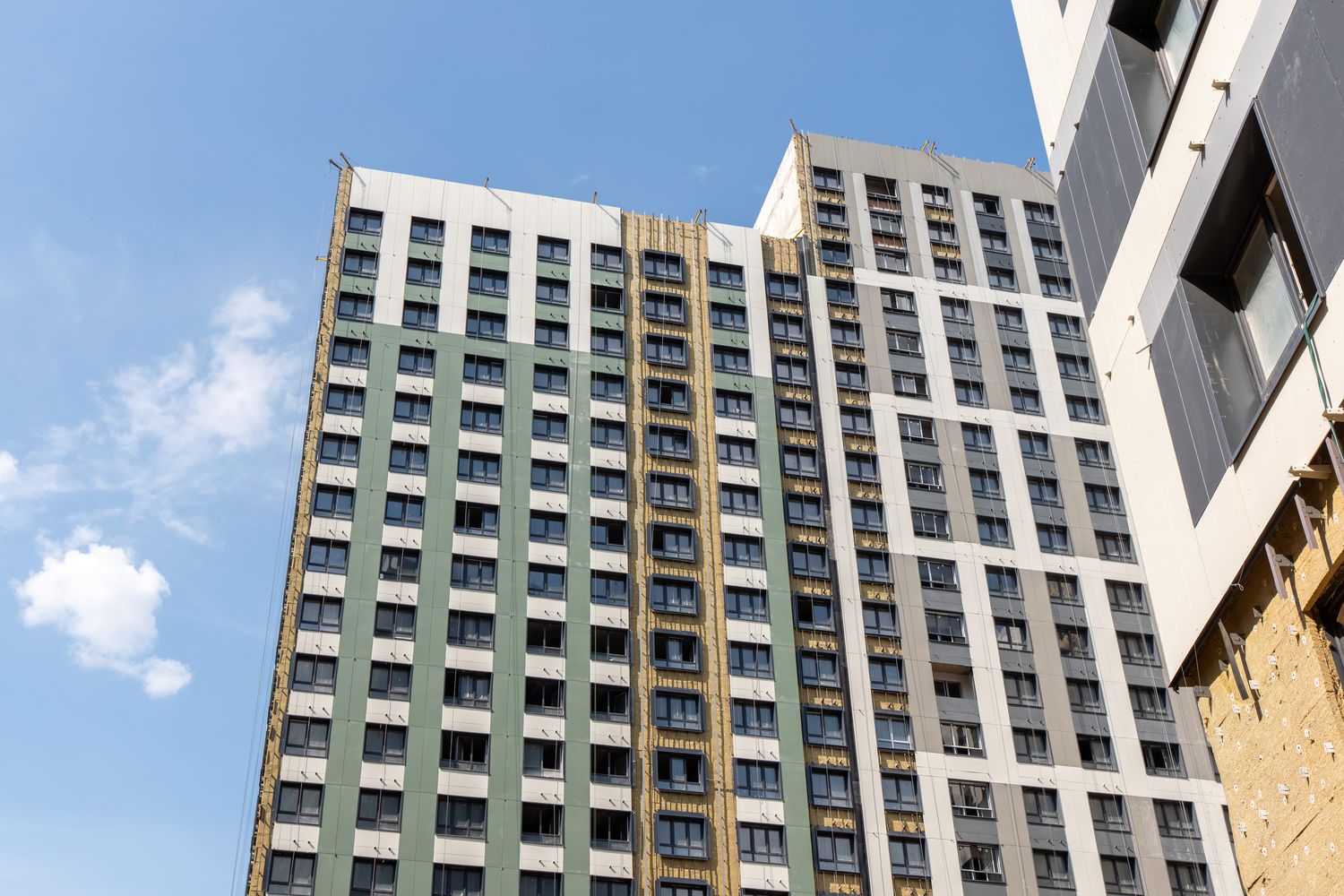

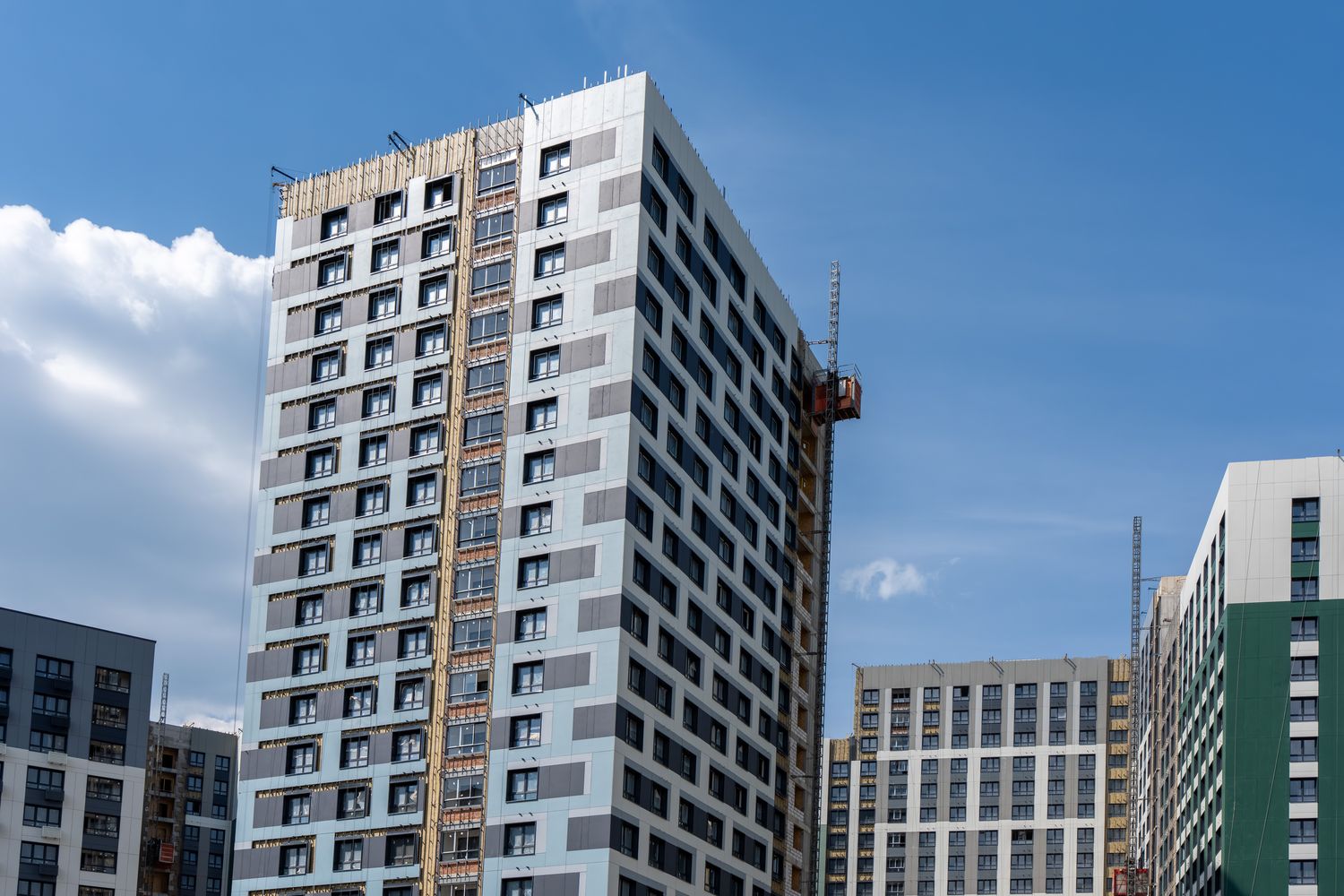

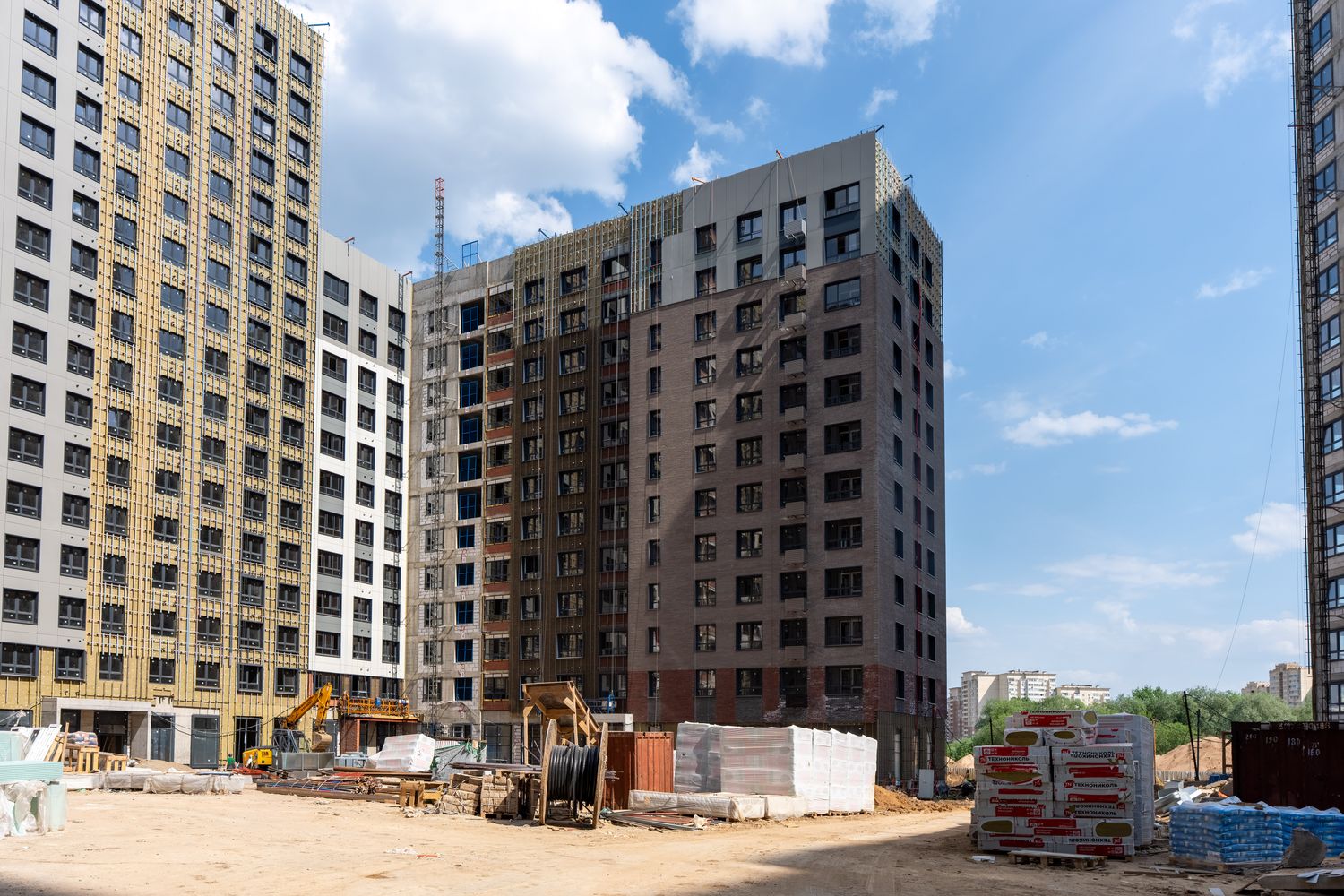

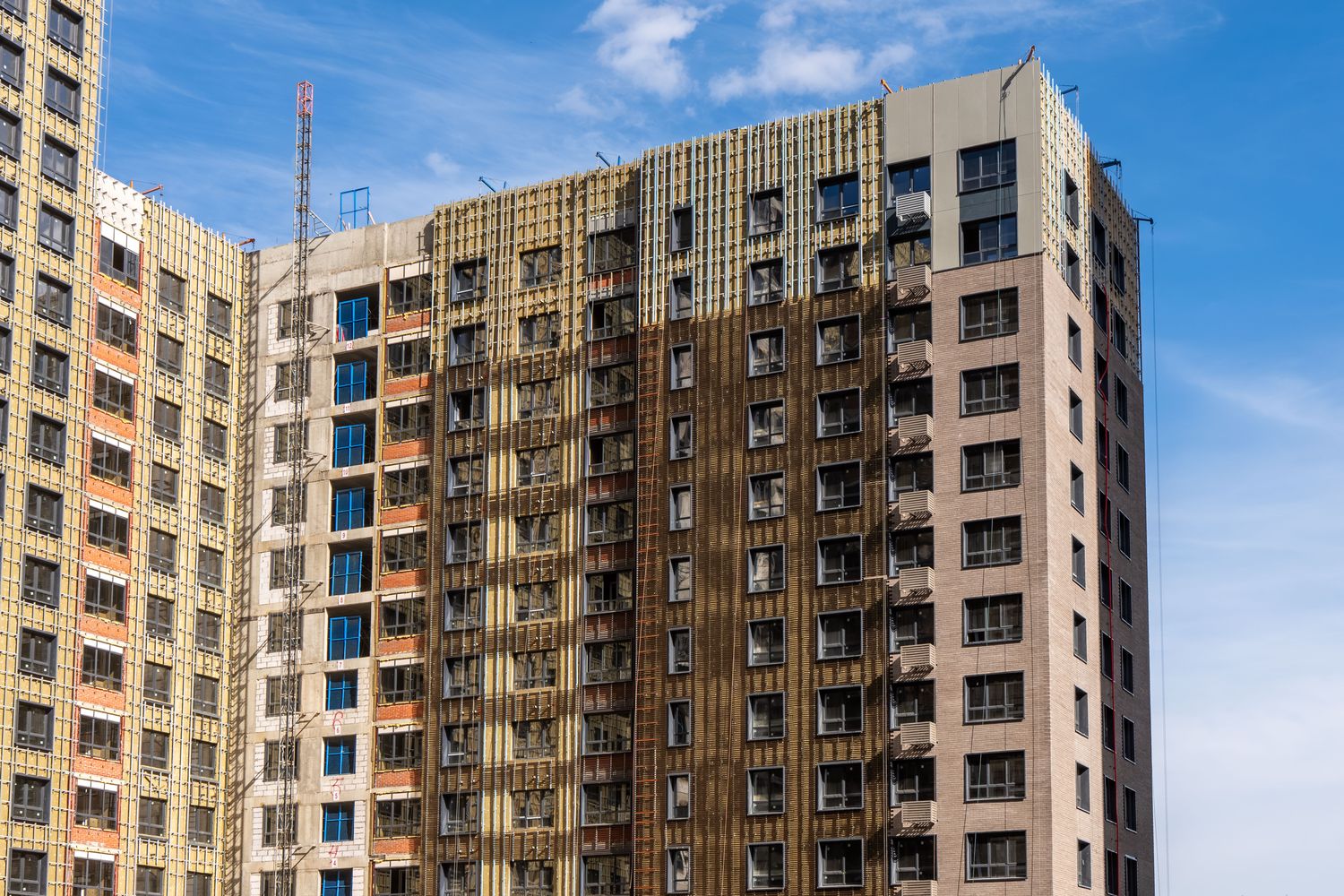

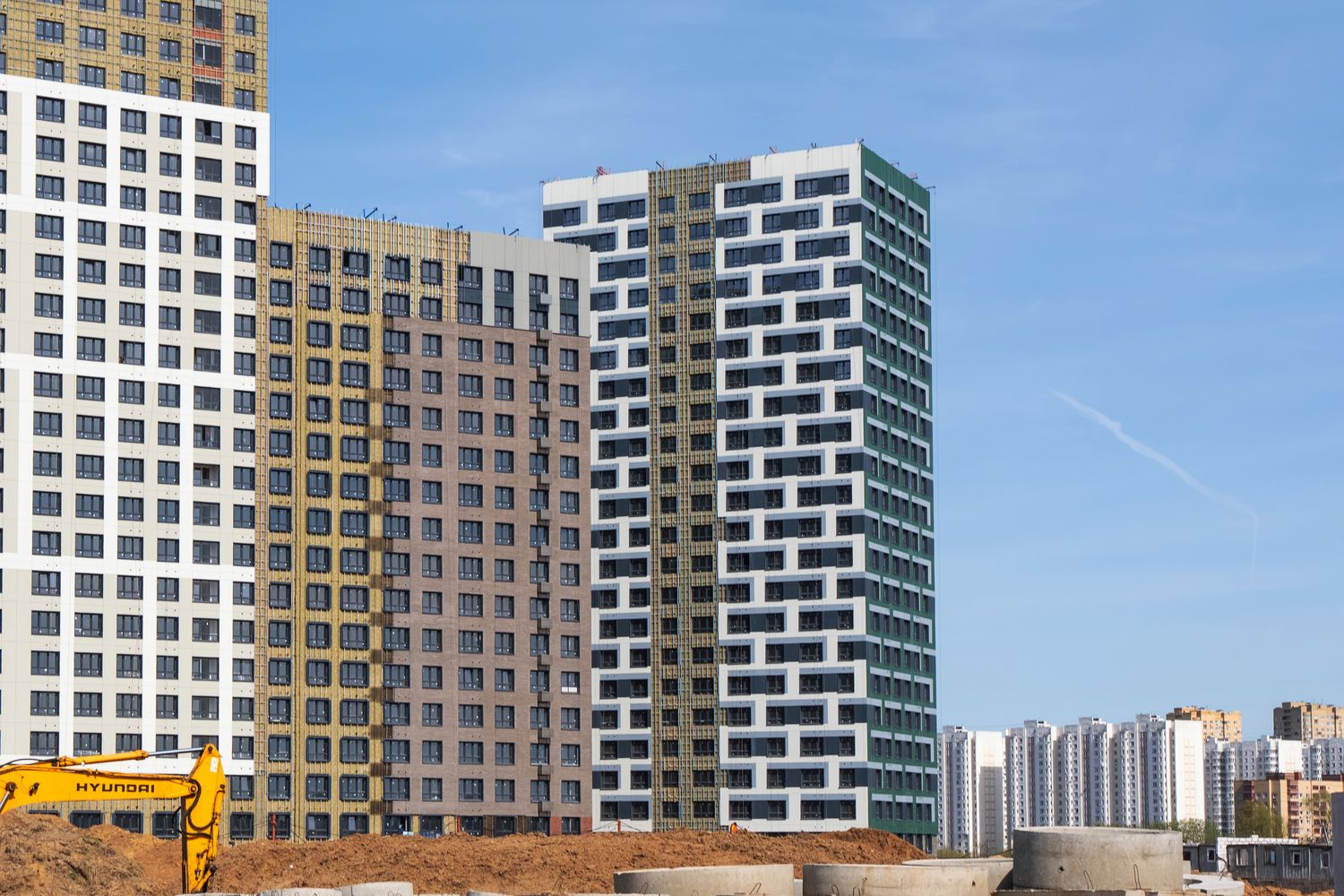

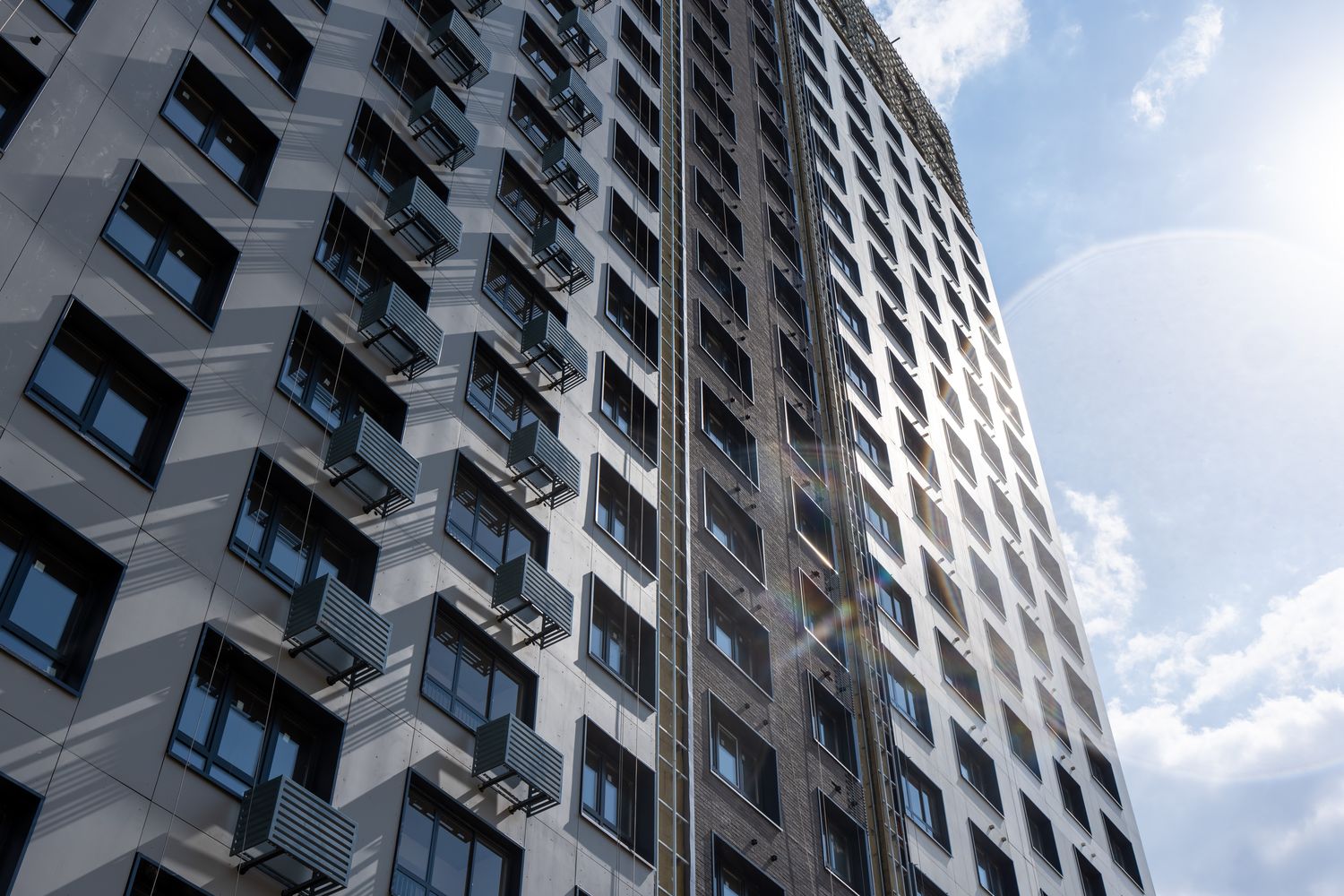

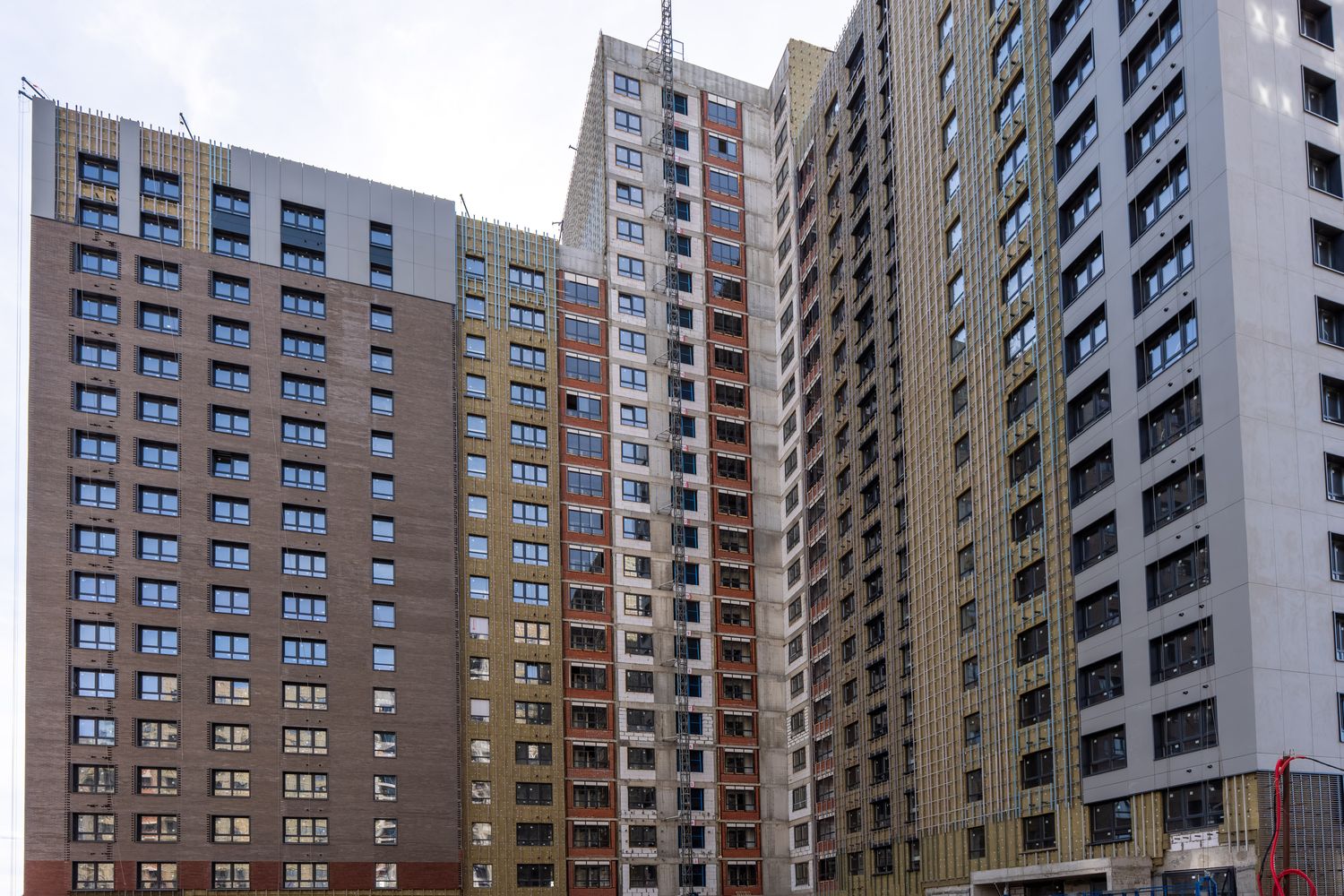

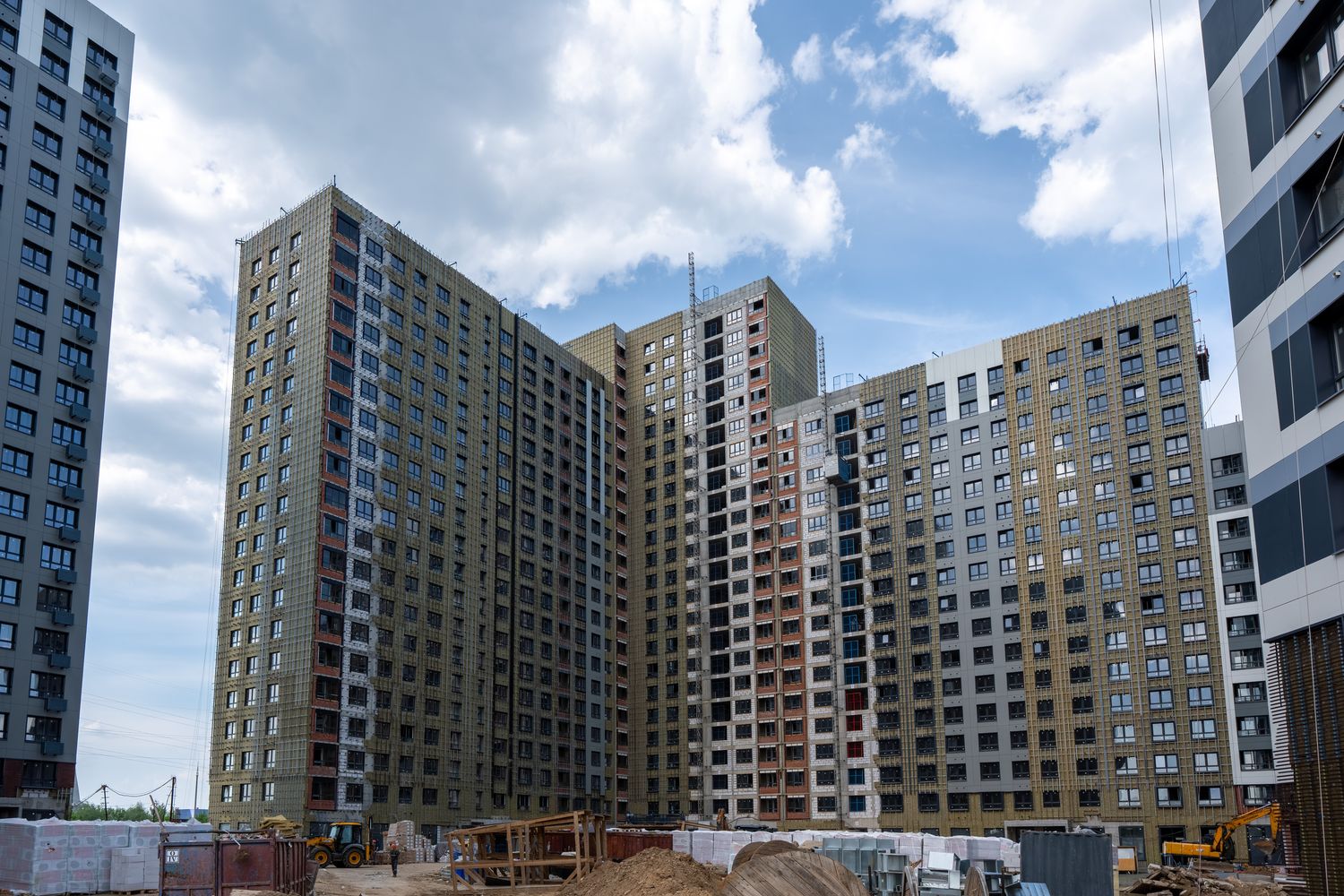

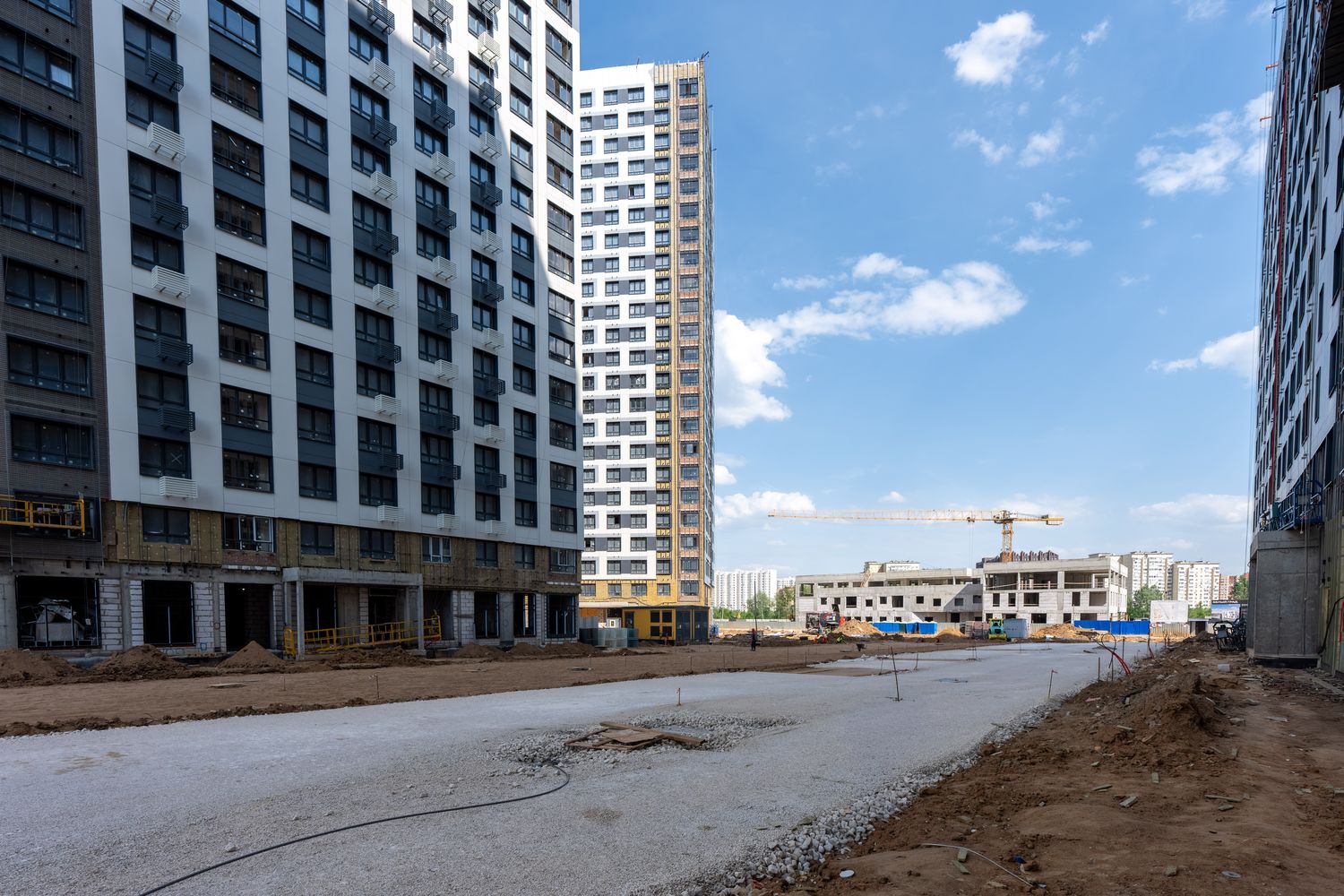

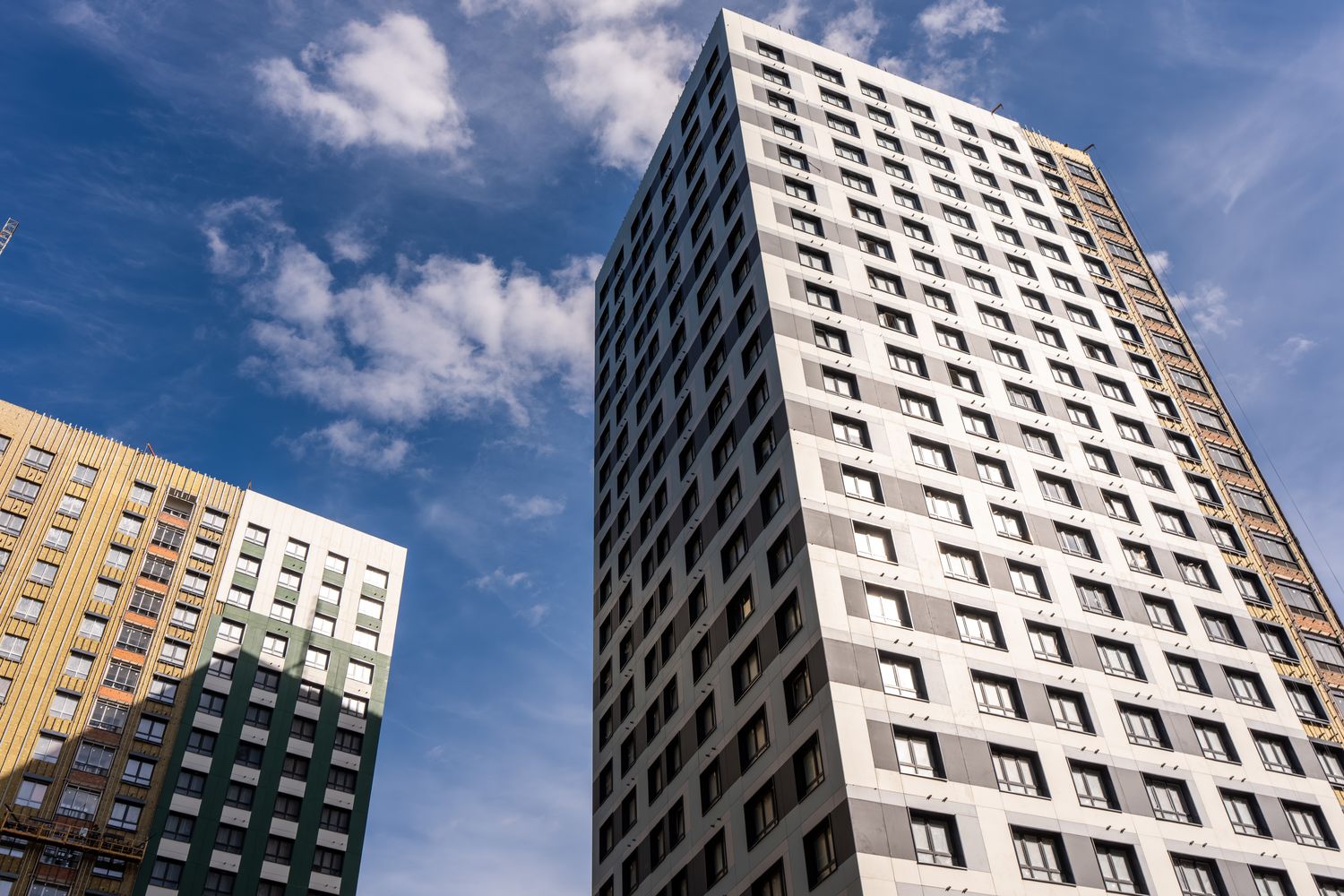

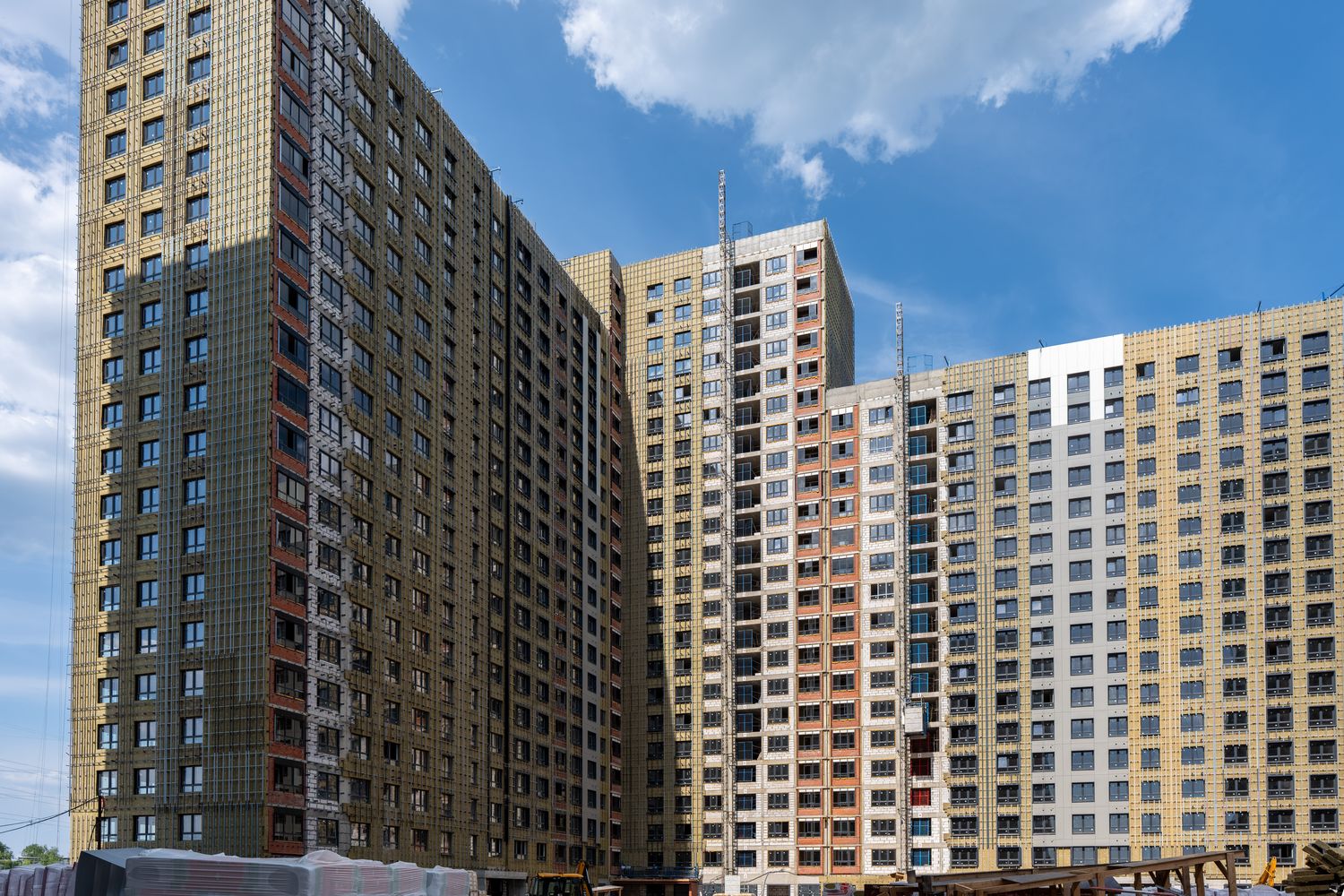

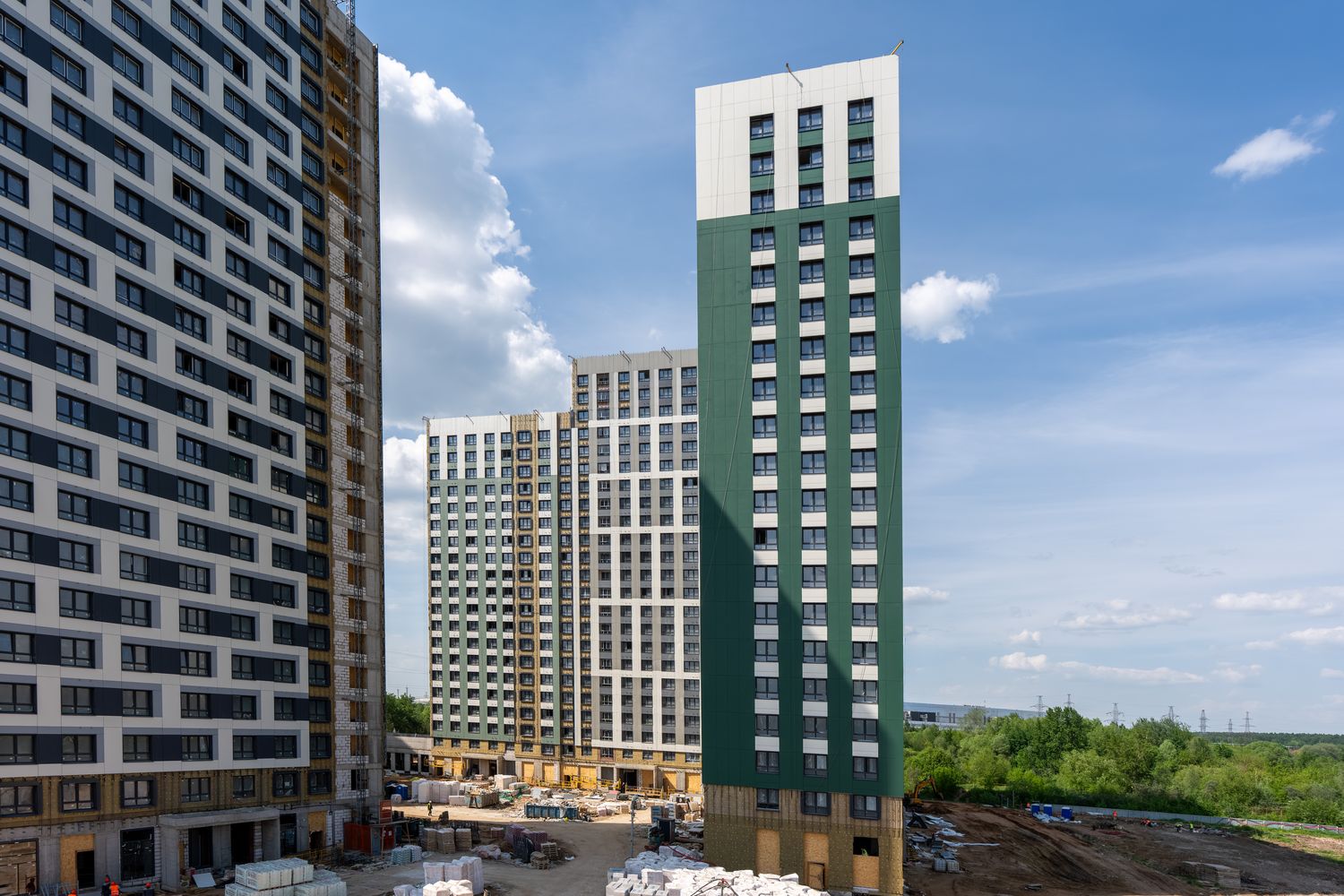

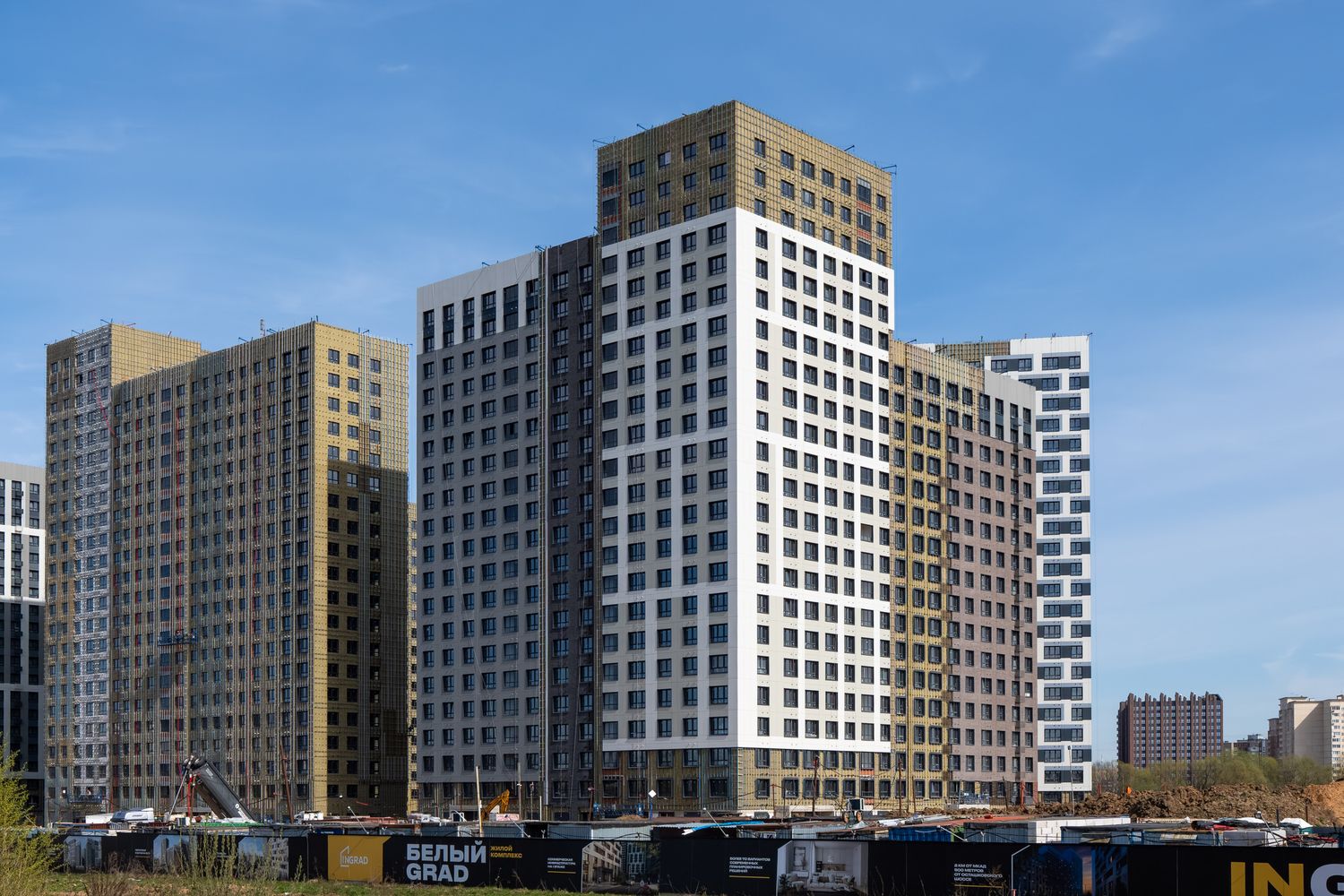

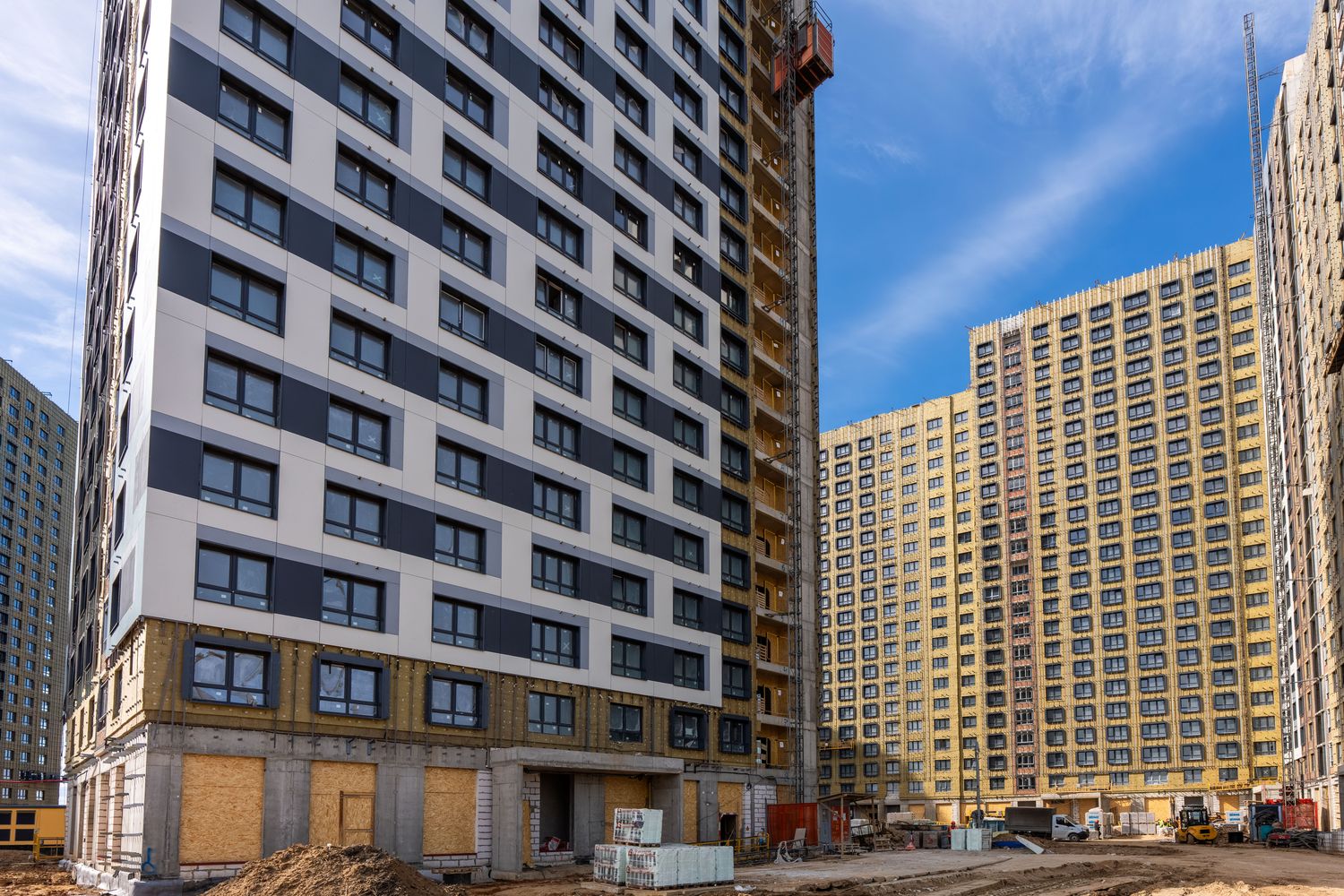

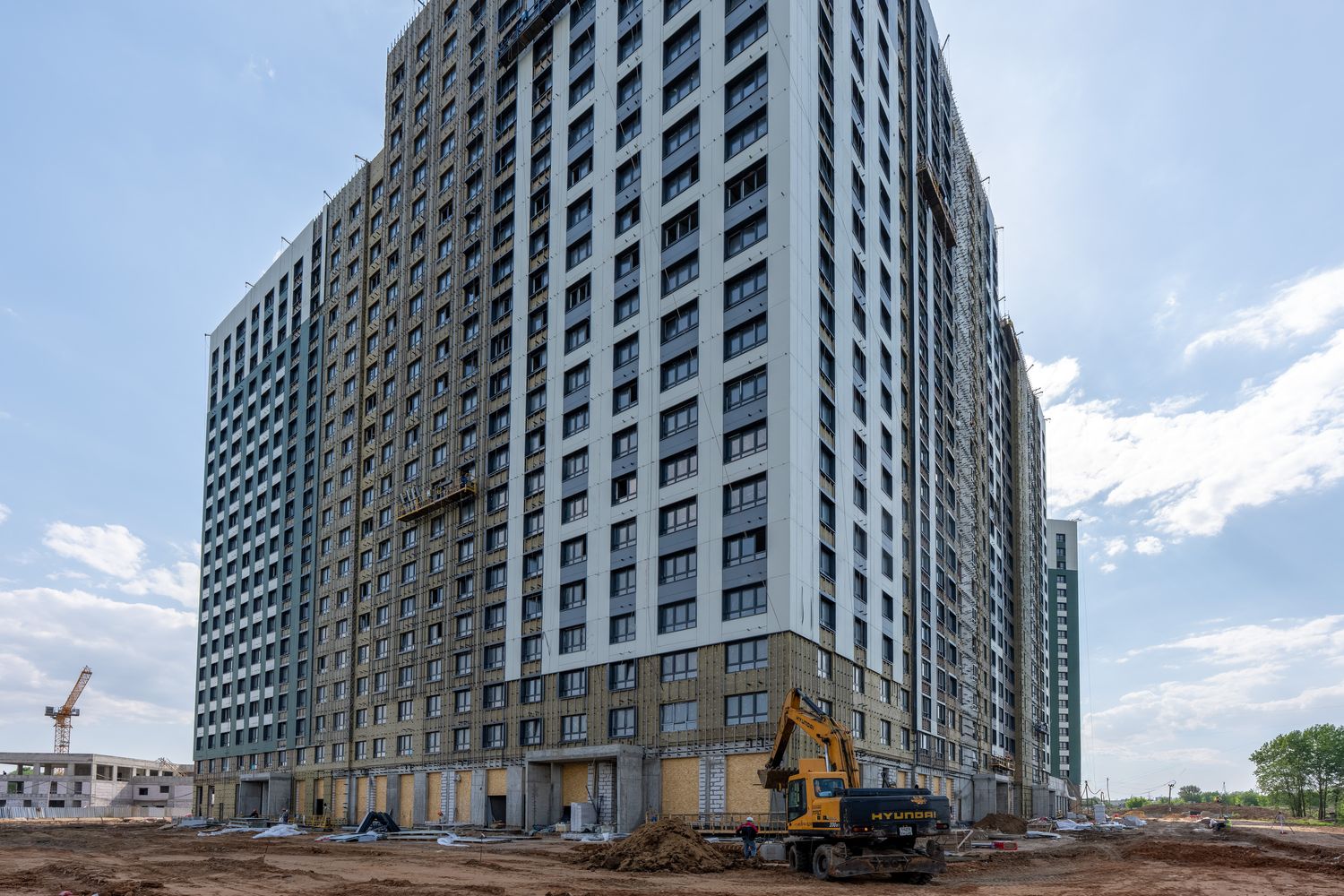

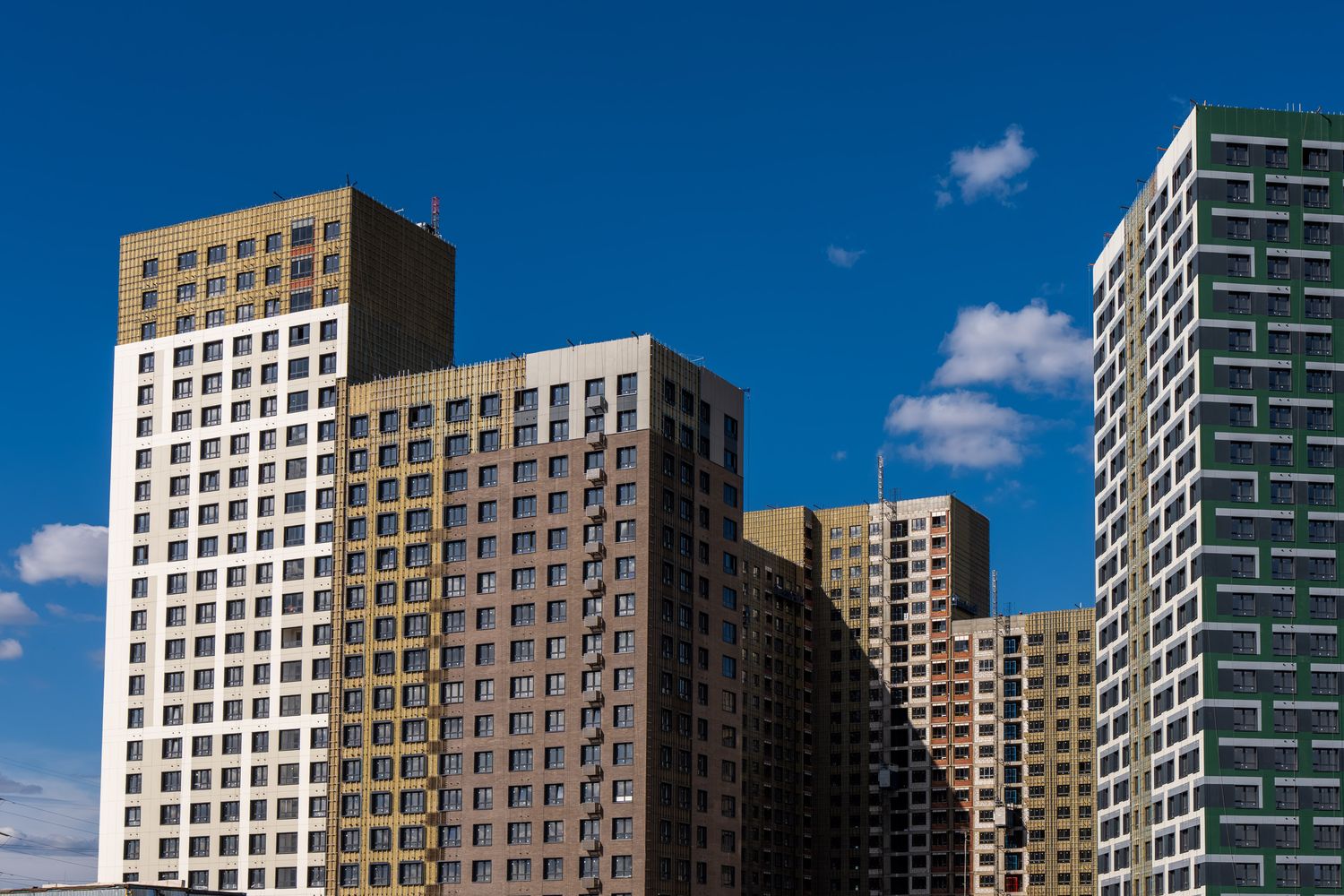

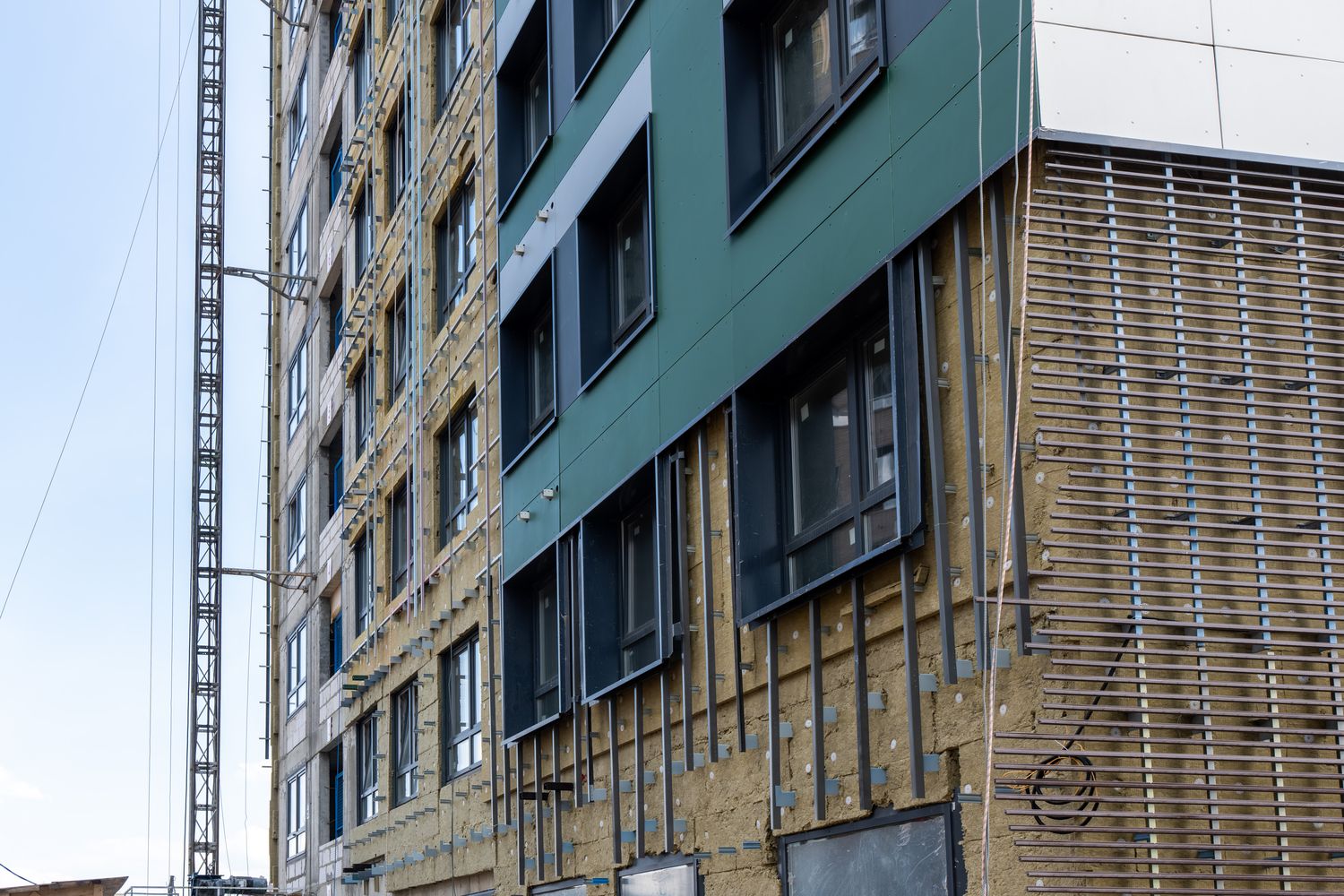

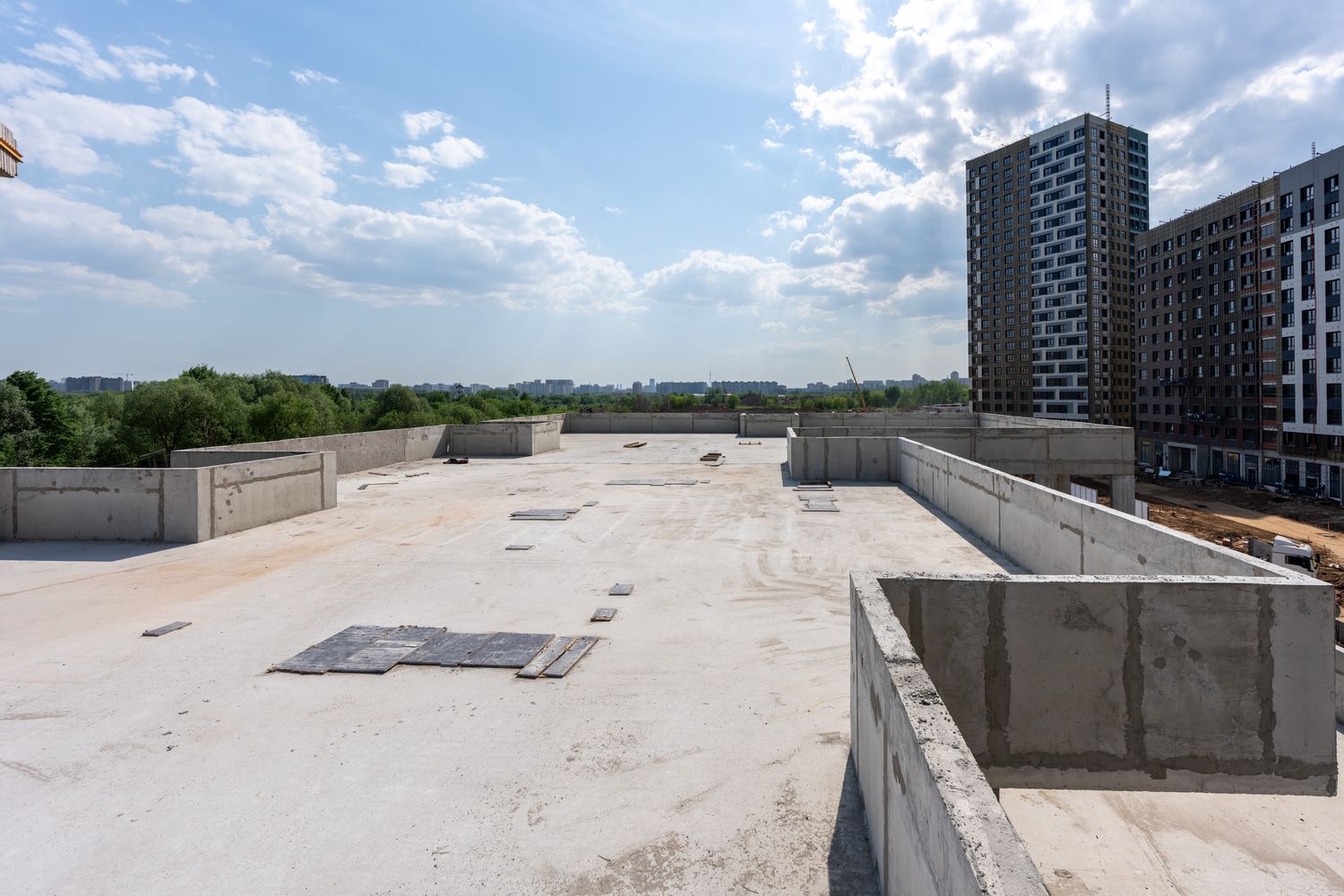

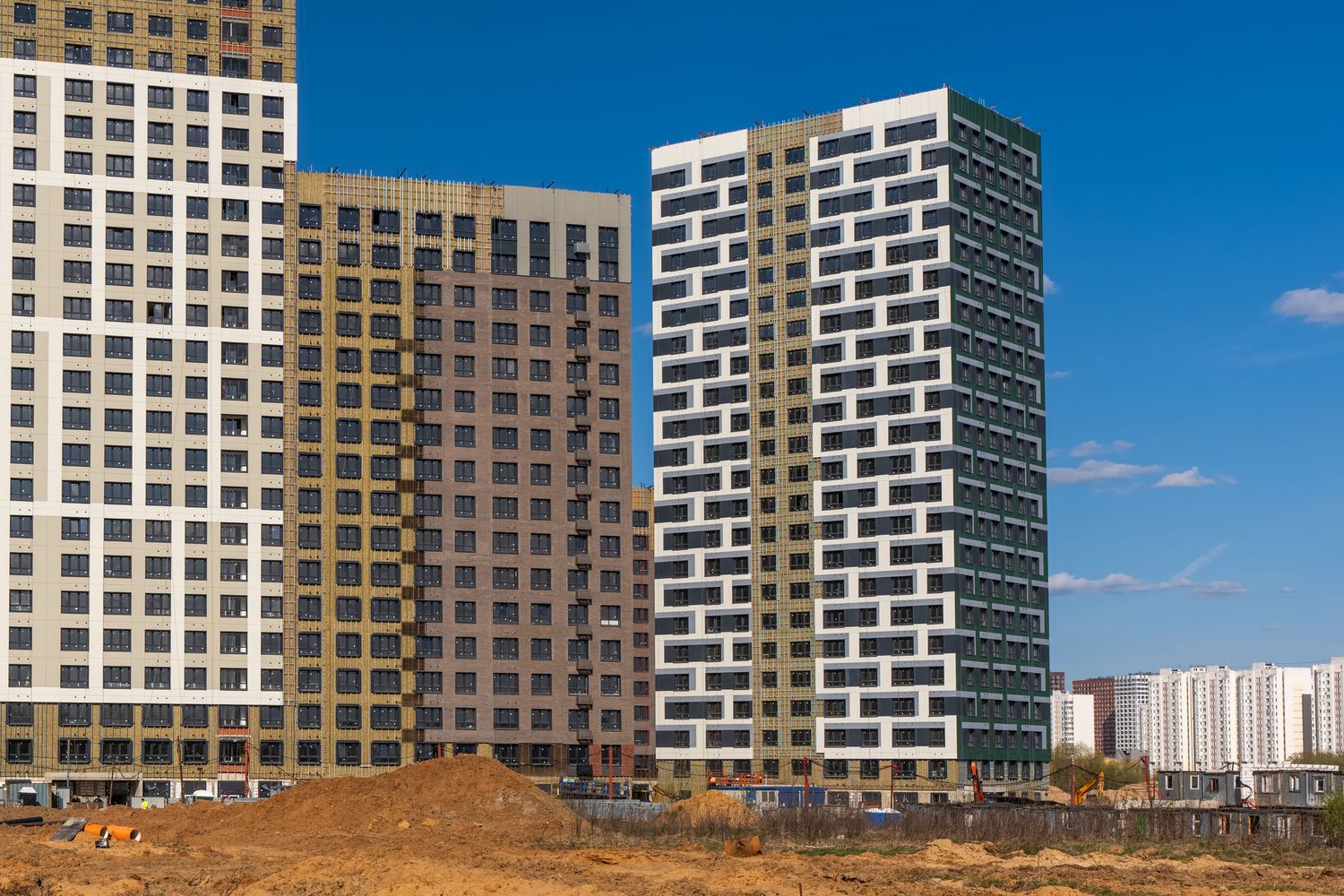

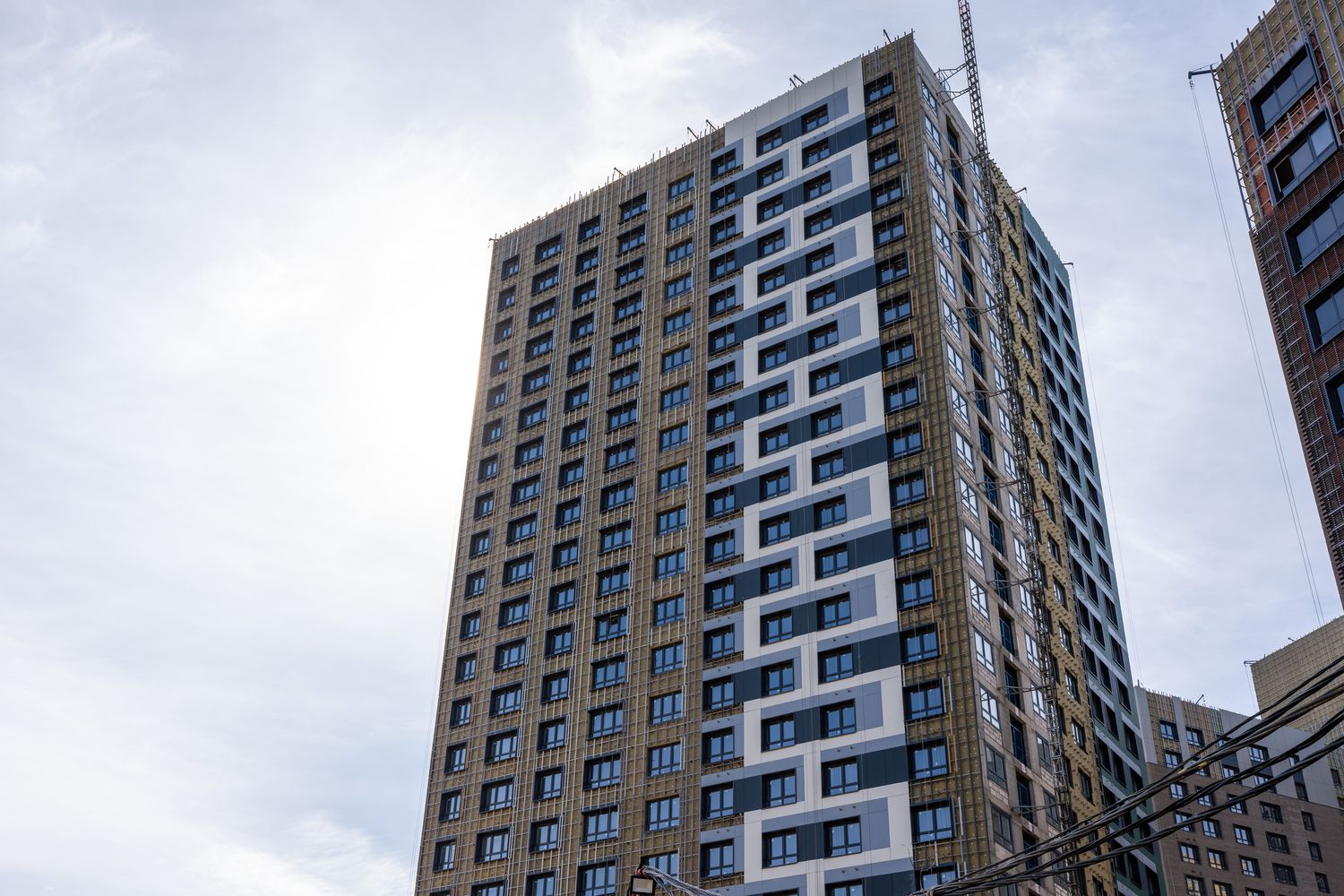

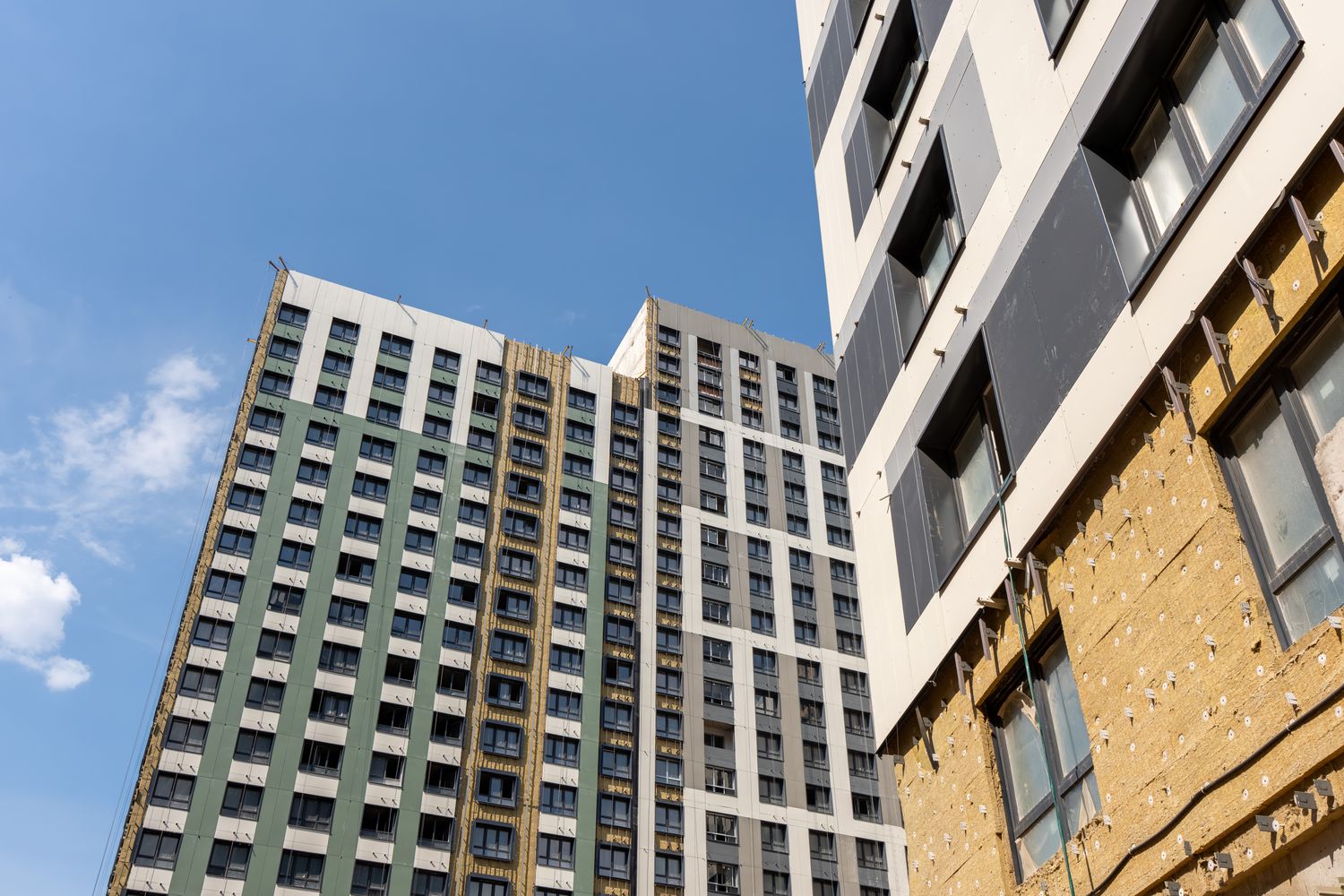

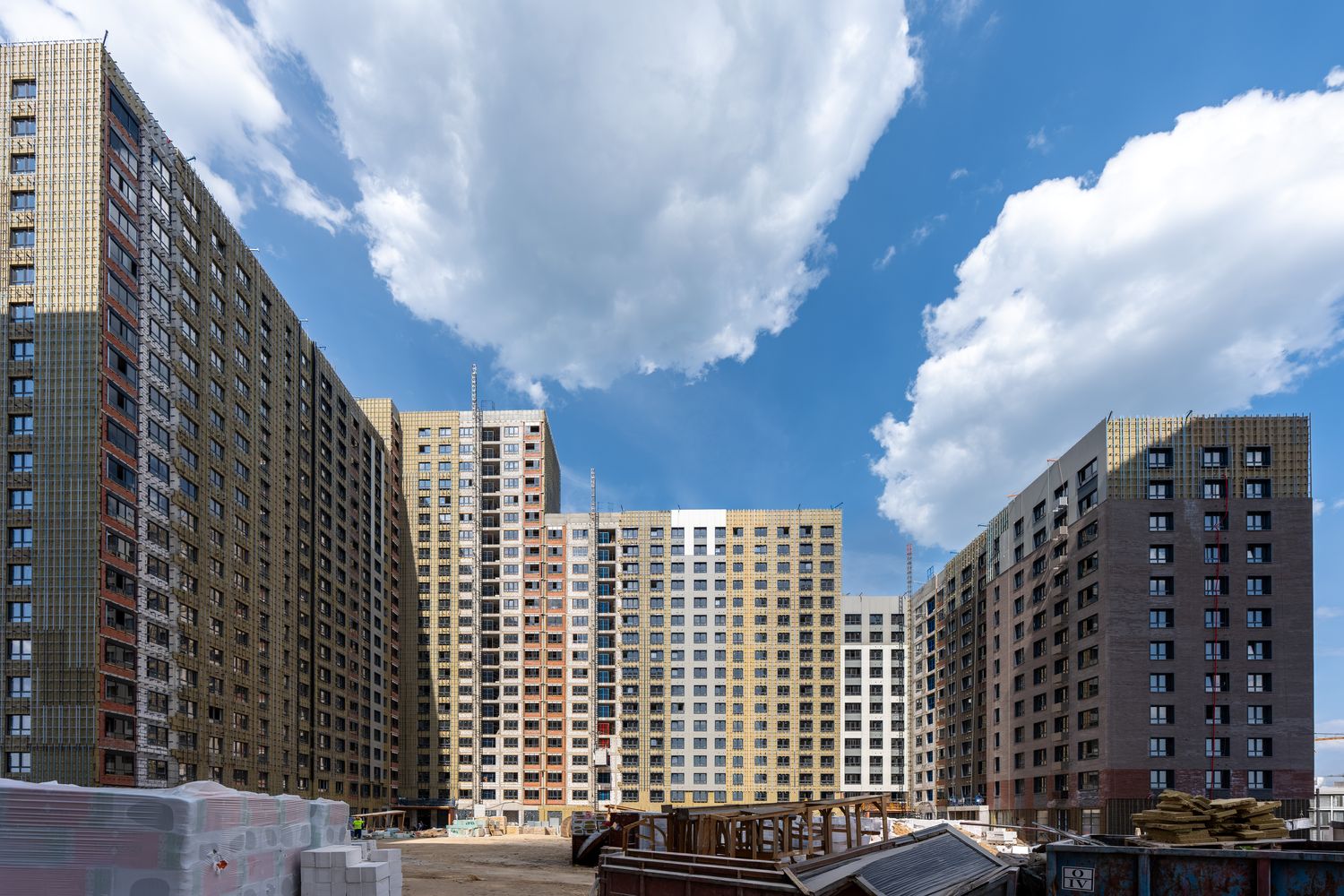

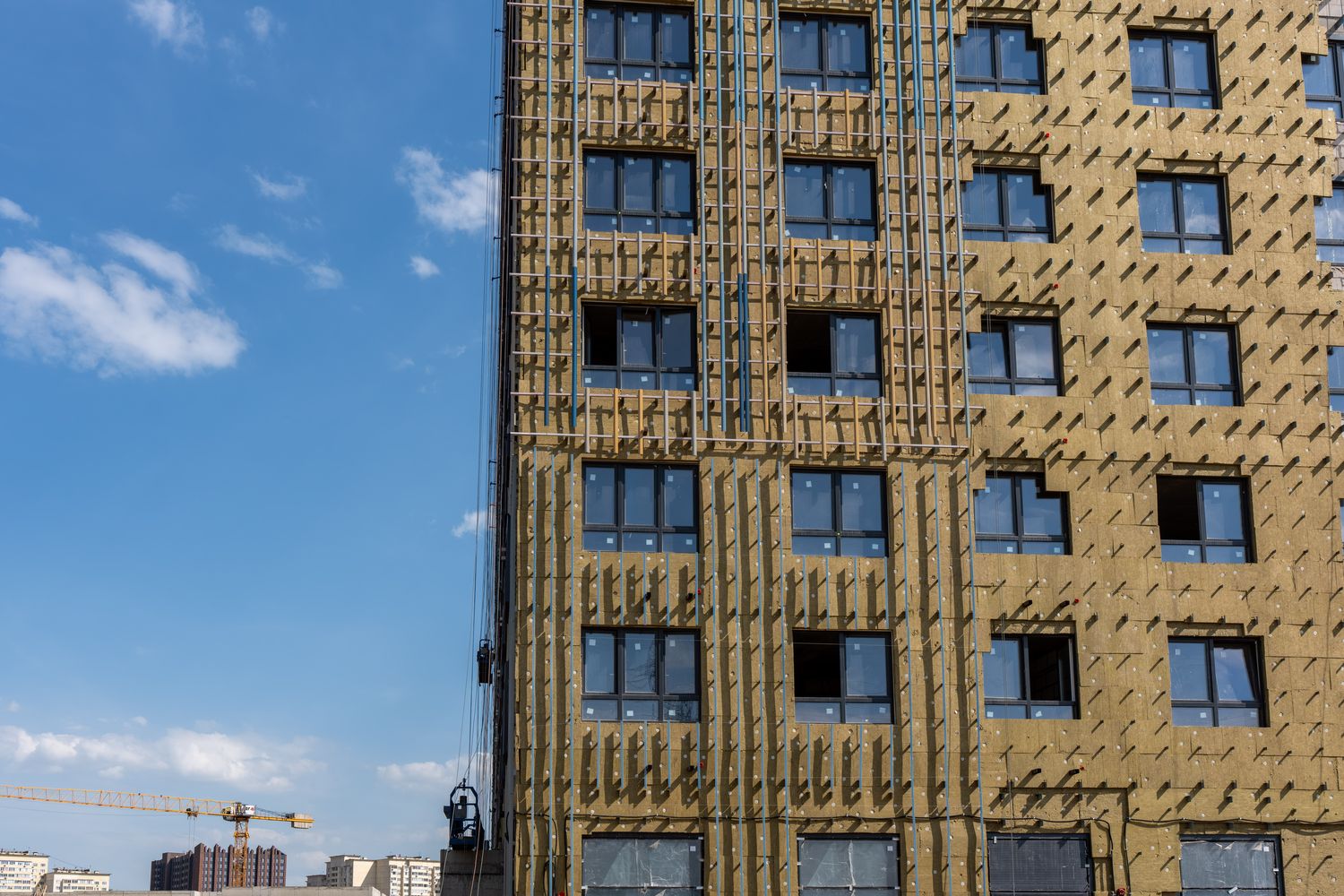

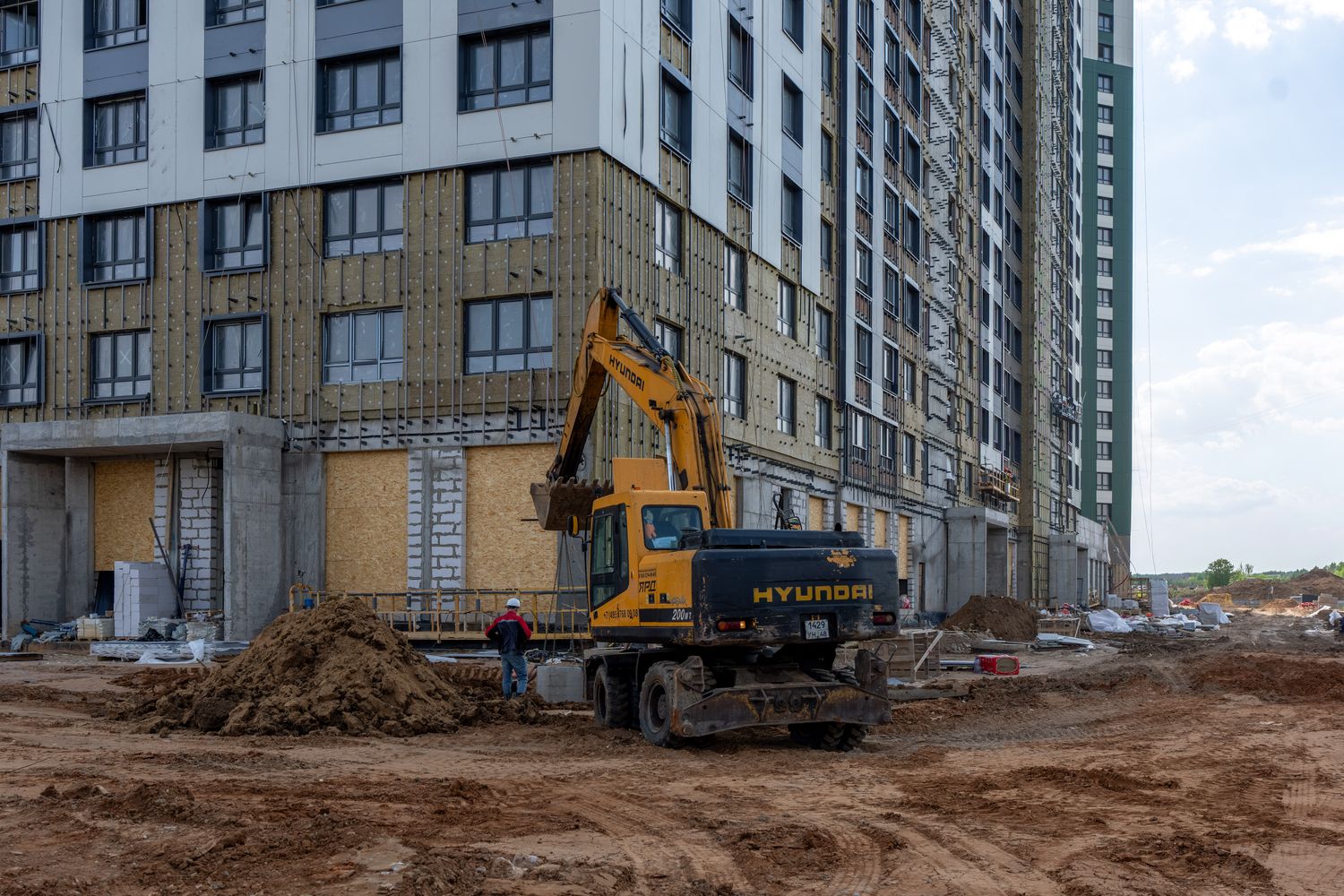

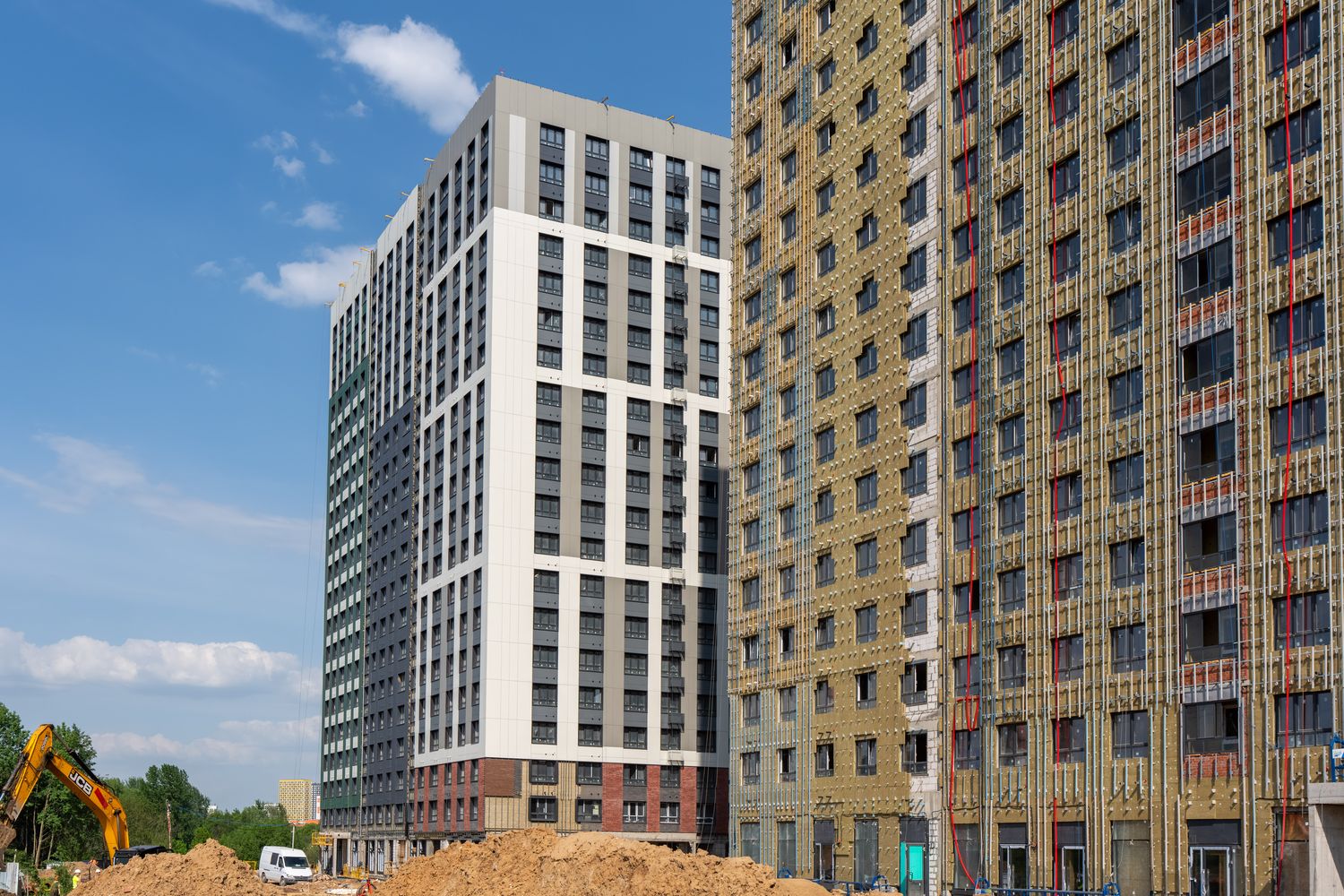

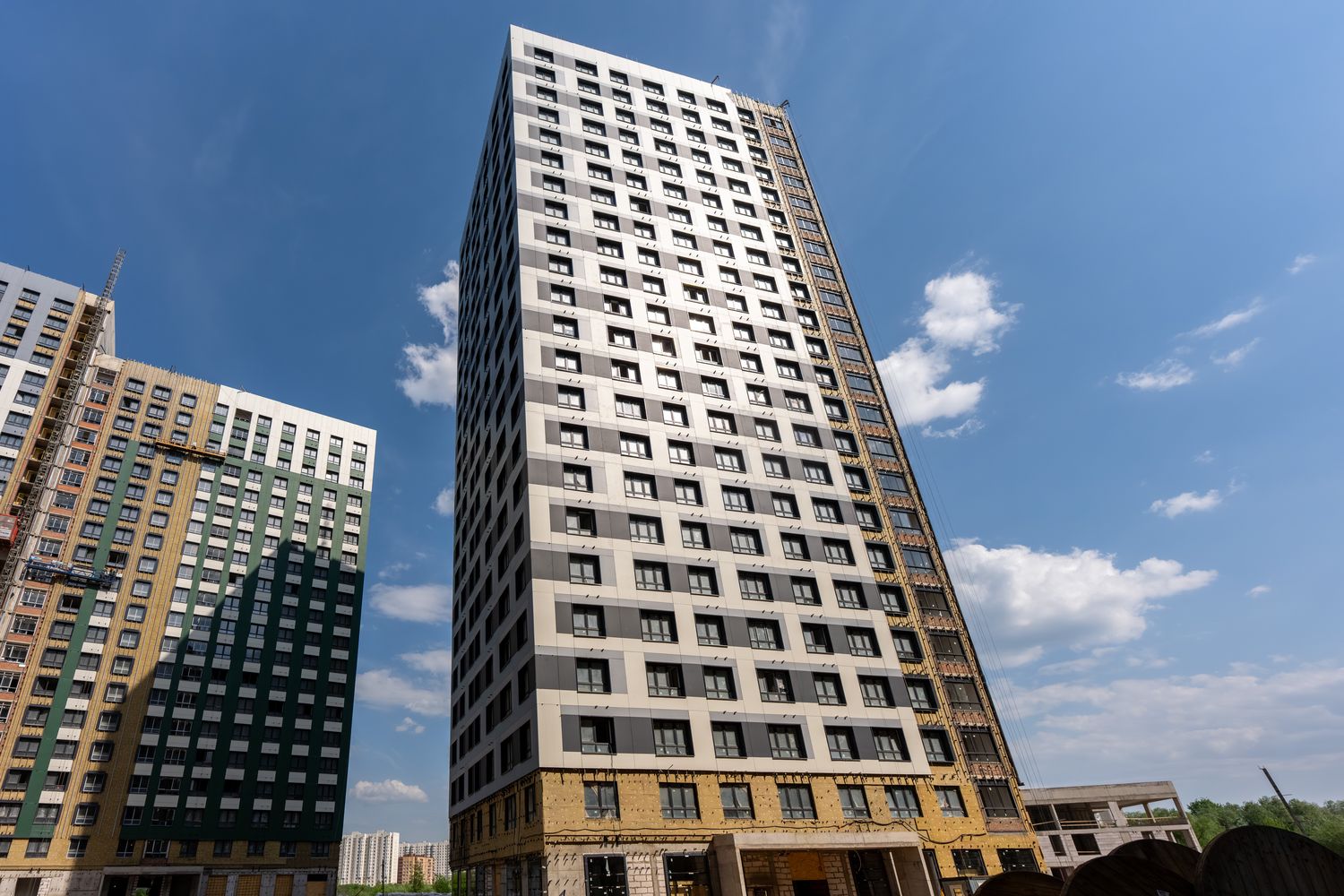

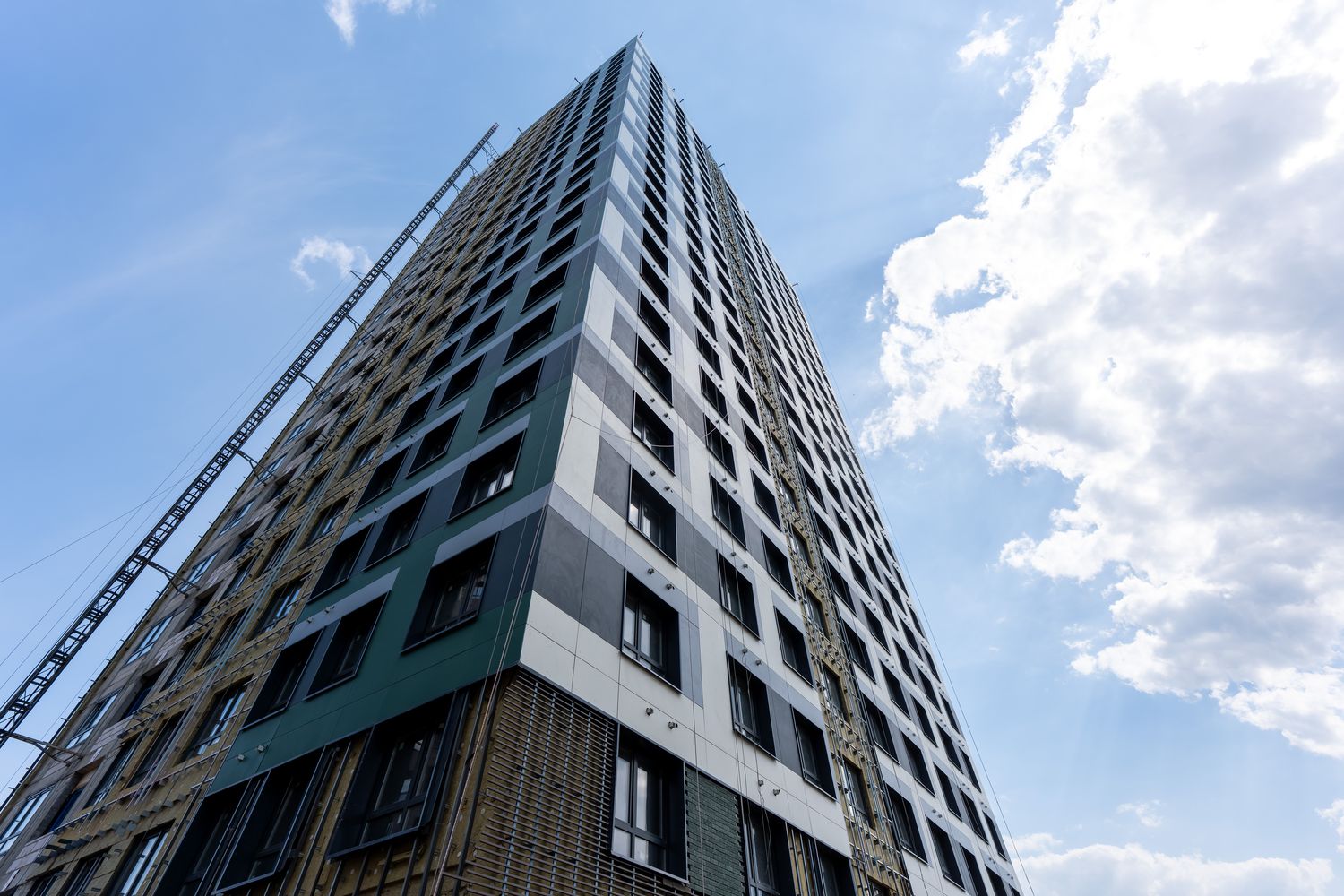

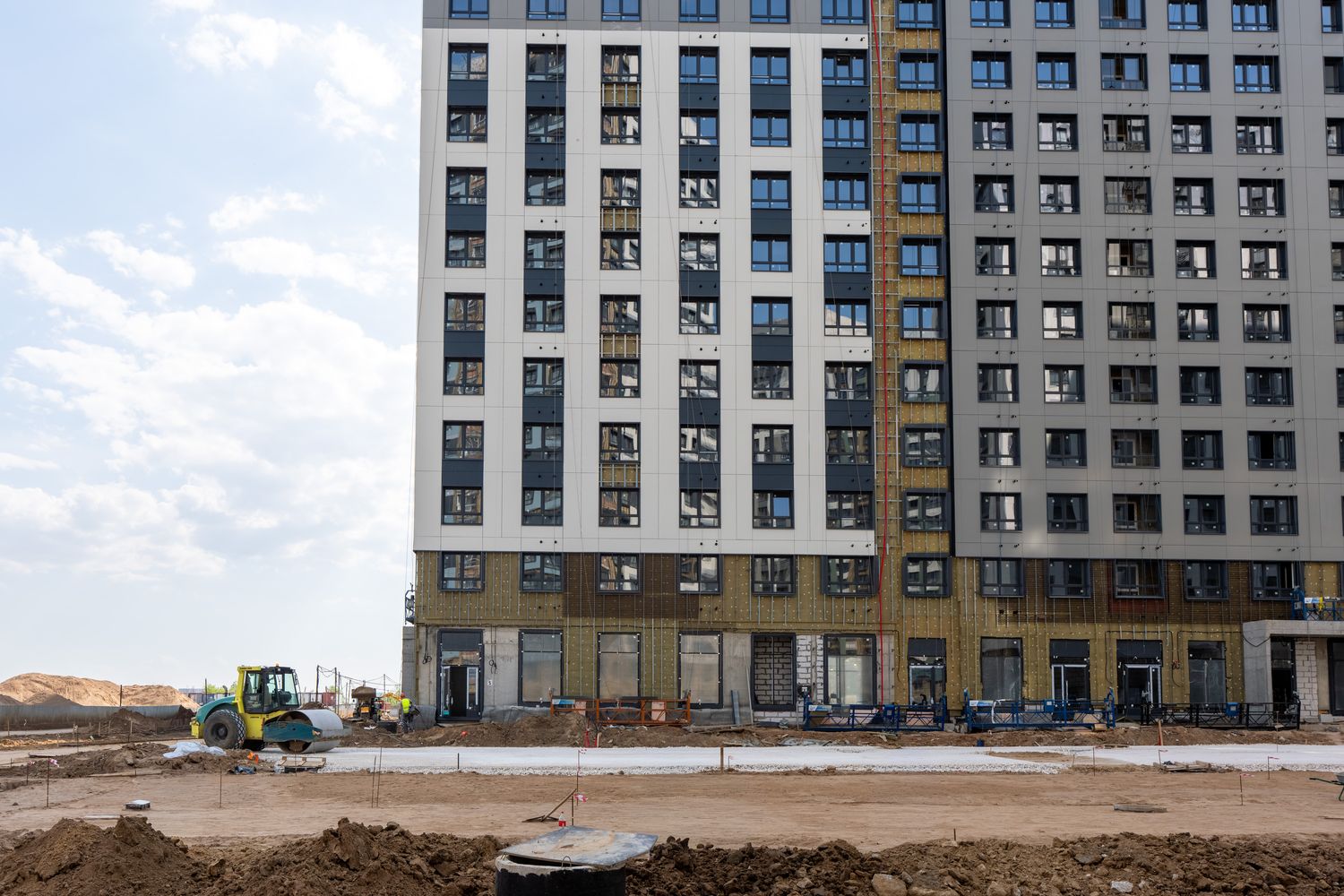

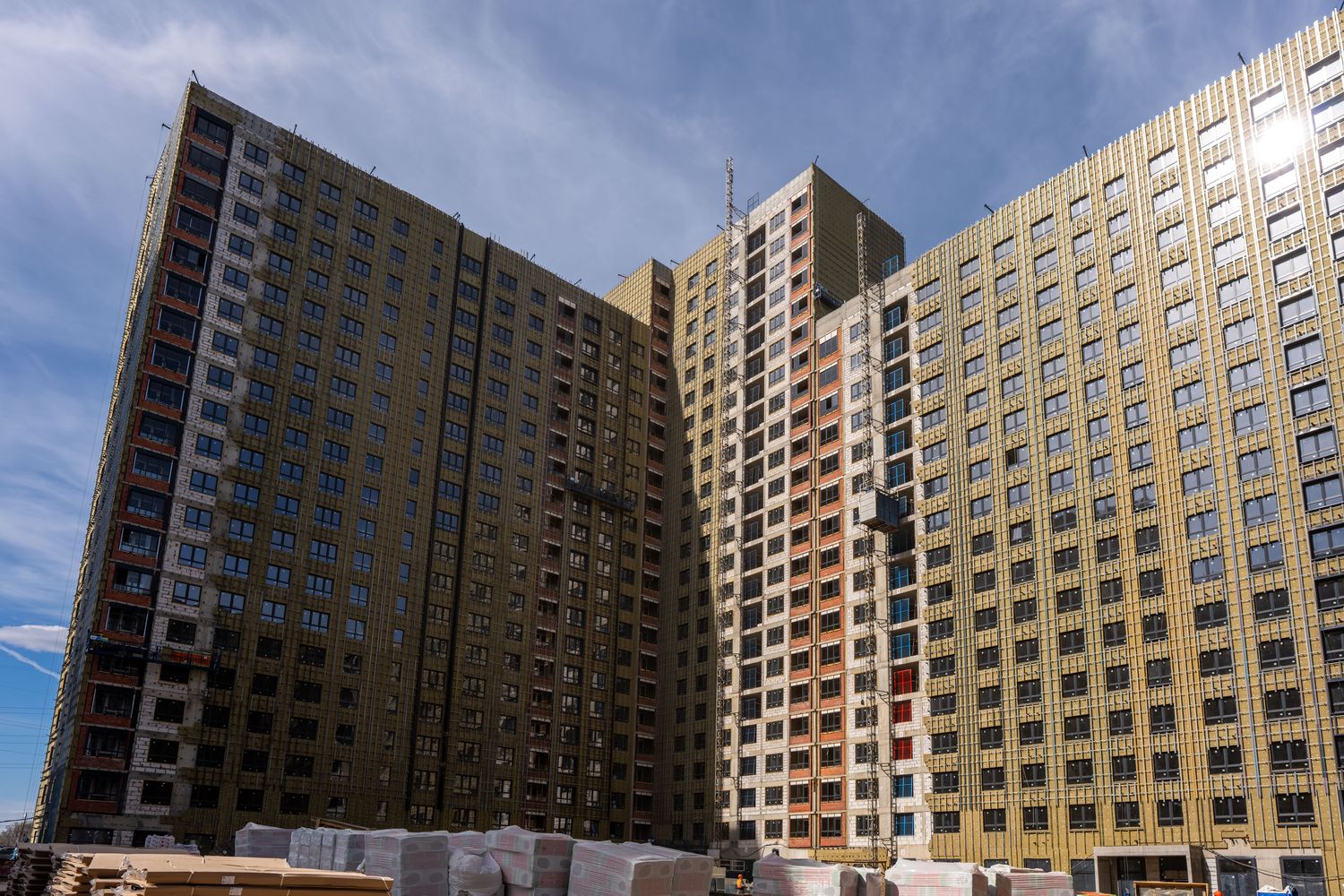

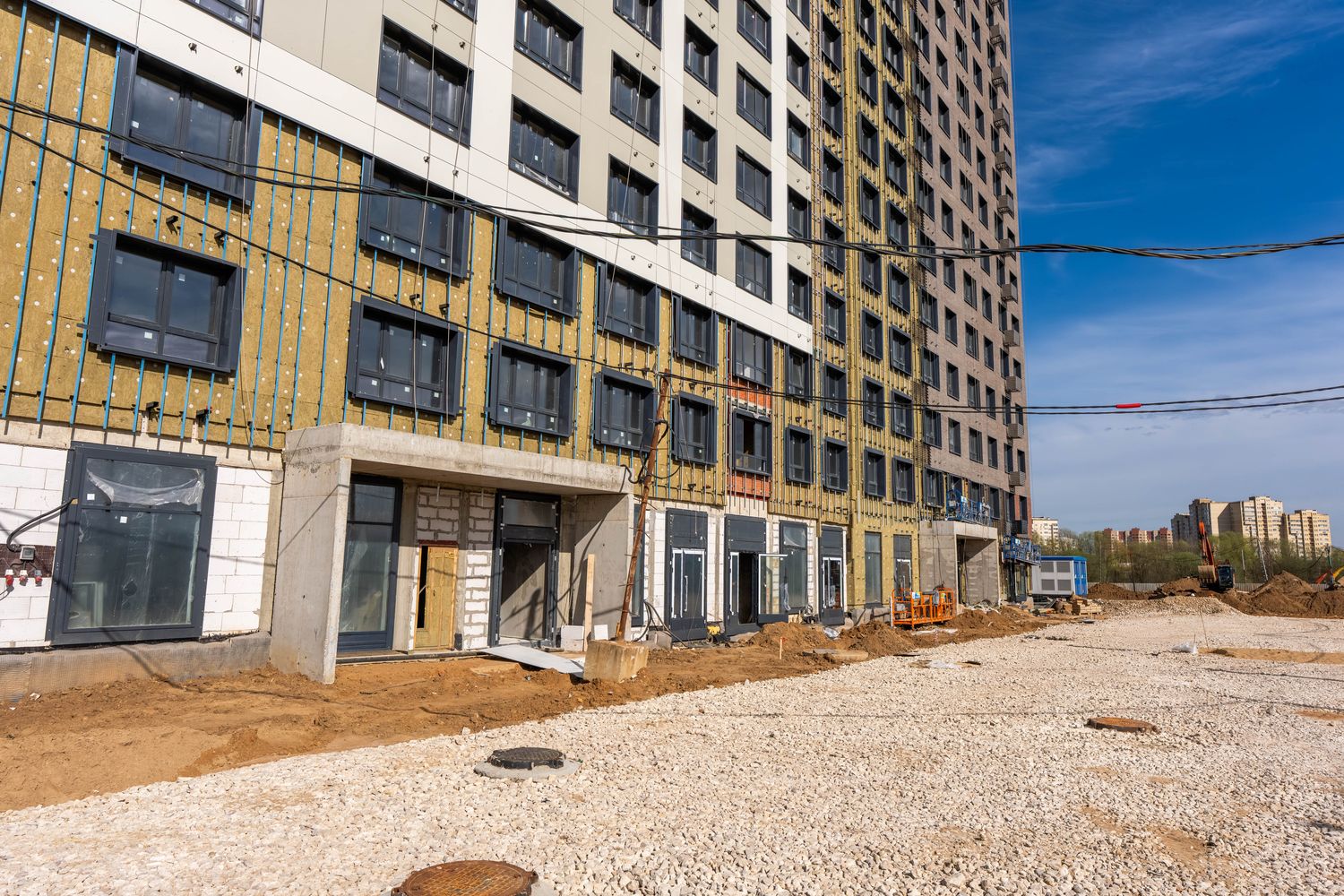

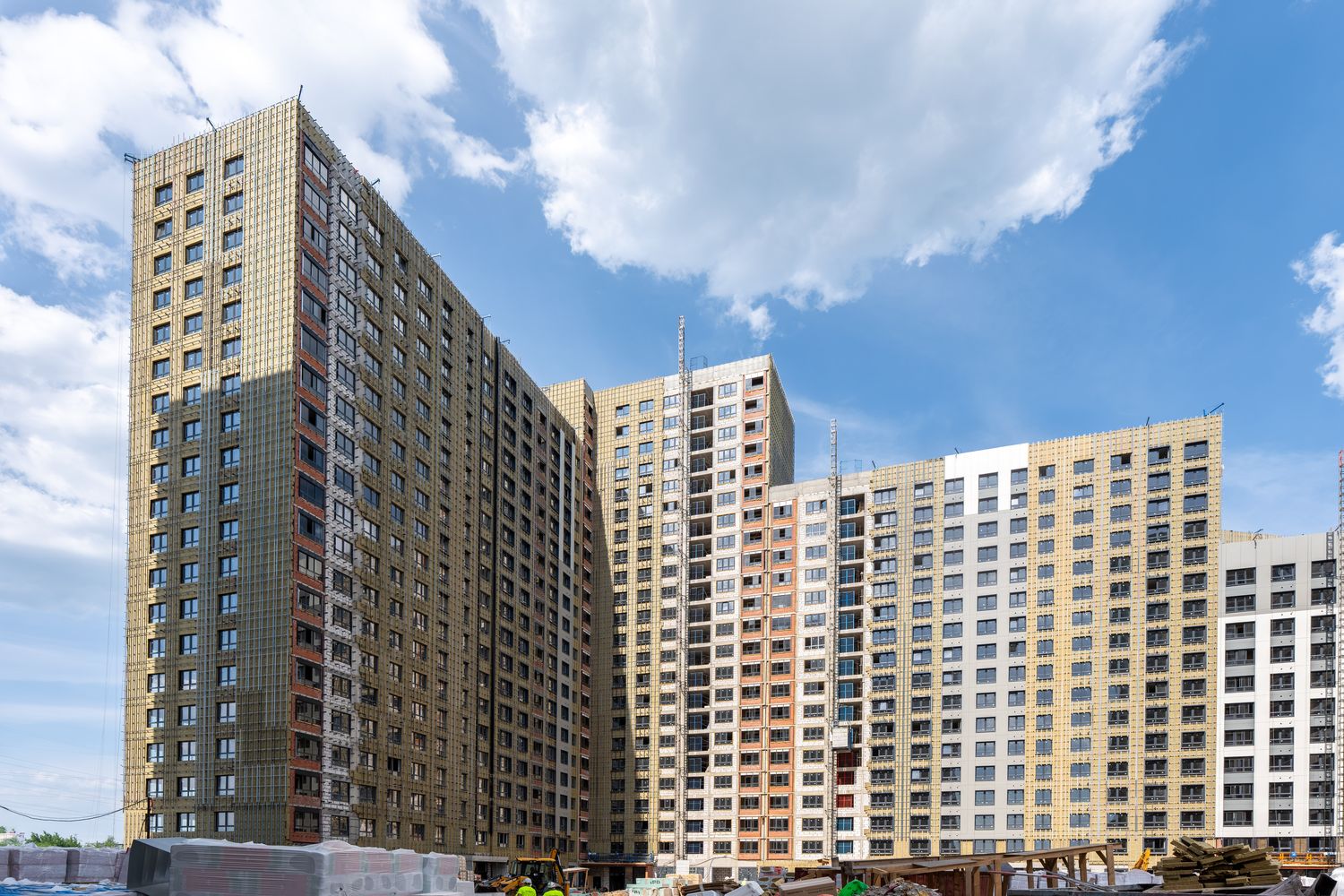

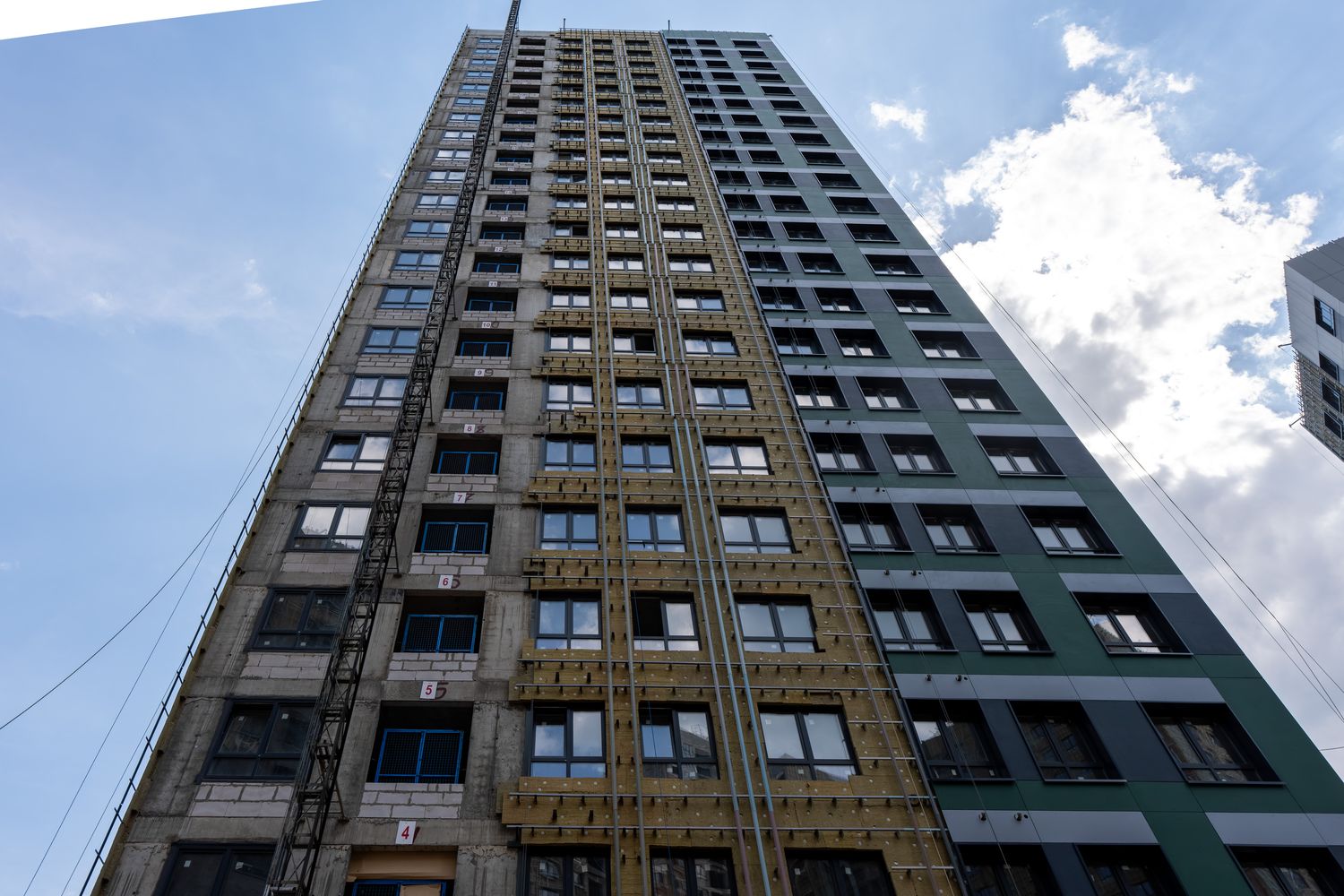

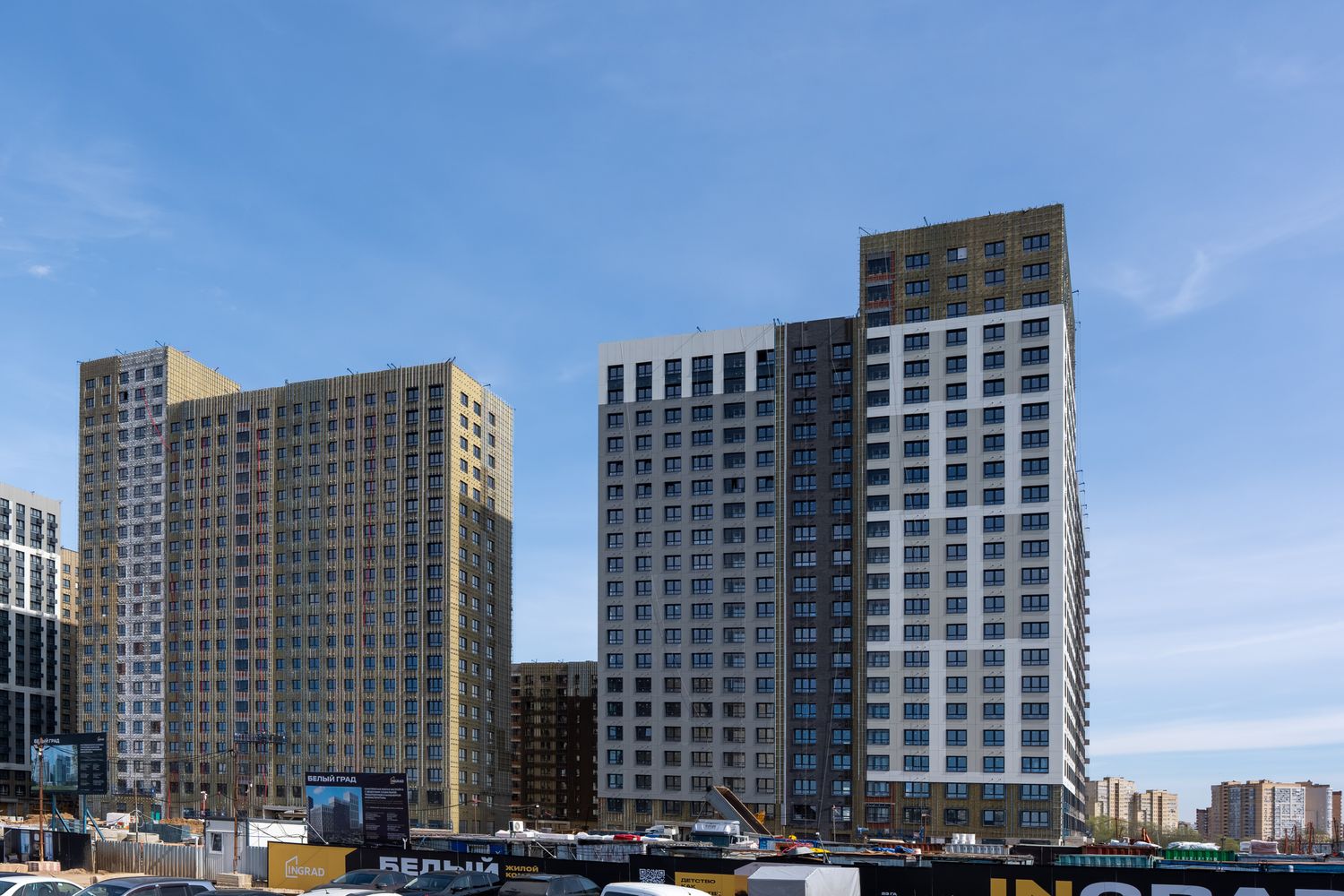

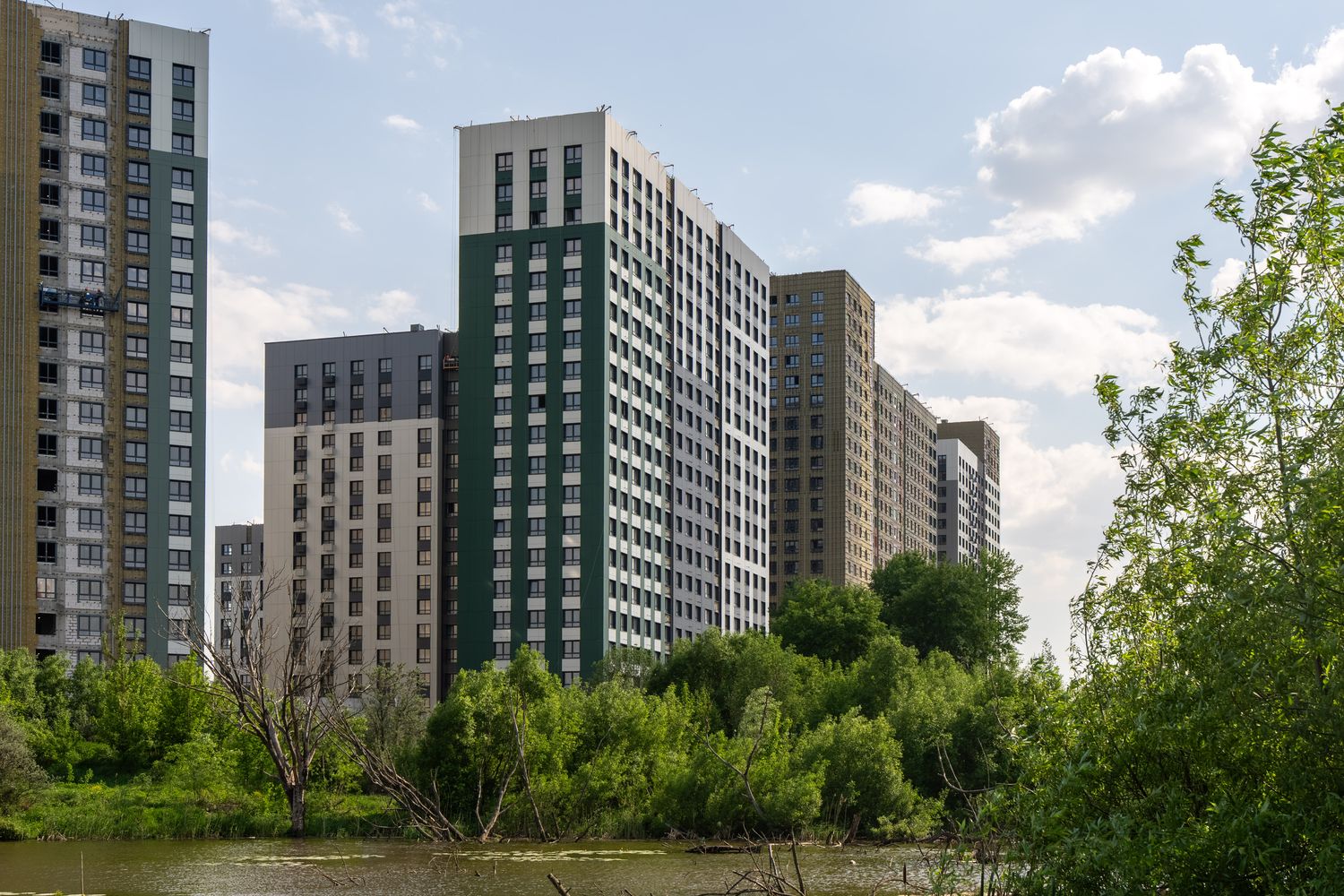

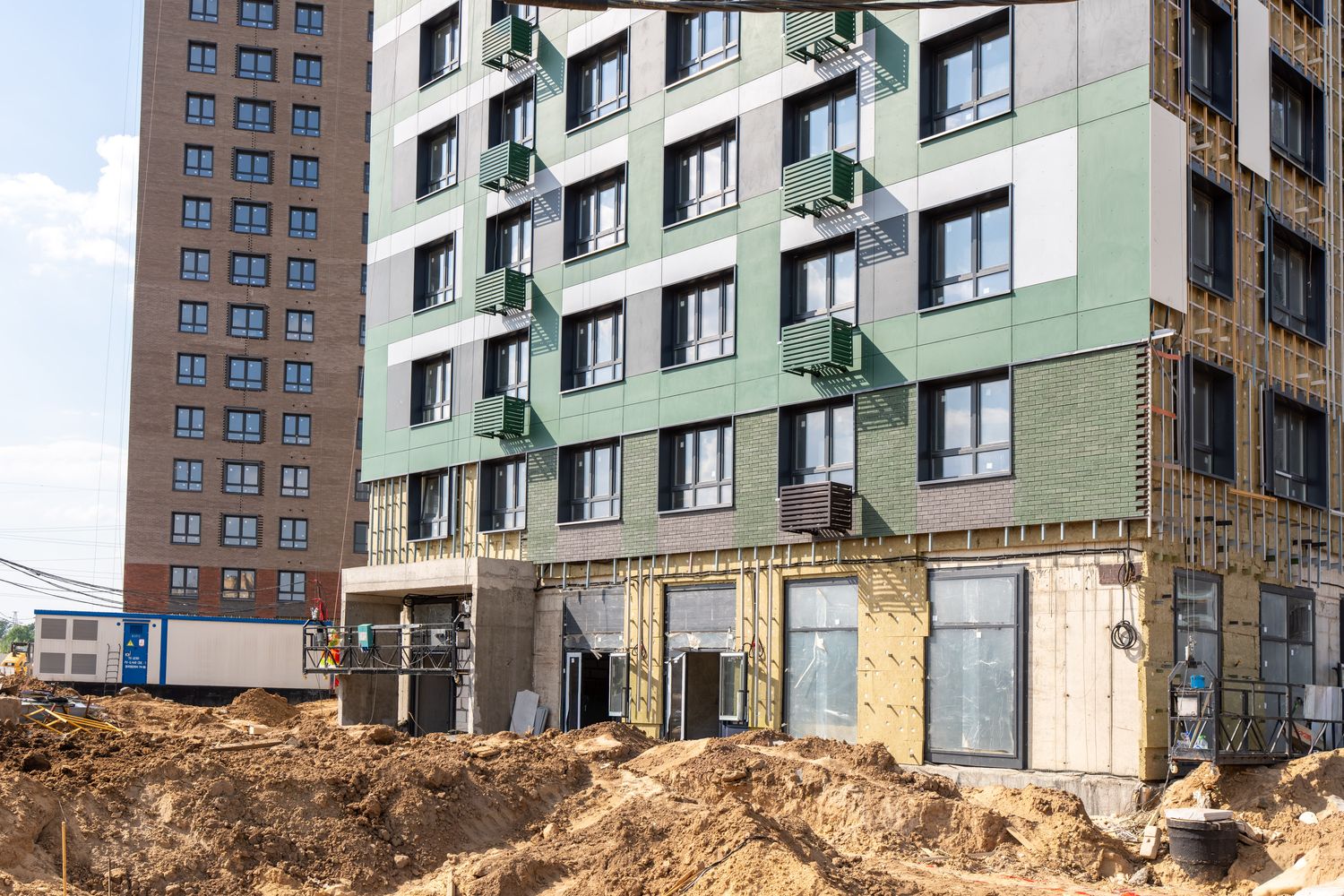

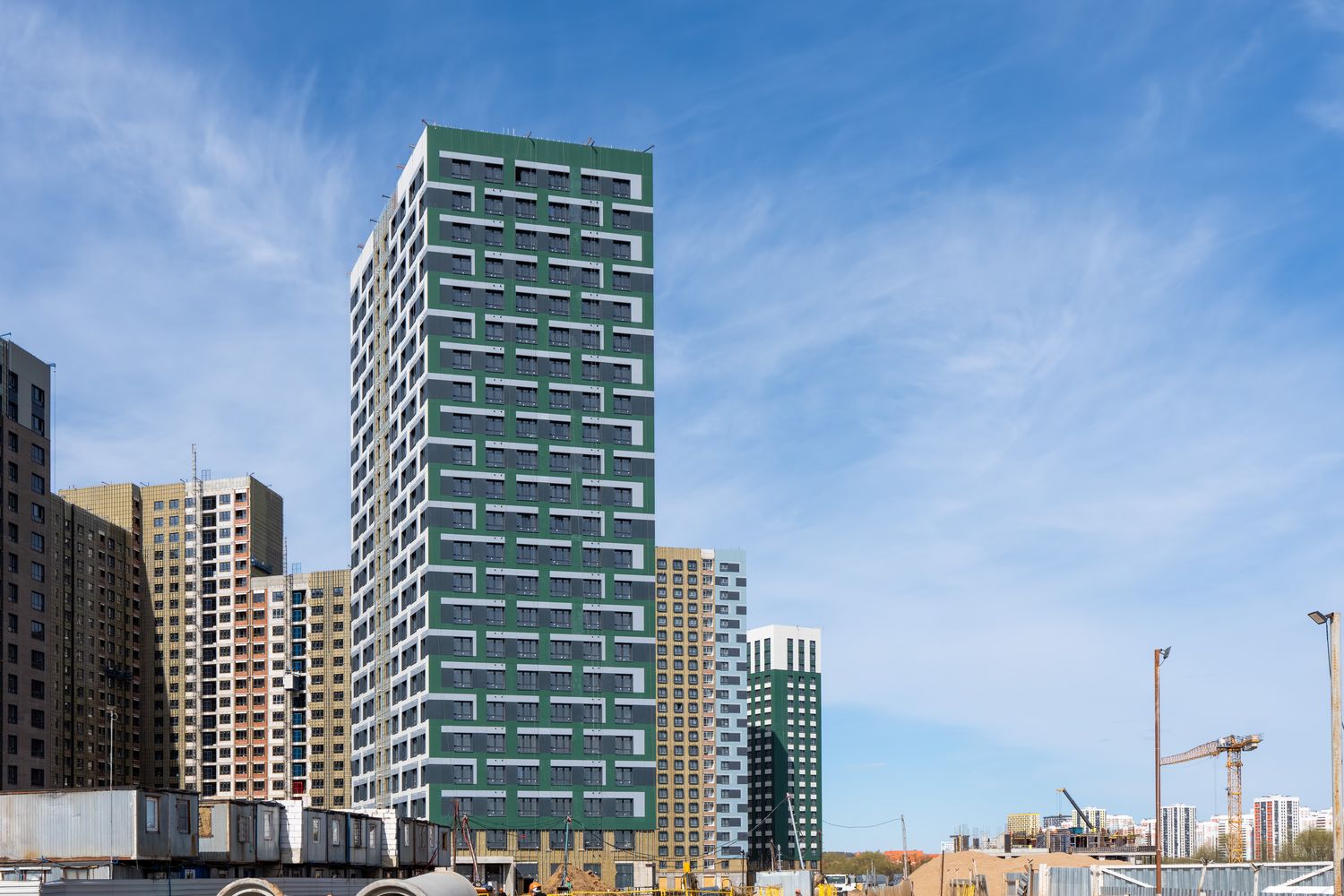

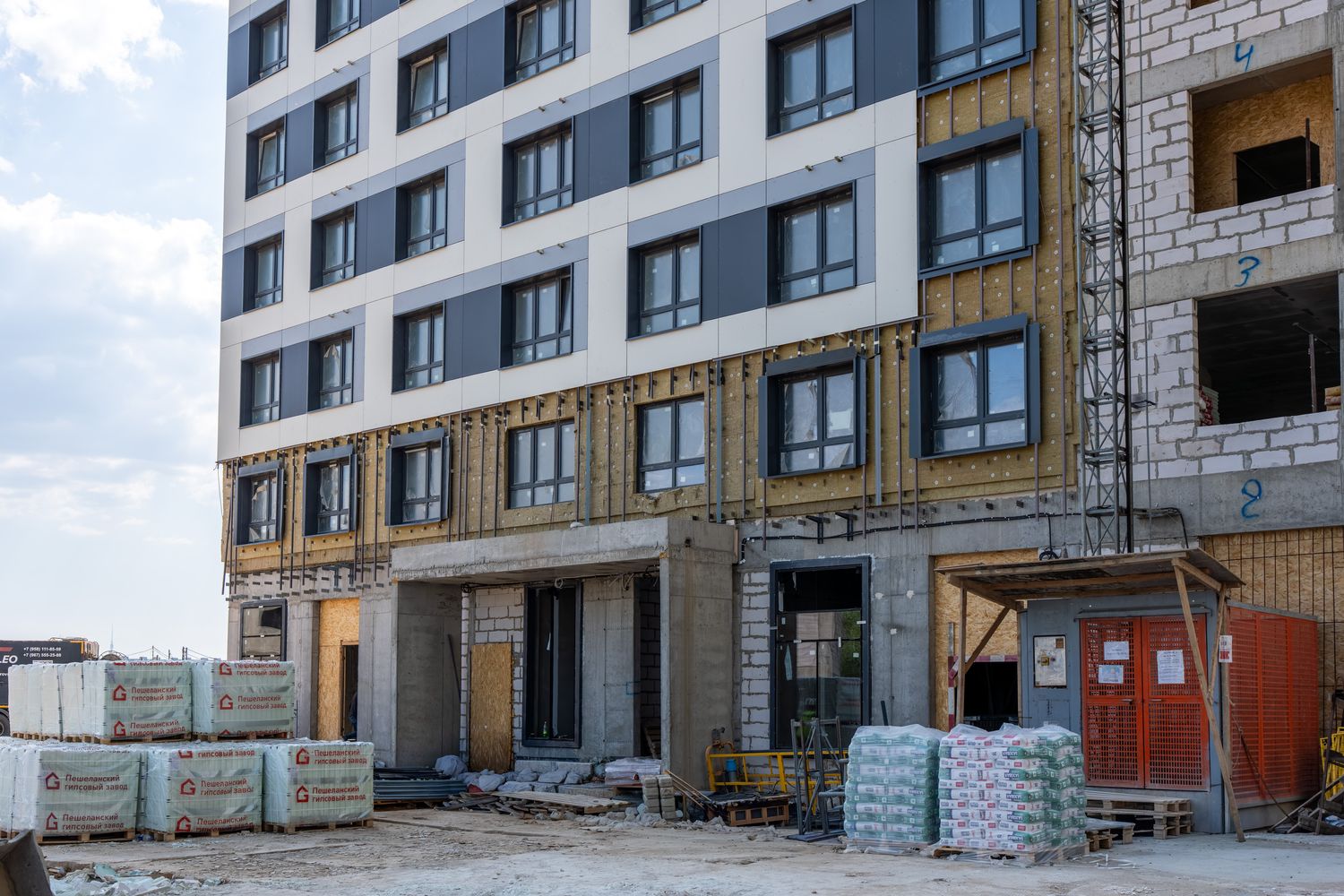

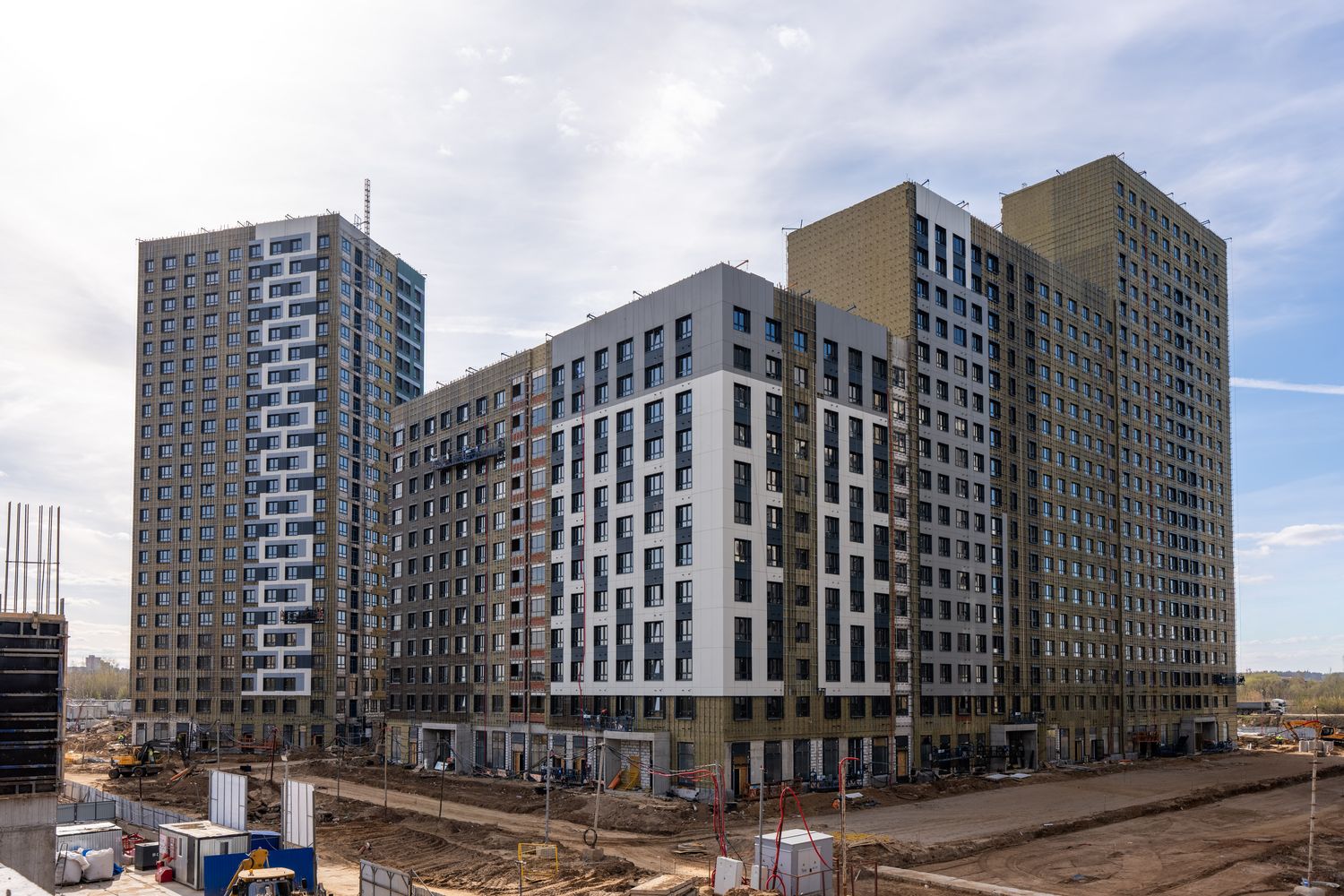

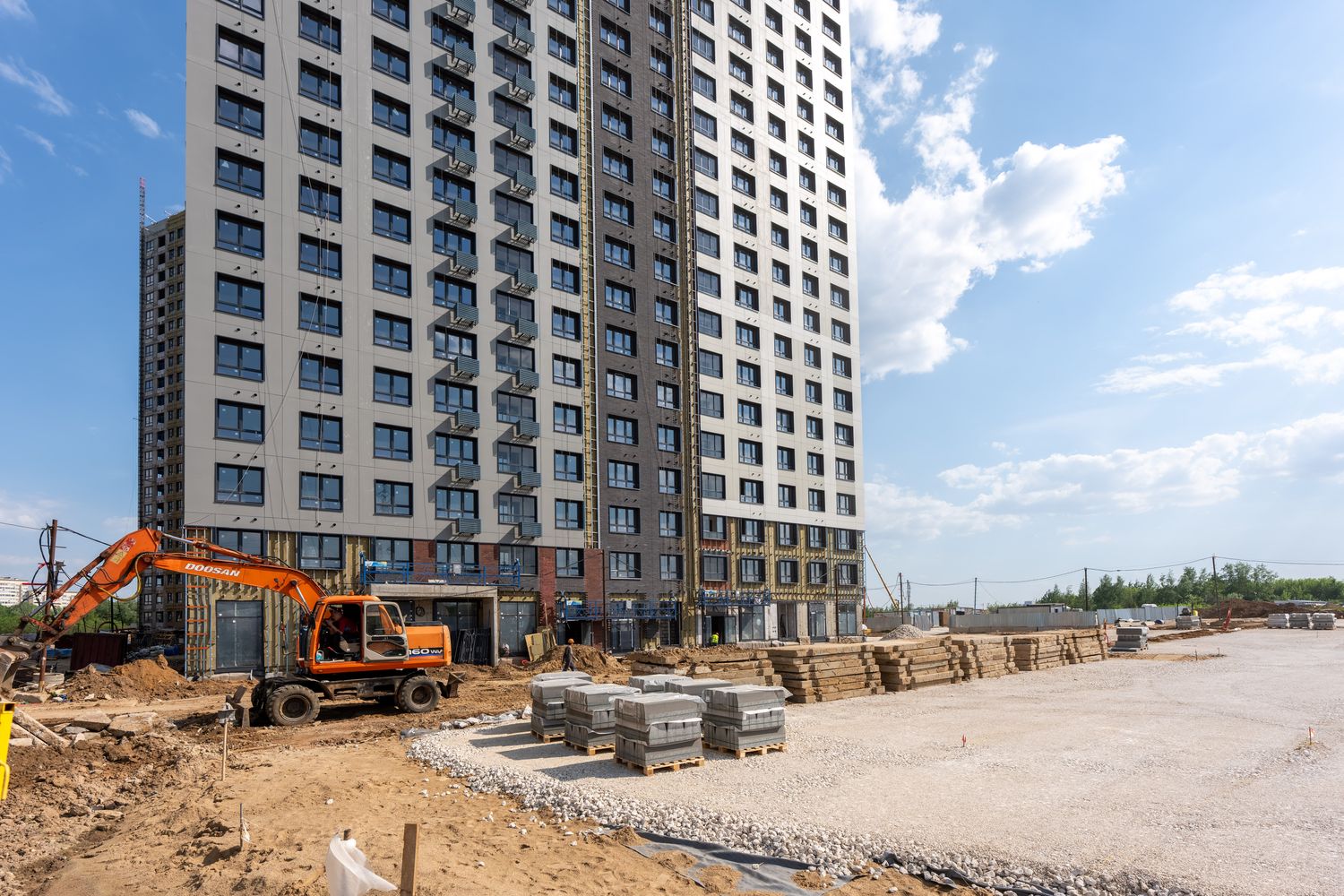

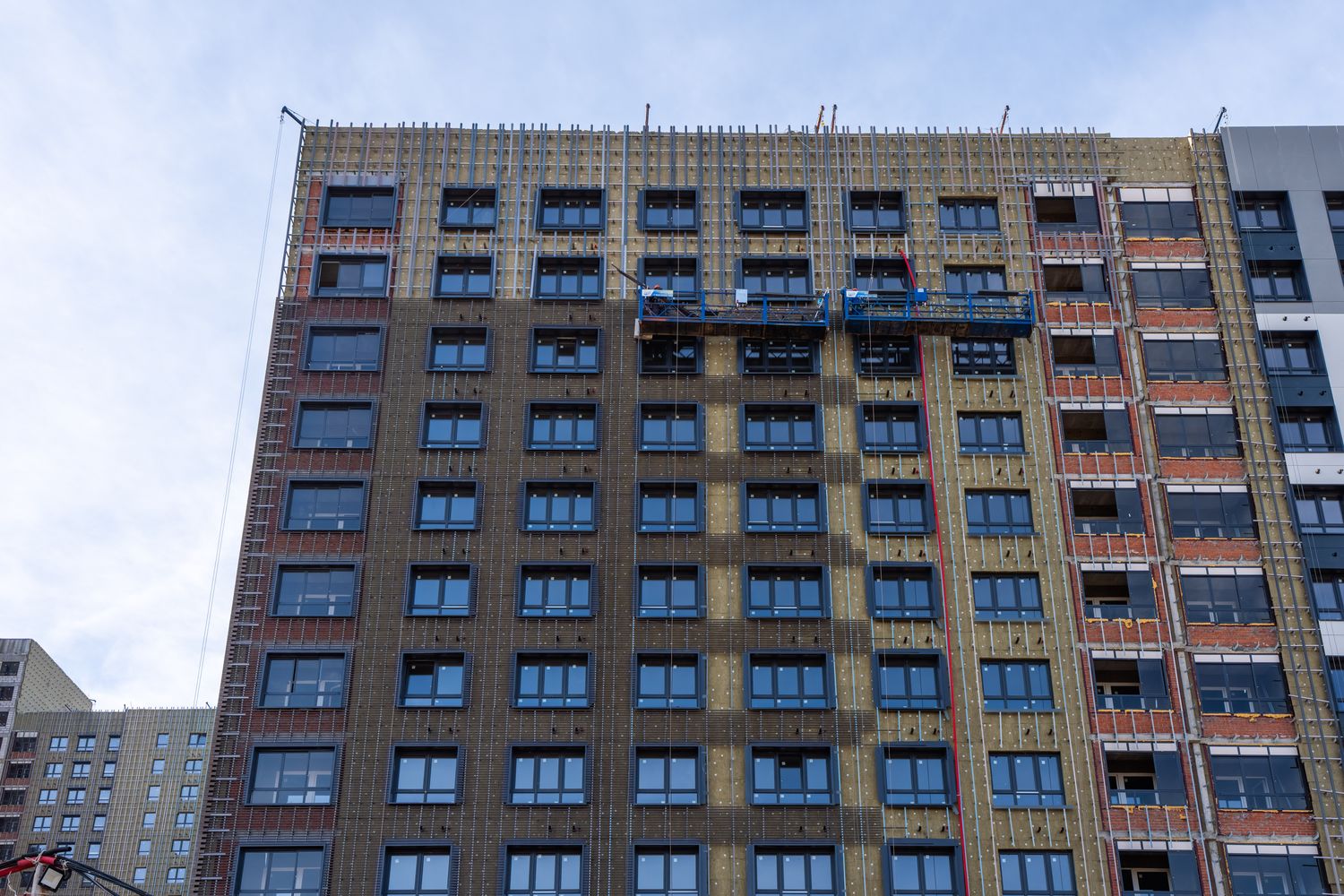

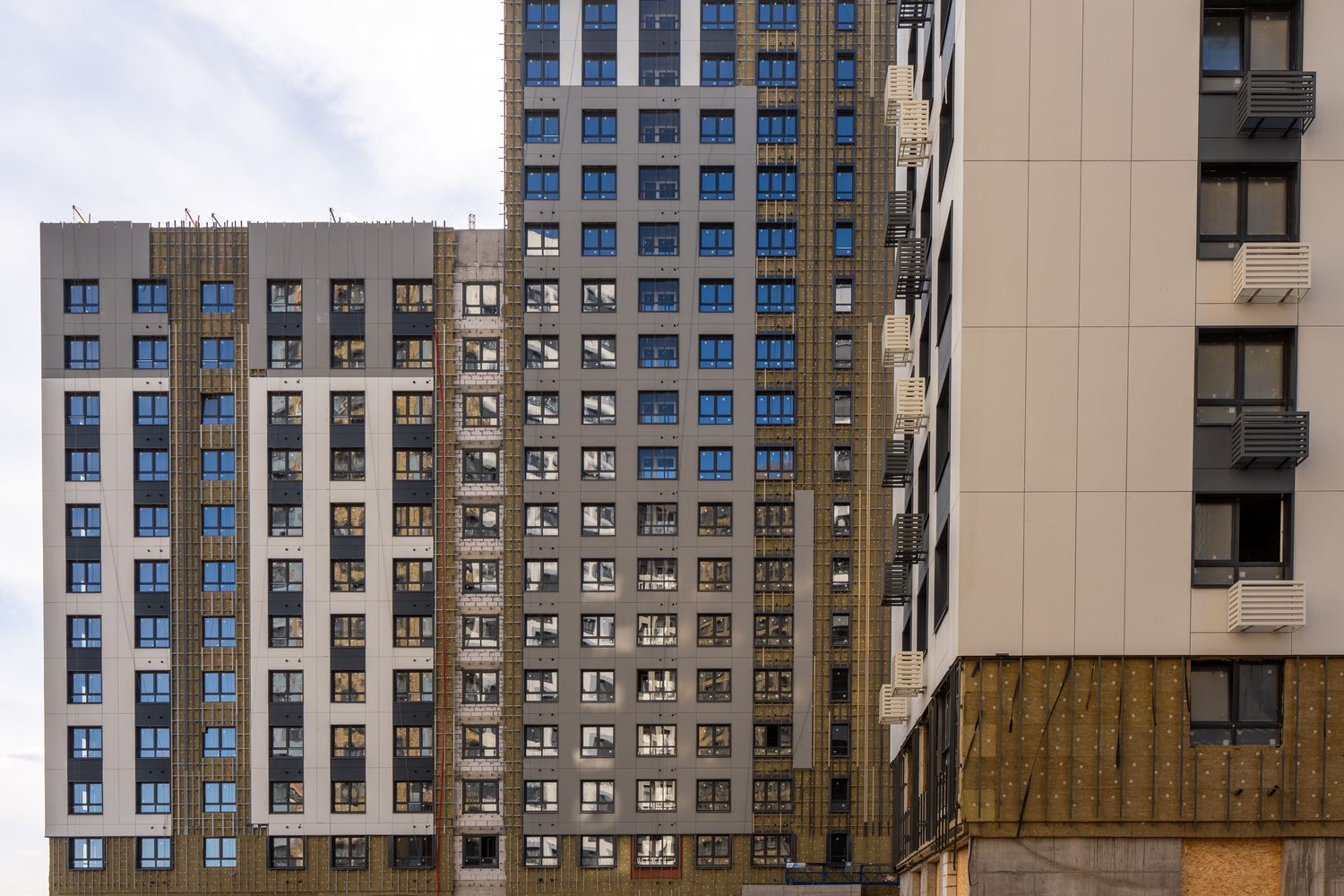

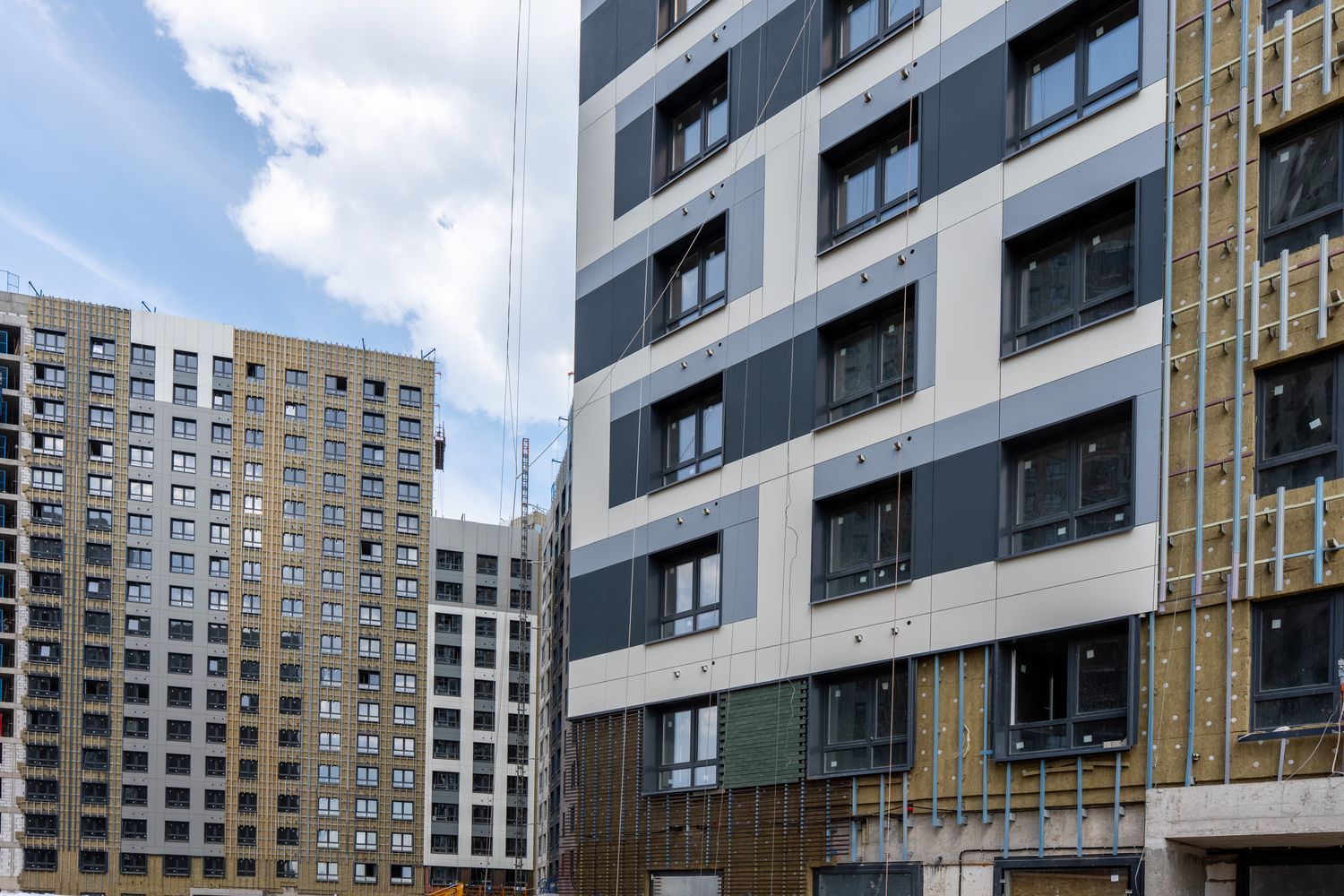

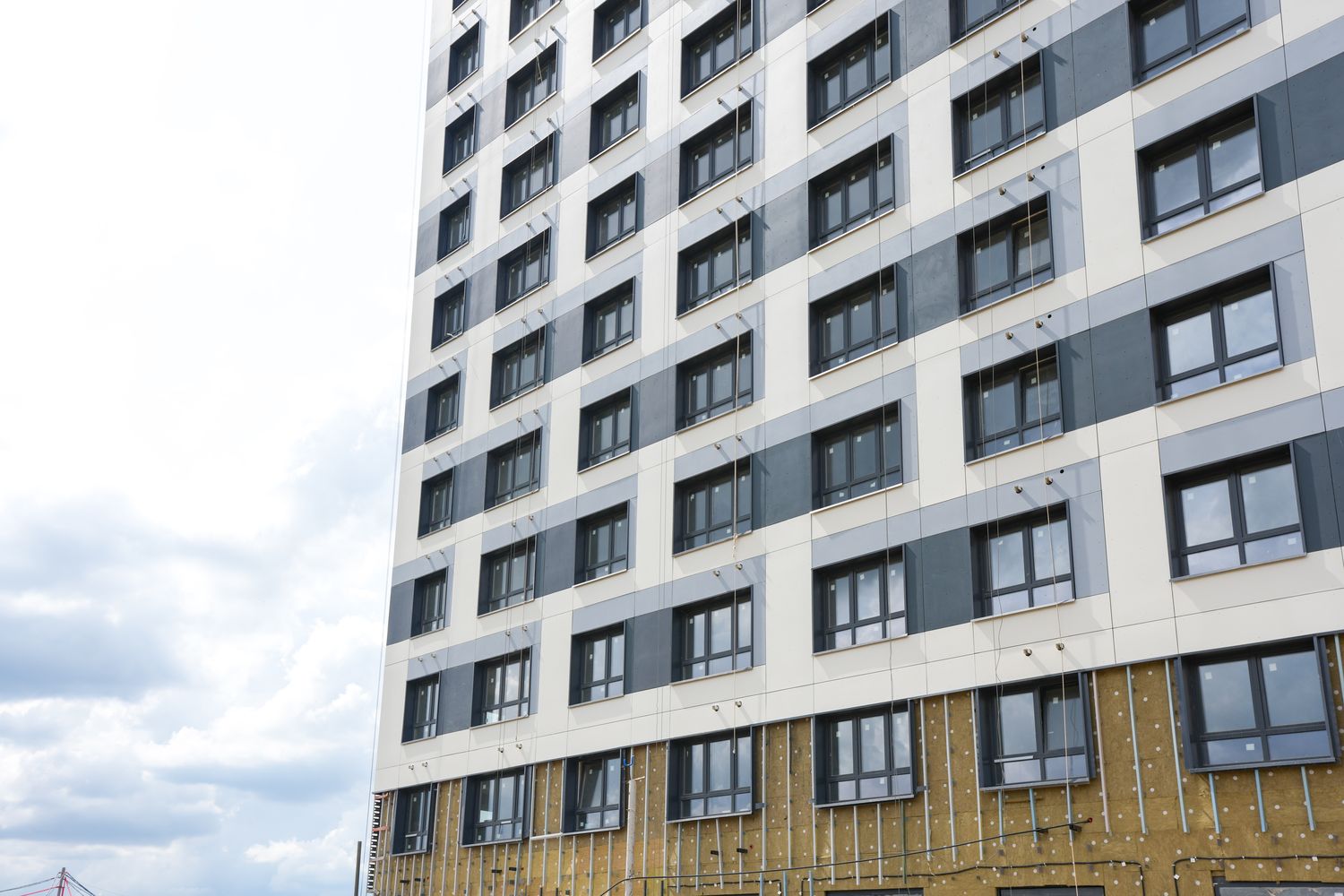

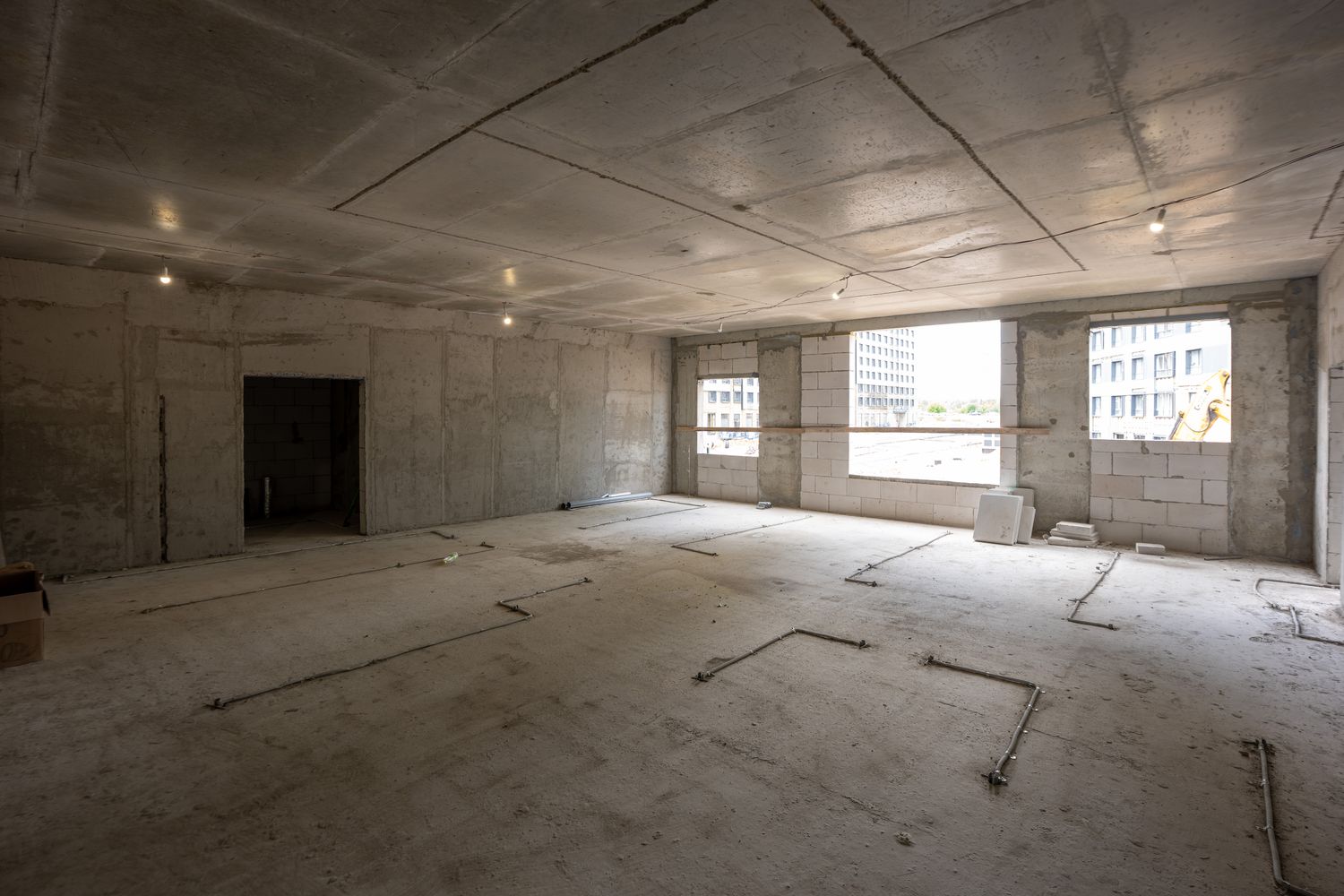

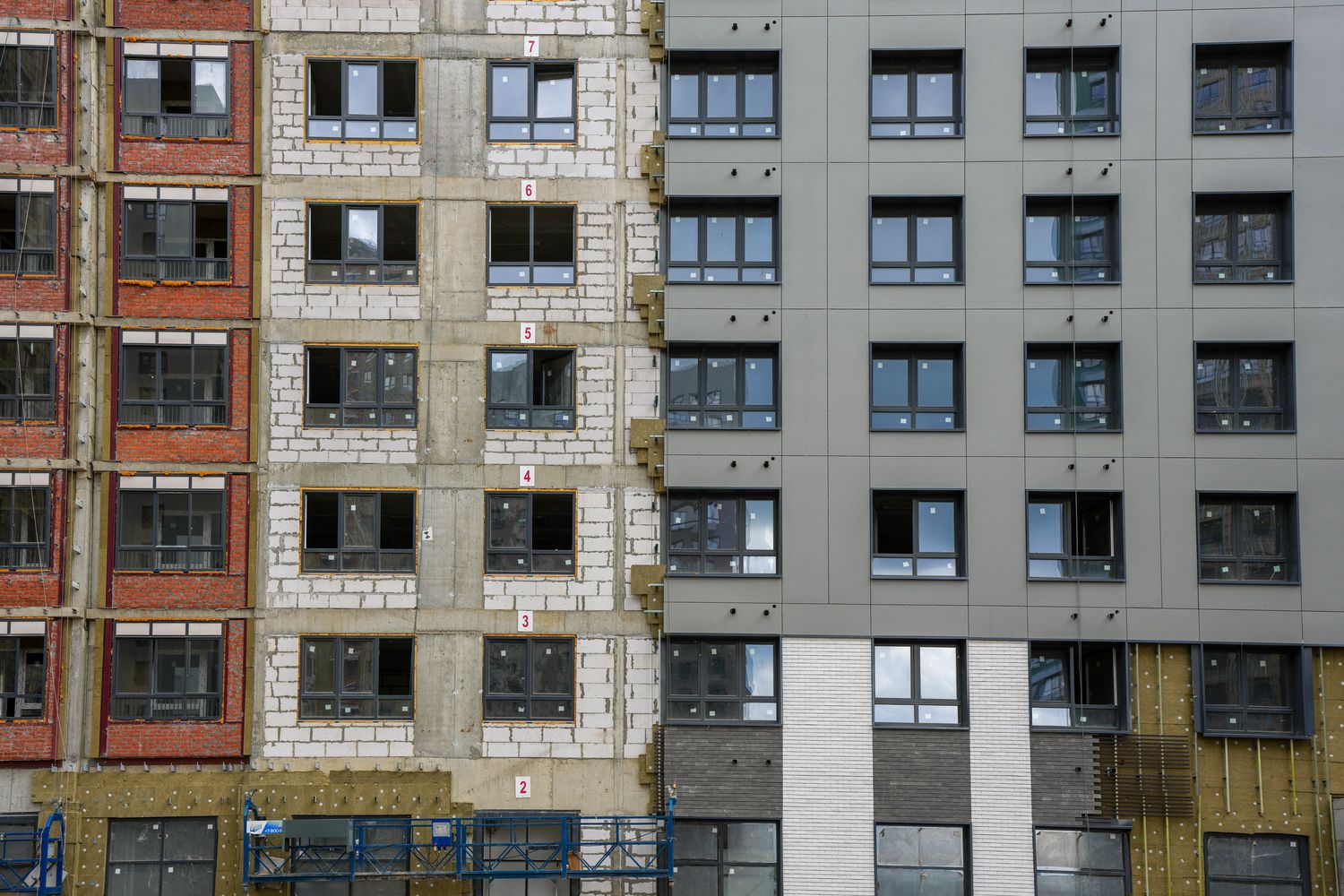

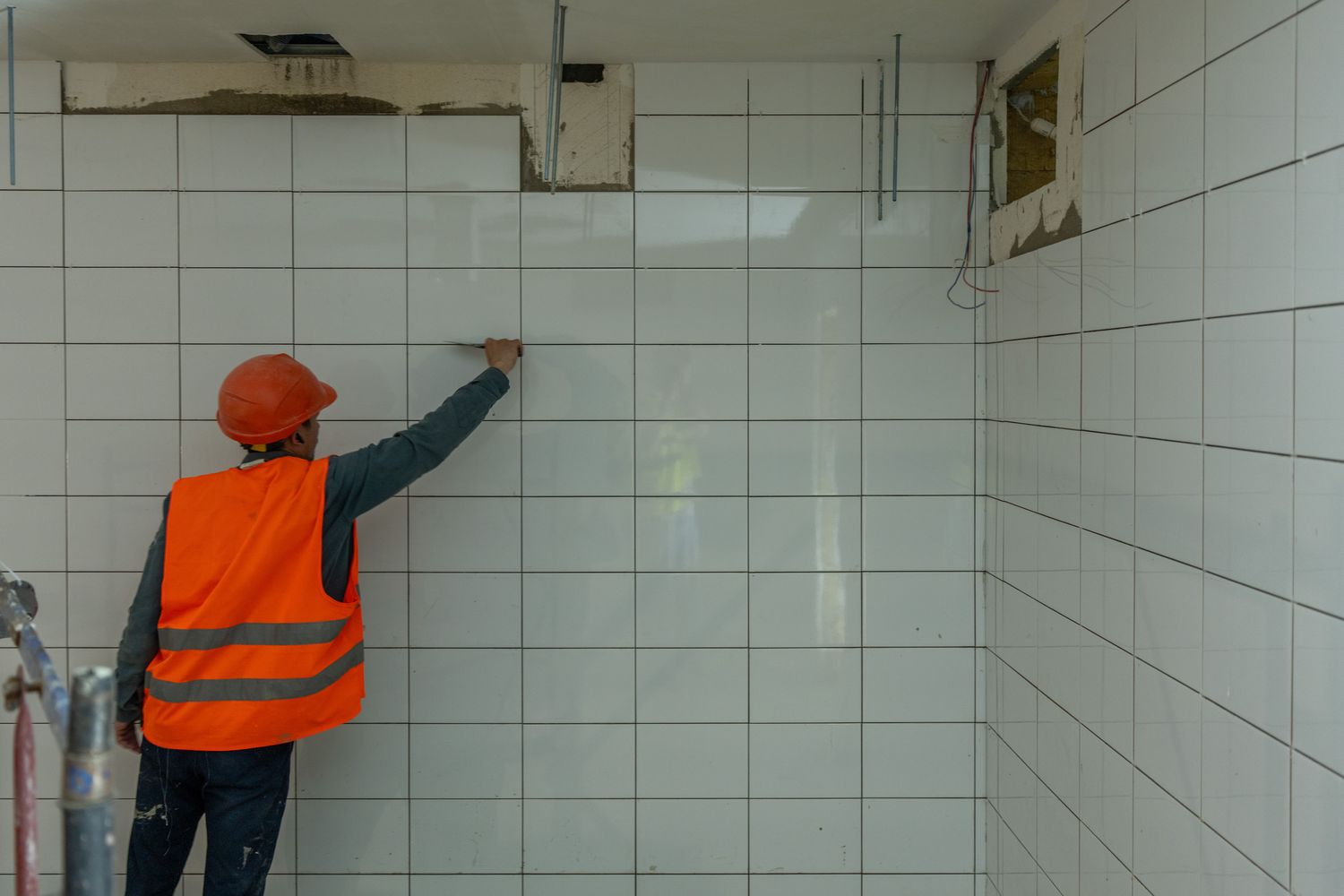

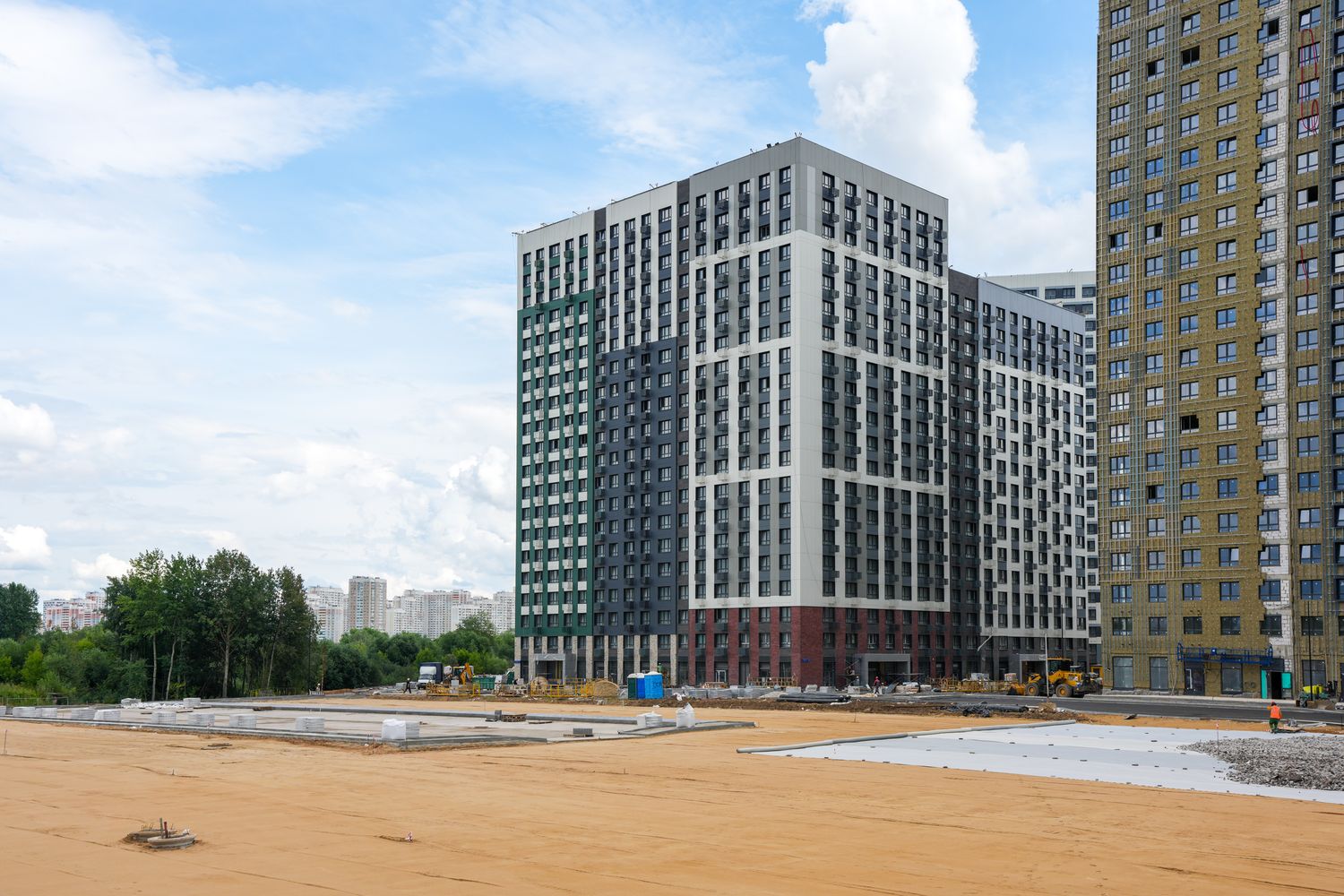

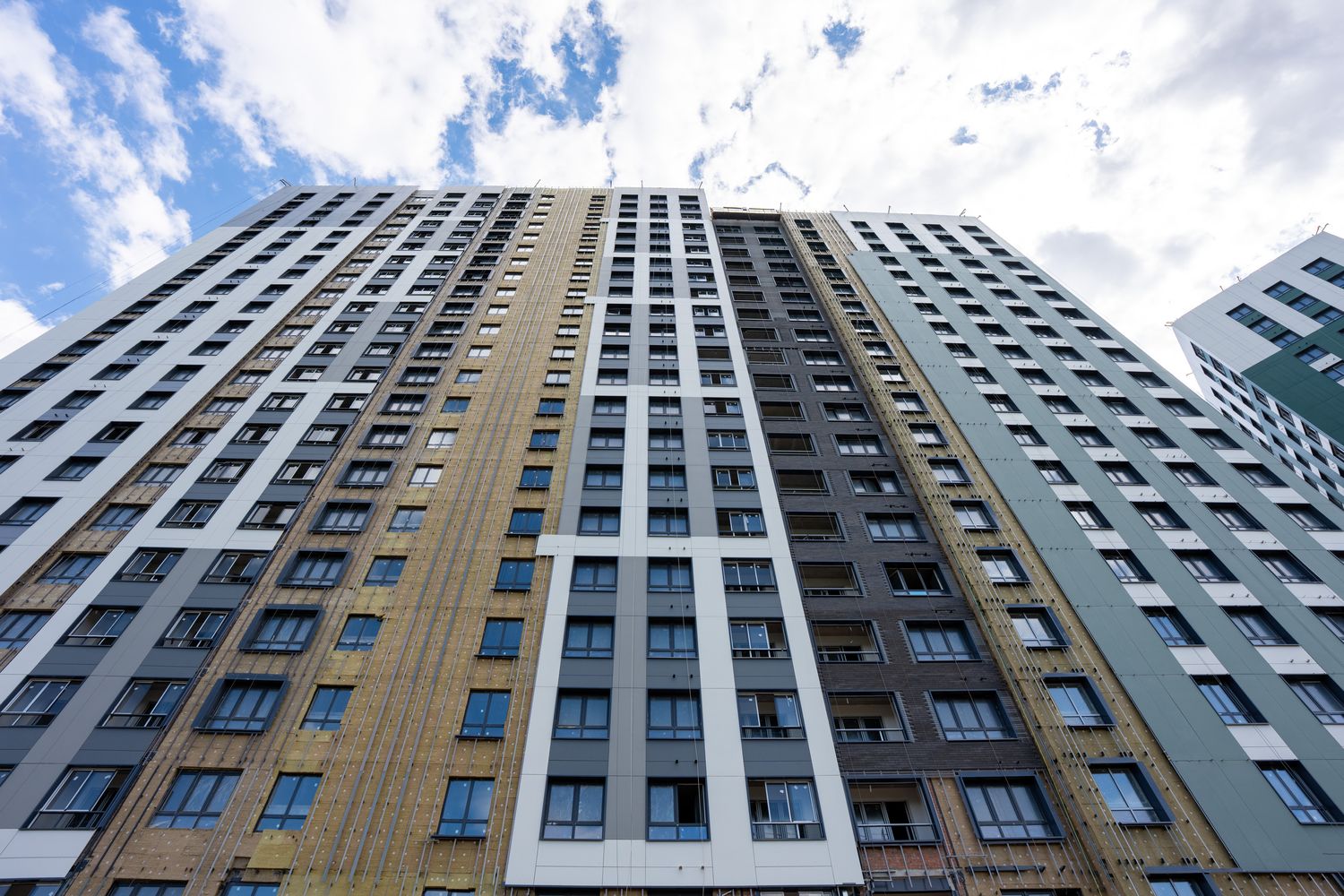

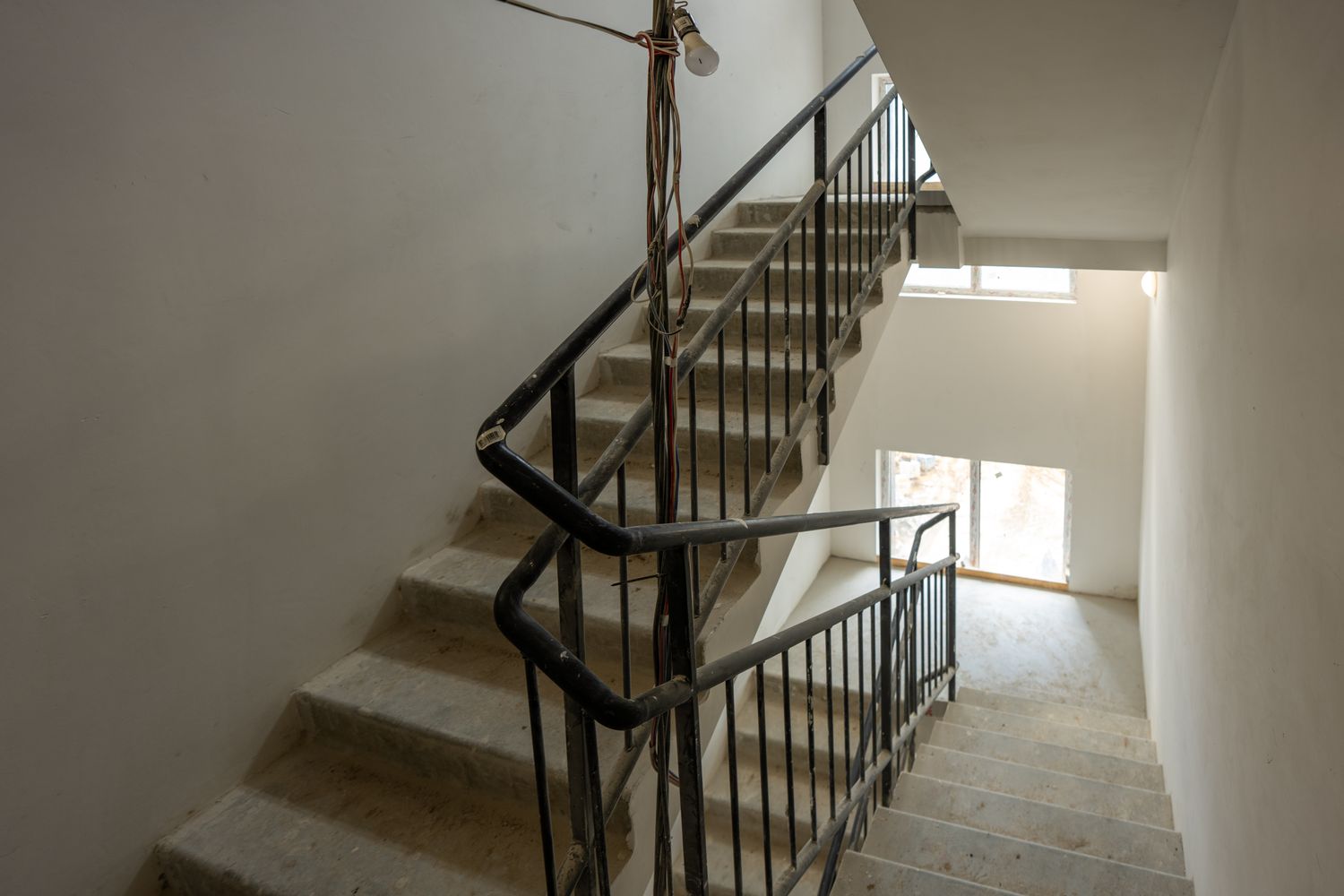

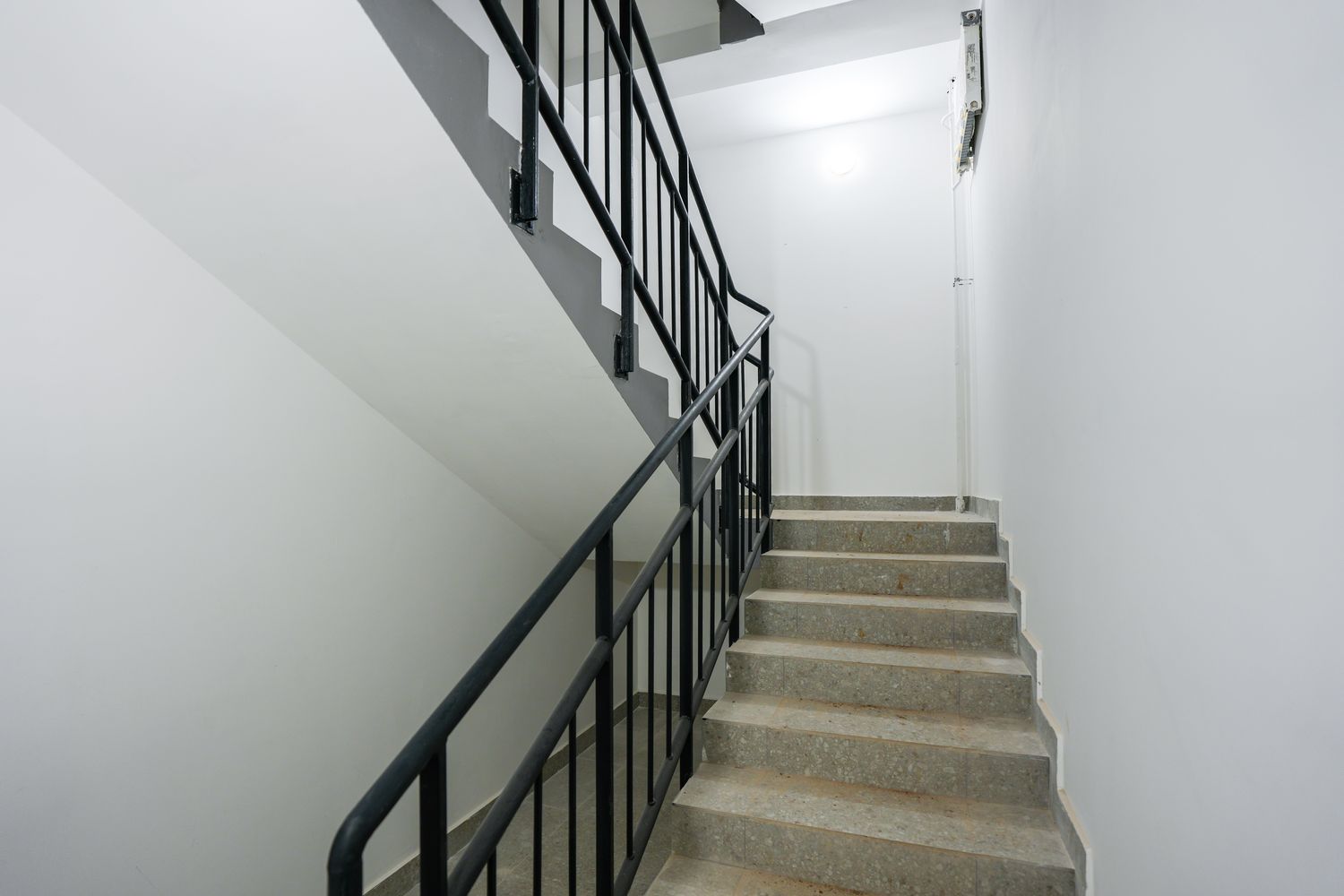

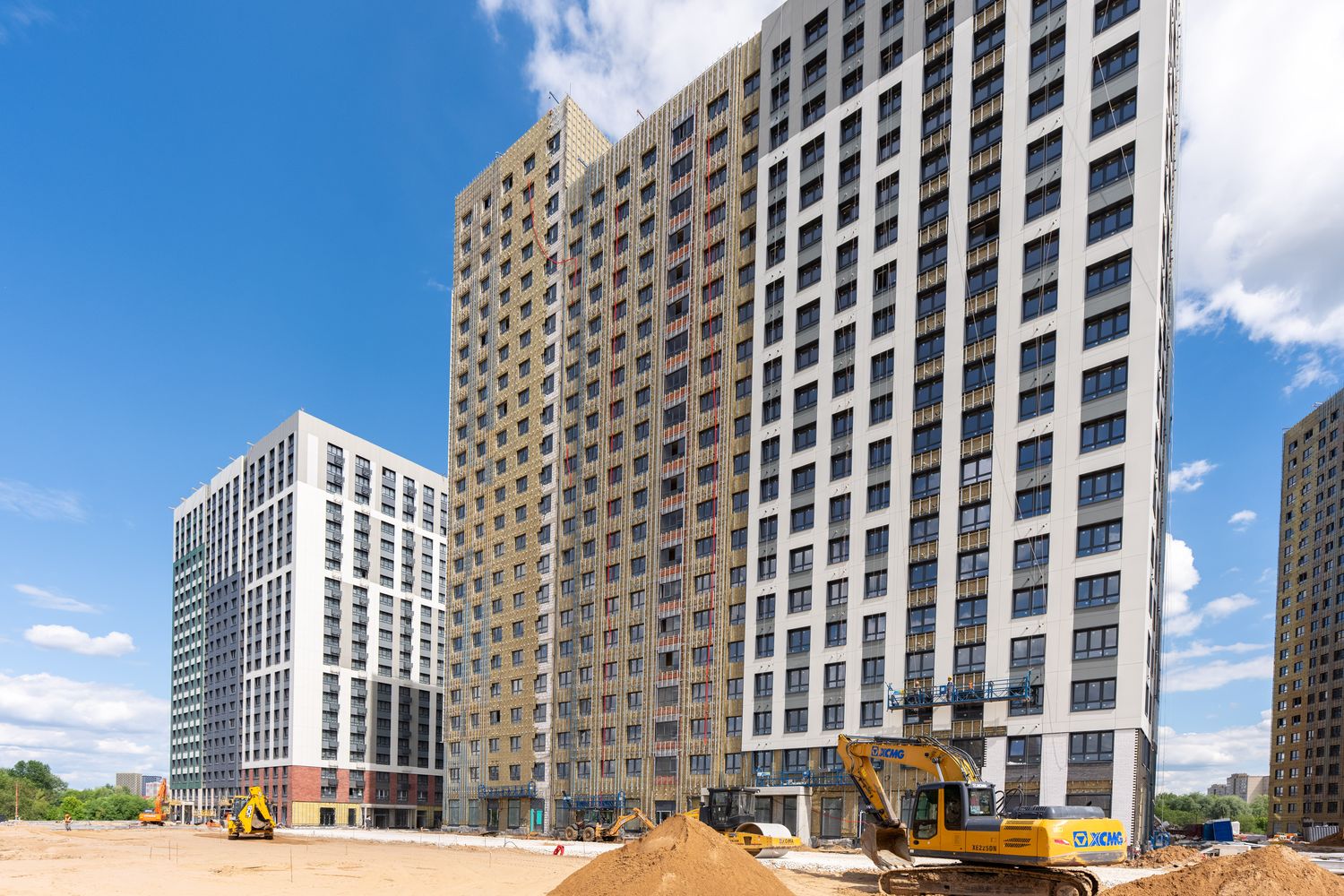

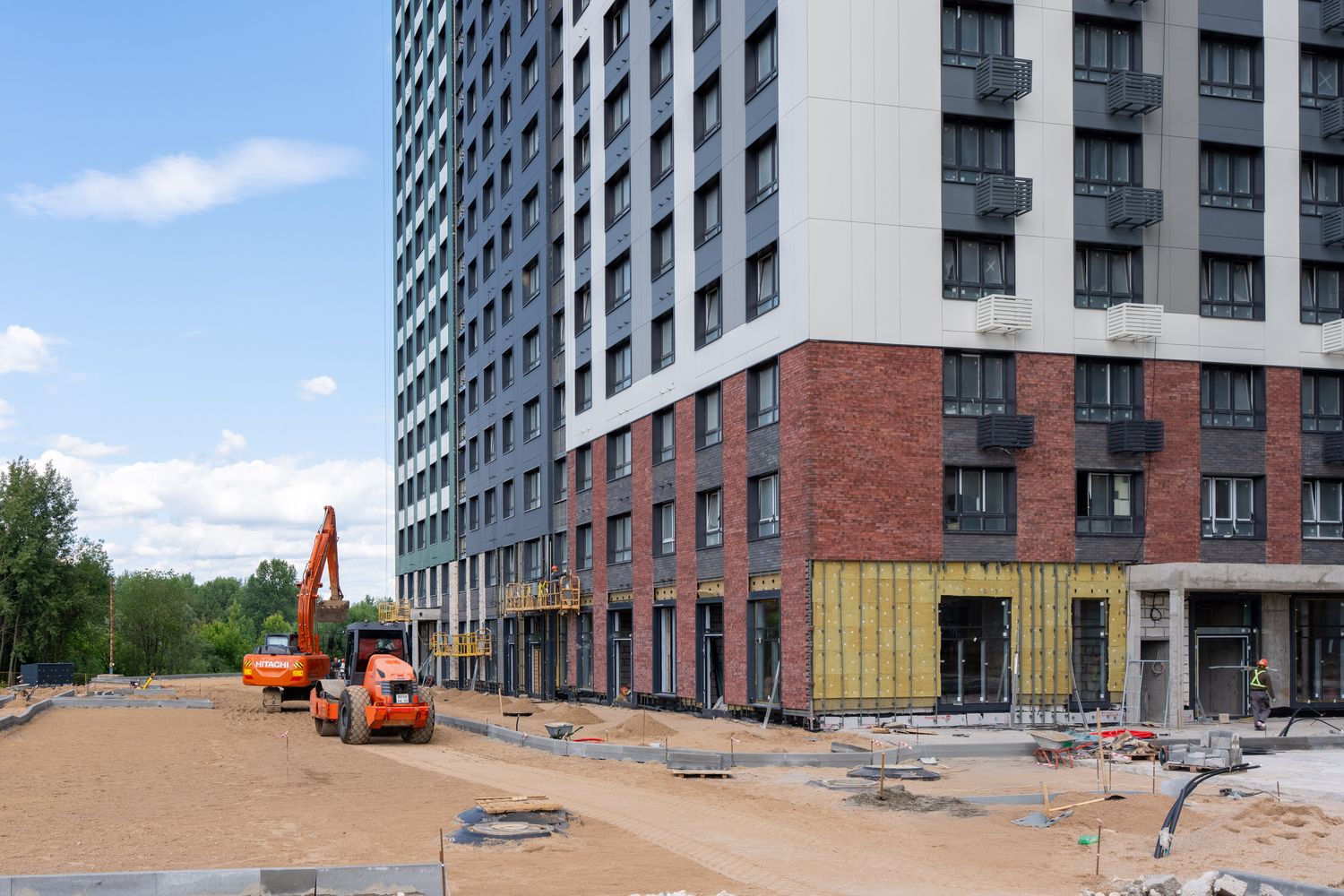

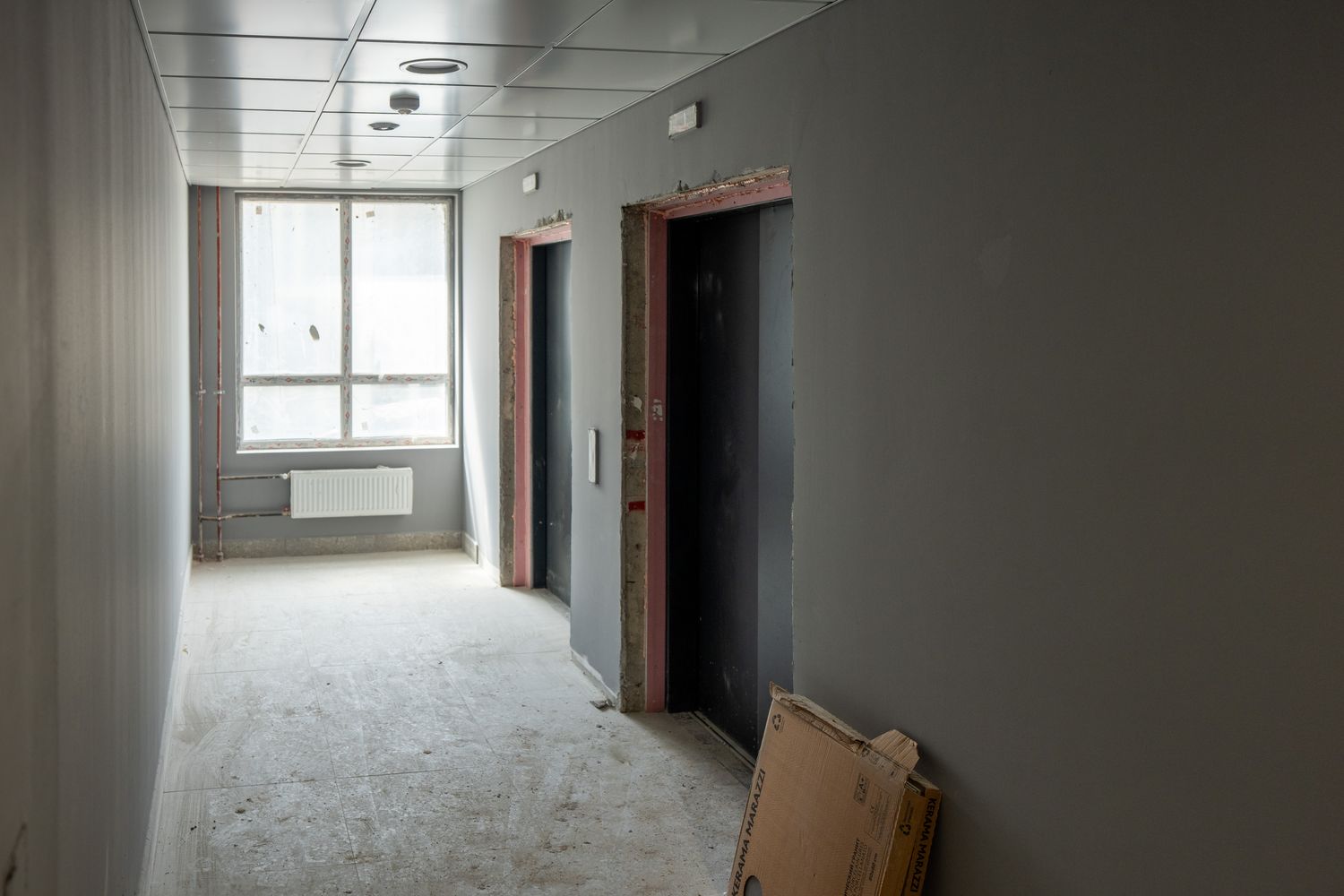

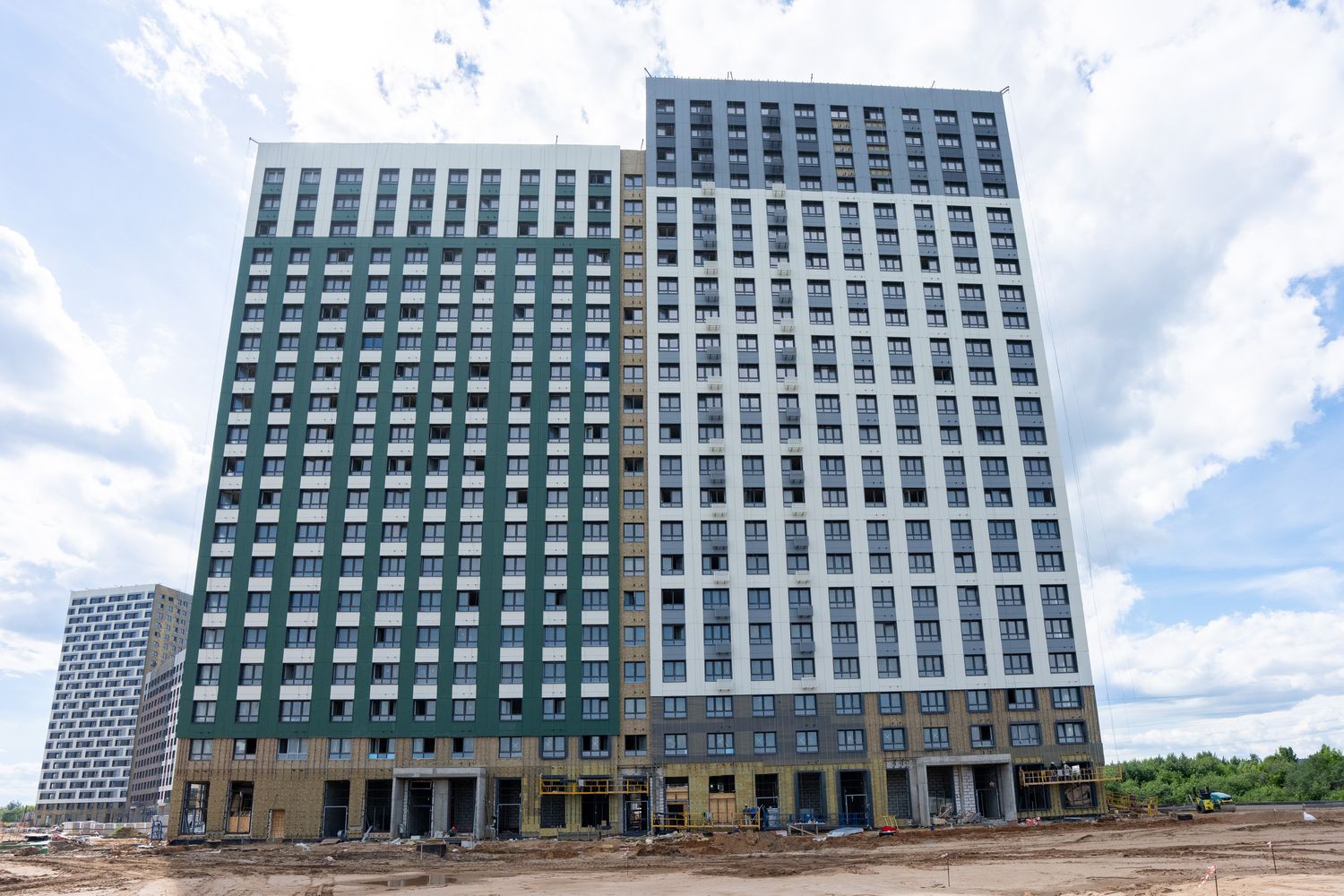

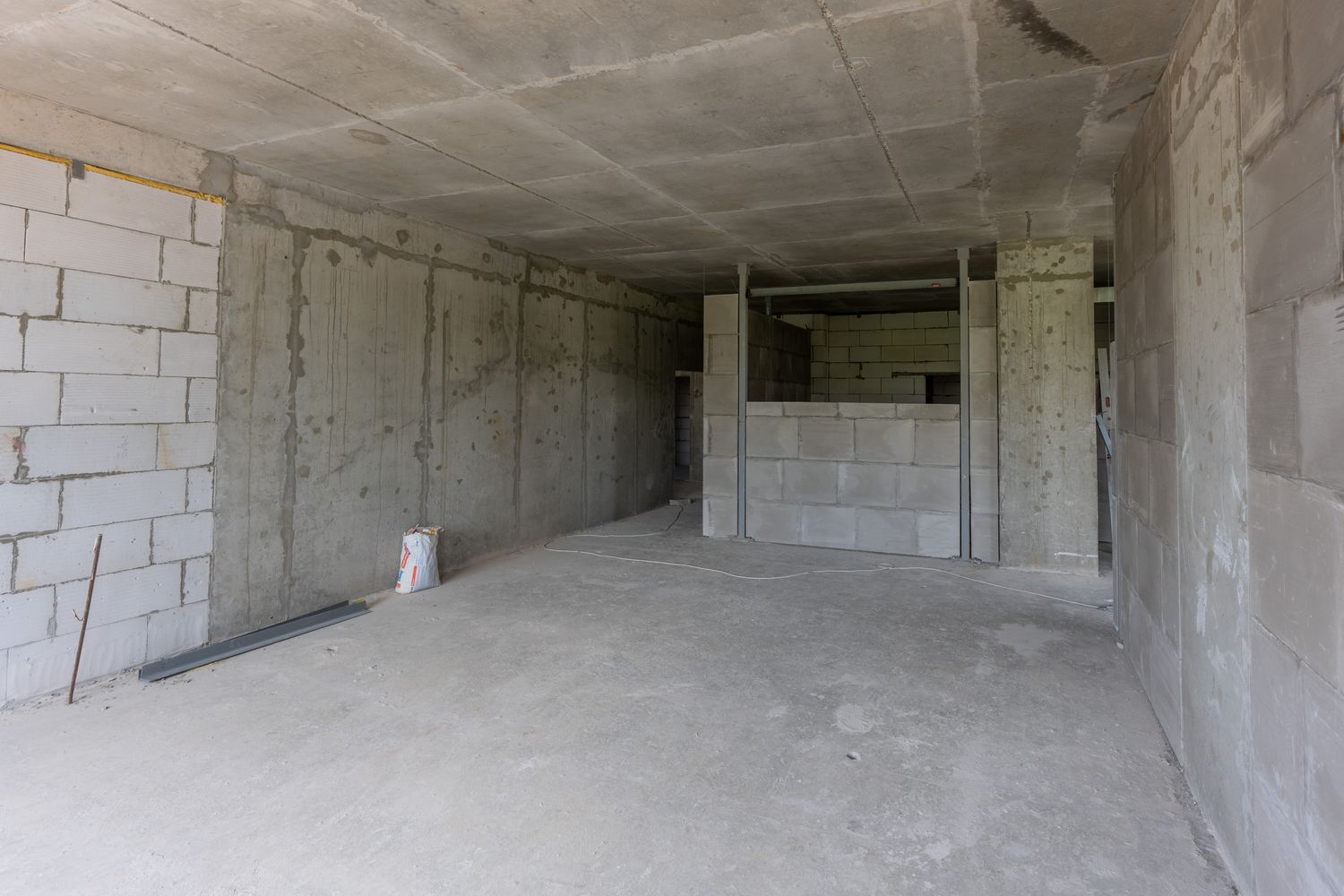

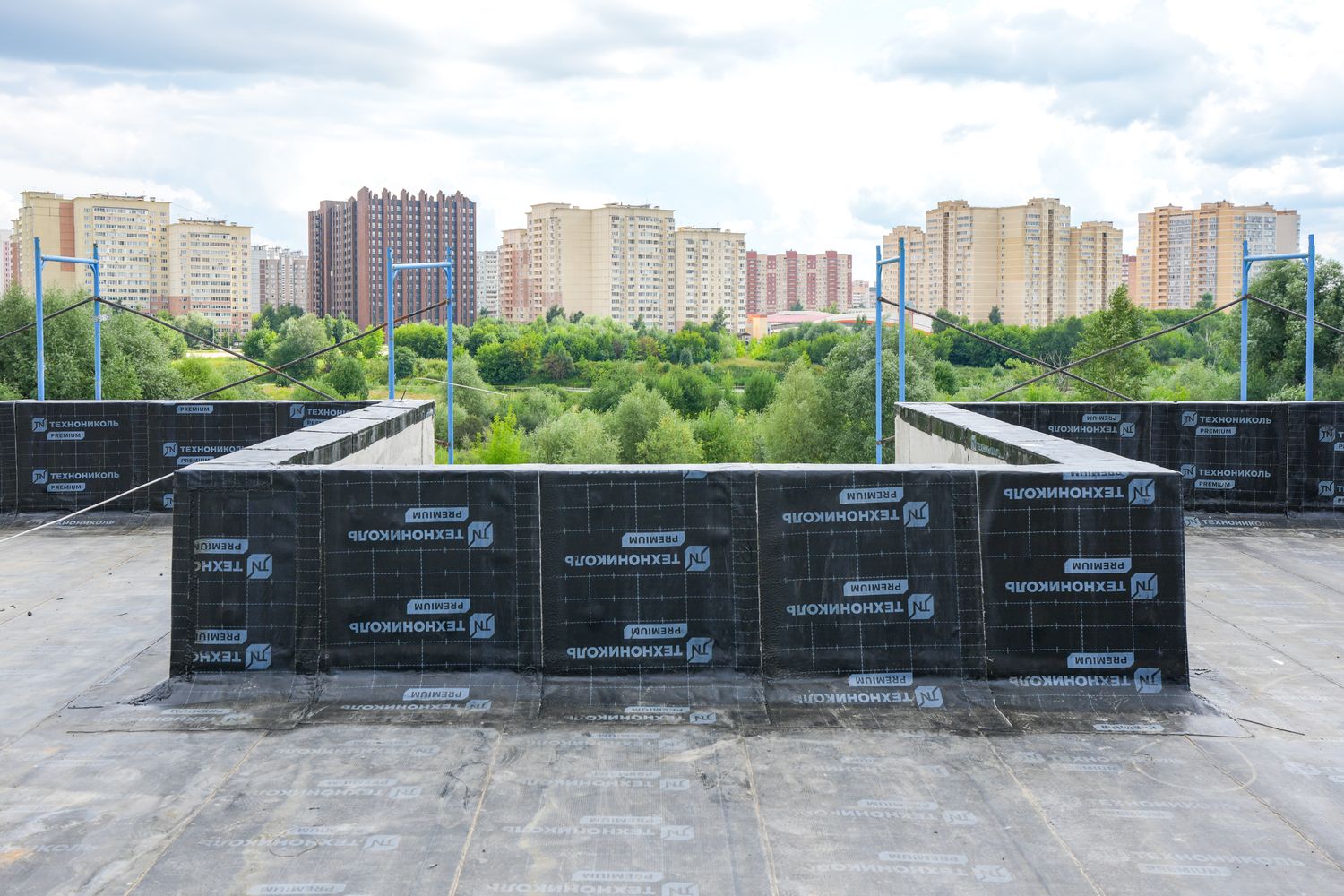

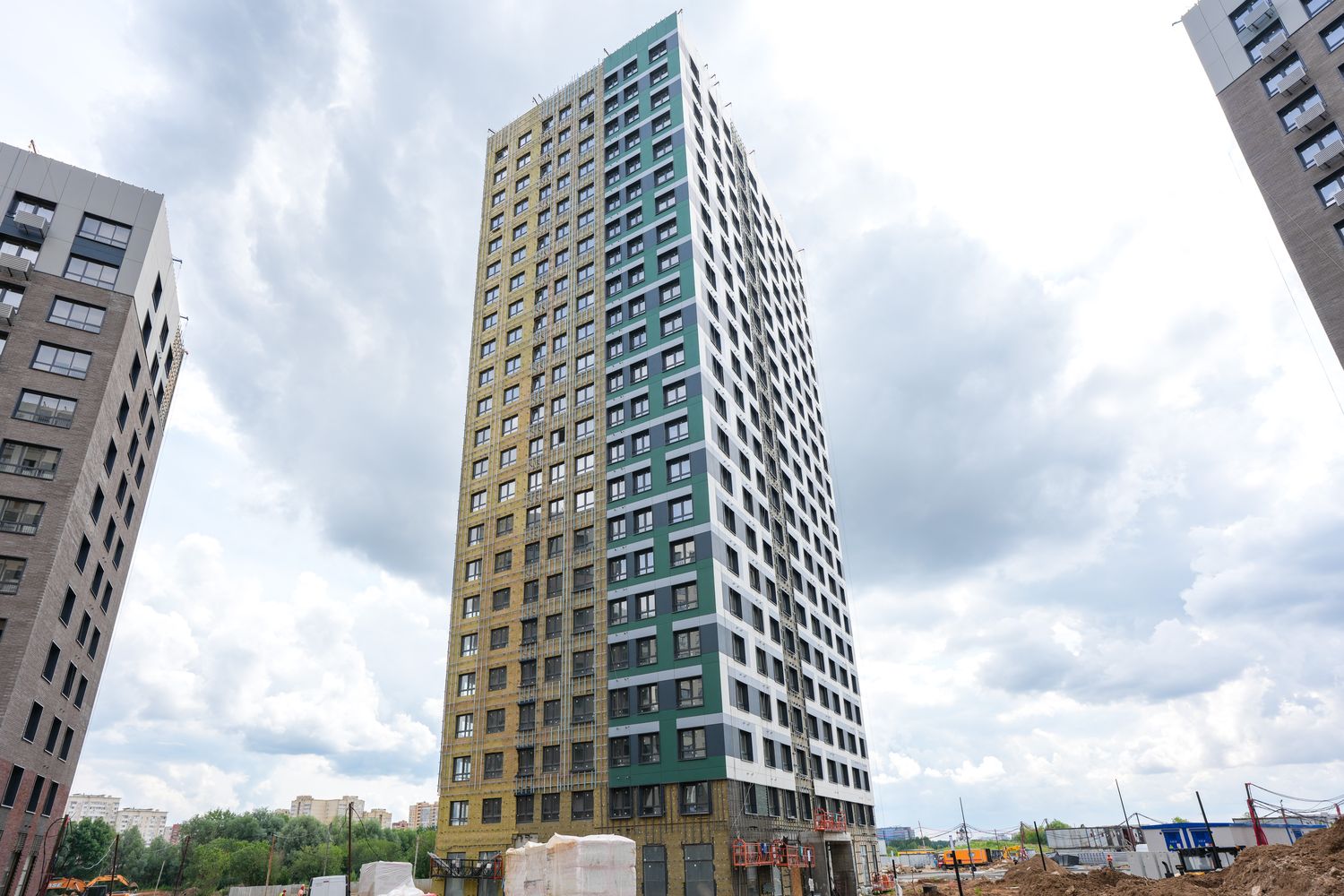

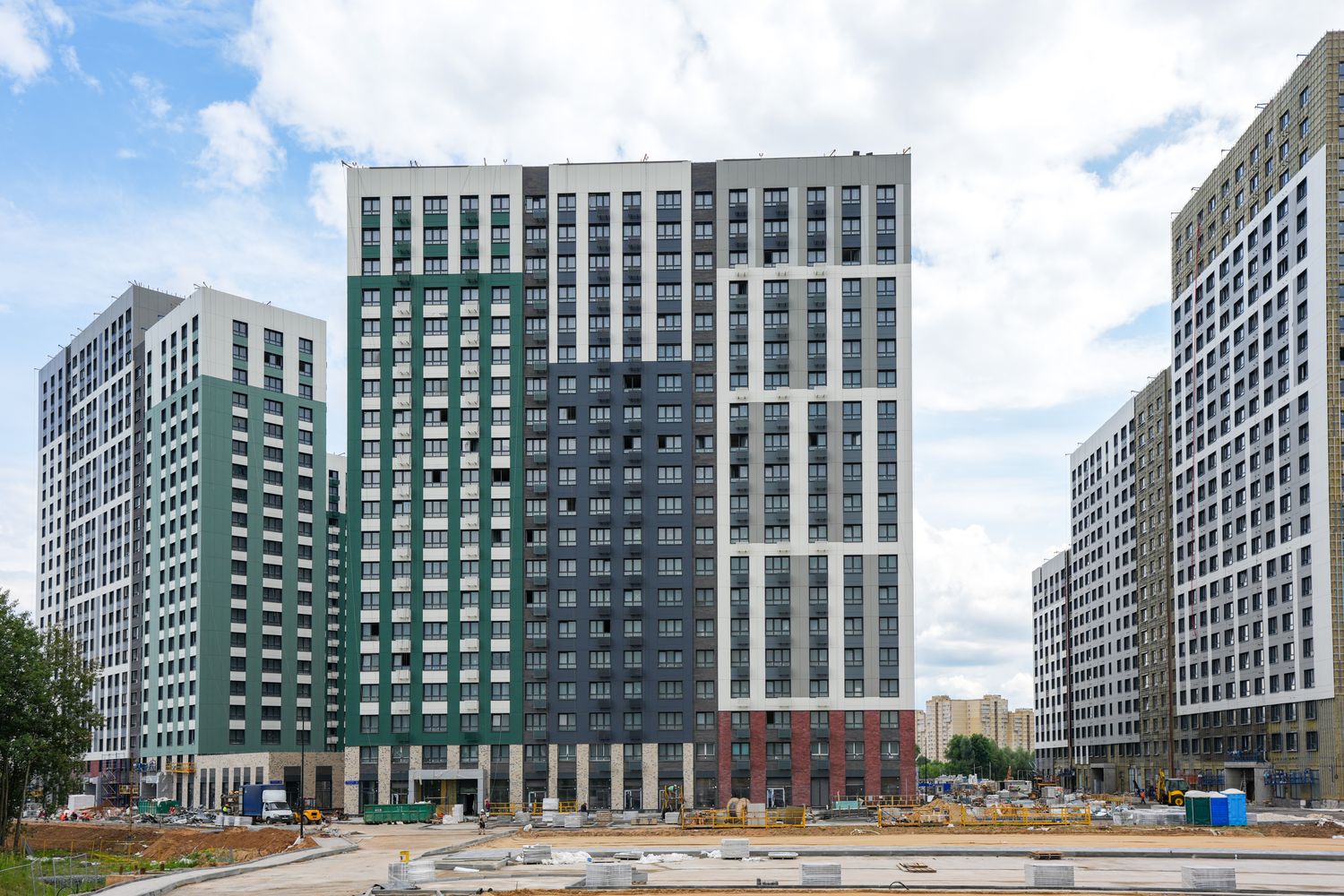

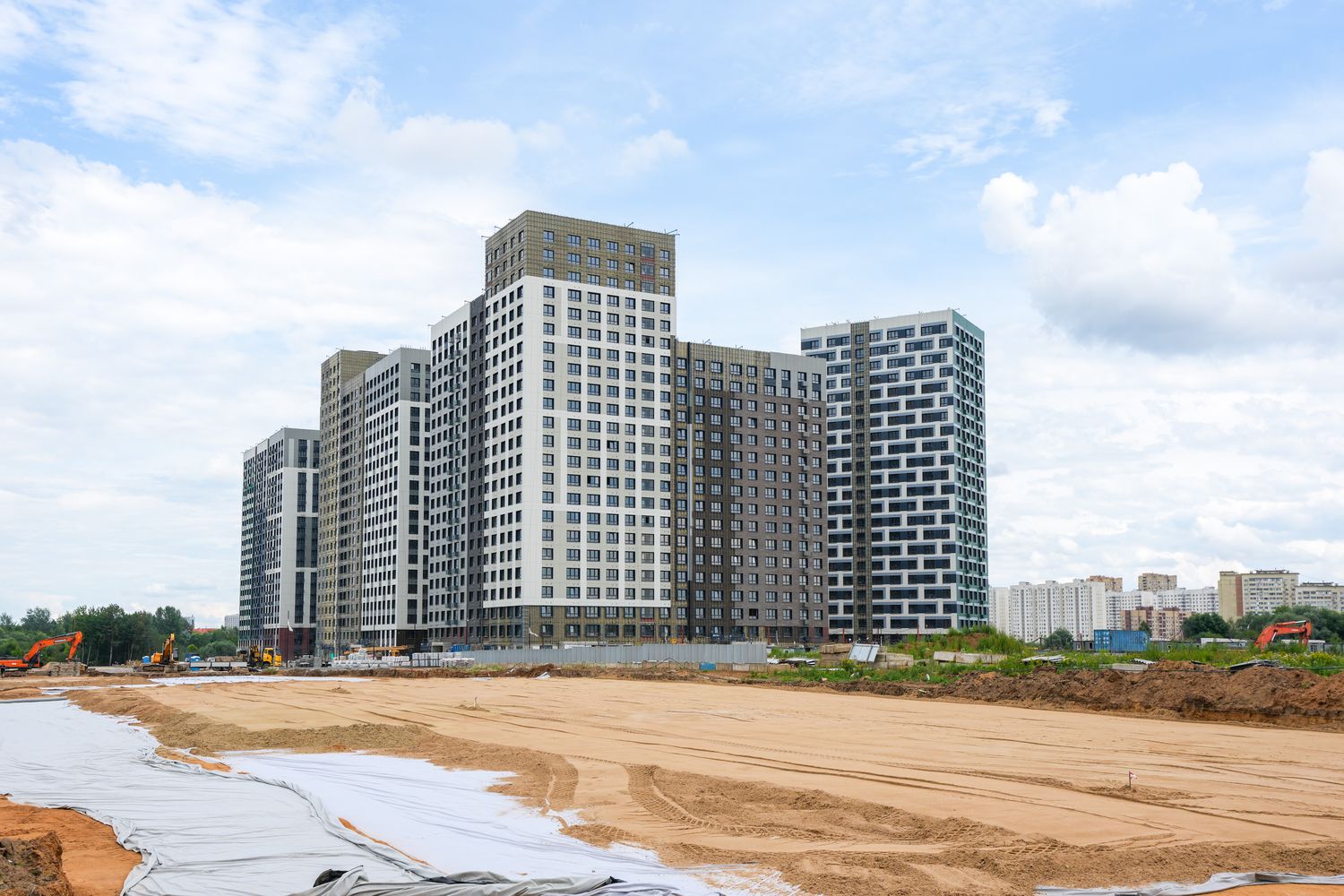

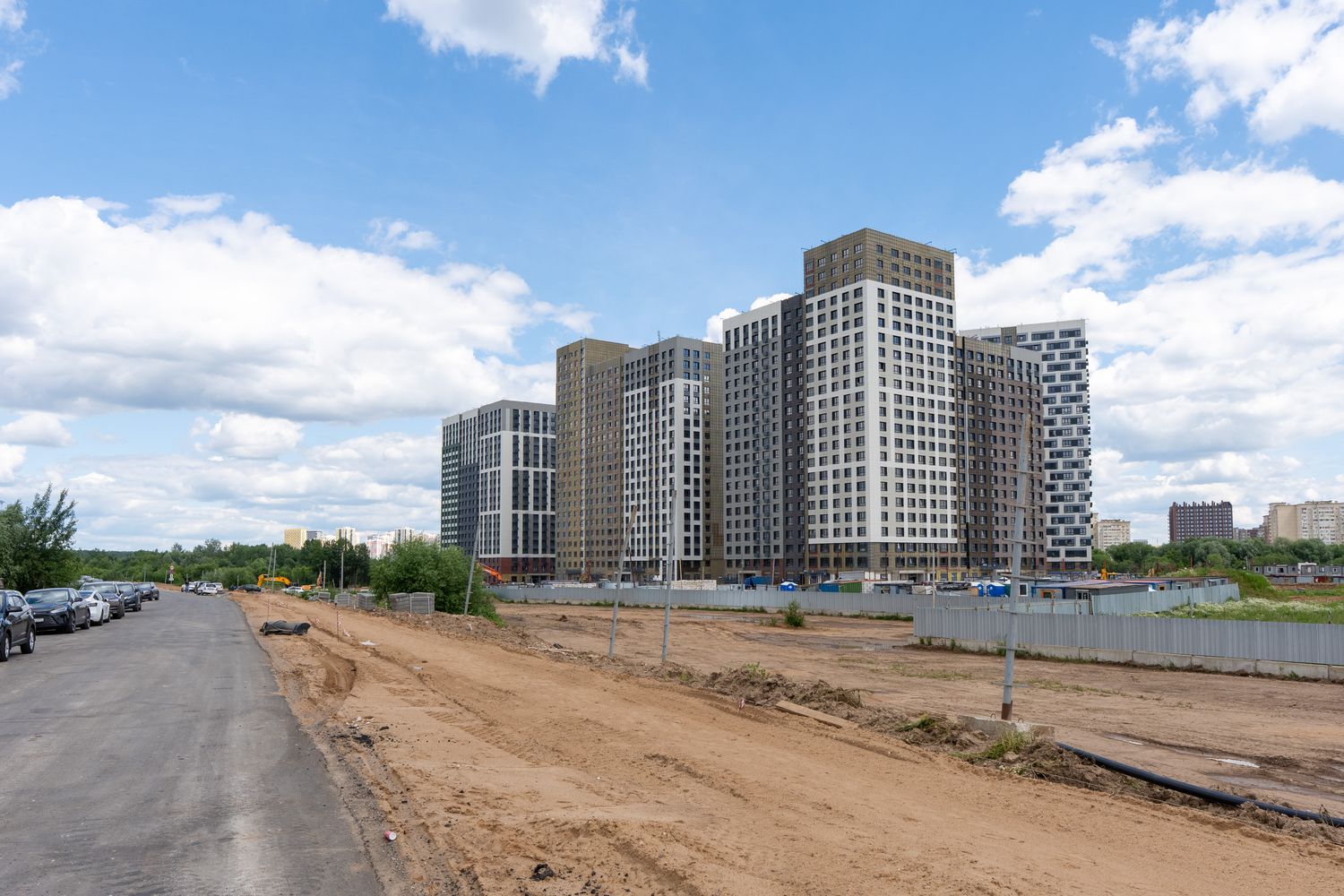

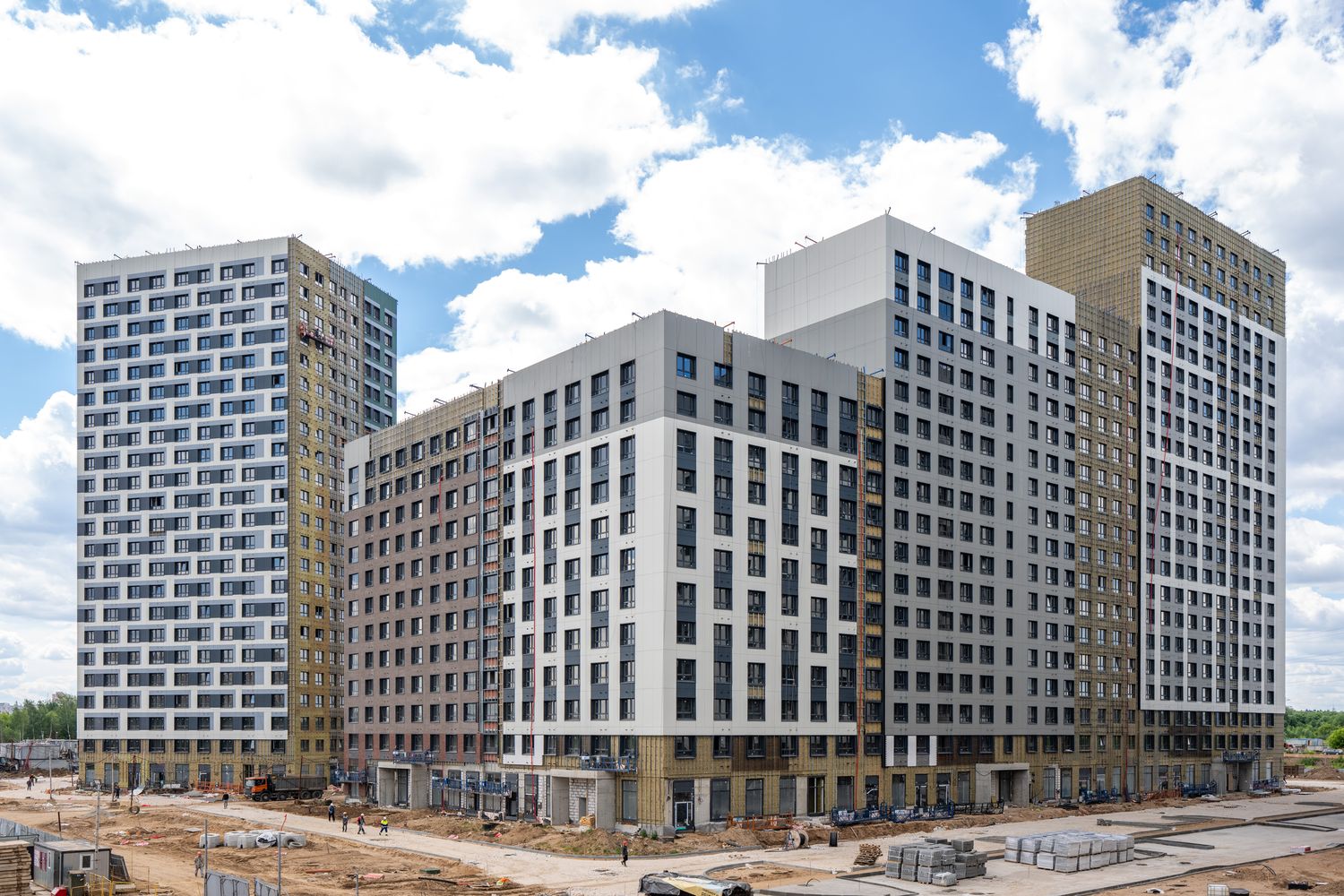

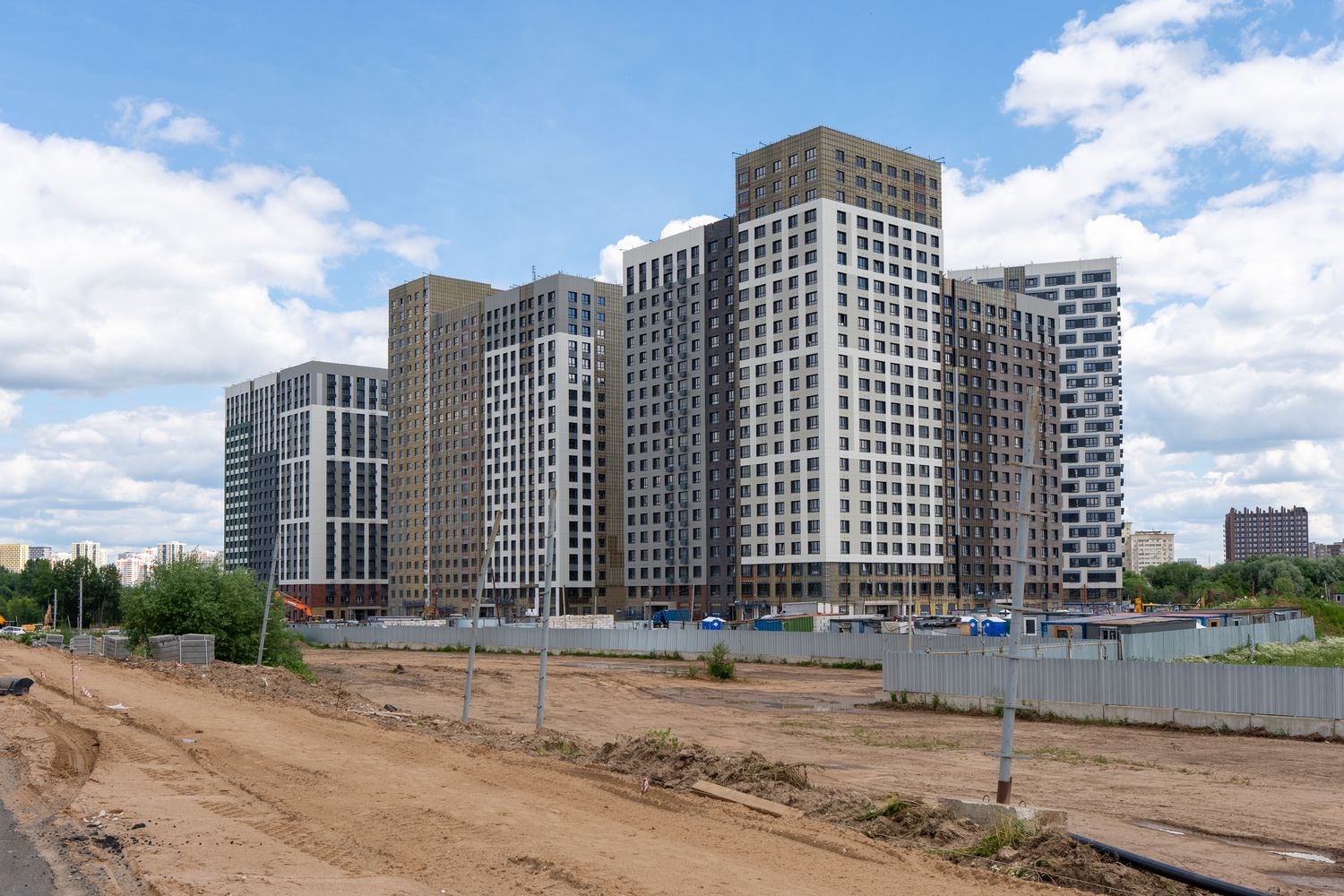

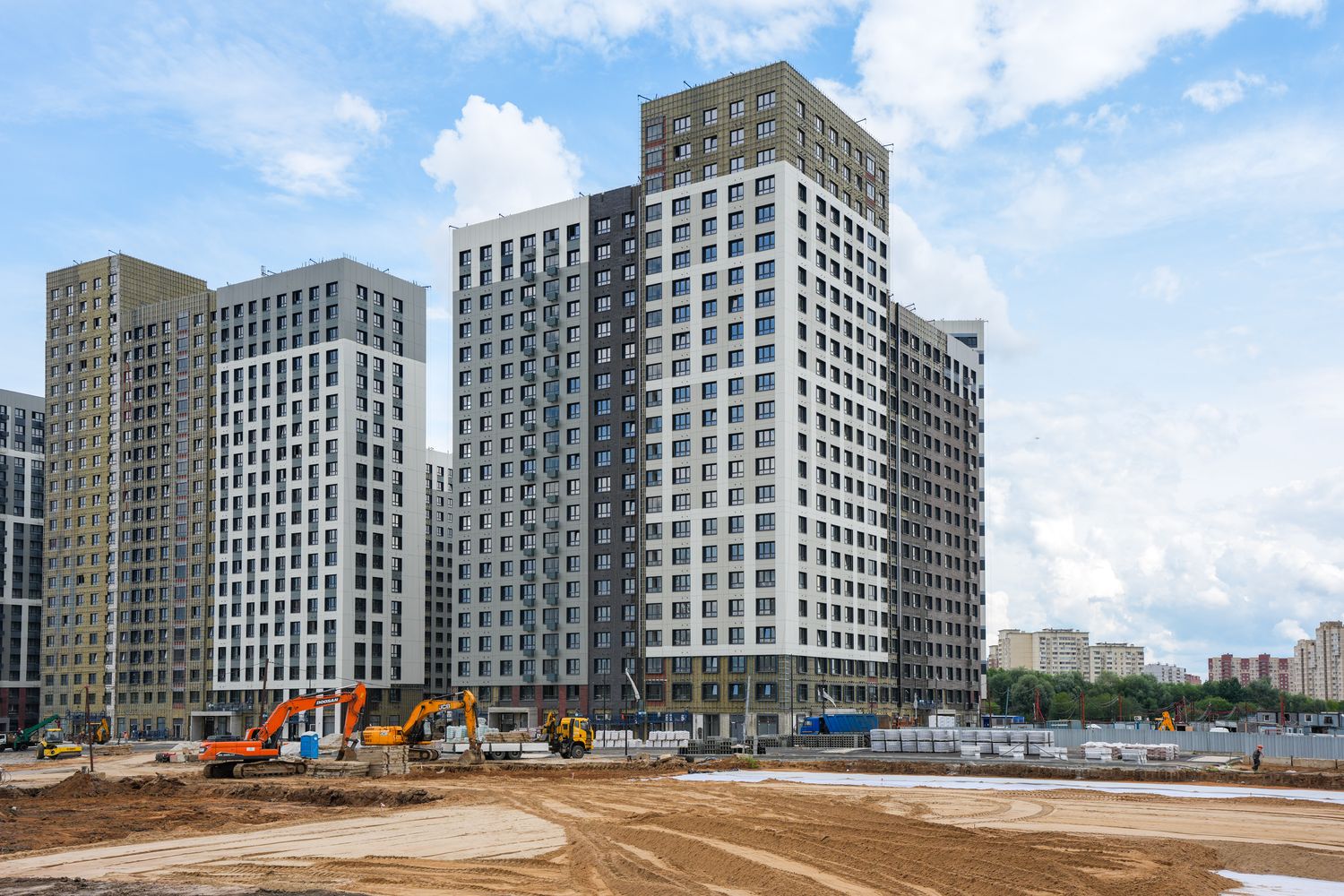

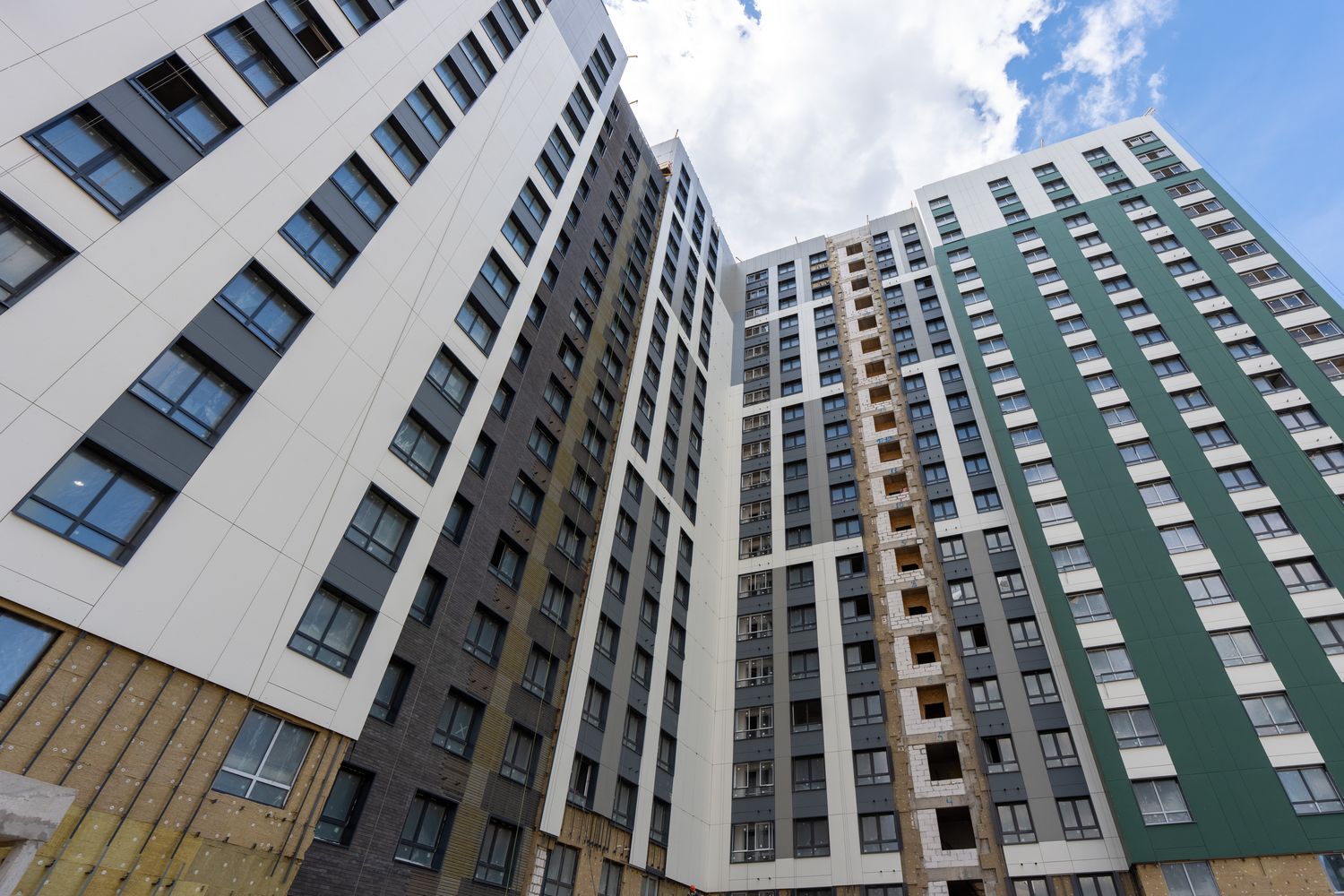

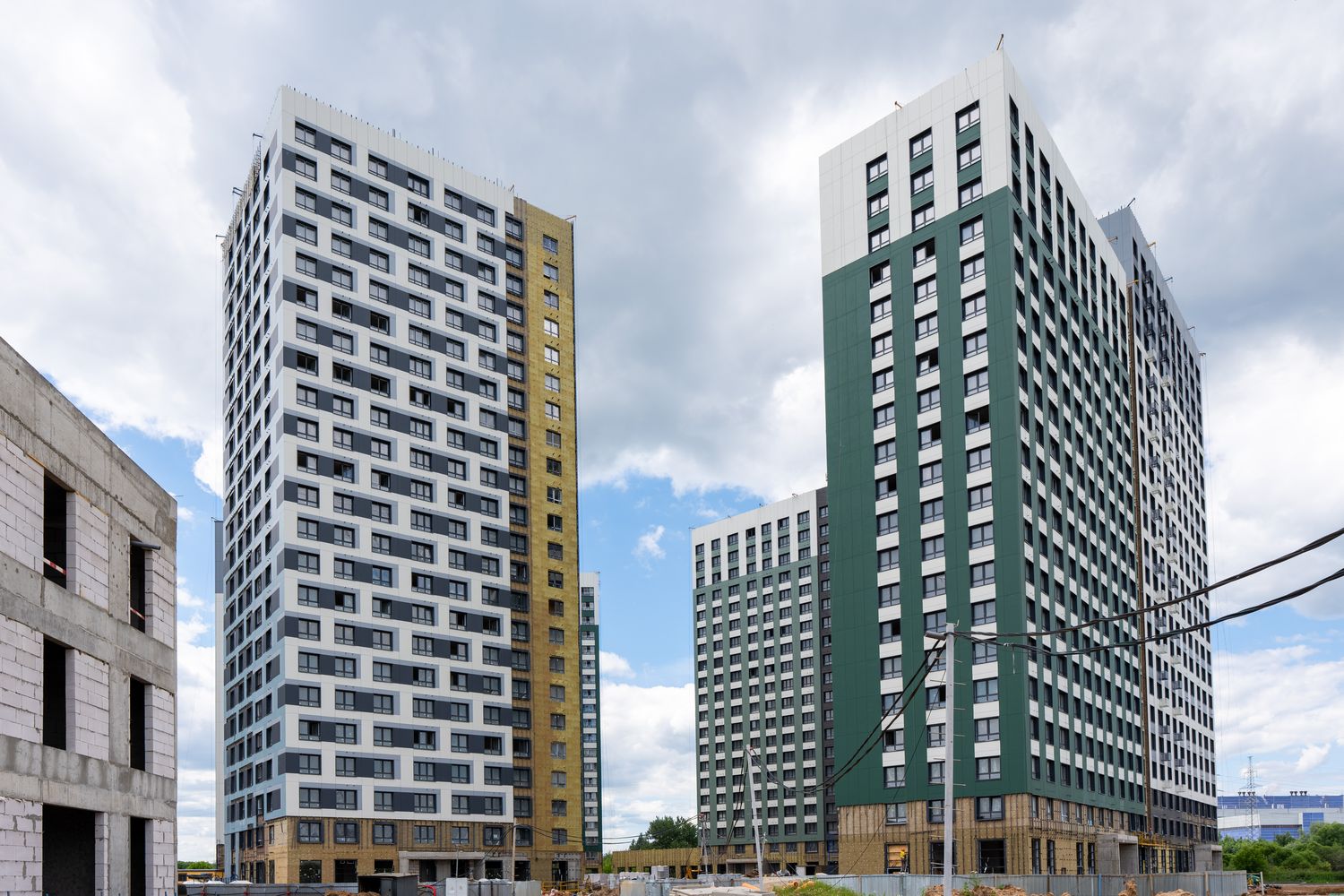

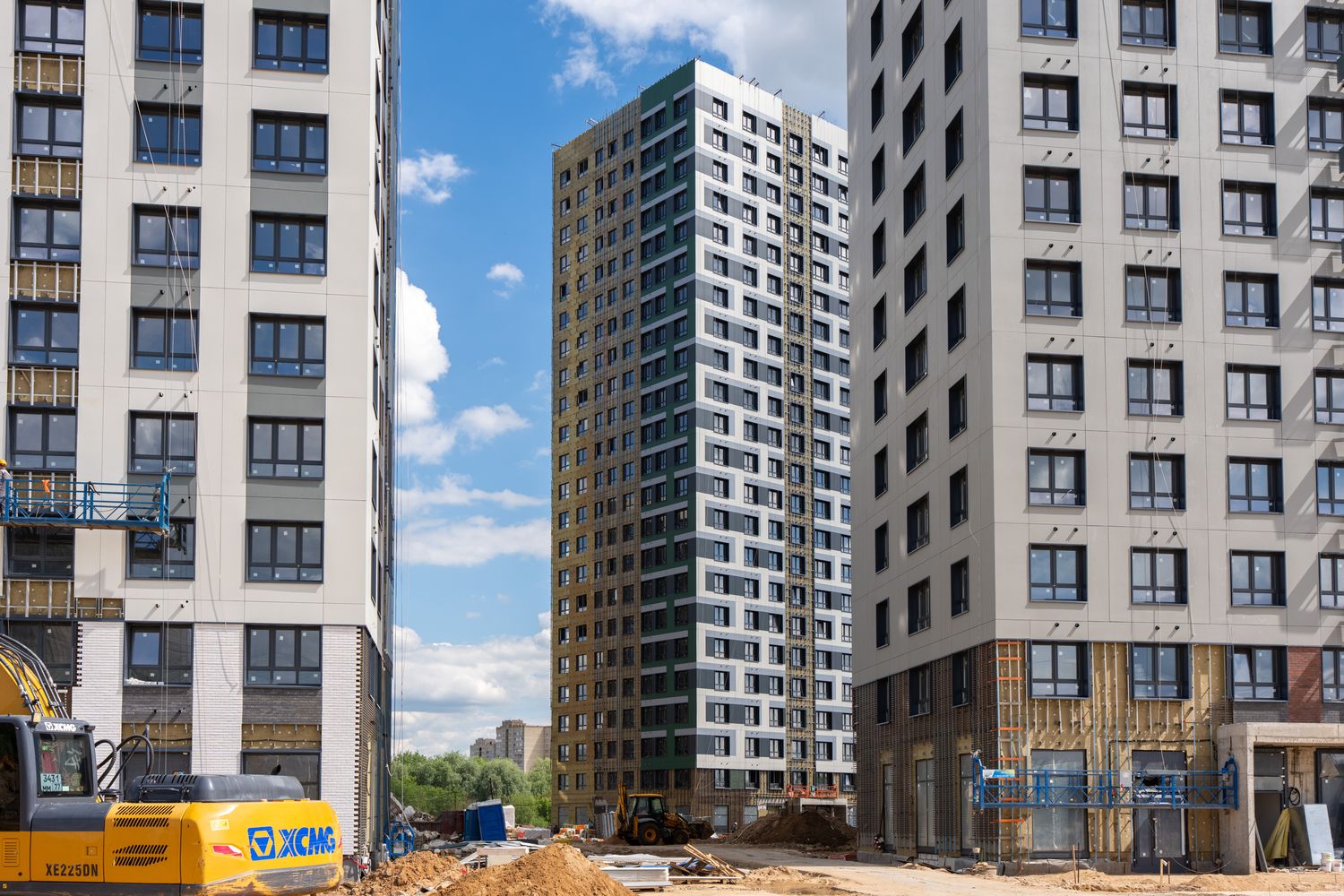

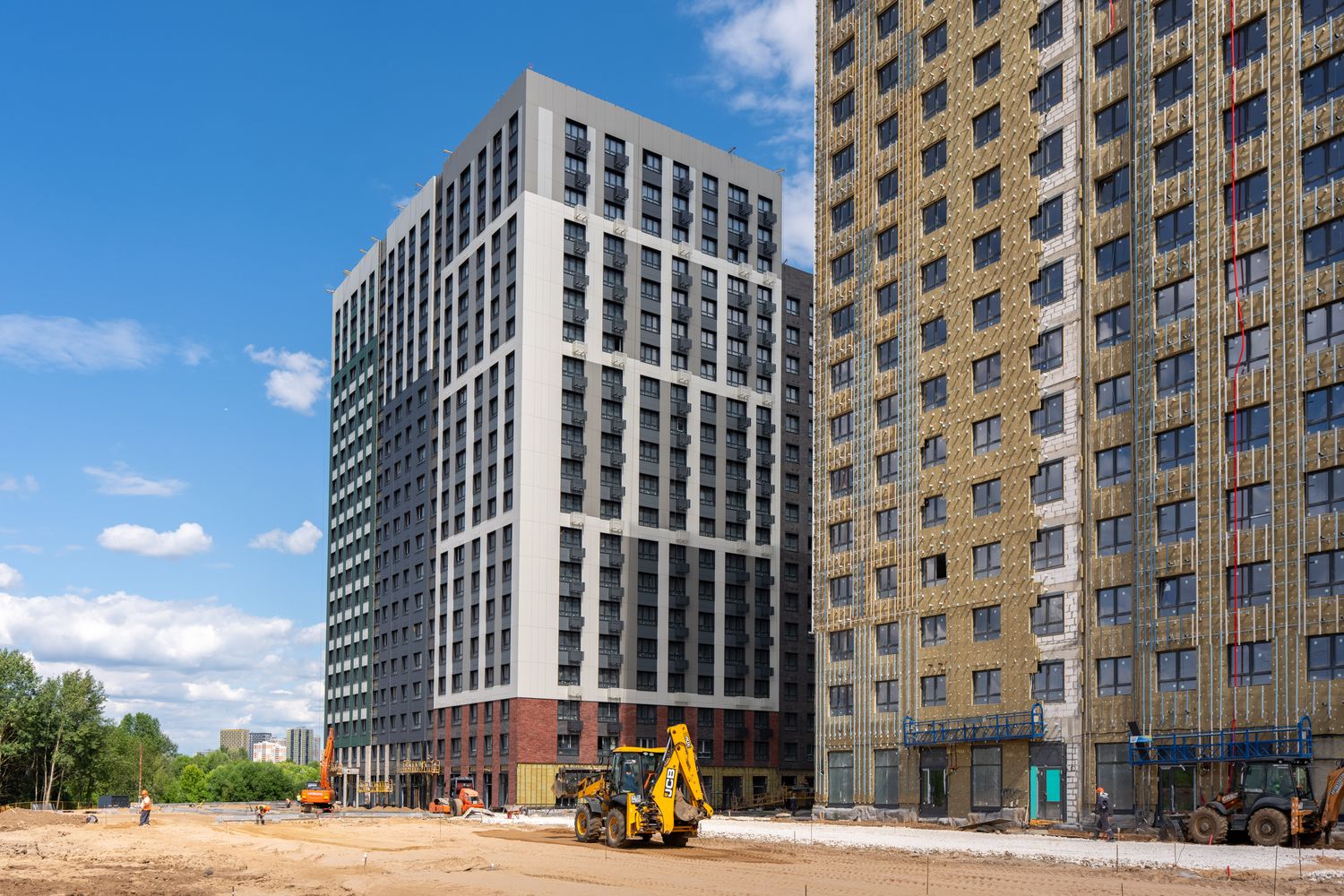

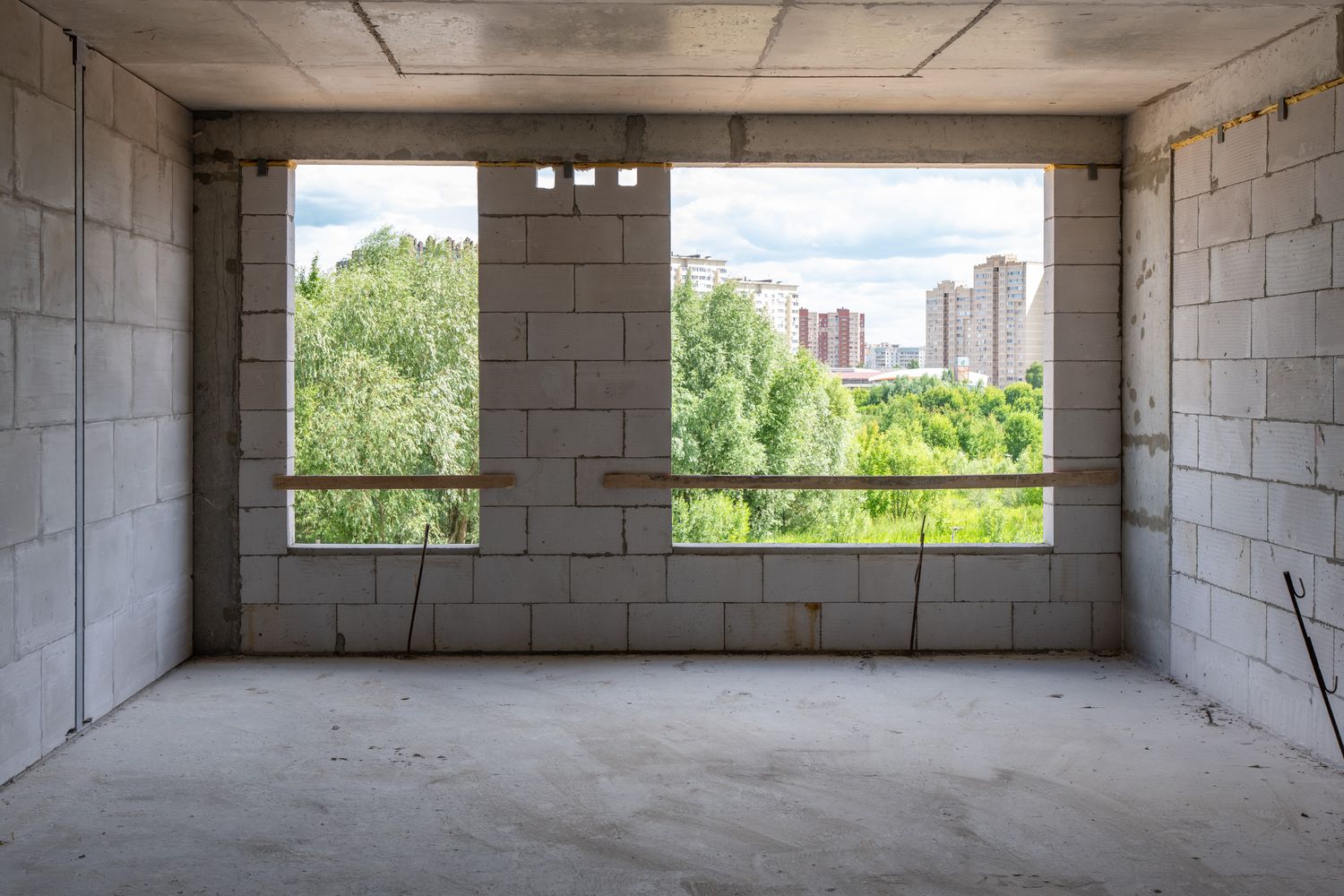

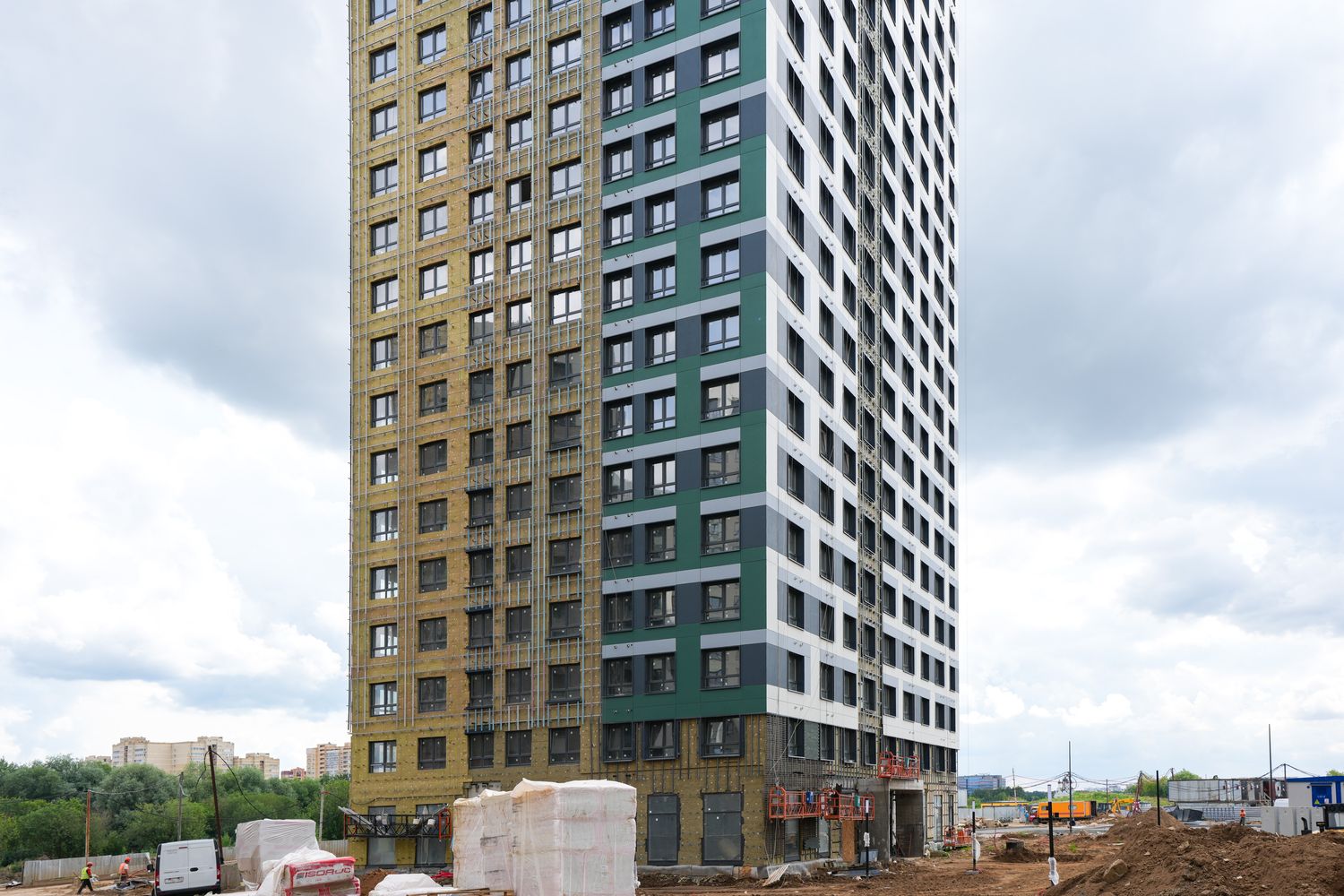

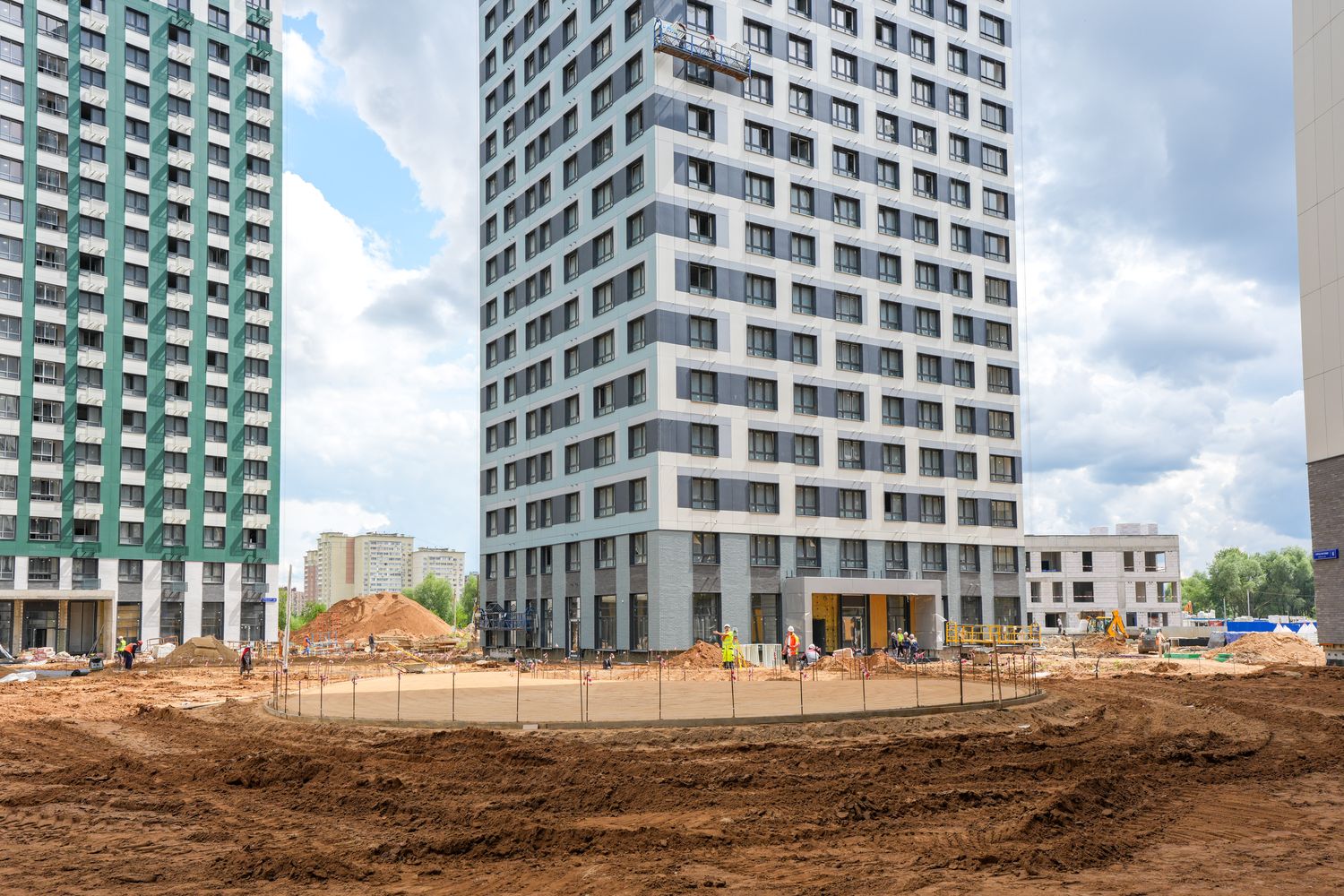

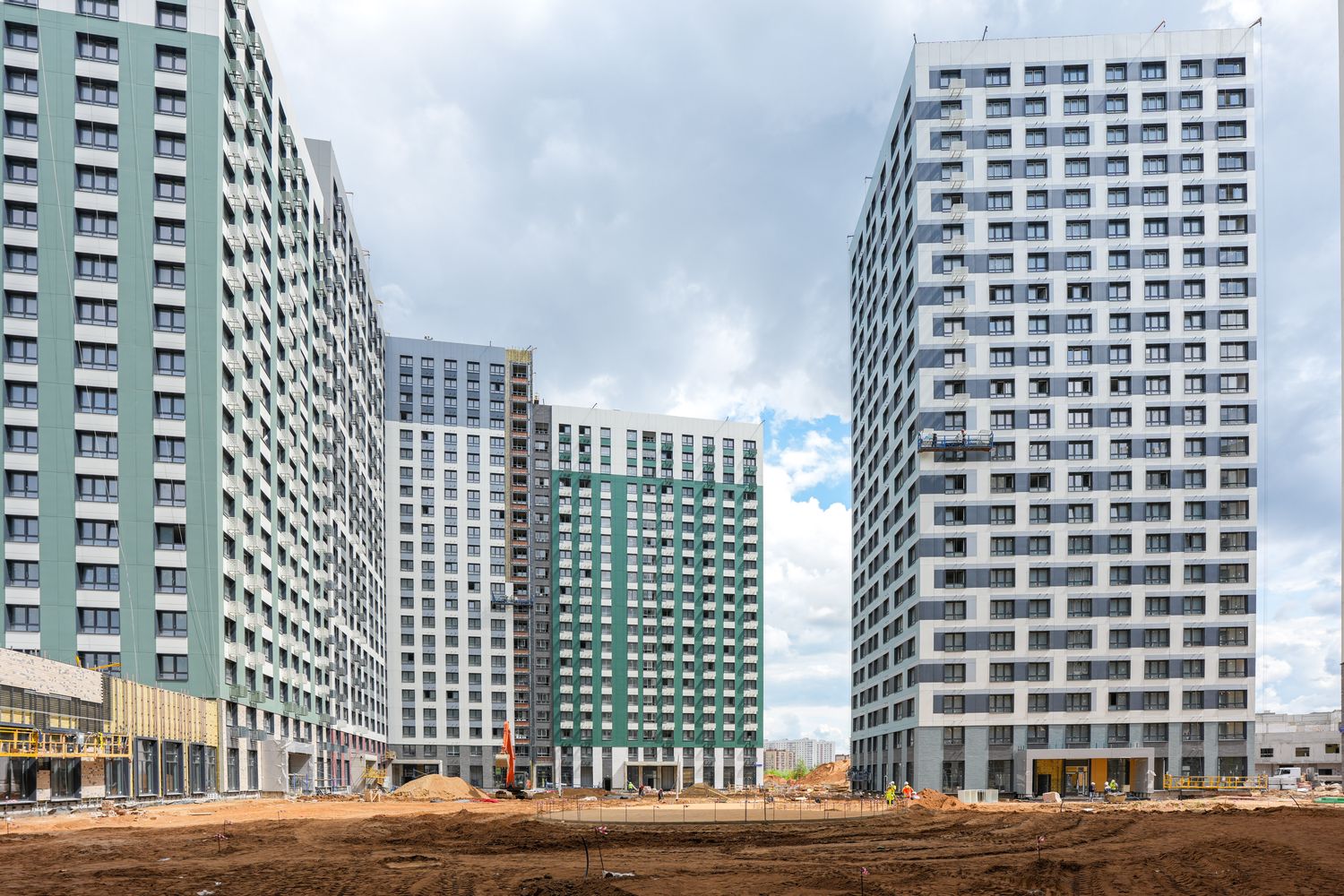

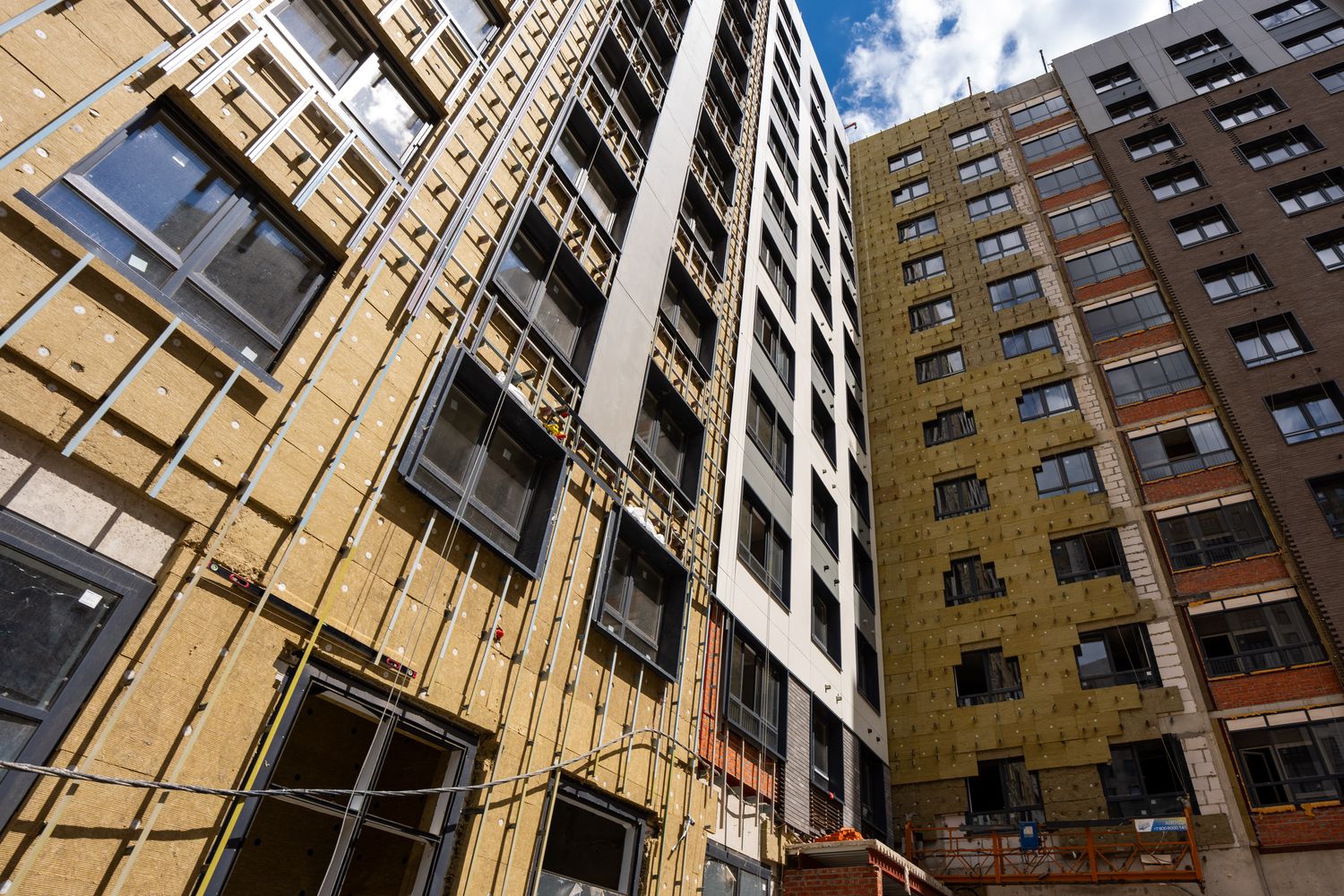

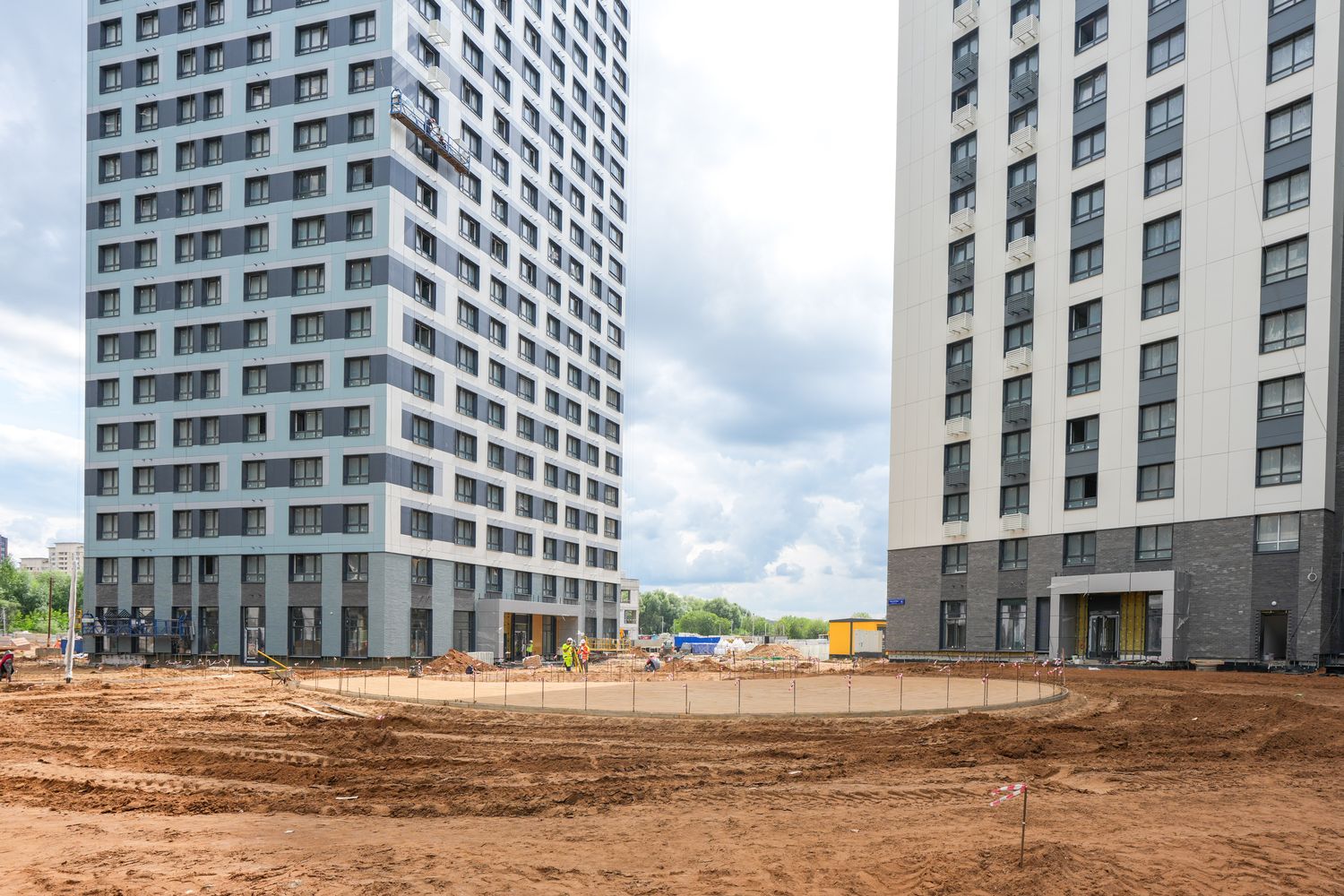

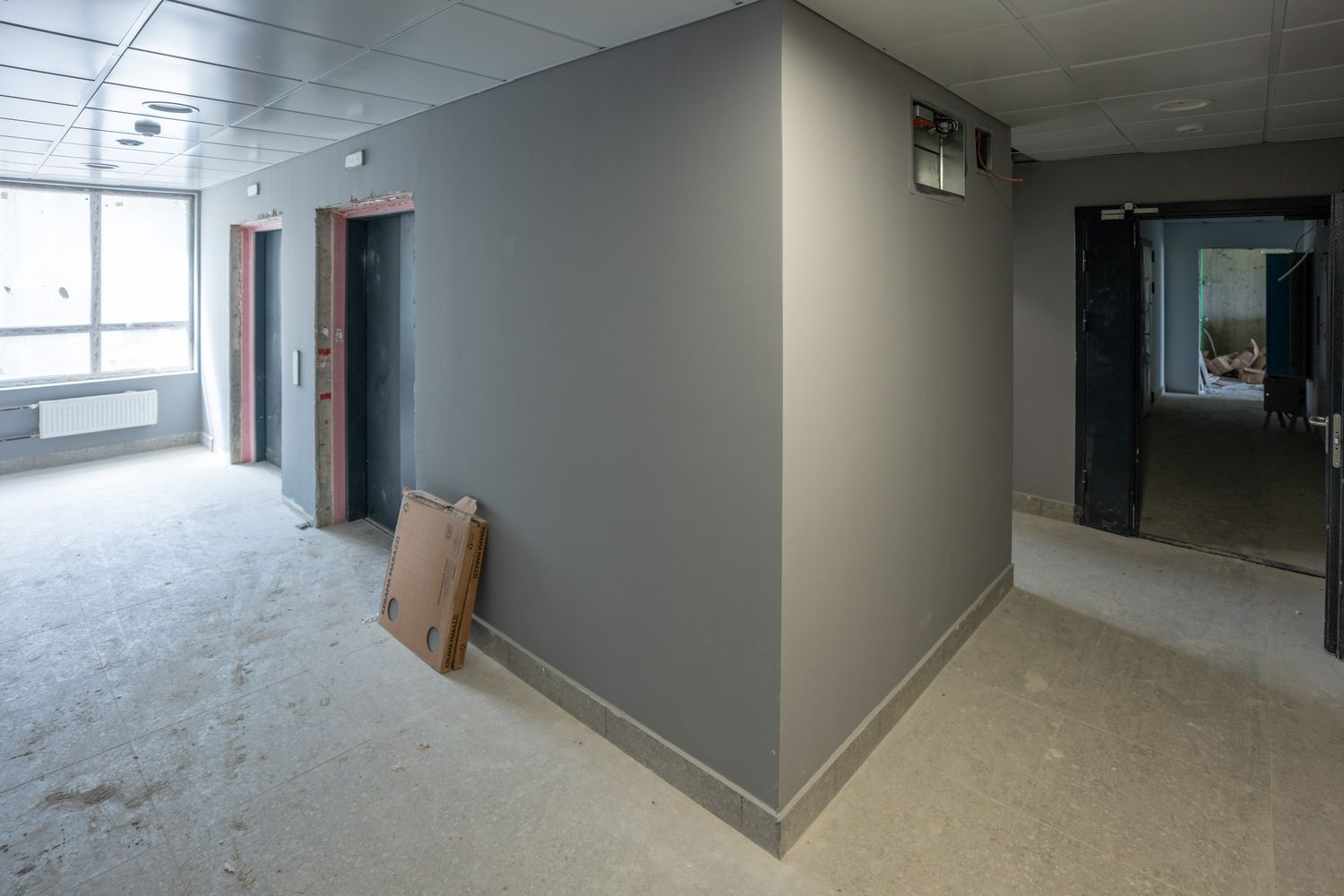

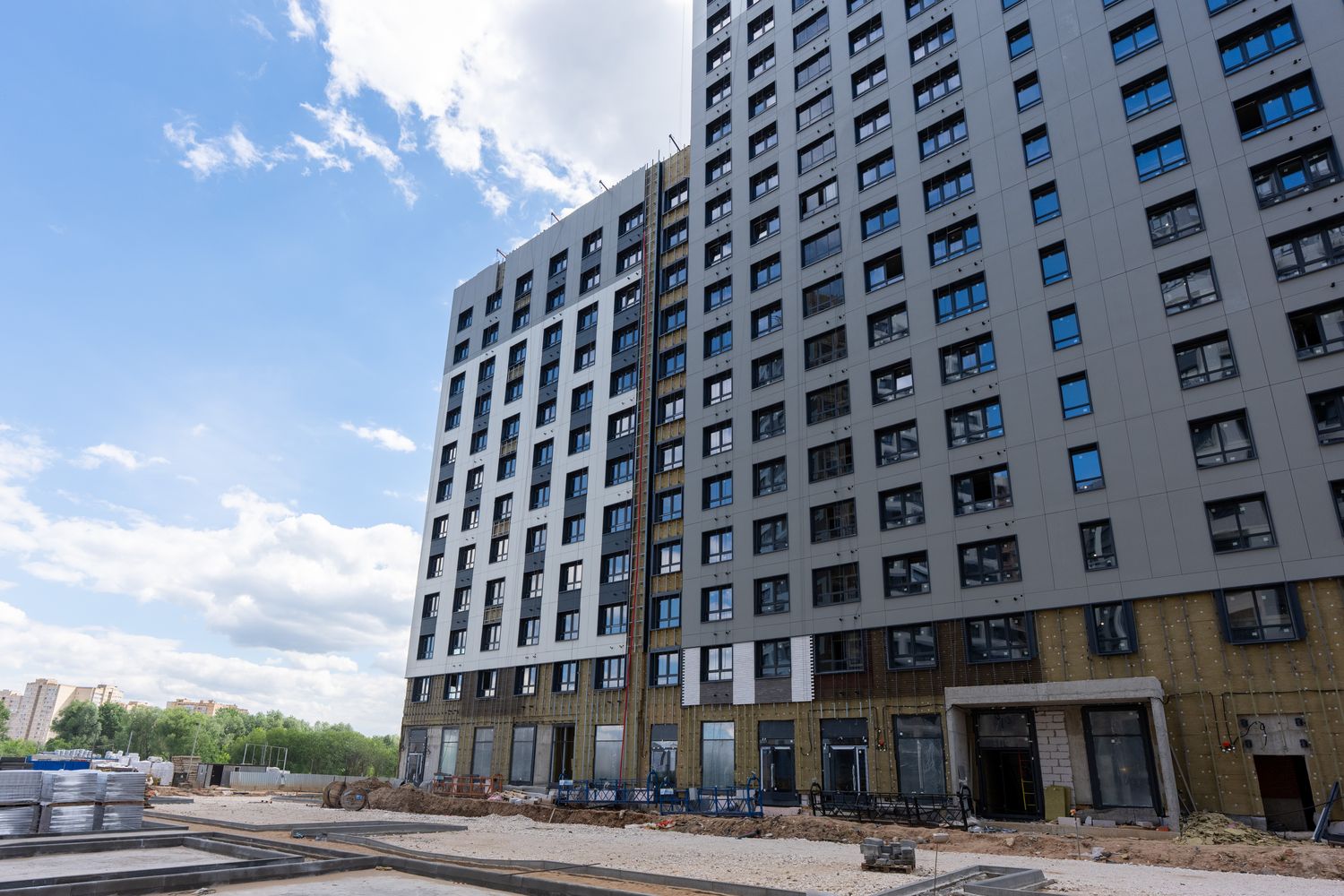

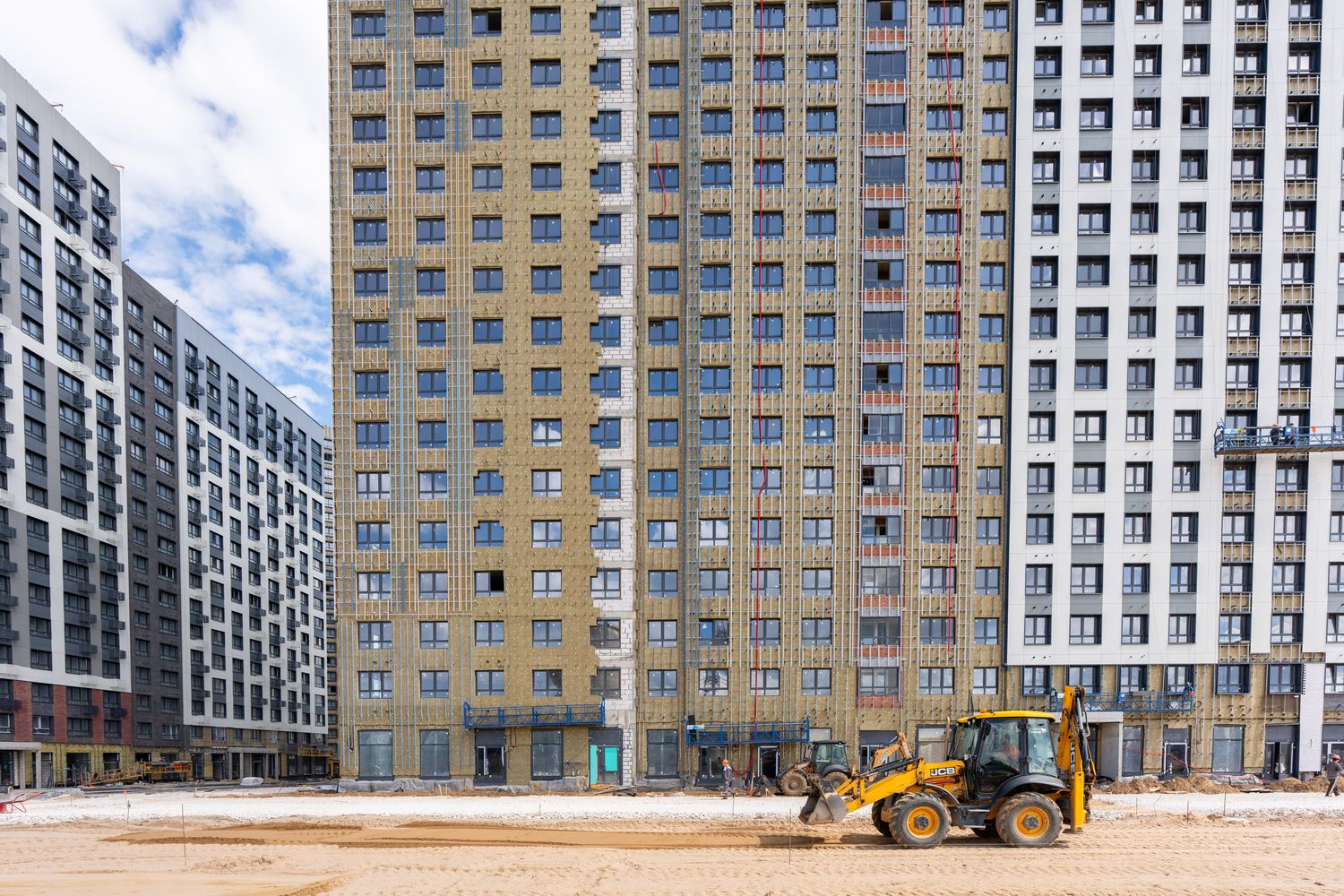

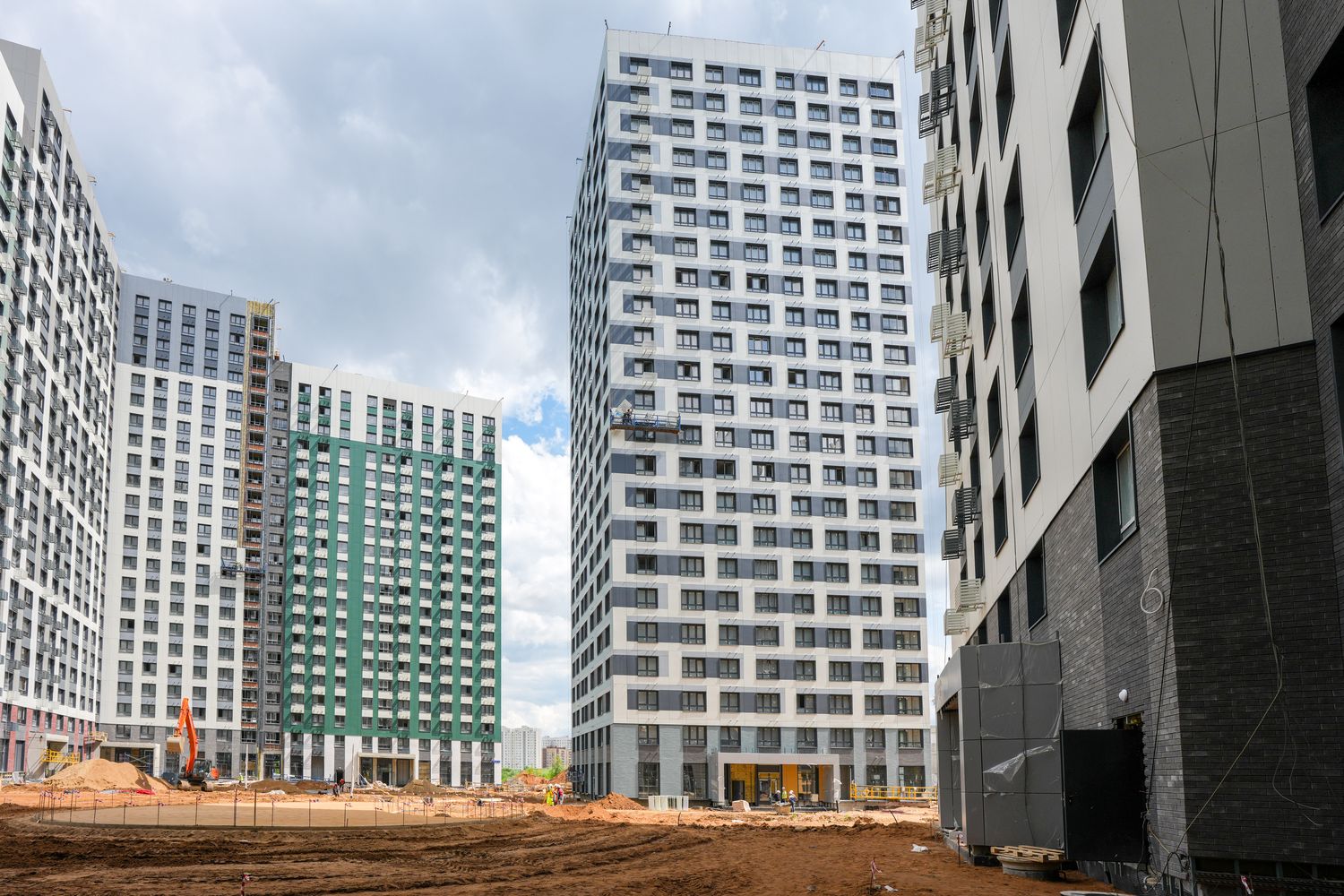

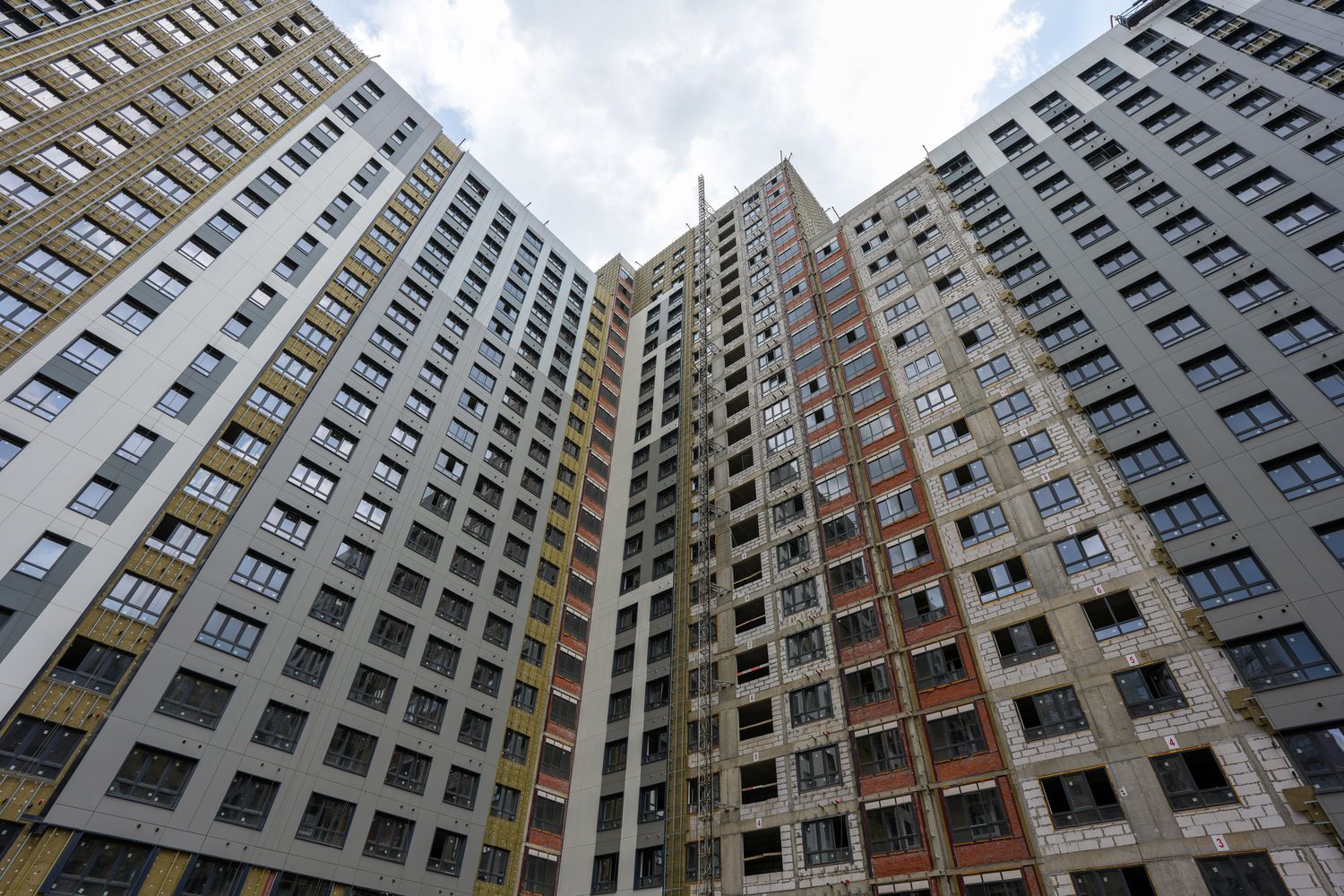

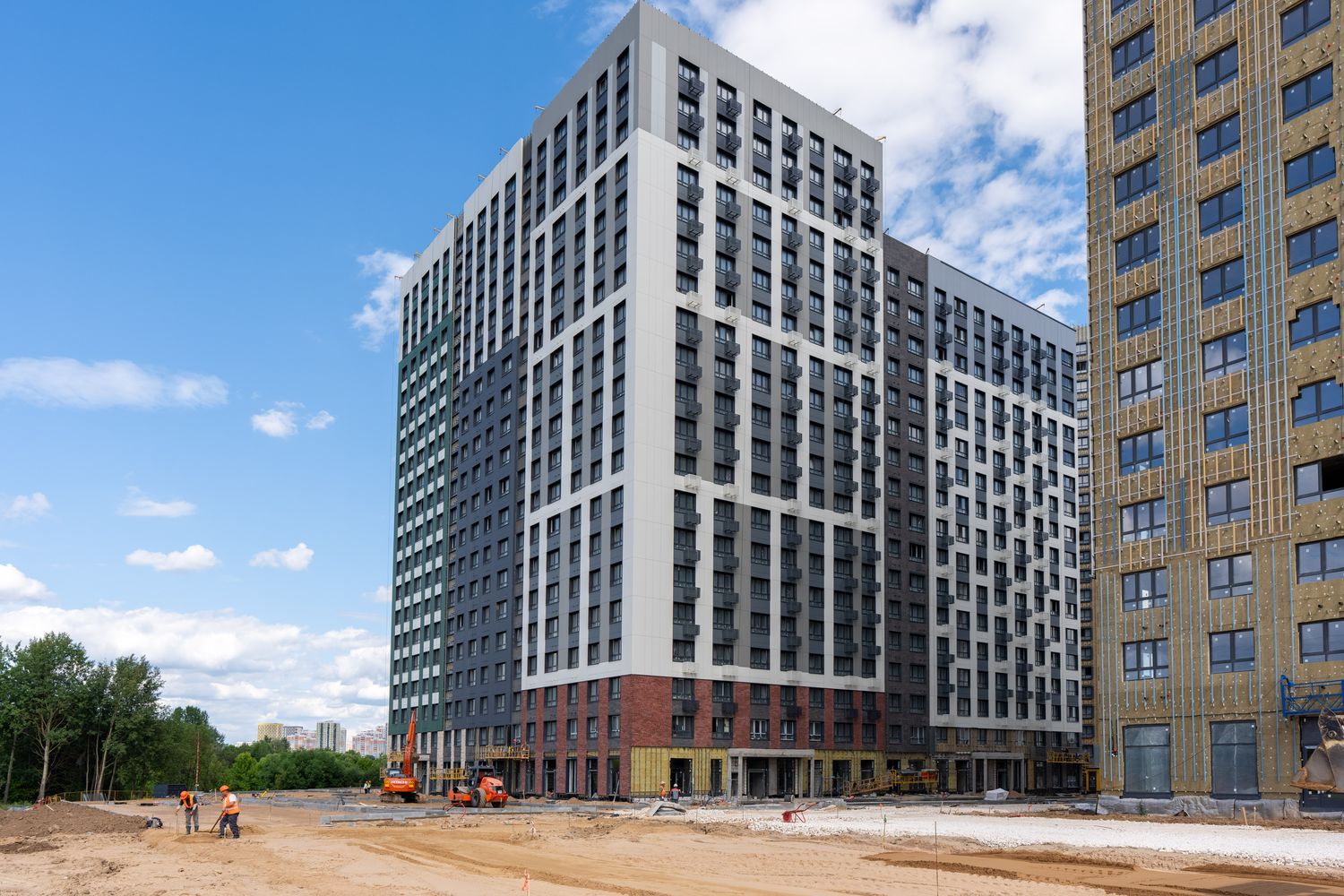

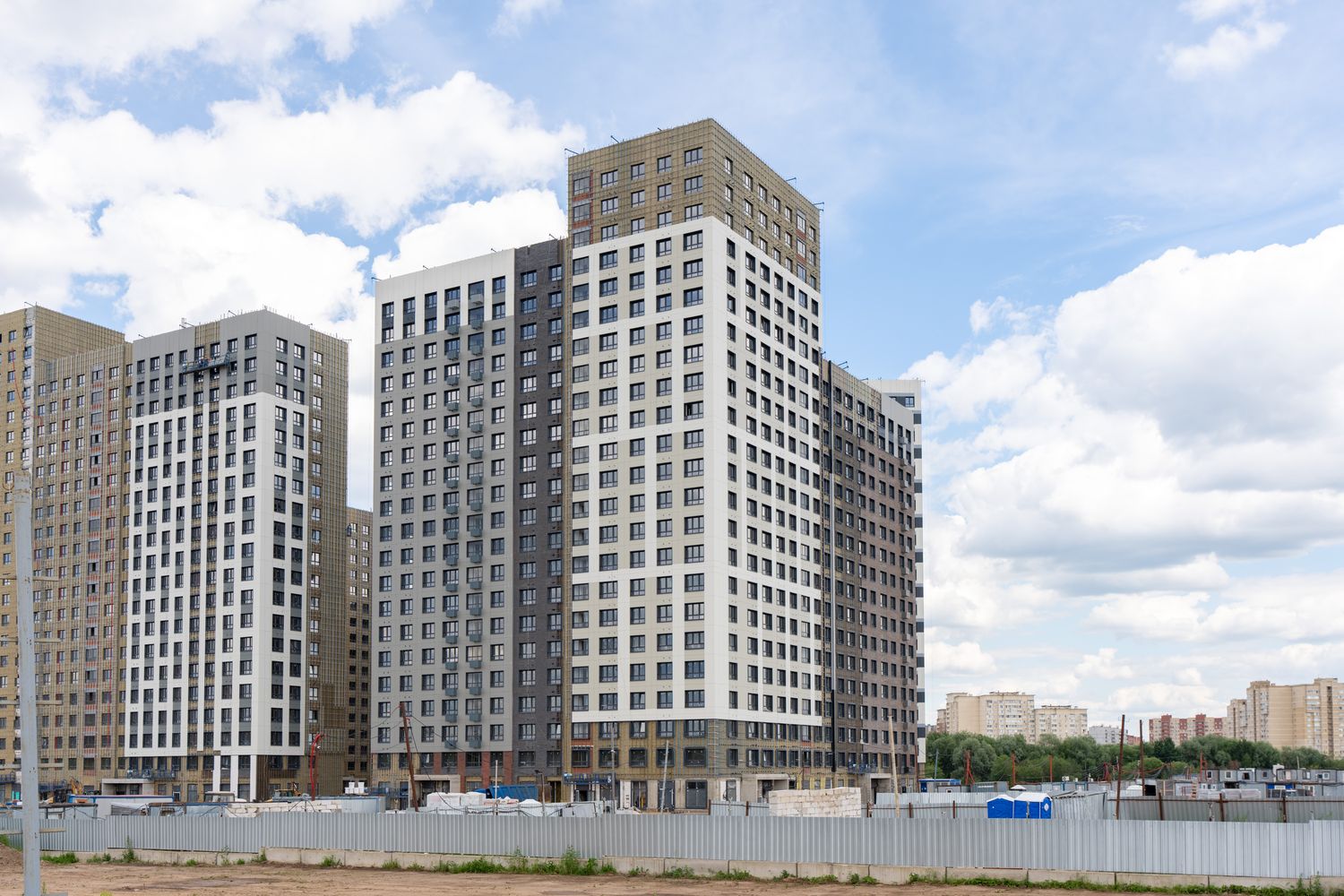

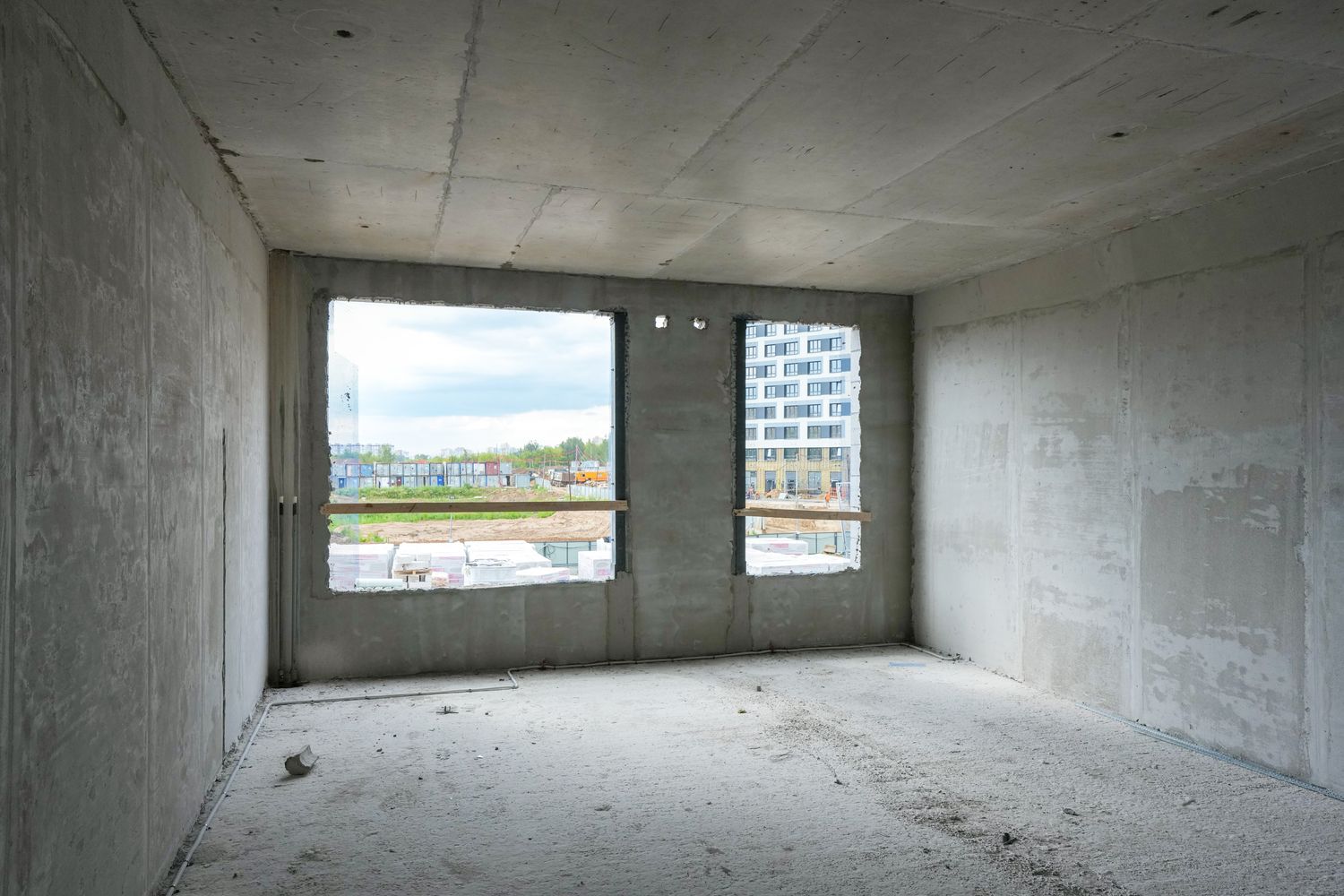

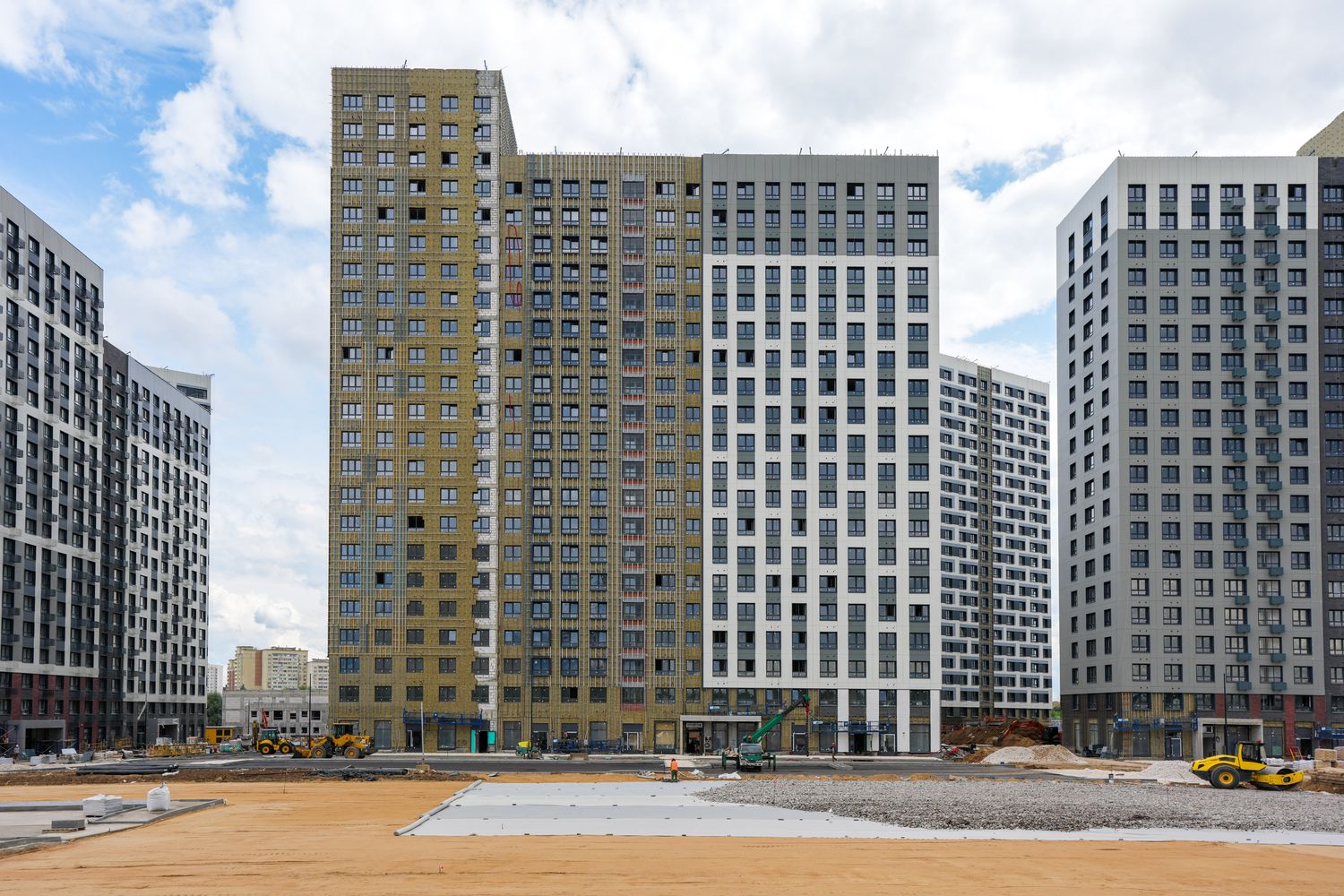

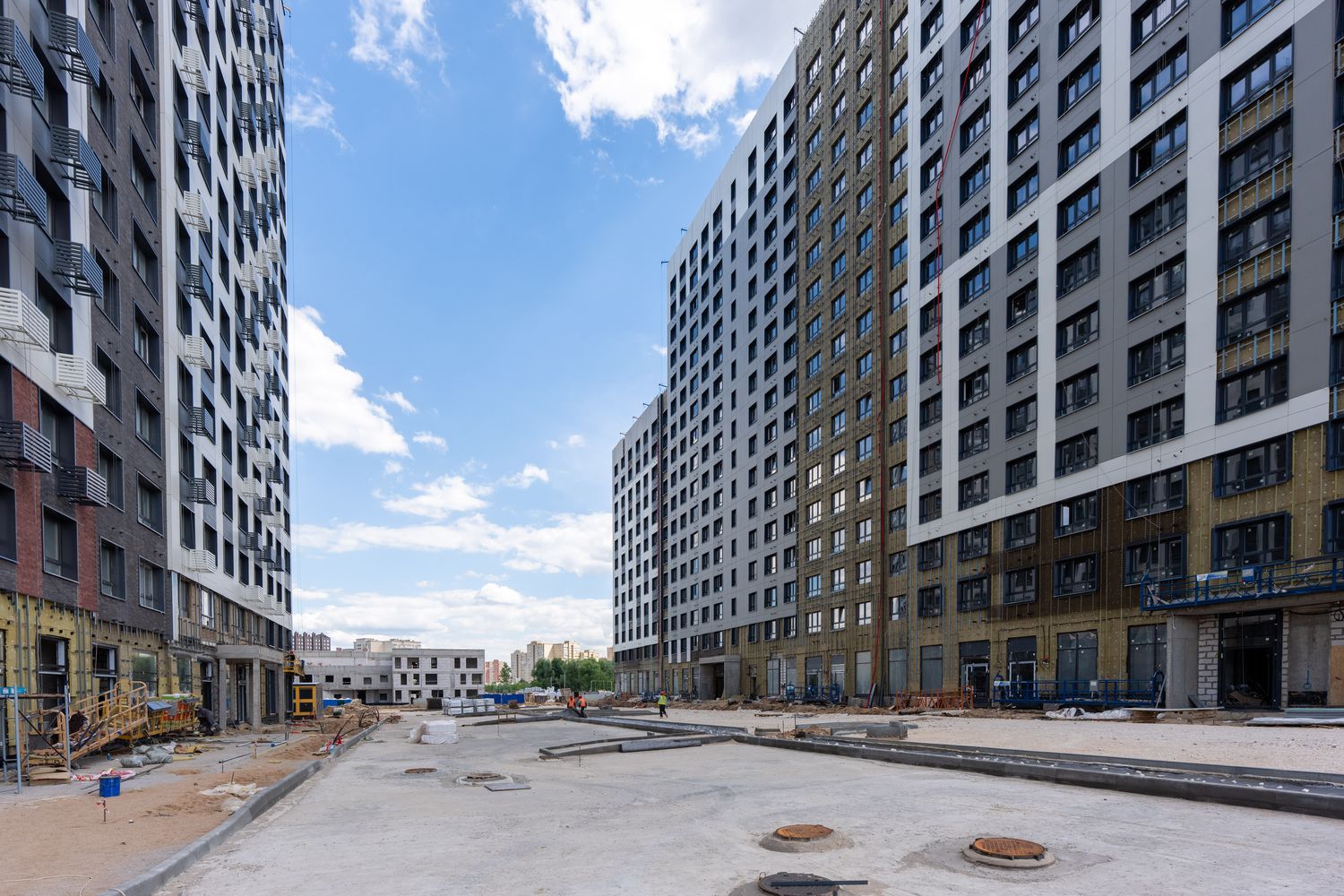

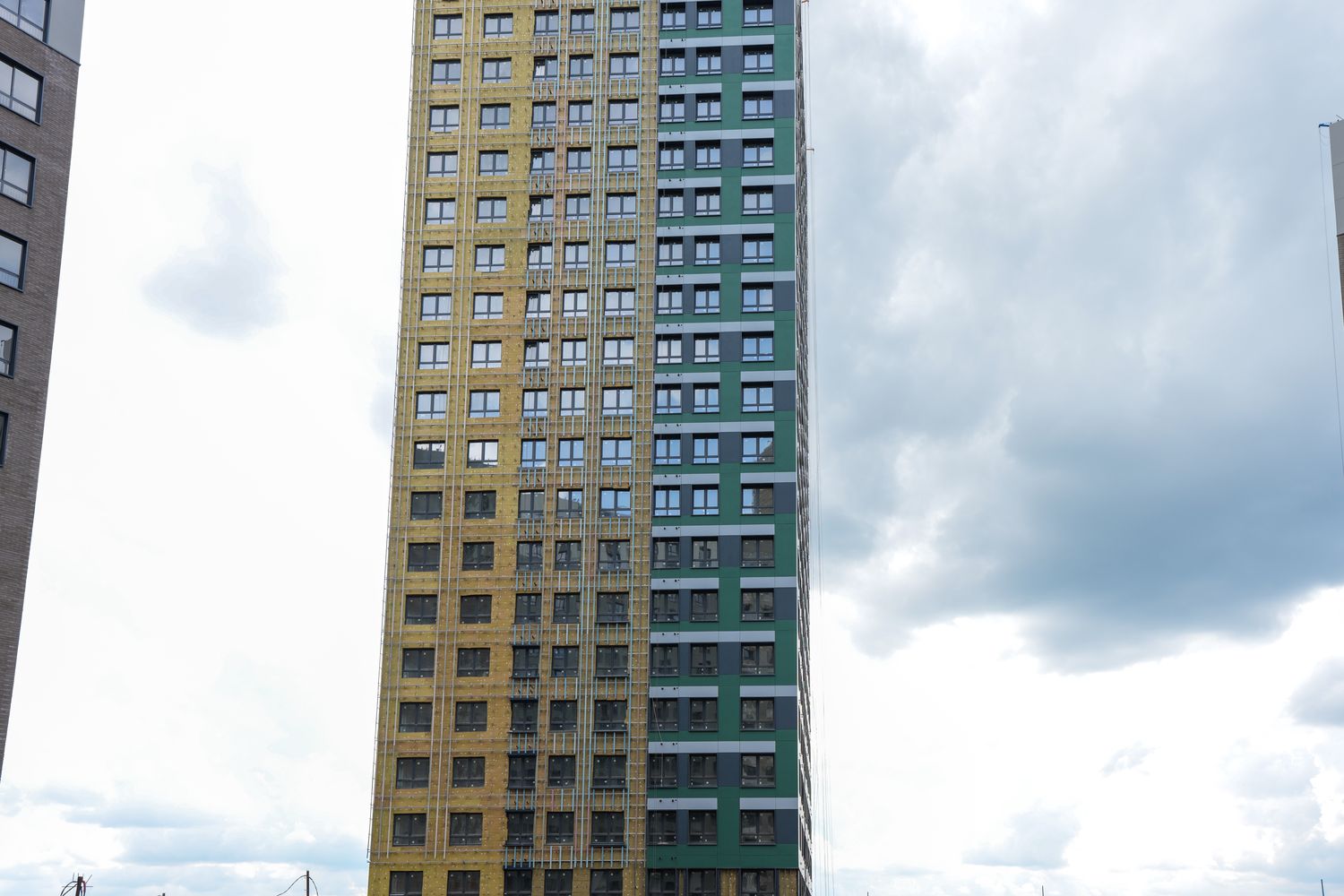

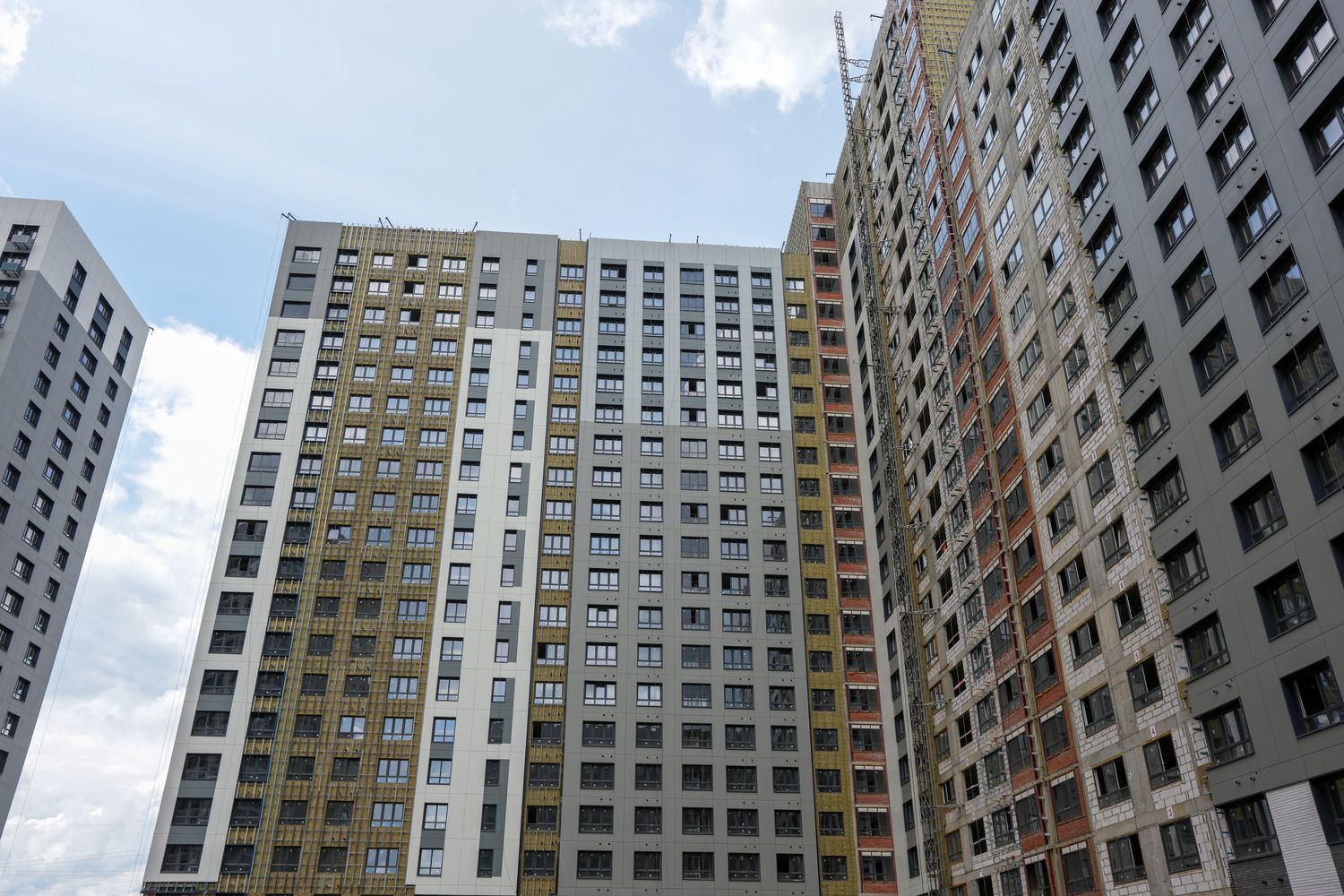

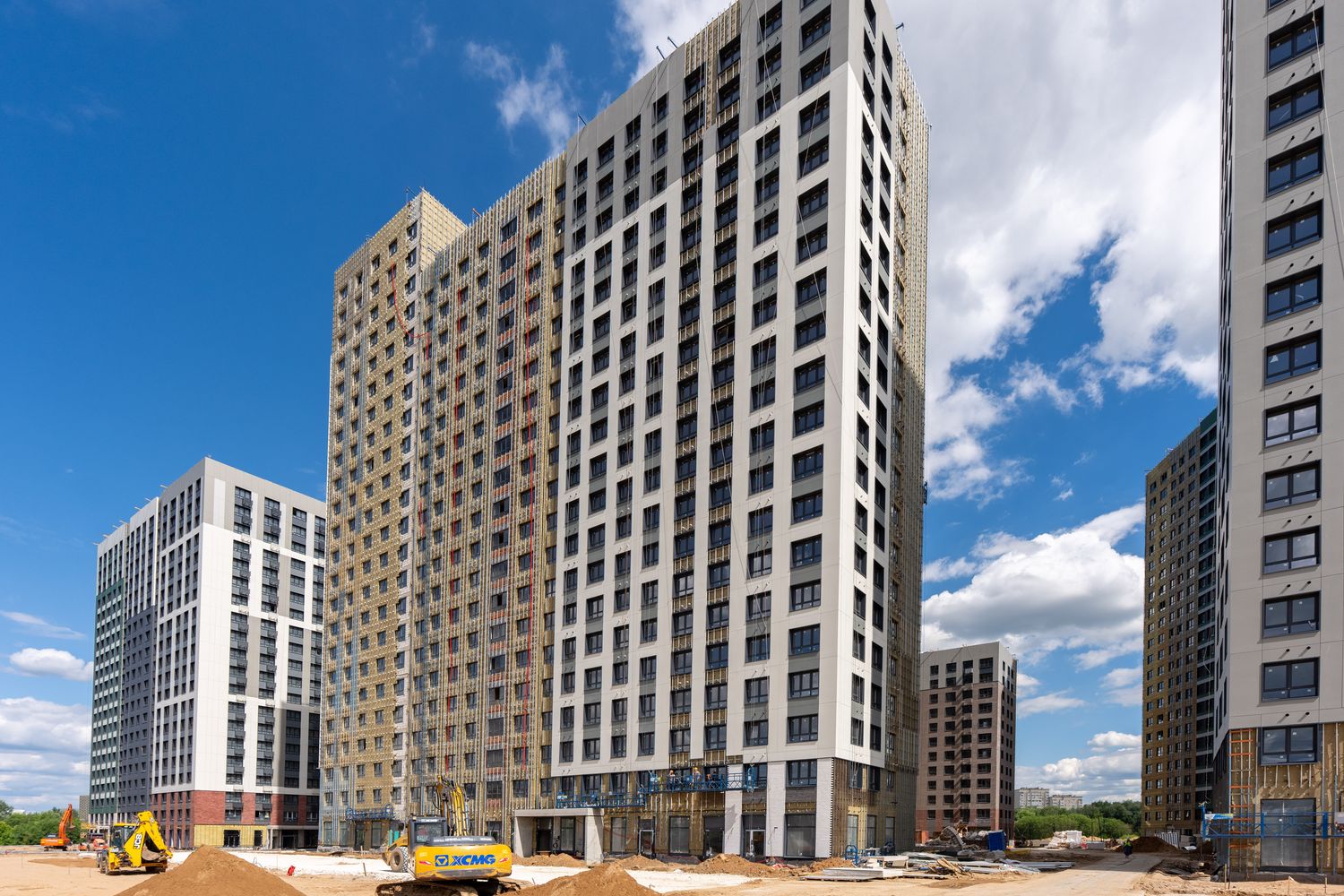

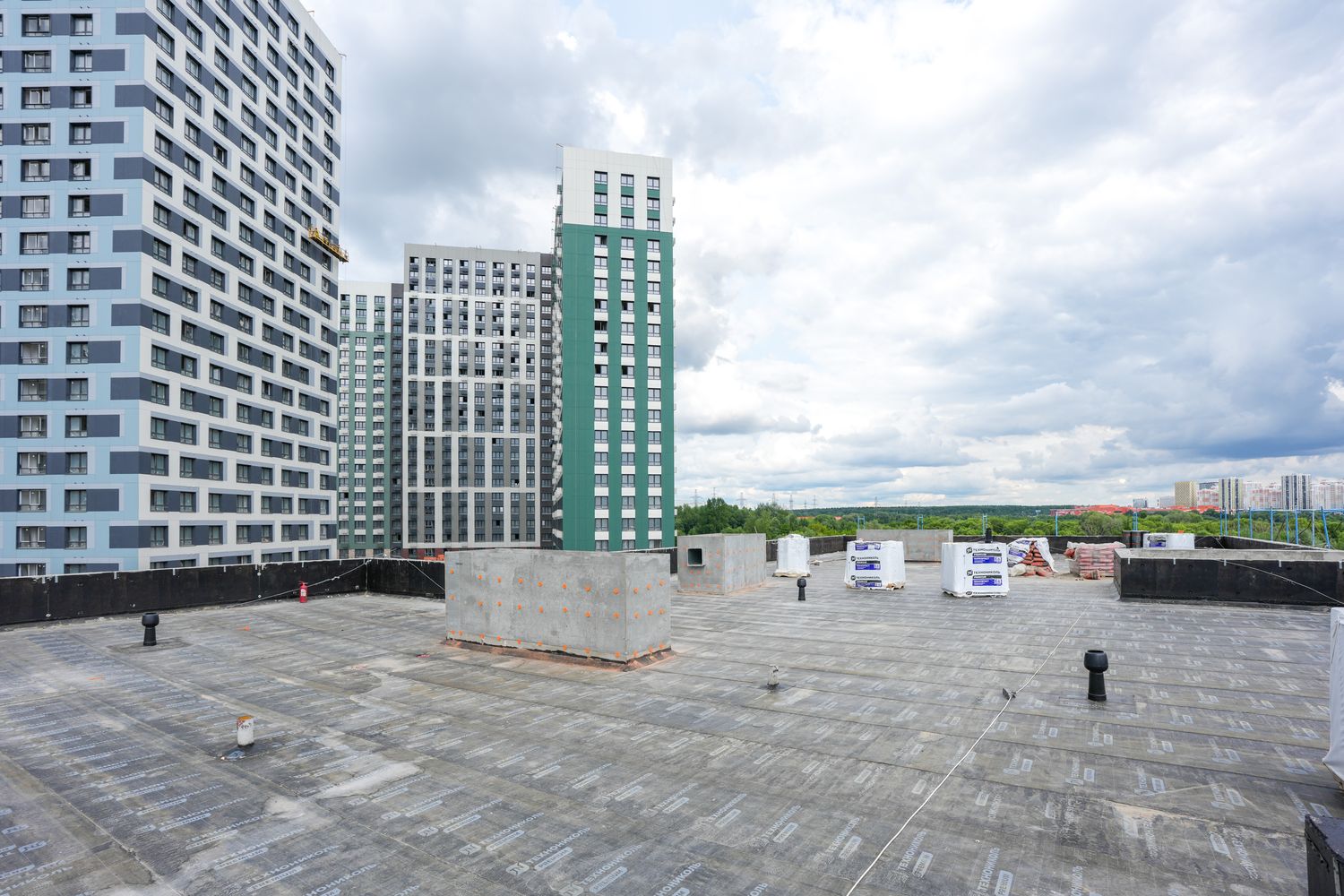

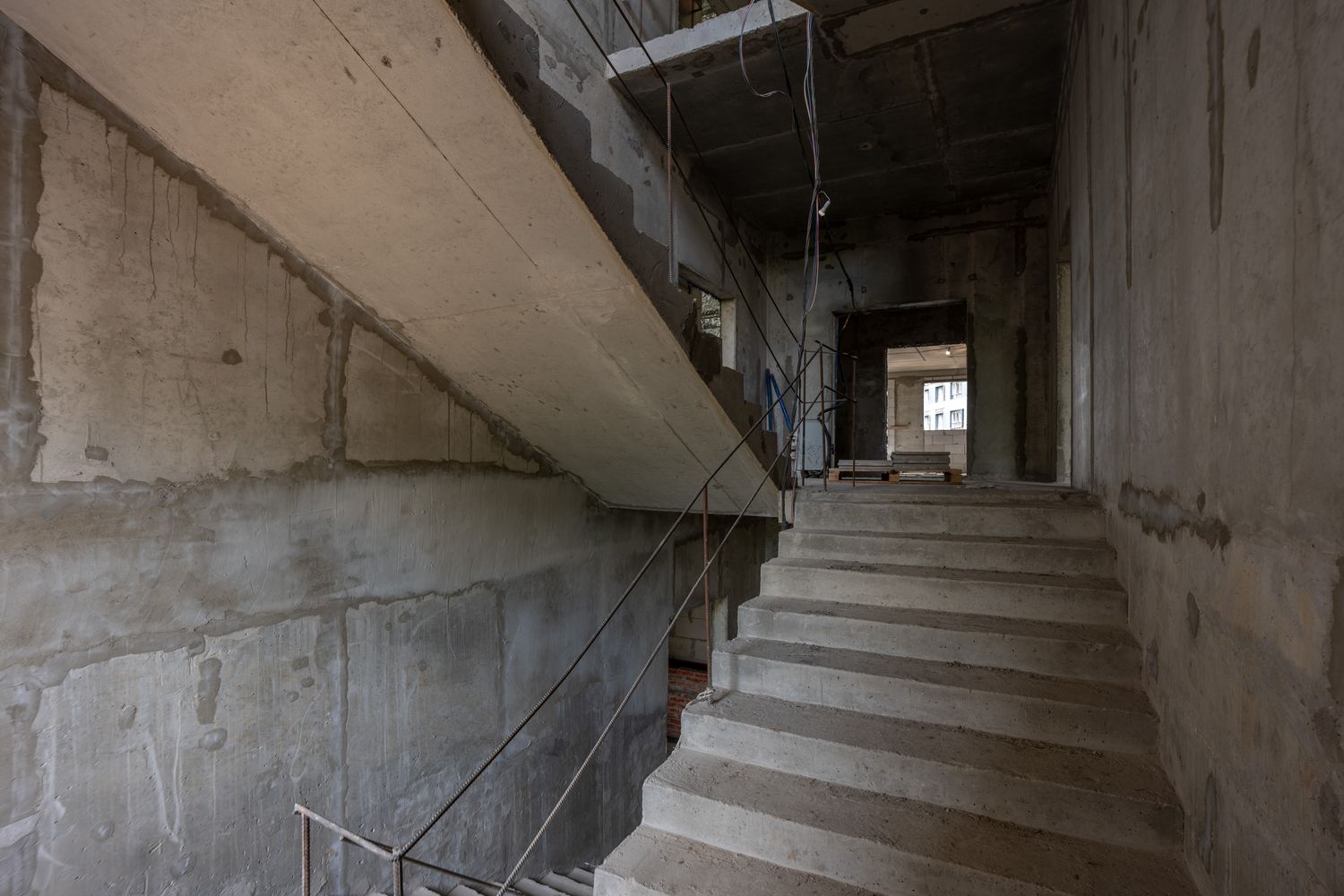

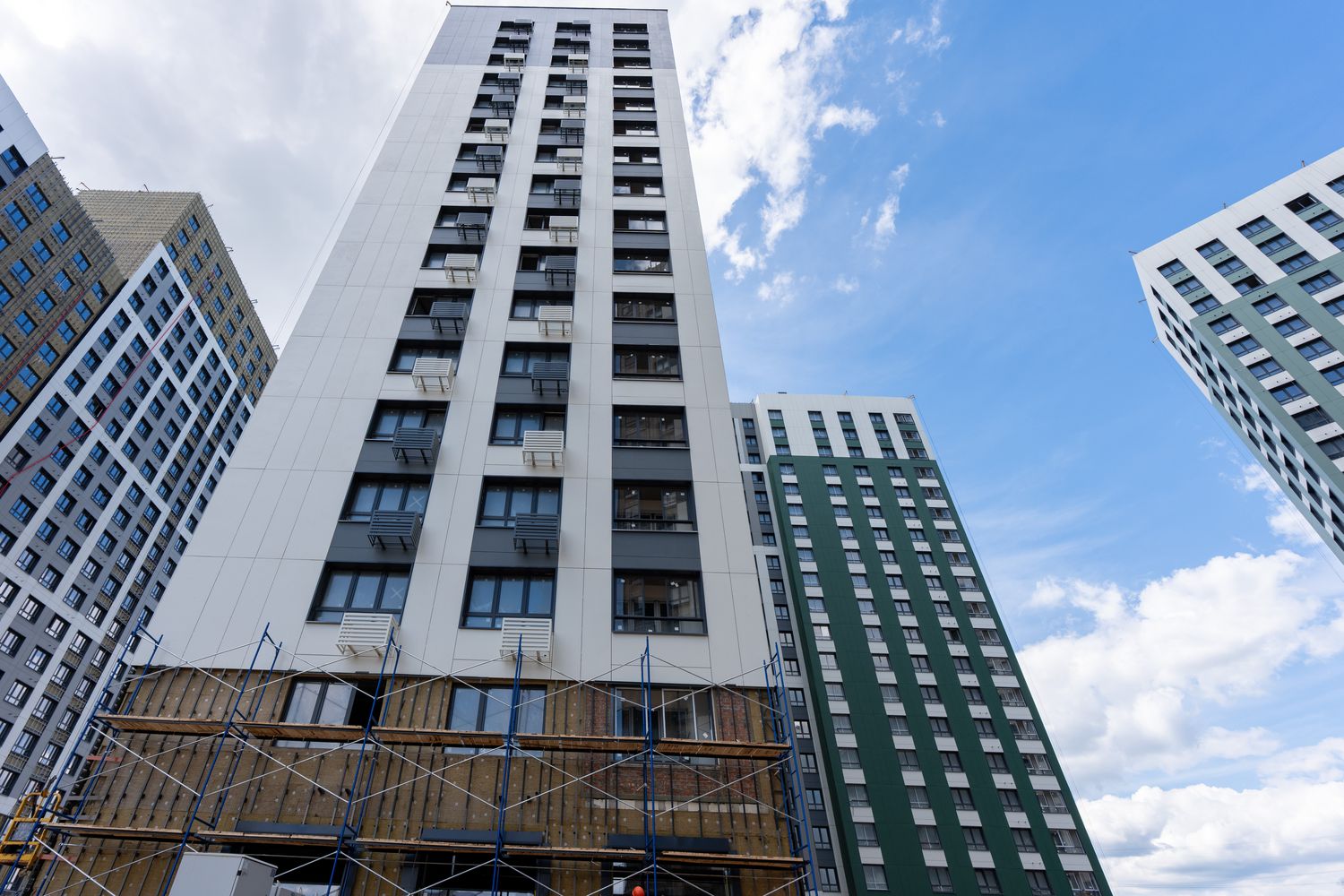

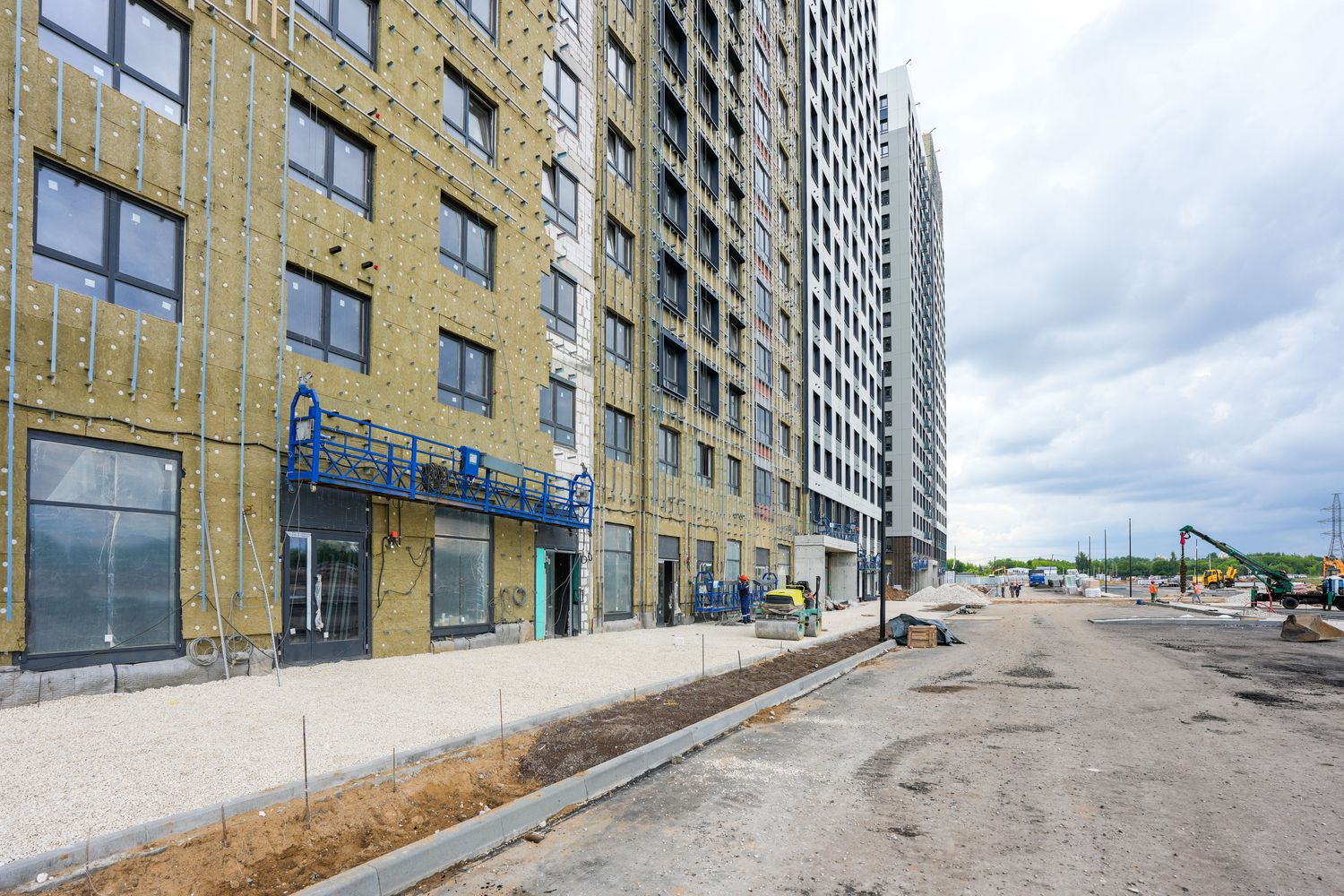

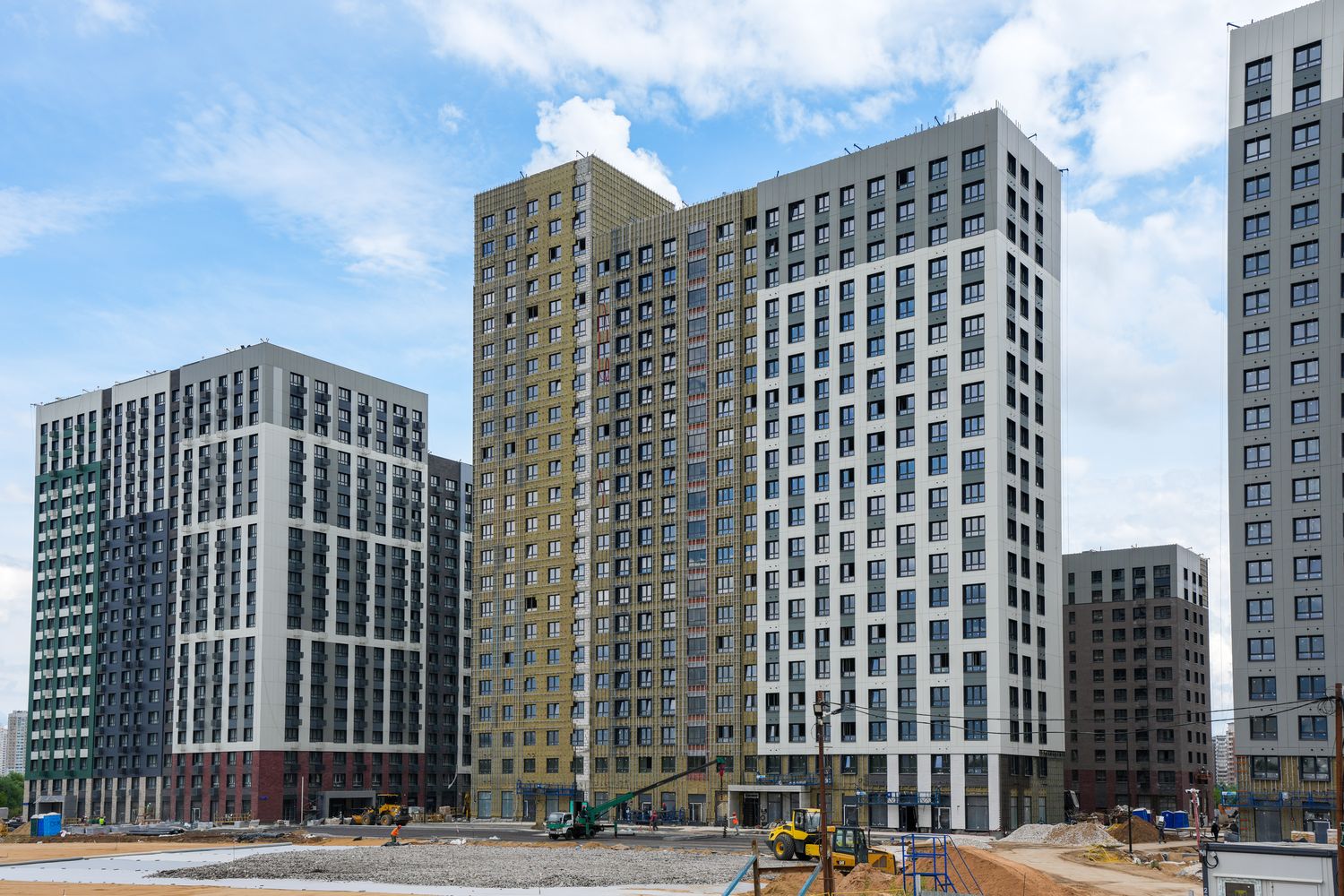

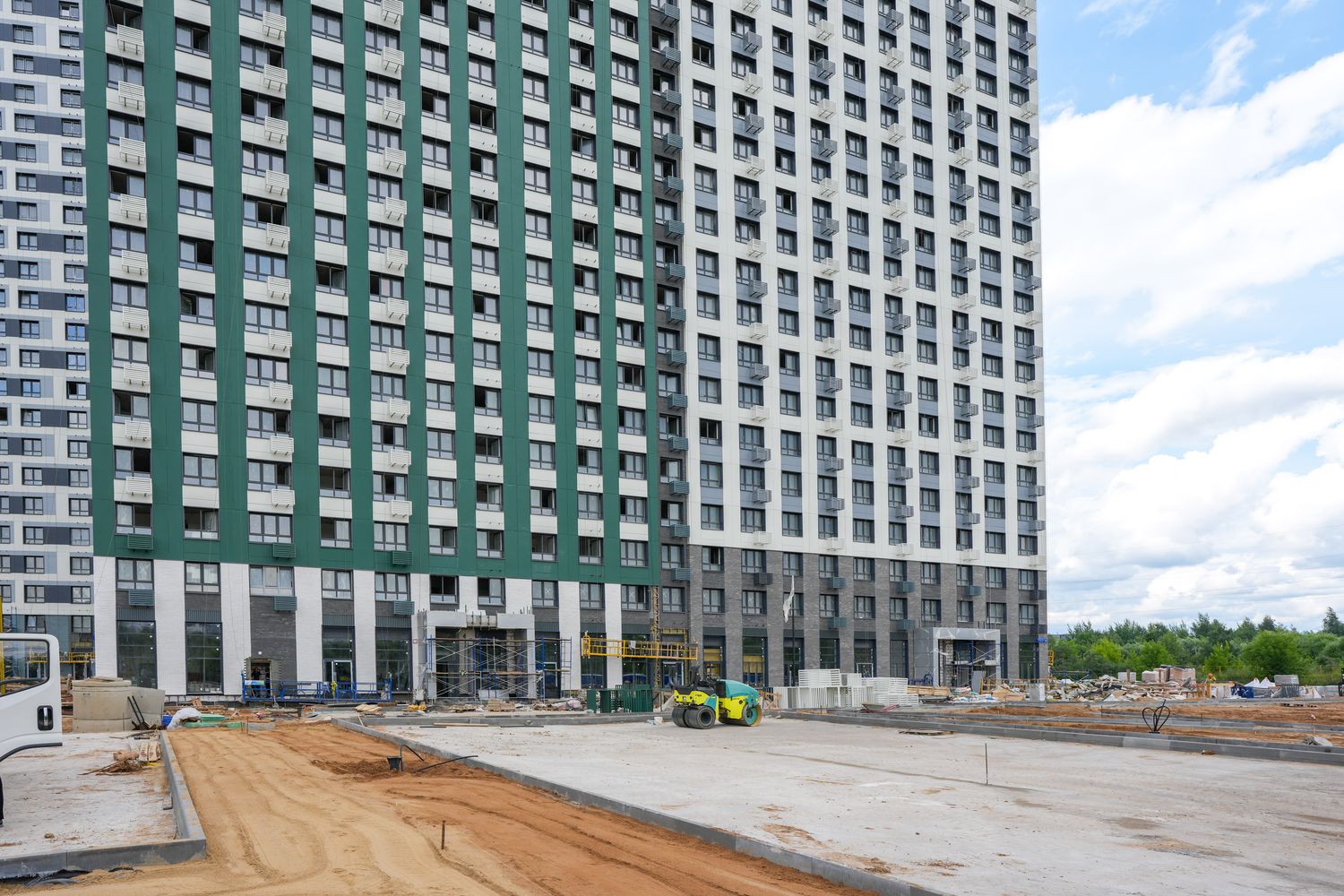

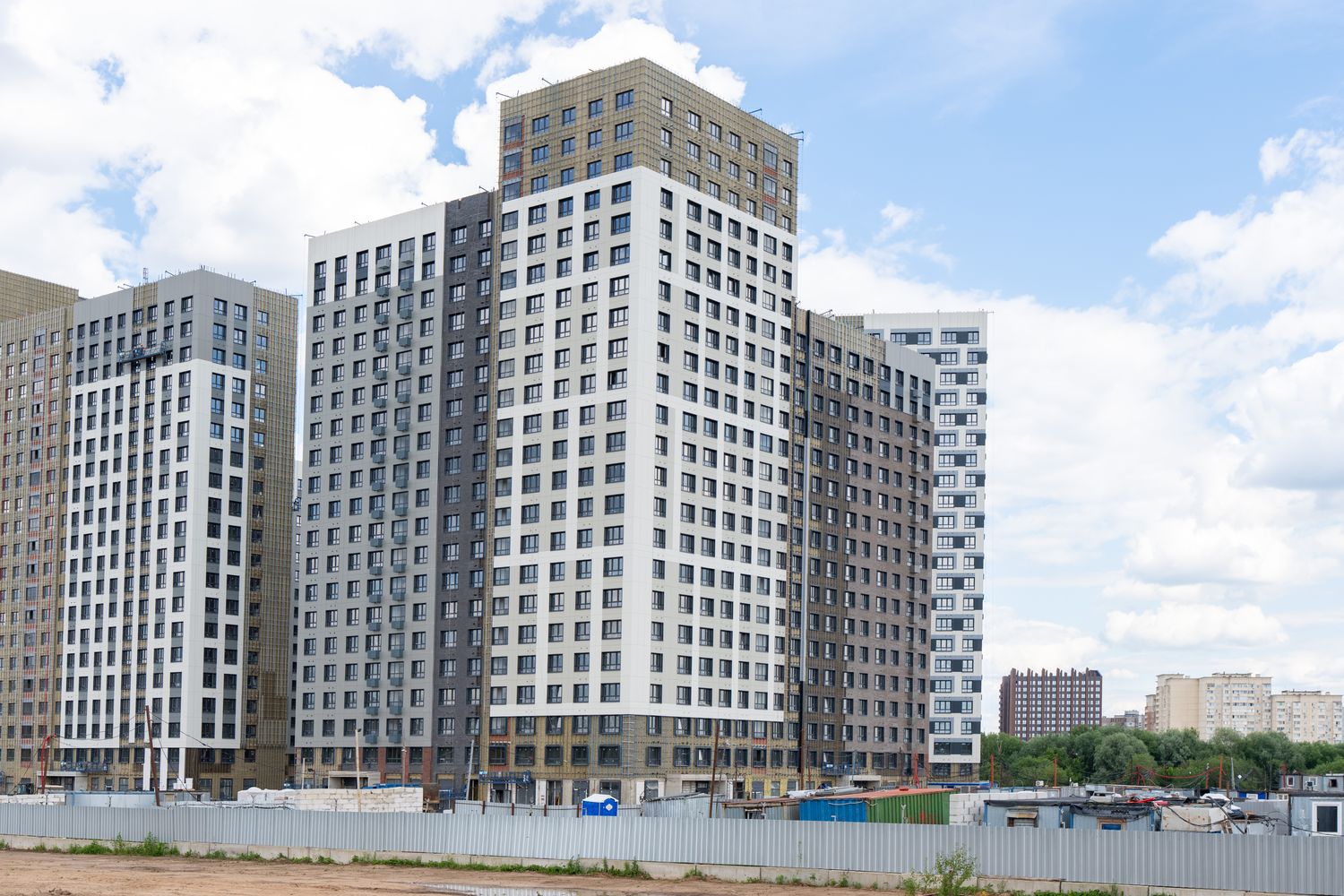

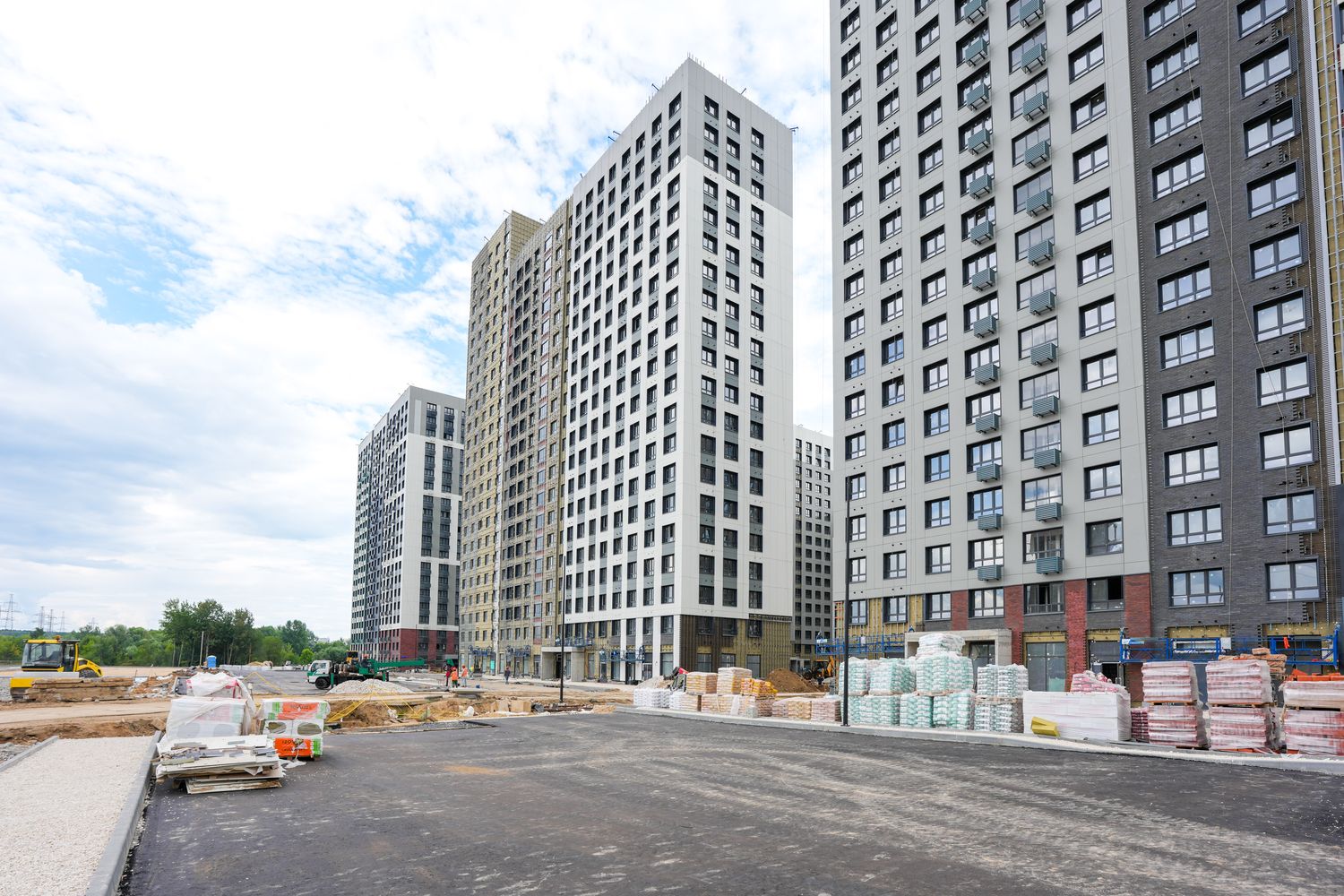

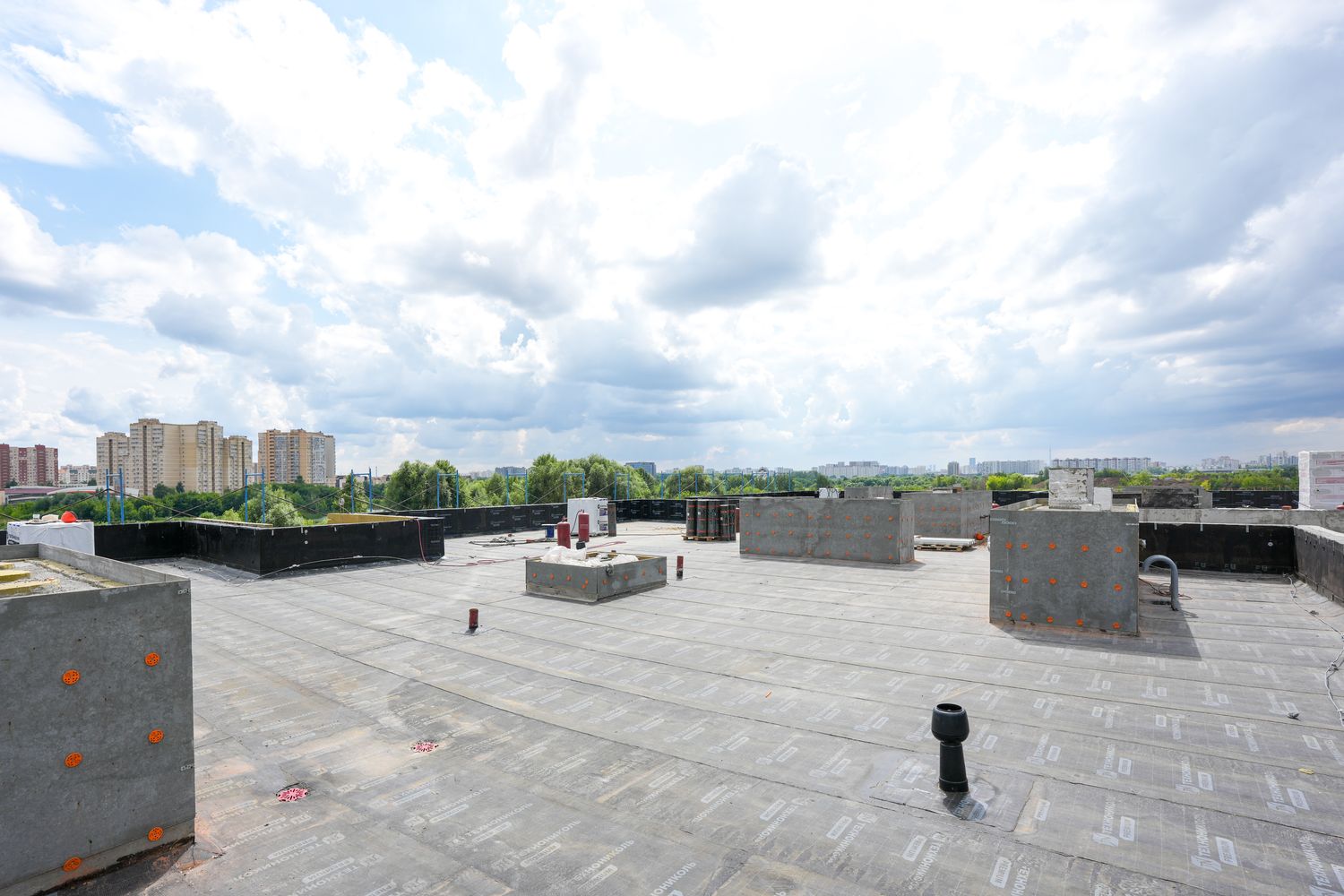

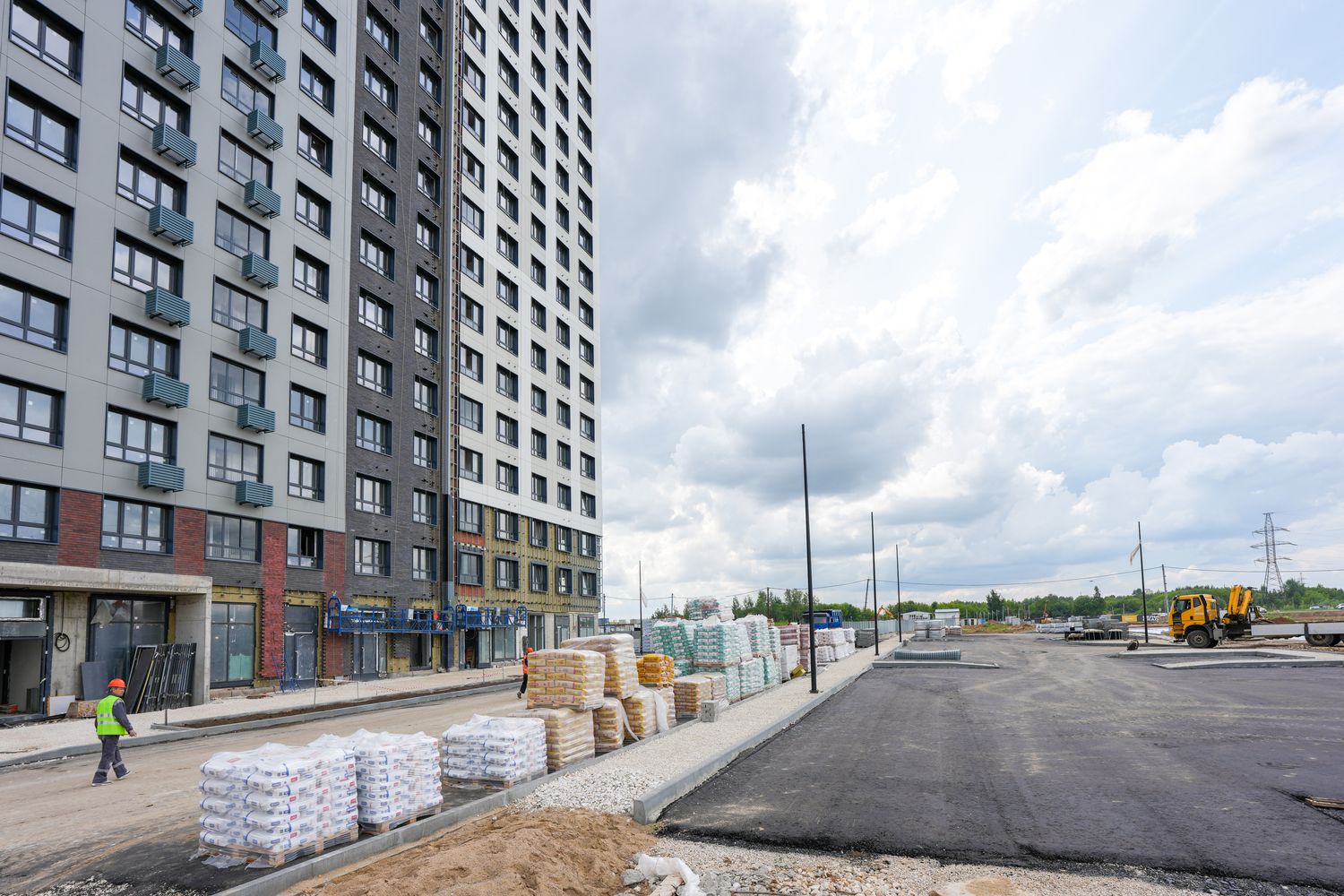

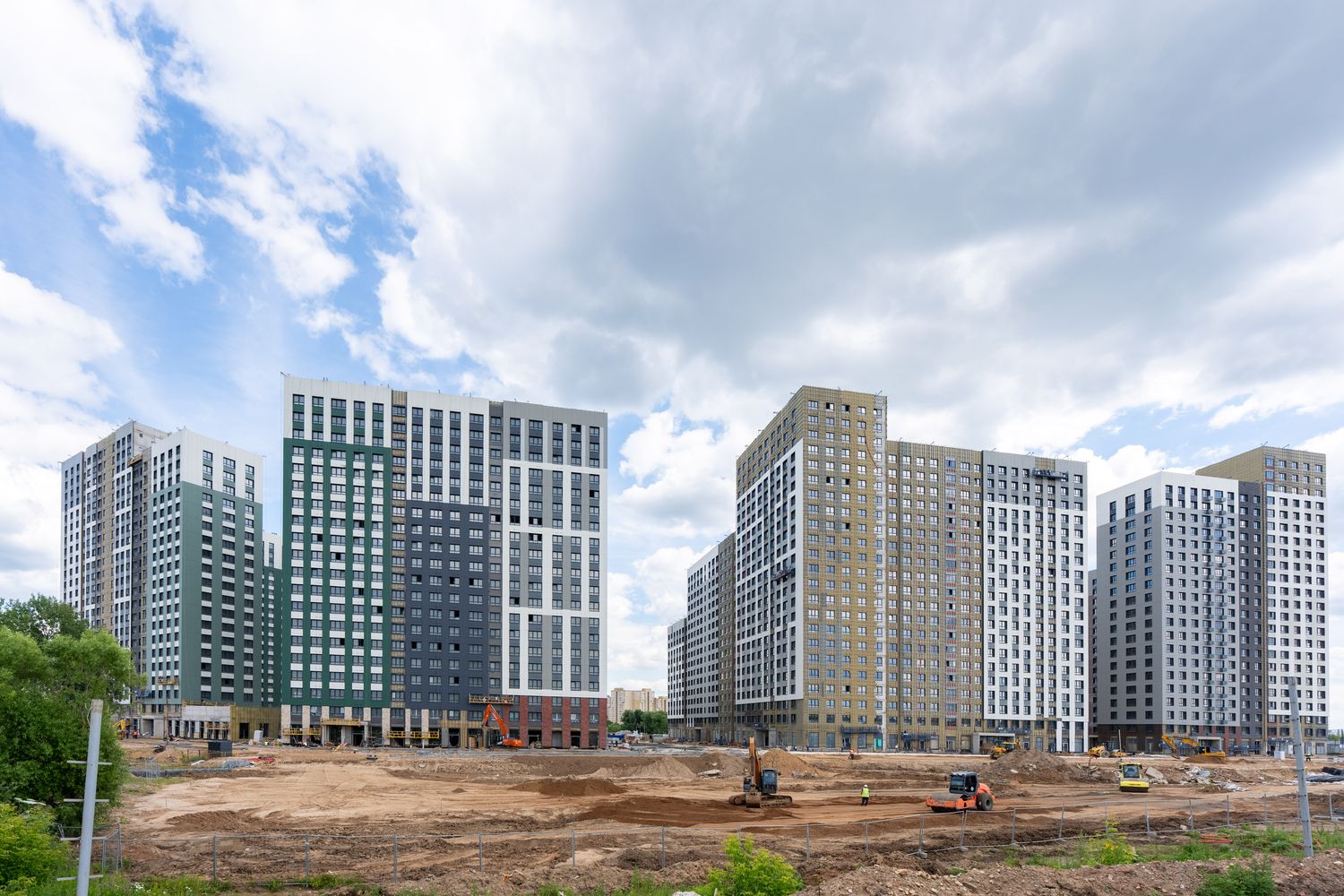

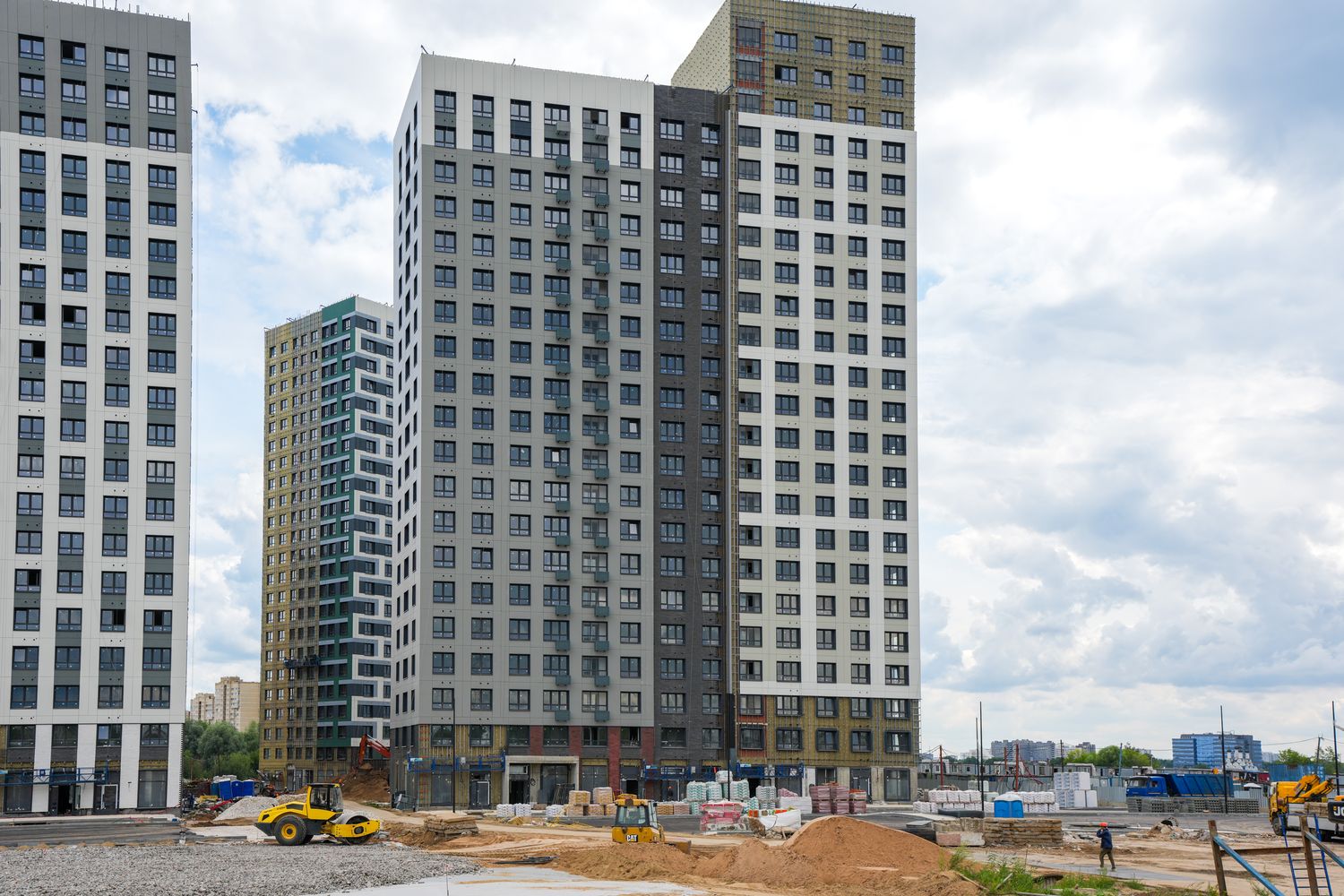

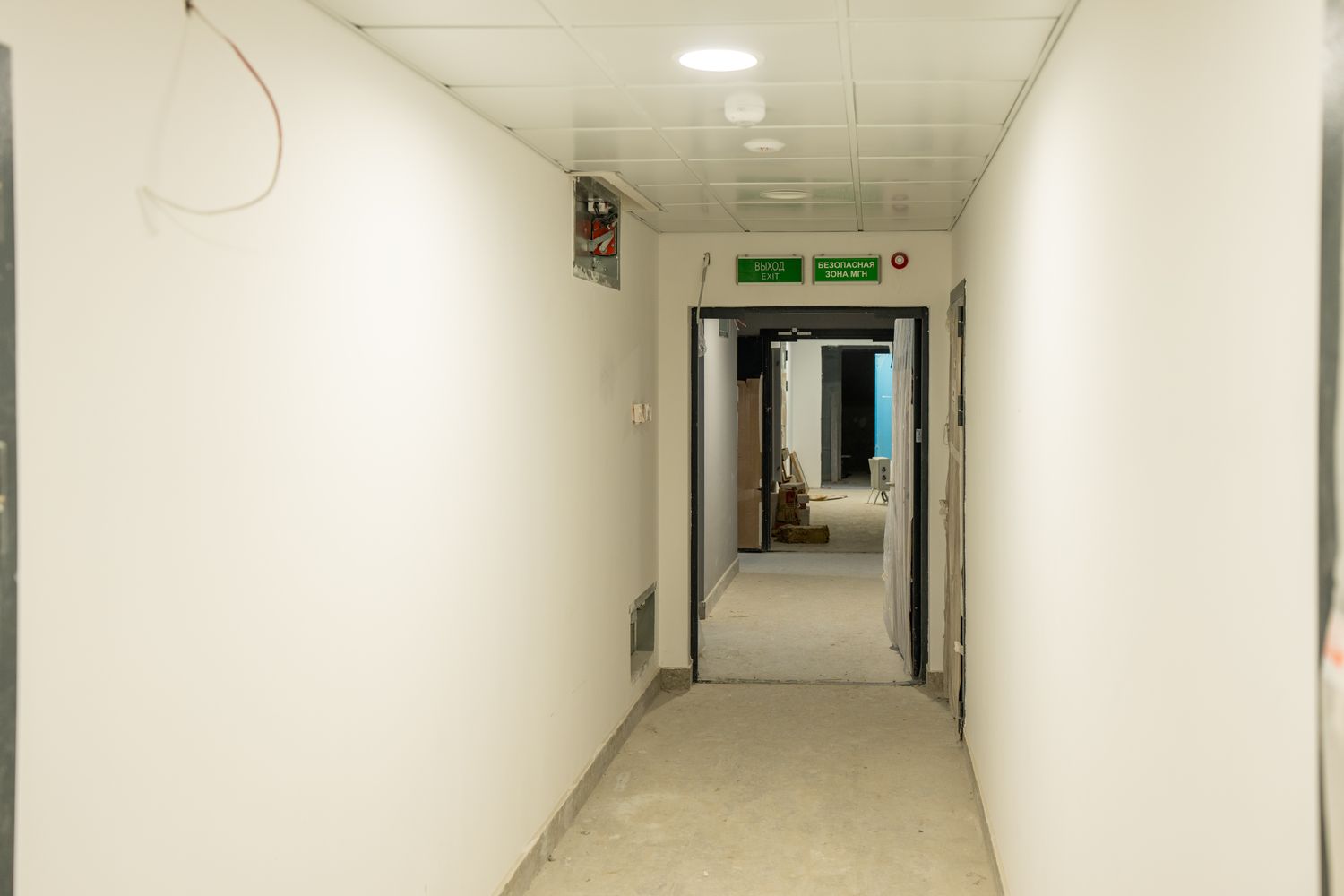

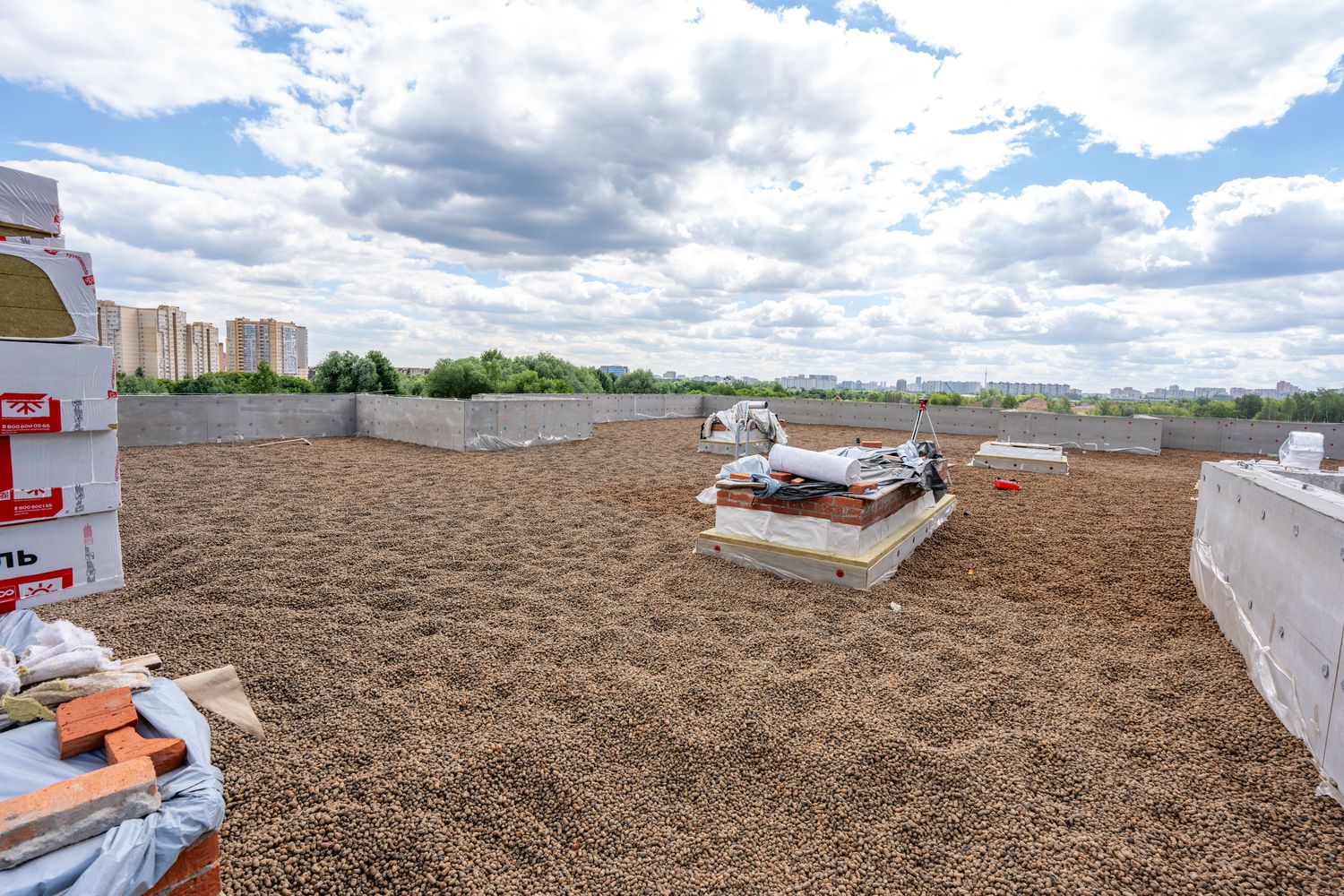

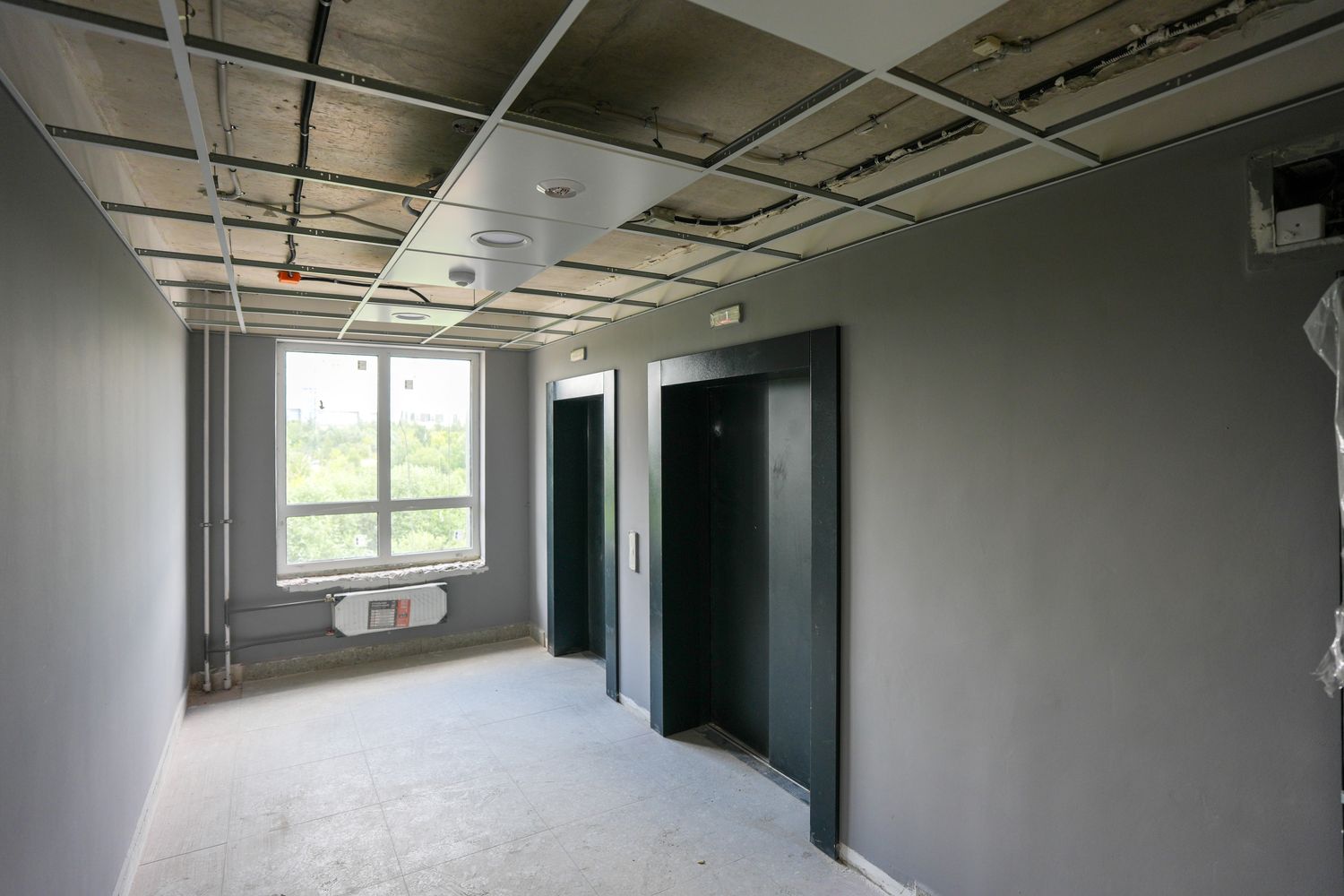

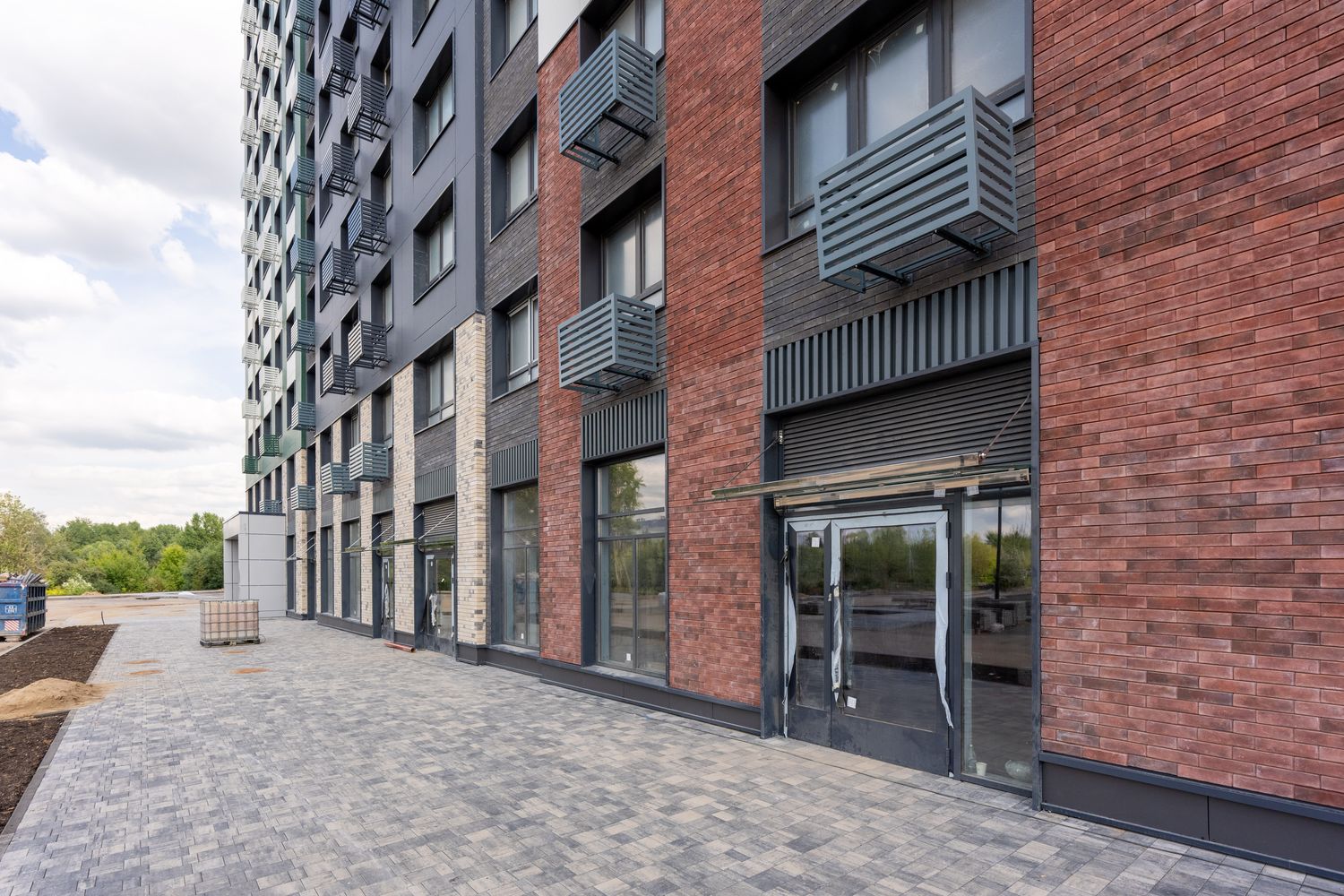

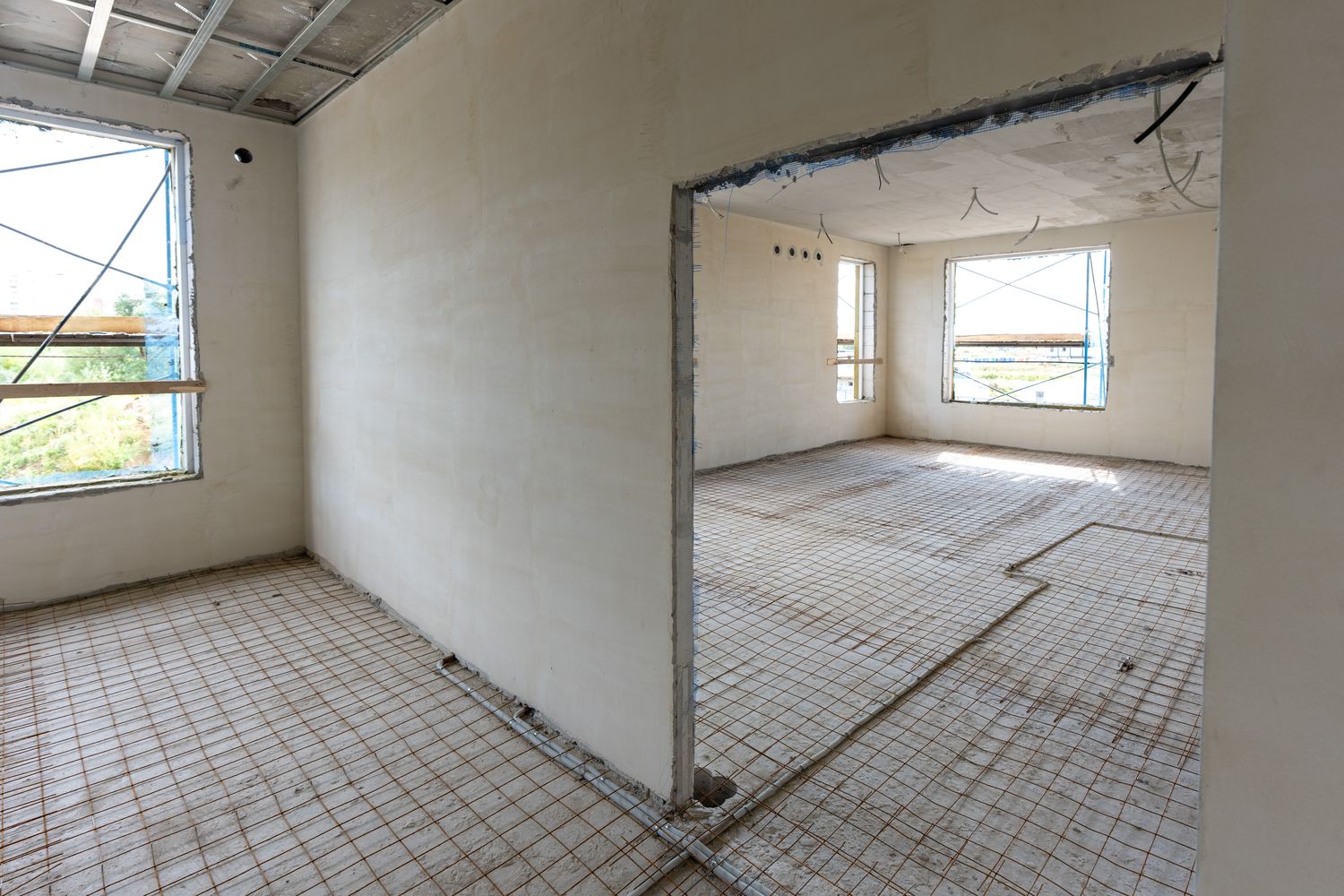

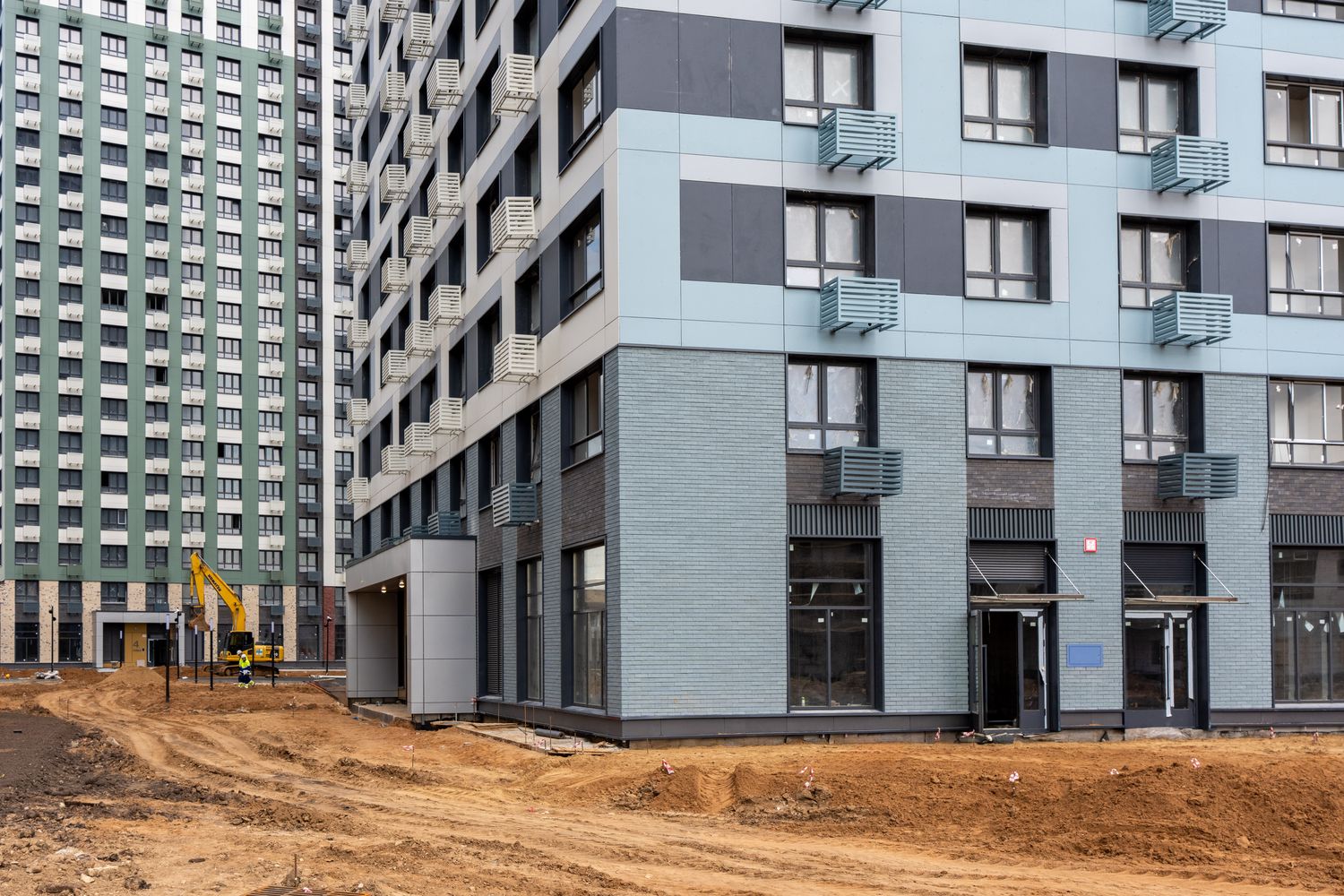

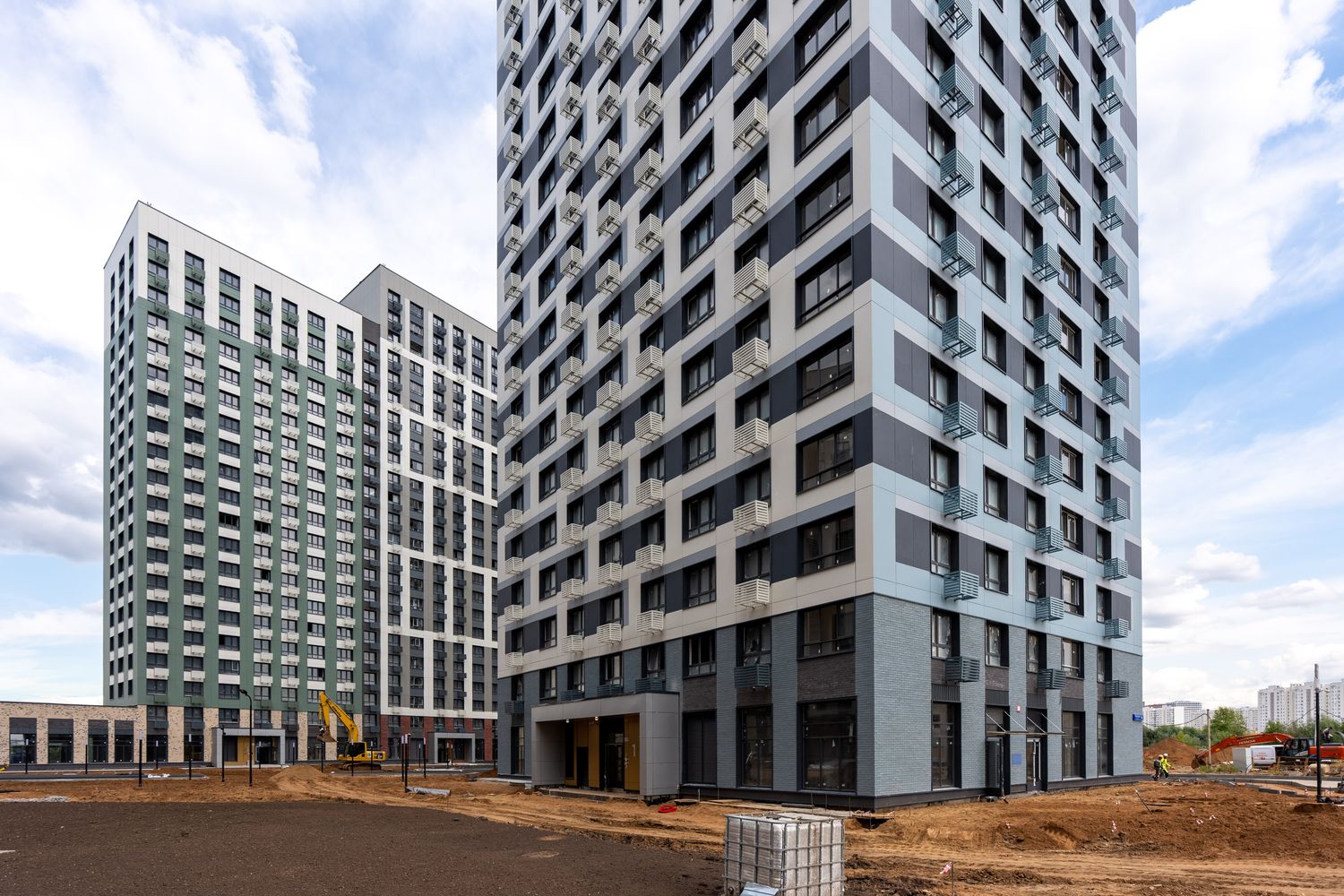

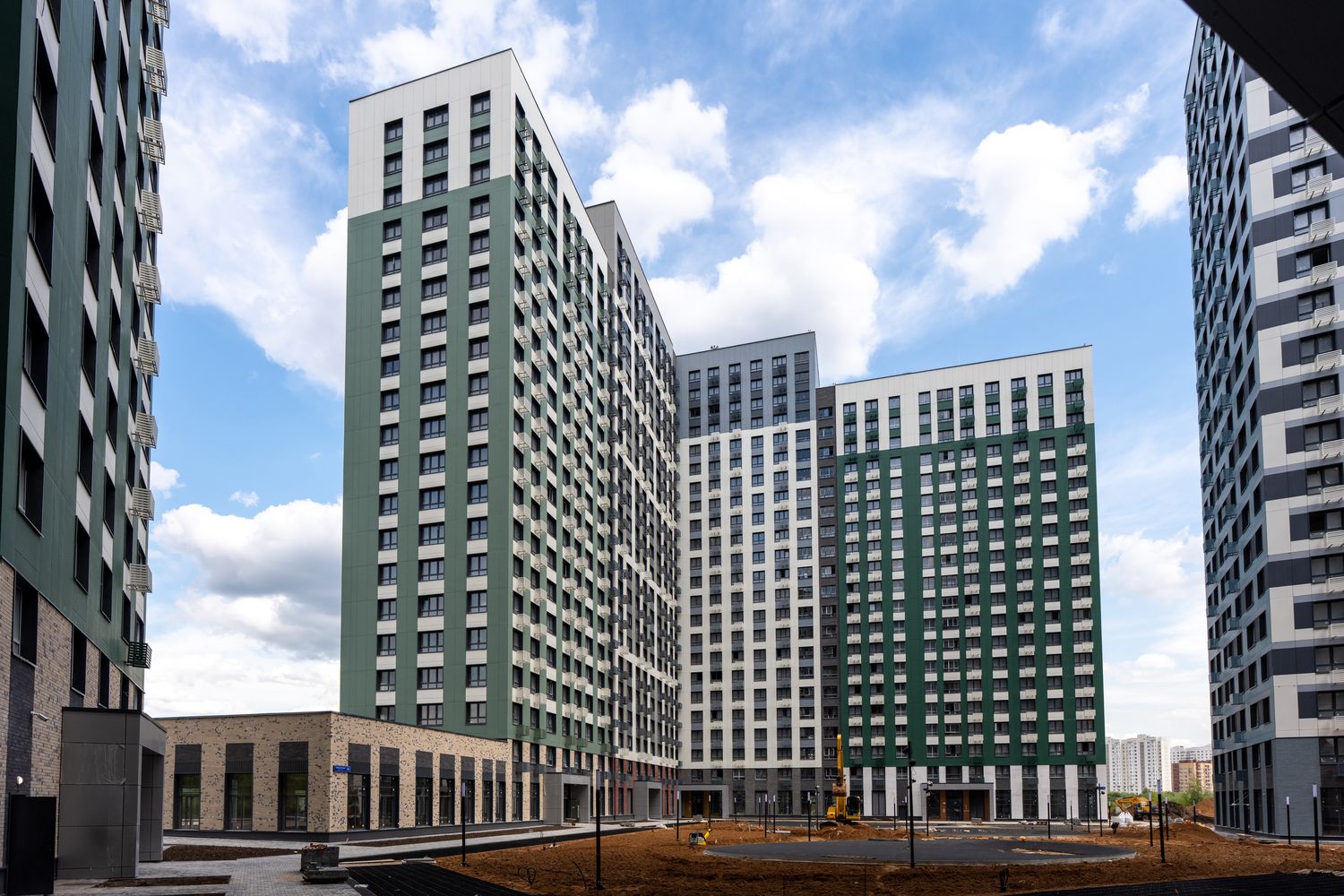

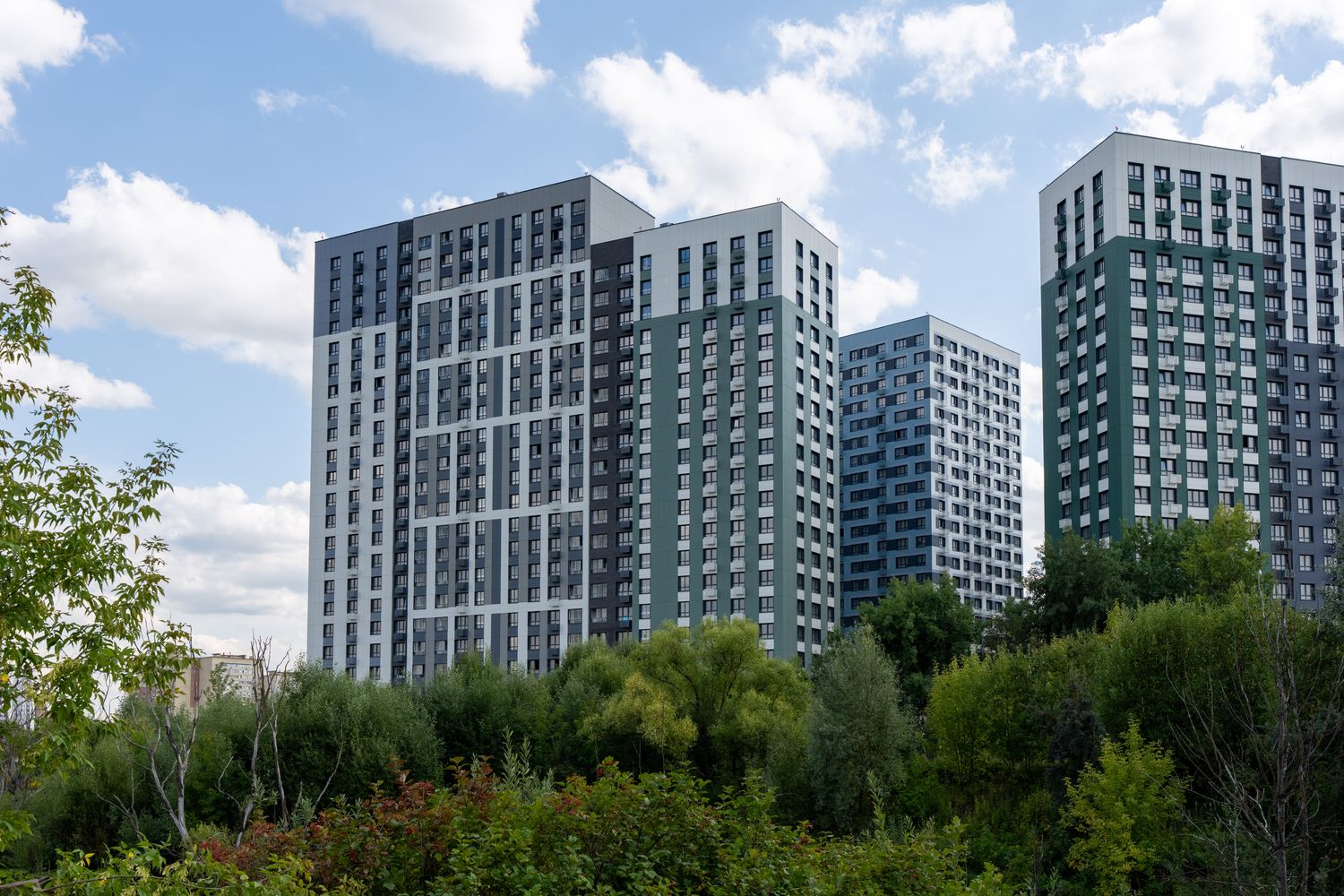

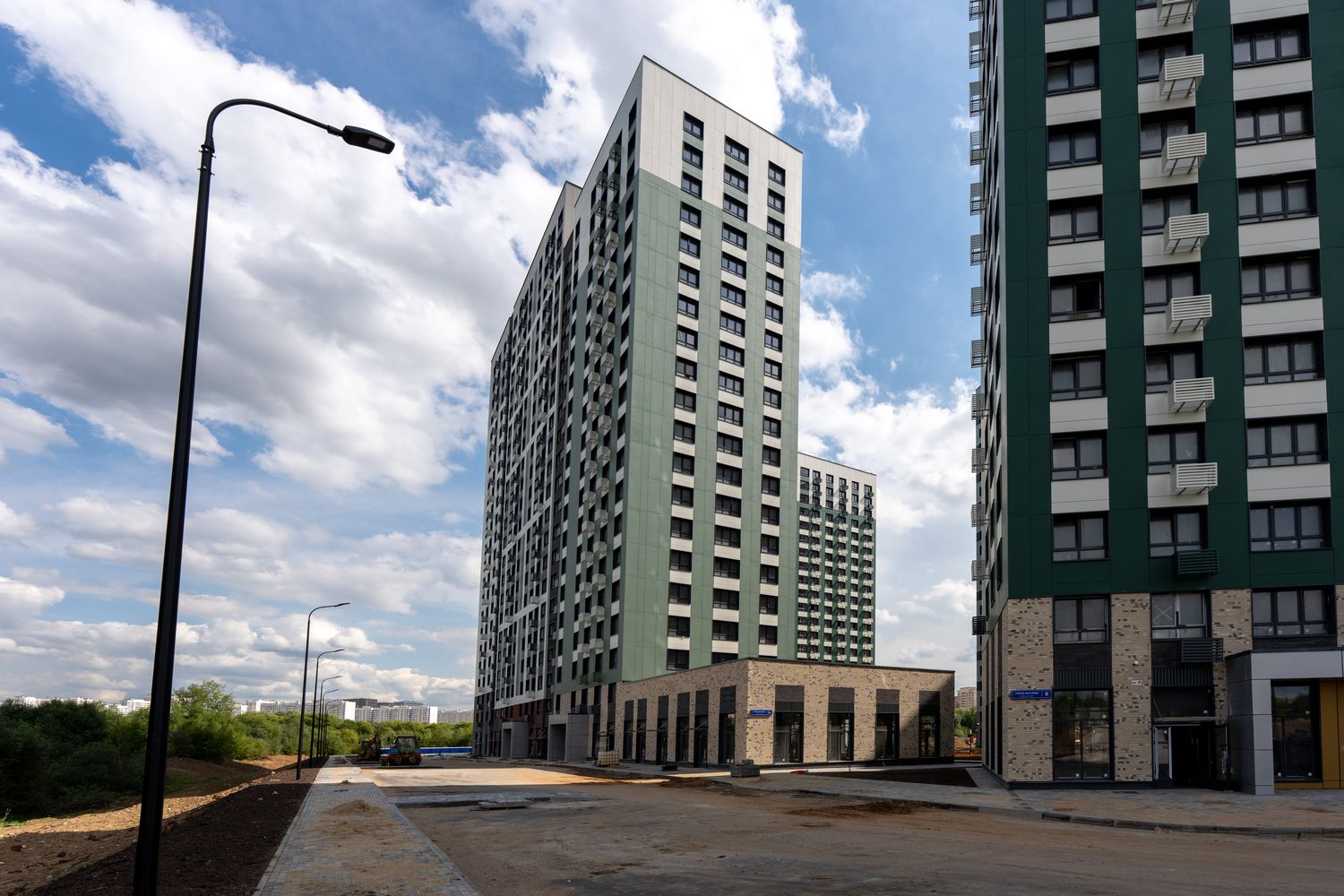

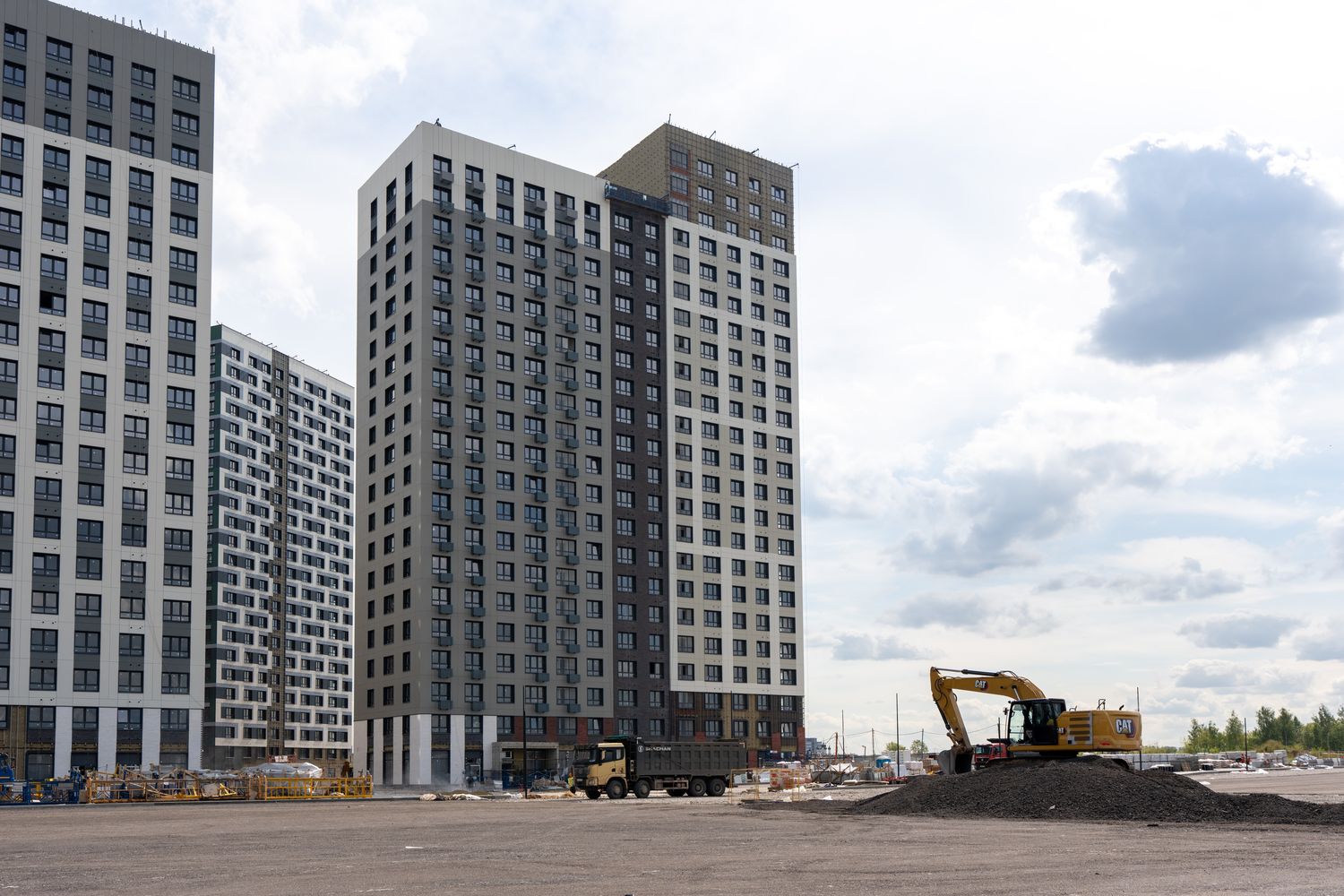

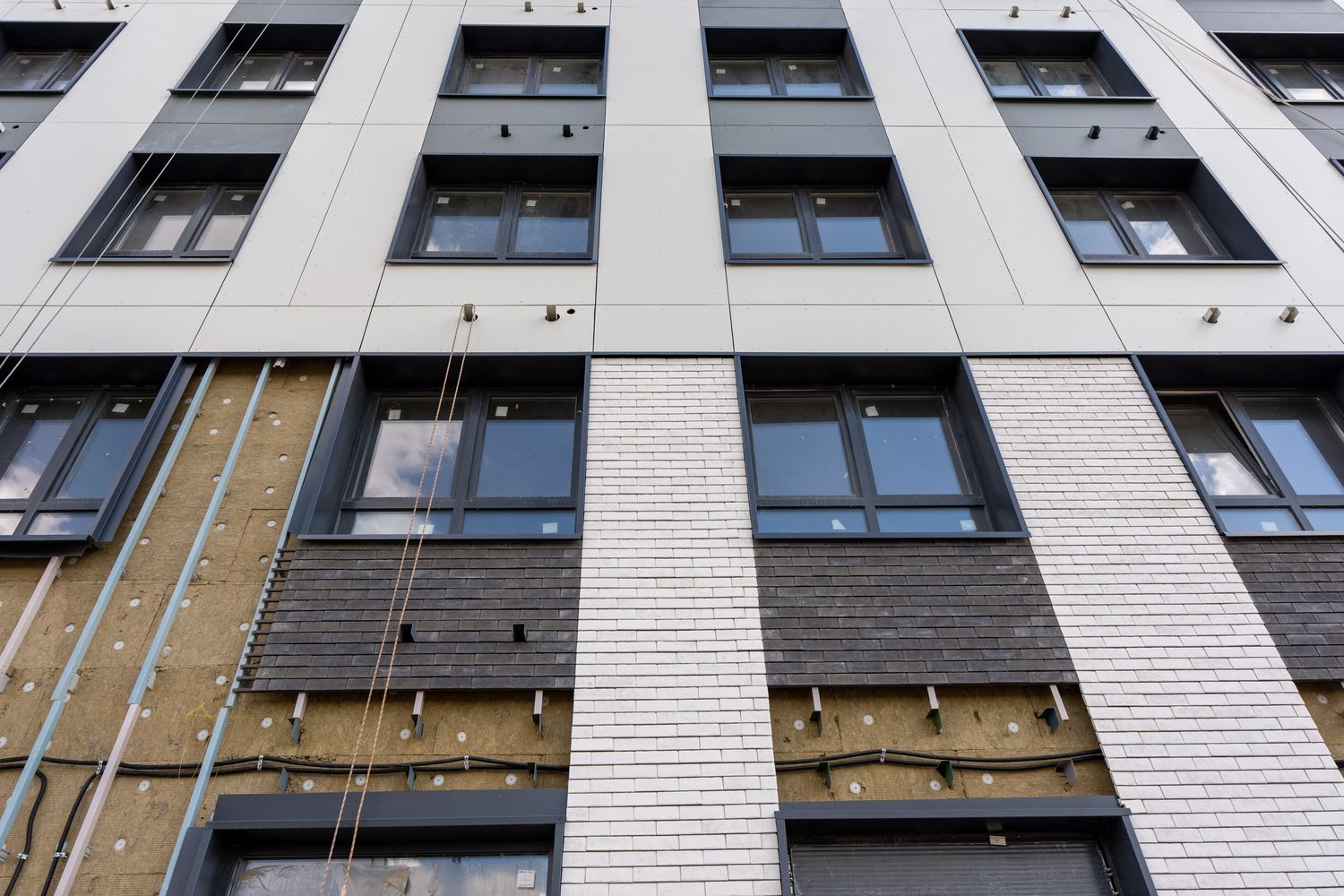

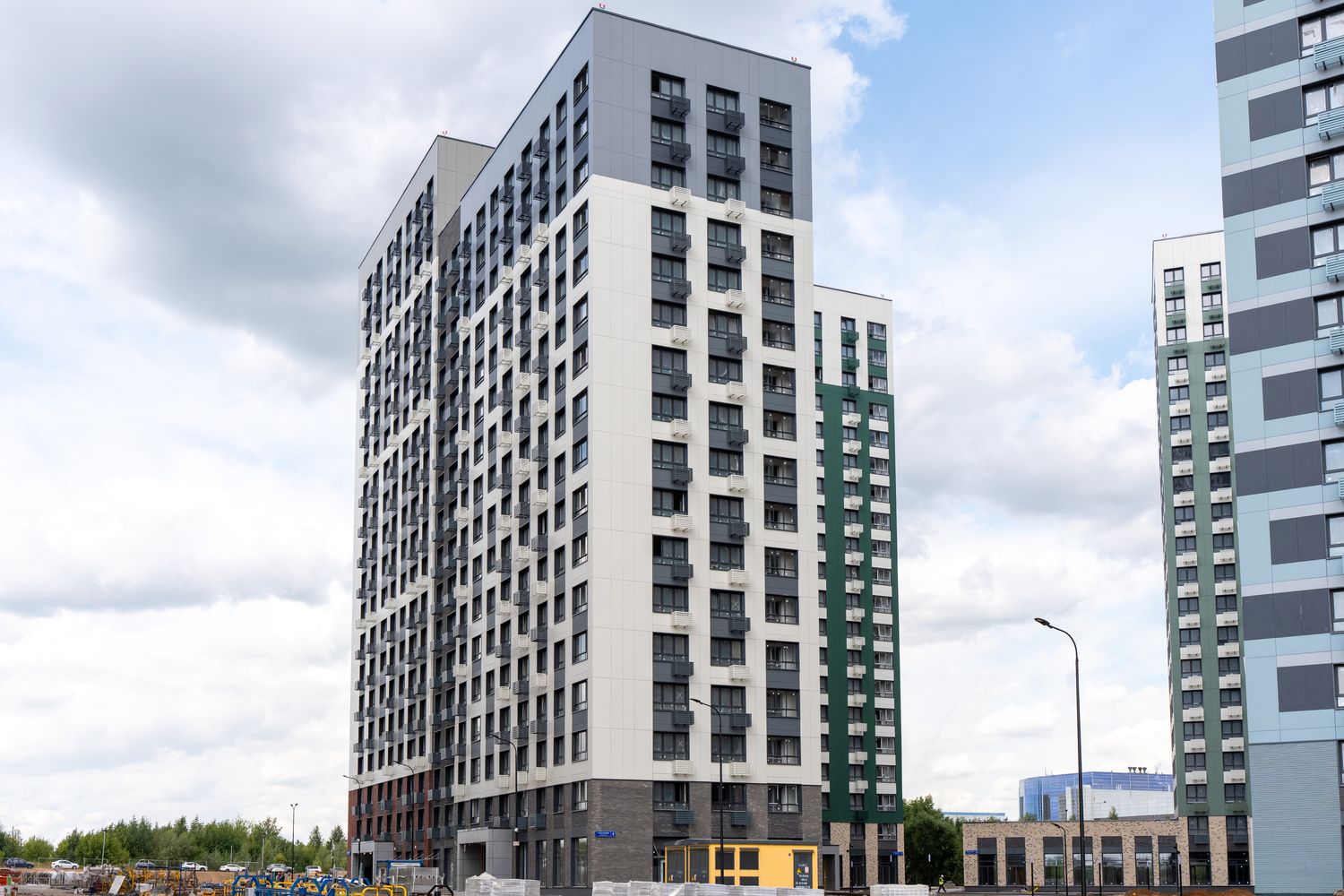

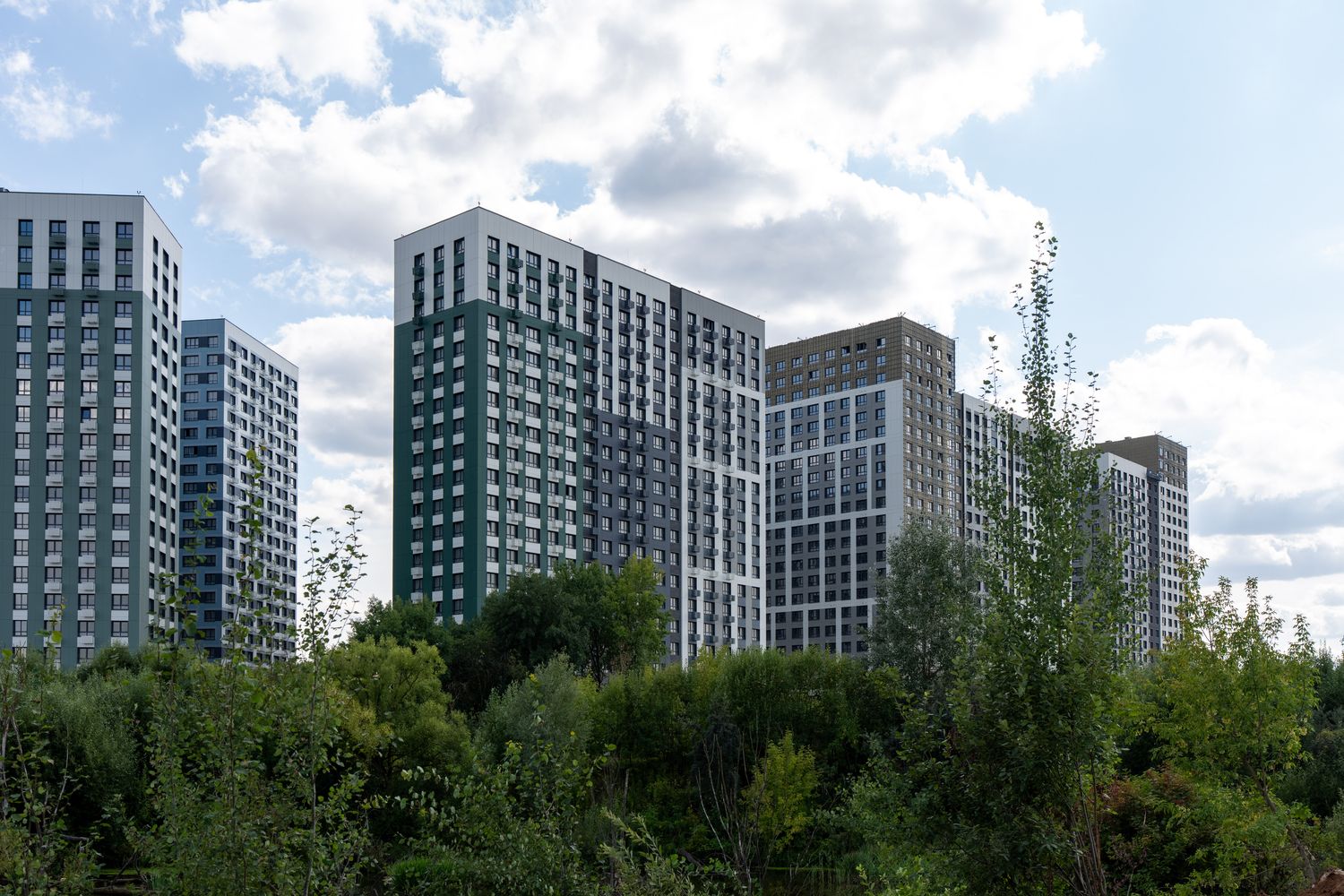

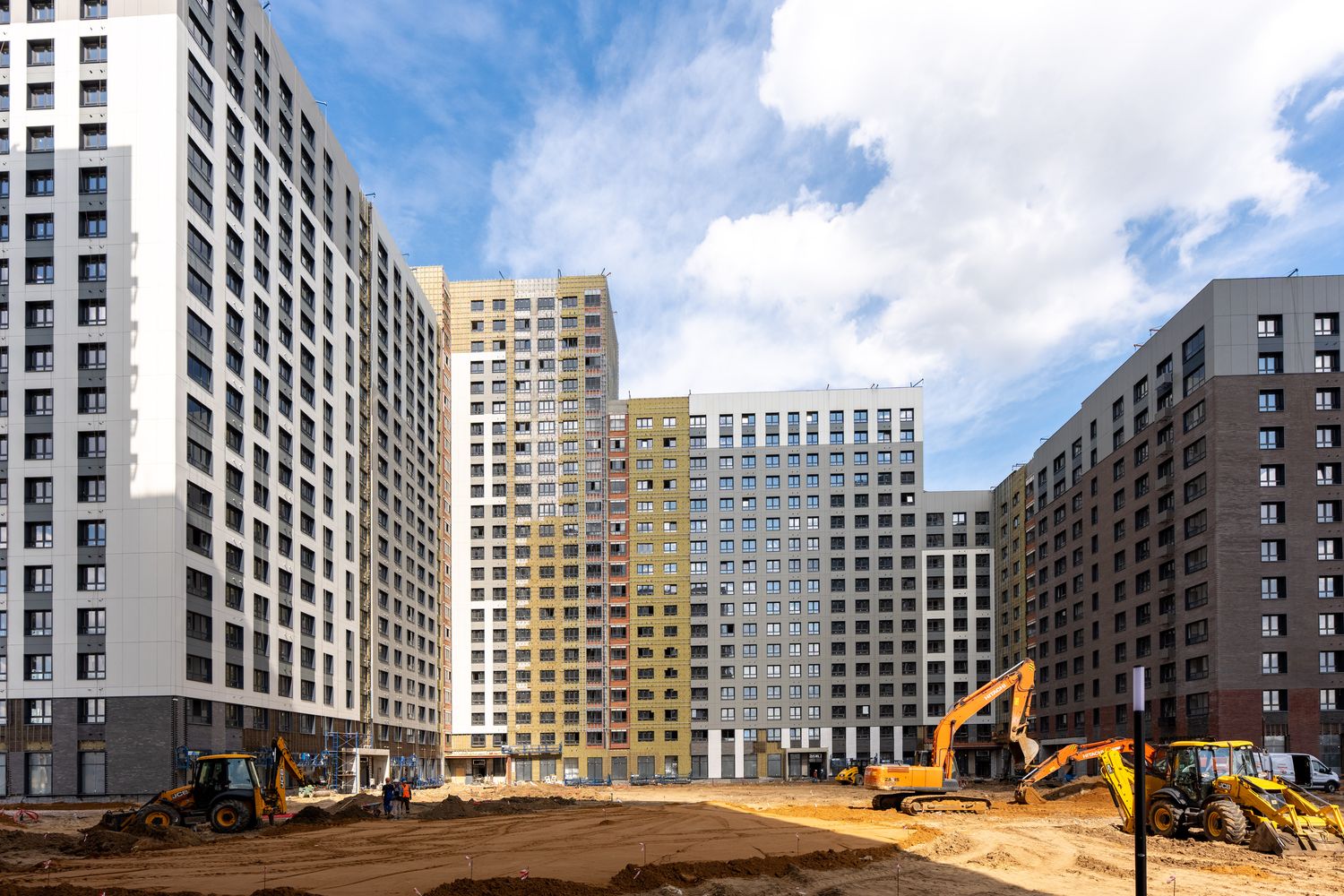

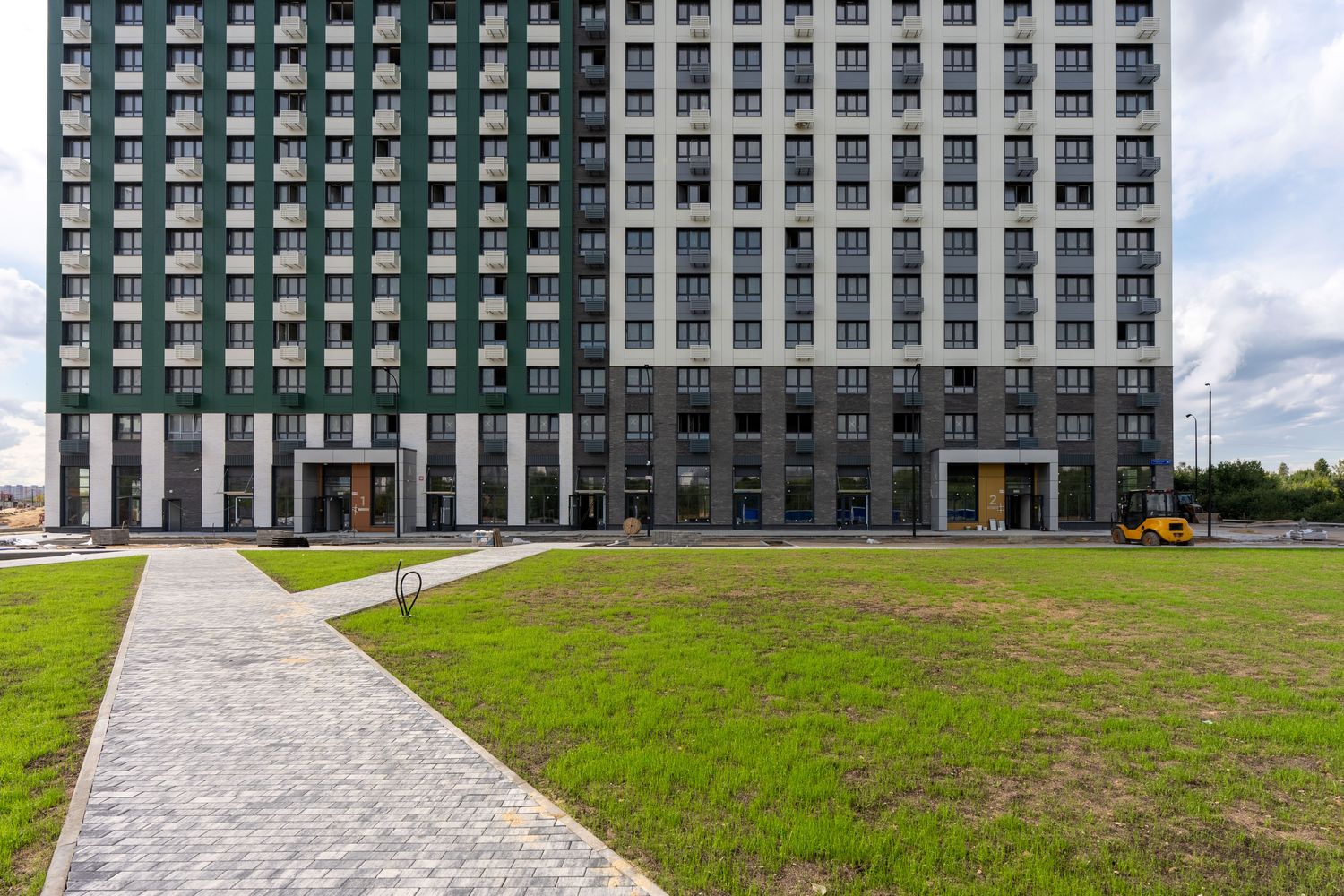

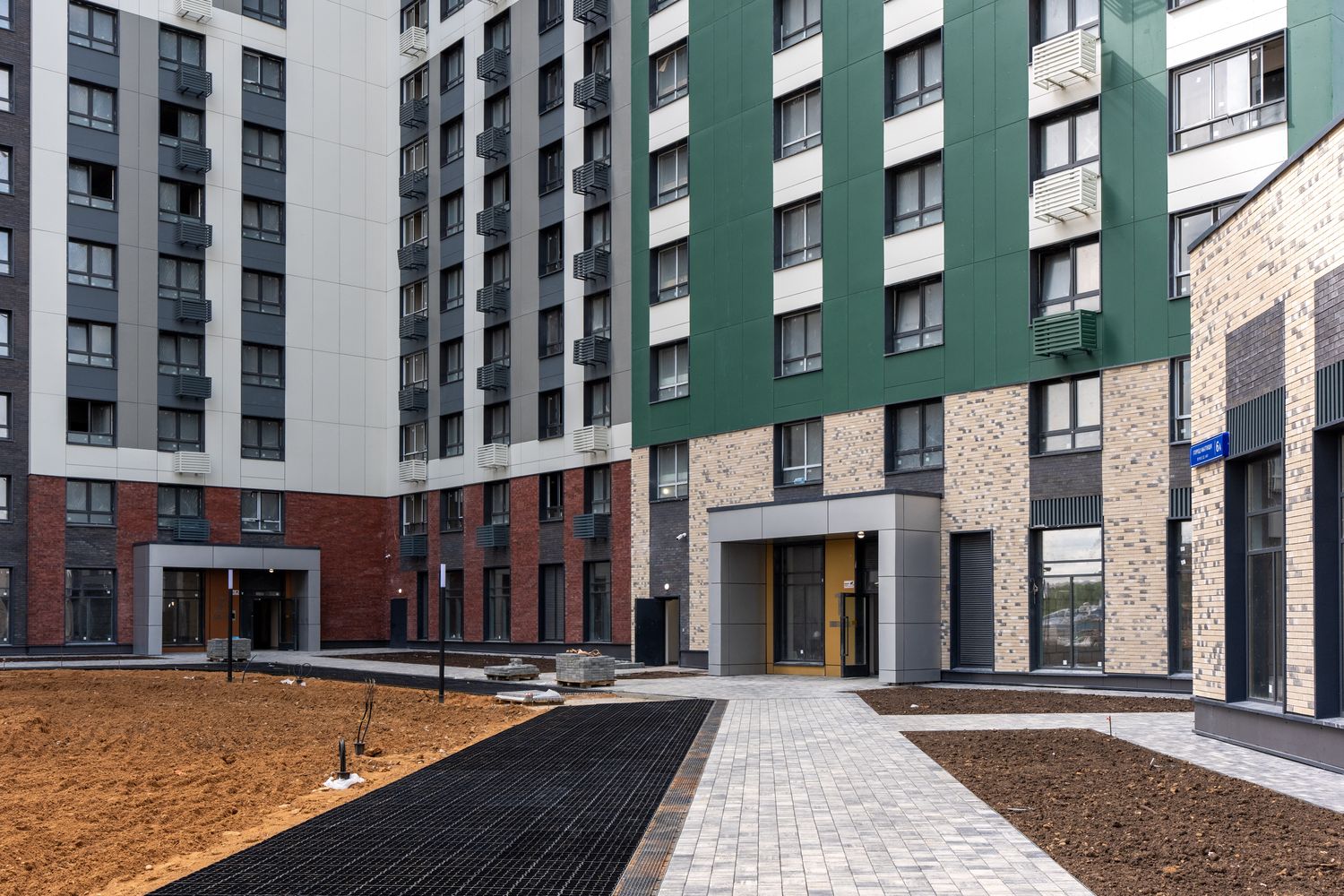

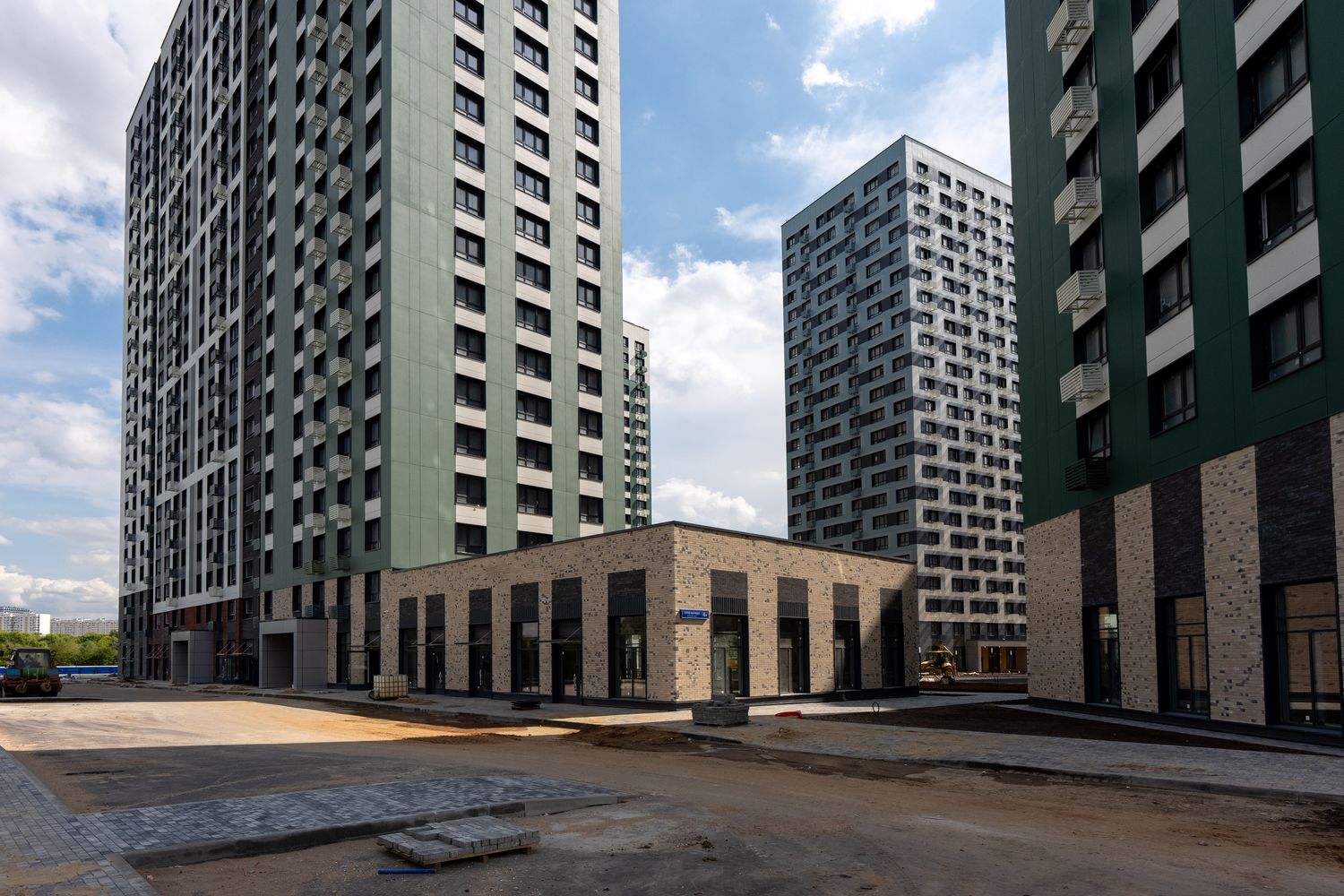

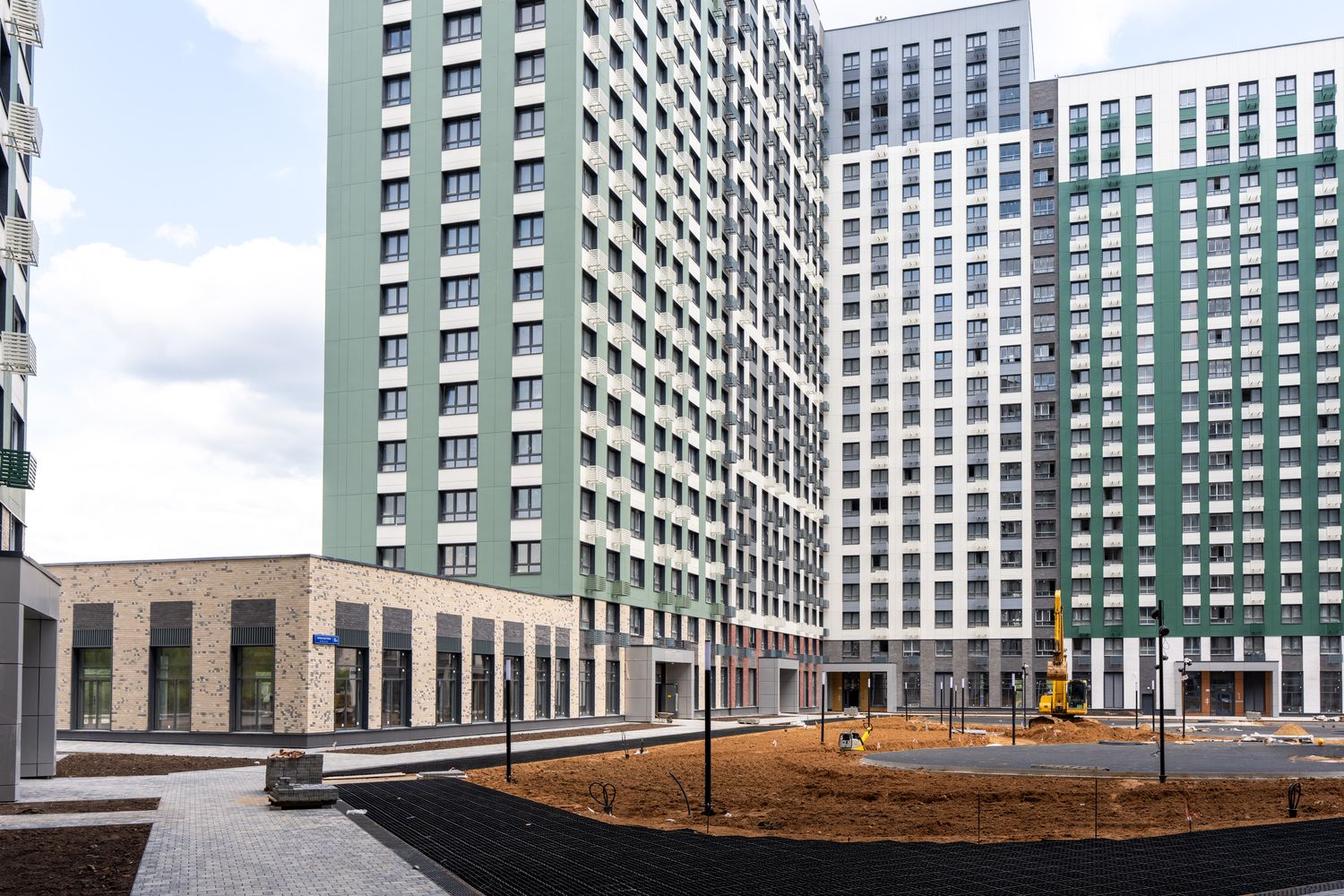

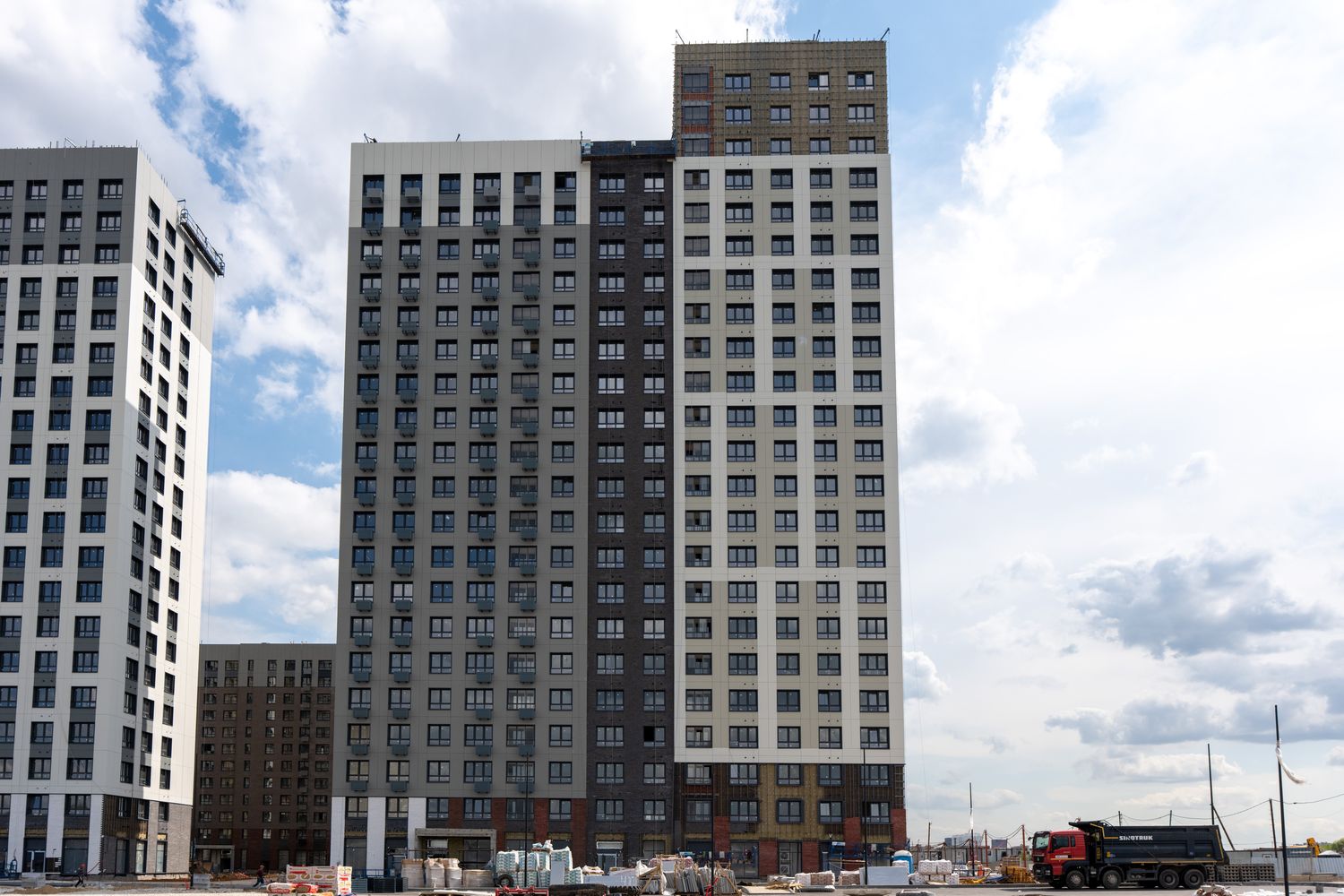

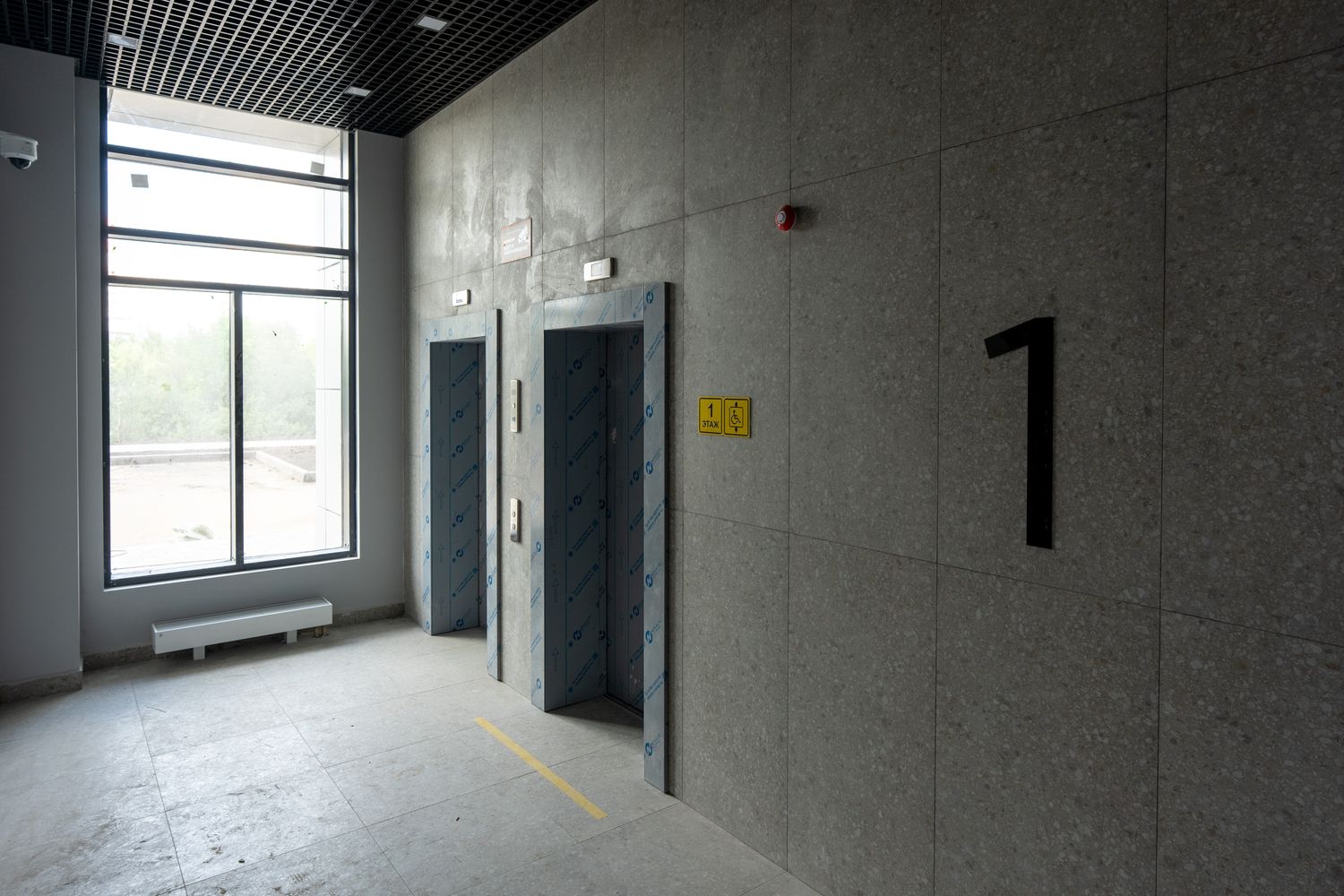

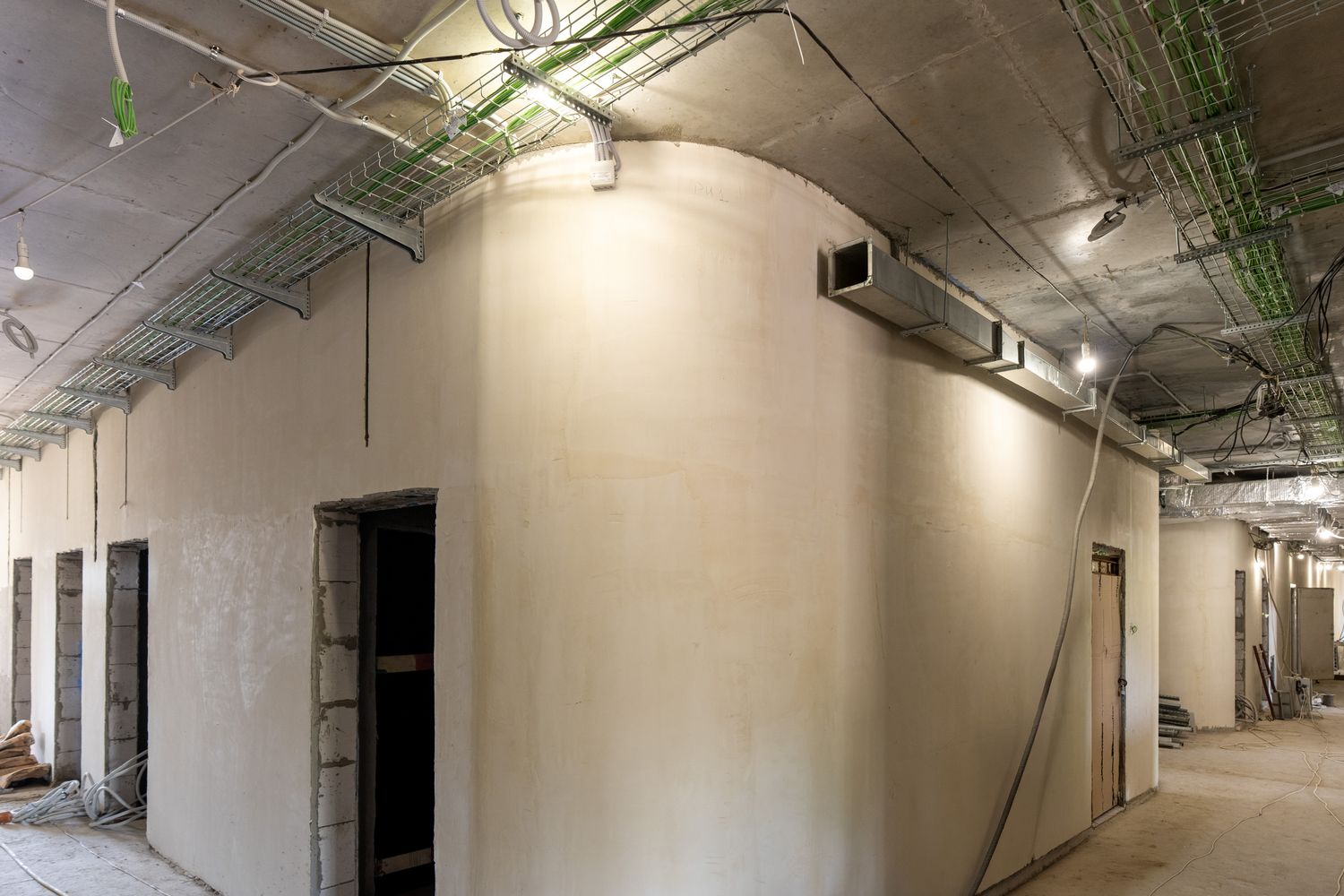

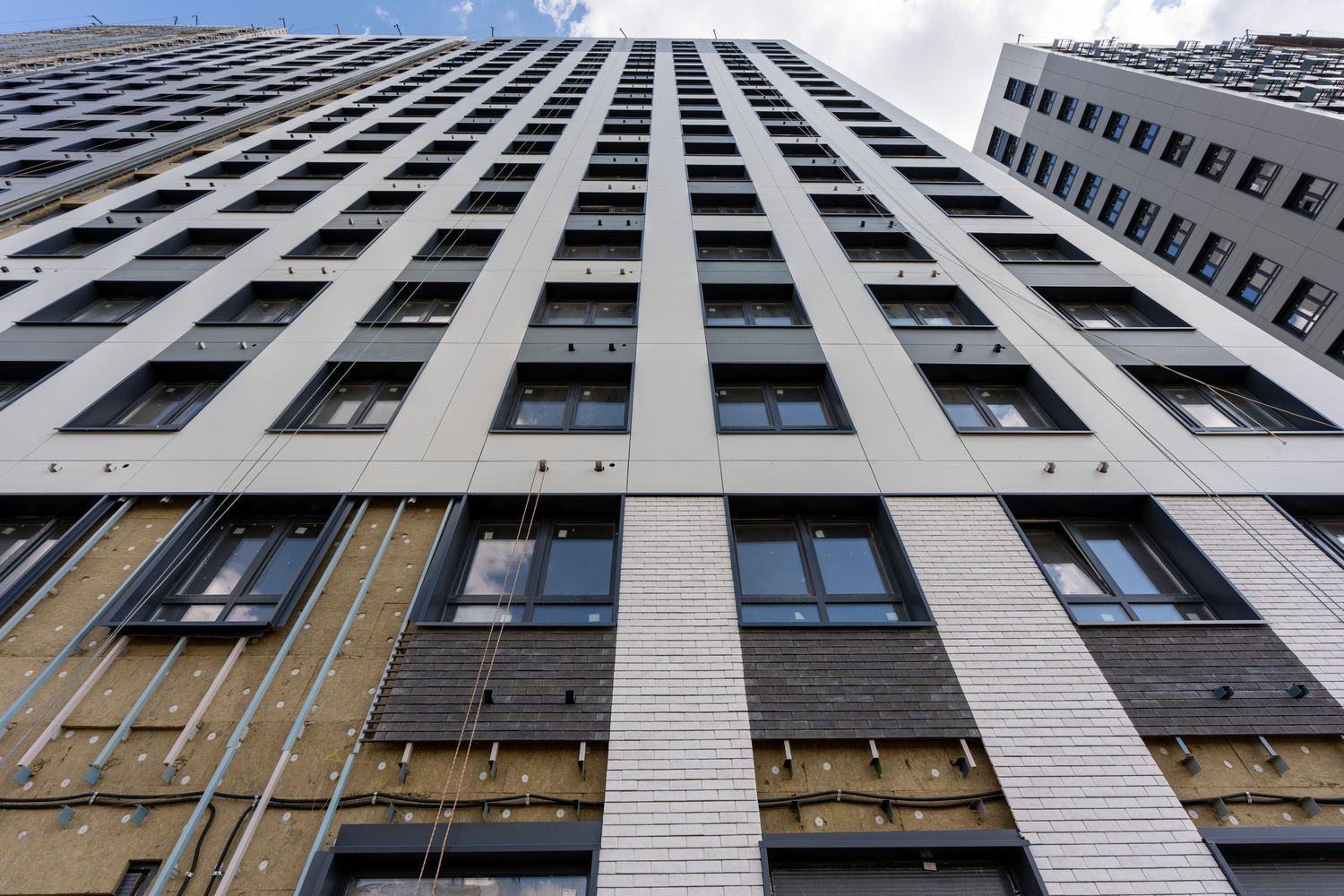

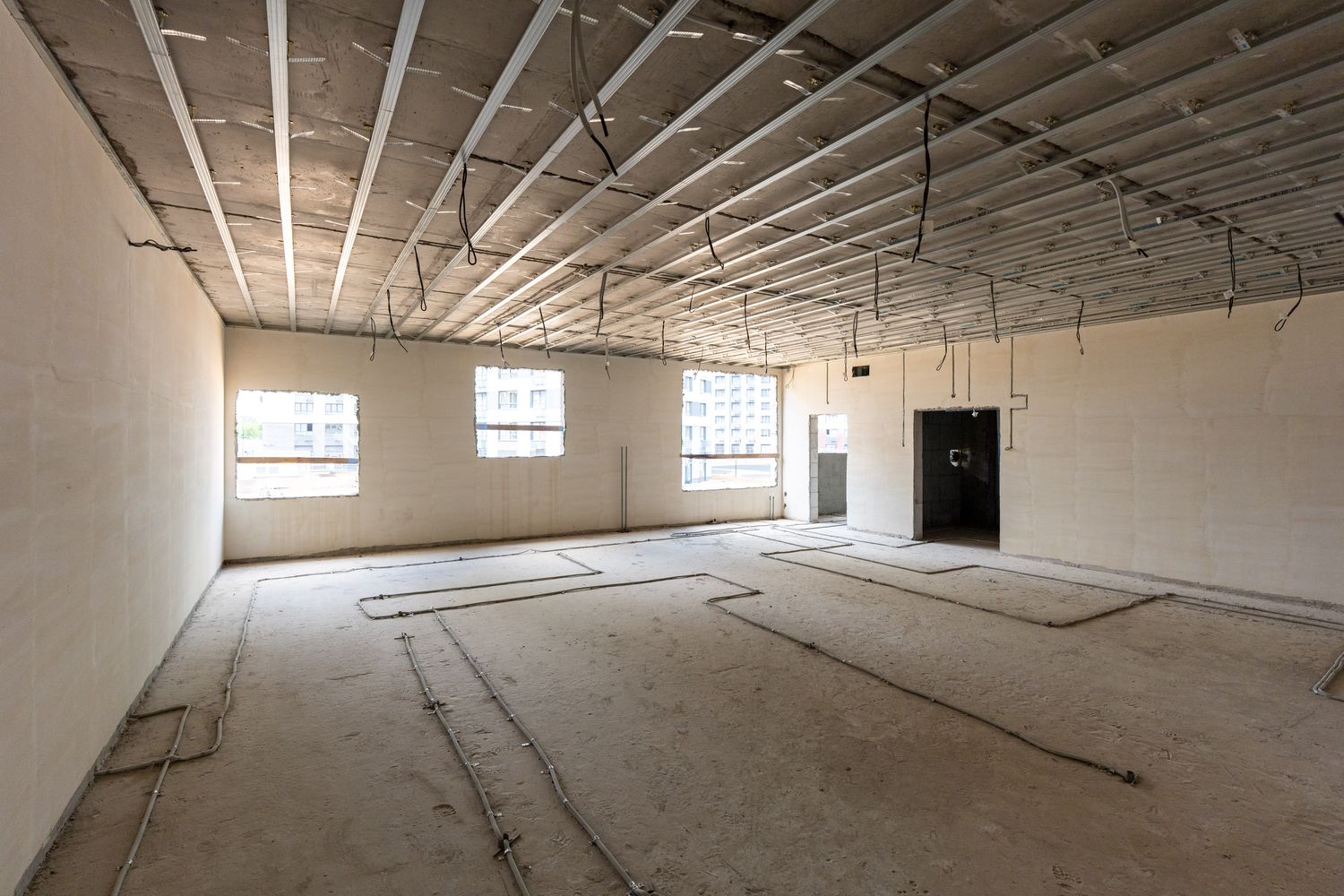

- Корпуса 11.1 и 11.3 Кровельные работы позади. Продолжаем устройство окон. Приступили к чистовой отделке подземных помещений, монтажу лифтов, устройству навесных вентфасадов.

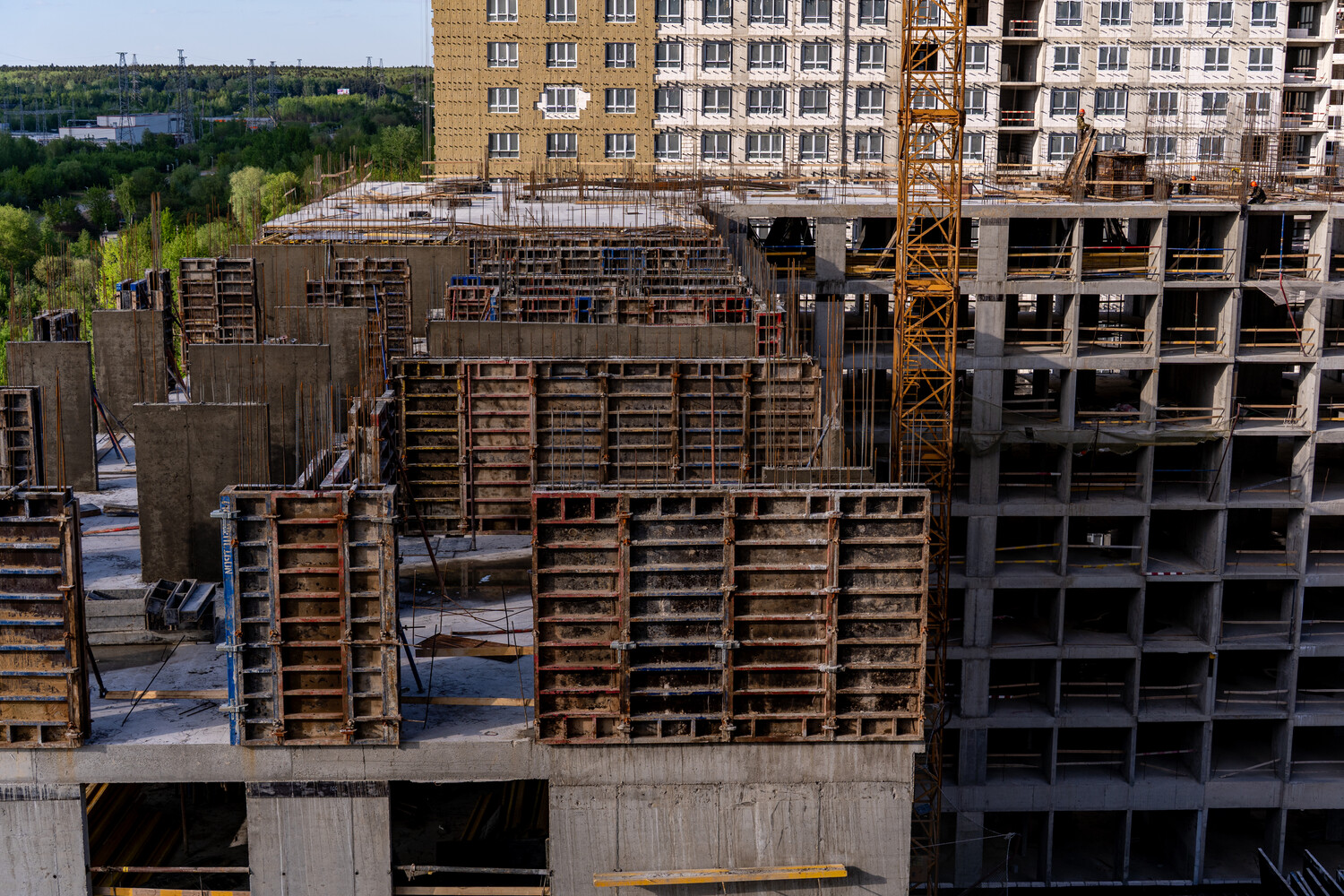

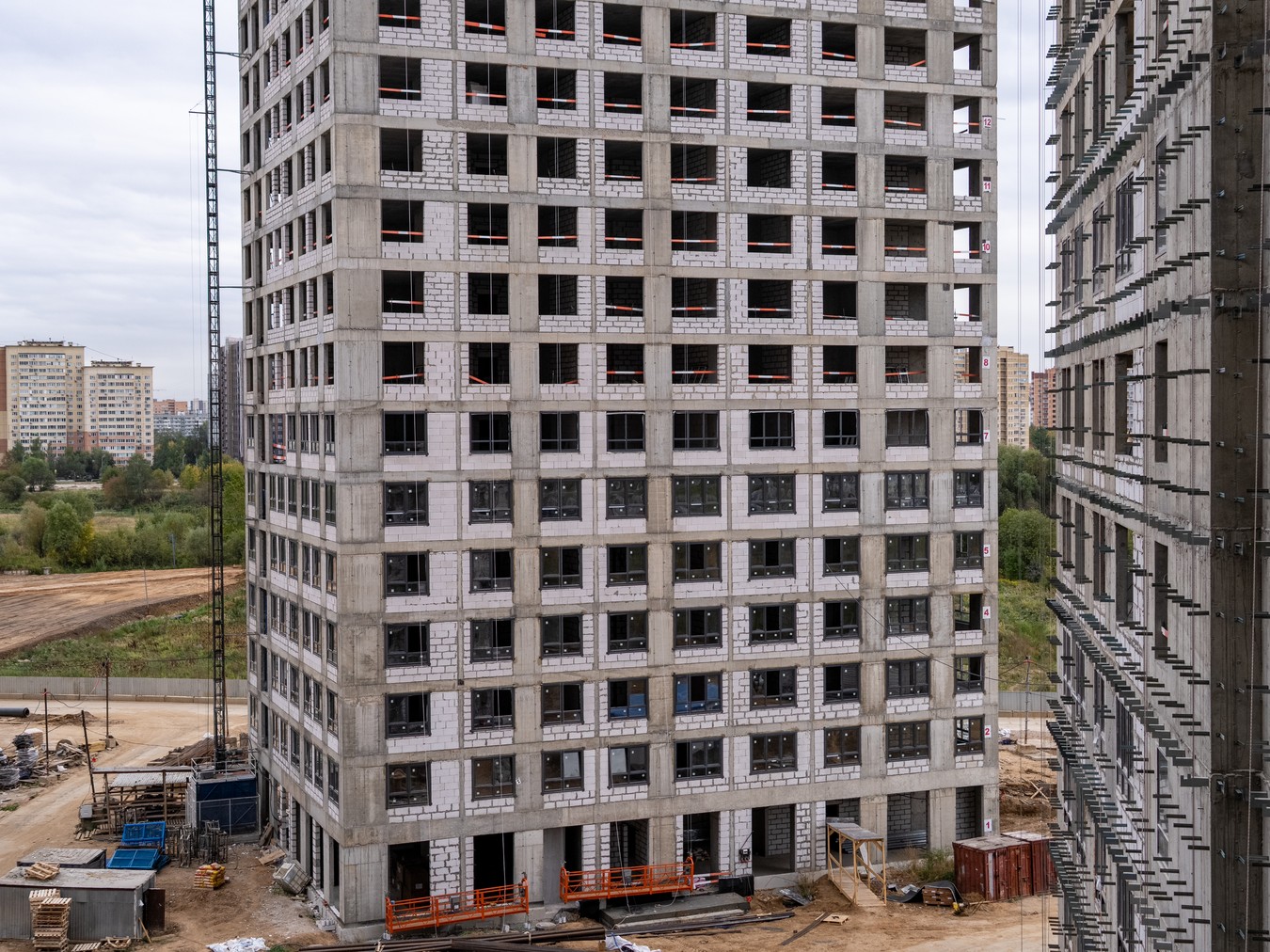

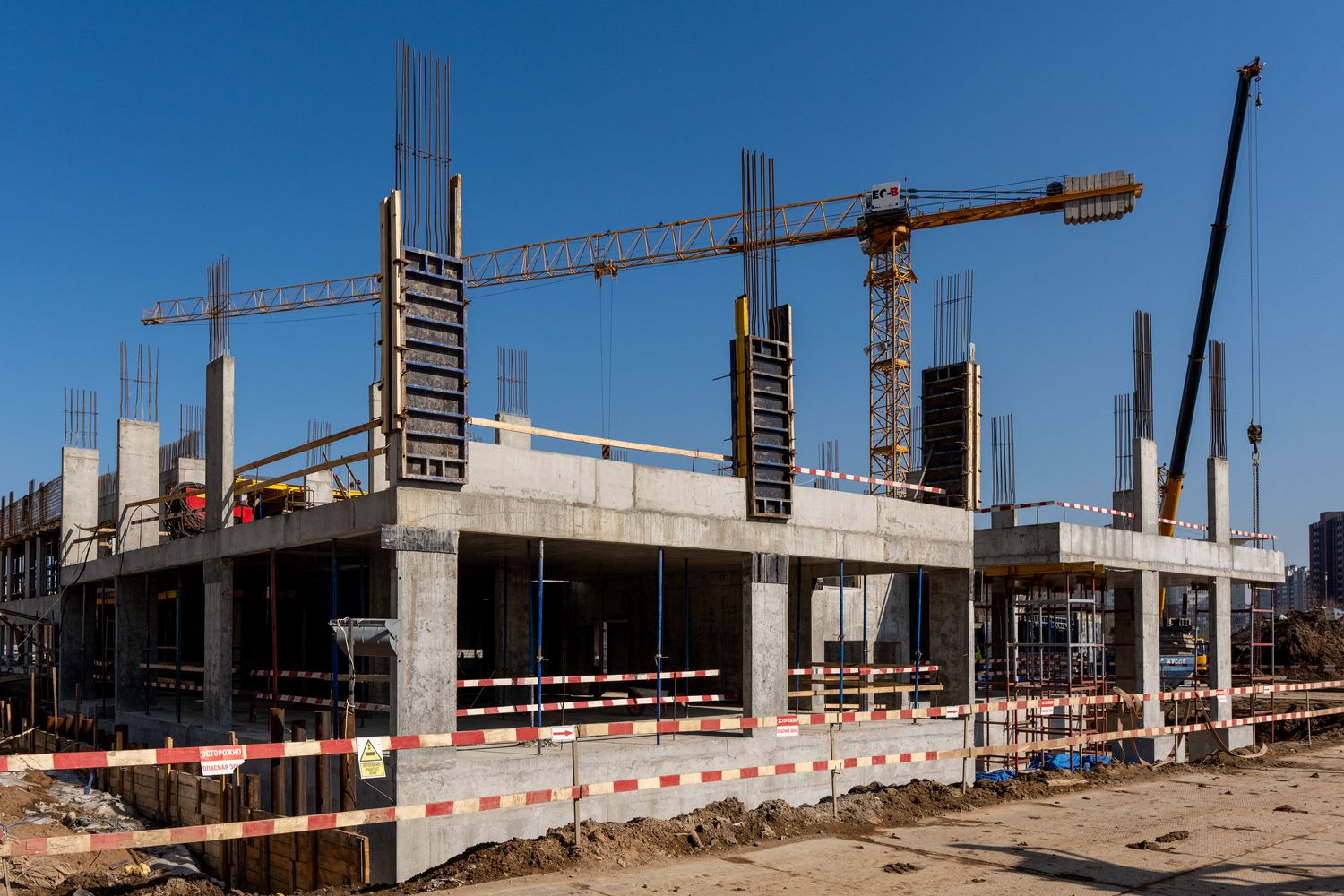

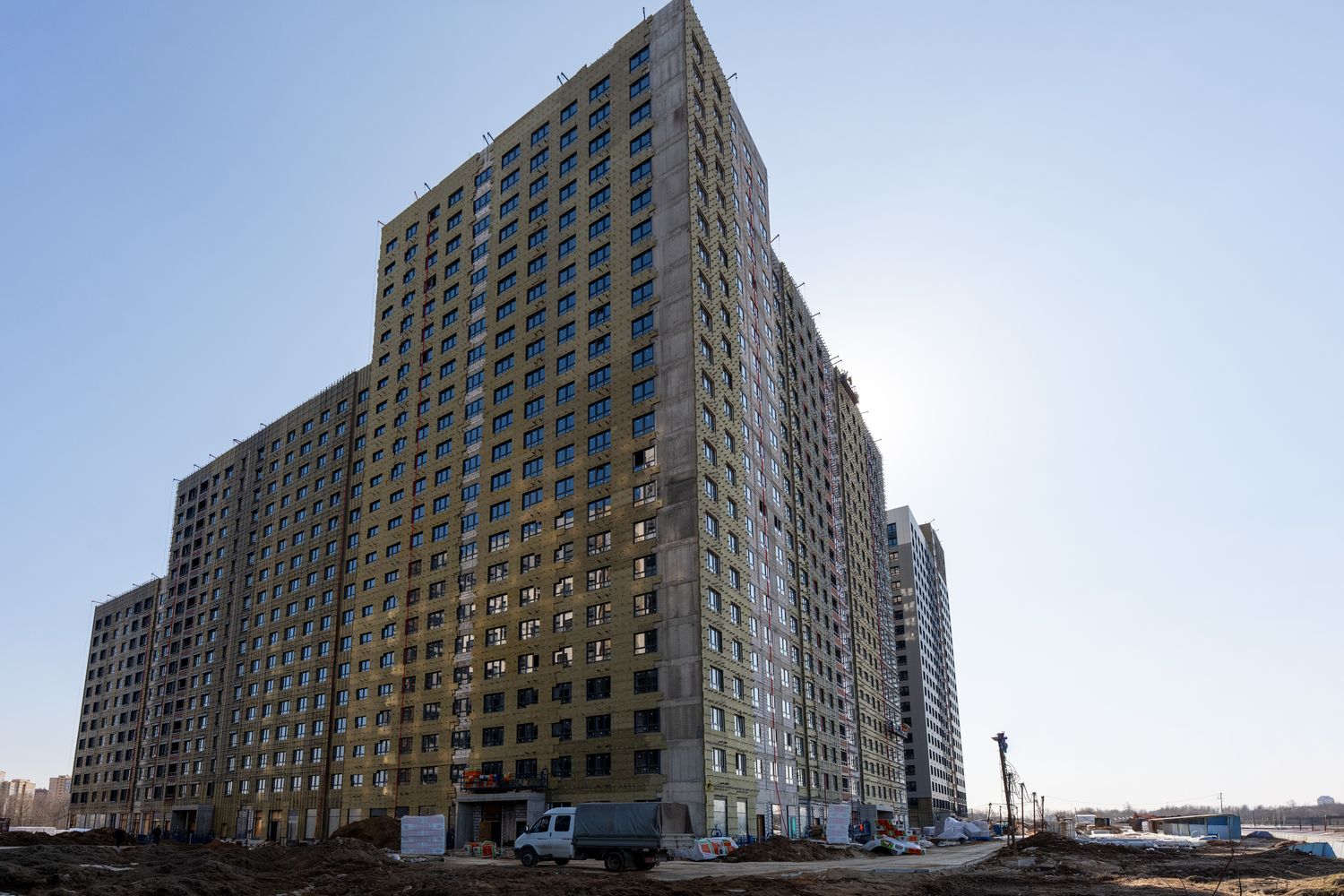

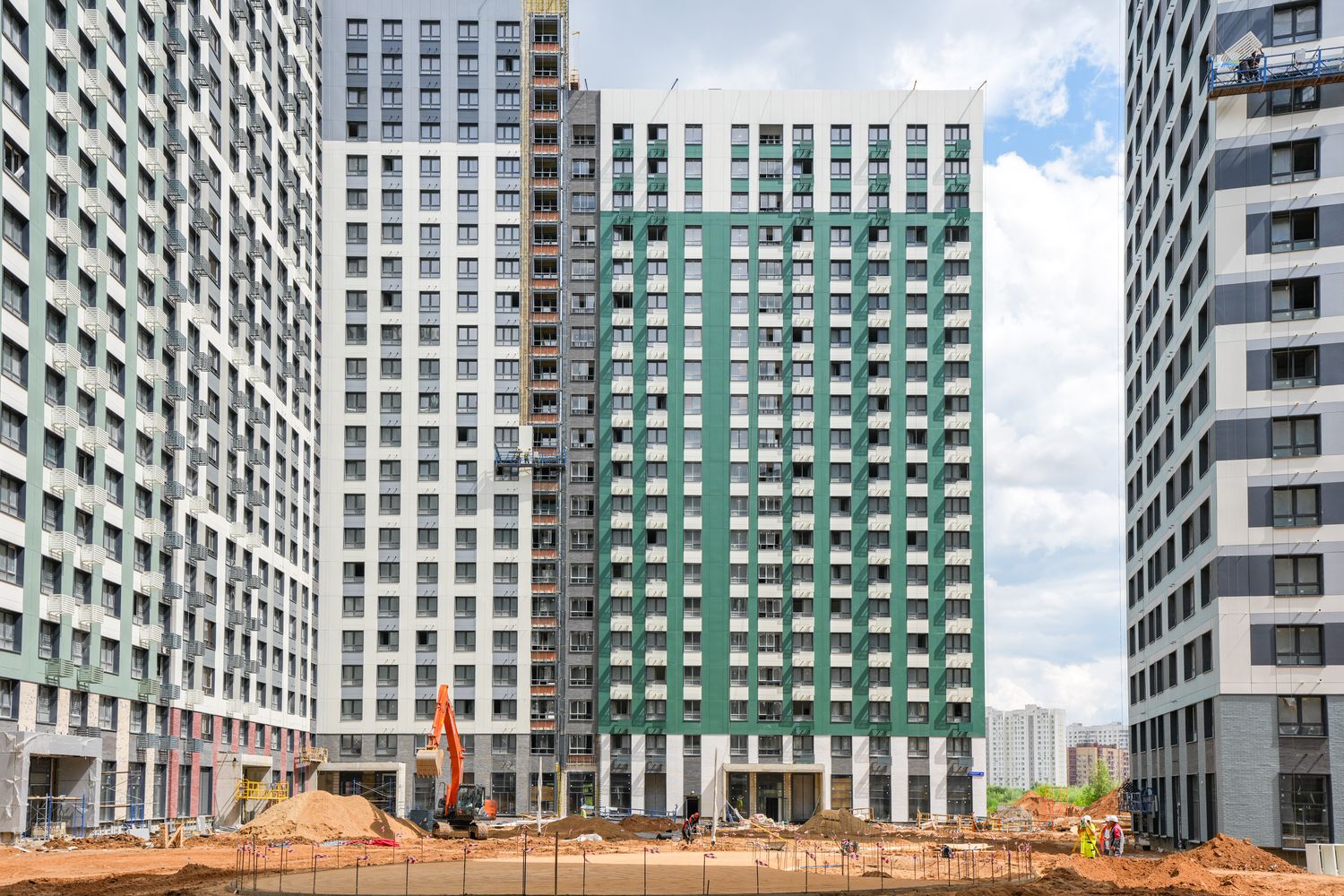

- Корпус 11.2. Завершили устройство железобетонных конструкций в подъездах 1, 2 и 3. Выполнили внутреннюю и наружную кладку стен до 13 этажа. Начали кровельные работы в подъездах 1 и 2.

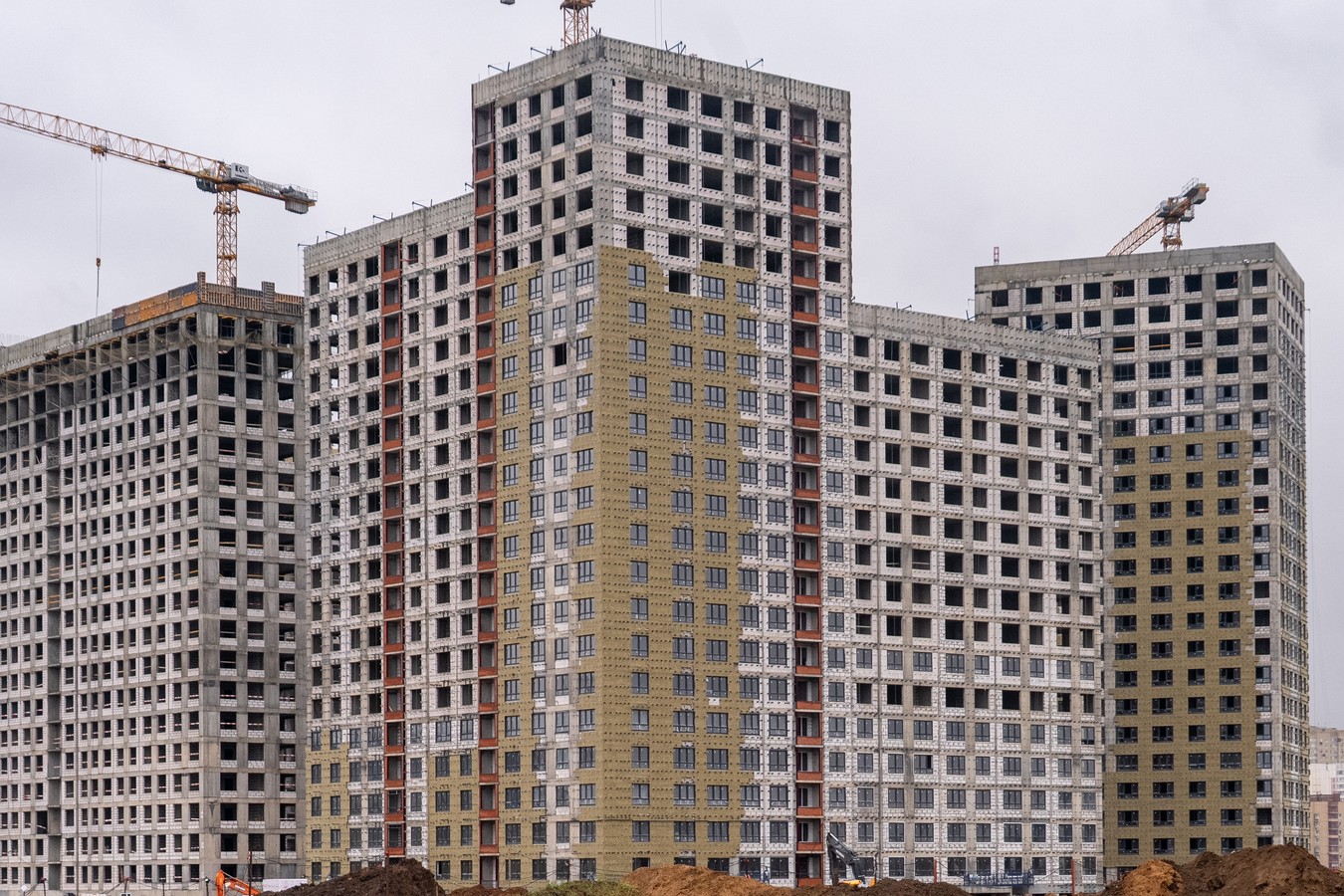

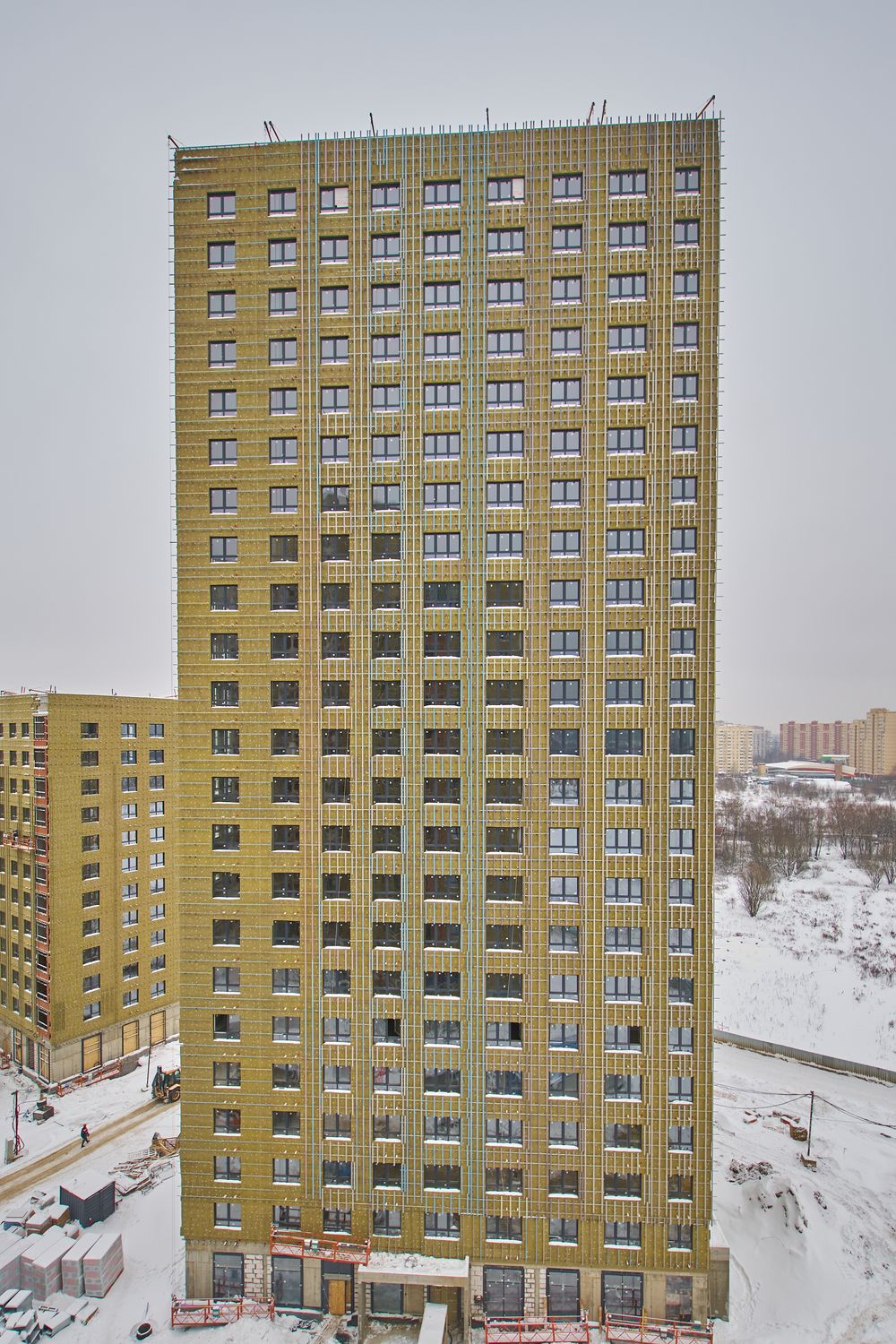

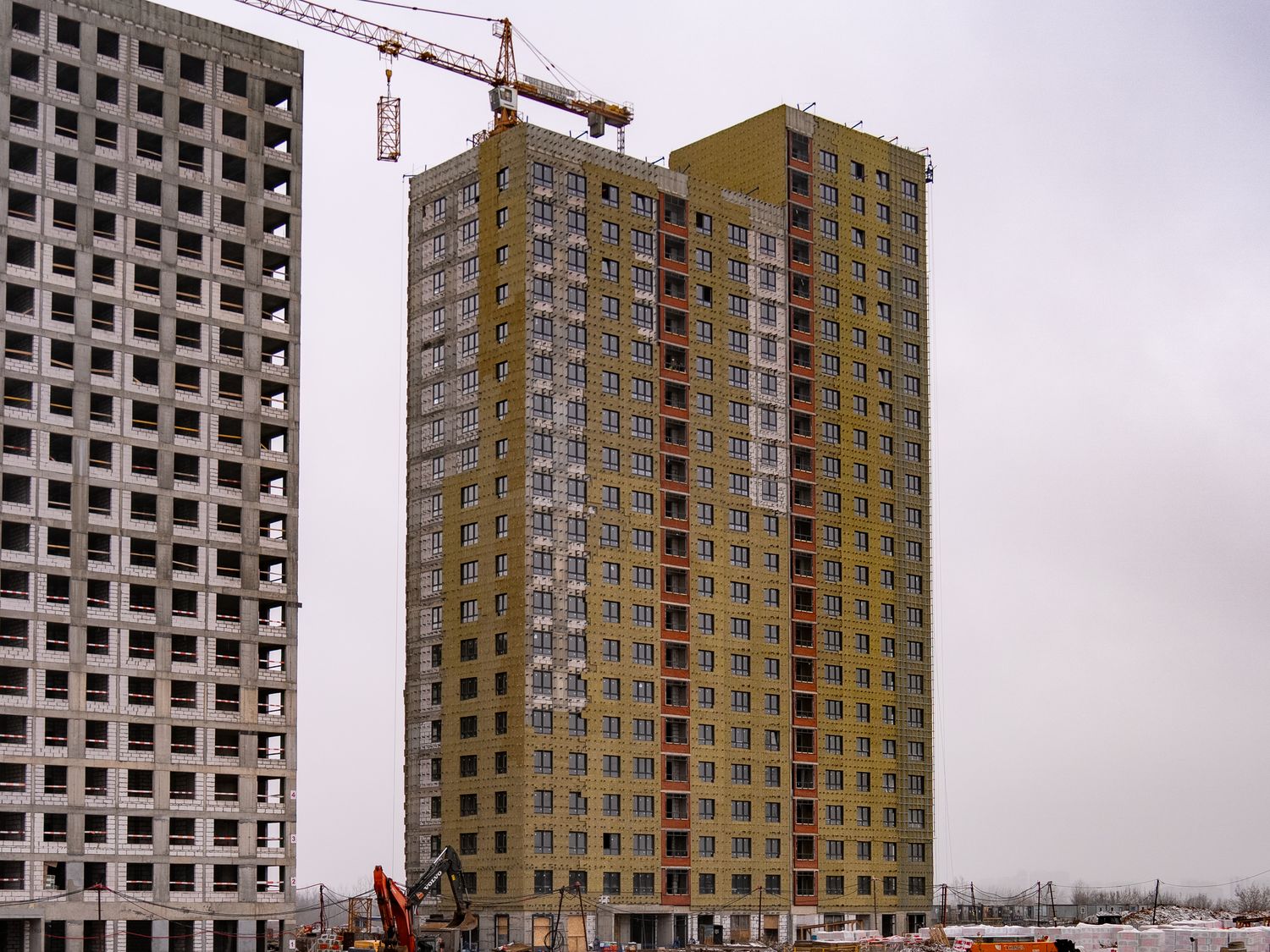

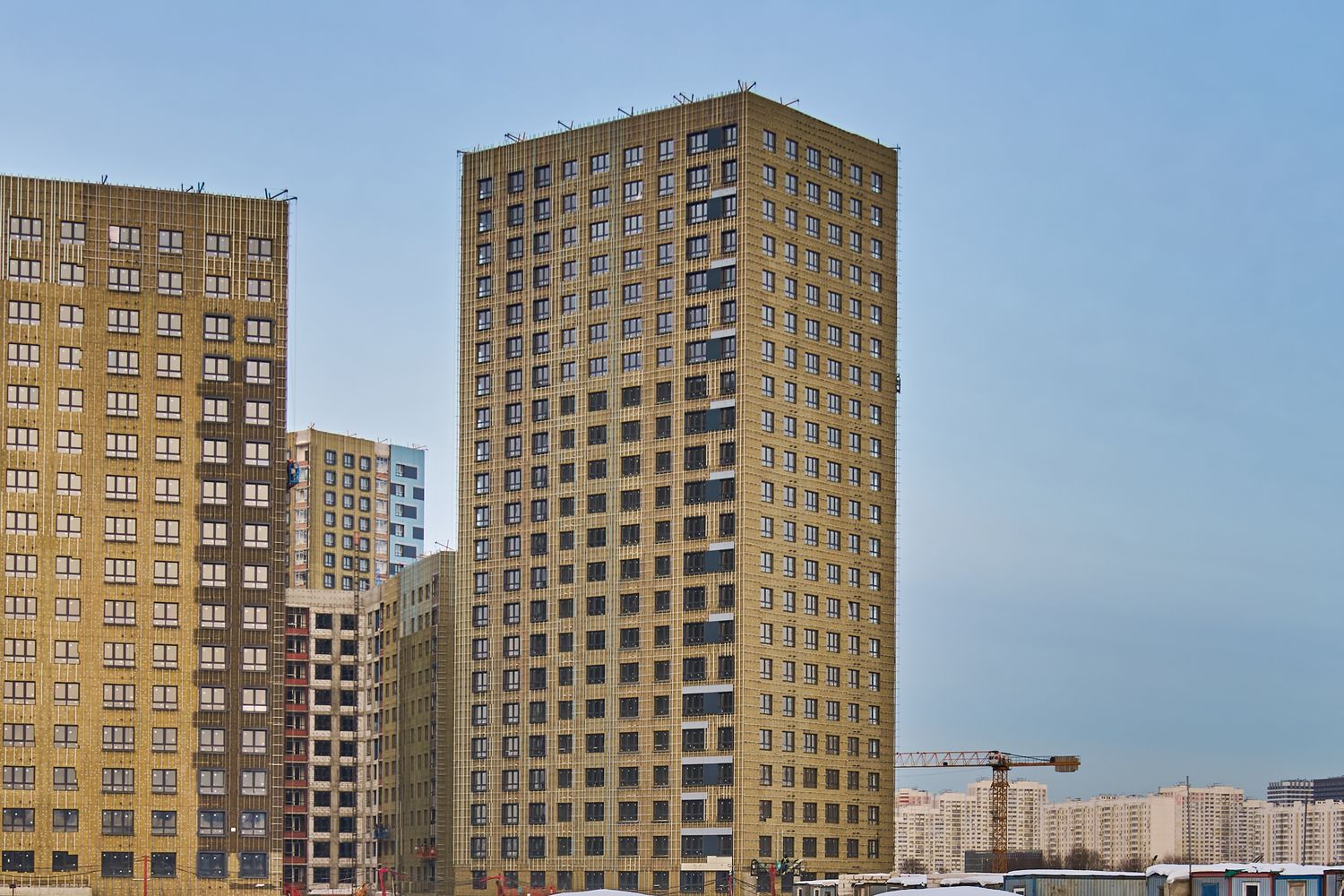

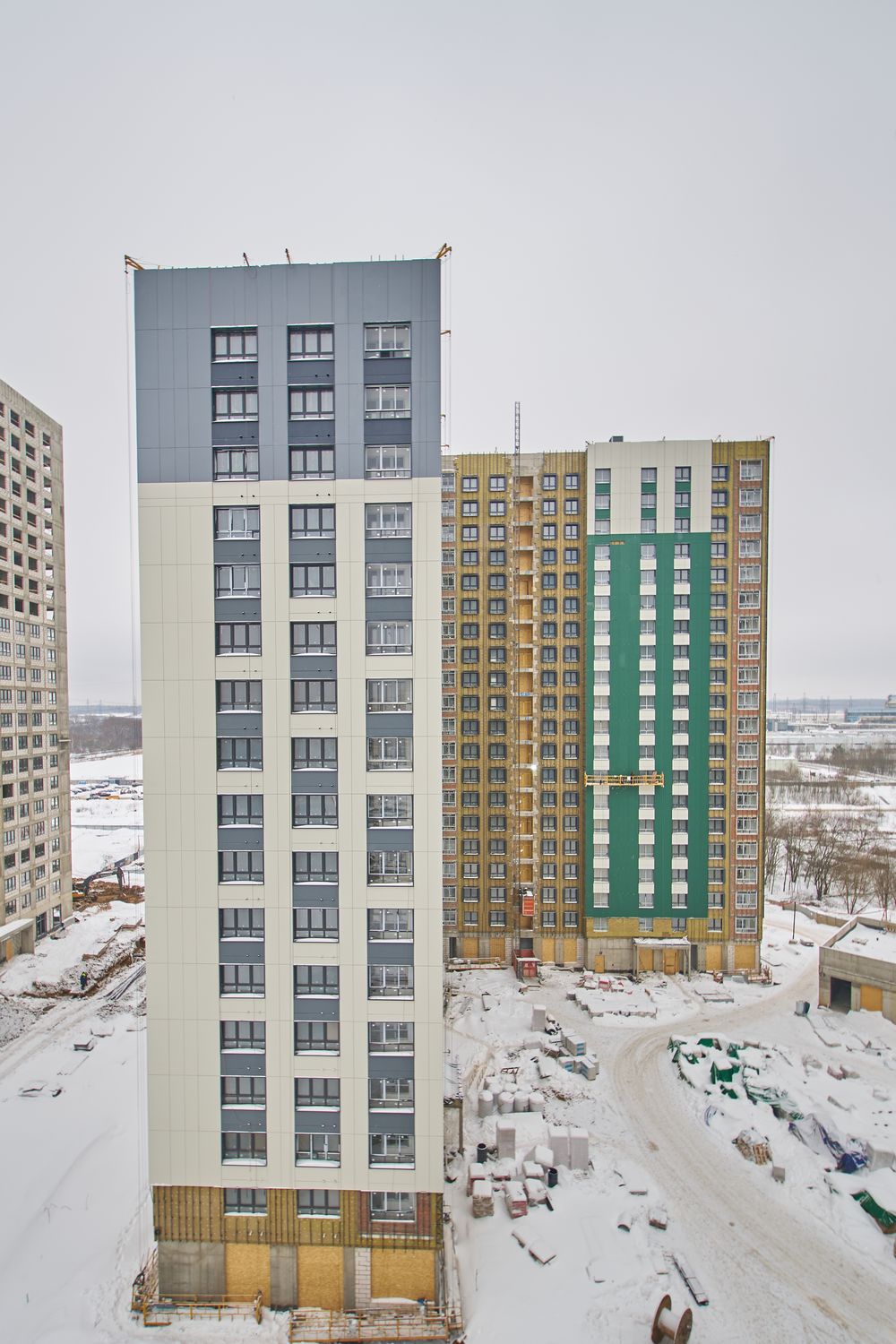

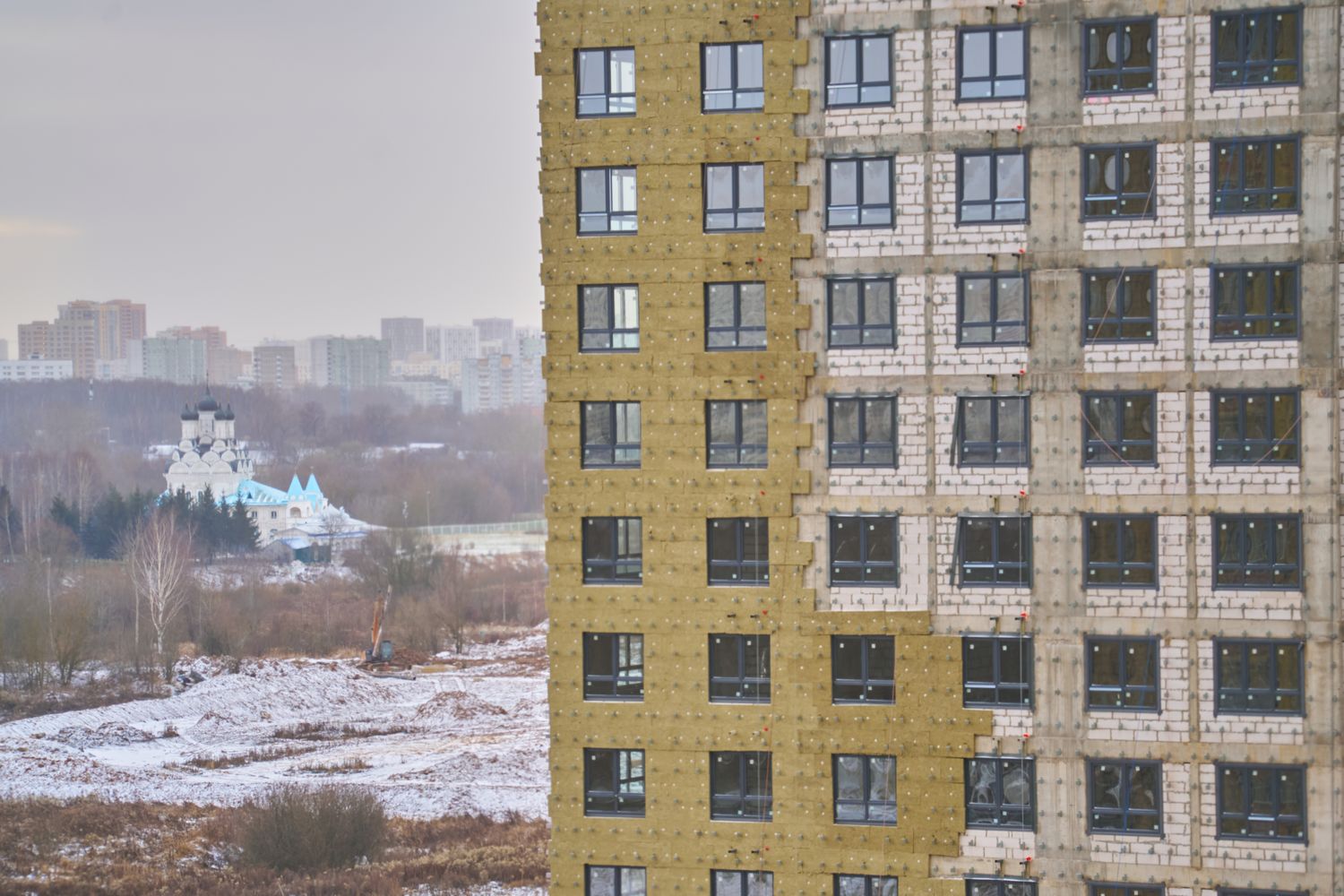

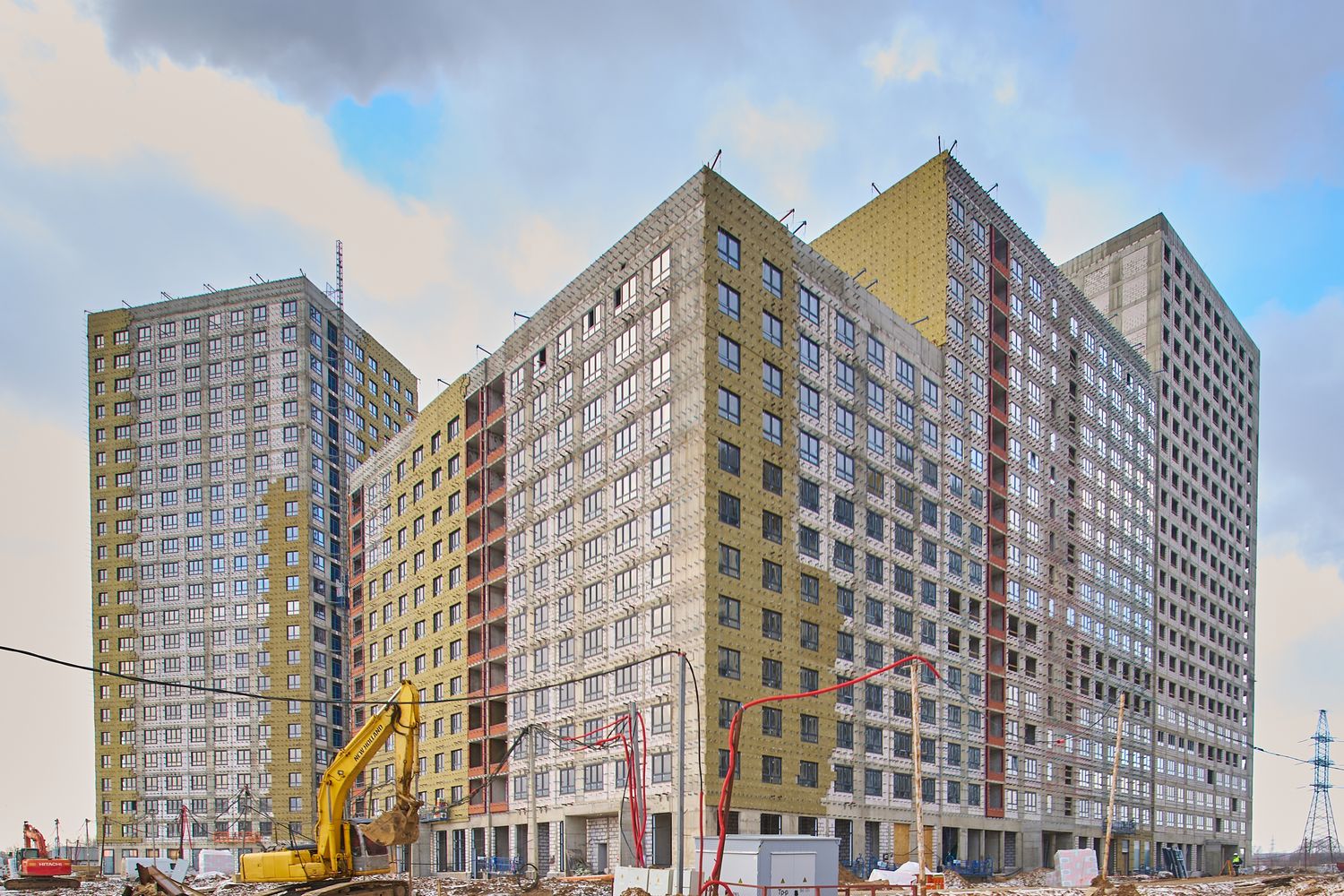

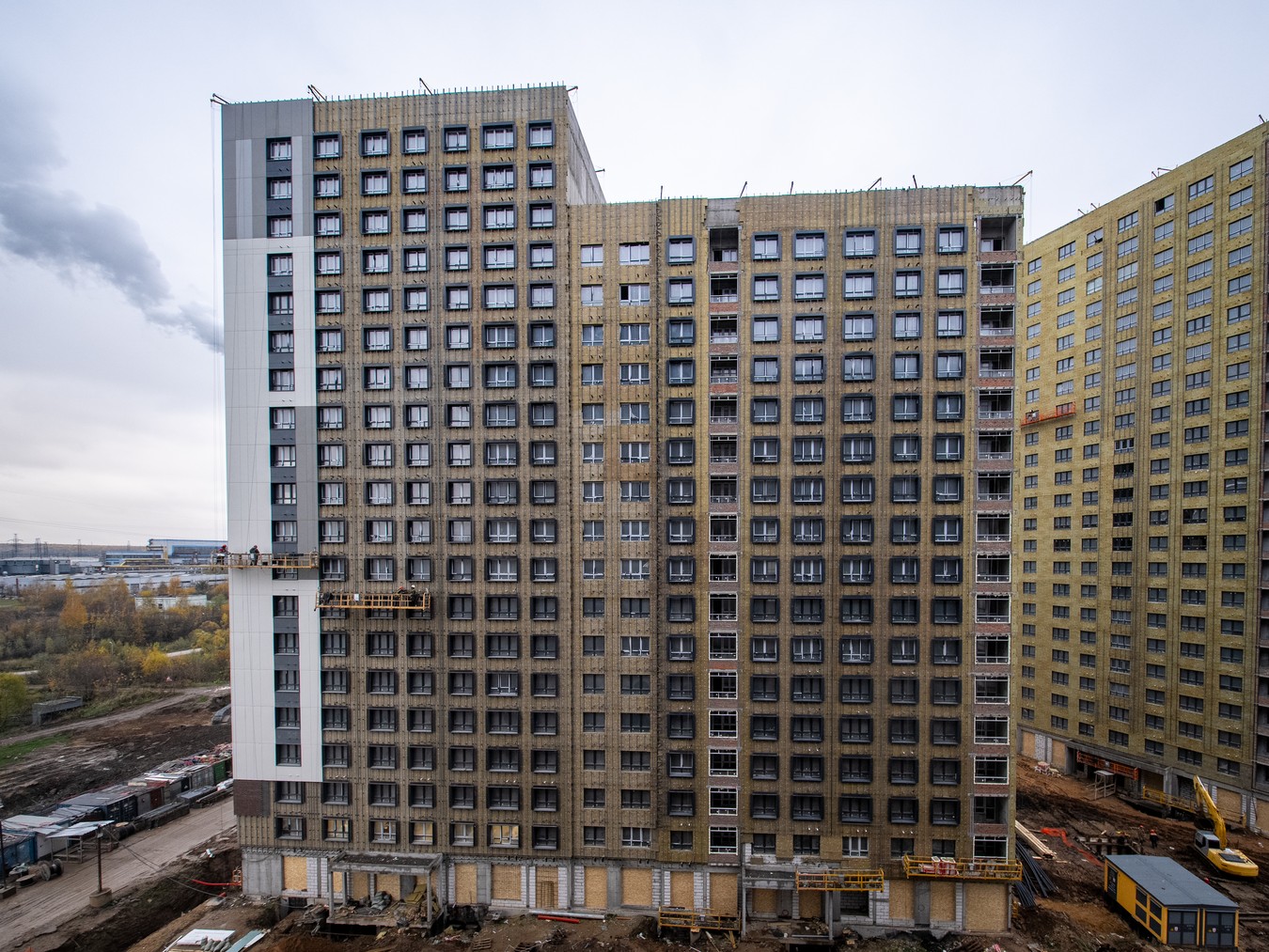

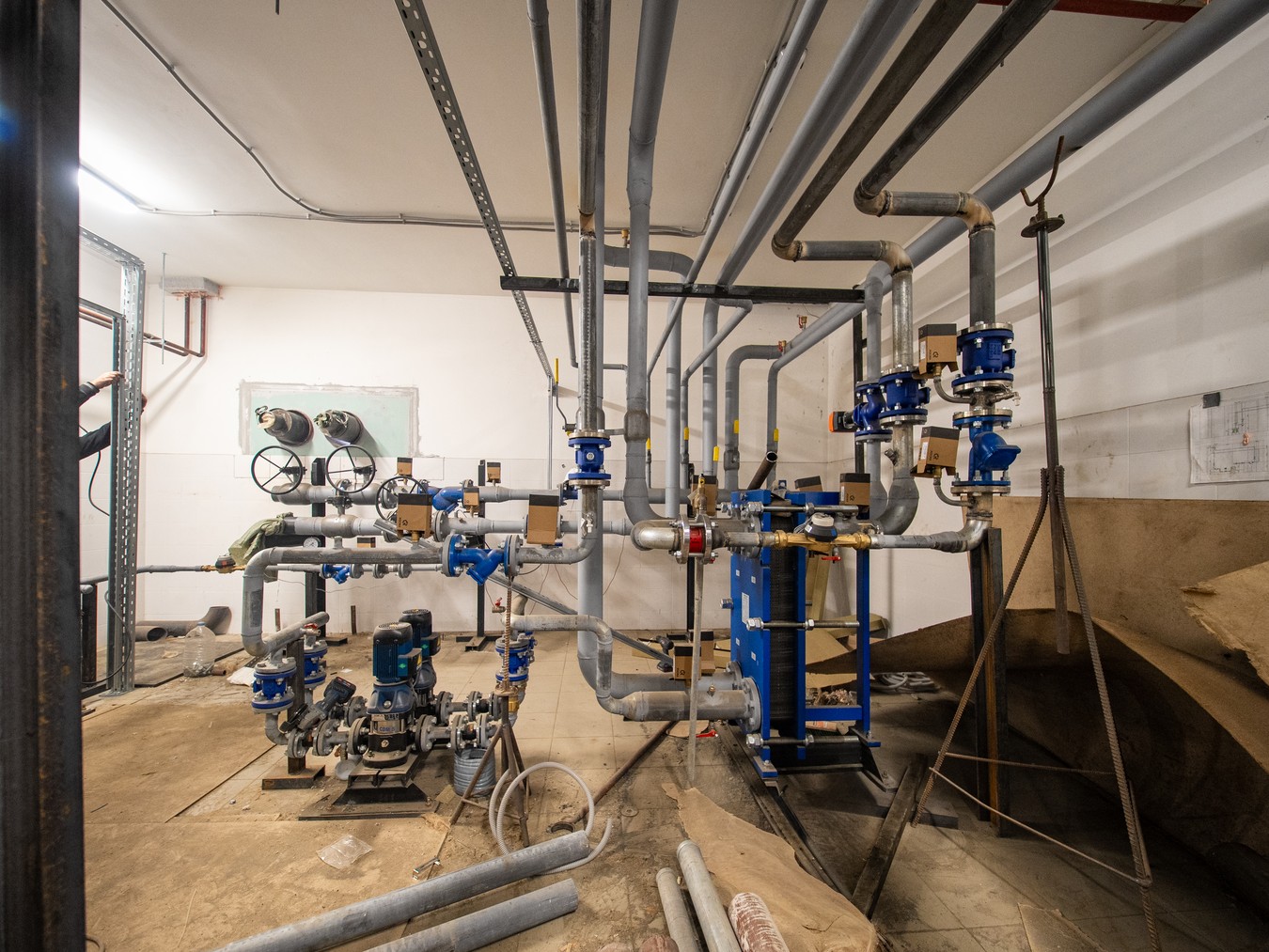

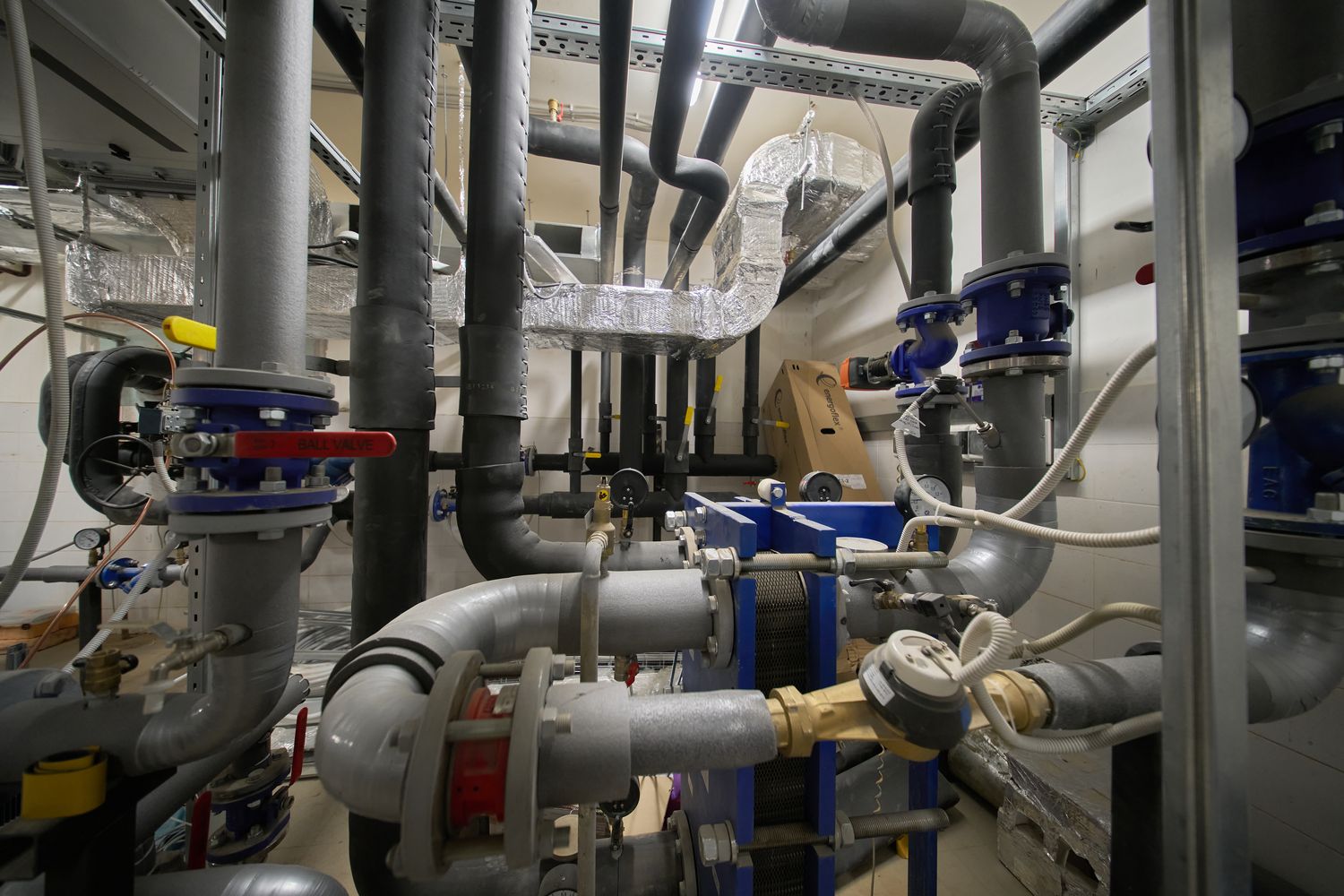

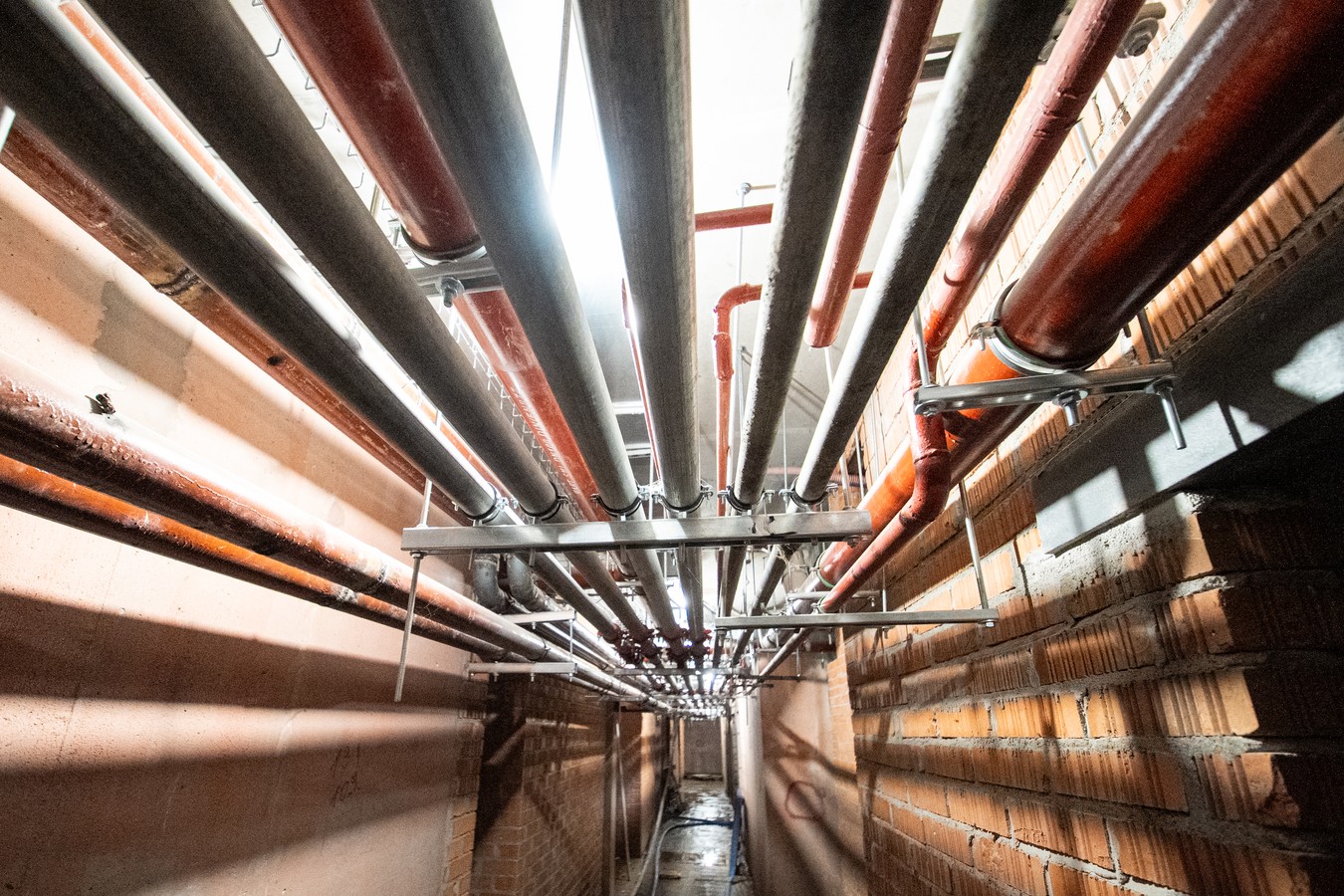

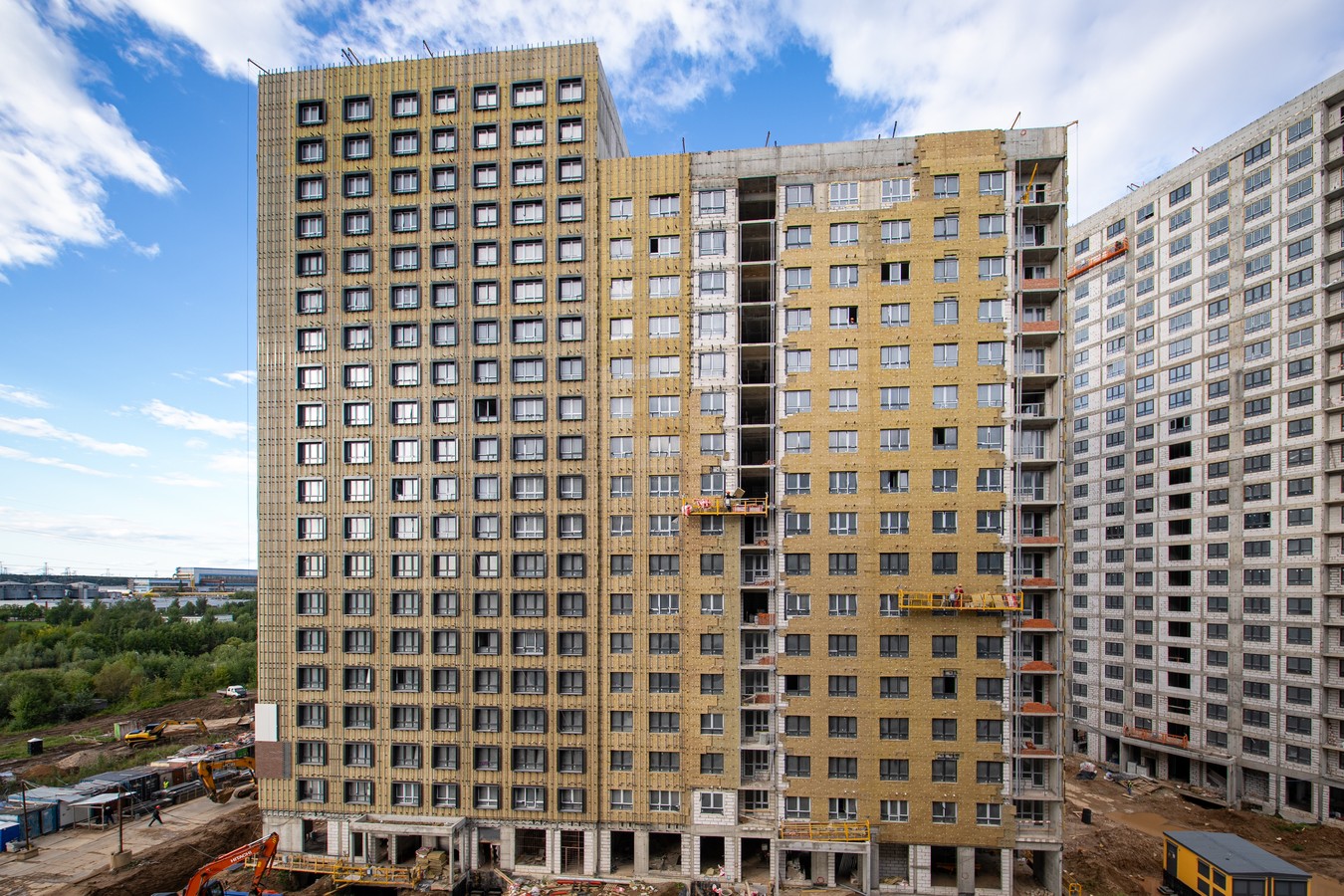

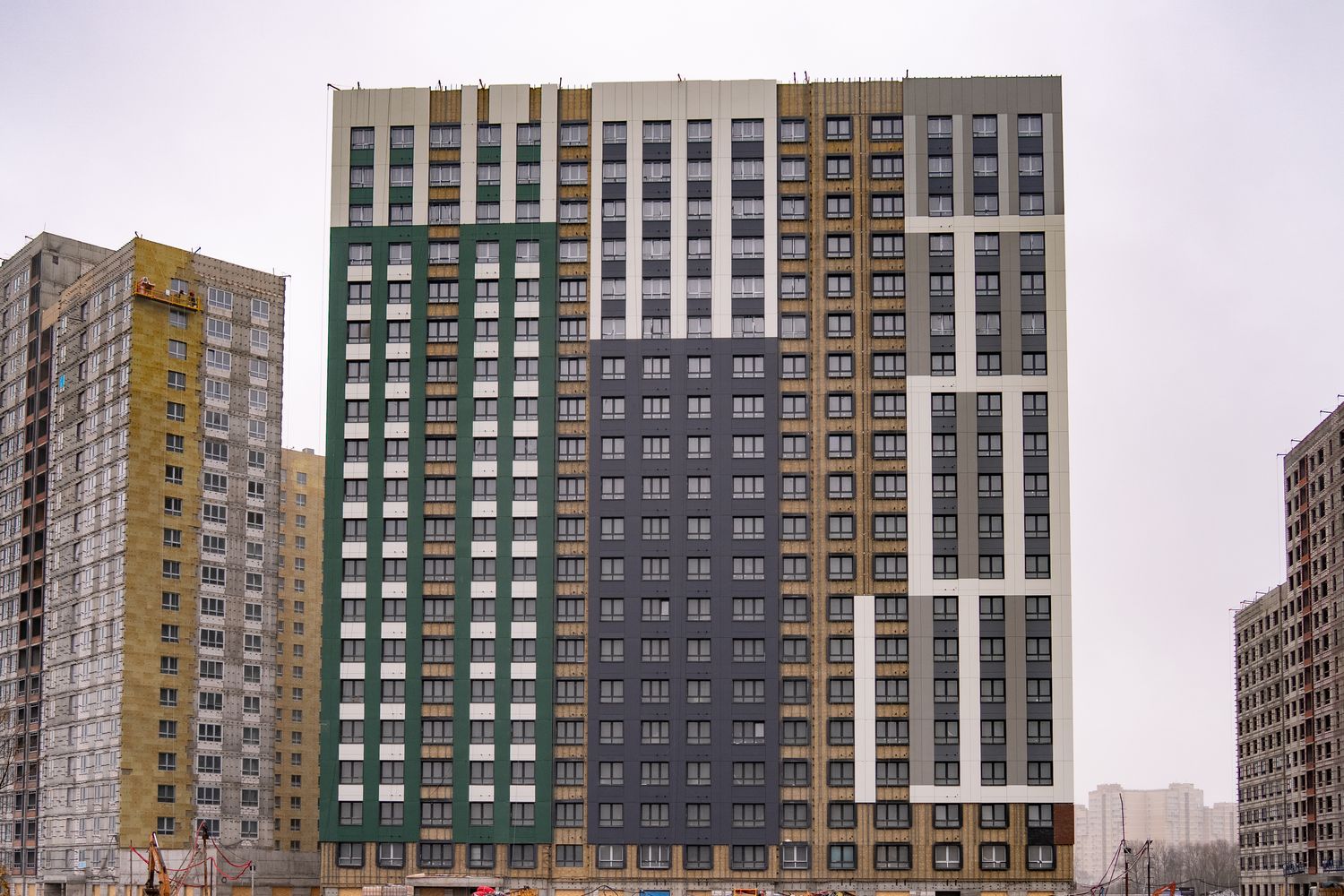

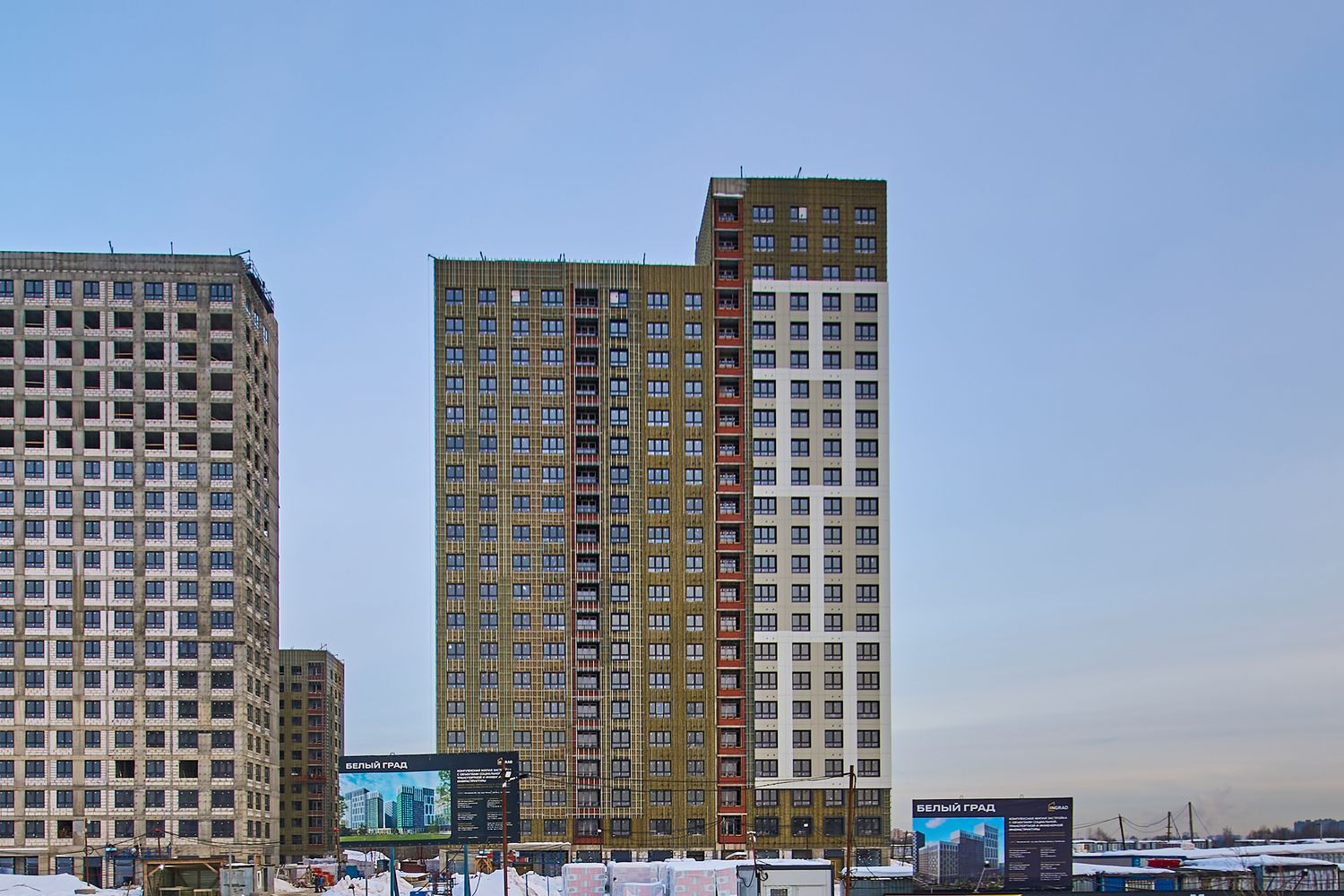

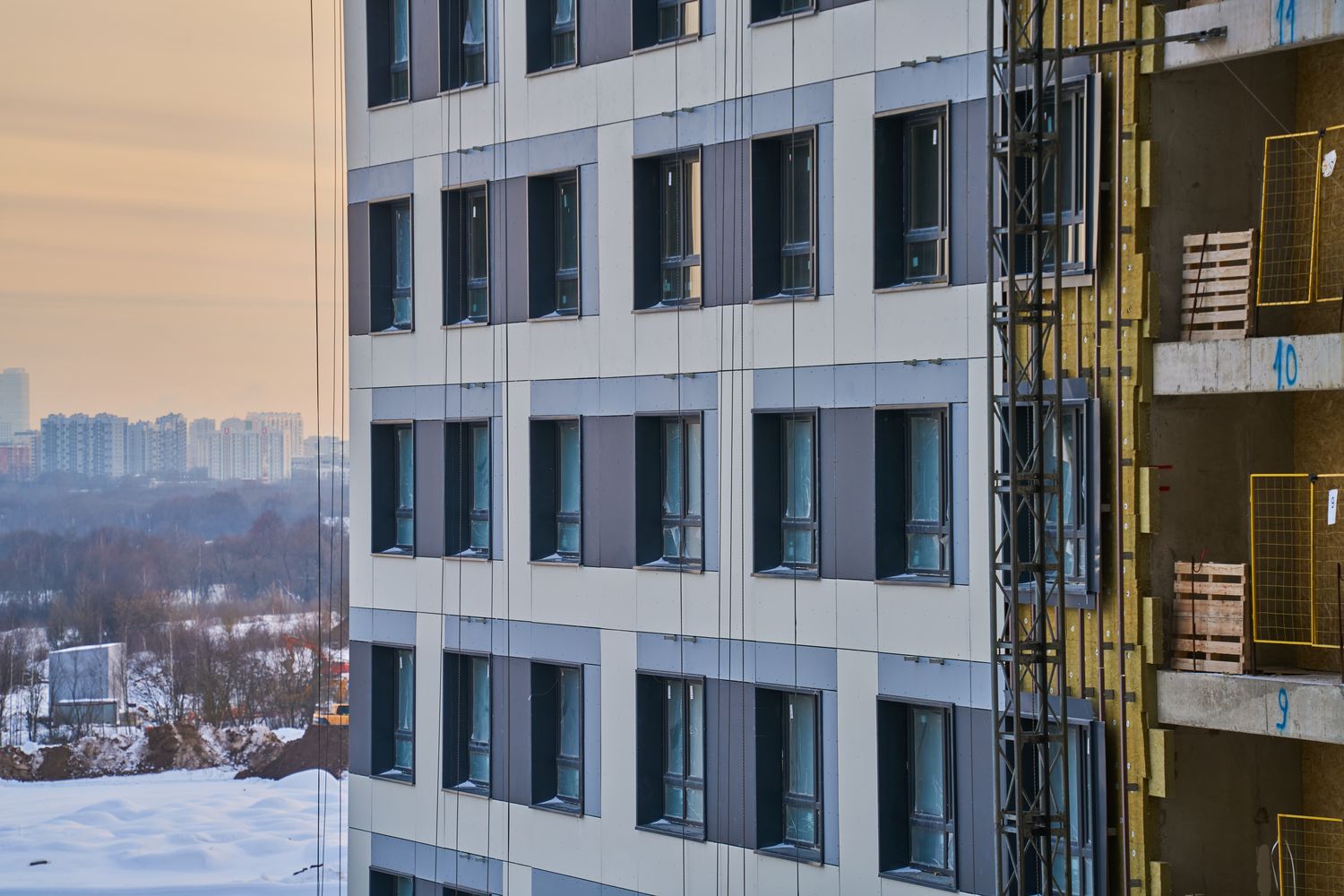

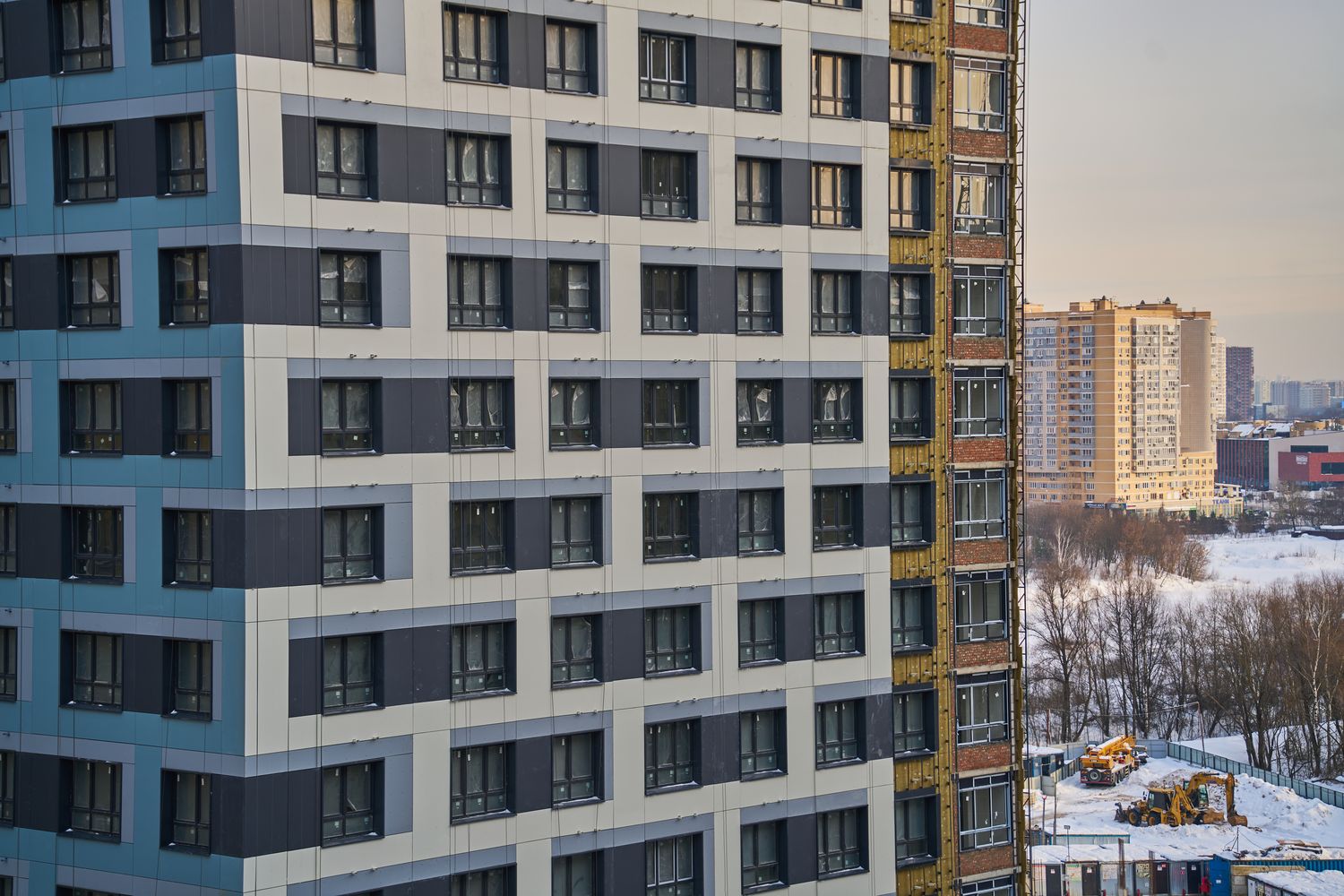

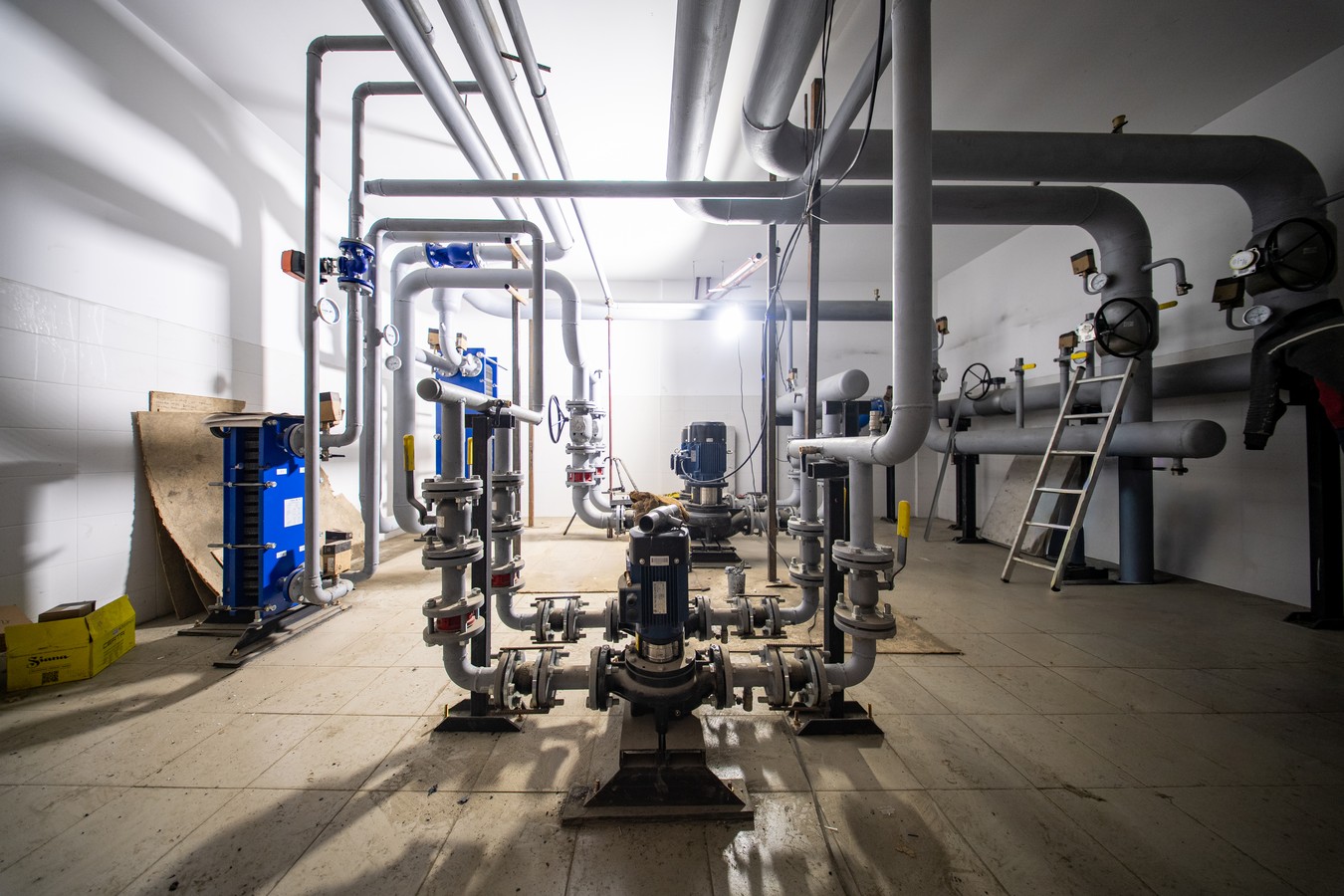

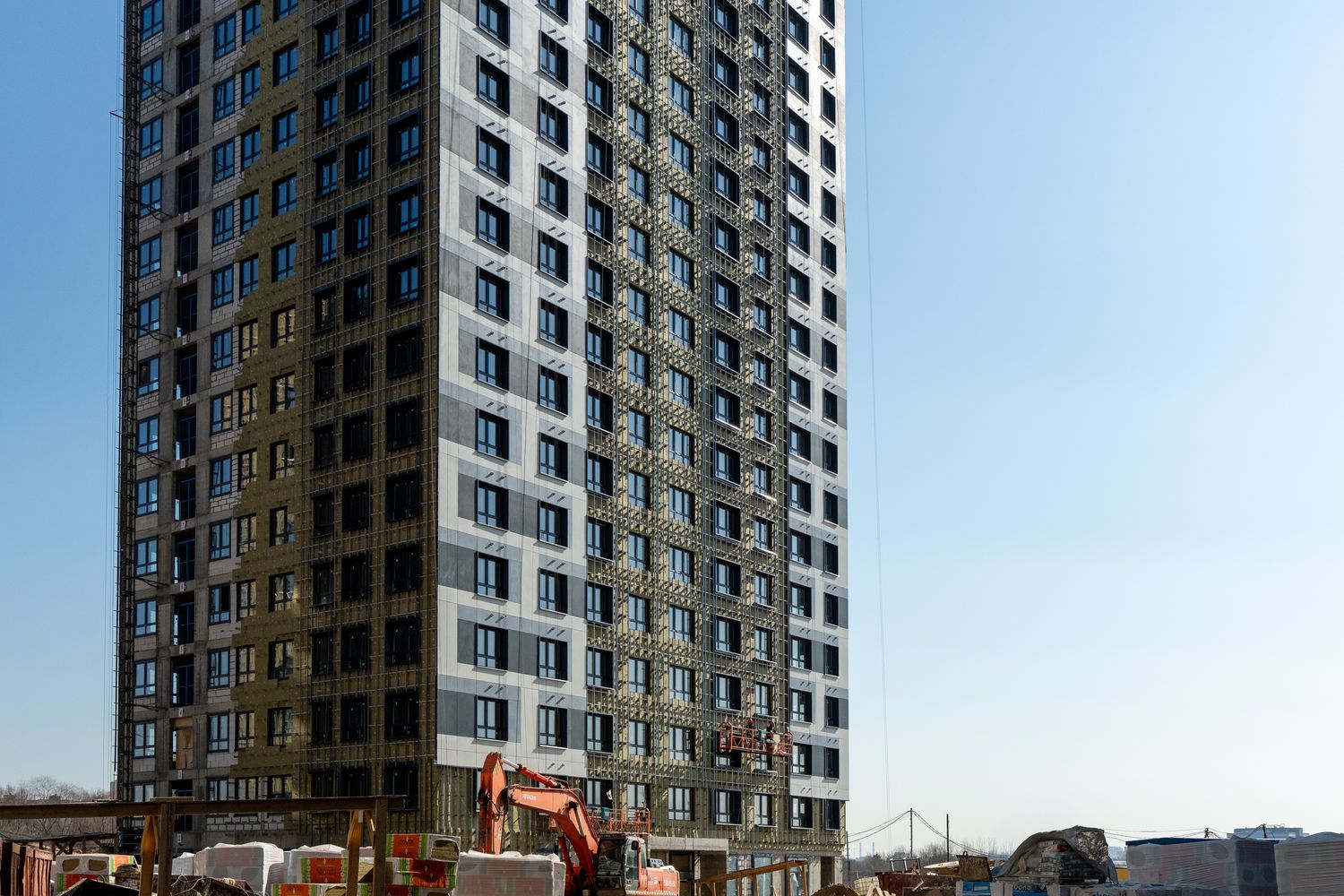

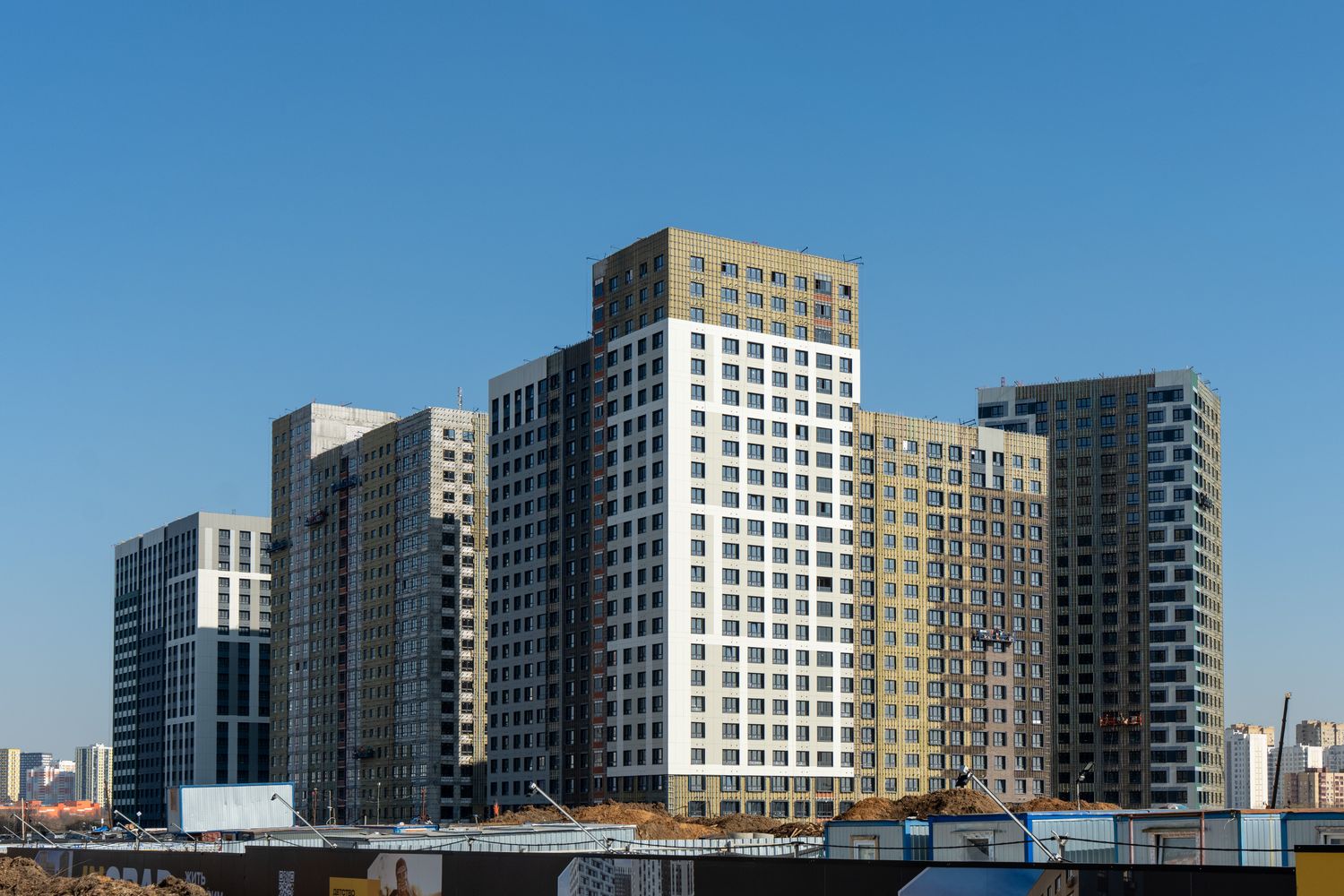

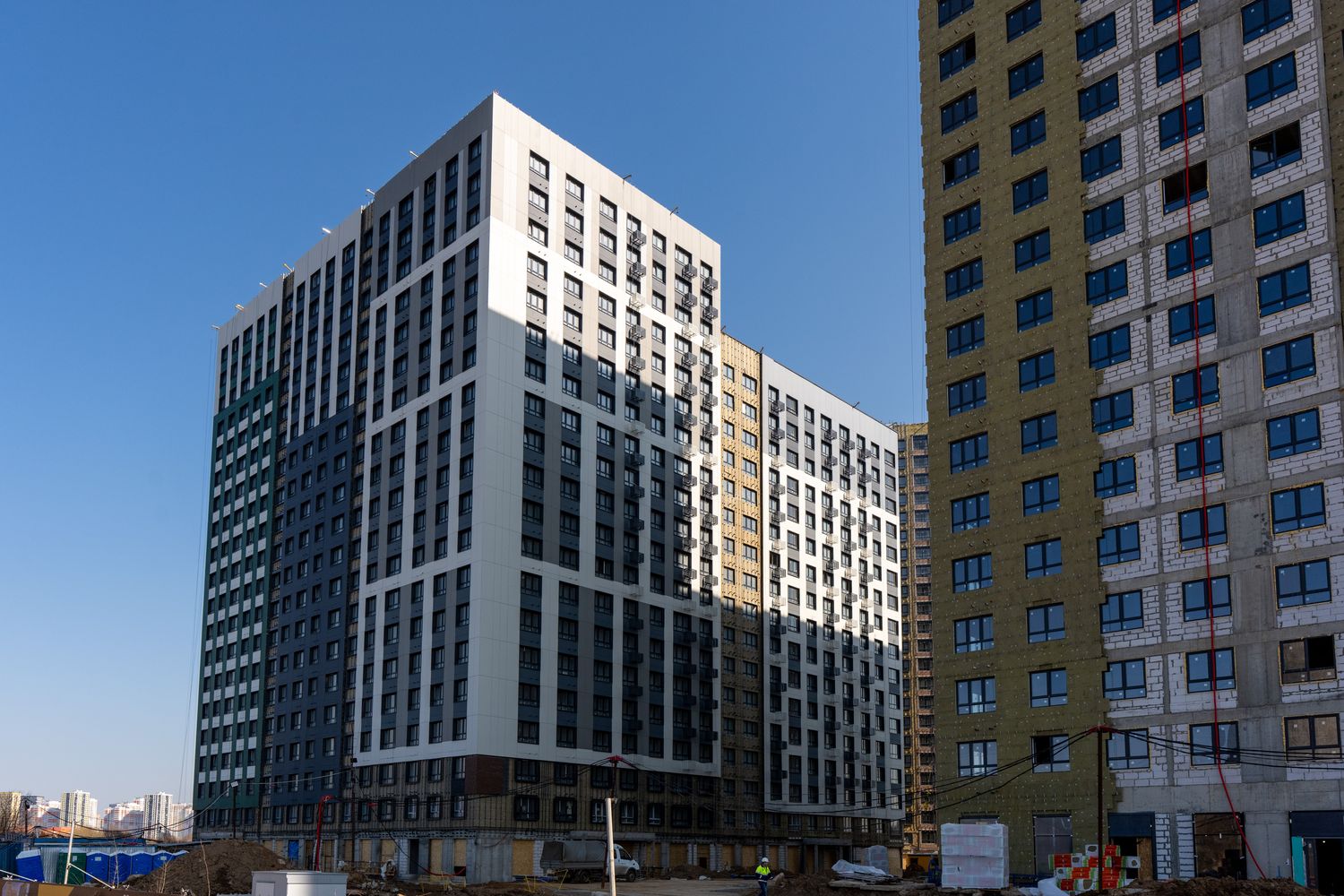

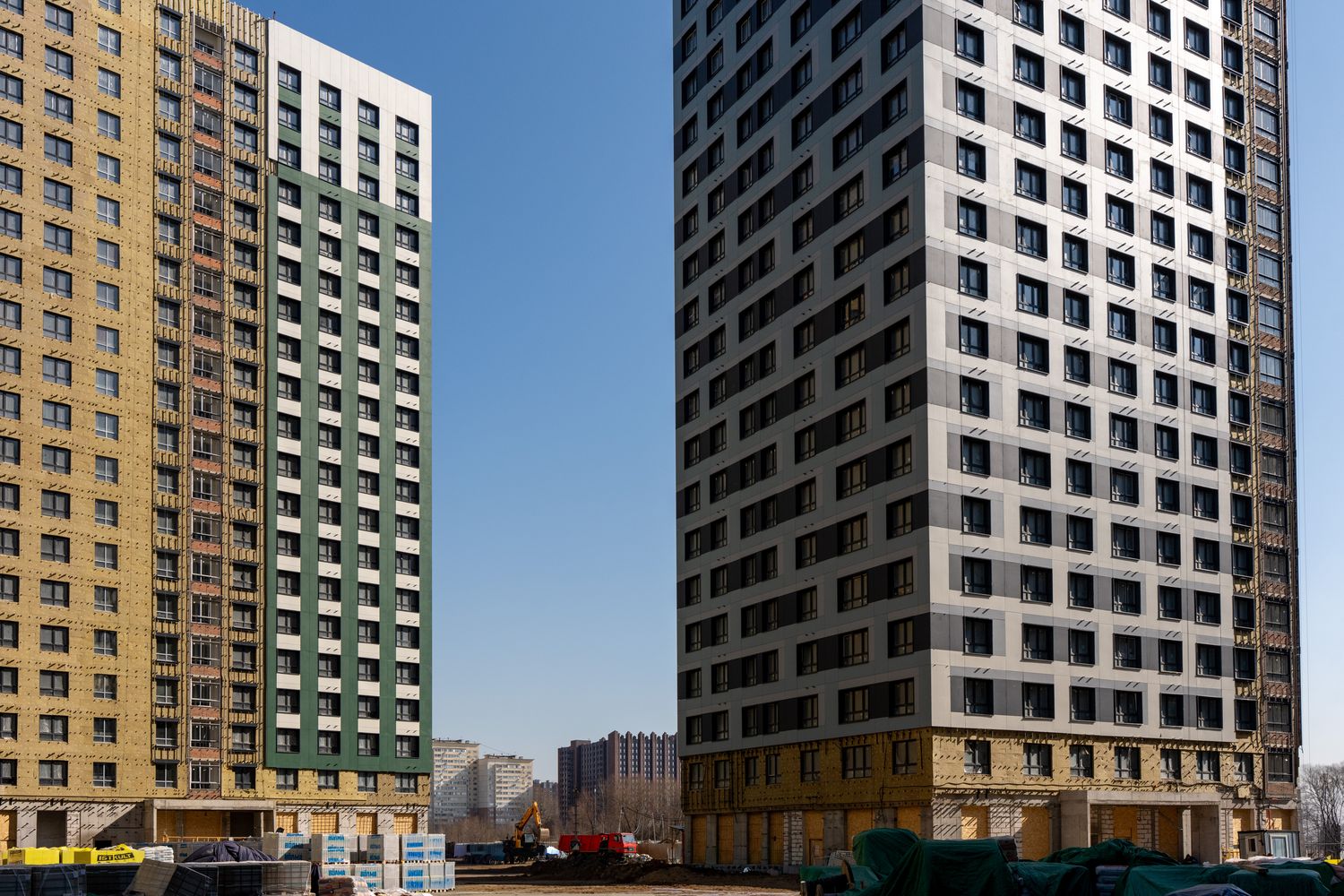

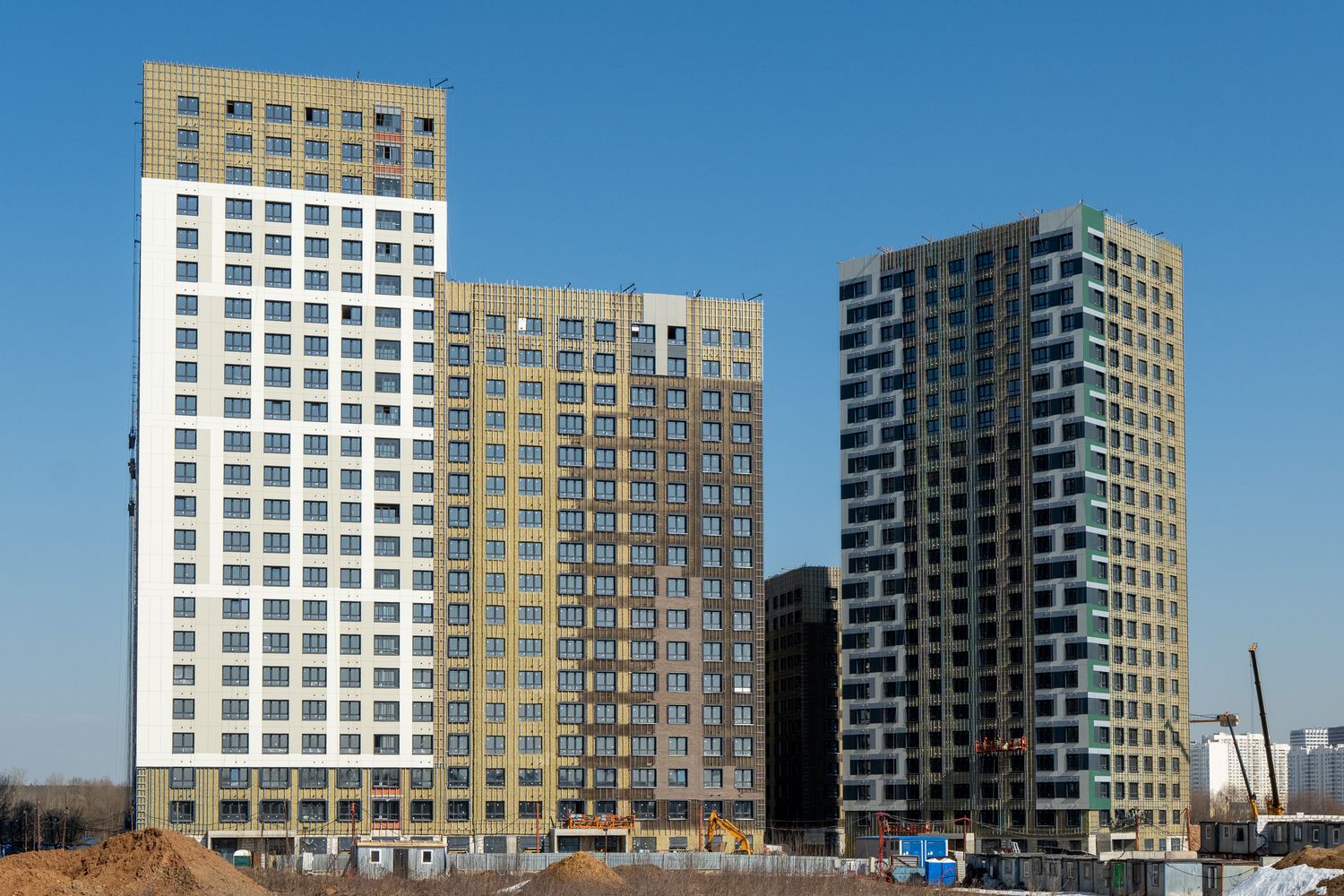

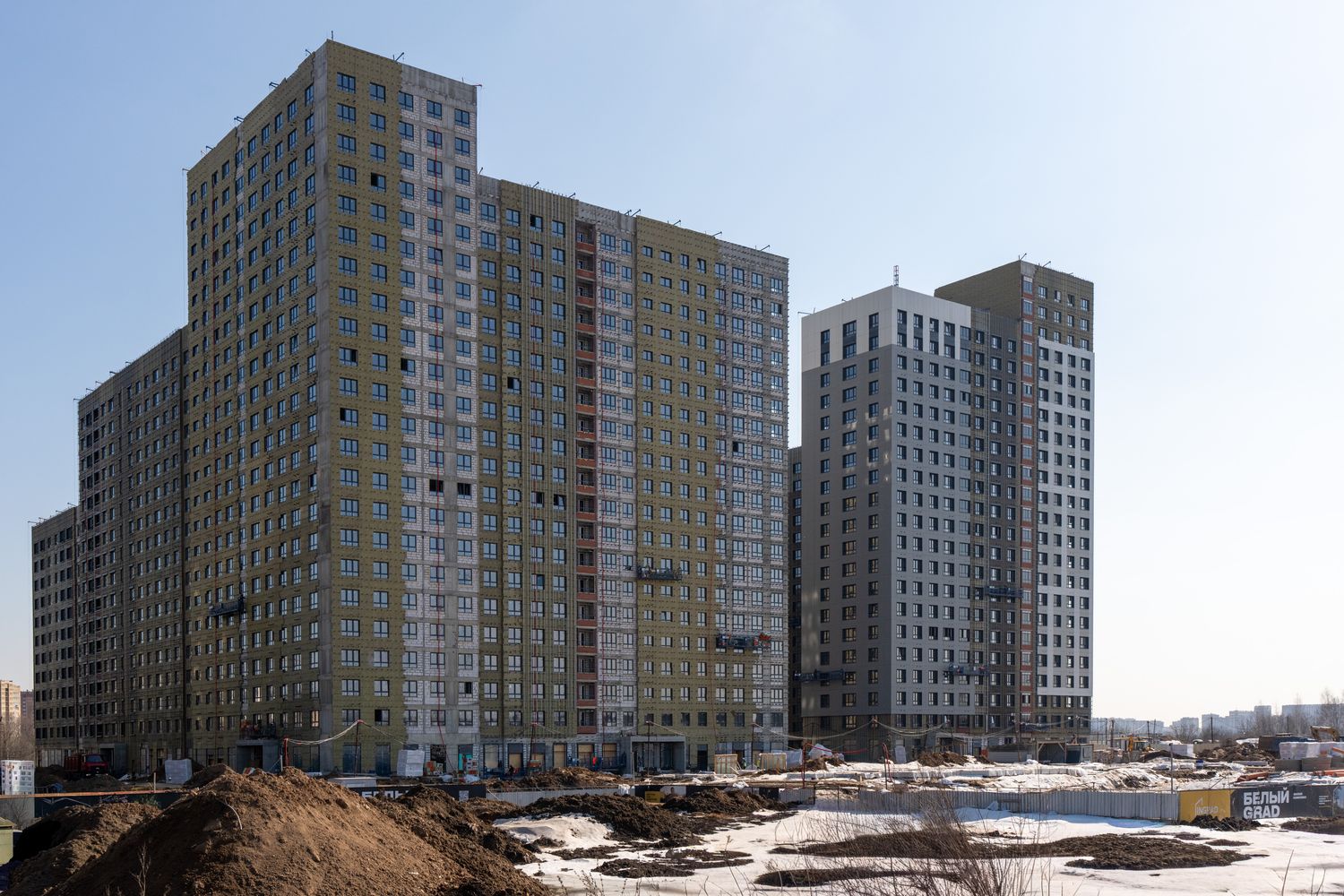

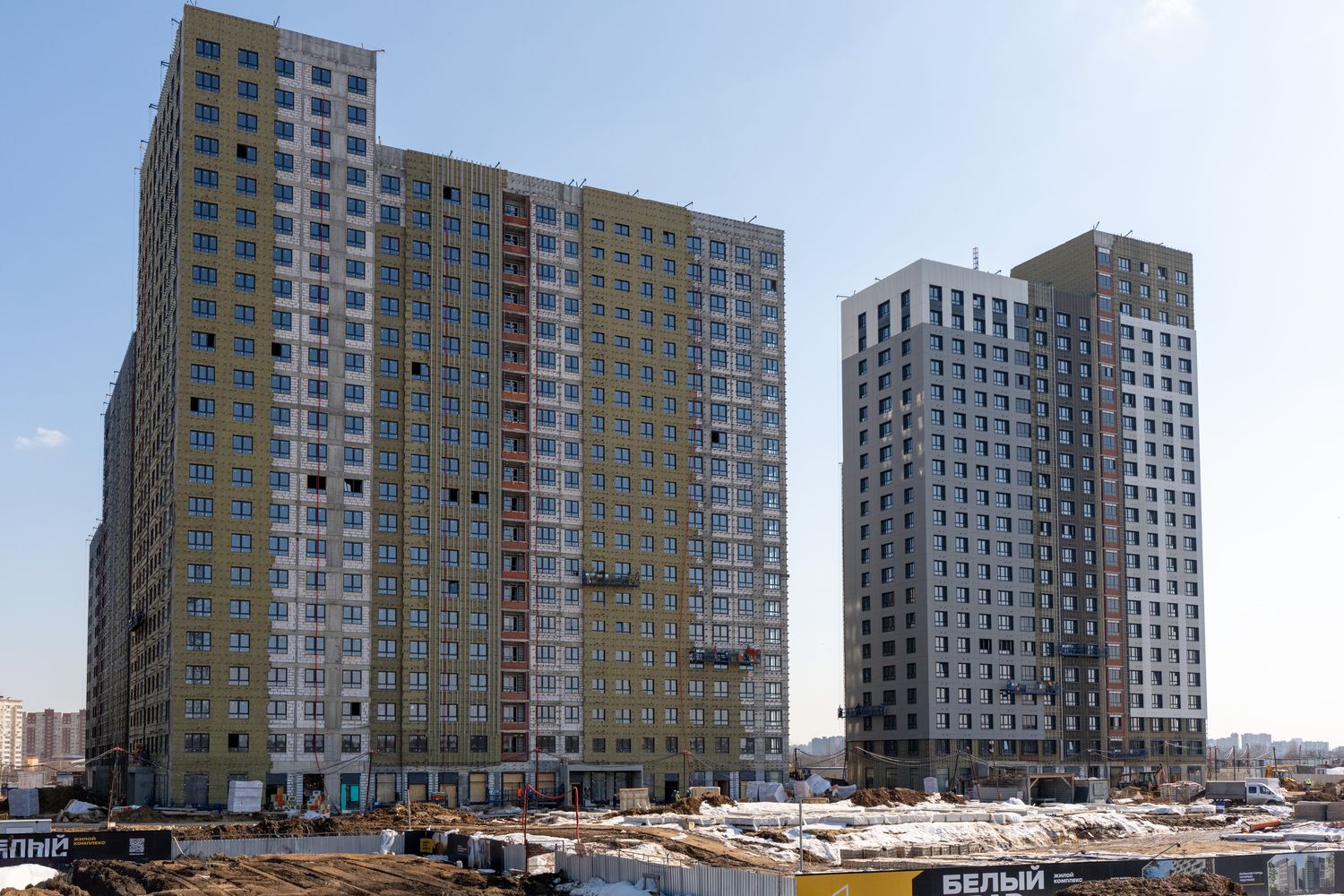

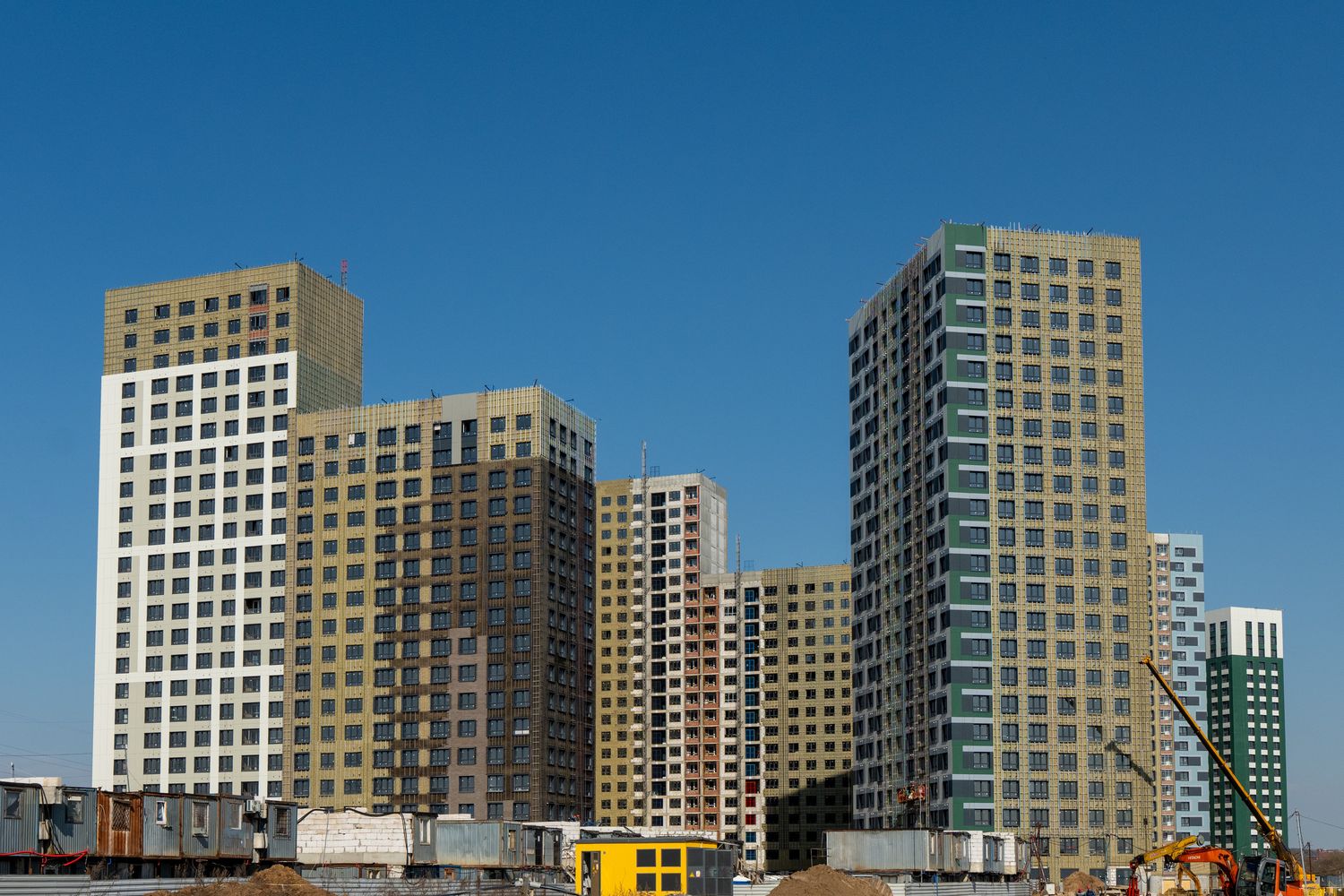

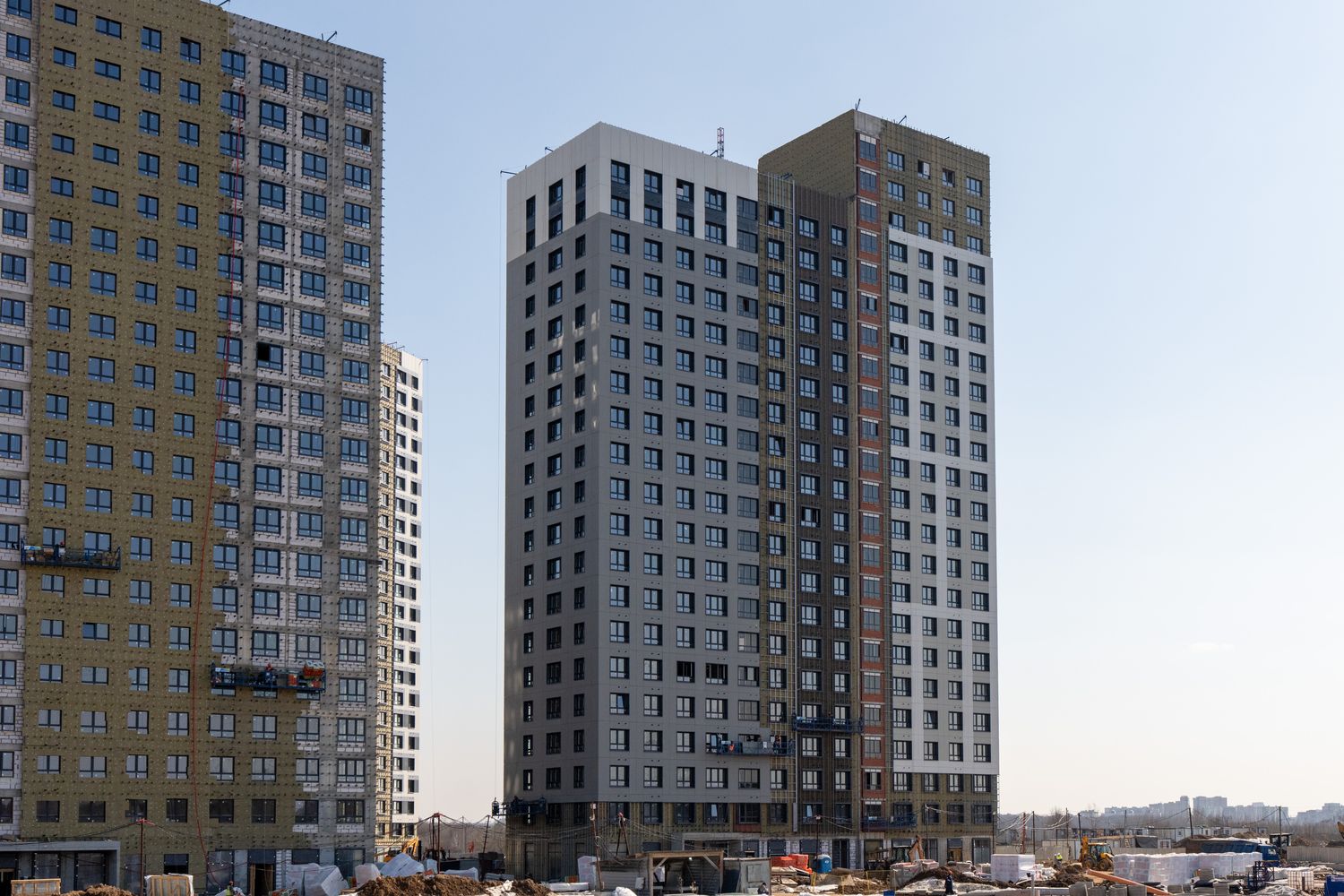

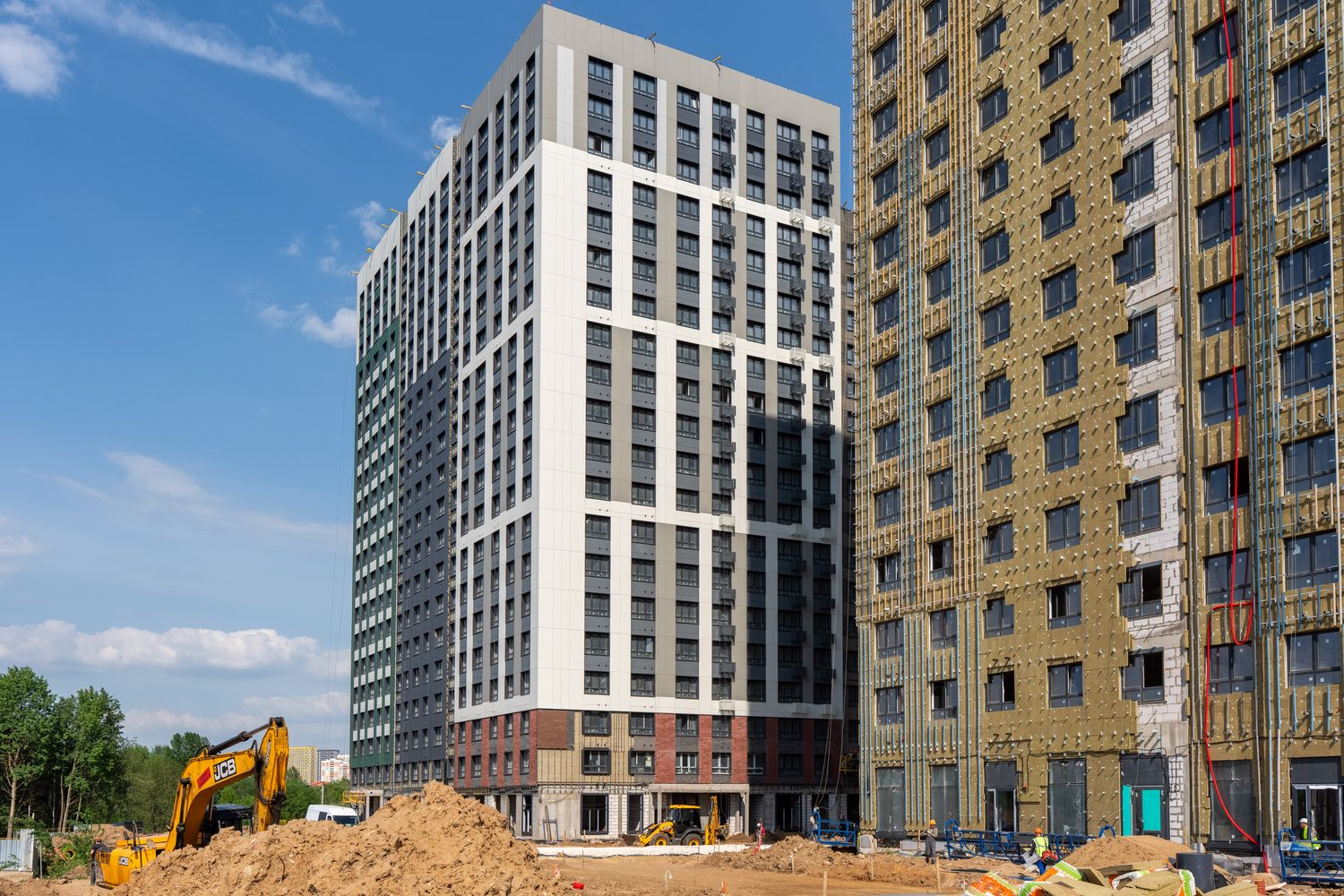

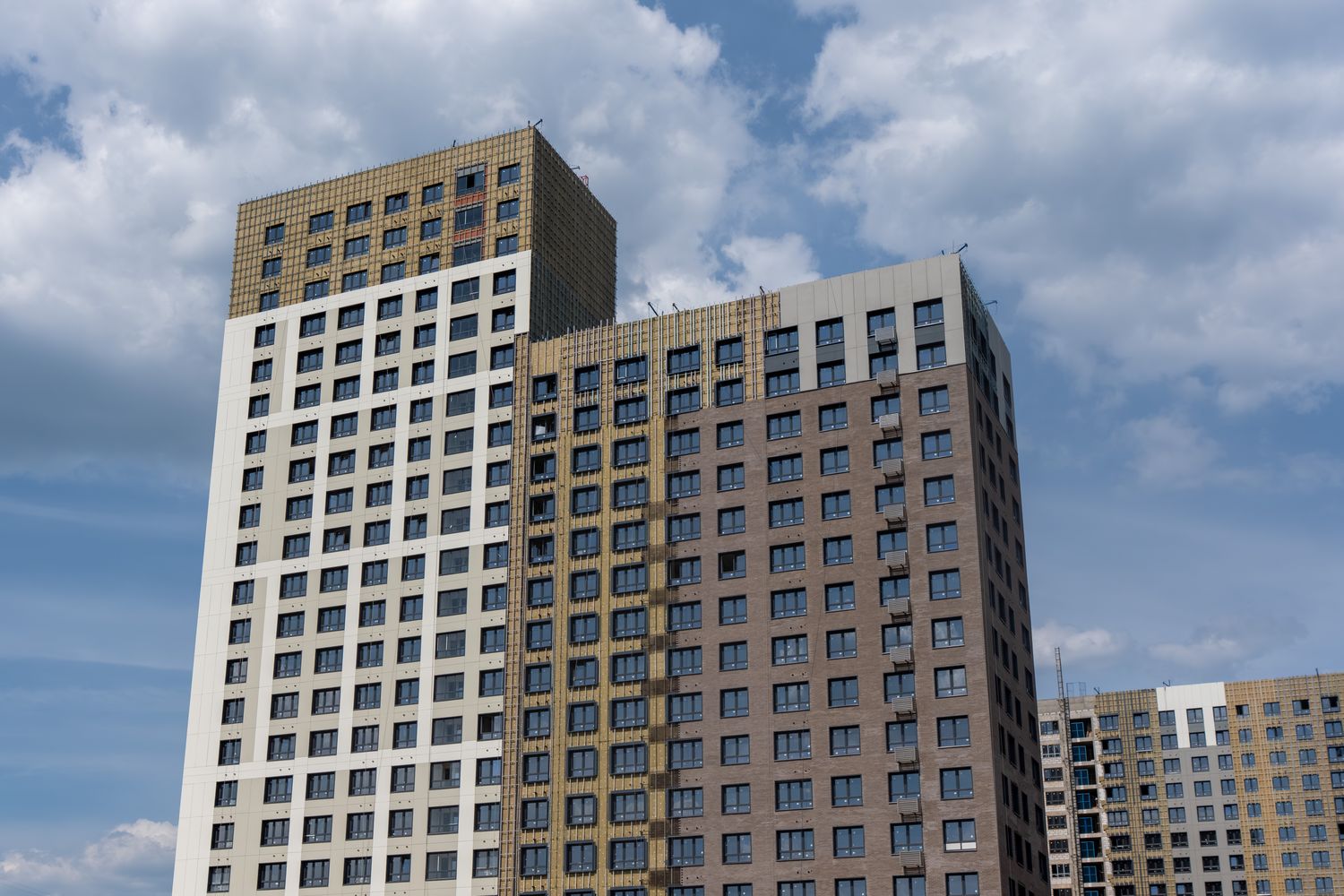

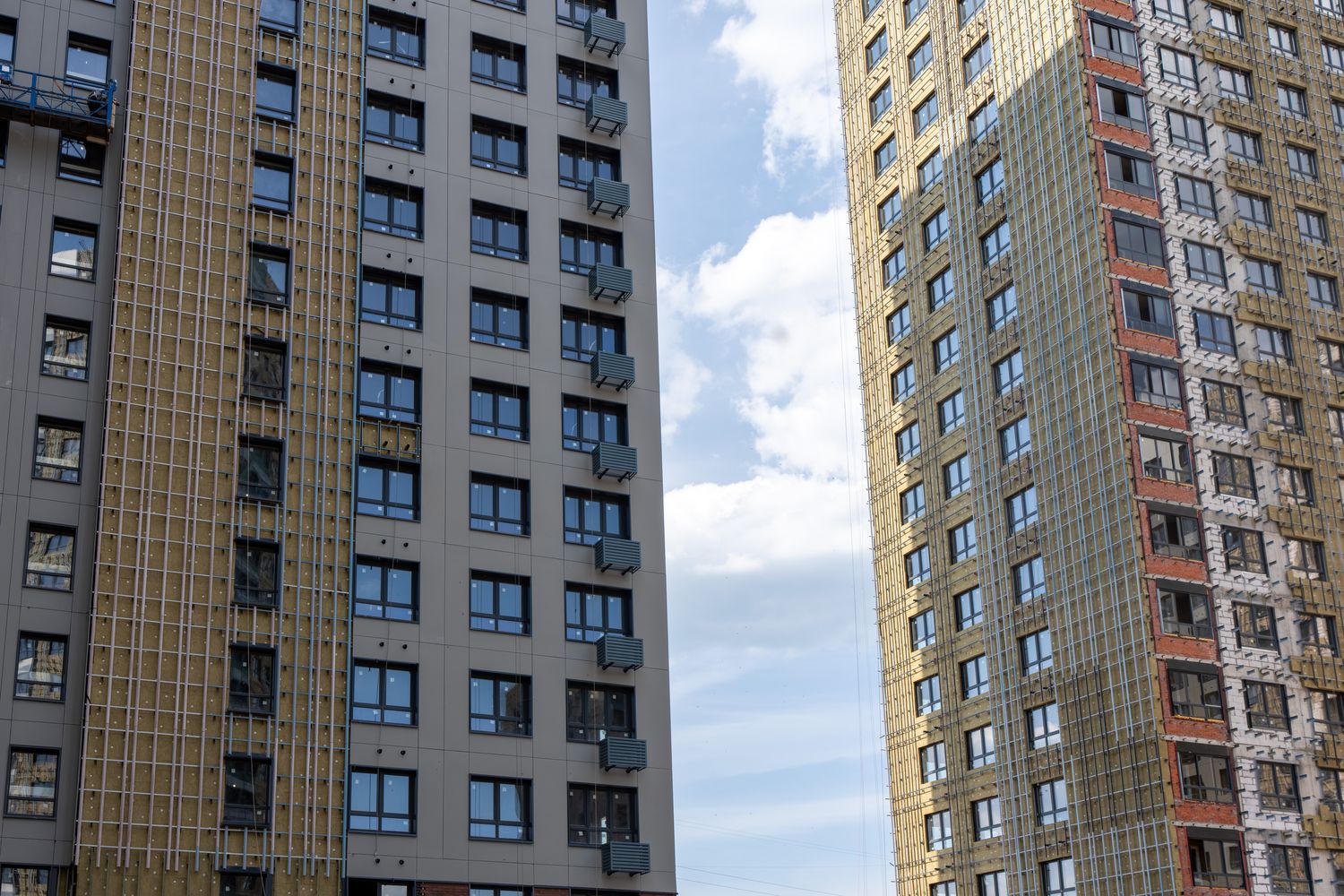

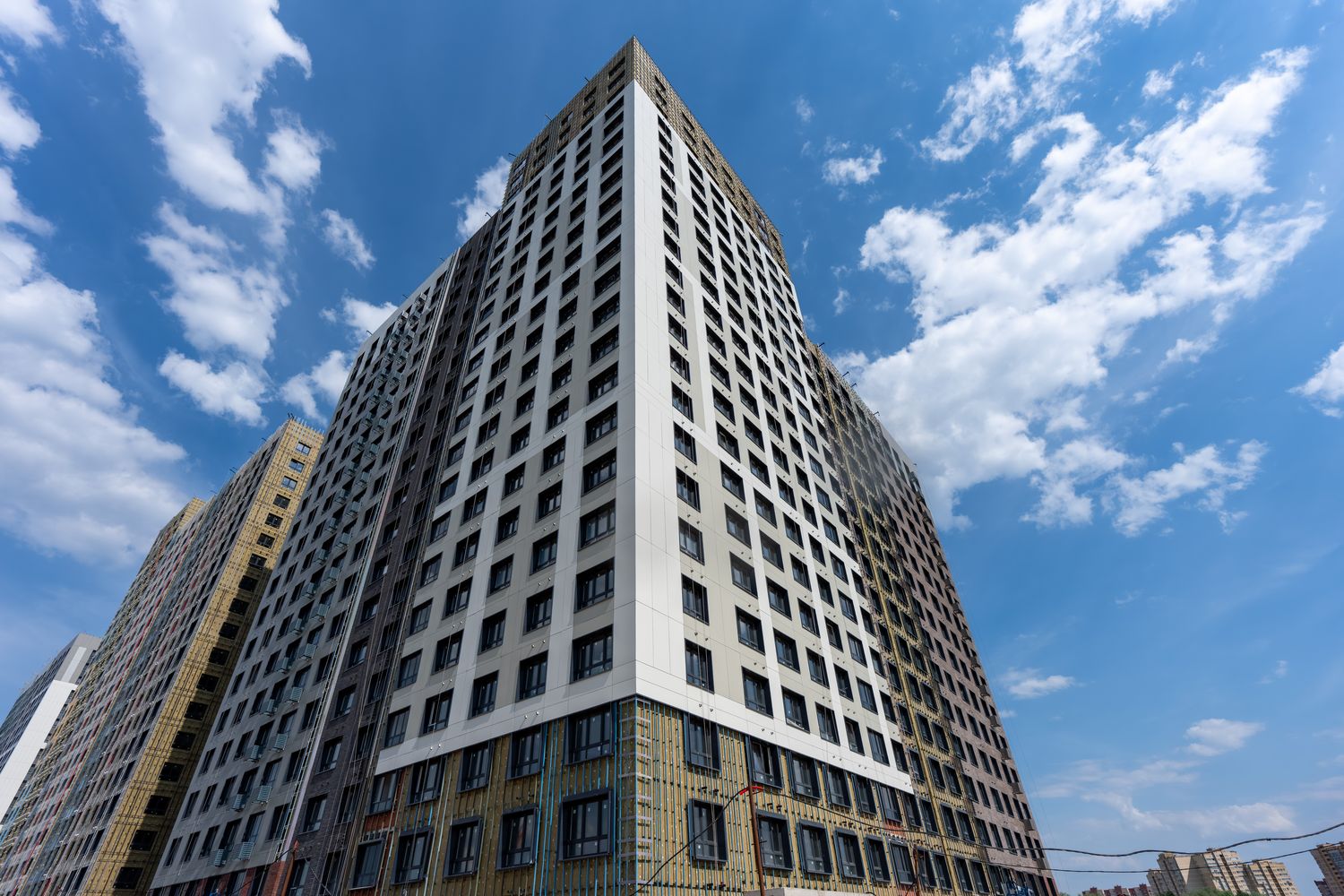

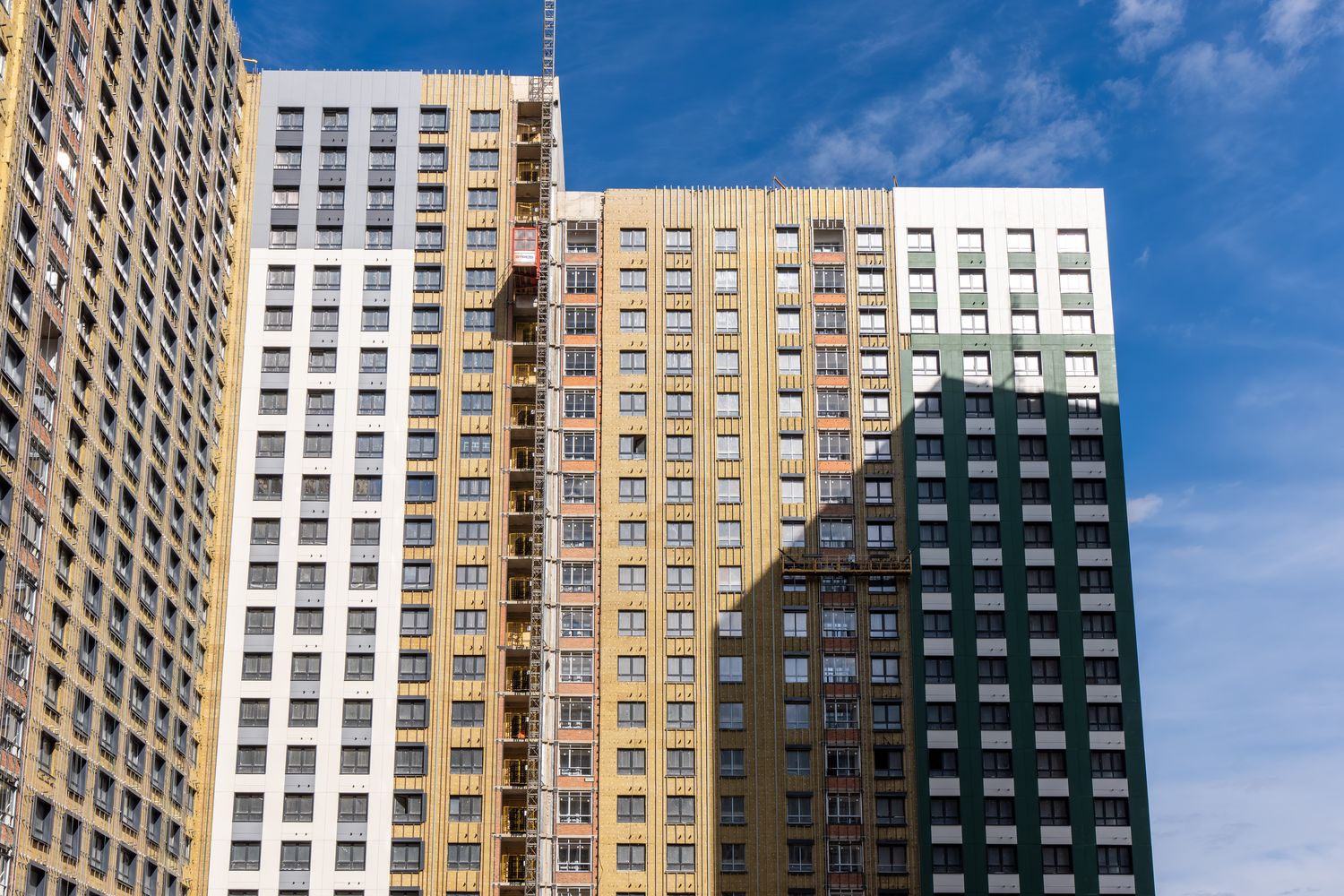

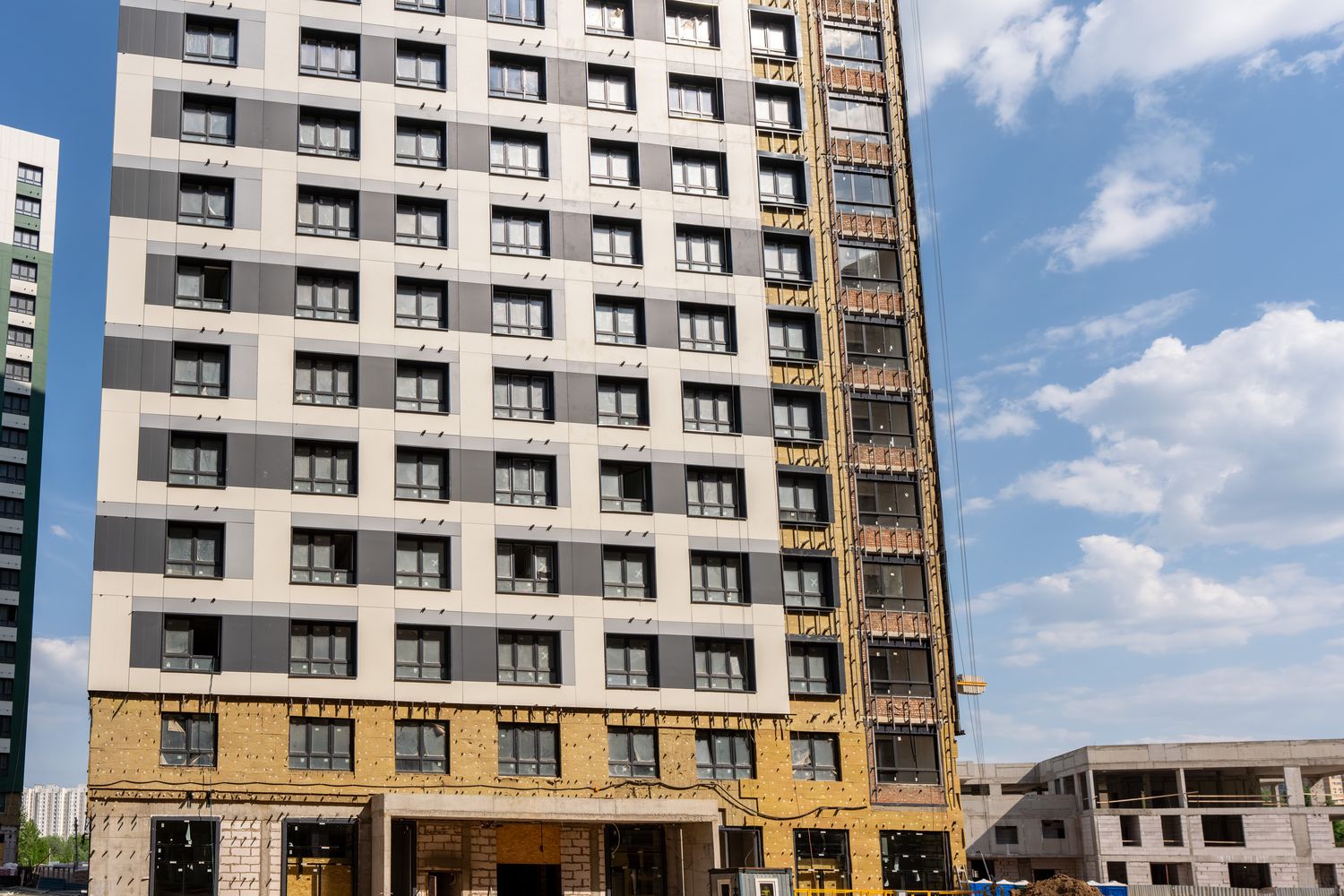

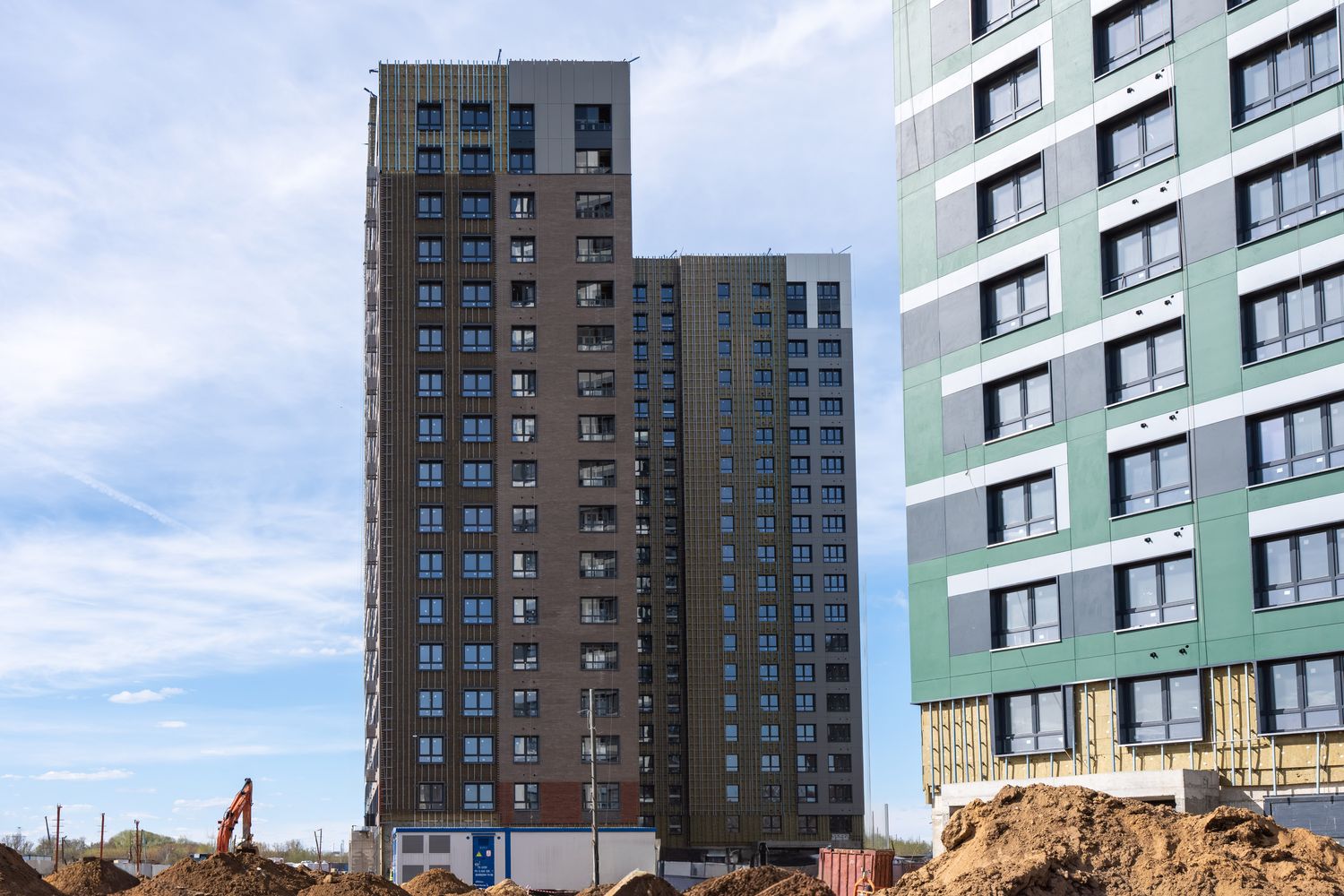

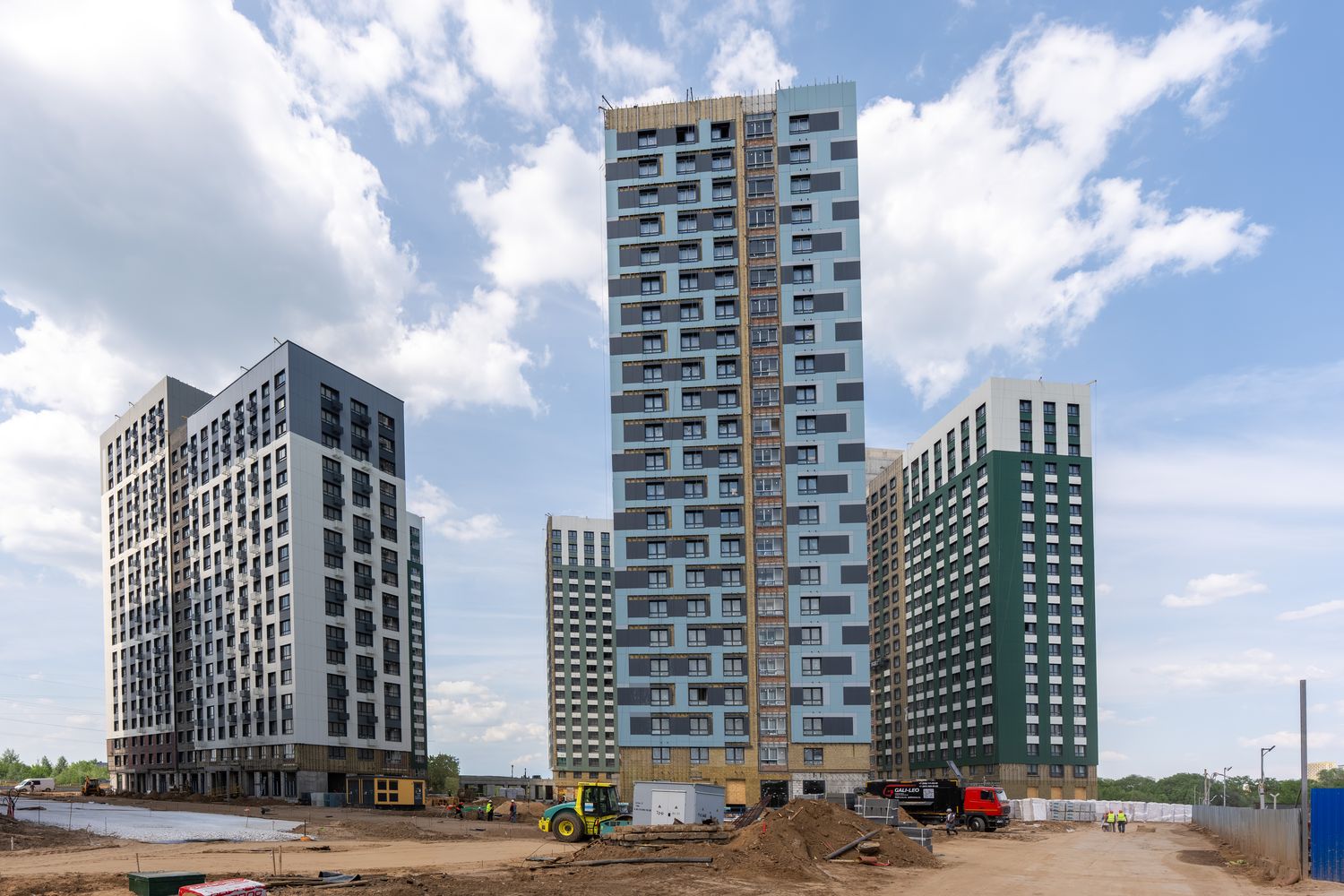

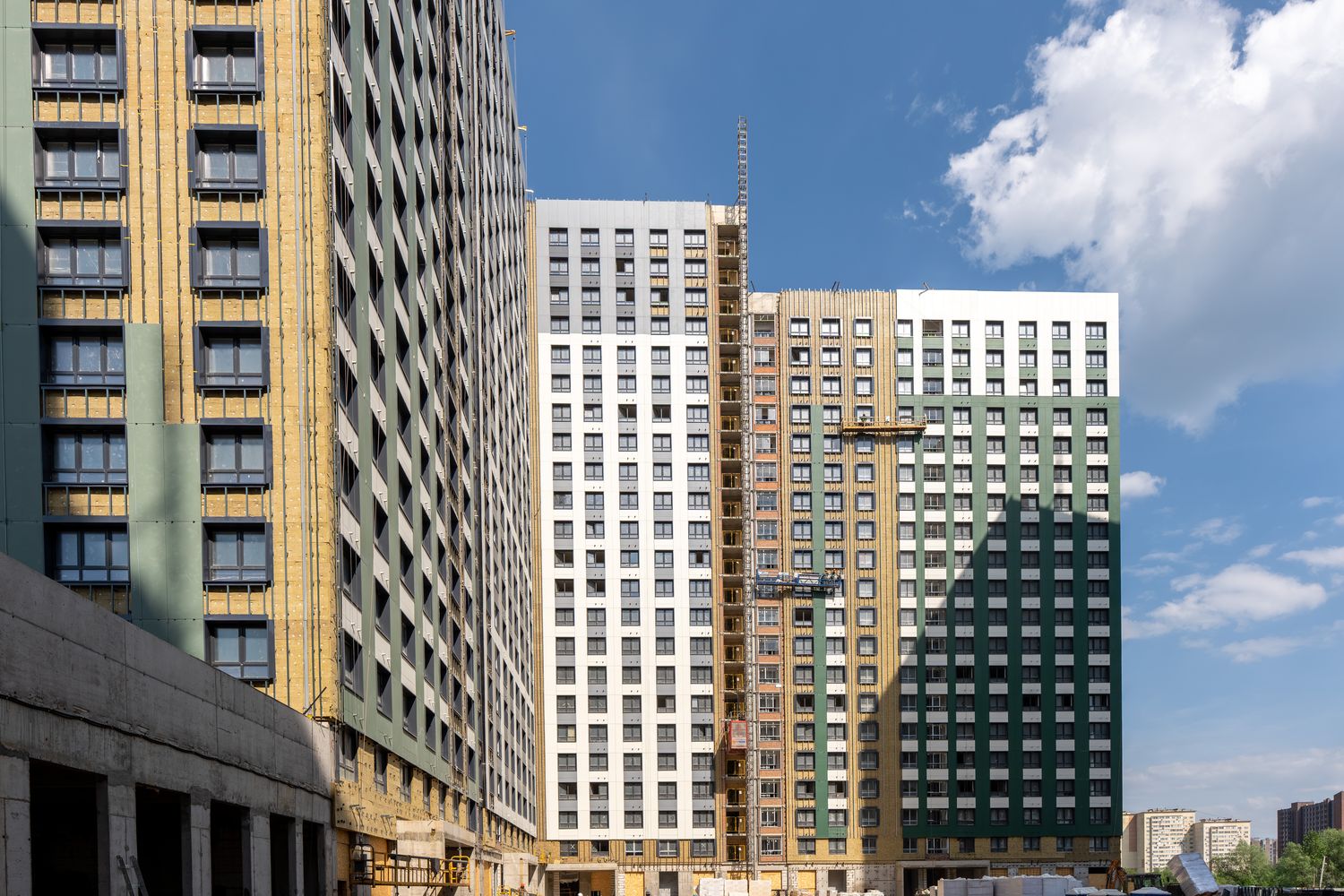

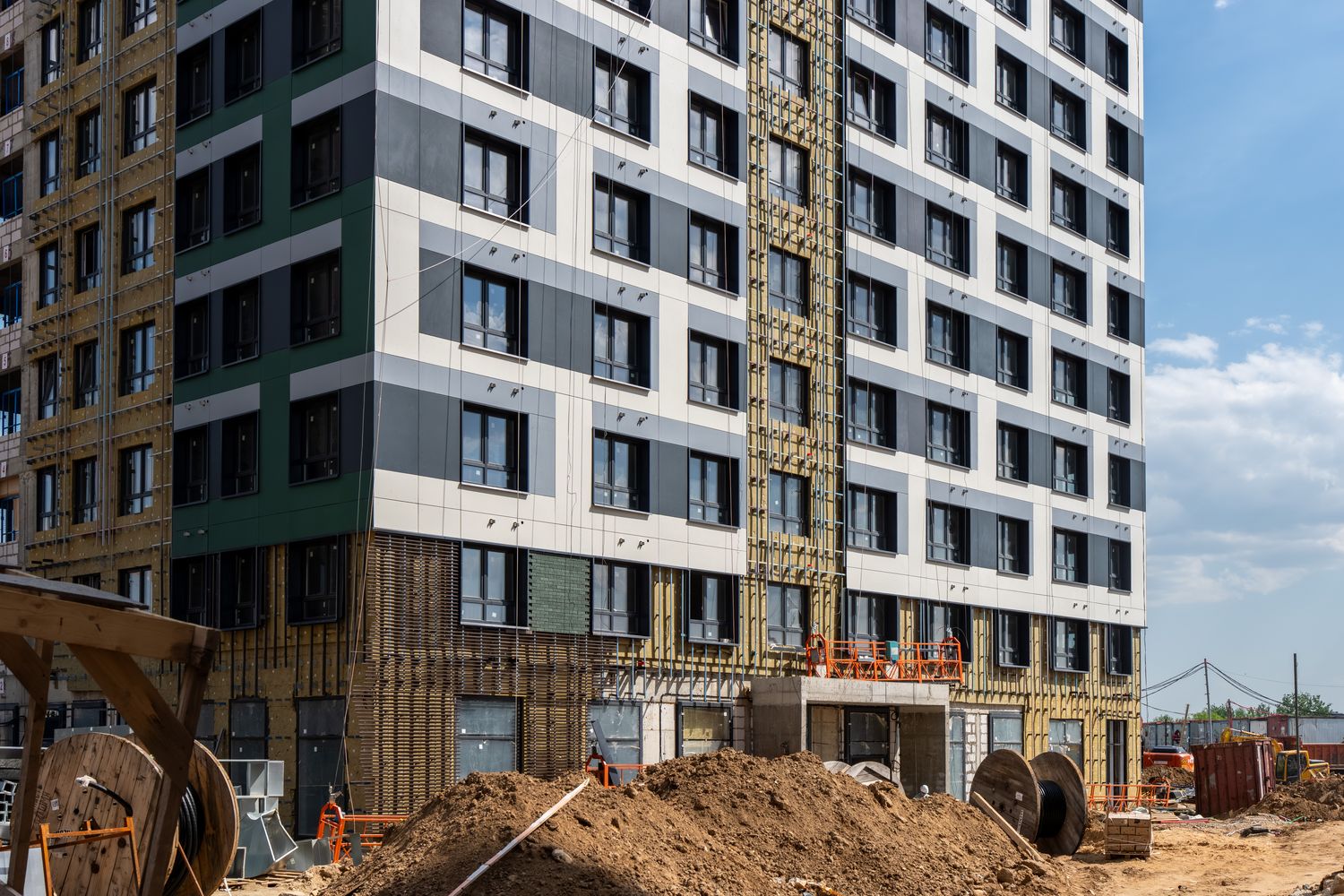

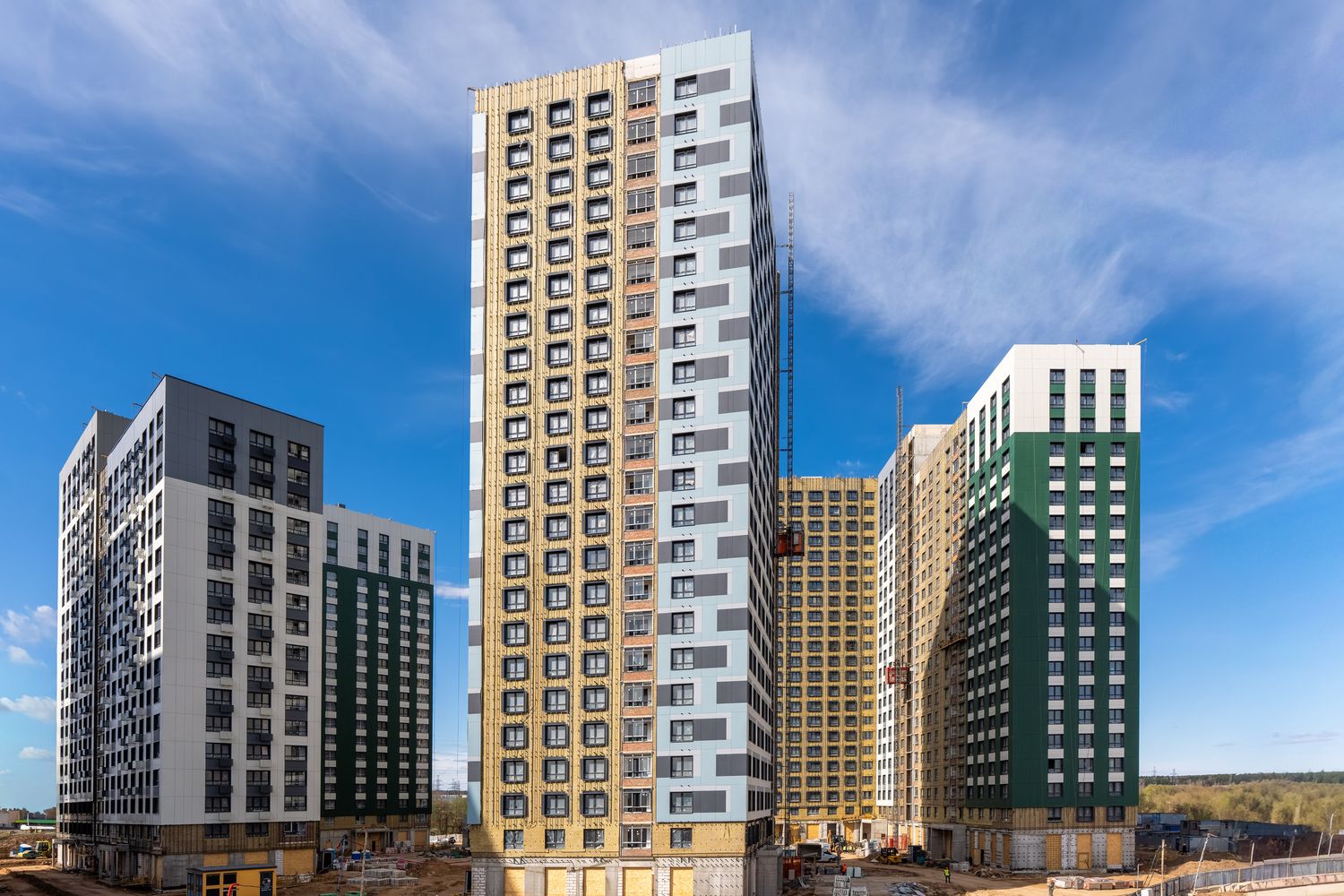

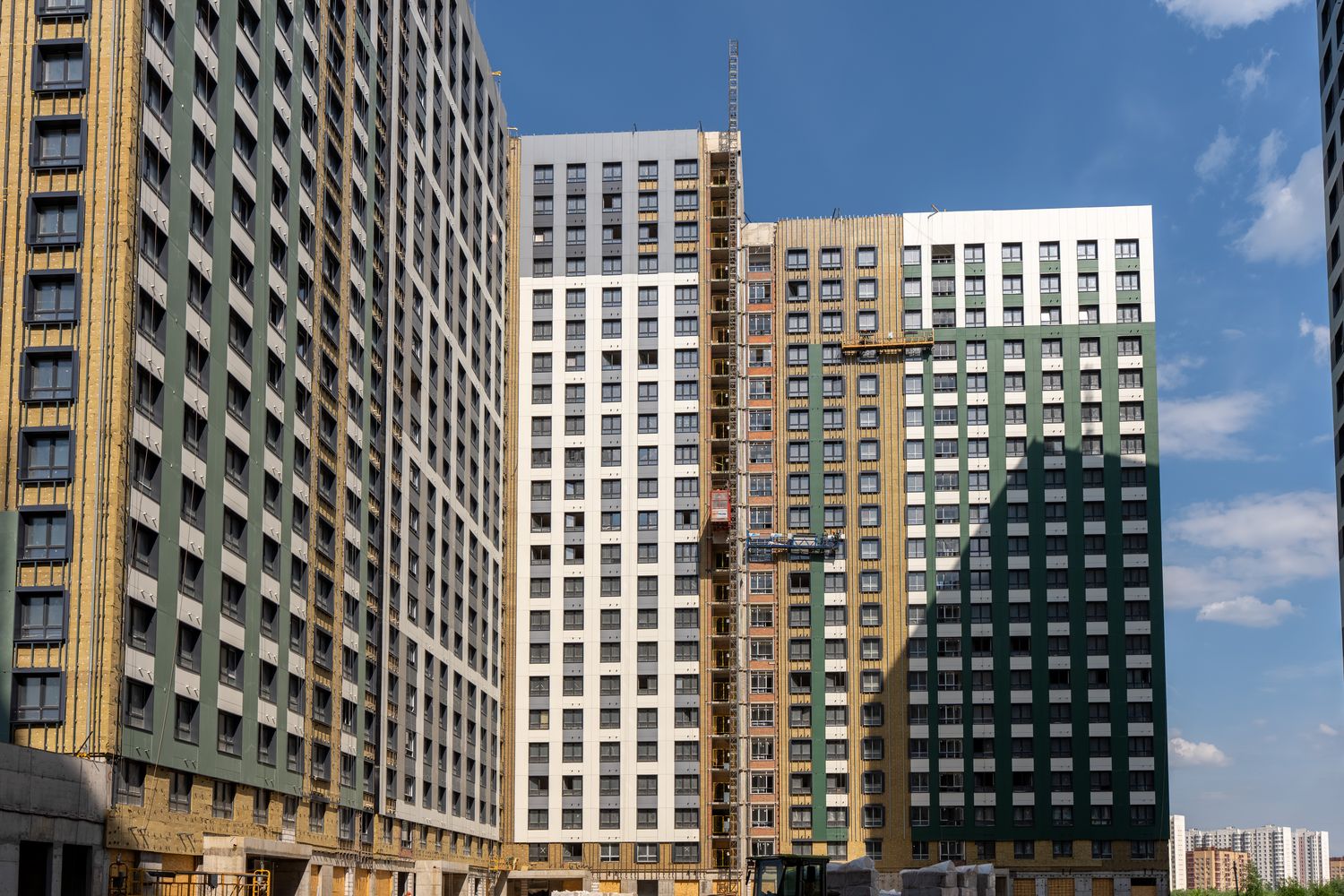

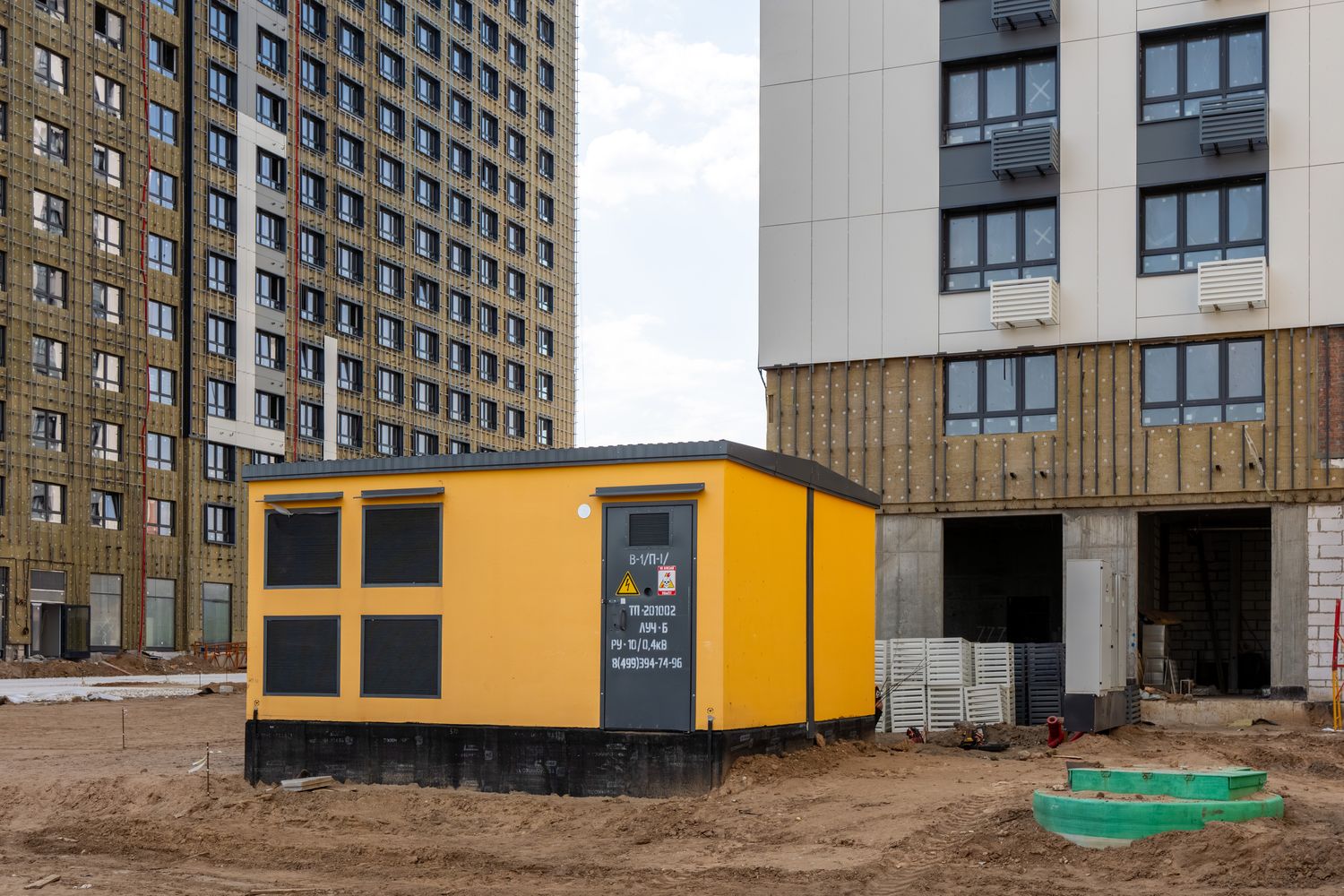

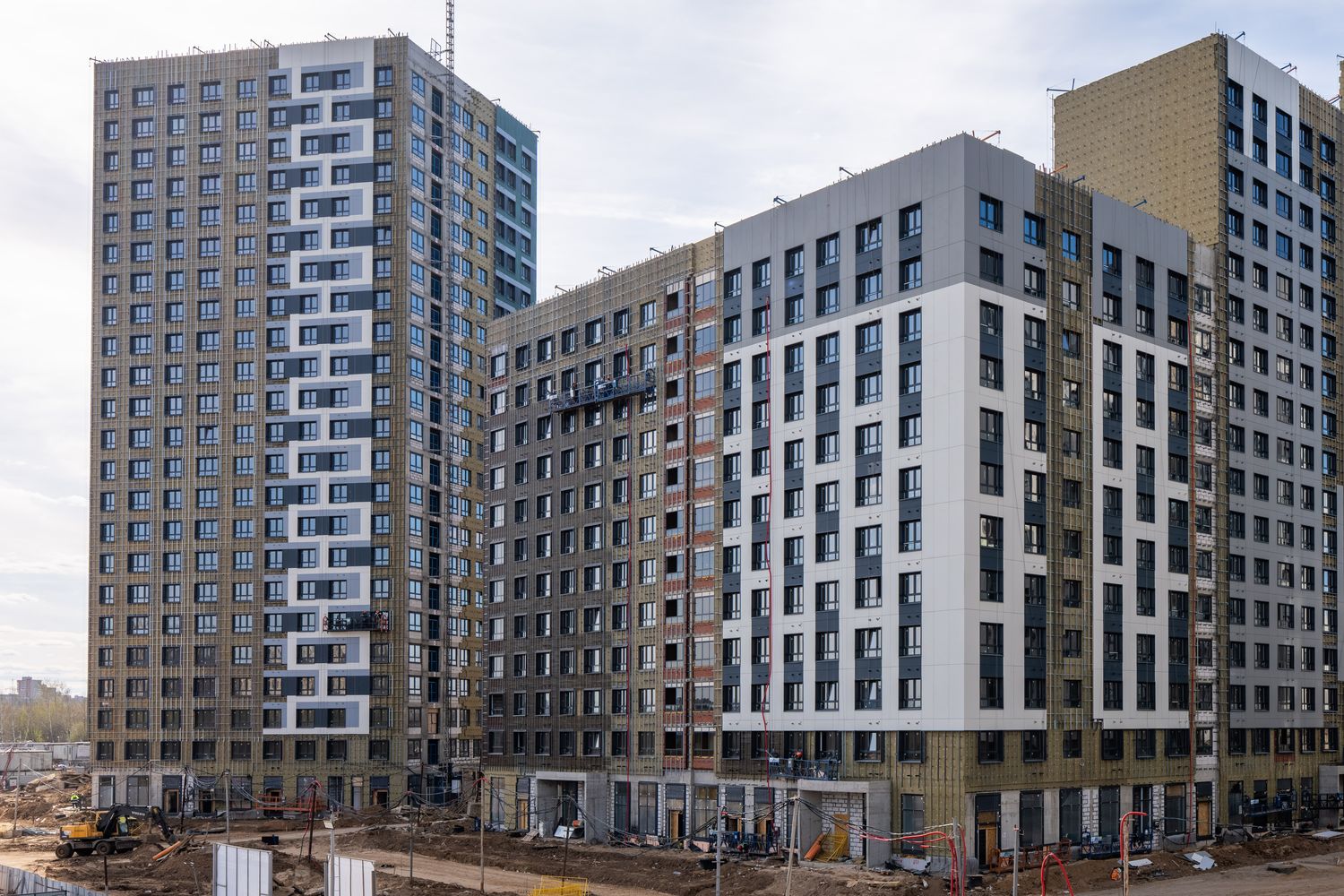

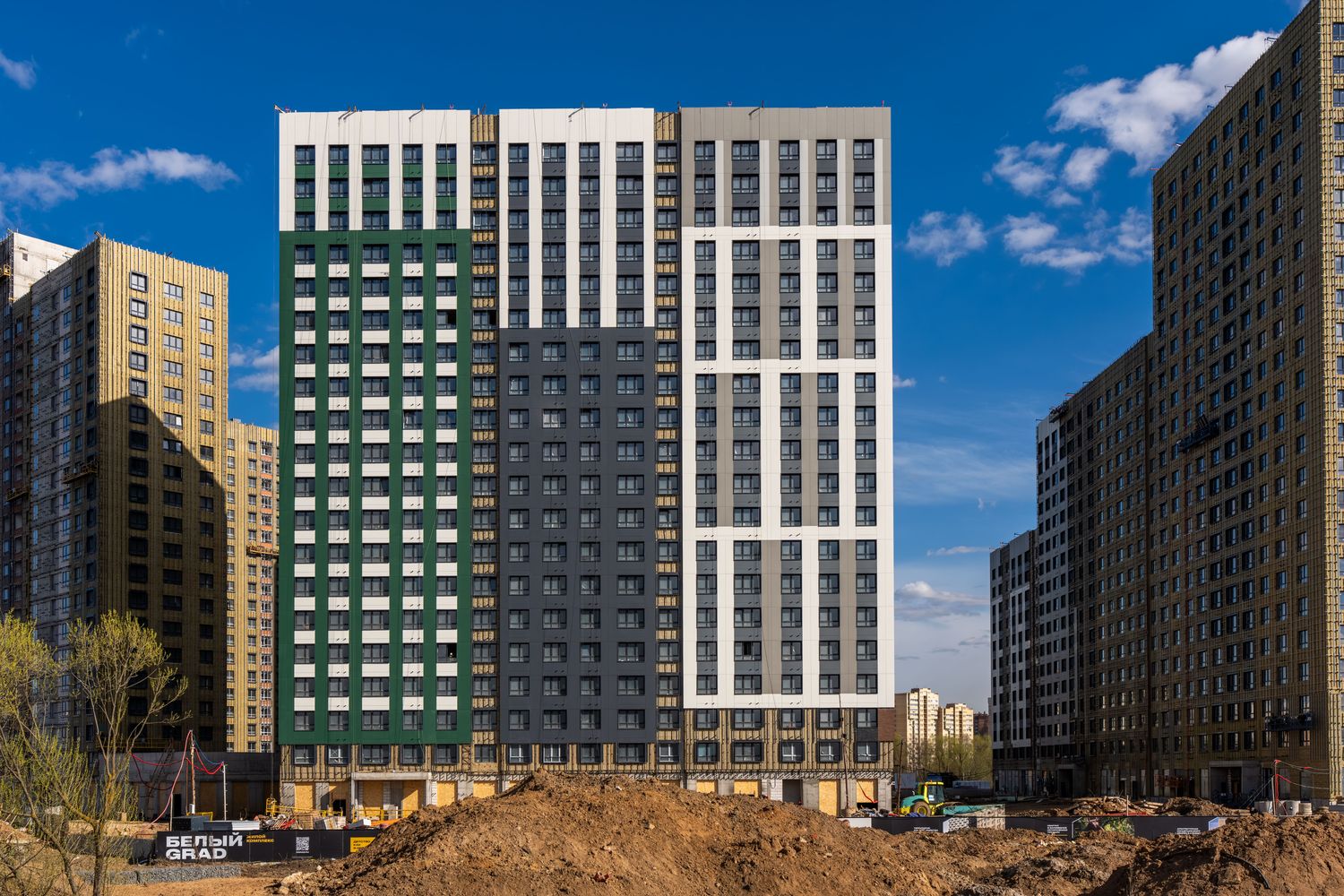

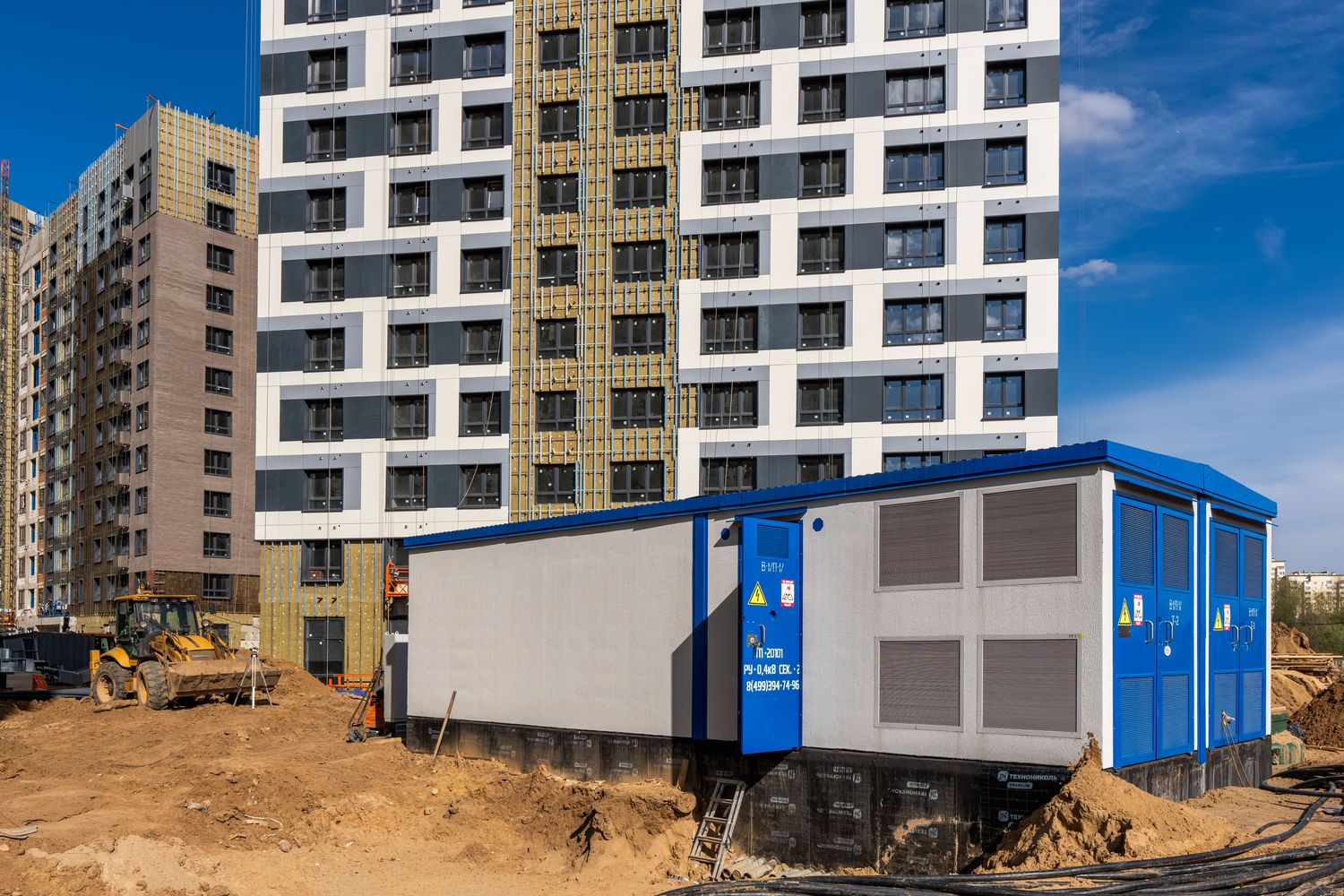

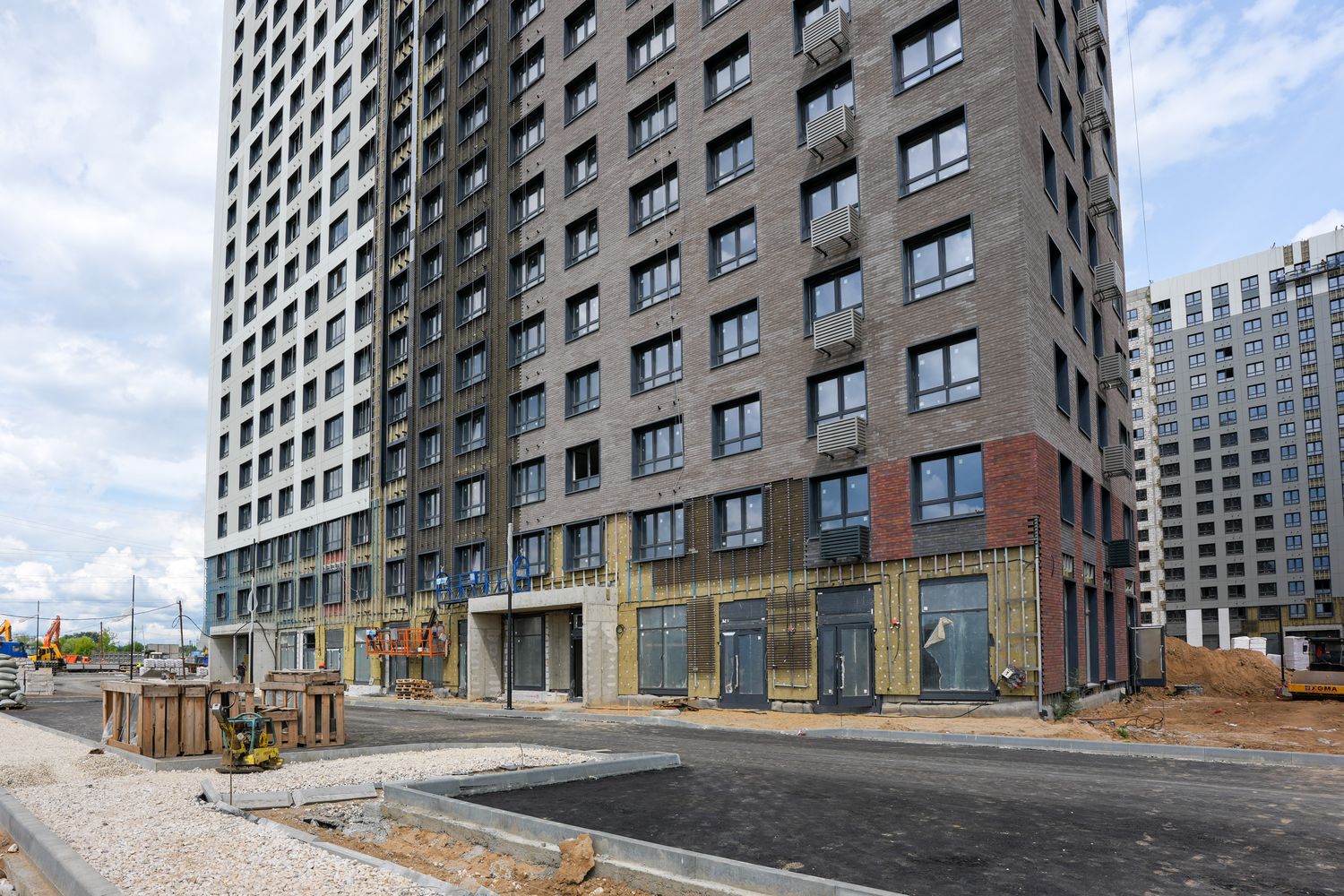

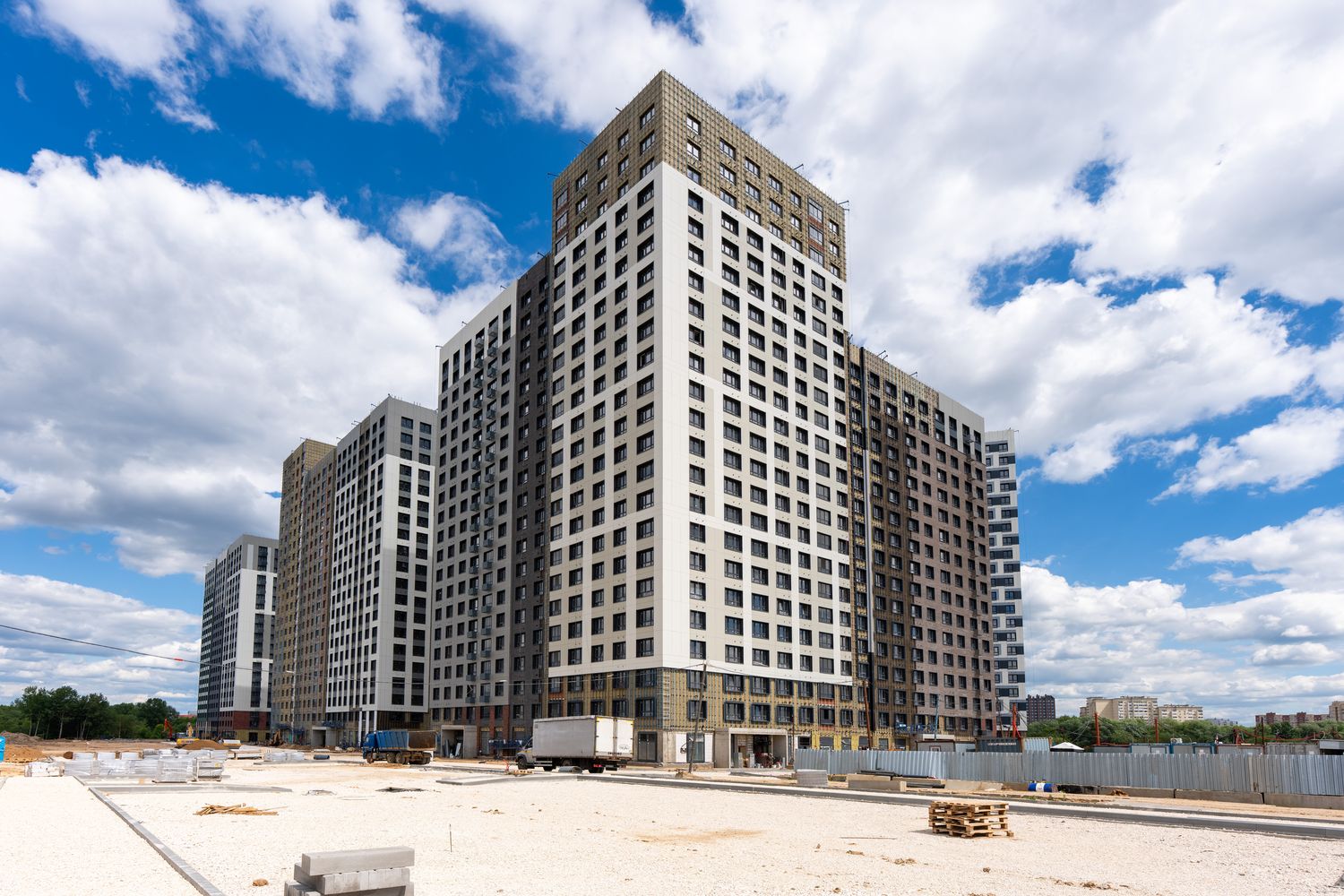

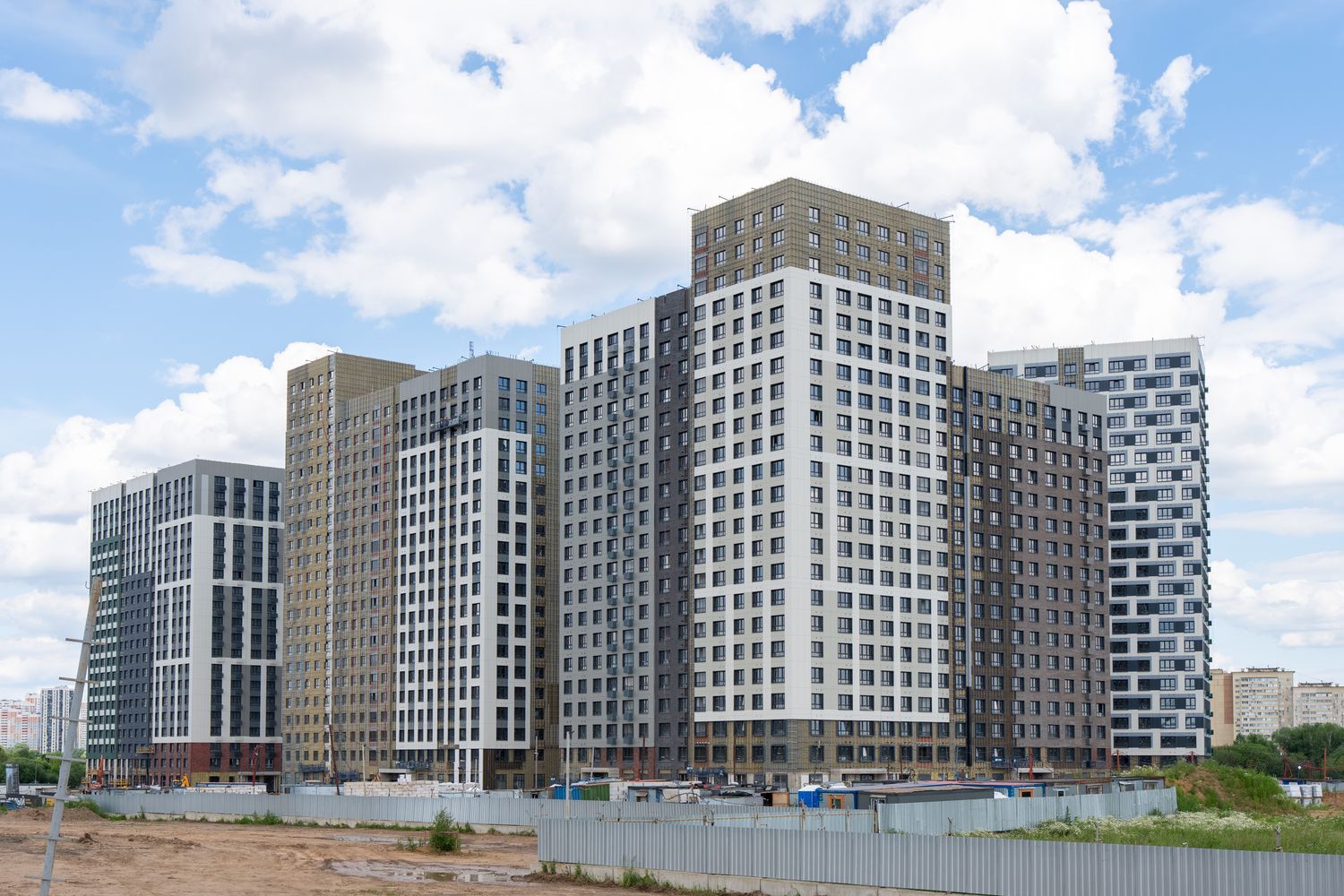

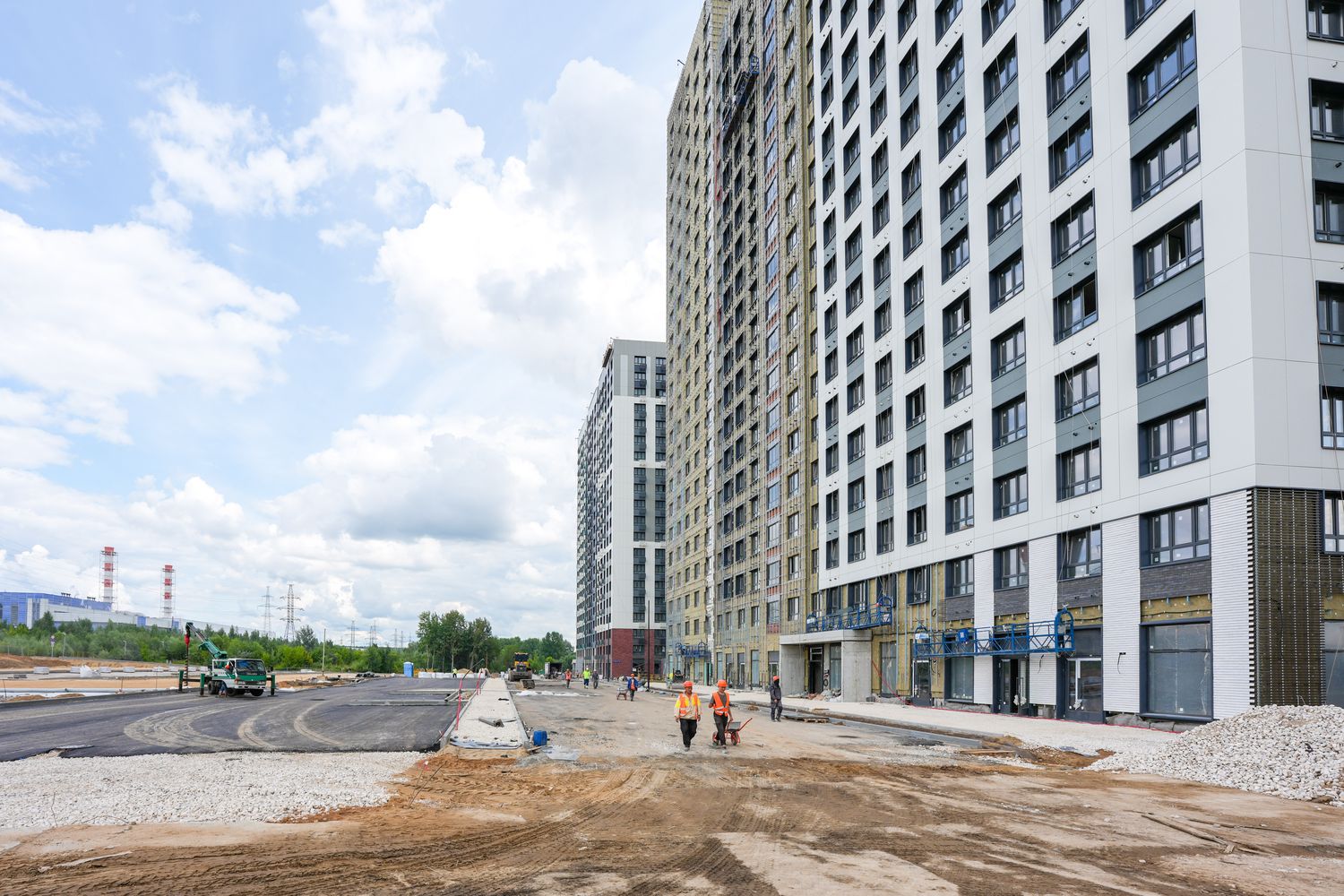

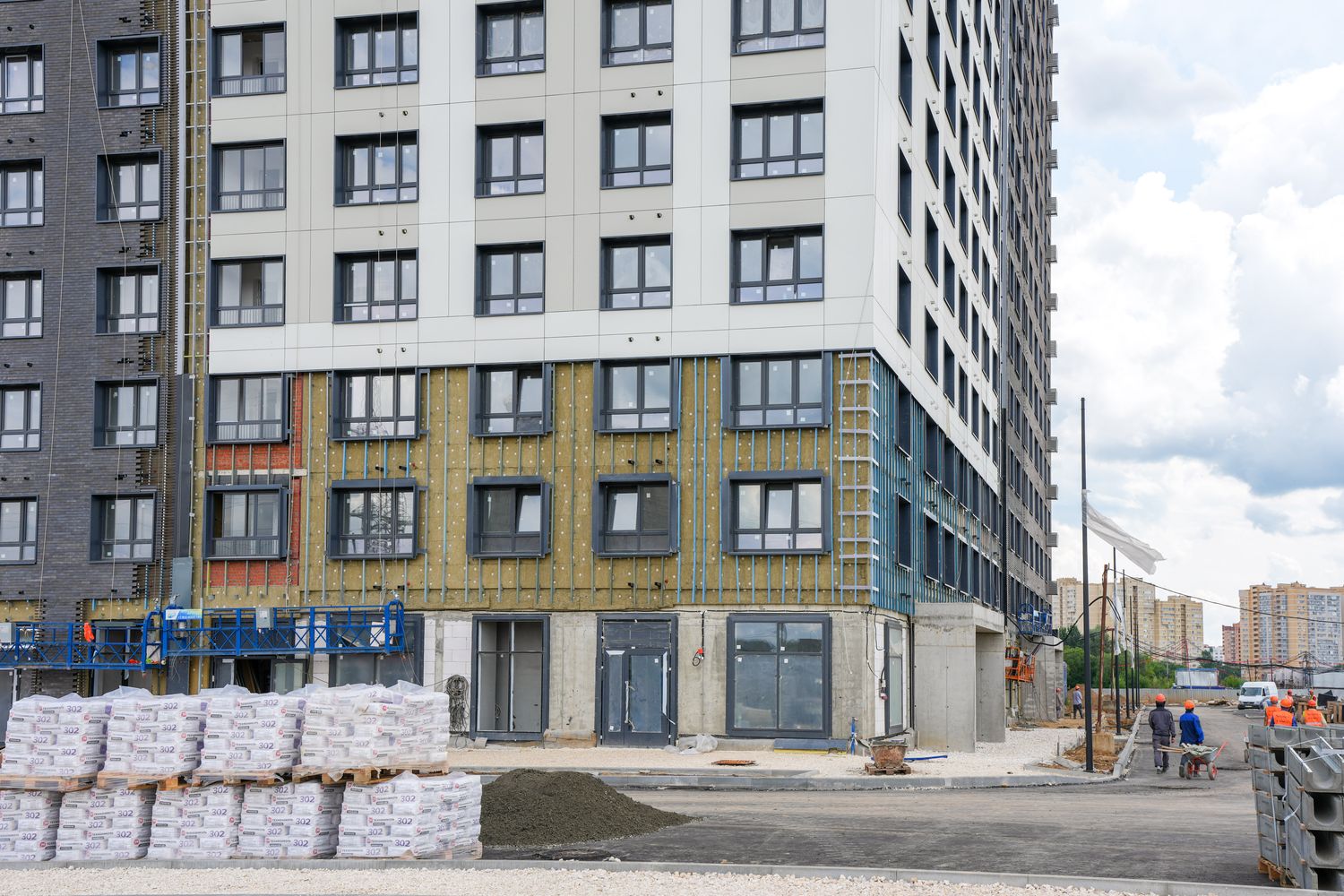

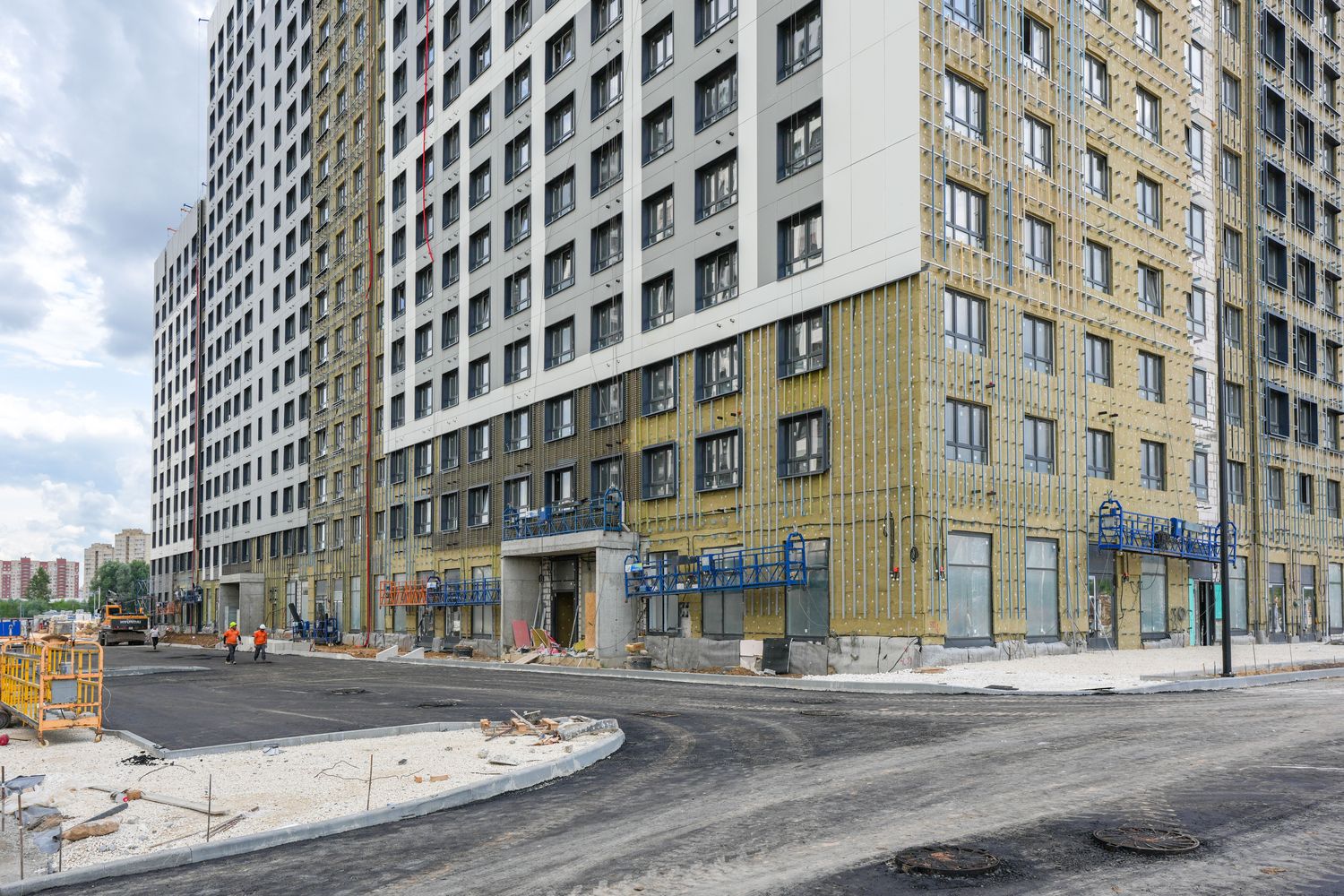

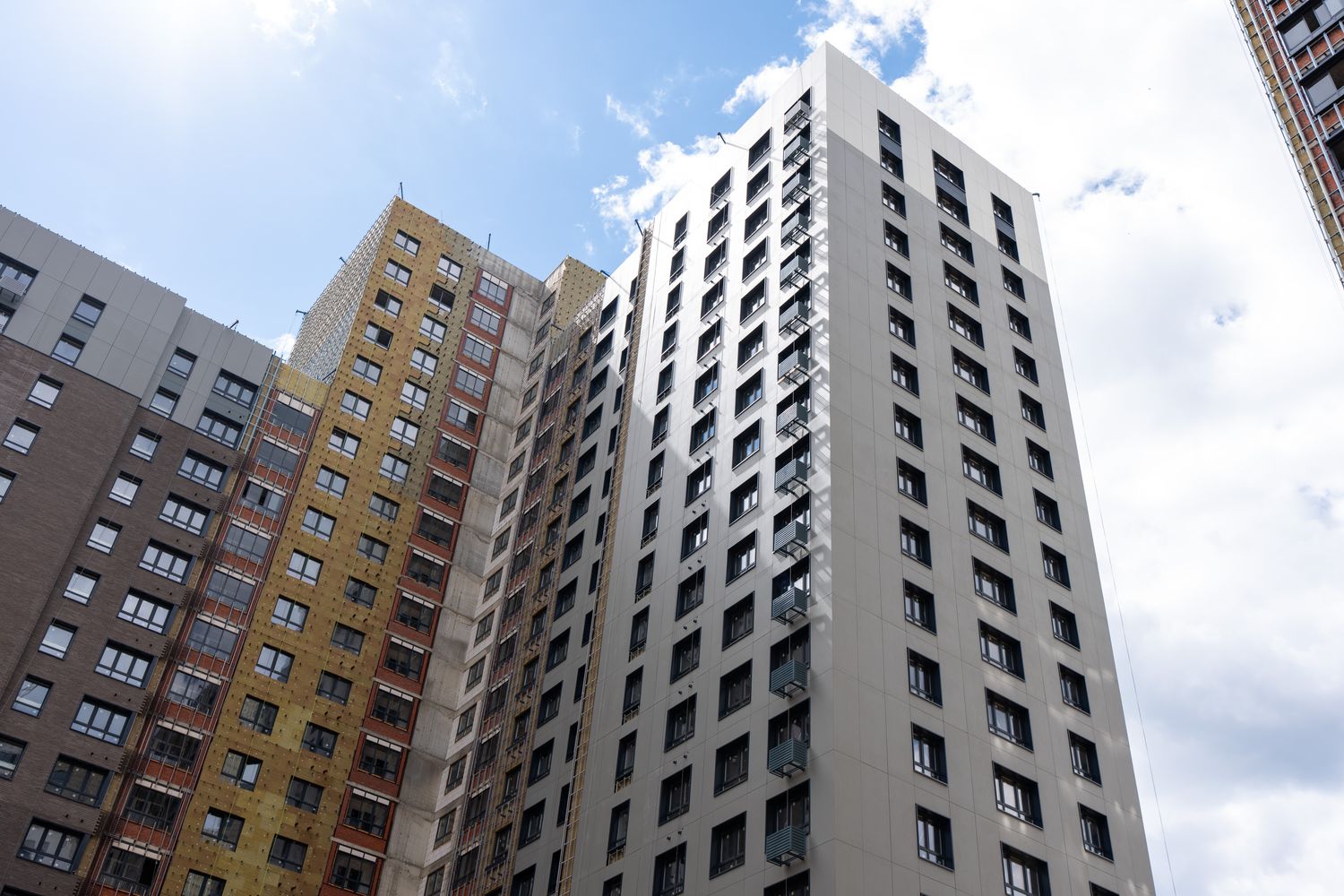

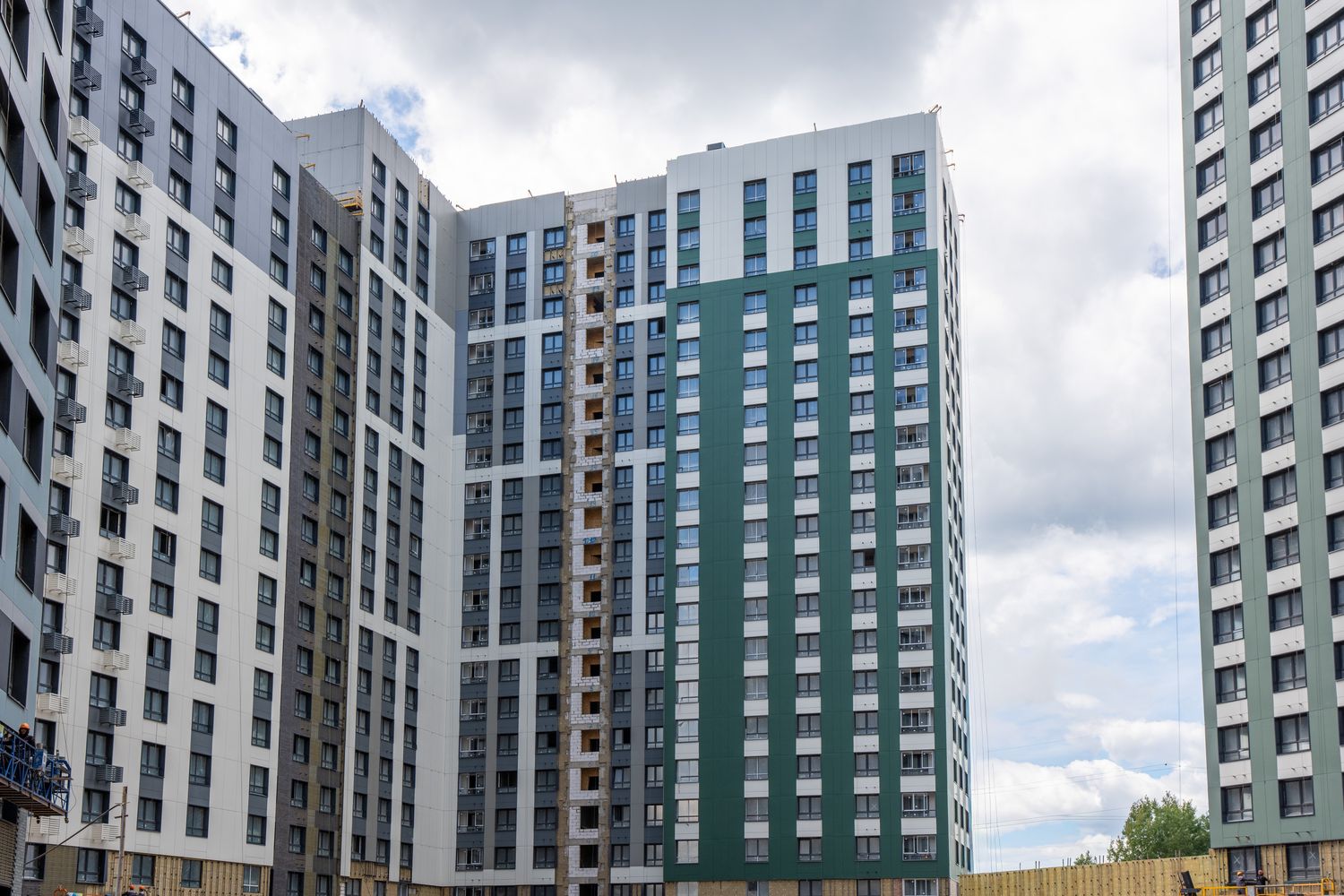

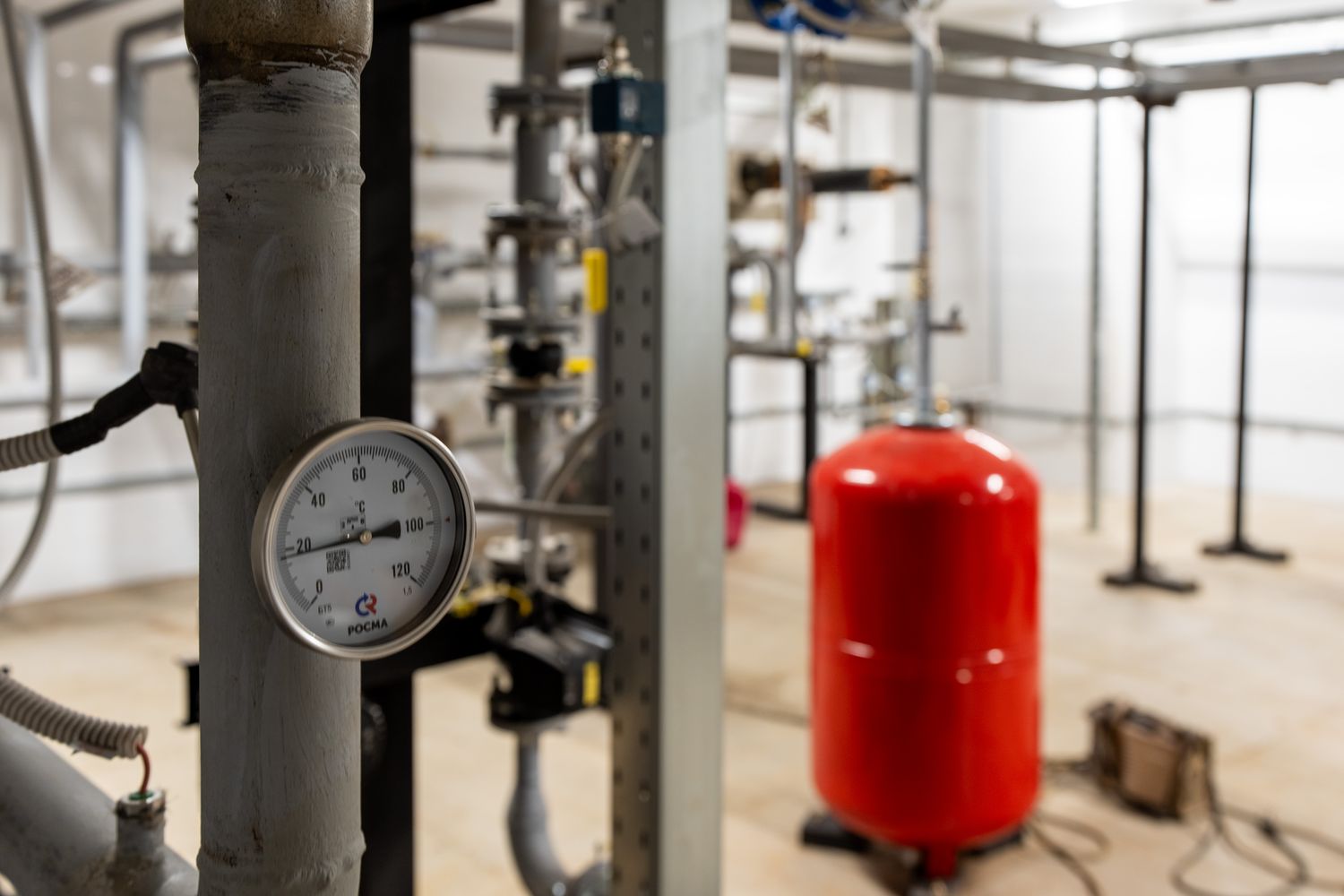

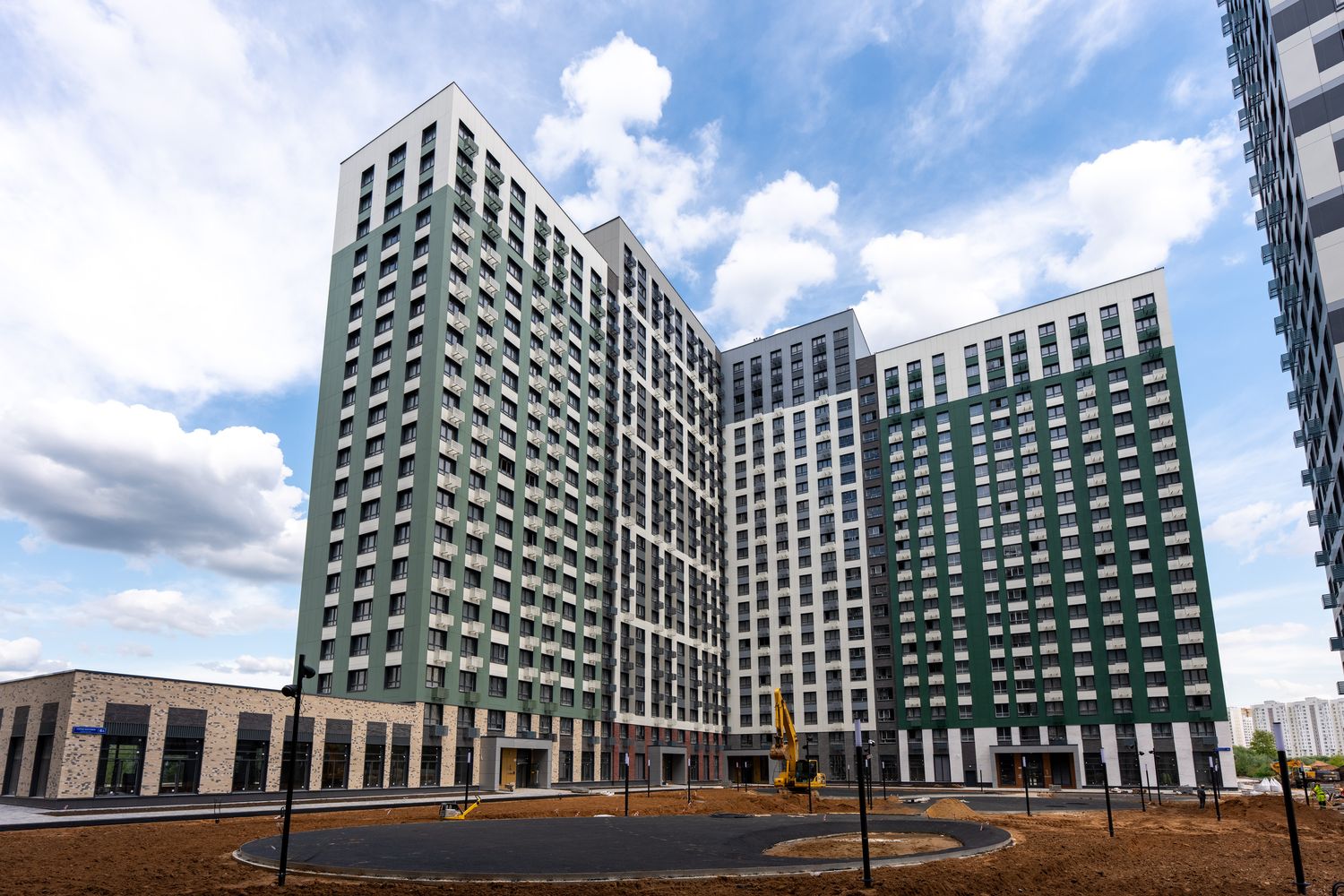

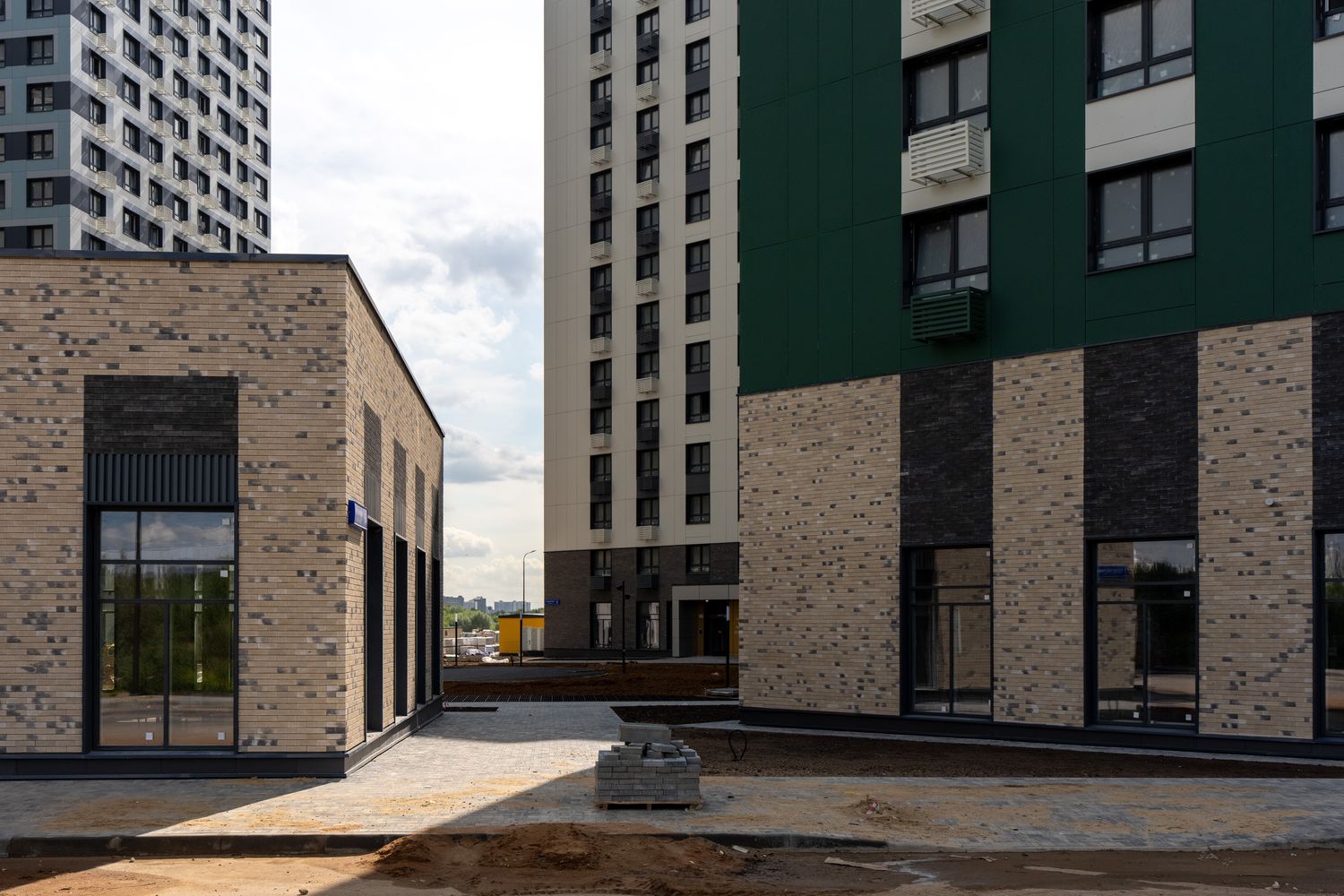

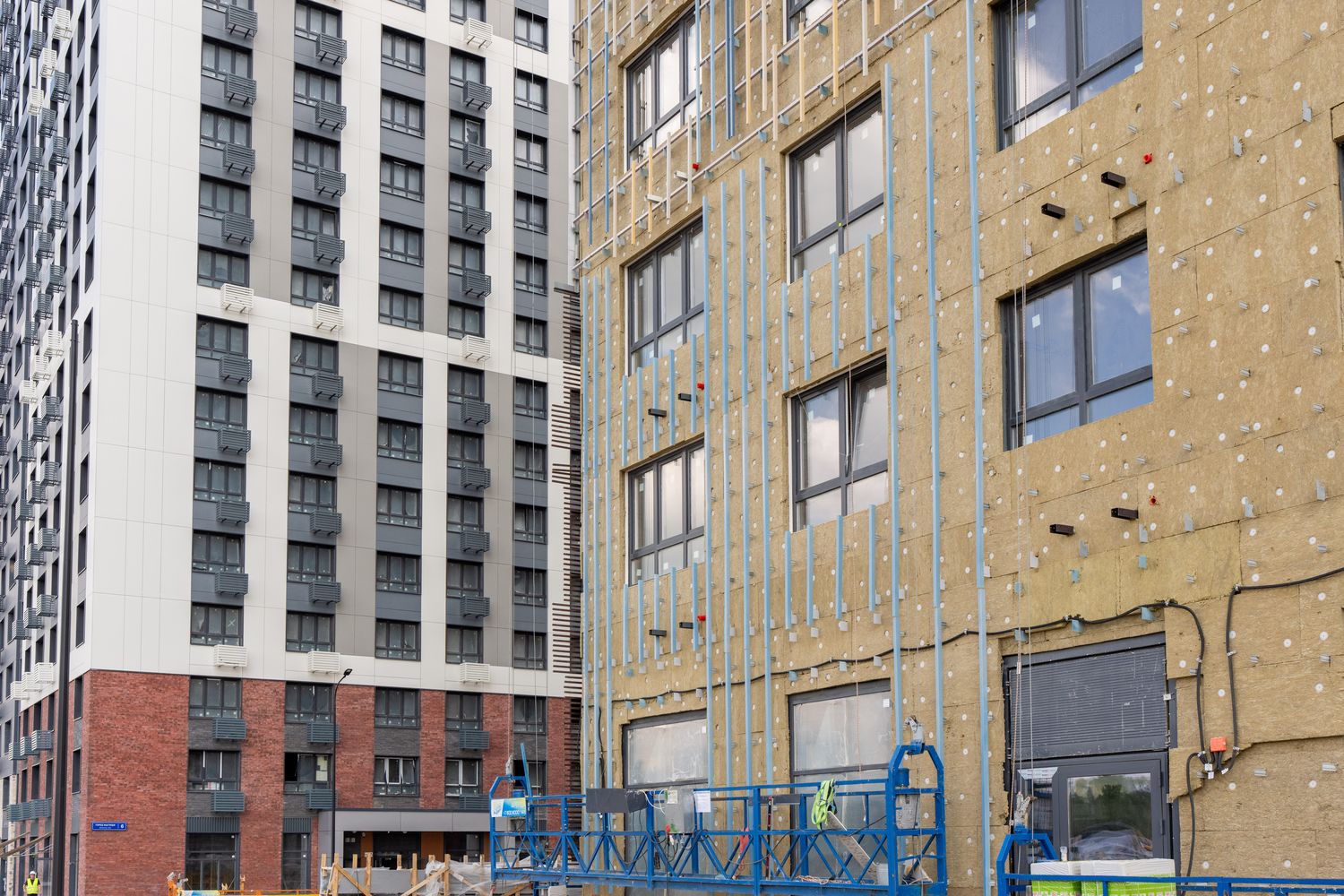

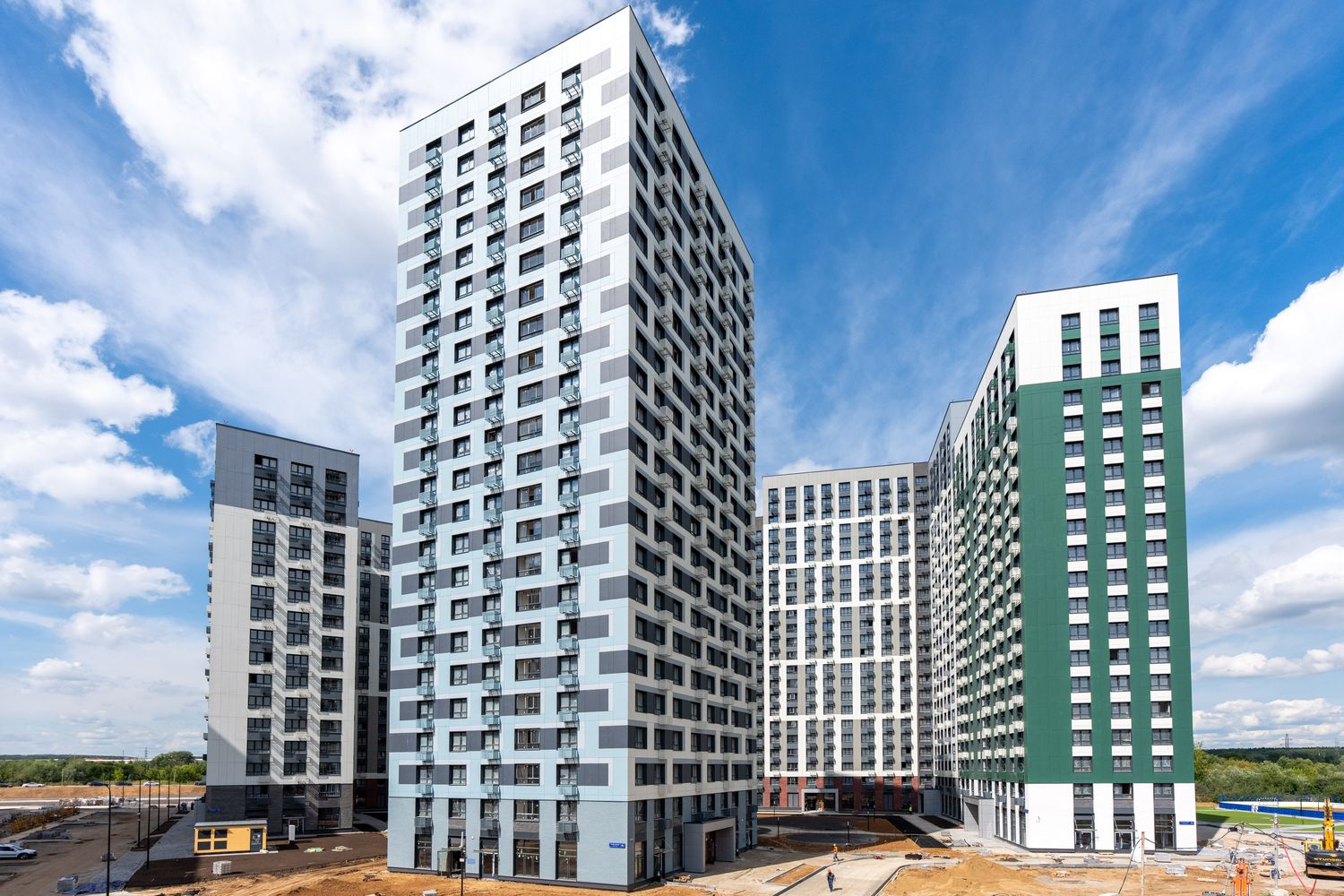

- Корпуса 12.1 и 12.3 Приступили к монтажу лифтового оборудования и облицовку фасадов. В местах общего пользования продолжаем штукатурные работы и устройство стяжек. Завершаем подготовку теплового контура и выполняем пуск тепла.

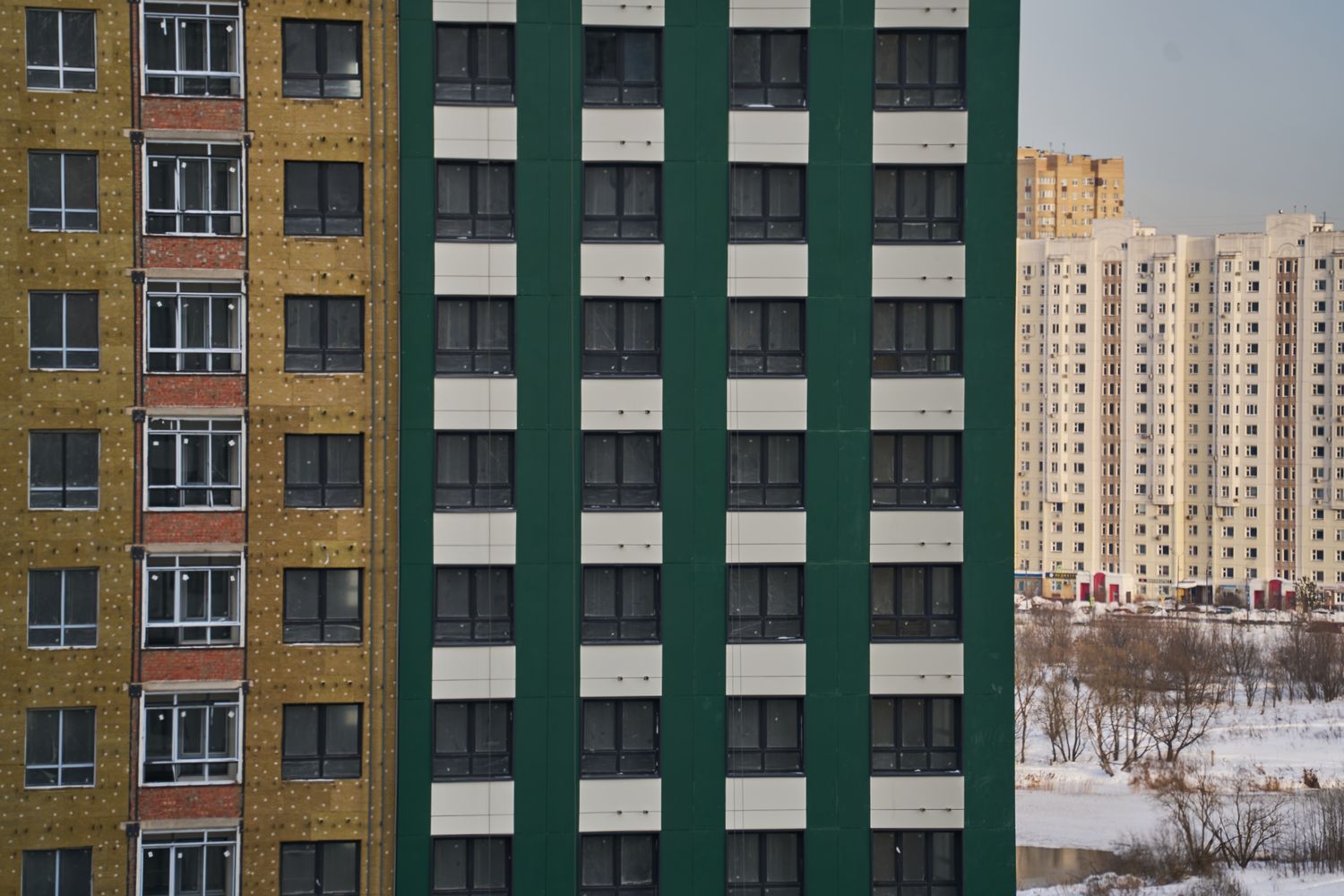

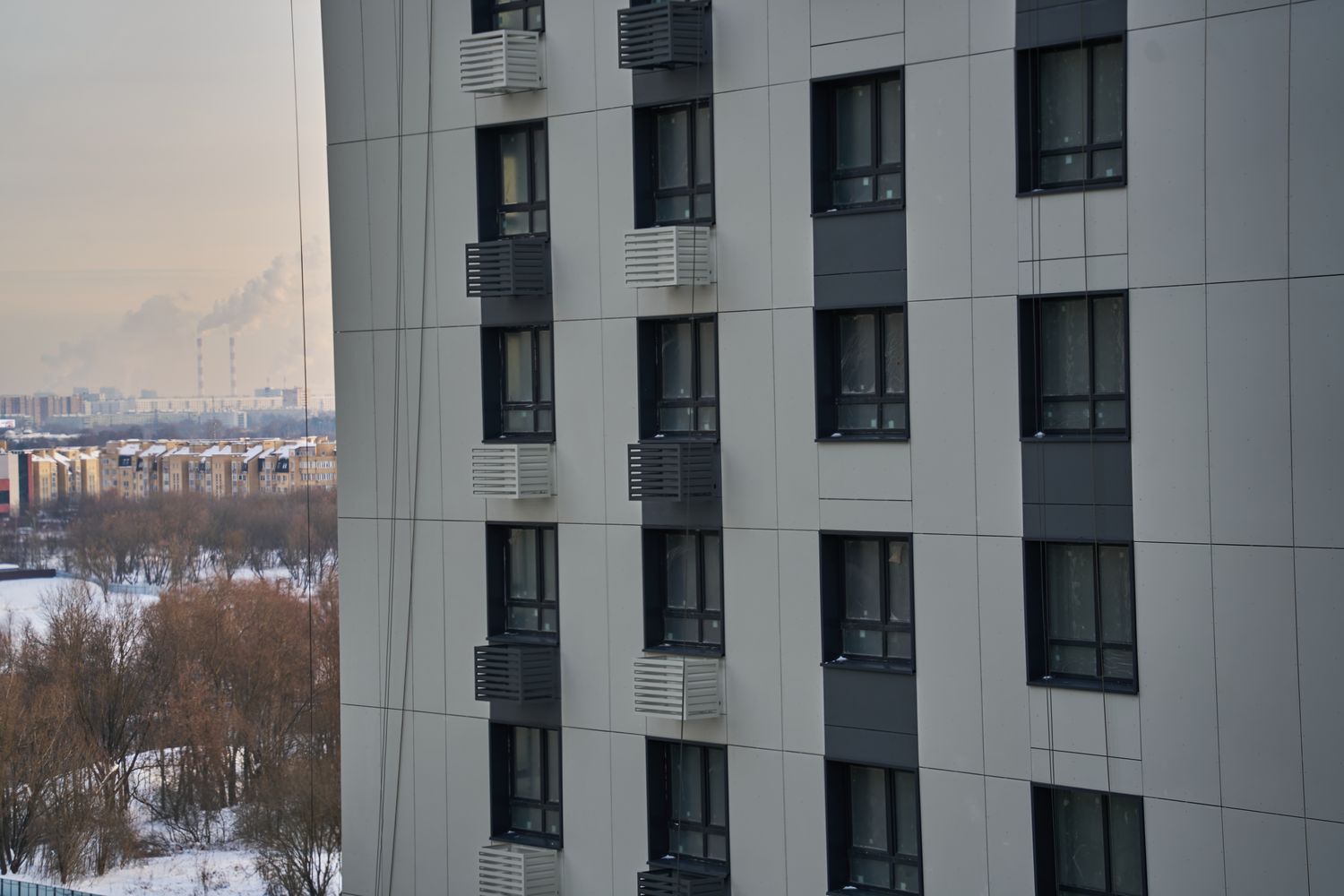

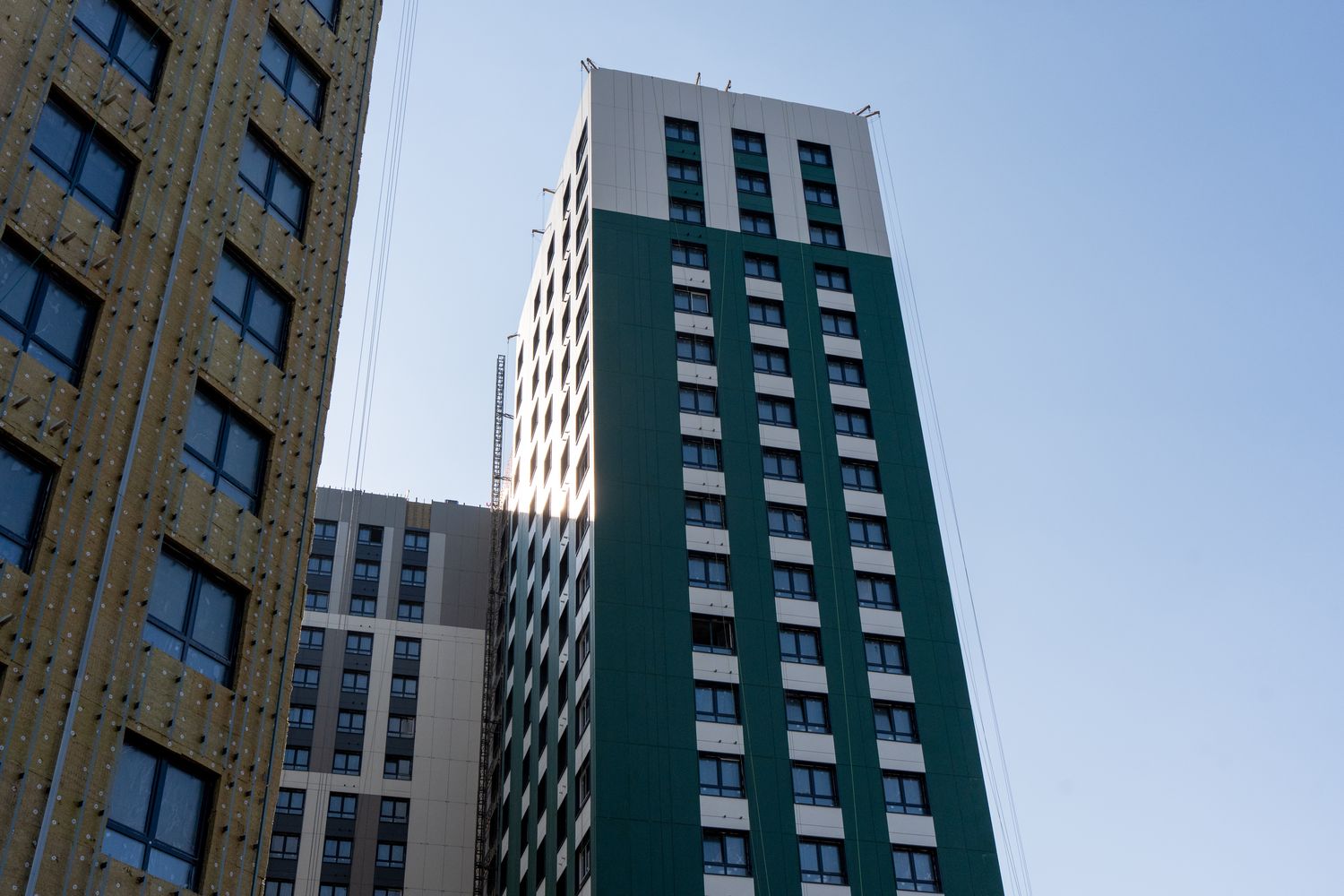

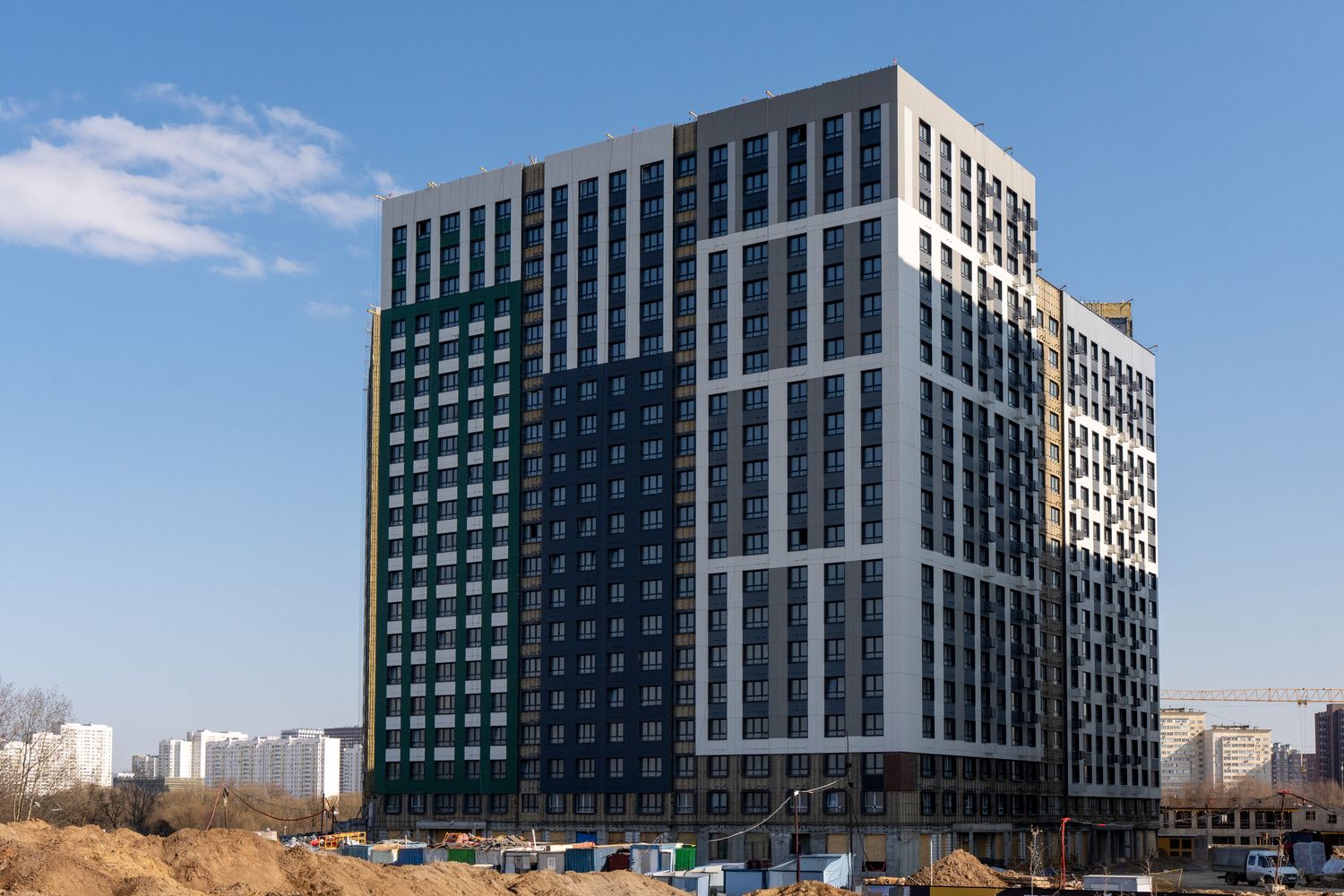

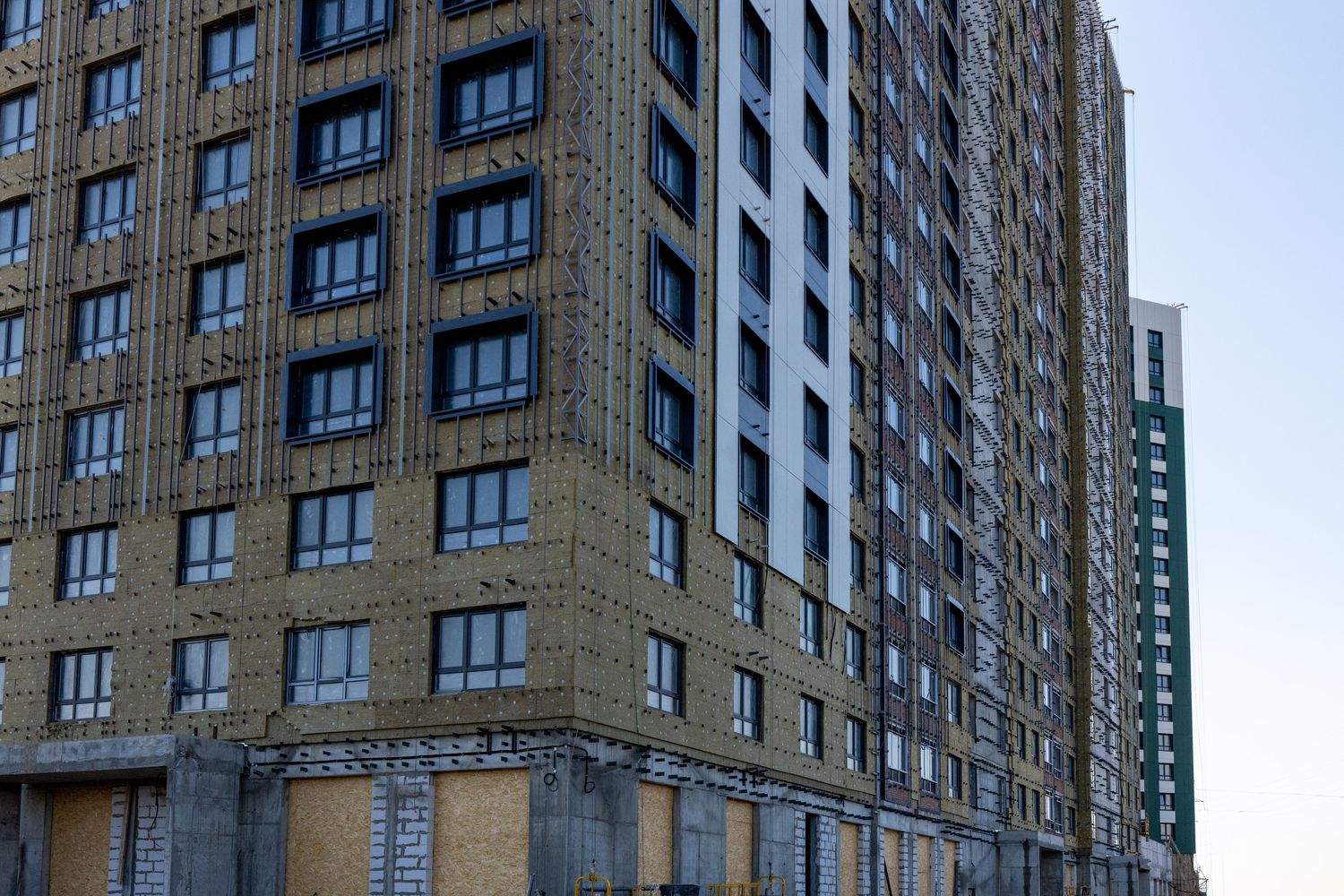

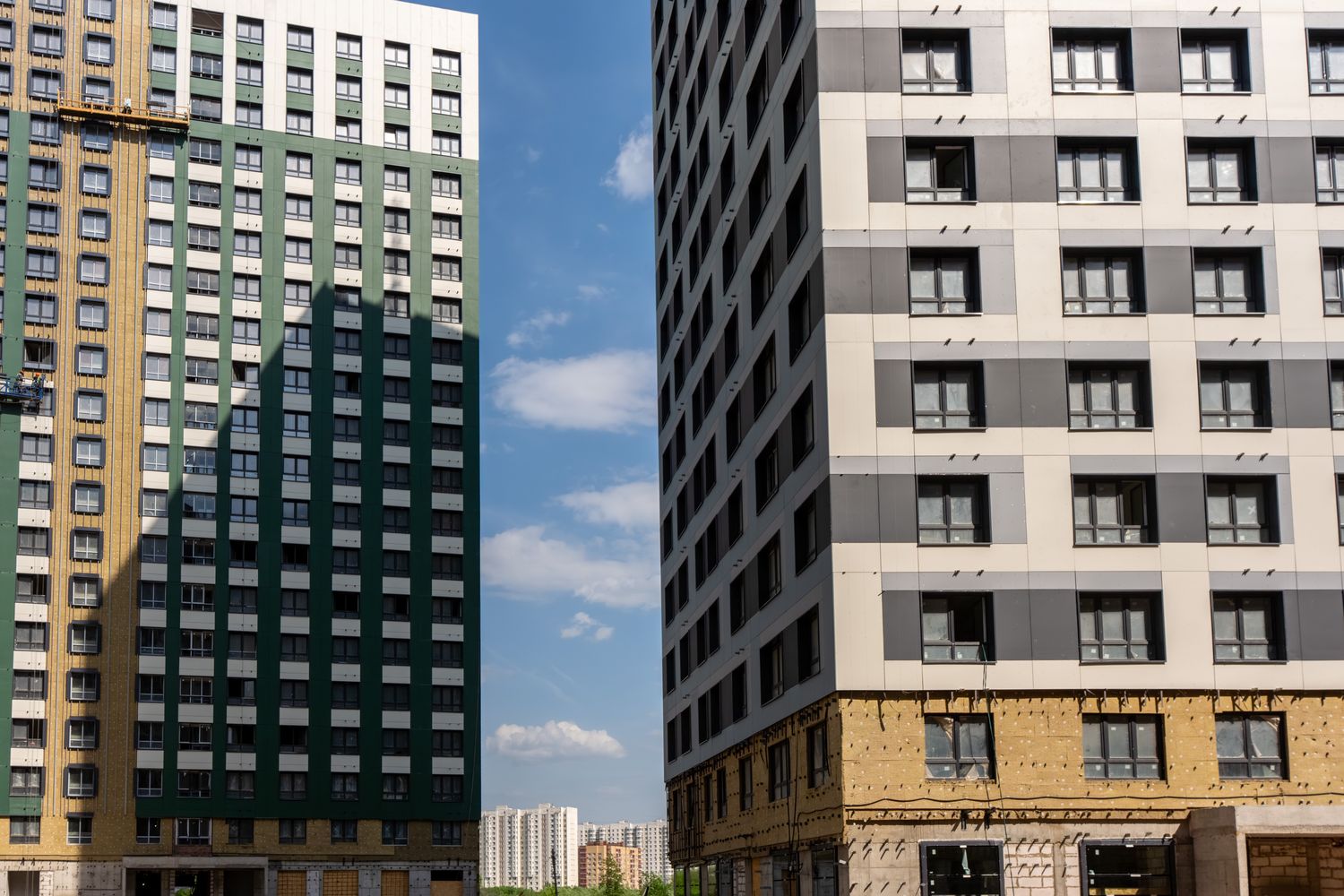

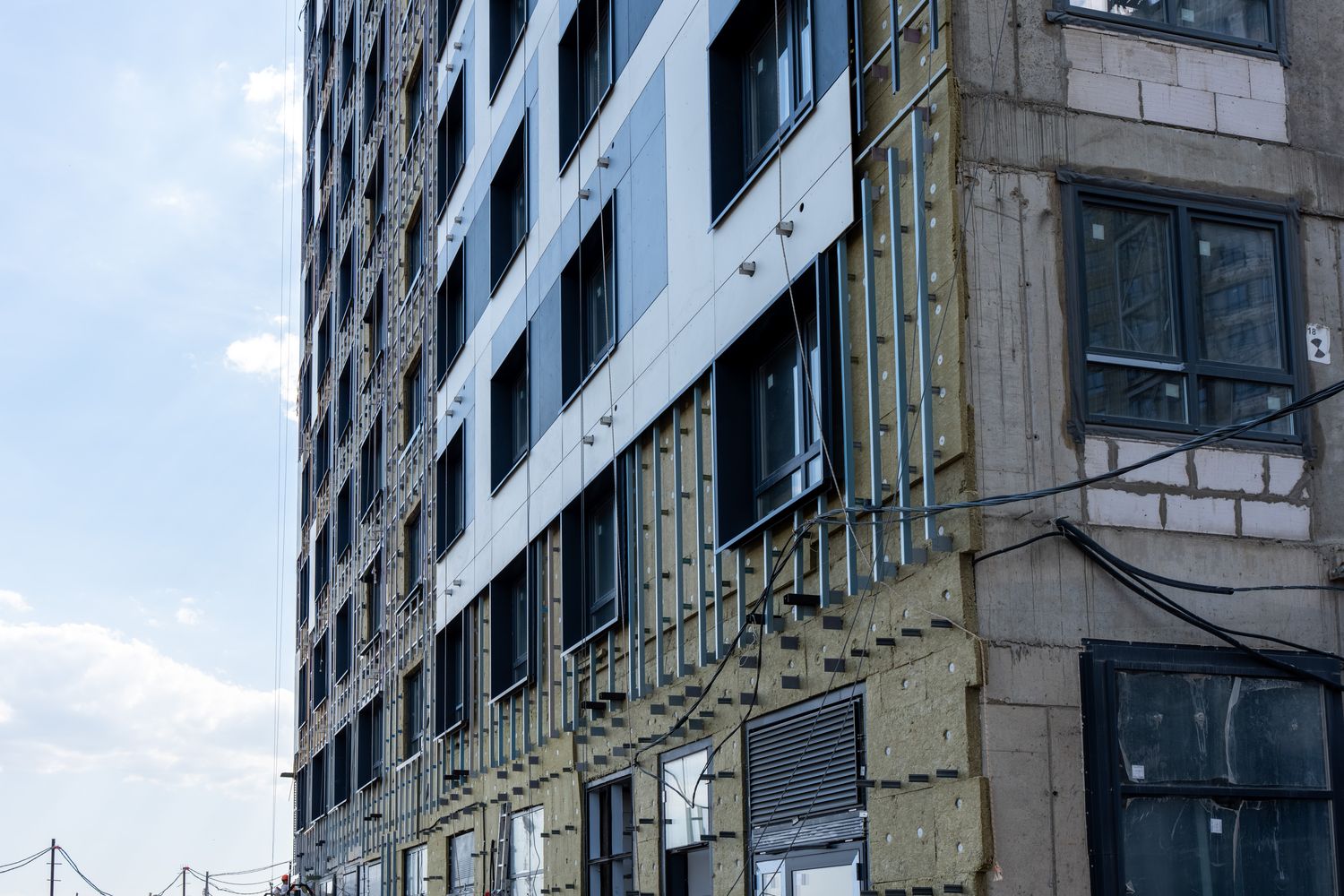

- Корпус 12.2. Сфокусированы на монтаже навесных вентфасадов, а также штукатурных работах и устройстве стяжек в местах общего пользования.

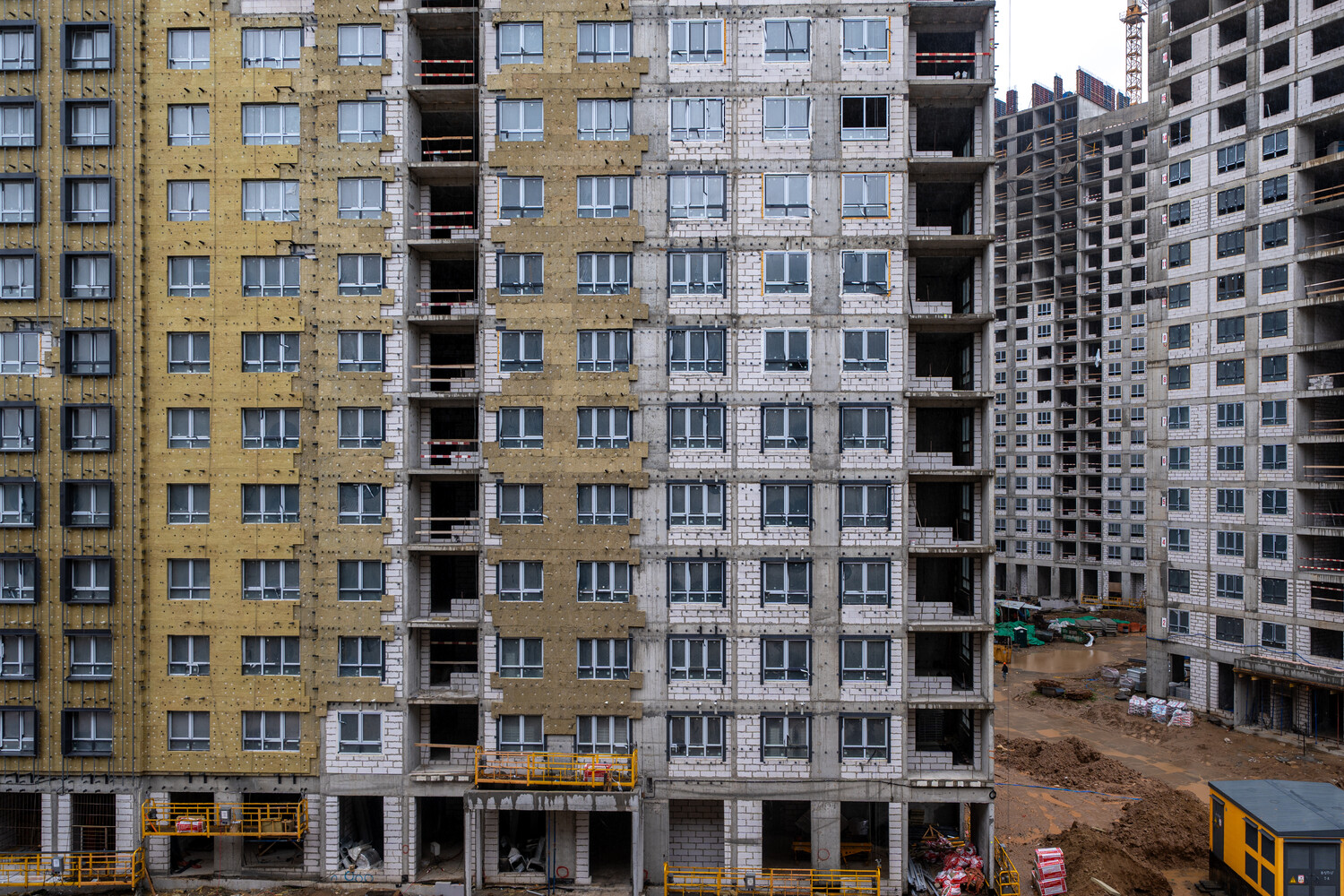

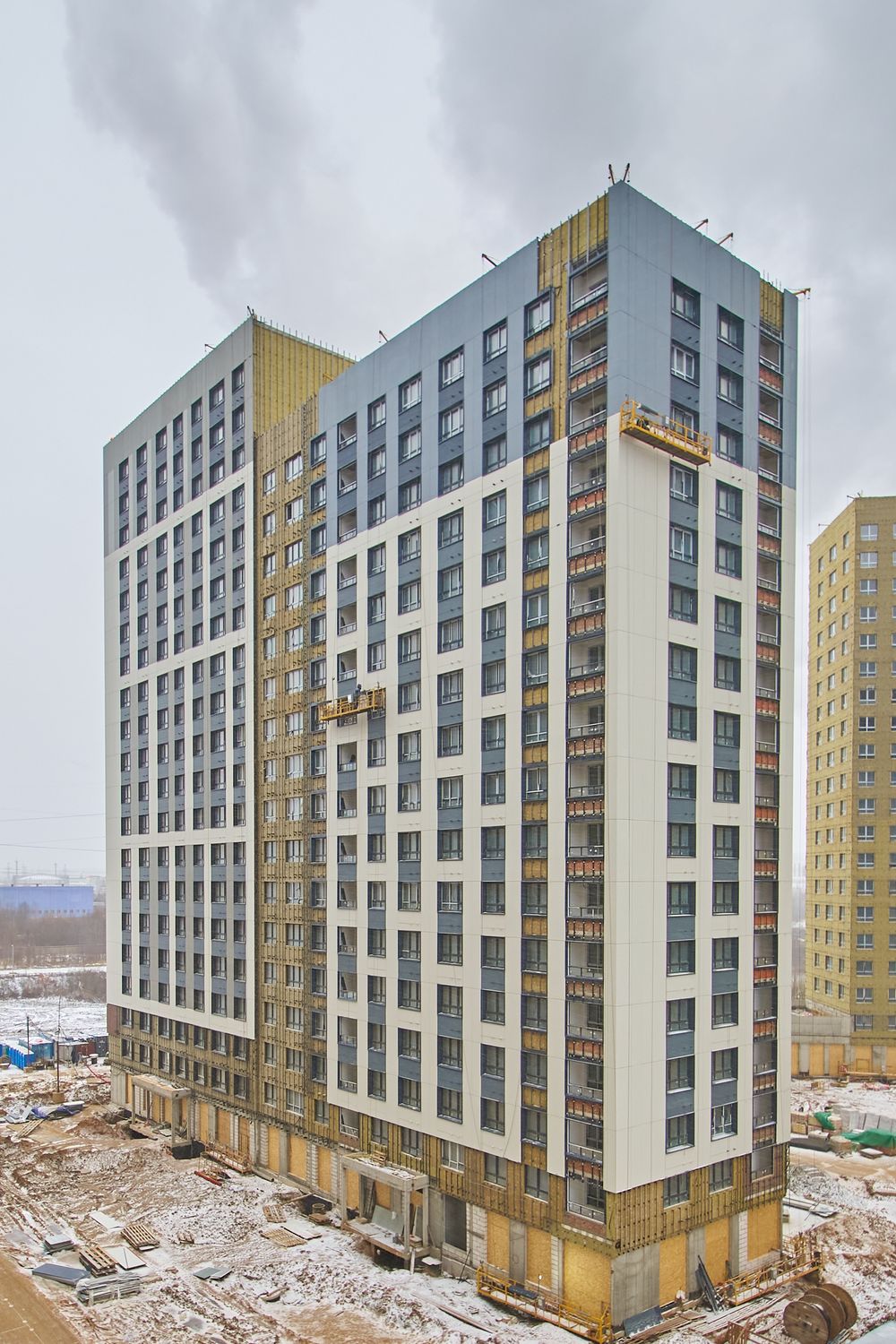

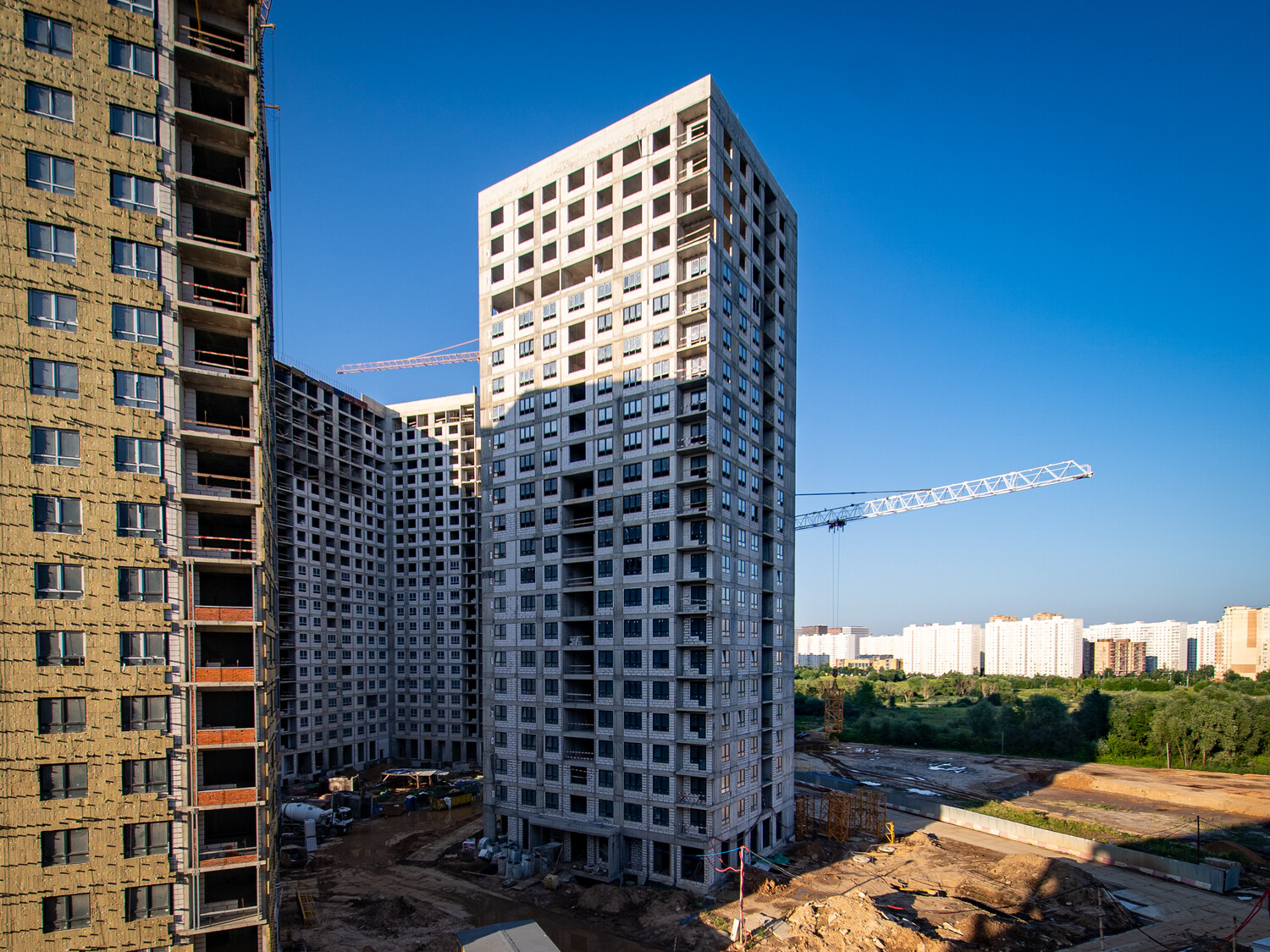

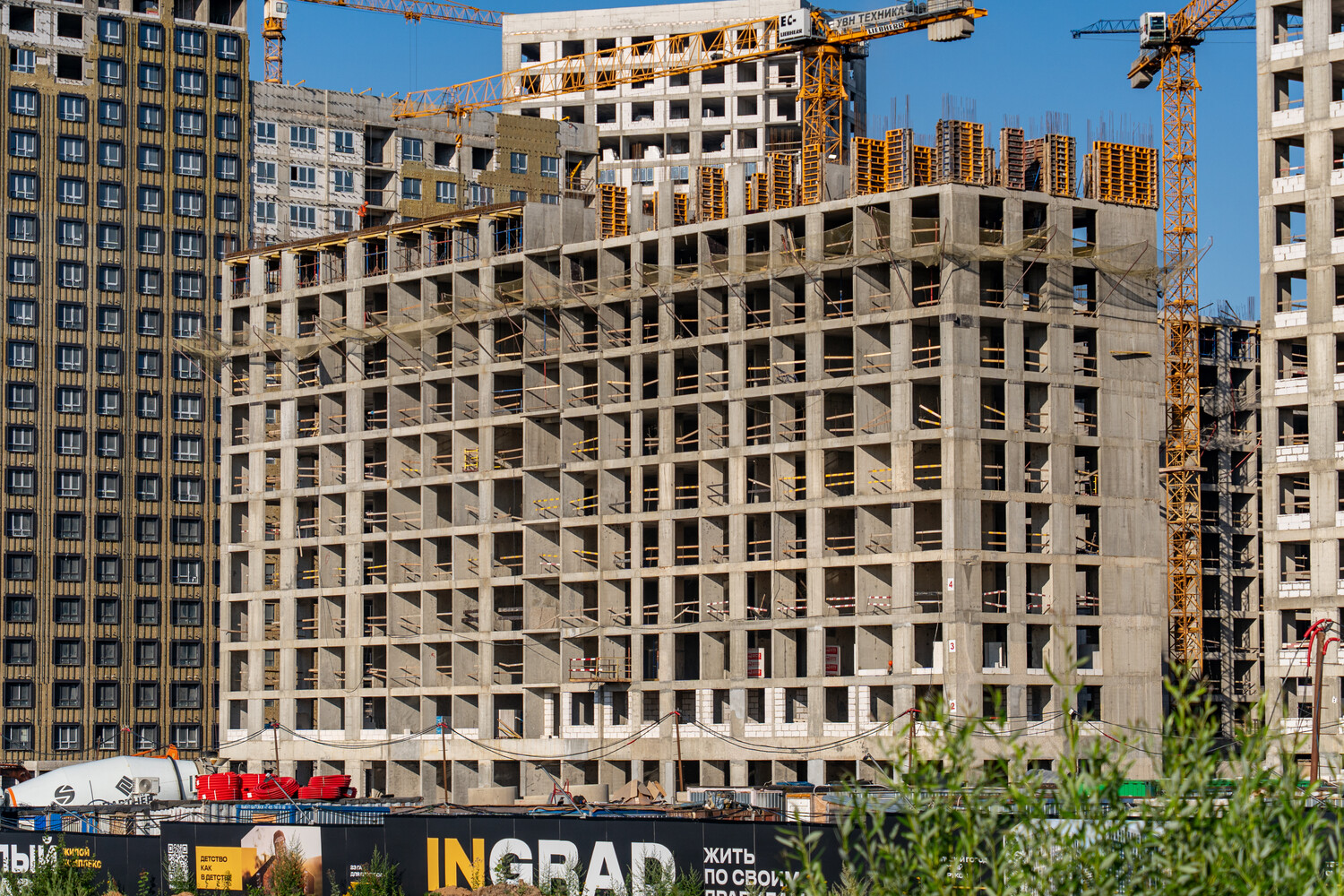

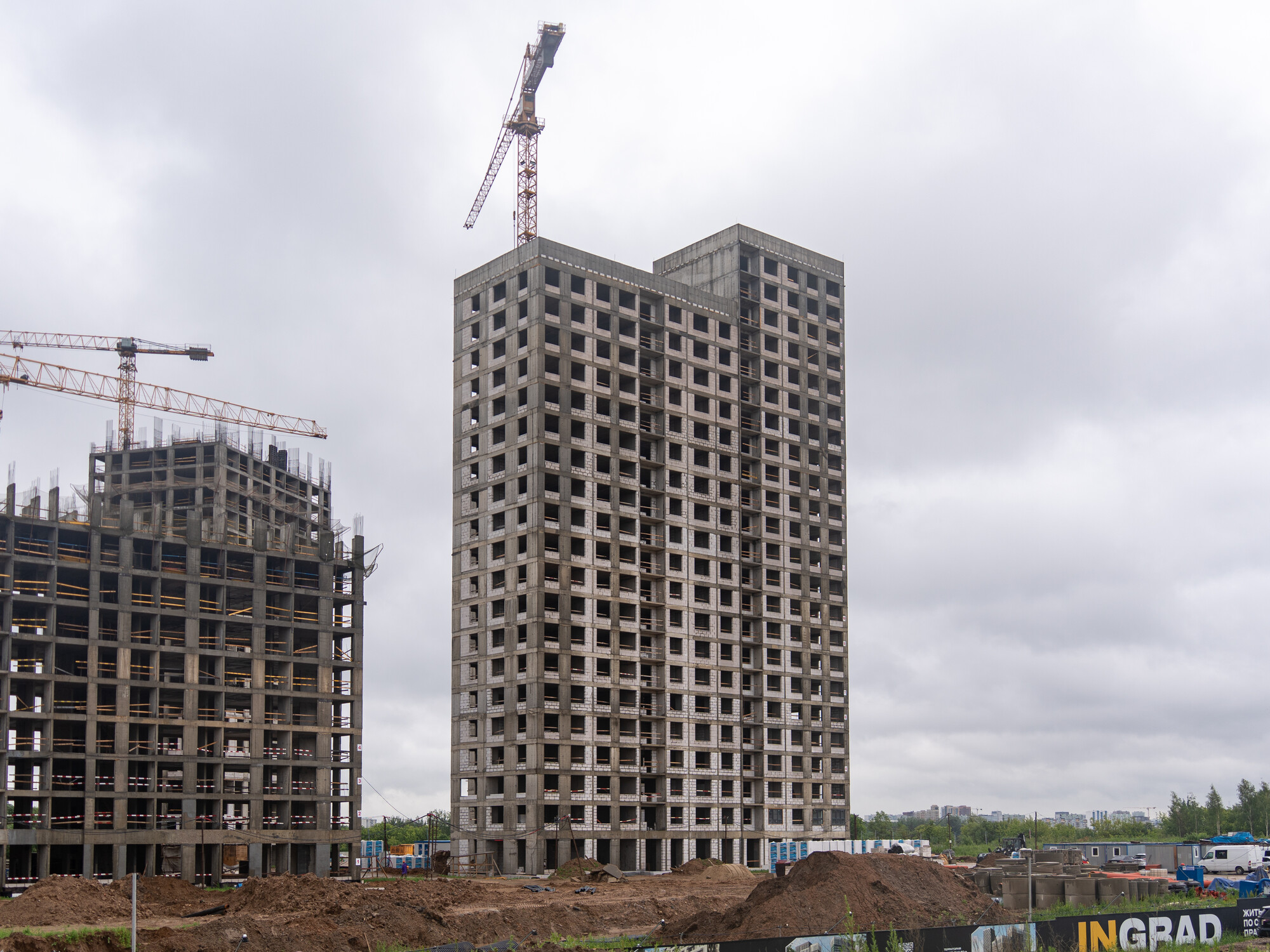

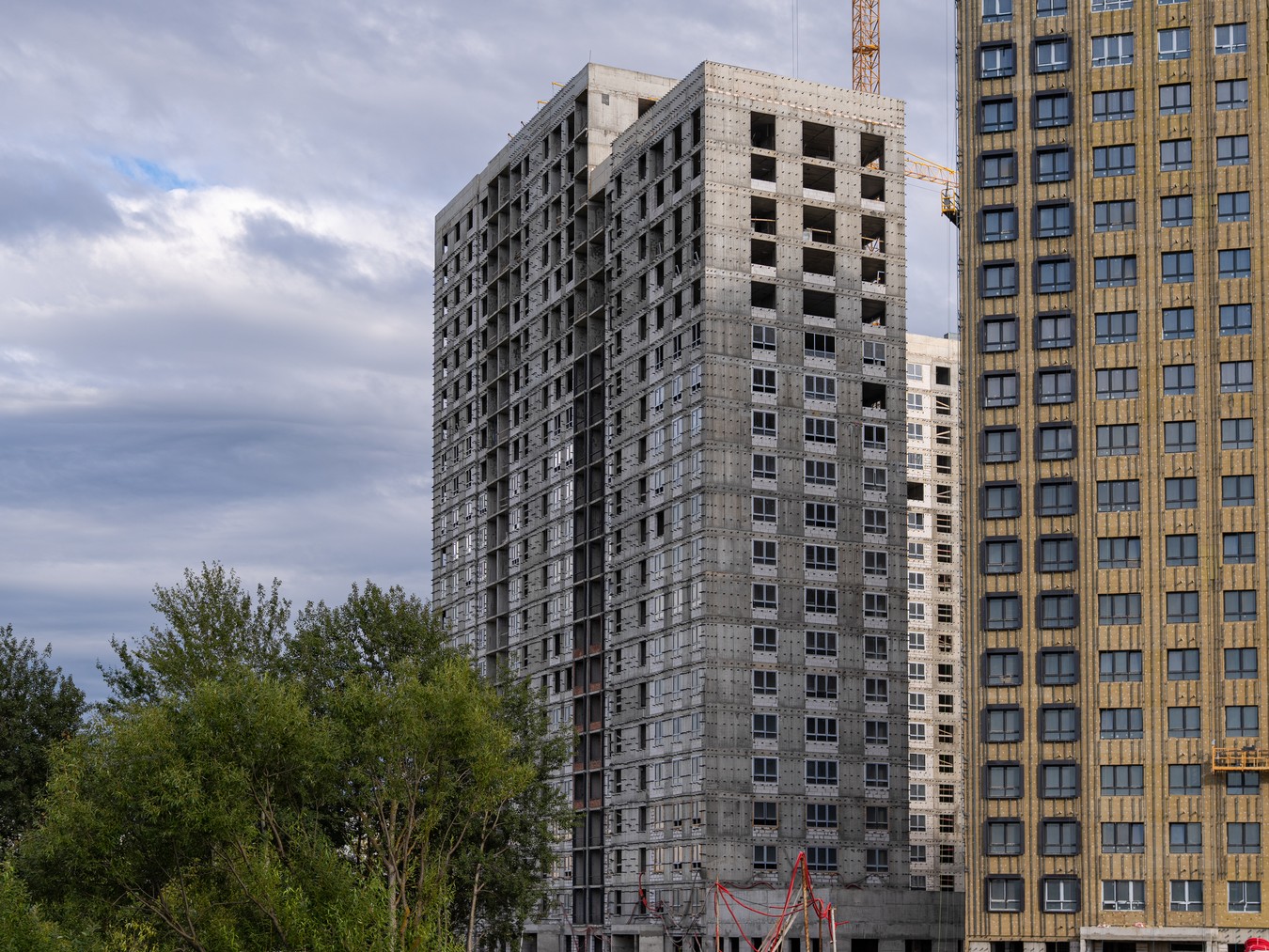

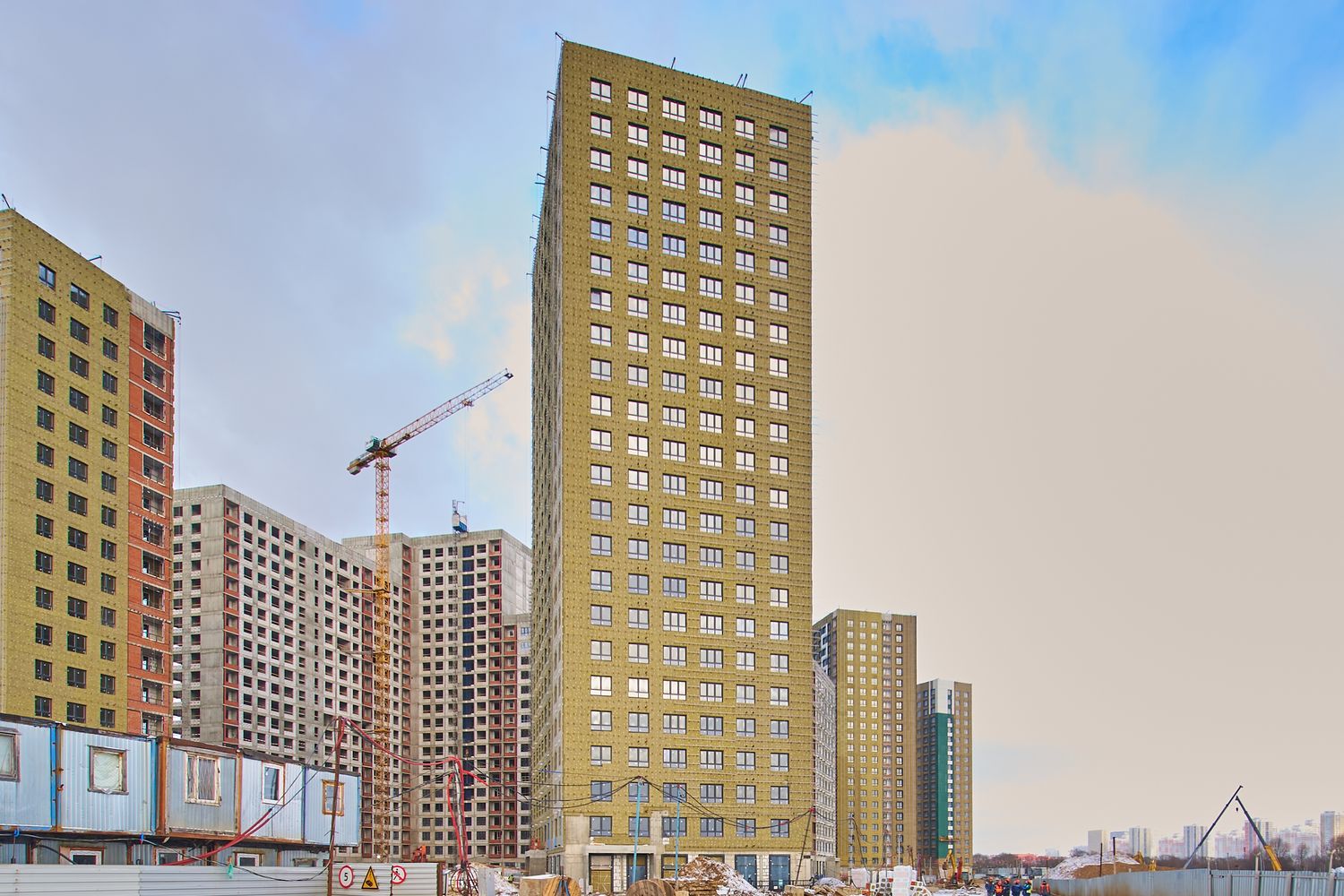

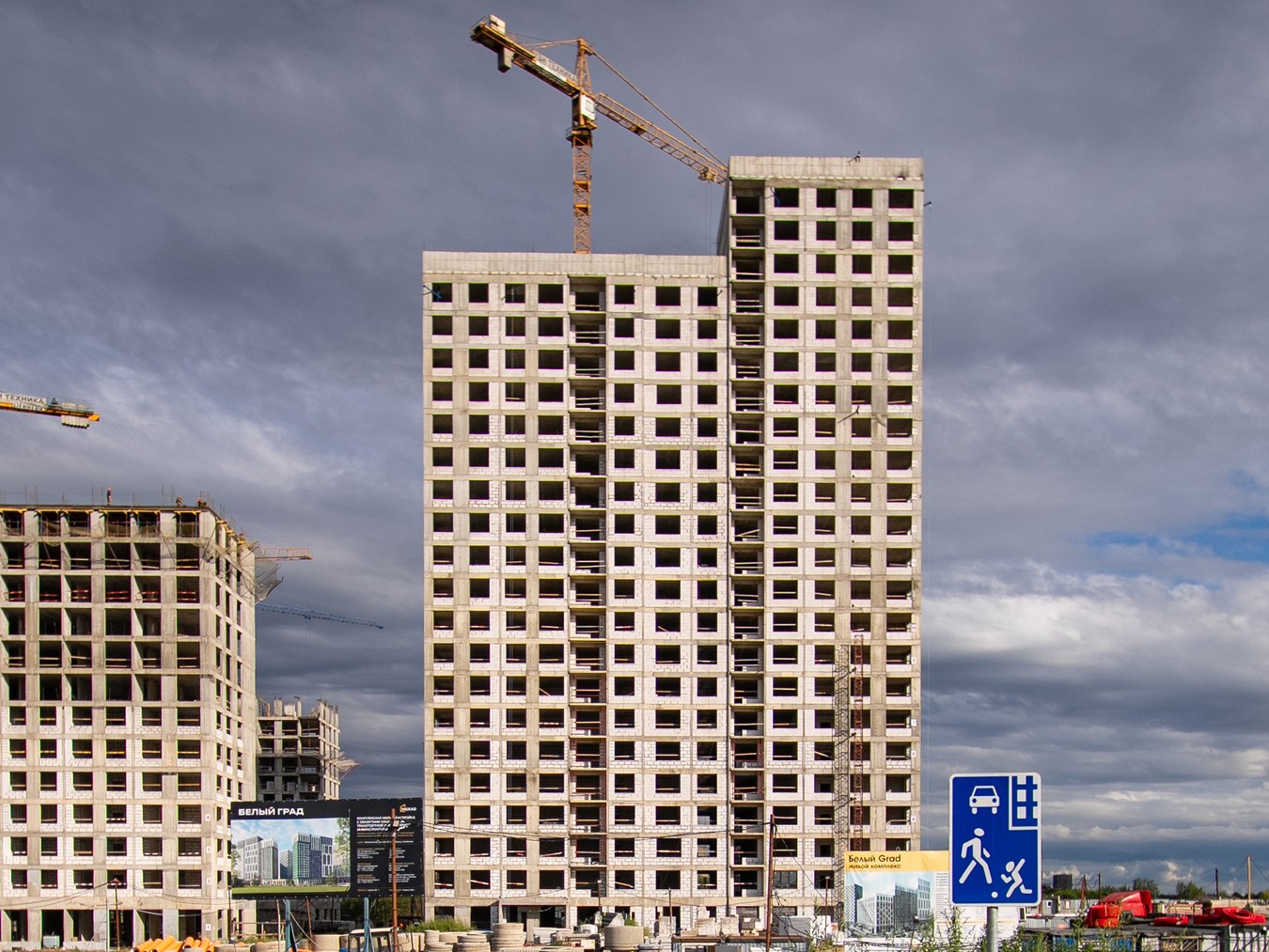

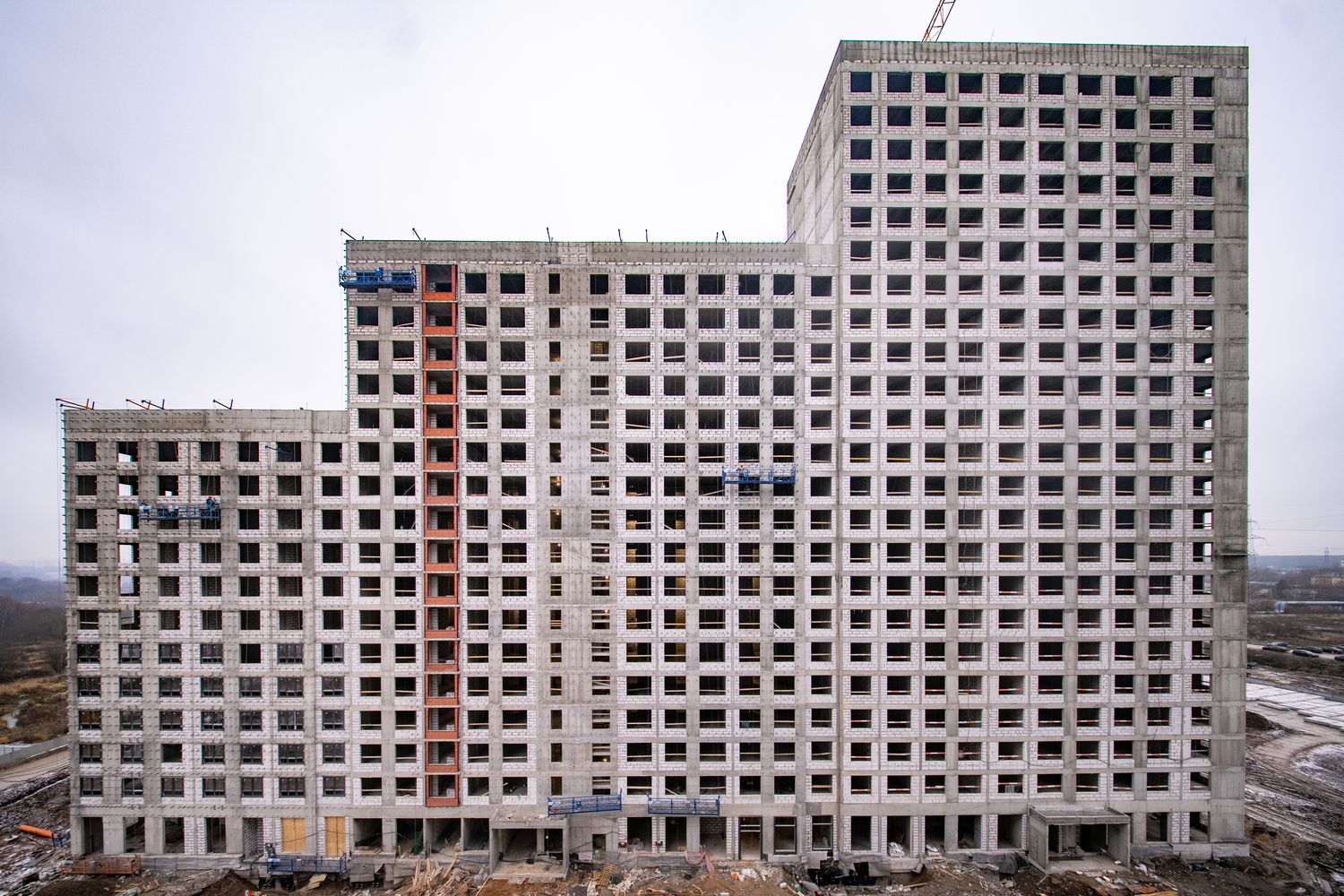

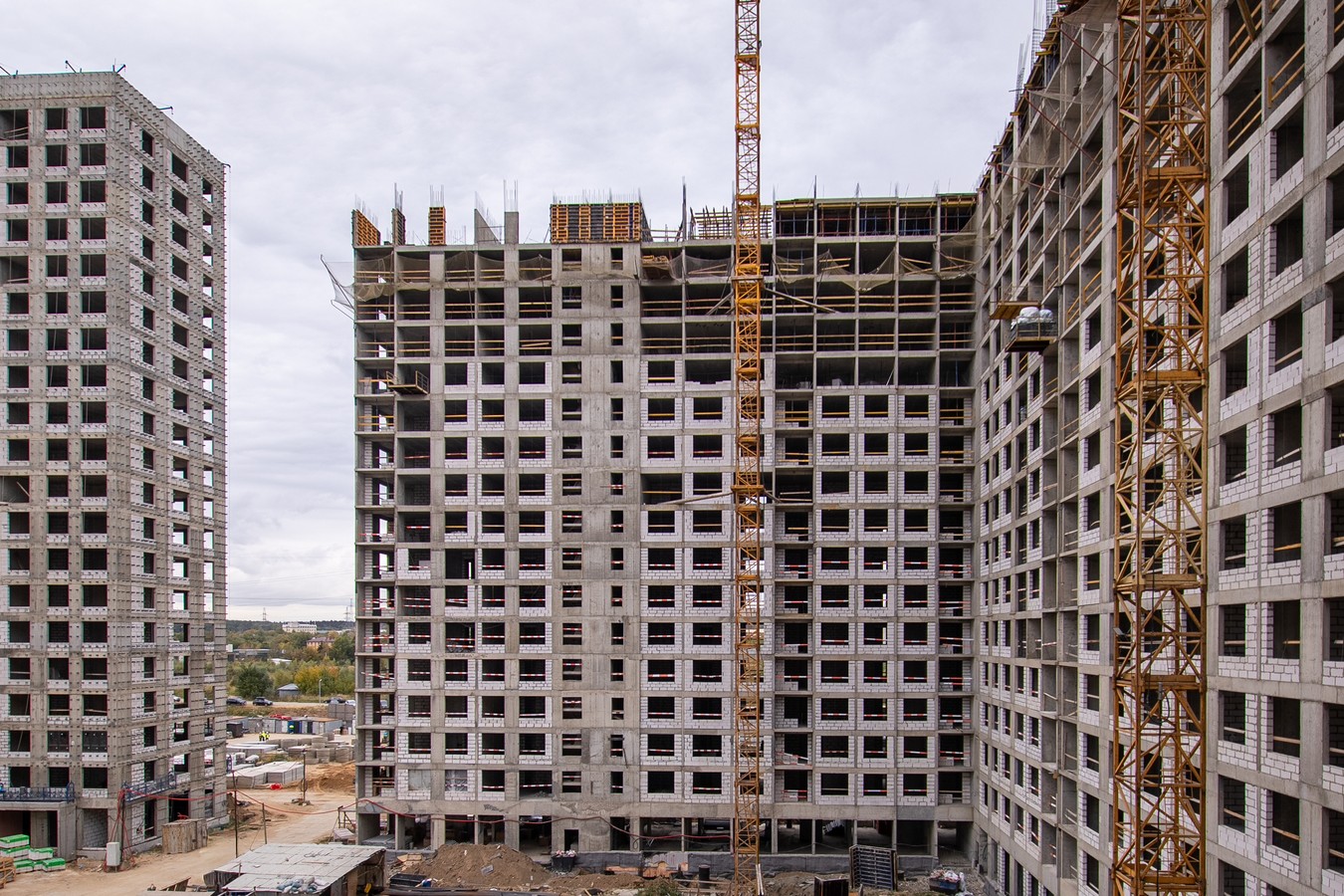

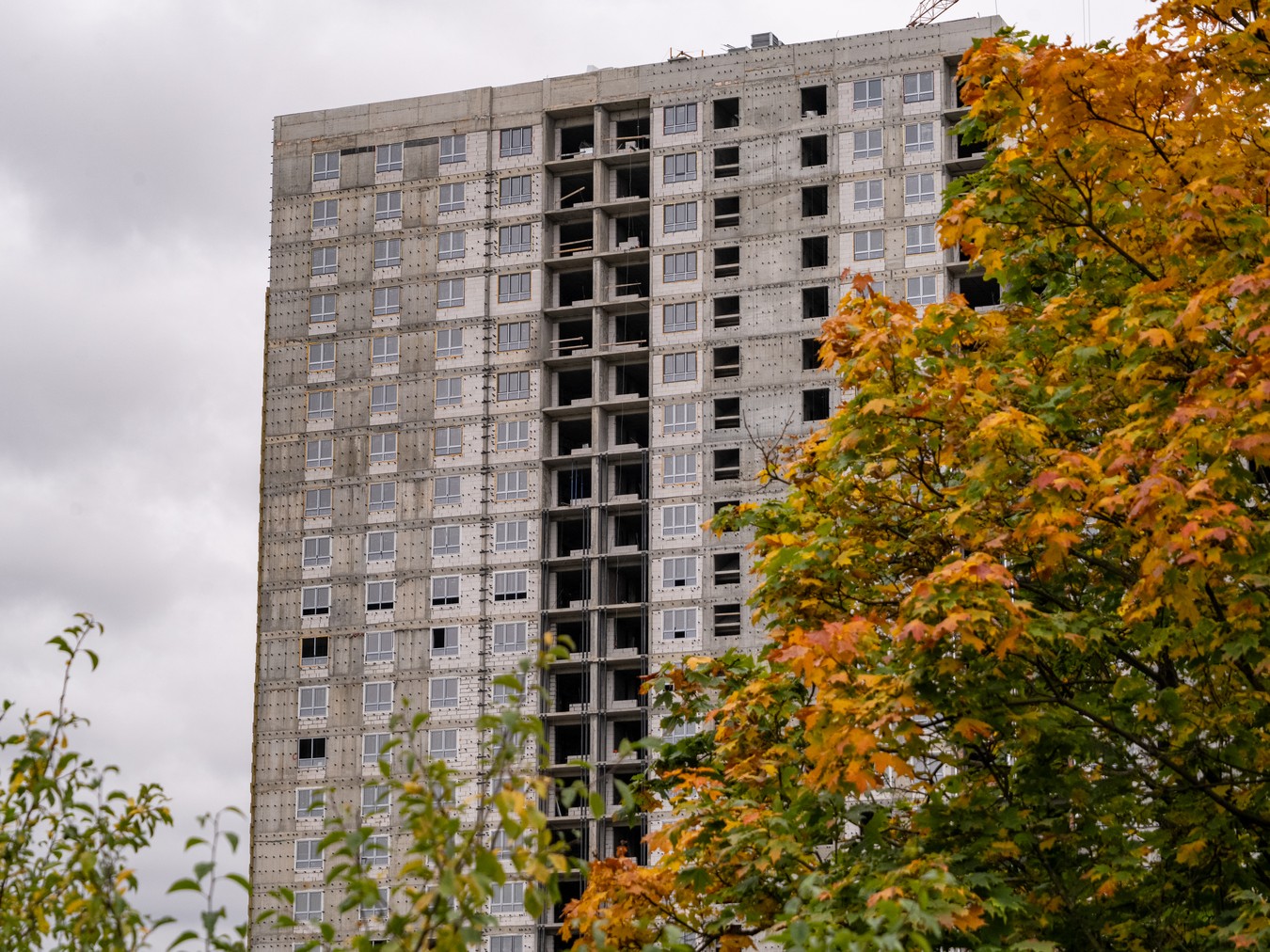

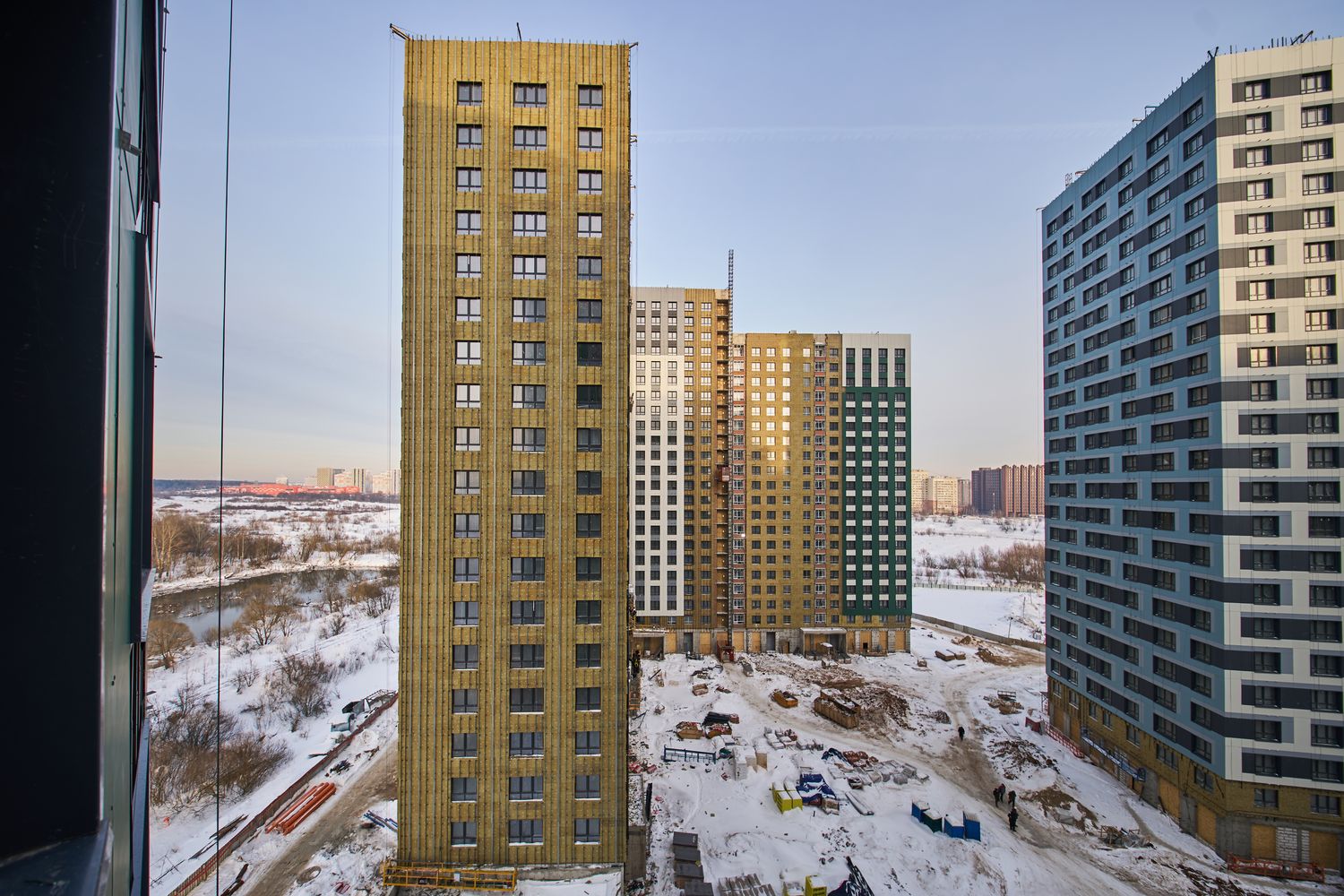

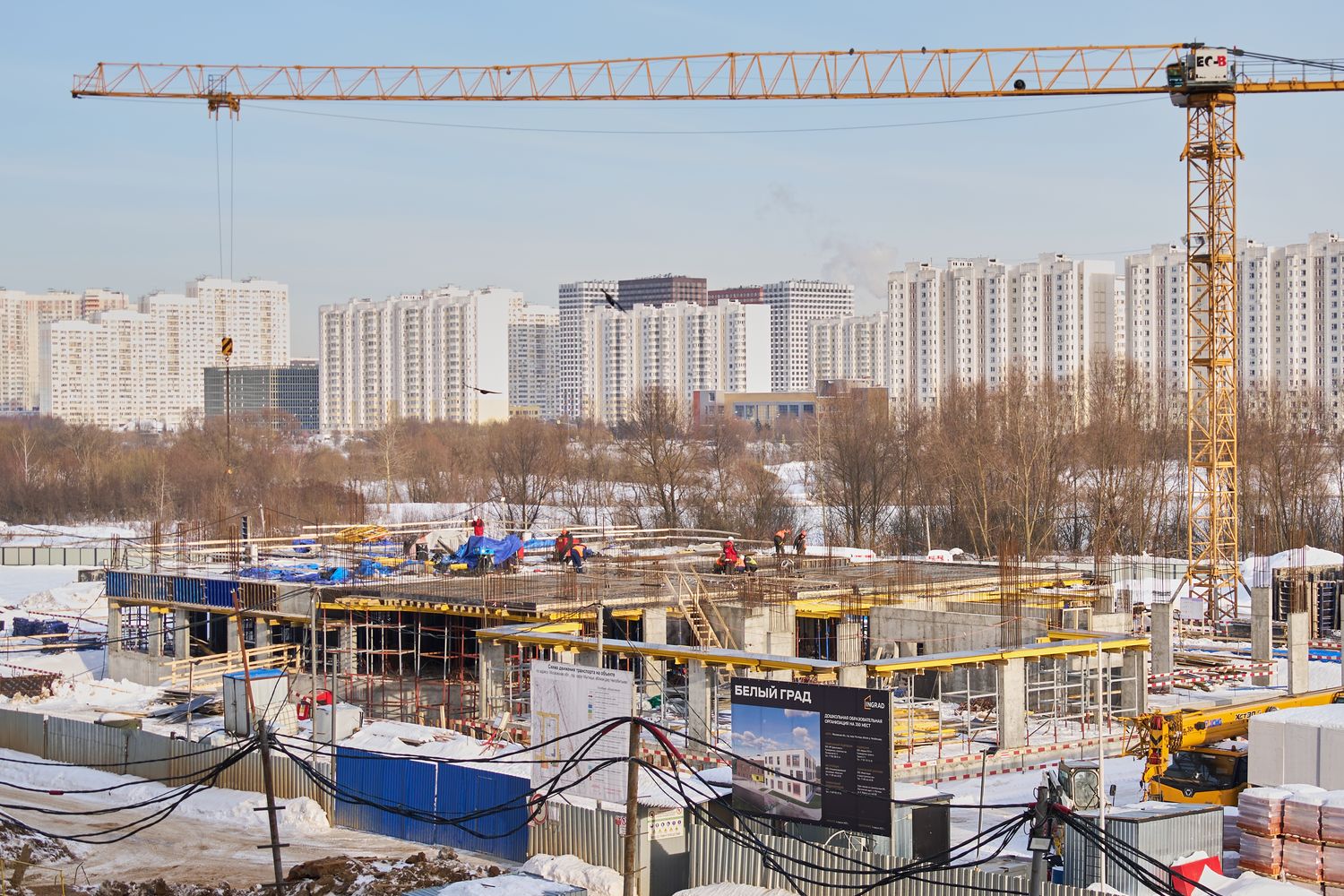

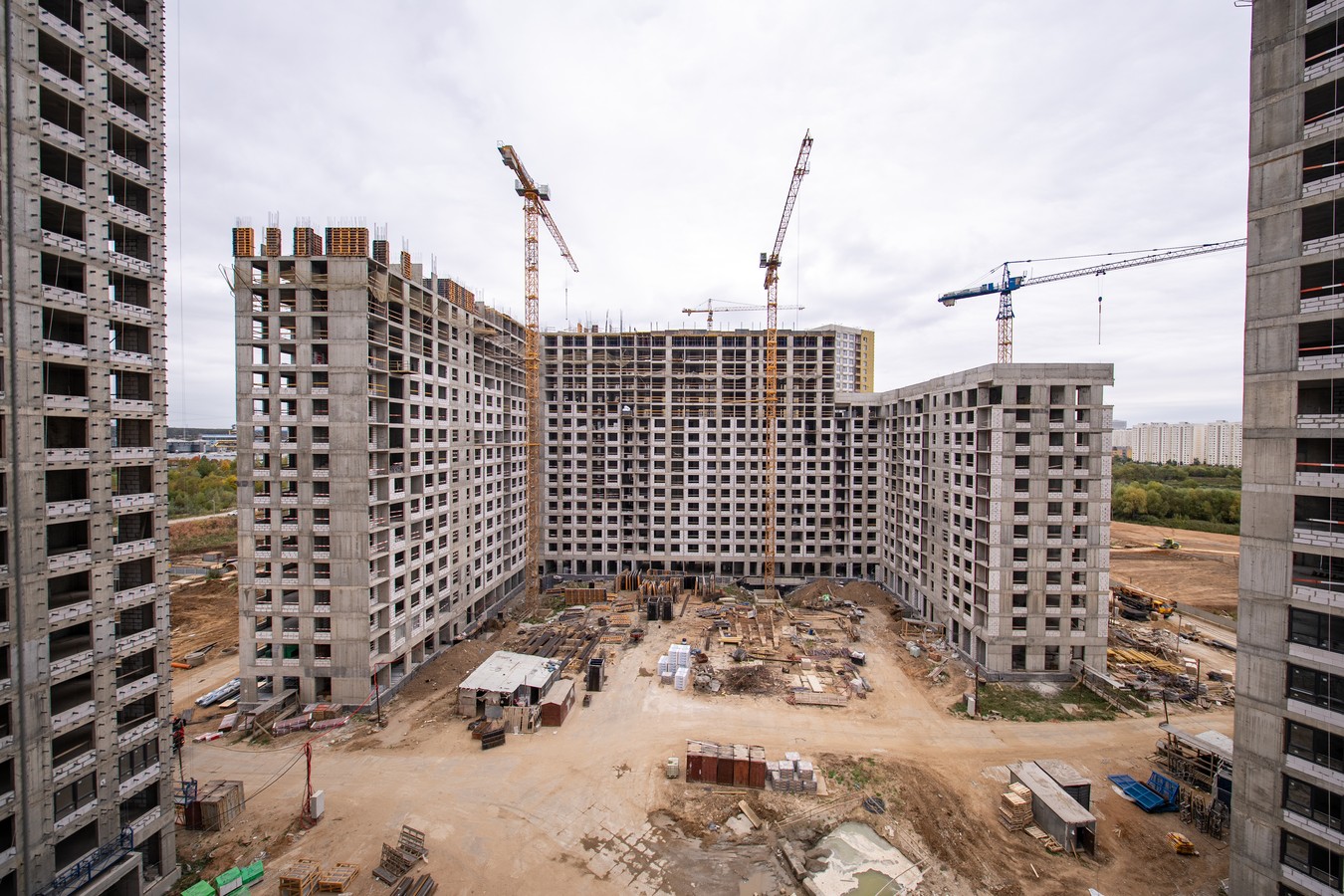

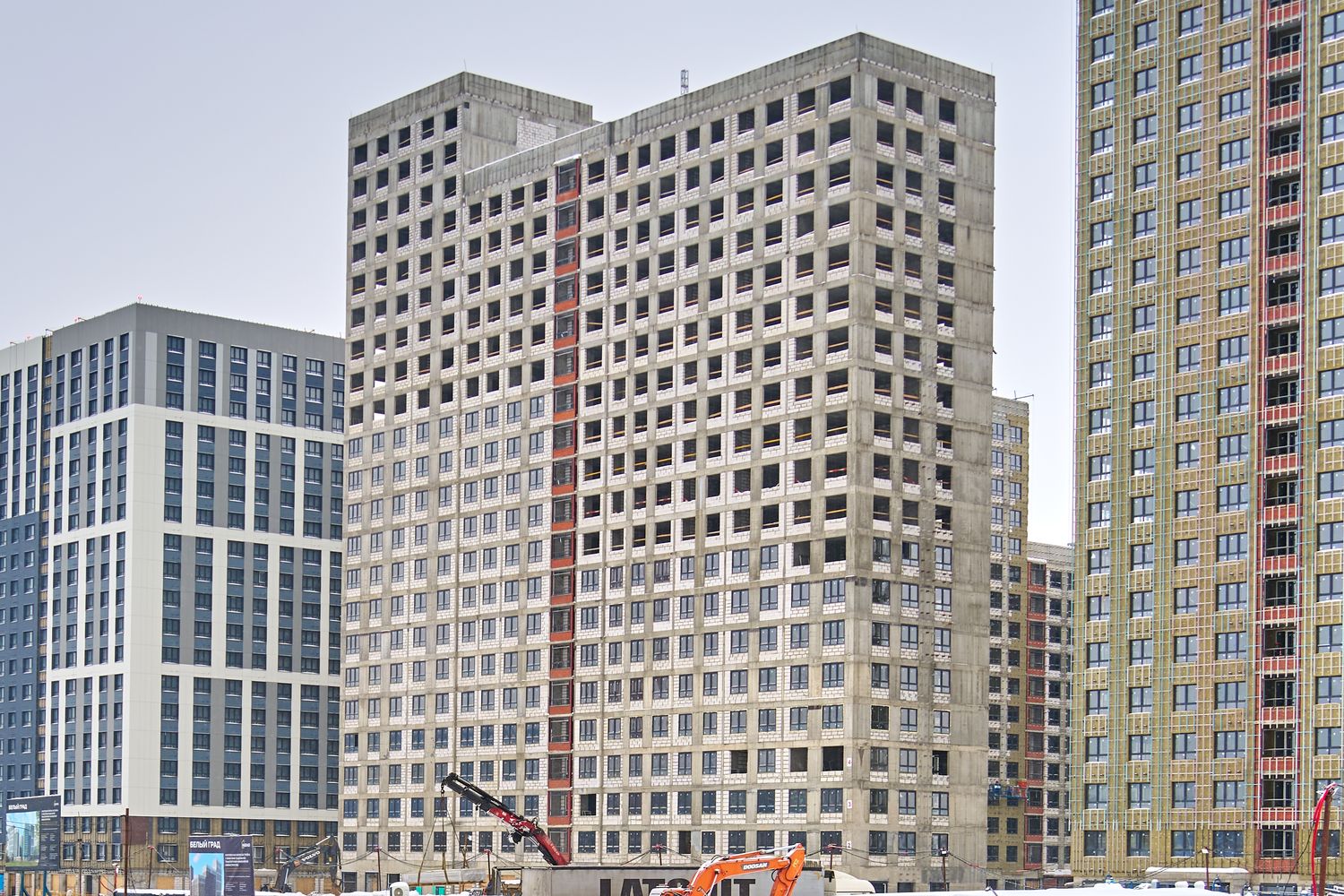

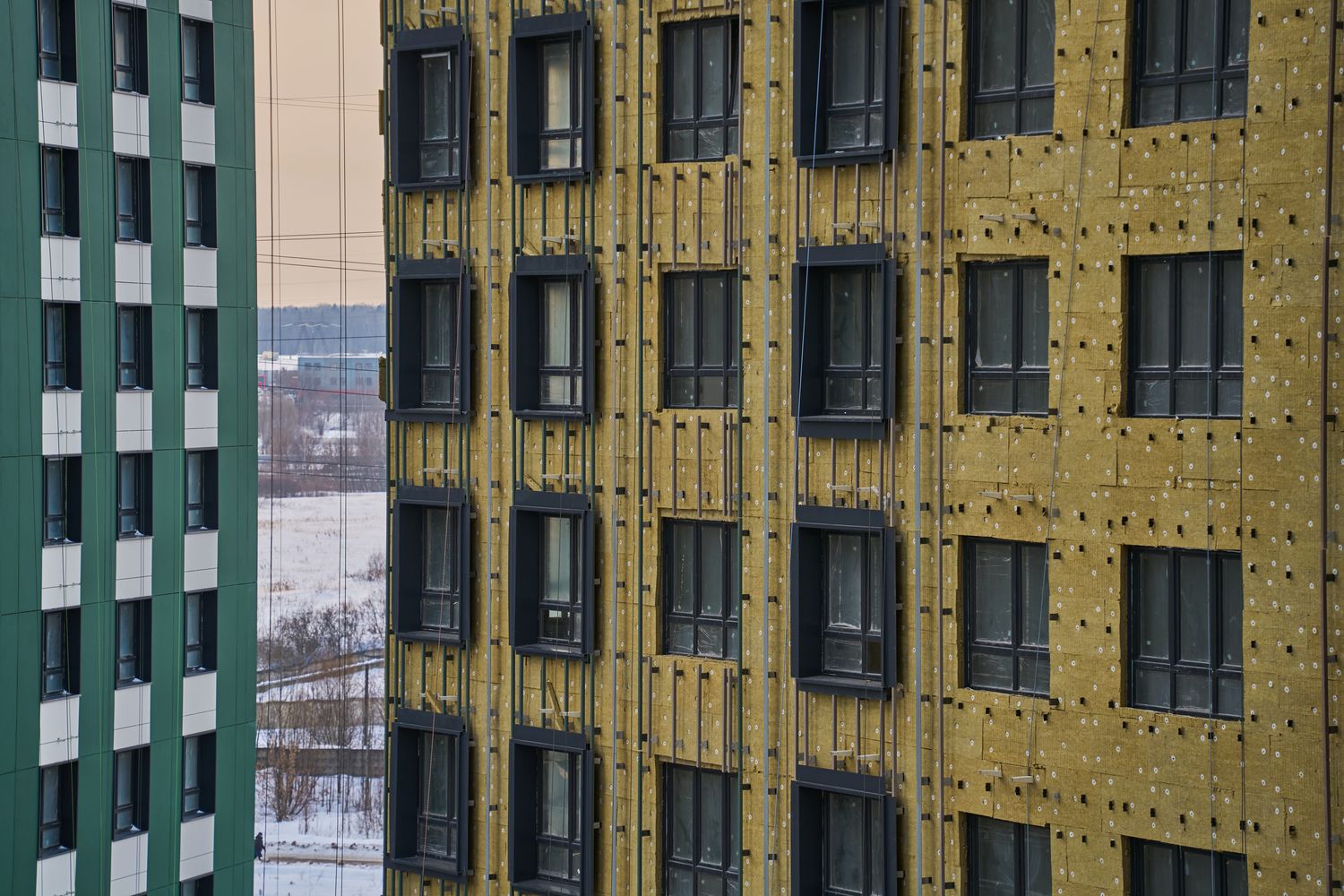

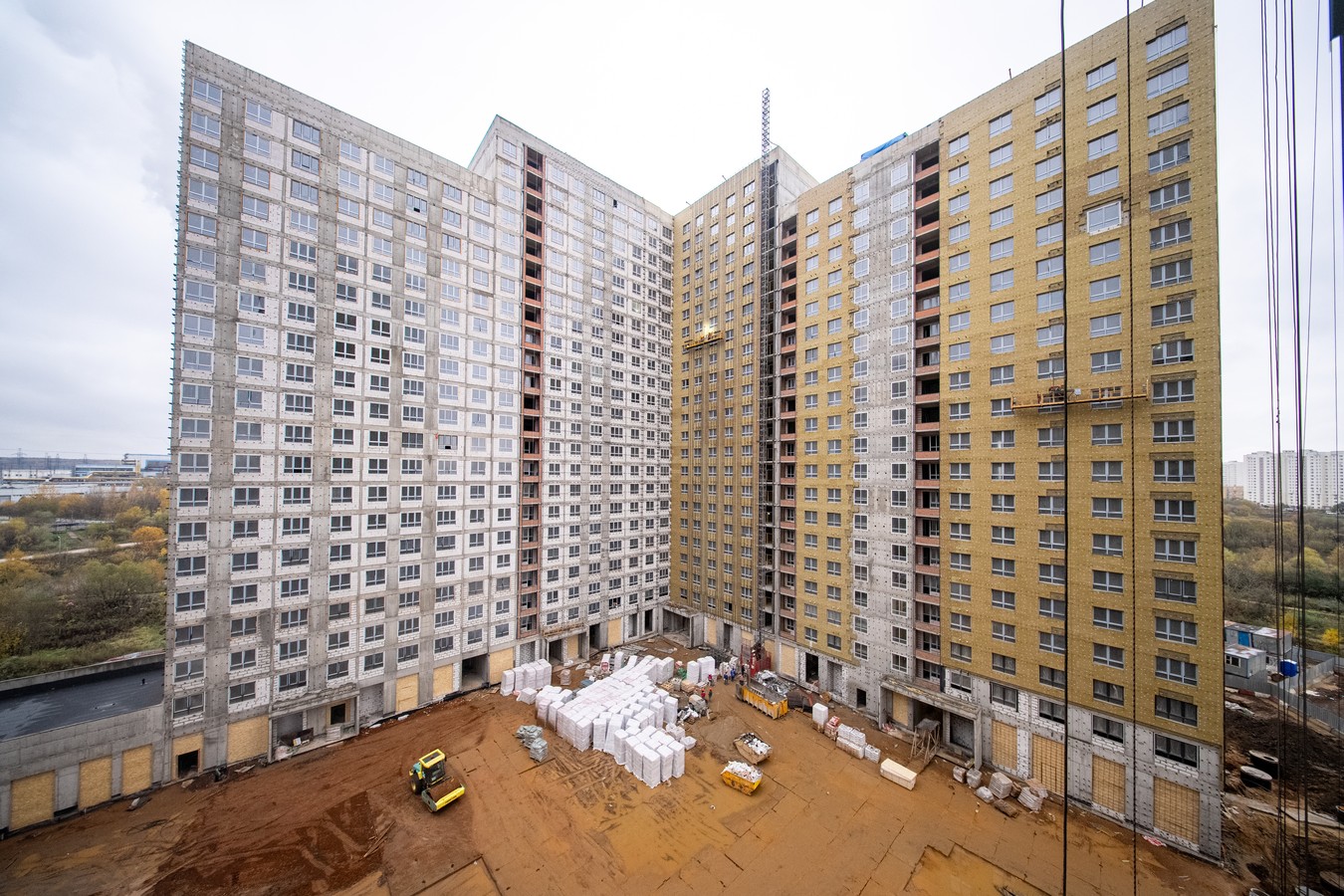

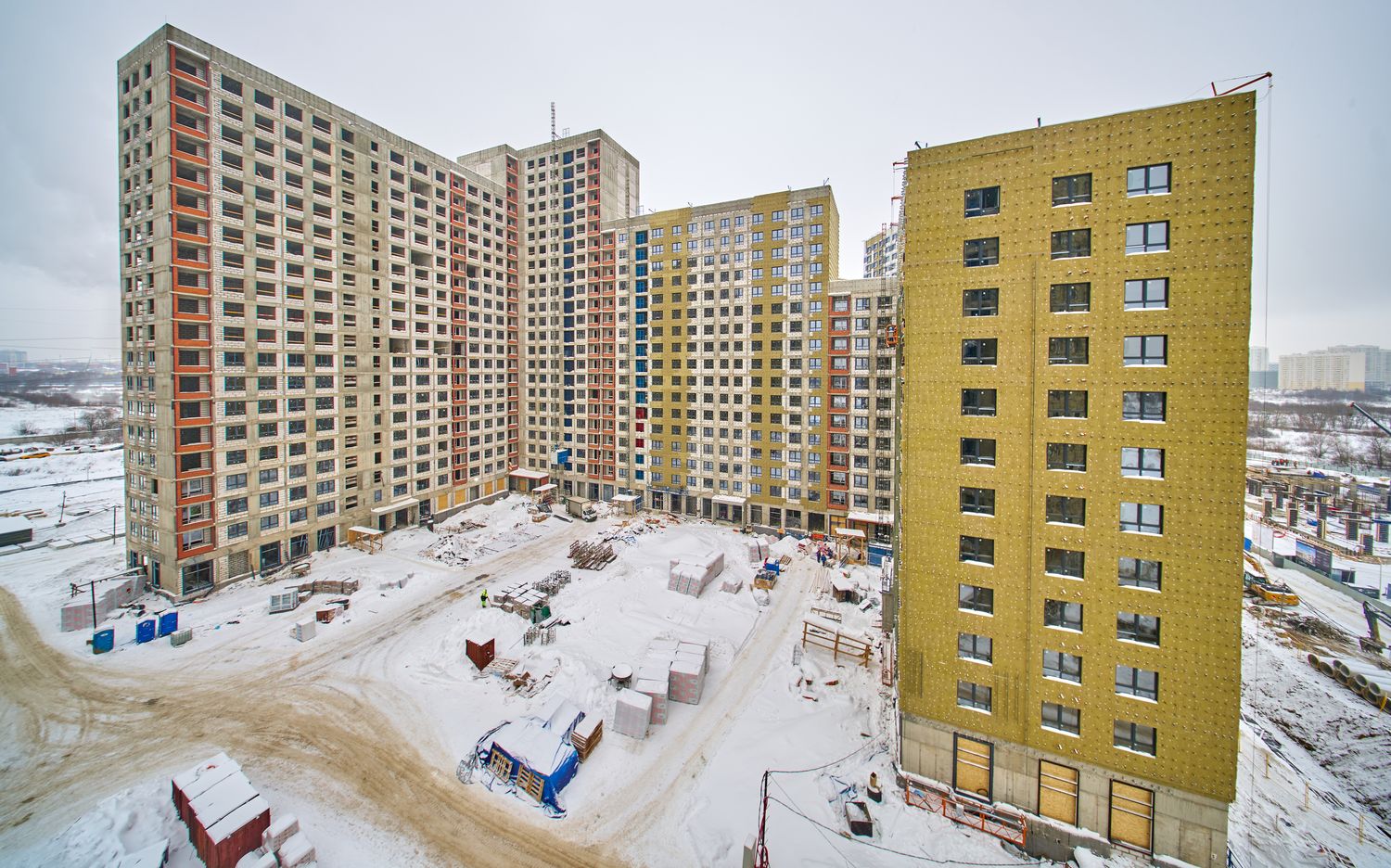

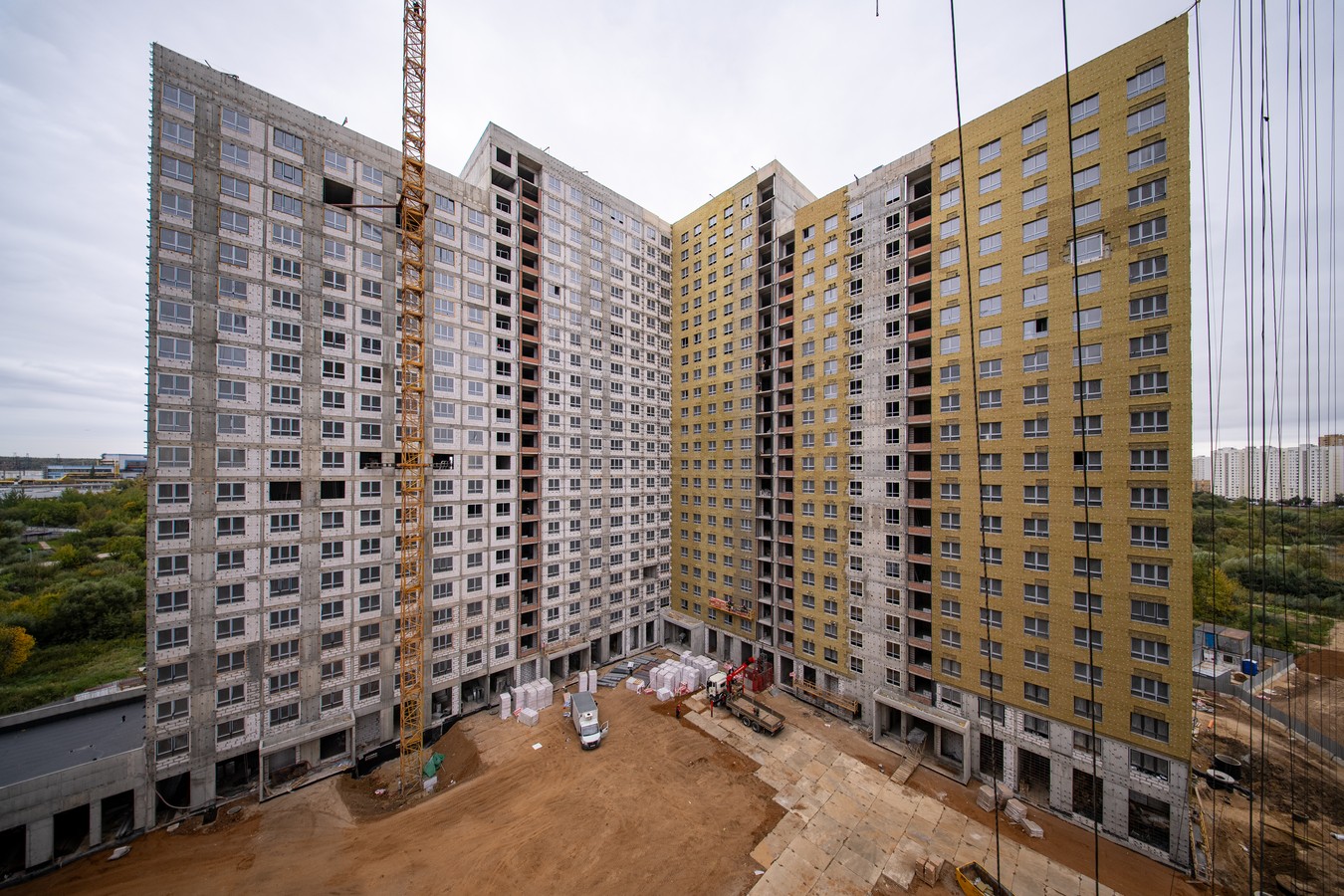

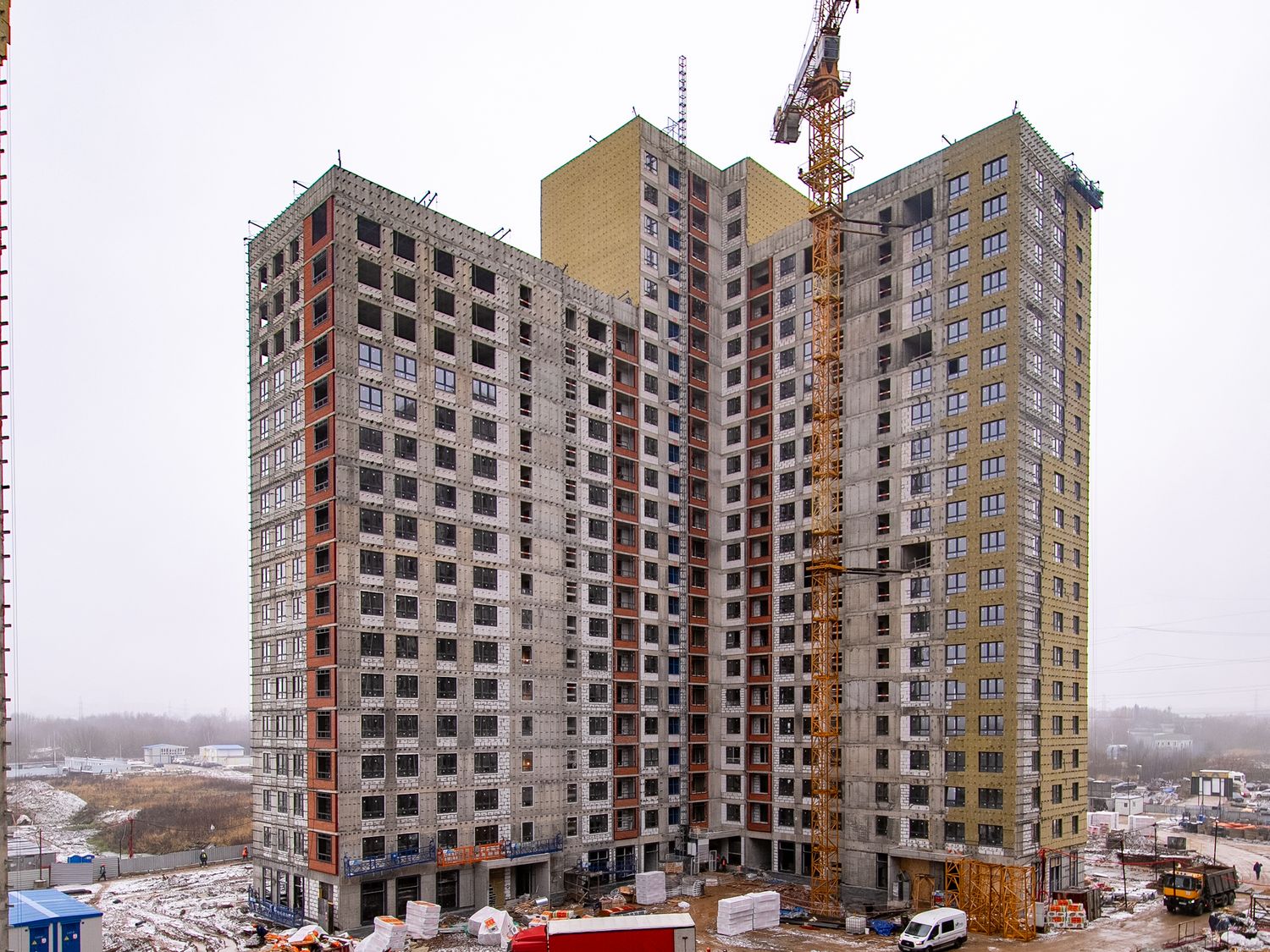

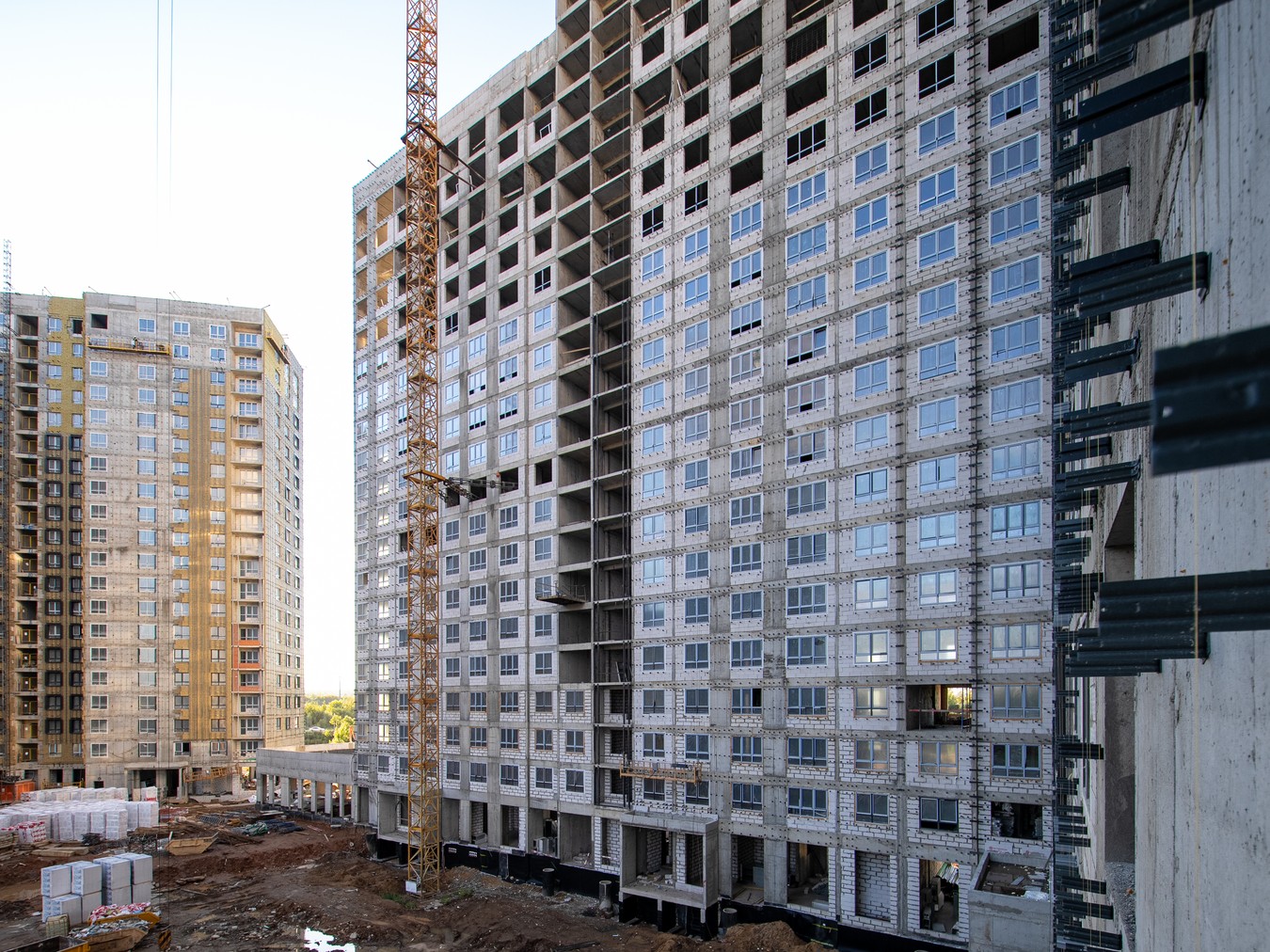

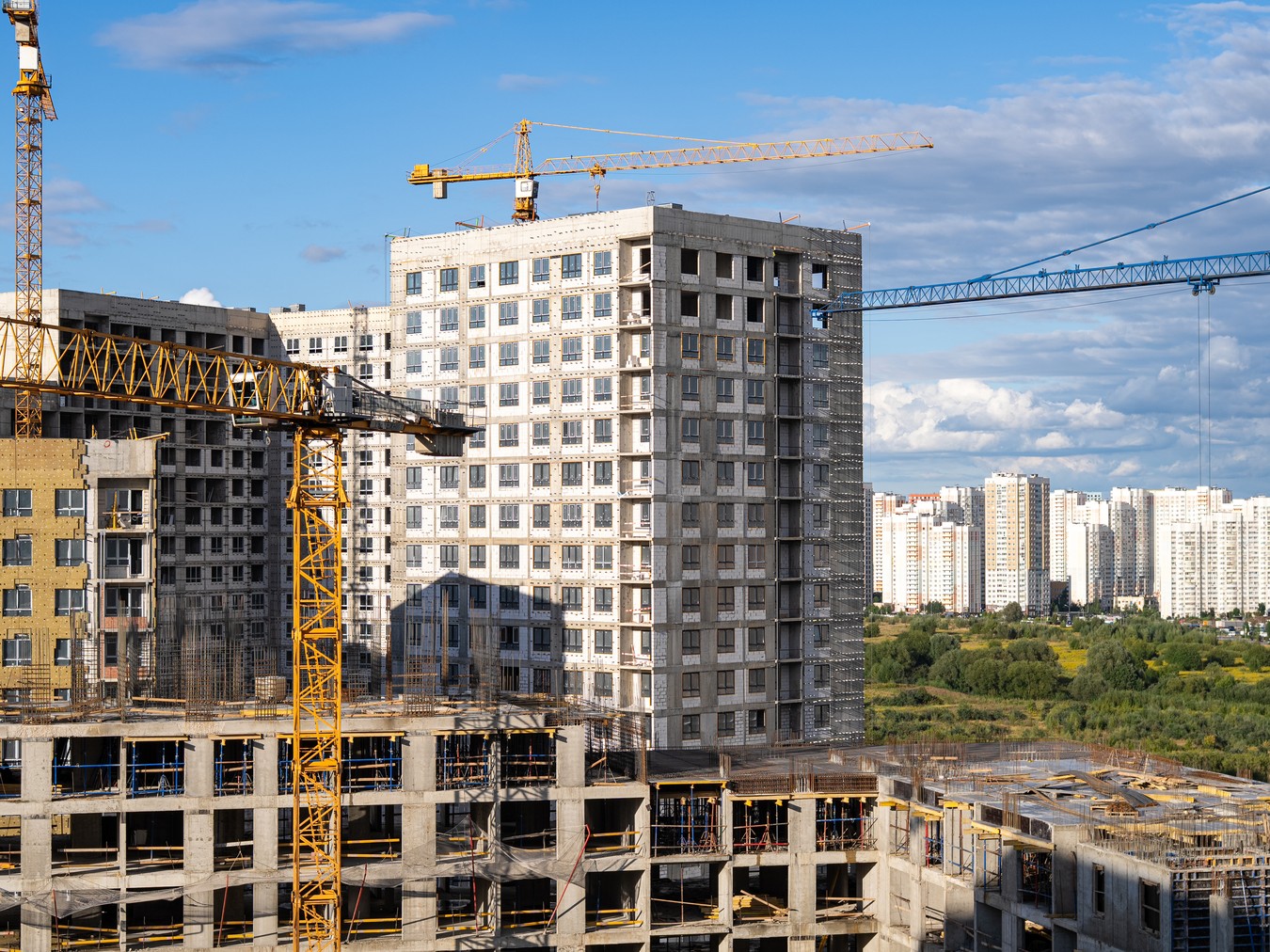

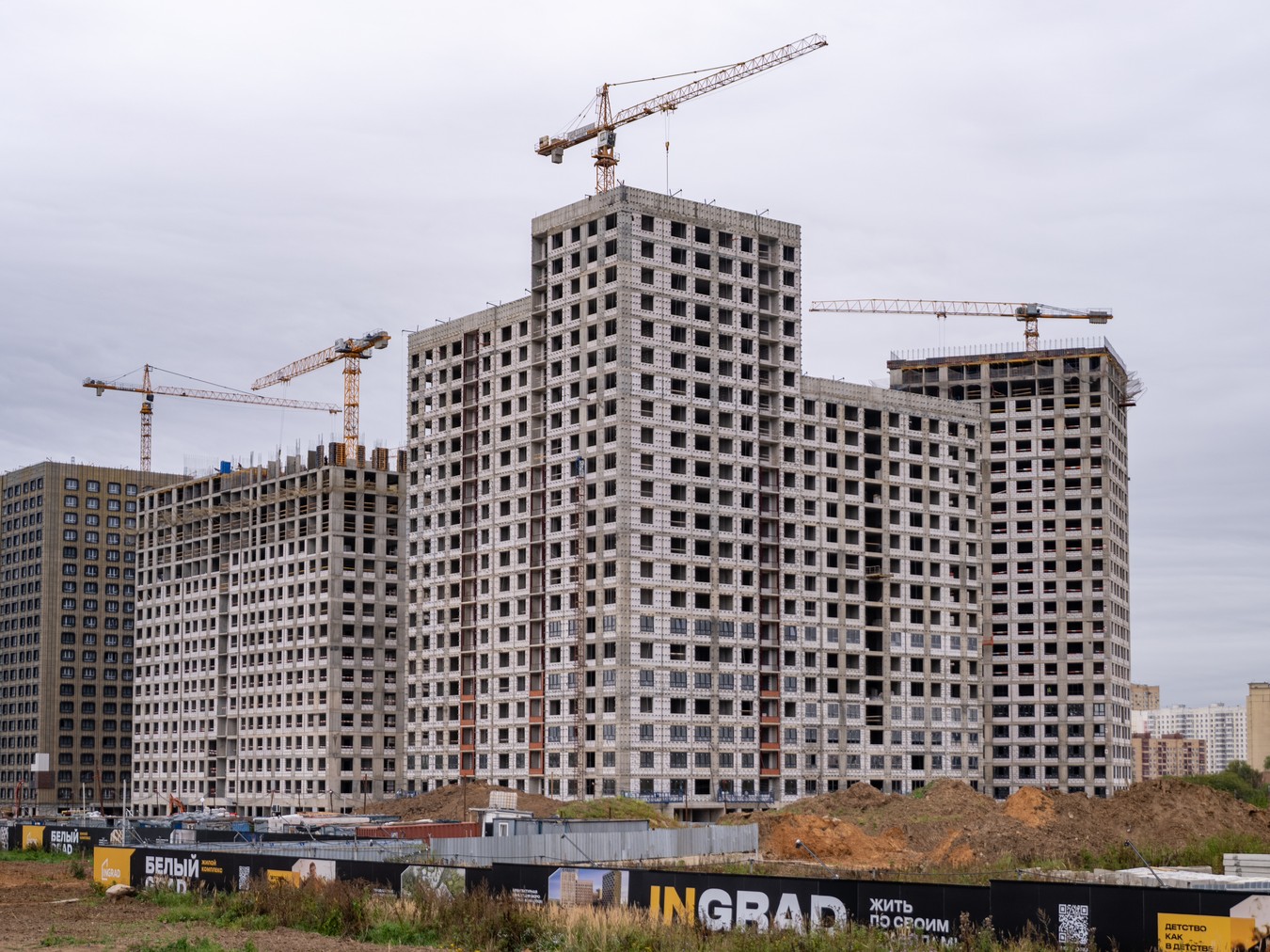

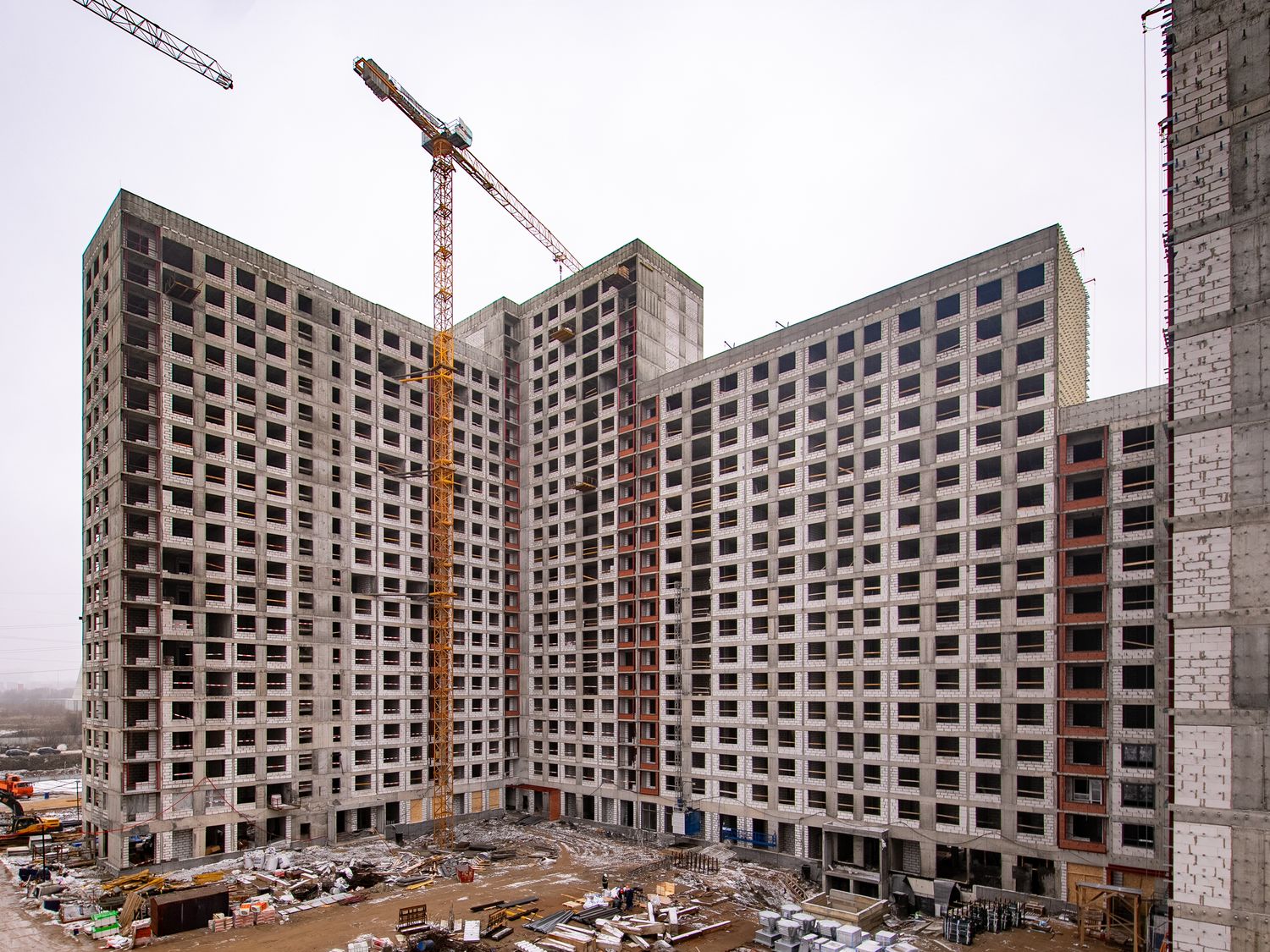

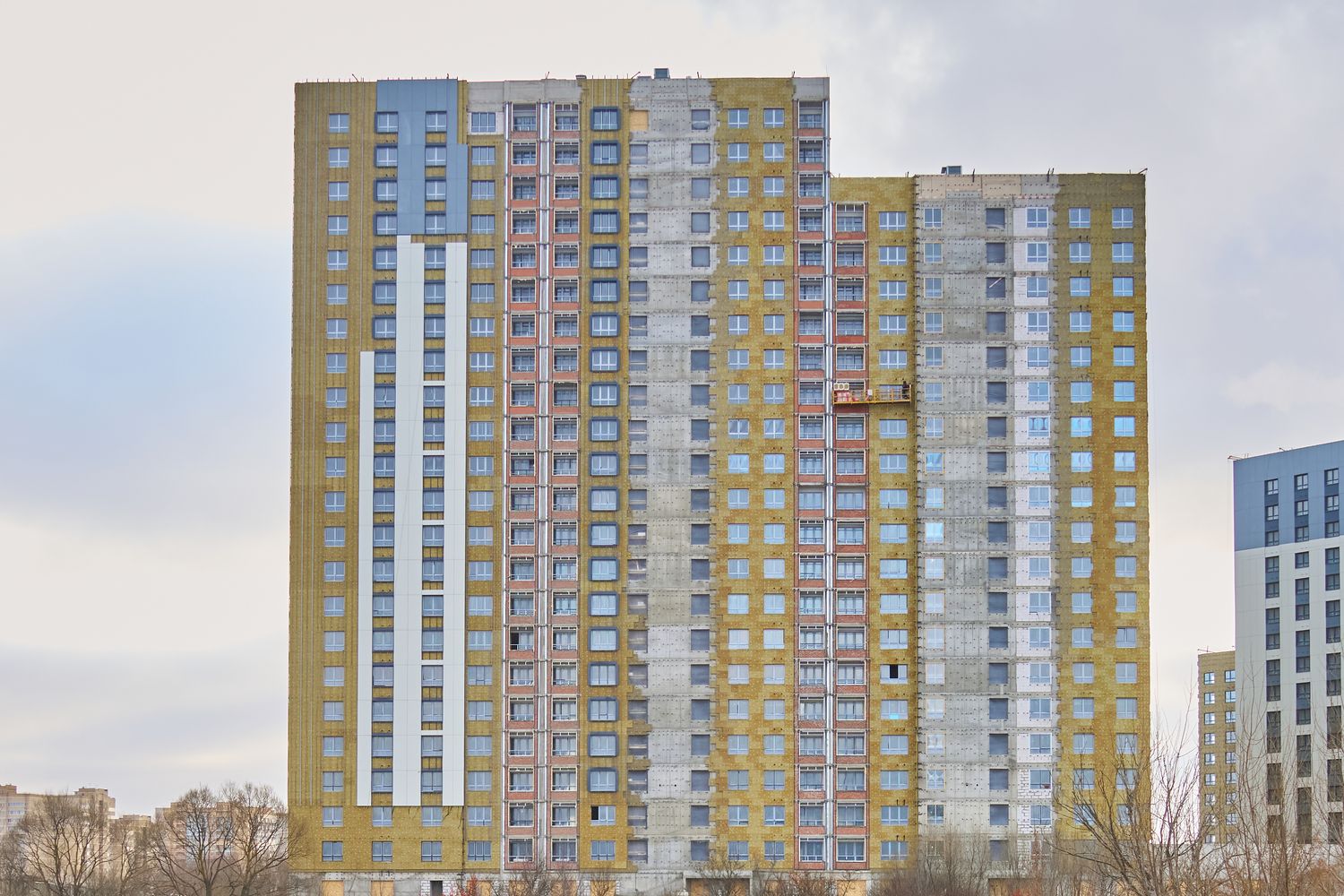

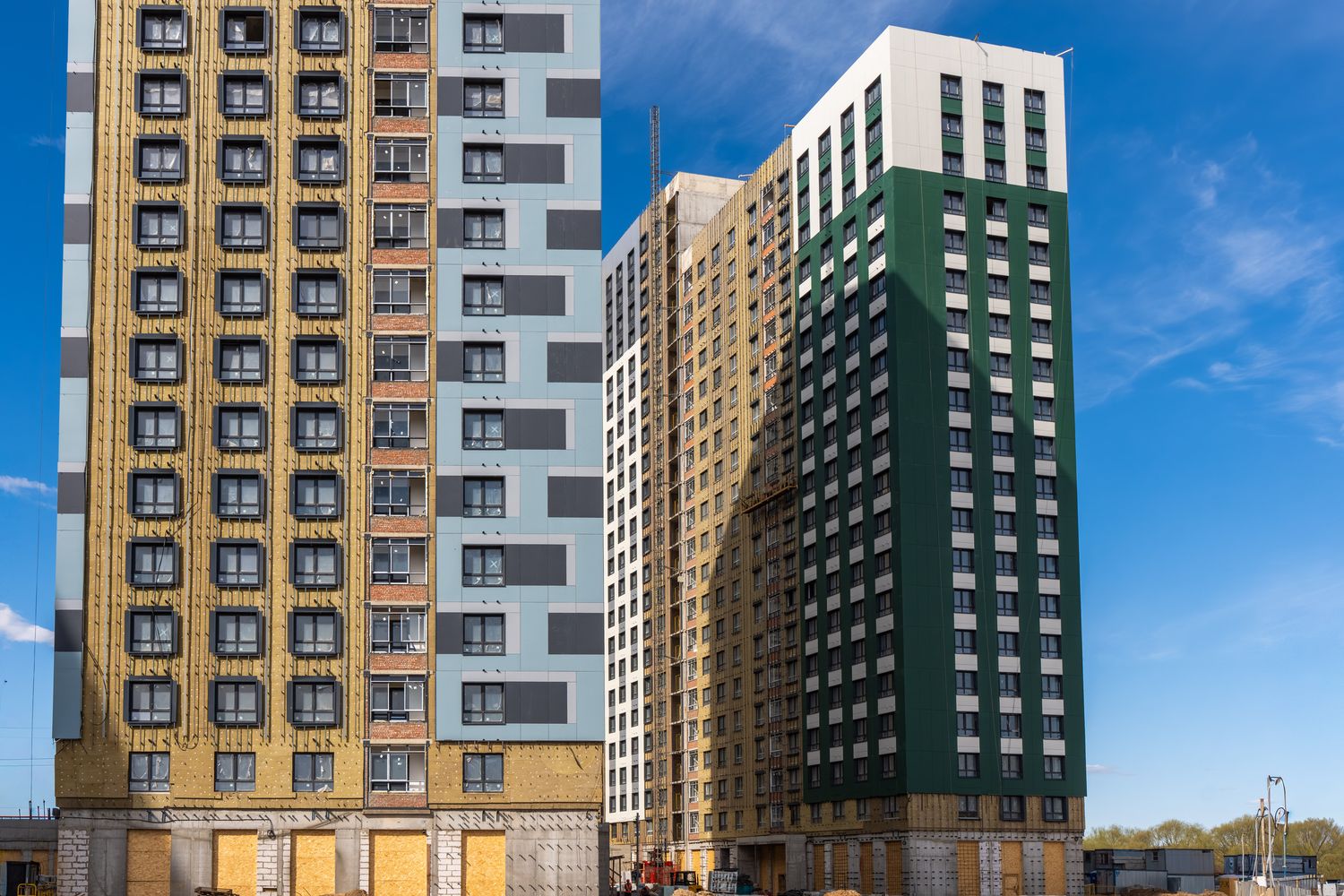

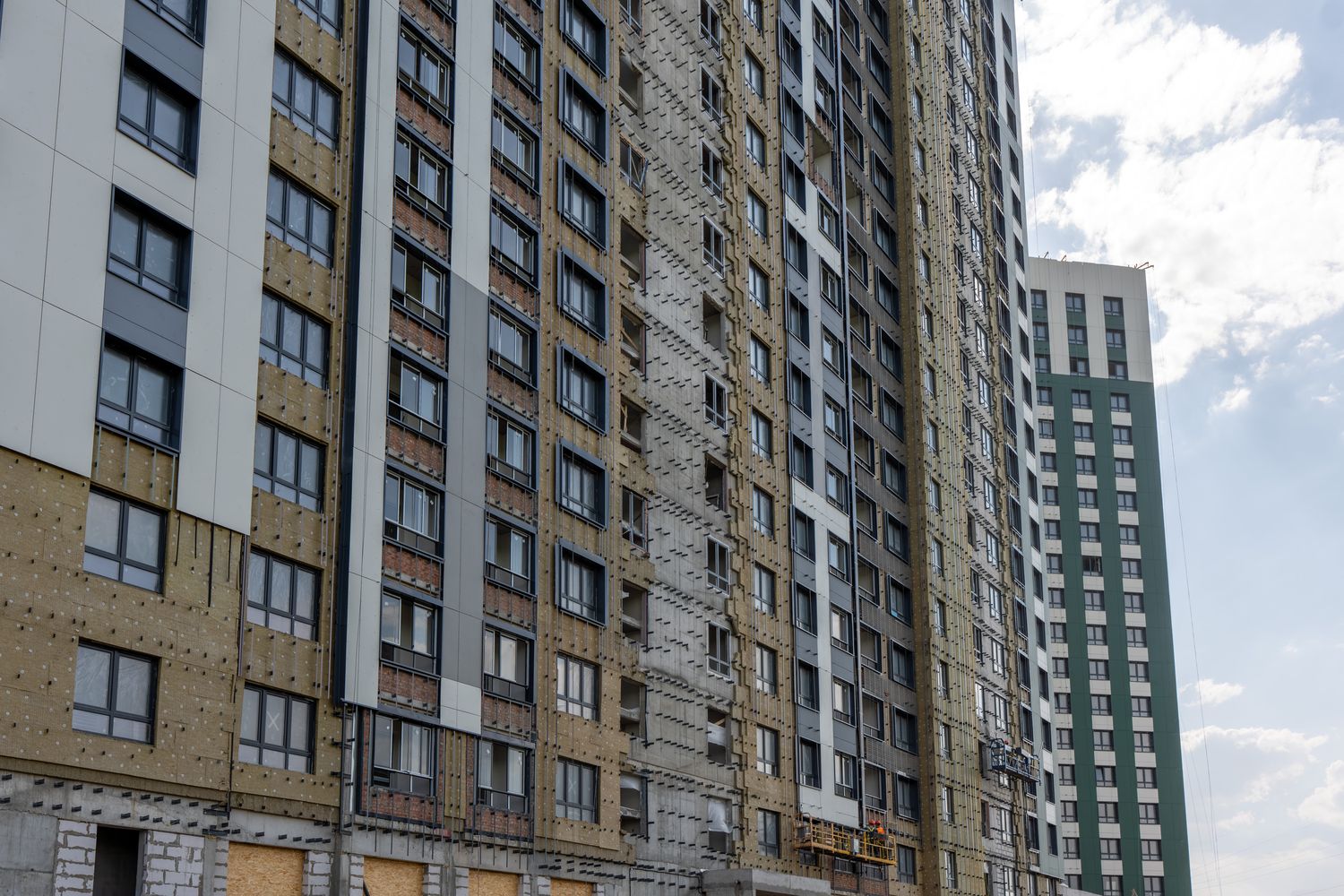

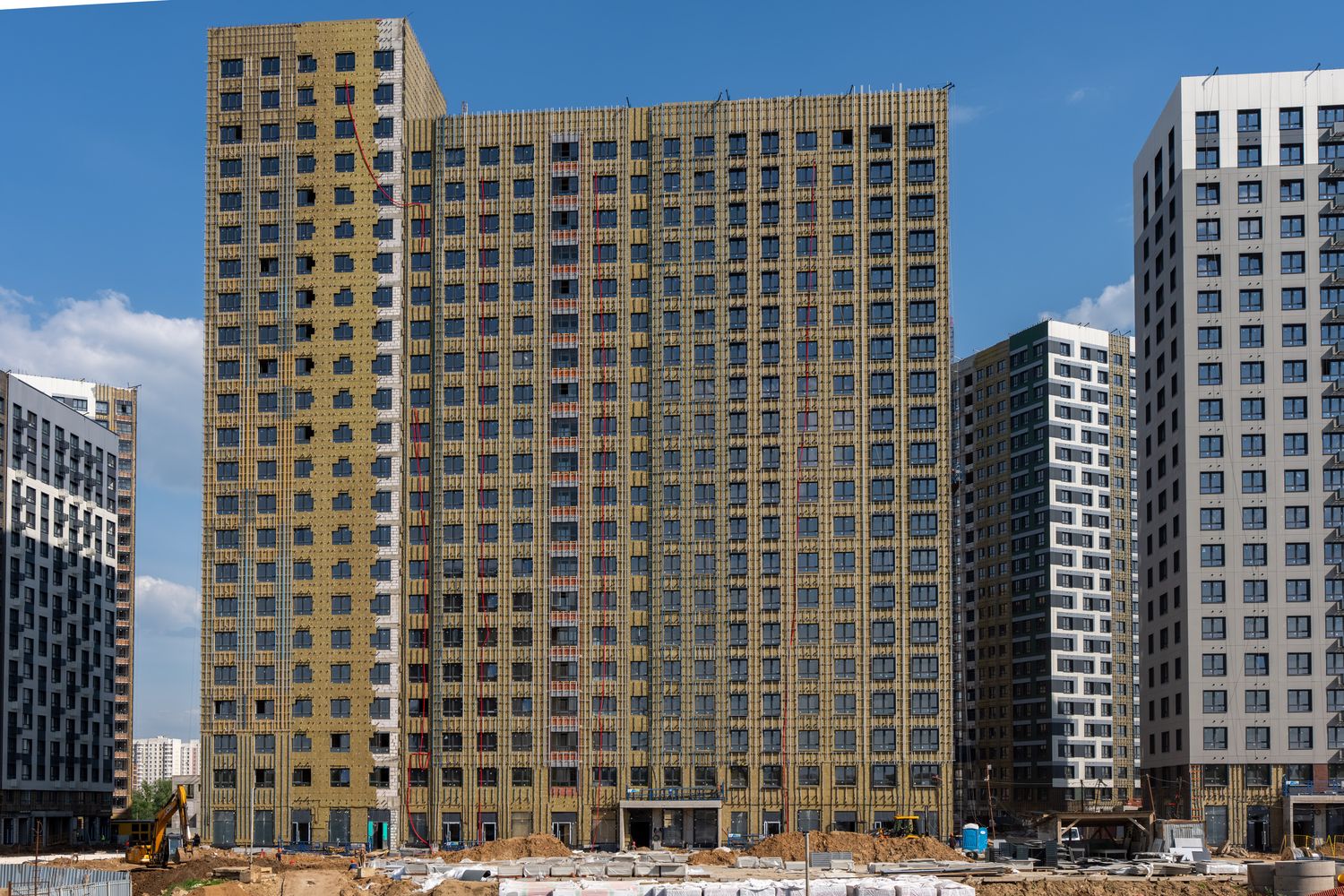

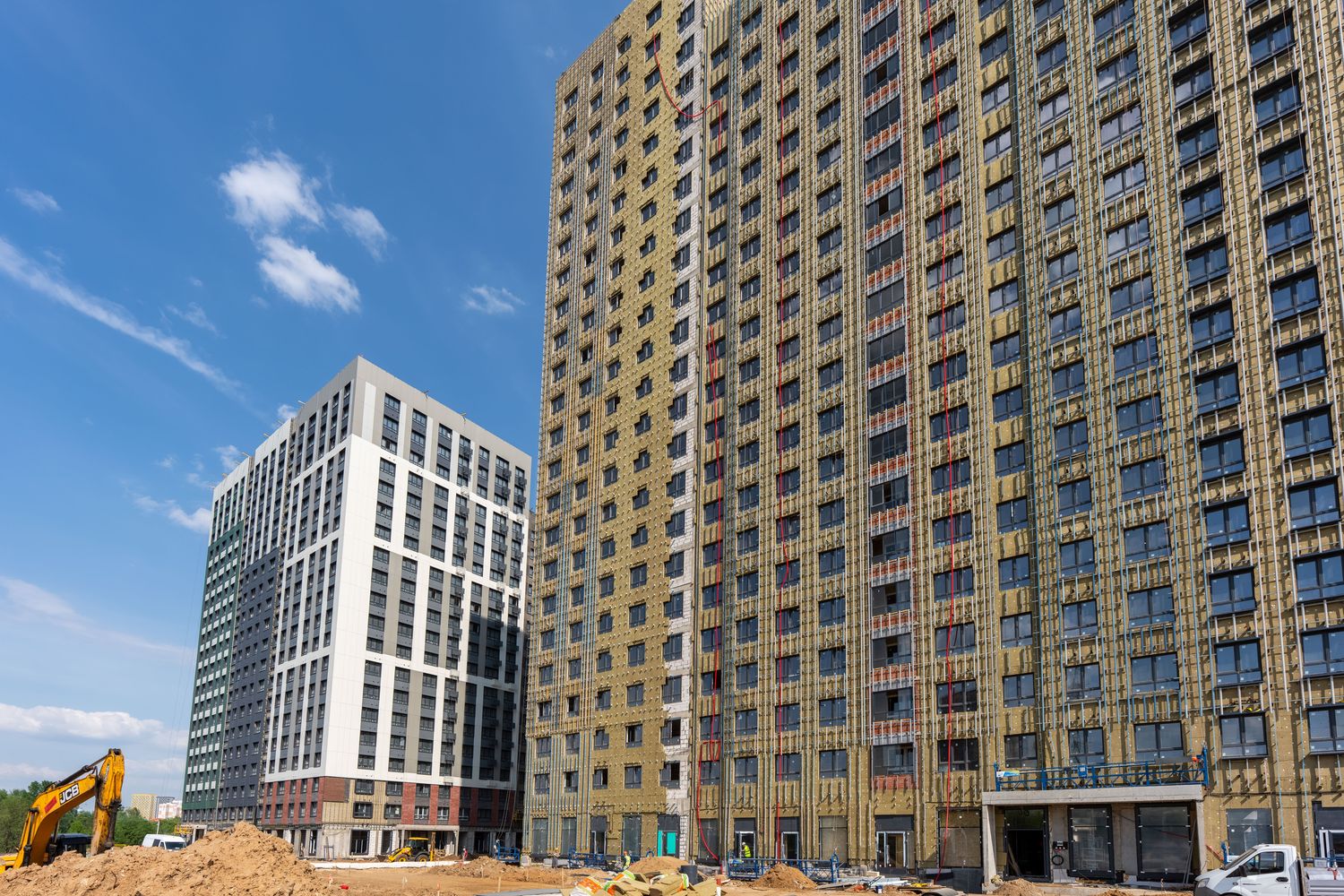

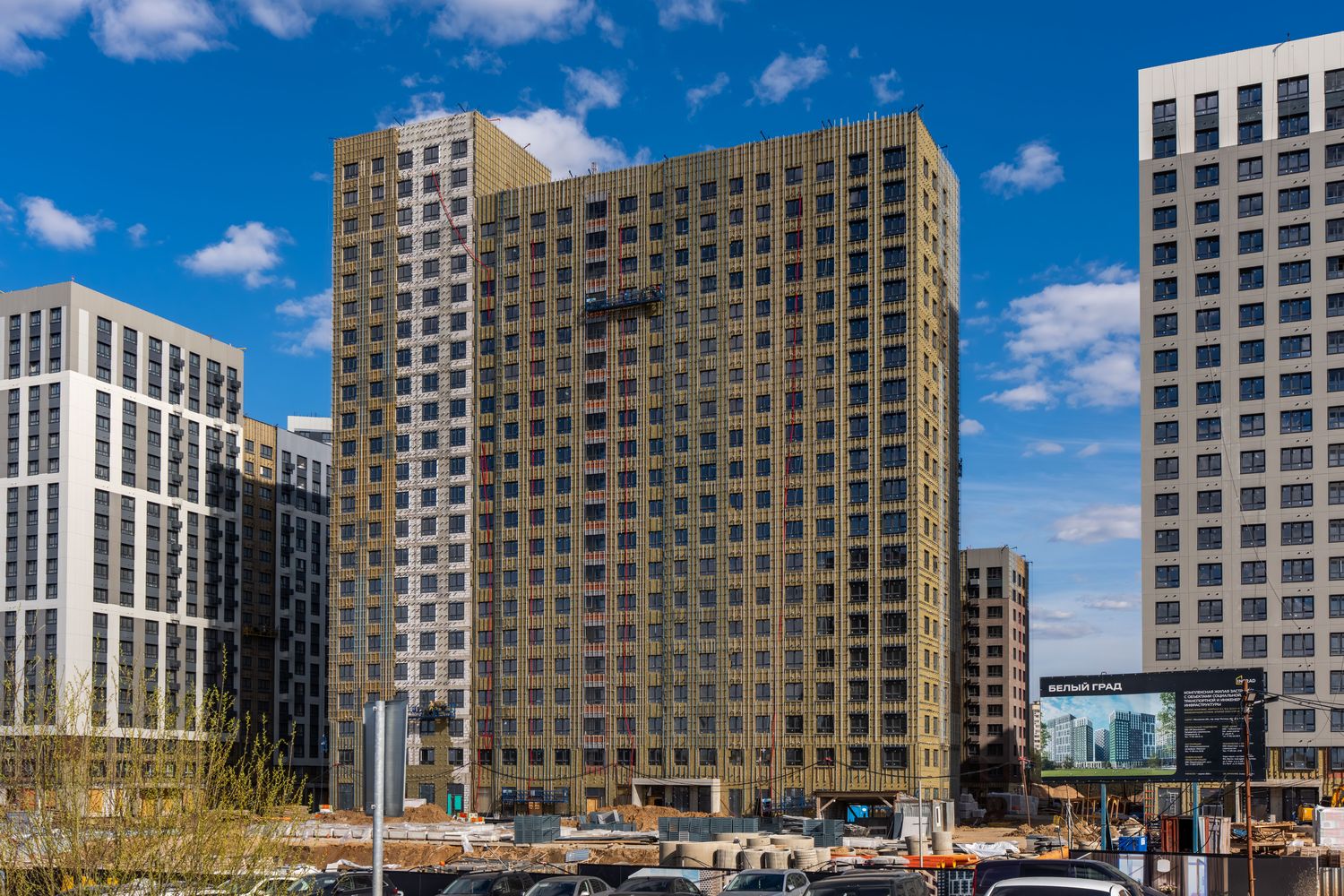

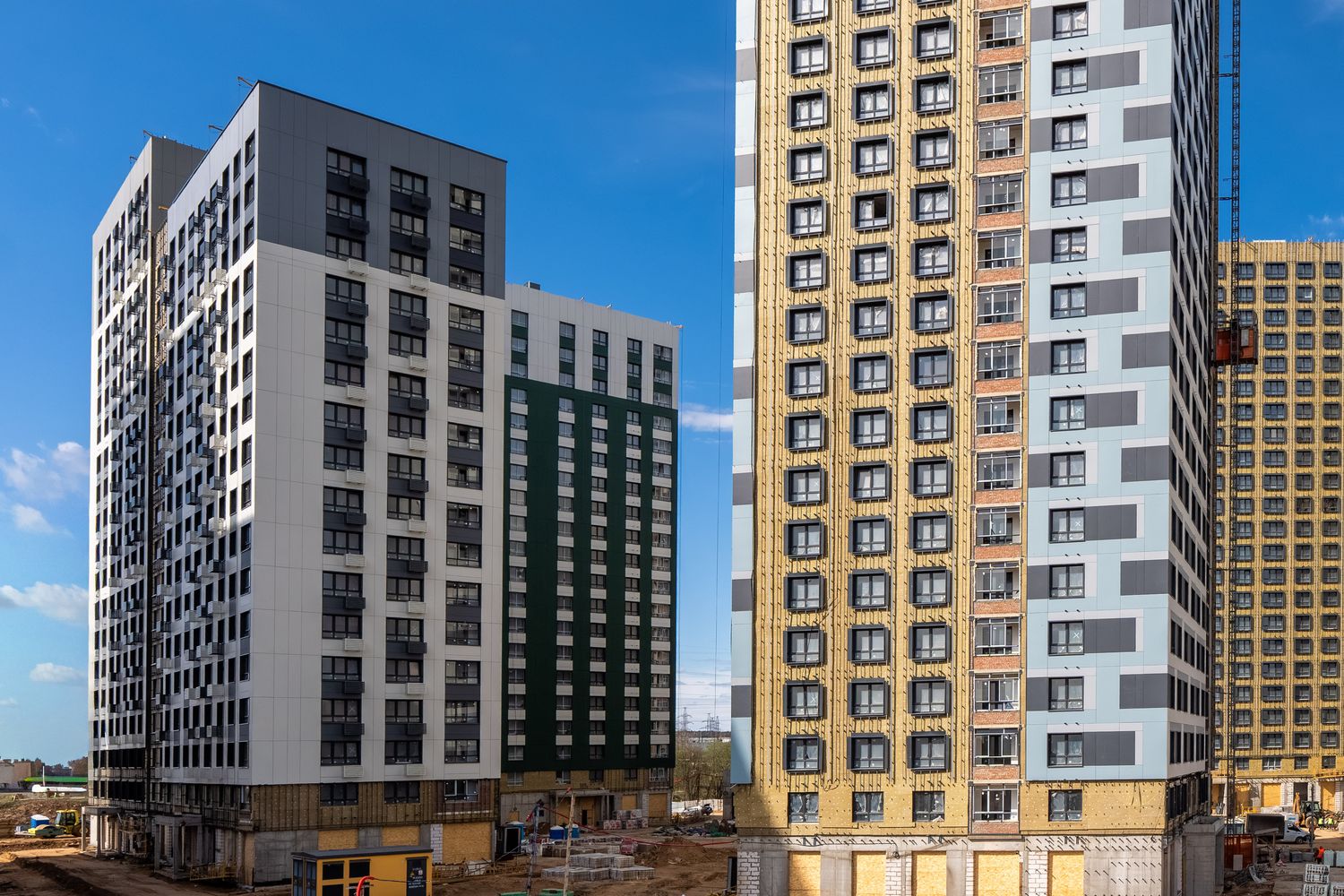

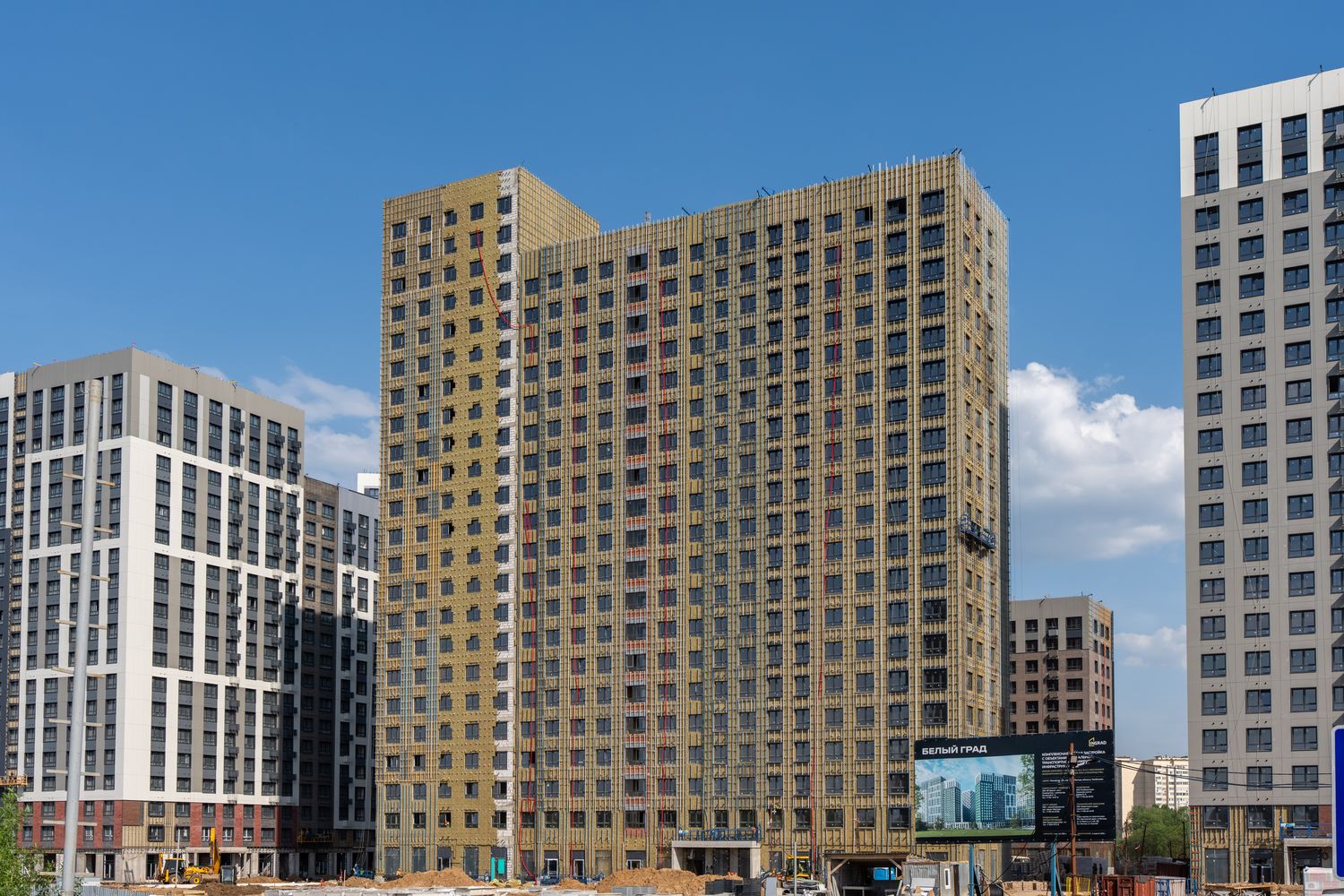

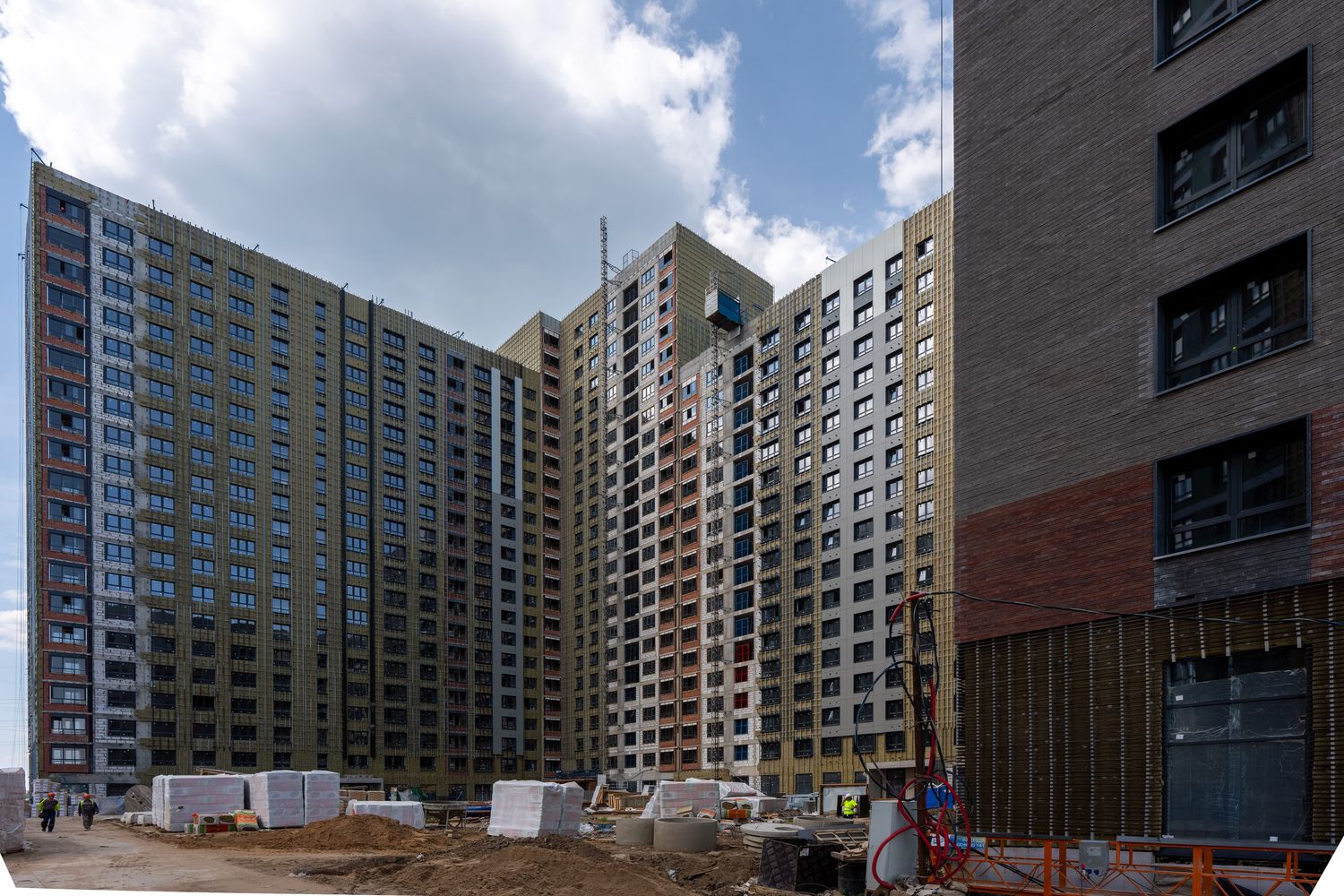

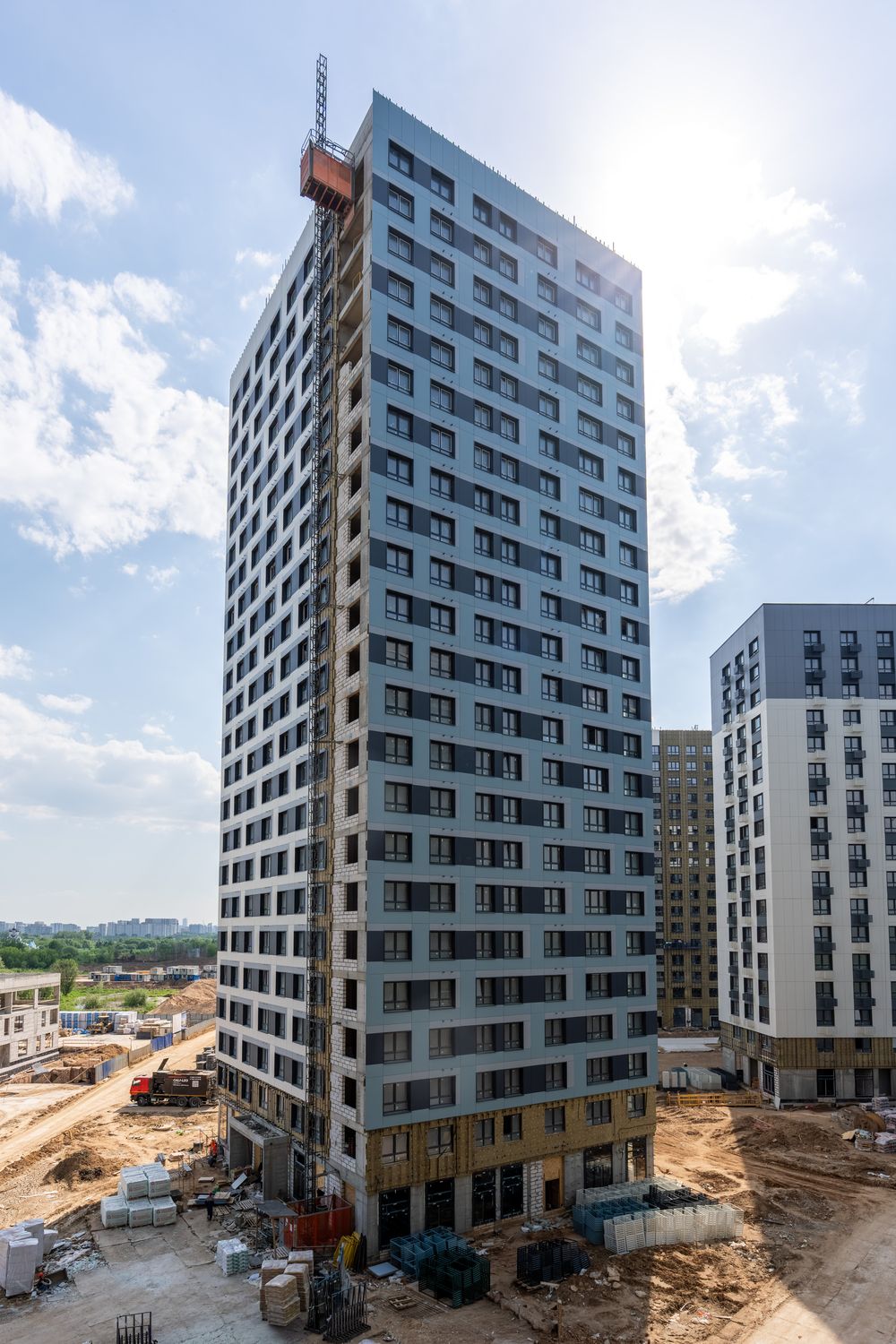

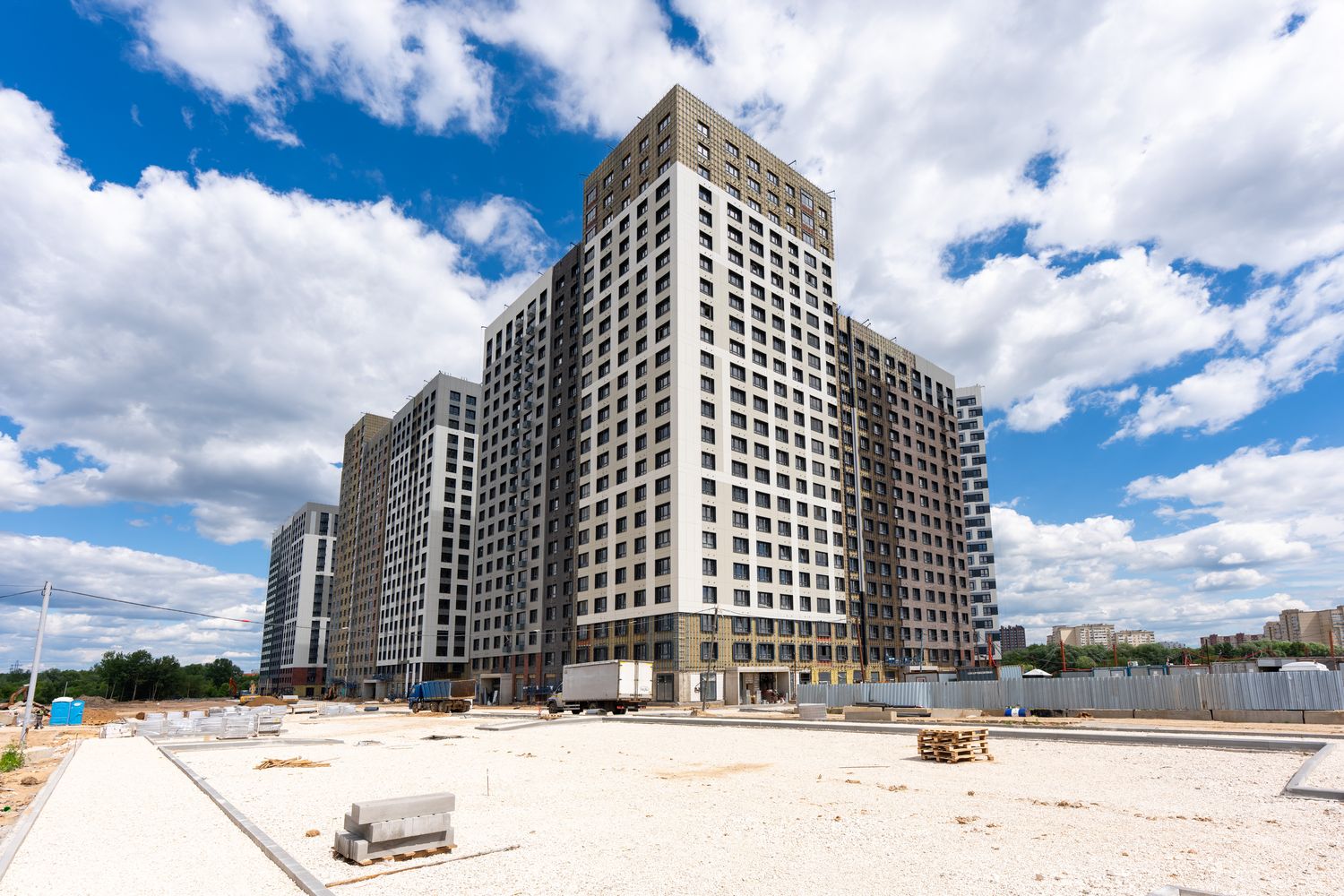

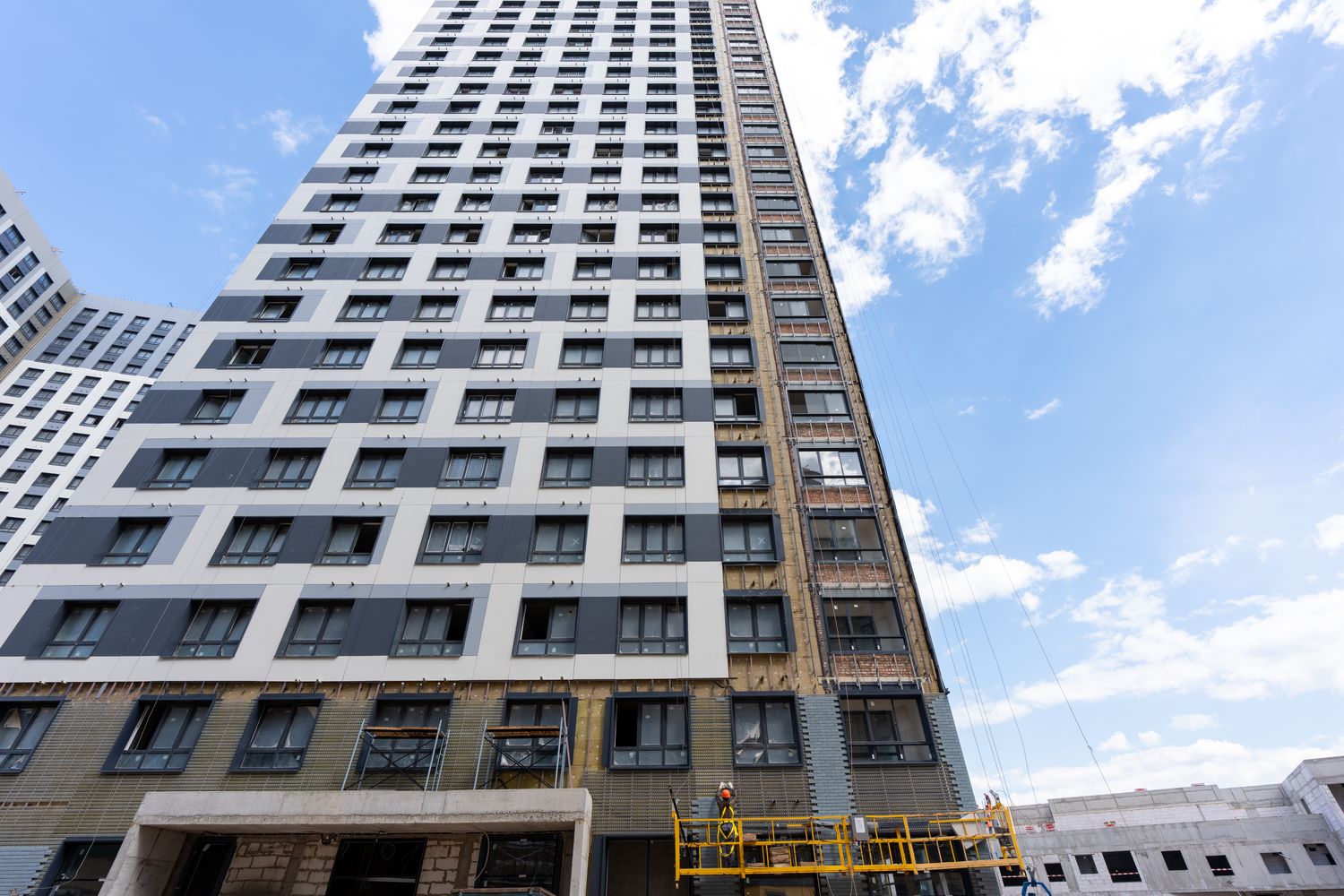

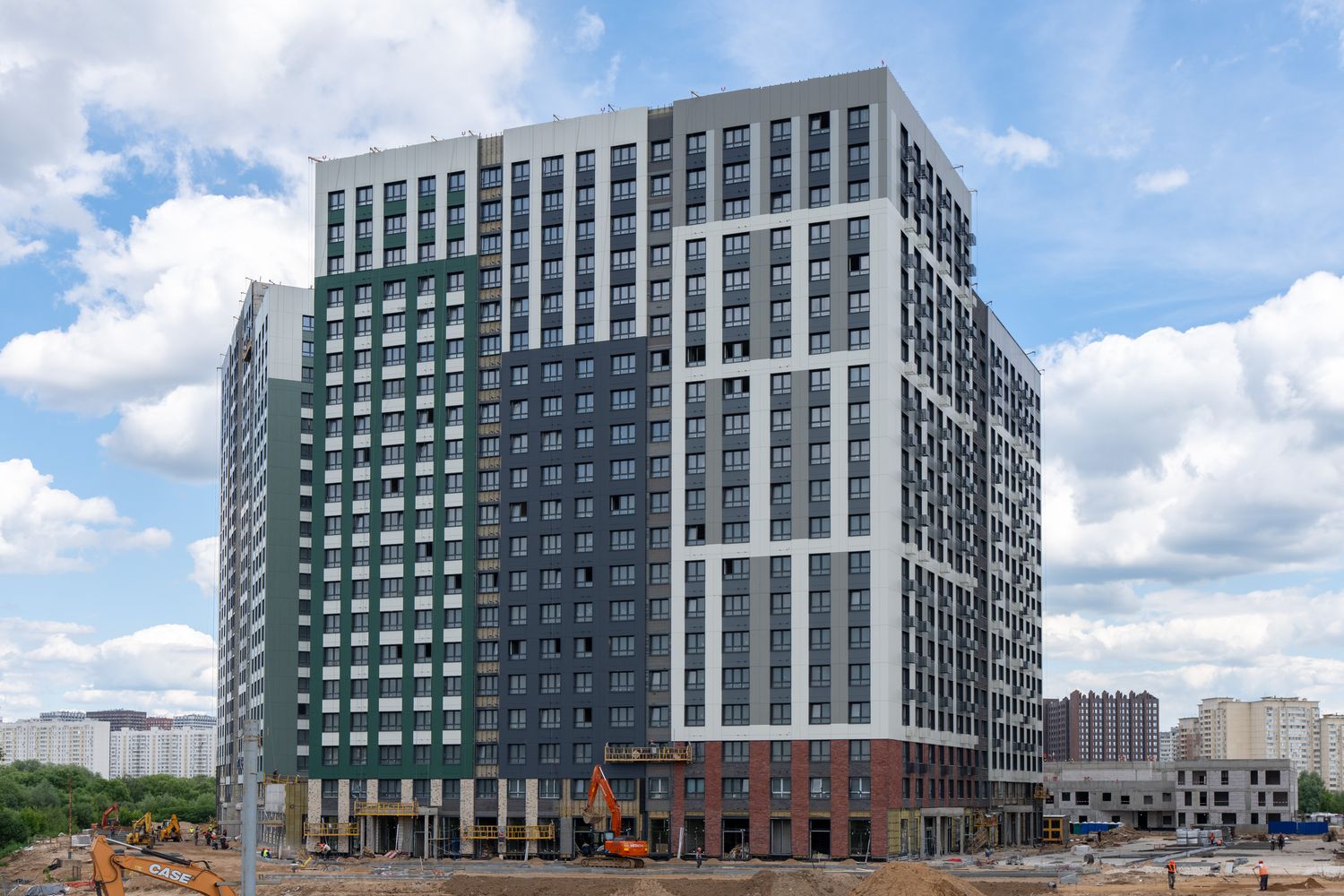

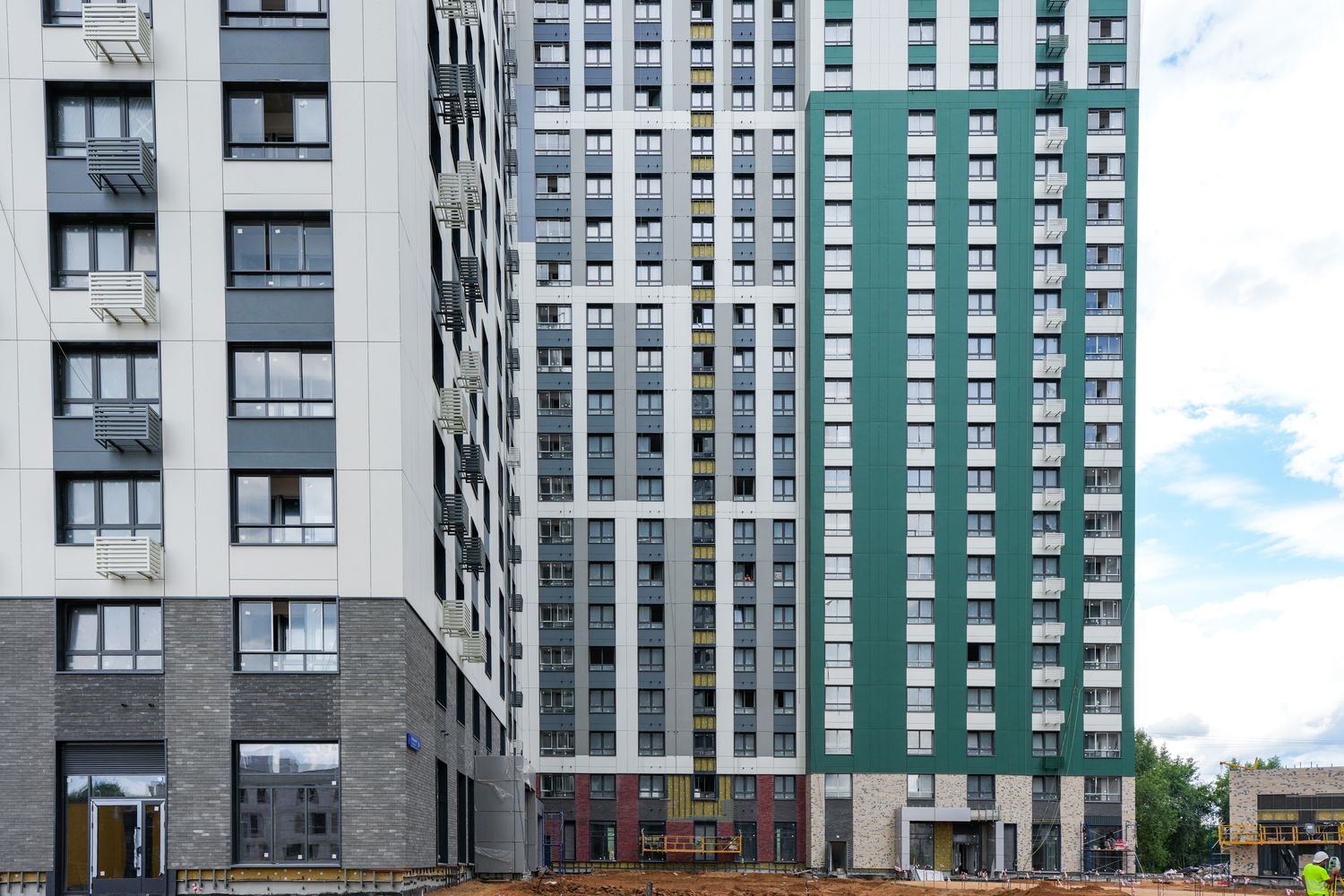

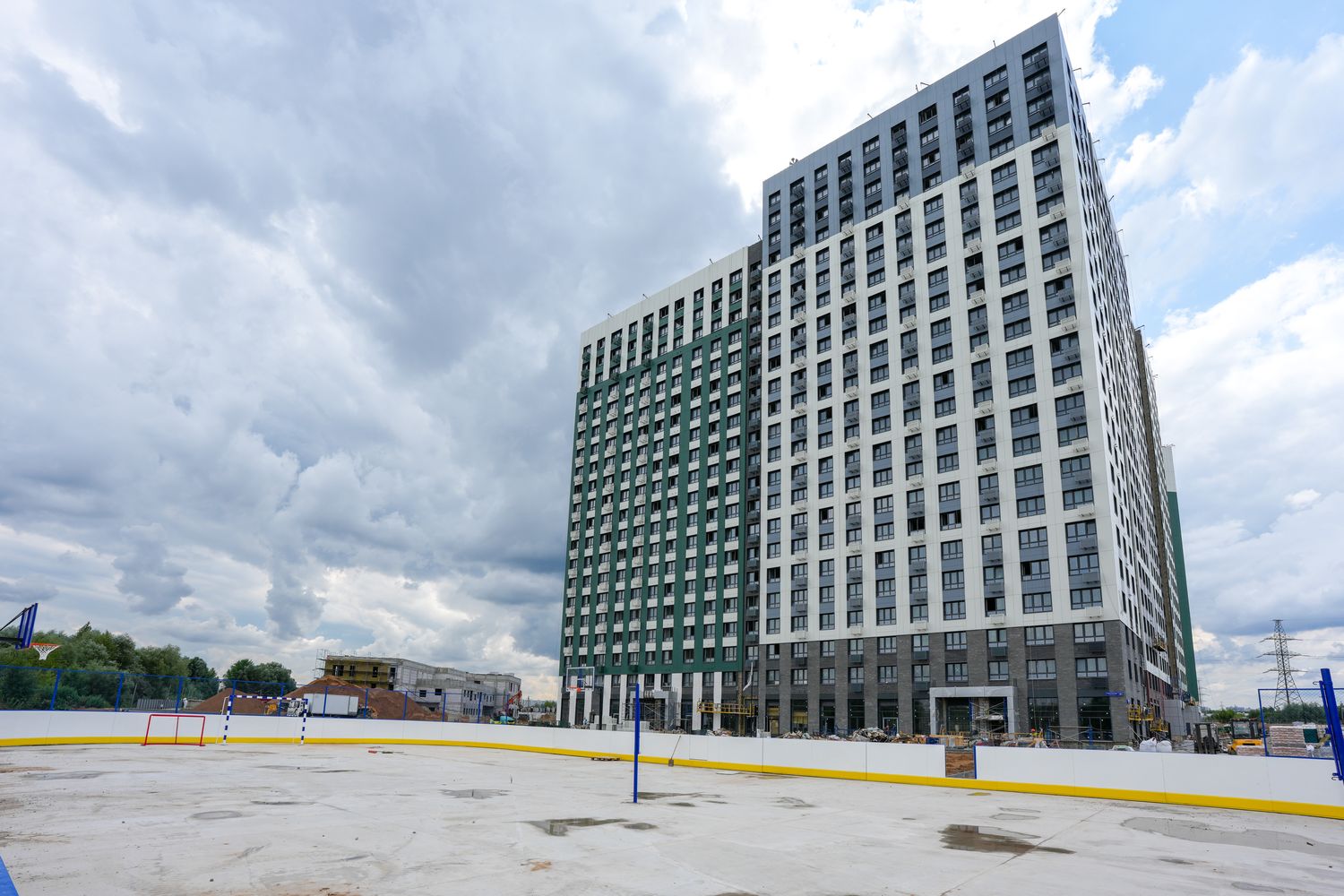

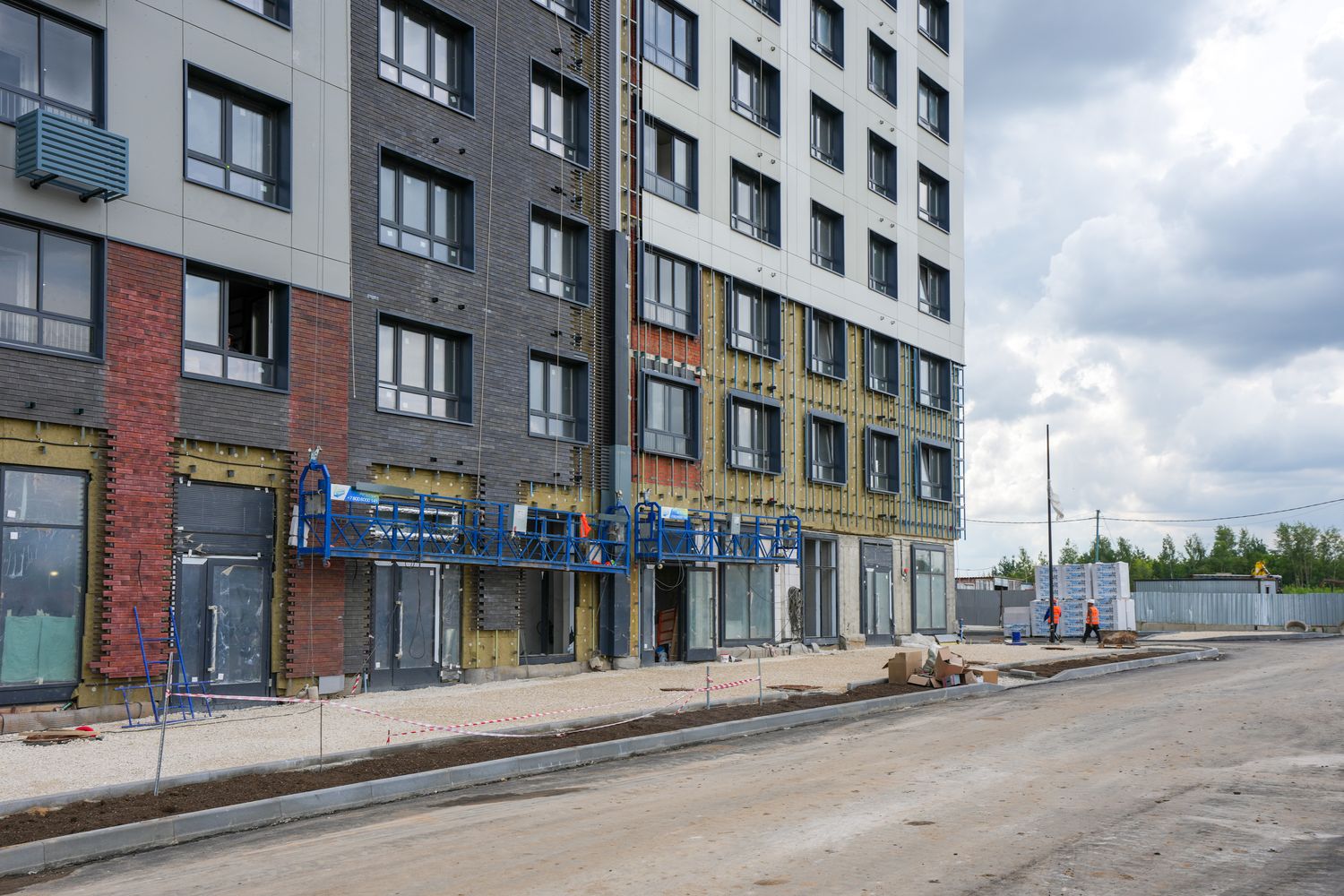

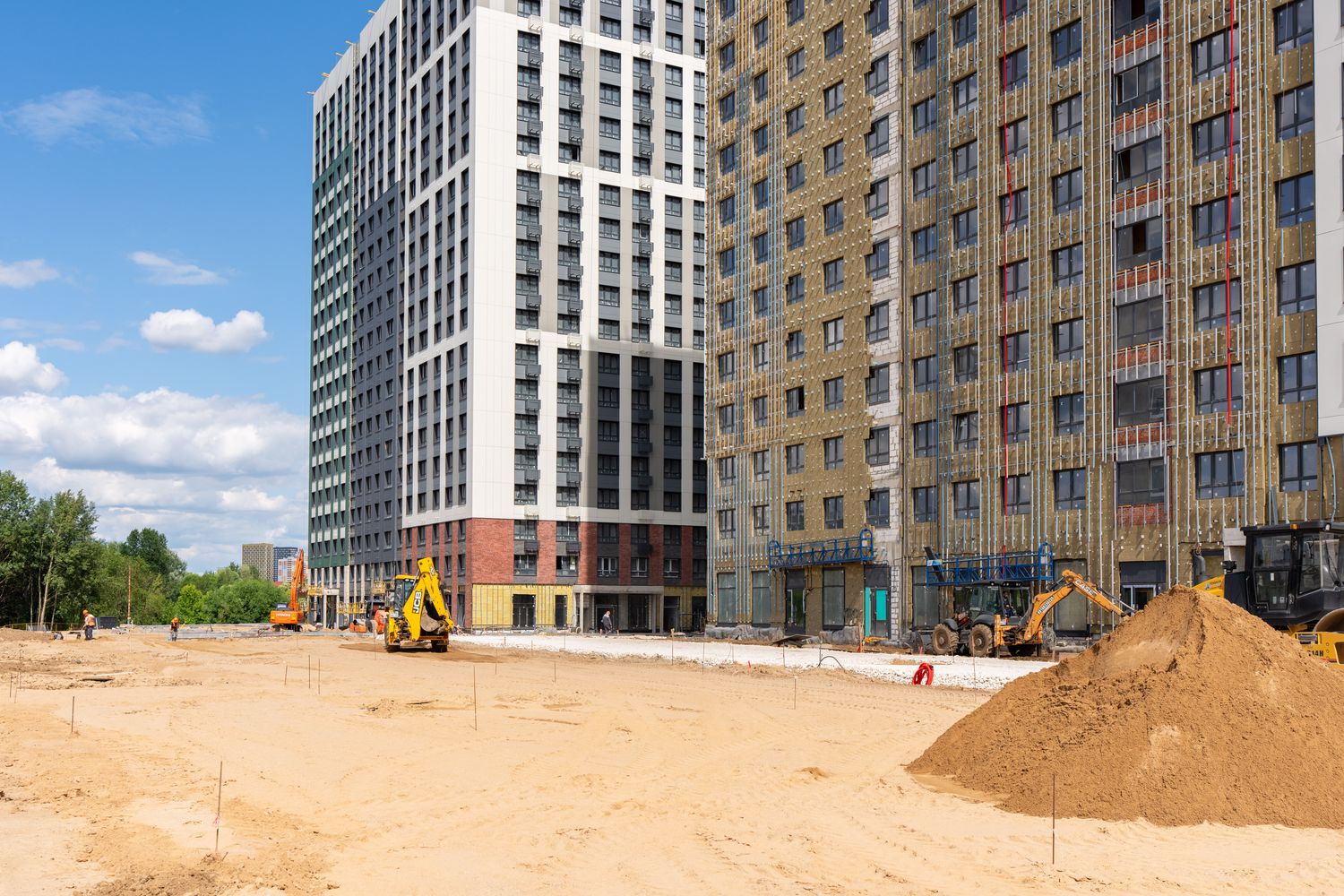

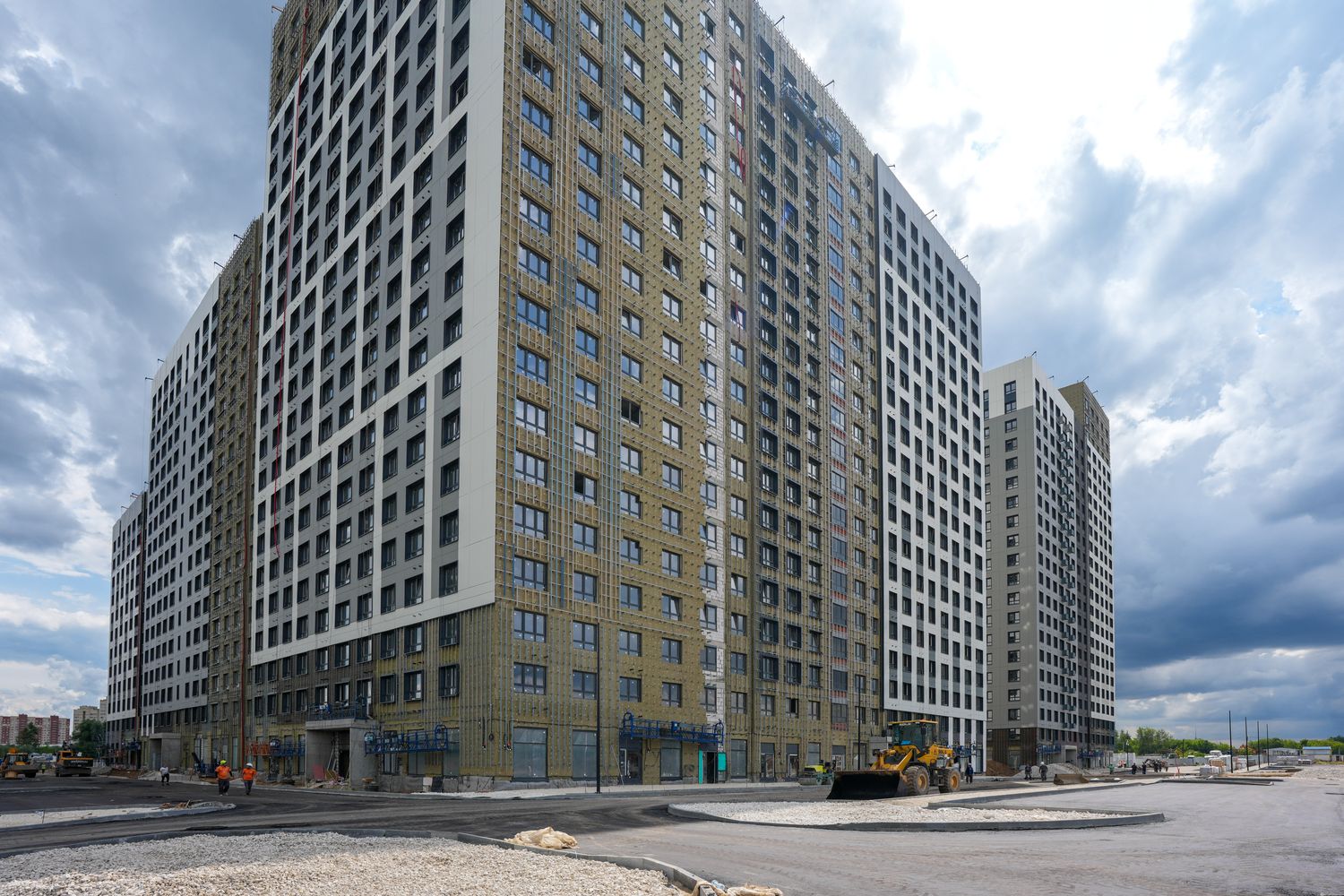

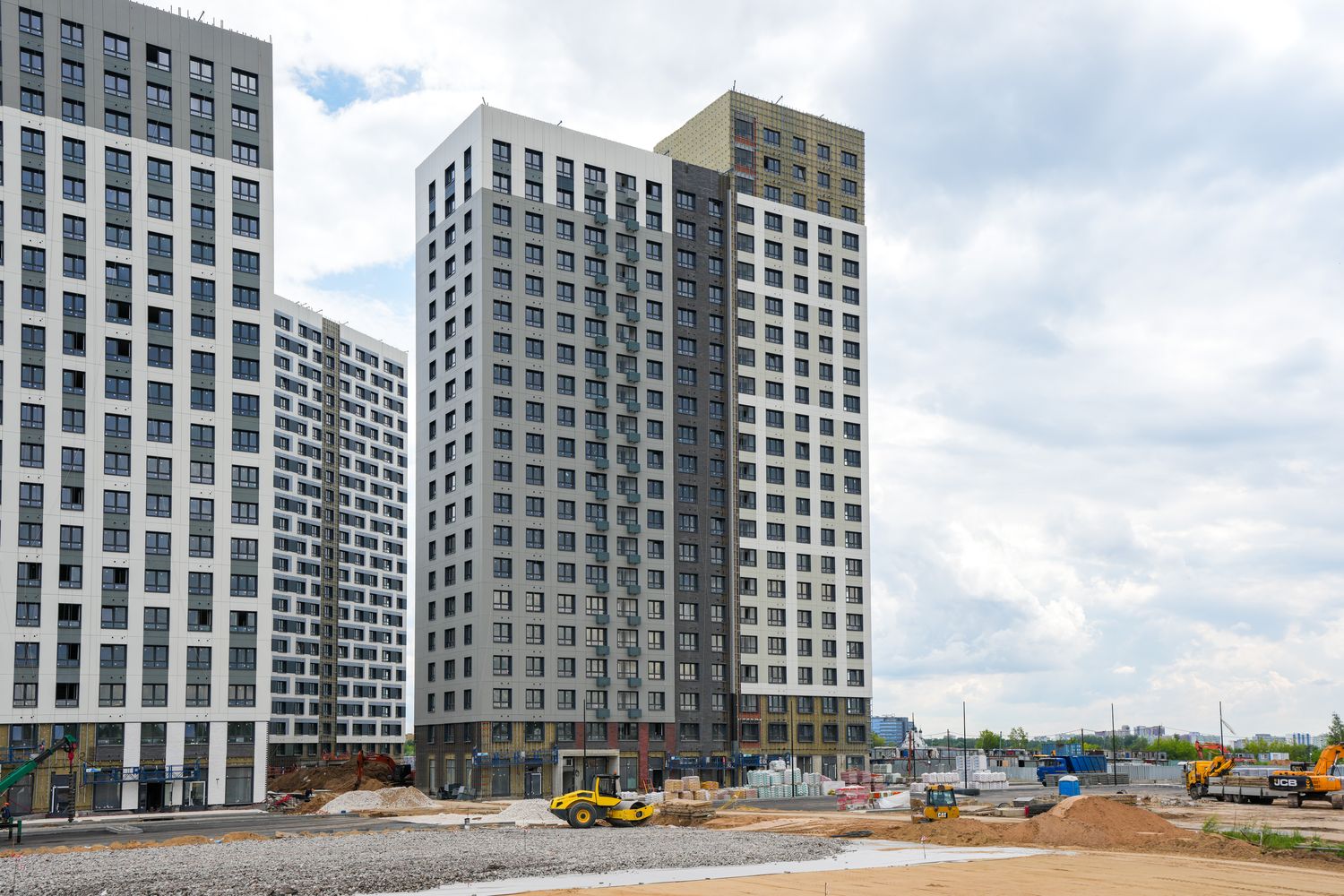

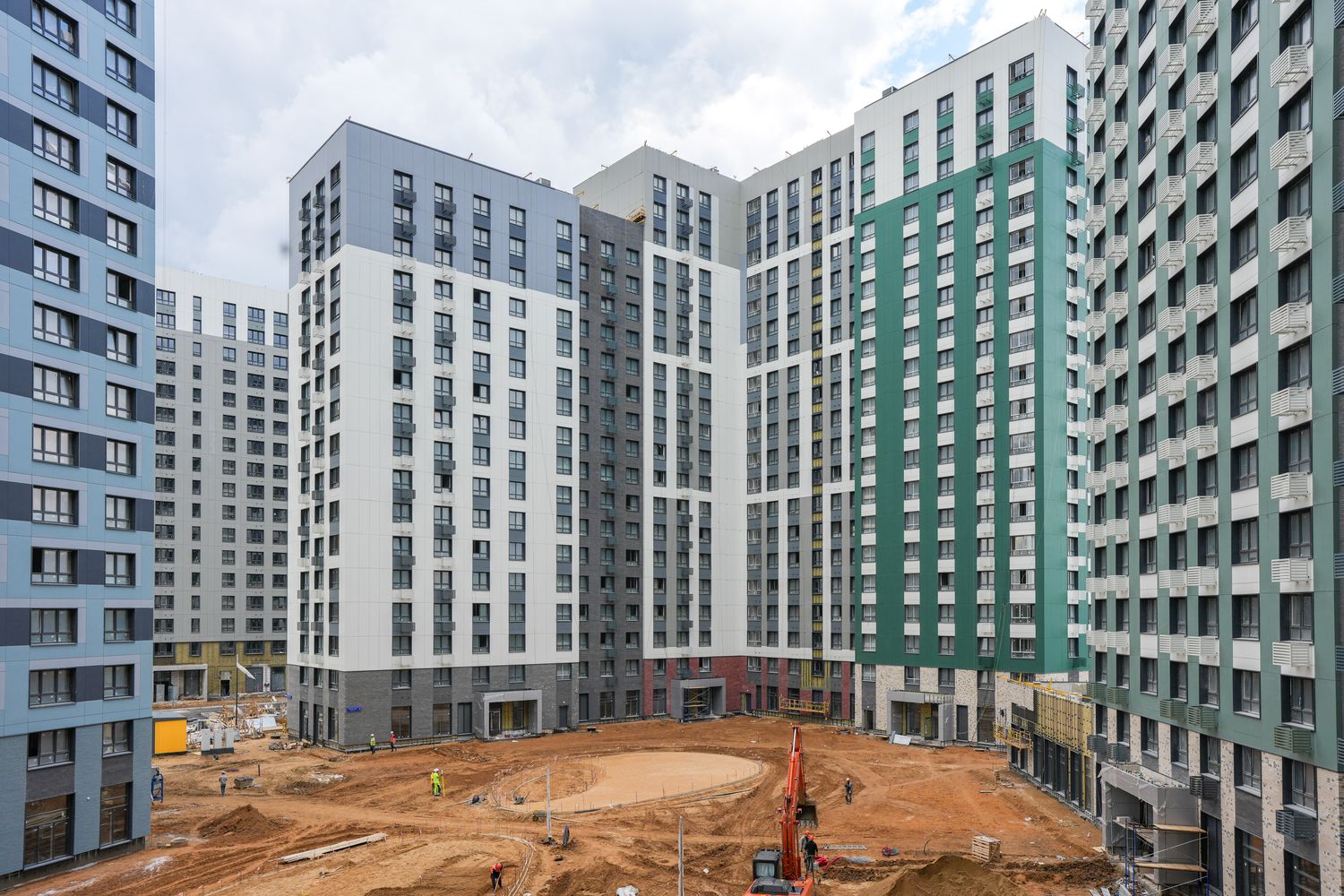

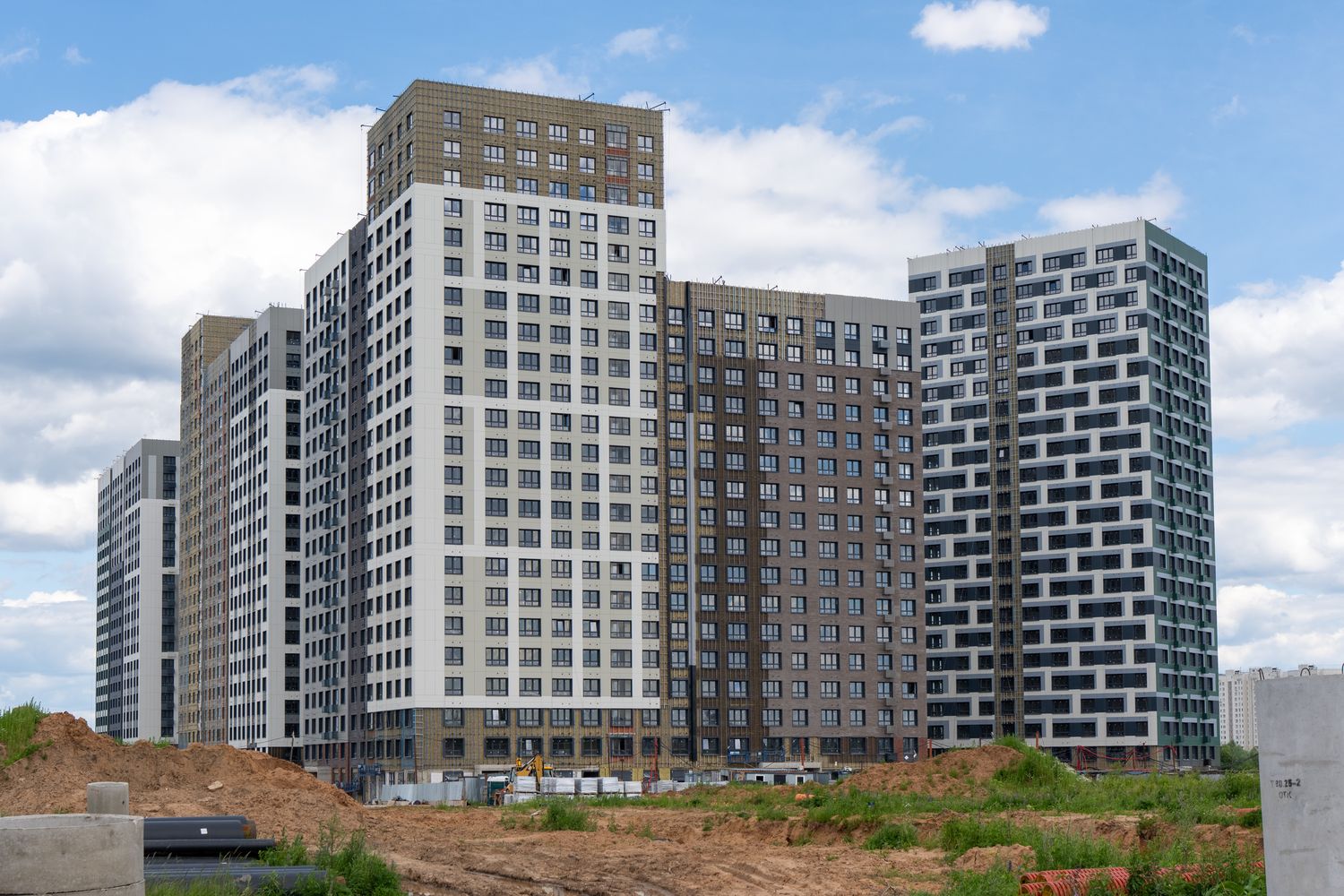

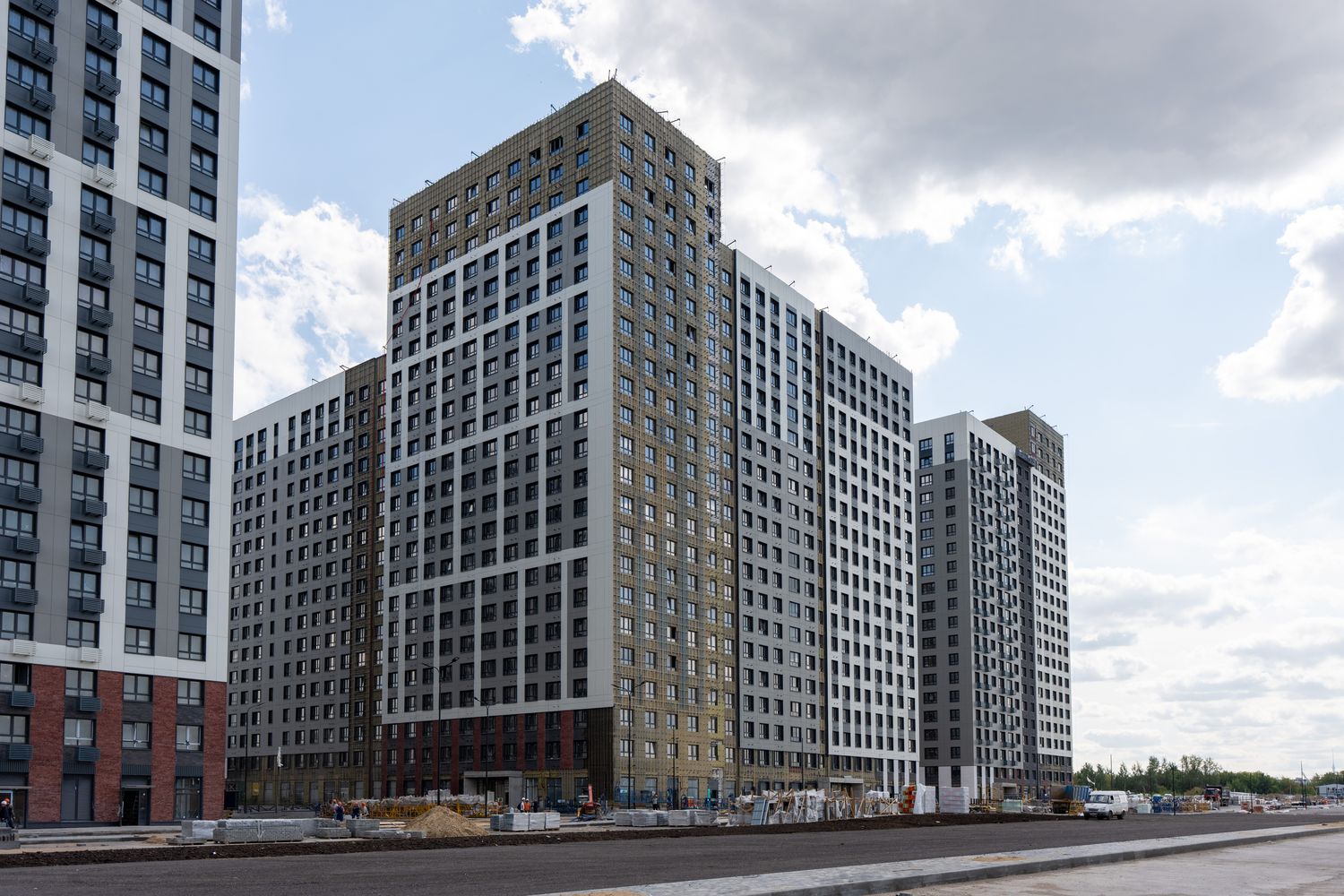

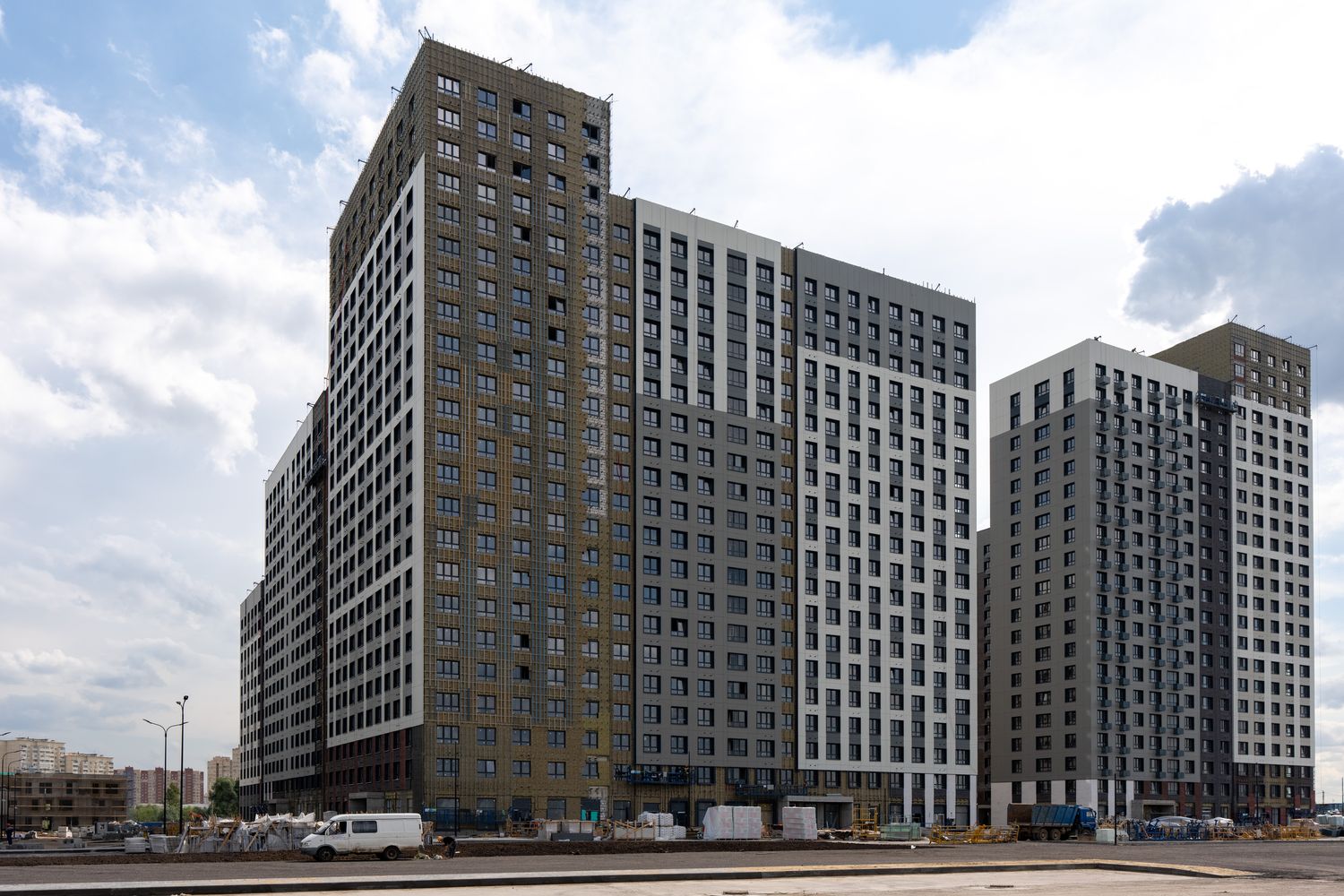

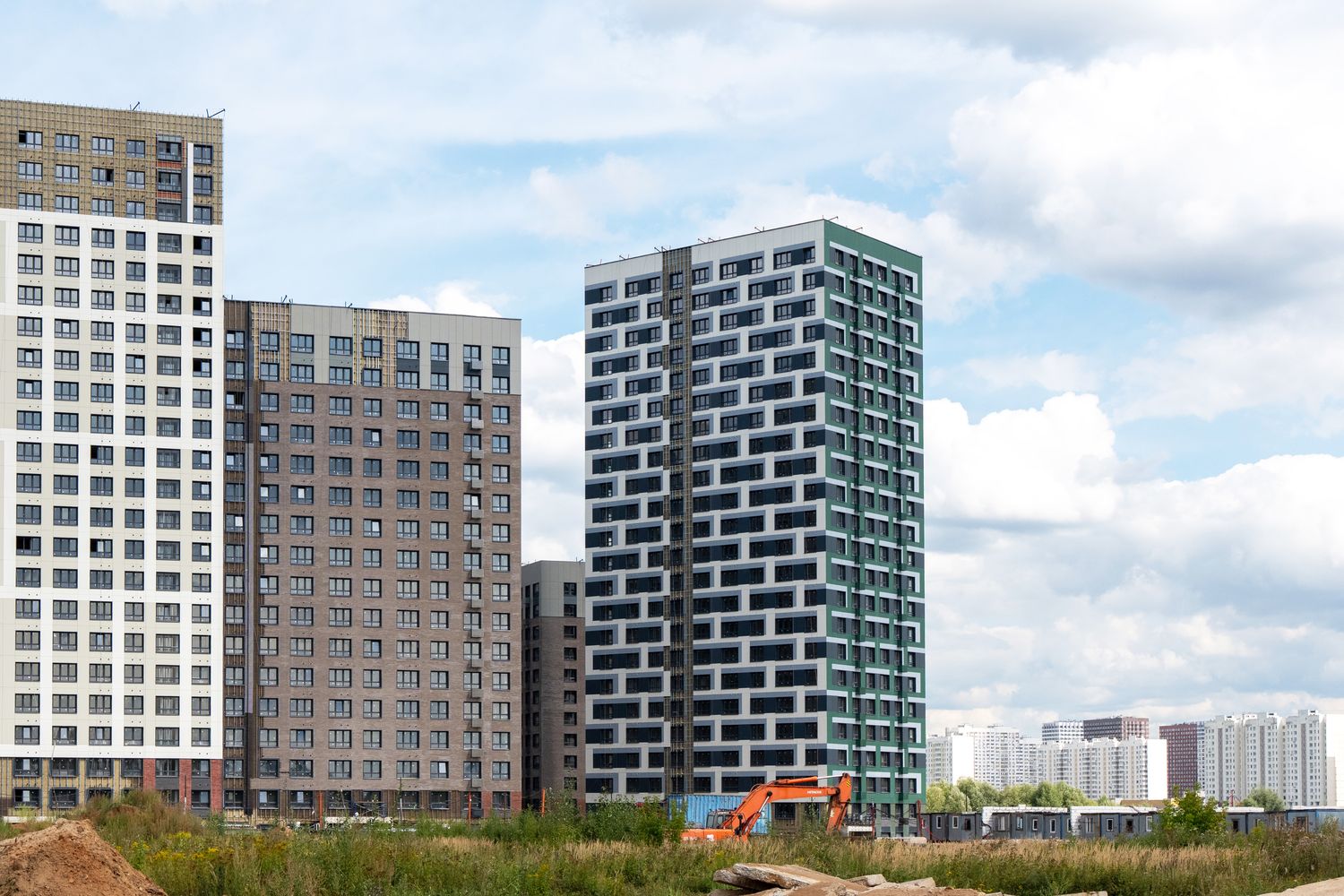

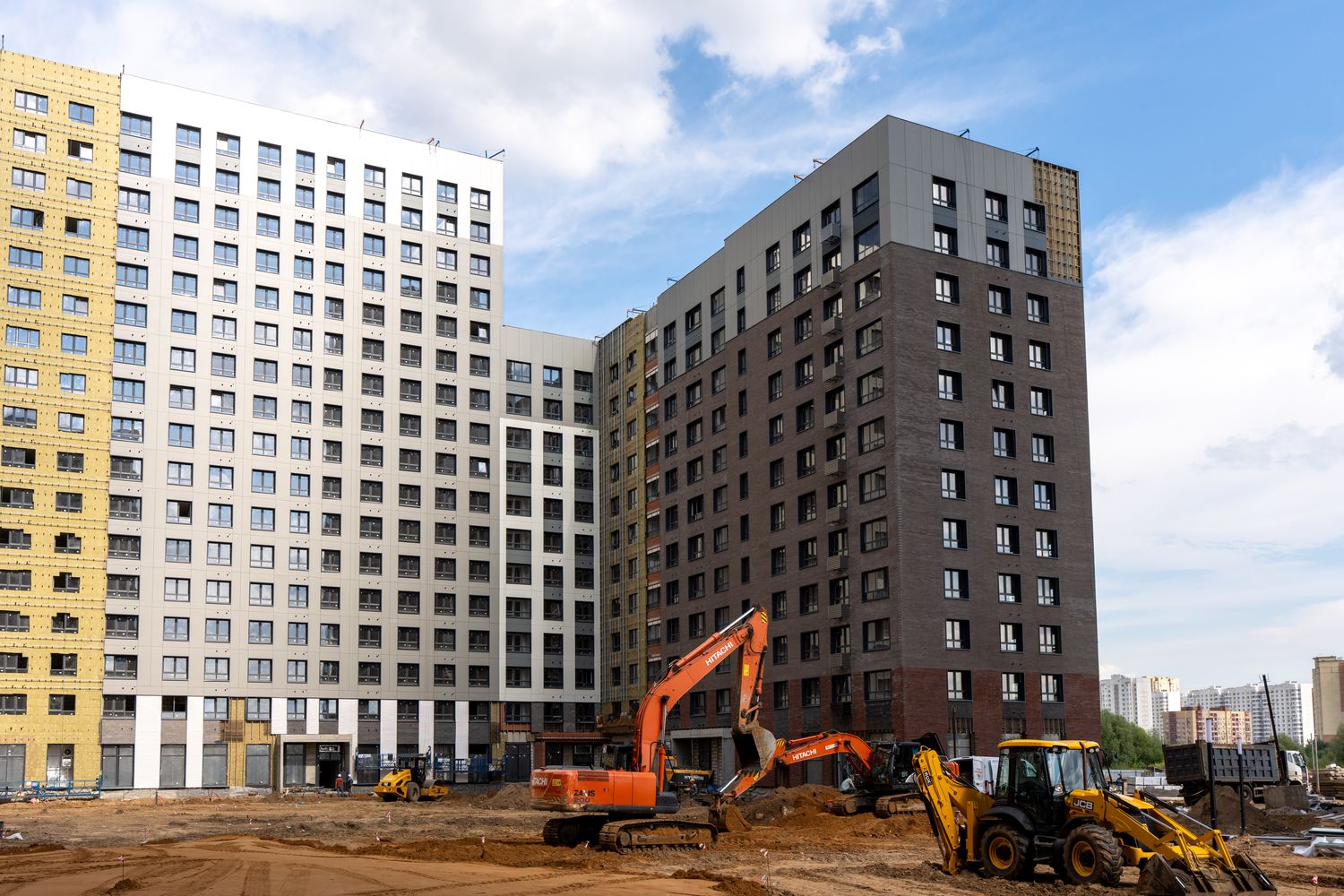

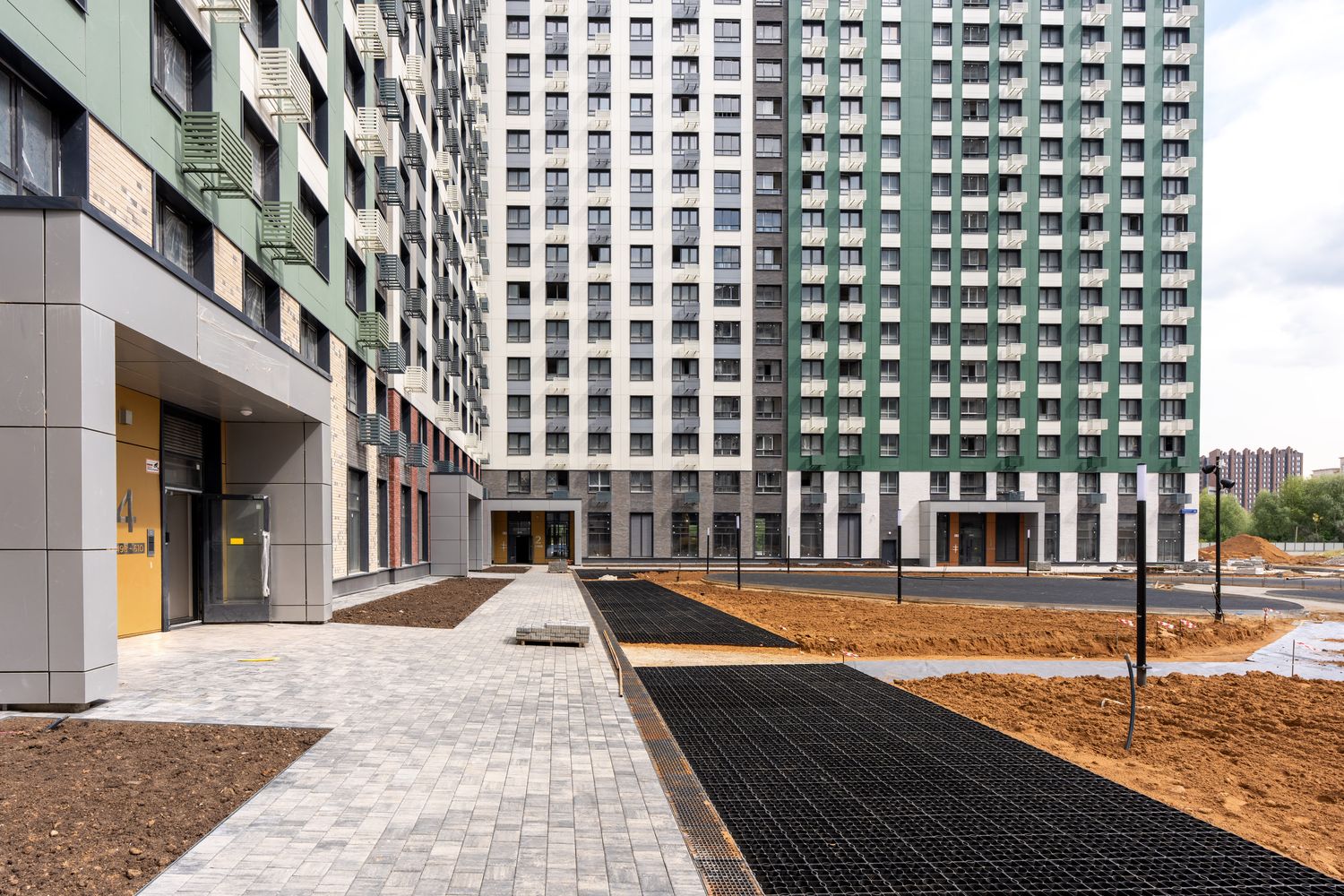

Август 2025
Август 2025

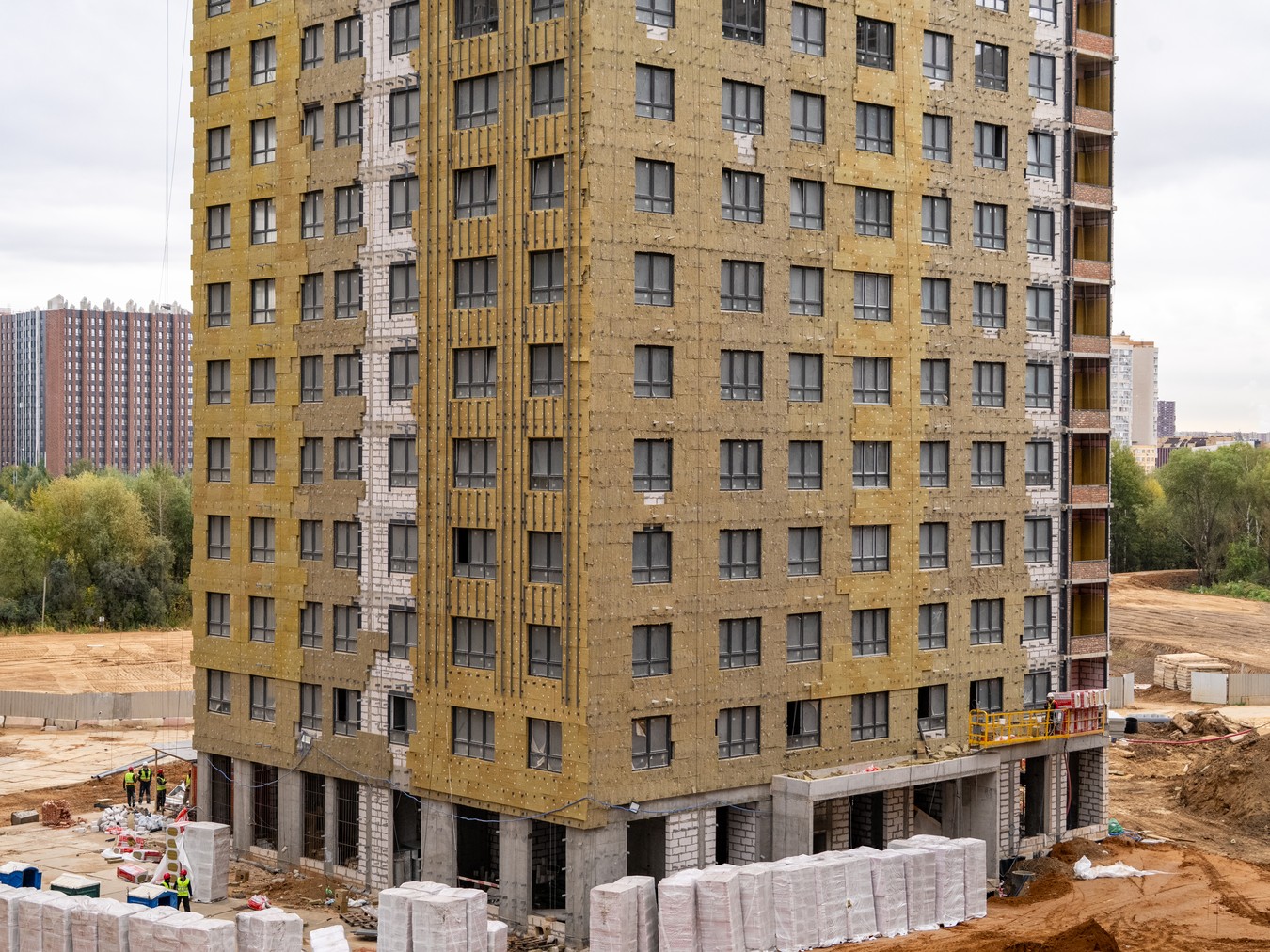

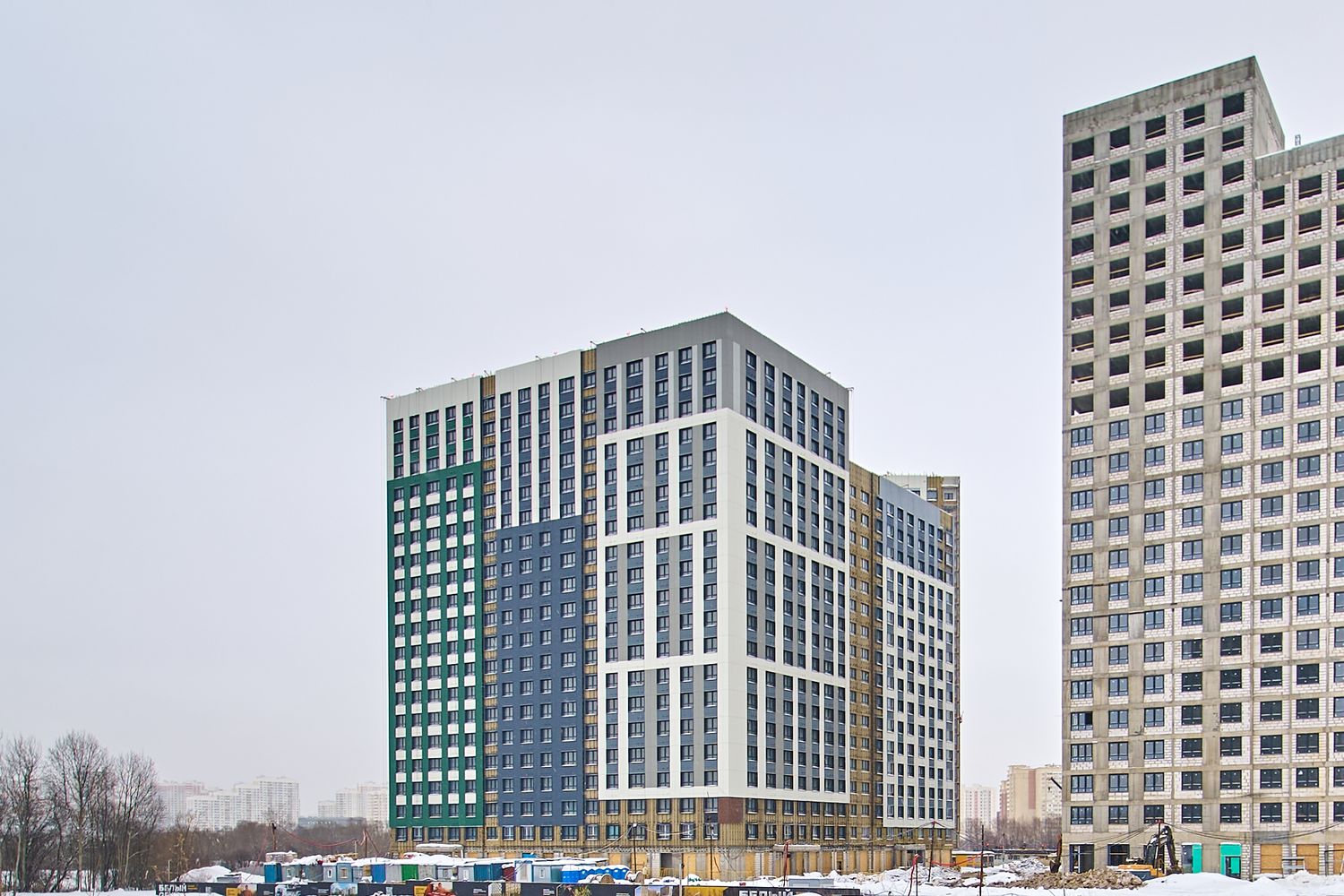

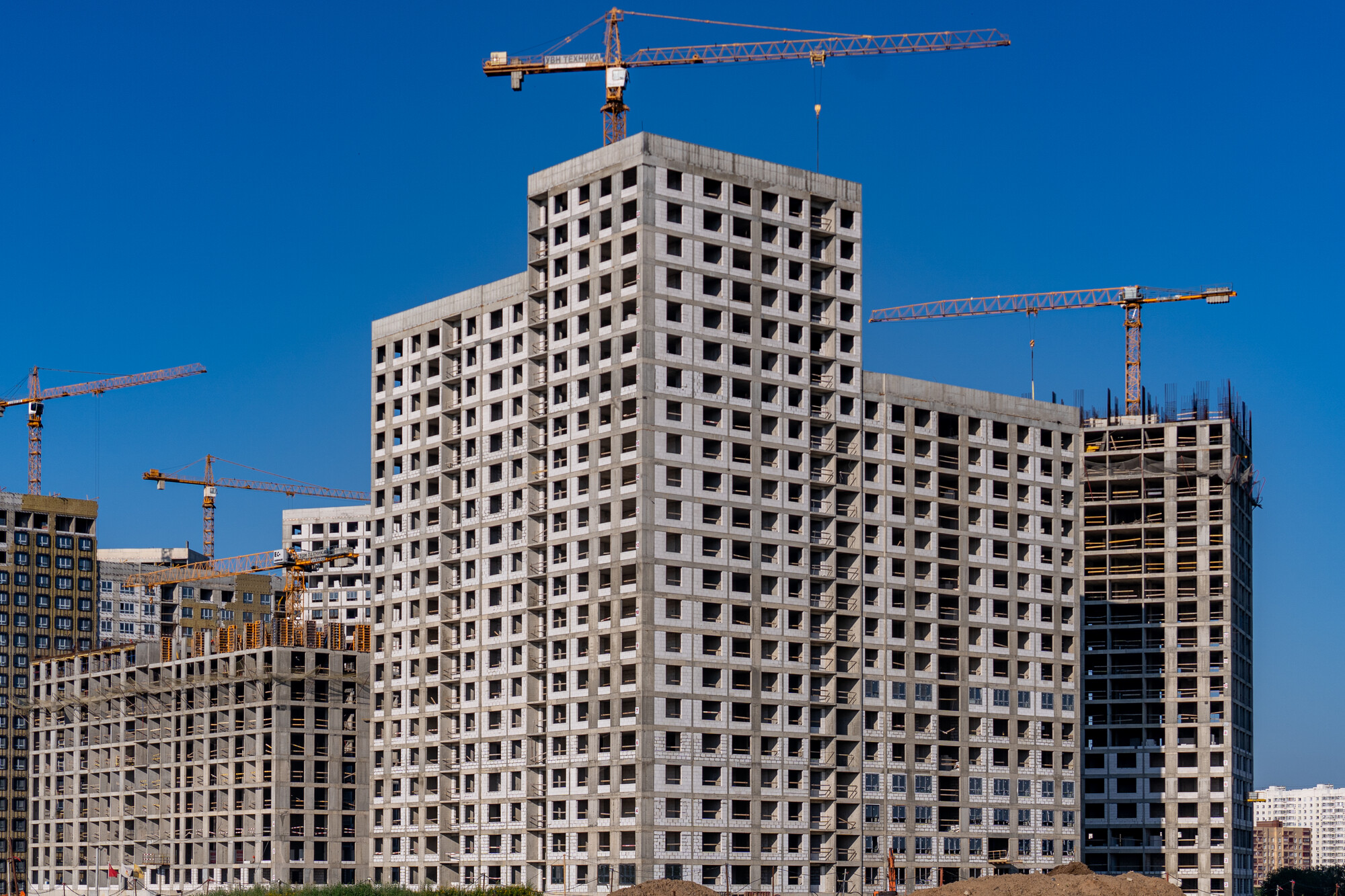

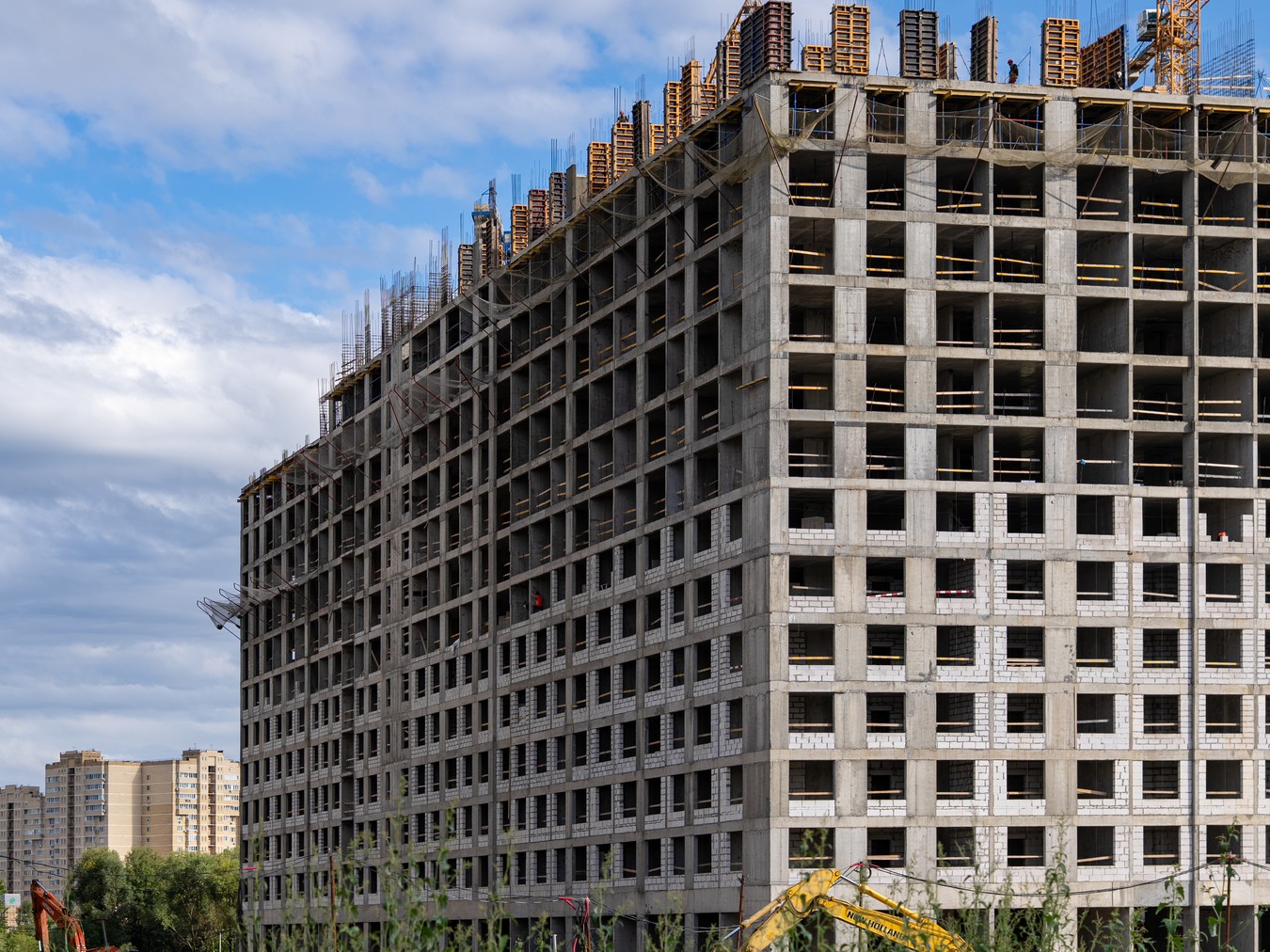

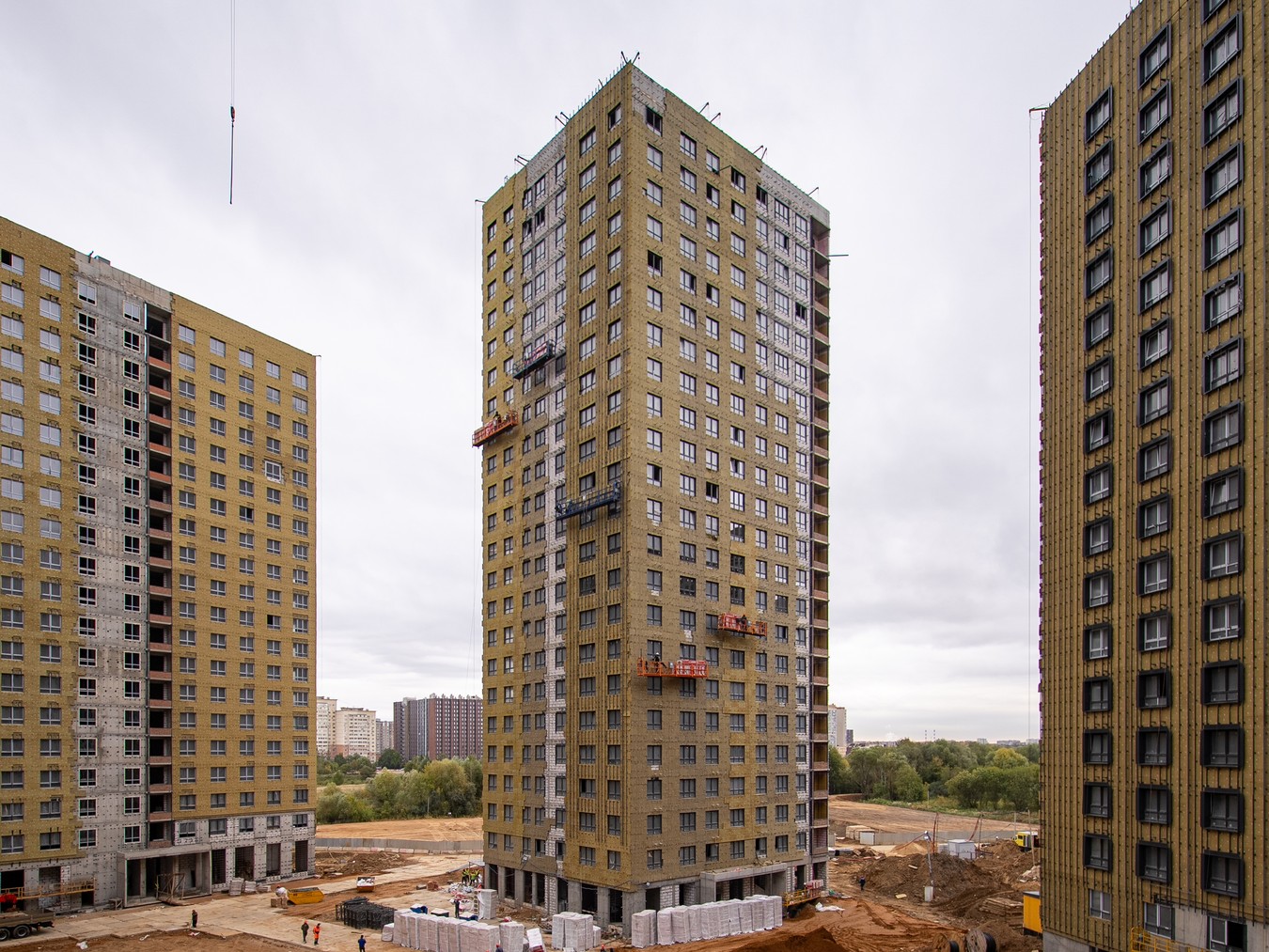

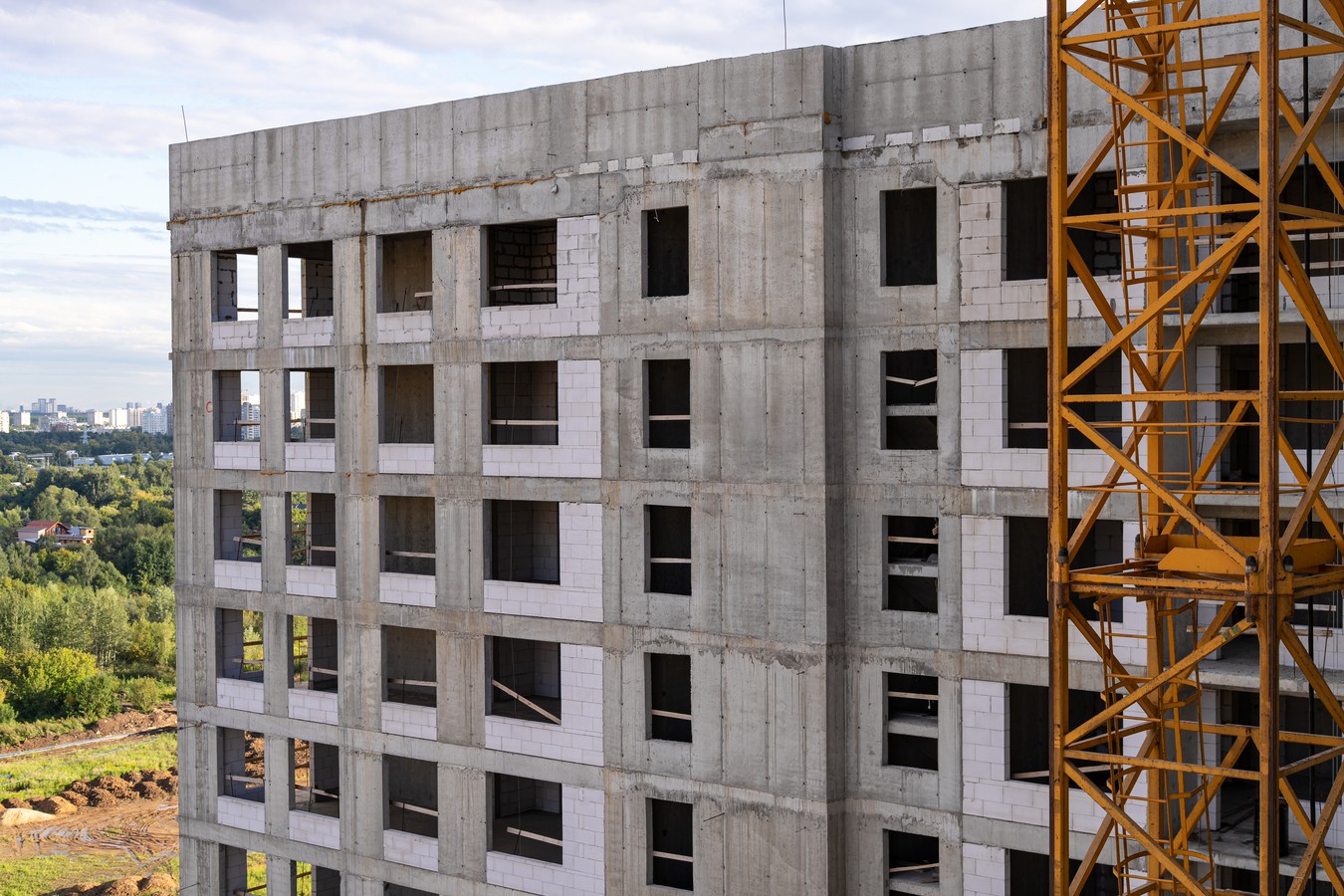

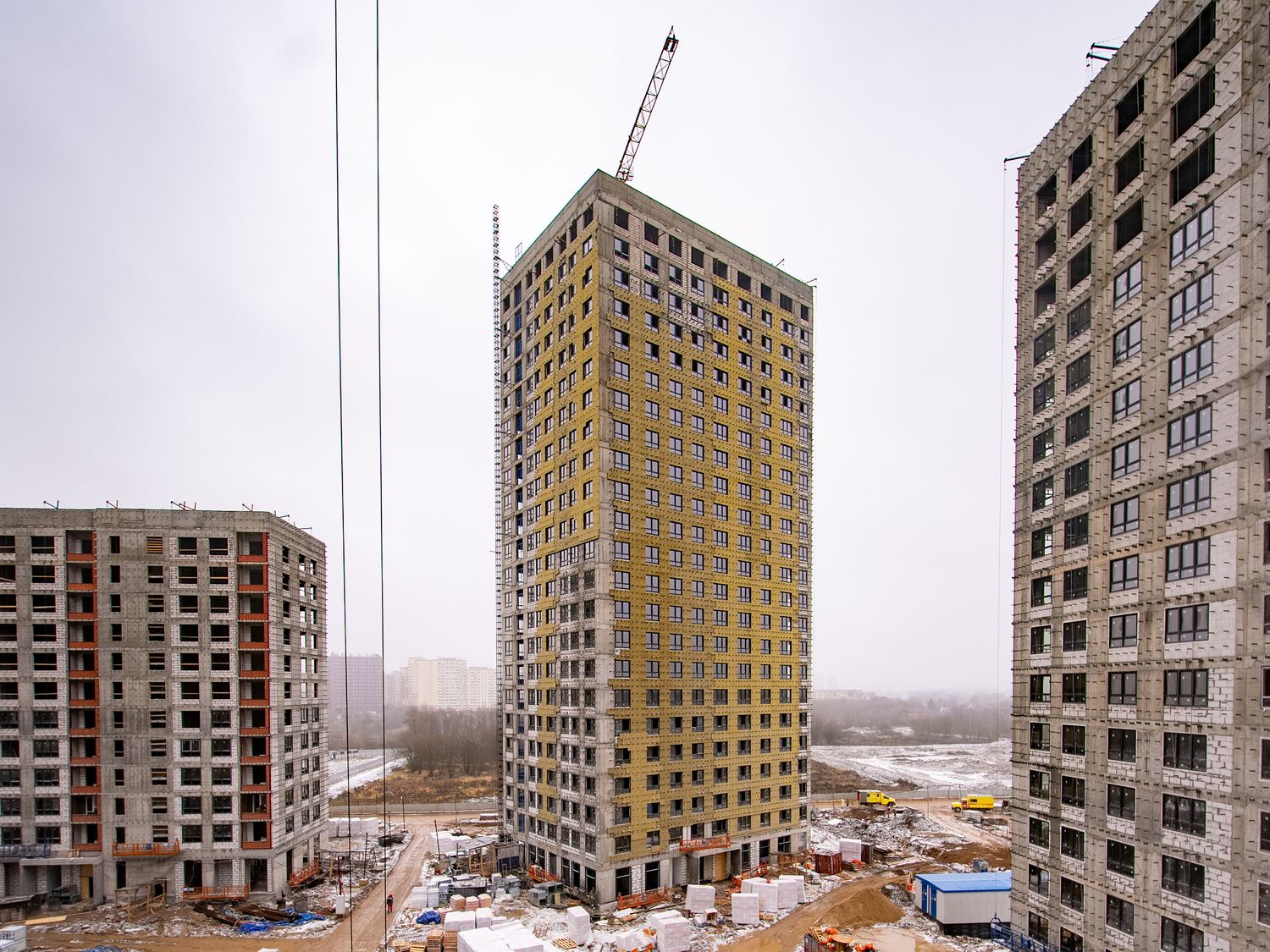

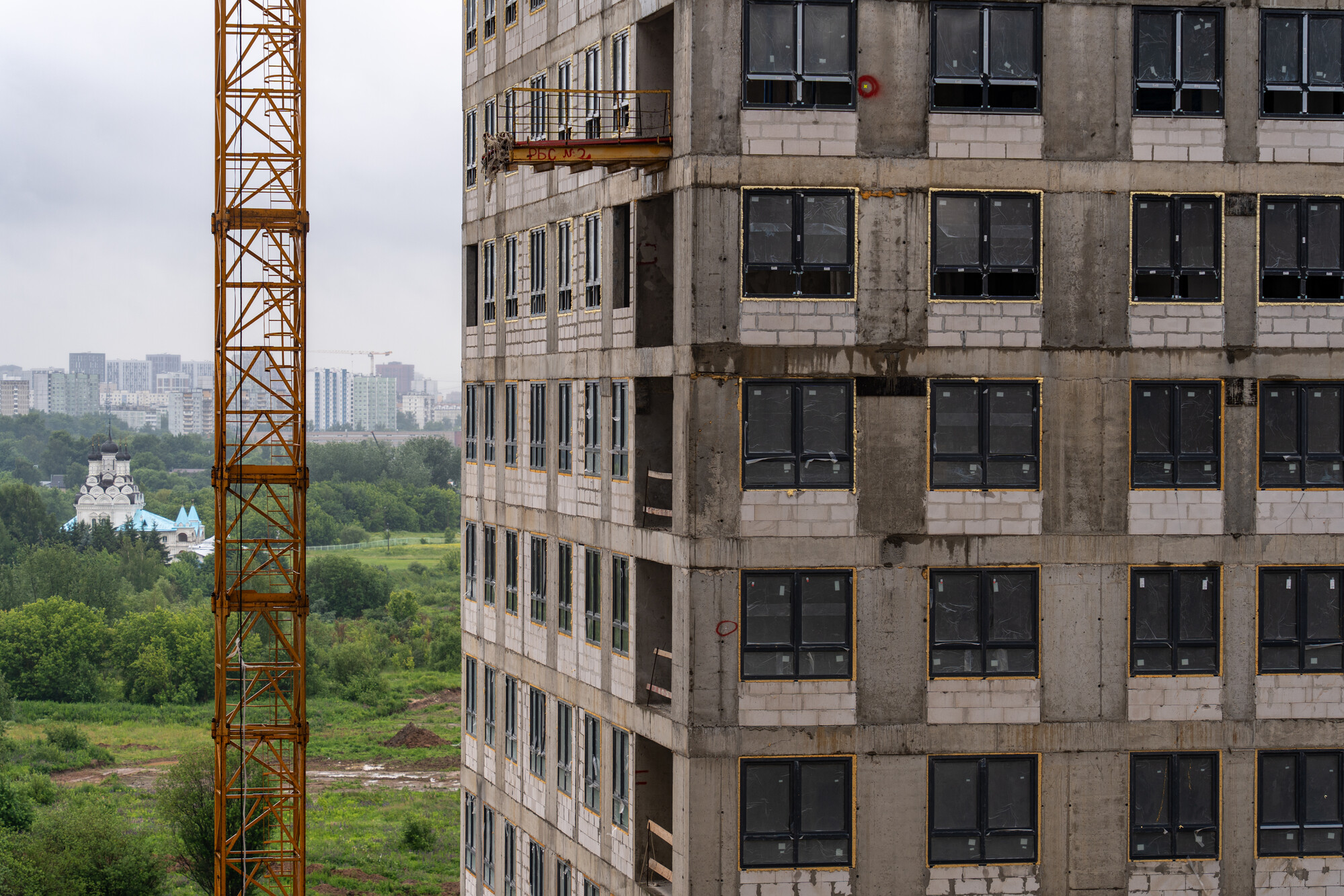

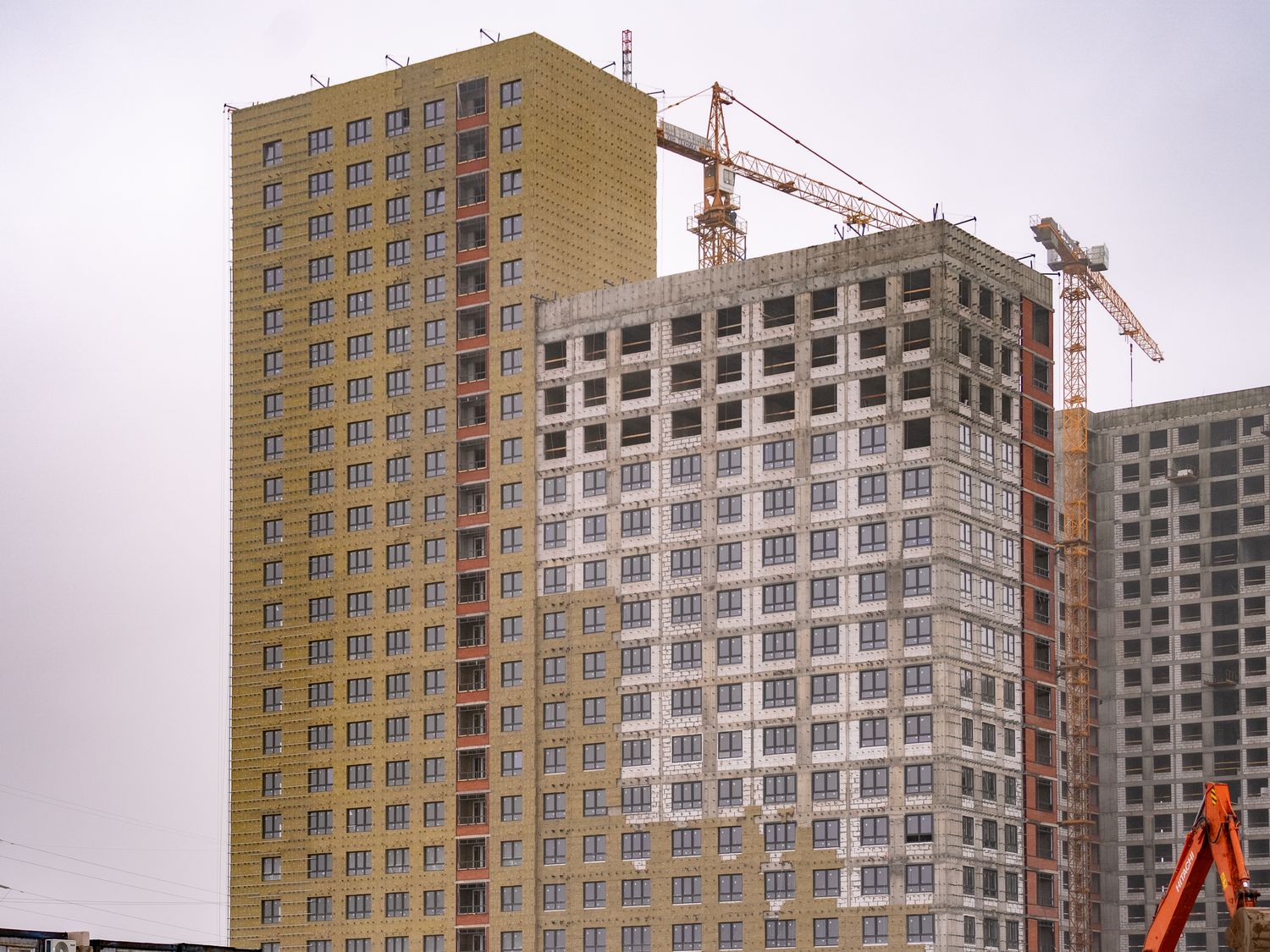

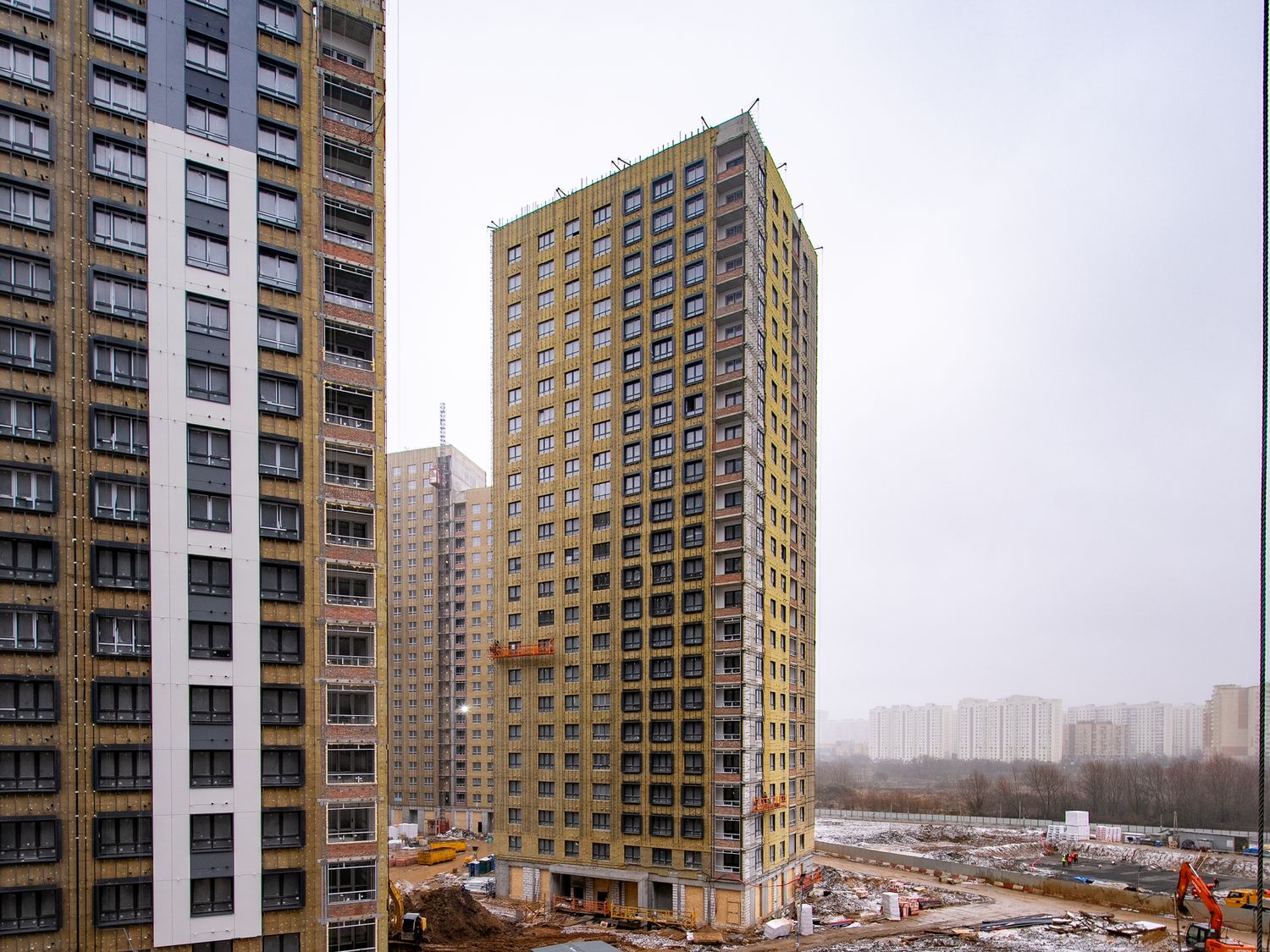

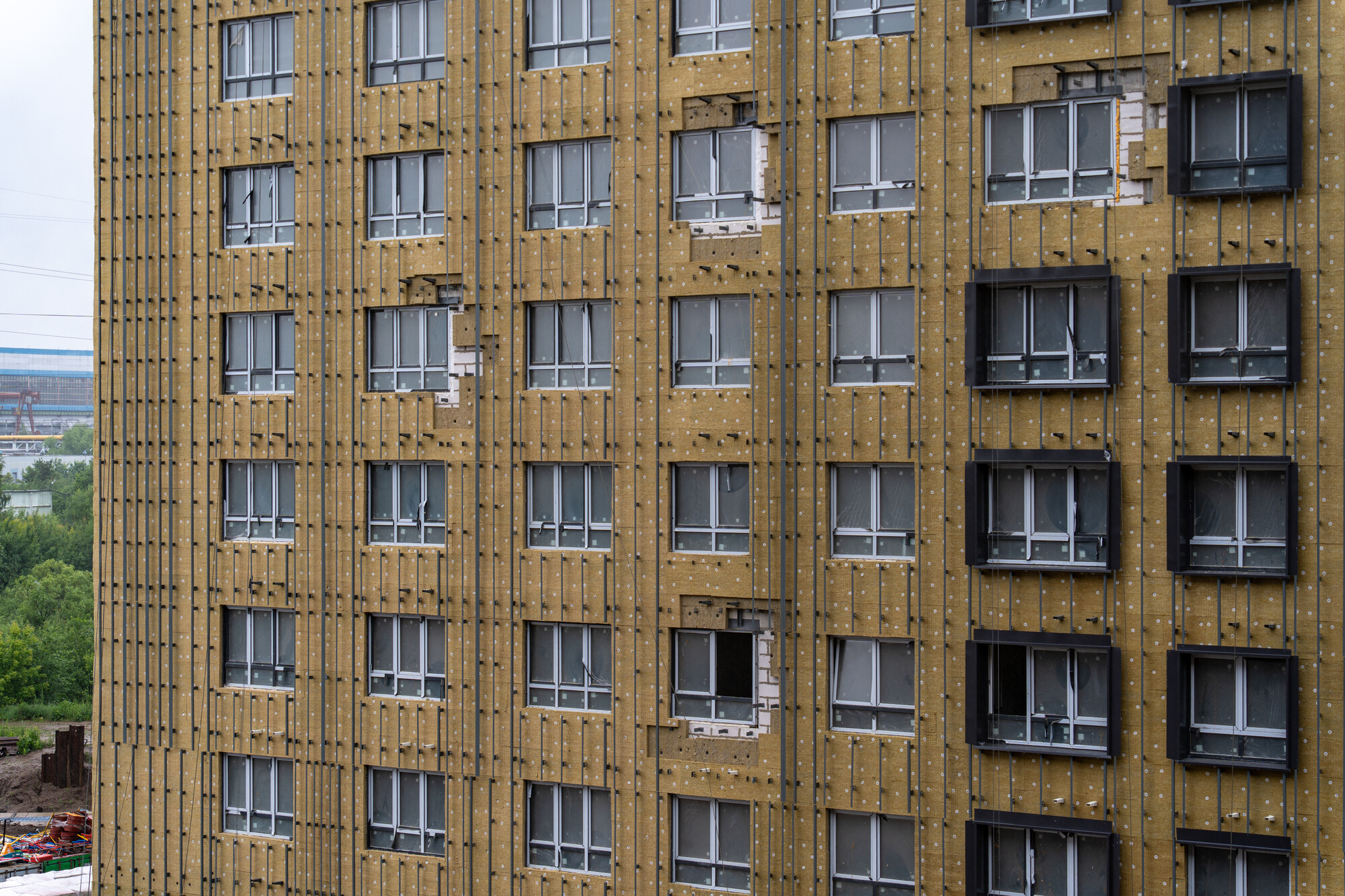

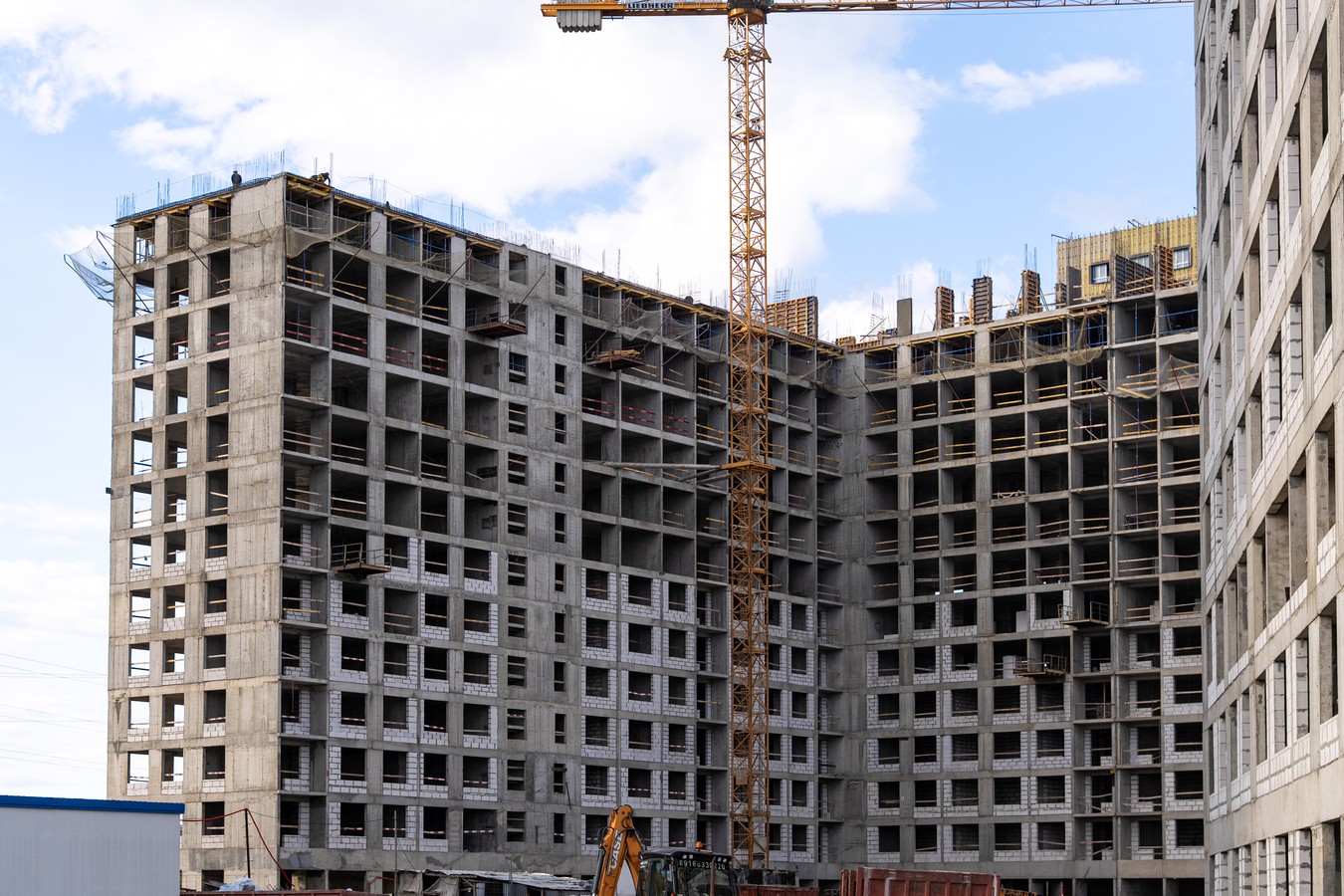

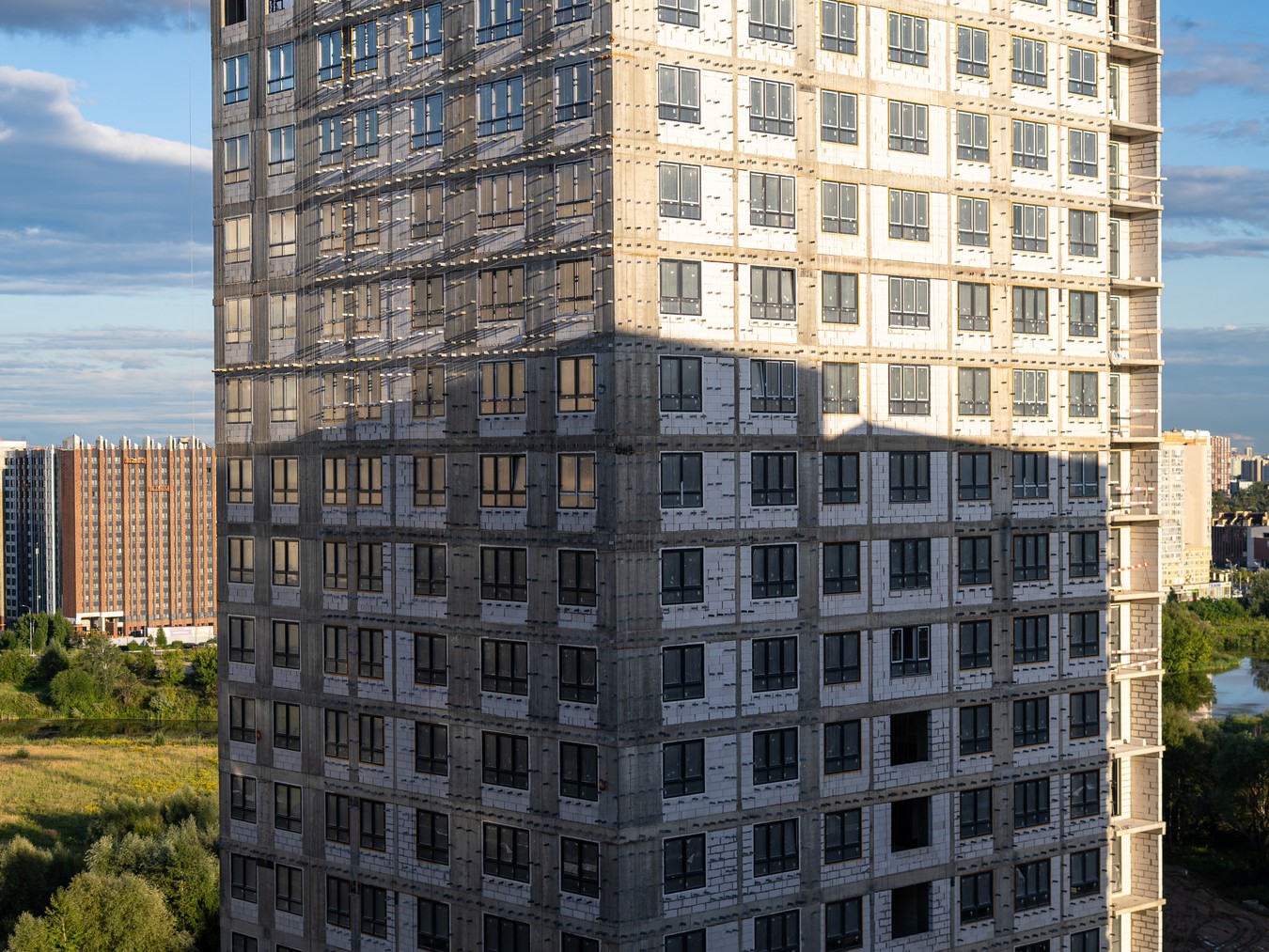

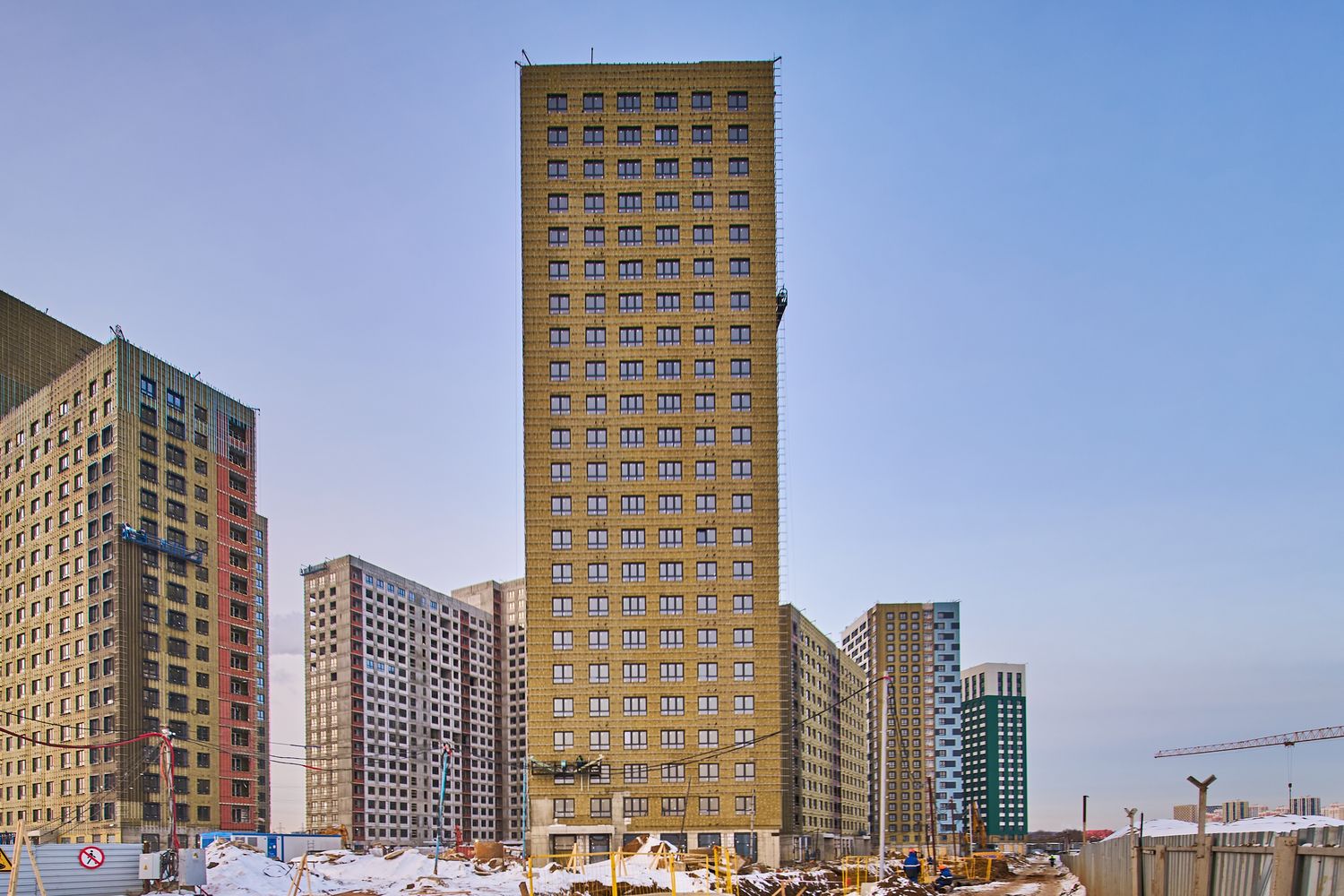

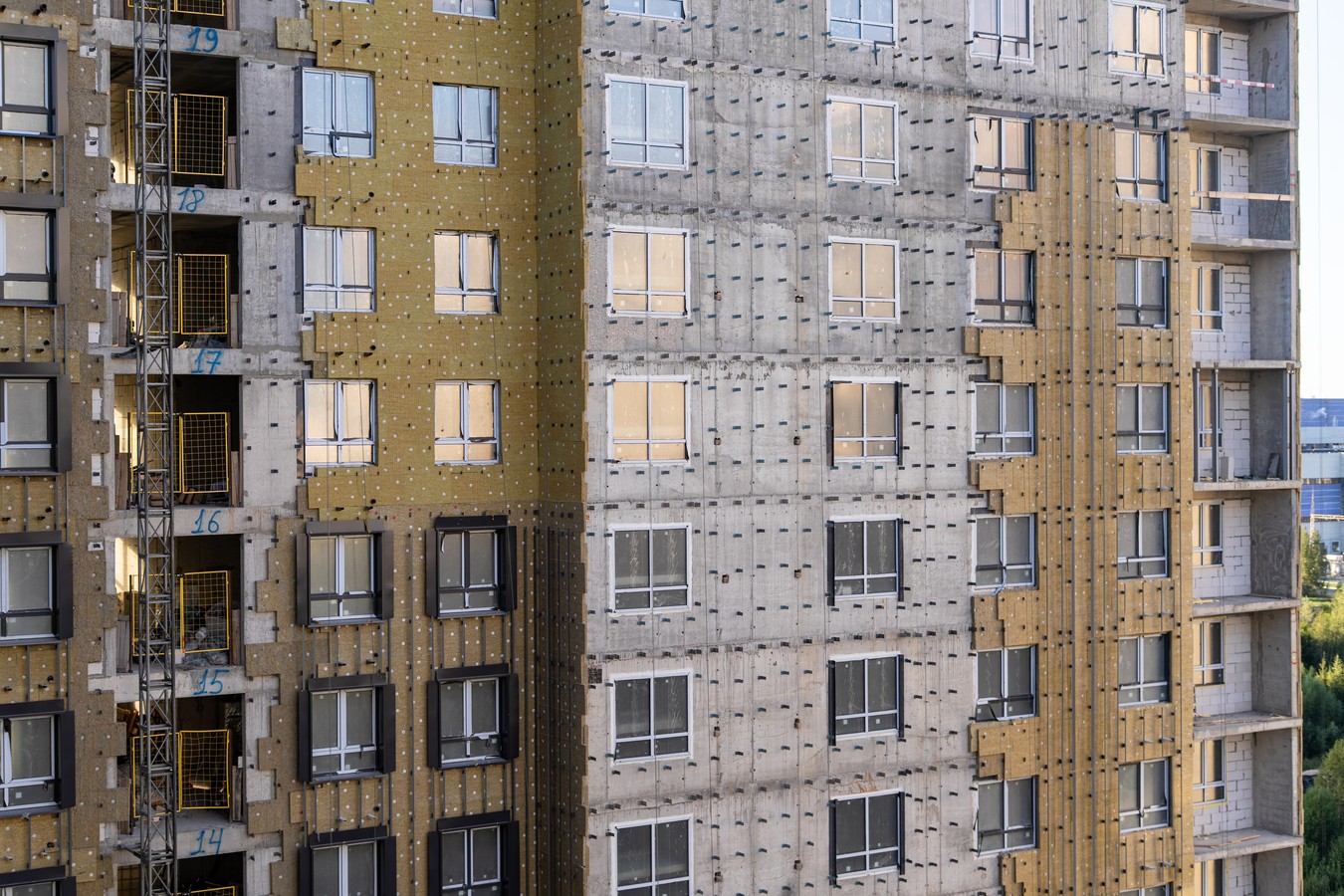

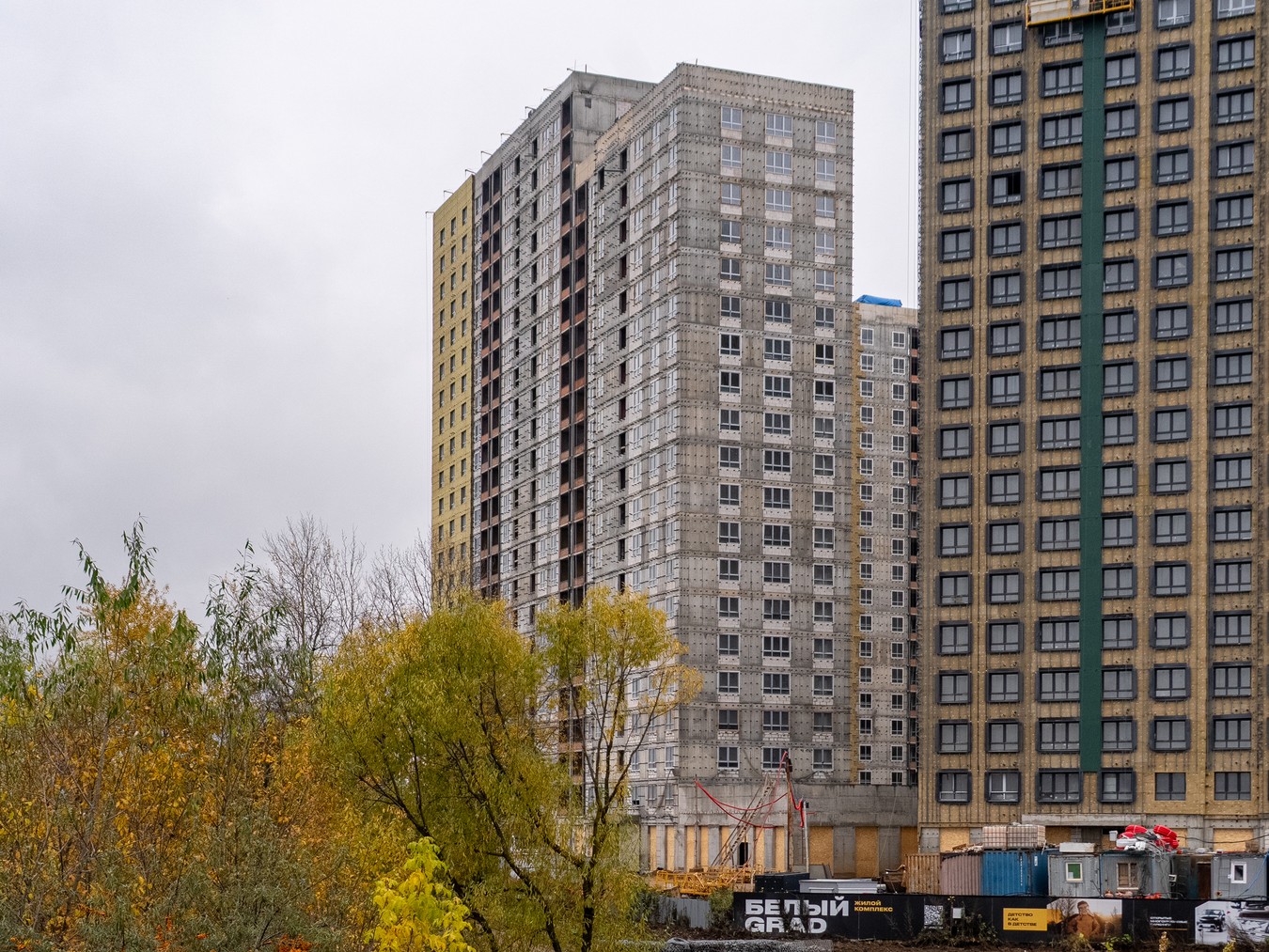

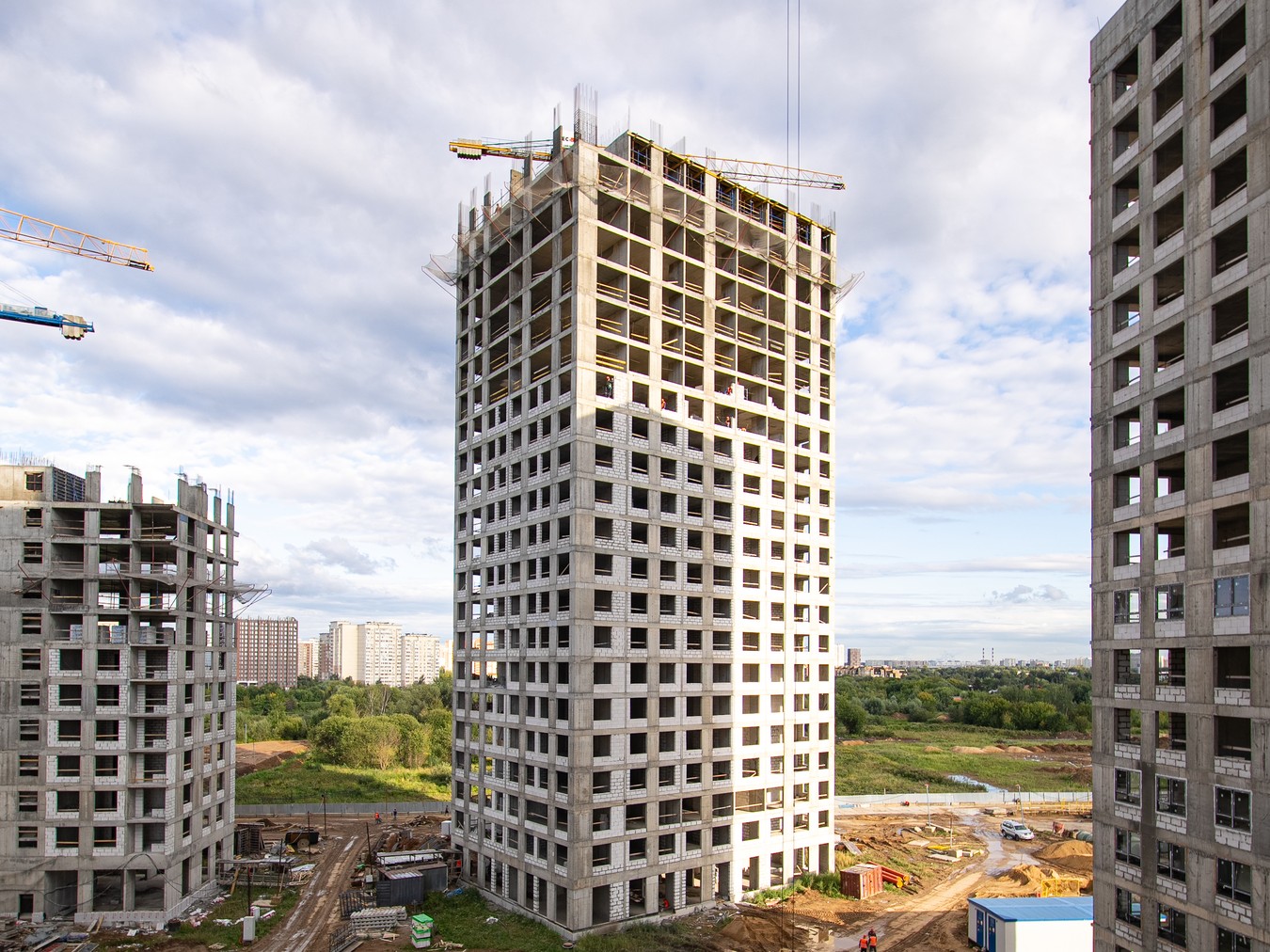

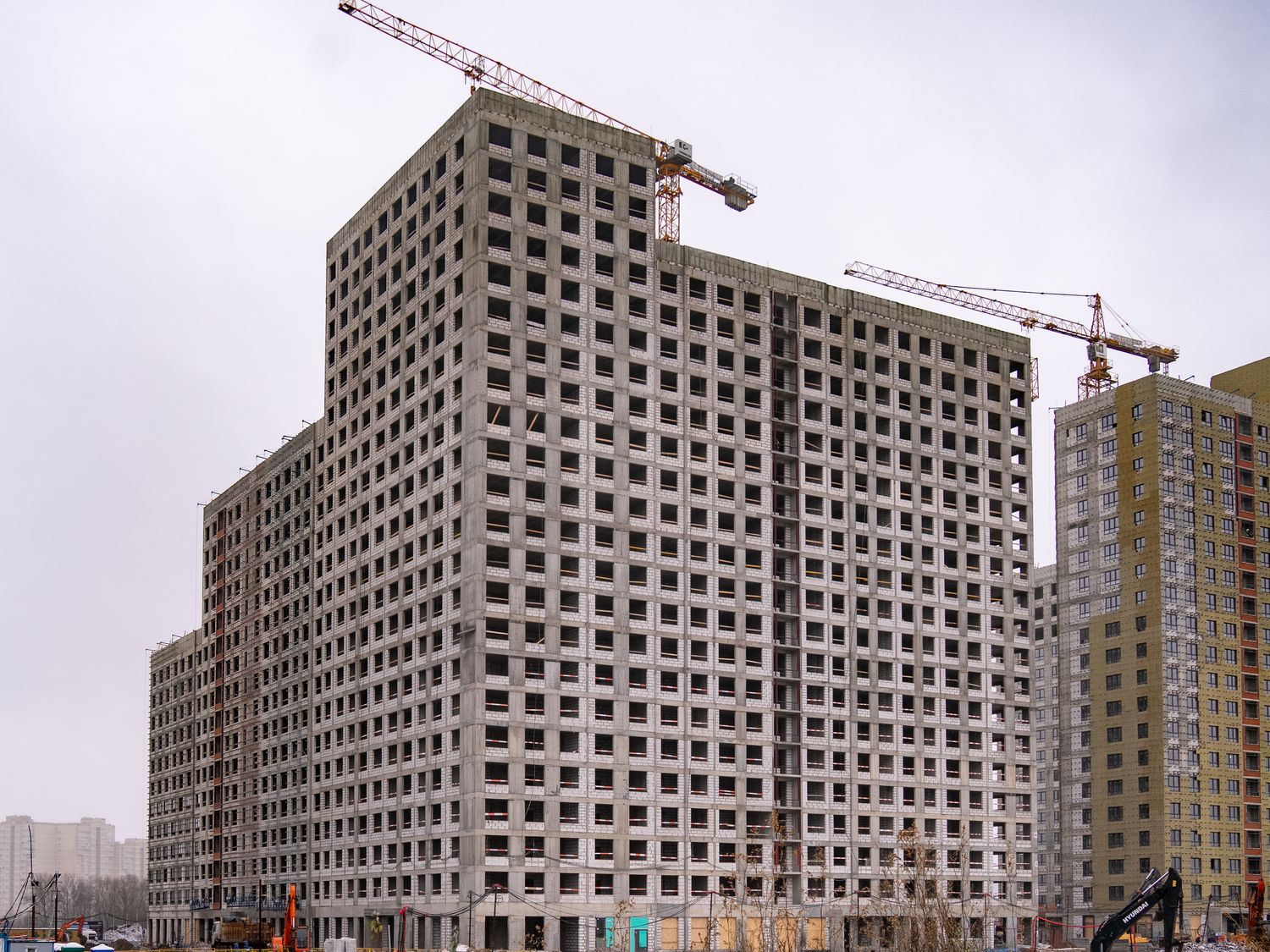

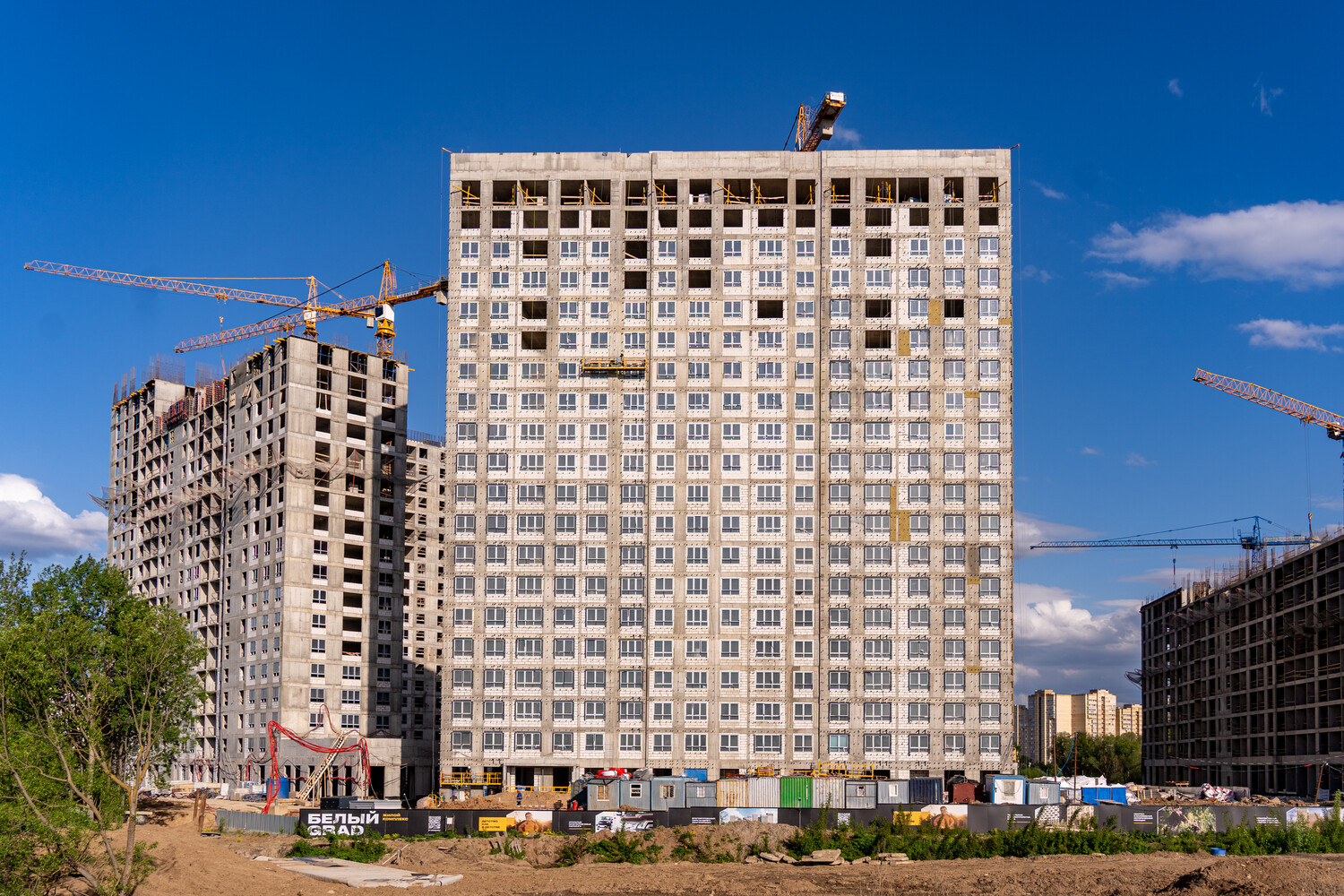

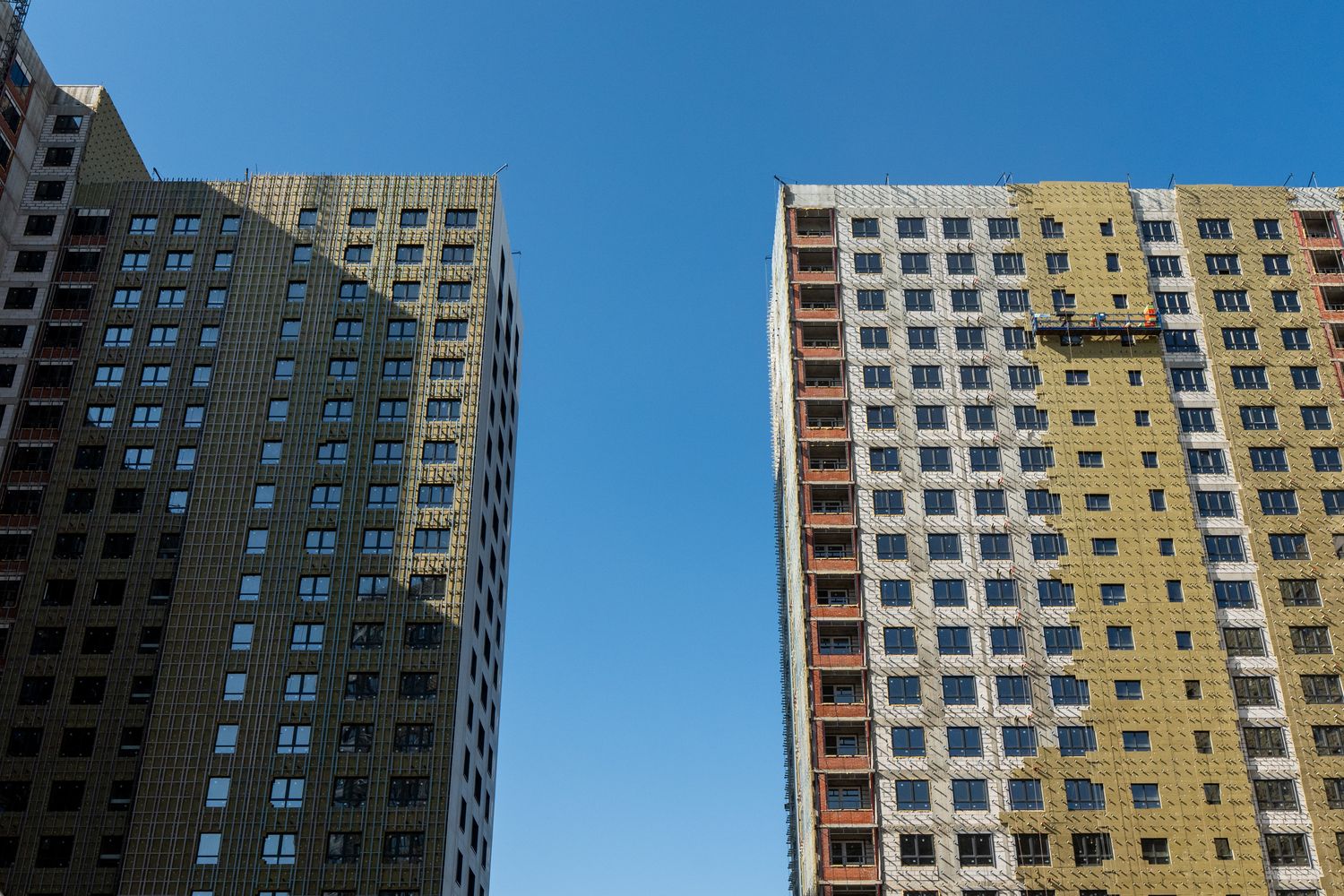

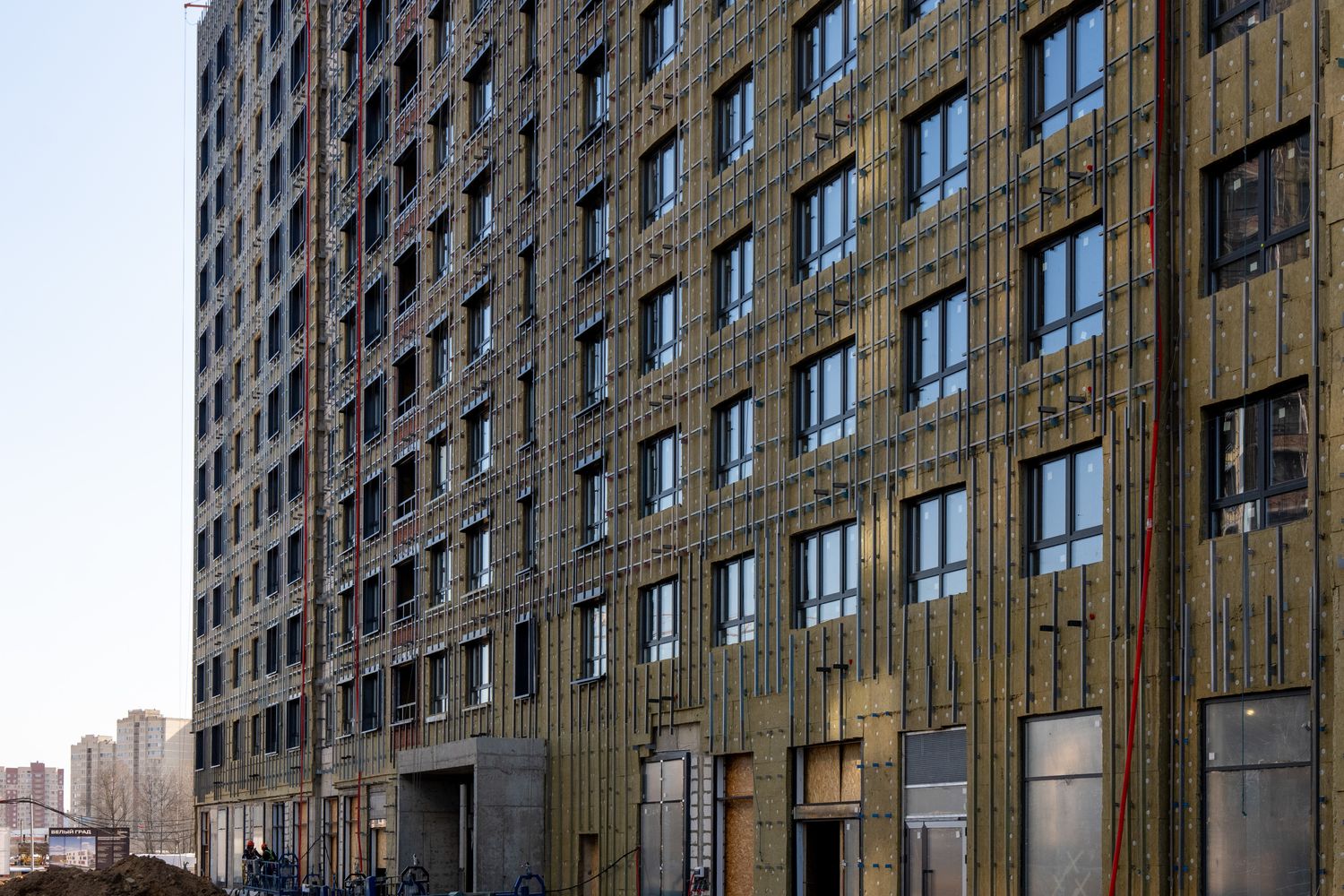

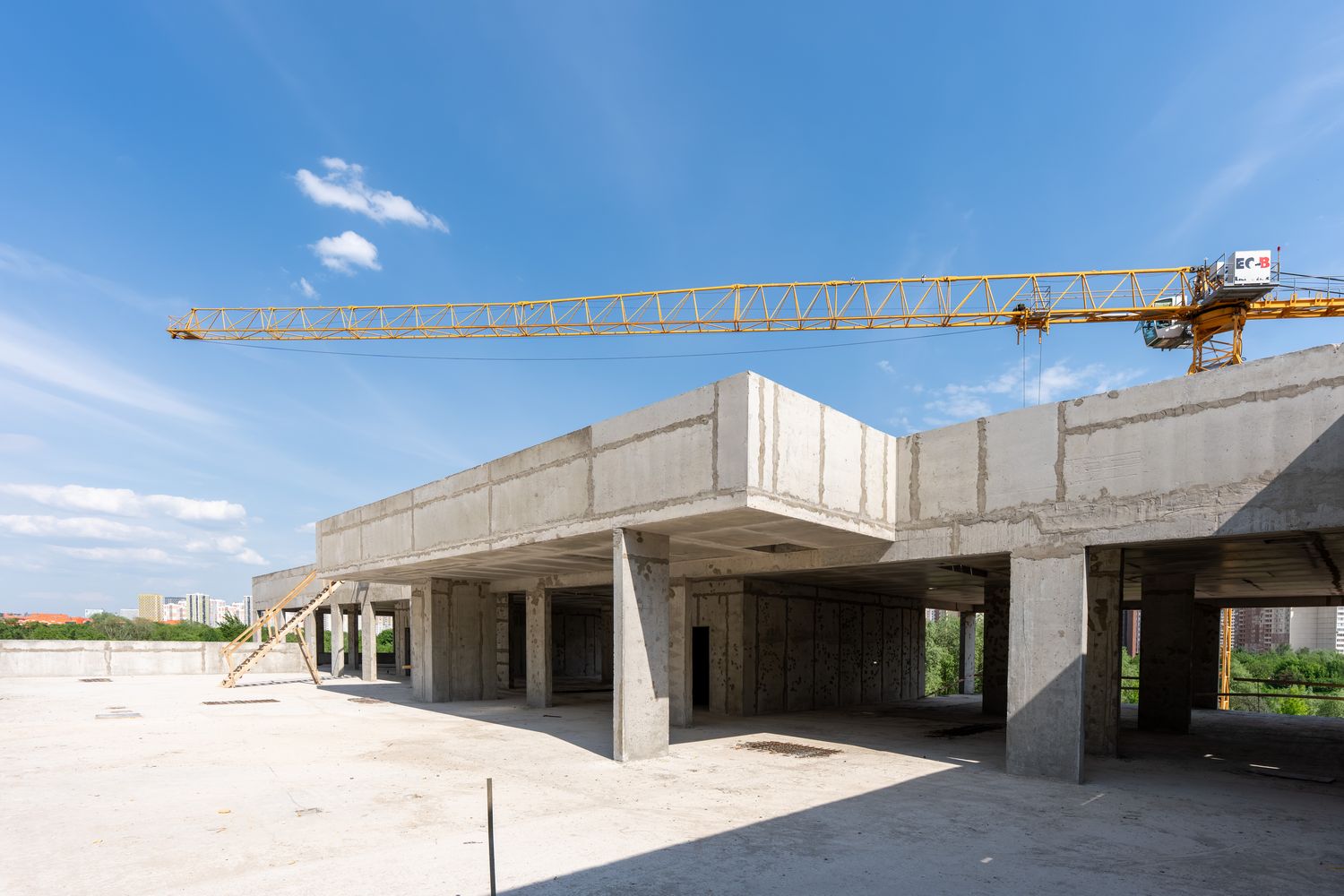

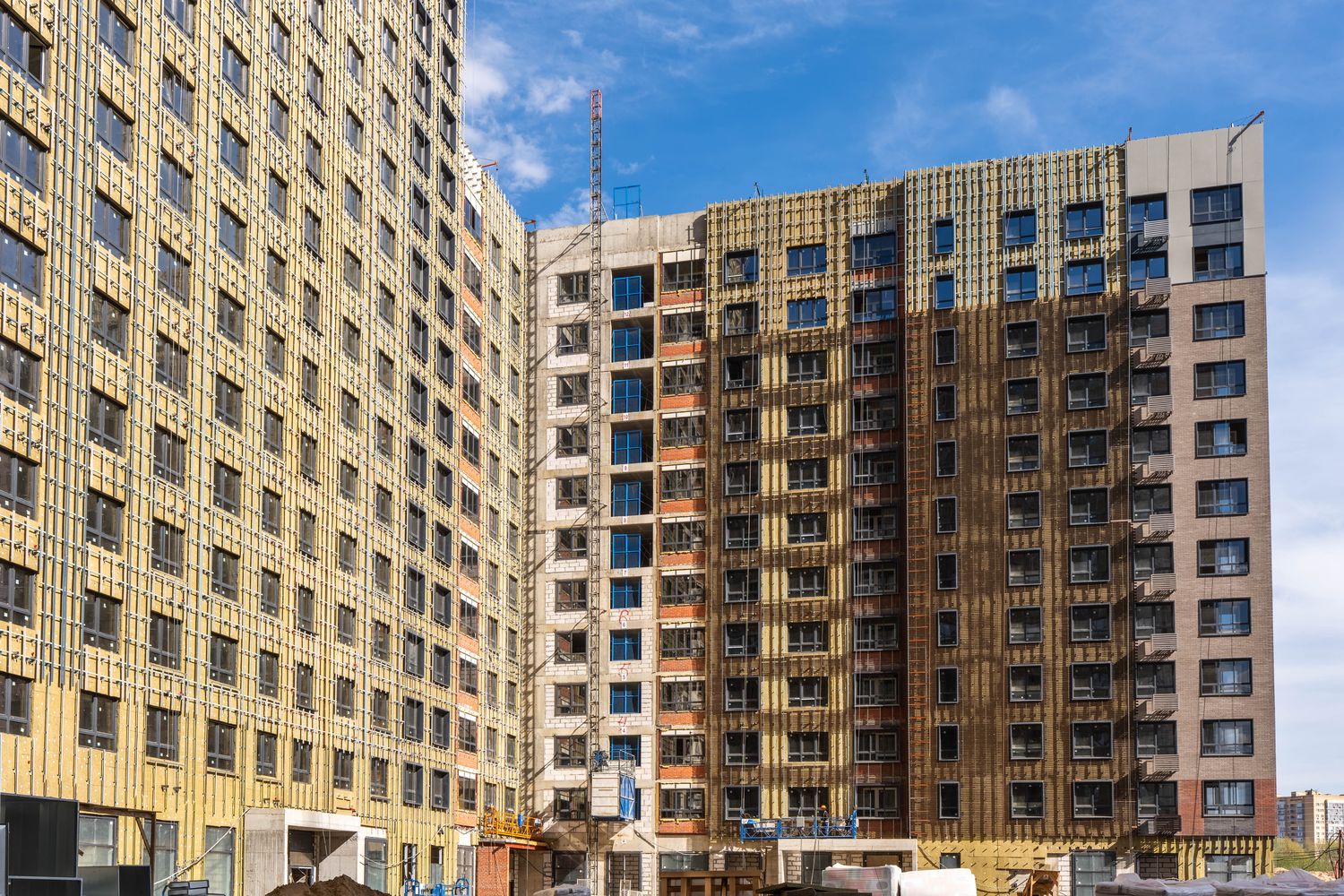

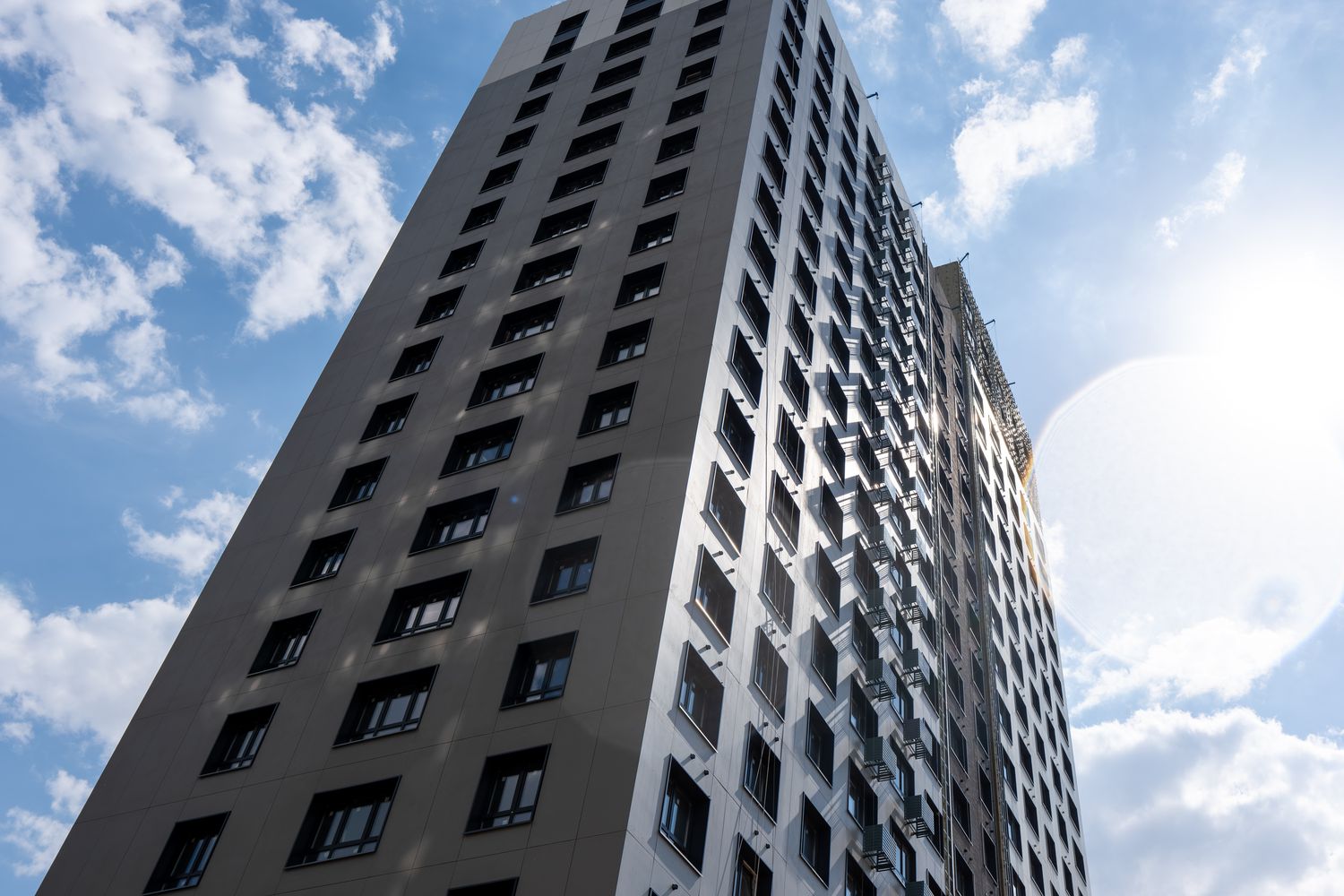

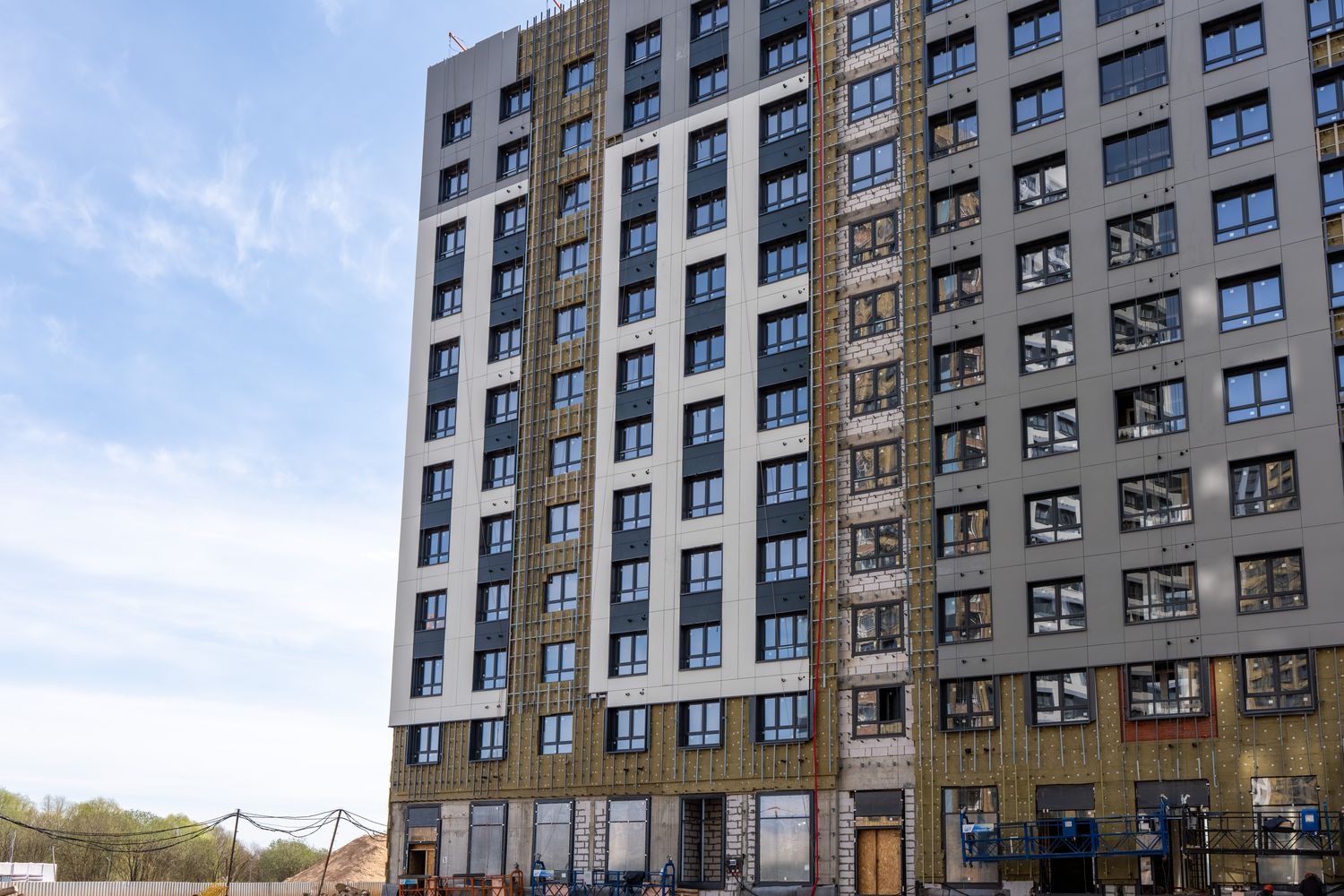

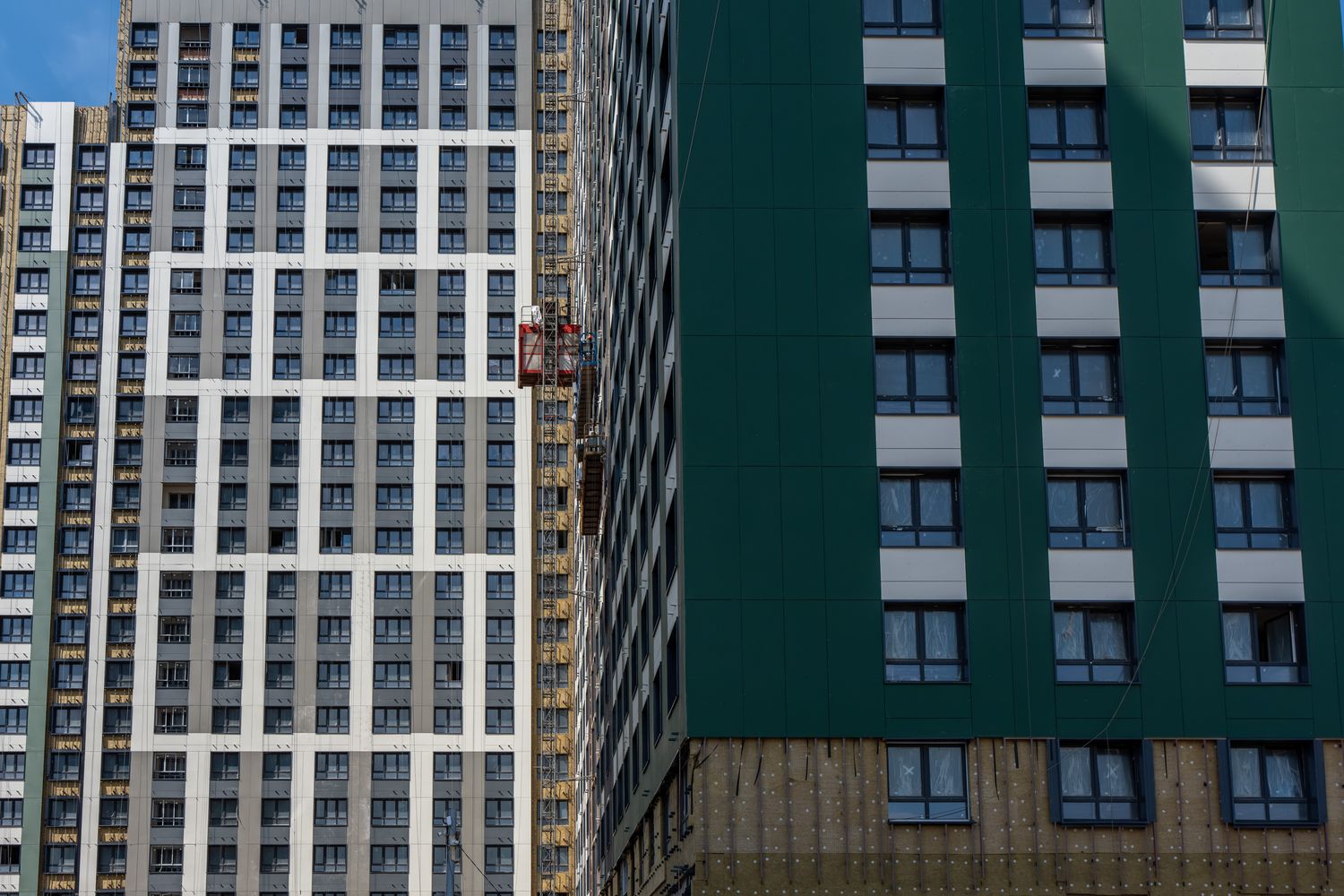

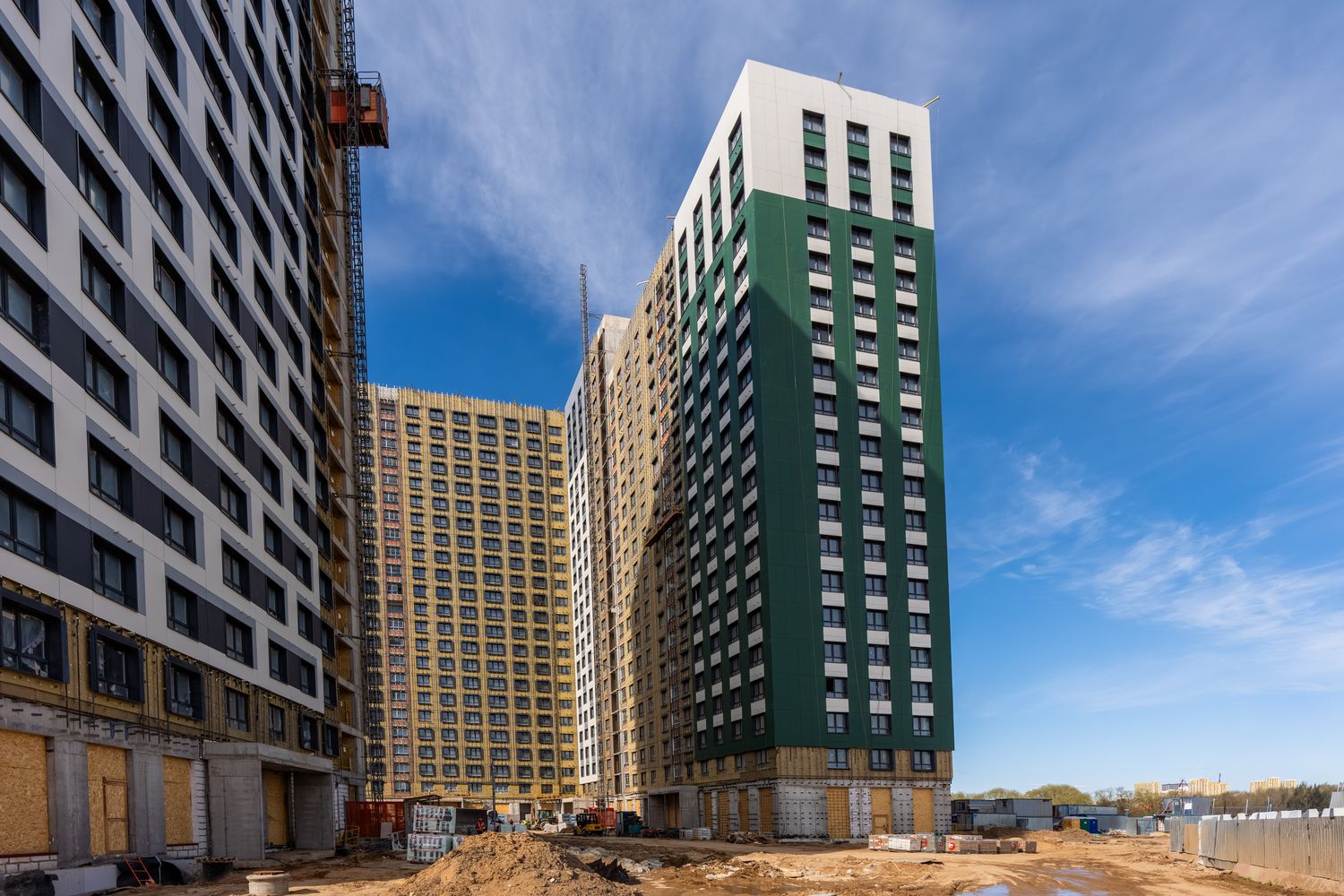

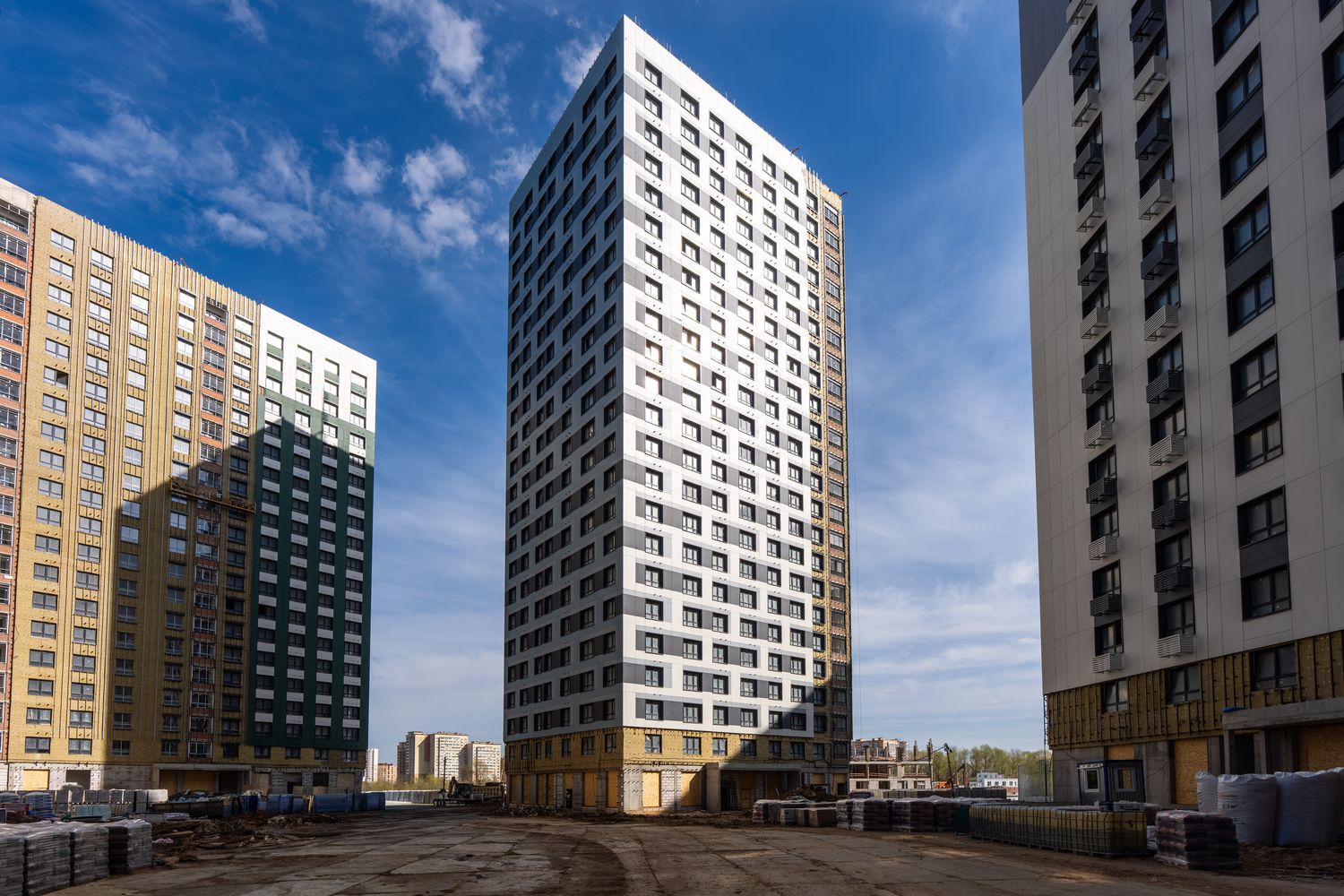

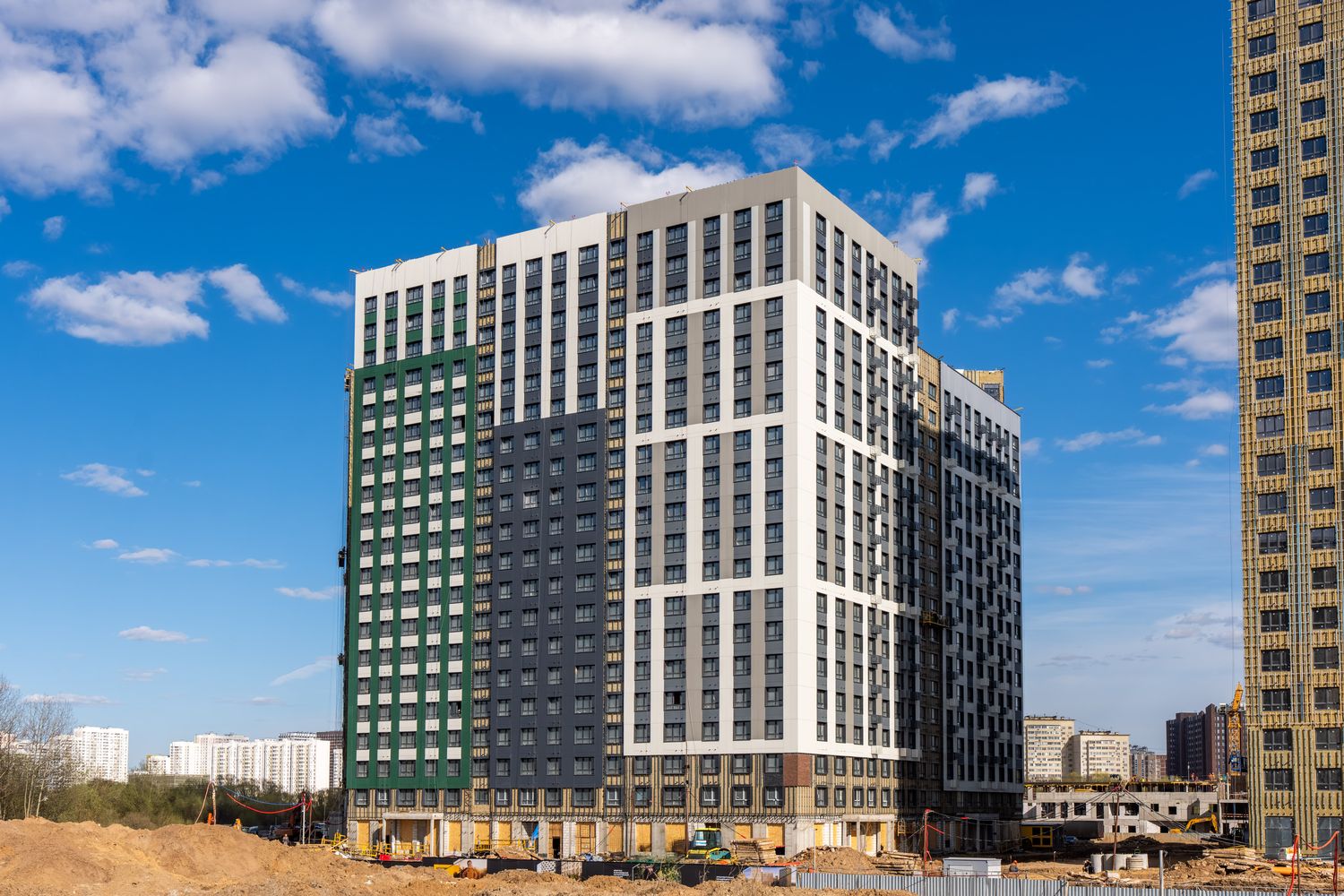

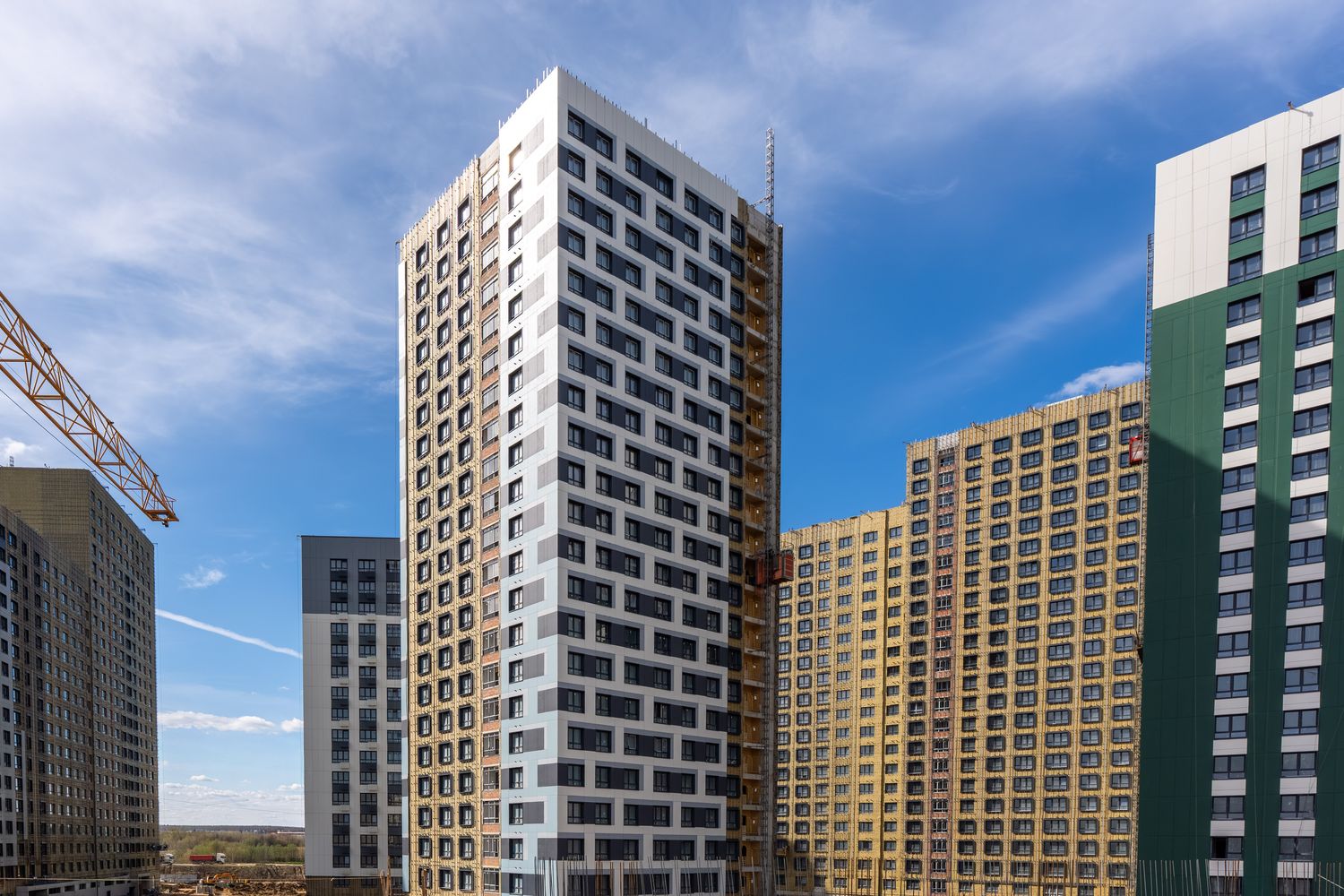

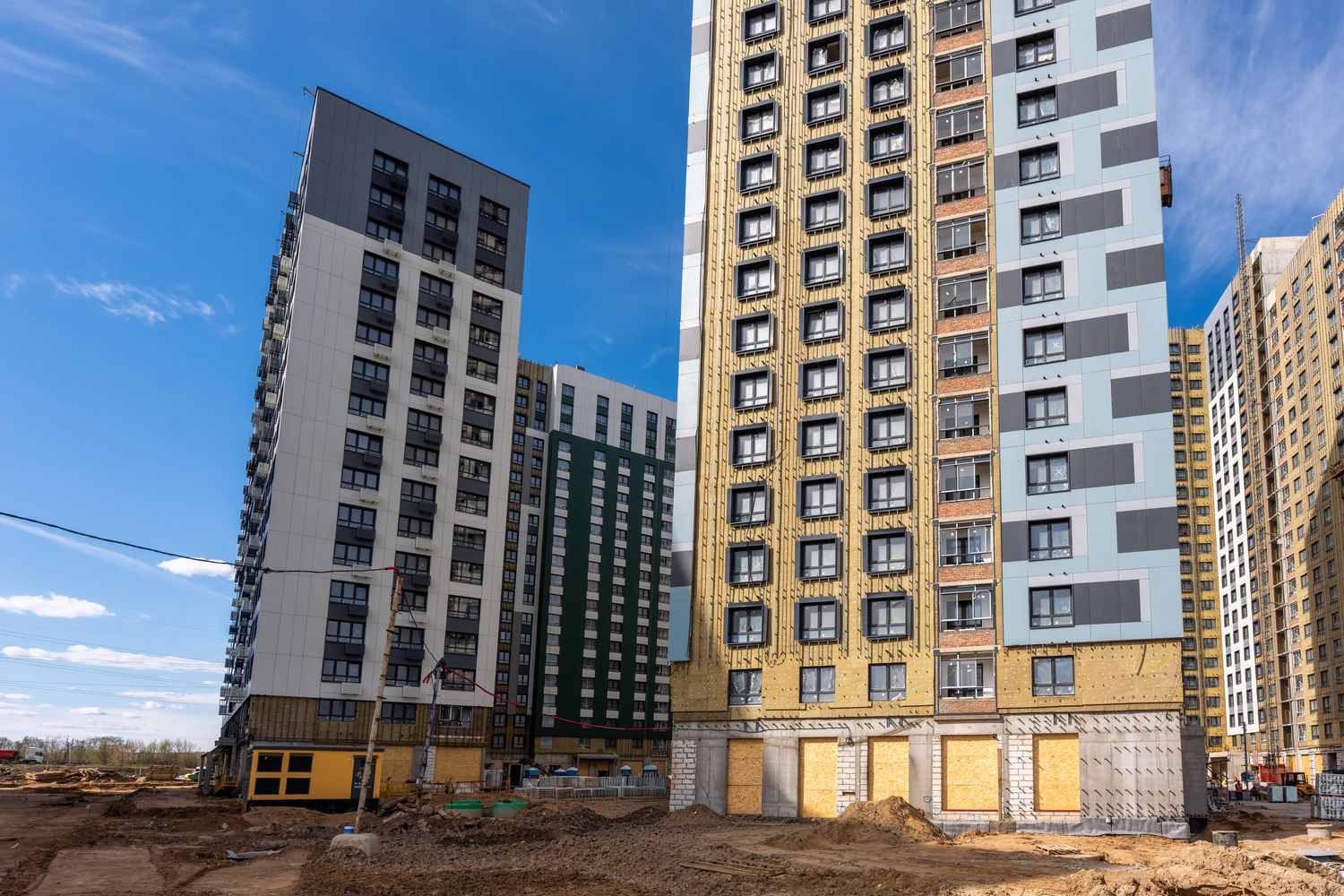

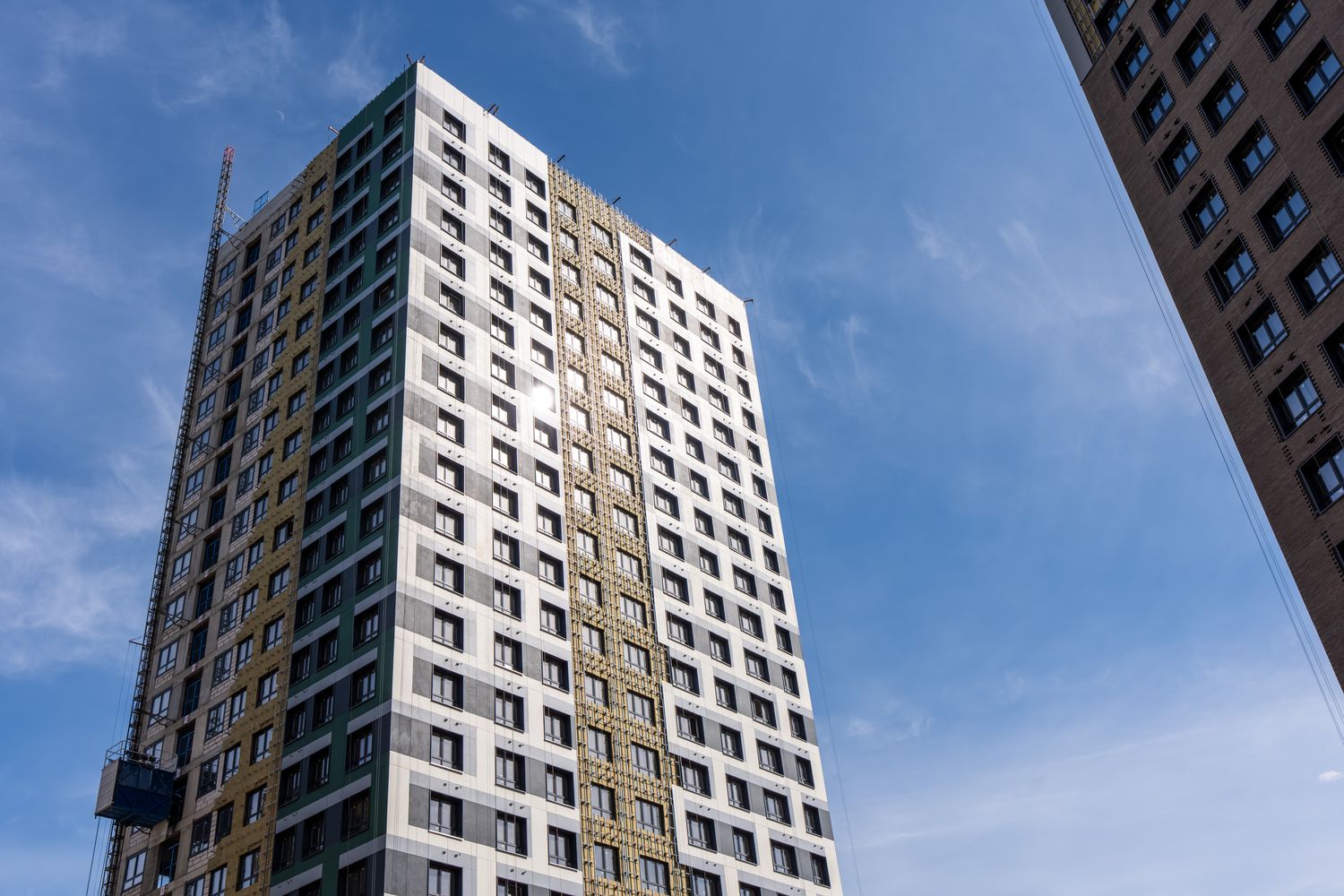

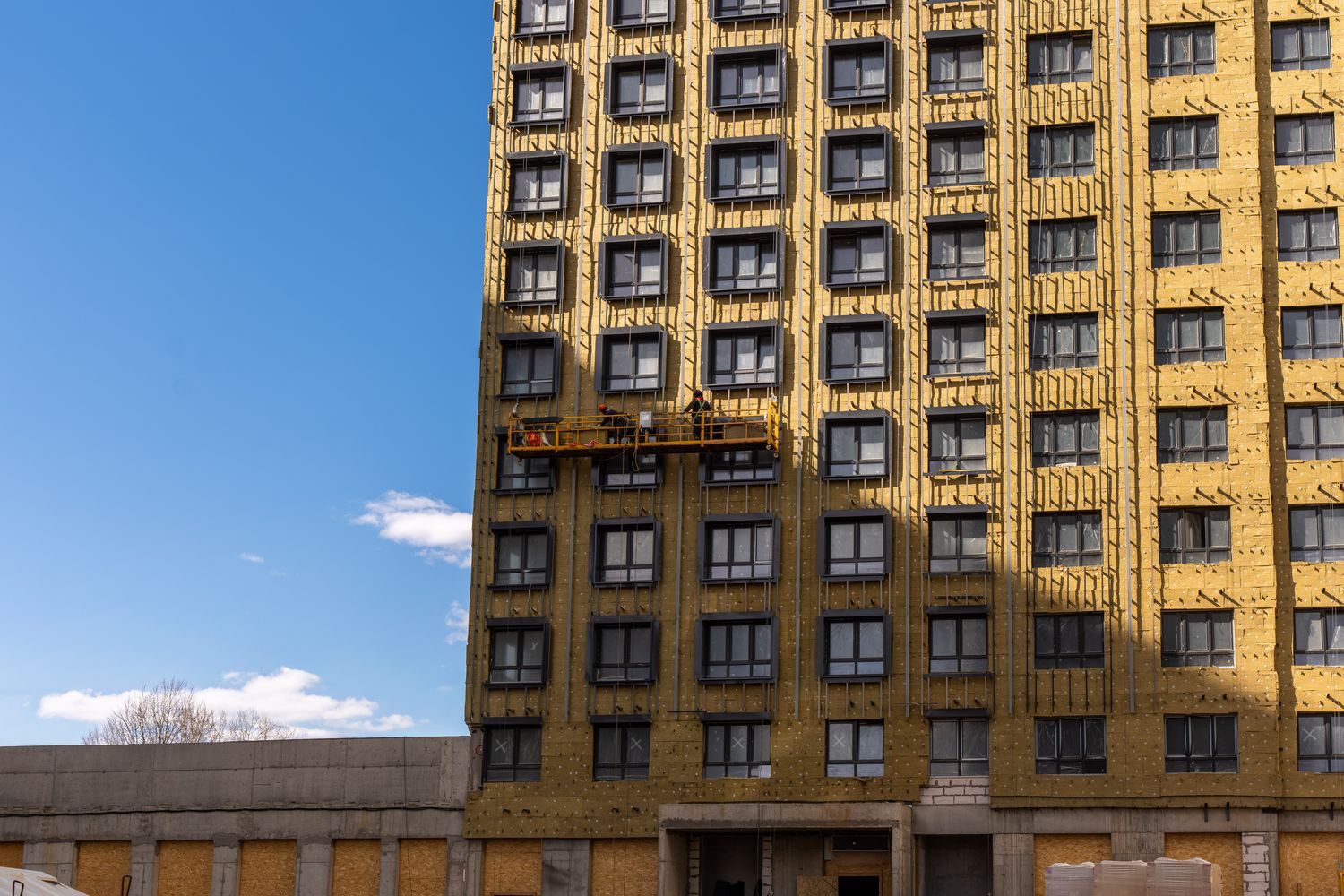

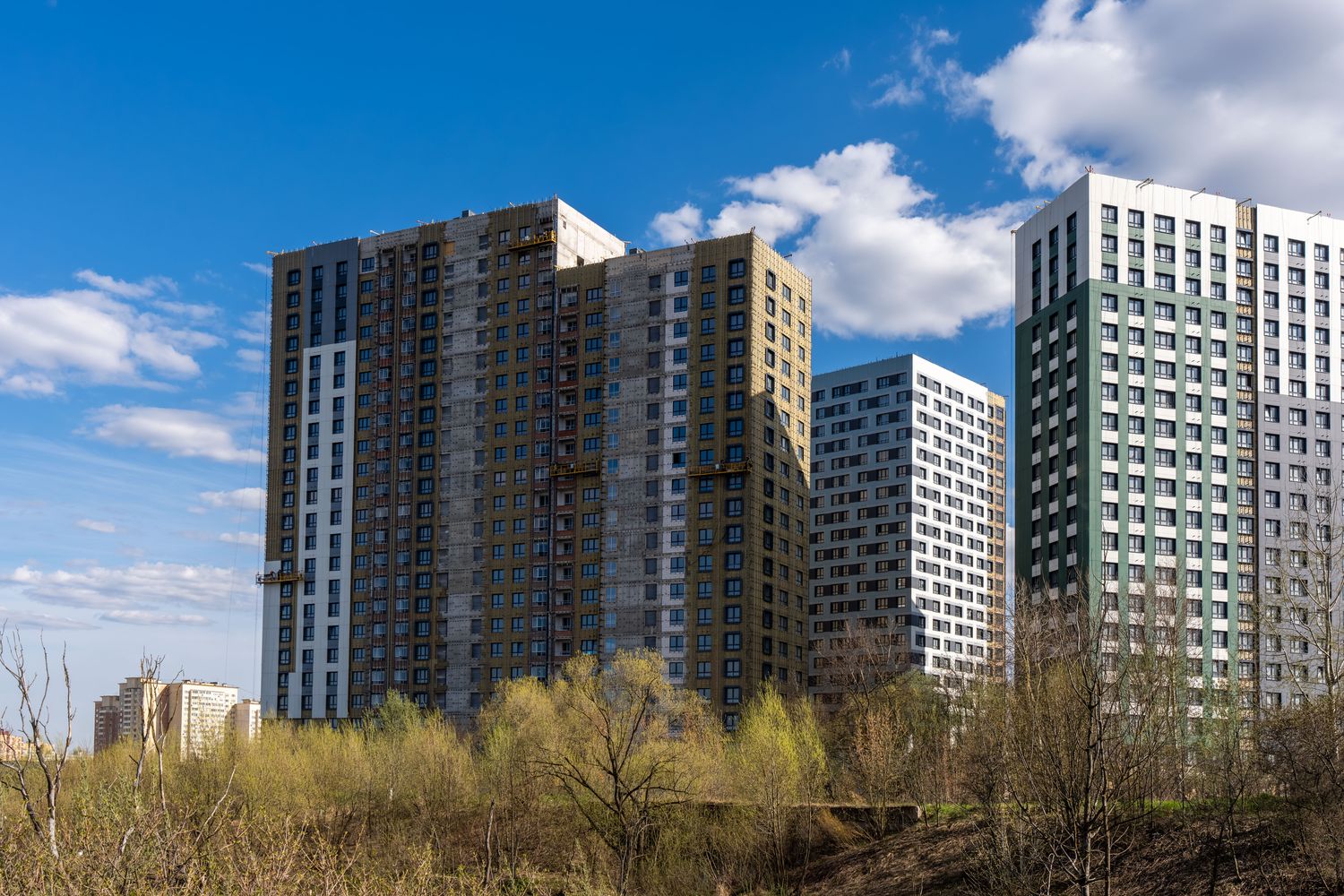

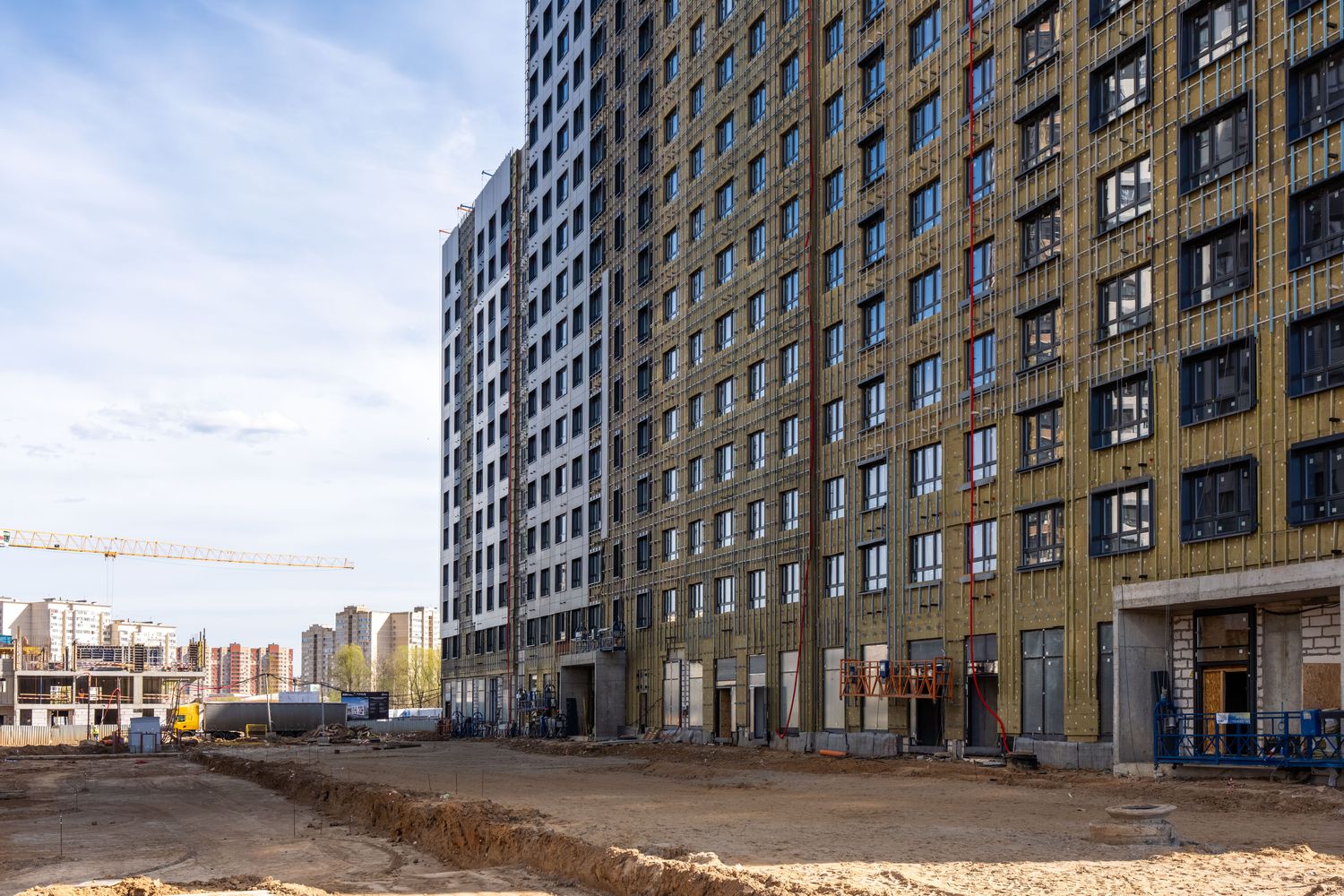

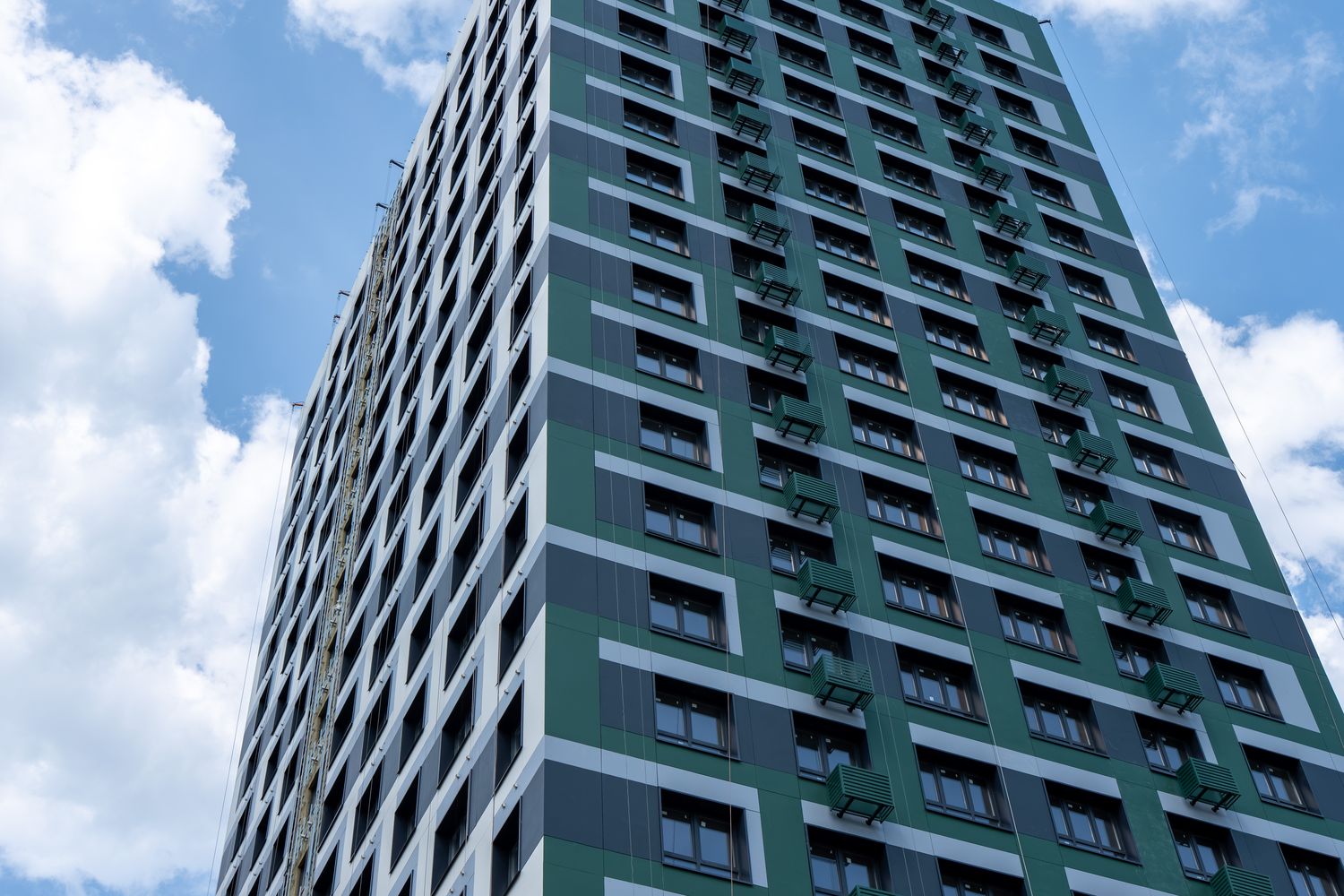

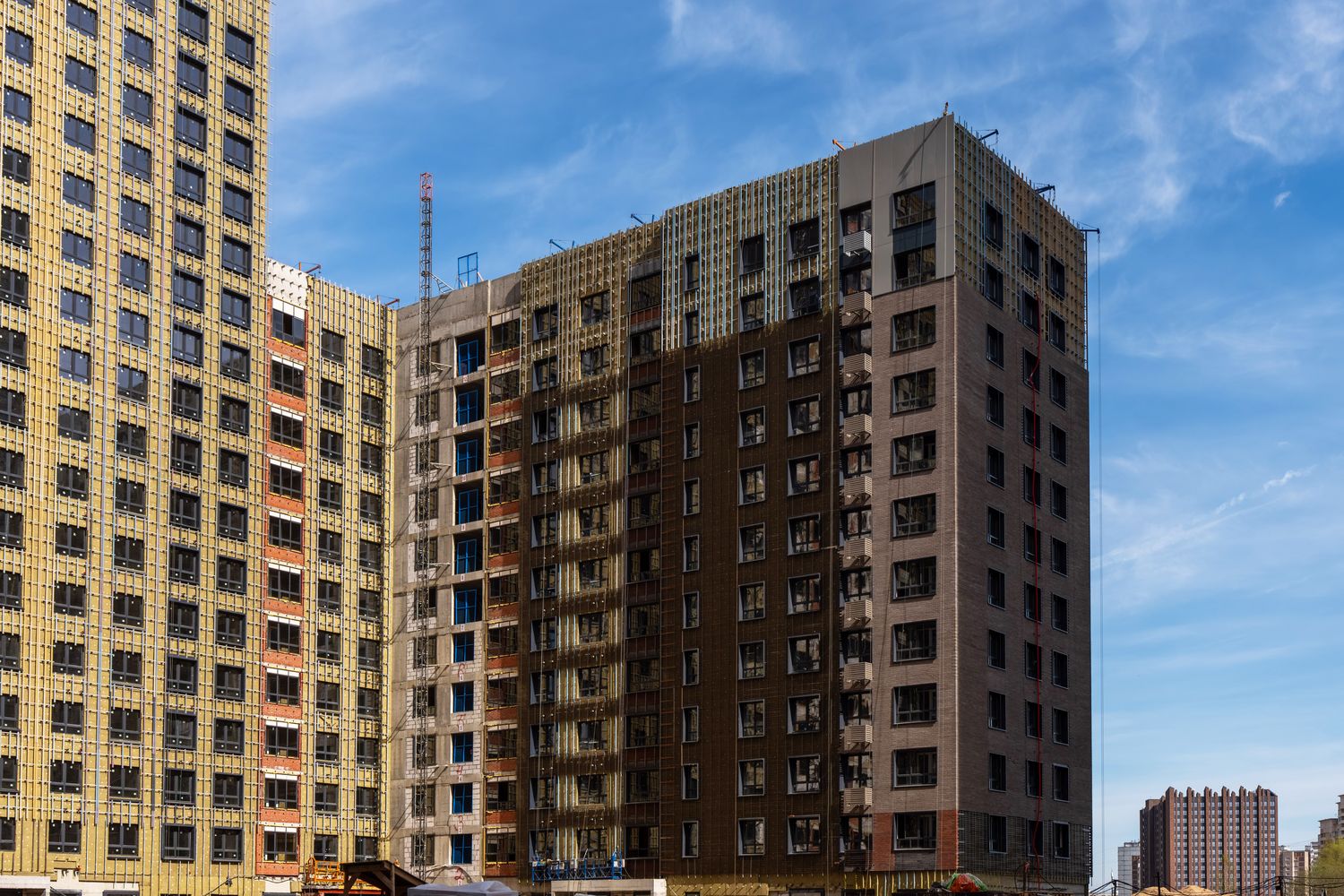

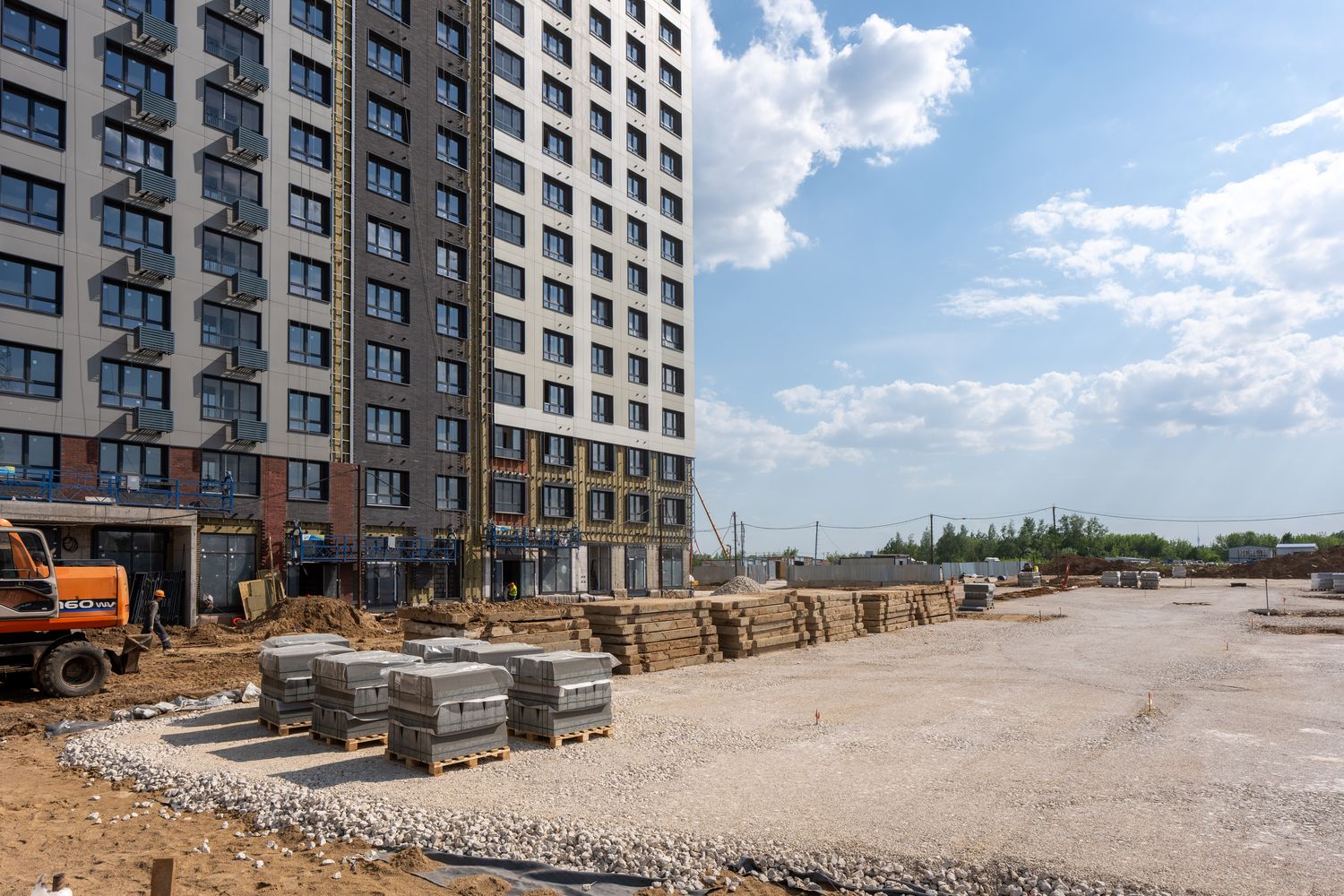

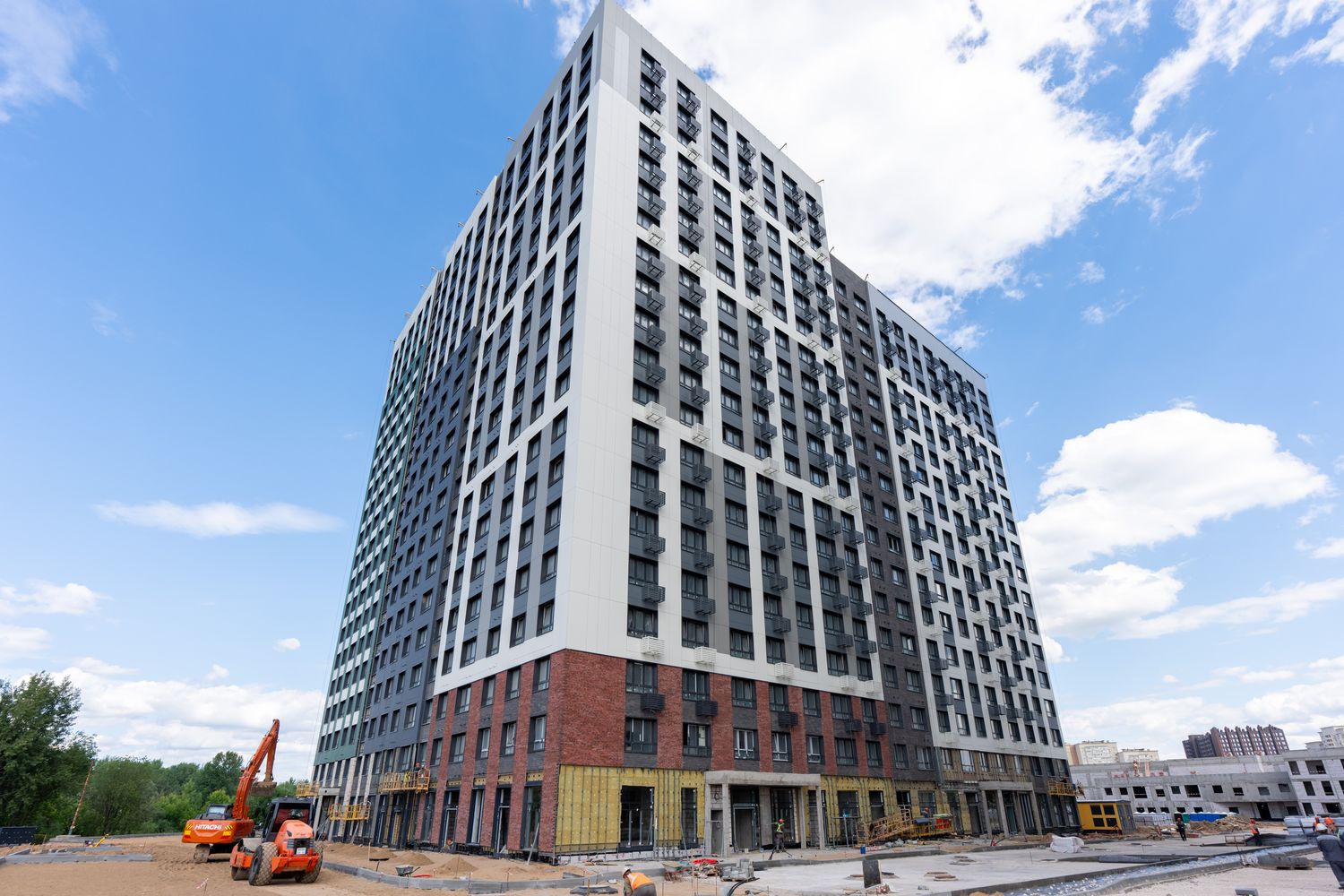

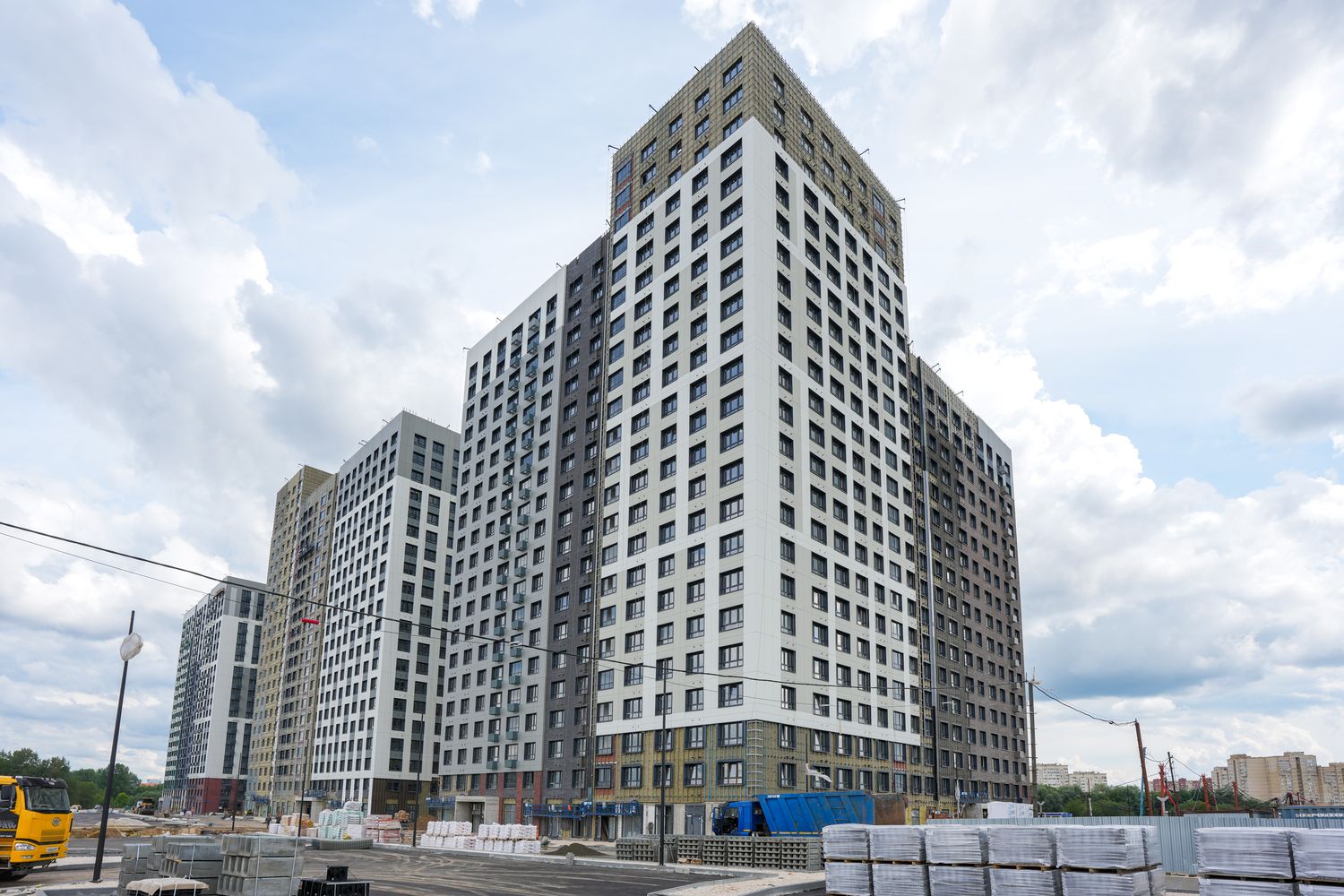

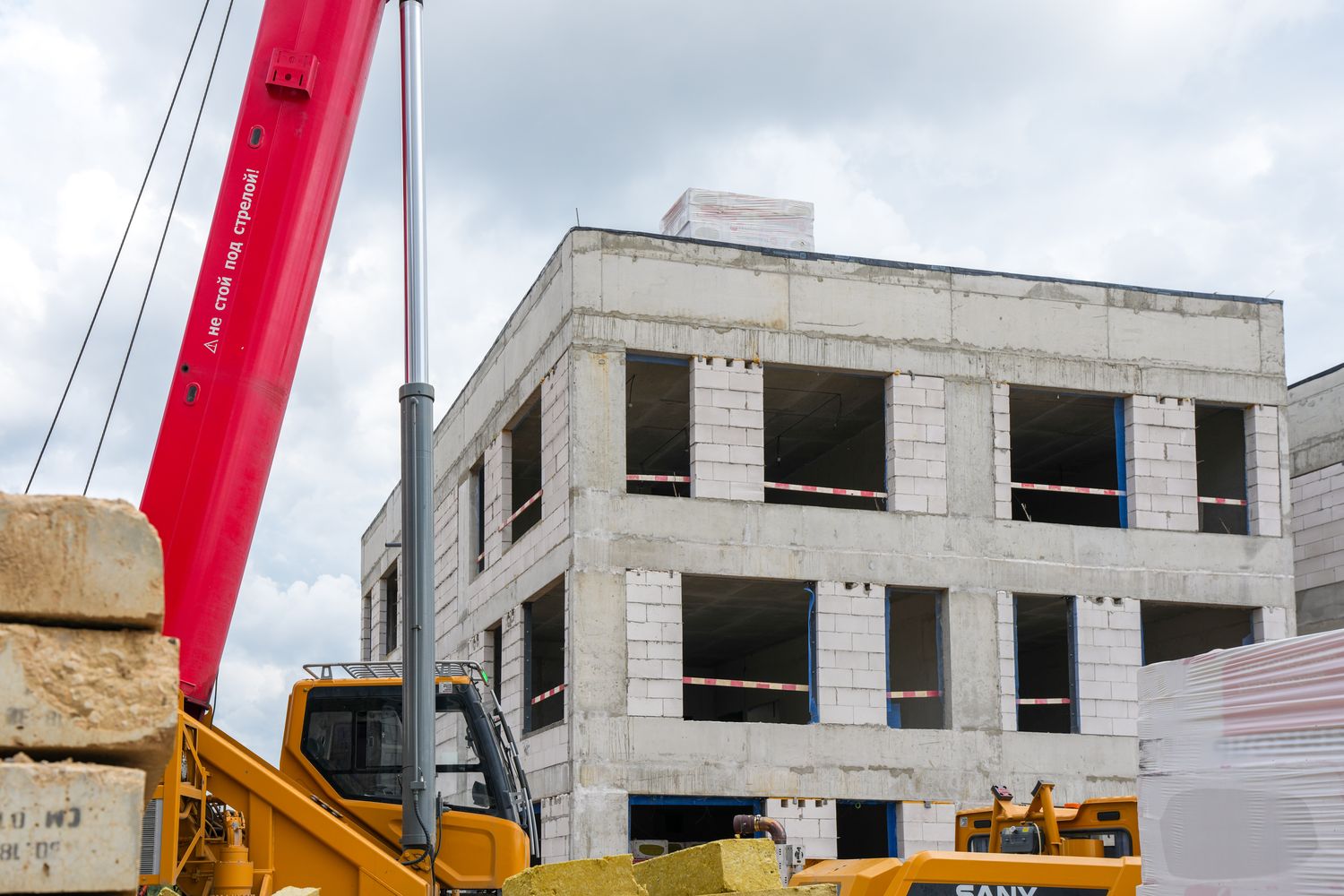

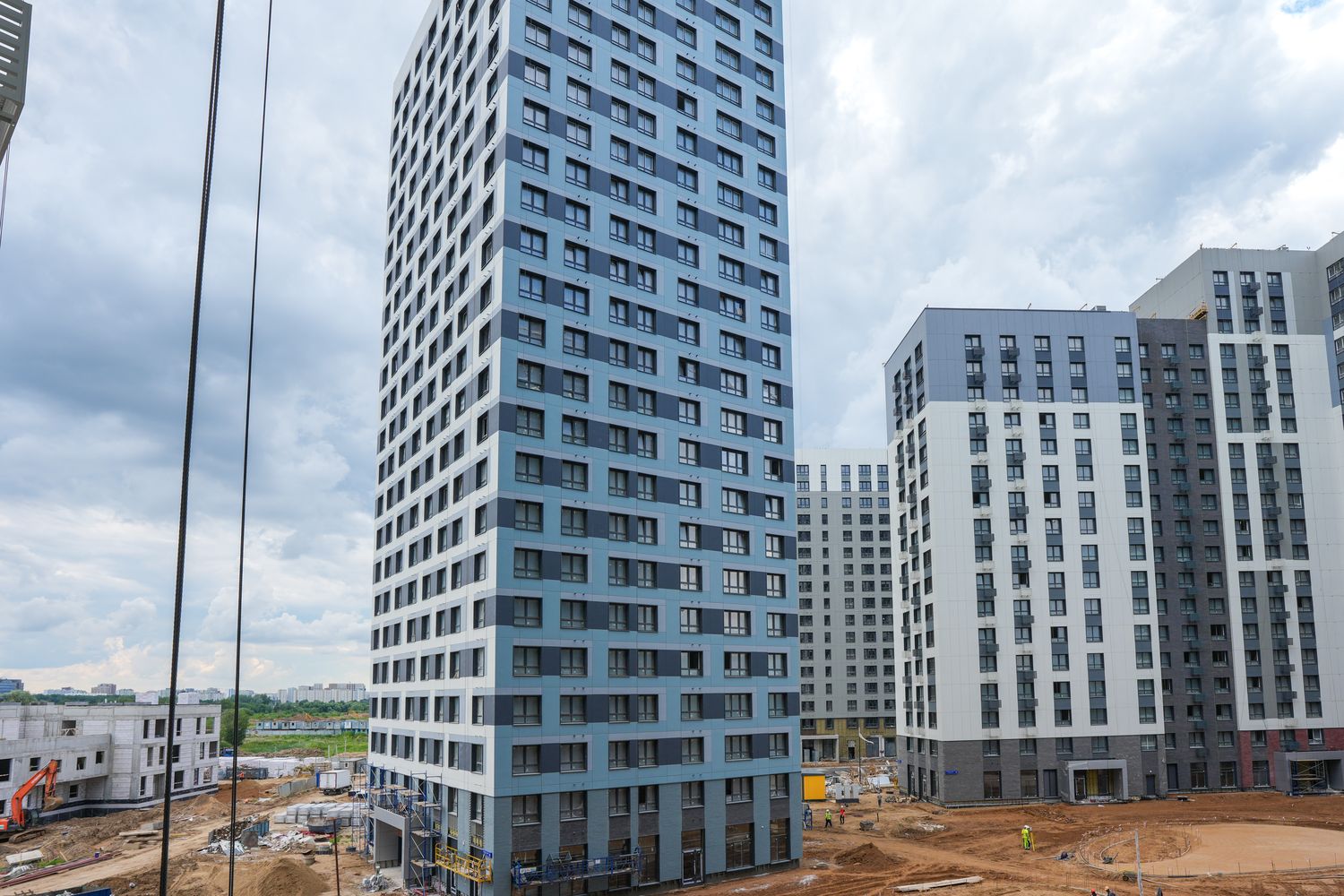

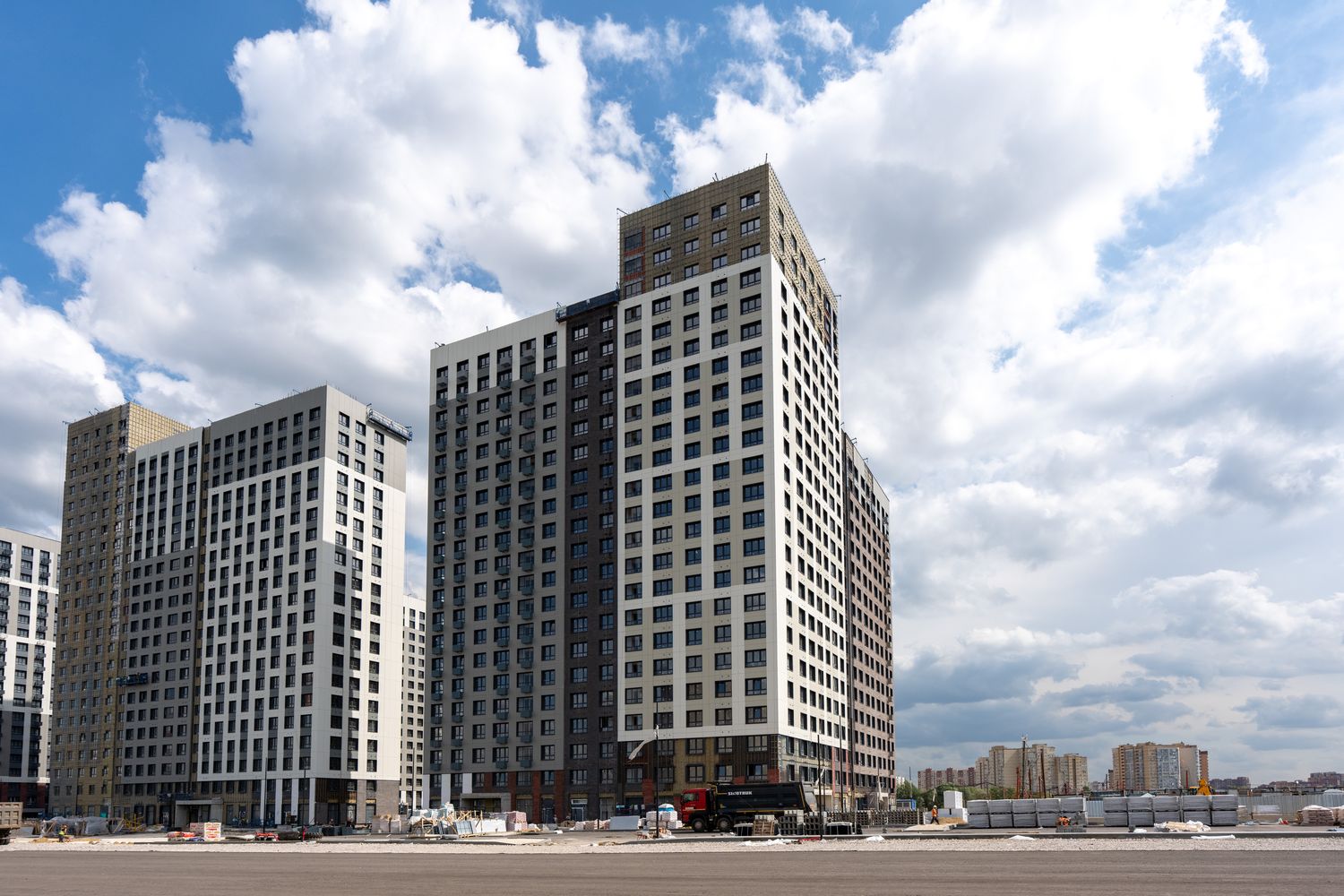

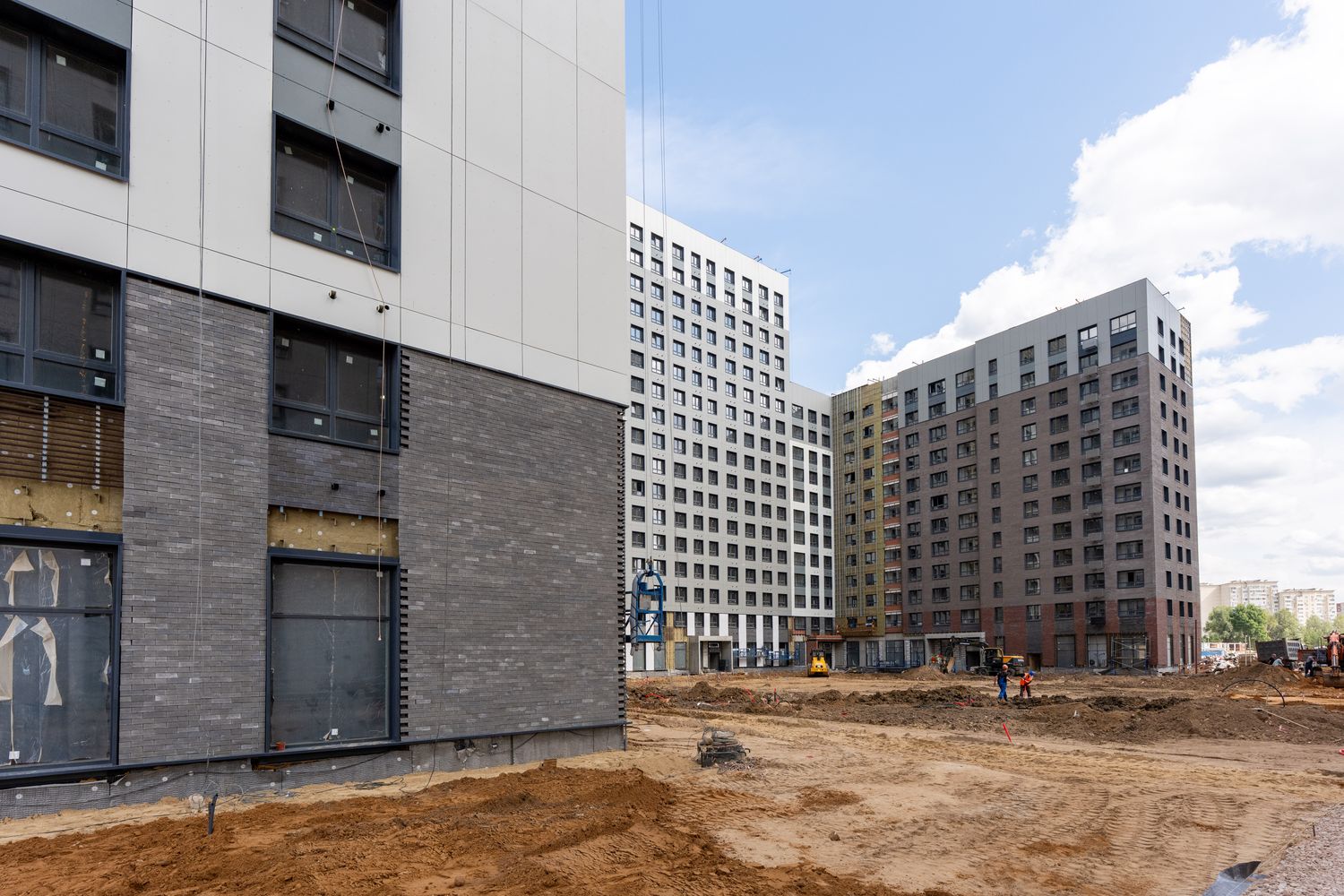

- Корпус 11.1. Завершили кладку наружных и внутренних стен этажей, подвальных помещений. Продолжаем монтировать окна и кровлю. Приступили к устройству фасадов и металлических конструкций балконных ограждений.

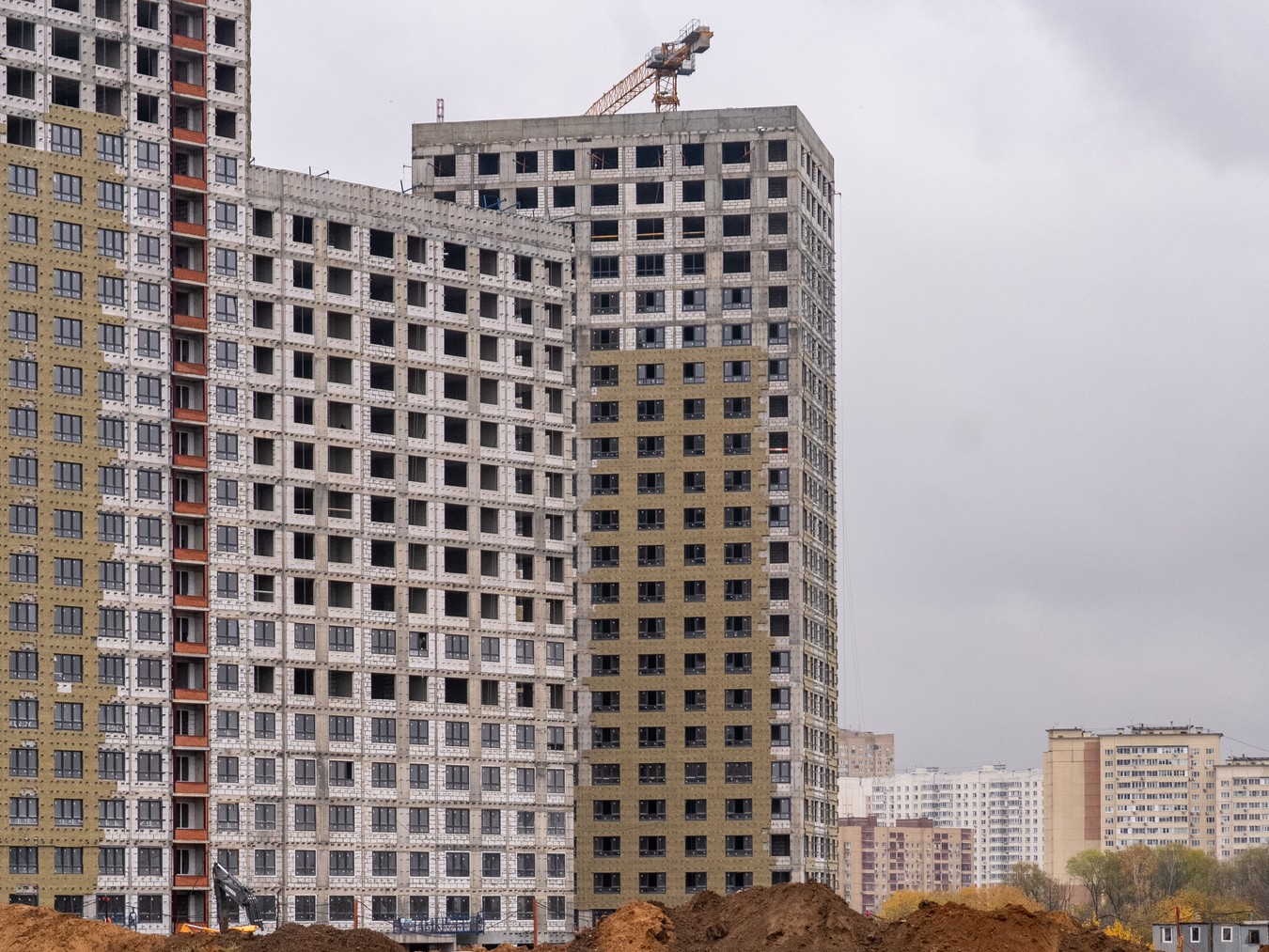

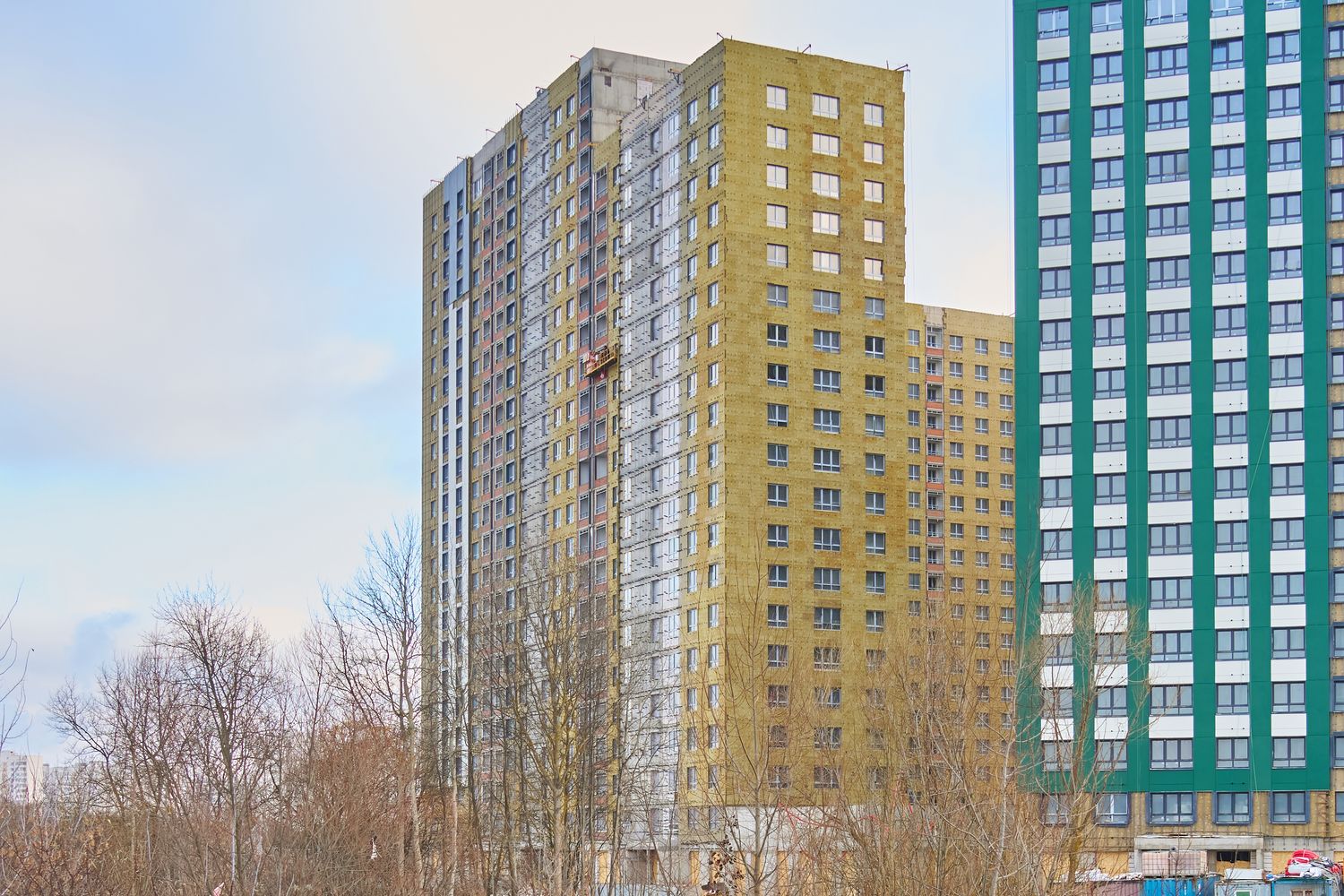

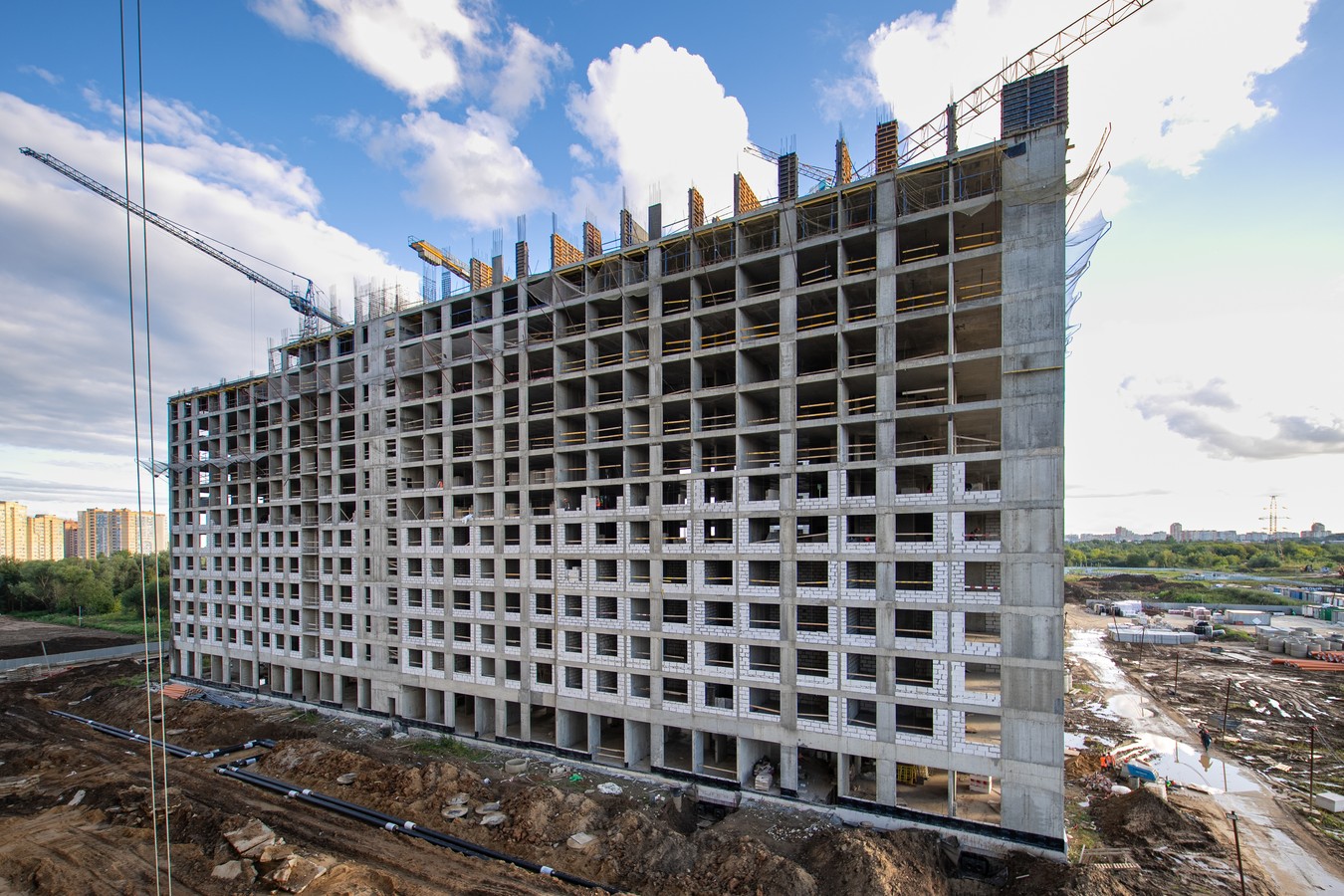

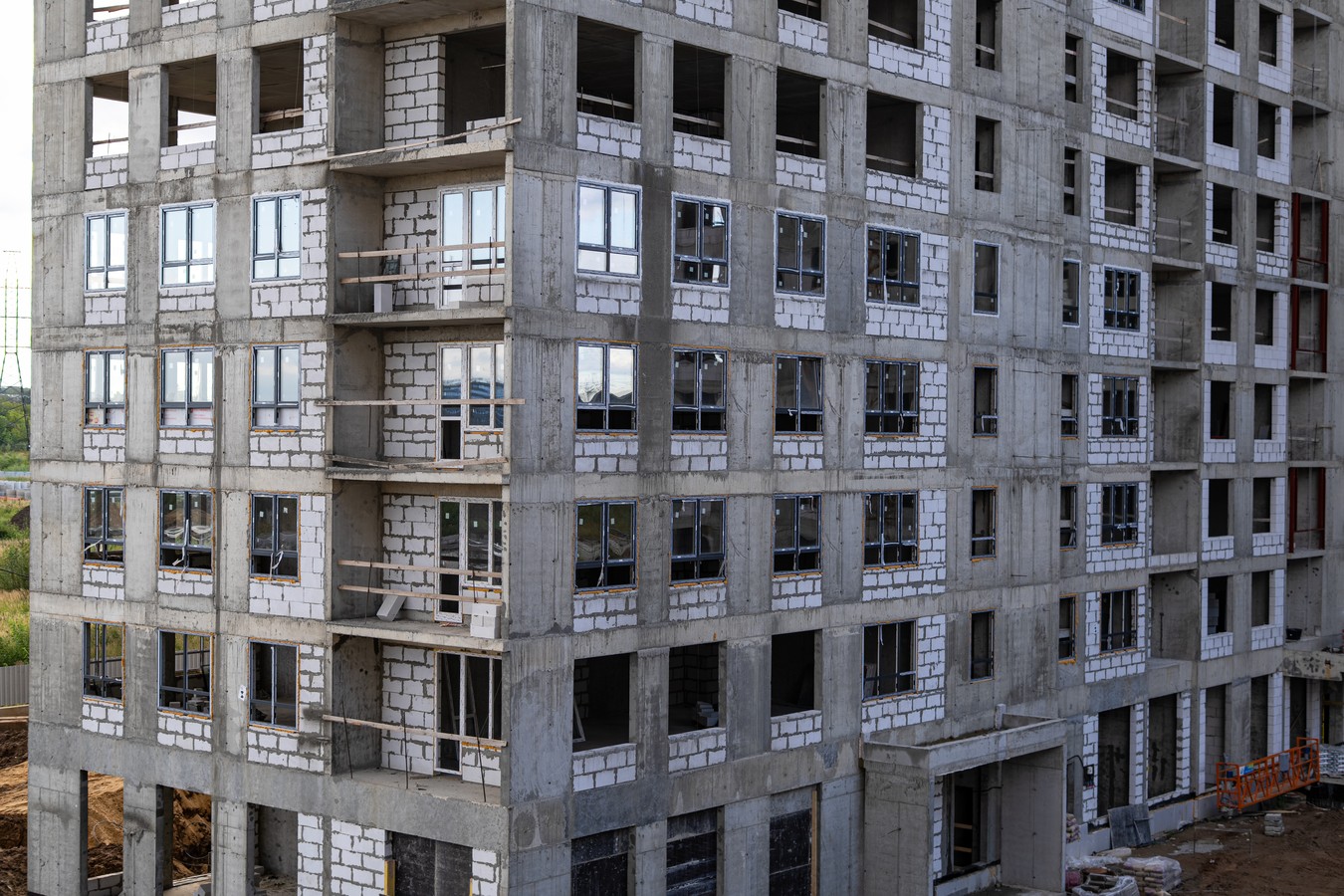

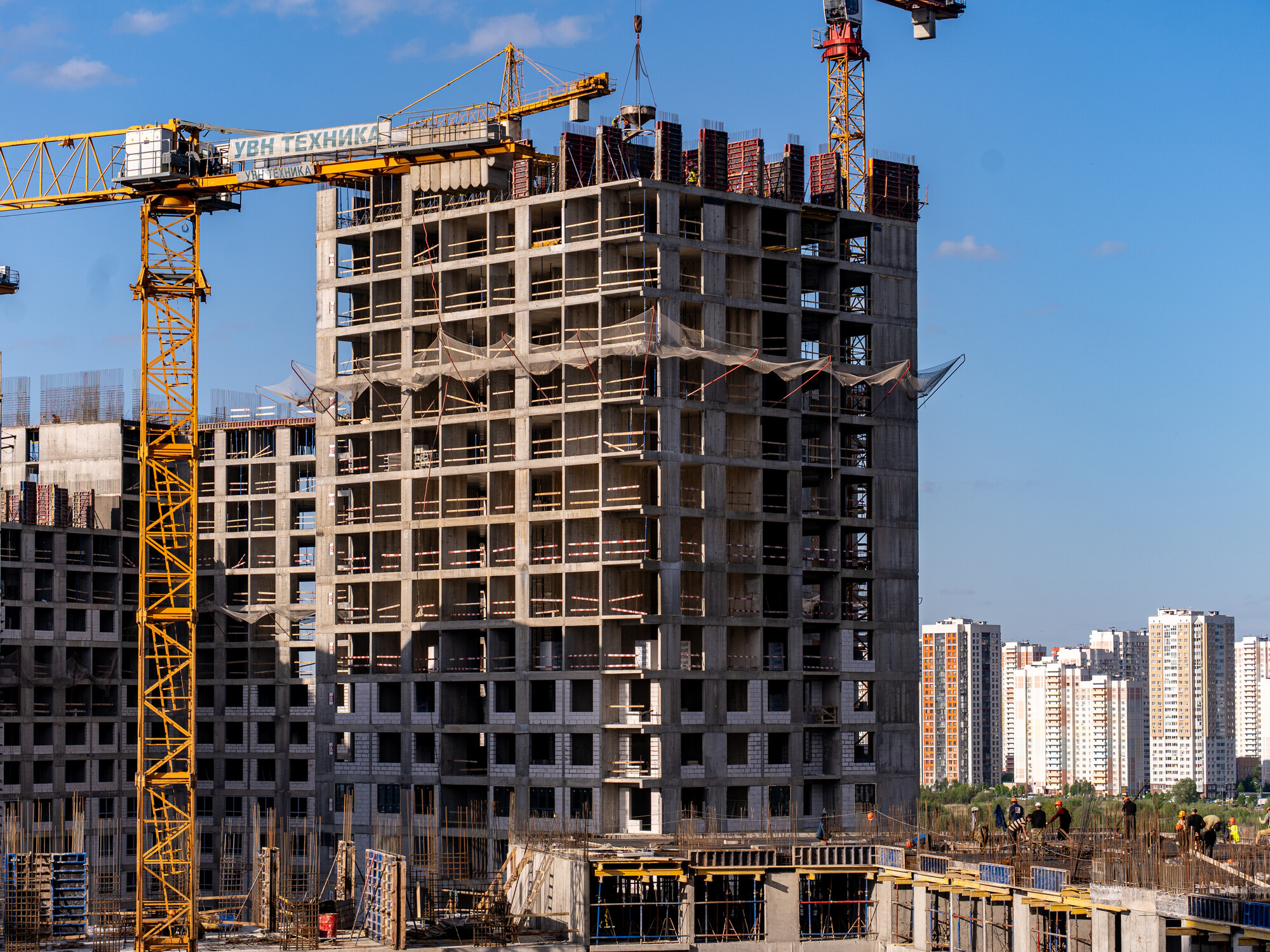

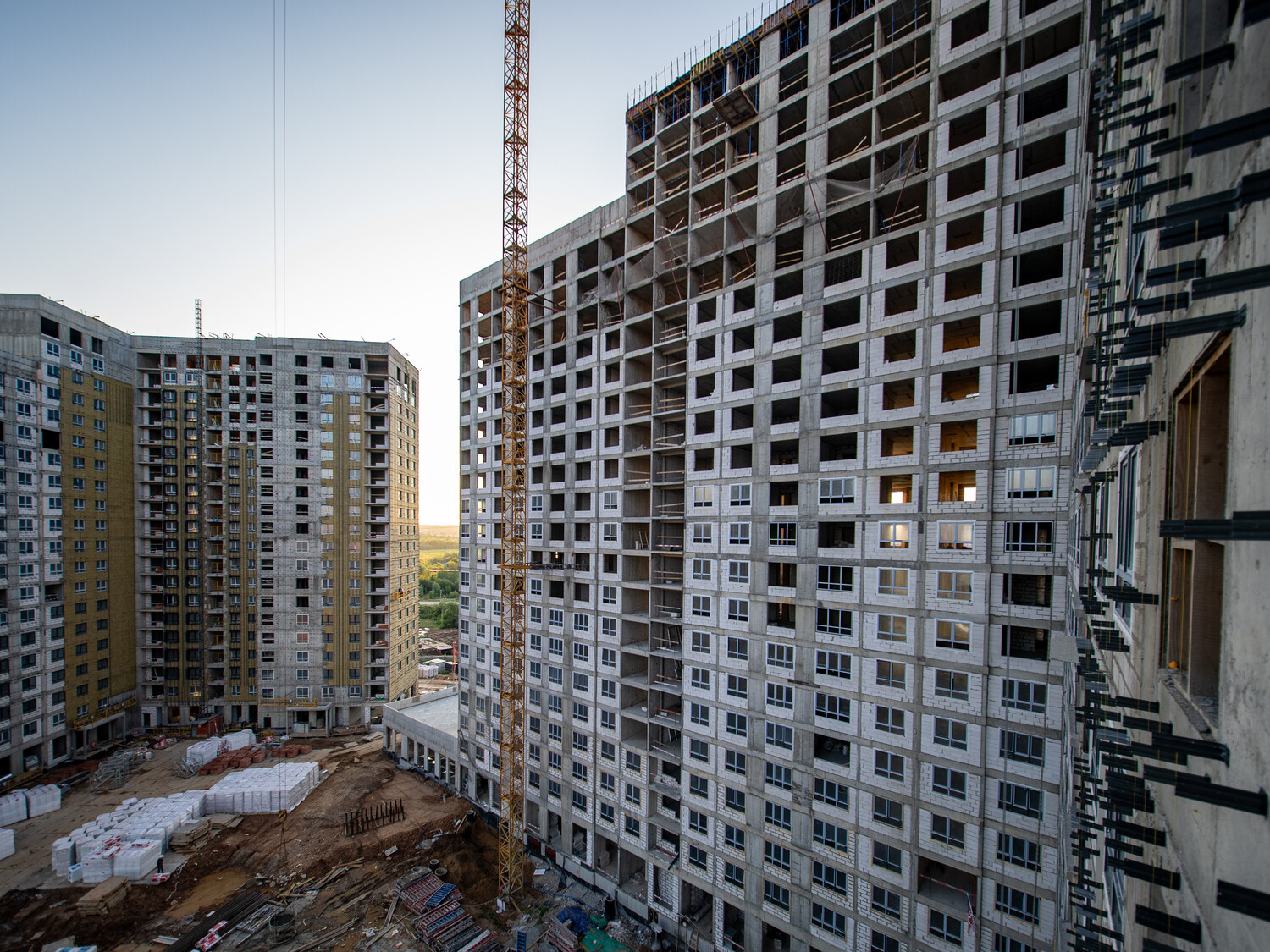

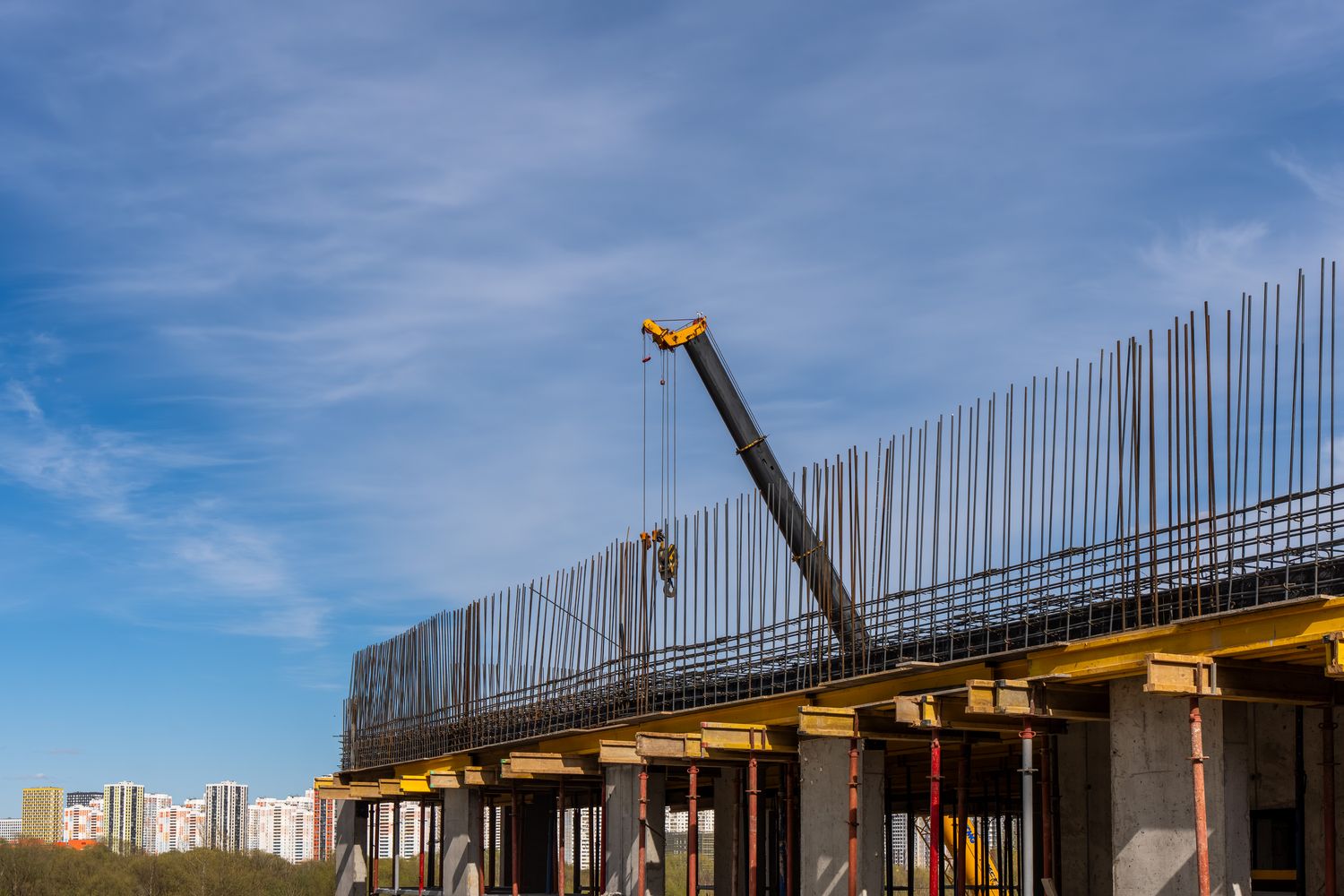

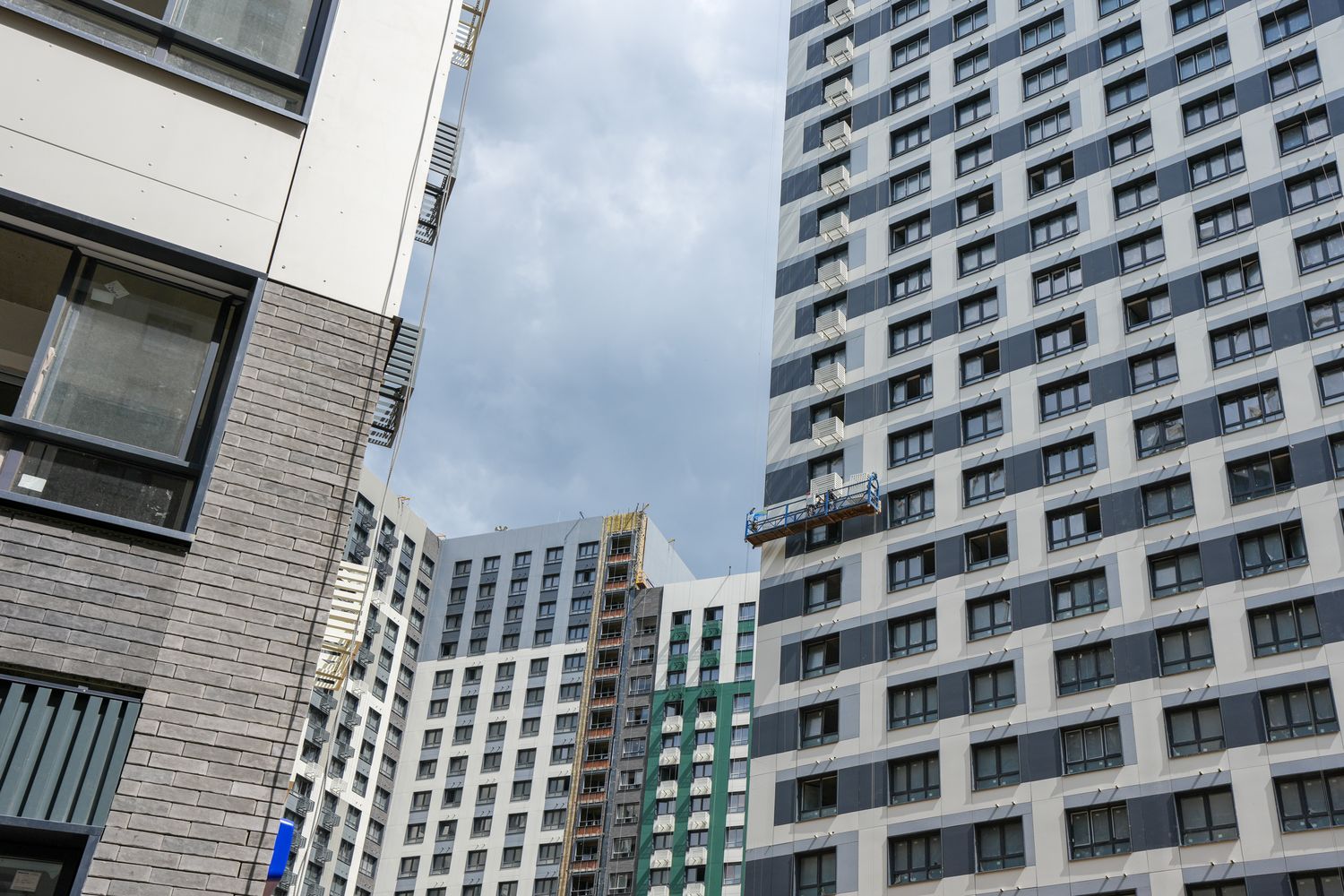

- Корпус 11.2. Возводим железобетонные конструкции 12–14-х этажей, продолжаем работу над внутренними и наружными стенами 7–8-х этажей.

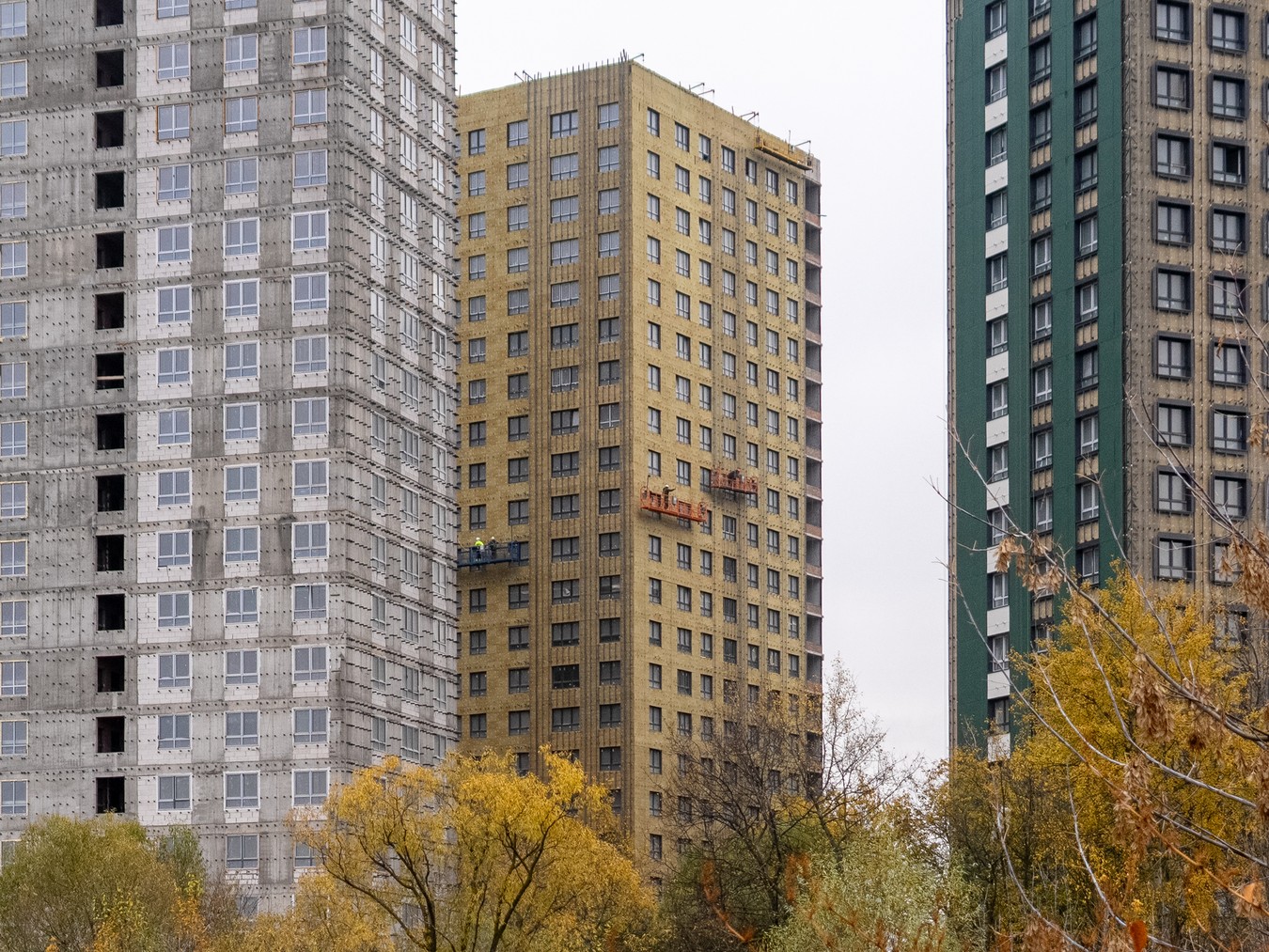

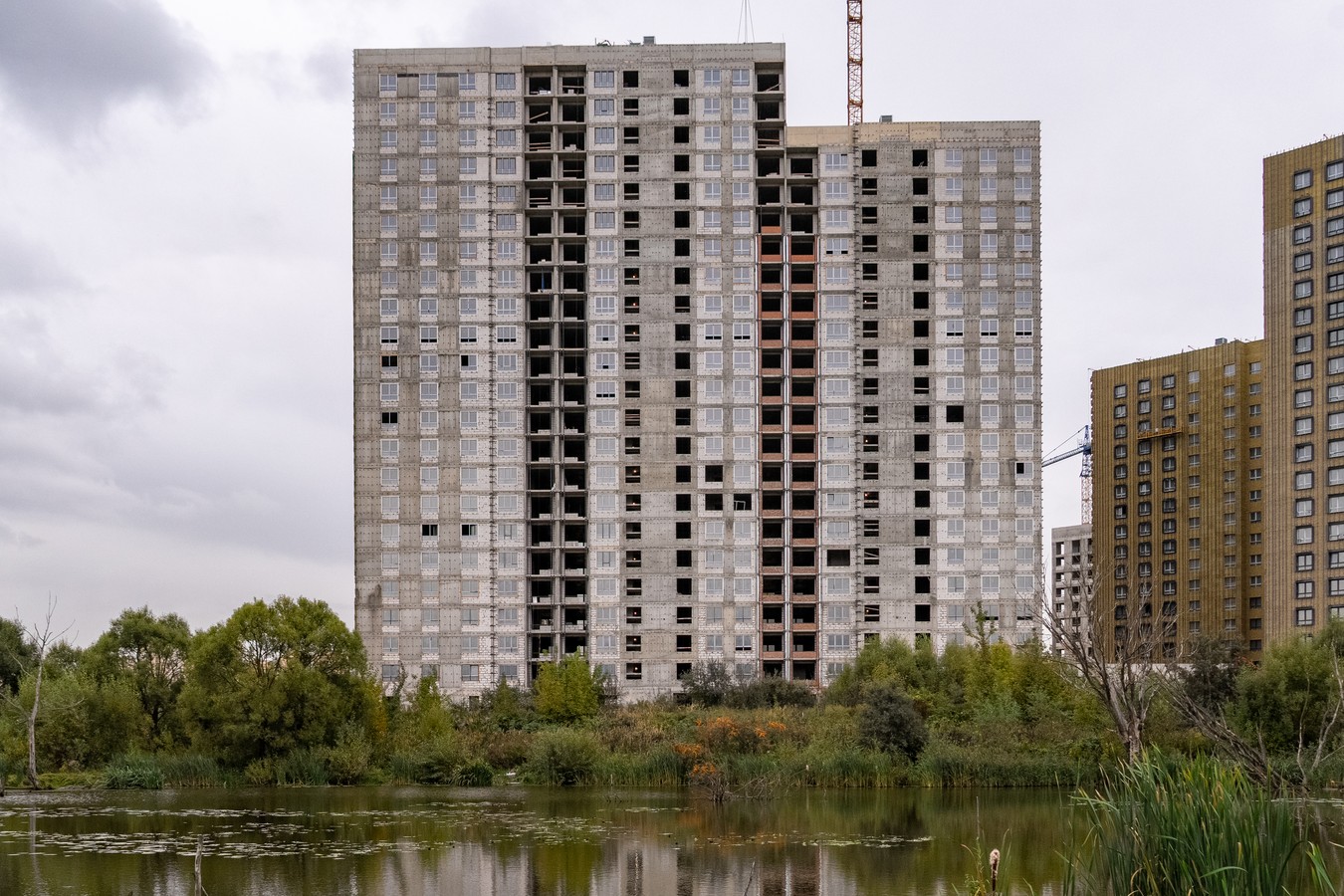

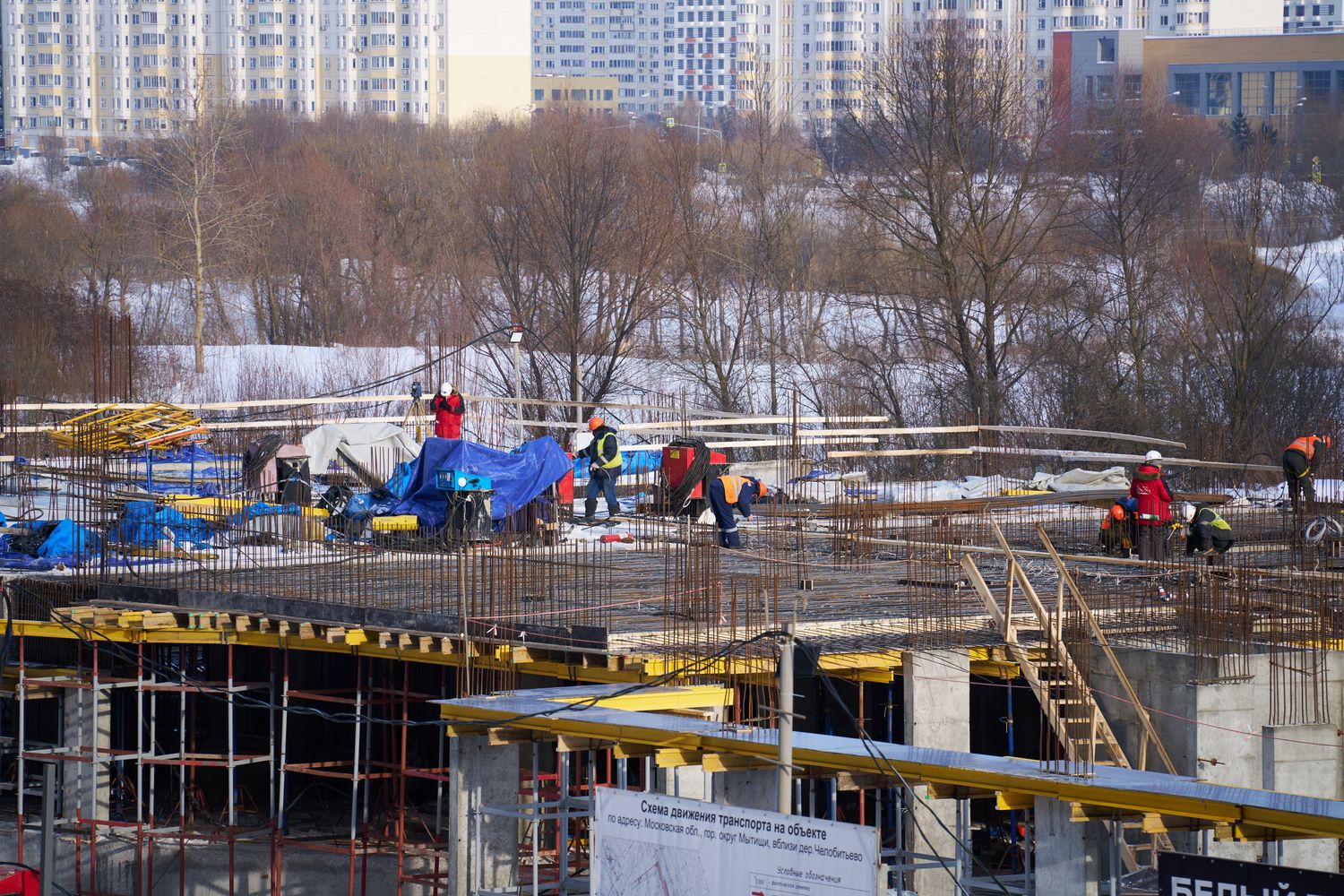

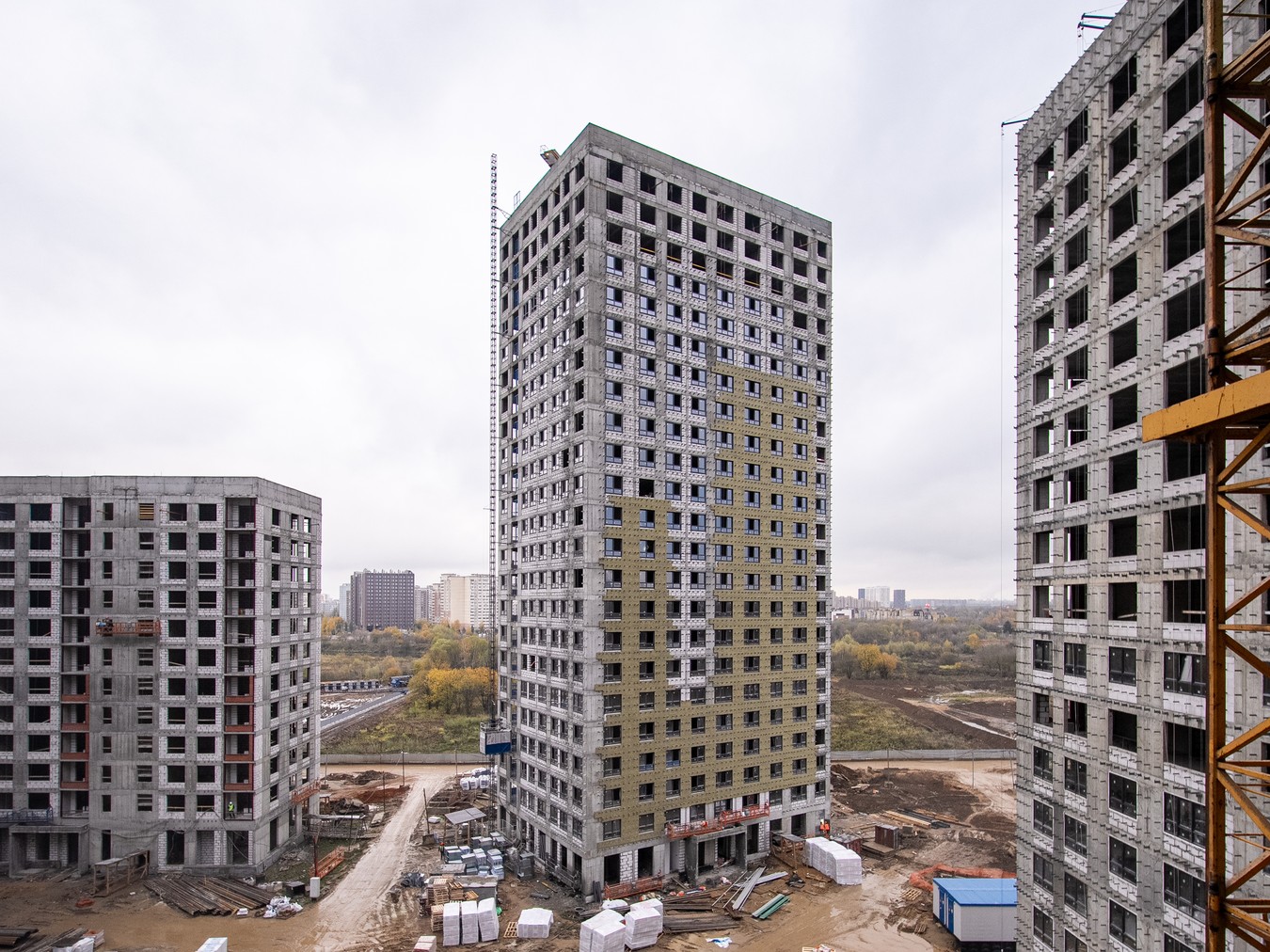

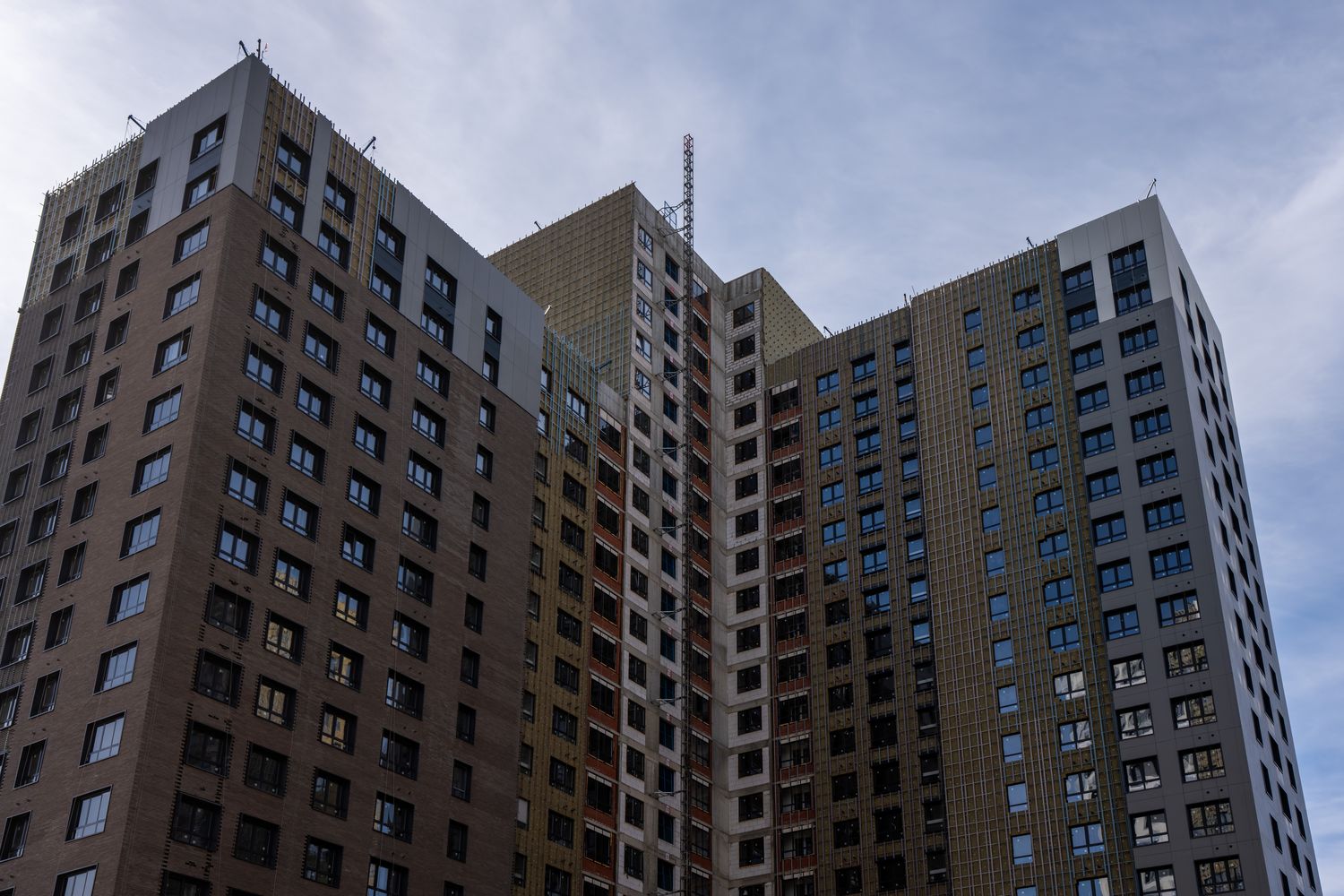

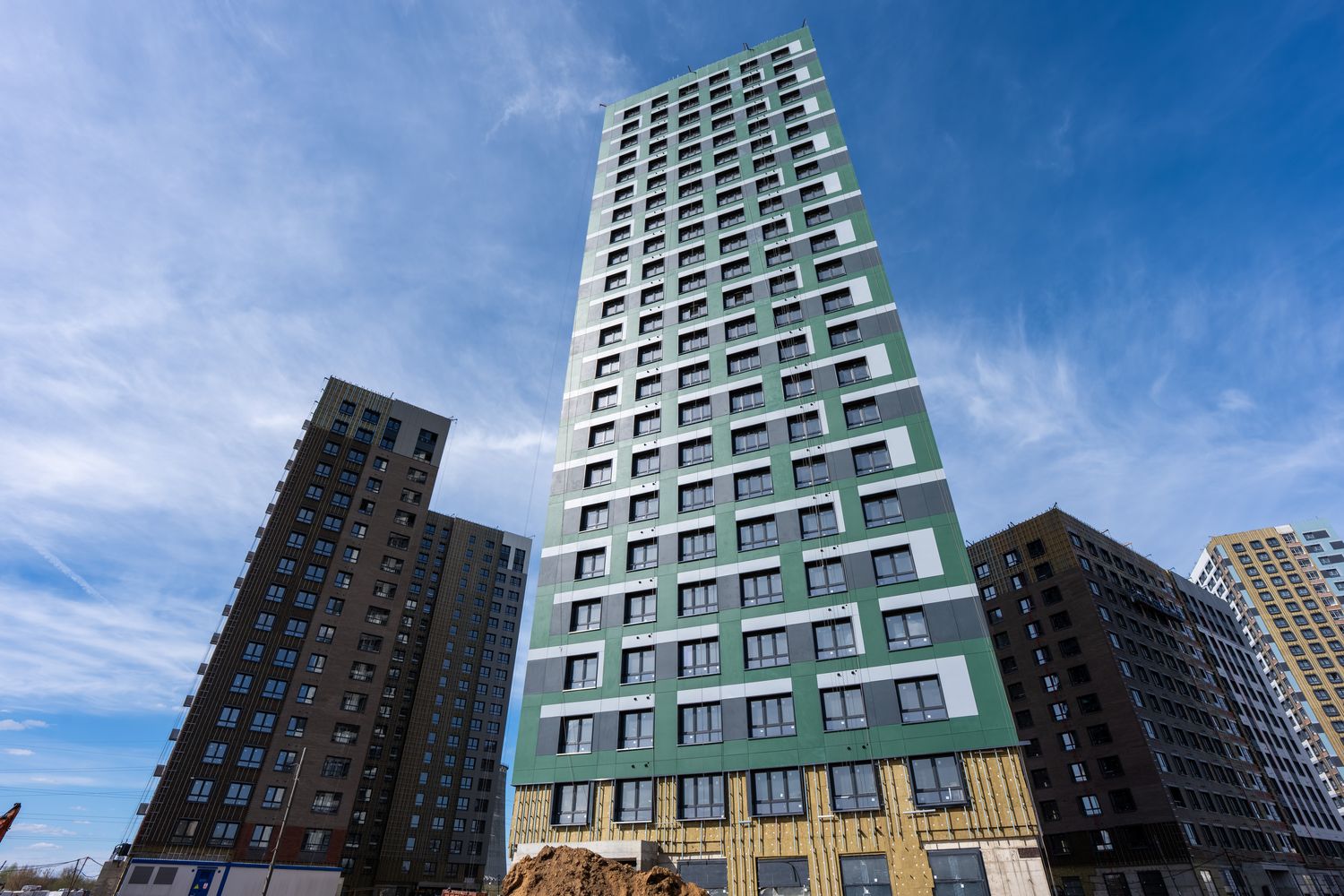

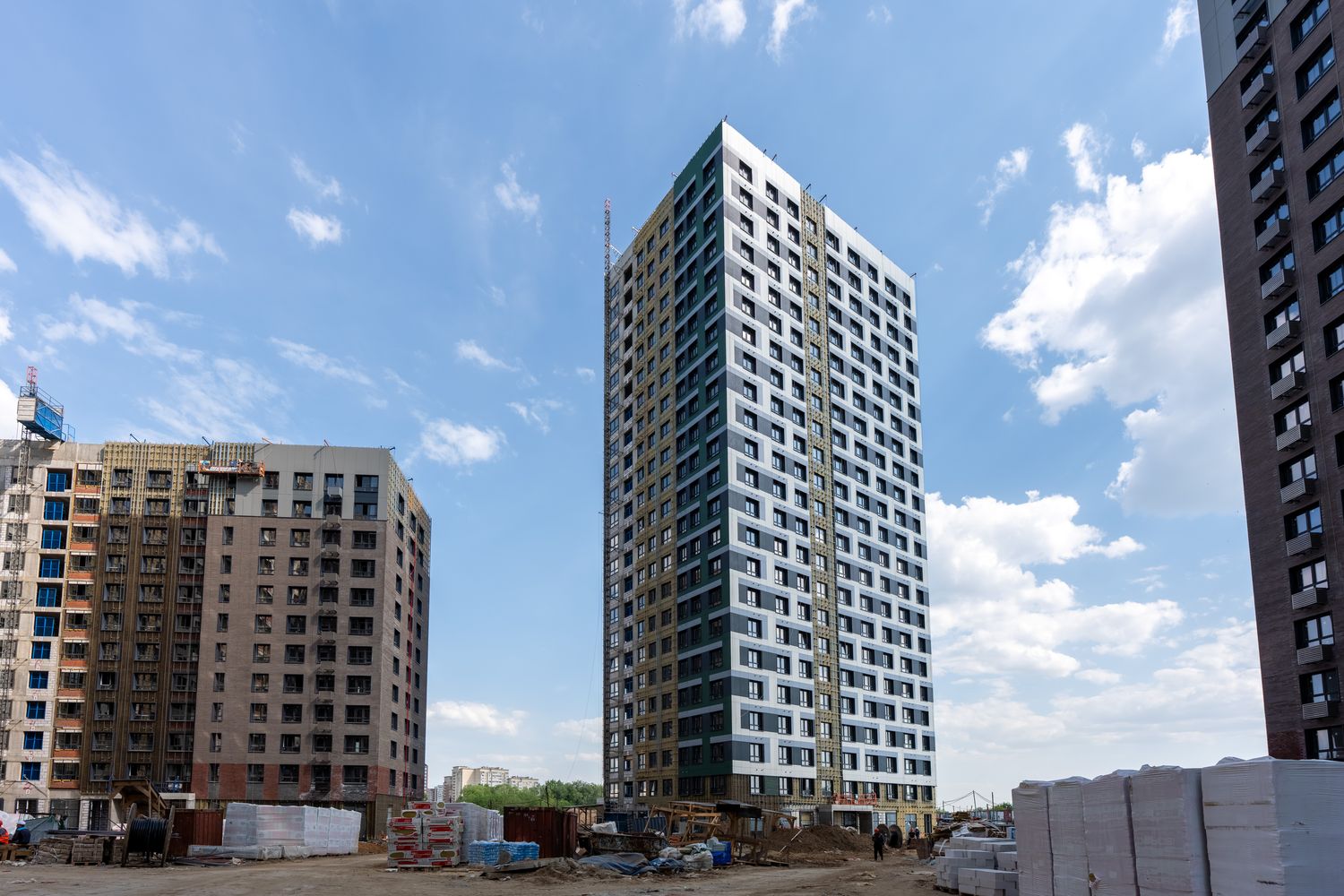

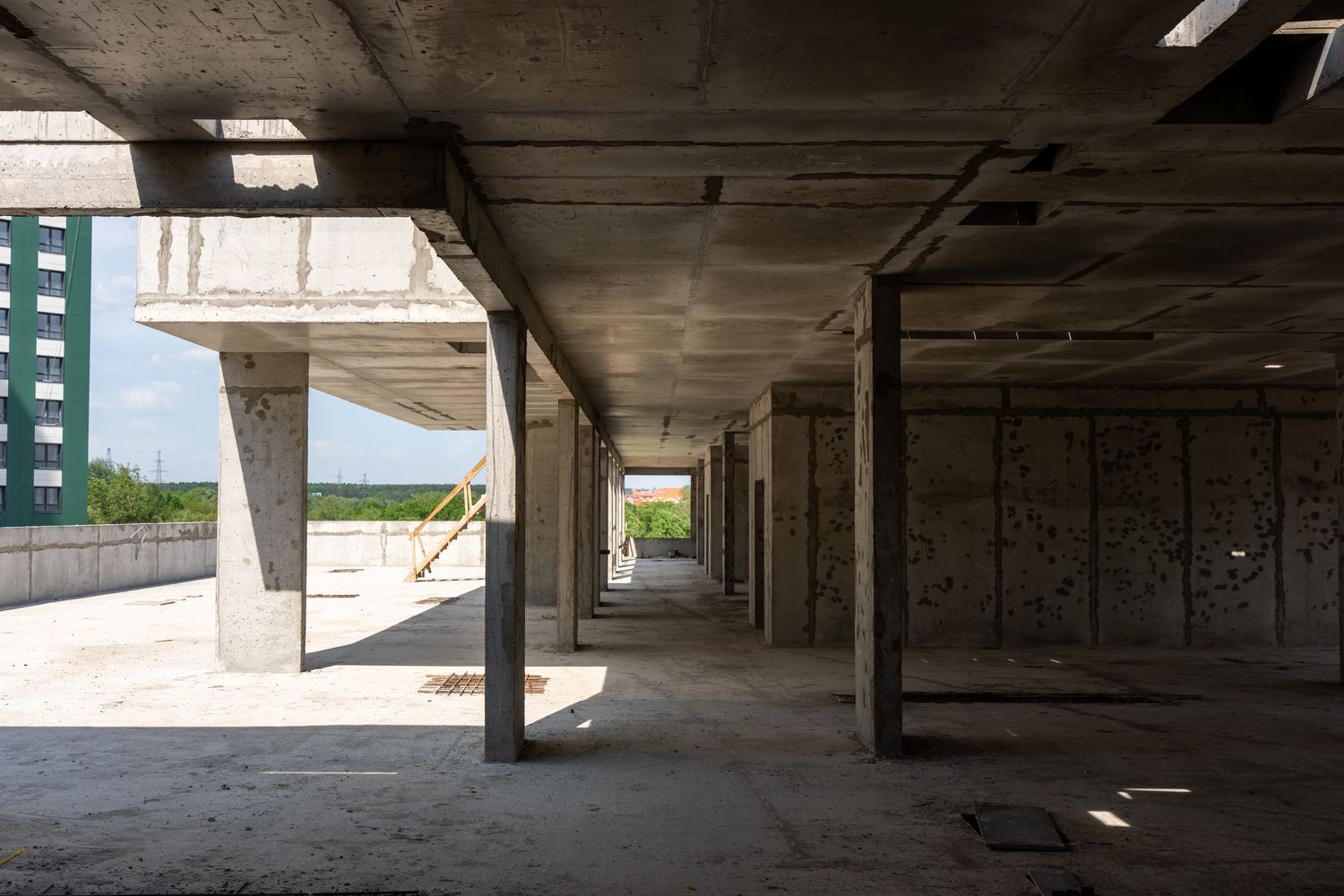

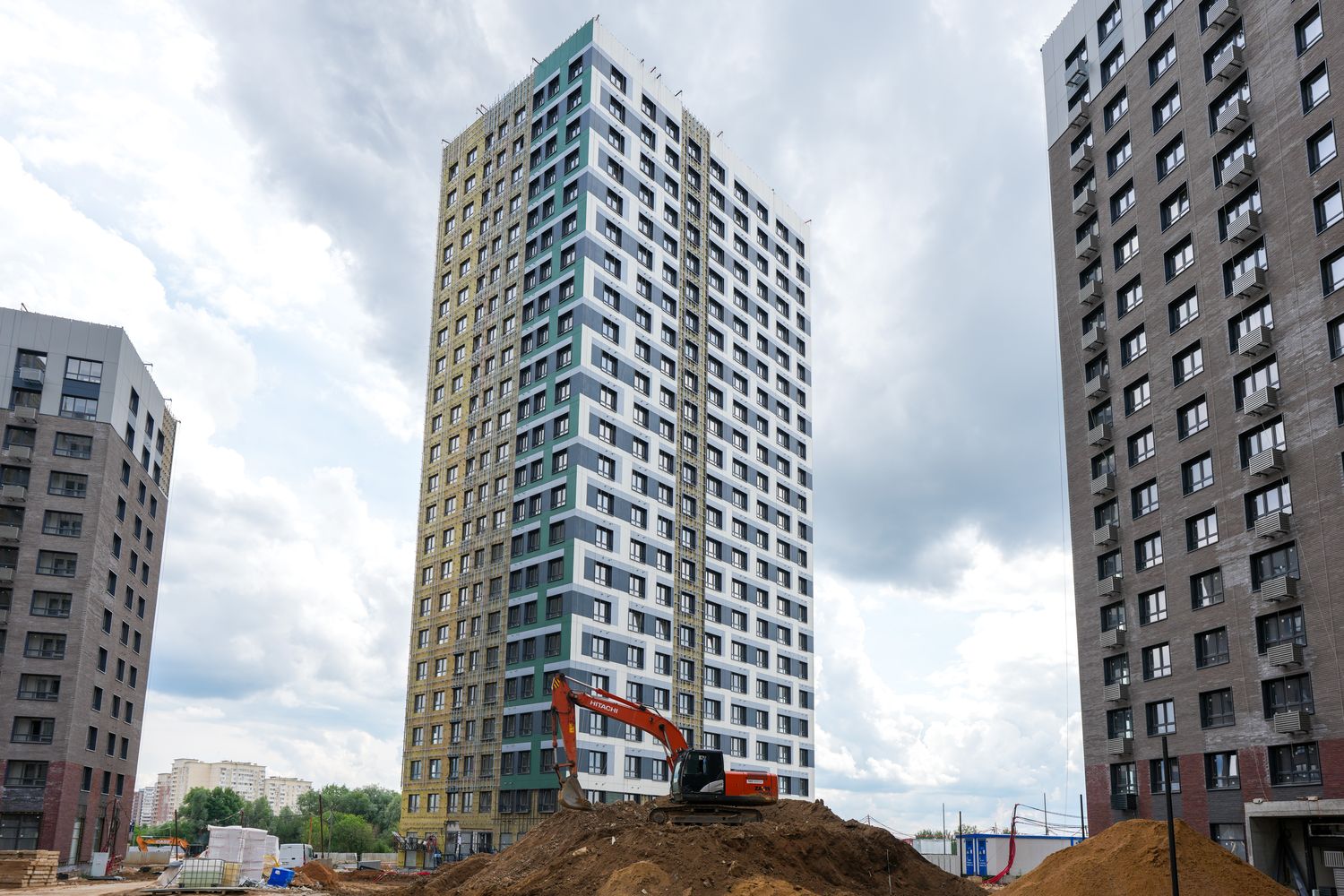

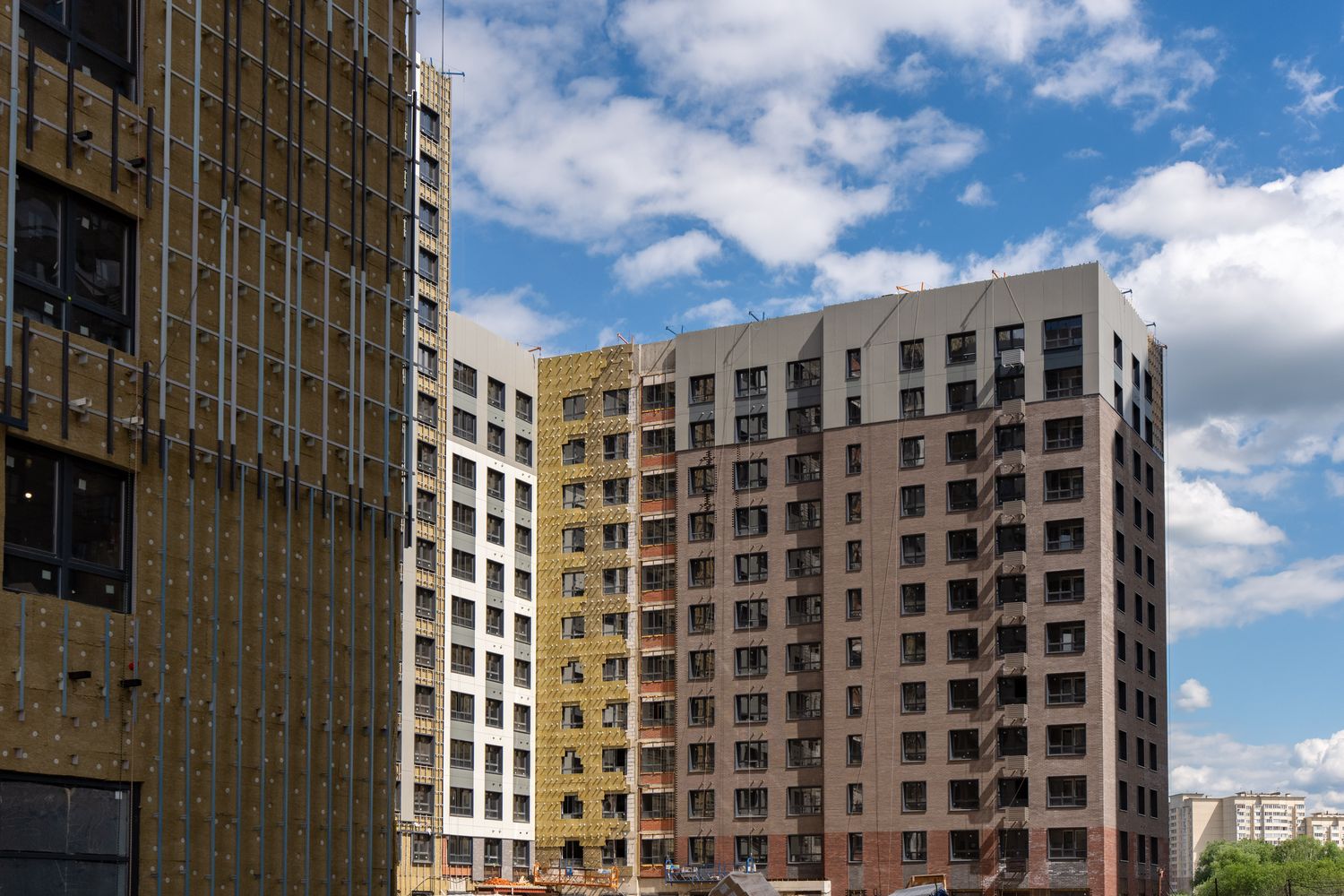

- Корпус 11.3. Устраиваем железобетонные конструкции 22-го этажа, ведём отделочные работы в технических помещениях. Продолжаем возведение внутренних и наружных стен 15–19-х этажей, приступаем к установке окон.

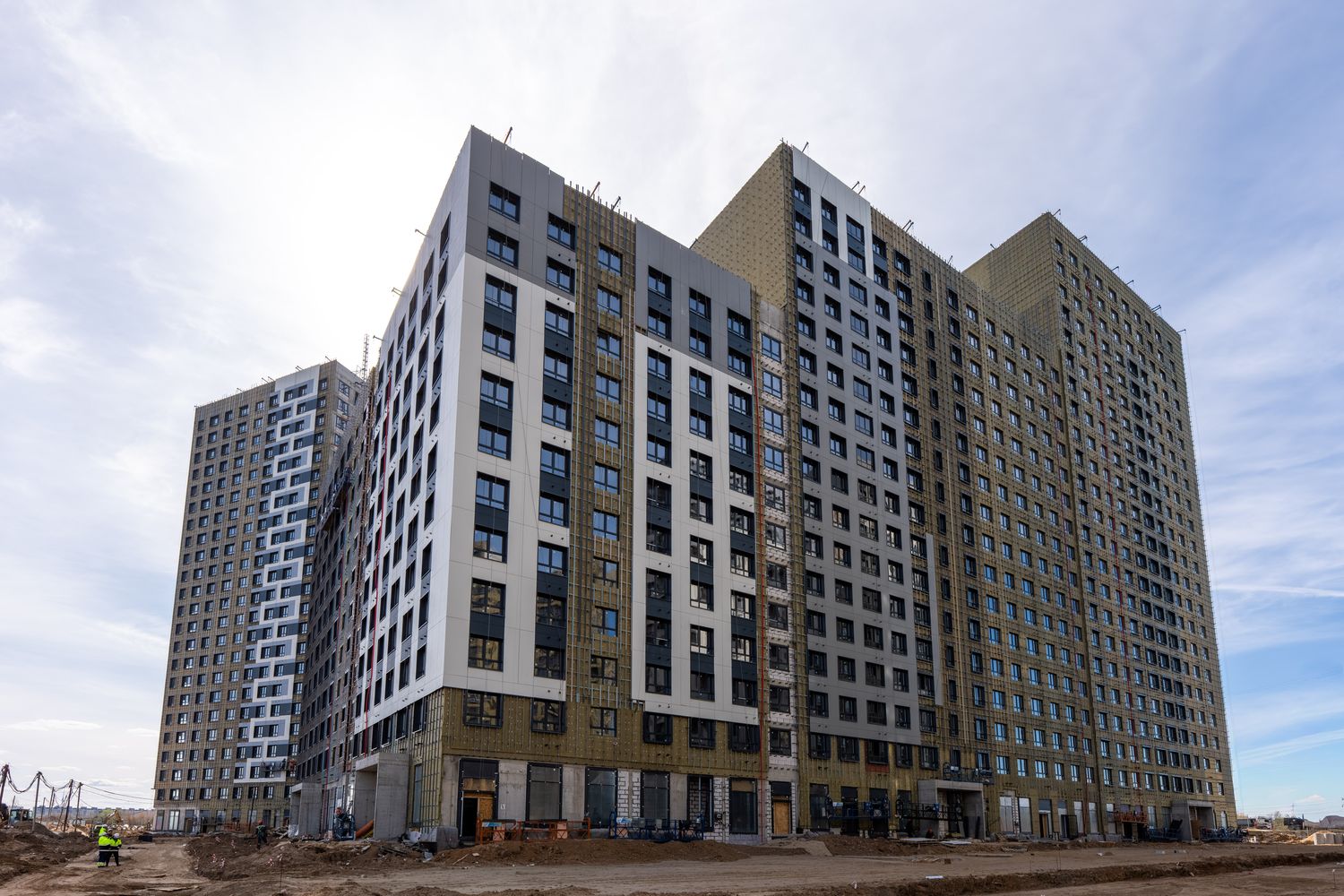

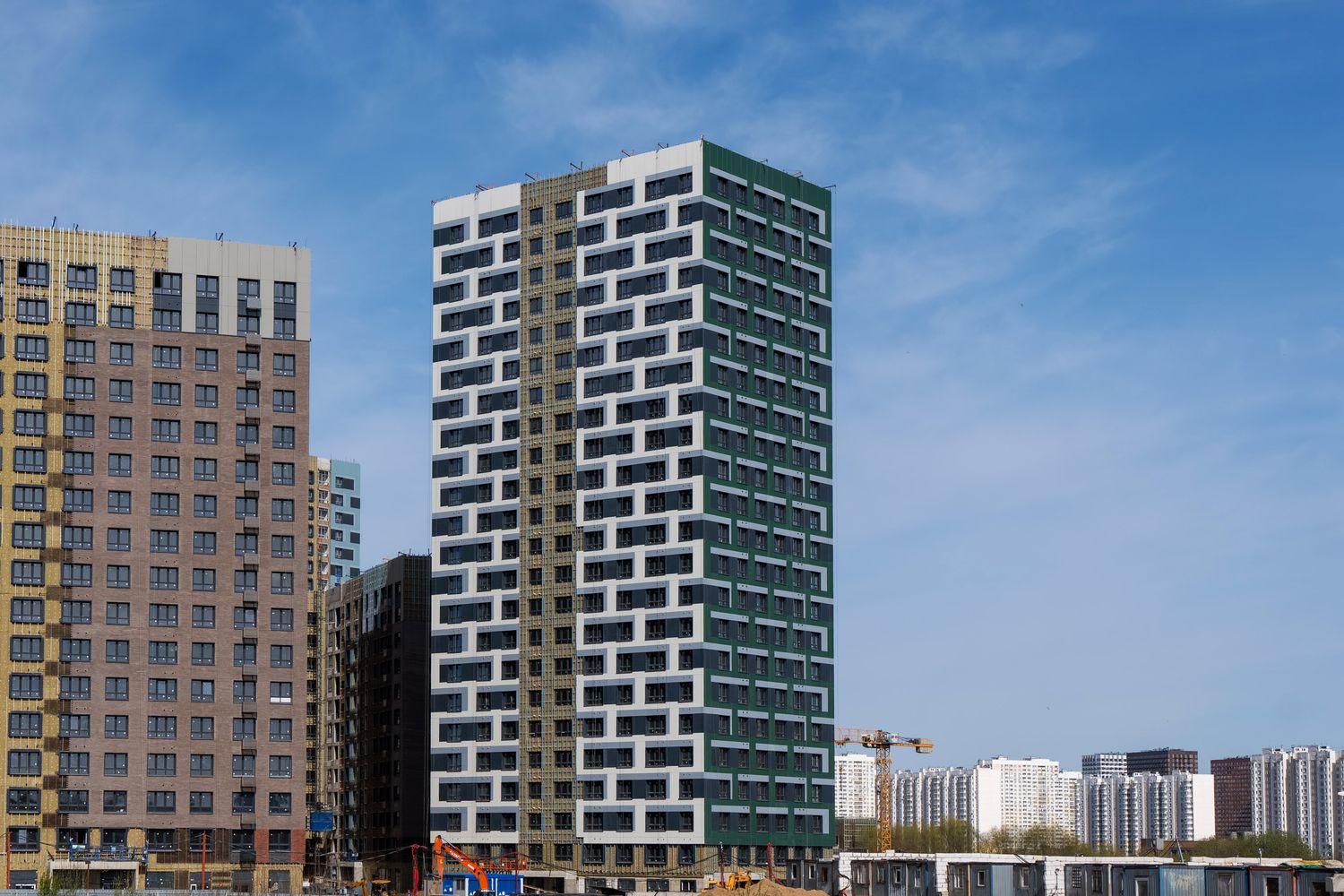

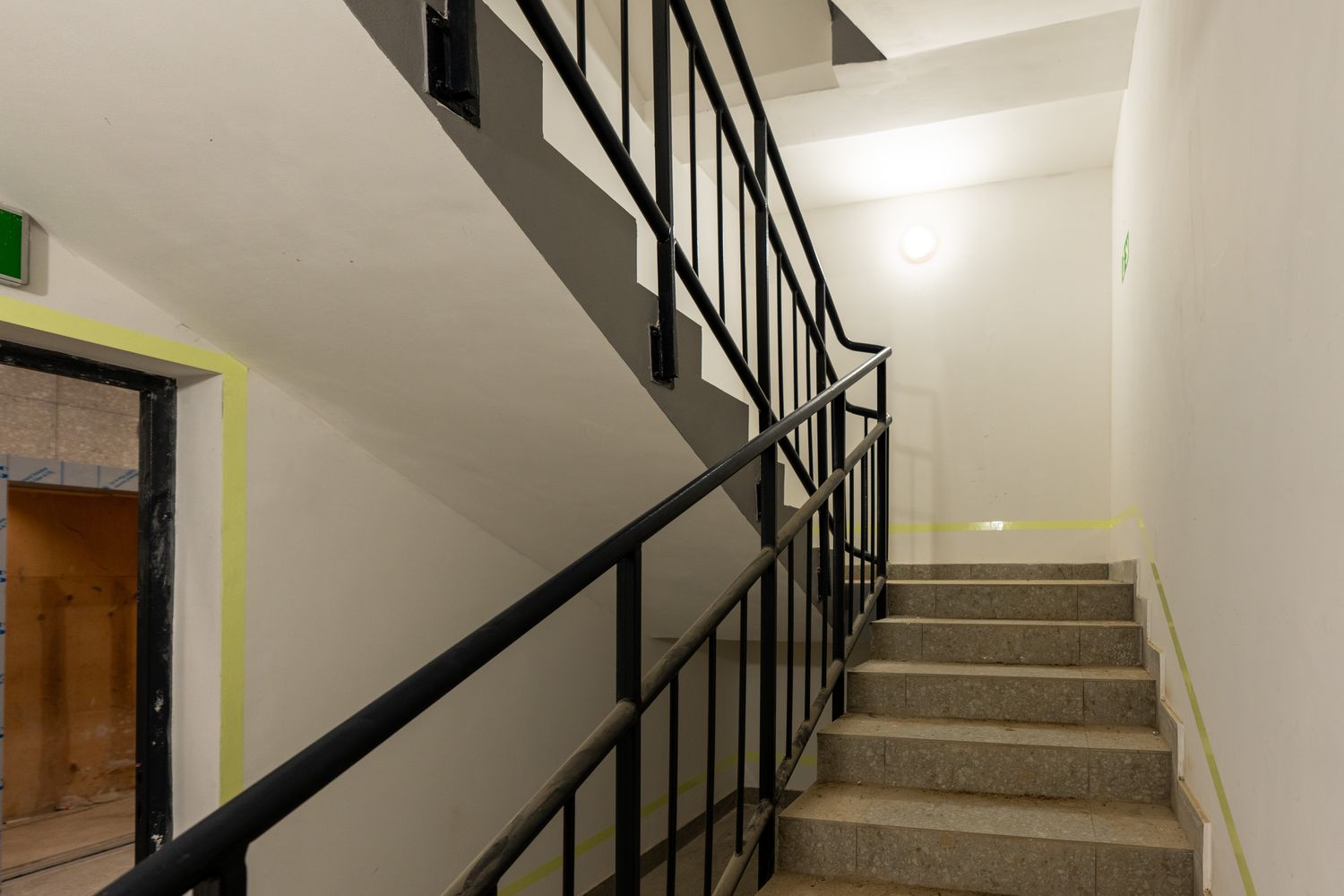

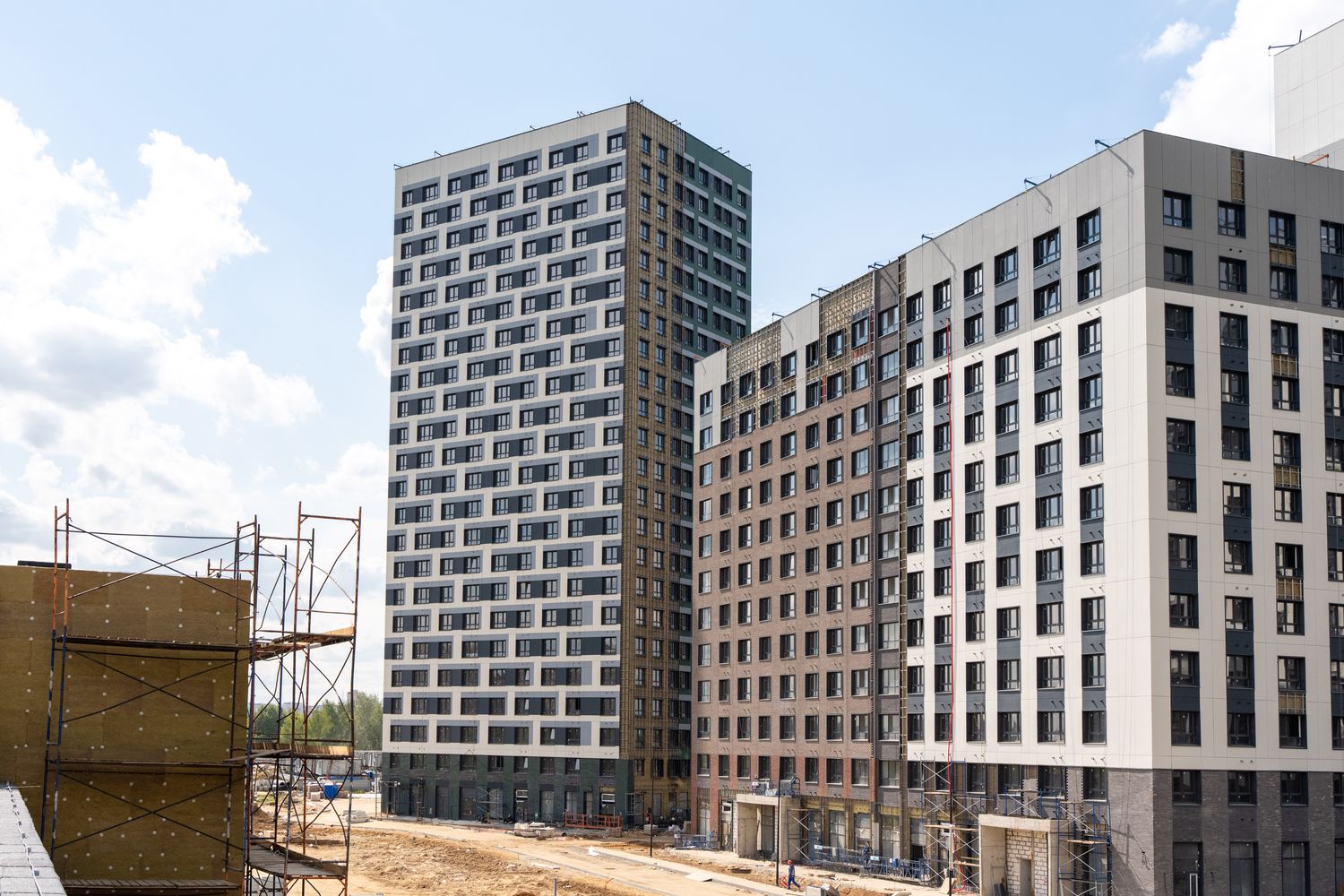

- Корпус 12.1. Монтируем кровлю, фасады и системы комфорта. Проводим работы по отделке лестничных маршей.

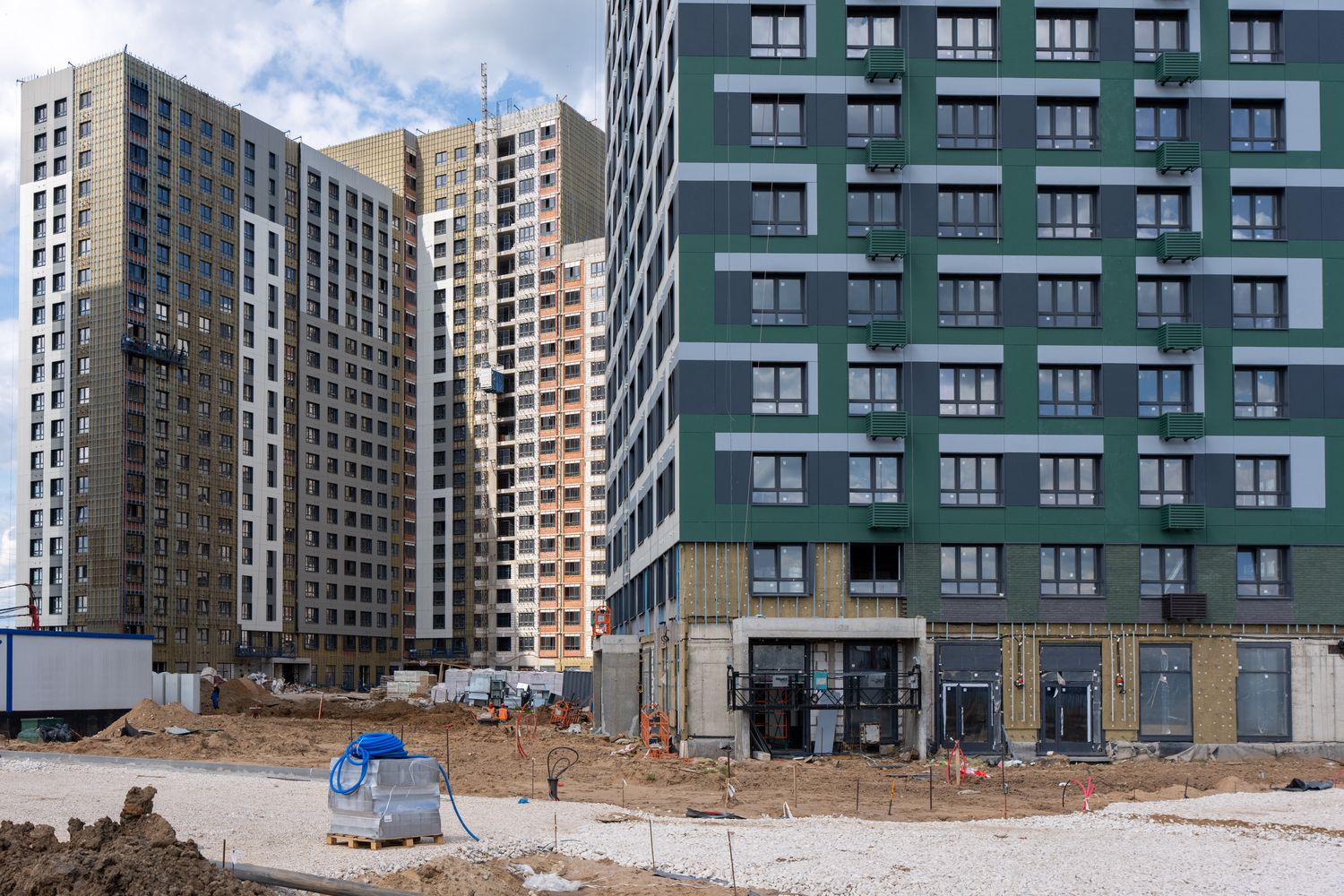

- Корпус 12.2. Продолжаем устройство кровли, фасадов и систем комфорта.

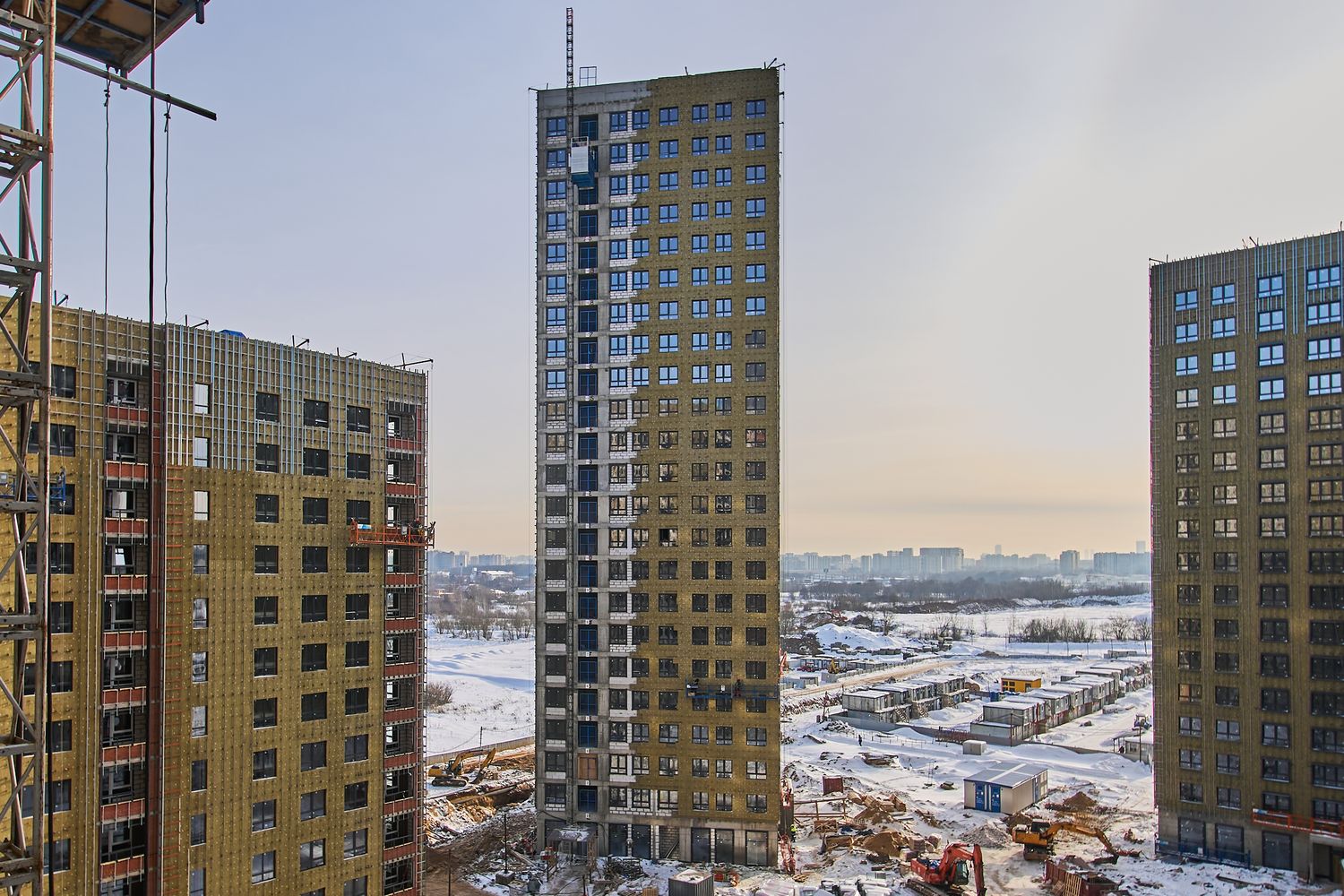

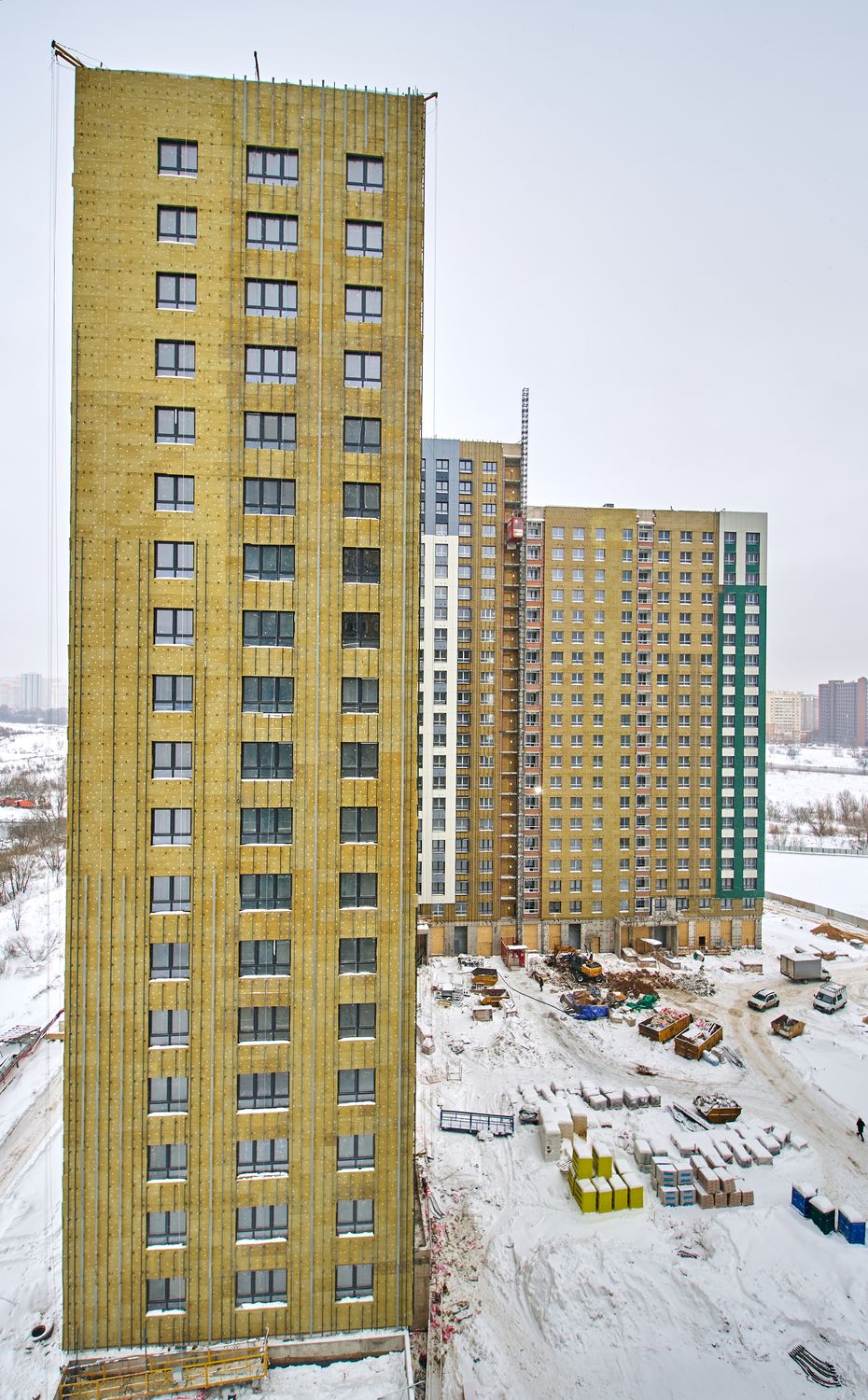

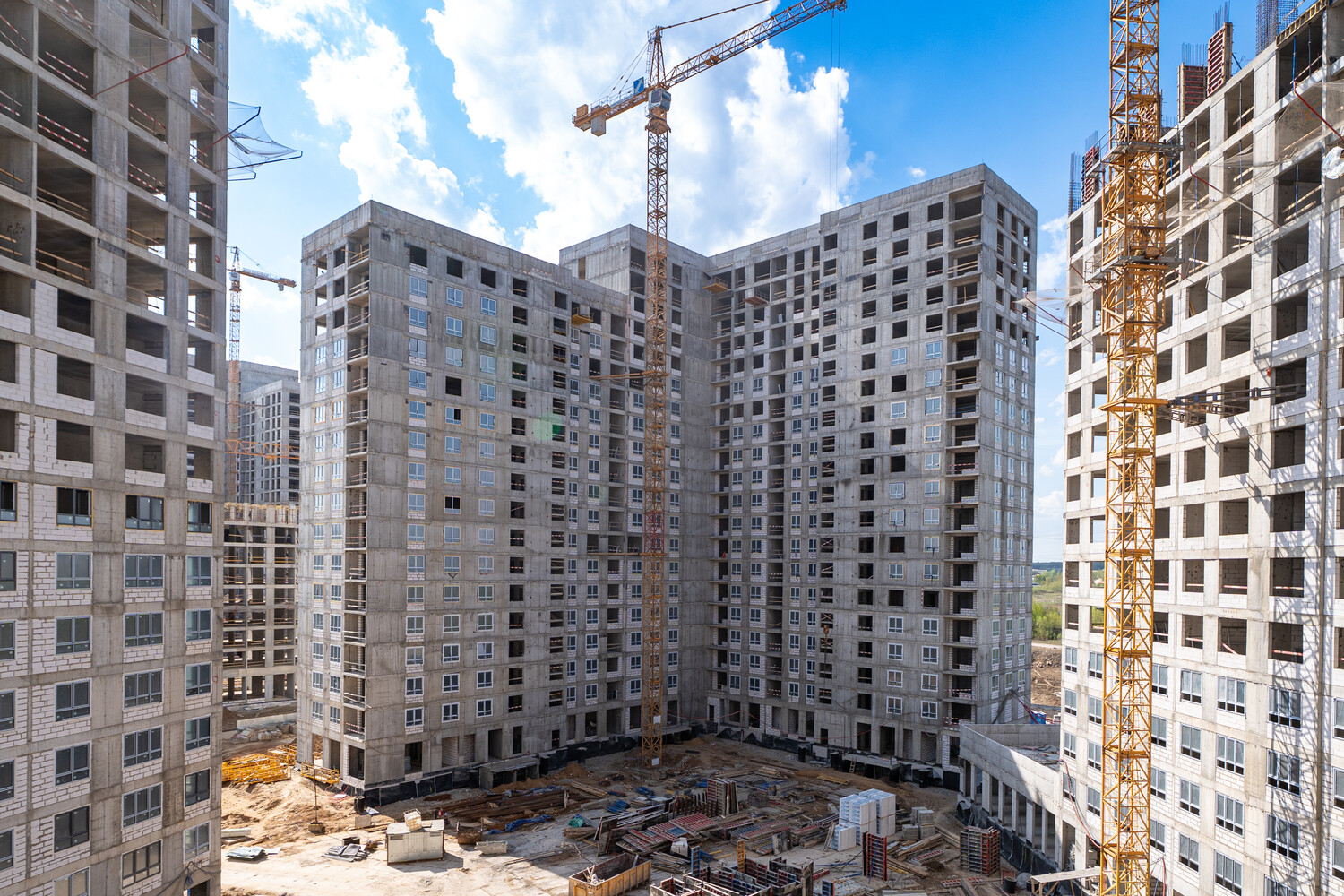

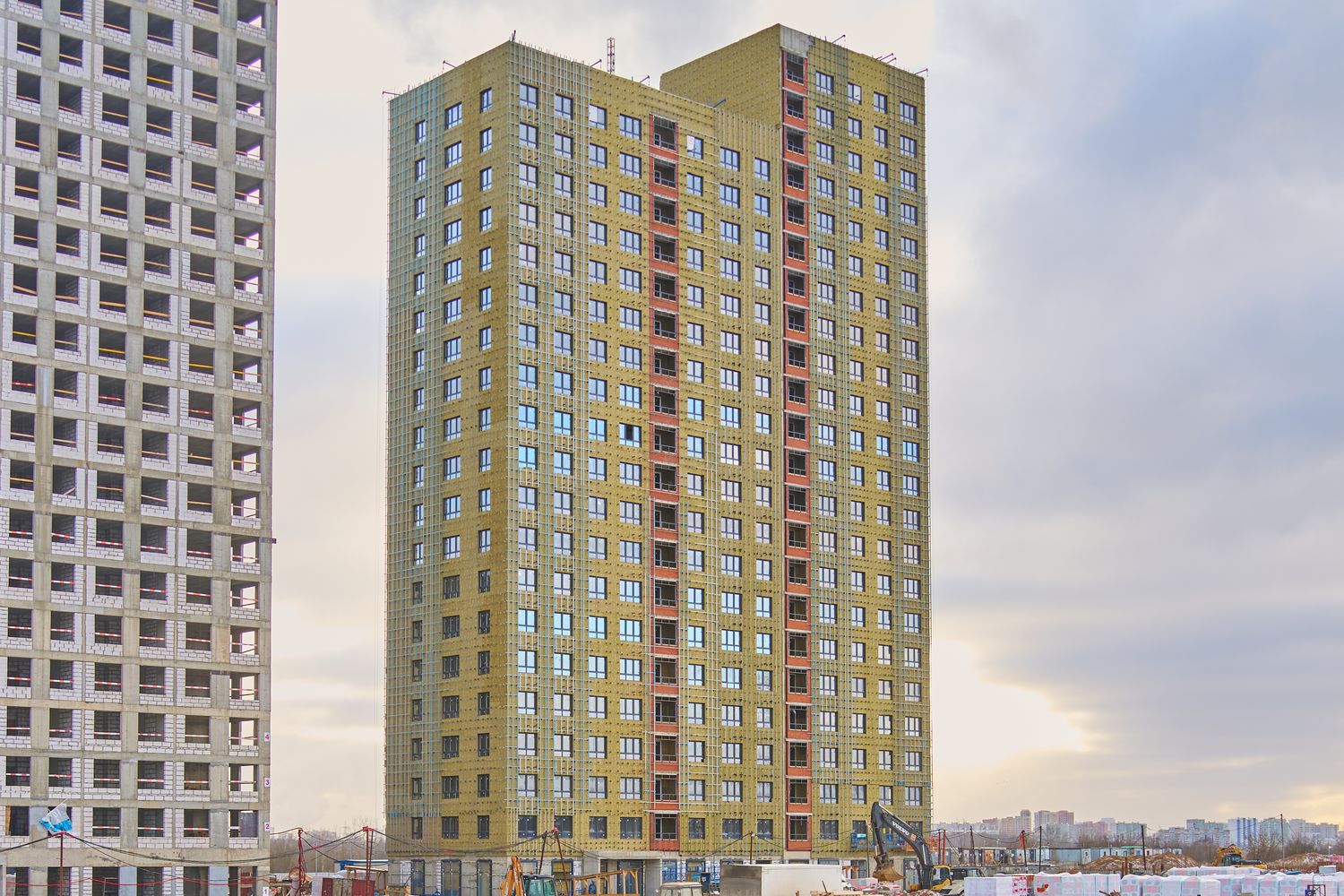

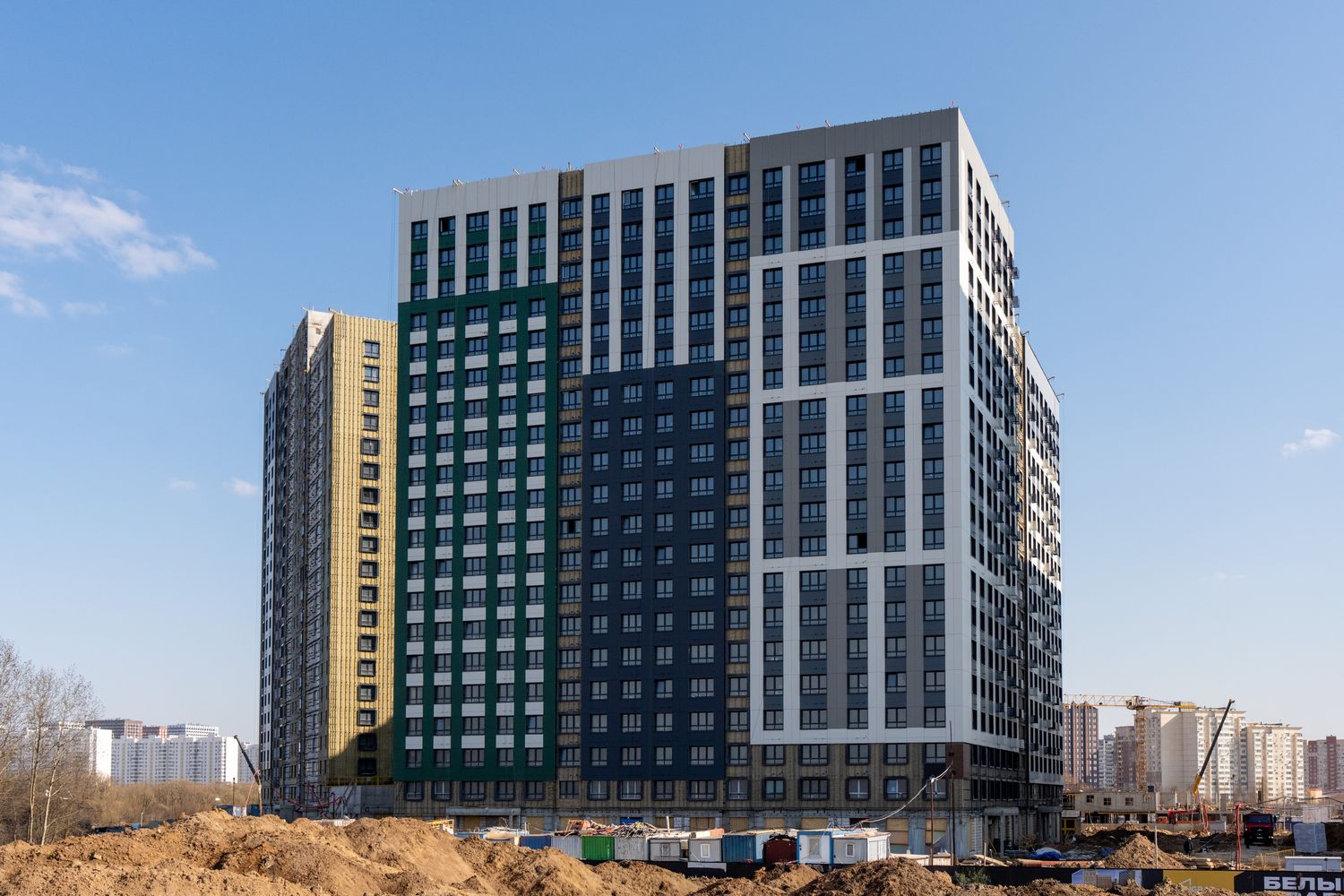

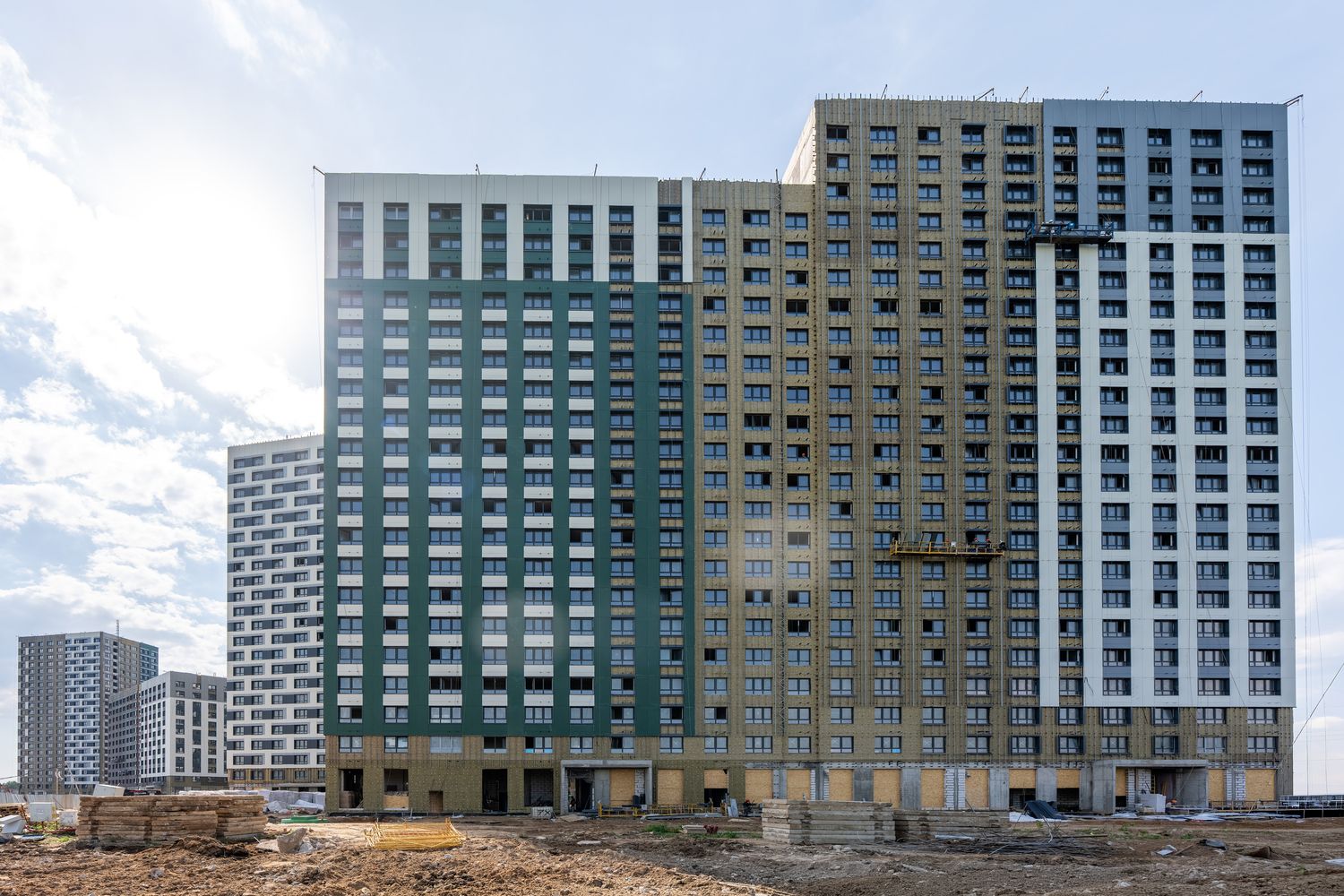

- Корпус 12.3. Завершаем кладку наружных стен здания, монтируем кровлю и системы комфорта.

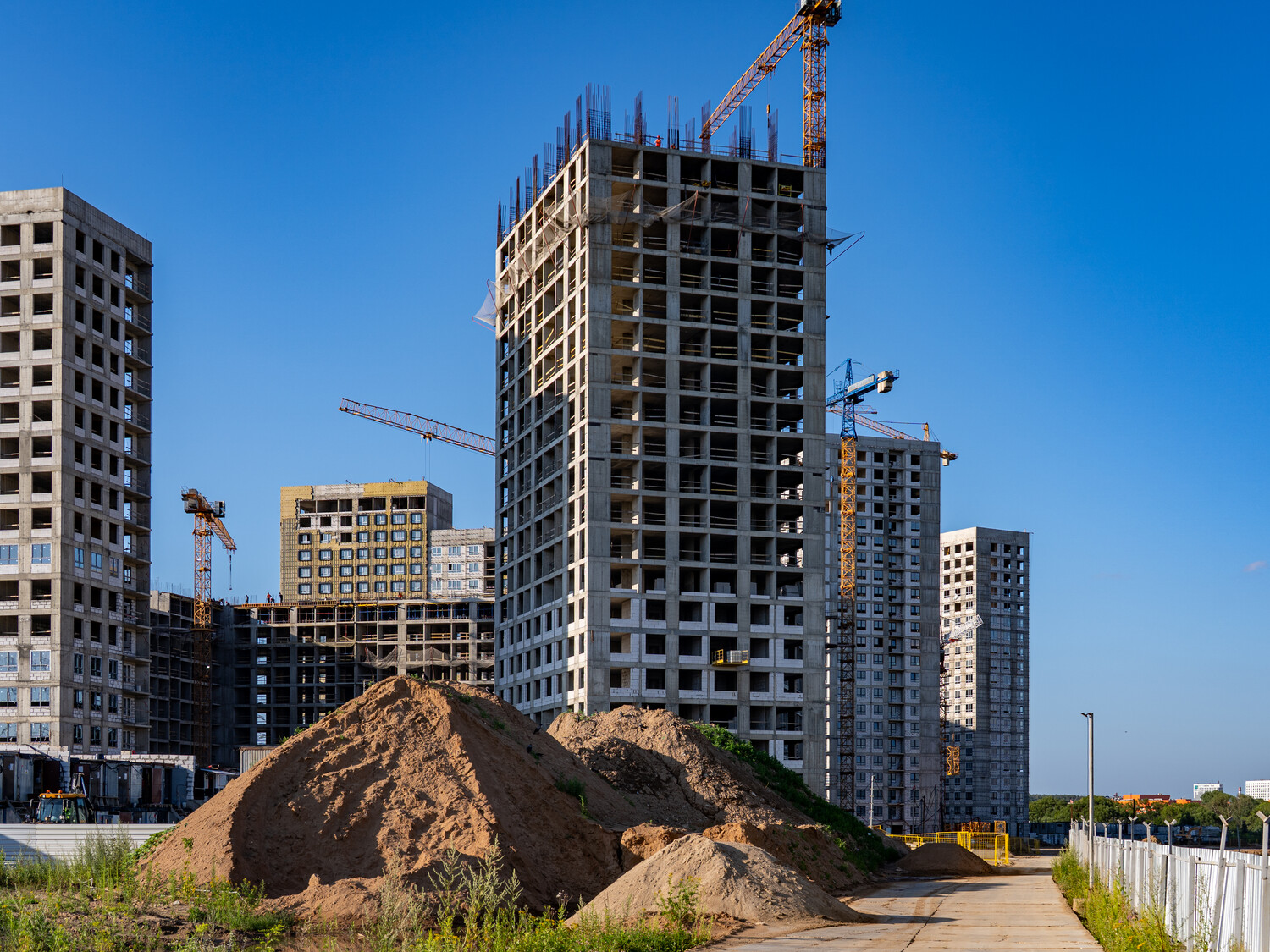

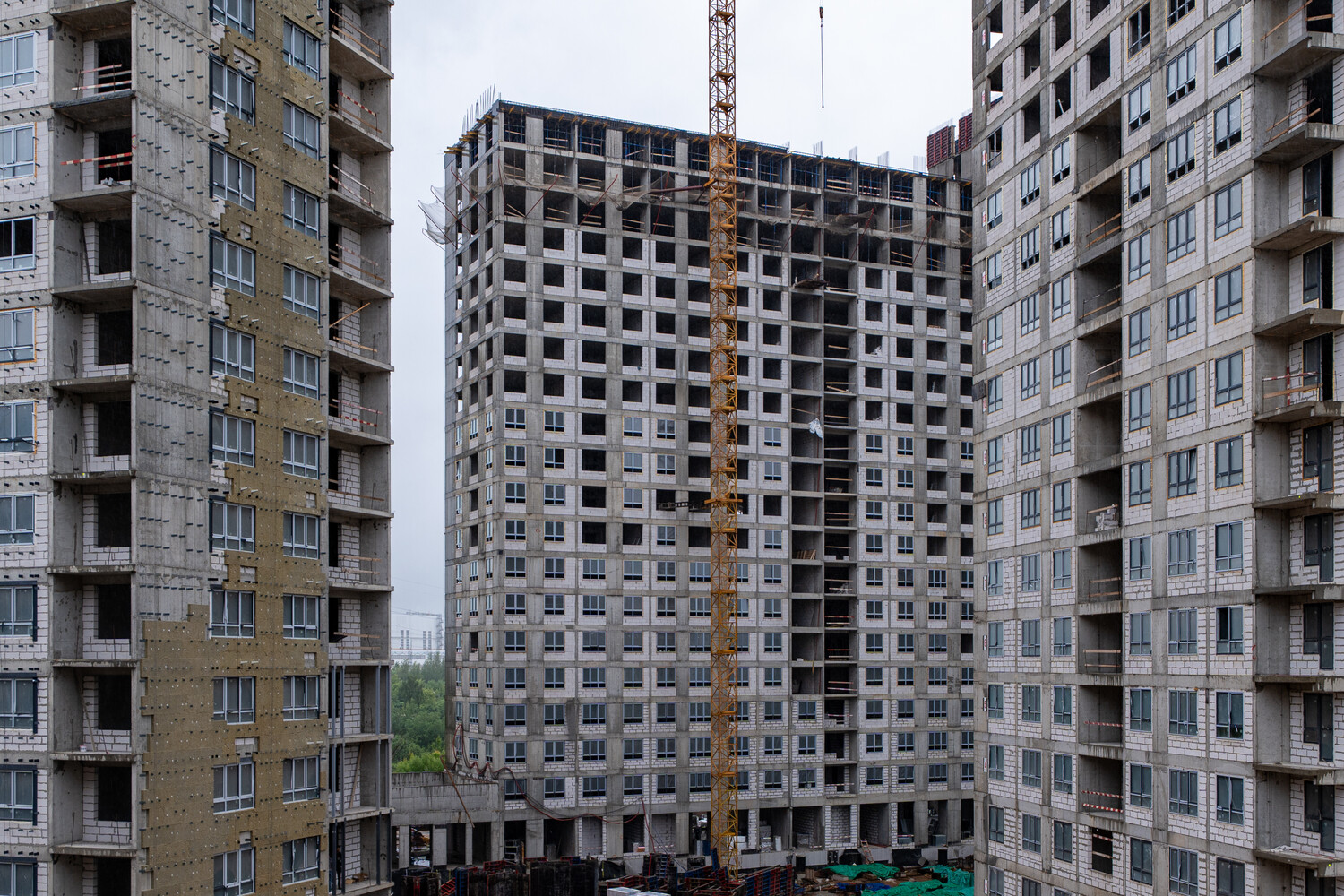

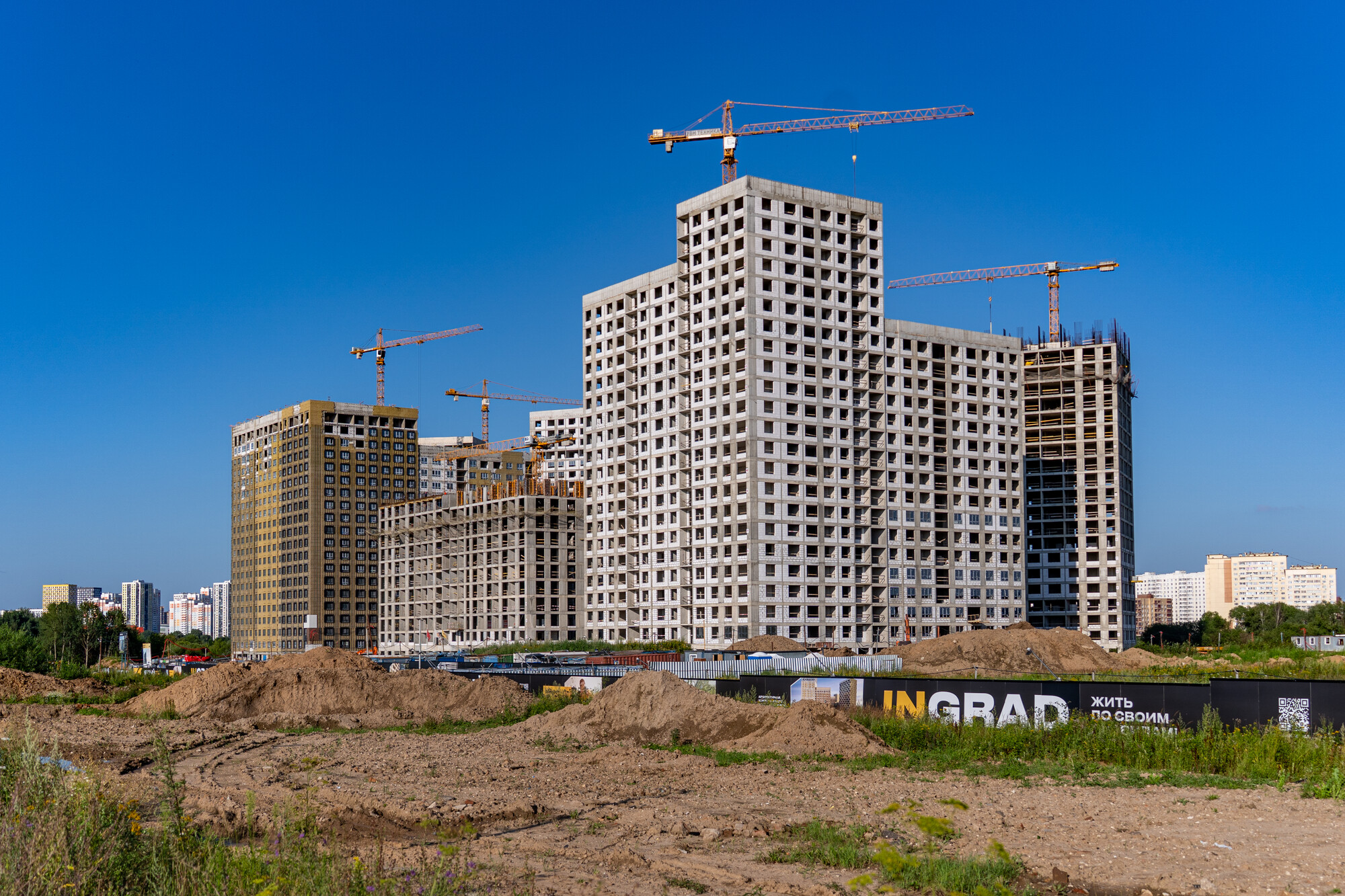

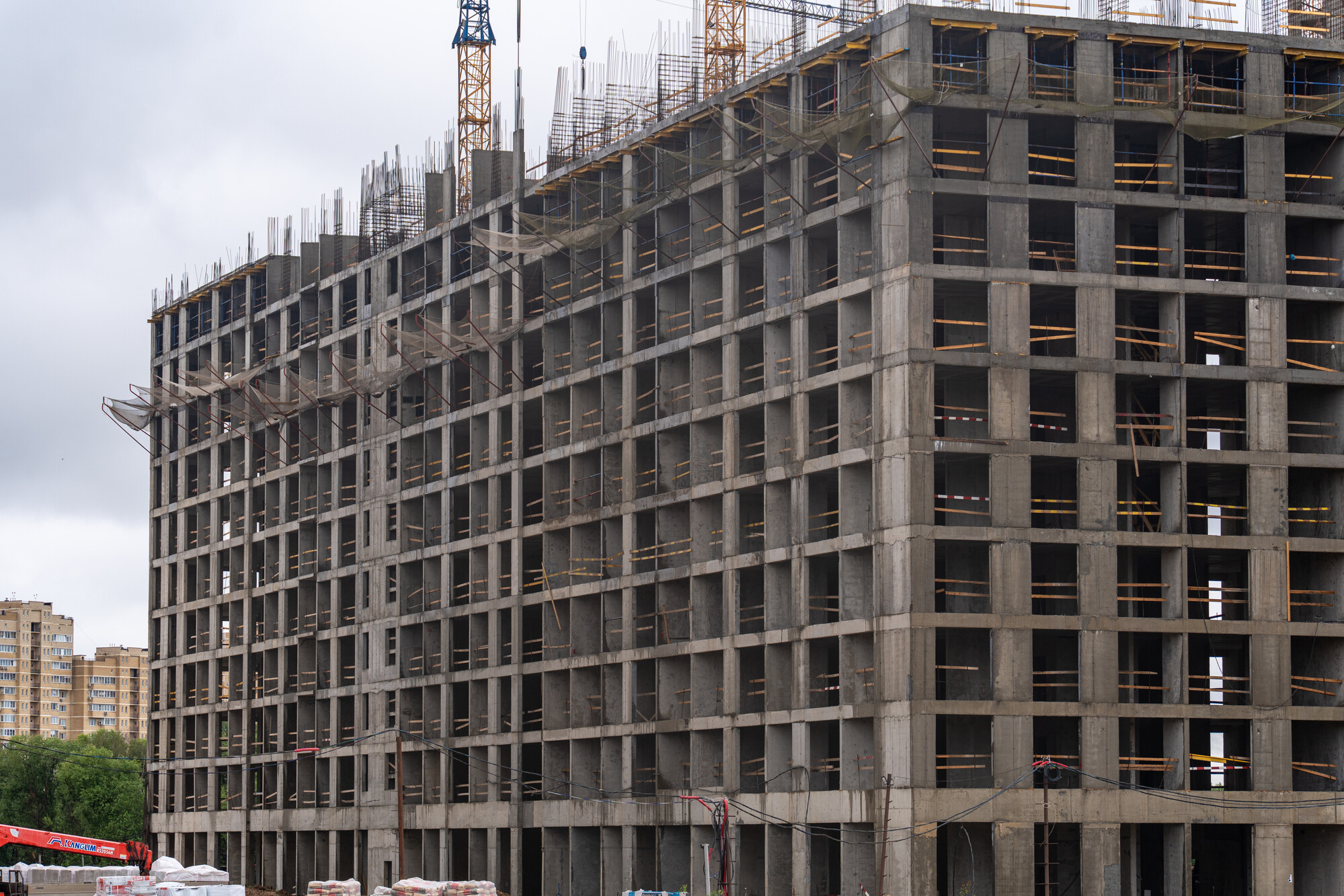

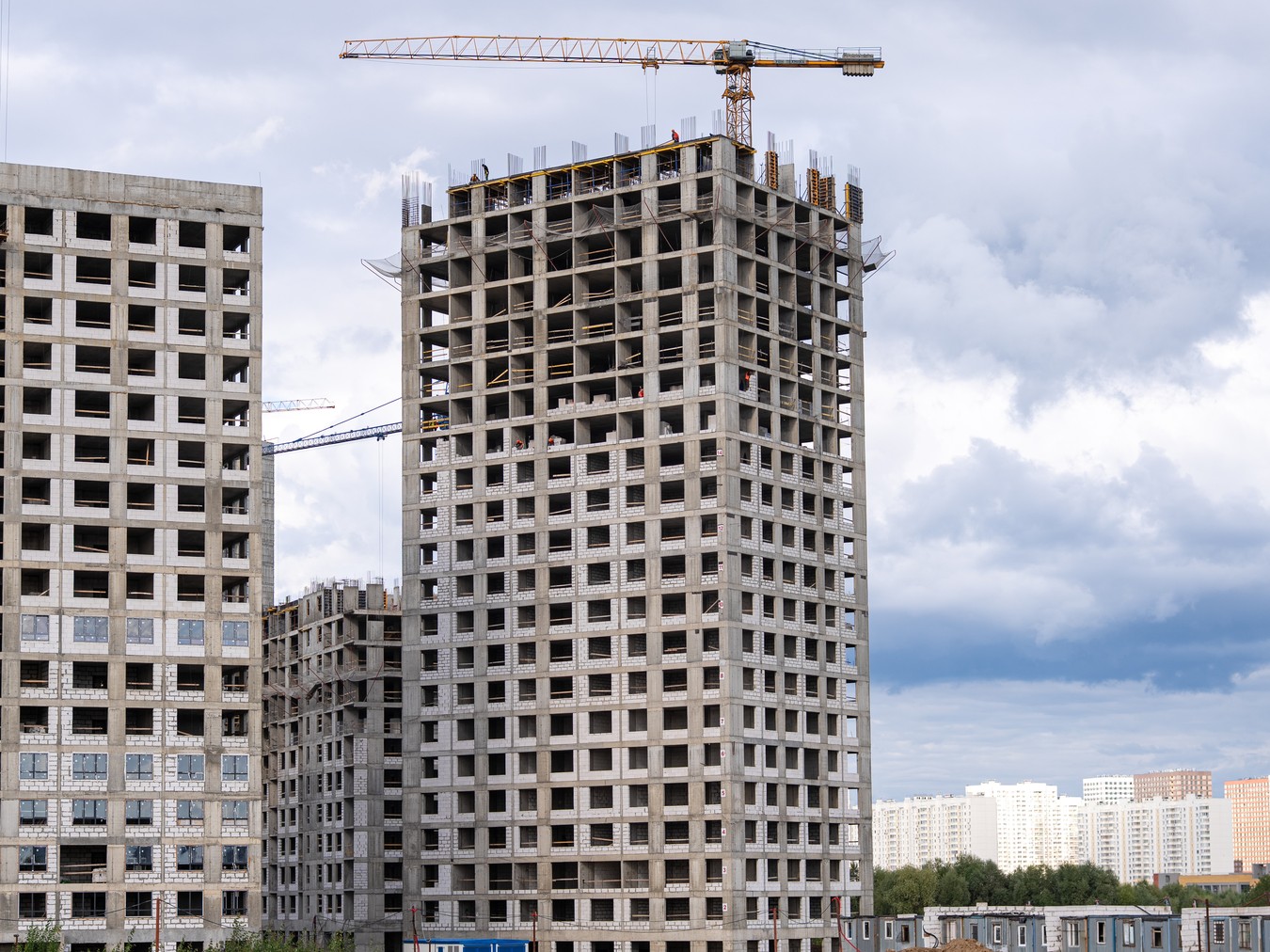

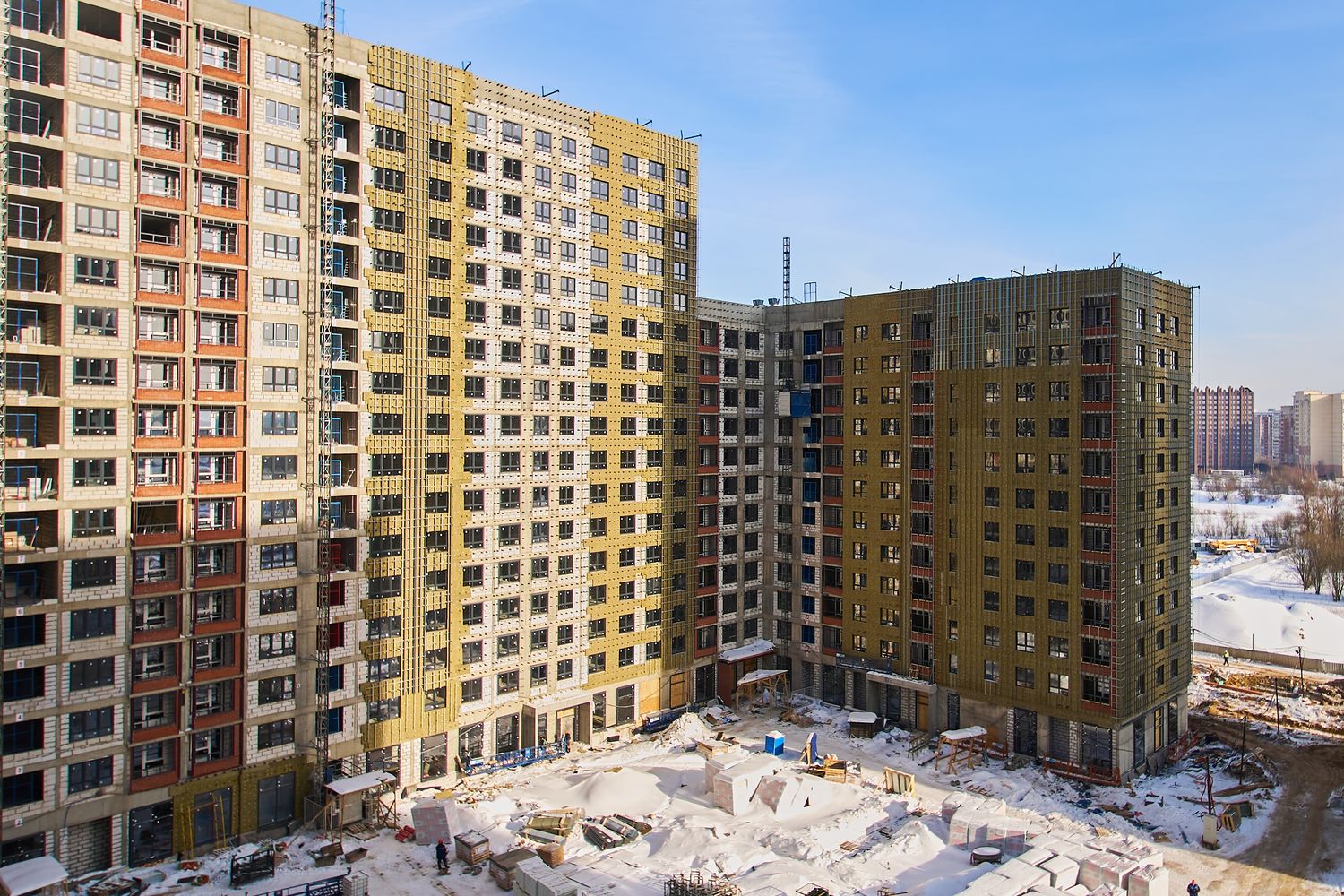

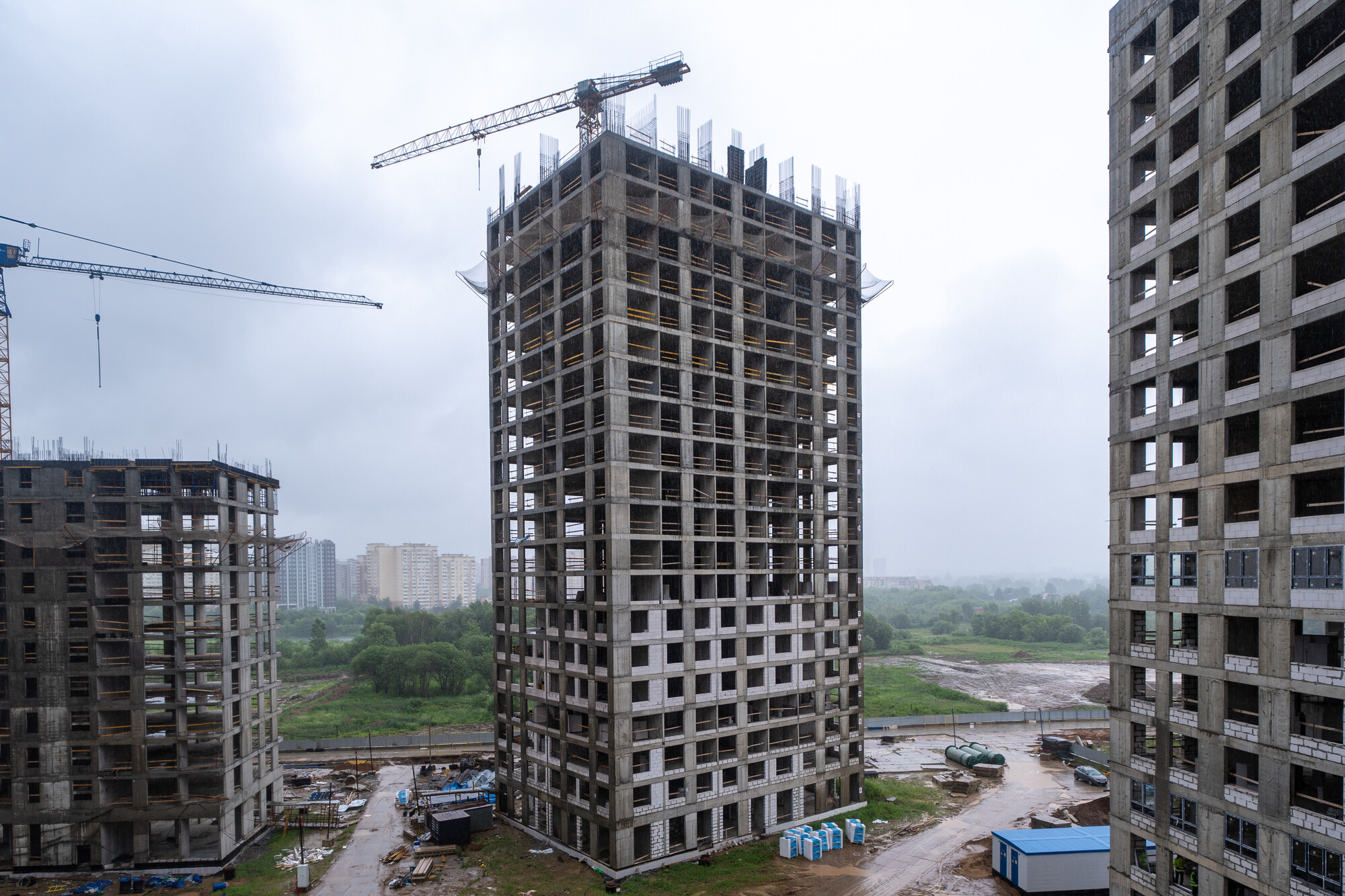

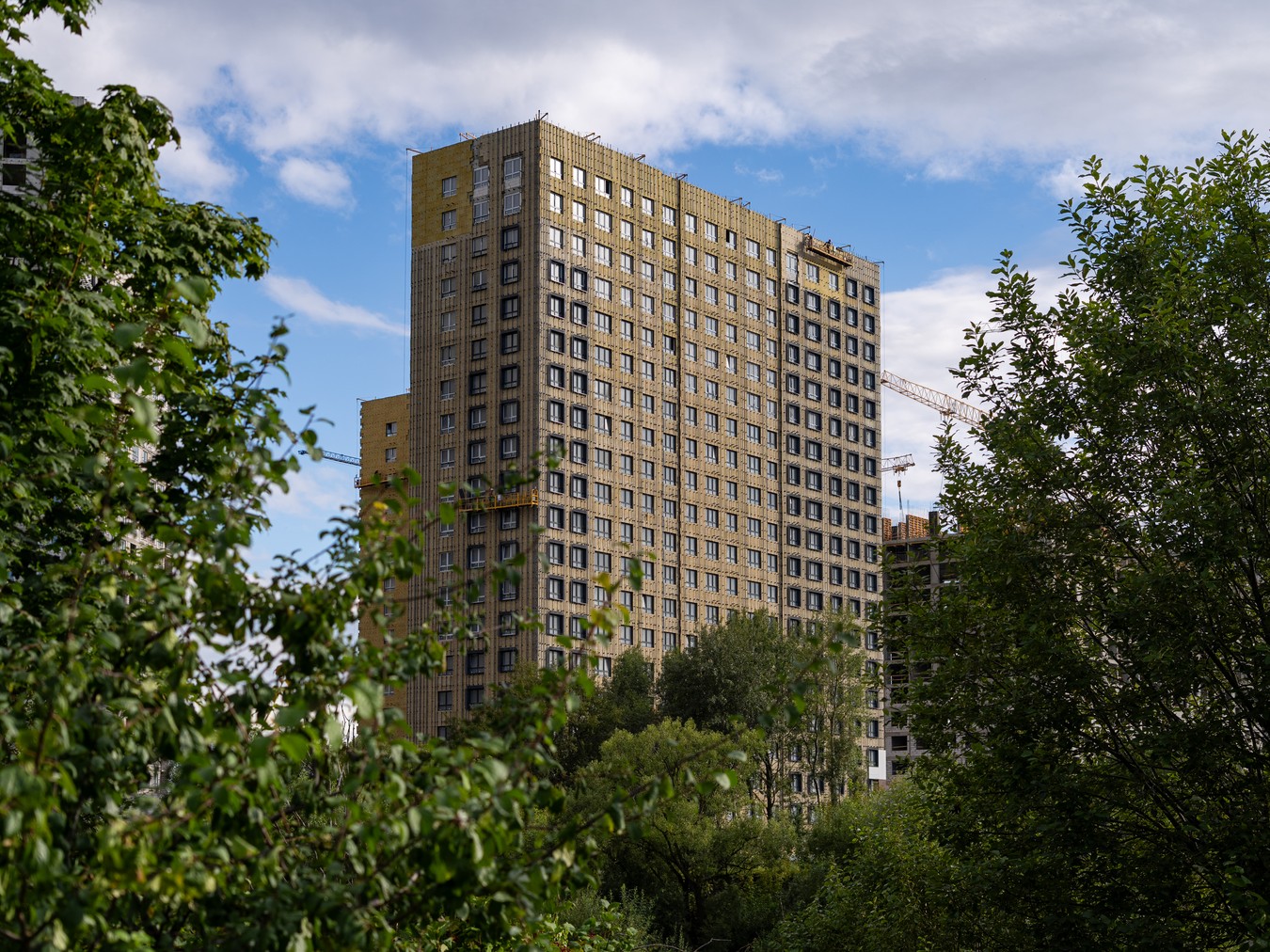

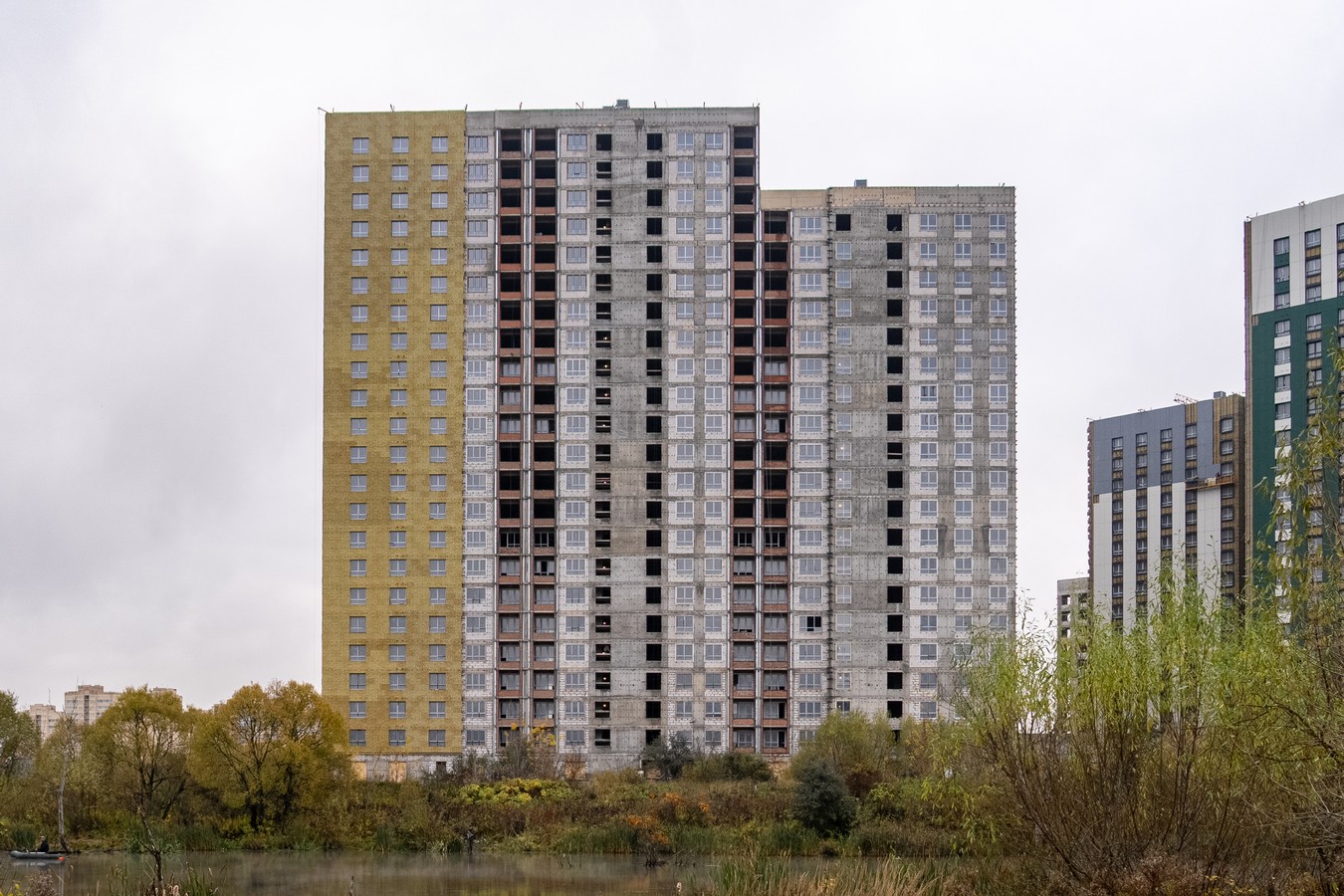

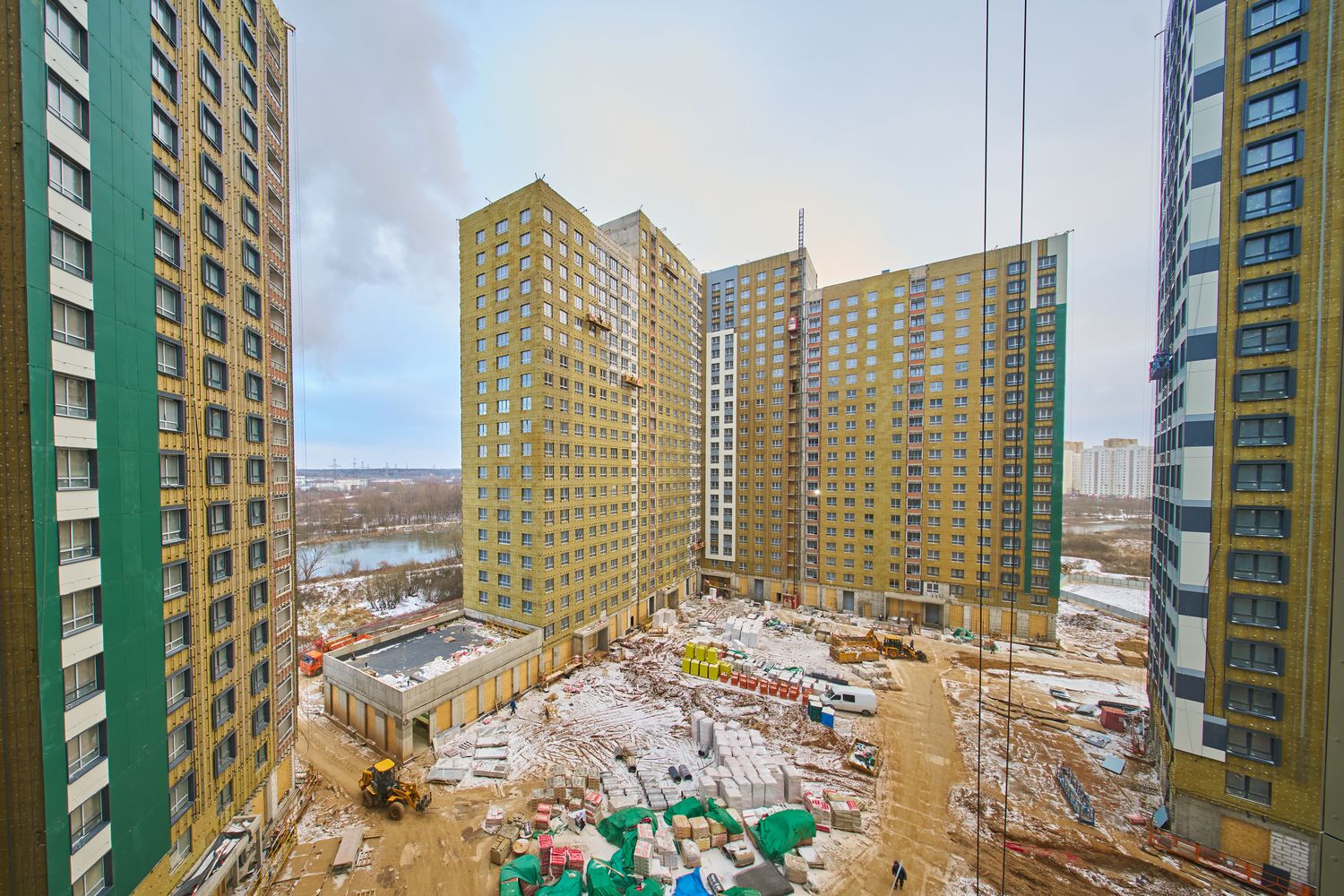

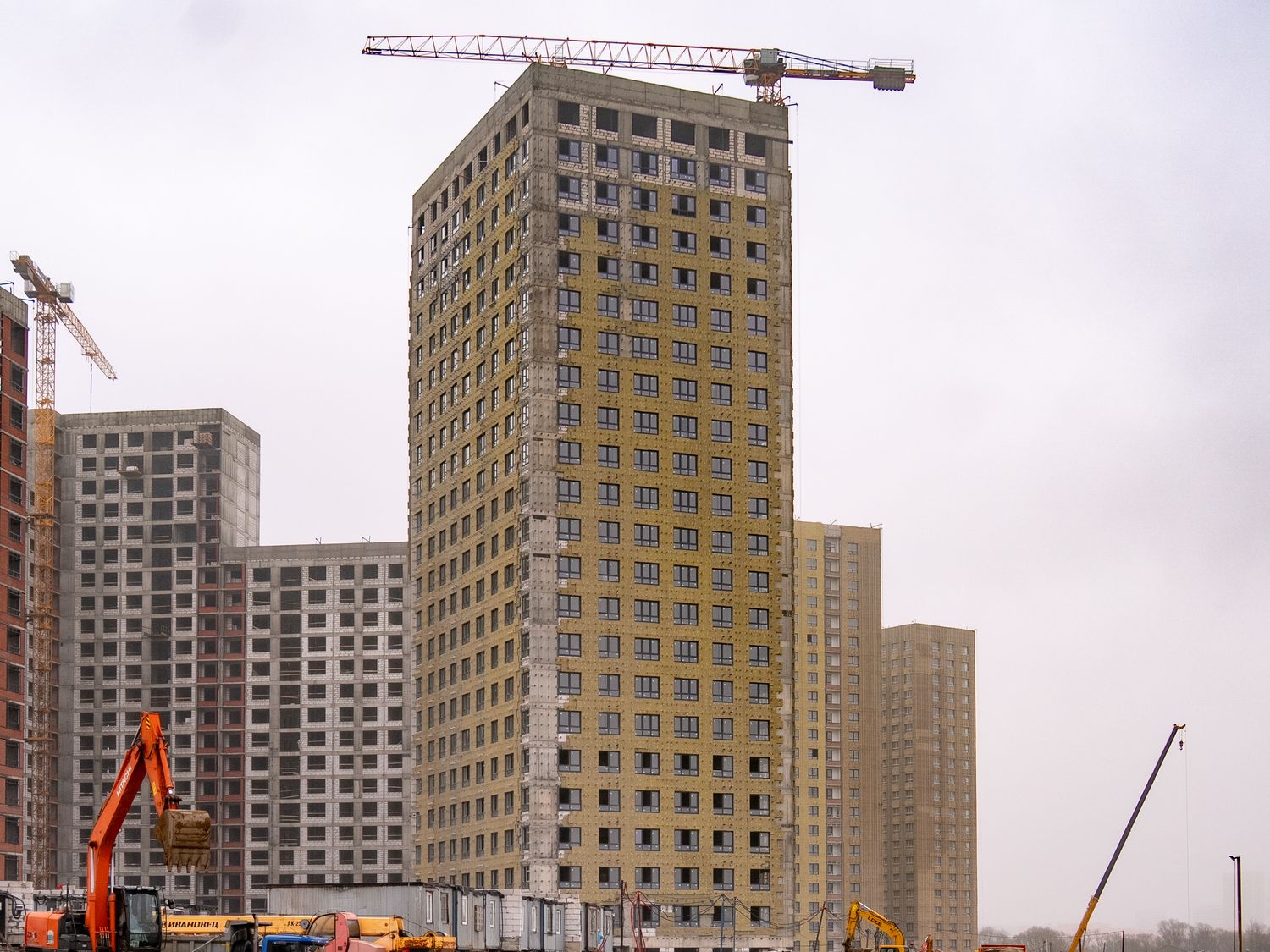

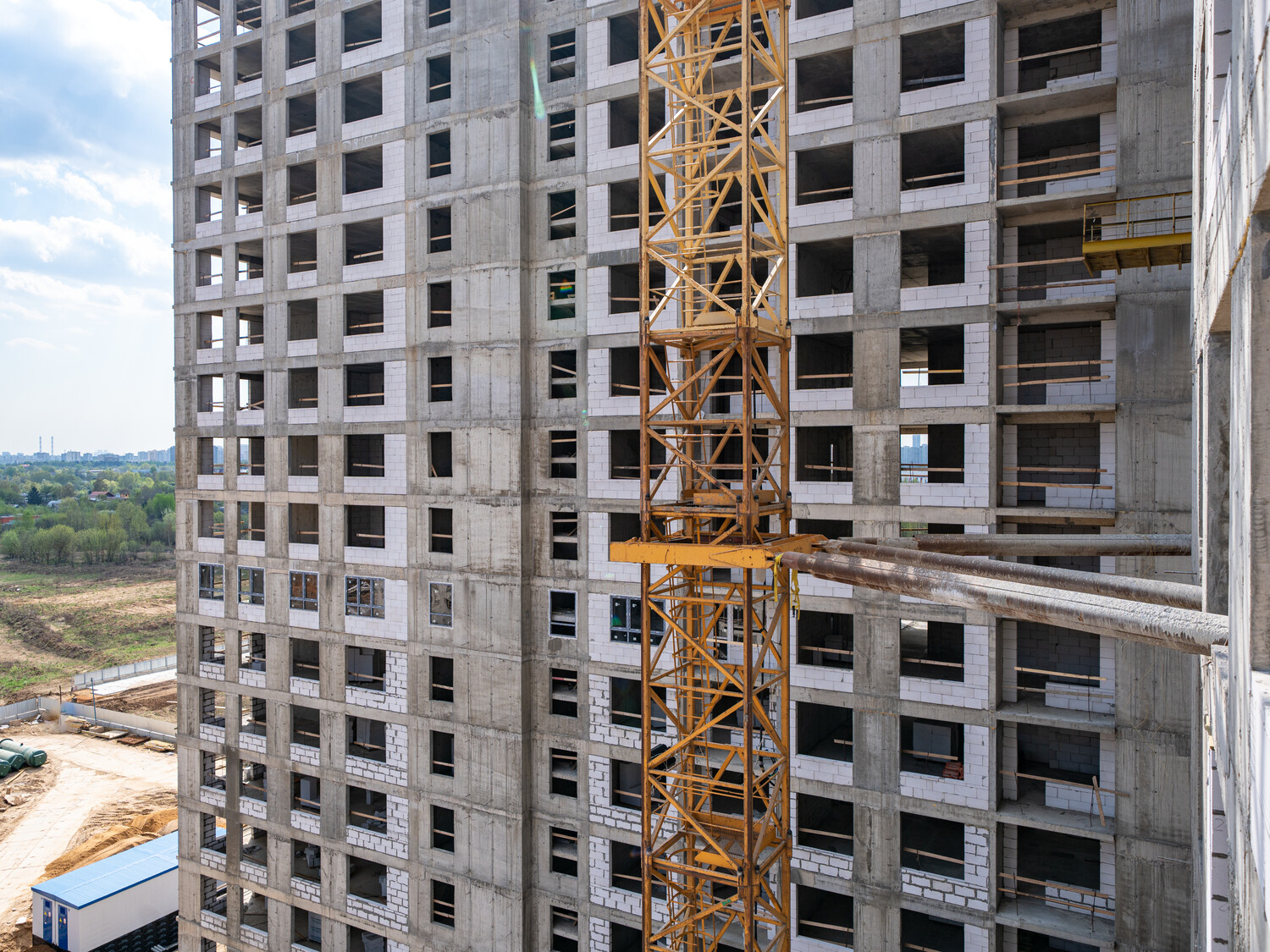

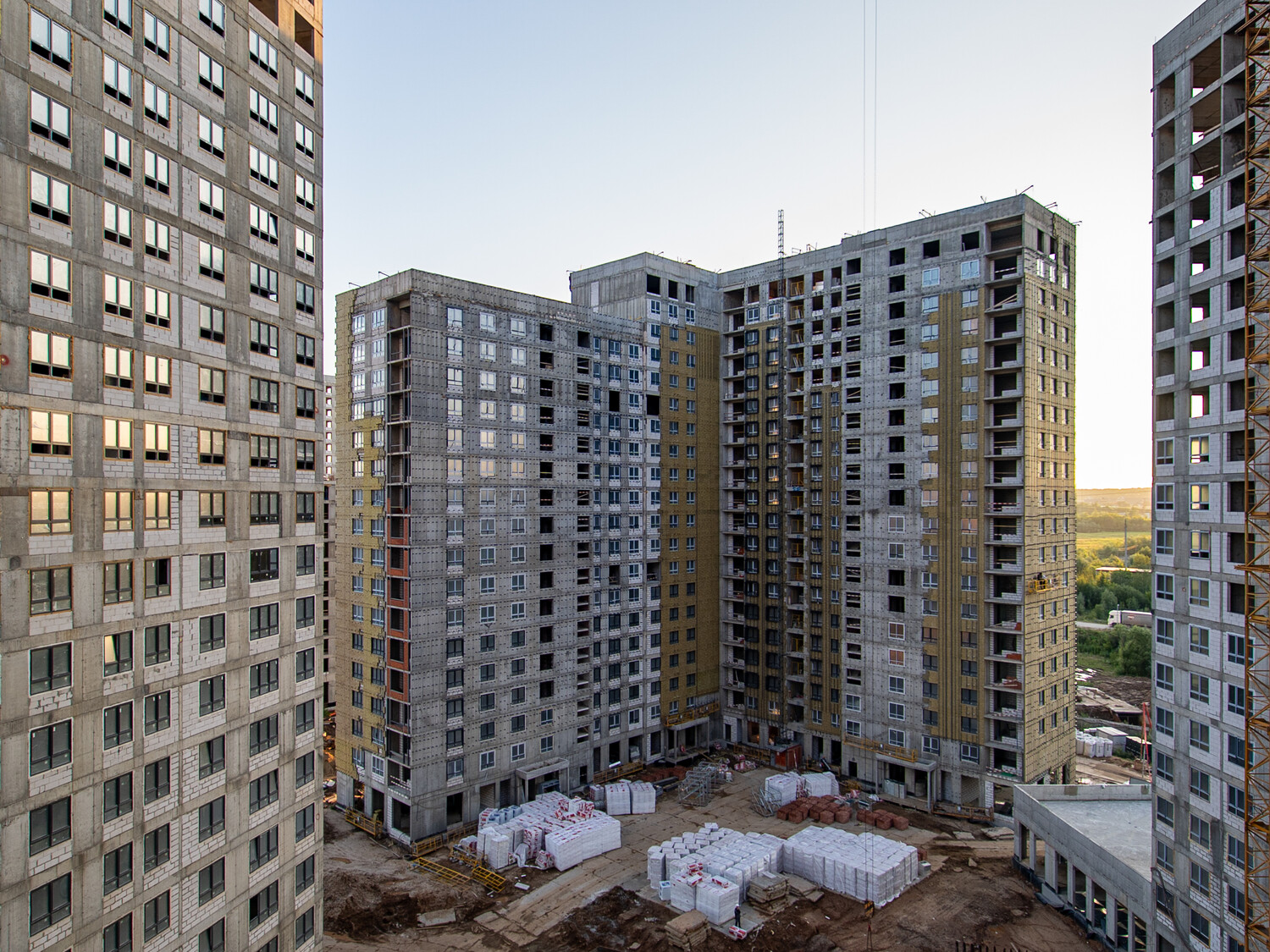

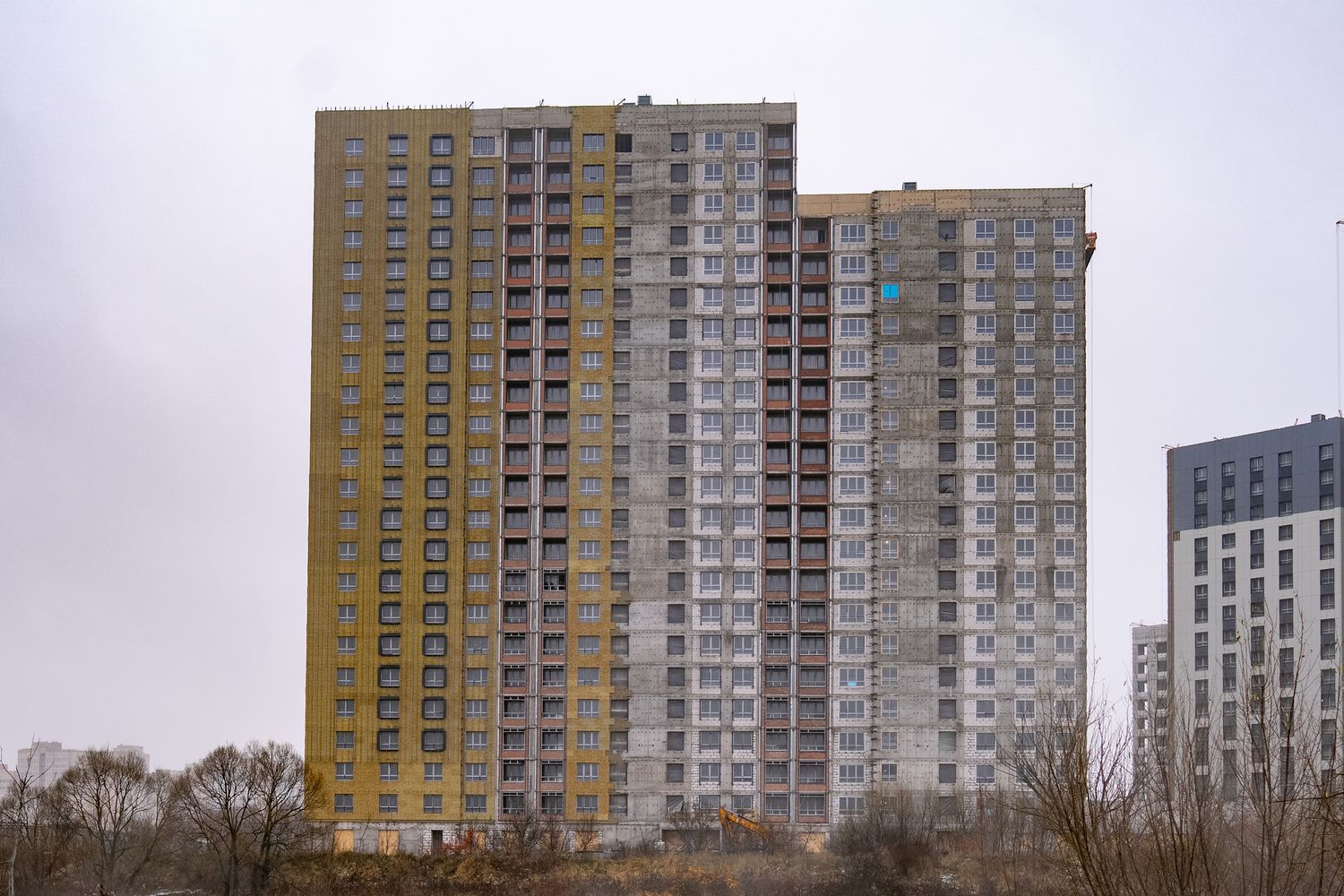

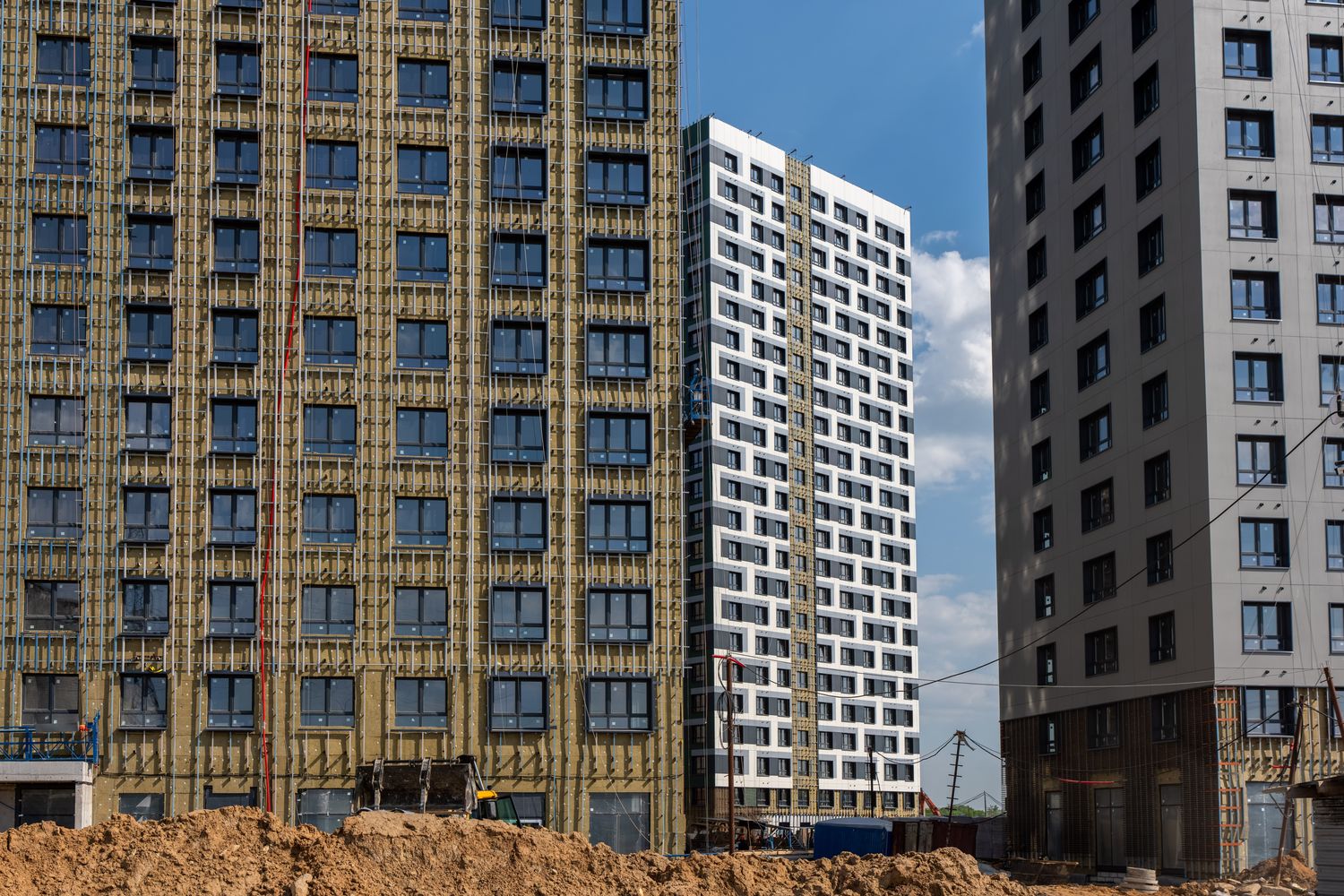

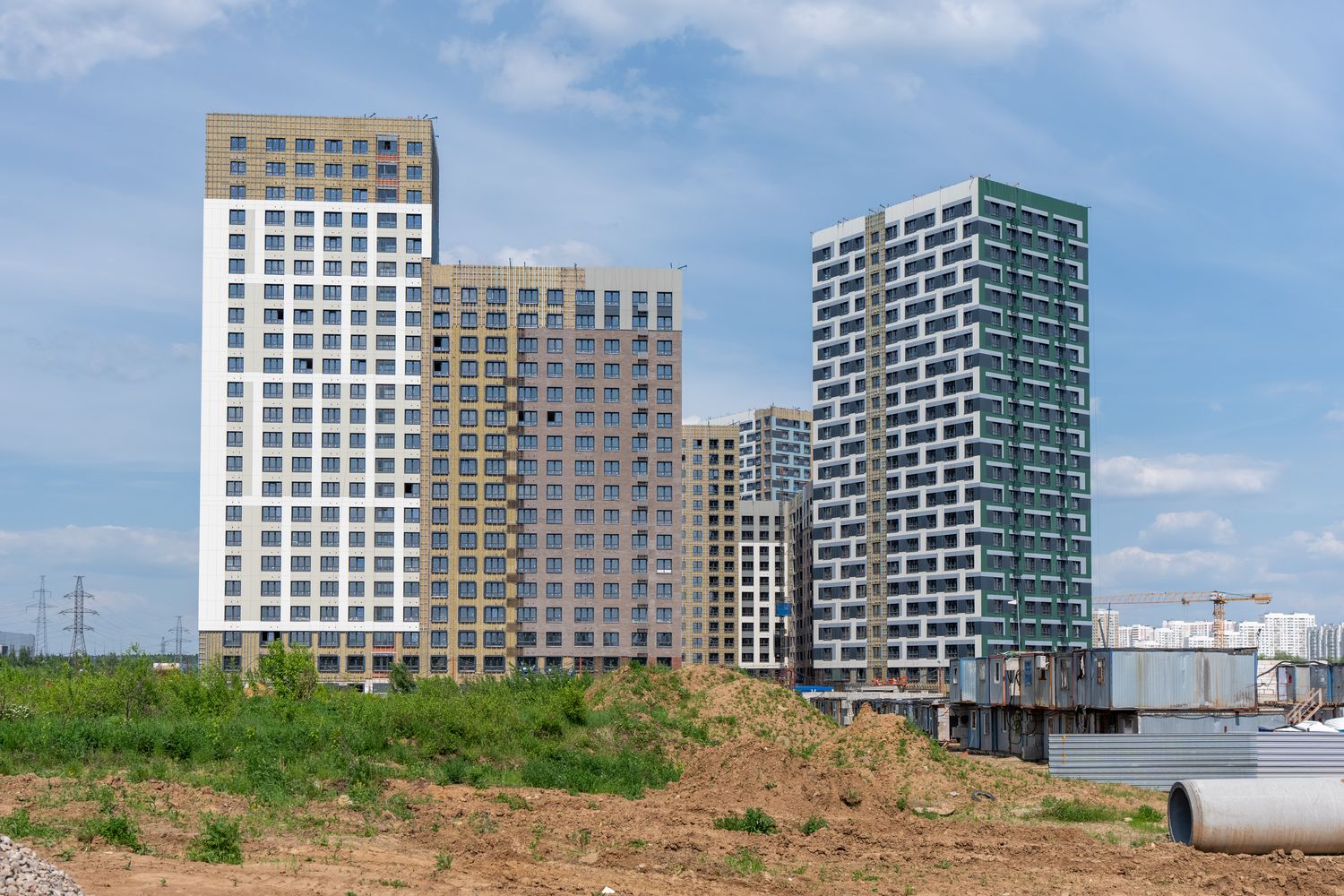

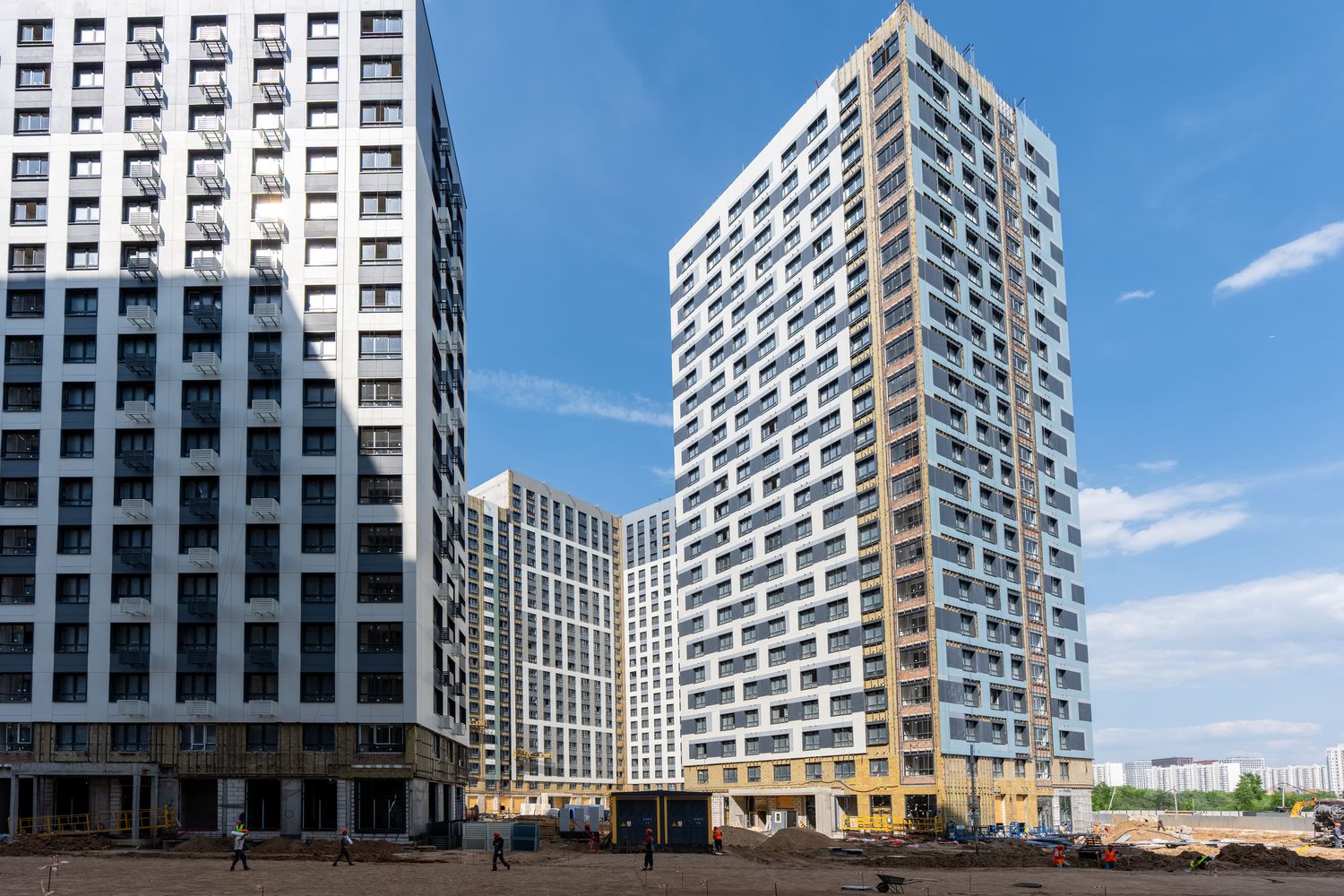

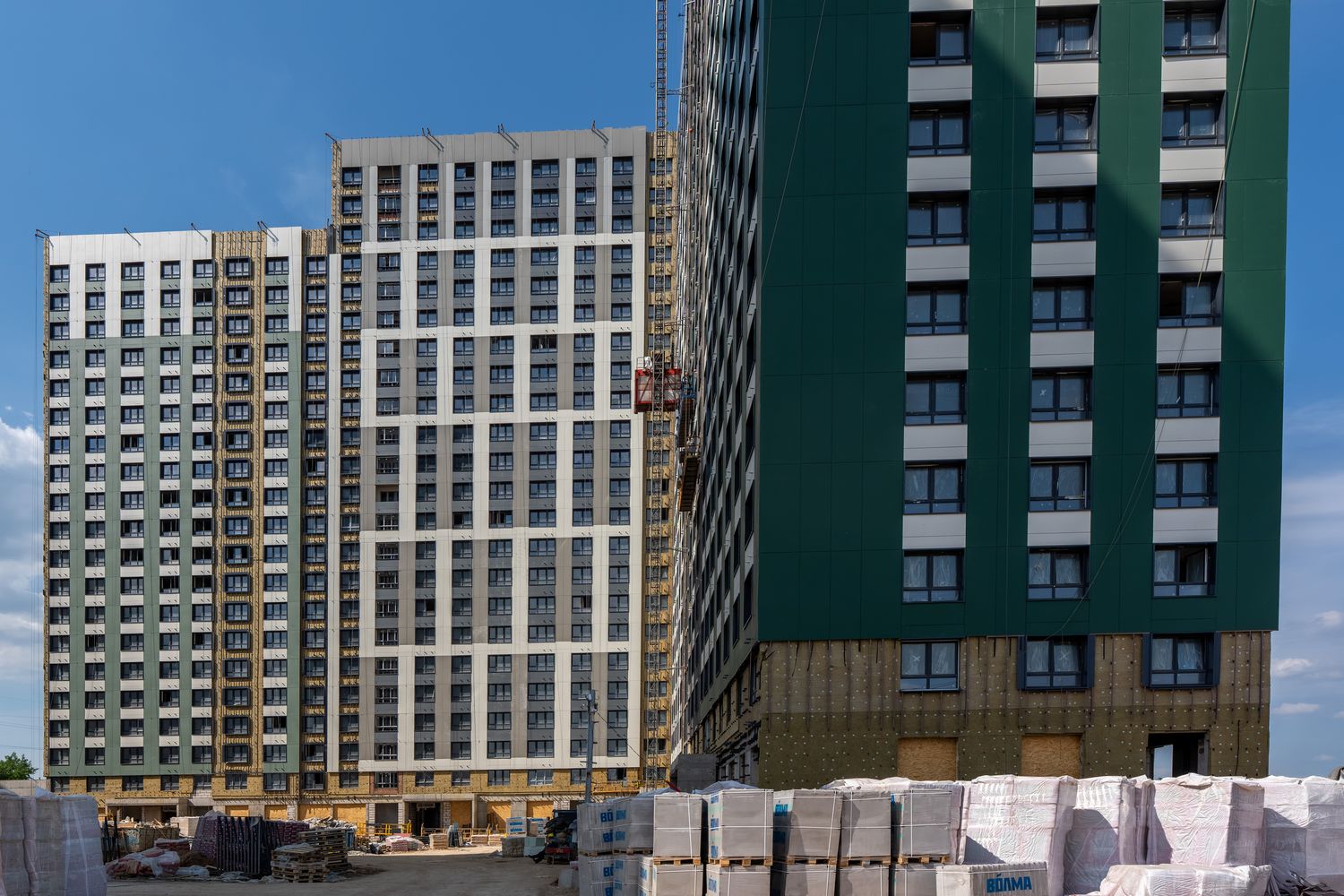

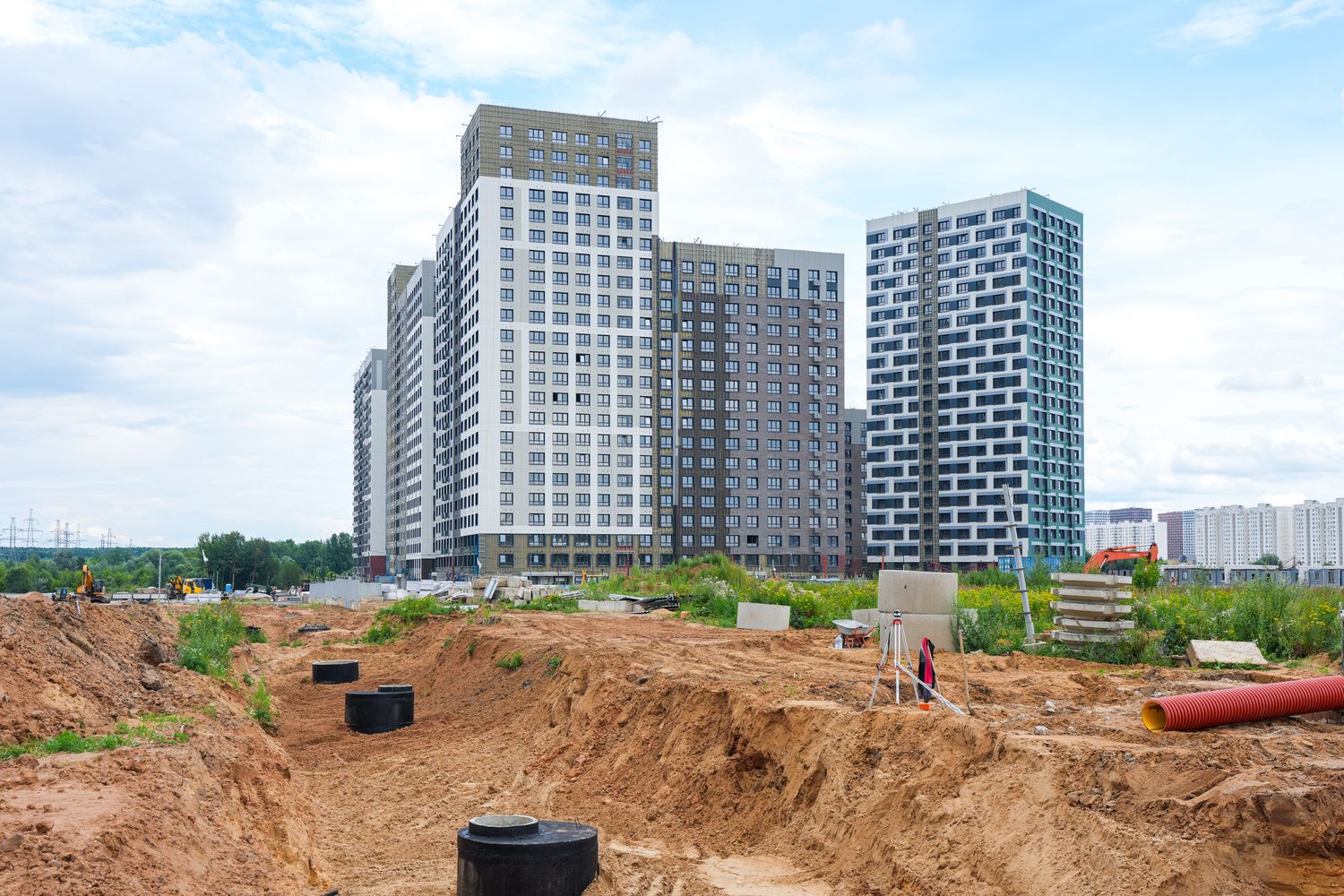

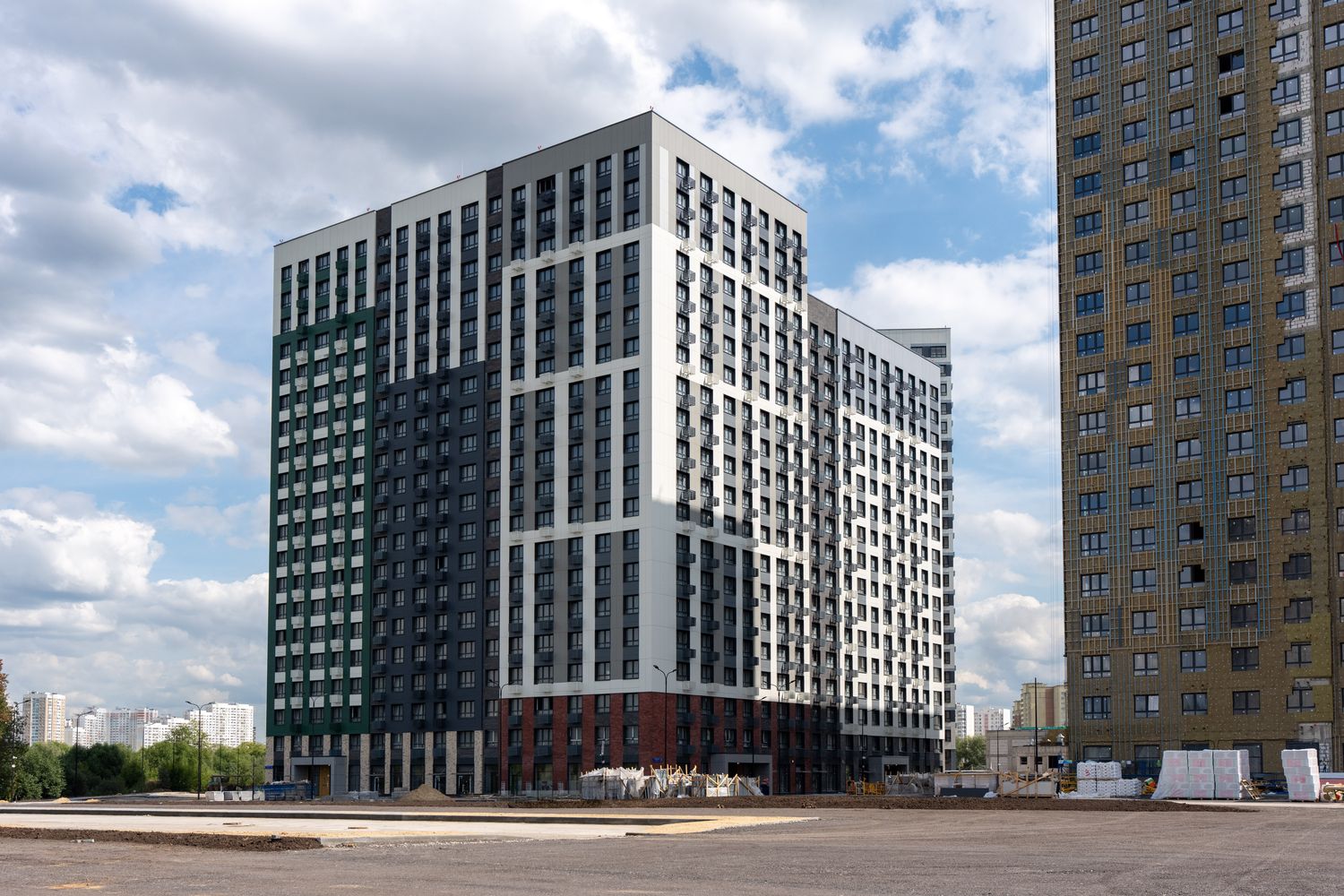

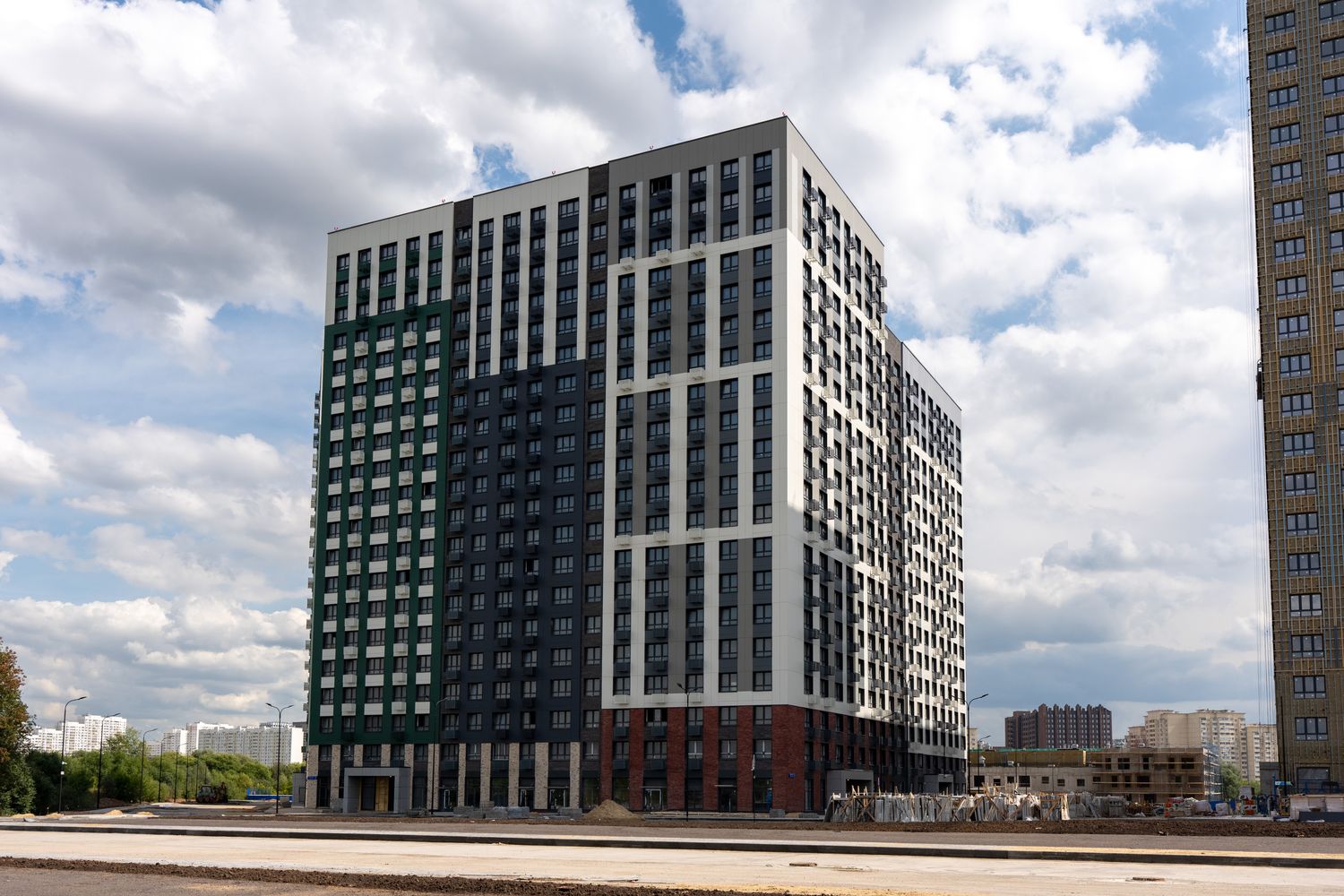

Июль 2025

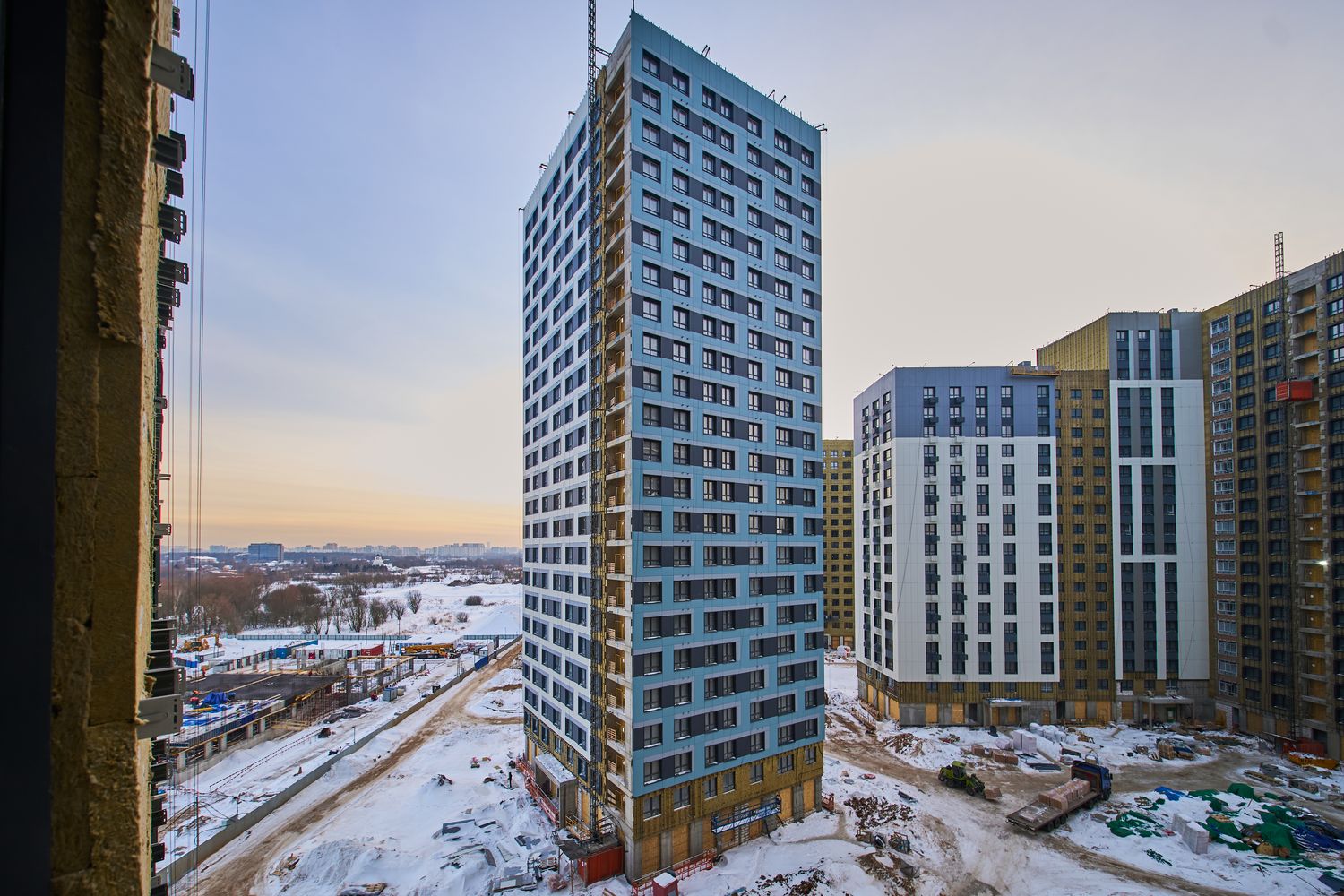

Июль 2025
- Корпус 11.1. Продолжаем монтаж окон и кровли, устраиваем входные группы и внутренние стены.

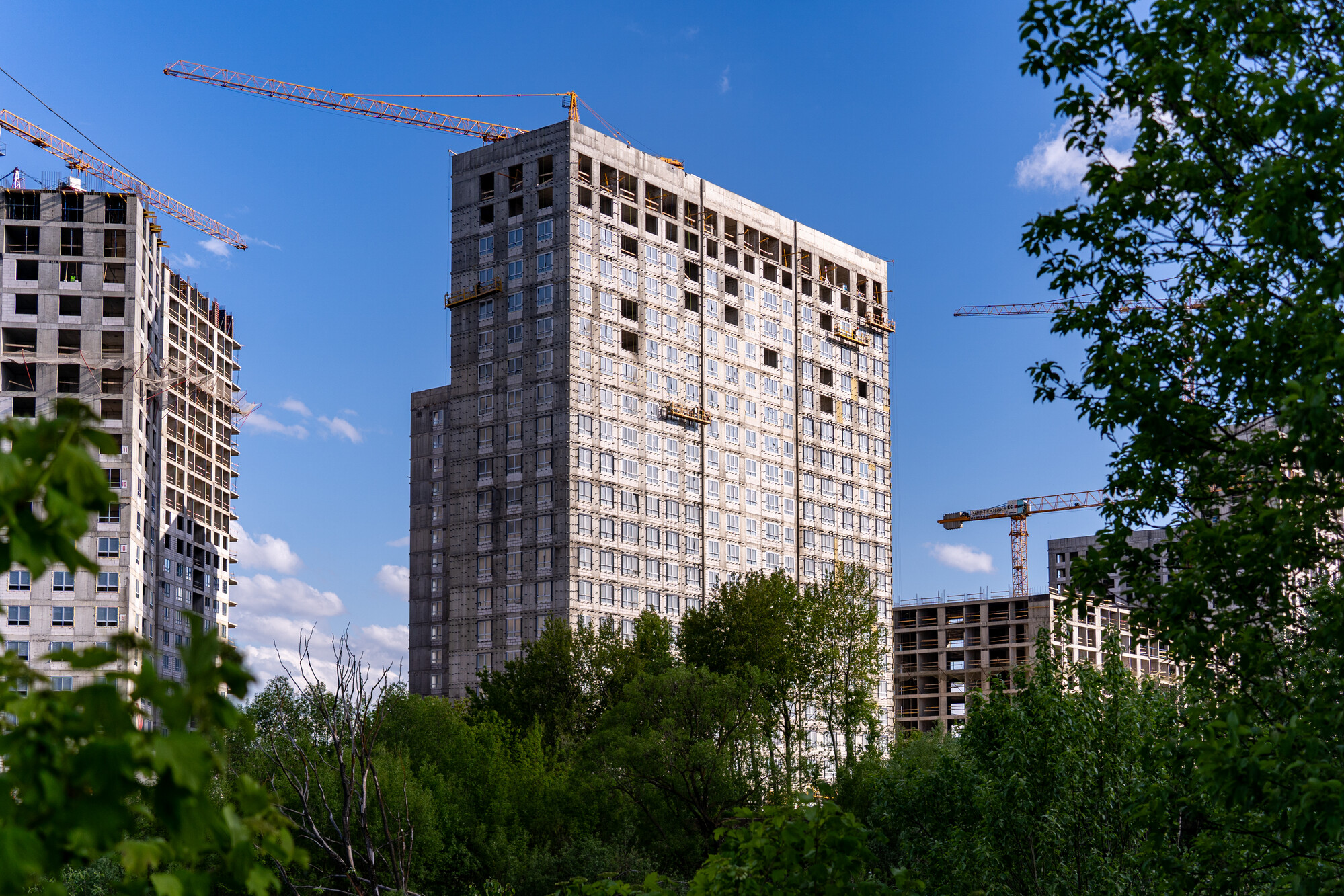

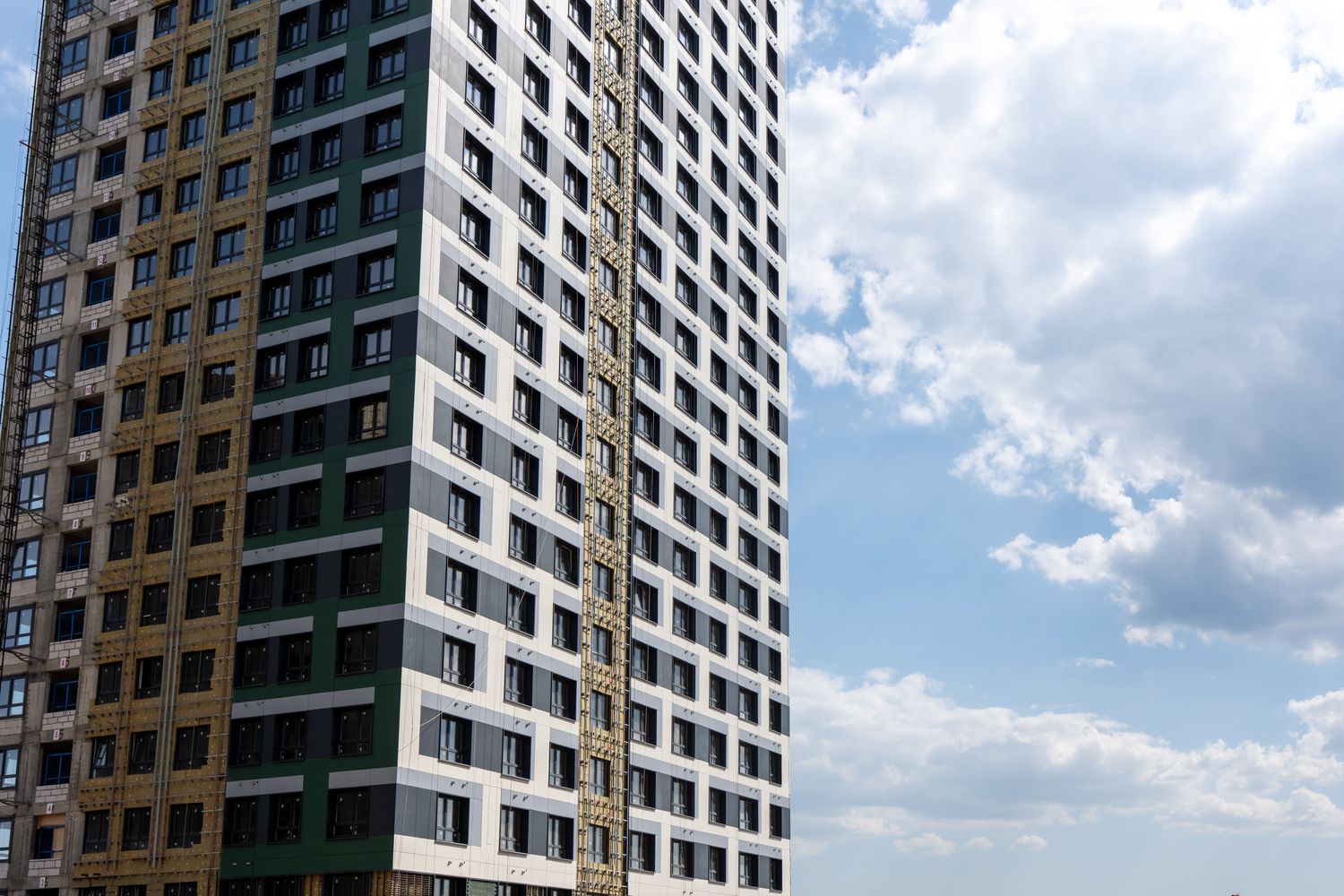

- Корпус 11.2. Устанавливаем железобетонные конструкции 10–12-х этажей, продолжаем работу над внутренними и наружными стенами 2–4-х этажей.
- Корпус 11.3. Устраиваем железобетонные конструкции 21-го этажа, ведём отделочные работы в технических помещениях.
- Корпус 12.3. Завершаем кладку наружных стен здания, выполняем устройство кровли.
- Корпус 12.1. Монтируем кровлю и фасады, проводим работы по отделке лестничных маршей.
- Корпус 12.2. Продолжаем устройство кровли и фасадов, создаём входные группы.

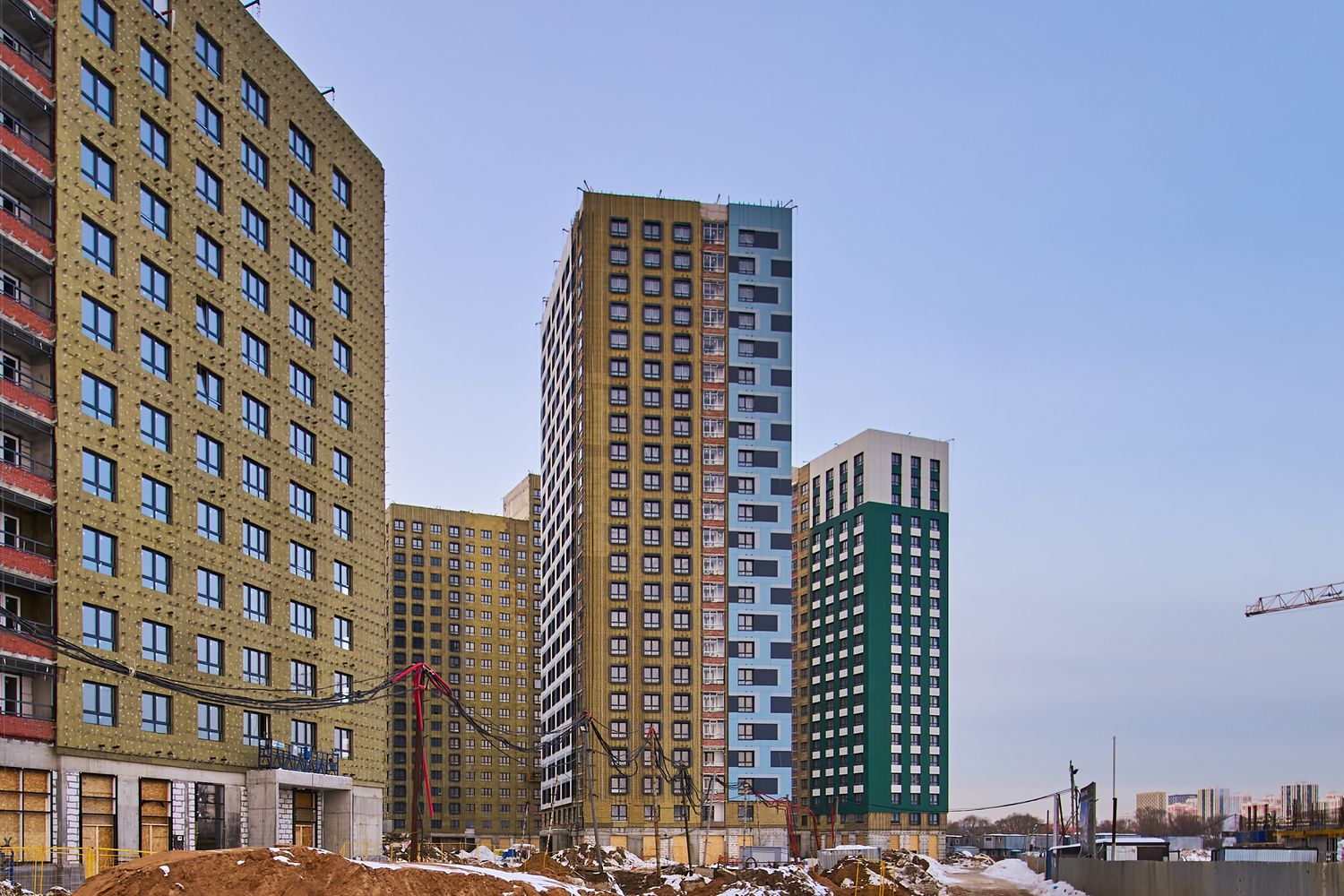

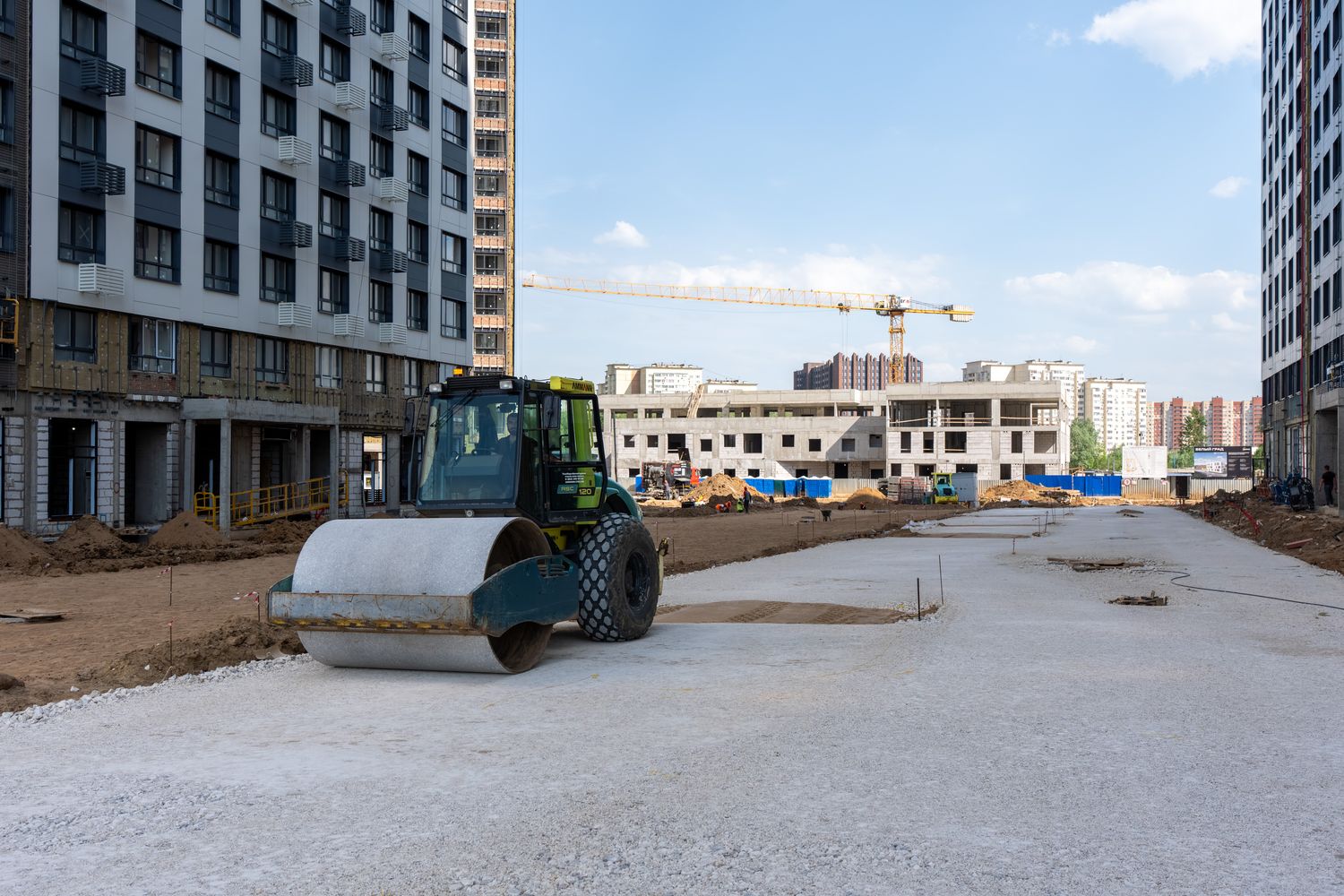

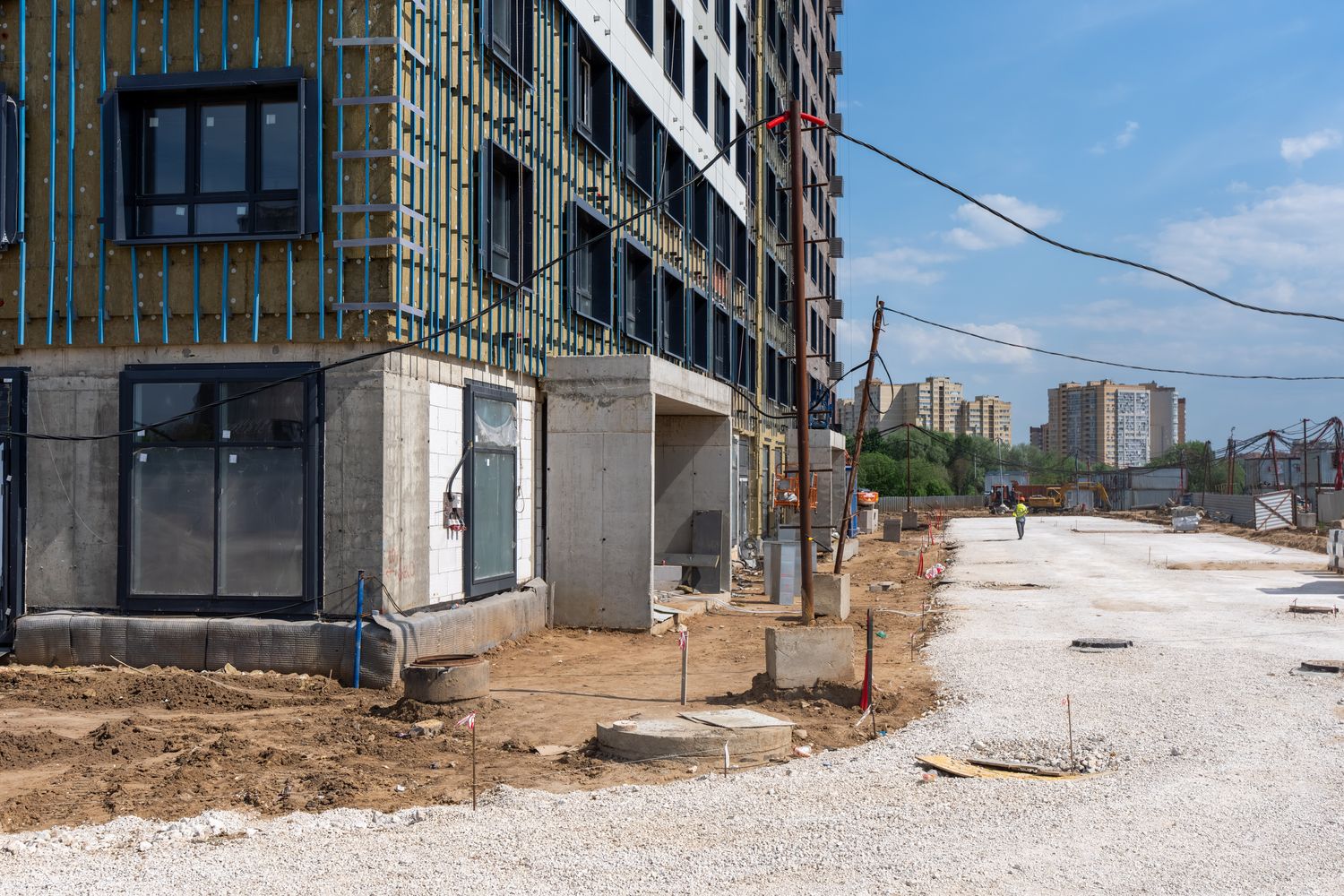

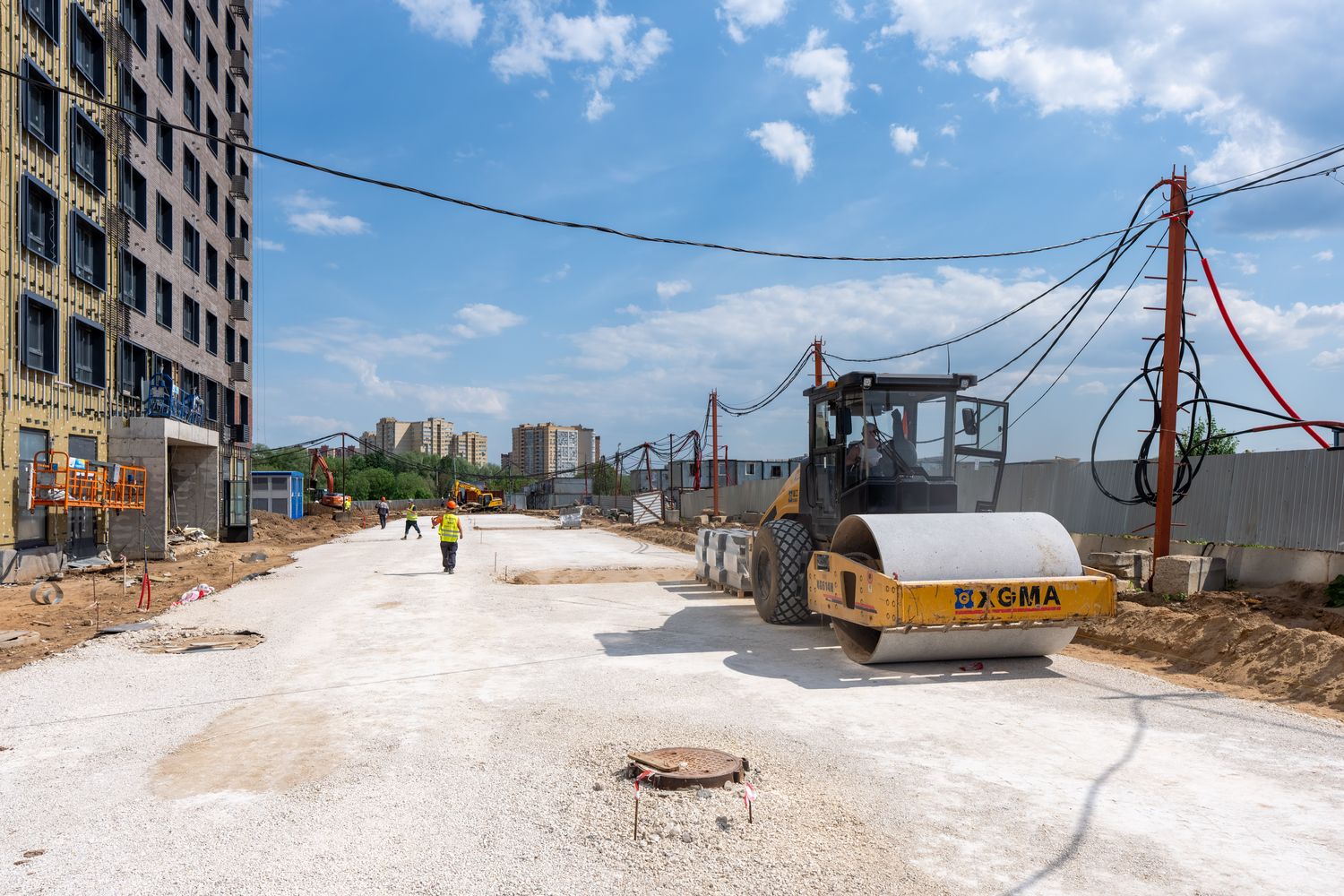

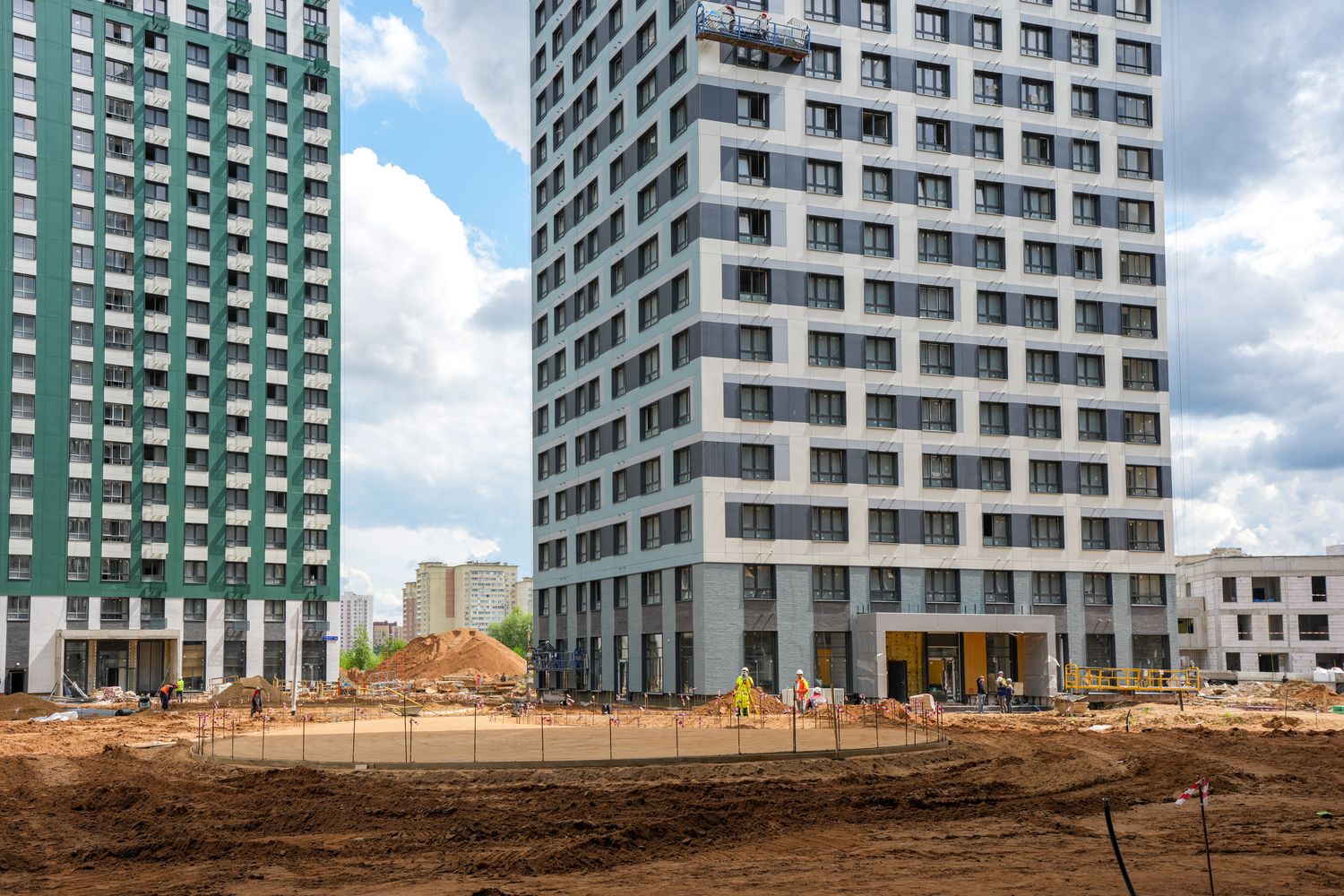

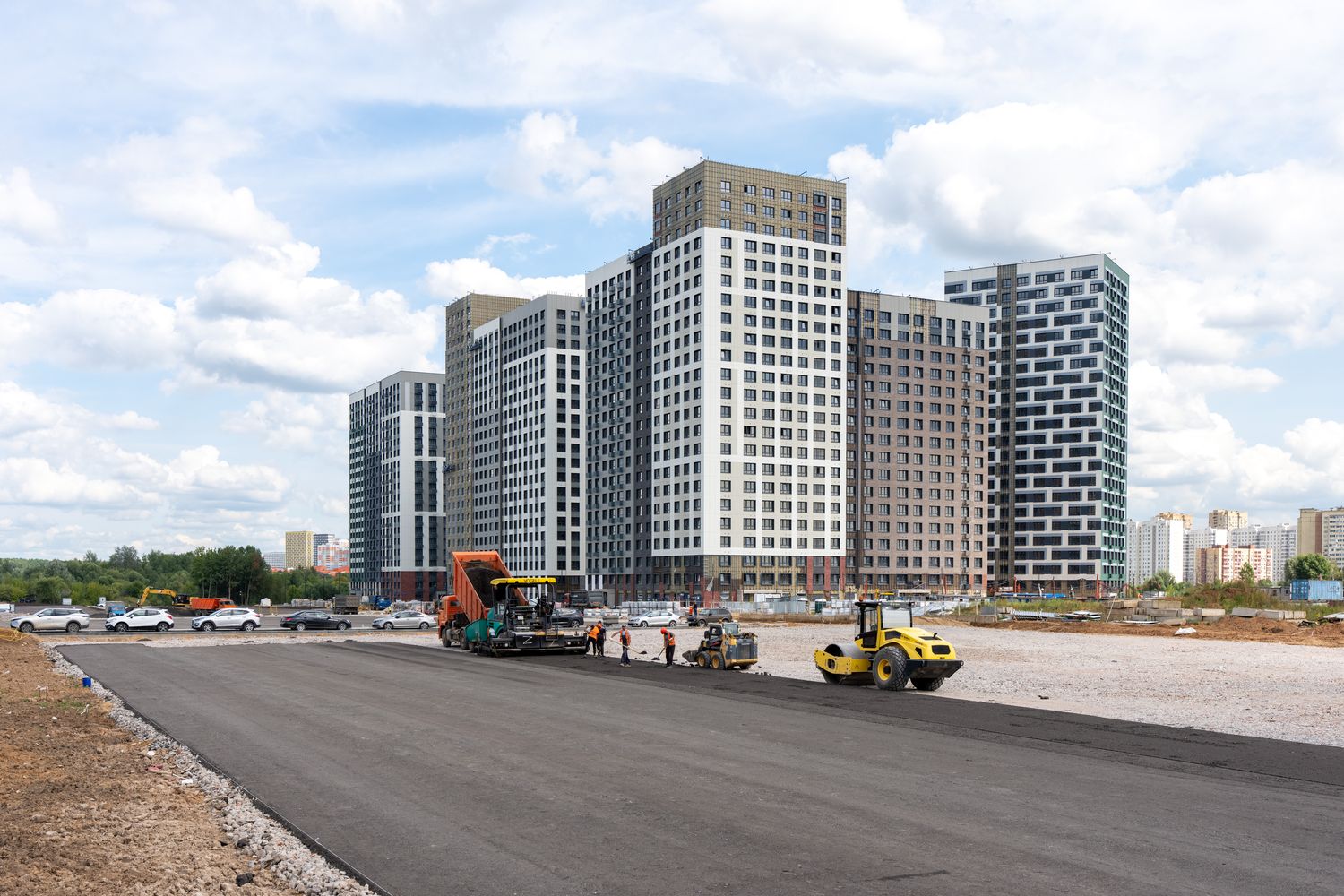

- Готовимся к благоустройству территории корпусов 12.1–12.3.

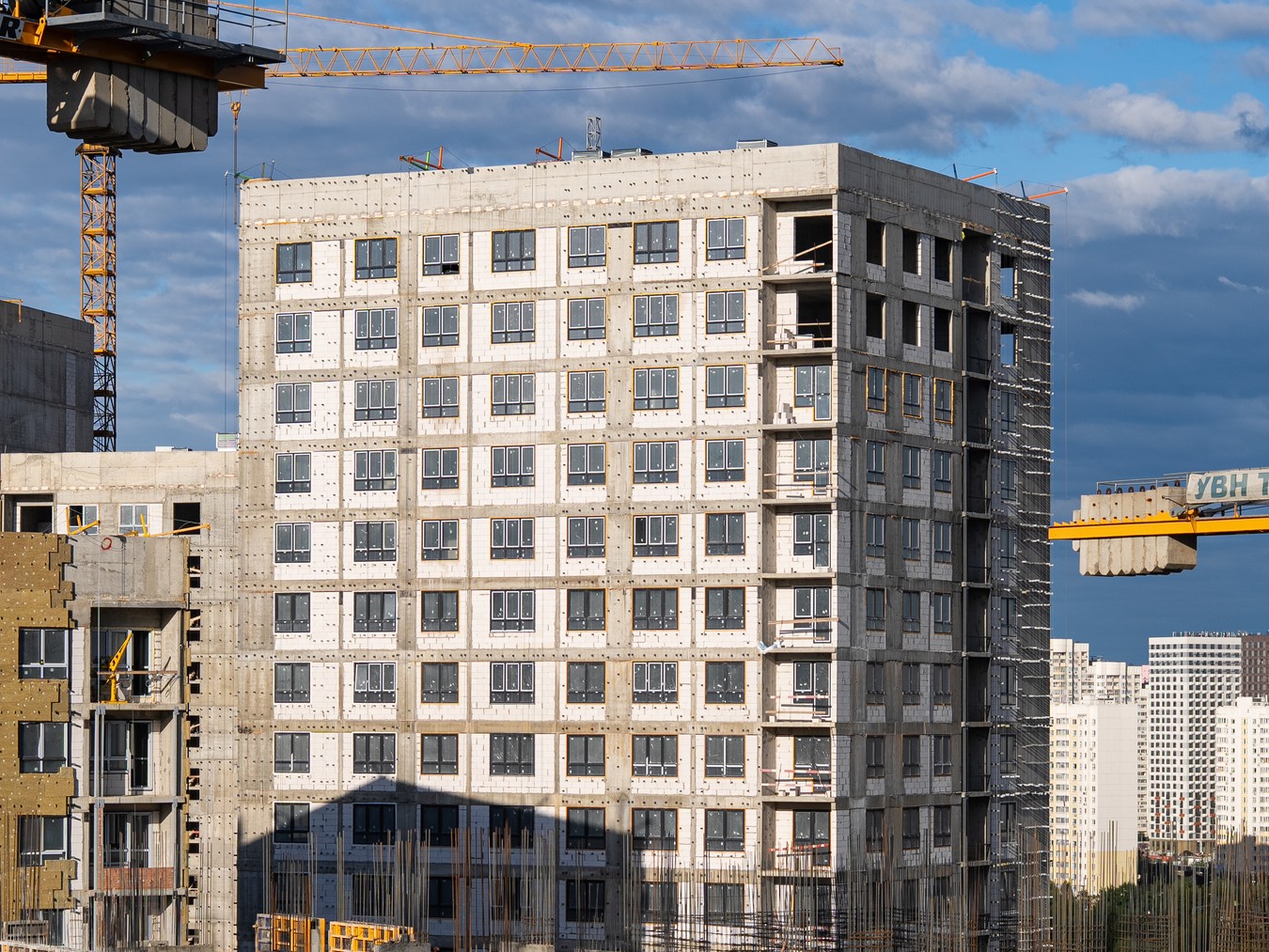

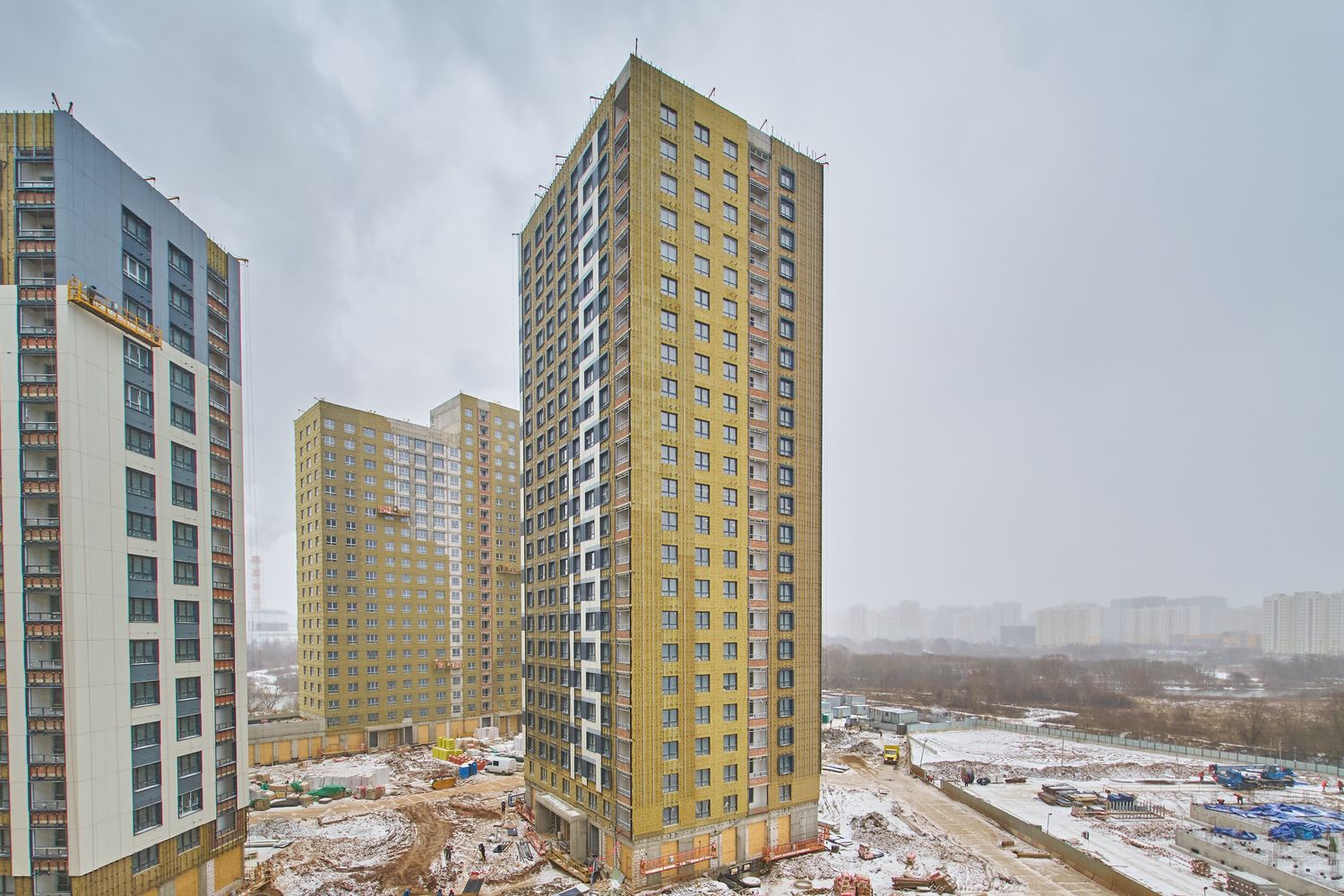

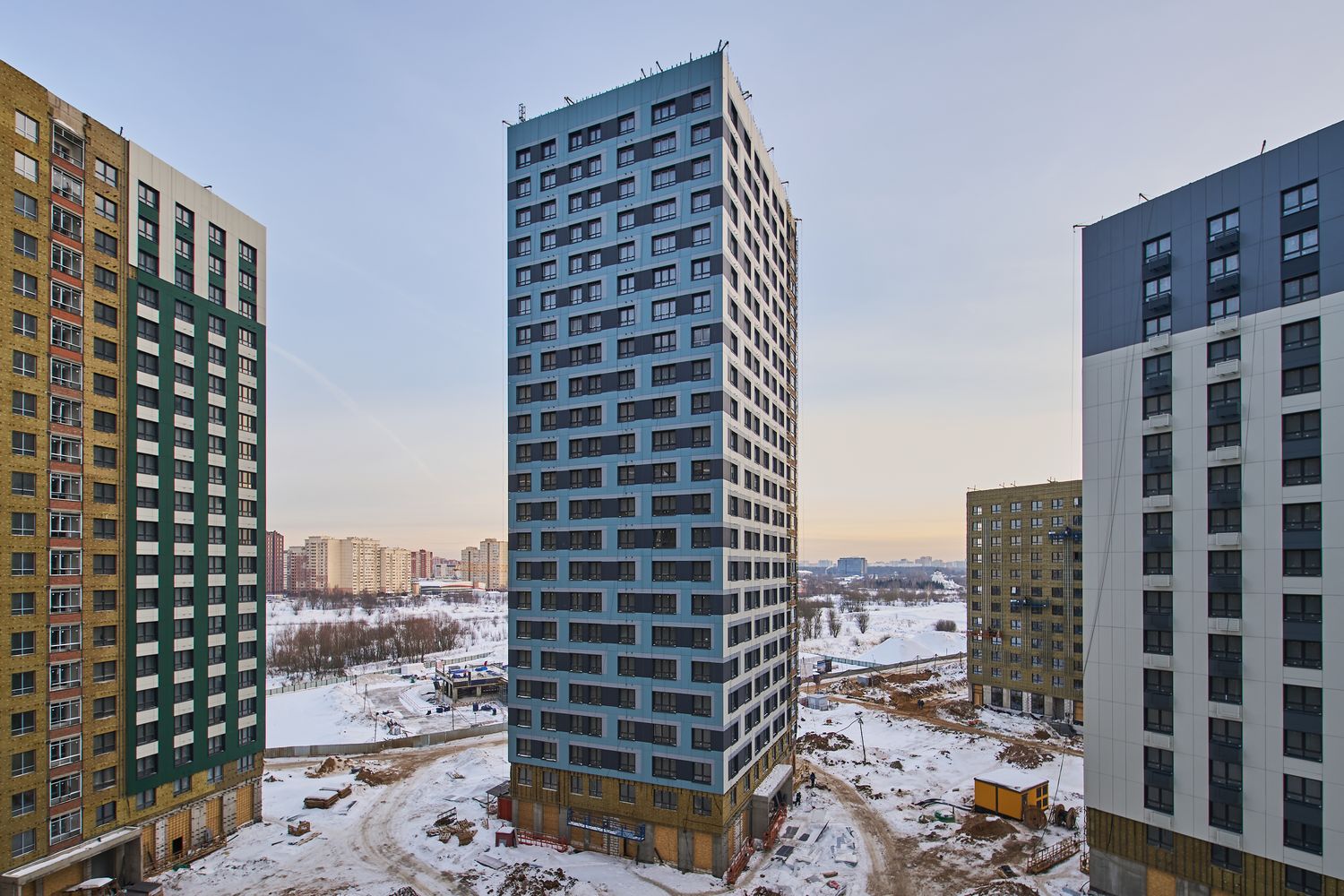

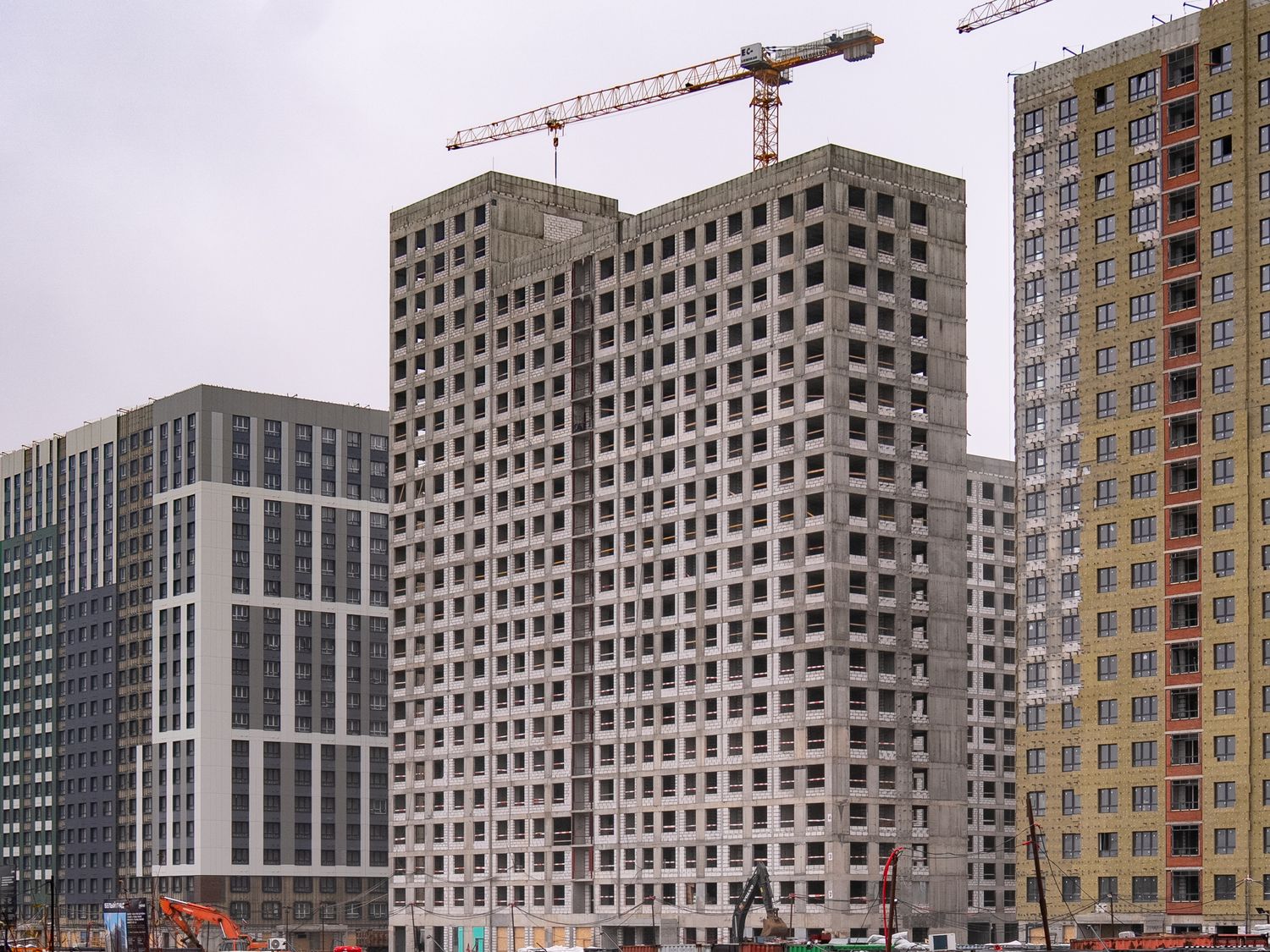

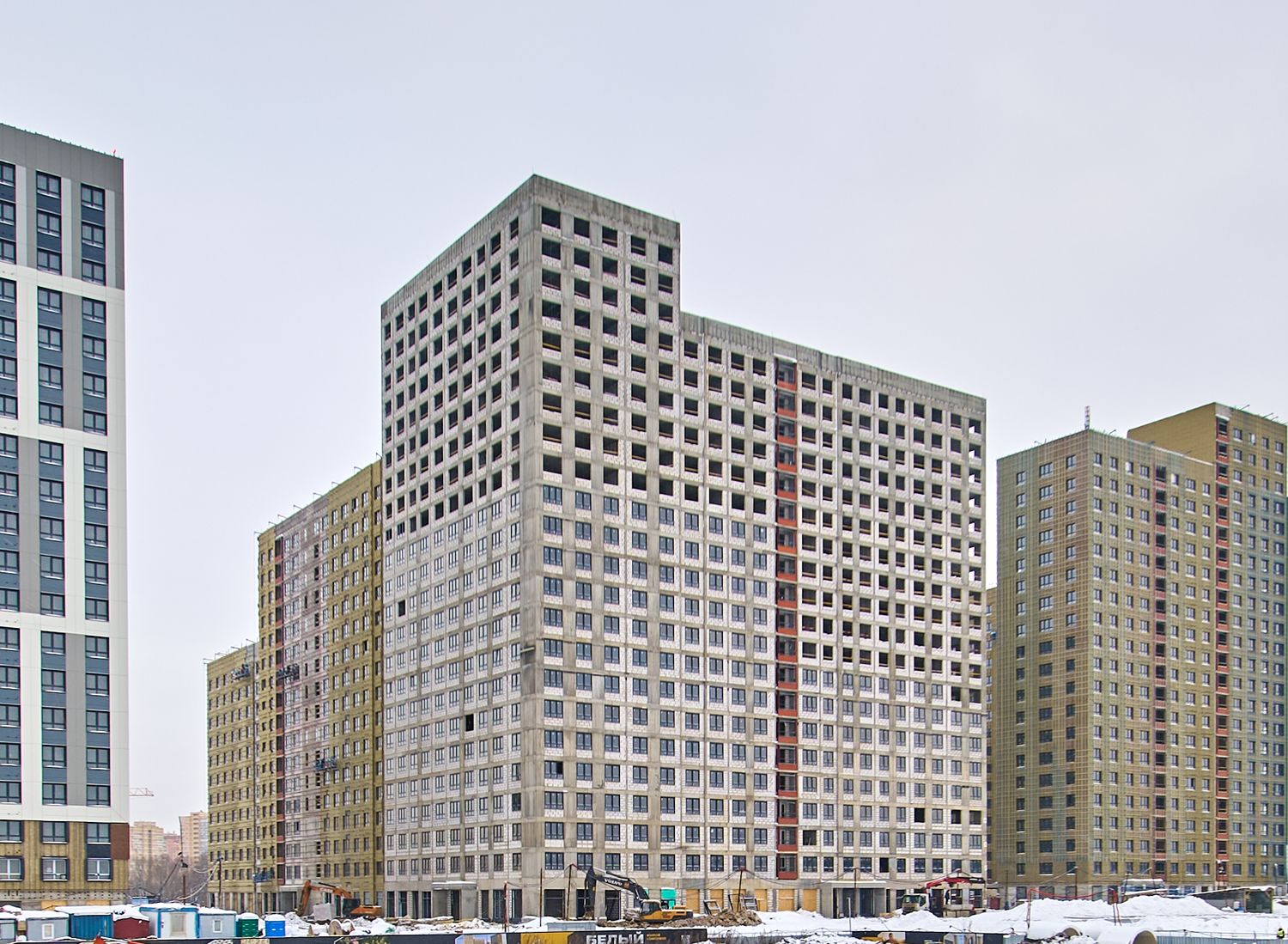

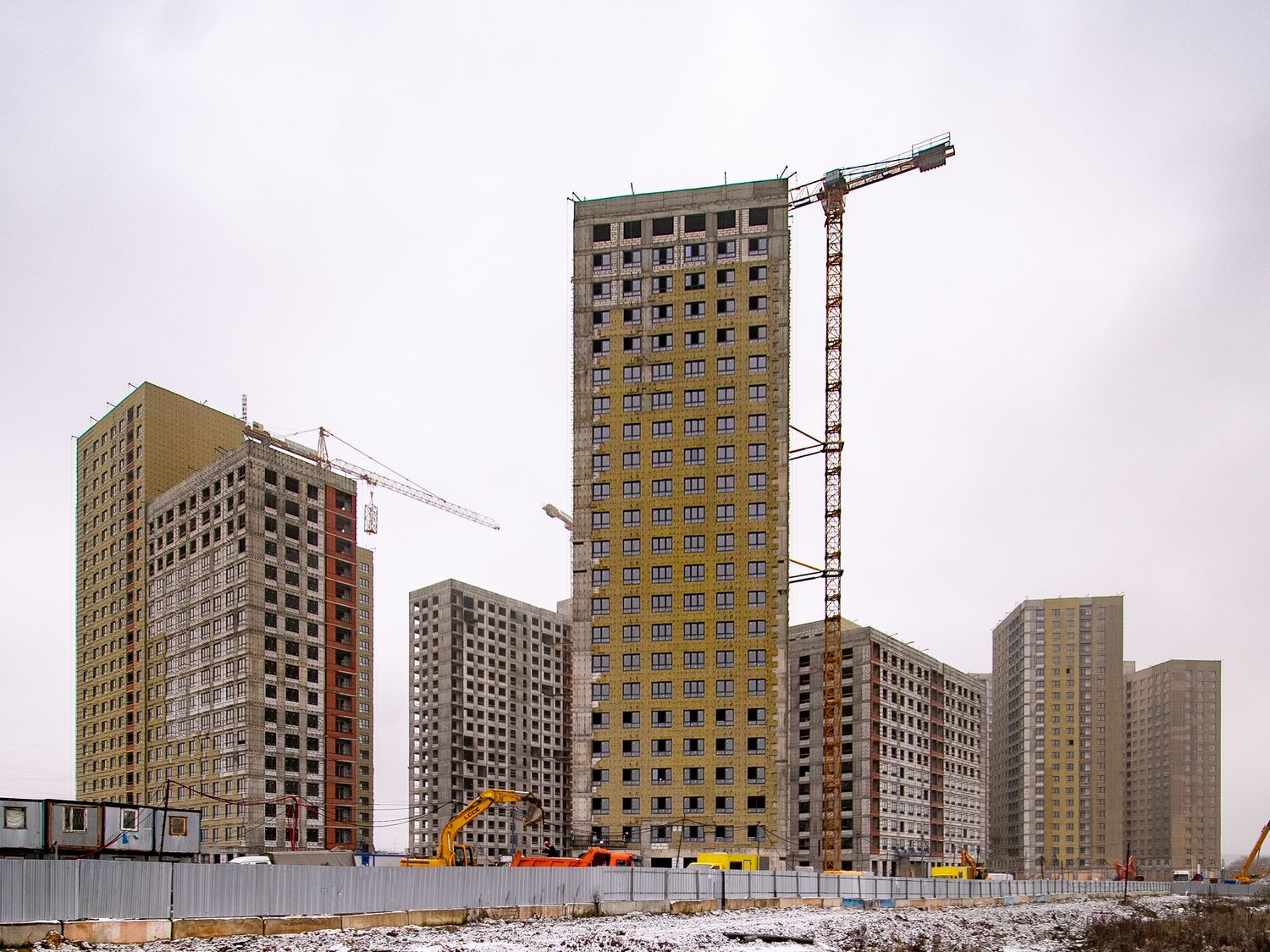

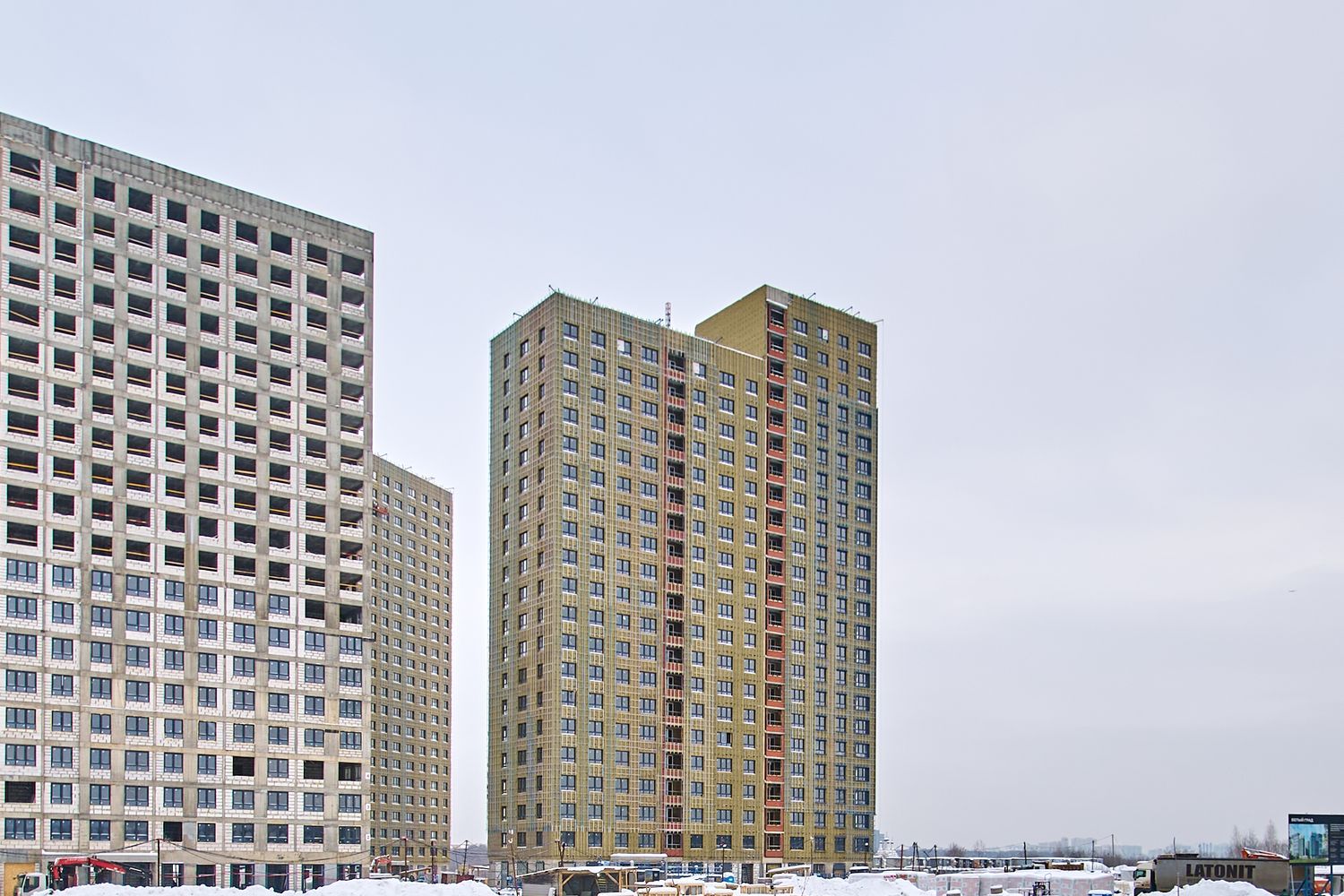

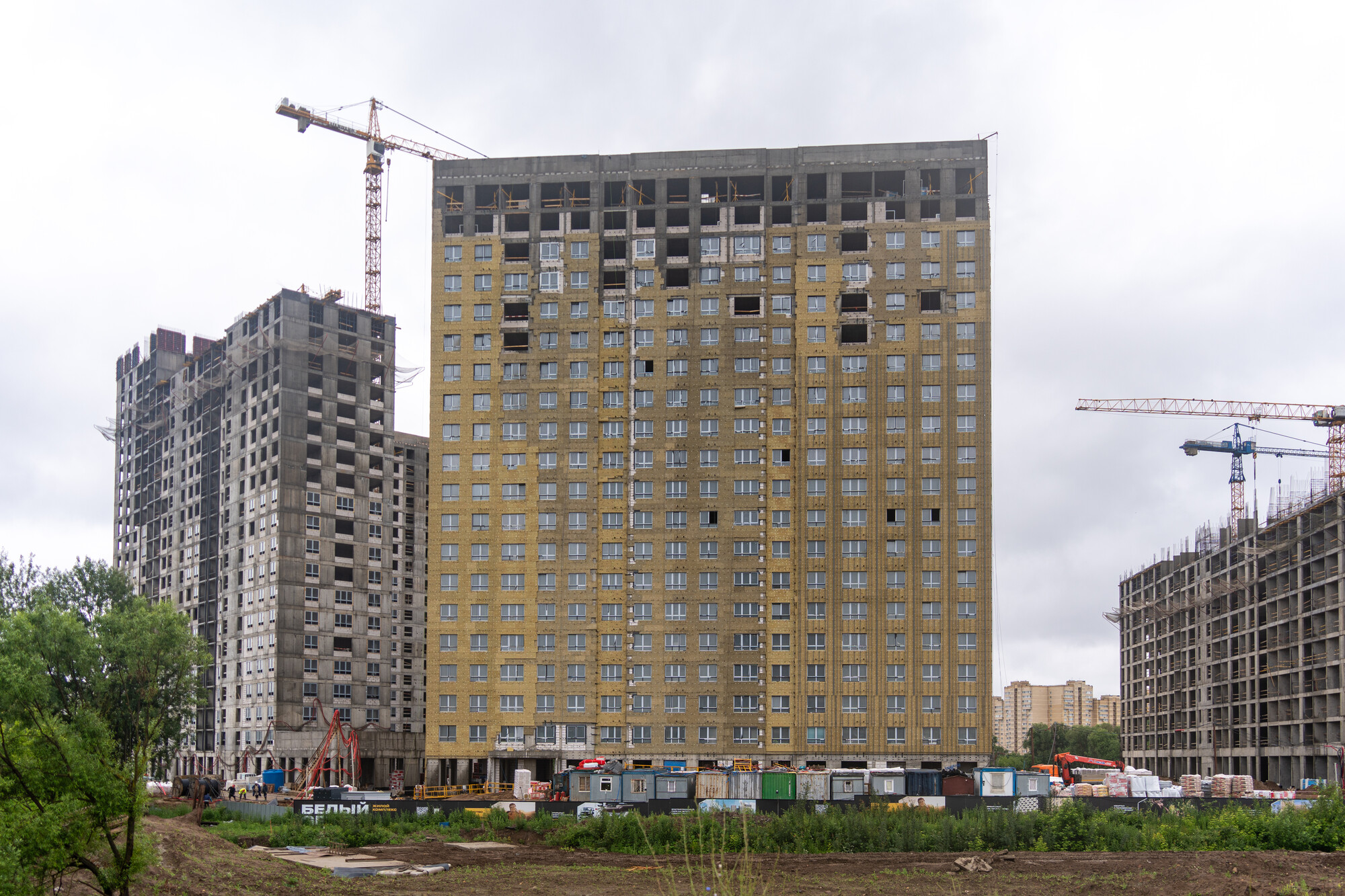

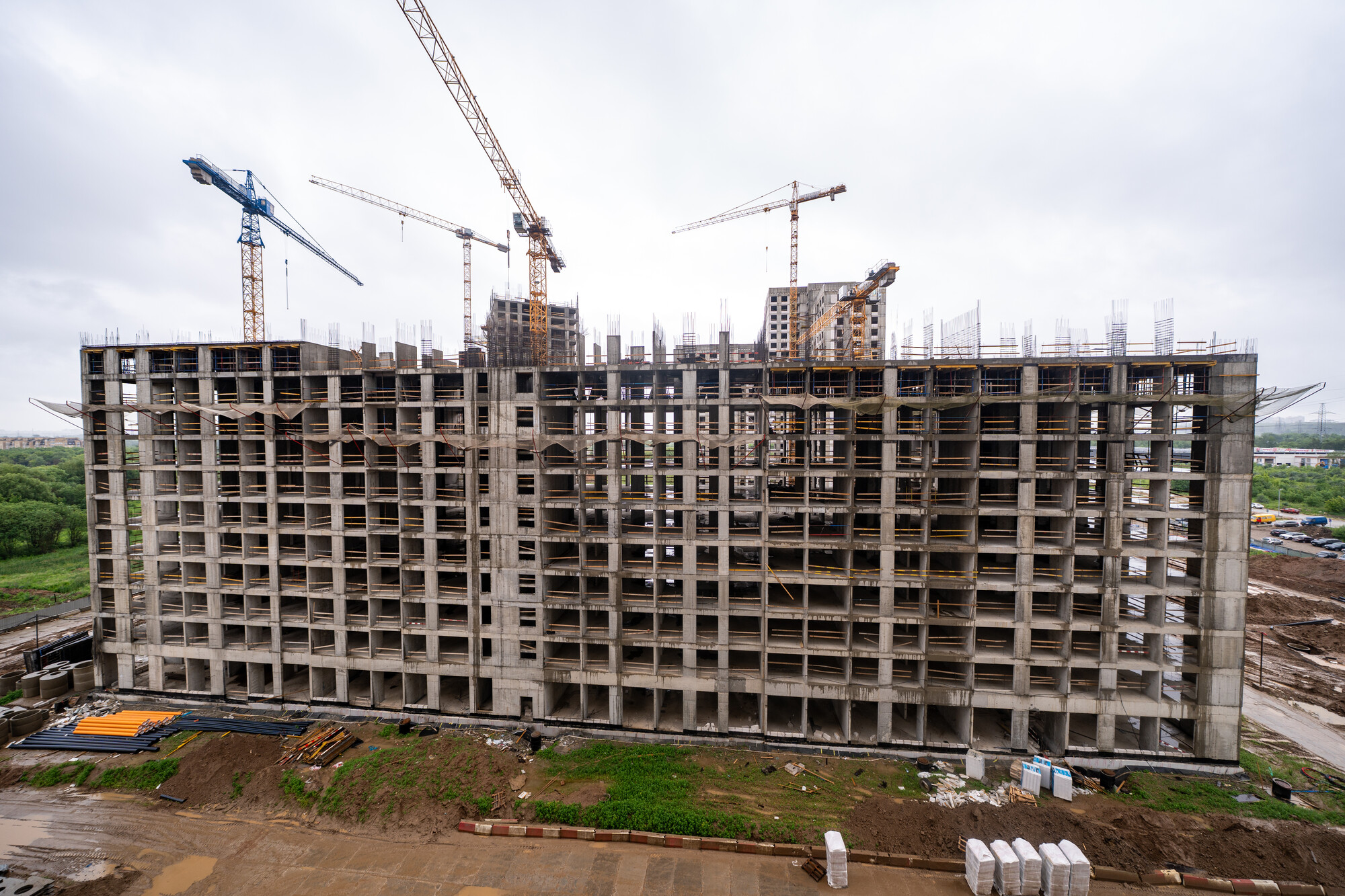

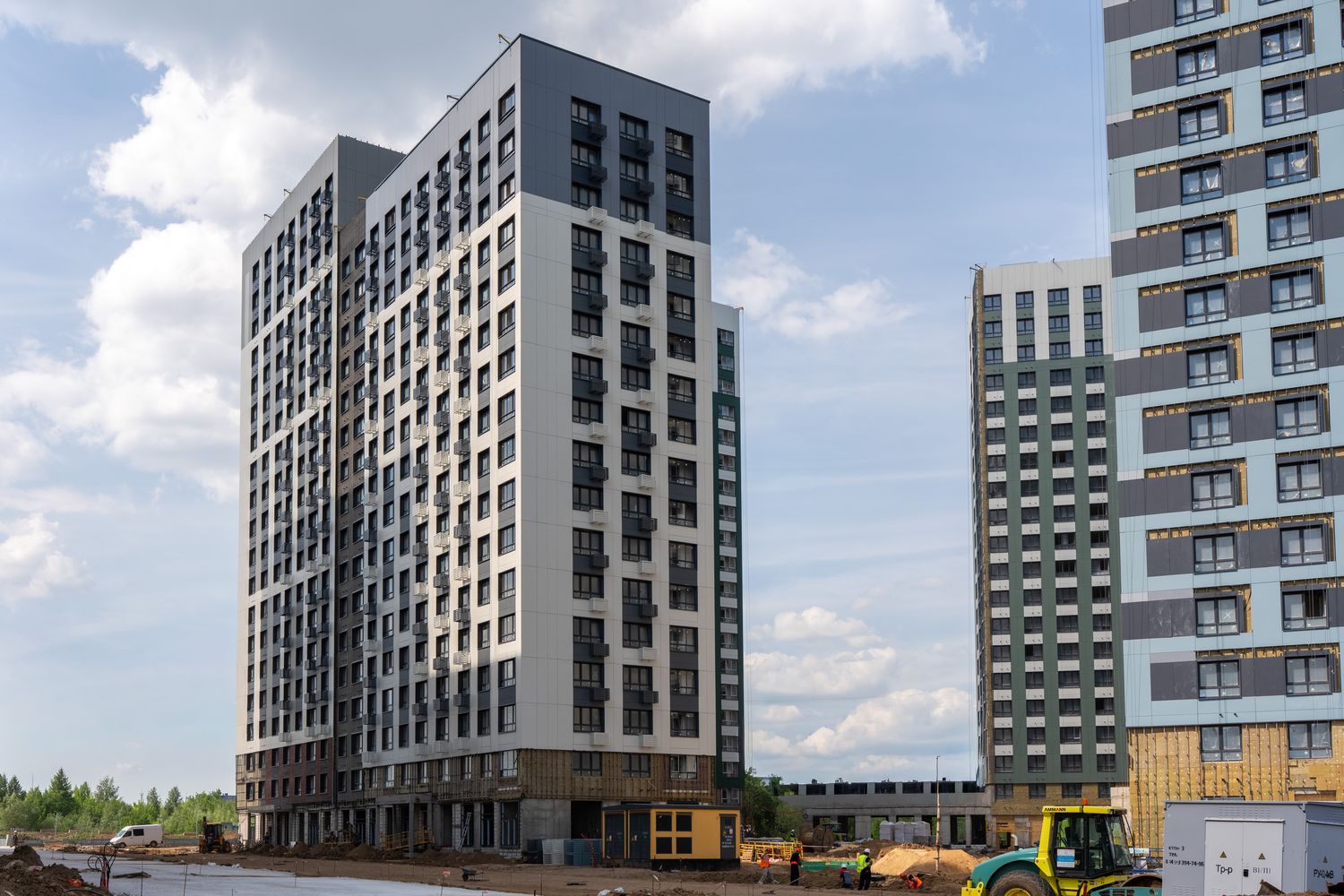

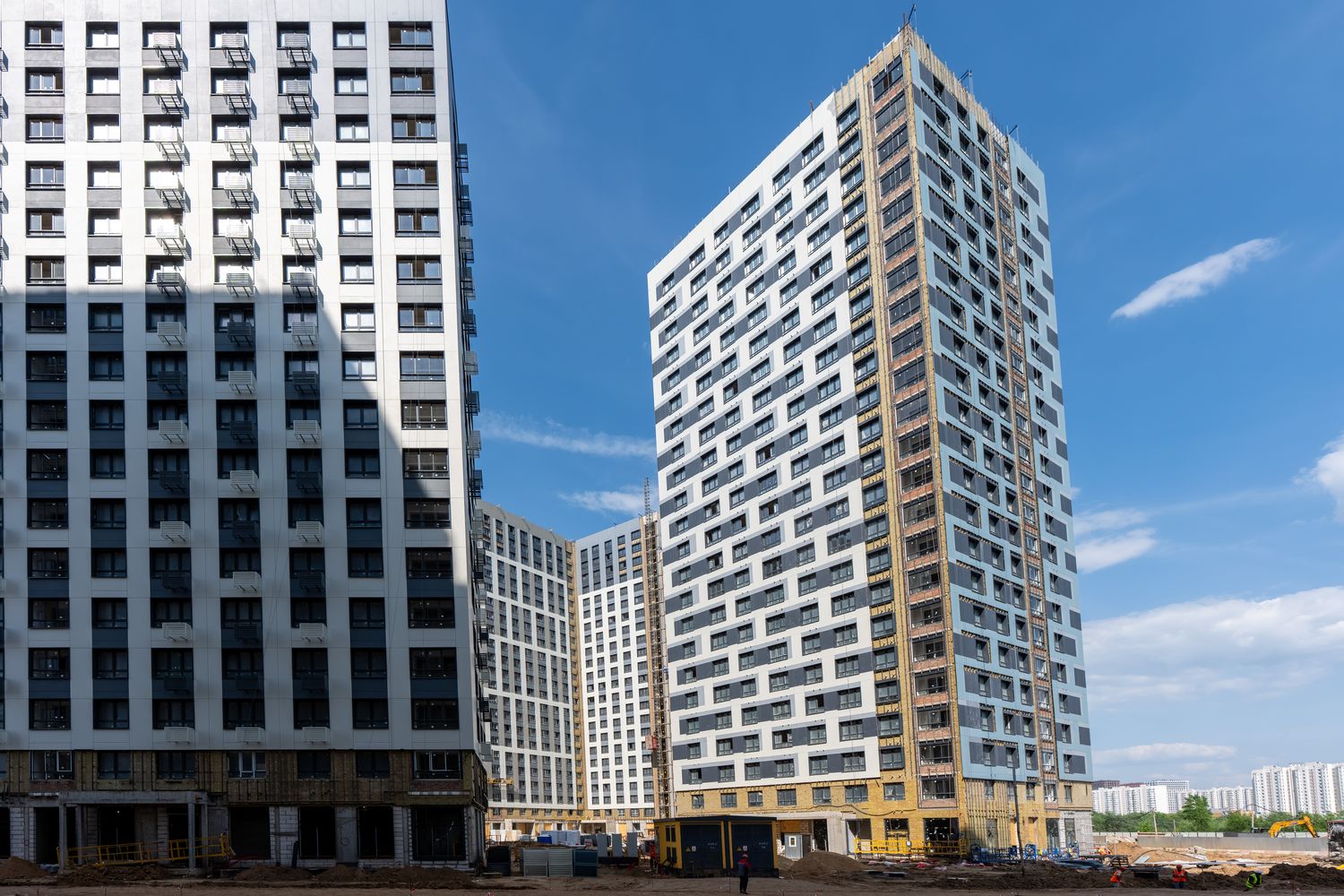

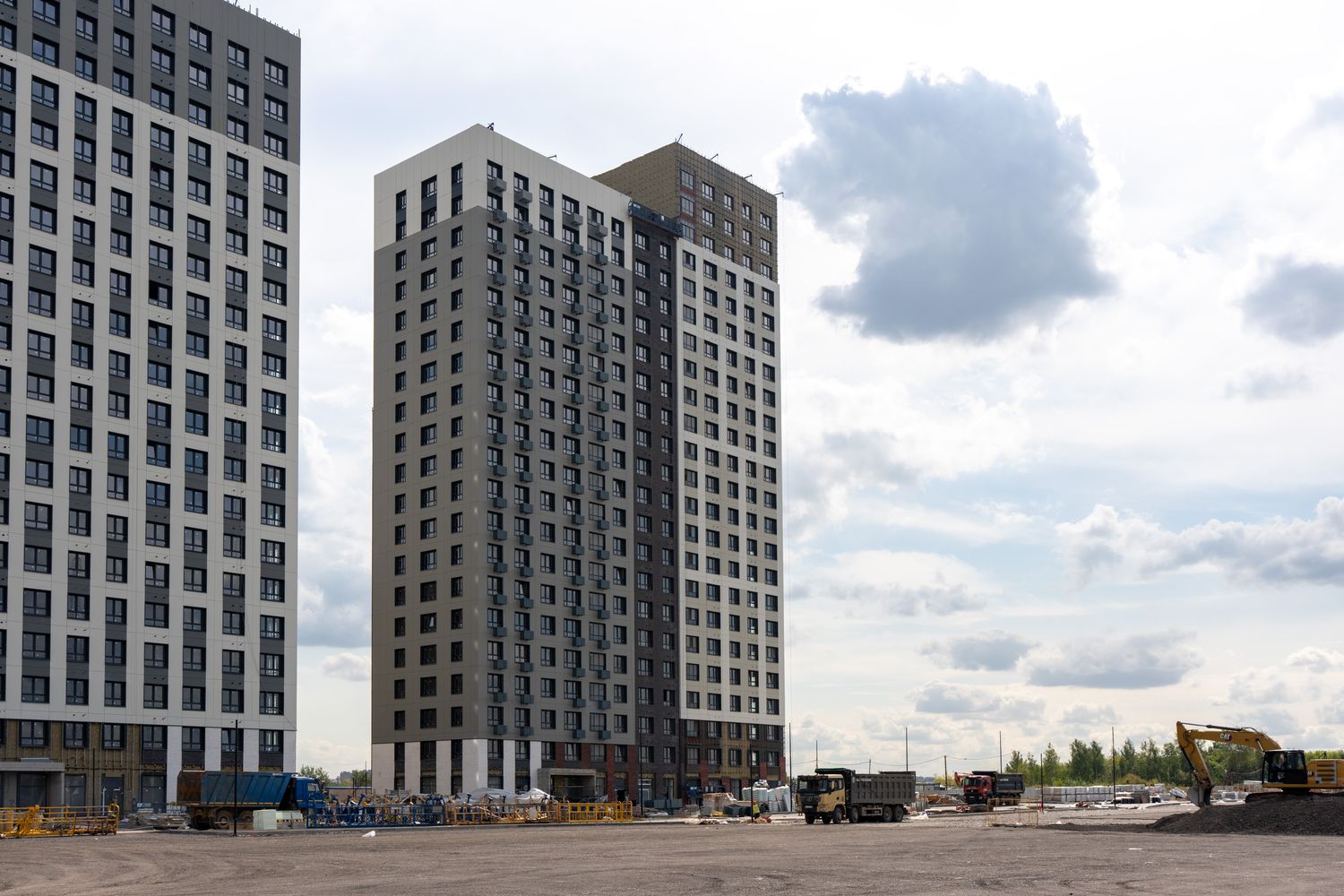

Июнь 2025
Июнь 2025

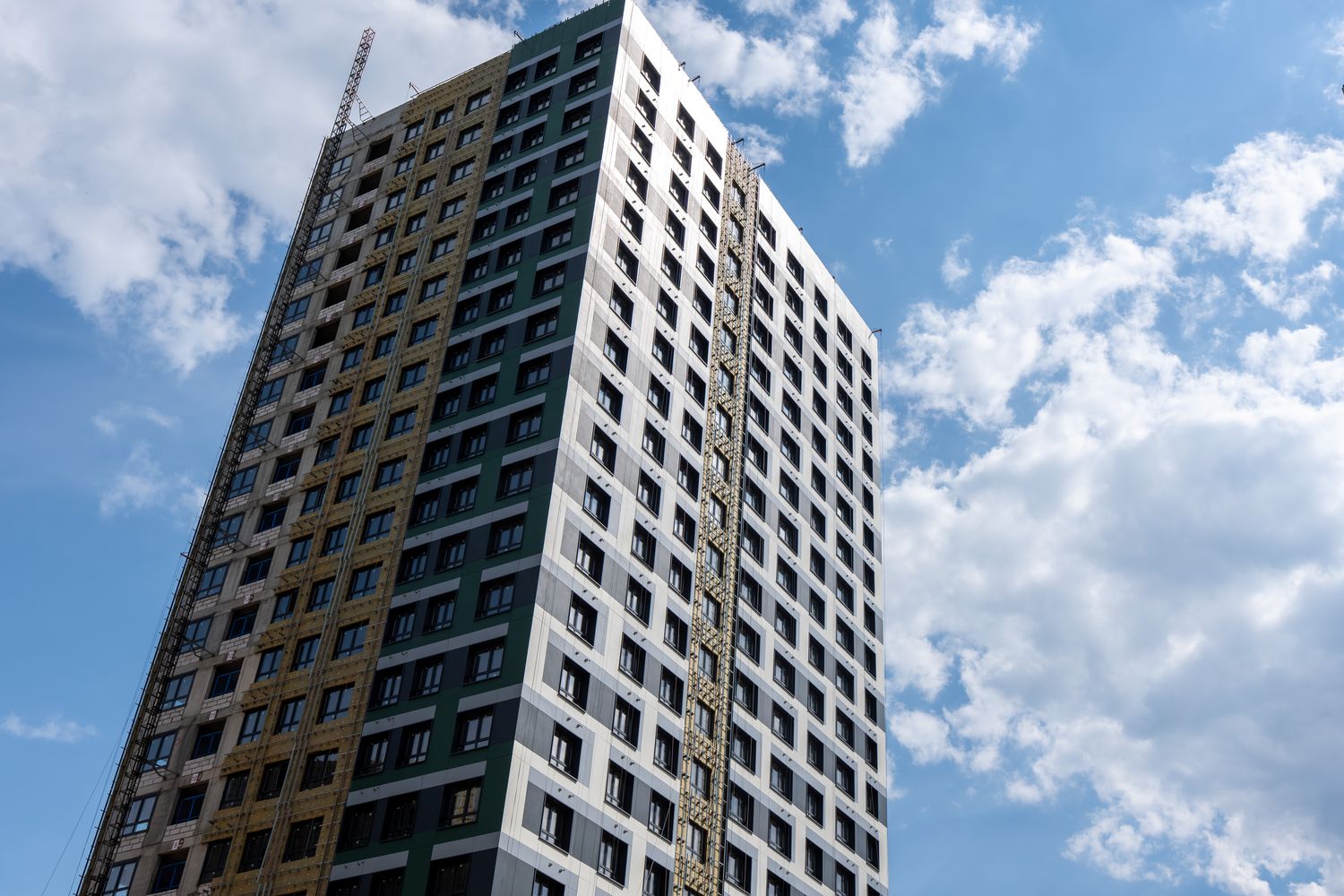

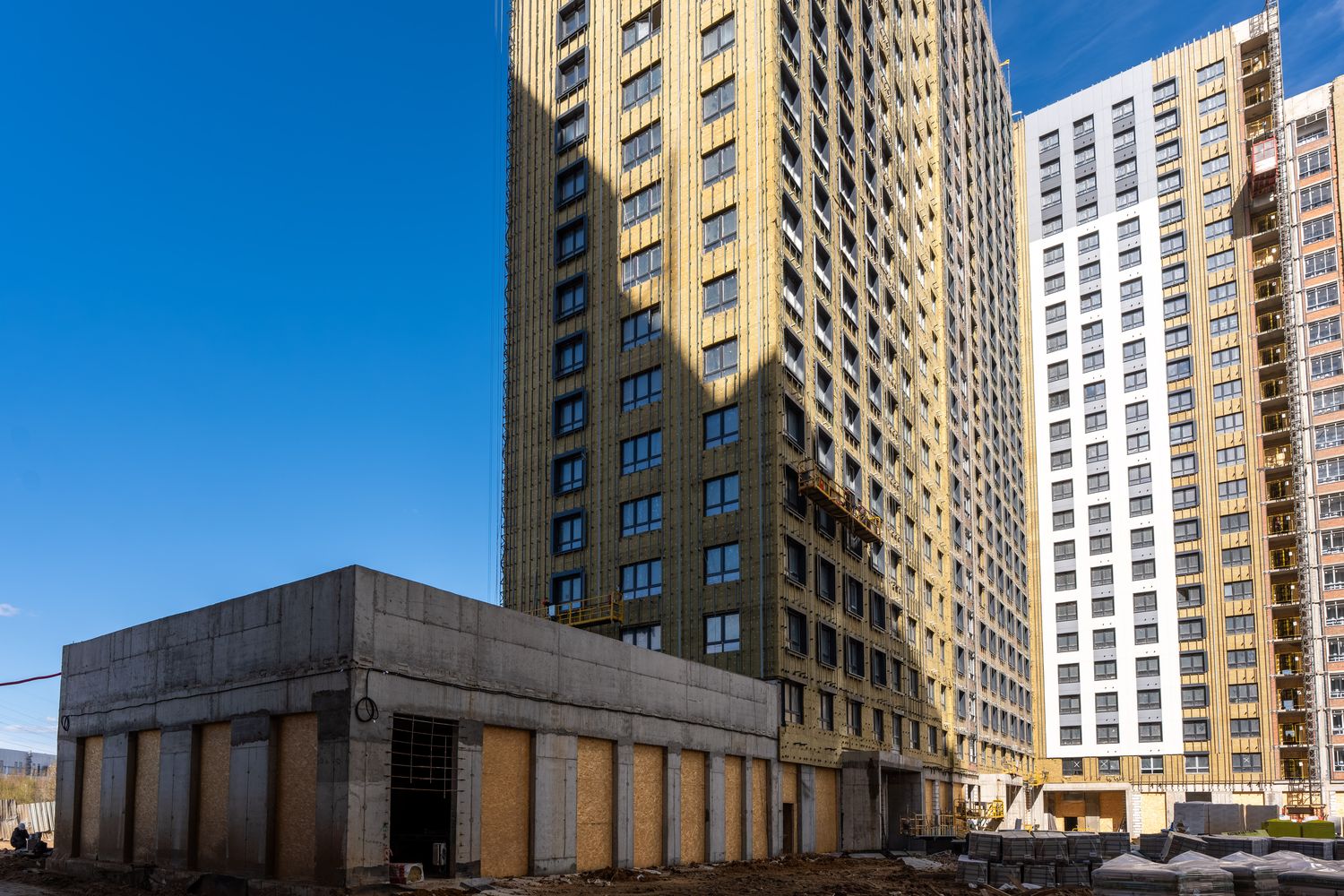

- Корпус 11.1. Завершили кладку наружных стен, приступили к монтажу окон и устройству кровли.

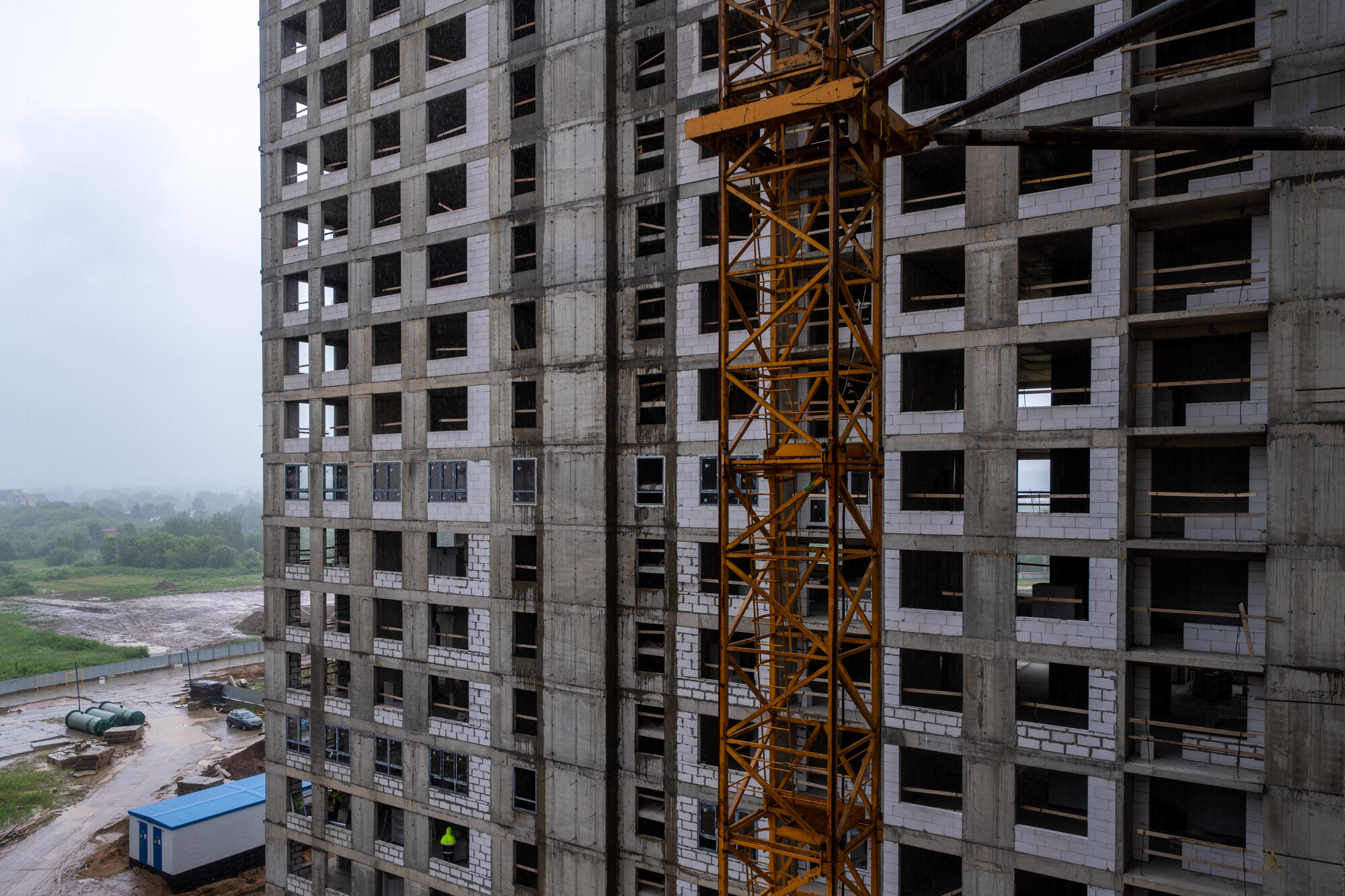

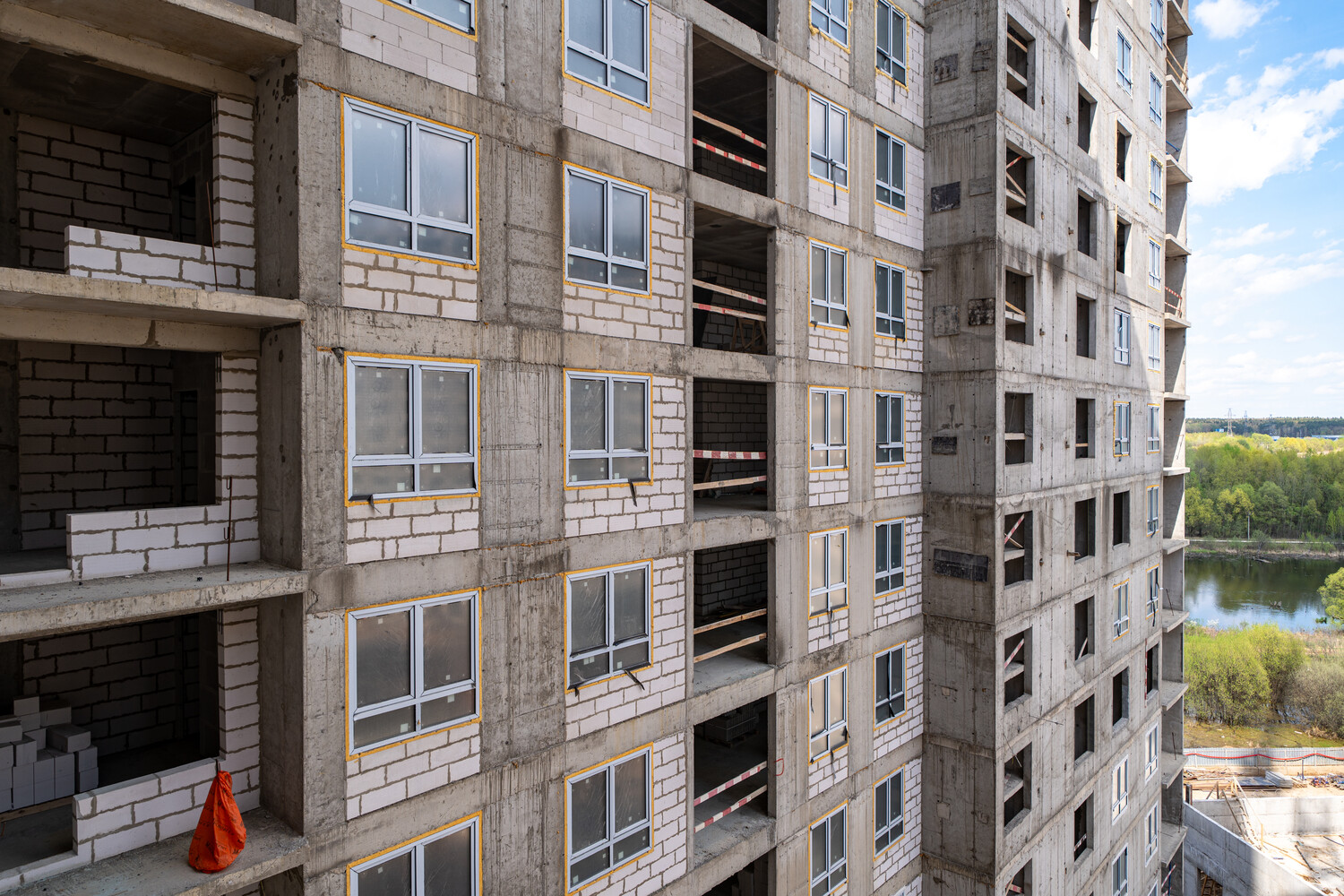

- Корпус 11.2. Устанавливаем железобетонные конструкции 6–11-х этажей в подъездах 1–5.

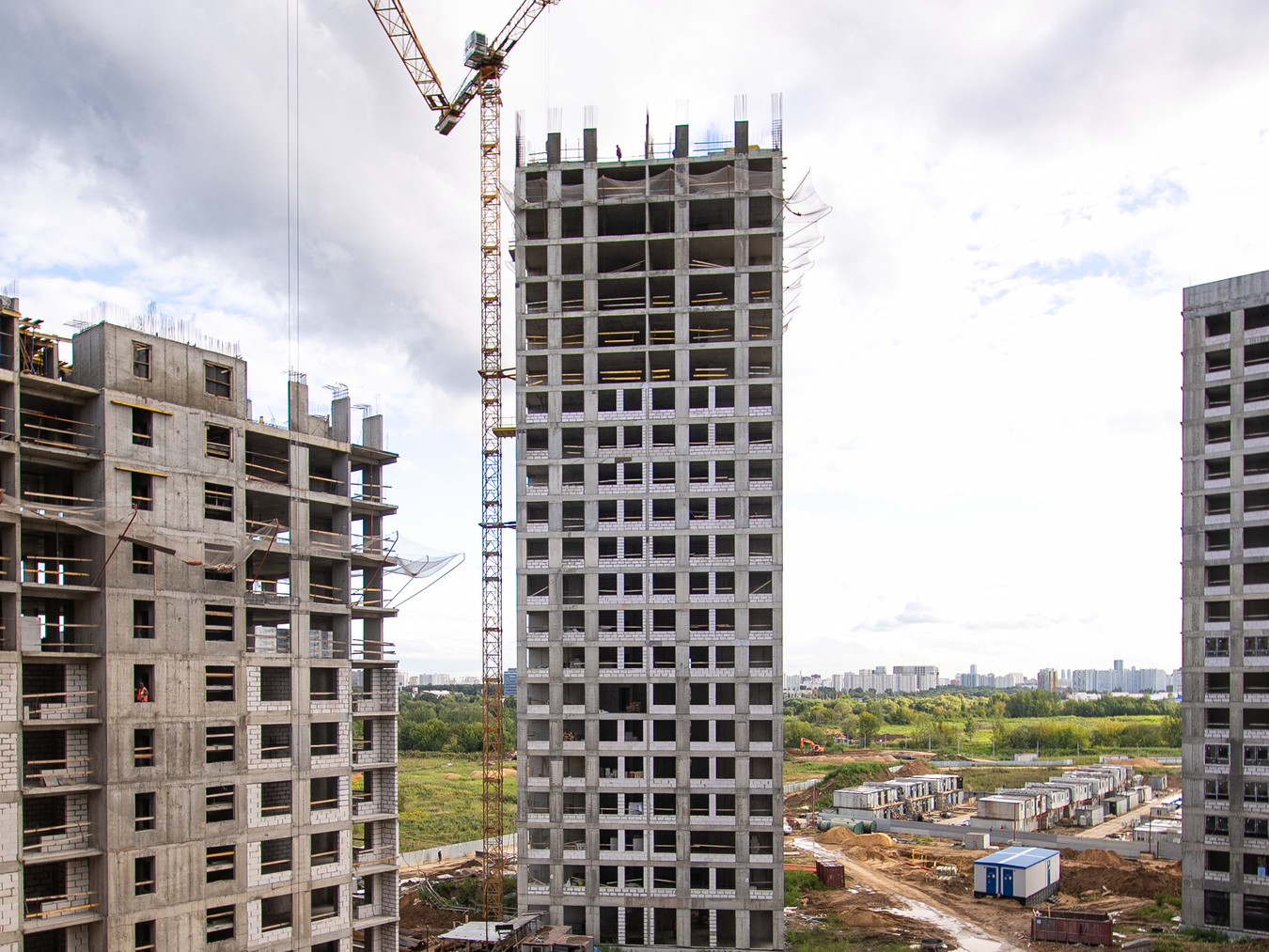

- Корпус 11.3. Продолжаем устройство железобетонных конструкций 19–21-х этажей и кладку стен 4–7-х этажей.

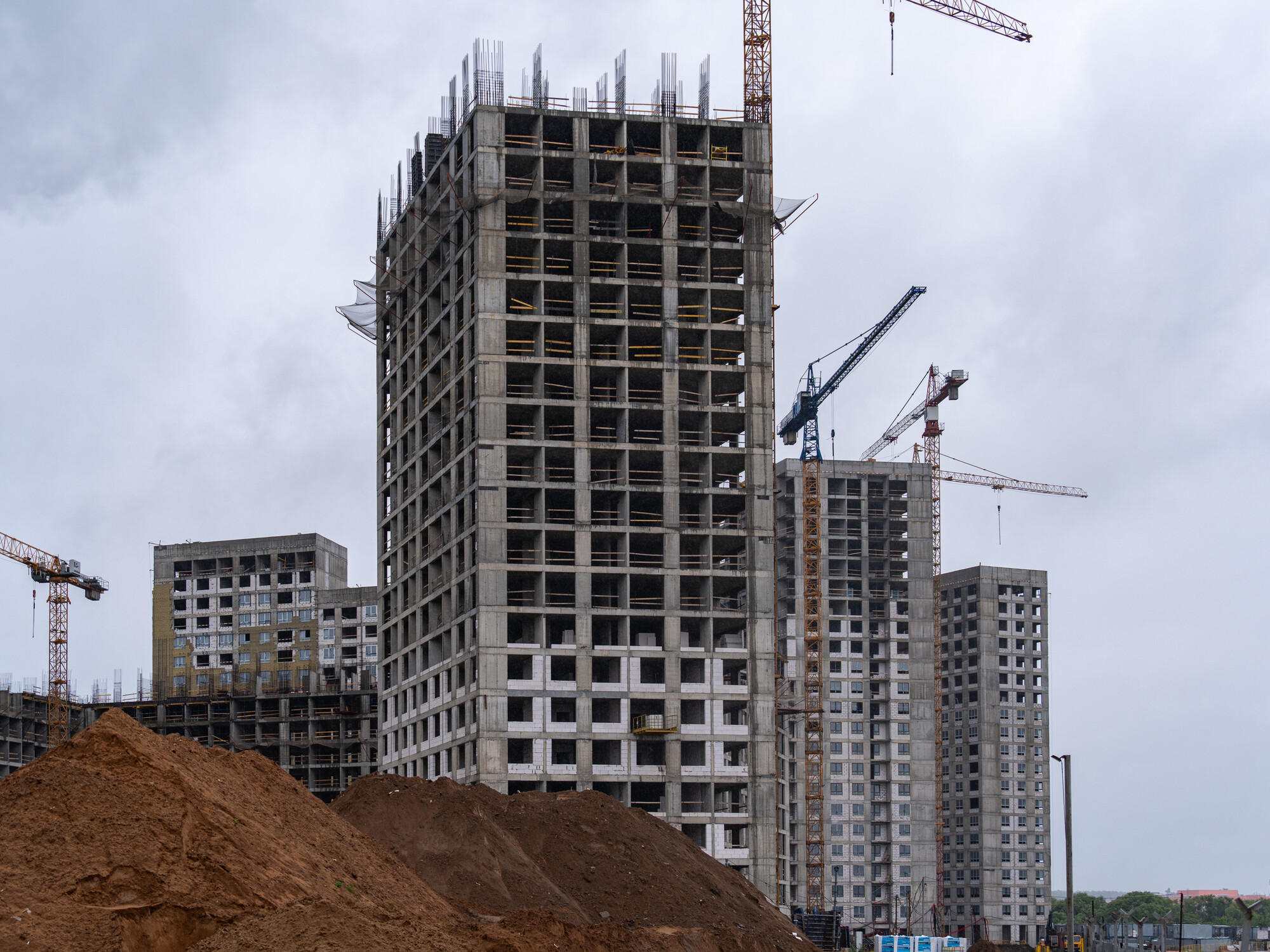

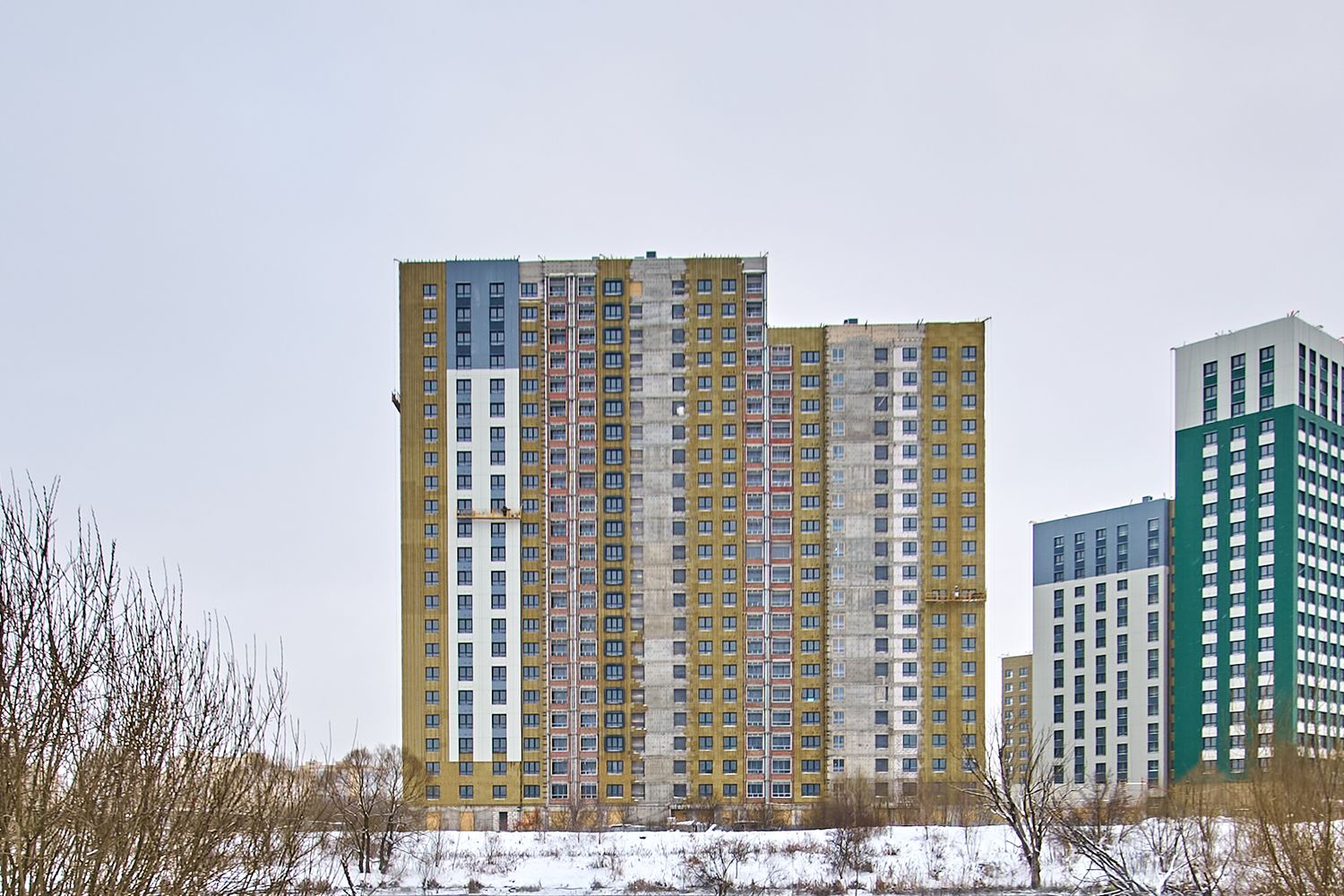

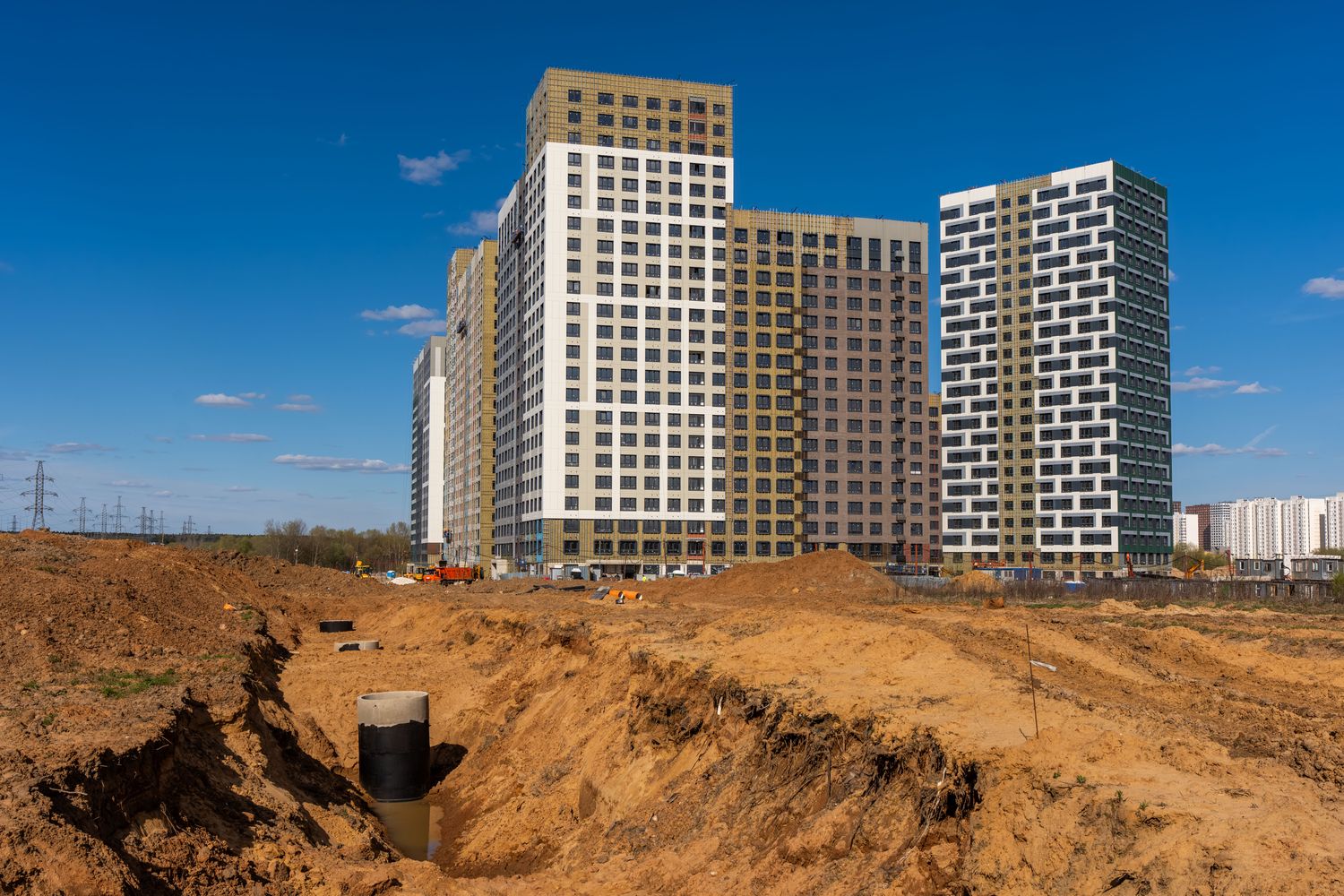

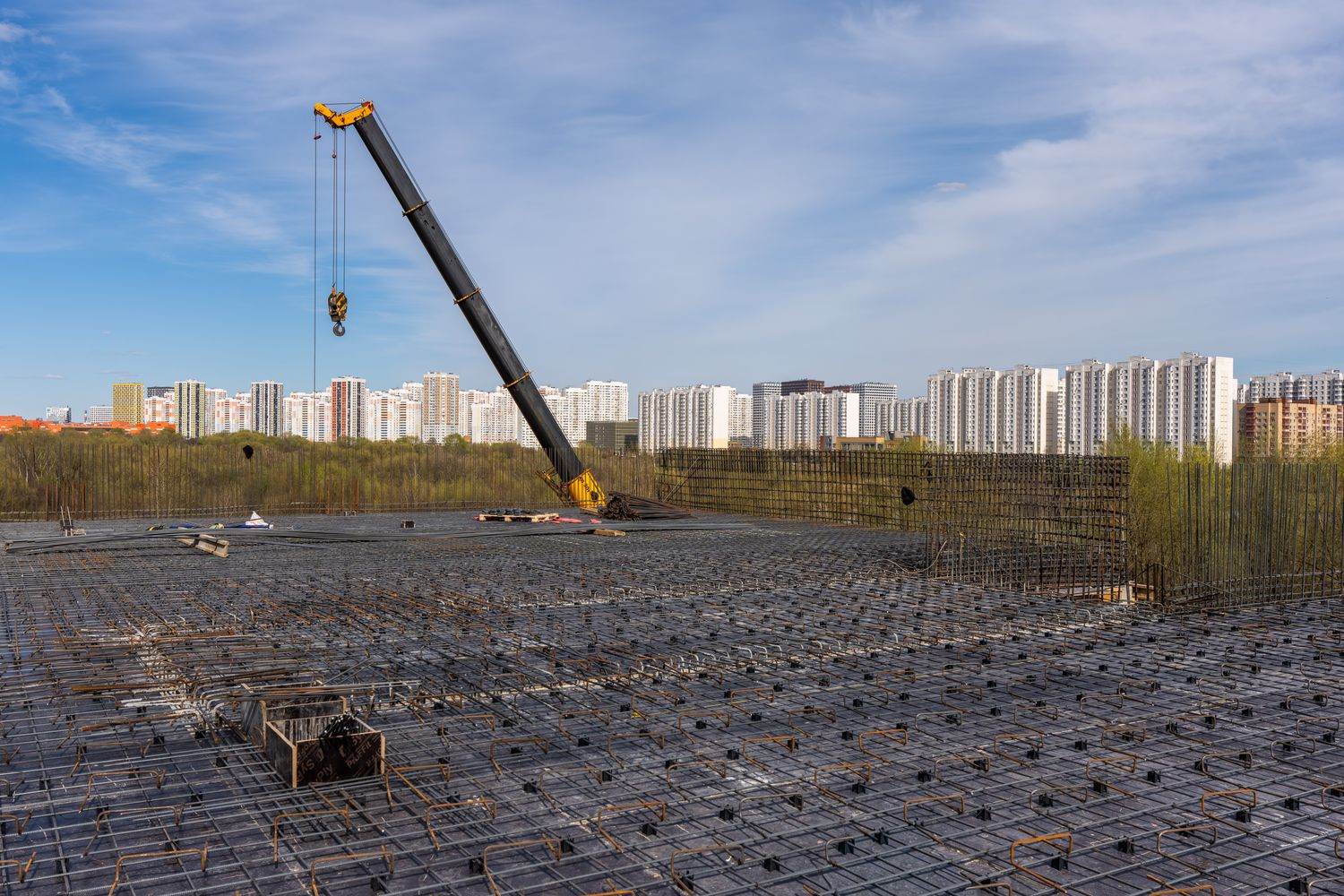

- Корпус 12.3. Завершили монолитный каркас здания.

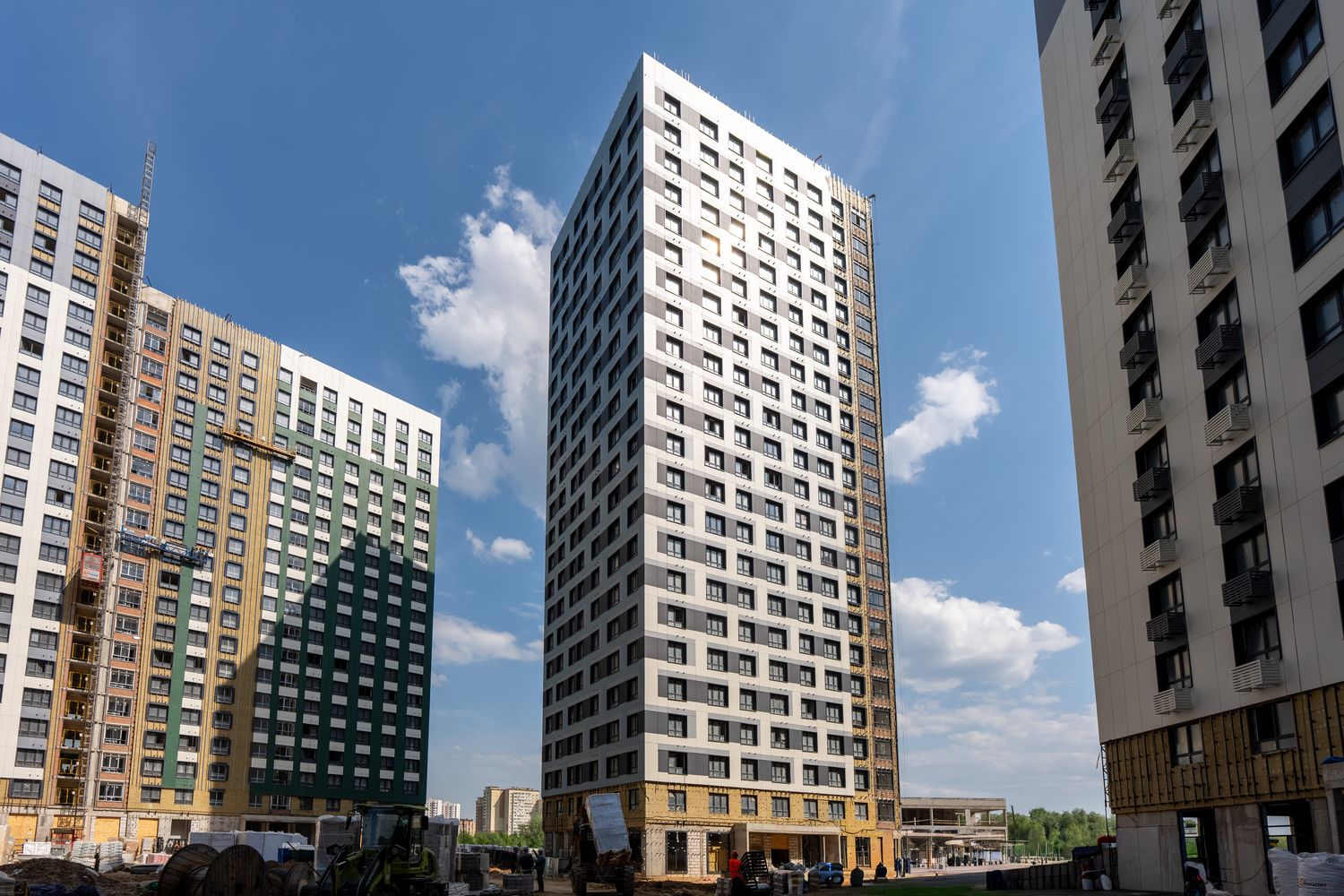

- Корпус 12.1. Монтируем фасады, системы комфорта и кровлю.
- Корпус 12.2. Устраиваем системы комфорта

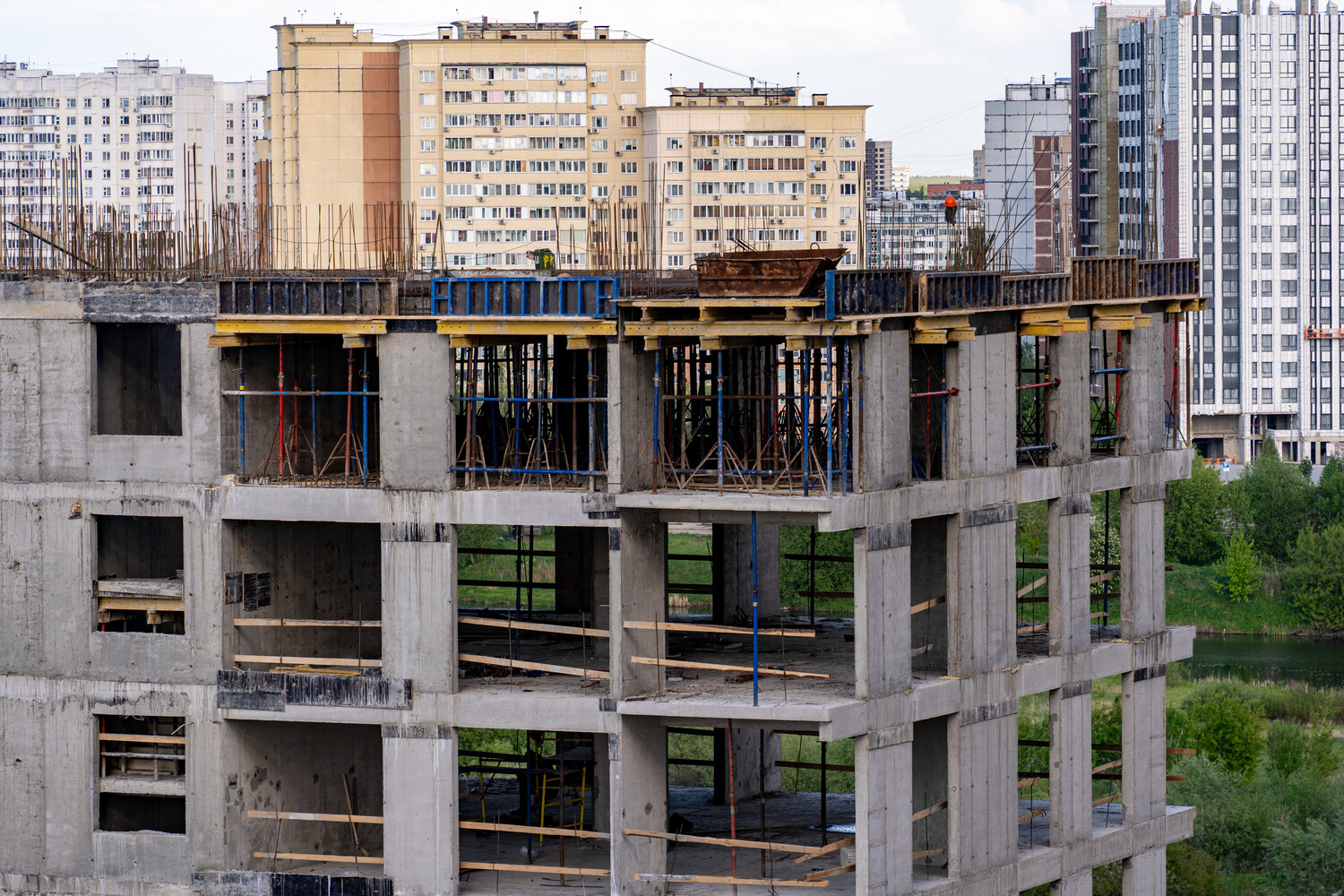

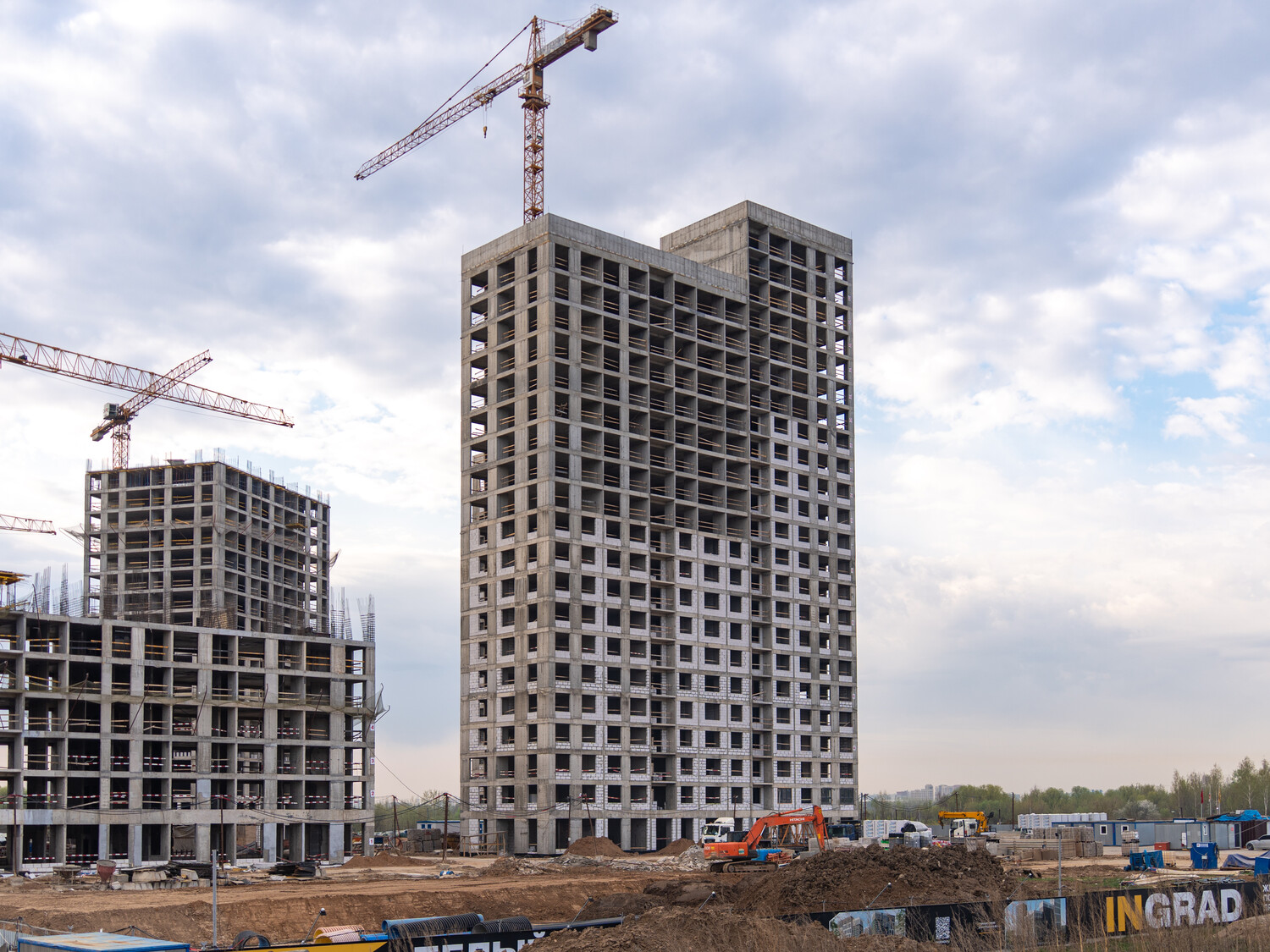

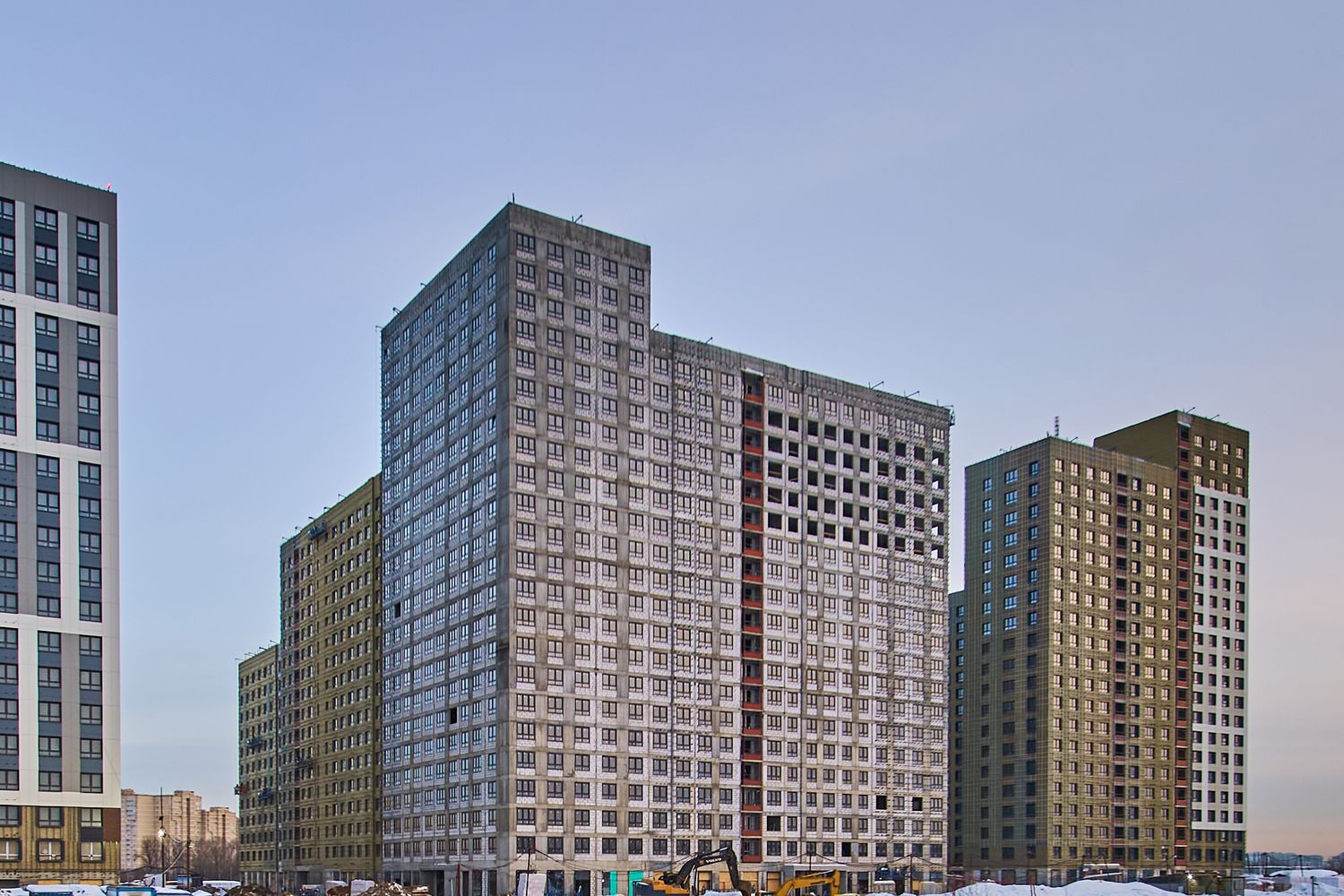

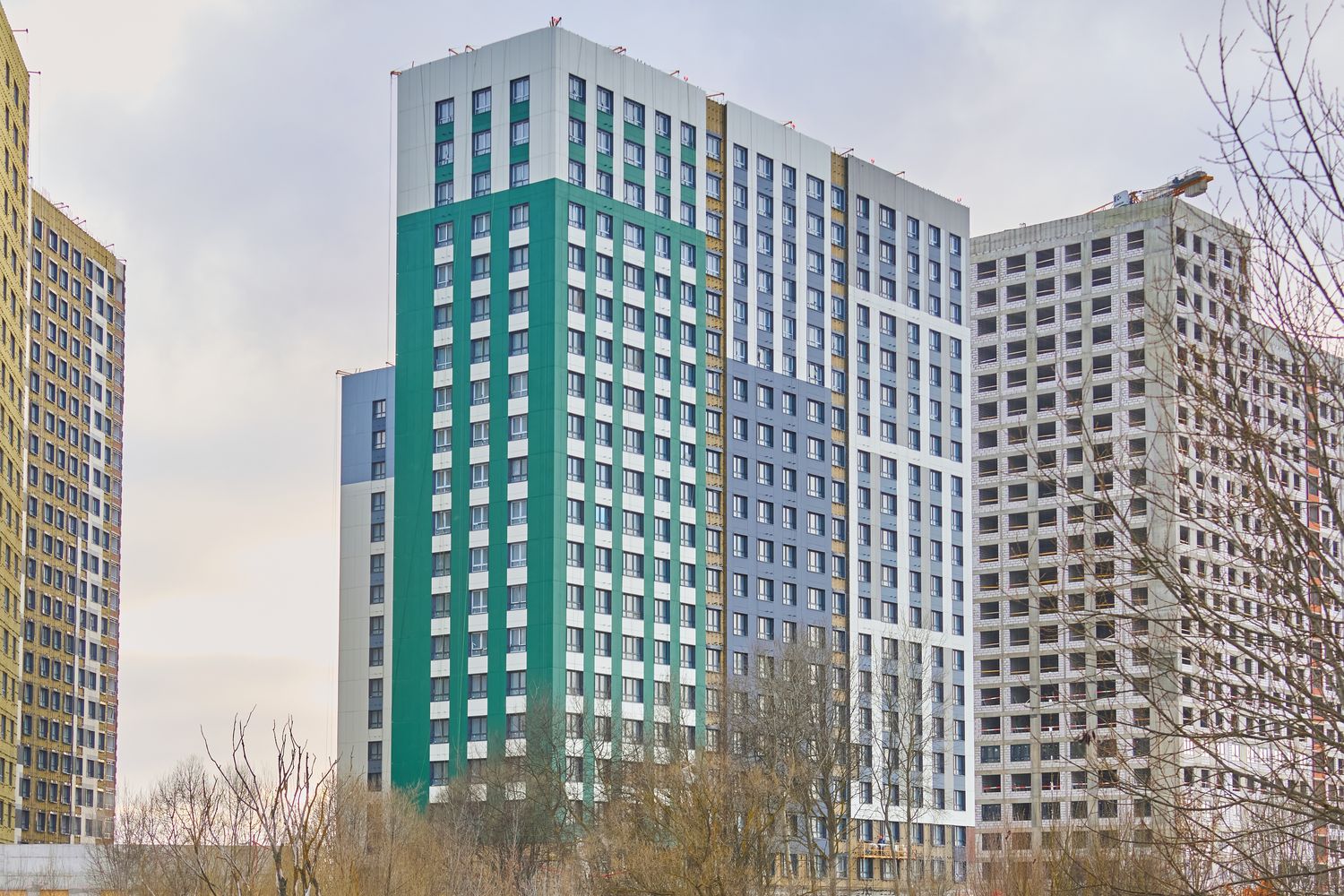

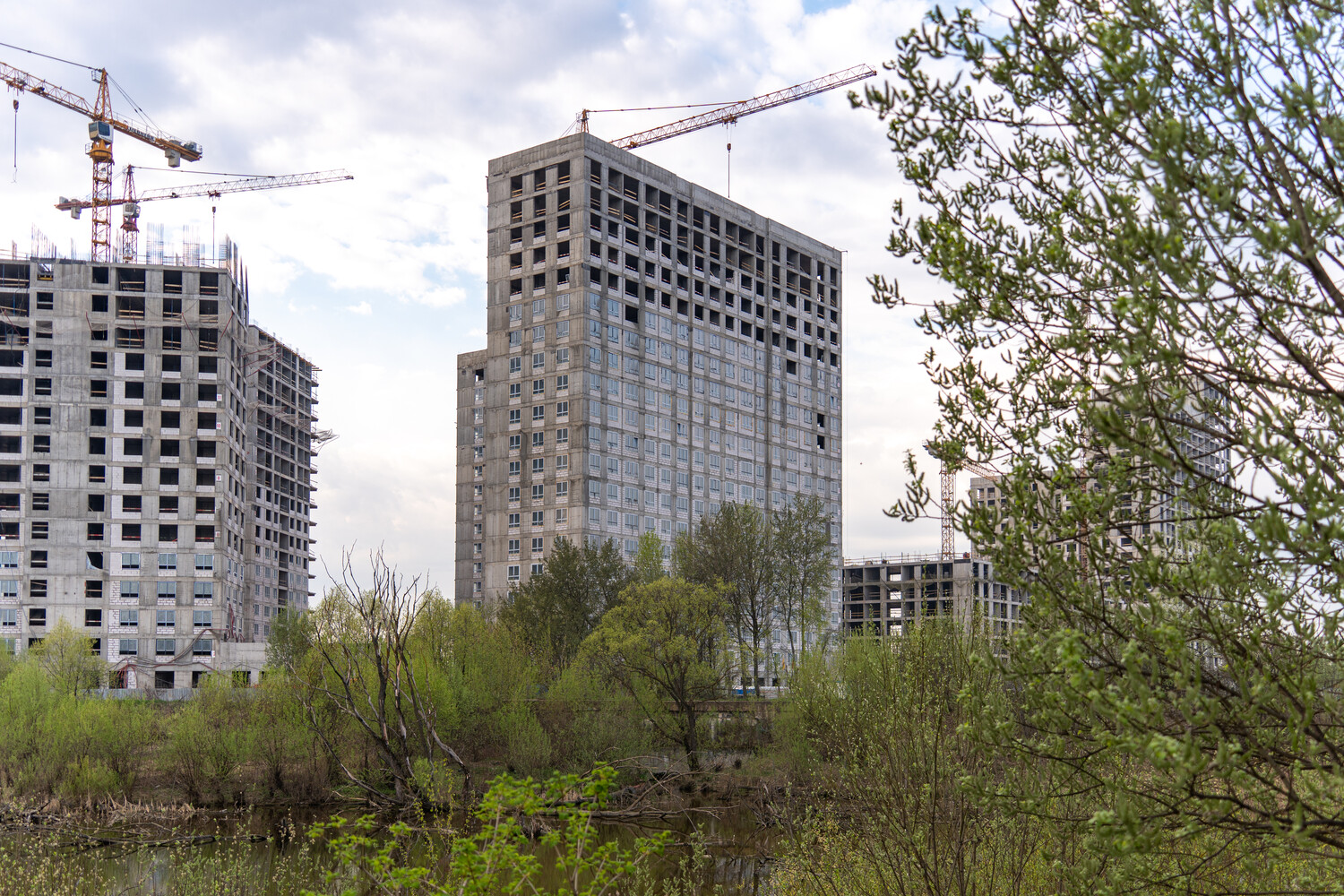

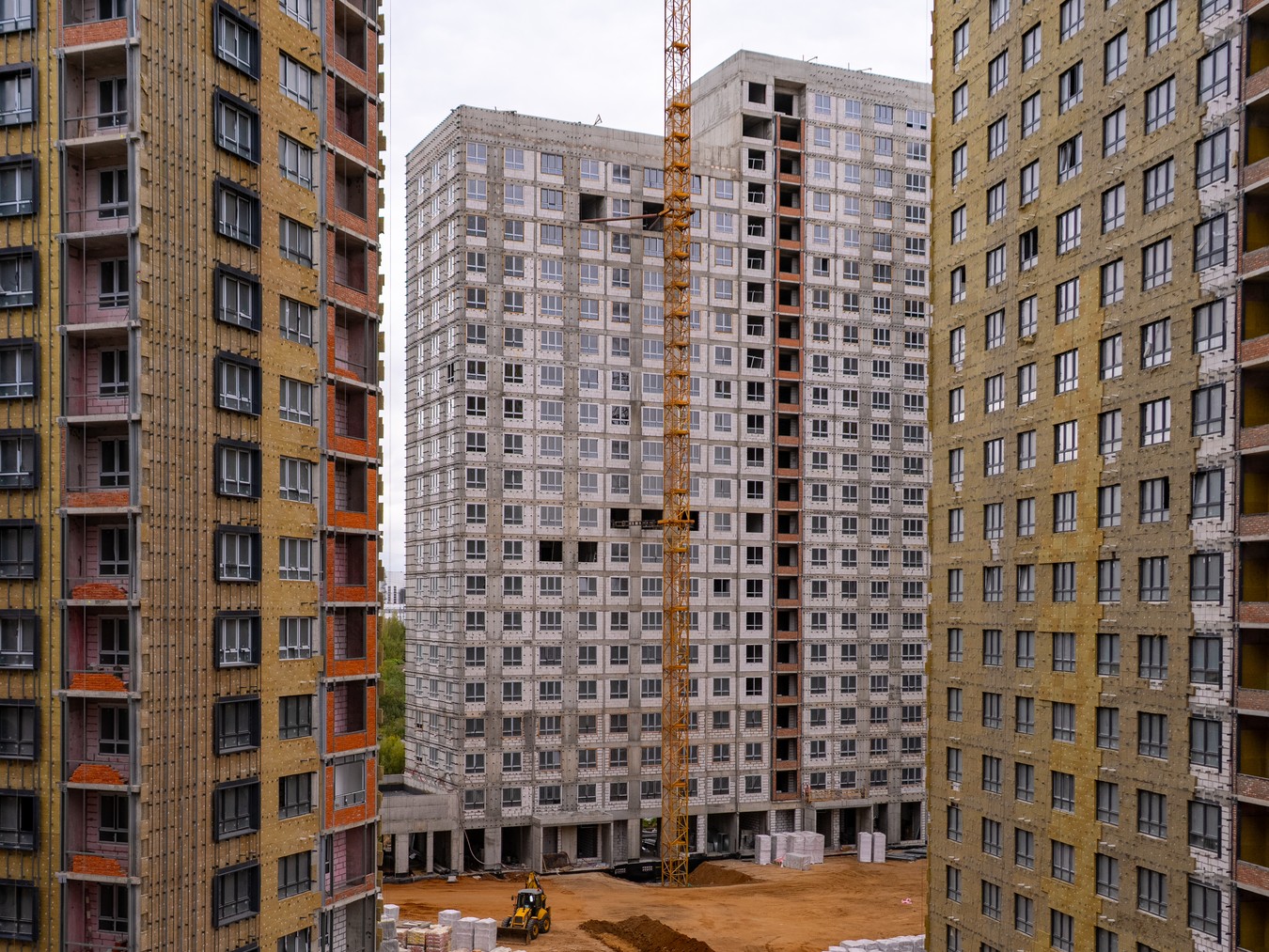

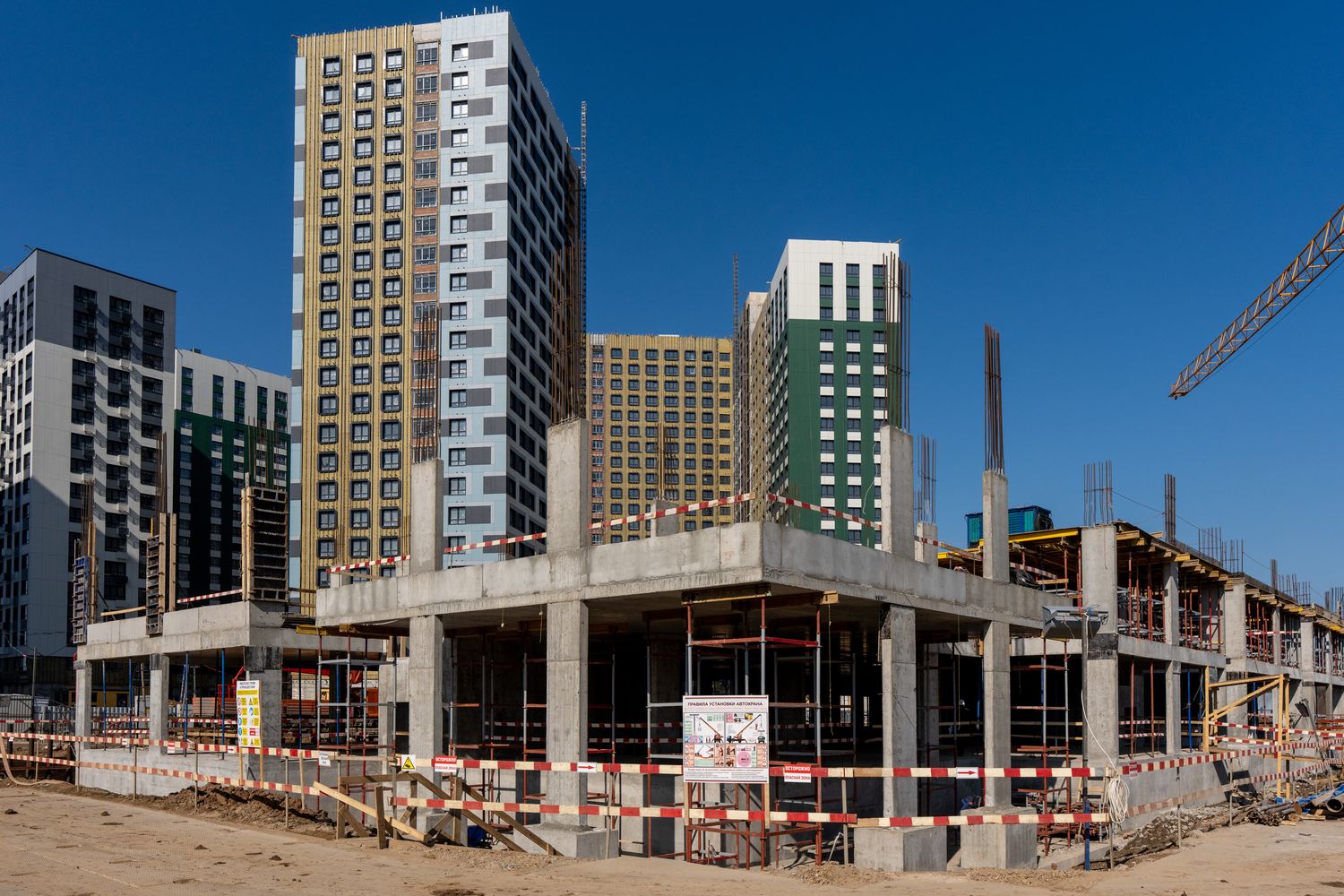

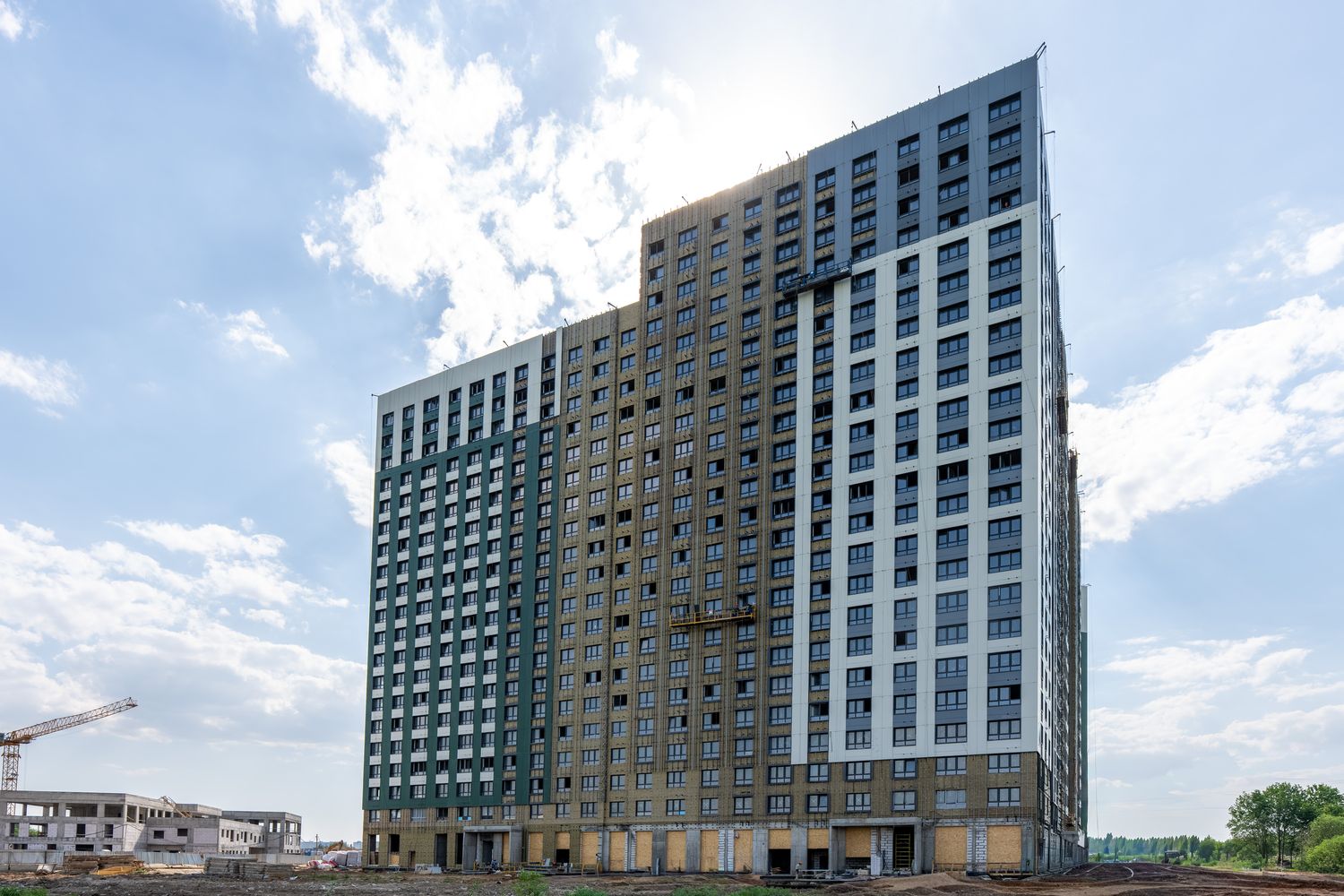

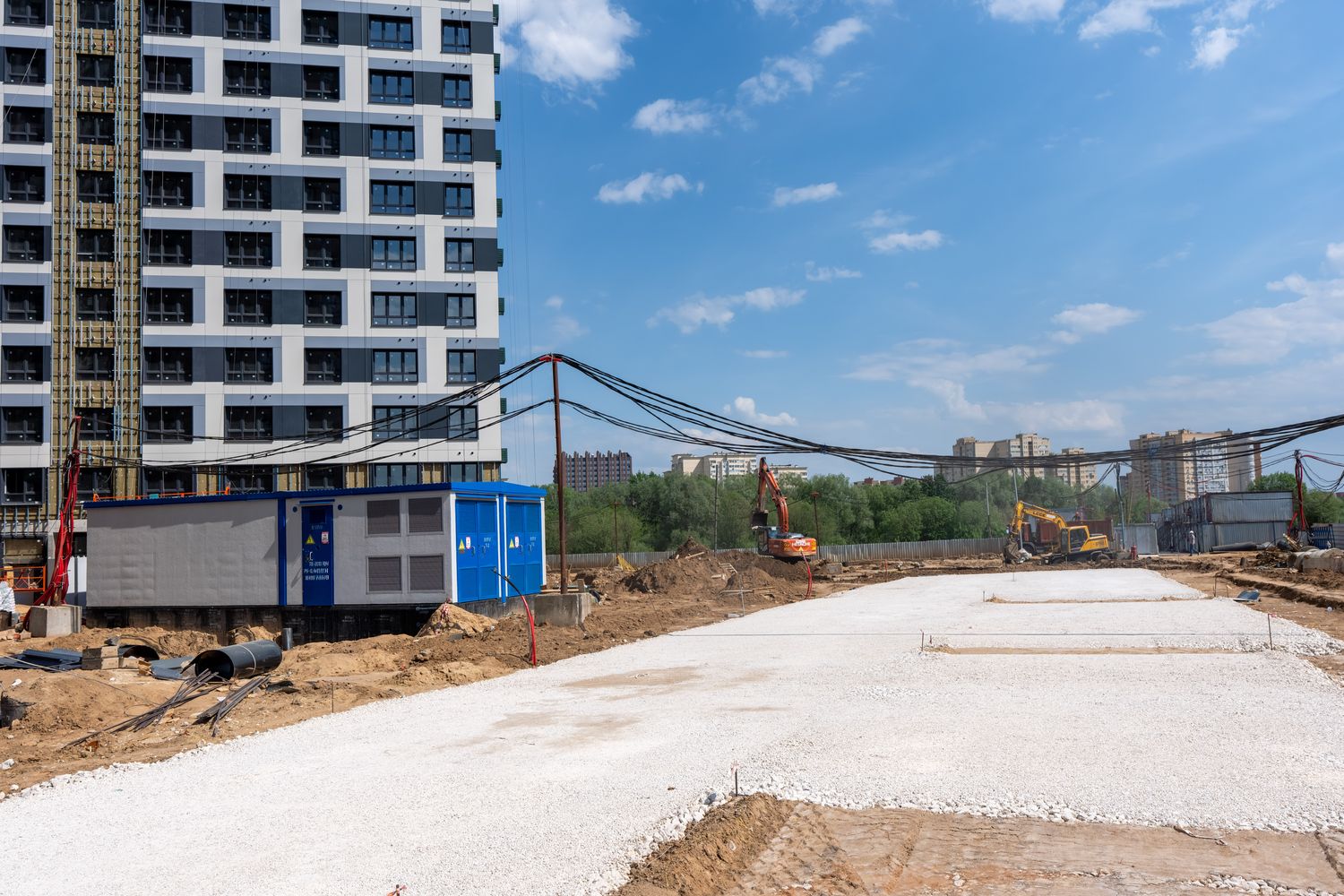

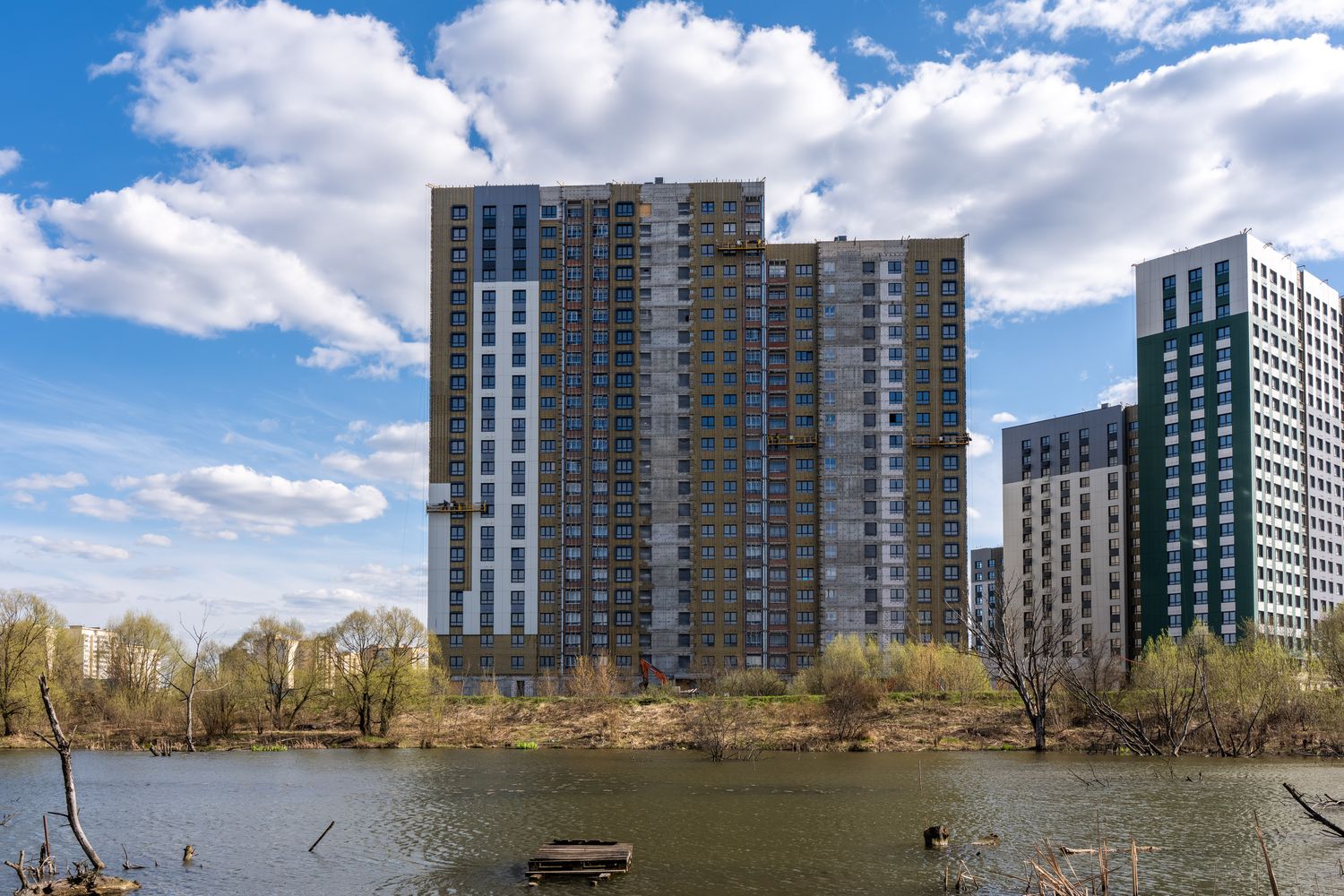

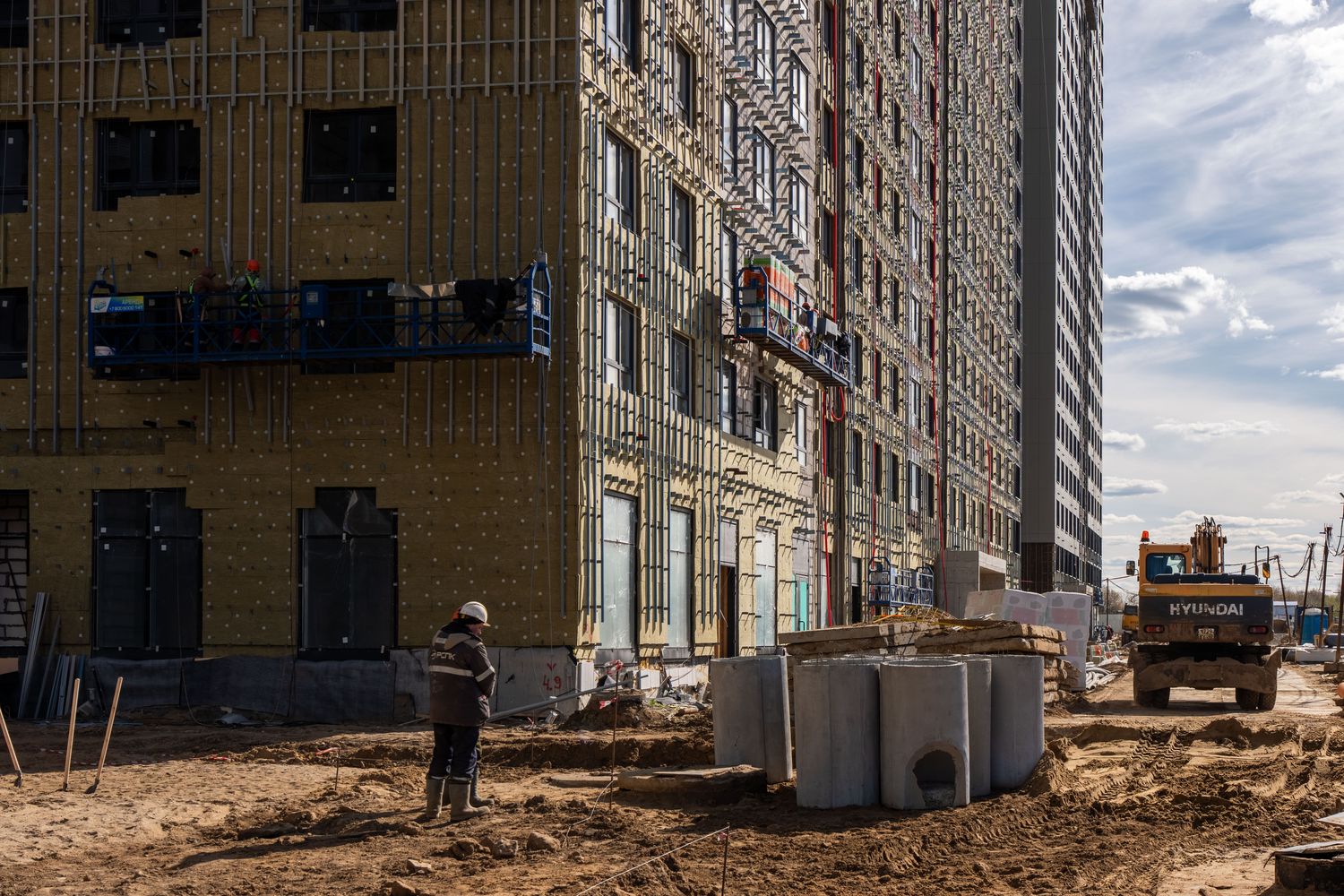

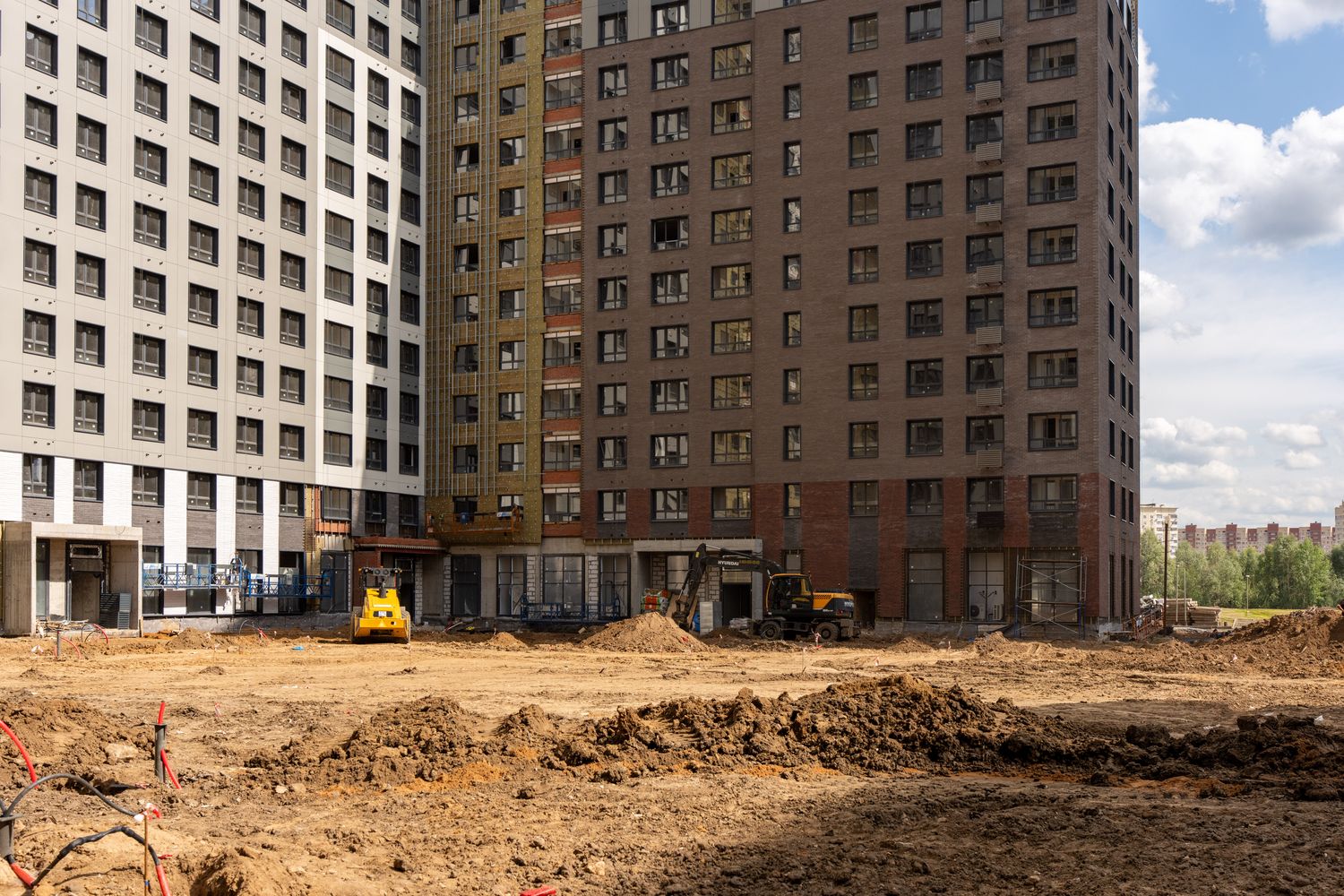

Май 2025

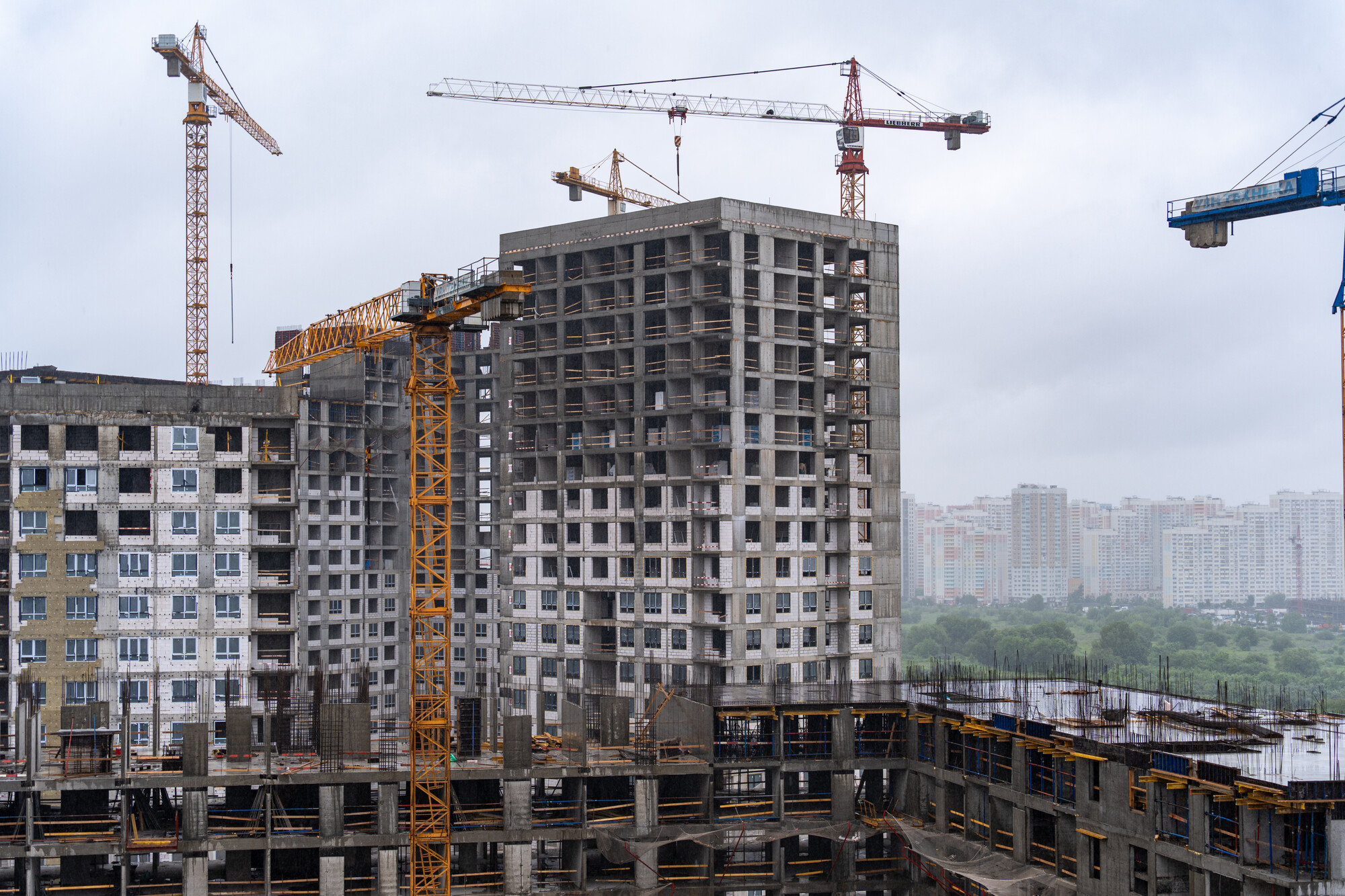

Май 2025

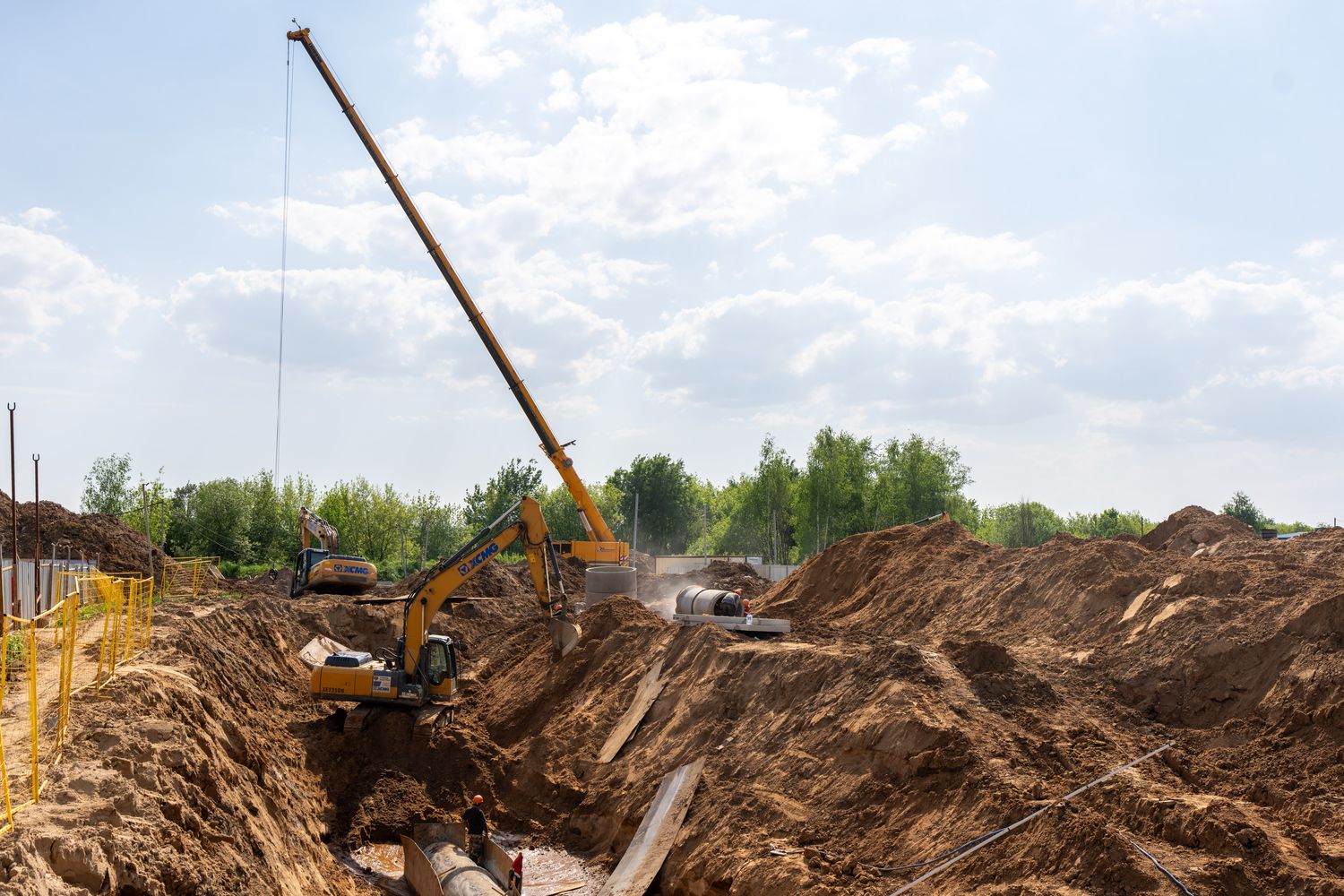

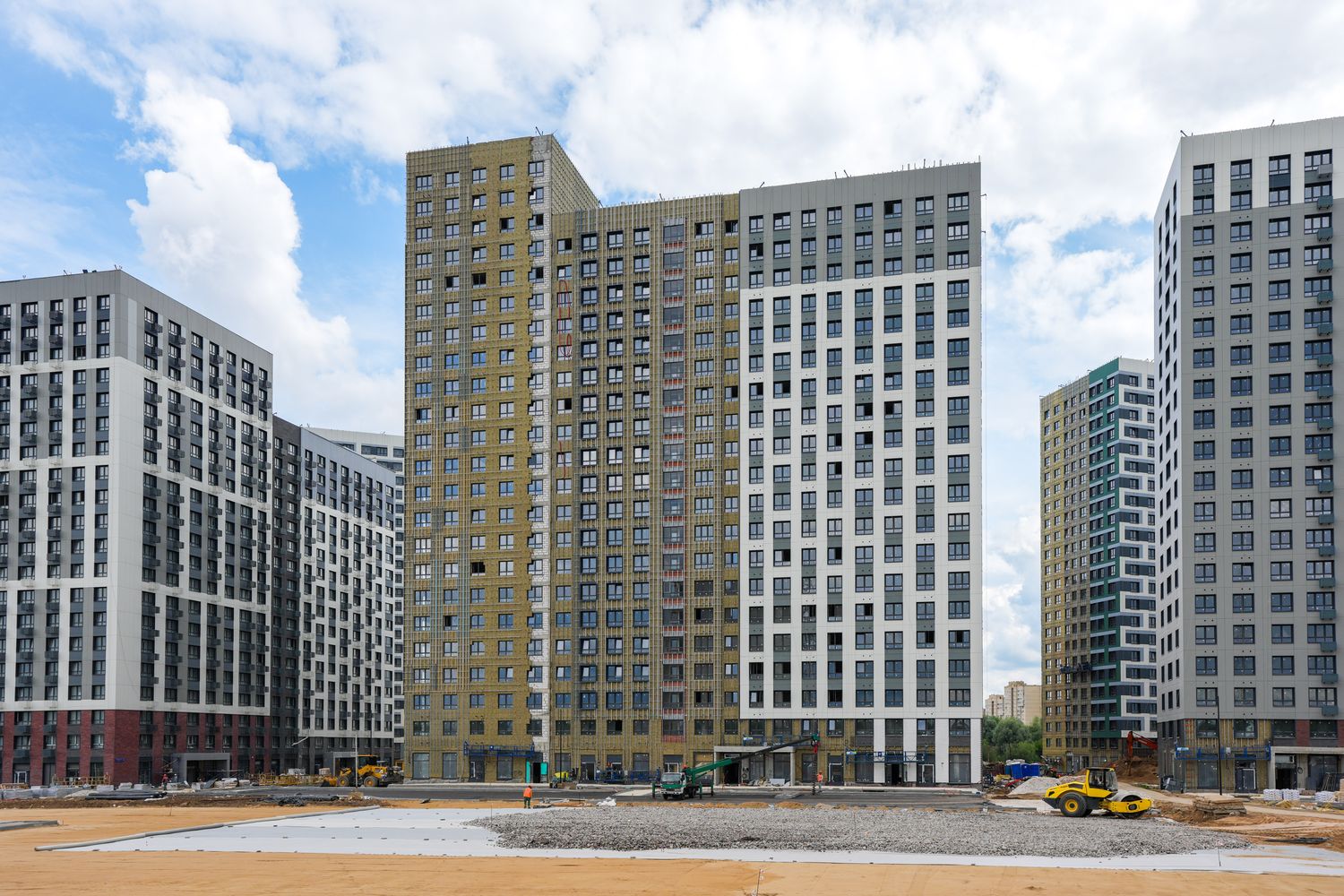

- Корпус 12.1: продолжаем отсыпку внутреннего двора, а также фасадные работы и монтаж кровли в подъездах 2 и 3.
- Корпус 12.3: завершили монолитный каркас.

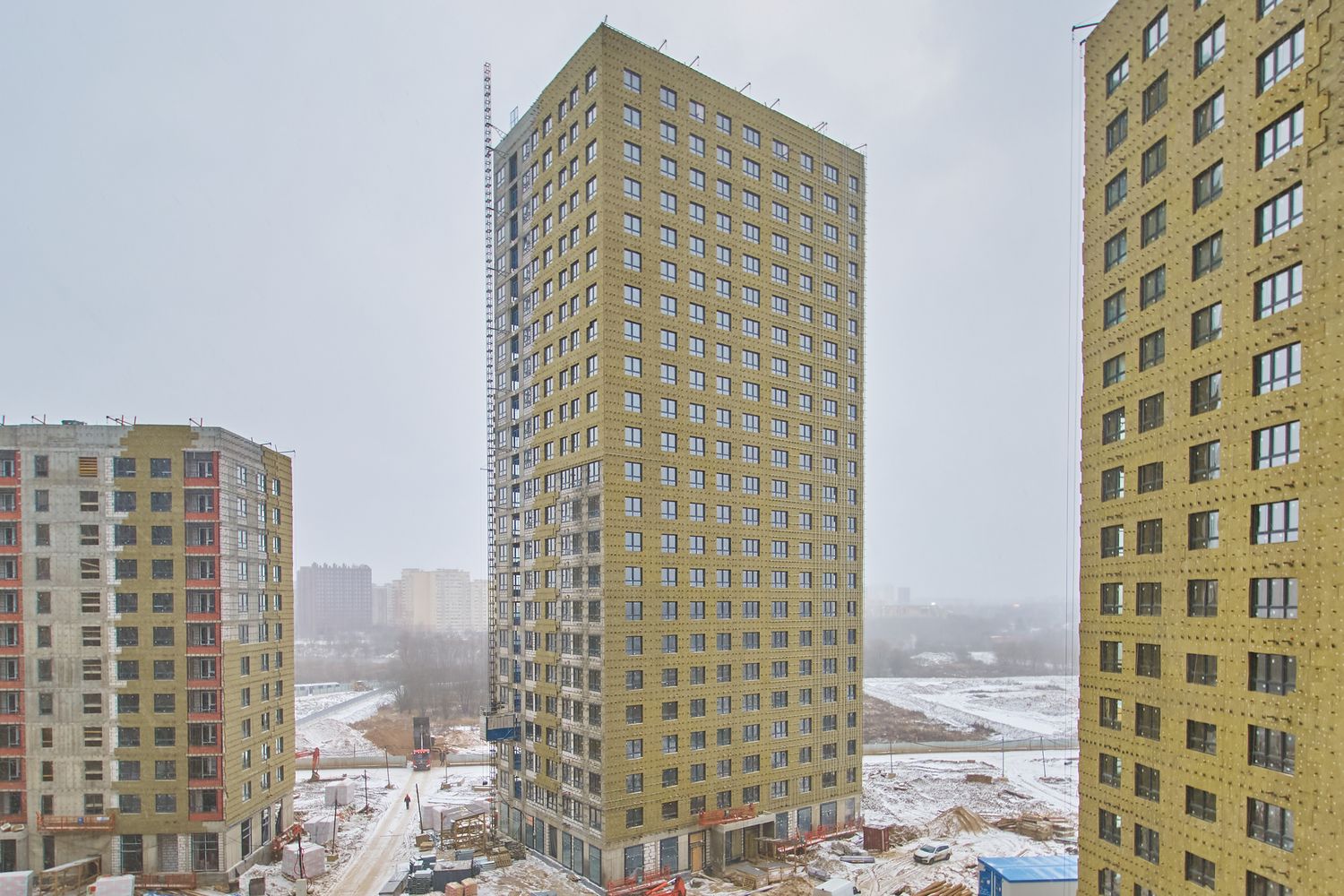

- Корпус 11.1: продолжаем работы по устройству кровли, наружных и внутренних стен 17–20-х этажей, монолитных входных групп. Монтируем окна, а также техпомещения подвала.
- Корпус 11.2: ведём работы по устройству железобетонных конструкций 9–10-х этажей.
- Корпус 11.3: такие же работы продолжаются на уровне 20-го этажа.

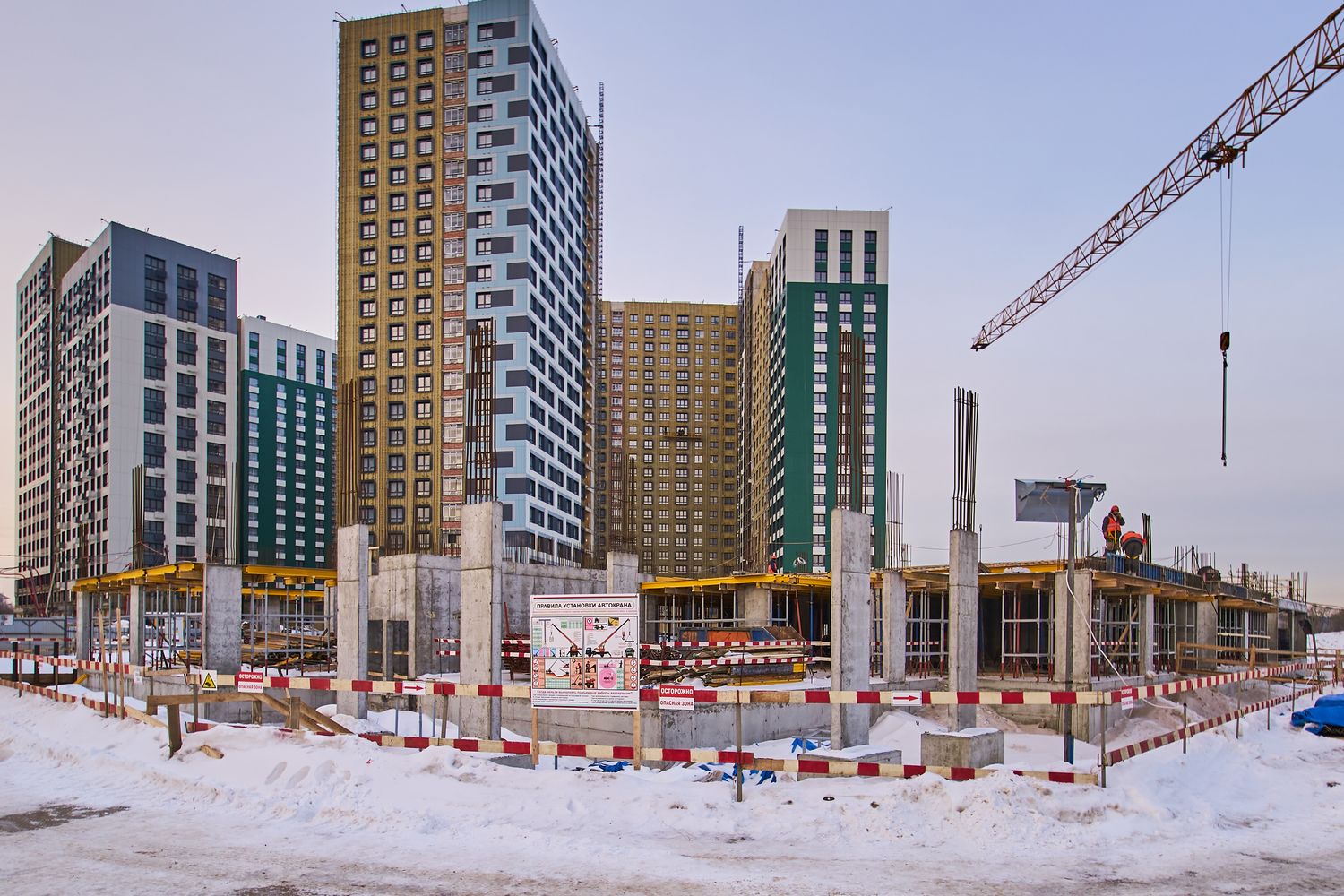

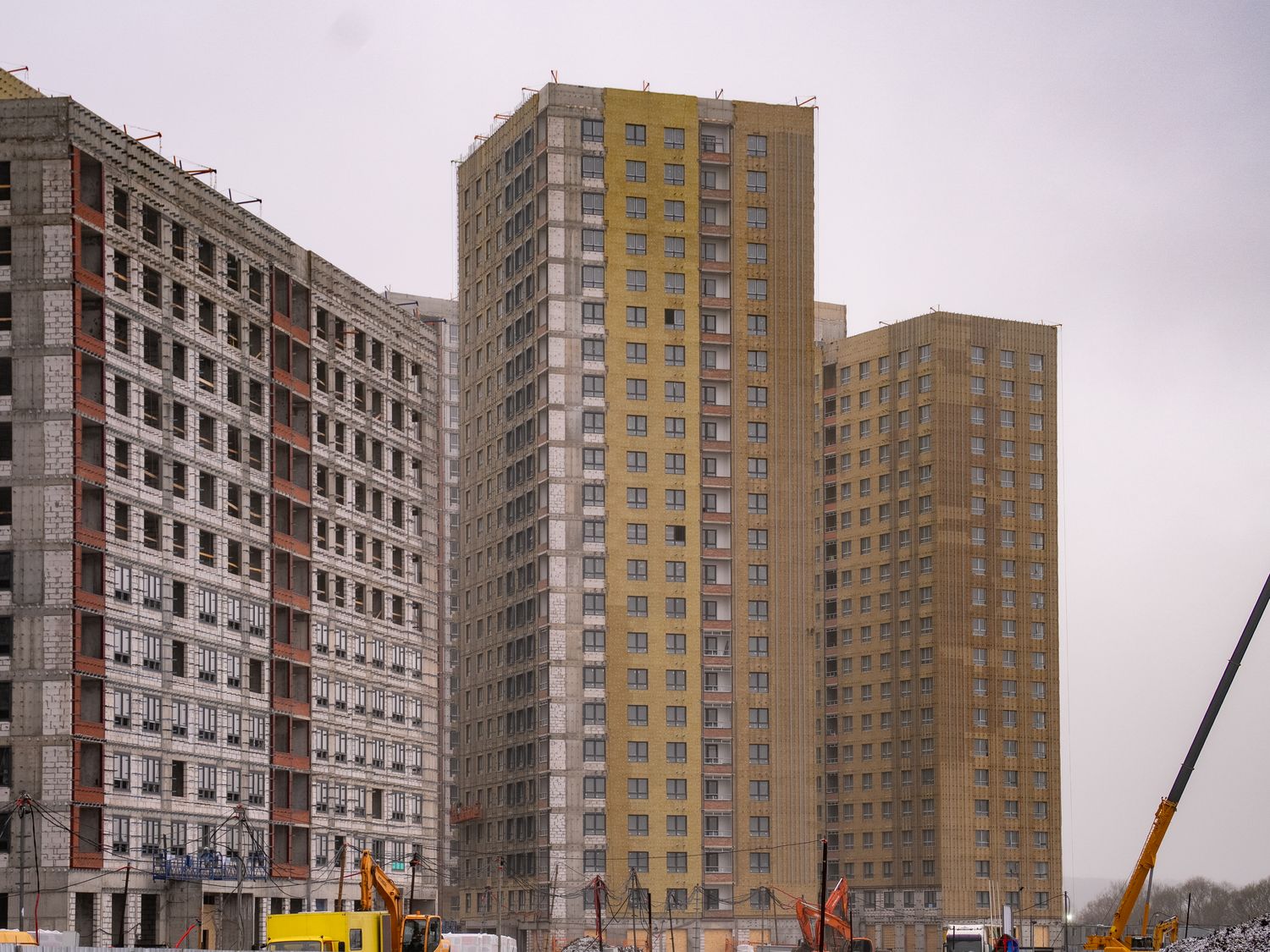

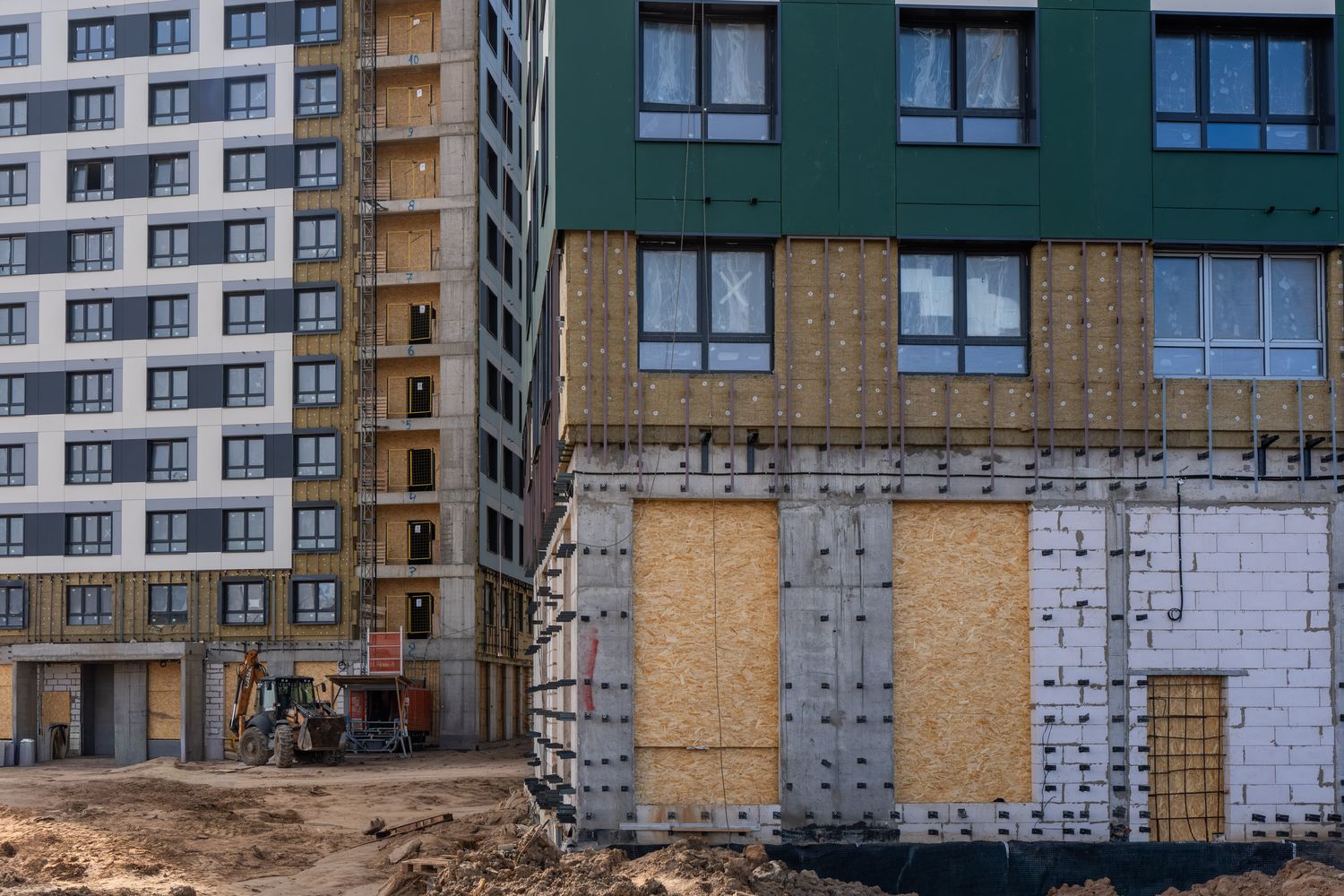

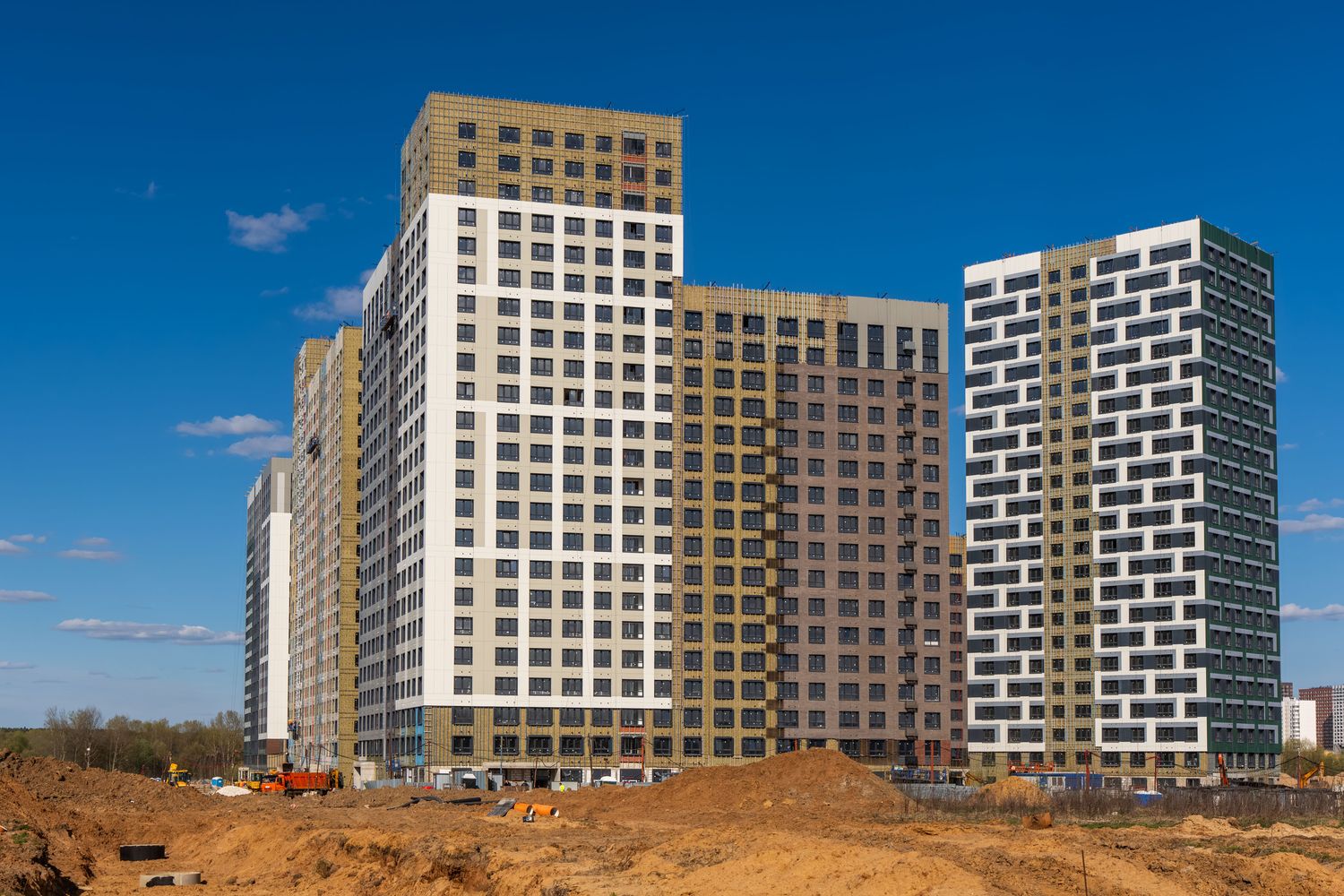

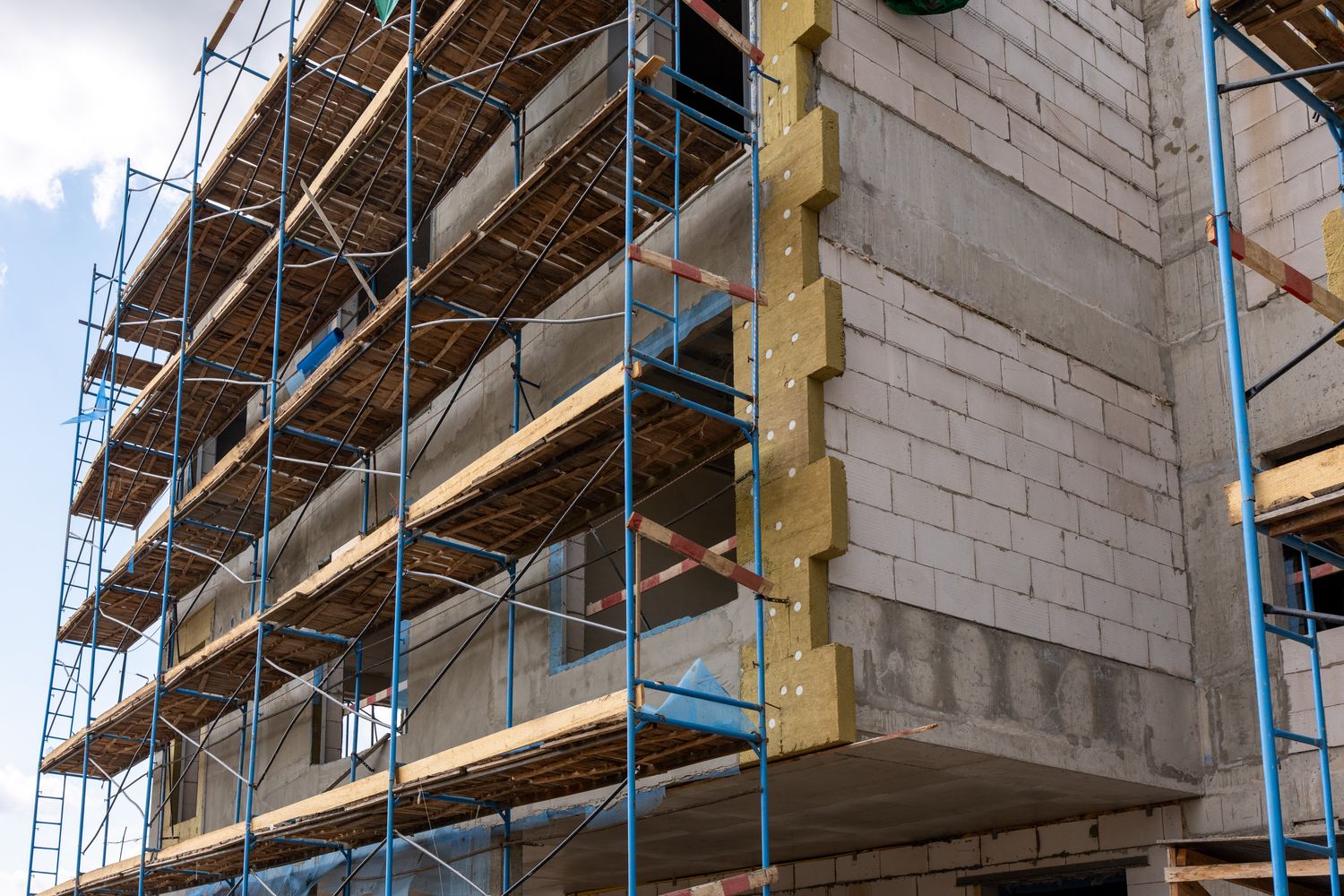

Апрель 2025
Апрель 2025

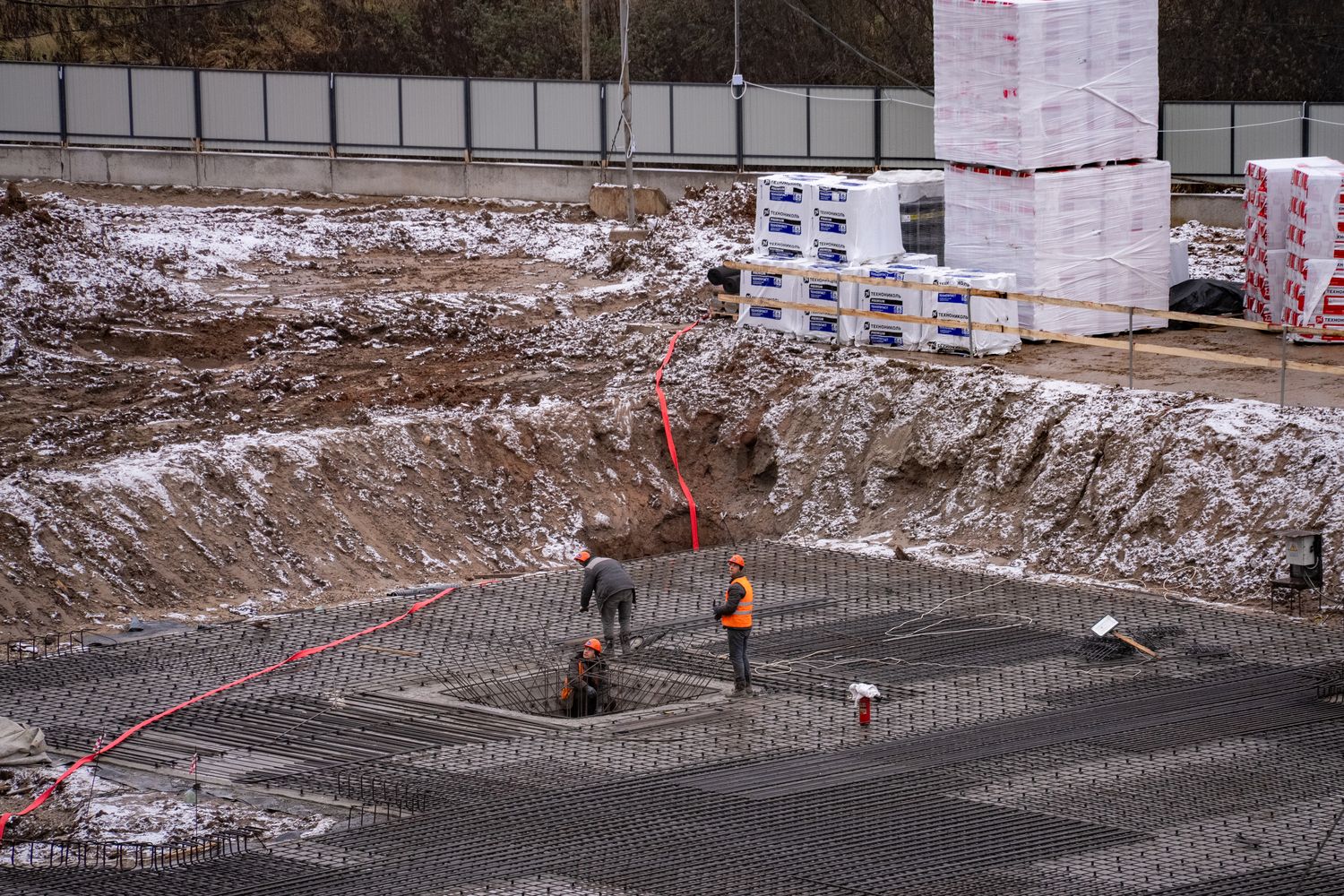

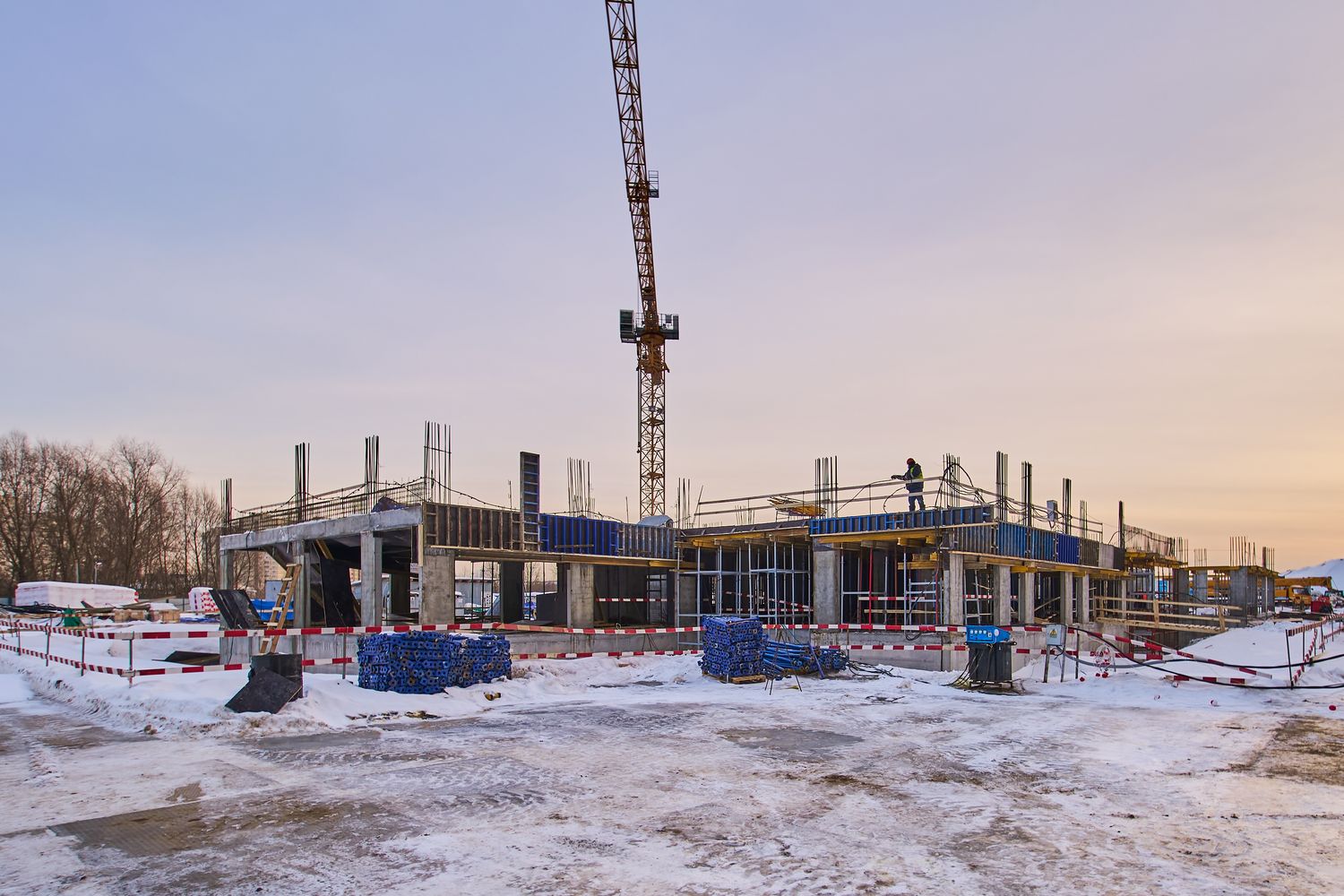

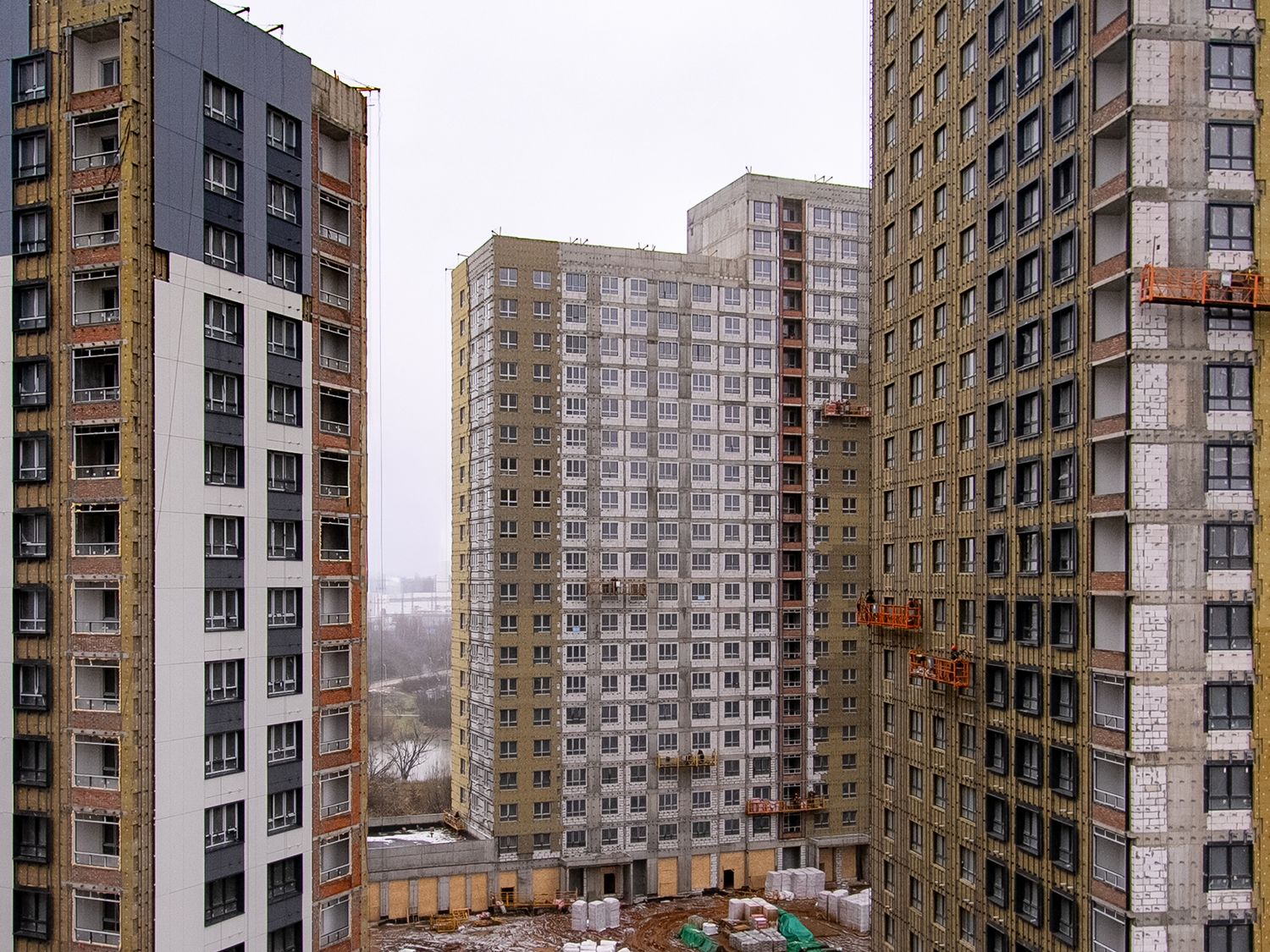

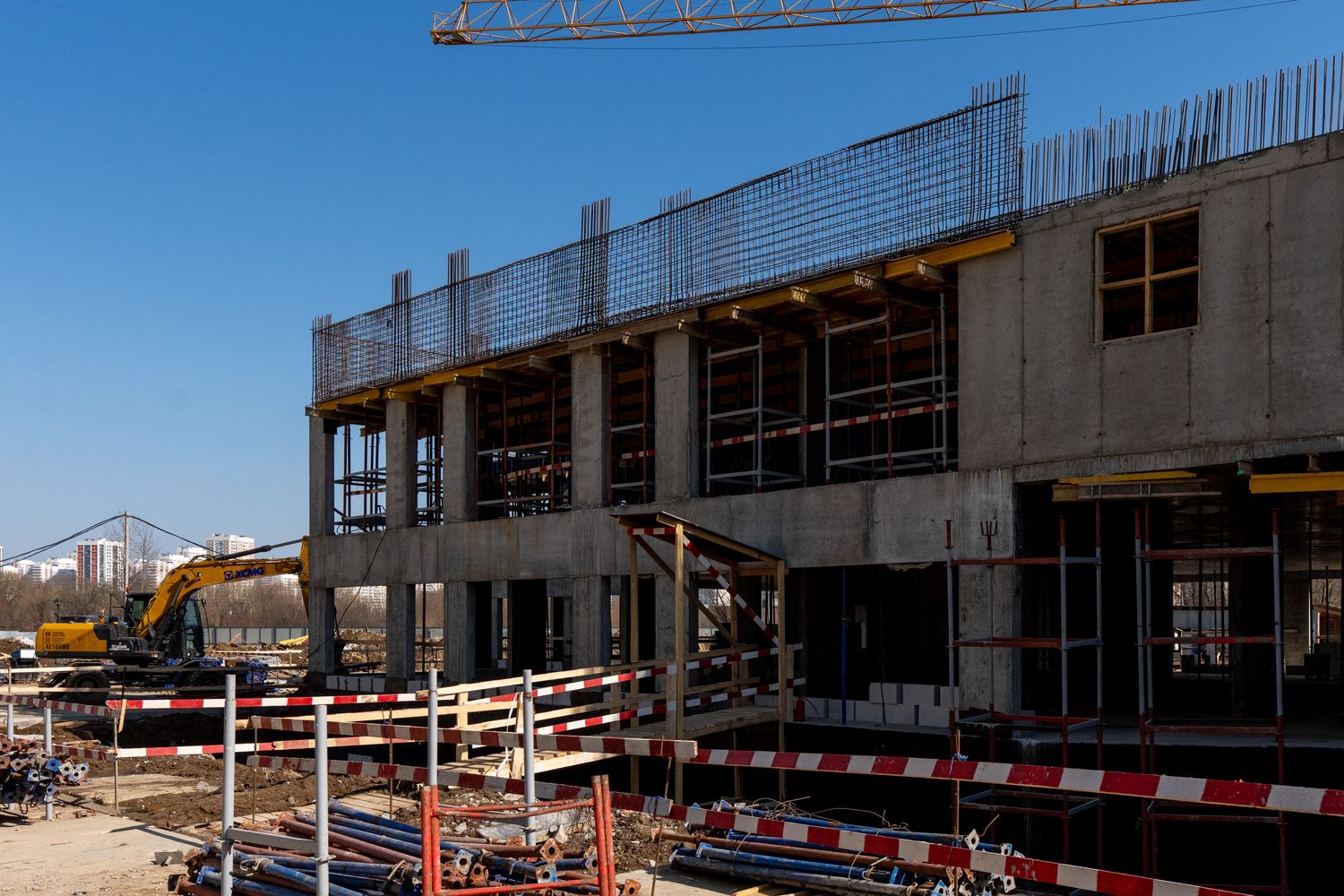

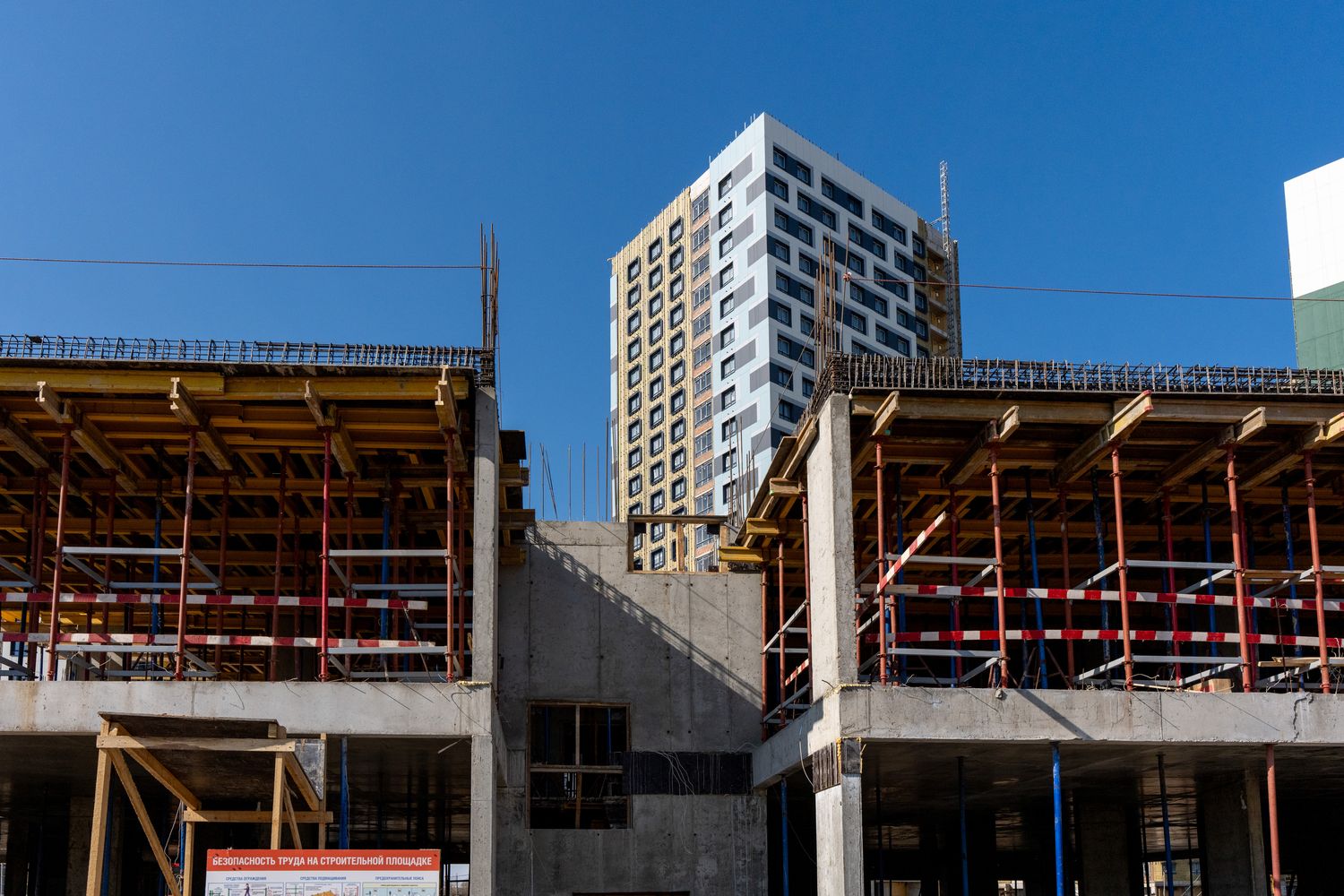

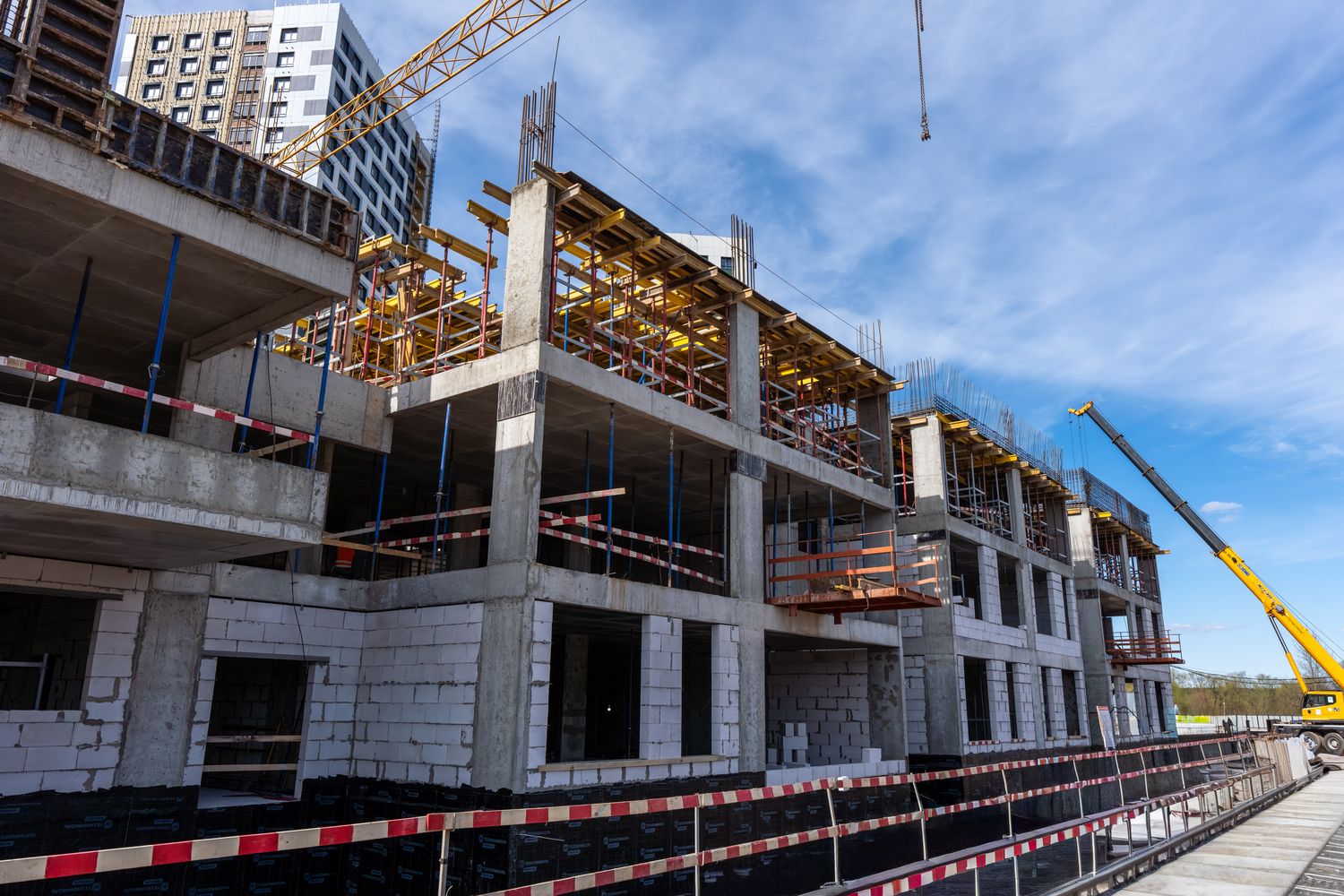

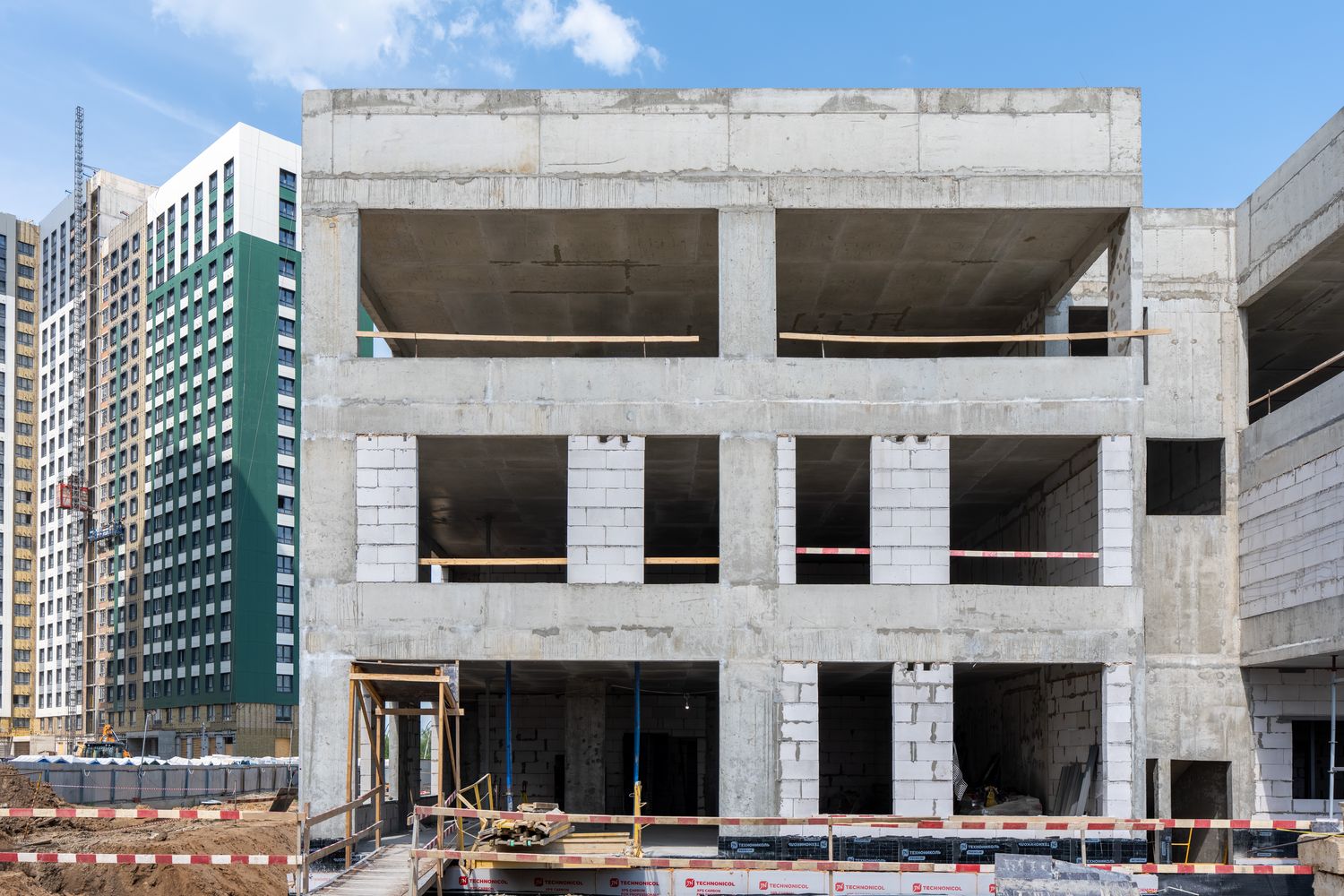

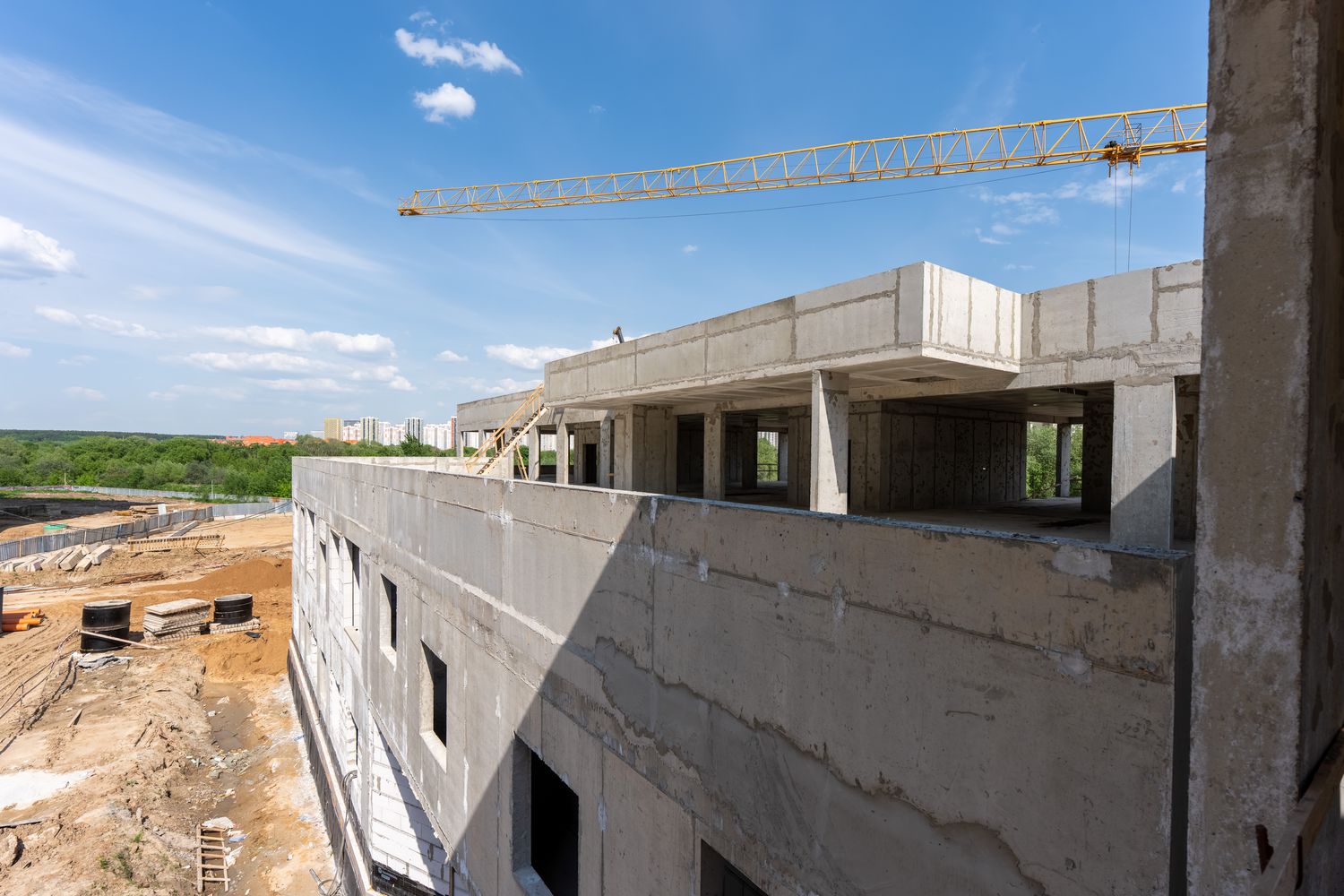

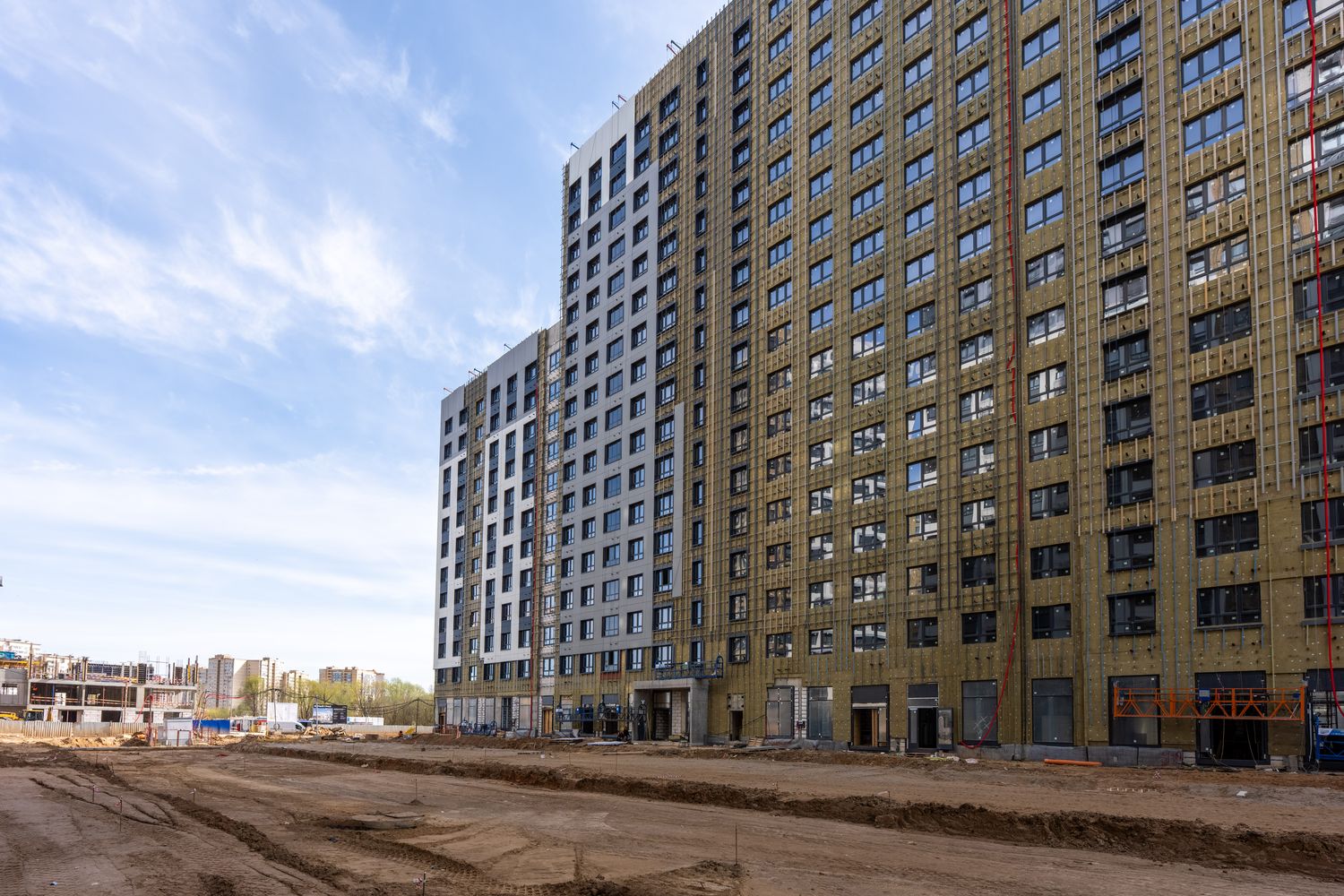

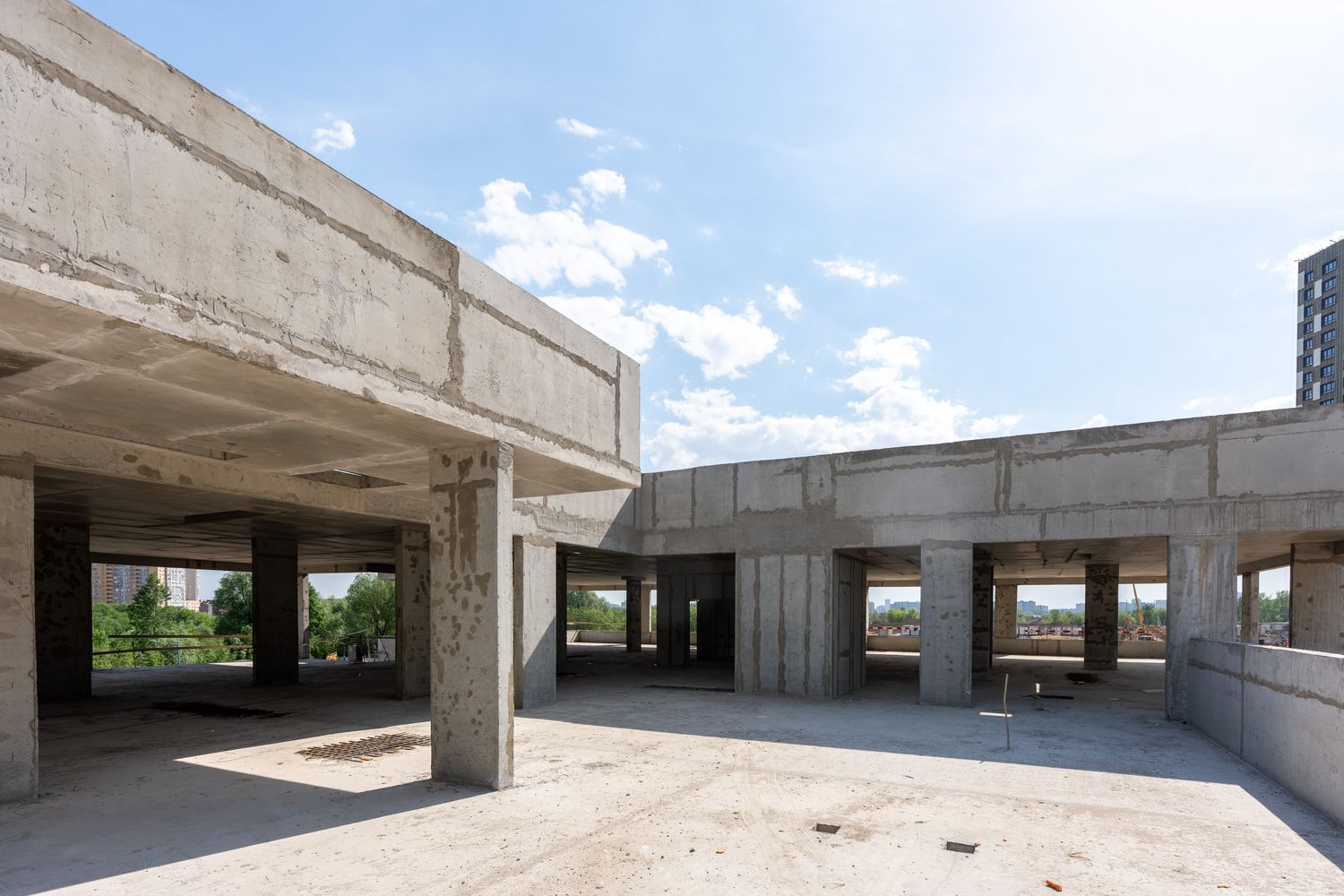

- В корпусах дома 11 продолжаем устройство монолитных железобетонных конструкций, каменную кладку стен.

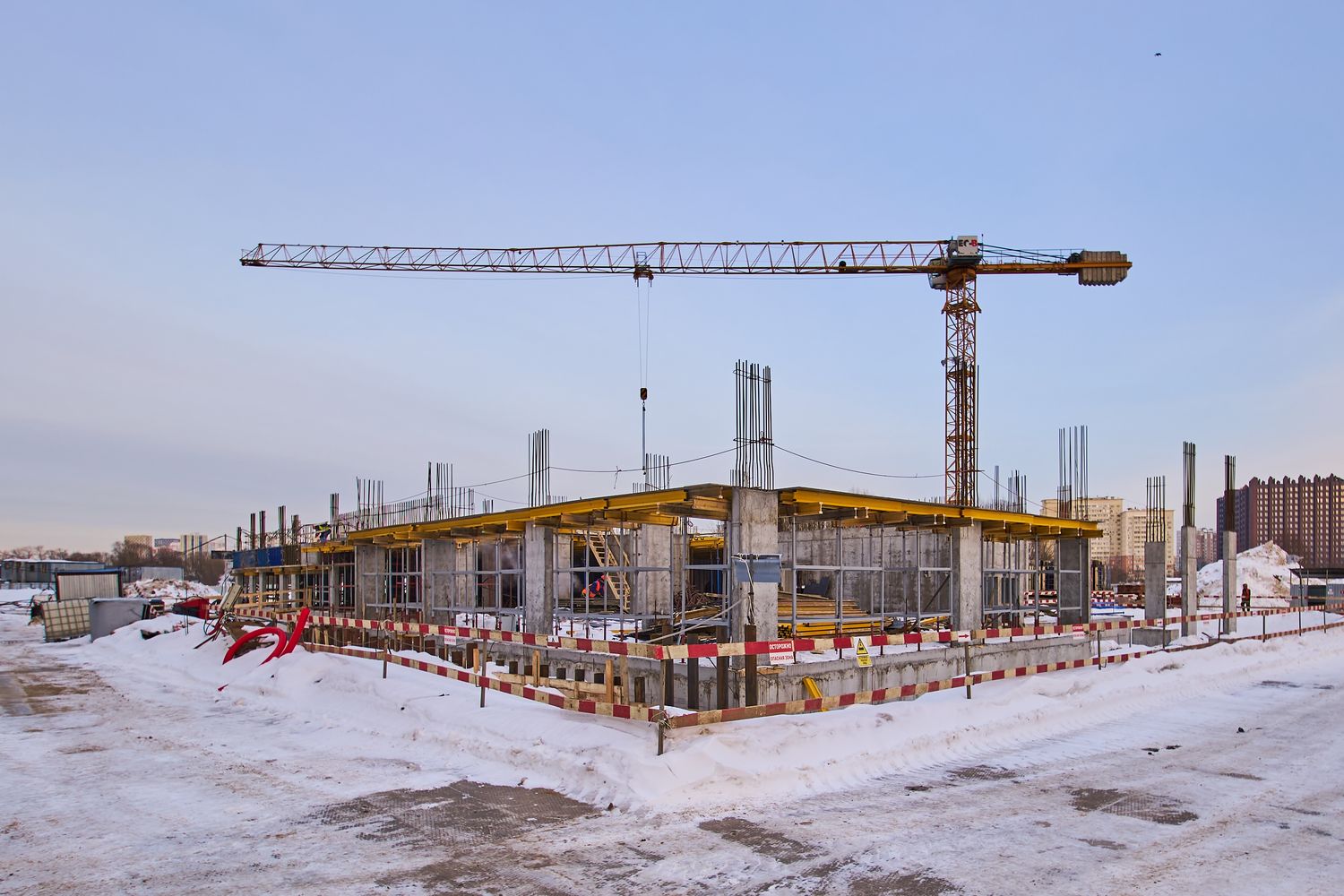

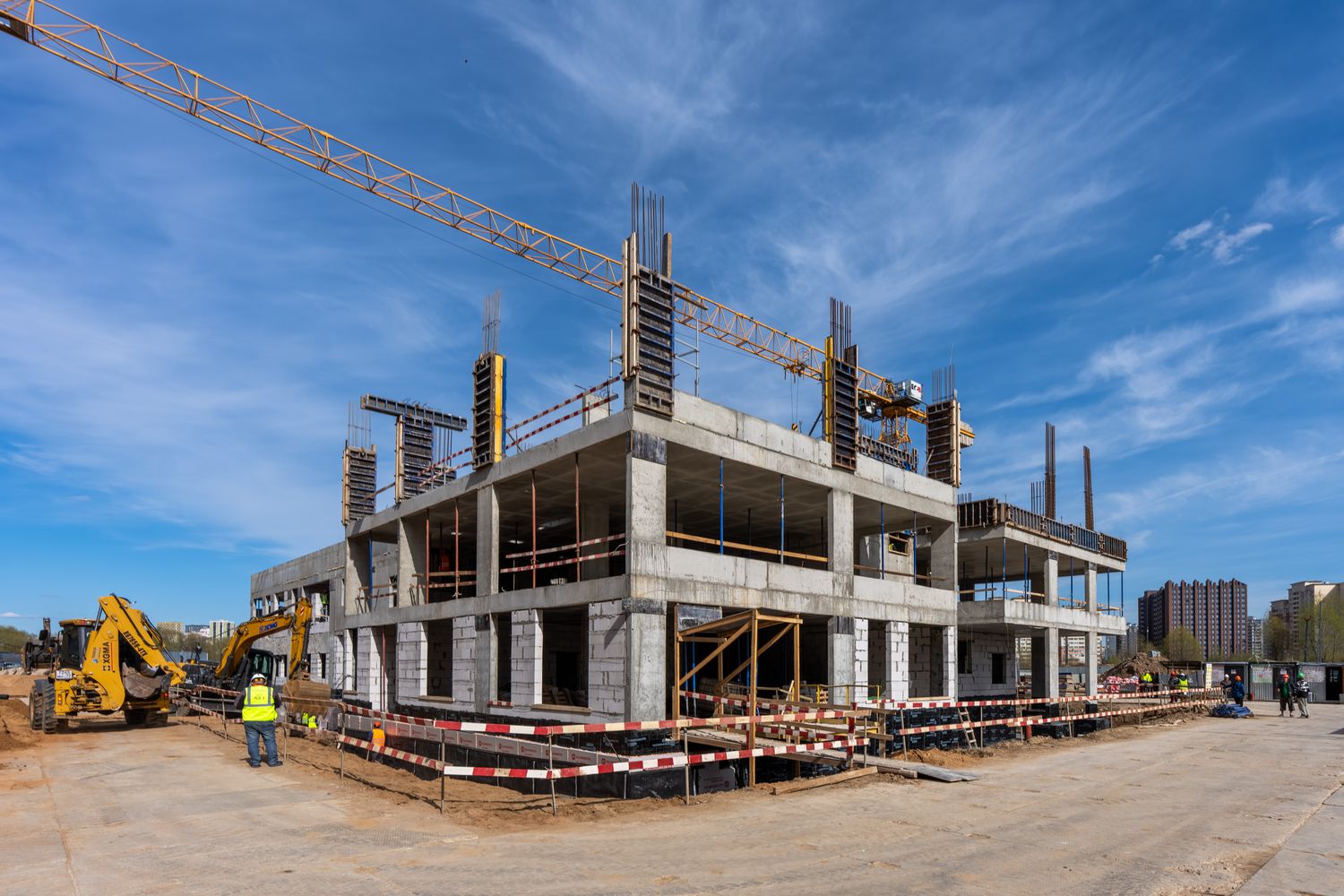

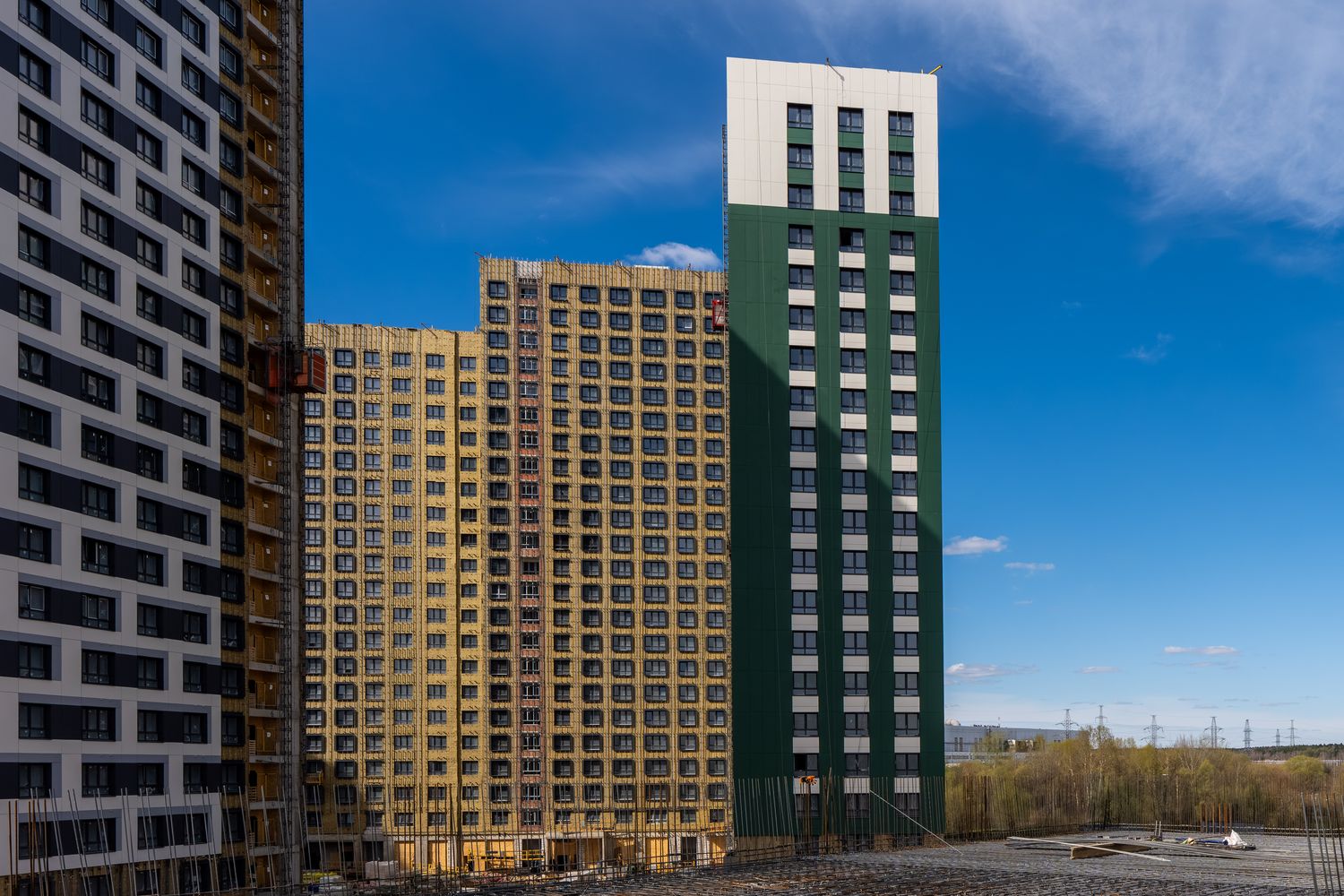

- В корпусе 12.1 завершили монолитную часть конструктива, приступили к фасадным работам, устраиваем входные группы.
- В корпусе 12.2 ведём монолитные работы на уровне 16–19 этажей.
